版本状态管理最危险的时刻,往往不是发布失败,而是每个人都以为自己手里的版本状态是最新的:研发认为代码已经冻结,测试仍在等待最后一批构建,产品已经通知客户“本周上线”,运维却没有收到回滚方案。PMO要控制的不是状态栏里几个颜色,而是状态变化背后的证据、责任人、准入条件和升级路径。本文给出一套可落地的版本状态管理方法,并用明确标注的情景模拟数据说明,如何把状态管理转化为发布风险控制清单。
一、核心结论:版本状态不是标签,而是决策闸门
1. 用状态判断“能不能做下一步”,而不是“现在看起来怎么样”
我把版本状态理解为一项管理承诺:当前版本处于什么位置,哪些条件已经满足,谁确认了这些条件,以及未满足项是否允许带风险前进。若一个状态不能改变下一步的行动,它就只是看板上的装饰。
例如,“测试中”不能只表示测试人员已经开始点击页面。它至少需要说明测试范围已确认、测试环境可用、版本构建号可追溯、阻断级缺陷有处理规则。否则,同一个“测试中”可能代表“具备完整测试条件”,也可能代表“等接口、等数据、等部署”,PMO无法从状态本身识别风险。
状态管理的目标不是让版本看起来更整齐,而是减少错误决策:避免未达到准入条件的版本被推进,避免风险没有责任人,避免会议结论与系统记录相互矛盾。
2. 每个状态至少回答四个问题
- 当前处境是什么:版本已经完成了哪些工作,正在进行什么工作。
- 进入依据是什么:有哪些可查证的材料、数据或审批记录支持状态变化。
- 下一步由谁负责:一个明确的责任人,而不是一个部门或一群人。
- 什么情况必须停下:阻断缺陷、关键依赖未就绪、风险超过授权阈值时如何处理。
如果一个状态只回答第一个问题,它适合做进度展示;如果四个问题都有清楚答案,它才具备风险控制能力。PMO不必把流程做得很复杂,但必须确保每次状态变化都有事实依据,并能追到做决定的人。
3. 状态体系应少而清晰,例外通过风险字段表达
状态名称过多,会让团队把时间花在“这到底算联调中还是待联调”上;状态名称过少,则会把性质不同的风险挤进同一个阶段。我通常建议先用少量主状态表达生命周期,再用风险等级、阻塞原因、发布批次和审批结果表达差异。
一套适用于多数跨职能团队的主状态可以是:规划中、开发中、待验证、验证中、待发布、发布中、已发布、已取消。遇到“暂停”“延期”“回滚”等情况,应判断它们是生命周期状态、事件结果,还是风险处置动作,不能未经分析就全部塞进主状态下拉框。
判断标准很简单:如果某个状态需要不同的准入条件、责任人或后续流程,它可能值得独立;如果它只是同一阶段的一种原因,更适合做字段或标签。

二、背景和真实场景:为什么状态看似正常,发布仍然失控
1. 同一版本通常有多条并行的工作线
一个面向客户的版本,通常同时牵涉产品需求、研发交付、测试验证、数据迁移、运维准备、客户沟通和合规审批。每条线的完成速度不一致,且“完成”的定义也不相同。研发代码合并,不代表构建可部署;测试通过,不代表生产配置已经核验;审批完成,也不代表回滚方案经过演练。
如果PMO只看一个总状态,就会把并行工作压扁成单一进度。团队可能在会上说“整体差不多”,但这个“差不多”没有说明哪个工作流尚未满足上线条件,也没有说明延迟会影响什么。更可靠的做法是保留版本主状态,同时记录关键工作流的就绪情况。
我建议至少把以下工作流列入版本视图:范围与需求、开发与构建、测试与缺陷、依赖与集成、变更审批、部署与回滚、业务沟通。小团队可以把它们做成检查字段;多产品线组织则可按风险配置不同的准入项。
2. 版本状态经常受到外部依赖影响
“本团队已完成”并不等于“版本可以推进”。一个接口等待外部团队确认,一项数据迁移等待业务部门核对,一份证书等待安全审核,都会改变版本是否可发布。若状态只记录内部任务完成情况,PMO看到的就是局部真实、整体失真。
外部依赖至少需要记录提供方、承诺日期、验证方式、逾期影响和升级对象。仅写“依赖某团队”并不够;如果没有明确交付物和验收人,依赖就无法纳入风险判断。对于跨团队项目,状态体系要能显示依赖是否已确认、是否已交付、是否验收通过。
3. 会议口头结论与正式记录之间常有时间差
常见情况是周会上决定“先按计划推进”,会后系统仍显示“风险待评估”;或者负责人在即时沟通中同意延期,但版本日历、发布公告和客户承诺没有同步。版本状态如果不是唯一的管理记录,团队就会各自维护一份“事实”。
我会把正式状态变更设计成一个轻量动作:由状态责任人更新状态、填写变化原因、关联证据,并自动通知受影响角色。会议可以做判断,但不能代替记录;系统记录也不能代替判断。二者需要形成闭环。
4. 不同规模组织需要不同的控制颗粒度
十几人的单一团队可以通过短会和共享看板完成大部分协调;超过百人的组织,往往同时存在多个团队、多个产品线、不同发布节奏和不同审批要求。此时,靠熟人提醒和口头同步会迅速失效,PMO需要统一字段、权限和升级机制,但也不能把所有产品都套进同一套僵硬流程。
以PingCode这类面向中大型企业及百人以上组织的项目管理平台为例,管理重点不只是“能不能配置状态”,而是能否将工作项、版本、缺陷、审批和通知关联起来,并且让不同团队在统一规则下保留必要的本地差异。工具能力要服务于治理设计,不能替代治理设计。
三、常见误区:看板有状态,不代表风险受控
1. 误区一:状态越细,管理越精确
把“开发中”拆成需求确认、方案评审、编码中、自测中、代码待合并、合并完成、构建中、部署待确认,看起来很精细,但每个状态如果没有清楚的进入规则,就会制造更多口径争议。状态数量增加还会提高维护成本,最后团队可能只更新重要节点,其他状态长期滞后。
状态设计不是越细越好,而是要在管理价值与维护成本之间取平衡。若PMO需要判断版本是否能进入测试,就应设置一个可以被验证的“待验证”准入门槛;若“代码待合并”和“合并完成”不会改变后续决策,可能只需在研发工作流中跟踪,不必进入版本主状态。
2. 误区二:用绿色、黄色、红色代替状态
颜色表达的是风险或健康度,不等同于生命周期位置。一个版本可以处于“验证中”且为绿色,也可以处于“验证中”且为红色。若把状态和颜色混为一谈,团队便不知道红色表示延期、缺陷严重,还是负责人未更新。
建议把两者分开:主状态说明版本所处阶段;风险等级说明按当前证据判断的风险;阻塞原因说明风险来自哪里;风险责任人说明由谁推动处置。颜色只作为视觉提示,不能成为唯一记录。
3. 误区三:把“百分比完成”当成可发布证明
“完成度95%”并不等于版本可发布。剩下的5%可能只是文档收尾,也可能是核心链路的安全验证。百分比容易给人一种平均化印象,却掩盖不同工作的关键程度和依赖关系。
对于发布决策,我更看重关键路径上的未完成项、阻断缺陷数量、验证覆盖范围、外部依赖状态和回滚准备情况。百分比可以辅助项目跟踪,但不应作为发布闸门。若无法说明剩余工作是什么、影响什么、谁负责,百分比就没有决策价值。
4. 误区四:把延期状态当成失败记录
一些团队倾向于延迟更新,担心版本一旦标成“延期”,就会被视为执行不力。这会造成风险在系统中持续显示为正常,直到最后一刻才暴露。延期本身并不一定是管理失败;隐瞒延期原因、影响和处理方案,才会让风险失去可控性。
PMO应将延期视为一种需要治理的事件:记录原计划日期、调整后的日期、触发原因、影响范围、决策人和补救动作。这样既能保护事实,也能用于复盘估算偏差,而不是把状态更新变成问责表演。
5. 误区五:审批通过就等于风险消失
审批是授权,不是风险消除。变更审批通过,可能表示组织接受了某项风险,也可能表示相关控制措施已经具备。若审批记录没有写清风险接受人、适用范围、有效期限和补偿措施,审批结果就很难支撑后续追责或复盘。
状态变更应要求提供证据,而不是只要求点击确认。审批通过后仍要检查部署窗口、监控指标、应急联系人和回滚条件。对于高风险变更,PMO还需要明确谁有权叫停发布,避免出现“人人参与确认、无人承担最终判断”的局面。
6. 误区六:所有版本都强制走同一套流程
低影响的文案修正与涉及核心交易链路的版本,控制强度不应相同。对所有变更采用同一套繁重审批,会让低风险工作积压,也会使高风险工作淹没在大量例行记录中。
更合适的做法是按影响面、可逆性、数据敏感度、服务重要性和变更范围分级,再匹配最低控制要求。分级规则要可解释、可复核,不能让团队仅凭“改动很小”自行绕过评估。
四、专业判断逻辑:如何设计状态、准入条件与升级规则
1. 先确定管理对象,再决定状态流转
“版本”可能指产品发布批次、一次部署、一个功能集合、一个项目阶段,甚至是一组客户交付物。如果管理对象定义不一致,后续状态和指标必然混乱。PMO应先回答:一个版本是否对应一个可独立发布的范围?多个项目是否可以共享版本?热修复是否另建版本?延期后原版本编号是否保留?
我通常建议把版本定义为一个有明确范围、目标窗口和责任人的交付单元。若一个发布批次包含多个产品或服务,应明确哪些是共同闸门,哪些是各自独立的子项。否则,一个子项被阻塞就可能让整个版本被错误标红,或者一个子项顺利发布掩盖了其他子项的缺口。
2. 为每个状态写清进入条件和退出条件
状态定义应能被不同团队用相同方式解释。比如“待发布”的进入条件可以包括:测试结论已出、阻断缺陷已关闭或取得正式风险接受、变更审批完成、发布计划明确、监控与回滚方案可用。退出条件则是:进入发布中,或因新风险退回验证中、暂停或延期。
进入条件与退出条件要分开写。进入条件用于防止过早推进;退出条件用于防止阶段长期挂起。每个条件还应区分硬性门槛与可豁免项,硬性门槛不能被普通负责人自行跳过;可豁免项则必须有授权人、理由、风险期限和补偿控制。
3. 为状态变更定义“最小证据包”
PMO不应要求每次状态变化都填一篇报告,但必须为关键闸门保留足够证据。最小证据包可以包括版本范围、当前构建或交付标识、验证结果、未解决事项、影响评估、审批记录和责任人。不同风险等级使用不同证据深度。
证据最好关联现有工作项,而不是复制粘贴到多个表格。缺陷记录、测试报告、变更单、发布计划和回滚方案如果都能从版本页面追溯,会议准备和审计检索会更可靠。工具配置时要关注关联能力、字段权限、操作历史和通知规则,而不是只看看板样式。
4. 区分状态、风险、阻塞和决策
| 管理字段 | 回答的问题 | 示例 | PMO使用方式 |
|---|---|---|---|
| 主状态 | 版本处于哪个阶段 | 验证中、待发布 | 判断阶段进度和闸门位置 |
| 风险等级 | 目标与结果偏离的可能性和影响有多大 | 低、中、高、严重 | 决定监控频率和升级层级 |
| 阻塞原因 | 当前什么事项阻碍推进 | 外部接口未验收 | 明确处置路径和依赖方 |
| 决策记录 | 谁基于什么信息作出何种取舍 | 延期两周并缩小首发范围 | 保留授权边界和复盘依据 |
这四类信息有联系,但不能互相替代。“高风险”不说明阻塞来自哪里;“阻塞中”不说明风险影响是否可接受;“待发布”也不说明谁批准了尚未关闭的事项。PMO把字段分开,团队才有机会用事实讨论,而不是在一个模糊标签上争论。
5. 以风险分级决定控制强度

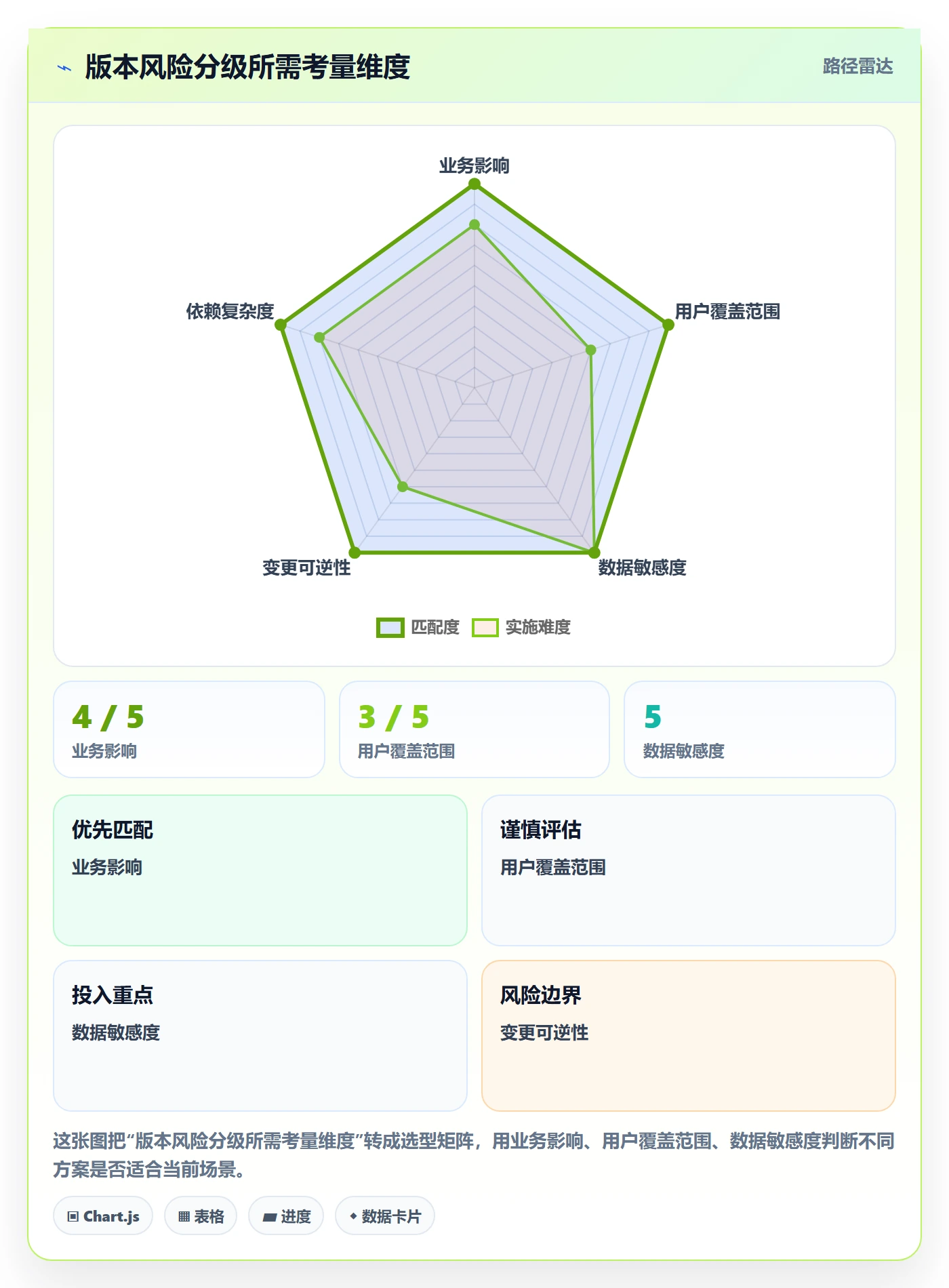

版本分级可以采用简单的影响矩阵,但不应把评分伪装成精密预测。PMO可从业务影响、用户覆盖范围、数据敏感度、系统关键性、变更可逆性和依赖复杂度六个维度评估。评分目的是确定控制级别,不是声称能算出绝对风险。
建议先设置低、中、高三档。低风险版本走标准检查;中风险版本增加跨团队评审和上线观察;高风险版本增加负责人级审批、分阶段发布、明确回滚触发条件和发布窗口内的应急人员。组织可以根据历史事故校准门槛,但不能为了让流程“好看”而频繁调低风险等级。

6. 设置升级阈值,让风险从“知道”走向“有人处理”
每种风险都应有升级触发条件。例如,关键依赖超过承诺日期一个工作日仍未交付,升级至双方负责人;阻断级缺陷进入发布窗口仍未关闭,停止进入待发布;核心监控指标无法验证,发布负责人无权以“先观察”替代正式处置。
阈值要结合业务节奏和风险等级。不是所有逾期都需要高层介入,但高影响事项必须能跳过层层转述,直接到达有决策权的人。PMO负责设计升级路径并检查响应是否闭环,不应成为所有问题的人工中转站。
五、具体案例与数据观察:一个跨团队版本如何被提前拦截
1. 案例背景:表面按期,关键依赖却没有验收
下面的案例是为解释管理方法构造的情景模拟,不代表某家企业的真实项目统计。设想一家提供企业服务的组织,准备在月末发布一个包含客户权限调整、报表优化和接口改造的版本。研发团队按计划完成开发,项目看板显示整体完成度接近九成,管理层据此认为发布风险可控。
PMO在发布闸门检查时发现:接口联调虽已完成,但外部团队尚未签署验收;权限调整的回归范围没有覆盖一类管理员角色;生产环境的监控告警尚未确认责任人。单看“开发完成”和“测试中”两个状态,这些问题都没有显露出来。
2. 处理过程:把状态争议转成条件核验
项目组没有继续讨论“到底能不能按时上线”,而是把决策拆成三条条件:接口验收是否完成、关键角色是否补测、监控责任人是否确认。每条条件都指定责任人、最迟完成时间和不通过时的处理动作。
- 接口负责人在一个工作日内完成外部验收,并将签字或系统记录关联到版本。
- 测试负责人补充管理员角色的回归用例,结果未通过时不得进入待发布。
- 运维负责人确认告警接收人、观察时段和升级渠道,并在发布计划中记录。
- 发布负责人根据三项结果决定继续、缩小范围或延期,不允许以口头承诺替代证据。
检查后发现,接口验收可以按时完成,但权限回归存在一项高影响问题。项目组将低风险的报表优化与权限调整拆分发布:前者按计划上线,后者延期到补测完成。这个决策没有追求“整个版本都按期”,而是将风险暴露范围缩小。
3. 情景模拟数据:更好的信号是更早发现,而非状态更绿
下表中的数字是情景模拟,用于说明一种可能的管理观察方式,并非行业基准或外部调查结果。实际组织应使用自身至少数个发布周期的数据建立基线,尤其要区分版本规模、风险等级和发布频率。

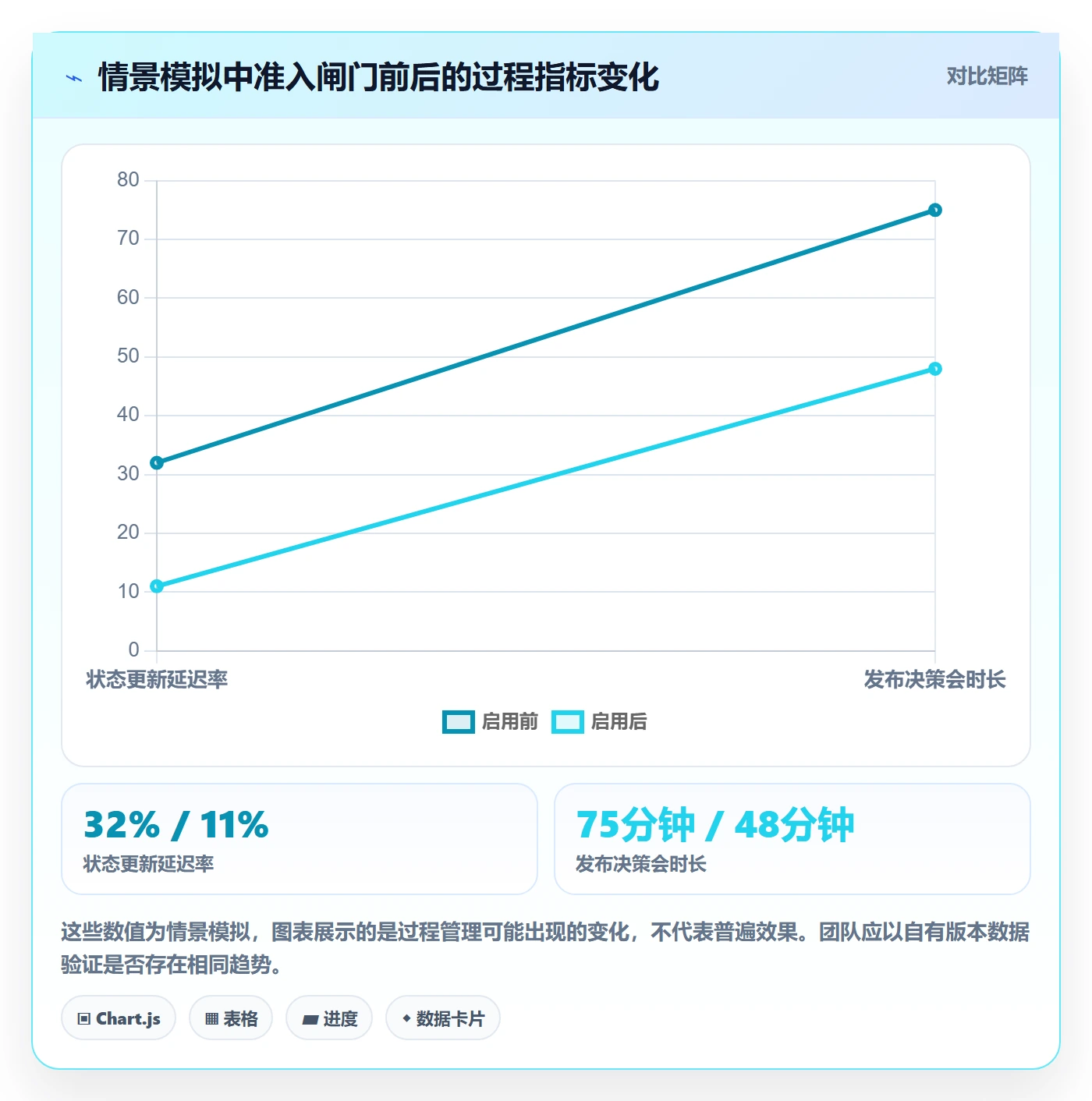

| 观察项 | 引入准入闸门前 | 引入准入闸门后 | 解读 |
|---|---|---|---|
| 发布前一周首次暴露的高影响问题 | 6项/10个版本 | 2项/10个版本 | 问题更早进入风险视图,临近发布才首次发现的情况减少 |
| 状态更新延迟超过两个工作日 | 32% | 11% | 责任人和提醒机制明确后,记录滞后下降 |
| 发布决策会平均耗时 | 75分钟 | 48分钟 | 证据提前汇总后,会议用于取舍而非逐项追问 |
| 发布后需要紧急处置的版本 | 3个/10个版本 | 2个/10个版本 | 情景模拟仅显示有限改善,不能据此推导因果或保证效果 |
这组模拟数据想说明的不是“流程一定能降低事故多少”,而是PMO应同时观察领先指标和结果指标。高影响问题提前暴露、状态及时更新、决策会议缩短,属于过程信号;发布后紧急处置属于结果信号。只看事故数量,样本小、偶然因素多,很容易误判管理效果。

4. 观察指标要避免把团队推向“做漂亮数据”
如果PMO只考核准时率,团队可能把延期版本改名、拆分或延迟登记;如果只考核缺陷关闭率,团队可能把问题降级或拆成容易关闭的小项。指标一旦直接变成奖惩目标,就可能诱发行为偏差。
建议将指标组合使用,并把口径公开。比如准时率要同时报告计划日期变更次数;阻断缺陷关闭率要配合重新打开率;状态及时率要抽样核查证据真实性;发布后故障率要按影响等级和观察窗口统计。指标用于发现系统性问题,不应替代对具体事件的判断。
六、PMO落地清单:从规则设计到每次发布核验
1. 规则设计清单:先把边界写清楚
- 定义版本对象:说明一个版本包含什么范围,是否允许拆分、合并或热修复。
- 统一状态字典:每个状态有清晰定义,避免团队自行创造同义词。
- 配置状态责任人:责任到角色或具体负责人,明确代理机制。
- 设置进入与退出条件:关键条件可被验证,并区分硬门槛与可豁免项。
- 分离主状态、风险等级、阻塞原因和决策记录:不要把不同问题压进一个字段。
- 定义风险分级:说明评估维度、审批权限和分级调整规则。
- 建立升级路径:写明触发条件、响应时限、接收角色和无法按时响应时的替代路径。
- 统一日期口径:计划发布日期、目标窗口、实际发布时间和延期日期分别记录。
规则不需要一开始就覆盖所有特殊情况。先围绕高频发布流程设计,再通过真实例外补充规则。若制度初稿长到团队无法在一次培训中理解,通常说明把管理政策、操作步骤和异常处理混在了一起。
2. 单次版本清单:发布前必须核验什么
- 范围:本次版本包含哪些需求、修复和配置变更?是否存在未纳入清单的临时改动?
- 构建:待发布构建是否有唯一标识?测试结果是否对应同一构建?
- 验证:测试范围、通过结果、未关闭缺陷和例外接受记录是否可查?
- 依赖:外部接口、数据、基础设施和业务协作事项是否已经交付并验收?
- 变更:审批对象是否与实际变更范围一致?是否发生过审批后变更?
- 运维:监控、告警、值守、部署窗口和回滚步骤是否清楚?
- 沟通:客户、业务部门和支持团队是否知道影响范围及应对方式?
- 决策:仍未满足的条件由谁接受风险?接受期限和补偿控制是什么?
这份清单应当作为闸门,而不是会后补材料的模板。对于高风险版本,发布负责人应在会议前看到证据;会议时间用来判断是否继续、缩小范围、延期或回滚,而不是让各角色现场翻找文件。
3. 发布中的控制清单:关注变化,不重复读计划
进入发布中后,管理重点从“是否准备好”转为“现场是否仍满足计划假设”。版本可能遇到部署失败、监控异常、用户反馈或依赖服务波动,因此PMO应确保发布负责人有权暂停操作,并能快速联系研发、测试、运维和业务决策人。
- 发布开始和结束时间是否按计划记录?
- 实际部署对象是否与批准范围一致?
- 核心业务指标和技术监控是否有人观察?
- 异常是否达到暂停或回滚阈值?
- 回滚操作的执行人、授权人和验证人是否明确?
- 重要决策是否在同一版本记录中留痕?
发布期间应避免频繁修改主状态来反映每一个操作步骤,否则状态会快速抖动。细粒度操作记录放在部署任务或事件时间线上,版本主状态只在管理阶段发生实质变化时更新。
4. 发布后关闭清单:让版本真正结束
“已经上线”不是关闭条件。版本还需要经过约定的观察窗口,确认关键功能、监控和用户反馈达到标准。对于高风险变更,观察期可以更长;对于低影响变更,可以采用简化确认,但都要说明关闭依据。
- 关键功能是否通过生产环境验证?
- 观察窗口内是否出现达到阈值的告警或异常反馈?
- 未关闭事项是否转交到明确负责人,并记录到期时间?
- 临时风险接受是否到期、解除或重新审批?
- 版本结果、延期原因、范围变化和紧急处置是否完成复盘?
- 是否需要更新估算口径、检查项或风险阈值?
关闭的价值不在于把状态改成“已完成”,而在于释放团队注意力,同时保留必要的后续责任。若遗留事项没有承接人,关闭状态只会把风险从看板上隐藏起来。
七、不同情况下的行动建议:按组织成熟度逐步推进
1. 团队规模较小、发布频率不高
小团队不需要先采购复杂流程,也不应把大组织的审批层级完整复制过来。可以从六到八个主状态、一个风险等级字段、一个阻塞原因字段和一份发布前清单开始。每周用短会检查例外,重点关注未更新状态、关键依赖逾期和高影响未解决项。
小团队最重要的不是自动化,而是统一事实来源。可以先用现有项目空间或共享列表承载版本记录,但要避免多个表格重复维护同一发布日期和状态。负责人明确、数据口径一致,通常比增加更多工具字段更有价值。
2. 百人以上组织、多团队并行交付
规模扩大后,PMO应优先统一状态语义、字段定义、权限和通知机制,同时允许产品线在统一底座上增加行业或业务专属检查项。统一的是治理接口,不是所有团队必须采用完全相同的研发方法。
此时可评估PingCode这类项目管理平台是否支持版本与需求、缺陷、测试、迭代、审批和通知之间的关联,以及是否能按角色配置权限和视图。评估时应带着一条真实发布链路做演示:从需求进入版本,到测试结果关联,再到审批、发布和关闭,观察信息是否需要人工重复录入。
不要只以功能清单选型。要核验历史记录是否可追溯、字段变更是否留痕、跨团队权限是否适当、异常流程能否配置、数据导出是否满足治理要求。工具迁移还要测算培训、流程改造、历史数据整理和维护成本。
3. 受监管、涉及敏感数据或关键业务系统
高监管要求下,版本状态不仅用于协作,还可能承担审计证据作用。需要明确审批人与执行人是否分离、哪些操作必须留痕、证据保存多久、紧急变更如何补审,以及谁可以授权风险例外。
这类组织应避免把流程控制寄托在自由文本备注上。关键审批、例外授权和风险接受最好使用结构化字段或正式记录,保证可以检索、统计和审计。权限配置要遵循最小授权原则,不能因为追求流程顺畅而让所有人都能绕过发布闸门。
4. 云服务、持续交付和高频发布团队
高频发布团队若每次变更都召开完整审批会,流程会成为交付瓶颈。更适合采用自动化质量门槛、分批发布、功能开关、指标告警和明确回滚阈值。状态可以更简洁,但每次变更的构建、测试、审批策略和发布结果仍要可追溯。
高频不意味着可以取消风险控制,而是把控制从人工串行审批移到自动检查与异常升级。自动化测试覆盖不足、数据迁移不可逆或影响核心服务的变更,仍应提升控制等级。PMO需要按变更类型分级,而不是按发布次数简单判断风险。
5. 项目延期已经发生,状态数据也不可靠
不要先追责谁没有更新。先冻结一个可信的当前基线:版本范围、当前构建、剩余工作、外部依赖、风险责任人、可承诺日期。若旧记录不可靠,就明确标注重新核验的时间,不要把未经确认的数据当成事实。
随后分开处理两件事:一是恢复当前交付的可控性,确定继续、缩范围、延期或取消;二是复盘为什么状态失真,是定义不清、责任不明、工具分散、更新成本过高,还是团队担心暴露问题。只有解决机制,更新要求才会真正有效。
八、不同情况下的取舍:速度、统一性与控制成本如何平衡
1. 状态细度与维护成本之间的取舍
状态越细,过程可见性可能越高,但更新负担和口径争议也会增加。若一个状态无法触发不同的决策、通知或权限控制,就要考虑是否有必要保留。PMO可以通过一个试点周期观察:哪些状态变化被真实更新,哪些长期空置,哪些变化只能靠人工解释。
成熟做法不是追求最精细的流程,而是保留对决策有用的细节,把操作过程交给任务和事件记录。对管理层展示少量关键状态,对执行团队保留必要工作流,通过关联关系保持可追溯。
2. 统一规则与本地差异之间的取舍
完全统一便于横向比较,却可能忽视不同产品线的风险特点;完全自治则会导致跨团队数据无法汇总。可采用“统一核心、局部扩展”:统一版本定义、主状态、风险等级、关键日期和审批留痕;允许团队增加本地检查项,但必须映射到共同的准入规则。
PMO应明确哪些字段用于集团级报告,哪些字段用于团队执行。若本地字段无法映射到统一口径,就不能直接将不同团队的数据相加比较。横向比较之前,先核查统计对象、风险等级、观察窗口和状态定义是否一致。
3. 快速发布与充分验证之间的取舍
决策不是“速度还是质量”的抽象对立,而是决定在什么范围内承担什么风险。可以通过缩小首发范围、分批开放、设置功能开关或延长观察期,降低一次性暴露;也可以在风险不可逆、影响面大或监控缺失时选择延期。
当发布负责人说“先上再说”时,PMO要追问:风险是什么,影响对象是谁,什么信号触发停止,谁有权停止,回滚需要多久。若这些问题没有答案,就不是经过管理的风险接受,而是把不确定性转嫁给线上用户和一线支持团队。
4. 自动化控制与人工判断之间的取舍
自动化适合检查明确、稳定、可重复的条件,例如必填项、构建关联、测试结果和审批状态。人工判断适合处理业务影响、例外授权、范围取舍和跨团队冲突。把所有判断都自动化会造成僵化;把所有检查都交给人工则会增加遗漏和等待。
PMO可以把控制分为三层:系统自动拦截硬性门槛,责任人确认专业判断,治理会议处理跨部门取舍。每一层都应清楚说明失败时的处理方式,而不是让问题在审批链路中无限等待。
5. 追求准时率与诚实暴露风险之间的取舍
如果组织文化把延期等同于失败,团队就会倾向于晚报、改口径或把风险隐藏在“进行中”。PMO应把风险提前暴露视为管理能力的一部分,并区分合理调整与无依据承诺。准时率需要结合计划稳定性、变更原因和实际影响一起看。
更值得关注的问题是:承诺日期为何反复变化,哪些依赖总是在最后阶段才暴露,估算偏差是否集中在某类工作,审批等待是否成为瓶颈。管理这些系统原因,比简单要求团队“下次准时”更有效。
九、如何用工具承载流程,而不让工具替代判断
1. 先画一条真实流程,再配置字段和自动化
工具实施前,选取最近一个正常版本和一个延期或故障版本,分别还原需求、任务、缺陷、测试、审批、发布和复盘过程。重点标记信息在哪一步丢失、谁重复录入、哪些审批没有证据、哪些状态更新发生在实际工作之后。
完成流程复盘后,再决定需要哪些字段、视图、自动提醒和权限。若先配置工具再讨论流程,团队很容易把现有混乱原样搬进去,最后得到一个功能齐全、使用率很低的系统。
2. 让版本成为信息关联点,而不是另一个孤立表格
版本管理的核心价值在于把分散证据连接起来。一个版本记录应能关联需求范围、研发工作、缺陷、测试结果、审批、部署计划和风险事项。若团队必须手动在多个系统之间复制状态,PMO就要把信息同步成本计入方案评估。
采用PingCode等平台时,可以重点验证版本字段与相关工作项的关联方式、跨团队视图、权限控制、操作历史、提醒规则和报表口径。不要仅凭演示环境判断效果,要让实际用户用真实数据完成一个完整版本周期,并记录需要人工补录的步骤。
3. 自动提醒要针对动作,而不是制造通知噪声
“版本有风险”这类泛化提醒容易被忽略。更有效的提醒应告诉责任人要做什么、何时完成、逾期后通知谁。例如,关键依赖到期未验收时通知依赖责任人和项目负责人;版本进入待发布前仍有阻断缺陷时通知发布负责人。
自动化规则需要设置去重、升级和关闭条件。若状态更新后提醒仍持续发送,团队会迅速失去信任。上线自动提醒之前,建议用一个发布周期验证误报率、漏报情况和消息到达角色是否正确。
4. 数据治理要包含字段所有权和口径变更
字段长期失真的常见原因,不是员工不负责,而是没有人拥有字段定义。PMO应为关键字段指定治理责任人,明确谁可以修改选项、修改后如何通知、历史数据是否需要迁移,以及报表口径何时生效。
尤其要谨慎处理状态字典变更。若把原来的“待验证”拆成两个阶段,应说明旧数据如何映射,避免前后时期统计不可比。报表应保留口径版本,便于解释趋势变化是业务改善,还是统计规则改变。
十、指标与复盘:用数据发现流程缺口,不把数字变成装饰
1. 建议从领先、过程和结果三类指标观察
领先指标关注风险是否及早显露,例如关键依赖确认率、发布前未关闭高影响事项、状态更新及时率。它们帮助团队在结果发生前介入,但不能直接证明发布一定成功。
过程指标关注流程运行质量,例如状态变更平均等待时间、审批等待时长、测试证据关联率、延期原因记录完整率。它们用于识别流程瓶颈,也可能受组织规模、版本复杂度和发布频率影响。
结果指标关注实际交付后果,例如发布后严重事件、回滚次数、紧急修复次数和用户影响范围。结果指标需要设定一致的观察窗口,并区分版本类型;否则,单个事件就可能扭曲整体判断。
2. 建议建立一张轻量指标卡
| 指标 | 建议口径 | 适合回答的问题 | 常见误用 |
|---|---|---|---|
| 状态及时率 | 在约定更新时间内更新的版本比例 | 管理记录是否跟得上实际进展 | 只看更新时间,不核验内容是否真实 |
| 关键依赖按期验收率 | 按承诺时间完成验收的关键依赖数占比 | 跨团队协作是否稳定 | 把“交付”误当成“验收通过” |
| 发布闸门退回率 | 到达闸门后因条件未满足而退回的版本比例 | 风险是否在临近发布时才显露 | 把退回视为失败,鼓励绕过检查 |
| 发布后紧急处置率 | 观察窗口内需要紧急修复或回滚的版本比例 | 发布控制与运行质量是否需要调整 | 不区分影响等级和版本复杂度 |
| 风险例外关闭率 | 在约定期限内完成解除或重新审批的例外比例 | 风险接受是否有期限和后续责任 | 例外长期挂账却仍显示已审批 |
指标要同时标明分母、统计周期和排除规则。比如状态及时率统计的是全部活跃版本,还是进入发布阶段的版本?紧急处置是指所有线上修复,还是只包括由本版本引起的事件?口径不清时,数字越多,误解越多。
3. 复盘要回到决策链路,而不是只问“谁没做好”
有效复盘会沿着时间线追问:风险最早何时出现?当时有什么证据?状态是否及时变化?谁有权限作决定?为何没有触发升级?最后采取的措施是否有效?如果同类问题重复出现,流程、资源配置、依赖机制或工具是否存在系统性缺陷?
个人责任当然需要明确,但单纯归因个人通常无法降低重复发生的概率。若状态责任人没有更新权限、依赖方没有验收责任、发布负责人没有暂停权,那么要求他们“提高意识”并不能修复机制缺口。
十一、90天实施路线:先验证关键闸门,再扩展治理范围
1. 第一个月:统一定义并挑选试点
选择一个发布频率适中、跨团队协作明显、但风险可控的产品线作为试点。确认版本对象、主状态、风险字段、关键准入项和升级路径。试点开始前,抽取历史版本做一次口径回算,看看现有数据能否支撑基线判断。
此阶段不追求所有问题都解决。先找出最常见的三类状态失真,例如更新滞后、依赖未验收和审批后范围变化,并为每类问题确定可操作的控制动作。
2. 第二个月:运行一个完整周期,记录摩擦点
让试点团队按新规则完成至少一个完整版本周期,从规划、开发、验证到发布后关闭。每周检查字段是否容易理解、证据是否能找到、提醒是否过多、哪些审批在等待、哪些例外经常出现。
不要因为出现一次绕过流程就立刻新增十个控制项。先辨别是规则设计不合理、工具不支持、角色权限不清,还是培训不足。流程改进应针对真实摩擦点,而不是以增加检查项证明管理认真。
3. 第三个月:校准指标并决定扩展方式
试点结束后,比较过程指标与结果指标,检查样本数量和版本差异。若高风险问题提前暴露但会议等待时间变长,说明闸门可能有效,但审批路径需要优化;若状态及时率提高而证据质量不变,则要调整责任与抽查机制。
通过复盘决定下一步:扩展到更多产品线、只保留一部分规则,或重新设计某个闸门。扩展时应由统一治理规则定义必需字段,团队补充本地要求,并设定季度回顾,防止流程逐渐膨胀。
十二、结语:真正可靠的版本状态,允许团队及时说“不确定”
版本状态管理的成熟度,不取决于看板有多少颜色、流程有多少节点,而取决于团队能否在风险尚可处理时,把不确定性说清楚并交给有权的人决策。状态准确、证据可查、责任明确、例外有期限,才能让PMO把注意力放在真正需要介入的地方。
我的核心判断是:状态体系不是为了证明计划从未偏离,而是为了让偏离尽早显形、影响范围可控、取舍有人负责。与其追求每个版本都显示绿色,不如建立一种机制,让延期、缩小范围、分批发布和回滚都能被及时、透明地管理。
下一步可以从最近一次延期或发布后紧急处置的版本入手,沿时间线还原状态变化,找出最早可以发现风险的节点。然后选定一条试点流程,补齐准入条件、责任人、证据关联和升级阈值,运行一个周期后再用自有数据复核效果。先把一个关键闸门做实,再扩展到整个版本治理体系。
常见问题解答(FAQ)
1. PMO 应该怎样设计版本状态,才能及时暴露交付风险?
我负责推动多个团队按版本节奏交付时,发现大家口中的“进行中”经常不是一回事:有人刚开始开发,有人已经提测,还有人卡在依赖上。我想知道状态应该细到什么程度,既能看出风险,又不至于让团队每天花时间维护表格。
状态应围绕决策节点设计,而不是照搬任务的所有细节。一个可落地的版本状态链可以是:规划中、开发中、待联调、待测试、待发布、已发布、已取消;另设“阻塞”作为风险标记,不要把它当成正常的线性阶段。每个状态都要明确进入条件、退出条件、责任人和更新时间。
例如,“待测试”不是开发自报完成,而是代码已合并、部署包可用、变更记录齐全;“已发布”则应以生产环境验证通过为准。判断状态体系是否合适,可以抽查最近三个版本:如果同一状态下的工作实际差异很大,或状态变化无法触发任何管理动作,就应调整定义,而不是继续增加状态。
2. 如何建立版本风险清单,避免风险只是被标成红色却无人处理?
我在看版本周报时,经常看到“进度风险高”“依赖存在不确定性”这类描述,但会上没人说得清具体卡在哪里、谁来解决。我不想再做一张只负责展示红黄绿的表,应该怎样让风险清单真正推动行动?
每条风险至少记录五项:风险事件、影响范围、发生概率或判断依据、责任人、下一步动作及截止时间。比如不要写“接口联调有风险”,应写“支付接口字段尚未冻结,若周三前未确认,预计影响两个测试用例和一天回归时间;接口负责人周二下班前给出确认结果”。
PMO 的重点不是替负责人解决所有问题,而是检查风险是否有明确的应对动作、升级路径和复核时间。可用一个简单规则筛选重点项:影响发布日期、数据安全或跨团队关键依赖的风险必须指定责任人;连续两次例会没有进展的风险应升级;已经发生的问题要从风险项转成问题项,避免继续用“可能”掩盖事实。
3. 版本状态和风险数据多久更新一次,才能兼顾准确性与团队负担?
我遇到过两种极端:有的团队每天多次填进度,数据很勤快但信息噪声很大;有的团队直到周会前才补状态,PMO 看到的已经是过期情况。我想知道更新频率应怎么定,哪些变化值得立即同步?
更新频率应按决策时效设定,而不是所有字段一律每日填写。普通开发阶段可约定每个工作日更新一次状态或在任务发生关键变化时更新;发布窗口、跨团队联调和高风险版本则应在阻塞发生、测试结论变化、发布日期调整时即时同步。
更重要的是规定“什么算变化”:预计完成时间偏离基线、关键依赖未按约定交付、缺陷达到发布门槛、回滚条件触发,都应更新。试运行时可抽查两周的数据,比较系统记录时间与实际事件时间;如果关键变化平均晚一天以上才登记,说明节奏过慢;如果团队每天填写却几乎没有状态变化,说明采集频率可能过密。
4. PMO 如何制定版本发布准入和回滚标准,避免临近上线时临时拍板?
我最担心的是版本临近发布才发现,各团队对“可以上线”的理解不同:开发说功能完成,测试说还有高优先级缺陷,业务又认为发布日期不能动。我想提前设好哪些门槛,才能让发布决策有依据,也给回滚留出空间?
准入标准应在版本计划阶段确认,至少覆盖功能范围、测试结果、未关闭缺陷、依赖就绪、监控与回退方案。门槛要可核验,例如关键业务路径测试通过、阻断级缺陷为零、剩余高优先级缺陷有经授权的接受记录,而不是写“质量符合要求”。
回滚标准也要量化到可观察信号,例如核心交易失败率超过约定阈值并持续一定时间,或关键服务错误率明显高于发布前基线;具体阈值应依据业务历史数据确定,不宜套用通用数字。发布会上由明确的决策人逐项确认准入条件,并记录未满足项、接受理由和观察期限。若回滚依赖人工操作,还应在上线前演练一次,记录耗时和验证步骤;
没有演练过的回退方案,不应仅凭文档视为可执行。
核心关键词
文章包含AI辅助创作:版本状态管理方法大全:PMO版本管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527532
读者评论
我们之前也遇到过测试通过、部署条件却没准备好的情况。把回滚方案和监控安排纳入发布闸门确实有用,关键是要定清谁来核验,避免清单最后变成只打勾。
状态、风险和阻塞分开记录这个思路比较实用。不过小团队如果每次状态变化都要补很多材料,维护成本可能不低,最好按版本影响分级,低风险变更走简化流程。
外部依赖的承诺日期和验收人经常被漏掉,导致内部进度看着正常、整体却无法发布。想了解文章提到的证据包如何避免重复录入,尤其是测试报告和审批记录已有独立系统时。
