版本管理真正容易失控的时刻,往往不是代码合并,而是发布后有人问:“这次到底改了什么、谁批准的、出了问题怎么退?”如果发布记录只写版本号和上线日期,团队仍然无法在几分钟内回答这些问题。对 PMO 来说,发布记录不是事后补写的公告,而是一条把需求、变更、验证、审批、部署和反馈连起来的证据链;做好它,关键不在于多填几列,而在于让每个决策都能被追溯、被判断、被执行。
一、先讲结论:发布记录不是版本说明,而是可追溯的决策链
1. 发布记录要回答五个问题
我判断一份发布记录是否合格,通常不先看格式,而是看团队能否依据它回答五个问题:为什么发、发了什么、谁确认、如何验证、出问题怎么办。五个问题分别对应业务动因、变更范围、责任授权、质量证据和恢复方案。
如果记录只有“版本 3.8.0,优化体验并修复若干问题”,它能满足公告需要,却无法支撑 PMO 的变更治理。有人追问影响范围时,团队还要重新翻需求单、测试报告和聊天记录;如果上线后出现异常,也很难判断是新变更导致、旧问题复发,还是部署配置发生变化。
核心判断是:发布记录的价值,取决于它能否缩短从问题到证据的路径。一个合格的记录至少要能从发布编号定位到需求与缺陷,从变更项定位到验证结果,从审批结论定位到责任人,从发布批次定位到回滚或缓解措施。
2. PMO 应管理规则和例外,不应替业务团队补写记录
PMO 的职责不是替研发、测试或产品经理把记录写得更漂亮,而是建立统一口径:什么变更必须留痕、哪些字段是必填、谁在什么节点确认、异常如何升级、记录保存多久。业务团队负责事实,PMO 负责规则、抽查和持续改进。
这一区分很重要。若 PMO 成为所有发布记录的“代填人”,短期看起来整齐,长期却会形成责任倒置:一线团队不再维护变更事实,PMO 无法核实技术细节,记录越多,可信度反而越低。
3. 用“最小充分记录”代替字段堆叠
字段不是越多越成熟。字段过多会让团队把时间花在解释字段,而不是确认风险。我建议先建立一套最小充分记录,再按照监管要求、系统复杂度和发布风险增加字段。
| 记录层次 | 必须说明的内容 | 主要用途 |
|---|---|---|
| 识别 | 发布编号、系统或产品、版本号、计划窗口、发布负责人 | 明确讨论的是哪一次发布 |
| 范围 | 需求、缺陷、配置、数据或基础设施变更清单 | 确认实际变更边界 |
| 验证 | 测试结论、未关闭风险、验证人、证据链接 | 判断是否具备发布条件 |
| 授权 | 审批结论、审批时间、例外理由、授权人 | 追溯风险接受决策 |
| 执行与恢复 | 部署步骤、观察指标、回滚条件、恢复责任人 | 支撑现场操作和故障响应 |
| 结果 | 实际完成时间、偏差、线上验证、后续行动项 | 闭环发布后的问题 |
这里的“最小”不是省略责任,而是每个字段都对应一个明确问题。无法解释用途、也没有使用者的字段,应先评估是否必要;真正影响授权、恢复或审计的字段,则不能因为填写麻烦而删掉。
二、背景和真实场景:版本发布为什么会变成 PMO 的流程问题
1. 版本号相同,不代表发布内容相同
在多团队协作的组织里,同一个产品版本可能包含应用代码、数据库脚本、配置项、接口契约、权限策略和运维变更。若各团队只在自己的系统里记录,产品侧写“功能已完成”,测试侧写“回归通过”,运维侧写“部署完成”,但没有共同的发布编号,就会出现三个事实版本。
这类问题在常规时期不一定明显。真正暴露它的,往往是发布窗口压缩、临时插单、跨系统依赖或线上故障。团队发现某项改动已部署,却无法确定是否经过测试;或者测试通过的构建与实际部署的构建并非同一个制品。此时问题不是缺少一张表,而是“计划发布”和“实际发布”没有被同一条记录连接起来。
2. 记录断点通常出现在五个交接处
- 需求进入发布:需求完成状态被误认为已纳入某个发布,但没有发布编号或目标窗口。
- 开发交付测试:测试收到的是需求说明,未收到实际变更清单、构建号或配置差异。
- 测试交付审批:测试结论写“通过”,但未标明覆盖范围、遗留缺陷和风险接受人。
- 审批交付部署:审批人同意的是计划方案,现场执行却临时替换了制品或部署步骤。
- 部署交付复盘:发布完成被当作流程终点,线上观察、用户反馈和后续缺陷没有回写到版本记录。
我会把这五个交接处当作发布流程的断点检查清单。比起先问“流程图画得是否完整”,更有效的问题是:在每次交接时,接收人是否拿到了足以继续工作的证据,能否明确知道下一步由谁负责。
3. 数据口径要先讲清楚,才谈效率提升
不同组织对“发布次数”“发布成功率”“变更失败率”的定义并不一致。一次发布窗口里有多个服务,是算一次还是按服务分别计算?发布后出现告警但没有回滚,是否算失败?紧急修复是否计入常规发布?口径不统一时,趋势图看起来精确,决策却可能失真。
我建议 PMO 在看板或月报中同时写明指标定义和统计范围。例如,“发布成功率”可定义为在既定观察窗口内完成部署、通过约定的线上验证、且未发生需回滚或紧急修复的发布批次占比;“变更失败率”则要明确失败事件的认定、观察窗口以及是否包含非技术原因导致的取消。
指标的第一项工作不是排名,而是让不同团队算出同一个结果。否则,团队可能通过拆分批次、调整观察时间或改变失败定义改善数字,却没有降低真实风险。

三、常见误区:看起来有记录,实际仍无法治理
1. 把发布记录写成面向用户的更新公告
用户公告通常关注功能变化、使用影响和注意事项;内部发布记录还需要覆盖负责人、测试证据、审批、部署过程、风险和回退。两者可以共享部分内容,但不能互相替代。
公告写“新增批量导出”,对用户可能足够;内部记录还要说明功能在哪些租户或区域生效,是否涉及权限变更,导出任务失败如何恢复,是否需要数据迁移,以及验证覆盖了哪些关键场景。把两类内容混在一起,容易让内部信息过少,或让外部公告泄露不适宜公开的细节。
2. 用“测试通过”替代测试证据
“测试通过”是结论,不是证据。它没有说明测试对象、环境、范围、执行时间、未覆盖项和阻断条件。即使不要求把完整测试报告复制进发布记录,也应保留可访问的证据链接,并确保链接与本次发布编号或构建号对应。
对高风险变更,记录还应区分功能验证、回归验证、性能或安全验证,以及线上验证计划。对低风险的小修复,可以采用更轻的验证要求,但轻量不等于无从追溯。
3. 把审批流程做成“人越多越安全”
增加审批人并不自动降低风险。若审批人职责重叠、缺乏必要信息,审批可能变成点选确认;若所有变更都走同一条冗长流程,团队就会寻找线下捷径,甚至把真实风险藏在“常规发布”名义下。
更有效的做法是按风险分层:普通、可逆、影响范围有限的变更走快速路径;影响关键业务、数据结构、权限或外部接口的变更增加独立复核;紧急修复允许先处理,但必须设定事后补录和复核时限。审批人数应由风险和职责决定,而不是由表单复杂度决定。
4. 认为发布结束就代表记录闭环
“部署成功”只能说明操作完成,不一定说明用户侧结果正常。发布完成后仍需要观察约定指标,例如错误率、关键交易成功率、队列积压、接口延迟或客服反馈。观察窗口应与业务特征匹配:高峰业务不能只看低峰时段,异步任务也不能在任务尚未跑完时宣布验证结束。
若观察期内触发异常,应把事件链接回发布记录,并记录是否回滚、缓解、继续观察或接受风险。这样才能区分“发布执行失败”和“发布后发现问题”,避免统计口径被混为一谈。
5. 把工具上线当成流程优化本身
使用某项目管理平台可以帮助关联需求、缺陷、测试和发布批次,但工具不能替组织决定谁有权批准风险、紧急通道如何关闭、记录缺失由谁负责。流程定义不清时,系统只会把不一致的数据更快地集中起来。
以 PingCode 为例,中大型企业或 100 人以上组织可以考虑用统一的工作项关系承载需求、缺陷、迭代和发布信息,减少人工复制编号的情况。评估时我更关注关联能力、权限与审计、跨团队视图、自动提醒和报表口径,而不是字段数量或页面数量。若团队规模较小、发布频率低,先用轻量模板统一编号和责任人,可能比立即实施复杂平台更合适。
四、专业判断逻辑:PMO 如何决定记录到什么程度
1. 先评估风险,再决定流程强度
我建议把发布风险拆成影响范围、变更复杂度、可逆性、验证充分度和依赖数量五个维度。每个维度可以采用低、中、高三级,但不必追求看似科学的精确分数。评分的作用是帮助团队提出一致的问题,而不是把判断责任交给公式。
| 判断维度 | 低风险信号 | 需要加强控制的信号 |
|---|---|---|
| 影响范围 | 单一团队、有限用户、非关键流程 | 跨系统、全量用户、关键业务或外部客户 |
| 变更复杂度 | 局部修复、依赖少、代码路径清晰 | 多服务协同、接口调整、配置与代码同时变化 |
| 可逆性 | 可快速切回旧版本,数据不受影响 | 数据迁移不可逆、外部副作用无法撤销 |
| 验证充分度 | 关键路径有自动或人工验证,证据可查 | 环境差异大、测试覆盖不完整、证据缺失 |
| 依赖数量 | 单一组件、依赖方已确认 | 多团队或供应方依赖,时序和兼容性不确定 |
有一个容易忽视的判断:可逆性应独立于影响范围评估。小范围变更如果涉及不可逆的数据写入,风险仍然可能很高;大范围变更如果具备灰度开关、可观测性和快速回滚,风险可能得到有效控制。不能只按“改动行数”或“影响用户数”给发布分类。
2. 用风险等级映射证据要求,而不是映射审批人数
分级控制的核心,是让高风险发布提供更强的证据,而不是简单多找几个人点击批准。普通变更可要求关联工作项、测试结论、执行人和恢复方式;较高风险变更需要补充影响评估、独立复核、分阶段放量和明确的停止条件;紧急变更则要留下事后复核时限。
审批人应当拥有与决策相匹配的权限和信息。业务负责人确认业务窗口和影响接受度,技术负责人确认方案与依赖,质量或安全角色确认相应验证,发布负责人确认执行条件。一个人兼任多个角色时,应明确其具体代表的责任,避免“所有人都看过”等于没人承担责任。
3. 记录“计划值”和“实际值”,才能识别流程偏差
发布记录里应同时保留计划时间和实际时间、计划制品和实际制品、计划步骤和执行偏差。只记录最终结果,会让 PMO 看不到变更控制是否在现场失效。例如,计划凌晨部署,实际因为审批延迟改到业务高峰;或者计划部署的构建未通过检查,现场临时替换了前一构建。
偏差不应被默认视为违规,也不应被隐藏。关键是解释偏差的原因、批准人、风险影响和后续动作。长期重复出现的偏差,才是流程优化的输入:可能是计划窗口不合理,可能是验证环境不足,也可能是变更冻结时间设计不符合业务节奏。
4. 把“可回滚”拆成可验证的条件
回滚方案常被写成一句“必要时回滚”,这实际上没有提供行动依据。记录至少要说明触发信号、判断阈值、执行角色、预计耗时、数据处理限制和回滚后的验证方式。若无法完整回滚,应写明替代缓解措施,例如关闭功能开关、暂停任务、切流或限制新请求。
不可逆变更不应被伪装成有回滚方案。例如数据库结构迁移若已产生新格式数据,简单恢复旧代码可能导致兼容性问题。此时更适合设计前后兼容阶段、分批迁移和恢复点,而不是在发布记录里填一个“回退旧版本”。
5. 用指标观察流程,而不是用指标给团队贴标签
PMO 可关注记录完整率、审批等待时间、计划与实际偏差、发布后问题率、回滚或缓解耗时、紧急变更占比等指标。每项指标都要明确分母、观察窗口和排除项,并结合业务规模解释。发布次数增加,未必代表风险变大;团队记录更完整后,问题发现数短期上升,也不必然代表质量变差。
我倾向于把指标分成领先指标和结果指标。记录完整率、风险评审及时率、回滚演练覆盖率是过程信号;发布后故障、用户影响时长、恢复耗时是结果信号。只看结果,问题发生后才发现;只看过程,又可能把“表单填完”误当成风险已经降低。

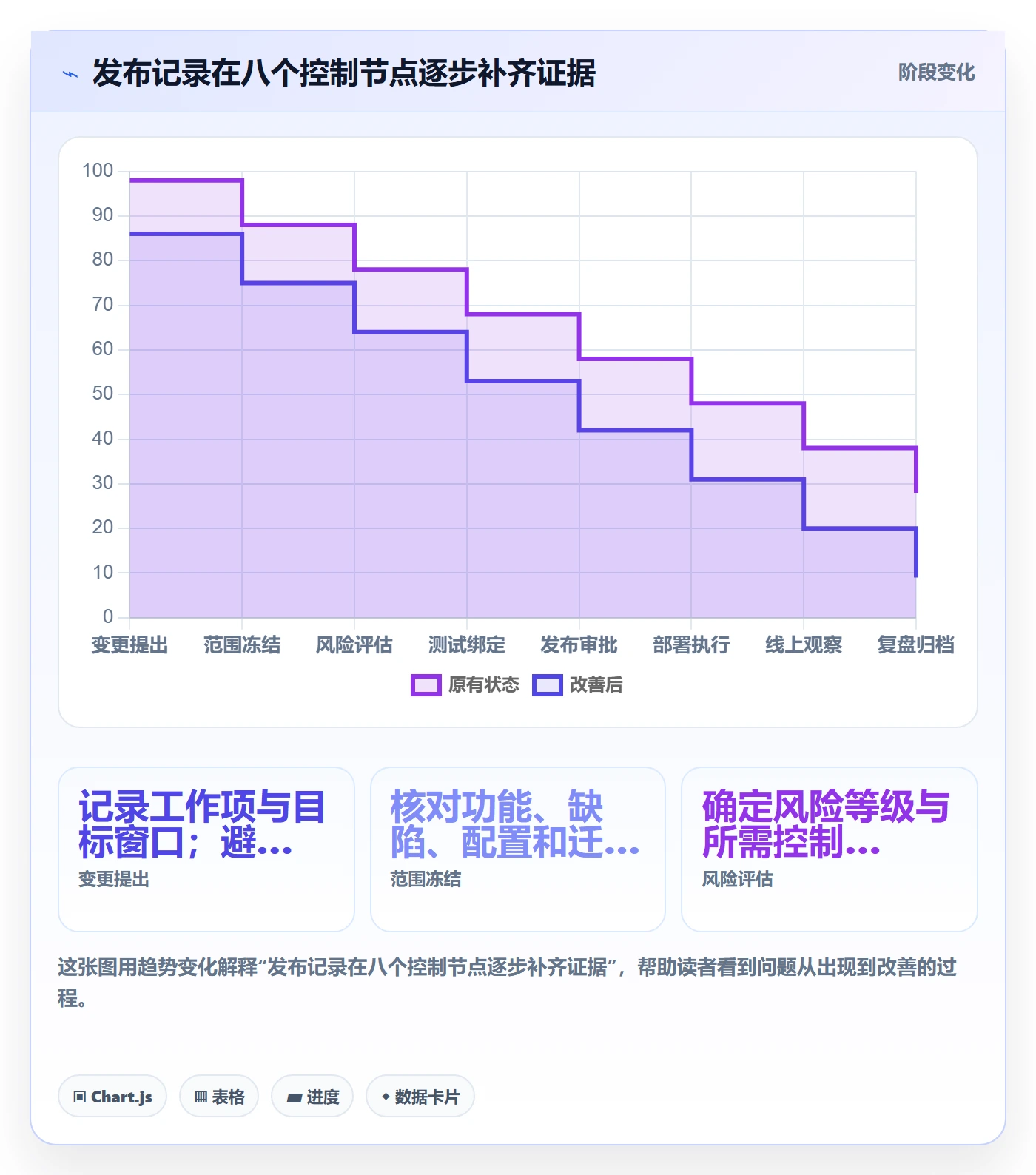

五、操作步骤:从变更提出到发布复盘建立闭环
1. 建立唯一发布编号和变更入口
每个发布批次都应有唯一编号,例如“产品代号,年份,序号”,并作为需求、缺陷、构建、审批和执行记录的关联键。编号规则应短、稳定、可读,避免把环境、日期、版本号等所有信息塞进编号,导致规则随组织变化频繁改动。
变更进入发布时,提交人要说明工作项、变更类型、目标窗口、所属系统和责任团队。临时加入的变更也必须走同一入口,但可标记为插入项,并补充插入原因与影响评估。这样既不阻碍必要调整,也能让 PMO 看见计划稳定性。
2. 固化发布范围并识别依赖
发布负责人应在约定的范围冻结点汇总清单,区分功能、缺陷修复、配置、数据迁移、基础设施和安全策略等变更类型。每项变更至少关联一个工作项或变更说明;若确实没有现成工作项,应补建最小记录,而不是让关键改动成为“口头事项”。
依赖识别要覆盖上下游服务、外部接口、数据源、基础设施、供应商和业务操作。依赖方不必全部参加会议,但应记录确认人、兼容要求和时间约束。对跨系统发布,最好明确先后顺序、兼容窗口和部分成功时的处置方式。
3. 进行影响评估并确定控制等级
发布负责人根据影响范围、复杂度、可逆性、验证充分度和依赖数量进行风险评估,说明判断理由。PMO 可以制定默认规则,例如涉及敏感数据、权限边界、不可逆迁移或关键业务核心链路的变更,自动进入加强审查;但最终规则要贴合组织的监管、业务和技术架构。
分级后,应让团队知道需要提供哪些材料、由谁确认、最晚何时完成。不要只写“高风险走高级审批”,却不说明高级审批包含什么,也不说明审批人应该检查哪些证据。
4. 绑定测试结果与实际制品
发布记录需要关联测试报告、构建号或制品摘要,并说明测试环境与目标生产环境之间的重要差异。测试覆盖可以按关键用户路径、主要接口、权限场景、迁移场景和异常恢复场景组织,不要求每项变更都复制整份测试文档。
如果测试通过后又有代码、配置或依赖变化,原有结论应重新评估。尤其要避免“测试通过的是一个构建,部署执行的是另一个构建”。可用制品标识、签名或不可变链接建立对应关系,减少人工口头确认。
5. 完成审批与发布前检查
审批不是对所有材料进行形式化签字,而是确认决策边界:范围是否清楚、测试是否足以支持本次发布、遗留风险是否被适当接受、执行窗口是否可行、失败时是否知道如何停止或恢复。
发布前检查建议采用短清单,控制在实际能逐项确认的范围内。以下清单可以按风险等级裁剪:
- 发布编号、目标环境、制品标识与本次审批范围一致。
- 所有纳入项都有责任人、验证结论和必要的证据链接。
- 未关闭缺陷、已知限制和风险接受人已明确记录。
- 依赖方、业务窗口、值守安排及沟通对象已确认。
- 部署步骤、观察指标、停止条件和恢复责任人可执行。
- 必要的备份、数据检查、功能开关或访问控制准备完成。
6. 记录执行过程中的实际偏差
发布执行时,记录开始和结束时间、执行人、部署制品、关键检查点和异常处理。无需把每条命令都复制到主记录,但应提供可追溯的执行日志或变更系统链接。若实际步骤与计划不同,要在发生时记录差异,避免事后凭记忆补写。
对需要人工操作的关键步骤,最好设置双人确认或执行后核验。对于自动化部署,则重点确认流水线结果、制品身份、目标环境和权限审计。自动化减少手工错误,但并不自动证明执行对象正确。
7. 按预设观察窗口验证线上结果
发布后要依据变更类型设定观察指标和观察时长。涉及交易链路的变更可以观察成功率、延迟和错误率;后台批处理需要等关键任务运行完成;权限或配置变更则要验证预期角色是否获得或失去正确权限。
观察窗口不能只是一个固定小时数。它应覆盖业务峰值、异步处理周期或关键使用场景。若发布窗口很短,可分阶段放量并延长后续观察,而不是在低流量时段看到指标正常就立即宣布完全稳定。
8. 完成复盘、行动项和记录归档
发布记录应以结果闭环,而非以“部署成功”闭环。发布后记录实际结果、问题、用户影响、采取的缓解措施和待办事项。若没有问题,也应注明完成了哪些验证,而不是只留一个空白的结果字段。
复盘不必每次开长会。常规发布可通过异步更新完成;涉及回滚、明显偏差、用户影响或重复性问题时,再组织专项复盘。行动项要有责任人、期限和验证方式,否则“持续改进”很容易停留在会议纪要里。

六、具体案例与数据观察:一条发布记录怎样减少“重新找证据”
1. 情景案例:跨系统订单流程的一次中型发布
下面是一个用于说明方法的情景案例,不代表特定企业的真实统计。某中型业务团队计划发布一组订单流程改动,包含用户端功能、服务端接口调整和数据库字段迁移。原先团队用多个文档分别记录需求、测试和部署信息,发布结束后发现某个服务的实际构建号无法与测试结果对应。
PMO 没有先增加审批层级,而是先统一发布编号,并要求每个变更项关联工作项、制品标识、测试证据和责任人。由于数据迁移存在恢复限制,团队将该部分单独标为高风险变更,增加兼容性验证、备份确认、分阶段执行和迁移后校验;普通界面改动则沿用轻量路径。
发布窗口中,服务端部署比计划晚了二十分钟。团队在记录里标明实际时间、延迟原因和业务窗口影响,并确认没有替换制品。上线后先观察关键接口成功率,再执行订单创建、取消和退款路径抽样。记录因此同时解释了“发生了什么”和“为什么仍继续发布”,而不是把延迟从最终报告中抹掉。
2. 用模拟样本观察流程变化,而不是宣称行业效果

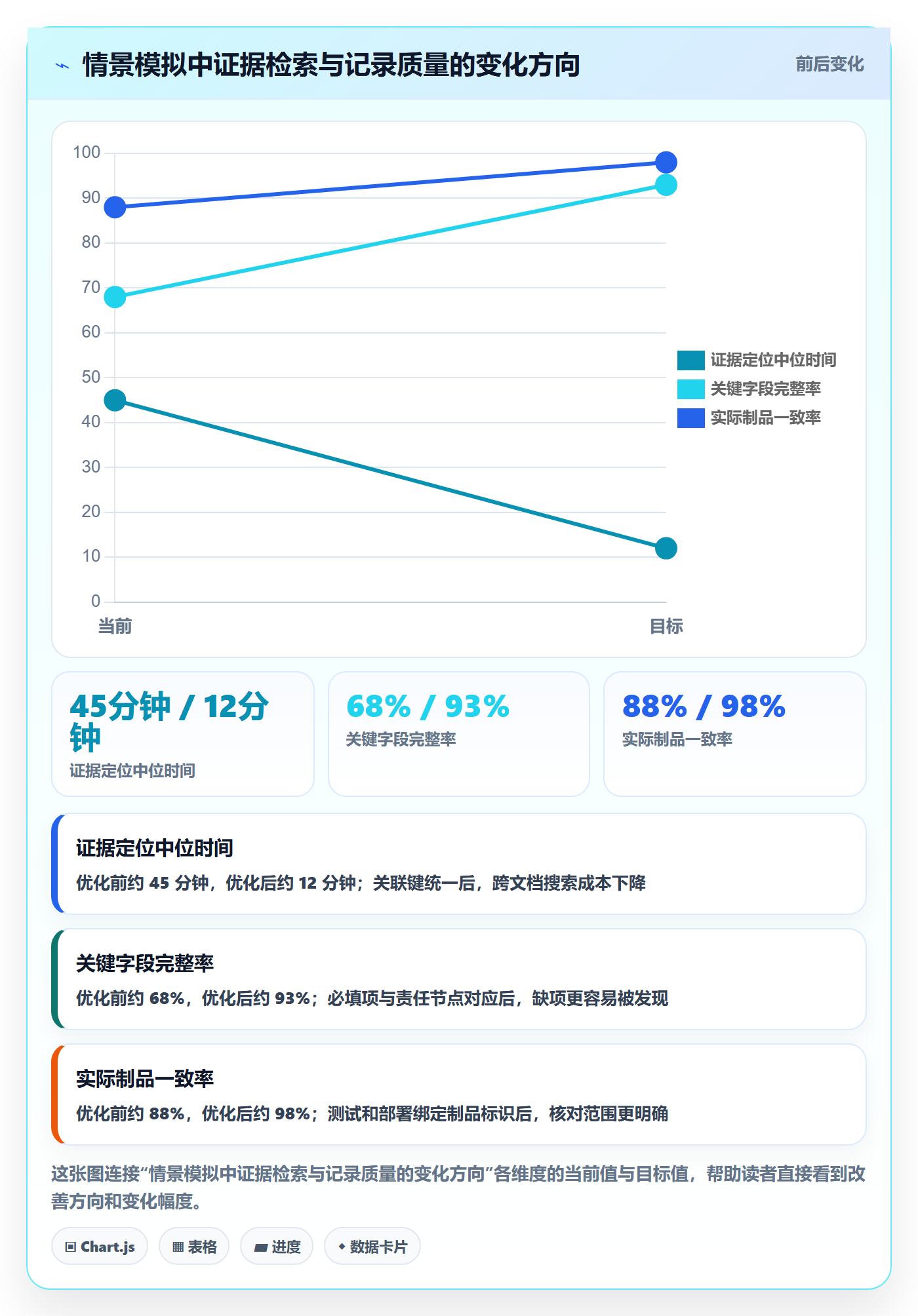

下面的数字是情景模拟,用来展示统一发布编号、风险分级和证据关联可能改变哪些运营指标;它们不是公开行业基准,也不应被直接作为绩效承诺。真实组织应先抽取自身一段时间的数据,统一定义后再比较。
| 观察指标 | 优化前情景值 | 优化后情景值 | 解释口径 |
|---|---|---|---|
| 定位一次发布完整证据的中位时间 | 约 45 分钟 | 约 12 分钟 | 从提出问题到找到范围、测试、审批和执行链接 |
| 发布记录关键字段完整率 | 约 68% | 约 93% | 按必填字段齐全的发布批次占比计算 |
| 计划与实际制品一致率 | 约 88% | 约 98% | 以制品标识可核对且一致的批次为准 |
| 审批等待时间中位数 | 约 16 小时 | 约 9 小时 | 只统计需要审批的常规变更,排除等待窗口 |
这些变化不意味着“记录填得更完整就一定少故障”。它们说明的是证据检索、制品核对和流程等待可以被单独观察。要证明发布风险降低,还需继续跟踪发布后问题率、用户影响时长、紧急修复比例和恢复耗时,并检查是否存在统计口径变化。

3. 用漏斗看“发布准备完成率”时,不能只看最后一层

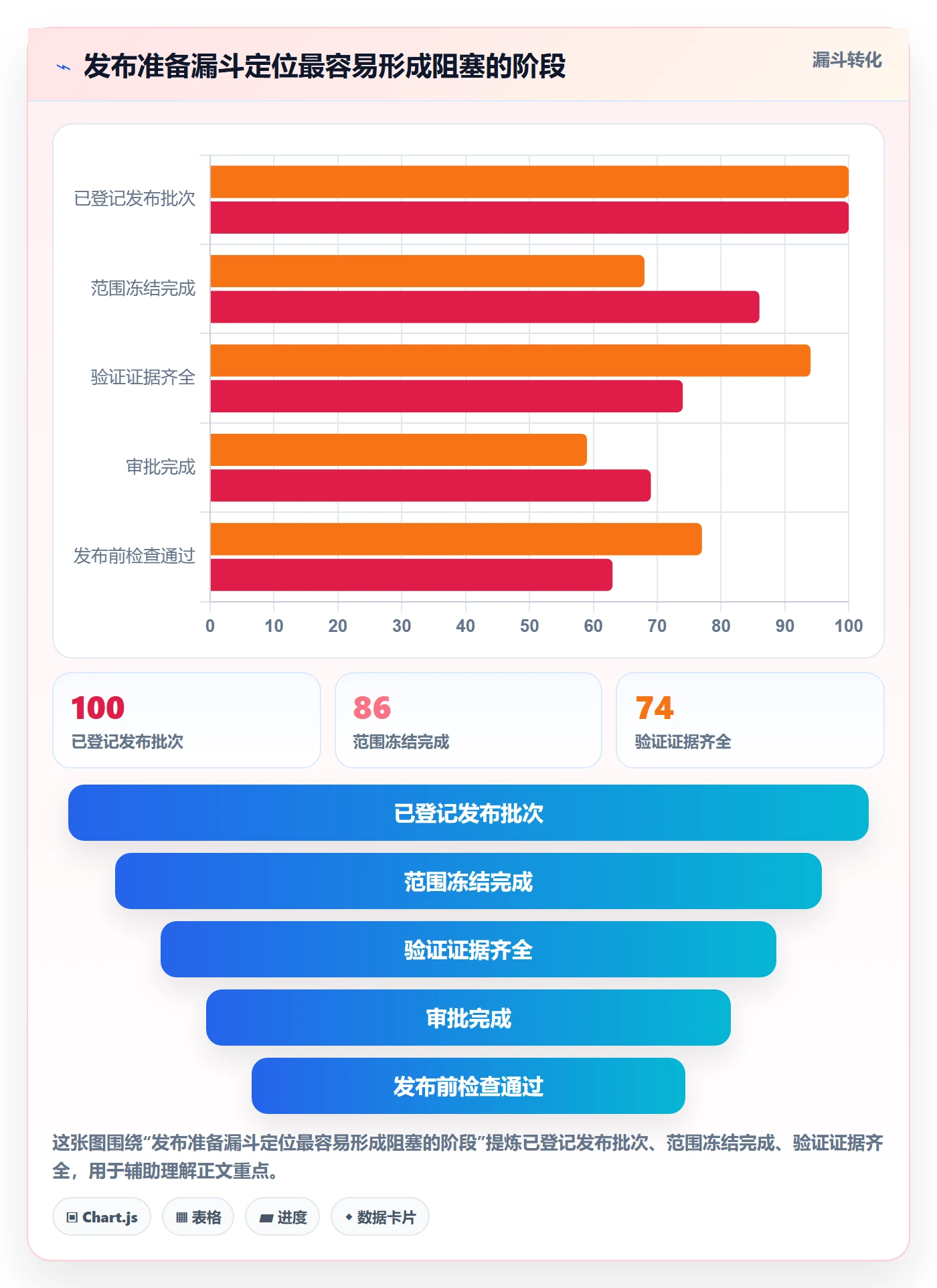

若团队发现很多发布在窗口前仍缺测试证据或依赖确认,可以把准备状态拆成多个阶段:已登记、范围冻结、风险评估完成、验证完成、审批完成、发布前检查完成。漏斗能显示流失主要发生在哪一层,但每一层都要定义“完成”的条件。
例如,测试证据缺失不一定是测试团队效率低,也可能是范围冻结太晚、构建不稳定或需求频繁插入。PMO 应把漏斗与等待时间、变更插入率和环境可用性一起看,避免把系统性问题错误归因给某个角色。

七、不同组织状态下的行动建议:先解决最痛的断点
1. 小团队、发布频率低:先统一编号和责任人
如果团队人数不多、系统依赖简单、一个月发布次数有限,通常不需要一开始建设完整变更委员会。先建立轻量模板,统一发布编号、范围、验证、审批、执行结果和恢复责任人;再通过每月抽查确认记录是否能被他人读懂。
此阶段最值得避免的是为了“看起来规范”引入大量必填字段。若每次发布都要花很久处理表单,团队可能转向线下发布,记录反而更不完整。可以先用三到五次真实发布验证模板,删掉没人使用、也不支撑决策的栏目。
2. 中大型、多团队组织:建立统一对象关系和差异化流程
当组织有多个产品线、共享平台和跨团队依赖时,单靠模板很难保持关联一致。此时应统一发布对象、工作项关系、风险等级、状态定义和权限审计,建立能横向查看批次、团队和系统的视图。工具层可以选择支持关联、自动校验和审计能力的平台,但实施前要先确定统一的数据口径。
对 100 人以上的组织,尤其是中大型企业,常见难点并非缺少工具,而是不同团队对同一状态有不同解释。可以先选一条业务链和两三个团队试点,验证工作项关系、通知规则、审批分工和报表口径,再逐步推广。以 PingCode 为例,适合评估其能否承载需求、缺陷、迭代与发布的关联,以及是否符合组织对权限、审计和跨团队协作的要求;是否适用仍要结合现有技术栈、治理规则、迁移成本和实际试点结果判断。
3. 高监管或高风险业务:优先保障证据链和职责分离
金融、医疗、公共服务等对审计或连续性要求较高的业务,应明确批准权限、记录留存、证据不可篡改要求和紧急变更补录规则。重要变更需要能证明谁在何时基于哪些材料作出决策,部署由谁执行,验证由谁完成,风险如何接受。
职责分离不应机械理解为每一步都由不同的人完成,而应聚焦利益冲突和关键控制点。例如,提出变更的人不宜独自批准高风险例外;执行者不能仅凭自己的判断宣布关键业务验证完成。团队规模有限时,可以通过独立复核、事后抽查和自动审计补足人员限制。
4. 紧急修复频繁:检查常规流程是否与现实脱节
紧急通道不是常规流程的漏洞,而是为无法等待完整窗口的事件预留的受控路径。要定义触发条件、最低必要验证、授权角色、执行记录、监控要求和事后补录时限。紧急修复结束后,应检查根因和预防措施,避免同一类问题反复使用“紧急”标签。
若紧急变更长期占比偏高,先分析来源:是监控发现太晚、发布窗口安排不合理、需求计划质量差,还是环境不稳定。仅仅要求团队“少走紧急流程”不会解决根因,甚至可能导致团队把紧急变更重新标为常规。
5. 工具尚未统一:先做字段字典和关联规则
不同团队的任务系统、代码仓库和部署平台短期内未必能合并。此时先统一字段字典、发布编号、状态含义和链接格式,规定每个系统需要记录什么。可以用一个轻量发布台账做索引,但不必复制所有原始材料。
过渡期要明确“哪个系统是事实源”。若部署状态以流水线为准,台账只引用部署记录;若审批在变更系统完成,发布记录应链接审批对象,而不是再手抄一次结论。重复录入越多,事实冲突的概率越高。
八、不同情况下的取舍:规范、速度和可维护性如何平衡
1. 统一模板还是按团队自定义
完全统一模板有利于汇总和审计,但可能不适配不同系统的技术特点;完全自定义则保留灵活性,却让跨团队比较和自动化校验变难。较稳妥的做法是“共同核心字段加团队扩展字段”:编号、范围、验证、授权、执行和结果保持一致,团队根据业务增加数据迁移、安全验证或供应商确认等字段。
判断某个字段是否进入共同核心,可以问三件事:是否影响组织级风险判断,是否需要跨团队汇总,是否支持事后追溯。三者都不满足的字段,通常更适合留在团队扩展区。
2. 全量审批还是风险分级
全量审批规则简单、容易解释,但可能让低风险变更等待高风险变更所需的同一批资源。风险分级提高效率,却要求分类规则、例外机制和抽查能力更成熟。若组织尚未具备稳定的风险定义,可以先从少数明确类别开始,例如常规、加强审查和紧急三类,运行一段时间后再细化。
分类规则应允许升级,不应只允许降级。团队若发现某项变更涉及不可逆数据操作、关键权限或外部依赖,应能主动提高控制等级;降级则应记录理由和授权人,避免为了赶窗口降低审查强度。
3. 自动校验还是人工判断
自动化适合检查可机器识别的条件,例如必填字段、链接存在、审批状态、目标环境、制品标识和时间窗口。人工判断更适合评估业务影响、风险接受度和恢复方案是否合理。把主观判断硬编码成简单规则,可能造成“系统通过、实际不安全”;把可自动验证的内容交给人工,则增加遗漏。
先自动化高频、稳定、规则清楚的检查,再保留少数需要专业判断的节点,通常比一开始追求全自动更可靠。自动化规则也要有负责人和变更记录,因为组织架构、环境和发布方式变化后,旧规则可能失效。
4. 追求审批速度还是证据质量
审批等待时间高,不一定要减少审批人。先看材料是否经常退回、审批是否集中在少数时段、责任人是否不清、审批人是否获得足够上下文。如果主要问题是信息不完整,减少审批人只会更快地作出低质量判断。
相反,若风险低、材料稳定、审批动作重复,可将明确条件转为规则校验或授权范围内的快速通道。速度优化应建立在责任边界清楚的前提上,而不是把审批从流程图里删除后就认为效率提高。
5. 发布批次要大还是要小
较大的批次减少部署频次和协调次数,但会增加变更耦合、故障定位难度和回滚范围;较小的批次更容易定位问题和控制影响,却要求流水线、监控和自动化验证更成熟。最佳粒度取决于系统架构、业务窗口、变更独立性和团队操作能力,不存在适用于所有组织的固定发布规模。
若发布后经常无法判断问题属于哪个变更,应尝试缩小批次或增强逐项标识;若每个小批次都依赖大量人工准备,发布开销过高,则应先自动化重复操作,再决定是否合并。不要把“发布次数更多”直接等同于成熟,也不要把“集中大版本”直接等同于更稳妥。

九、落地检查与下一步:用一次真实发布验证流程是否有效
1. 先选一条业务链做小范围试运行
我不建议 PMO 先写一份覆盖所有业务的长制度,再要求各团队一次性切换。更可行的方式是选一条跨团队、但边界相对清晰的业务链,挑选一次常规发布和一次高风险或紧急发布进行试运行。这样可以同时检验标准路径和例外路径。
试运行时,记录每个节点花了多少时间、哪些字段难以理解、哪些证据链接无法访问、哪些审批人缺少上下文、哪些步骤依赖口头协调。制度应回应真实摩擦,而不是只回应流程设计者的想象。
2. 复盘时看四类结果
- 可追溯性:是否能在约定时间内找到需求、测试、审批、制品、执行和结果证据。
- 执行一致性:计划范围、审批范围和实际部署范围是否一致;不一致时是否有明确记录。
- 流程效率:等待发生在哪个节点,材料退回由什么原因造成,是否存在重复录入。
- 风险结果:是否发生发布后问题,影响范围、恢复时间和后续行动是否可量化。
这四类结果不能互相替代。记录完整并不等于发布安全;审批快不等于流程高效;没有故障也不一定证明控制设计有效,因为可能只是样本量太小。PMO 应用多个角度交叉验证。
3. 建议按三个阶段推进
第一阶段:统一定义。确定发布编号、核心字段、指标口径、风险等级和紧急变更规则,选择少数团队试用。此阶段优先消除“同词不同义”和“同事不同表”的问题。
第二阶段:补齐关联。把工作项、测试结果、审批、制品和部署记录关联起来,明确事实源,减少重复录入。若使用管理平台,先验证关联结构和权限,再建设看板与报表。
第三阶段:持续校准。根据等待时间、记录完整率、计划偏差、发布后问题和恢复耗时调整流程。遇到指标变化时先检查统计口径,再判断流程是否有效;每次调整都要保留规则版本和生效范围。
4. 最后用三个问题检验是否值得发布
上线前,团队能否说明本次发布具体改变了什么,证据是否对应实际制品,遇到异常由谁基于什么条件采取什么动作?如果其中任何一个问题只能靠“找某个人问一下”回答,记录链仍然没有真正闭合。
我对发布记录的最终判断很简单:它不应该让团队在平静时忙着填表,也不应该让团队在出问题时忙着拼证据。好的记录把必要判断提前到变更发生之前,把执行事实留在发生当下,并把线上结果带回下一次决策。
下一步可以先抽查最近十次发布,统计关键字段完整率、证据定位时间、计划与实际制品一致率,以及发布后问题的恢复耗时。不要急着先买工具或增加审批层级。找到最常见的一个断点,围绕它改一条规则、补一个关联、试一次真实发布,再用数据判断是否值得推广。PMO 流程优化的成效,不是表单更长,而是组织更快找到事实、更准确接受风险,也更有把握地恢复服务。
常见问题解答(FAQ)
1. 版本管理如何做好发布记录,必须记录哪些信息?
我在整理项目发布材料时,常遇到记录里只有版本号和上线日期,过几周就没人说得清这个版本具体改了什么。我想知道,发布记录写到什么程度,才能既方便团队追溯,又不变成没人愿意维护的长文?
发布记录的目标不是复述开发过程,而是让人能回答四个问题:发布了什么、为什么发布、谁确认可以发布、出问题如何定位或回退。建议每条记录至少包含版本号、环境、计划与实际发布时间、变更项及对应需求或缺陷编号、影响范围、验证结果、发布负责人、审批结论、回退方案和相关链接。
变更描述应写用户或业务影响,例如“导出结果新增时区字段”,不要只写“优化导出功能”。可以按“版本摘要、功能变更、缺陷修复、已知问题、发布与回退信息”组织内容;只有与定位、决策或使用有关的信息才进入摘要,代码提交细节保留在版本控制系统中。
2. PMO怎样设计发布记录流程,避免记录滞后或缺项?
我发现有的团队上线完成后才补发布说明,需求、测试和运维各自留一份记录,内容还对不上。我想知道,PMO应该把检查点放在哪些环节,才能让记录随交付自然产生,而不是临上线再追着大家补材料?
流程上应把发布记录拆到交付节点,而非把全部责任压给发布当天。需求进入迭代时关联变更编号,测试完成后补充验证结果与未解决风险,发布审批时确认影响范围、窗口和回退条件,发布后由执行人补实际时间、结果及异常。PMO维护统一模板和字段定义,变更负责人维护内容,测试与运维分别确认各自负责的信息;
审批人对风险接受与否负责,而不是替团队代写记录。可以先在一个发布频繁的团队试行两到三个周期,统计必填项完整率和发布后补录比例,再调整字段。若流程要求每次都重复填写已有系统中的信息,通常会增加绕行和复制粘贴,应该优先用链接或自动带入字段。
3. 紧急修复和版本回滚,发布记录应该怎么写?
我担心紧急修复时团队会优先处理故障,事后只留下聊天记录,导致下次遇到类似问题找不到决策依据。我想知道,快速发布时哪些信息必须当场留存,哪些可以事后补齐,才能兼顾速度和审计追溯?
紧急发布可以简化审批路径,但不应省略版本标识、影响范围、执行人、风险判断和回退办法。发布前至少记录故障或请求编号、修复版本、受影响服务、验证方式、批准人及紧急原因;发布后尽快补实际开始与结束时间、验证结果、监控观察结论,以及是否触发回滚。
若已回滚,应同时记录回滚到的版本、触发条件、数据或用户影响和后续处置,不要只写“回滚成功”。建议将“当场必填”和“事后补充”明确分开,并设定组织认可的补录时限,例如下一个工作日内完成;具体时限应按风险等级和团队值守安排确定。
4. 如何判断发布记录流程是否真的优化,而不是只增加表单?
我见过流程上线后,记录数量增加了,但发布问题仍要靠熟人打听,团队还觉得填表浪费时间。我想知道,PMO该看哪些指标和样本,才能判断流程是否改善了可追溯性,而不是单纯提高了表面上的填写率?
不要只看记录条数或字段填写率,还要抽查记录能否支持实际决策:能否从一个生产问题追到对应变更、验证证据、审批结论和回退版本。建议按月抽取不同类型的发布样本,观察必需信息完整率、发布后补录比例、从故障编号定位到变更记录所需时间,以及因记录缺失造成的重复排查次数。
指标要结合基线比较,例如先记录试行前一个周期的定位耗时,再与试行后的同口径样本对照;样本少时不要据此宣称流程显著改善。若填写耗时上升但定位时间没有下降,应优先合并重复字段、自动关联需求与缺陷、移除低价值审批,而不是继续增加必填项。
核心关键词
文章包含AI辅助创作:版本管理如何做好发布记录?PMO流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527474
读者评论
我们以前也有发布表,但测试结论和实际部署的构建号经常对不上。后来把发布编号作为关联键后,查问题确实快了些,不过跨系统维护链接仍需要有人负责。
风险分级的思路实用,尤其是把可逆性单独看待。想请教一下,紧急修复的事后复核如果逾期,通常由谁跟进比较合适?
指标口径这点很重要。我们曾因观察窗口不同,算出的发布成功率差不少;建议落地时把窗口和排除项写进月报,避免只看一个百分比。
