版本管理最容易失控的时刻,往往不是项目延期,而是团队还在说“这个版本基本完成”,测试却仍有一批高优先级缺陷,产品已经开始准备下一轮需求,管理层看到的进度又是另一套数字。版本状态管理的核心,不是把看板列得更细,而是让每一次状态变化都能回答三个问题:谁依据什么事实做了判断、当前还剩什么风险、接下来由谁采取什么动作。
一、先讲结论:状态不是颜色,而是一组可验证的承诺
1. 版本管理要管的是决策,不是字段
我判断一套版本管理机制是否有效,不先看系统里有多少状态,也不先看仪表盘有多少图表,而是抽查最近一次状态变更:变更前后依据是否清楚,风险是否可见,责任人和截止时间是否明确。如果状态从“测试中”改成“待发布”,却没有测试覆盖、缺陷处置和发布审批等证据,这次变更只是改了标签,并没有完成管理动作。
版本状态应当是团队约定的决策节点。一个状态对应一类工作事实、一组准入条件和一个责任角色。例如,“开发中”意味着需求范围已确认且实现责任人明确;“待验收”意味着交付物已经准备好、验收口径可执行;“可发布”意味着发布条件均已满足,或剩余风险已由有权限的人明确接受。
我的核心结论是:版本状态管理要同时维护状态、证据、风险和责任。四者缺一,状态就不能可靠地指导行动。状态帮助团队快速定位,证据支持判断,风险让管理者看到未完成的代价,责任则决定下一步由谁推动。
2. 先定少数关键门槛,再补充必要细分
不少团队一上来就设计十几种版本状态,试图把每种例外都编码进状态名称。结果是成员不清楚何时该选“开发完成”还是“功能完成”,管理者看到许多细分状态,却无法判断版本是否真的接近发布。状态过多会把管理复杂度转嫁给每个更新状态的人。
我通常先保留能够改变决策的关键状态,例如规划中、开发中、验证中、待发布、已发布、已关闭。只有当某个阶段内部存在不同责任人、不同准入标准,或显著不同的处置方式,才拆出子状态。判断标准不是“能否再细分”,而是“细分之后能否改变协作和决策”。
对于需求、缺陷、测试任务等工作项,可以有各自的状态流转,但它们应能汇总为版本层面的事实。单个需求“已完成”不代表整个版本“可发布”;版本级状态是聚合决策,不是把所有子任务状态简单复制一遍。
3. 用可审计的门槛定义“可发布”
“测试通过率达到百分之九十五”看起来像标准,但如果剩余用例全是关键路径,这个数字并不能支持发布判断。相反,若未通过项均为低影响、存在临时规避方案,并且业务负责人接受风险,团队可能已经具备发布条件。
我建议把发布门槛拆成四类:范围是否冻结、验证是否充分、遗留问题是否可接受、发布及回滚准备是否完成。不同业务可以调整阈值,但每类都要有明确证据和责任人。上线前一天才临时讨论门槛,等于把风险决策推给了最忙的时刻。
| 门槛类别 | 需要回答的问题 | 可检查的证据 | 常见责任角色 |
|---|---|---|---|
| 范围 | 本版本做什么、不做什么? | 已确认需求清单、变更记录 | 产品负责人、项目经理 |
| 质量 | 哪些路径已验证,缺陷是否可接受? | 测试结果、缺陷分级、风险说明 | 测试负责人、研发负责人 |
| 运营准备 | 发布、监控和回退是否有人负责? | 发布步骤、监控项、回滚方案 | 运维或发布负责人 |
| 业务接受 | 残余风险是否被正确授权接受? | 审批记录、业务影响评估 | 业务负责人、授权审批人 |
状态越接近发布,状态更新的频率越应提升,但更新不能只靠会议口头汇报。会议可以用来做判断,不应取代可追溯的决策记录。

二、背景与真实场景:为什么“看起来有进度”仍会延期
1. 多团队协作会让同一个版本出现多套事实
在一百人以上的组织里,一个版本通常不只由一个小组完成。产品、研发、测试、运维、客服或业务运营可能分别维护自己的清单。产品认为需求已冻结,研发认为接口依赖尚未确认,测试看到环境不稳定,发布人员还没有变更窗口。每个团队都在局部上“有进展”,但版本整体并不具备发布条件。
这类场景的难点不是信息完全缺失,而是信息的时间、口径和责任边界不一致。周会上说的“预计周五完成”,可能指开发完成,也可能指测试完成;管理报表里的“完成率”,可能按任务数计算,另一个团队却按工作量或需求价值计算。数字看起来精确,定义却不统一。
我会先把“版本进度”拆成范围完成、验证完成、依赖解除和发布准备四个视角。它们不是可以随意相加的同类指标,而是共同决定版本健康度的条件。只报告一个百分比,通常会隐藏最重要的阻塞点。
2. 版本状态与项目状态不是一回事
项目可能持续数月,版本则可能按周、双周或月度交付。一个项目中的多个版本可以并行规划、开发和验证。如果只维护项目总状态,管理者很难判断哪个版本正在消耗资源、哪个版本存在发布风险;如果只盯着单个版本,又可能忽略跨版本依赖和整体资源冲突。
我会把项目状态用于描述较长期的目标、范围和整体风险,把版本状态用于描述一批明确交付内容的当前阶段。项目“进行中”可以同时包含一个已发布版本、一个验证中的版本和一个规划中的版本。两种状态应有关联,但不能相互替代。
3. 版本生命周期会因业务风险不同而不同
内部工具的版本、面向客户的移动端版本、需要监管审查的业务系统,发布门槛不应完全相同。内部工具可以采用小范围试用、快速修复的策略;涉及资金、隐私或关键业务连续性的版本,则需要更严格的验证、审批、监控和回退安排。
因此,我不会把某个组织的状态模板直接复制给另一个组织。合理做法是先识别业务后果,再决定控制强度:错误发布的影响越大,门槛越严,证据保存越完整;业务变化越快,状态流转越轻,反馈周期越短。
| 业务特征 | 状态管理重点 | 发布控制倾向 |
|---|---|---|
| 低风险内部工具 | 快速反馈、使用者验收 | 小批量发布,问题快速修复 |
| 高频面向客户服务 | 兼容性、用户影响、监控反馈 | 分批放量,明确观察窗口 |
| 高风险关键系统 | 审批、审计、回退和依赖管理 | 严格准入,保留完整决策证据 |

三、常见误区:状态越多、报表越漂亮,不代表管理越好
1. 把“完成”当成一种含义
“完成”至少可能指开发完成、代码合并、测试通过、业务验收、发布上线或观察期结束。如果团队没有定义,成员会按自己的工作边界更新,管理层却把所有“完成”理解成可交付。项目经理应在词汇层面消除歧义,而不是在延期后追问谁报错了。
我建议将含糊的“完成”替换成具体动作,例如“开发完成”“待业务验收”“已发布”“观察期通过”。如果必须保留“完成”作为总括状态,就需要说明它聚合了哪些条件,并能从关联工作项中查到证据。
2. 用百分比掩盖关键路径上的阻塞
版本完成率达到百分之八十,不等于离发布只差百分之二十。剩下的工作可能包含核心接口联调、数据迁移、合规审查或高风险缺陷。相反,任务数量完成率偏低,也可能只是大量低风险文档和非关键优化尚未结束。
我会至少同时看三个维度:工作范围完成情况、关键路径状态、未关闭风险。若要计算完成率,必须讲清分母是什么,是需求数、估算工作量、加权价值,还是验收条件。不同口径不能混为一谈。
3. 只统计缺陷数量,不看严重度、年龄和位置
“还有十个缺陷”不能直接说明版本健康还是危险。十个低影响视觉问题和一个可能造成数据丢失的严重缺陷,不应被同一种方式管理。缺陷是否集中在核心路径、是否反复重新打开、是否长期未处理,也比单纯总数更能提示风险。
缺陷指标要有组合视角:严重度分布、未关闭缺陷年龄、重新打开比例、关键路径缺陷、缺陷流入与关闭趋势。项目经理不一定要自己决定每个技术问题,但需要确保风险被准确分级,并由有权的人作出取舍。
4. 把所有工作项都塞进版本,导致承诺失真
团队有时会把未来可能做的需求、临时问题和技术改进都放进当前版本,觉得这样方便追踪。结果版本范围不断膨胀,计划和实际无法比较,延期之后也分不清是估算偏差、需求变化还是执行受阻。
更稳妥的办法是区分承诺范围、候选范围和未纳入范围。新增工作需要记录来源、影响和审批决定;如果新需求进入,就明确它替换什么、推迟什么,或由谁接受新增容量。范围变更不是不能发生,而是不能没有代价记录。
5. 只在周会上更新,缺乏过程事件
若状态每周只更新一次,关键依赖可能已经阻塞几天,管理层收到的仍是旧信息。另一方面,要求成员每天手动填写大量重复字段,也会造成机械更新,最终形成“字段完整、事实过期”的假象。
我更倾向于让状态更新围绕事件发生:需求范围变更、测试失败、依赖延期、审批完成、发布窗口确认时,责任人补充相应记录。日常汇总可以自动化,判断和风险说明则由人负责。

四、专业判断逻辑:把状态、证据、风险和责任连成闭环
1. 状态模型先回答“这一步为什么存在”
设计状态时,我会从决策节点倒推,而不是从工具里现成的选项开始。每个状态都应回答:当前阶段的工作目标是什么、进入条件是什么、退出条件是什么、谁对判断负责、未满足条件时如何处理。
例如,“验证中”不是简单表示测试人员开始工作。它应当意味着测试范围已明确、环境具备基本条件、版本构建可识别。若环境不可用,工作项可以标记为阻塞,并记录原因,而不是把版本留在“验证中”却让进度看起来正常。
(1)状态名称应描述可观察的事实
“顺利推进”“基本完成”“待处理”这类表述很难用于分析,因为不同人会赋予不同含义。状态名称应尽量短、稳定、可解释,并与实际动作对应。主观判断可以放在风险说明中,不要塞进状态名称。
(2)每个状态必须有进入与退出规则
如果只有状态定义,没有退出规则,卡片就容易长期停留。为“待验收”规定验收负责人和反馈时限,为“待发布”规定发布窗口、回退方案和审批记录,才能减少无人负责的等待。
2. 证据分层:自动采集能确认的,人工说明需要判断的
版本证据并非都要由项目经理手工维护。任务是否合并、测试是否执行、构建是否生成、审批是否完成,很多信息可以从协作流程中关联或自动采集。自动化适合回答“发生了什么”,不适合替人回答“这个风险是否值得接受”。
我会将证据分为三层:工作事实、验证结果和决策记录。工作事实包括需求、任务、缺陷和依赖变化;验证结果包括测试、质量检查和验收记录;决策记录说明谁在何时基于哪些信息接受或拒绝风险。
对于使用某项目管理平台的中大型企业,我会优先检查版本、需求、缺陷、测试结果与审批记录之间能否建立关联,而不是先比较界面是否丰富。工具能否支持一百人以上团队的权限边界、跨团队视图、审计记录和规模化协作,往往比单个看板的视觉效果更重要。若采用 PingCode 一类平台,也应先用实际工作流验证这些关联能力和权限要求,而不是只看演示环境。
3. 风险采用“概率、影响、可发现性、可回退性”综合判断
有些风险发生概率低,但影响极大;有些问题很容易发现且可迅速回退,处理方式可以不同。我会让团队至少讨论发生可能性、影响范围、上线后发现难度和回退成本。这样能避免把所有风险都压成一个缺陷优先级数字。
举例来说,低概率的数据一致性问题,如果涉及关键客户且难以恢复,不能因为“目前没复现”就被忽略。相反,轻微的展示问题若影响范围有限、可快速修正,也不一定要阻断整个版本。判断记录要写清依据,避免“感觉没问题”成为放行标准。
| 判断维度 | 需要收集的信息 | 对发布决策的作用 |
|---|---|---|
| 发生可能性 | 历史频率、复现条件、变更复杂度 | 判断风险是否容易暴露 |
| 影响范围 | 用户、业务流程、数据和服务范围 | 判断出错后的实际损害 |
| 发现难度 | 监控覆盖、告警时延、人工排查成本 | 判断上线后能否及时识别 |
| 回退能力 | 回滚步骤、数据兼容性、恢复时间 | 判断是否能限制损失 |
4. 进度指标应服务于预测,而非追责
我更关注指标能否提前暴露偏差,而不是月底能否证明谁没有完成。可用指标包括需求流入速度、未完成工作年龄、缺陷关闭趋势、依赖等待时间、测试阻塞时间和发布准备完成度。它们能帮助团队调整计划,但不能单独用作个人绩效排名。
如果某团队的未完成工作持续增加,首先要查工作流入口是否过宽、验收是否滞后、依赖是否堆积,而不是立即要求成员“提高效率”。把系统性等待归因于个人,会让数据失去诊断价值,成员也会倾向于少报风险。

五、案例与数据观察:用一个版本复盘看清状态管理的价值
1. 案例说明:用模拟数据呈现典型问题
以下案例是为了说明分析方法而构造的情景模拟,不代表某家企业的真实经营数据。某跨部门团队计划在六周内交付一个客户服务版本,参与者包括产品、研发、测试和运营,共约三十人。团队最初只用“未开始、进行中、已完成”三种状态汇报。
到第五周,任务看板显示百分之八十七的工作已完成,团队却无法给出明确上线日期。原因是百分比按任务数量计算,未完成项中包含两个关键接口、一次数据迁移验证和一项业务验收;同时部分“已完成”任务尚未经过测试确认。
项目经理没有先追问谁拖慢了进度,而是把版本状态拆为范围确认、开发完成、验证通过、发布准备四组门槛,再逐项核对关联证据。复核后发现,十二项未完成工作中,三项是关键路径阻塞,四项是验收待办,五项为低风险体验优化。
2. 复盘后,团队把“进度”改成四种可解释的状态
团队随后将工作分为承诺范围、候选范围和已排除范围。关键路径工作由责任人和依赖方共同确认日期;低风险优化则按容量决定是否进入当前版本。新增需求必须说明影响,不再默认追加到版本中。
他们还增加了两个规则:一是测试失败会自动使对应工作项返回待处理状态,并保留失败记录;二是“可发布”必须经过发布检查清单确认,包括监控、回退、业务通知和审批。这样做没有让工作量消失,却使管理层能分辨“没做完”和“做完但未验证”。
3. 观察指标要看变化路径,而不是只看前后总量
在该模拟场景中,团队用三轮周度检查追踪关键阻塞、等待时间、范围变化和发布准备完成度。示意数据表现为:高优先级未决事项从第五周初的六项降到发布评审前的一项;依赖等待的中位时间从四天降到两天;发布准备清单完成度从百分之五十提高到百分之九十六。
这些数值不能证明某种状态模型必然提升效率,因为版本范围和团队条件都可能变化。它们更适合作为复盘线索:阻塞是否提前暴露、等待是否缩短、发布前是否仍有大量临时决策。若没有统一统计口径,前后比较就不应包装成确定的因果结论。
| 观察项 | 初次检查 | 发布评审前 | 解读方式 |
|---|---|---|---|
| 高优先级未决事项 | 6项 | 1项 | 要核对剩余事项是否已被授权接受,不能只看数量下降 |
| 依赖等待中位时间 | 4天 | 2天 | 反映依赖响应效率,需注明统计范围和工作日口径 |
| 发布准备清单完成度 | 50% | 96% | 需结合未完成项的重要性,不能把不同清单项等权处理 |
| 范围变更记录完整率 | 约60% | 100% | 提升的是变更可追溯性,不代表需求变化本身减少 |
4. 用复盘识别改进是否真正有效
如果下一版本仍在最后两天集中发现依赖问题,就说明状态更新可能更及时了,但依赖管理机制没有改善。如果发布准备完成度提高,却因回退方案未经演练而发生故障,说明清单只记录了“有文档”,没有验证“能执行”。指标的意义必须回到实际流程。
因此,我会在版本结束后做一次短复盘,重点检查四类差异:计划与实际范围差异、阻塞发现时间、质量问题分布、发布后反馈。复盘不应变成追责会,而要产出一到三个可验证的流程改动,并在下个版本检查是否产生效果。

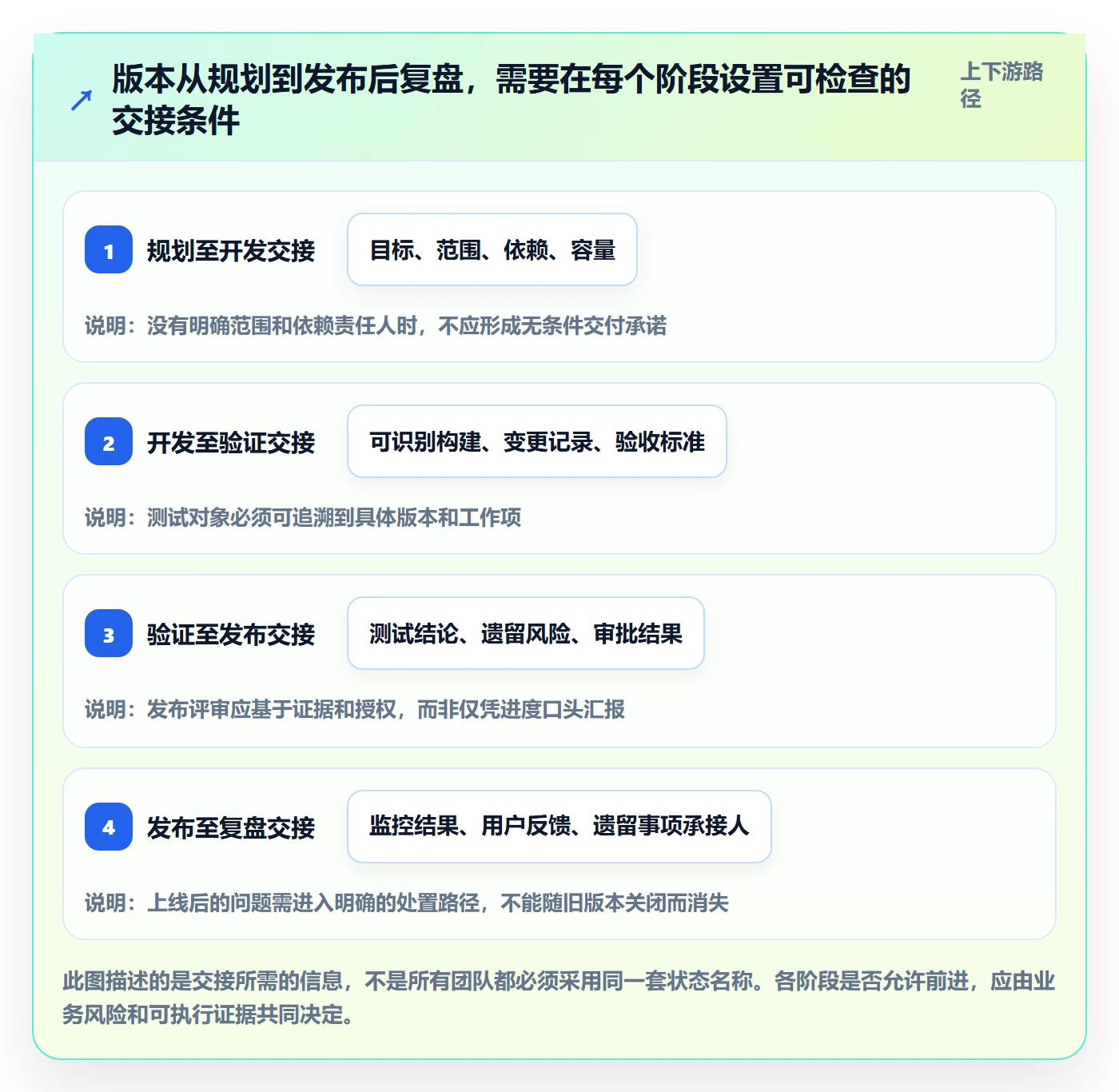

六、落地全流程:从版本规划到发布后复盘
1. 规划阶段:确定边界、依赖和承诺条件
版本规划不是把需求拖进一个迭代窗口就结束。项目经理需要与产品和技术负责人确认版本目标、范围边界、依赖、容量以及验收方式。特别要区分“必须交付”和“有容量再做”,避免候选工作被误读为承诺。
- 定义版本目标:用一句话描述用户或业务价值,避免只写技术任务清单。
- 确认范围边界:标记承诺项、候选项和明确不做的事项。
- 盘点依赖:为每项外部依赖指定对接人、确认日期和超期升级路径。
- 校准容量:参考团队近期实际吞吐和休假、支持任务等约束,不以理想满负荷排期。
- 设定验收条件:提前说明谁验收、验收什么、反馈时限是什么。
容量估算应使用团队自己的历史数据。若团队最近几个周期的承诺完成量波动较大,应先识别波动原因,而不是取最高值制定目标。历史数据用于校准预期,不是保证未来重复发生。
2. 开发阶段:保持工作项流动,及时处理变化
开发期间关注的不只是完成数量,还包括在制工作、等待时间和阻塞原因。在制工作过多会让大量任务同时推进,却没有足够任务真正完成;项目经理应和团队共同限制并行工作量,优先清理依赖和评审等待。
范围变化需要按影响分流。若是必须纳入的安全修复或法规要求,应重新评估版本承诺;若是体验优化,可以进入候选范围;若是未验证的想法,先进入需求池。无论采取哪种处理,都应保留决策理由和影响对象。
3. 验证阶段:用缺陷趋势与覆盖边界判断风险
进入验证阶段后,测试结论需要与版本构建、需求范围和缺陷关联。仅有“测试通过”四个字,无法回答覆盖了哪个版本、哪些关键流程、哪些环境。自动化测试可以提升重复执行效率,但仍要关注测试数据、环境差异和未覆盖场景。
项目经理不必替测试负责人制定全部技术用例,但要推动团队明确风险重点:高频用户路径、近期改动区域、复杂依赖、数据迁移、权限边界和故障恢复。对于无法覆盖的部分,应记录替代验证办法与剩余风险,而不是默认为通过。
4. 发布阶段:把“上线”拆成检查、执行和观察
发布并不是状态从“待发布”跳到“已发布”的瞬间。执行前要确认窗口、版本号、审批、通知和回退;执行中要记录实际操作和异常;执行后要观察监控、业务反馈和关键指标。对于分批发布,还要写清每一步的扩量条件和停止条件。
发布负责人、业务负责人和技术负责人可以共同参加评审,但责任不能因此模糊。谁能批准上线、谁能决定暂停、谁负责回退,应在发布前明确。发生异常时,团队无需再临时争论权限边界。
5. 发布后阶段:把用户反馈纳入下一轮版本判断
版本上线不意味着管理流程结束。发布后应检查故障、客服反馈、关键业务指标和用户使用情况。对高影响问题建立快速修复通道;对低风险体验问题进入后续排期;对未达到预期的功能,回到产品假设和使用数据,而不是只看是否按计划上线。
在生命周期结束时关闭版本,意味着遗留事项已转移到明确的后续承接位置,决策记录和关键交付物可追溯。不能因为版本窗口结束,就把未完成工作留在失去责任人的旧版本里。

七、不同情况下的行动建议:按团队规模和交付节奏调整
1. 小团队、低风险、发布频繁
小团队不必搭建复杂审批链。可以保留少数状态,把重点放在需求边界、关键验收、缺陷可见和快速回退。若每周都要花大量时间填报版本字段,说明管理设计可能过重,应减少重复记录。
建议使用短周期检查:每次交付前确认范围、测试和回退;交付后快速回顾用户反馈。团队成员少,直接沟通成本低,但仍要留下必要的变更和发布记录,以免频繁迭代导致责任与历史信息丢失。
2. 多团队并行、依赖复杂
当多个团队共享接口、环境或发布窗口时,版本状态应突出依赖关系和跨团队责任。除了本团队工作,还要显示依赖提供方、承诺时间、实际到达时间和升级路径。对管理者而言,最重要的不是看每个团队都标成绿色,而是找到跨团队的关键路径。
建议建立跨团队版本评审节奏,但不要让评审成为重复汇报会。会议应集中处理需要共同决策的范围冲突、依赖延期、风险接受和资源调整;常规进度通过共享视图获取。
3. 高风险业务、审计要求严格
高风险场景需要更完整的证据链、权限控制和审批记录。关键状态变化应能追溯到具体人员和时间,重要发布决定应记录依据、风险接受者和回退条件。必要时按业务要求保留测试、审批和变更记录。
管理强度提高不意味着所有低风险工作都要经过同样审批。可以按照变更影响、数据敏感度和故障后果分级,设置不同的审查深度。否则流程会被大量低风险事项挤满,真正重要的决策反而得不到足够关注。
4. 需求变化快、探索性强
探索型产品很难在早期承诺完整范围。此时版本可以分为固定目标和可调整方案:目标相对稳定,具体功能通过实验和反馈迭代。状态管理应强调假设验证、实验结果和停止条件,而非强行把所有探索任务包装成确定交付。
如果产品方向调整频繁,保留范围变更记录尤其重要。它能帮助团队区分“执行不达标”和“基于新证据主动改变方向”,也让管理层看见调整的收益与代价。
5. 使用项目管理平台时,先验证数据结构和流程适配
工具选型应从业务流程和数据关系出发。试点时不要只看能不能创建版本,还要验证需求、任务、缺陷、测试、发布记录之间能否关联,跨团队权限是否合理,报表口径能否统一,历史状态变更是否可追踪。
对于超过一百人的组织,建议选取一个跨部门、依赖较多的真实版本做试点,而不是用简单演示项目验证。记录配置成本、培训成本、迁移成本、日常更新耗时和报告准确性;如果系统建立后仍需大量线下表格补数,说明数据流还没有闭环。

八、不同情况下的取舍:不要把一致性误解成一刀切
1. 状态少还是状态细:优先保留能改变行动的区分
状态少,学习成本低、报表易读,但可能把重要差异压平;状态细,信息丰富,却增加维护负担和误选概率。取舍时看两种状态是否导致不同责任人、不同准入条件或不同下一步动作。若答案是否定的,通常没有必要拆分。
2. 自动化还是人工确认:自动化事实,人工承担判断
自动同步测试结果、构建编号和审批状态,可以减少重复录入;但是否接受残余风险、是否推迟发布,仍需要责任人判断。完全依赖人工容易漏更新,完全依赖自动规则又可能忽视例外。比较稳妥的方式是自动采集事实、人工确认例外和决策。
3. 统一流程还是团队自治:统一底线,保留局部适配
组织需要统一关键定义,例如版本、发布、严重缺陷和风险接受的含义,否则跨团队报表不可比。但团队的工作节奏、验证方式和业务风险不同,流程细节可以有差异。统一到“关键门槛和数据口径”,不必统一到每个团队的每个操作步骤。
4. 追求发布速度还是增加控制:把成本放在风险出现之前
更多审批和检查会增加前置成本,减少控制则可能放大故障成本。决定控制强度时,要比较延迟成本、故障影响、回退可行性和发现速度。若故障影响轻、回滚容易,可以采用更快的发布节奏;若故障涉及关键数据或服务连续性,就应接受更严格的验证和审批。
5. 完成率还是流动效率:选能解释瓶颈的指标
完成率便于汇报,但容易受分母和工作项拆分方式影响;流动效率关注工作从开始到完成经历了多少等待和处理时间,诊断能力更强,却需要稳定的数据采集。管理层可以保留少量结果指标,团队改进则更依赖过程指标。
| 取舍主题 | 适合偏轻的情况 | 适合偏严的情况 | 常见代价 |
|---|---|---|---|
| 状态颗粒度 | 团队小、流程稳定、风险低 | 责任交接多、状态直接影响审批 | 过细增加维护,过粗掩盖阻塞 |
| 发布审批 | 可快速回滚、影响范围有限 | 数据或业务影响重大、审计要求高 | 审批过多拖慢交付,审批不足增加事故风险 |
| 手工更新 | 工作量小、判断依赖上下文 | 关键事实可从系统可靠采集 | 全手工易过期,全自动难处理例外 |
| 范围弹性 | 探索型项目、需求仍在验证 | 固定窗口、外部承诺明确 | 弹性过大削弱承诺,固定过严压制必要调整 |
九、下一步怎么做:先用一个真实版本完成最小闭环
1. 第一周:画出当前状态与责任链
挑选一个正在推进的版本,列出实际使用的状态、每个状态的责任人、进入条件和退出条件。不要先改工具配置,先找出同一状态被不同人赋予不同含义的地方,以及没有明确责任人的等待环节。
2. 第二周:选定少量门槛和统一口径
优先统一版本范围、开发完成、验证通过、可发布和已发布的含义。确定完成率的分母,明确高优先级缺陷的定义,以及哪些风险可以由谁接受。对暂时难以统一的指标,明确标注统计范围,不要强行拼成一个数字。
3. 第三周:建立证据关联和变更记录
让需求、缺陷、测试结果、发布准备和审批记录能追到同一版本。先补齐最关键的关联,不必一开始覆盖全部工作流。对每次范围变更记录新增内容、替换内容、影响和决策人,避免版本计划不断变化却无法复盘。
4. 版本结束后:检查机制是否改变了决策
复盘时不只问“是否按时发布”,还要问:风险是否更早暴露,发布前临时决策是否减少,遗留事项是否有人承接,关键工作等待时间是否下降。若状态更新变多却没有改变行动,说明系统在增加记录,而非提升管理能力。
版本管理真正的价值,不是让每个团队使用同一套颜色,而是让不同角色基于同一组可追溯事实作出可解释的决策。下一步可以从一个版本开始:明确状态门槛、绑定证据、指定风险责任人,再用发布后的数据检验这套规则是否有效。比起一次性设计完美流程,先让一个真实版本的决策闭环跑通,通常更快找到适合自己的管理方式。
常见问题解答(FAQ)
1. 项目版本状态应该怎样设计,才能让项目经理及时发现延期风险?
我现在的版本状态只有“未开始、进行中、已完成”,看板上看起来很整齐,但临近发布日期时还是会突然冒出一堆问题。我想知道状态要细到什么程度,既能提前暴露风险,又不会让团队每天花时间维护状态。
状态的作用不是描述团队有多忙,而是指出版本离交付还差什么。可按“需求确认、开发中、联调中、测试中、待发布、已发布、已回滚”设计主流程,并为延期、阻塞等情况设置风险标记,而不是继续增加大量状态。
比如一个两周迭代的版本,若计划第 8 天进入测试,实际到第 9 天仍有 30% 的需求未提测,项目经理就应调整发布判断,而不是等到版本截止日再看完成率。每个状态都要有明确进入条件和责任人:例如“待发布”意味着验收通过、发布步骤确认、回滚方案就绪。
若成员对同一状态的理解不一致,状态再细也无法提供可靠预警。
2. 多个版本并行开发时,怎样管理版本范围和变更?
我遇到过一个版本已经进入测试,业务方又要求插入几个看似很小的需求,结果测试范围和发布时间都被打乱。我不确定应该直接加进当前版本,还是留到下一个版本,想要一套团队能执行的判断方法。
先把版本范围冻结点设在开发启动或需求评审结束时,之后新增事项统一记录影响,不要直接混进当前计划。可以用三个问题判断:是否涉及线上故障或合规要求,是否有明确业务收益,是否能在不挤占关键测试时间的情况下完成。
以一个计划 20 个需求、测试窗口 3 天的版本为例,新增需求即使只需 1 天开发,也可能带来接口回归和验收工作;若测试时间因此缩短,通常应移入下一版本。确需插入时,要同步标记被移出的需求、负责人、发布日期影响及审批人。版本范围变化本身不是管理失败,未经评估的变化才会让计划失真。
3. 项目经理应该分析哪些版本数据,才能判断交付是否健康?
我每周都会看任务完成率,但有时完成率已经超过 90%,版本仍然延期。我想知道除了完成率,还应该追踪哪些数据,以及怎样从数字里分辨是真正的风险还是短期波动。
不要只看单一完成率,至少并行观察范围变化、按期完成率、缺陷趋势和关键路径阻塞。一个实用的版本记录可以包含计划需求数、当前需求数、已完成数、延期数、提测数、未关闭高优先级缺陷数,以及每周的范围变更次数。
举例来说,计划 20 项、已完成 18 项看似达到 90%,但若中途新增 6 项,实际范围完成率是 18/26,且还有 4 个高优先级缺陷未关闭,就不能据此判断版本接近发布。建议按周记录同一口径数据,并与过去 3 至 5 个版本对比;
单周波动用来排查,连续恶化的趋势才更适合作为调整资源或发布日期的依据。
4. 版本发布后怎样完成数据复盘,并把结论用于下一轮计划?
我参加过不少版本复盘,最后常常只留下“沟通不足、估时不准”这类结论,下一次还是重复延期。我希望知道发布后应该从哪些数据开始复盘,怎样把分析结果变成具体改进,而不是开完会就结束。
复盘前先核对计划与实际数据,并区分结果和原因:例如计划发布日期与实际发布日期、范围变更次数、测试阶段发现的缺陷数、发布后故障数、回滚情况及需求交付价值。若版本晚了 4 天,不要直接归因于“开发效率低”;应检查延期是否集中在需求等待、跨团队依赖、返工或测试缺陷上。
可以把一个具体问题转成可验证行动,例如“下个版本对跨团队依赖项在计划评审前确认负责人和交付日”,并指定责任人、检查时间和衡量指标。下一轮复盘时检查该指标是否改善;若没有,再调整假设。复盘的价值不在于解释过去,而在于让下一次计划的误差更小、风险暴露更早。
核心关键词
文章包含AI辅助创作:版本状态管理指南:项目经理如何做好版本管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527179
读者评论
我们团队以前也把“开发完成”直接当成版本完成,后来发现联调、验收和回滚准备经常被忽略。把范围、质量、发布准备分开看确实更接近实际,但前提是每项证据都有人及时维护,否则还是会变成另一套形式化报表。
文章提到按事件更新状态,这点比较实用。周会更新确实容易滞后,尤其是外部依赖延期或测试环境故障。不过事件触发规则需要控制好,若每个小变更都要求补记录,研发和测试可能会觉得负担过重。
我比较认同不能只看缺陷数量,但实际管理中“风险可接受”往往很难统一判断。建议再明确风险接受人的权限边界,以及接受后是否需要设置观察期和复盘时间,否则审批记录可能只是留痕,未必真正降低发布风险。
