去年 11 月,我为一家 400 人规模的 SaaS 公司做发布流程复盘。翻完他们一整年的发布记录后,我发现一个很反直觉的事实:这家公司真正的瓶颈在发布得太随意,而速度本身并不构成瓶颈。全年 137 次生产发布,61 次落在周四和周五;43% 的 P1 故障出现在周五 15:00 之后;平均每次故障的定位时间 38 分钟,但真正把版本回退干净平均要 2 小时 40 分钟。团队并不缺努力,缺的是一条明确的规定:什么时间可以发、发什么、谁批准、出事多久必须回滚。

绝大多数项目经理在“版本发布时间管理”这件事上,做的其实只是排期:把开发完成日、测试完成日、上线日填进表格,然后开会宣布。这不是制度,这是一份愿望清单。真正的版本发布时间管理制度,要解决的是三个更硬的问题:发布节奏怎么定、发布窗口怎么守、发布例外怎么管。这三件事定不下来,排期表填得再漂亮,也只是把混乱往后推了两周。

这篇文章我把过去几年在十几个研发组织里落过的发布制度拆开讲:先给结论,再讲真实场景和踩过的坑,然后给出我实际使用的判断逻辑、一套可复用的落地清单,以及在频率与稳定、冻结与响应之间必须做的取舍。文中的组织数据来自我参与的流程改造项目,涉及具体公司的部分已做脱敏处理,并标注了统计口径。

一、核心结论:版本发布时间管理的本质,是把不确定性切成可承诺的批次

先把结论摆在前面。下面六条,是我在几乎所有发布制度改造里都会重复讲的判断。如果你的团队只能记住六句话,记这六句就够了。

1. 节奏(cadence)是制度,日期只是节奏的输出

大多数团队的顺序是反的:先定一个上线日期,再倒推排期,再祈祷不出事。正确的顺序是先定节奏,再由节奏生成日期。比如“每两周的周三发布,每月最后一周为冻结周”,这句话一旦成为制度,未来 12 个月的发布日期是自动推导出来的,不需要每次开会吵。

节奏的价值在于它把“要不要发”这个高频决策,变成了“这次发什么”这个低频决策。前者消耗的是管理层的注意力,后者消耗的是团队的工程能力。前者越少越好。

2. 制度应该约束“变更进入”,而不是约束“发布日期”

这是我认为最容易被搞反的一条。发布日一旦定死,项目经理能动的只剩一件事:往里塞需求。于是发布日期变成了一个不可协商的常量,需求范围变成了可协商的变量,质量变成了被动承受的结果。

成熟的做法是反过来:范围在冻结点锁死,日期在节奏里浮动。到了冻结日,没进版本的需求自动顺延到下一班车,版本照样按时发。这样发布日期的可预测性反而更高,因为没有人需要为了“保住日期”而降低测试标准。

3. 发布窗口是成本,不是权力

我见过太多团队把“能不能今天发”当成一次审批博弈:业务方要快,技术方要稳,谁声音大谁赢。这本质上是把发布窗口当成了权力。

但发布窗口其实是一笔成本:每开一个窗口,就要付一次值班、监控、验证、沟通、回滚预案的成本。窗口开得越多,单次发布的边际成本越高,因为注意力被摊薄了。窗口数量应该由运维承载力和自动化水平决定,而不是由诉求数量决定。

4. 先分类版本,再谈时间

把所有发布塞进同一个节奏,是发布制度失效的头号原因。服务端常规版本、客户端版本、私有化交付版本、紧急补丁、配置与数据变更,这五类东西的发布窗口、门禁强度、审批层级完全不同。用一套规则管五类对象,结果一定是规则被绕过。

下面这张表是我实际在用的版本分类框架,建议直接抄走改成自己的版本。

版本类型 典型内容 发布窗口 门禁强度 回滚要求
常规版本 功能迭代、体验优化 固定节奏日(如双周周三 10:00,16:00) 高:全量回归 + 灰度 必须可在 30 分钟内回退
补丁版本 缺陷修复、小范围调整 每周一个补丁窗口 中:影响面回归 + 灰度 必须可在 15 分钟内回退
紧急修复 线上 P1/P2 故障 随时,但需双人确认 低流程、高验证:必须有验证用例 预案先行,回滚即默认动作
私有化交付 客户现场部署版本 按交付里程碑,避开客户业务高峰 高:环境一致性验证 + 升级脚本演练 必须有降级安装包
配置与数据变更 开关、参数、数据订正 与代码发布分离,单独窗口 中高:双人复核 + 可逆性检查 必须有反向脚本

这张表的意义在于:当你下次被问“这个能不能今天上”,你不需要辩论,只需要问一句“它属于哪一类”。分类本身就是最强的沟通工具。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

5. 可预测性来自“班车”,不来自“承诺”

很多管理者认为,答应客户一个具体日期,交付可预测性就提高了。事实往往相反:为了守住那个日期,团队会砍测试、砍灰度、砍文档,最后交付的是“准时但不可靠”的东西。

发布列车(Release Train)的思路是把可预测性建立在结构上:车按时开,货没装上就等下一班。客户感知到的不是“每次都能准时”,而是“每次都在周三,且从不出事”。长期看,后者的信任度远高于前者。

6. 制度的成败取决于“例外”怎么处理

所有发布制度都会遇到例外:大促、客户验收、监管检查、竞品突袭。制度是否可信,不在于常规流程多漂亮,而在于例外时是否有一条清晰的、有代价的通道。

我的做法是给例外定价:走例外通道需要满足三个条件,业务方书面确认风险、技术负责人签字、事后 5 个工作日内必须出一页复盘。有代价的例外才叫例外,没代价的例外叫常态。

二、背景与真实场景:发布时间为什么总在最后一公里失控

讲完结论,回到现实。下面四个场景几乎是我在每个组织都能见到的,它们共同解释了为什么“明明排了期,还是天天救火”。

1. 场景一:周四发版、周五救火、周一复盘

周四发版在很多团队是默认选择:周一到周三开发测试,周四上线,周五观察,周末休息。听起来很合理,但它有一个致命缺陷,周五的人力是全场最稀薄的。一旦周四晚间的灰度指标异常,排查的人周五请假、周末不在,故障会完整地跨过一个周末。

我在一个 200 人的团队做过统计:把发布窗口从周四 17:00 挪到周三 10:00 之后,同一季度的“跨周末未闭环故障”从 9 起降到 2 起,而发布总量没有变化。原因很简单:周三上午发,出问题还有 2.5 个工作日的人力窗口,且白天在岗的资深工程师最多。

2. 场景二:多团队撞车,发布日变成抢占日

当一个组织有 8 个以上的研发小组,每个组各自定发布日,结果必然是撞车。撞车的代价不是“环境冲突”这么简单:它会让监控告警的归因变难。三个团队同时发版,指标一抖,谁都不敢认领,定位时间成倍上升。

我见过最典型的一次:某公司四个团队在同一天晚上发版,凌晨出现下单失败率上升,四个团队互相排查了 3 小时,最后发现是一个团队改了公共的下单限流配置。问题不是技术复杂,而是缺少一个全局的发布日历。

3. 场景三:私有化交付把节奏彻底打散

做 to B 的公司几乎都会遇到:云端版本按双周发布,客户现场版本按合同里程碑交付,两个版本的代码基线逐渐分叉。分叉一旦发生,服务端每次发版都要回答“这个补丁什么时候给现场客户”,交付团队和研发团队开始互相甩锅。

这个问题的根源不在发布窗口,而在于没有为私有化交付单独设计一条发布轨道。用云端节奏的副产品去满足客户现场需求,必然失控。正确的做法是把客户现场版本当作一条独立的列车:固定的版本号规则、固定的补丁合并窗口、固定的升级脚本演练。

4. 场景四:需求先到、时间后补

这是最普遍也最难改的一个:业务方先承诺客户“下个月上”,项目经理再去问研发“能不能做完”,研发说“加加班可以”,于是时间被倒推出来,测试时间被压缩成 3 天。

我的观察是,凡是发布日期由销售承诺倒推出来的团队,发布事故率通常是节奏驱动团队的 2,3 倍。因为倒推的过程中,唯一被系统性砍掉的就是验证时间,而验证时间是唯一能在事故前发现问题的环节。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

5. 一个容易被忽略的规律:窗口时段比窗口日期更重要

大多数团队只讨论“周几发”,很少讨论“几点发”。但我复盘过 200 多次发布故障的起始时间,分布极不均匀:下午 4 点之后开始的发布,故障影响时长远高于上午 10 点到下午 2 点之间开始的发布。

原因不神秘:下午发版,验证未完成就接近下班,人一走,问题就跨夜;上午发版,即使出问题,也有一整个下午的工作时间用来处理。所以我把“发布窗口时段”作为制度里比“发布日期”更硬的一条规则写进去。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

三、拆解常见误区:八个让发布制度当场失效的坑

下面这八条,每一条我都在真实项目里见过,而且都能独立地把一套设计良好的制度打回原形。如果你正准备推发布制度,先对照排查一遍。

1. 误区一:把“发布时间管理”当成“排期管理”

排期管理关心的是“什么时候能做完”,发布时间管理关心的是“什么时候允许上线、以什么条件上线、出事怎么退”。前者是计划,后者是治理。只做前者,等于只有油门没有刹车。

判断方法很简单:问一句“如果版本没准备好,制度规定会发生什么”。如果答案是“延期上线”,那你做的是排期;如果答案是“延期上车、按时发车”,你做的才是发布管理。

2. 误区二:认为发布越频繁越好

“高频发布”在自动化成熟、监控完善、团队规模小的组织里确实有效。但当发布验证需要 30 人天的人工回归、线上没有灰度能力、告警还靠人盯的时候,把月度发布改成周度发布,只会把风险放大四倍。

发布频率不是目标,而是自动化水平的结果。先补自动化,再提频率;顺序错了,团队会把“高频发布”体验成“高频背锅”。

3. 误区三:用加班填补排期缺口

加班是发布制度里最贵的“隐形补贴”。它让不合理的排期在短期内看起来可行,从而掩盖了真正的问题:范围没有管理、验证能力不足、依赖没有解耦。

更麻烦的是它会自我强化:这次加班赶上了,下次排期就更激进,直到某次崩盘。我在一个团队看到过极端情况,连续 7 个版本靠周末加班交付,第 8 个版本核心成员集体离职。

4. 误区四:只冻结代码,不冻结需求

很多团队的“冻结”只针对代码提交,需求变更照样能进。结果是代码冻结了,但改动还是被塞进来,只不过是以“小改动”的名义,走的还是同一个发布窗口。

真正的冻结是三层同时锁死:需求范围冻结、代码分支冻结、依赖与配置冻结,任何一层单独冻结都形同虚设。

5. 误区五:一套节奏管所有版本类型

前面已经讲过,这里只补一个细节:即使是同一类版本,不同客户、不同部署形态也要区别对待。把 SaaS 的双周节奏套到私有化客户现场,往往会在客户业务高峰期做升级,风险和投诉一起上来。

6. 误区六:发布窗口与业务高峰错配

这是最容易被数据发现、也最容易被忽略的一条。零售客户的晚 8 点到 10 点是流量高峰,金融客户在月末结算日不能动,教育客户在开学季不能动。发布窗口如果只看研发方便,不看业务曲线,出事的概率会成倍上升。

我的做法是把业务曲线画出来,和发布窗口叠在一起看。凡是明显重叠的时段,直接划成禁发区,写进制度,不需要每次讨论。

7. 误区七:没有回滚时间预算

大多数发布计划里有“上线时间”,没有“回滚时间”。于是一旦要回滚,才发现数据库变更不可逆、缓存没有清理方案、旧版本镜像已经被覆盖。

回滚不是事故处理的一部分,是发布计划的一部分。每次发布都应该写明:回滚触发条件、回滚操作人、回滚耗时预估、回滚后数据一致性如何处理。

8. 误区八:发布日历活在 Excel 里

发布日历如果只有项目经理一个人维护,它就一定不准。因为发布是多方协作事件:研发、测试、运维、交付、客服都要看。信息不在一个地方,就会出现“我以为你发了”“我不知道你改了配置”这类事故。

发布日历必须是单一事实源,且对全员可读、可订阅、可告警。这也是为什么我倾向于把它放进研发管理平台,而不是放在本地 Excel 或聊天群里。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

四、专业判断逻辑:我用五个问题决定一次发布的时间

制度是静态的,判断是动态的。下面这五个问题,是我在每次定发布窗口时都会走一遍的决策链。顺序不能变,因为后面的问题依赖前面的答案。

1. 第一个问题:这次发布承诺给谁

承诺对象决定了承诺强度。我给承诺分三级:

  • 对外承诺日:已写进合同、公告或客户验收计划,变更需要走对外沟通流程,一旦承诺就必须守住,代价是范围可以让。
  • 对内目标日:写在季度规划里,允许 ±1 个节奏周期的浮动,变更需要项目负责人确认。
  • 团队估算日:团队自己估的,可以随时调整,不进对外沟通。

很多发布混乱的根源,是把“团队估算日”直接说成了“对外承诺日”。一旦说出口,后面所有的技术判断都要为一个随口给出的日期让路。

2. 第二个问题:当前的变更失败率和恢复时间,允许我多快

这是决定发布频率的核心公式。我用的经验判断是:

可承受的发布频率 ≈ 团队每周可用的验证人力 ÷ 单次发布的验证人力 × 变更成功率

举例:一个团队每周有 40 人天的验证人力,单次发布平均需要 12 人天验证,变更成功率 90%,那么每周最多承载 3 次发布,实际排 2 次是合理水位。如果变更成功率只有 70%,那每周 1 次都已经吃力。

这个公式不精确,但它能有效阻止“拍脑袋提速”。它把“我们能不能发得更快”这个情绪化问题,变成了“我们的验证人力和变更成功率是多少”这个可以查的问题。

3. 第三个问题:门禁能不能在窗口内收敛

发布窗口的时长,本质上由门禁的收敛时间决定。如果代码提交到通过全部质量门禁需要 6 小时,那你就不可能做 2 小时的发布窗口。

我把门禁收敛过程拆成五段,每段都必须有时间预算:

  1. 构建与静态检查:通常 10,20 分钟,超过 30 分钟就要优化,因为它拖慢所有人的反馈循环。
  2. 自动化回归:核心用例必须能在 40 分钟内跑完,全量可以放到夜间。
  3. 人工验收:只验证自动化覆盖不到的部分,控制在 2 小时以内。
  4. 灰度放量:按 1% → 10% → 50% → 100% 四档,每档观察 30 分钟,总计 2 小时。
  5. 全量后观察:至少 1 个业务高峰周期,通常 4,24 小时。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

4. 第四个问题:窗口和业务曲线是否错配

这一步需要业务数据,不能靠感觉。我通常要三样东西:过去 90 天的分时流量曲线、历史故障的时间分布、客户的关键业务日历(结算日、大促、开学、报税期)。

把这三样叠起来,禁发区就自然浮现了。禁发区一旦确定,就应该写进制度,而不是每次发版前临时讨论,因为临时讨论的结果永远是谁急谁赢。

5. 第五个问题:回滚预算够不够

回滚预算包括三部分:时间预算(多久能退回去)、数据预算(能不能退到一致状态)、人力预算(谁在什么时间能执行)。三者缺一,这次发布就不该进窗口。

我要求每个版本在发布单上明确写出回滚路径,并且在预发环境实际演练一次。演练过一次的回滚,和纸面上写的回滚,成功率差得非常远。

6. 把五个问题固化成一张发布决策表

光靠人记是记不住的。我把上面五个问题做成一张表,每次发布前填一遍,填不满就不允许进窗口。这张表是我所有发布制度里最核心的资产。

判断项 需要填写的内容 不通过的处理
承诺等级 对外承诺/对内目标/团队估算 承诺等级与版本类型不匹配时降级处理
承载水位 本周验证人力、单次验证人天、近 4 周变更成功率 超出水位则顺延,不靠加班填补
门禁收敛 五段门禁的预计耗时与责任人 任一段超出窗口预算则拆版本
业务曲线 是否落在禁发区、高峰时段冲突说明 落在禁发区直接改期,不讨论
回滚预算 回滚触发条件、操作人、耗时预估、演练记录 未演练或无降级包则不准发布

五、案例与数据观察:一个 300 人研发组织的 12 个月改造

下面这个案例是我参与最深的一次发布制度改造,从诊断到落地整整 12 个月。数据来自该组织内部的发布记录与工时系统,已脱敏,统计口径为自然月。

1. 改造前的状态

这是一家做企业服务的公司,研发约 300 人,分 11 个小组,服务 2000 多家企业客户。改造前的发布形态是:每月一次大版本,时间由各小组自定,通常集中在月末最后一周;紧急修复随时发,没有窗口概念;私有化客户版本由交付团队单独维护分支。

四个关键数字:月均生产发布 9.4 次,变更失败率 23%,平均恢复时长 141 分钟,发布相关的周末加班月均 186 小时。更麻烦的是,没有一个地方能查到“这周到底谁要发版”。

2. 我们做的四件事

第一步:建立发布列车时刻表。把 11 个小组的发布统一到双周周三 10:00,16:00 的常规窗口,每周四上午开一个补丁窗口,紧急修复走独立通道。第一件事不是发通知,而是把未来 6 个月的窗口日期一次性排出来,发全员日历。

第二步:设三道冻结线。需求冻结在发布前 7 个工作日,代码冻结在发布前 3 个工作日,配置冻结在发布前 1 个工作日。三道线分别由产品负责人、技术负责人、运维负责人签字确认。

第三步:把门禁写成检查项。每个版本必须走完 14 项检查:自动化回归通过率、核心链路覆盖、灰度方案、监控看板、回滚脚本演练记录、客服话术、客户通知名单等。检查项做进发布单,不填完不能提交审批。

第四步:建立单一事实源的发布日历。这一步我们用了 PingCode。选择它的原因很实际:这个组织的需求、任务、缺陷、版本本来就在同一个平台里流转,发布单可以直接关联到需求条目和缺陷列表,不需要再拉一张表做人工对齐。

具体落地方式是这样:在 PingCode 里为每个版本建立独立的版本对象,绑定该版本包含的需求与缺陷;发布单作为工作项类型单独配置,带审批流和 14 项检查清单;发布窗口写进版本的计划发布日期,形成全局发布日历视图,11 个小组的窗口在同一个甘特视图里排布,撞车一眼可见。

对 100 人以上的组织来说,这个能力的价值不在“功能多”,而在于发布信息和需求信息是同一份数据。发布前想知道“这个版本到底改了什么”,不用再问一圈人,看版本的关联条目就够了。

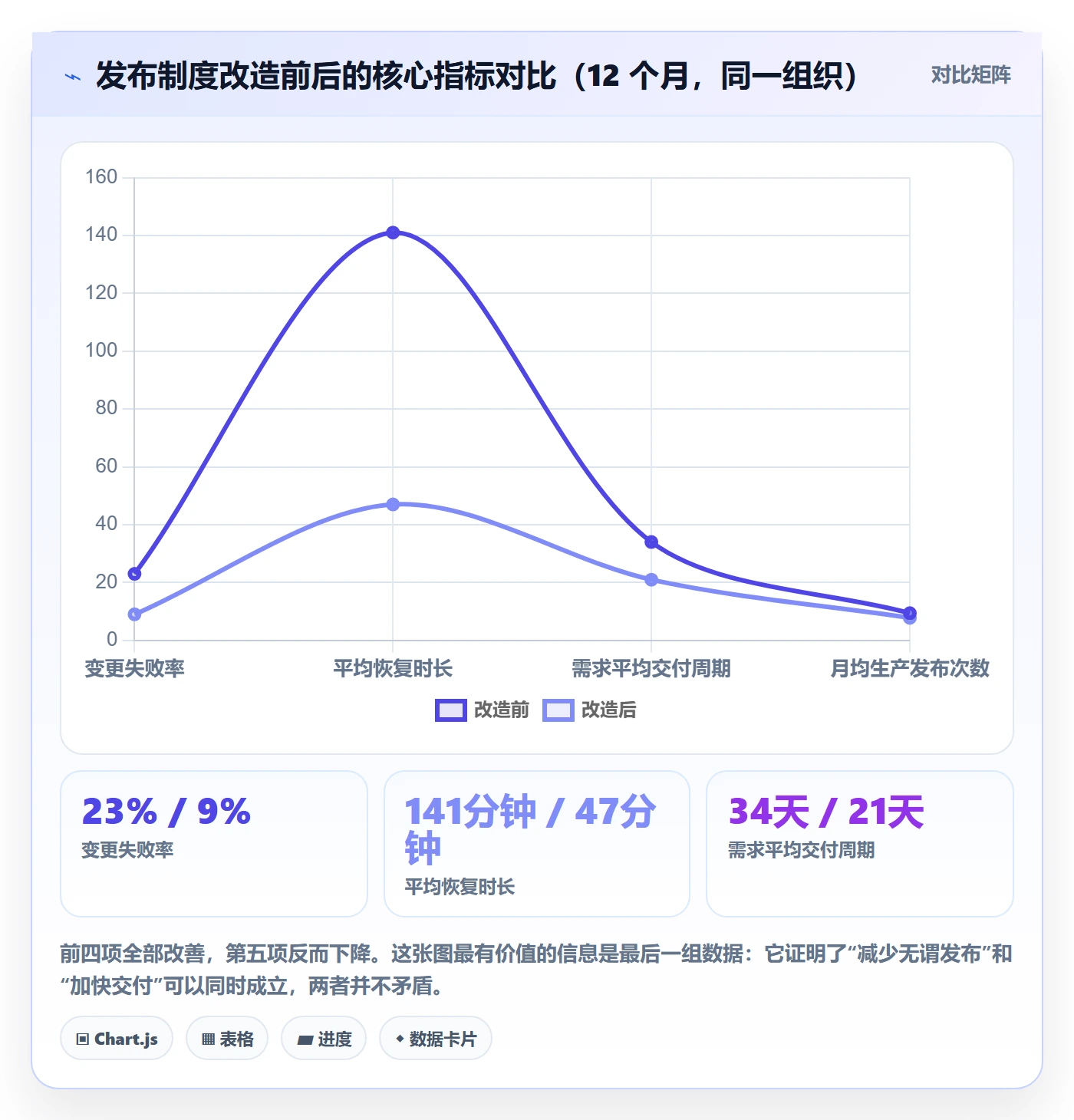

3. 12 个月后的结果

改造满一年,四个核心指标的变化如下:月均生产发布从 9.4 次降到 7.8 次(总量下降),但需求平均交付周期从 34 天降到 21 天;变更失败率从 23% 降到 9%;平均恢复时长从 141 分钟降到 47 分钟;发布相关的周末加班从月均 186 小时降到 32 小时。

有一个反直觉的结果:发布次数减少了,交付速度反而变快了。原因是过去的 9.4 次发布里有大量是“救火式重复发布”,同一个问题反复修、反复发。合并成班车后,重复发布消失了。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

4. 一年内的发布事故根因分布

我们同时对 12 个月内全部 31 起 P1/P2 事故做了根因归类。结论很有说服力:排在前三位的根因全部是流程问题,而不是技术复杂度问题。

第一位是配置与代码不同步(10 起),第二位是变更影响面评估不足(8 起),第三位是回滚脚本未演练导致回滚失败或超时(6 起)。真正因为“代码逻辑写错”导致的只有 4 起。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

5. 用代码把冻结规则固化下来

制度写在文档里会被遗忘,写在流水线里才会被执行。下面这段是我们实际使用的发布日历配置示例,冻结规则由流水线在提交阶段强制校验,不满足条件的合并请求直接拒绝。

# release-calendar.yaml
发布列车时刻表与冻结规则(示例配置,可直接改为流水线校验规则)

cadence:

regular:

window: "Wednesday 10:00-16:00"

period: "every 2 weeks"

freeze:

requirement: "T-7 workdays" # 需求冻结:发布前 7 个工作日

code: "T-3 workdays" # 代码冻结:发布前 3 个工作日

config: "T-1 workdays" # 配置冻结:发布前 1 个工作日

patch:

window: "Thursday 10:00-12:00"

period: "every week"

freeze:

code: "T-1 workdays"

hotfix:

window: "anytime"

approval:

role: "oncall-lead"

role: "tech-owner"

require:

"rollback-plan-attached"

"verification-case-attached"

blackout:

禁发区:命中即拒绝,不进入审批

name: "月末结算"

range: "last 2 workdays of month"

name: "流量高峰"

range: "daily 19:00-22:00"

name: "客户大促"

range: "2025-11-01..2025-11-15"

gate:

checks: 14

blocking:

"regression-pass-rate >= 100%"

"rollback-drill-record exists"

"gray-release-plan approved"

"monitoring-dashboard linked"

这段配置的关键不在语法,而在它把“什么时候不能发”变成了机器可以判定的规则。任何需要人反复解释的制度,最终都会在执行层被稀释。

六、行动建议:按组织规模和版本类型给不同方案

发布制度没有通用解。同样是双周发布,在 30 人团队和 800 人组织里的设计完全不同。下面按规模分场景给建议,你可以直接对照自己的情况取用。

1. 30 人以下团队:先建立“窗口意识”,不要建立流程

这个规模最忌讳的是照搬大厂流程。人少,沟通成本低,流程反而会成为负担。我的建议只有三条:

  • 固定一个发布日和一个发布时段,比如每周三上午 10 点,所有人知道这件事就够。
  • 发布前 1 天冻结代码,冻结期间只允许修复阻断性问题。
  • 每次发布写三行回滚预案:怎么退、谁退、退到什么状态。

不要建审批流,不要建 14 项检查清单,不要设三层冻结。这个阶段的目标是养成“发布会有一个固定时间”的习惯,而不是治理。

2. 100,500 人组织:建立发布列车 + 三类窗口 + 门禁清单

这是发布制度收益最大的区间,也是最需要制度的区间。到这个规模,跨组沟通成本已经显著上升,靠喊话协调必然撞车。核心动作:

  1. 统一发布节奏,常规版本走双周列车,补丁走周窗口,紧急修复走独立通道。
  2. 建立全局发布日历,所有人可见,撞车提前两周就能发现。
  3. 设置三道冻结线,分别由产品、技术、运维三方负责。
  4. 把门禁做成可以勾选的检查清单,挂在发布单上。
  5. 用研发管理平台承载发布单与版本的关联关系,保证“发布内容可追溯”。

在 100 人以上的组织里,我通常建议用 PingCode 这类平台来承载这套机制,原因不是功能,而是它能把需求、任务、缺陷、版本、发布单放在同一条数据链上。发布制度最难的部分从来不是设计,而是让所有人看到同一份事实。

3. 500 人以上组织:分层发布 + 发布协调人机制

到这个规模,单一节奏已经不可行,必须分层:平台层(基础设施、公共组件)按月度发布,业务层按双周发布,前端与客户端按版本号节奏发布,三层之间用接口契约解耦。

同时需要设一个角色:发布协调人(Release Manager),不写代码,专门负责日历、冲突、例外、复盘。这个角色在 500 人以下的组织通常是兼职,500 人以上必须专职,否则发布协调会吃掉技术负责人 30% 以上的时间。

4. 私有化交付场景:把客户现场当成独立轨道

核心原则是三条:版本号规则统一、补丁合并窗口固定、升级脚本必须演练。

  • 版本号规则统一:云端和现场使用同一套语义化版本号,现场版本号必须能追溯到某个云端基线。
  • 补丁合并窗口固定:每月固定两个日期,把云端已修复的缺陷合并到现场分支,其他时间不接受合并请求。
  • 升级脚本必须演练:每次交付前在模拟客户环境完整跑一遍升级和降级,记录耗时。

5. 强合规行业:把发布证据链做成制度的一部分

金融、医疗、汽车电子这类行业,发布制度不只是效率工具,还是合规证据。这类场景要在常规设计上加三样东西:审批留痕(谁在什么时候批准了什么)、变更影响评估记录(评估了什么、结论是什么)、发布后验证记录(验证了哪些项、结果如何)。

这三样东西如果靠人工整理,成本极高;如果做进发布单的必填字段,成本接近于零。合规成本的高低,取决于你有没有把它设计成流程的自然产物。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

6. 一份可以直接抄的落地清单

下面这份清单是我在项目里实际使用的启动清单,按周排列,四周可以完成第一轮落地。

周次 关键动作 交付物 负责人
第 1 周 统计过去 90 天的发布次数、故障时间、窗口分布 发布现状基线报告 项目经理
第 1 周 拉出业务流量曲线与客户关键业务日历 禁发区清单 项目经理 + 业务方
第 2 周 确定版本分类与三类窗口 版本分类表 + 窗口时刻表 技术负责人
第 2 周 定义三道冻结线与签字人 冻结规则文档 产品 + 技术 + 运维
第 3 周 梳理门禁检查项并接入发布单 检查清单 + 发布单模板 测试负责人
第 3 周 建立全局发布日历并对全员公开 未来 6 个月日历 项目经理
第 4 周 第一次按新制度执行并全程记录 首版发布复盘 全员
第 4 周 确定例外通道与事后复盘要求 例外申请模板 项目经理

七、取舍:五组必须做的权衡,没有全都要

发布制度设计的本质是一系列取舍。下面五组权衡,每一组我都被问过“能不能都要”,答案都是不能。想清楚放弃什么,比想清楚要什么更重要。

1. 频率 vs 稳定:频率的上限由自动化决定

高频发布带来的稳定性提升,前提是自动化能把验证成本压到接近于零。如果每次发布仍需 12 人天人工回归,提高频率只会线性放大风险敞口。

我的建议是先把人工回归压到 40% 以下的占比,再谈频率提升。这个门槛之前,稳定优先;门槛之后,频率优先,因为高频小批量发布反而更容易定位问题。

2. 冻结 vs 响应:冻结期必须留一条应急缝

冻结太严,业务方会绕开制度;冻结太松,等于没冻。我的做法是冻结期内保留一条窄缝:只允许阻断性缺陷修复进入,且必须双人确认、必须走同一套门禁。缝要窄,但不能没有。

实践数据是:保留应急缝之后,冻结期的违规提交量下降了约 60%,因为需求方不再需要“偷偷塞”,而是有一个明确的、有代价的通道。

3. 集中 vs 自治:集中管窗口,自治管内容

发布日历必须集中,否则一定撞车;发布内容必须自治,否则平台团队会成为瓶颈。这条边界是我认为最清晰的一条:时间和门禁集中,范围和实现自治。

我见过反过来的做法,内容集中审批、时间各自决定,结果是最该管的时间没人管,最不该管的内容层层审批,效率和质量双输。

4. 自动化投入 vs 人力投入:先算一笔账

自动化投入的决策,应该用节省的人力工时来算,而不是用“技术先进性”来算。一个粗略的算法:单次发布人工验证 12 人天,月均 8 次发布,一年就是 1152 人天。如果自动化能覆盖 70%,一年节省约 800 人天,按人均成本折算,通常能在 6,9 个月内回本。

但要注意,自动化的收益有滞后性:前 3 个月投入大于产出,第 4,6 个月打平,第 7 个月之后才开始净收益。很多组织在第 3 个月放弃,正好放弃了收益曲线的拐点。

5. 灰度时长 vs 交付速度:用错误预算决定观察期

灰度观察期越长越安全,但交付速度越慢。我的做法是用错误预算(Error Budget)来定量:预算充足的版本,观察期可以缩到 30 分钟;预算已经消耗过半的版本,观察期必须拉长到一个完整业务周期。

这样做的妙处是,观察期不再是一个固定的管理偏好,而是由系统状态自动决定的技术参数,不需要每次争论。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

6. 制度刚性 vs 例外弹性:给例外定价

完全没有例外的制度会被绕过,例外太多的制度等于没有制度。关键是给例外设置成本:申请成本(书面说明 + 双人签字)、执行成本(额外的验证与监控)、事后成本(5 个工作日内一页复盘,公开可查)。

我的经验是,只要事后复盘是公开的,例外数量会在两个月内自然下降一半。因为大部分人不是想违规,只是不想麻烦;当例外比守规矩更麻烦,行为就变了。

八、把制度压缩成一页纸:明天就能开始的动作

最后给一份可以直接贴在墙上的一页纸版本。制度文档可以很长,但执行层只需要记住这几句。

1. 发布时间的五条铁律

  1. 常规版本只在固定窗口发布,窗口外不发布,除非走例外通道。
  2. 发布窗口时段限定在上午 10 点到下午 4 点之间,禁止在下班后 2 小时内启动发布。
  3. 需求冻结、代码冻结、配置冻结三道线,分别有明确签字人。
  4. 没有回滚演练记录的版本,不得进入发布窗口。
  5. 所有发布必须出现在全局发布日历上,不在日历上的发布视为违规。

2. 四个必须每周看的数字

  • 变更失败率:本周发布中出现需要回滚或热修的比例,健康水位通常在 15% 以下。
  • 平均恢复时长:从故障发生到服务恢复的中位时间,比平均值更能反映真实水平。
  • 紧急发布占比:紧急发布占总发布的比例,超过 20% 说明常规节奏已失效。
  • 冻结期违规提交数:衡量制度是否被真正执行,比任何满意度调查都准。

3. 三个月落地路径

第一个月做基线和窗口,第二个月做冻结和门禁,第三个月做度量和复盘。顺序不要颠倒,因为没有基线就无法判断改进是否有效,没有门禁就无法支撑冻结,没有度量就无法持续。

版本发布时间管理方法大全:项目经理版本管理制度设计落地清单

九、常见问题

下面这些问题是我在做发布制度咨询时被问得最多的,答案都带具体判断,不是原则性表述。

1. 团队规模小、发布频率低,也需要发布制度吗

需要,但只需要最轻的一层:固定窗口 + 一条冻结线 + 三行回滚预案。这个阶段制度的目的是建立预期,而不是控制风险。等到团队超过 50 人、或者出现第一次跨组发布冲突,再补门禁和日历。

2. 业务方坚持要“今天必须上线”怎么办

不要辩论风险,直接给三个选项:走例外通道(今天发,需双人签字 + 5 日内复盘)、走补丁窗口(明天上午发,验证完整)、顺延到下一班车(最安全,但在两周后)。把决策权交回给业务方,同时把每个选项的代价写清楚,绝大多数时候对方会选第二个。

3. 发布窗口定在周几最合适

我的默认答案是周三上午。理由是:周一要处理周末积累的问题,周二要收敛范围,周三上午人力最充足、距离周末还有 2.5 个工作日缓冲,周四下午和周五全天则是典型的低人力时段。

如果业务有明显的周期性(比如零售客户周末流量高),可以把窗口挪到周二,但要避开月末、季末这类结算节点。

4. 灰度要放多久才算够

没有固定答案,但有一个判断标准:灰度观察期必须覆盖至少一个完整的业务行为周期。如果核心用户的行为周期是一天,至少观察 24 小时;如果是按周使用的工具型产品,观察期要覆盖一个工作日高峰。观察期不足,问题会在全量后才暴露。

5. 发布制度会不会拖慢交付速度

短期会,长期不会。前 1,2 个月,因为要适应窗口和门禁,交付速度通常会下降 10%,15%;第 3 个月开始回升;第 6 个月通常能超过改造前的水平,因为返工和救火大幅减少。

关键是管理层要能扛住前两个月的速度下降。大部分发布制度失败,不是设计问题,而是第二个月就被叫停了。

6. 多团队并行时,怎么避免发布撞车

三个动作:全局发布日历(可见)、窗口配额(每窗口最多 N 个团队)、依赖关系视图(谁依赖谁)。其中最重要的是配额,因为可见不等于自觉,有配额才会真正排队。

7. 紧急修复要不要走完整门禁

不走完整门禁,但必须走三条底线:必须有验证用例、必须有回滚预案、必须双人确认。紧急修复的风险不在于流程少,而在于没人复核。流程可以砍,复核不能砍。

8. 如何说服管理层投入自动化

用他们听得懂的语言:把人工验证人天折算成钱,把事故恢复时长折算成客户影响时长,把加班时长折算成流失风险。然后给一条 9 个月的回本曲线。不要讲“工程卓越”,讲“这笔投入多久回本”。

十、写在最后:发布时间管理的终点是“不需要管理发布”

回到开头那家公司。改造一年后,我问他们的技术负责人:“现在发布这件事,你还需要花多少精力?”他说大概每周 20 分钟,看一眼日历,确认没有撞车,就结束了。

这大概就是版本发布时间管理最好的状态:它不再是一个需要反复协调的事件,而是一个像地铁时刻表一样自动运行的系统。发布日到了,该发的发,没准备好的等下一班,出事了按预案退,退完写一页复盘,然后继续。

如果你现在正被发布节奏问题困住,我的建议是从最小的一步开始,不要一上来就设计完整制度。明天可以做三件事:把过去 90 天的发布记录拉出来算一遍变更失败率和恢复时长;把未来 6 个月的发布窗口一次性排出来;找一个业务方,一起把禁发区划出来。这三件事做完,你已经比 80% 的团队走得远了。

制度的价值不在于写得多完整,而在于它是否真的改变了某一天的某个决定。当你下次面对“今天能不能发”这个问题,能掏出规则而不是靠嗓门决定,这套制度就算立住了。

常见问题解答(FAQ)

1. 项目经理如何制定可执行的版本发布时间管理制度?

我们团队每次排版本都觉得计划写得很完整,临近发布却总有需求插入、测试延期。我想知道制度到底应该规定哪些动作,才能让发布时间不只是日历上的一个日期?

制度不要从“每月几号发版”开始,而要规定谁在什么时间做什么决定。可以先固定四个节点:版本范围确认、代码冻结、发布评审、正式发布;每个节点都写明负责人、输入材料和放行条件。例如,范围确认时必须有需求负责人、验收标准和工作量估算;代码冻结后新增需求只能走变更审批,不能口头插队。

发布评审至少核对未关闭缺陷、回归结果、数据迁移方案、回滚条件和通知对象。实践中,最容易失效的不是日期不够精确,而是没有定义谁有权拒绝临时变更。把例外审批权交给明确角色,并记录变更对测试和发布日期的影响,制度才真正可执行。

2. 版本发布时间应该如何倒排,才能减少临近发布时的延期?

我现在通常先定一个上线日,再让研发和测试往前赶,但计划经常被低估。我想知道倒排时应该留多少缓冲,哪些阶段不能被压缩?

倒排时先估算发布前必须完成的工作,而不是把开发工期直接等同于交付工期。可按“开发完成,功能测试,缺陷修复,回归验证,发布评审,上线观察”拆分,并为跨团队依赖单独设时间点。举例来说,一个两周开发周期的功能,如果涉及接口联调、数据迁移或多端验证,通常还要单列测试与修复窗口;

不要把所有余量都压在测试最后一天。缓冲时间应根据历史延期原因设定:连续几轮都因联调拖延,就增加联调余量,而不是机械地统一加一天。建议复盘最近三至五个版本,比较计划与实际完成时间,优先修正误差最大的环节。

3. 版本冻结后发现重要需求,项目经理应该允许插入吗?

我们经常在代码冻结后收到业务方的紧急需求,拒绝会影响合作,接受又可能把整版测试打乱。我想要一套既不僵化、也不让版本范围失控的判断办法。

冻结后不要按提出人的职位或语气决定是否插入,而要比较业务损失与发布风险。可以设置变更门槛:只有法律合规、安全漏洞、核心业务中断等高影响事项进入例外评审;一般优化进入下一版本。评审时至少估算开发、联调、回归和回滚影响,并明确由谁承担延期或风险。

如果插入内容会触碰公共接口、权限、账务或数据迁移,通常不适合仅凭“改动很小”放行,因为改动行数少不等于验证范围小。每次例外都记录申请原因、决策人、影响范围和最终结果,复盘后再判断门槛是否合理。

4. 如何判断版本已经具备发布条件,而不是只看缺陷数量?

团队有时把“没有严重缺陷”当成可以上线,但上线后仍会出现数据异常或关键流程中断。我想知道发布评审应看哪些证据,才能避免用主观感觉替代判断?

缺陷数量只是信号之一,不能单独作为放行标准。建议把发布条件分成四类:功能验收证据、关键流程回归结果、运行与数据风险、发布及回滚准备。比如,关键业务路径需要明确测试通过率和未通过项的处置;已知缺陷要记录影响用户、临时规避方式和责任人;涉及数据变更时要验证备份、迁移脚本和回退方案。

对于重要版本,还应安排小范围灰度或分批放量,并设定观察指标,例如错误率、核心请求成功率和客服异常反馈。若团队没有可靠的监控或回滚能力,即使缺陷清单很短,也不应把它误判为低风险发布。

核心关键词

读者评论

雷
雷天佑

我们团队把发布时间从周五晚改到周三上午后,故障处理确实轻松了一些。不过固定节奏也会带来另一个问题:临近冻结点时,需求方容易集中塞需求。除了规定顺延,还需要有人维护变更优先级,否则只是把争抢提前了。

孟
孟嘉宁

文中关于私有化交付单独设轨道的建议很有参考价值。实际落地时,客户往往不接受统一补丁窗口,合同和验收节点会不断打破节奏。可能还要补充客户分级和例外费用,否则研发很难真正守住规则。

赵
赵泽宇

我比较认同把回滚能力作为发布门槛,但“30分钟内回退”不能只写在制度里。涉及数据库结构、数据订正或外部依赖时,回滚往往比代码发布复杂,最好把演练频率、数据恢复范围和责任人也纳入检查清单。

文章包含AI辅助创作:版本发布时间管理方法大全:项目经理版本管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/527088
