版本内容做不清,通常不是团队不会写更新说明,而是没人能回答三个问题:这次到底交付什么、哪些内容不能混进来、出现延期时谁有权调整范围。我见过一类反复发生的场景:版本计划里列了二十多项需求,测试开始后又插入紧急修复,发布前两天才发现其中几项没有验收标准。最后版本虽然上线,业务、研发和客户支持却各自拿着不同的“最终清单”。版本管理从0到1,关键不是先建一张版本表,而是建立一条可追溯、能做取舍、出了问题能复盘的交付规则。

一、先讲核心结论:版本内容不是需求清单,而是一份交付承诺

1. 版本内容要同时回答四个问题

我判断一份版本内容是否合格,不先看排版,也不先看需求数量,而是看它能否回答四个问题:为什么做、交付什么、怎样算完成、发生变化时怎么处理。四项缺一,版本就容易退化成“把当前想做的事都放进去”。

“为什么做”明确版本目标,例如降低新用户完成首个项目的操作时间;“交付什么”把需求、缺陷、技术改造和文档范围说清楚;“怎样算完成”落到可验证的验收条件;“发生变化时怎么处理”说明谁能批准插入、延期或替换。版本内容的价值不在于列得多,而在于让承诺和边界都可见。

2. 一份可执行的版本内容至少有六个字段

  • 版本目标:用一句话说明本次交付想改善什么,不写“提升体验”这类无法判断结果的口号。
  • 范围清单:列出纳入版本的需求、缺陷、技术任务和必要配套工作,并给每项唯一标识。
  • 验收条件:说明什么状态才算完成,尽量采用用户可观察、测试可复现的描述。
  • 责任人和依赖:明确需求负责人、实现负责人、验证责任及外部依赖。
  • 版本边界:列出明确不做的事项,以及延期、替换、紧急插入的规则。
  • 发布与回退安排:说明发布窗口、灰度或分批策略、监控指标和回退触发条件。

这六项不是为了把流程做重,而是为了减少口头约定带来的返工。团队规模小、版本周期短,可以把字段压缩在一张表里;中大型团队则需要让需求、缺陷、测试和发布记录相互关联,避免版本信息散落在聊天记录、文档和个人表格中。

3. 版本目标必须能指导取舍

如果版本目标写成“优化系统体验”,当资源冲突时,团队仍然不知道保留哪个需求。换成“让新用户在不接受人工指导的情况下,十分钟内完成首次项目创建”,就能据此判断:引导流程、权限默认值和关键错误提示可能属于范围;一项视觉微调是否纳入,则要看它是否影响这个结果。

目标不是结果承诺的替代品,也不能把不确定的业务收益写成保证。它的作用是提供统一的判断方向,让项目经理在范围变化时不必每次从零争论。

二、背景和真实场景:版本失控往往从“每个人都有一份清单”开始

1. 典型混乱不是没有计划,而是计划没有边界

我在项目复盘中经常看到这样的信息结构:产品维护需求文档,研发在迭代看板上安排任务,测试另有缺陷列表,客户支持从群消息里收集紧急问题,发布负责人手里则有一份临上线检查表。每份记录单独看都合理,合起来却没有一个地方能回答“本次版本最终承诺是什么”。

这类混乱最容易在三个时点暴露:需求评审后临时加项、测试阶段发现验收口径不一致、发布前才确认依赖团队没有按时交付。表面上像是执行力不足,根因往往是版本范围没有冻结机制,也没有变更责任人。

2. 一个用于说明方法的情景案例

下面的案例是按常见交付场景构造的情景模拟,不代表某一家企业的实际统计。某企业服务团队计划用六周交付一个客户配置能力版本,初始清单包含二十四项工作:十项用户功能、六项缺陷修复、五项基础设施改造、三项文档与运维配套。团队一开始按“需求都已评审”理解为“范围已经确定”,但评审只确认了方向,没有锁定容量和验收条件。

进入开发第三周后,销售反馈增加四项客户诉求;测试阶段又发现两项历史问题需要修复。由于没有统一的变更规则,每个新增事项都被描述成“只改一点”,但没人同步评估它挤占了哪项既定工作。最后项目经理不得不在发布前逐一追问状态,团队才发现有些工作只是代码完成,配置迁移、权限验证和帮助文档仍未准备。

这类案例真正值得关注的不是“加了六项”,而是每次增加都没有形成明确的交换关系。新增一项就要问:它替换什么、增加多少容量、改变哪个风险,谁批准?如果没有答案,范围就不是在管理,而是在漂移。

版本内容怎么做?项目经理实操方法:版本管理从0到1

3. 项目经理需要管理的是“承诺差异”

版本内容常被误解为产品经理的需求清单,或者研发团队的任务列表。实际上,它连接的是业务预期、产品价值、研发容量、测试风险和发布责任。项目经理的工作不是替各角色决定所有内容,而是把角色之间的承诺差异暴露出来,并推动形成有依据的决定。

例如,业务认为“页面完成”就能对客户演示,研发认为接口完成才算开发结束,测试则要求权限、异常路径和数据迁移都通过。若版本定义没有把完成标准说清楚,三个角色可能都觉得自己按时完成了,客户却仍然无法使用。

三、常见误区:看起来有版本,实际上没有版本管理

1. 把需求列表直接命名为版本内容

需求列表通常表达“想做什么”,版本内容还必须表达“这次承诺做什么”。未评估工作量、依赖、验收条件和容量的需求,只能算候选项,不应因为写进表格就被默认为版本承诺。

我建议把内容分成“候选池、已承诺范围、已交付范围”三种状态。候选池可以持续变化;已承诺范围需要经过容量评估和责任确认;已交付范围则要有验证记录。三种状态混在一列里,是范围争议的常见来源。

2. 把功能开发完成等同于版本完成

功能代码合并不等于用户可以稳定使用。权限配置、数据迁移、监控告警、客服说明、运维手册和灰度验证,可能决定版本能否真正交付。尤其是面向企业客户的系统,配置兼容、历史数据处理和访问控制常常比页面开发更容易被遗漏。

因此我会要求每项重要功能关联验证方式,而不是只记录开发状态。若某项功能需要迁移数据,应将迁移脚本演练和失败回退纳入版本范围,而不是临发布时再补一个“上线准备”事项。

3. 把“冻结”理解成不允许任何变化

冻结的目的不是拒绝合理变化,而是让变化付出可见的代价。安全漏洞、合规要求或影响核心客户的严重故障,当然可能需要插入;但插入后必须说明影响、替换内容、批准人和新的风险。没有变更入口,团队只会转向私下加塞。

有效冻结是有条件的开放:允许变化,但不允许无记录地改变承诺。团队可以设定普通变更门槛,也可以给紧急问题设置快速通道,两者不应混为一谈。

4. 只按需求数量判断工作量

十个小文案调整和一个涉及权限、接口、数据迁移的改造,不能用工作项数量直接比较。估算时应看工作量、未知性、依赖数量和验证成本。一个范围看似只有一项的基础设施改造,可能牵动多个服务和发布窗口。

如果团队没有稳定的估算历史,不要把工时估算伪装成精确预测。可以先用人日区间、复杂度等级和风险标记,随着多个版本积累实际数据,再调整估算方法。

5. 版本计划只写日期,不写容量和风险

“六月底发布”本身不是计划。团队需要知道这段时间有多少可用人力、哪些人还承担支持工作、测试窗口是否冲突,以及外部依赖是否存在。没有这些条件,日期只是愿望,不是交付预测。

容量也不能简单按人数乘工作日计算。会议、值班、缺陷处理、休假和跨团队协作都会消耗时间。项目经理若只按满负荷排满每个人,遇到正常波动就会把缓冲全部透支。

四、专业判断逻辑:先建立边界,再谈优先级和承诺

1. 从版本目标反推范围,而不是从需求堆叠出目标

我通常先让团队写清楚版本要解决的用户问题,再逐项检查候选工作是否支持这个目标。若某项工作既不改善目标结果,也不是必要的安全、合规、稳定性或依赖工作,就要解释它为什么占用本次容量。

这不代表所有非目标工作都必须删除。维护性改造、技术债和基础设施更新有时是后续交付的前提。判断重点是把它们的因果关系写出来,例如“本次完成接口限流改造,降低后续开放批量导入时的服务过载风险”,而不是简单标注“技术优化”。

2. 用五个维度判断候选项是否纳入

  • 价值:影响多少用户、哪项业务结果,是否有客户反馈或行为数据支撑。
  • 紧迫性:延后一个版本会造成什么损失,是否存在明确期限或外部承诺。
  • 工作量:实现、联调、测试、迁移、文档和发布所需的总投入,而非仅看开发编码。
  • 风险与依赖:技术未知性、外部团队依赖、数据安全影响和回退难度。
  • 目标匹配度:是否直接支撑本版本目标,或属于不可推迟的基础保障。

可以用高、中、低等级做第一轮筛选,但不要把等级表误当成自动决策器。两个“高价值”事项可能互相冲突,最终仍需明确谁承担取舍责任。评分能帮助讨论结构化,不能替代业务判断。

3. 区分硬约束、可交换范围和探索项

硬约束是不能随意让步的事项,例如法规期限、关键安全修复、合同明确约定的交付节点。可交换范围是价值成立但可以通过替换或延期调整的需求。探索项则是仍有不确定性、需要通过原型或技术验证降低风险的工作。

这个区分能避免把所有需求都放在同一个优先级队列里。若一个探索项的关键技术路径尚未验证,就不应像成熟需求那样承诺完整交付;可以先承诺一个验证里程碑,再决定是否进入后续版本。

4. 用容量而非愿望确定承诺量

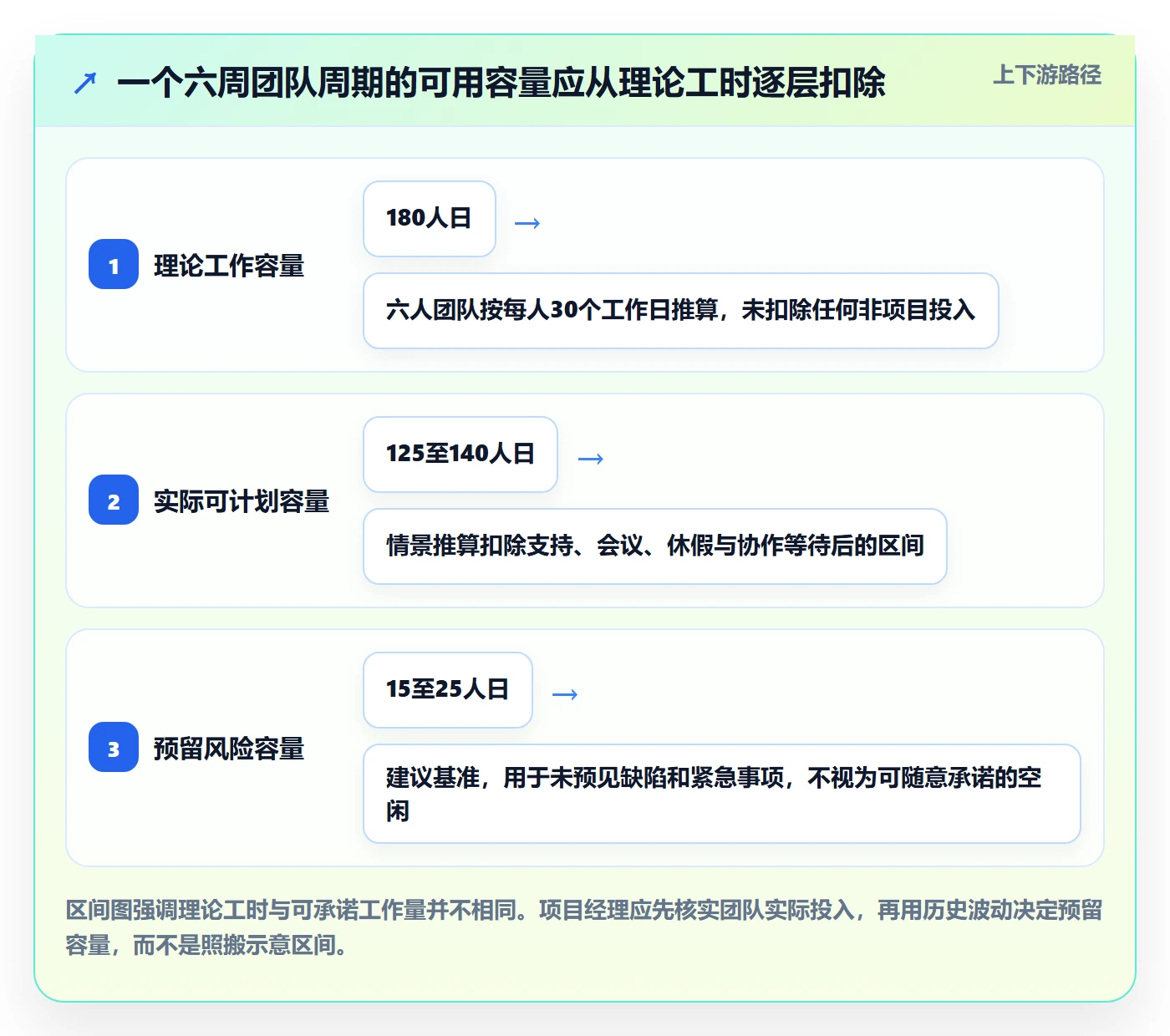

容量估算应从实际可投入时间开始。以一个六人跨职能小组为例,若周期为六周,每人理论上有三十个工作日,理论总量是180人日。但若扣除会议、支持轮值、休假和跨团队等待,计划可用容量可能只有约125至140人日。这个区间是项目情景推算,不是行业通用比例。

我更愿意把计划分成“承诺容量”和“预留容量”。承诺容量用于已经确认的交付,预留容量用于缺陷波动、紧急支持和估算误差。预留多少取决于业务稳定性:历史上需求变化频繁的团队,应保留更大的缓冲;发布链路成熟、变更较少的团队,可以逐步减少缓冲,但不应假设风险为零。

版本内容怎么做?项目经理实操方法:版本管理从0到1

5. 让范围变更形成可追溯的决策

每次重要变更,至少记录五件事:变更原因、业务影响、投入或风险、被替换或延期的工作、批准人。若变更不影响承诺范围,也要写明依据,例如它由现有容量吸收,且不改变测试窗口和发布风险。

我会特别避免“口头同意但不改基线”的做法。它看起来省时间,实际会让团队在复盘时无法区分计划失败和计划变化。记录不必很长,一条变更记录能让后来的人还原当时的判断就够了。

6. 版本状态要能区分承诺、进行中和已验证

建议至少区分候选、已承诺、进行中、待验证、已验收、已发布和延期。状态之间要有清晰的进入条件。例如,“已验收”不能只由开发负责人勾选,应有对应测试结果或业务确认;“已发布”也不能与“已部署”混为一谈,若功能仍在灰度或被开关关闭,应准确记录。

如果团队使用项目管理平台,可以把版本目标、工作项、缺陷、测试结果和发布记录关联起来。对于中大型企业或百人以上组织,跨团队依赖和权限边界往往更复杂,像 PingCode 这类研发管理平台可作为承载协作记录的例子;是否适用仍要看现有流程、系统集成、权限模型和团队使用成本,工具本身不能替代范围决策。

五、具体案例和数据观察:把“计划偏差”拆成可解释的原因

1. 建立基线时同时记录计划和置信度

回到前面的情景模拟,假设团队在评估后确定六周周期可计划容量为132人日,其中18人日作为风险预留。初始承诺范围估算为114人日,余下项目没有被当成“闲置”,而是明确留给缺陷、支持和未知项。这个做法并不能保证按期交付,但能让项目经理知道计划是否从一开始就超过容量。

每个工作项还应标记估算置信度。成熟需求可能是高置信度,依赖外部接口或技术方案未验证的工作则属于低置信度。低置信度工作要么先做验证,要么扩大缓冲,要么降低本次承诺。把未知性隐藏在一个精确数字里,只会制造虚假的确定感。

2. 观察范围稳定性,而不只看按期率

如果一个版本按期发布,但一半原定内容被悄悄删掉,按期率并不能说明管理质量。反过来,若因安全问题延后少数功能,但重要修复按计划交付,未必就是失败。复盘应同时看范围稳定性、完成质量、变更来源和发布后影响。

以下指标是项目团队可以从自身记录中计算的观察口径,不是外部行业基准。为了避免把情景推算误当成实际成效,示例数据明确标为建议基准与模拟演示;正式使用前应根据团队的历史版本数据建立自己的基线。

观察指标 计算口径 用来回答的问题 常见误读
范围变更率 冻结后新增或移出工作项数 ÷ 冻结时承诺工作项数 冻结后计划变化有多频繁 变更多不一定差,关键要看原因和决策质量
承诺完成率 按期验收的承诺工作项数 ÷ 冻结时承诺工作项数 初始承诺是否符合实际容量 不能只通过删项来提高按期表现
发布后缺陷率 发布后约定观察期内发现的有效缺陷数 ÷ 已发布工作项数 交付质量是否稳定 缺陷数量受使用规模、报告习惯和观察期影响
变更评估时延 变更提出到作出明确接受、拒绝或延期决定的时间 变更治理是否及时 决定快不等于决定好,需同时检查依据
依赖阻塞时长 工作项处于等待外部依赖状态的累计时间 跨团队协作是否拖慢交付 应区分等待原因,不能全部归为执行效率问题

3. 用变化来源解释范围,而不是只报一个百分比

同样是范围变更率20%,背后可能是业务方频繁改变方向,也可能是团队发现高风险缺陷后主动调整;前者需要加强需求决策和承诺边界,后者可能体现了风险控制。数字必须带上分类和上下文,否则容易变成追责工具。

建议把变更来源分为客户或业务新增、估算遗漏、技术发现、质量修复、合规安全、外部依赖变化等。再观察哪些来源重复出现:如果多次因迁移遗漏导致延期,改进点应放在评审模板和迁移检查,而不是单纯要求研发“估得更准”。

版本内容怎么做?项目经理实操方法:版本管理从0到1

4. 发布准备要检查“可用性链路”,而不是只看完成百分比

版本完成率即使达到95%,也可能因为最后一项是数据库迁移或权限策略而无法安全发布。发布判断应关注关键路径和失败后果:核心功能是否通过验收,数据变更是否可回退,监控是否覆盖关键错误,值班人员是否知道异常处置方式。

我会把发布清单分成阻断项和观察项。阻断项未完成,不发布;观察项可以带风险发布,但必须有负责人、监控指标、用户影响范围和停止条件。这样比一个笼统的“风险可控”更能支持决策。

六、从0到1落地:用一个周期建立最低可用的版本管理

1. 第一步:定义版本节奏与责任人

先明确团队按固定周期发布,还是按需求成熟度持续发布。周期发布适合需要集中验收、跨团队协调或客户沟通的产品;持续发布适合变更粒度小、自动化验证成熟、回退能力可靠的团队。不要因为流行做法就照搬节奏,发布频率应受风险和验证能力约束。

至少指定版本负责人、范围决策人、技术负责人和质量负责人。项目经理可以负责组织评估、维护变更记录和暴露风险,但不应代替业务负责人决定价值优先级,也不应代替技术负责人判断实现风险。

2. 第二步:收集候选项并补齐最低信息

候选项进入版本讨论前,至少要有问题描述、目标用户、预期结果、验收条件、依赖和初步规模。信息不齐的事项可以保留在候选池,但应标记为待澄清,而不是放入已承诺范围。

需求描述不必写成厚重规格说明。小改动可以用简洁模板;涉及权限、资金、个人信息、历史数据或多系统交互的需求,则应补充边界情况和失败处理。文档深度由风险决定,不由模板长度决定。

3. 第三步:评估容量与依赖,再确定初始基线

范围评估应由执行者参与,项目经理负责确保工作没有被漏算。把联调、测试、数据准备、发布和文档纳入讨论,并把关键依赖标出负责人和需要日期。若依赖团队无法确认时间,不要把它当作已确定资源。

基线应记录版本目标、承诺清单、估算容量、风险预留、发布日期范围和主要假设。记录“假设”很重要,例如“第三方接口在某周前提供测试环境”。假设一旦失效,团队可以快速判断是调整范围、调整时间,还是升级协调。

4. 第四步:建立轻量变更评审机制

普通变更可以在固定频率集中评审,紧急变更则走快速审批。评审不一定要开会,一条结构化记录也可以完成,但必须留下决策结果。对小团队而言,过度审批会拖慢交付;对多团队项目而言,完全依赖口头沟通则会放大遗漏风险。

变更评估可以按三个层次进行:是否影响版本目标,是否挤占已有容量,是否改变质量或发布风险。只要其中一项为是,就应明确批准人和影响范围。若不影响以上内容,也可以标记为低影响变更并说明理由。

5. 第五步:发布后复盘预测质量和流程缺口

复盘不是寻找谁“没把事情做好”,而是识别哪些信息没有及时出现、哪类估算系统性偏差、什么决策规则没有发挥作用。比较计划与实际时,要解释变化来源,不能只把差异列成一张责任清单。

复盘结论应落到一个可验证的改进动作。例如“下个版本所有涉及历史数据的需求在承诺前完成迁移演练”,比“加强前期沟通”更容易执行。每次只抓少数高影响改进项,避免复盘列出十几条后无人跟进。

6. 一个可直接使用的版本内容模板

字段 填写示例 判断要点
版本名称与窗口 客户配置能力版本;计划窗口为六周 日期是目标还是硬期限,要写清楚
版本目标 让管理员可独立完成常用配置,减少人工协助 目标应能指导需求取舍
承诺范围 按工作项编号列出功能、缺陷、技术改造及配套工作 每项有负责人、状态和验收条件
不纳入范围 复杂批量导入进入后续候选池 明确延期不代表遗忘,并记录原因
容量与缓冲 承诺114人日,预留18人日,按实际团队校准 示例数字不可直接当作固定比例
主要依赖 测试环境、外部接口、数据样本及责任人 依赖需有确认时间和升级路径
发布条件 关键验收通过、迁移演练完成、监控与回退可用 区分发布阻断项与可接受观察项
变更记录 原因、影响、替换项、决定人、决定日期 任何改变承诺的行为都可追溯

七、不同情况下的行动建议:不要把一种流程强加给所有团队

1. 小团队、低风险产品:保持轻量,但不取消基线

三五人的团队可以用一个共享表格或看板管理版本,不必先引入复杂审批。重点是目标、承诺范围、验收条件和变更记录四项清晰。日常沟通快,不代表可以完全依赖记忆;成员休假、人员变动或线上问题都会让口头约定失效。

如果每周都能独立发布小改动,可以按功能切片持续交付,不必为了形式创建大型版本。但仍需能回答某项变更在哪次发布、由谁验收、出了问题如何回退。

2. 百人以上组织或多团队项目:把接口和依赖管理放在前面

组织扩大后,主要难点通常不在需求数量,而在跨团队依赖、权限、共同环境和不同发布节奏。此时要让团队之间对齐版本边界、接口稳定时间、验收责任和升级路径。一个团队的“完成”不能自动视为另一个团队可用。

项目管理平台可以用于集中关联需求、任务、缺陷、测试和发布信息,但需要先明确数据责任与状态定义。工具配置复杂到成员不愿维护时,再漂亮的流程也会失效。先把最关键的跨团队信息标准化,再逐步增加自动化。

3. 监管、金融或数据敏感场景:优先保证审计和回退证据

如果版本涉及敏感数据、资金、合规或关键业务连续性,范围管理要覆盖审批链、测试证据、权限变更、数据迁移和回退演练。发布记录不仅服务项目复盘,也可能需要支持审计和事故调查。

这类场景不宜用“先上再观察”替代风险控制。可以通过灰度、分批开放和功能开关降低影响范围,但前提是监控信号清晰、停止条件明确、回退经过验证。

4. 探索性项目:承诺学习成果,不要过早承诺完整功能

创新项目的最大风险可能不是进度偏差,而是假设未经验证。此时版本可以围绕验证目标组织,例如确认用户是否理解某个流程、技术方案能否满足延迟要求,而不是提前承诺完整产品形态。

探索结束后要有明确决策:继续投入、调整方向或停止。若只记录“做了原型”,没有记录哪些假设得到支持、哪些被否定,团队就很难把探索成果转成下一轮范围判断。

5. 客户承诺已经锁定:先识别可交换项和不可交换项

面对合同节点或客户承诺,项目经理不能简单用“范围冻结”拒绝变化,也不能无条件接受新增要求。先区分合同约定、必要安全质量项、可协商功能和非关键体验优化,再与业务负责人确认变更影响。

若日期不可变,通常要调整范围、资源或风险接受程度;若范围不可变,就需要评估日期和资源。范围、时间、容量和质量之间存在真实约束,不能靠一句“大家加把劲”消除。

八、取舍方法:什么时候该加、该换、该延期、该停止

1. 适合新增的情况

新增事项对版本目标有直接贡献,影响范围明确,容量仍可承受,验收路径清晰,而且不会挤掉更重要的承诺时,可以纳入。即便符合这些条件,也要更新基线并通知相关角色,避免出现有人仍按旧范围安排测试或客户沟通。

紧急安全问题或重大线上故障可以优先处理,但也要记录其占用的容量及受影响工作。应急通道的作用是加快决策,不是免除影响评估。

2. 适合替换的情况

新事项的价值高于某项原承诺工作,但总容量不能增加时,替换往往比硬塞入更合理。替换决定需要说明被移出的工作是否仍有业务价值、延期后会带来什么影响,以及新的排序由谁确认。

如果替换频繁发生,说明最初的范围评审或业务优先级机制可能不够成熟。项目经理应把频繁替换作为流程信号,而不是长期依靠个人协调来维持版本。

3. 适合延期的情况

事项仍有价值,但依赖未就绪、技术风险过高、验证条件不完整,或其加入会显著威胁核心交付时,延期可能是更负责任的选择。延期不是简单删除,应保留原因、重新评估条件和下次复审时间。

对外部客户沟通延期时,应解释变化影响和替代安排,不要用模糊的“优化后再提供”掩盖缺少明确计划。透明不等于暴露内部所有细节,而是让受影响的人知道什么会变、何时更新。

4. 适合停止的情况

如果用户问题已经消失、假设被验证为错误、实现成本远高于收益,或者存在更安全的替代方案,就应认真考虑停止。已经投入的成本无法通过继续投入追回;决策应看从现在开始的边际价值,而不是只看过去花了多少时间。

停止决定也需要留下证据,避免同一事项换个名字重新进入候选池。可以记录原目标、已验证结论、剩余风险和重新启动条件,让未来的团队知道为什么当时没有继续。

5. 不同选择的简明对照

选择 适用条件 主要代价 必须补充的记录
新增 价值高、容量足、风险可控 增加总投入或压缩缓冲 容量来源、验收条件、批准人
替换 新事项优先级高,但总容量固定 原承诺事项延期或移出 替换对象及业务影响
延期 依赖、质量或技术条件尚不成熟 价值实现推迟、需要重新沟通 延期原因、复审条件和时间
停止 目标失效、成本不合理或假设被否定 放弃已投入的部分成果 决策依据、已验证结论、重启条件

九、结尾:版本管理真正要保护的,是团队做出可信承诺的能力

1. 先做一件小而有效的事

如果团队现在还没有统一版本管理,不必先追求完整流程。下一个版本开始前,先做四件事:写出一句可用于取舍的目标;区分候选项和承诺范围;估算包含测试与发布工作的实际容量;约定变更必须记录替换关系或新增成本。

发布后再复盘三个问题:哪些内容按承诺完成,哪些发生变化,变化来自什么原因。连续积累几个版本后,团队就会拥有自己的容量基线、变更来源和风险模式,而不是拿别人的经验比例当答案。

2. 我的判断:好的版本管理不是把变化压住,而是让变化有代价、有依据

版本内容写得再漂亮,如果不能支撑取舍,就只是文档;流程设计得再严密,如果成员绕开它处理紧急事项,就只是形式。真正有效的版本管理,是让每个人都能看到承诺、边界和风险,并在变化发生时知道由谁决策、付出什么代价。

从0到1的第一目标,不是让计划永远不变,而是让每一次变化都能被解释、被追溯、被验证。下一步不妨从最近一个版本的工作项开始,标出目标、承诺、验收、容量和变更记录。只要这五类信息能够在一个地方对得上,版本管理就已经从“靠人记”迈向“靠机制协作”。

常见问题解答(FAQ)

1. 版本内容应该怎么确定,哪些需求该放进同一个版本?

我负责的项目需求总是越积越多,业务方也经常临近发布时追加内容。我不确定应该按需求优先级、开发周期还是用户场景来划分版本,想知道怎样避免版本越做越大。

先定义这个版本要解决的一个主要用户问题,再按“必须有、可以有、明确不做”筛选需求,而不是把所有已排期事项都塞进来。举例来说,一个 6 人团队计划用 2 周交付“让新用户完成首次配置”,候选清单有 20 项:其中 8 项是首次配置必需功能,4 项是体验优化,另外 8 项涉及报表和个性化设置。

首版可以纳入前 8 项,把体验优化作为缓冲候选,其余留到后续版本。这个划分的判断依据是:删掉某项后,用户是否仍能完成版本承诺的核心任务。若答案是能,就不应仅因“已经有人提了”而默认纳入。实际执行时,为每项记录用户价值、依赖关系、工作量和验收标准;

当范围逼近团队可用产能的 80% 时,暂停接收非关键需求,留出测试、修复和发布准备空间。

2. 从零开始做版本管理,第一版需要建立哪些规则?

我所在的团队以前只按任务推进,没有固定的版本编号和发布流程。现在需求、缺陷和上线记录散落在不同地方,我担心一下子引入太多规范会让团队更抵触。

从零起步不必先建设复杂流程,先统一四件事:版本编号、版本负责人、版本范围和状态流转。比如约定版本使用“主版本.次版本.修订号”,新功能进入次版本,兼容性变化进入主版本,线上缺陷修复进入修订号;如果团队暂时不需要语义化编号,也可以先用“产品名-年月-序号”,重点是全员看得懂且不重复。

再为每个版本设置负责人和几个状态,例如规划中、开发中、测试中、已发布,并把需求、缺陷、验收结果和发布日期关联到同一版本记录中。第一个月只检查两个结果:团队能否回答“当前版本包含什么”,以及发布后能否追溯“哪些内容实际上线”。

这两点稳定后,再逐步补充冻结时间、回滚方案和发布复盘,避免一开始用流程复杂度取代真正的版本可追溯性。

3. 版本范围什么时候冻结,冻结后新增需求应该怎么处理?

我遇到过测试已经开始,业务方又要求插入一个看起来很小的功能。开发觉得改动不大,测试却说要重新回归,我不知道应该坚持冻结,还是为了业务灵活性继续加需求。

冻结的目的不是禁止变化,而是让变化成本显性化。可以根据团队节奏设置开发范围冻结点,例如两周一个版本时,在计划发布日前约 5 个工作日冻结功能范围,之后只接受阻断发布的缺陷、合规要求或有明确业务损失的紧急变更。每个插入项都由版本负责人评估三件事:涉及哪些模块、需要补多少测试、会挤掉哪项已承诺内容。

比如新增功能开发只需半天,但会影响登录、权限和数据迁移三个回归区域,就不能只按开发工时判断。若必须插入,应同时记录批准人、风险、被移出的事项和新的发布日期;若无法明确这些信息,通常应排入下一版本。这样的规则既保留紧急决策空间,也避免“改动很小”变成发布质量风险的免责理由。

4. 版本内容怎么写,才能让用户看懂,也方便团队追溯?

我现在写版本说明时经常直接复制任务标题,用户看不懂改动解决了什么问题,团队过几周也很难判断某项修复是否真的上线。我想知道一条合格的版本内容至少应该包含什么。

版本说明应同时服务用户和内部追溯,但不要把两种信息混成一串任务名称。面向用户的内容写清“发生了什么变化、对谁有帮助、有什么限制”,例如把“新增配置项校验”改写为“创建项目时会检查必填配置,并提示缺失字段,减少提交后才发现配置不完整的情况”。内部记录则关联需求或缺陷编号、负责人、测试结果和发布环境。

一个实用的版本清单可以包含版本号、发布日期、变更类别、用户影响、已知问题和回滚条件。发布前逐项核对:需求是否通过验收、缺陷是否关闭、说明是否与实际行为一致、数据变更是否有验证与回退办法。若版本包含 12 项改动,可以抽查每项是否能从说明追溯到验收记录;

任何一项找不到对应证据,就先不要仅凭“开发说已完成”标记为已发布。

核心关键词

读者评论

肖
肖文博

我们之前也有需求表、缺陷单和发布清单,真正有用的是把它们关联到同一版本基线。否则临近上线时,光确认哪些事项算承诺范围就要花不少时间。

韩
韩晓彤

新增一项就说明替换什么”这个做法很实用。不过紧急修复有时无法提前评估工作量,是否可以先登记影响和负责人,修复后再补充容量调整?

黄
黄梓萱

文中把理论工时和实际可计划容量分开讲比较贴近实际。我们团队还常被值班和客户支持打断,按历史数据预留缓冲,比统一套用固定比例更靠谱。

文章包含AI辅助创作:版本内容怎么做?项目经理实操方法:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/526899

赞 (0)
飞飞飞飞
版本发布时间最佳实践:项目经理版本管理入门指南,常见问题
上一篇 13小时前
版本状态管理方法大全:项目经理版本管理实操方法落地清单
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
