Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清

一次版本验收中,团队把 27 个缺陷都标成“已修复”,上线后却仍有 6 个问题被用户复现。复盘发现,开发提交记录、测试验证结果和产品验收口径并不一致:有的缺陷只在开发环境验证,有的修复影响了相邻功能,还有一条被关闭的问题其实只是暂时绕过。缺陷全流程的关键,不是让每条记录都走完状态,而是让问题从发现、判断、修复到验证的每个决定都可追溯、可复核。

一、先讲核心结论:缺陷管理的目标不是“清零”,而是控制风险

1. 缺陷流程要回答四个问题

项目负责人看缺陷,不能只问“还有多少个没关”。更重要的是:当前版本有哪些风险,谁负责消除风险,修复是否经过有效验证,以及未修复的问题是否经过明确的业务取舍。缺陷数量只是状态快照,不能单独代表产品质量。

我通常把一条缺陷是否被妥善管理,拆成四个可检查的问题:问题是否真实且可复现;严重程度和处理优先级是否分开判断;修复是否有对应代码、构建版本和测试证据;关闭或延期是否由有权限的人承担决策责任。

如果一条缺陷只有标题、负责人和状态,却没有复现条件、影响范围、验证版本和处置理由,它就不是一条完整的管理记录。这类记录看上去进入了流程,实际上无法支撑交接、排期和上线决策。

2. “已关闭”不等于“风险已消失”

状态是流程信息,风险是决策信息。缺陷被标记为关闭,可能意味着修复已通过验证,也可能只是重复项合并、暂时无法复现、按业务判断不处理,甚至是操作人员误点。若系统只用一个“关闭”状态覆盖这些不同含义,统计结果会失真,项目负责人也无法据此判断能否发布。

因此,我建议把缺陷处置结果至少区分为:修复并验证通过、重复或无效、无法复现、延期处理、接受风险。前三类是问题判定结果,后两类是业务决策结果,不应混为一谈。

3. 质量管理要看流转质量,而不只看缺陷总量

团队通常最容易拿来汇报的是缺陷总数、已关闭数和关闭率。但这些数据容易被任务拆分方式、重复提交、版本周期和关闭口径影响。更有决策价值的指标包括高严重度缺陷未解决数、缺陷重开率、从发现到首次响应的时长、修复后验证等待时长,以及上线后逃逸缺陷数。

以下示意数据用于说明不同指标的用途,不代表行业统计。项目负责人应按自己的版本规模、产品类型和历史基线建立口径,而不是直接把示例目标照搬为考核标准。

Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清

二、背景和真实场景:为什么一条缺陷会牵动整个项目

1. 缺陷不是测试阶段才出现的工单

缺陷可能来自需求评审、开发自测、集成测试、验收测试、线上监控、客户反馈或运营巡检。来源不同,信息完整度和处理时限也不同。测试人员提交的问题往往带有步骤和环境,用户反馈则可能只有“页面打不开”,监控告警可能只有错误率变化。流程要接住这些不同输入,而不是要求所有提交者一开始就填满相同字段。

产品负责人需要把用户描述转换为可判断的业务影响;测试人员需要补足复现步骤和预期结果;开发人员需要定位原因并说明修改边界;项目负责人则要确保优先级、责任人和时间承诺没有悬空。缺陷流程因此是一套跨角色的信息接力机制。

2. 典型卡点发生在交接边界

我在梳理项目流程时,最常看到的不是某一个岗位完全不做事,而是任务在交接处失去上下文。测试提交“保存后数据不对”,开发询问数据样例,测试补充后没有说明出现频率,开发修复后只回复“已改”,测试又不知道在哪个构建包验证。每个人都做了局部动作,端到端闭环仍然没有形成。

另一个常见场景是同一问题被多个渠道重复提交:客服工单、群聊截图、测试缺陷各有一条。若没有主记录和关联关系,团队会重复排查,也可能误以为多个用户问题已经分别处理。去重不是简单删除记录,而是保留来源、影响人数和受影响版本等信息,再指定一条主缺陷承接处理。

3. 角色不清会制造“大家都以为有人负责”

缺陷流转至少涉及提交者、产品或需求负责人、测试负责人、开发负责人和发布决策人。小团队可以由一个人兼任多个角色,但职责仍要明确。特别要避免“开发修复即自动关闭”这种默认规则,因为修复责任和验证责任本来就不是同一件事。

项目负责人不必亲自判断每个技术细节,却应保证每个关键节点都有明确责任人:谁确认问题成立,谁决定优先级,谁提交修复,谁执行验证,谁批准延期或带风险发布。责任人可以变化,决策记录不能消失。

4. 不同产品形态需要不同的流程重心

面向企业内部的审批系统,权限错配、数据隔离和审计记录通常比页面样式问题更值得优先处理;高频交易或支付链路,资金准确性和重复操作风险会压过一般体验缺陷;内容型产品可能更关注兼容性、加载性能和信息展示错误。团队不应照抄另一家公司的严重度定义,而应从用户损失、业务连续性、合规要求和可恢复性出发。

若团队使用 PingCode 等项目管理平台,可以把缺陷与需求、版本、测试活动及研发任务关联起来,减少信息散落在群聊和表格中的情况。工具能帮助统一记录与提醒,但不会替团队定义“什么叫阻断发布”,也不能替负责人做风险接受决策。

三、常见误区:看上去流程完整,实际没有降低风险

1. 把严重程度和优先级当成同一件事

严重程度描述问题造成的影响,优先级描述团队现在应该先做什么。一个低概率但可能导致数据丢失的问题,严重程度可能很高;一个影响范围有限但卡住明天演示的显示问题,业务优先级可能短期上升。两者可以相关,却不应该合成一个字段。

如果团队只设“高、中、低”一个等级,讨论时就会把技术影响、用户覆盖范围、交付期限和修复成本混在一起。结果通常是声音最大的需求先处理,或开发人员按实现难度自行排序,业务风险没有被显式讨论。

2. 把关闭率当作团队质量的主要成绩

关闭率会受到分母影响。团队可以通过拆分、合并、延期关闭或降低缺陷等级改变数字,却没有改变用户体验。若关闭率成为单一考核目标,成员可能倾向于先关容易的问题,把难处理的问题移出统计范围,甚至在验证不足时提前关闭。

我更建议把关闭率作为过程观察值,并同时查看重开率、延期原因、线上逃逸缺陷和高严重度存量。指标应帮助团队发现流程瓶颈,而不是制造隐藏问题的动机。

3. 把“无法复现”当成问题不存在

无法复现只说明当前证据不足,不等于问题没有发生。问题可能与浏览器版本、网络状态、账号权限、并发时序、缓存数据或特定操作路径有关。若直接关闭,可能丢掉唯一一条用户线索。

更稳妥的处理是记录已尝试的环境和步骤,补充日志、录屏、时间点、账号类型或请求标识;如果仍无法复现,就设置回访或观察条件。对低影响、低频且没有继续证据的问题,可以在明确说明后转入观察,而不是伪装成“修复完成”。

4. 认为字段越多,管理越成熟

字段太少会丢失信息,字段太多则会提高提交成本,让使用者随便填、乱填或绕开流程。字段是否必要,应该看它能否改变分流、优先级、复现效率或发布决策。一个无人使用的“根因分类”下拉框,不如一条清楚的复现步骤有价值。

起步阶段优先保证标题、问题现象、复现条件、预期与实际结果、影响范围、环境版本和提交来源。后续再依据真实分析需求增加字段,不要为了看起来专业而一次性设计一张无法维护的表单。

5. 认为买了工具,缺陷流程就会自动跑通

工具可以提供状态、责任人、通知、筛选、关联和报表,但流程规则仍需团队定义。例如,哪些状态需要产品确认,什么级别必须在上线前清零,延期由谁批准,线上缺陷如何触发复盘。若口径不清,自动化只是把模糊规则更快地传播出去。

选择某项目管理工具或某项目管理平台时,我会优先验证一条真实缺陷能否从发现走到验证关闭,能否关联版本与测试记录,能否看见状态变更和责任人,以及权限和通知是否符合团队协作方式。功能清单很长,不代表流程适配度高。

四、专业判断逻辑:把“发现问题”转成“做出可复核的决定”

1. 用分开的维度评估影响与紧迫性

判断严重程度时,我建议至少考虑四类影响:用户能否继续完成核心任务,数据是否可能丢失或错误,影响范围是否扩散,以及是否涉及安全、隐私、合规或资金风险。优先级则再考虑版本节点、临时绕行方案、修复成本和依赖关系。

可以用定性矩阵帮助讨论,但不要假装一个公式能替代专业判断。比如“影响范围×业务损失×发生概率”可以用于排序候选问题,最终决定仍要记录理由,尤其是高风险问题被降级或延期时。

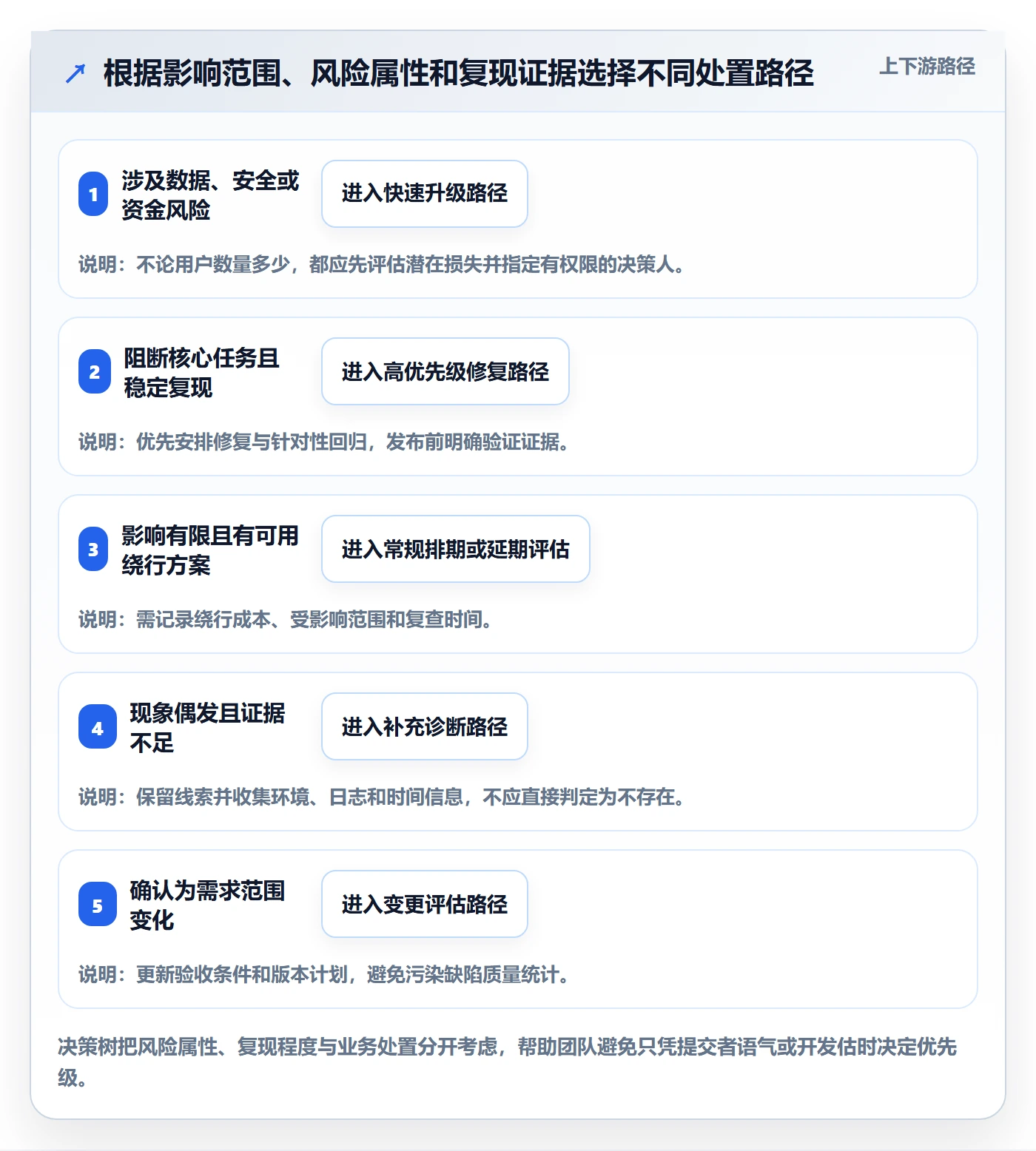

2. 先判定问题是否成立,再安排修复

分流阶段应判断它是缺陷、需求变更、使用咨询、环境问题、重复记录,还是证据不足。需求变更不应该为了进入队列而伪装成缺陷;环境问题也不应未经核查就直接推给开发。分类一旦错误,后续的工时、质量统计和责任归属都会偏离实际。

分流不需要无限拖延。可以为不同级别设响应时限,例如紧急问题在短时间内由值班负责人确认,普通问题进入固定评审节奏。具体时限按组织覆盖时区、业务风险和团队规模设置,并在试运行后校准。

3. 用最小充分信息提升复现效率

一条合格缺陷不要求提交者写长篇说明,但必须让接手者能判断并尝试复现。最小信息通常包括:操作步骤、实际结果、预期结果、发生时间、环境与版本、影响用户或数据范围、相关截图或日志。对于偶发问题,还应说明频率和已知触发条件。

错误示例是“导出有问题”。更有用的描述是:“在测试环境的订单列表中筛选最近七天记录,点击导出,生成文件缺少状态为‘已退款’的两条记录;页面列表可见;浏览器和构建版本已附。”后者把问题边界、对照现象和验证入口交代清楚。

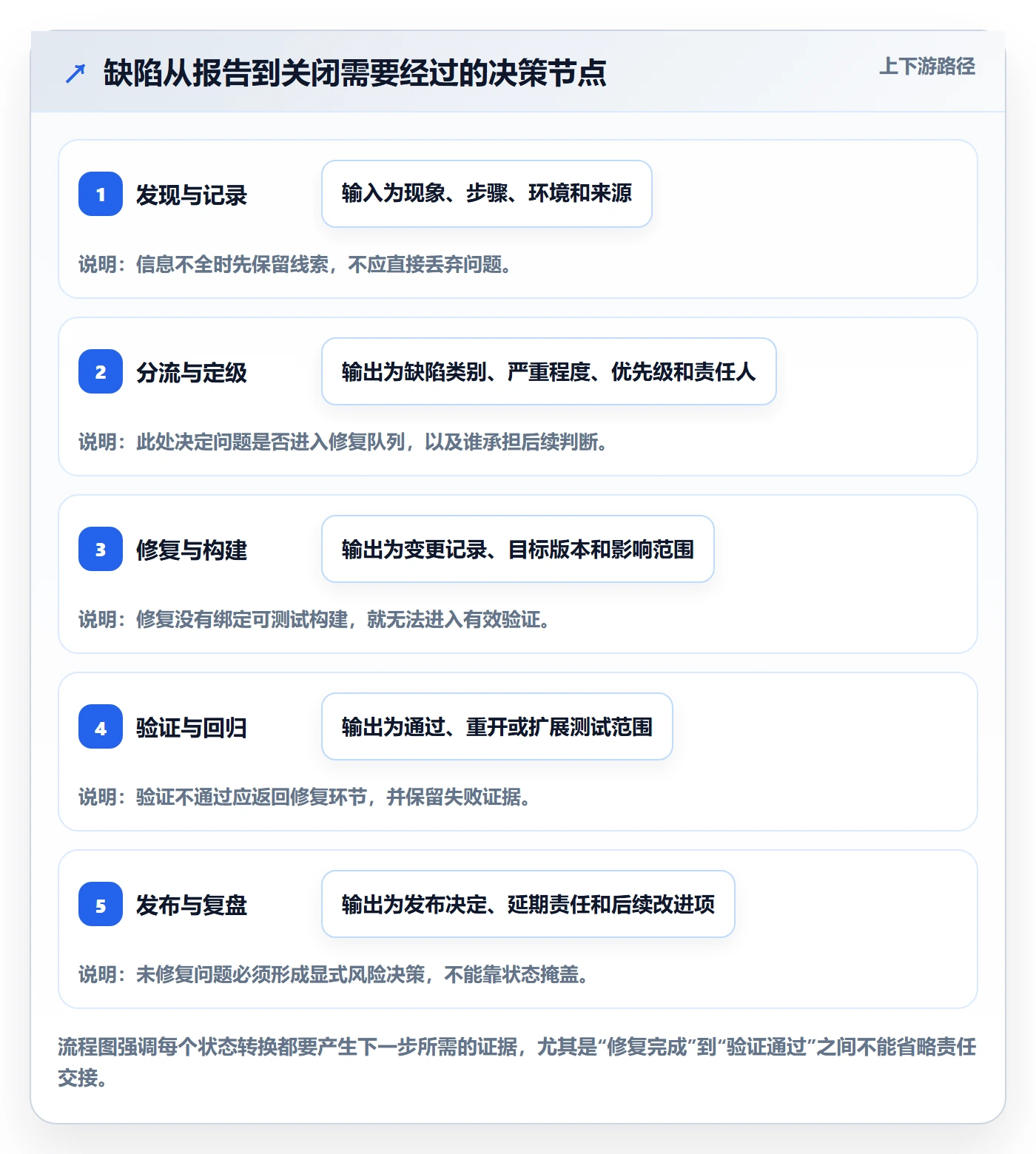

4. 为状态设置明确的进入条件与退出条件

状态名称不是流程本身。每次状态变化都应有进入条件、必要信息和下一步责任人。否则“待处理”会成为无人认领的堆积区,“处理中”可能从开发开始一直挂到发布,“已解决”又可能被误认为验证通过。

状态 进入条件 主要责任人 离开状态的证据
新建 已记录现象与基本来源 提交者或分流人 完成去重、分类与影响判断
待确认 关键信息不足或问题成立性待核实 产品、测试或业务负责人 补充证据,确认成立或说明不成立原因
待修复 已确认是缺陷,优先级和负责人明确 开发负责人 进入计划版本并明确预计处理时间
修复中 开发已开始处理 开发人员 提交变更并注明修复版本及影响范围
待验证 修复已合入可测试构建 测试人员或指定验证人 通过验证、重开或提出补充验证范围
已关闭 验证通过,或按规则确认无需修复 验证人或分流负责人 保留验证记录与最终处置结论
已延期 明确本版本不处理且风险被接受 有决策权限的负责人 记录理由、责任人、复查日期及替代措施

5. 把验证范围和修复范围关联起来

修复一个问题,可能影响的不只是复现步骤中的那个页面。项目负责人应推动开发说明修改模块、可能受影响的接口和依赖;测试则依据风险确定回归范围。验证结果需要关联具体构建或版本,否则“我测过了”无法回答究竟测了哪个包。

对于权限、金额、数据迁移等高风险问题,验证最好包含正向路径、边界条件和异常路径。对低风险文案问题,验证范围可以更窄。回归测试不是每个缺陷都做全量测试,而是用影响分析决定测试深度。

6. 用发布门禁约束高风险事项

发布门禁不是要求所有缺陷归零,而是事先约定哪些情况不能带入版本。常见门槛包括:阻断核心流程的缺陷未解决;数据完整性、权限或安全风险未评估;修复未在目标构建验证;关键回归用例失败;延期问题没有业务负责人签字或记录。

门禁规则应简单到发布会上能逐项核对,也细致到留下可审计的决定。若例外过多,门禁就会变成形式;若一刀切要求所有低影响问题清零,又可能造成版本无限延期。关键是把例外条件和批准责任定义清楚。

Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清

五、案例与数据观察:一个版本如何从“关闭很多”转向“风险可见”

1. 情景案例:先把口径统一,再谈效率提升

以下是用于说明管理方法的情景模拟,不对应某个真实企业,也不应被当作行业平均值。设想一个 120 人研发组织正在交付企业级业务系统,一个版本周期为四周,产品、研发、测试和客户支持分别通过不同渠道提交问题。初始记录中,缺陷有 186 条,但其中包含重复项、需求调整和线上咨询,负责人无法判断真正的发布风险。

项目组先不急着要求团队“提升关闭率”,而是抽样检查 40 条记录:统一缺陷与需求变更的边界;补充来源、环境、版本和复现步骤;将严重程度与优先级拆开;设定重复项关联规则;为延期处理增加批准人和复查日期。这个动作的直接收益不是立刻少出缺陷,而是减少同一问题被不同渠道重复讨论。

2. 按阶段看指标,避免只比较版本末尾的数字

流程调整前后,应采用一致的统计口径和相近的版本范围。下表是情景模拟,数据只用于展示如何观察变化。项目规模、测试投入、功能复杂度和问题来源都可能影响结果,不能把指标变化单独归因于工具或某一项流程调整。

观察项 调整前 调整后 负责人应追问的问题
重复缺陷占比 约 18% 约 7% 是否保留了重复来源与受影响用户信息?
首次分流中位耗时 约 2.4 个工作日 约 0.8 个工作日 是信息更完整,还是只把状态更快改掉?
修复后重开比例 约 14% 约 8% 是否因测试覆盖改善,还是重开口径变窄?
高严重度延期项 6 条 2 条 减少的是风险存量,还是通过降级改变了分类?
线上逃逸缺陷 每版本 9 条 每版本 5 条 功能范围和监控覆盖是否保持可比?

3. 数字改善需要解释机制,不能只报结果

重复项比例下降,可能来自更好的关联能力,也可能只是提交入口变少;首次分流更快,可能来自值班轮转,也可能是把不确定问题过早判为无效;线上问题减少,则可能是回归测试更有效,也可能因为本版本功能更少。因此,指标旁边应保留口径、样本量和背景变化。

我会要求团队在复盘中至少回答三件事:变化发生在哪个节点;哪些具体动作可能影响了变化;有没有反向信号。例如重开率降低的同时,无法复现关闭比例突然增加,就要怀疑团队是否把难处理的问题移出了验证范围。

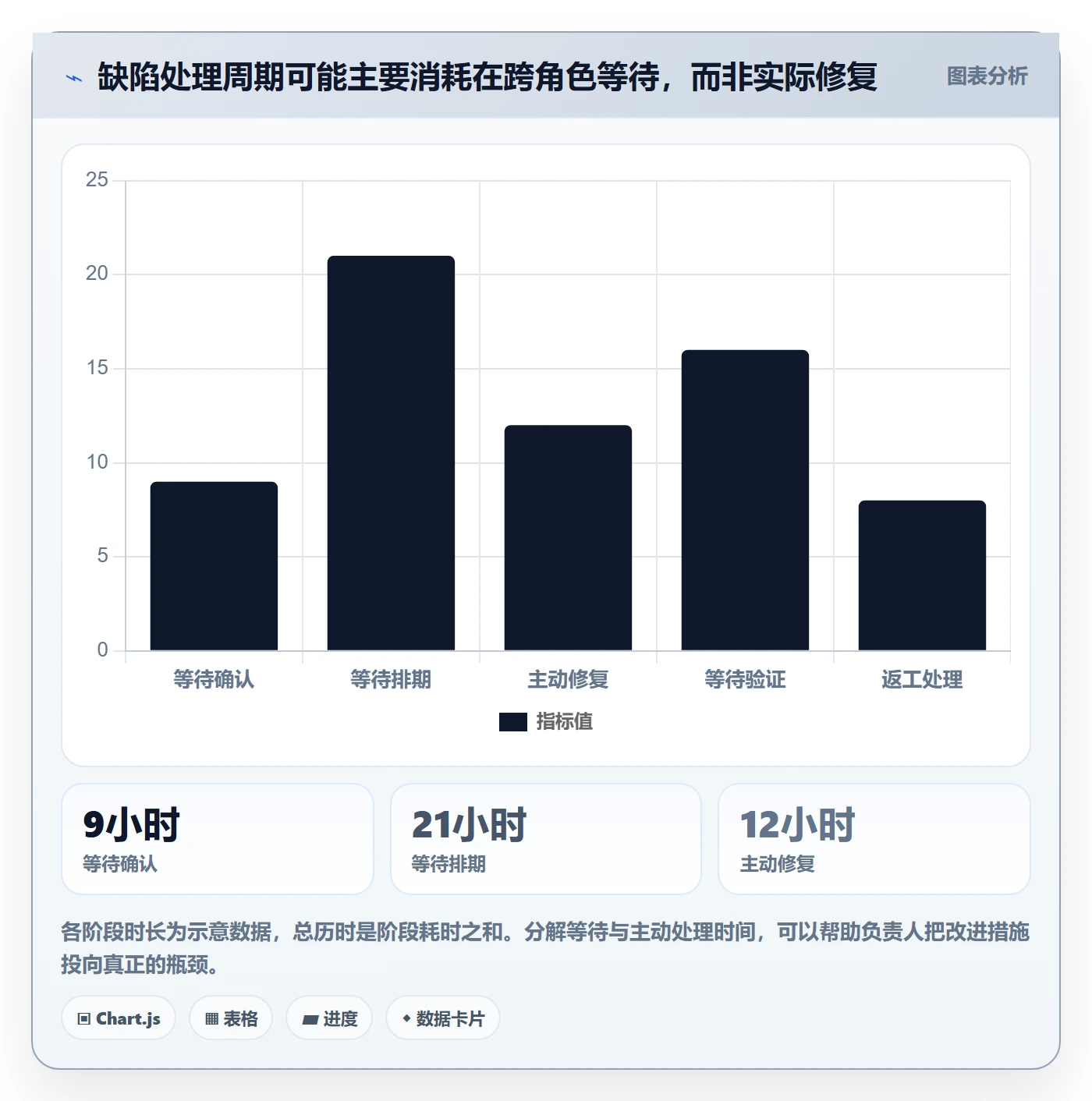

4. 看等待时间,找到流程真正的瓶颈

缺陷从创建到关闭的总时长,常被误认为就是开发修复时间。实际上,等待确认、等待排期、等待测试环境、等待验证和等待业务决策都可能占去大部分时间。只催开发“快一点”,往往无法解决等待发生在其他环节的问题。

建议把端到端时间拆成主动处理时间与等待时间,并按状态统计中位数和较高分位数。平均值容易被少数长期挂起问题拉高,中位数能反映典型体验,而较高分位数有助于识别长尾积压。

Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清

5. 复盘要追到系统原因,而不是追着个人问责

同一类缺陷反复出现,通常不是简单的“某个人粗心”。例如权限错误频发,可能源于权限矩阵缺少维护责任;数据问题反复出现,可能是测试环境与生产数据结构差异太大;修复后经常重开,可能是开发提交没有说明修改范围,或验证用例没有覆盖边界条件。

复盘时可以把每个线上逃逸问题沿着需求、设计、实现、测试、发布和监控追溯,找出哪个控制点本可以更早发现。动作要具体到责任人、完成时间和验证方式,例如增加权限回归用例,而不是写“加强测试意识”。

Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清

六、落地做法:从一条记录到团队协作闭环

1. 设计一张能被实际使用的缺陷记录

记录模板的目标不是收集所有可能信息,而是让接手人快速判断问题和下一步。下面的结构可以作为起点,团队可按产品特性增减字段。

  • 标题:用“模块或场景+现象”描述,不要只写“有问题”。
  • 现象与复现步骤:按实际操作顺序列出,标明出现频率和必要条件。
  • 预期结果与实际结果:尽量写可观察的差异,避免只写“异常”。
  • 影响范围:说明受影响用户、数据、功能、地区或业务流程。
  • 环境信息:包括版本、设备、浏览器、账号权限、配置或必要的日志标识。
  • 证据附件:截图、录屏、日志或请求信息要与问题关联,敏感数据应脱敏。
  • 处置字段:记录类别、严重程度、优先级、负责人、目标版本和验证结论。
  • 风险决定:若延期或接受风险,注明批准人、理由、替代措施和复查日期。

2. 每个工作日做短分流,而不是把所有问题堆到周会

团队可以安排固定分流人,按约定频率检查新建记录。高风险问题需要及时拉齐相关角色,普通问题则进入定期评审。分流会议不应逐条朗读工单,而应集中讨论不确定事项:问题是否成立、影响范围、是否重复、优先级冲突和缺失信息。

会议结束时,每条被讨论的问题都应有可执行结果:指定责任人、补充信息期限、目标版本、升级路径或明确结论。没有负责人和下一步时间的“先看看”,很容易成为长期积压。

3. 修复提交时说明“改了什么”和“测了什么”

开发完成修复后,除了更新状态,还应说明变更关联、修复构建、修改范围和已知限制。若使用了临时绕行方案,应如实记录,而不是把绕行描述为彻底修复。对于可能影响相邻模块的变更,最好提示测试关注点。

测试人员验证时,要记录验证环境、构建版本、复现步骤结果和必要的回归范围。验证失败时,附上失败证据并重开,注明差异是否与原问题一致。若出现新问题,应新建关联记录,不要把不同根因都塞进原缺陷。

4. 建立发布前的缺陷检查清单

发布检查不必成为复杂仪式,但应覆盖阻断项、修复验证、延期决策和线上准备。项目负责人可以在发布评审前导出当前版本的风险视图,而不是临时搜索所有记录。

  1. 确认目标版本的高严重度缺陷是否全部有处理结论。
  2. 确认待验证缺陷是否有明确构建和验证责任人。
  3. 检查延期缺陷是否记录影响、批准人、缓解措施和复查日期。
  4. 检查线上监控、回滚方案和客户沟通是否覆盖已知风险。
  5. 记录发布决定及例外项,避免会后无法还原决策依据。

5. 用指标看系统,不把个人绩效绑定单一数字

建议按团队和版本观察趋势,不用“个人关闭多少条缺陷”评价质量。个人关闭数会被任务大小、角色分工和缺陷难度影响,容易诱导拆单或抢简单问题。过程指标更适合用于发现瓶颈,再结合案例复盘确认原因。

可选择少数核心指标长期追踪:高严重度未解决存量、缺陷首次响应时长、验证等待时长、修复重开率、线上逃逸缺陷数和延期风险复查完成率。指标太多会分散注意力,先让数据口径稳定,再逐步扩展。

七、不同情况下的行动建议:团队规模和风险不同,流程也要不同

1. 小团队、版本节奏快:先保证闭环,不急着建复杂审批

小团队可以由产品或测试负责人兼任分流人,状态控制在足够表达交接的范围内。重点是明确高风险问题的升级方式、修复后的验证责任,以及延期由谁拍板。表单字段少一些,靠短周期协作补齐信息,比建立多级审批更实际。

如果团队只有几个人,过细的角色拆分会增加沟通成本。可以一人承担多个职责,但要避免修复者在无人复核的情况下自行宣布高风险缺陷已验证关闭。

2. 中大型组织、多团队并行:优先统一口径和跨团队可见性

人数达到百人以上或有多个产品线时,缺陷常跨团队、跨版本和跨系统流转。此时应统一核心字段、严重度定义、状态语义和发布风险口径,同时允许各业务线添加少量专属字段。统一的目的不是所有团队工作方式完全相同,而是让组织层面能够比较、追踪和升级风险。

使用项目管理平台时,可重点评估权限、跨项目关联、版本视图、自动通知、审计记录和报表口径。先挑一个真实项目跑通,再决定是否推广;不要在流程规则尚未稳定时一次性全组织迁移。

3. 高合规或高损失业务:增加审计证据和风险批准

涉及资金、隐私、医疗、安全或法律义务的产品,处理缺陷不能只看用户体验和开发成本。应记录发现时间、影响范围、临时措施、修复证据、复核人和发布批准;必要时纳入事件响应或合规流程。权限、数据泄露和审计失效类问题,通常不适合用普通缺陷的排期规则处理。

这类团队应优先建立高风险问题的快速升级通道,并演练回滚、数据修复和外部沟通。把风险信息隐藏在一般优先级队列中,是流程设计缺陷,不是工具问题。

4. 线上故障频发:把缺陷管理连接到监控和事件复盘

若问题主要来自生产环境,应把告警、日志、用户反馈和缺陷记录建立关联。线上事件需要先恢复服务,再处理根因,二者可以分别记录。不要为了让缺陷列表看起来整洁,在故障处理完成后遗漏影响时间、临时措施和复发预防。

团队还应关注监控是否能识别用户可感知的失败,而非只有服务器正常与否。把线上逃逸缺陷按模块、原因和影响等级回看,通常比笼统增加测试用例更能找到有效改进点。

5. 需求变化频繁:严格区分缺陷与范围变更

当验收标准在开发过程中变化,团队容易把“现在不符合最新想法”全部记为缺陷。建议保留需求版本和确认记录,比较问题发生时适用的预期。如果原验收标准没有包含新要求,应走需求变更评估,重新评估成本、版本和依赖。

这不是为了拒绝合理改进,而是为了让交付范围变化透明。缺陷和新需求混在一起,会让质量数据失去解释力,也容易在版本末期制造无法预测的工作量。

Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清

八、如何取舍:流程严谨、速度和管理成本之间没有免费答案

1. 快速响应与充分确认之间怎么取舍

紧急问题应先保护用户和业务,再补全根因证据;普通问题可以要求信息充分后进入排期。若所有问题都走紧急通道,真正紧急的问题会被淹没;若所有问题都必须完整填写后才受理,用户反馈和偶发问题又可能被挡在门外。

比较稳妥的做法是按风险分层:高损失问题先响应、边处理边补证据;一般问题走标准分流;信息不足的问题进入限时补充,而不是无限期挂起。

2. 更细的状态与更低的维护成本之间怎么取舍

状态越细,管理者越容易知道问题卡在哪个环节,但维护要求和统计复杂度也会上升。小团队用十多个状态,成员可能记不住;大组织只用“未完成、完成”两种状态,又无法识别待确认、待验证和待决策的工作。

我建议从交接节点设计状态:只有责任人或下一步动作发生变化,才值得新增状态。无法触发不同处理动作的状态,通常只是装饰字段,应该合并。

3. 全量回归与风险抽样之间怎么取舍

全量回归覆盖面大,但耗时和维护成本高;抽样回归更快,却可能漏掉跨模块影响。取舍要依据变更影响、历史故障、系统耦合度和恢复能力。高风险模块、共享基础服务和数据变更通常需要更广覆盖;局部文案修正则可采用较窄验证。

团队可以用历史重开和线上逃逸记录校正测试范围:某类改动如果反复造成相邻模块故障,就应增加相关回归;若某项检查长期没有发现问题且成本高,也应评估是否能自动化、合并或降低频率。

4. 统一流程与业务线自治之间怎么取舍

统一流程有利于跨团队汇总和风险升级,过度统一则会忽略不同产品的实际风险。建议组织层面统一最小公共规则:问题分类、严重度含义、关键状态、延期审批和发布风险字段;业务线保留自己的测试策略、额外字段和评审节奏。

当不同团队对同一严重度的理解明显不同,优先修正定义和示例,而不是先做强制排名。数据可比性来自统一口径,不来自所有团队填同一张更复杂的表。

Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清

九、下一步怎么做:先跑通一个版本,再扩展成团队机制

1. 第一周:检查现有记录和决策口径

随机抽取一批近期缺陷,检查是否能还原问题、责任人、修复版本和验证结果。统计重复记录、长期待确认、修复后重开和延期未复查的情况。不要先急着换工具,先弄清楚当前信息在哪些交接点丢失。

2. 第二周:明确最小流程和风险门槛

定义缺陷与需求变更的边界,统一严重程度和优先级含义,设置状态进入条件、分流频率和发布门禁。找产品、研发、测试和业务代表用真实案例演练,确认同一问题是否会被不同角色判出完全不同的处理结果。

3. 第三至第四周:在一个版本中试运行

只追踪少量核心指标,保留每次分类、延期和发布决定的理由。每周检查等待时间分布、重开原因和高风险存量。若某字段无人使用、某状态长期无人更新,及时调整,而不是要求团队继续维护无价值数据。

4. 版本结束后:复核机制是否真的减少风险

比较调整前后的口径必须一致,并检查功能规模、测试投入和用户反馈等背景因素。复盘不只看“数值有没有下降”,还要问流程有没有更早发现高风险问题,验证证据是否更完整,延期风险是否有人跟进,线上逃逸是否有明确预防动作。

5. 最后判断工具是否值得引入或扩展

当缺陷信息仍散落在多个表格、群聊和版本清单中,跨团队追踪耗时明显,或负责人无法及时看见风险时,才需要认真评估工具承载方式。用试点验证记录关联、权限、通知、报表和审计能力,再比较实施成本、迁移成本和团队学习成本。工具选型应服务于已经明确的流程,而不是代替流程设计。

我对缺陷全流程的核心判断是:真正成熟的团队,不是没有缺陷,而是能更早发现高损失问题,能说明为什么修或为什么暂缓,并能拿出证据证明修复有效。下一步可以从最近一个版本抽查 20 条缺陷,逐条确认复现信息、优先级依据、验证版本和最终处置责任。若其中任何一项无法还原,就先修补这个断点,再谈更复杂的质量体系。

常见问题解答(FAQ)

1. 缺陷从发现到关闭,完整流程应该包含哪些环节?

我所在的团队经常把缺陷记录在群聊、表格和任务系统里,后来才发现同一个问题被重复处理,修复后也没人确认。我想知道一条缺陷从发现到关闭,哪些环节不能省,才能避免问题在交接中丢失?

建议把流程设为“提交,初筛,分级,指派,修复,验证,关闭”,并为每次状态变化保留责任人和记录。提交时至少写明复现步骤、实际结果、预期结果、环境信息和必要的日志或截图;初筛时先判断是否重复、是否属于缺陷,以及现有信息能否复现。修复完成不等于关闭,测试或问题提出者应按原步骤验证,并补充回归检查结果。

举例来说,某团队把“已修复”与“已验证”分成两个状态后,修复完成但尚未验证的问题更容易被负责人识别;这比单纯追求缺陷数量下降,更能反映流程是否闭环。

2. 项目负责人如何判断缺陷优先级,避免所有问题都被标成紧急?

我负责的项目里,开发、测试和业务方经常各自强调自己的问题最急,最后每个缺陷看起来都像最高优先级。我该用什么依据排顺序,既不拖住上线,也不让团队被频繁插单打乱?

优先级应由影响和时限共同决定,不宜只按提出人的职位或措辞判断。可以先分影响等级:是否阻断核心流程、是否影响大量用户、是否造成数据错误或安全风险;再看时限:是否卡住发布、是否存在临时绕行方案、修复成本和回归范围多大。比如,支付结果错误通常比低频页面错位优先,即使后者更容易复现。

项目负责人可设置明确的升级门槛:核心流程不可用、数据不可恢复或存在安全风险时立即评估;其他问题进入迭代排序,并记录取舍理由。每次调整优先级都同步受影响的计划,避免口头插单造成隐性延期。

3. 缺陷描述怎样写,才能让开发人员少来回追问?

我提过几次缺陷,收到的反馈都是“无法复现”或“信息不够”,于是我又去找用户补环境、补步骤,来回花了不少时间。我想知道一条可执行的缺陷记录,具体需要写到什么程度?

把缺陷描述写成别人可以照着操作的实验记录,而不是主观感受。至少包含:发生时间、账号或权限范围、设备与浏览器版本、前置条件、逐步操作、实际结果、预期结果、发生频率,以及脱敏后的截图、录屏或日志。若问题偶发,补充样本次数更有价值,例如“连续操作20次出现3次”,比“偶尔发生”更便于判断。

提交前可让另一位不了解问题的人按步骤复现;如果对方需要额外解释,记录通常还不够完整。涉及用户数据时,应先脱敏再上传,避免为了复现而扩大隐私或安全风险。

4. 项目负责人用哪些指标判断缺陷管理是否健康?

我以前主要看未关闭缺陷总数,数量下降时就觉得项目风险变小了,但上线后仍出现过严重问题。我想知道除了总数,还该看哪些指标,以及这些数字应该怎么解释才不会误判?

单看未关闭总数容易误导,因为新问题增多、历史问题清理和缺陷严重度变化都会改变这个数字。更有用的是组合观察:按严重程度统计未关闭量,查看缺陷从提交到首次响应、从确认到修复的耗时,统计重新打开率,并关注临近发布新增的高优先级问题。

举例来说,若高优先级缺陷数在下降,但重新打开率连续上升,可能说明修复验证不充分;若平均处理时间变短,而长期未处理的问题集中在少数模块,则需要检查资源分配或责任边界。建议按周查看趋势和分布,并结合发布节点、模块及缺陷类型解释数据,不要把单一指标设成团队绩效目标,否则容易诱发拆分缺陷、过早关闭等行为。

核心关键词

读者评论

马
马思妍

我们之前也遇到过开发说修好了、测试却不知道该测哪个构建的情况。把验证版本和复现步骤写进记录后,交接确实顺畅些,但偶发问题的证据收集还是挺依赖提交者。

徐
徐雅楠

严重程度和优先级分开看很有必要。实际排期时,业务节点经常让低影响问题暂时靠前,最好把调整理由也留痕,不然过几周很难还原当时的判断。

万
万一凡

发布门禁不设成“所有缺陷清零”比较务实。不过延期问题由谁批准、多久复查一次,需要结合团队规模定;小团队如果审批层级太多,流程反而容易被绕开。

文章包含AI辅助创作:Bug / 缺陷Bug全流程:项目负责人协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/526772

赞 (0)
飞飞飞飞
优先级流程与规范:项目负责人Bug / 缺陷协同管理关键指标
上一篇 38分钟前
Bug管理指南:项目负责人如何做好Bug / 缺陷,落地方案全流程
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
