一个迭代里登记了 186 个 Bug,测试团队每天催办,开发团队每天更新状态,版本却还是延期了 4 天,这类场面并不少见。问题往往不是团队“修得不够快”,而是缺陷从发现、定级、分派到验证的流程没有形成闭环:重复缺陷占用修复时间,优先级失真打乱计划,关闭标准不一致又让问题反复打开。本文以一个匿名化的中大型产品团队复盘为例,拆解项目负责人如何把 Bug 管理从“追状态”改成“管风险和流动”。
文中的案例数字为情景模拟,用于展示分析方法,不代表行业统计结论。
一、核心结论:缺陷流程优化不是催修,而是管理流动
1. 先明确项目负责人真正要优化什么
我判断一套缺陷流程是否有效,不先看团队一周关了多少个 Bug,而是看缺陷能否以合适的优先级进入正确的人手,是否在承诺时间内得到可信的验证,以及同类问题是否持续复发。
关闭数量很容易被“拆单”或批量关闭拉高,却未必能改善用户体验。相比之下,未解决高风险缺陷的年龄、首次响应时间、重新打开率和逃逸缺陷率,更能说明流程是否在解决真正重要的问题。
流程优化的核心不是让每个缺陷都更快关闭,而是让高影响缺陷更早暴露、更少等待、更可靠地验证。这意味着项目负责人必须同时管入口质量、决策规则、处理容量和反馈机制。
2. 用四个结果指标替代“关单数”单一目标
我通常会把指标拆为四类:风险、流动、质量和负荷。风险看高优先级缺陷的数量与逾期情况;流动看从提交到首次响应、从确认到修复完成的耗时;质量看重新打开和线上逃逸;负荷看各团队的待处理量与在制品数量。
这些指标必须有统一口径。例如,“修复时间”究竟从缺陷创建、确认有效,还是分配给开发开始计算?起点不同,结论可能完全不同。比较不同迭代时,口径不一致会制造虚假的改善。
| 观察维度 | 建议指标 | 它回答的问题 | 常见误读 |
|---|---|---|---|
| 风险 | 未关闭高优先级缺陷数、逾期高优先级缺陷数 | 版本是否暴露在不可接受的风险中? | 把所有缺陷等权相加 |
| 流动 | 首次响应时间、确认后处理时长、等待时间占比 | 缺陷卡在哪个环节? | 只看从创建到关闭的总时长 |
| 质量 | 重新打开率、线上逃逸缺陷率、同类复发率 | 修复是否有效,验证是否充分? | 把“已关闭”直接当作“已解决” |
| 负荷 | 在制品数、每人待办数、积压年龄分布 | 团队是否超载,是否存在局部拥堵? | 用个人关单排名替代产能分析 |
项目负责人可以从一张“流动看板”开始,不必一上来就建设复杂度量体系。只要先看出缺陷在哪个状态停留过久、哪些类别反复返工,就已经比每天在群里逐条问进度更接近问题本身。

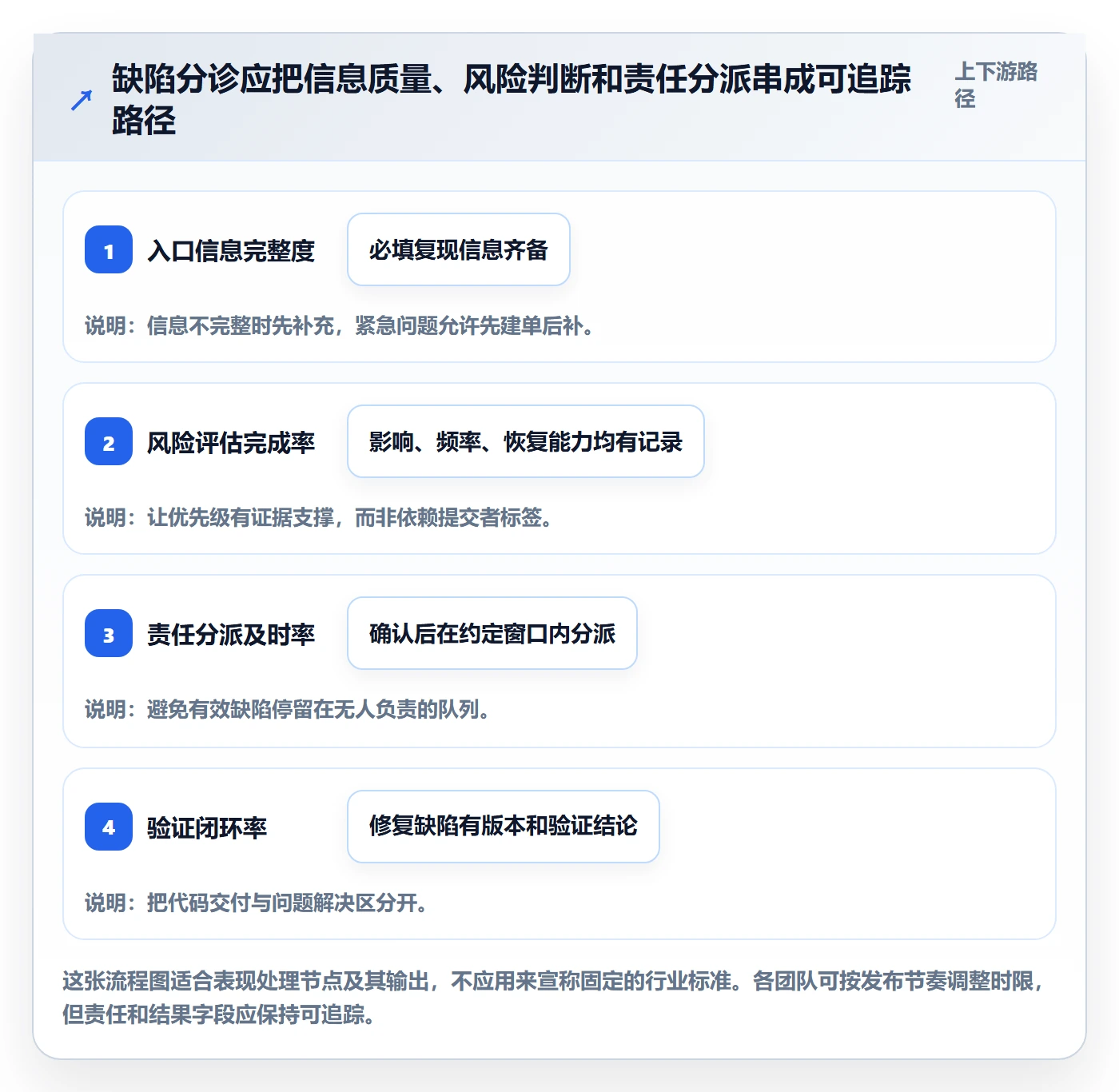

3. 项目负责人要管理决策机制,而不是代替所有角色判断
负责人不应成为每个 Bug 的人工路由器。更有效的做法是明确谁负责复现确认、谁负责业务影响判断、谁能调整优先级、谁负责修复验证,以及出现争议时由谁拍板。
如果分工没有写清,缺陷会在“测试认为很严重、产品认为可以延后、开发认为无法复现”的拉扯中停滞。流程的价值,是让不同专业角色在有限时间内提供必要判断,而非把所有判断集中到一个人身上。
二、背景与真实场景:缺陷数量增长,为什么交付反而变慢
1. 一个匿名化的中大型产品团队场景
以下案例由常见项目复盘模式整理,并对团队、时间和数字做了情景化处理。团队约 120 人,包含客户端、服务端、测试、产品和运维角色;多个小组共用一套发布节奏,版本每两周交付一次。

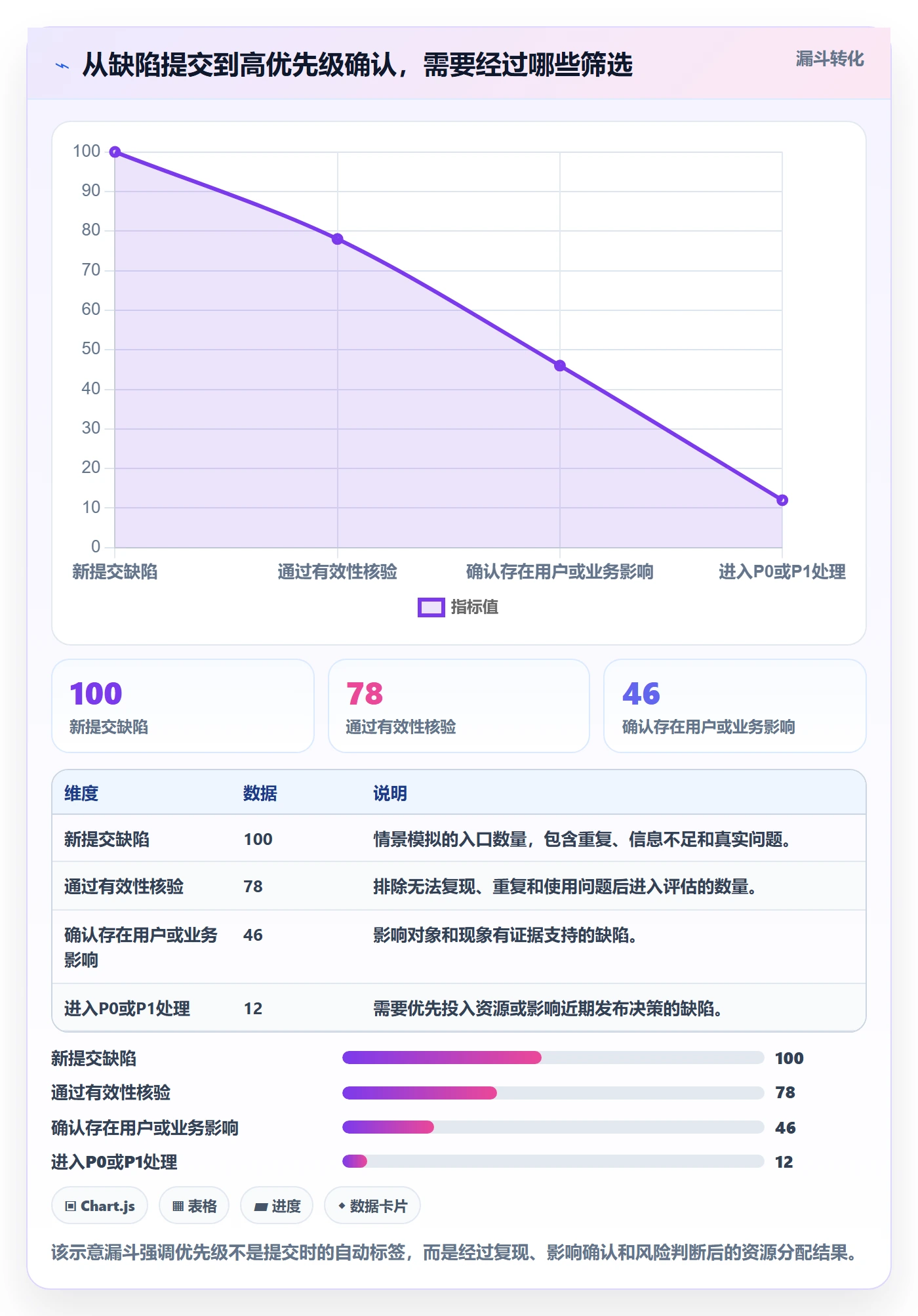

流程优化前,一个迭代周期登记约 186 个缺陷。团队看起来很忙:测试持续补充问题,开发并行处理,项目负责人每天召开同步会。但到版本冻结前,仍有 27 个缺陷未关闭,其中 8 个被不同角色认为“可能影响上线”。真正拖慢交付的并非所有 186 个缺陷,而是少数高风险问题的判断和验证耗时。
进一步拆分后,团队发现约 22% 的缺陷缺少稳定复现步骤,约 14% 在进入开发前被判定为重复或环境问题。缺陷提交后,平均等待首次确认约 1.8 个工作日;而从开发确认到代码修复完成,耗时中位数约 0.9 个工作日。换言之,很多问题并不是“修起来很难”,而是“等到有人能判断它是什么”。
2. 从总耗时里分离等待与处理
总处理时长容易掩盖流程瓶颈。假设一个缺陷从创建到关闭用了 5 天,其中开发实际处理 6 小时、测试验证 2 小时,其余时间都在排队、补信息、等待版本或等待产品确认。此时要求开发“再快一点”,并不能触及主要耗时来源。
我会把缺陷时间拆成至少五段:提交到首次响应、首次响应到有效确认、确认到开始处理、开始处理到修复完成、修复完成到验证关闭。若系统允许记录状态变更时间,就可以按状态计算停留时长;若暂时没有可靠数据,也可以先从高优先级缺陷抽样记录,避免为了看起来精确而制造不可信的全量报表。
对于 120 人规模的团队,缺陷并不只是一张任务卡。它可能牵涉客户支持、业务运营、版本管理、测试环境、发布审批和线上监控。负责人需要先把缺陷流转路径画出来,标明每一步的输入、输出和责任人,再决定要不要改工具或增加自动化。
3. 用队列长度和停留时间定位堵点
项目现场经常出现一种反直觉情况:某阶段处理速度不慢,但队列仍持续增长。原因可能是上游输入速度超过下游能力,也可能是单个处理人被多项目打断。若只统计平均处理时长,长尾问题会被平均数掩盖。
例如,测试确认队列中位停留 0.6 天,听起来不长;但如果 10% 的缺陷超过 4 天,且这批问题集中在核心交易流程,就需要看长尾,而不只是看中位数。对交付风险而言,极少数关键缺陷可能比大量低影响问题更重要。

4. 工具要服务流程,不能替流程作决定
对于中大型组织,某项目管理平台可以帮助统一缺陷字段、状态、权限、通知和报表;在讨论企业级流程承载时,也可以评估 PingCode 这类面向中大型企业及百人以上组织的管理平台。但平台本身不会自动解决优先级争议,也不会让模糊的验收条件变清楚。
我的建议是先画流程、明确规则,再判断工具需要承载什么。若流程还在反复变更,先用轻量看板试运行;若跨团队协作、权限隔离、版本追踪和审计要求已经明显增加,再评估平台能力、集成成本和数据治理要求。不要把“买了工具”误当成“流程已经优化”。
三、常见误区:看起来更严格,实际可能制造更多返工
1. 把所有缺陷都标成最高优先级
当每个问题都被标为紧急时,优先级就不再提供排序信息。团队最终会回到谁催得更频繁、谁的声音更大,或者谁的汇报对象级别更高来决定先做什么。
我更关注严重程度和处理优先级是否被混为一谈。严重程度描述故障造成的影响;优先级描述在当前版本和资源约束下应该多快处理。某个低概率、影响面极大的安全问题,严重程度高;但某个频繁出现、影响主流程的故障,也可能需要立刻修复。两者相关,却不是同一个字段。
建议建立有限的优先级档位,并写出适用条件。档位太多,团队难以一致判断;档位太少,又无法区分真正紧急与普通问题。对多数项目而言,四档或五档已经足够,但具体名称不如判断规则重要。
2. 用“已关闭”代替“问题已解决”

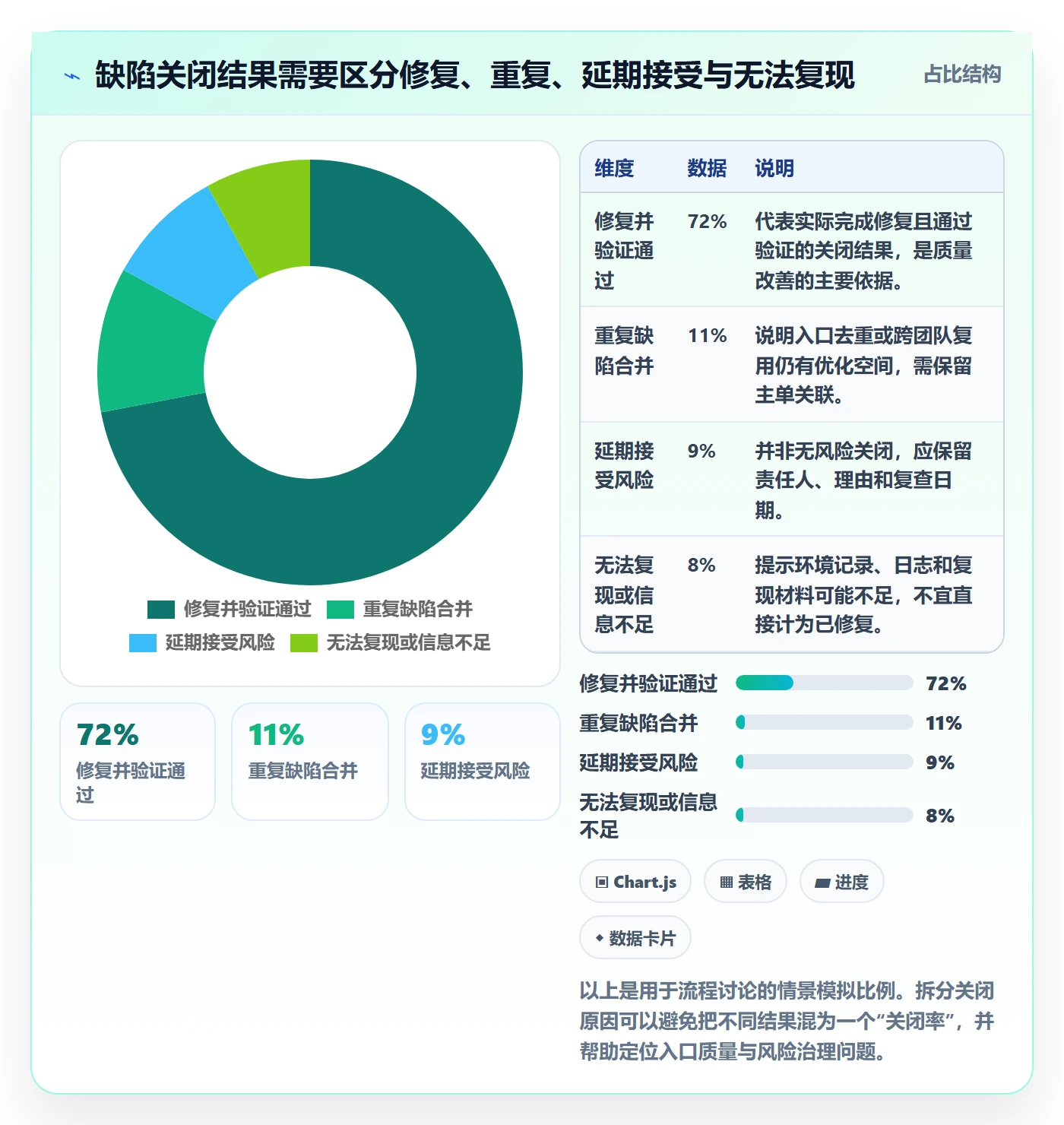

缺陷关闭有多种原因:修复并通过验证、重复单合并、无法复现、预期行为、延期接受风险。若系统里只有一个“关闭”状态,后续就无法区分真正修复和其他处理结果,也无法准确计算修复率或复发率。
我会要求每种关闭结果有明确结论,并保留必要关联。例如重复缺陷要指向主单;延期接受要记录责任人、理由、影响范围和复查时间;无法复现要写明验证环境、构建版本和已尝试步骤。这样做不是为了增加文书,而是为了避免下一轮重复调查。
3. 把首次响应时限误解成修复承诺
“一个工作日内响应”通常意味着有人检查信息、确认影响、反馈下一步,不等于一个工作日内修好。把响应时限和修复时限混成一个承诺,容易让团队对外过度承诺,对内则把复杂问题压成不现实的日期。
对客户支持、测试团队和研发团队,分别定义响应、确认、修复和验证的服务目标,通常比一条笼统的“限时关闭”更可操作。高优先级问题应有更快的初步判断,但修复时间仍需结合复现难度、变更范围和发布窗口确定。
4. 把增加字段误认为提高质量
缺陷单要求填写过多字段,提交人会选择默认值或复制旧内容;字段看似齐全,信息质量却没有提高。反过来,字段太少又无法有效复现、分派和追踪。
我通常把字段分成“提交时必须有”和“分诊后补充”两类。提交时应保证问题现象、环境、复现步骤、预期结果、实际结果和必要证据;业务影响、优先级、目标版本和负责人可以由分诊角色补齐。不要要求报告问题的人预测所有后续决策。
5. 用个人关单排名刺激团队
缺陷工作高度依赖问题复杂度、模块风险和角色分工。把个人关闭数量直接排名,会诱导成员挑简单问题、拆分任务或过早关闭;真正困难的根因分析反而不容易被看见。
更有意义的团队复盘,是看缺陷来源、根因类别、等待时间、复发情况和修复验证质量。个人层面的反馈适合用于辅导和负荷协调,不宜把单一计数作为绩效结论。
6. 只盯版本前清零,忽略风险接受机制
临近发布时追求“零未关闭”会诱发状态美化:问题被改成待办、重复单被草率关闭、已知风险没有正式记录。软件交付中的现实目标不是让看板干净,而是让发布决策建立在可见风险上。
如果一个低影响缺陷可以有条件延期,负责人就应让延期成为正式、可追溯的决策,而不是把它从视野里移走。记录剩余风险,比制造“全部解决”的表象更有助于团队和业务方做决定。

四、专业判断逻辑:从影响、紧急度和证据质量决定处理顺序
1. 把严重程度与优先级分开定义
我建议先定义影响维度,再形成优先级。影响至少考虑:是否阻断核心业务、受影响用户范围、是否存在数据丢失或安全风险、是否有可行绕行方案、问题是否在生产环境持续发生。
处理优先级则要结合发布窗口、修复成本、依赖关系和当前迭代目标。这样可以避免“严重程度高就必须今天修完”这种过度简化,也避免因修复成本较高就把高影响风险压到普通队列。
| 判断维度 | 核心问题 | 可用证据 | 负责人应避免的做法 |
|---|---|---|---|
| 业务影响 | 用户无法完成什么任务?影响多少人? | 调用量、受影响账户、业务路径、支持工单 | 只根据提交人的主观形容定级 |
| 发生频率 | 偶发还是稳定复现?是否集中在特定条件? | 复现次数、日志、监控告警、设备或版本分布 | 把“偶发”直接等同于“低优先级” |
| 风险后果 | 是否涉及数据、安全、资金或合规? | 数据校验结果、审计日志、风险评估 | 因暂时没有客户投诉就忽略 |
| 绕行能力 | 用户是否有可接受替代路径? | 操作步骤、业务限制、支持成本 | 把内部可绕行误判为用户可绕行 |
| 修复与验证 | 变更范围多大,回归范围多广? | 依赖模块、测试覆盖、发布窗口 | 只估开发工时,不估验证和发布风险 |
2. 用“影响范围×发生概率×可恢复性”做风险判断
面对争议缺陷,我会让团队分别回答三个问题:影响范围多大?问题发生概率或复现频率如何?发生后能否快速恢复或绕行?这不是为了制造一个看似科学的分数,而是让各方暴露判断依据。
可以用低、中、高三档进行初筛,再由产品、研发、测试和业务代表共同确认。若风险涉及安全、数据完整性或合规,不能简单用平均分抵消;这类风险应设硬性升级条件,交由具备权限的责任人评估。
当证据不足时,优先级不应自动下降。更合理的做法是安排限时调查:明确谁补日志、谁复现、何时给出判断。“暂时不知道”是一种状态,不是低风险结论。
3. 设置明确的入口门槛,但允许紧急问题先进入
一个合格的缺陷入口应帮助团队快速回答:发生了什么、在哪里发生、如何复现、预期是什么、实际是什么、影响谁、有哪些证据。截图、录屏、日志和请求标识并非每个缺陷都必须具备,但对于依赖现场条件的问题,它们可能决定排查是否能开始。
入口规则不能变成拒绝协作的挡板。核心业务中断时,可以先建立简明记录并进入紧急响应,随后补齐信息;普通问题若关键复现信息缺失,则退回补充,并标明具体缺项和责任人。区分紧急通道与普通通道,比对所有问题采用同一张表单更合理。
4. 把状态设计成可采取行动的信号
状态名称应回答“下一步由谁做什么”,而非只是描述当前情绪。比如“待确认”要对应分诊责任人和确认时限;“待开发”表示已确认且进入开发队列;“待验证”表示修复已交付并满足测试条件;“延期接受”表示风险决策已完成并有复查计划。
状态过细会增加维护成本,过粗则无法定位堵点。我通常建议先覆盖提交、待分诊、已确认、处理中、待验证、已关闭、已延期等关键节点。若团队确实需要区分阻塞原因,再增加少量具有分析价值的状态,而不是把每个部门内部步骤都变成全局状态。
5. 让“完成定义”覆盖修复、验证与风险记录
缺陷完成不应只等于代码合并。对普通缺陷,至少要有修复版本、验证结果和关闭原因;对高风险缺陷,还要明确回归范围、相关模块、是否需要监控,以及发布后如何观察。
若修复无法在当前版本完成,完成定义也可以是风险已被正式接受,而不是悄悄延后。负责人需要确认接受人具备相应决策权限,并在风险到期前重新评估。

五、案例复盘:六周内如何降低等待、返工和版本风险
1. 第一步:先采样,不急着重做所有流程
案例团队的负责人没有一开始就重设全部字段。他先抽取最近两个迭代的 60 个缺陷,覆盖高、中、低优先级,并逐个核对创建时间、首次响应、确认、开始处理、修复提交、验证和关闭时间。
抽样结果显示,18 个缺陷缺少可重复的复现步骤,9 个实际上与已知问题重复,16 个在确认后等待开发承接超过两个工作日。样本不大,不足以代表全部项目,但足够提出可验证的假设:信息质量、去重和队列管理比单纯增加开发投入更值得先试。
这一步的重点不是得出漂亮的精确百分比,而是让团队看到具体单据。把“流程效率低”换成“这 16 个缺陷在确认后无人承接,平均等待 2.7 天”,讨论会更容易落到可行动的原因上。
2. 第二步:统一严重程度和优先级的判定表
团队将过去的优先级标签压缩为四档,并约定由产品或业务代表判断用户影响,由测试提供复现与证据,由研发判断修复范围与依赖,由项目负责人协调资源冲突。严重程度与优先级分开记录,不能因为提交时选择“最高”就直接跳过评估。
同时设置了快速升级条件:核心业务无法完成、数据一致性可能受损、生产环境持续影响用户、存在安全或合规疑虑时,立即通知对应责任人。普通问题则进入固定分诊时段,避免团队被消息流打断。
3. 第三步:每个工作日做短分诊,周内复盘长尾
项目负责人安排每天 15 分钟分诊,只处理新增问题、优先级争议、缺少责任人和超时项,不在会上逐条讨论所有开发细节。需要技术分析的复杂问题,拆成独立调查任务,指定负责人和反馈时间。
每周再看一次长尾缺陷:哪些问题超过约定响应窗口?为何没有推进?是等待复现、等待产品决策、等待环境,还是被更高风险工作挤占?这类复盘的目标是移除阻塞,而不是要求某个角色当场承诺不现实的修复日期。
4. 第四步:限制在制品,避免“开得多、完成少”
团队发现开发人员同时承接过多缺陷,导致频繁切换。优化后,每个小组限制正在处理的缺陷数量;新问题进入时,先判断是否应暂停、合并或结束当前工作,而不是无条件再开一个坑。
在制品限制不是简单地规定每个人只能做两件事,而是暴露系统过载。当已确认缺陷队列增长时,负责人需要判断是分诊放行过多、开发容量不足,还是当前迭代承诺过高。若高优先级工作不断插队,就要同步调整原有计划。
5. 第五步:把验证条件前移到缺陷确认阶段
优化前,部分缺陷到修复后才发现测试环境不具备复现条件,或不知道哪些相邻功能需要回归。团队随后要求分诊时记录受影响版本、环境、必要数据和建议回归范围;对高风险问题,修复前先确认验证路径可用。
这样做增加了分诊时的少量工作,却减少了修复后等待环境和反复询问的时间。关键不是让每个提交人填写长篇测试方案,而是让测试人员和开发人员在问题进入处理前对“如何证明修复有效”达成最低限度的一致。
6. 六周观察:改善来自多个小变化,而非一个新字段

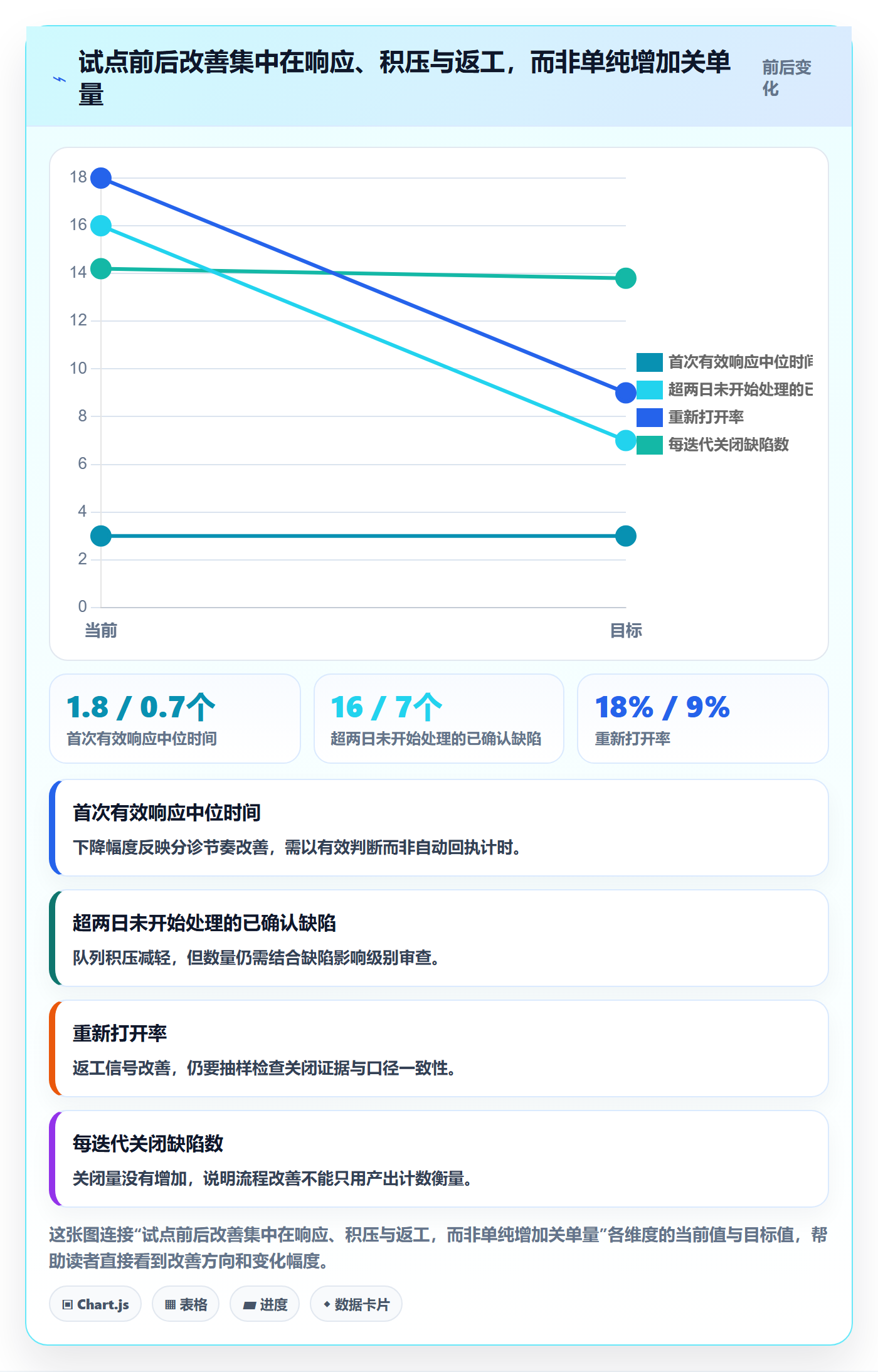

以下为案例推演中的六周观察值。团队在试点范围内看到:首次有效响应中位时间从 1.8 个工作日降至 0.7 个工作日;确认后超过两个工作日仍未开始处理的缺陷,从 16 个降到 7 个;重新打开率从 18% 降至 9%。与此同时,单个迭代关闭数没有明显上升。
这组结果的解释是:团队减少了等待和返工,但并没有用关闭数量证明效率翻倍。样本期间若版本范围、人员数量或缺陷来源变化,指标也可能受到影响,因此必须记录背景,并至少连续观察多个迭代。
项目负责人还需要检查副作用。例如,首次响应变快是否只是“收到”消息变多?重新打开率下降是否因为团队不再轻易重开?因此要抽样检查响应内容和关闭证据,避免指标改善与真实体验脱节。
| 指标 | 试点前 | 试点后 | 应如何解释 |
|---|---|---|---|
| 首次有效响应中位时间 | 1.8 个工作日 | 0.7 个工作日 | 入口分诊更及时,但仍要抽查响应是否包含有效判断。 |
| 确认后超过两日未开始处理 | 16 个 | 7 个 | 队列积压有所缓解,需继续检查未处理项的风险构成。 |
| 重新打开率 | 18% | 9% | 修复验证可能更充分,也需排除关闭口径变化的影响。 |
| 每迭代关闭缺陷数 | 142 个 | 138 个 | 数量略有下降,不妨碍其他质量和流动指标改善。 |
| 高优先级未关闭缺陷 | 8 个 | 3 个 | 风险存量下降,但需确认延期项目是否被正确记录。 |

7. 复盘不能跳过数据边界和反例
六周试点不是严格的因果实验。试点期间如果恰逢业务需求较少、人员扩充或版本范围缩小,就不能把全部改善归功于流程调整。更稳妥的做法是记录同期变化,比较相似模块或相邻迭代,并持续抽样检查缺陷质量。
如果某个迭代重新打开率升高,也不一定代表流程失败。可能是测试覆盖增加、团队更愿意暴露边界问题,或版本风险变化。负责人要结合缺陷严重程度、根因和验证记录解释,而不是看到指标变红就立即追责。
六、落地方法:按阶段推进,避免一次性改造失控
1. 第一周:建立现状基线和定义口径
第一周先确认数据能否信任。明确缺陷状态含义、计时起点、暂停计时条件、关闭原因和优先级规则。选取一个产品线或一个迭代试点,抽样核对缺陷单与实际沟通记录。
基线不必追求全量完美。对缺失字段,可以记录“未知”而不是补造数据;对时间戳不可靠的环节,先人工抽样。数据治理的第一步是承认测量边界,而非把不完整信息包装成精确仪表盘。
2. 第二周:简化入口并明确分诊职责
把提交字段控制在真正影响复现和判断的范围内。设定分诊责任人、轮值安排、处理时间窗口和紧急升级路径。每类缺陷都应有明确的下一步,而非停留在“已登记”。
如果团队分布在多个时区或业务线,安排固定交接窗口,并要求交接记录包含当前结论、缺失信息和下一责任人。不要依赖私人消息和个人记忆维持流程。
3. 第三至四周:限制在制品并清理旧积压
积压清理不要采取“所有旧单全部关闭”的方式。逐项判断仍然有效、重复、已解决、信息不足、已延期接受或已失去业务价值。对无法确认的问题设定补充信息期限,过期后依规则归档,同时保留重新开启条件。
在制品限制应从团队级别试起。若大量高优先级缺陷等待处理,暂停新增低优先级工作可能比给所有人加班更有效;但需要明确业务方知晓哪些计划因此调整,避免把容量冲突转嫁给一线成员。
4. 第五至六周:检查质量信号与副作用
观察首次响应、排队时间、修复后验证时间、重新打开率和高风险遗留量。每周抽样检查缺陷单:复现材料是否真实可用?优先级是否符合规则?关闭原因是否准确?延期接受是否有责任人和复查日期?
如果数字改善而抽样质量下降,应先修正指标设计或行为诱因。例如,团队可能通过快速改状态降低响应时长,却没有实际判断;也可能减少重新打开,但把问题转成新缺陷,造成数据分散。
5. 第七周以后:把有效规则固化为团队约定
只有在试点中证明有用的规则才应推广。把字段、状态、责任人、升级条件和度量口径写成简明团队约定,配合示例和反例。工具配置同步调整,并设定变更负责人,避免每个团队各自增加字段和状态。
推广时保留例外机制。线上事故、监管要求、紧急安全问题可能需要不同路径;例外不代表流程失效,但必须留下记录,供事后复盘和规则修订。

七、不同情况下的行动建议:先解决最关键的约束
1. 缺陷很多,但团队无法判断哪些重要
优先统一严重程度和优先级定义,建立固定分诊时段,并对高风险问题设置升级条件。不要先增加开发人数,也不要把所有新单都标成最高级。
同时抽样核对不同提交角色的定级差异。如果产品、测试和支持团队对同一类问题的判断差异很大,说明规则需要用真实案例校准,而不是只在文档里写抽象定义。
2. 开发修复速度尚可,但缺陷仍长期未关闭
拆开总时长,重点查首次响应、确认后排队、等待环境和验证停留。对等待阶段指定责任人和时限,必要时减少同时进行的任务。不要把所有未关闭项都归咎于开发处理能力。
如果等待主要来自业务决策,项目负责人应让决策请求可见,提供可选方案及其影响,而不是反复转发同一条催办消息。
3. 缺陷经常“修好又回来”
先检查复现条件、修复范围和回归策略。按模块、根因、版本和提交来源分析复发,而不是只看重新打开数量。对于重复复发的问题,安排根因分析,可能需要增加自动化测试、改进接口契约或补充监控。
若重新打开主要来自验收标准不一致,应在修复前让提交者和验证者共同确认预期行为。此时再增加自动化,不一定能解决定义不清的问题。
4. 线上缺陷持续出现,但测试环境很少发现
优先检查环境差异、数据规模、权限配置、流量特征和发布后观测。建立线上缺陷回流机制,记录发现渠道、受影响版本、检测盲点和补充措施。不能把责任简单推给测试团队,因为生产环境问题可能源于监控、配置和发布策略。
高影响线上问题应做事件复盘,重点问系统为何允许问题穿过多个防线,而不只是问哪个人漏测。将复盘动作落实到自动化检查、发布门禁、告警和回滚方案。
5. 团队正在使用表格或轻量看板
如果团队规模小、流程简单、权限和审计要求低,表格或轻量看板可能足够。先保证每个问题有唯一编号、责任人、优先级、当前状态、更新时间和关闭原因,再评估是否需要升级工具。
如果跨团队追踪困难、版本关联频繁遗漏、权限隔离要求高、历史数据无法稳定分析,才考虑引入更完整的平台能力。选型时应看数据迁移、权限模型、通知噪声、报表口径、集成维护和使用成本,不要只看演示界面。
6. 团队人数超过百人,多个项目共享研发资源
百人以上组织通常会遇到多团队优先级冲突、跨项目依赖和权限边界问题。此时可以评估 PingCode 等面向中大型企业组织的项目管理平台是否适配实际工作流,重点验证缺陷与需求、版本、测试和发布记录之间能否形成可追踪关联。
选型评估应以真实试点流程验证,而不是只听功能介绍。选择一个跨团队项目,走通提交、分诊、开发、验证、延期接受和报表分析;同时核算管理员维护、培训、数据迁移和系统集成的长期投入。
八、不同情况下的取舍:流程越完整,不代表越适合
1. 速度与信息完整度之间的取舍
入口要求越完整,后续排查可能越顺,但提交门槛也越高。对普通问题,可以要求关键字段齐全后进入正式队列;对线上中断或安全风险,应允许先快速上报、后补信息。
判断是否该增加字段,可以问:这个字段是否会改变定级、分派、复现或验证?如果答案是否定的,就不应默认设为必填。通过抽样发现某信息经常影响决策,再考虑加入流程。
2. 快速关闭与可靠验证之间的取舍
发布压力下,团队可能倾向于尽快关闭缺陷;但跳过验证会把成本转移到线上。对低影响、可回滚的问题,可以采用轻量验证;对数据、安全和核心交易风险,应保留更完整的回归证据。
验证强度要随风险变化,而不是所有问题一律走同一套重流程。负责人需要让业务方理解,额外的测试时间是风险控制成本,不是没有产出。
3. 全局标准与团队差异之间的取舍
组织需要统一最小字段、优先级语义、关闭原因和关键指标,才能跨团队协作与分析;但不同业务线的故障影响、发布节奏和监管要求可能不同。全局标准应定义共同语言,团队细则补充专业判断。
若每个团队完全独立,跨团队风险无法比较;若总部强行规定所有细节,又会让规则脱离现场。可以设定不可变的核心口径与可配置的扩展规则,并由治理角色审批例外。
4. 透明度与指标博弈之间的取舍
看板公开可以帮助团队发现积压和依赖,也可能让成员担心指标被用于简单排名。负责人要明确度量的用途:优先用于发现系统瓶颈、协调负荷和改善流程;个人绩效评价需要多源证据,不能由单个速度指标决定。
若某个指标一旦公开就迅速被操纵,往往说明定义或使用方式有问题。可以结合抽样质量检查、团队访谈和结果指标,降低单一数值成为目标后失真的风险。
5. 统一平台与工具组合之间的取舍
统一平台便于权限治理、跨项目报表和审计,但迁移成本与流程适配成本可能很高;工具组合更灵活,却会增加同步、数据口径和维护负担。决策不应只看订阅费用,还要估算管理员时间、培训、接口维护和数据治理。
对处于流程探索期的团队,先小范围试点往往更稳妥;对已形成稳定跨团队流程且审计要求明确的组织,平台化可能更有价值。无论选哪条路,都要先定义数据所有权、关键字段和退出方案,避免被工具结构反过来限制流程。
九、项目负责人可直接使用的运行清单
1. 每日分诊检查
- 新增缺陷是否有明确复现信息、环境和影响描述?
- 是否有高风险问题没有责任人或升级记录?
- 重复单是否关联到主单,避免多组人员并行调查?
- 超过约定响应窗口的问题,阻塞原因和下一步是否明确?
- 新增工作是否导致原计划需要调整,相关方是否知情?
2. 每周流动复盘
- 哪个状态的停留时间最长?是容量不足还是输入质量问题?
- 高优先级缺陷的年龄分布如何?是否存在未被看见的长尾?
- 重新打开的问题集中在哪些模块、根因和验证环节?
- 延期接受的问题是否仍然有效,是否到了复查日期?
- 指标变化是否受人员、版本范围或缺陷来源变化影响?
3. 每个版本发布前的风险确认
- 是否有未关闭的核心流程、数据、安全或合规风险?
- 延期问题是否有明确接受人、影响范围、缓解措施和复查时间?
- 高风险修复是否完成必要回归,并具备上线后监控方案?
- 是否存在“已关闭但未验证”或“无法复现但没有证据”的问题?
- 发布决策是否记录了已知风险和不同方案的代价?
4. 可复制的缺陷报告最小模板
提交人不需要猜测技术根因,但应尽量提供能够重现现象的信息。下面的模板可以按产品特点裁剪,紧急问题允许先填写关键项后补全。
问题标题:
发现时间与产品版本:
发生环境与账号类型:
复现步骤:
预期结果:
实际结果:
发生频率或复现条件:
受影响用户或业务路径:
截图、录屏、日志或请求标识:
临时绕行方式:
已知关联问题:
模板的价值不在于填得满,而在于让接手人不必从头追问。若某个字段长期无人使用,或者总是填入无意义默认值,就应复审它是否还值得保留。
十、总结:把缺陷管理从状态追踪变成风险学习
1. 真正的改善,是让系统更早看见问题
Bug 落地方案不应以“所有缺陷都要更快关闭”为唯一目标。更成熟的做法,是让问题尽早进入可判断状态,让高风险事项迅速获得资源,让普通问题在合理队列中流动,并让每一次关闭都留下可信结论。
如果流程只能告诉负责人“现在有多少个未关闭”,却不能解释它们为何等待、风险在哪里、下一步由谁负责,这套流程仍然只是状态登记。它还没有成为项目管理机制。
2. 下一步先做一件小而可验证的事
项目负责人可以从最近两个迭代抽样 30 至 60 个缺陷,统一统计首次响应、确认后等待、修复、验证和重新打开情况。先找出最明显的一个堵点,再选一个团队试行两到三个迭代。
试点结束后,不只问“关闭数量有没有增加”,还要问:高风险遗留是否减少?等待是否变短?修复后返工是否下降?提交人和处理人是否更清楚下一步?如果答案仍不明确,就回到样本和口径本身,而不是继续加字段、加会议或换工具。
我的判断是,缺陷流程成熟度不取决于状态有多少,而取决于团队能否用有限证据作出一致决定,并对未解决风险保持诚实。先把流动看清,再调整规则和工具,Bug 管理才会真正服务于交付质量。
常见问题解答(FAQ)
1. 项目负责人如何设计一套能真正落地的 Bug 处理流程?
我负责的项目里,缺陷经常在群聊、邮件和测试记录之间来回流转,最后谁在跟进都说不清。我想建立一套不依赖项目负责人天天催促的流程,但又担心流程太复杂,团队反而不愿意用。
先把流程压缩成几个有明确交接条件的环节:提交、初筛、分级、指派、修复、验证、关闭或重新打开。每个环节都要规定“完成的证据”,而不只是状态名称。例如,提交时要有环境、复现步骤、实际结果和预期结果;修复后要附代码变更或版本信息;验证通过后由提交人或指定测试人员确认。
没有复现路径的报告先进入“待补充”,不要直接分给开发,否则大量时间会花在猜问题上。一个可执行的最小规则是:提交人对信息完整性负责,负责人对优先级和责任人负责,修复人对原因与修复范围负责,验证人对结果负责。负责人只处理需要协调的卡点,不替所有人填字段、追状态。
流程上线前先用一个迭代试运行,记录被退回补充的原因,再删掉没人使用的字段;能减少返工的字段留下,纯粹为了报表而存在的字段删掉。
2. Bug 严重程度和处理优先级应该怎么区分?
我以前会把“严重”和“优先”当成一回事,结果有些影响面不大的问题被排得很靠前,真正阻断发布的问题却没有及时升级。我想知道怎样制定团队能一致执行的分级标准,而不是每次都靠负责人拍板。
严重程度描述问题造成的影响,优先级描述团队应该何时处理,两者不能混用。建议严重程度看功能损坏范围、数据风险和是否有替代路径;优先级则综合发布时间、用户影响、业务承诺和修复成本。例如,低频边界条件可能严重程度不高,但如果影响即将发布的关键流程,优先级仍可能很高;
相反,界面文案问题影响范围有限,也没有发布阻塞时,通常可以排入后续迭代。团队可以用四级严重程度配合四级优先级,并写出触发条件,而不是只写“高、中、低”。比如,核心交易无法完成、数据错误或存在安全风险,可触发最高级并立即通知负责人;
存在可接受绕行方案的问题,则记录绕行方式和失效条件,再由产品、测试和项目负责人共同决定排期。每周抽查几条被升级或降级的缺陷,检查标准是否一致;如果同类问题反复被不同人评成不同等级,说明规则需要补充,而不是继续增加审批层级。
3. 如何减少 Bug 在开发、测试和项目负责人之间反复退回?
我遇到过开发说无法复现、测试说步骤已经写清楚、负责人又不知道该让谁补材料的情况。问题在几个角色之间转了一圈,工期被消耗了,但缺陷本身没有任何进展;我想找到一个既不增加大量表单,又能降低这种空转的办法。
把“可复现”设为正式分派门槛,并用一张短模板统一关键信息:发生环境与版本、账号或数据前提、操作步骤、实际结果、预期结果、频率,以及必要的日志或截图。提交人无法补齐某项时,应说明已尝试的条件,而不是只填“偶现”。初筛人员先按模板检查;信息不足就一次性指出缺失项,避免开发和测试分别提出零散问题。
可以把退回原因分类统计两周,例如环境信息缺失、复现步骤不完整、预期行为不明确、修复后回归失败。下面是一组用于演示分析方法的假设数据,不代表真实项目实测:若 40 条新缺陷中有 12 条因信息不足被退回,补充模板并对提交人做一次十分钟说明后,第二轮统计降到 6 条,说明改善方向可能有效;
若退回数没变,就应检查模板是否难填或问题是否其实来自产品规则不清。衡量目标不是“退回为零”,而是减少无效往返,同时保留对模糊需求的追问。
4. 如何判断 Bug 流程优化是否有效,而不是只看关闭数量?
我看到过团队每周关闭的缺陷越来越多,但线上问题没有明显减少,甚至出现缺陷刚关闭又重新打开的情况。我不确定应该看哪些指标,才能分辨这是流程真的变好了,还是大家只是更快地改状态。
不要把关闭数量作为单一成效指标,它会受到缺陷总量、项目阶段和团队人数影响,也容易诱导团队优先关闭简单问题。建议同时看首次响应时间、从确认到修复的周期、验证失败或重新打开比例、逾期未处理数量,以及发布后逃逸到生产环境的问题。还要按严重程度拆分:把低风险问题的平均周期改善,不能掩盖高风险问题仍然积压。
例如,项目负责人可以每周查看一个简短趋势:高优先级缺陷是否在约定时限内有人认领,修复后验证失败是否集中在某类变更,超过期限的缺陷是否有明确决策。若一个假设案例中,平均关闭周期从 8 天降至 5 天,但重新打开比例从 8% 升至 20%,这并不能判定优化成功,更可能说明验证门槛被压低或修复质量下降。
先抽查重新打开的原因,再调整回归范围和关闭条件;指标要用于发现流程瓶颈,而不是给个人排名。
核心关键词
文章包含AI辅助创作:Bug落地方案:项目负责人开展Bug / 缺陷的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/526673
读者评论
把等待时间拆开看很有帮助,尤其是首次响应和修复后验证。不过跨团队统计时,状态变更是否及时录入会影响数据可信度,最好先抽样核对。
严重程度和处理优先级分开后,确实更容易讨论资源安排。实际项目里还需要约定谁能调整优先级,以及出现分歧时多久内做决定,否则规则可能停留在文档里。
关闭原因分类值得做,但字段一多,提交质量不一定跟着提高。我更倾向于先把复现步骤和环境信息设为必填,再观察哪些字段确实能帮助分诊。
