需求排期最容易失控的时刻,往往不是需求太多,而是每个部门都能说出“为什么必须现在做”。销售拿着客户承诺要交付日期,研发盯着技术债和线上问题,产品强调路线图不能偏,管理层则希望季度目标一个不落。最后排出来的迭代表看似精确,实际却把团队可用时间全部预支了。我设计排期制度时,首先不问“这个需求排在哪个版本”,而是问:谁有权改变计划、改变计划需要付出什么代价、团队如何知道计划已经失效。
一、先讲核心结论:排期不是排队,而是管理承诺
1. 管理者要设计规则,不要替团队猜工期
需求排期迭代规划,表面上是把需求放入时间表,实际是在有限的团队容量里分配资源、承担不确定性,并对外形成可兑现的承诺。若管理者只看排期表上的日期,却没有规定需求准入、容量核算、变更授权和延期处理,团队就只能用加班弥补制度缺口。
我更愿意把排期制度定义成四个问题的共同答案:什么工作可以进入计划、哪些人参与承诺、计划被打断时谁来取舍、结果如何复盘。只要其中一项没有明确,排期就很可能变成“先答应,再协调”。
核心结论是:制度的目标不是让每一项需求都有日期,而是让每个日期背后都有容量依据、决策人和变更规则。排期看起来越精确,不代表越可靠;如果需求仍有大量未知,写到具体某天只是把不确定性藏起来。
2. 把计划分成承诺、预测和候选
很多计划表把所有项目都写成“确定要做”,于是管理者无法区分客户承诺、团队预测和待评估想法。我通常建议至少划分三种状态:已承诺、预测中、候选池。已承诺项经过范围确认并占用容量;预测项有初步价值判断,但仍受前序交付和估算误差影响;候选项只表示值得继续评估,不代表已经排期。
这一区分能够直接减少跨部门误解。销售看到“候选”不应对客户报交付日,管理层看到“预测”也不应当作绩效承诺。制度要让状态有明确含义,而不是让每个部门按自己的习惯解释颜色和标签。
| 计划状态 | 意味着什么 | 能否对外承诺日期 | 管理者要检查什么 |
|---|---|---|---|
| 已承诺 | 范围、依赖、负责人和容量已确认 | 可以,但需注明前提 | 变更是否经过授权 |
| 预测中 | 有价值判断,仍存在重要未知 | 只能给区间或条件性预期 | 未知是否有验证计划 |
| 候选池 | 等待比较、澄清或进一步验证 | 不可以 | 是否有进入评审的条件 |
3. 先建立可持续节奏,再追求局部速度
迭代节奏不应靠每个周期不断压缩缓冲来“提效”。如果团队连续几个周期都以加班完成承诺,真正的产能并没有变高,只是把疲劳、返工和缺陷推迟到了后面。管理者需要观察计划兑现率、插单比例、返工工时和未完成工作量,而不是只看交付数量。
下面的数字是制度设计用的情景模拟,不代表行业统计。它说明为什么在看似加速的同时,兑现率和质量可能恶化:当团队容量长期排满,少量临时任务也会造成连锁延误。

二、背景和真实场景:排期问题通常从承诺失真开始
1. 三种组织环境,三种不同的排期压力
在中大型企业里,需求通常不是从一个入口进入。业务部门有客户项目,产品团队有路线图,技术团队有稳定性和架构工作,合规部门则可能带来具有明确截止时间的事项。如果这些工作没有进入同一套容量视图,每个部门都会认为自己的优先级最高,团队却不知道哪项承诺可以被牺牲。
100 人以上的组织还会面对跨团队依赖:一个业务需求可能需要产品、研发、测试、数据、安全和运维共同参与。单个团队把自己的任务排完,不代表端到端交付已经排完。管理者要关注的是需求从提出到上线的整条路径,而不只是研发看板上的开始和结束日期。
另一类常见场景是快速增长的业务团队。流程尚未稳定时,负责人往往亲自协调每个需求,短期效率很高;但一旦团队扩大,口头协调无法规模化。问题不是团队不够努力,而是决策规则还停留在小团队阶段。
2. 一个排期表为什么会同时制造两种相反预期
我见过的典型情况是,表格上有“计划上线日期”,但没有标出日期性质。产品经理把它理解成目标日期,销售把它转述成对客户的承诺,研发则把它当作粗略预测。事情一旦延期,三方都能证明自己没有违背原意,组织却要承担信任成本。
因此,排期表最重要的字段未必是日期,而是日期的承诺等级、依据和有效条件。例如:依赖接口在某日前可用、需求范围冻结、法务评审通过。条件没有满足时,日期需要重新评估,而不是默默让团队承担额外压力。
3. 计划外工作并非都该被禁止
不少制度把“减少插单”当作唯一目标,这也不现实。线上故障、安全风险、监管期限和关键客户阻断,都可能需要打破原计划。制度要做的不是消灭例外,而是让例外有定义、有授权、有容量来源,并且在事后留下记录。
真正危险的是“没有被记录的插单”。它会造成计划看起来按时完成,实际团队却做了大量未计入的工作。这样的数据会误导管理层:管理者以为产能充足,下一轮便继续加任务,最终让团队进入长期透支。

三、常见误区:看起来像管理,实际是在转移风险
1. 把需求数量当成工作量
一个需求可能只是调整文案,也可能涉及权限、数据迁移、兼容改造、灰度发布和多端测试。以“需求条数”比较团队产能,容易鼓励拆分方式变化,而不是真正提高交付效率。管理者可以统计需求,但必须同时看工作量、复杂度、等待时间和返工情况。
尤其要避免用“本轮做了二十个需求”来证明团队效率提升。若这些需求均为小改动,而上轮处理的是跨系统改造,数字本身没有可比性。比较前要说明口径、范围和复杂度分布。
2. 用工时估算伪装确定性
估算不是承诺的证据。需求还没有澄清、依赖方没有确认、技术方案尚未验证时,要求团队给出精确到小时的估算,只会产生虚假的精度。数字越细,越容易让非专业干系人误认为风险已经消失。
我建议把估算分为粗估和细估。粗估用于判断是否值得进入候选计划;细估应在范围和关键方案明确后进行。若某项工作仍有高风险,应说明区间和风险假设,而不是强行填一个单点数字。
3. 把迭代承诺做成个人绩效指标
当团队成员担心延期会被简单扣分,估算就会变得保守,复杂任务被拆成容易完成的小项,风险则倾向于延后暴露。短期看起来承诺率提高,长期却会伤害协作和数据真实性。
管理者可以复盘承诺质量,但不应把团队控制不了的依赖延误直接归责给个人。更有效的做法是区分可控原因与外部原因,检视团队是否及时暴露风险、是否更新预测、是否采取缓解措施。
4. 只看开发完成,不看端到端交付
代码合并不是业务价值交付。测试排队、环境不可用、数据准备不充分、发布审批迟缓,都可能使“开发完成”的任务长时间无法上线。若管理者只看研发工时,瓶颈就会被掩盖,团队甚至会继续往已拥堵的环节增加工作。
因此,排期需要覆盖需求澄清、实现、验证、发布和效果观察。若某一环节成为持续瓶颈,应优先解决流动问题,而不是继续追问研发为什么“做得不够快”。
5. 把固定迭代周期误当作固定交付承诺
两周一个迭代,只表示团队有固定检查和调整节奏,并不意味着所有需求都能在两周内交付。固定周期的价值是让反馈变得规律、风险尽早暴露,不是把复杂工作硬切到日历格子里。
对于有外部截止日期的工作,可以按里程碑管理;对于不确定性较高的探索任务,则应先安排验证周期。把工作类型区分开,往往比把所有事项塞进同一种迭代模式更有效。
四、专业判断逻辑:先判断能不能排,再讨论排在哪里
1. 设定需求准入门槛
进入排期讨论的需求,至少要回答:要解决谁的什么问题、预期结果如何观察、范围包含和不包含什么、依赖谁、是否存在截止时间、目前最大的未知是什么。回答不了这些问题,不等于需求没有价值,只说明它还不适合做交付承诺。
准入门槛不必设计成厚重文档。对于小需求,一页简表足够;对于跨团队或高风险项目,则要补充影响范围、迁移方案、验收标准和回退计划。制度应按风险分层,而不是要求所有需求填写同样多的字段。
2. 把优先级、容量和风险分开判断
优先级回答“这件事值不值得做”,容量回答“团队能不能在这个周期做”,风险回答“我们对结果有多大把握”。三者不能相互替代:高优先级不代表立即有容量;有容量也不代表值得做;估算工时低也不代表风险低。
排期会议最有效的做法,是先确认准入和价值,再核对依赖与风险,最后讨论容量。顺序反过来,团队容易先被某个日期锚定,后续评估变成找理由证明日期可行。
| 判断维度 | 关键问题 | 常见证据 | 不能替代什么 |
|---|---|---|---|
| 价值与优先级 | 完成后改善什么结果?不做的代价是什么? | 客户影响、业务指标、风险暴露、战略关联 | 不能替代容量核算 |
| 工作量与容量 | 谁需要投入多少时间?有哪些已承诺工作? | 历史交付、技能匹配、休假与维护安排 | 不能替代价值判断 |
| 风险与不确定性 | 哪些假设尚未验证?失败时影响多大? | 依赖确认、技术验证、验收条件、回退方案 | 不能被单点估算掩盖 |
3. 用实际可用容量,而不是名义人数排计划
一个有八名研发成员的团队,不等于每个迭代都有八个人的完整产能。会议、值班、休假、支持工作、代码评审和跨团队协作都会占用时间。若管理者只用“人数乘工作日”计算容量,计划天然偏乐观。
可用容量可以先用历史观察做粗略估计,再根据即将发生的休假、发布窗口和维护任务修正。重点不是找到一个所谓标准系数,而是让容量口径前后一致,并在每次复盘中更新。

例如,假设团队八人,一个十个工作日的周期,理论上有四百人日。如果依据近四个周期的时间记录,会议与支持平均占去 18%,休假和轮值占去 7%,那么可规划容量约为三百人日,而非四百人日。这个例子是计算示意,企业应使用自己的时间分布。
排期时要把计划工作控制在可用容量之内,并单独为不可预测工作留出空间。预留量不是“浪费”,而是让承诺能够抵御正常波动的保险。预留多少应由历史插单、业务风险和交付模式共同决定。

4. 用价值与风险共同决定优先级
单纯按收益排序会忽视实施风险和机会成本。单纯按紧急程度排序,又容易让声音最大的人长期占据资源。我会要求需求提出方说明价值证据,也要求交付团队说明成本和风险,再由有授权的决策人做取舍。
可以用简单评分帮助讨论,但评分不应代替判断。例如,价值、紧迫度、风险降低和工作量可以分别评估,评分结果用于发现明显差异,而不是机械地按总分排序。两个分数相近的需求,可能因为监管期限或依赖关系而需要不同安排。
一个实用的追问是:“如果这个需求本轮进入,哪一项已有计划要退出?”如果答案是“谁都不退出”,说明组织没有做真正的优先级决策,只是在把负担向团队下压。
5. 将依赖和不确定性显式化
每个跨团队需求都应写明依赖对象、交付内容、确认时间和延误后的处理方式。只写“等接口”或“依赖业务确认”并不够,因为这类描述没有负责人,也没有触发重新排期的条件。
对重大未知,应安排低成本验证任务。例如,先用两到三天验证关键接口性能,再决定是否进入完整开发。验证任务的产出不是功能,而是更可靠的决策依据。管理者要允许团队为减少不确定性付出可见成本。
可将需求拆成“发现风险、验证假设、交付能力、观察结果”几个阶段。这样既避免把所有未知塞进一条大需求,也能让排期随着新证据更新,而不是等到最后一周才发现方案不成立。
五、制度如何落地:让每次调整都有入口、权限和记录
1. 设计清晰的职责分工
排期制度必须回答谁提出、谁评估、谁决定、谁执行、谁批准变更。角色可以因组织规模不同而兼任,但责任不能模糊。产品负责人不一定能独自决定所有资源,研发负责人也不应替业务判断全部价值;跨部门冲突需要有明确的升级决策人。
| 角色 | 主要责任 | 不应承担的职责 |
|---|---|---|
| 需求提出方 | 说明问题、目标、截止条件和业务影响 | 未经评估直接对外承诺实现日期 |
| 产品或业务负责人 | 澄清范围、排序价值、确认验收方式 | 用优先级绕过容量核算 |
| 交付团队负责人 | 评估工作量、依赖、风险和可用容量 | 单方面替全组织决定业务取舍 |
| 决策负责人 | 处理优先级冲突,批准重大计划变更 | 把未决冲突留给执行团队自行承担 |
2. 将需求评审、迭代规划和日常调整分开
需求评审解决“是否值得进入候选池”,迭代规划解决“本周期承诺什么”,日常调整解决“发生变化时如何止损”。如果所有问题都塞进每周一次的大会议,会议会越来越长,参与者也会不断重复讨论。
需求评审适合处理价值、范围和风险;迭代规划应集中确认团队容量、承诺内容和依赖;日常调整则应尽量依据已定义规则快速处理。讨论频率可以因团队而异,但这三类决策最好不要混为一谈。
3. 规定插单分级和变更门槛
可将计划变更分为紧急、重要和一般三类。紧急事项包括重大线上故障、安全事件或无法延期的合规事项;重要事项有明确业务影响,但可以通过调整下一周期或缩小范围处理;一般事项应留在候选池,等待下一次规划。
变更获批后,要同步记录新增工作、退出工作、影响范围和对外日期调整。不能只记录“加入了什么”,却不记录“挤掉了什么”。否则计划表仍会显示完整,团队却承担双重负担。
4. 明确排期会议的输入和输出
会议前至少准备需求说明、粗估或细估、容量视图、已知依赖、近期缺陷与维护工作。没有这些输入,会议就会用大量时间补课;参与者也容易因为信息不对称而重复争论。
会议结束时要留下具体输出:本周期承诺列表、未解决风险、被延后的事项、每项工作的负责人和下一次检查点。仅仅记录“讨论过”不算决策,也无法在后续复盘时还原当时的取舍。
5. 让规则能被团队实际执行
制度越复杂,越容易出现线下绕行。对多数团队而言,先把状态定义、责任分工、容量核算和变更规则落到一页制度说明,再通过一到两个周期试运行,比一开始建立几十个字段更有效。
如果组织使用项目管理平台,可以将状态、负责人、依赖、目标周期、风险和变更记录设置为可追踪字段。以 PingCode 为例,中大型组织可以把跨团队需求、迭代计划和交付状态放在同一工作流中观察;不过工具只能承载规则,不能替管理层决定优先级,也不能自动创造真实容量。
使用工具时,我会重点检查两个问题:一是数据是否由实际负责的人及时维护;二是状态变更是否留下原因和时间。如果团队只在汇报前集中补录,平台上的“实时数据”就不是真实的管理依据。
六、案例与数据观察:用四个周期验证制度,而不是靠感觉宣布成功
1. 情景案例:一个 120 人产品研发组织如何调整
以下是脱敏后的情景推演,用于说明制度变化路径,并非某家企业公开披露的实际统计。一家约 120 人的产品研发组织按双周迭代运行,分为多个产品和交付团队。调整前,业务、客户成功和管理层都能直接向团队提需求,紧急任务没有统一分类,计划外工作通常不进入迭代记录。
管理层起初把问题归因于“研发排期不准”,要求团队提高估算精度。经过梳理,团队发现更大的问题是工作入口分散、依赖确认滞后和优先级冲突无人裁决。估算精度即使改善,也无法解决同一时间承诺超过容量的根因。
制度调整没有先换工具,而是分三步推进:第一,建立统一候选池和需求准入条件;第二,以历史数据估算各团队的可用容量,并把支持、维护和风险预留单独列出;第三,指定跨部门决策负责人,并要求插单必须说明挤出项。

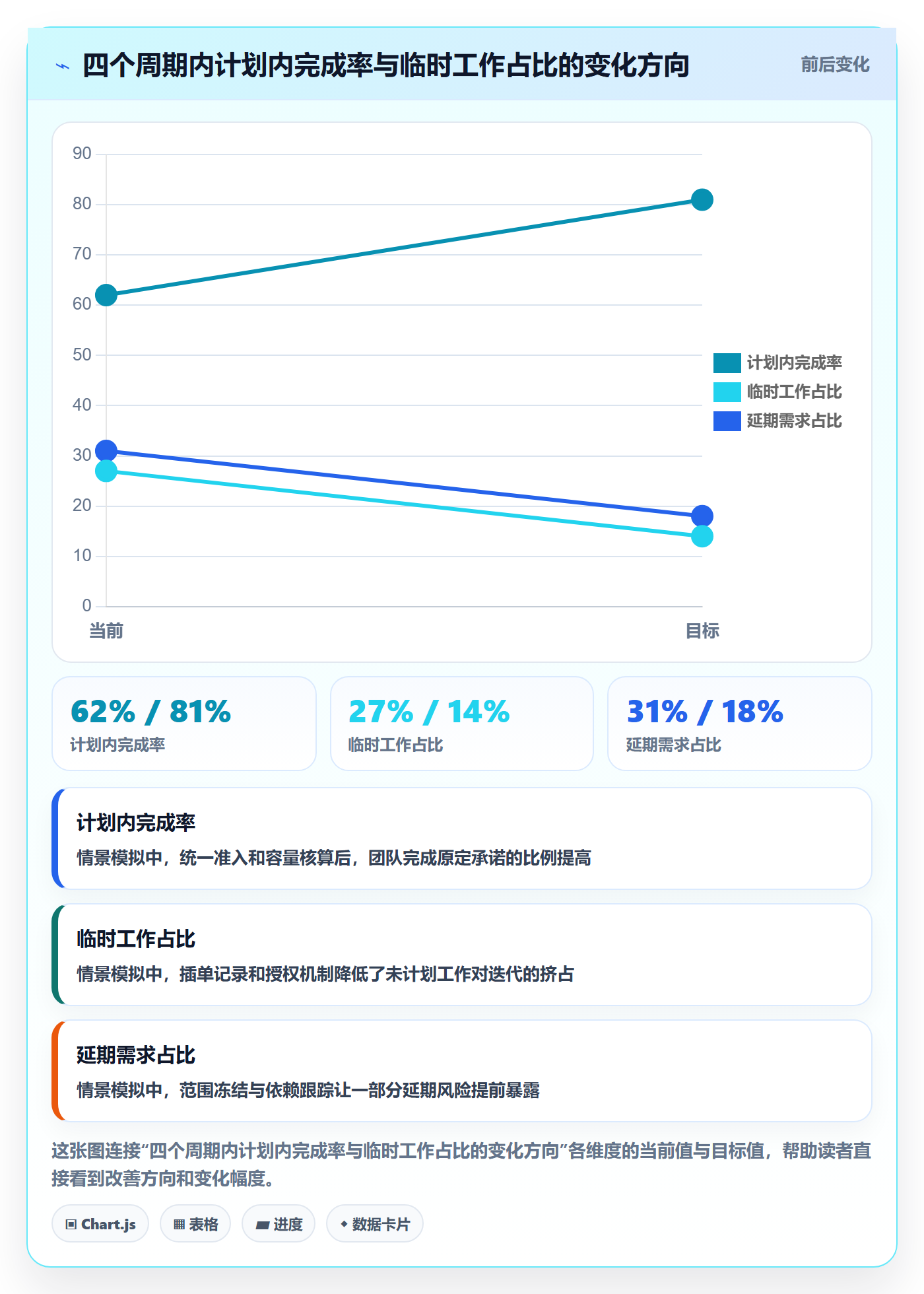

运行四个周期后,团队对比了计划内完成率、临时工作占比、延期原因和返工工时。模拟观察中,计划内完成率由 62% 上升到 81%,临时工作占比由 27% 降到 14%,但交付需求总数没有同比增加。这个结果并不意味着团队做得更少,而是计划内承诺更接近真实能力,临时变更更透明。
这组数据属于情景模拟,不能作为行业基准。实际落地时至少应保持统计口径一致:明确“完成”是开发完成还是已上线,明确“计划内”以哪个时间点冻结,并区分延期是范围变化、外部依赖、容量不足还是质量返工造成。

2. 不只看完成率,还要看变化的代价
完成率上升并不自动等于制度成功。如果团队为了兑现计划压缩测试、延后缺陷修复,或将未完成任务移到下一周期而不重新核算,数字仍然可能改善,质量却在恶化。因此,至少要把交付稳定性、质量成本和计划外工作放在一起看。
可以把每次迭代的指标分成三类:结果类指标观察按期交付与业务效果;过程类指标观察等待、返工和依赖阻塞;风险类指标观察缺陷、回滚和支持负担。指标不宜过多,关键是它们能够相互校验。
例如,计划兑现率提升,同时返工工时和线上缺陷也下降,才更可能说明计划质量改善。如果兑现率提升但返工突然增加,应检查是否通过降低验收标准换取了表面上的按期完成。

3. 复盘时检查原因,而不是只给延期贴标签
“估算不准”是最常见、也最没用的延期结论。复盘要追问:需求是否在排期时不完整、依赖方是否给出可信日期、临时工作是否被漏记、是否出现方案变更、团队是否及时发出风险信号。原因不同,改善动作也不同。
如果延期由需求范围反复变化造成,应改进范围确认和变更流程;如果依赖反复延迟,应建立跨团队承诺和升级机制;如果大量时间用于线上支持,应治理产品质量或设置值守容量;如果估算持续偏差,才需要进一步分析历史样本和估算方法。
每次复盘最好选一到两个可验证的改善动作,而不是列出十几条“加强沟通”。例如,下一周期验证需求准入是否让澄清返工减少,或者验证依赖负责人是否让阻塞等待时间缩短。改善动作必须有责任人和观察指标。
七、不同情况下的行动建议:制度要与组织成熟度匹配
1. 小团队:先把承诺说清楚
小团队不需要先引入复杂治理委员会。负责人可以每周设置一次需求筛选,每个周期开始前确认容量、目标和退出条件。重点是任何新增工作都要明确替换什么,而不是继续堆叠在原计划之上。
小团队也应保留简单的计划外工作记录。只需记下来源、耗时和原因,就能很快看出所谓“偶发插单”是否已经变成常态。规则简洁,但要坚持执行。
2. 多团队组织:先统一状态和升级路径
团队数量增加后,单个团队可以有不同的工作方法,但跨团队状态含义必须统一。至少要统一候选、评估中、已承诺、进行中、阻塞、已交付等状态,并约定哪些变更必须升级决策。
多团队组织尤其需要依赖地图和里程碑视图。各团队单独排得再满,也不能证明端到端交付可行。管理层应定期检查共享资源、接口交付、测试环境和发布窗口,而不是只汇总各团队的绿灯状态。
3. 高不确定性业务:先买信息,再买交付
新市场探索、复杂技术改造和全新商业模式,常常无法在需求阶段准确估算。此时不宜一开始就承诺完整功能日期,可以先安排验证周期,设定假设、验证方法、预算上限和继续投入的门槛。
验证结束后,根据证据决定继续、调整或停止。停止一个被证伪的方案并不是失败,而是避免在错误方向上持续投入。管理者应将探索成果看作决策信息,而不只看最终上线了多少功能。
4. 合规和重大客户事项:明确优先级例外的代价
有明确法规期限或重大客户影响的事项,可能需要优先进入计划,但不能因此隐去对其他承诺的影响。决策记录应说明谁批准优先级调整、哪些工作被延后、外部沟通如何更新,以及风险是否需要升级。
对于不可延期的事项,尽早安排相关评审和依赖确认,比临近期限时要求团队加速更有效。必要时可以缩小交付范围,优先满足底线要求,再将增强能力安排到后续周期。
5. 维护和技术债务长期被挤压:设置可见容量
如果维护工作长期没有固定入口,它就会以故障、性能问题和临时救火的形式重新出现。管理者可以为稳定性、升级和技术债务安排显式容量,并要求提出方说明风险、预期收益和验证方式。
这不是要求每个周期机械地投入固定比例,而是让维护工作不再依赖“有空再做”。若团队连续多个周期无法处理高风险维护事项,管理层应把它视为资源和风险决策,而不是研发团队内部的排期问题。
八、不同情况下的取舍:没有一种排期制度适合所有企业
1. 固定周期与持续流动的取舍
固定周期适合需要稳定协作节奏、定期反馈和阶段目标的团队。它便于规划评审和复盘,但如果工作到达节奏高度随机,团队容易在周期边界前后积压需求。
持续流动更适合支持、运维和高频小任务,可以依据在制品限制控制工作量,但需要更强的优先级规则和流动数据观察。两种方法并非互斥:产品研发可按周期规划,支持工作可采用持续流动,并共享同一容量视图。
2. 详细计划与滚动计划的取舍
详细计划适合范围相对稳定、依赖明确、日期约束清楚的工作,例如已知法规期限的交付。对于不确定性较高的项目,过早细排未来数月的任务会产生维护成本,也会让利益相关方把早期预测误认为最终承诺。
滚动计划可以把近期计划做细、远期计划保留区间和假设。随着验证结果、依赖确认和团队容量变化,再逐步提高远期计划的精度。关键是要标注计划更新时间和有效条件,而不是让旧预测长期留在表格里。
3. 集中决策与团队自治的取舍
集中决策能在资源冲突时快速统一优先级,但容易形成决策瓶颈,也可能忽略团队掌握的一线信息。团队自治能提高响应速度,但跨团队资源冲突若没有升级机制,就会变成各自优化、整体失速。
较稳妥的做法是分层授权:团队在既定目标和容量范围内自主调整;涉及跨团队资源、客户重大承诺、预算或合规风险时,由更高层级决策。授权边界应写清楚,不能等冲突发生后再临时发明规则。
4. 预留缓冲与最大化利用率的取舍
留出缓冲会让计划表看起来没有“排满”,但能提高应对波动的能力。追求满载则有机会在理想条件下提高产出,却更容易让延迟在多个任务之间传播。管理者要根据工作不确定性和故障成本决定预留空间,而不是把利用率越高当成越优秀。
如果业务变化可预测、任务相对独立、团队依赖少,可以提高计划利用率;如果团队承担线上值守、跨系统依赖多或需求频繁变化,就应保留更充分的缓冲。缓冲水平应通过历史数据逐步校准,而非照搬其他团队的比例。

九、管理者可以直接使用的四周期试运行方案
1. 第一个周期:建立基线,不急着改绩效
先记录当前需求入口、计划外工作、团队可用容量、延期原因和返工情况。这个周期的目的不是证明谁做得好或不好,而是建立可比较的基线。统计口径必须提前写明,避免周期结束后才调整“完成”的定义。
同时盘点有哪些人可以批准插单、谁负责跨团队冲突、对外日期由谁确认。若这些问题没有答案,先补责任边界,不要急着增加更多指标。
2. 第二个周期:统一准入与承诺等级
试行候选池、评估中和已承诺三个状态,并给每个需求补上目标、范围、负责人、依赖和风险。对于尚未完成澄清的事项,可以进入候选池,但不得以此对外承诺交付日期。
在周期开始时记录承诺清单,周期中所有变更都保留原因、授权人和退出项。此时不必追求流程完美,重点是让“计划变了”能够被看见。
3. 第三个周期:根据容量和风险调整计划
使用前两个周期记录估算团队实际可用容量,区分交付、支持、维护和协作占用。若记录太粗,可以先用团队日历、值班表和已知维护事项修正,不要因为缺乏完美工时数据而完全不做容量核算。
对于风险较高的需求,安排验证任务或缩小首期范围。选择一个最常见的插单来源进行治理,例如明确客户需求升级条件,或把故障响应容量单独列出。
4. 第四个周期:判断制度是否真的有帮助
比较基线与试运行后的计划内完成率、插单占比、阻塞时间、返工工时和质量风险。不要只看一个数字是否变好,还要检查数据变化是否由需求难度、人员变动或统计口径变化造成。
只保留能够改善决策的字段和流程。如果某个字段长期无人使用,既不能帮助排序,也不能帮助风险判断,就应删掉或重新设计。制度的成熟不是表格越来越长,而是例外越来越容易识别,决策越来越少依赖临时拍板。
- 明确每类计划状态的含义和对外承诺边界。
- 建立统一候选池,写清需求目标、范围、依赖和风险。
- 按历史负荷计算可用容量,并单列支持、维护和风险预留。
- 规定插单的分级、审批人、替换项和通知范围。
- 连续运行四个周期,按统一口径复盘交付、返工、阻塞和质量。
- 根据证据保留有效规则,删除无法支持决策的流程负担。
十、结尾:排期制度的价值,是让取舍变得诚实
需求排期不是把所有人想做的事塞进一个日历,而是让组织在资源有限时,能够公开说明先做什么、暂缓什么、谁承担风险,以及什么条件下重新决策。管理者真正要管理的不是表格上的日期,而是承诺的可信度。
我最看重的排期信号,不是团队把每个迭代填得多满,而是计划变化时能否迅速回答三个问题:发生了什么、影响了什么、谁批准了取舍。如果这三个问题有清楚记录,计划就能成为协作工具;如果没有,再精致的排期表也只是把冲突藏到交付末端。
下一步,不必先买工具或重写整套流程。先选一个跨部门协作较多的团队,连续记录四个周期的需求入口、可用容量、计划外工作和延期原因;然后建立候选池、承诺等级和插单替换规则。用自己的数据检验制度是否减少了无声加码、改善了风险暴露,再决定是否扩展到整个组织。
常见问题解答(FAQ)
1. 企业做需求排期时,为什么不能把所有需求都按紧急程度排序?
我以前以为只要把需求按“紧急、重要、普通”分级,再依次排进迭代就够了。实际执行后发现,销售承诺、线上故障、合规要求和技术债务都在争夺同一批研发资源,单纯按紧急程度排序反而让团队长期陷入救火。
我在一次包含产品、研发、交付和客户成功团队的排期评审中,先把需求拆成四类:收入与客户承诺、线上稳定性、合规与风险、能力建设。结果发现,原本排在前面的十几项“客户很着急”的需求中,有近三分之一只是个别客户的偏好,并不具备普遍价值;反而有两项被认为“不紧急”的日志与权限改造,可能影响后续大客户验收。
真正有效的排期,不是把需求排成一条直线,而是先做分层,再在层内排序。我的做法是采用“价值、风险、时效、成本、机会损失”五项评分,每项按1到5分评估,并给不同类型设置最低保障比例。例如,稳定性与技术债务至少占每个迭代容量的15%,客户承诺类需求不超过50%,临时事项预留10%到15%的缓冲。
排期前还要明确一条规则:没有业务负责人、验收标准和截止原因的“紧急需求”,不能直接插入当前迭代。排期结果也不应只展示需求名称,而要同步展示优先级依据、预计投入、依赖关系和不做的代价。这样管理者看到的不是“谁声音大谁优先”,而是一组可以复核的资源分配决策。
2. 如何设计既能控制变更,又不会把团队锁死的迭代制度?
我最担心的是制度一上线,团队就变得非常僵化,客户临时反馈也无法处理。但如果允许任何人随时加需求,迭代计划几乎每天都在变,我想知道怎样划定变更边界才合理。
我测试过两种极端做法:一种是迭代开始后完全冻结,另一种是由项目负责人根据现场情况随时调整。前者会把真正的线上问题拖到下个周期,后者则让团队失去稳定预期。后来采用“冻结范围、开放风险”的制度:正常需求在迭代启动后的前两个工作日内允许调整,之后原则上不新增;
但安全漏洞、重大故障、法定合规事项可以走紧急通道。紧急通道不能只有口头审批,至少要记录四个字段:触发原因、影响范围、预计投入、被挤出的工作。为了避免插入需求变成免费资源,我把每次变更都换算成容量影响。例如,一个预计两人三天的临时需求,就必须明确减少一个两人三天的原计划事项,或者确认本迭代延期。
实际运行四个迭代后,团队临时插单从平均每周8次降到3次,计划完成率从约62%提升到81%。更重要的是,业务方开始意识到变更有成本,而不是认为“排期只是项目经理手里的表格”。制度设计的关键不是禁止变化,而是让变化留下可见的代价和责任归属。
3. 需求排期到底应该按人天、故事点,还是按团队历史交付能力来估算?
我所在的团队经常在评审会上争论一个需求到底是5人天还是8人天,最后排期仍然不准。我们也尝试过使用故事点,但不同小组的分值无法比较,我想知道什么估算方式更适合企业管理。
我的判断是:人天适合说明投入,故事点适合表达相对复杂度,但真正适合做迭代承诺的,是团队经过一段时间校准后的历史交付能力。曾经有一个六人研发小组,按每人每周5天计算,理论容量是30人天,但扣除会议、支持、缺陷处理和请假后,真正可用于计划的容量只有18到21人天。
如果直接按30人天排需求,计划几乎必然超载。后来我们连续记录了8个迭代的三项数据:承诺工作量、实际完成工作量、被临时事项占用的时间。结果显示,该团队每两周稳定完成的有效工作量约为24个内部故事点,但波动区间在19到28之间,因此最终承诺线取中位数24,而不是取最高值28。
管理者可以同时保留两套口径:对研发团队,用故事点或相对规模管理复杂度;对经营和资源决策,用人天、成本和交付日期沟通;对迭代承诺,则使用过去6到8个周期的中位交付量,并预留15%到20%的波动空间。还有一个常被忽略的坑:不要把未拆分的大需求直接估算。
只要单项工作超过一个迭代容量的30%,就应先拆成可验收的垂直切片,否则估算数字看似精确,实际只是给不确定性贴了一个标签。
4. 企业如何判断一个需求排期制度是否真的有效,而不是只看是否按时上线?
我们过去用按时上线率评价排期,数据看起来不错,但客户投诉、返工和团队加班并没有减少。我想知道除了交付日期,还应该看哪些指标,才能判断制度是在提升管理质量,而不是把问题隐藏起来。
我在复盘一套排期制度时,发现按时上线率从78%升到91%,但上线后两周内的返工率也从12%升到27%。原因是团队为了守住日期,主动压缩了测试和验收环节。所以我现在不会单独看“是否按时”,而会把排期效果拆成四组指标。第一组是预测能力,包括计划完成率、计划变更率和预计日期偏差;

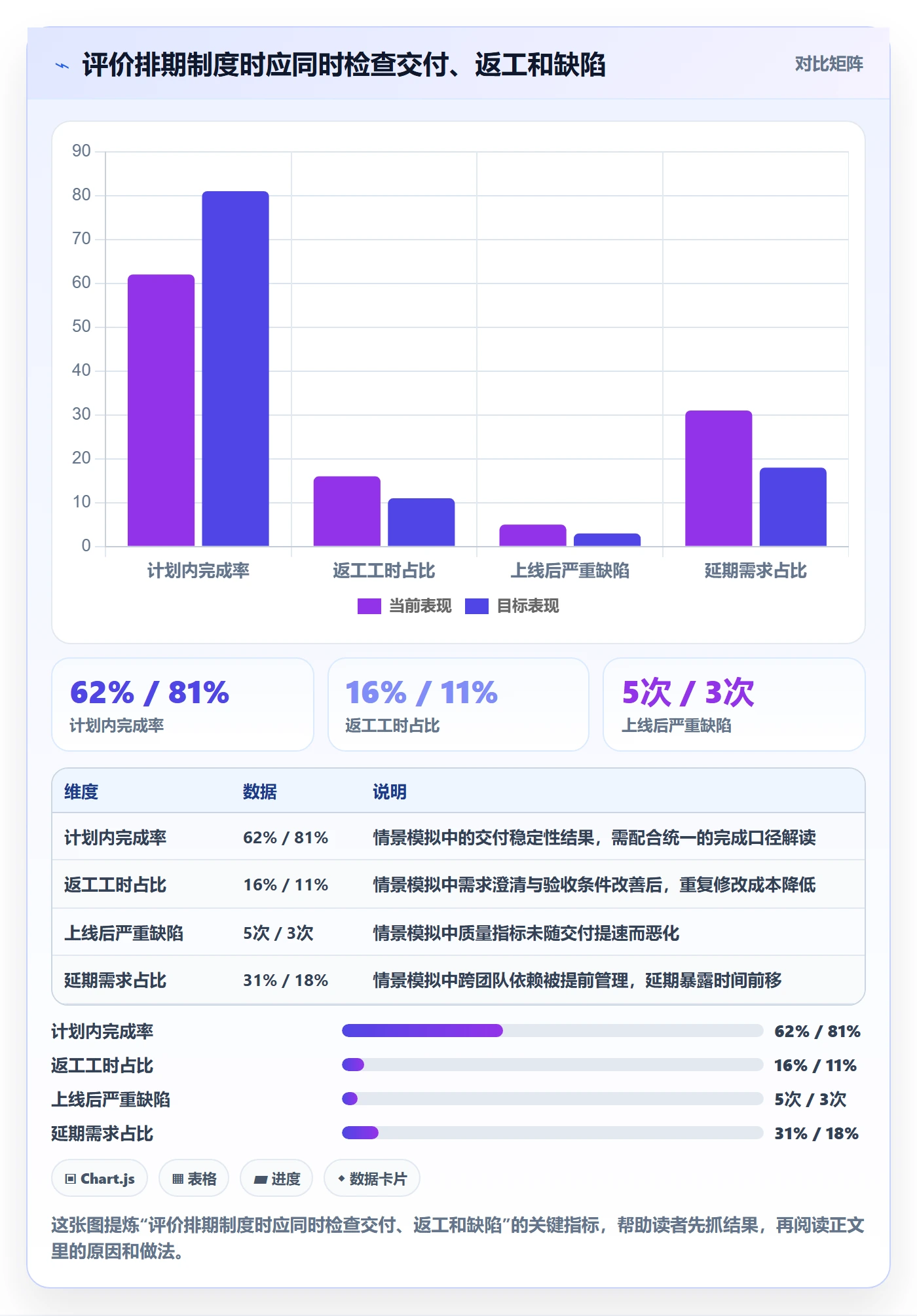

第二组是流动效率,包括从需求确认到上线的周期、中间等待时间和在制需求数量;第三组是质量结果,包括上线后缺陷、回滚、返工和客户验收一次通过率;第四组是组织健康,包括加班时长、紧急插单次数和关键岗位负荷。一个实用的判断标准是:如果按时率提升,同时返工率、加班和插单没有恶化,才说明制度有效。
我的建议是按月观察趋势,不要用单个迭代下结论,并把指标按需求类型分组,因为故障修复、客户定制和产品功能的交付周期本来就不同。还可以设一个“停止线”:连续两个周期在制需求超过团队有效容量的120%,或上线后返工率超过20%,就暂停继续接收新需求,优先清理积压和质量问题。
排期制度的最终目标不是让计划表看起来整齐,而是让企业更早发现承诺失真、资源过载和质量透支。
核心关键词
文章包含AI辅助创作:需求排期迭代规划教程:企业管理者制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/526230
读者评论
我们团队之前也把预测日期当成了承诺,销售转述给客户后,延期就很难解释。把日期性质和前置条件写清楚,确实比单纯加一个排期字段有用。
容量预留的思路认可,不过跨团队依赖经常不在本团队掌控内。除了记录依赖方和截止时间,最好也约定对方延期时由谁重新评估计划,否则缓冲还是会被动消耗。
插单按来源分类很实用。我们复盘时发现,临时支持常被算成“沟通成本”,没进入迭代数据,久了就会误判产能。只是工时记录不宜太繁琐,最好先从少数关键类别开始。
