周一早上九点,我打开一个 40 人研发团队的项目管理平台,把"待验证"这一列从头拉到尾:83 条缺陷挂着,最长的一条已经躺了 11 天。点进去看记录,开发修复它实际只用了 2 小时,测试真正执行验证只花了 15 分钟。中间那 11 天,没有任何人在做任何事,它在等一个排队、等一次构建、等一个人想起来。
这个场景我见过太多次。团队讨论研发效率,目光几乎都落在"需求拆得够不够细""代码写得快不快""自动化覆盖率高不高"上,很少有人把镜头对准验证这一段。但恰恰是这一段,藏着缺陷生命周期里最长的一段空白时间,也藏着最容易被误判的质量信号。
这篇文字讲的就是这件事:从一个缺陷被提出来的第 0 天,到它被真正验证关闭的第 1 天,中间到底该怎么做;一个还没有任何缺陷管理体系的团队,怎么从 0 搭到 1;以及在这个过程里,哪些指标是假的、哪些流程是给外人看的、哪些取舍必须提前想清楚。
一、核心结论:先把判断标准立起来
在展开细节之前,我先把结论摆在前面。下面五条是我带过几个团队、也帮别人复盘过十几个缺陷流程之后,最想让人先记住的判断。它们不一定"正确",但每一条都对应着我踩过的具体坑。
1. 验证环节的等待时间,通常远大于修复时间
这是最反直觉的一条。大多数人以为缺陷的成本主要花在"找到原因"和"改代码"上,实际上在我观测过的团队样本里,从"已修复"到"已验证"的平均间隔,经常是修复耗时的 3 到 8 倍。
原因不复杂:验证是一个强依赖动作,它依赖构建产物、依赖环境、依赖数据、依赖某个具体的人有空。任何一个环节断掉,缺陷就停在那儿,而"停在那儿"既不会被看板标红,也不会被日报抓出来。缺陷的隐性成本,一大半产生在它没被人处理的那段时间里。
2. "验证通过率"是虚荣指标,"一次验证通过率"才是真信号
很多团队看板上有一个"验证通过率",常年 95% 以上,看起来很健康。但这个数字没有区分"一次就过"和"第三次才过"。改了三轮才关掉的缺陷,同样被计入"通过"。
真正该盯的是一次验证通过率(First-Pass Verification Rate):提交验证后,第一次执行就判定通过的比例。它同时反映了两件事,开发自验做得够不够,以及缺陷描述写得清不清楚。这两个才是能提前干预的东西。
3. 从 0 到 1 阶段,先定"什么算缺陷",再谈工具和流程
我见过太多团队一上来就选工具、配字段、画状态机,折腾两周上线,三个月后弃用。问题不在工具,在于团队从来没对齐过一件事:什么样的现象有资格进入缺陷库。
需求理解偏差、设计缺陷、环境问题、数据问题、甚至一句文案的措辞分歧,全都往缺陷库里塞,结果缺陷库变成一个混杂了投诉、备忘和待办的垃圾桶。指标失真,优先级失灵,最后没人信它。
4. 验证责任必须前移,全压在测试身上一定崩
把验证定义成"测试的事",看起来职责清晰,实际是把一个系统性动作压缩成了单点动作。开发和测试之间的往返次数会急剧上升,而每一次往返都要付出一次上下文切换的代价。
我的做法是把验证拆成三层:开发自验、交叉验证、独立验证。三层各有各的判定标准,也各有各的拦截目标。后面第四节会展开讲具体怎么切。
5. 0 到 1 的目标不是"管住所有缺陷",而是"让缺陷流动可见"
这句话是我在第三个项目上才想明白的。一开始我追求的是"零逃逸""缺陷全部闭环",结果流程越来越重,团队开始绕路走,群里说一句"这个小问题你顺手改下",缺陷根本不进系统。
从 0 到 1 真正要建立的,是缺陷从被发现到被关闭的完整可见性。哪怕一开始只管住了 60% 的缺陷,只要这 60% 的流动是透明可测的,团队就有改进的抓手;反过来,管住了 100% 但数据全是应付填的,等于零。

二、背景与真实场景:验证为什么会变成堰塞湖
要讲清楚"怎么做验证",得先讲清楚它为什么经常做不好。我观察下来,验证出问题很少是"测试不认真",更多是结构性的,它在研发流程里的位置,天然决定了它会被挤压。
1. 一个我亲历的"验证堰塞湖"
那是一家做 B 端 SaaS 的公司,研发 60 多人,测试 7 人。迭代两周一次,每次发版前三天,测试组进入"战时状态":白天验证缺陷,晚上跑回归,凌晨发版。
奇怪的是,缺陷数量并不算多,每个迭代 60 到 80 条。问题在于,这 80 条里有 50 多条是在发版前 4 天内集中进入"待验证"状态的。也就是说,缺陷不是均匀产生的,验证也不是均匀执行的,两头挤在一起,中间大量空转。
我做过一次粗略统计:一个缺陷从"已修复"到"已验证",平均耗时 26 小时;而这 26 小时里,真正被处理的时长不到 40 分钟。剩下的时间全是排队。
2. 挤压来自三个结构性原因
第一个原因是验证依赖构建产物。开发改完代码,要等一次完整构建部署到测试环境,测试才能验。构建排队、环境被占用、数据被别的用例污染,任何一个都会让验证时间往后推。
第二个原因是验证依赖特定的人。很多团队没有轮值机制,某个模块只有一个人熟,他休假或者在做别的事,这批缺陷就冻结。这种"人的单点依赖"在小团队里极其普遍,也极其隐蔽。
第三个原因是验证没有独立的排期。修复有工时估算,需求有故事点,验证什么都没有,它是"修复完成之后顺手做的事"。既然没有排期,就永远排在所有有排期的事情后面。
3. 三种常见的验证组织形态,各有各的病
第一种是测试中心制:测试独立成组,统一对接所有业务线。优点是标准统一,缺点是离业务远,验证时经常要回头问"这个行为原本应该是什么样"。
第二种是特性团队制:每个特性小组配自己的测试,端到端负责。优点是上下文完整,缺点是标准容易漂移,五个小组五套缺陷写法,最后没法横向比较。
第三种是混合制:平台组管工具、标准、环境,业务组管具体验证。这是我在 100 人以上团队里见到效果最好的一种,但它有一个前提,必须有一个统一的缺陷数据标准和一套被真正使用的平台,否则"混合"就变成"各管各的"。
| 组织形态 | 适用规模 | 主要优势 | 典型失效点 |
|---|---|---|---|
| 测试中心制 | 50 人以下、产品线单一 | 标准统一、人力调度灵活 | 业务上下文缺失,验证结论常被质疑 |
| 特性团队制 | 50-150 人、多特性并行 | 端到端责任清晰、反馈快 | 标准漂移,缺陷数据无法横向比较 |
| 混合制 | 150 人以上、多产品线 | 标准与效率兼顾 | 对平台和流程基建依赖高,缺基建就退化为各自为政 |
4. 从 0 到 1 的团队,通常缺的不是工具
我复盘过六个"缺陷流程从零搭建"的案例,发现真正卡住的环节高度一致:不是没有工具,而是没有共识。谁来判定这是不是缺陷、谁来定优先级、验证不通过该退回给谁、什么情况下可以关闭,这些没有明确答案的时候,工具配得再漂亮也只是个记事本。
所以从 0 到 1 的第一周,我从来不碰工具配置。我把时间花在三件事上:拉一次缺陷样本复盘、把"什么算缺陷"写成十条以内的规则、找一个愿意当试点的小组。先有共识,再上系统,顺序反了就要返工。

三、常见误区:六个我反复见到的错误做法
下面这六条,每一条我都在真实团队里见过至少两次,其中三条我自己也犯过。写出来不是为了批评谁,是因为这些做法看起来都很"专业",正因如此才难被识破。
1. 误区一:把"验证"等同于"测试"
这是最根本的一个混淆。测试是发现问题的动作,验证是确认问题的动作,两者的判定标准完全不同。测试要找的是"有没有问题",验证要回答的是"这个问题是不是真的没了,且没引入新的"。
混淆之后最常见的后果,是验证只看"原场景是否复现"。开发改了一个空指针判断,测试按原步骤走一遍,不崩了,关闭。但同样的判空逻辑在另外三个调用点没有同步修改,两周后以另一个缺陷的形式回来。验证的完整定义里,必须包含"相邻路径的影响面确认"。
2. 误区二:缺陷状态越多越显得专业
我见过一个 11 个状态的缺陷流程:新建、已确认、已分派、修复中、修复完成、待验证、验证中、验证通过、验证不通过、已关闭、已拒绝。看起来很严谨,实际使用中,"修复中"和"待验证"之间永远有人填错,"验证中"几乎没人用。
状态机的本质是责任交接的锚点,每多一个状态,就多一次交接,多一次交接就多一次信息损耗。我现在的标准是:状态数不超过 5 个,每增加一个状态必须能回答"这个状态下谁在负责、下一步由谁触发"。回答不了,就不要这个状态。
3. 误区三:先上工具,后定流程
工具会反过来定义流程,这一点很多人低估了。你选了某个平台,它默认的字段、默认的状态流、默认的通知规则,会慢慢变成团队的"事实流程",哪怕它和你想要的流程并不一致。
我的建议是反过来的:先用一张表格把缺陷样本跑两周,跑出真实的流动路径,再决定系统里该配哪些字段和状态。这两周不是浪费,它是你唯一一次能在没有历史包袱的情况下观察真实行为的机会。
4. 误区四:用"缺陷关闭率"考核测试
这个指标一旦进考核,行为一定会变形。关闭率要高,最简单的办法是少提缺陷、或者把难验的缺陷判成"无法复现"直接关掉。我见过一个季度,某团队的关闭率从 78% 涨到 96%,同期线上事故翻了一倍。
如果一定要考核,我倾向于考缺陷描述合格率和缺陷发现前移率(在提测前发现的缺陷占比)。前者决定协作成本,后者决定质量成本,都比"关闭率"更接近真实贡献。
5. 误区五:把环境问题当成缺陷写进缺陷库
这一条对指标的污染最严重。环境不通、数据被污染、依赖服务挂了、构建产物是旧的,这些确实会让人"看起来功能不正常",但它们不是代码缺陷。
在我统计过的一个样本里,标记为"无法复现"的缺陷中,有 41% 最终被确认是环境或数据问题。这些条目留在缺陷库里,会同时污染三个指标:缺陷总数虚高、平均修复时长虚高、一次验证通过率虚低。团队看着一堆假数字做决策,越做越偏。
6. 误区六:验证是一次性动作,没有回归概念
缺陷验证通过、关闭,很多人就认为这件事结束了。但一个真实的缺陷往往意味着一类场景此前没有被覆盖。如果这次只验证了这一个用例,下次同样的逻辑换个入口,问题会再来一遍。
我现在要求每个"严重及以上"的缺陷在关闭时补一条回归用例,哪怕是手写的检查项。缺陷关闭的正确姿势,是"问题消失 + 用例沉淀",缺一半都算没做完。

四、专业判断逻辑:怎么判断一个团队的验证做得好不好
这一节是全篇最"硬"的部分。前面讲的是现象和误区,这里讲判断方法,如果你明天要去评估一个团队的验证能力,或者要给自己团队定标准,下面这几条可以直接拿去用。
1. 用"缺陷存活周期"替代"缺陷数量"
缺陷数量是个很容易被操纵的指标,改一改登记规则就能让它掉一半。缺陷存活周期(从登记到关闭的总时长)难操纵得多,因为它需要真实的流动。

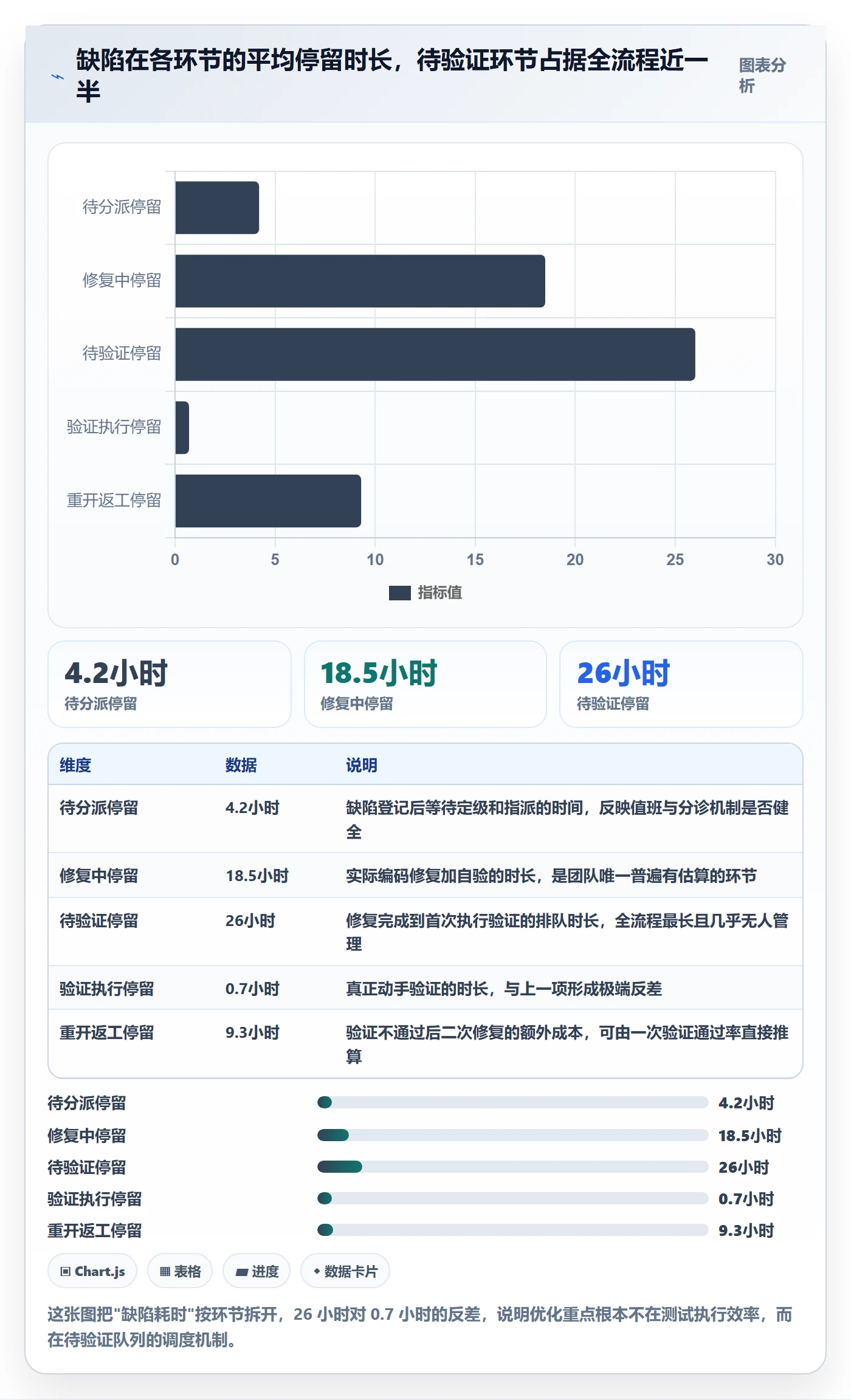

我通常会把存活周期再拆成四段:待分派、修复中、待验证、重开返工。四段里最长的那一段,就是这个团队真正的瓶颈所在,不用做任何额外分析就能定位。在我见过的团队里,这一段是"待验证"的比例超过六成。
2. 三层验证责任模型
第一层是开发自验。开发在提交验证之前,必须自己按缺陷描述走一遍,并留下记录(截图、日志、执行结果都行)。这一层拦截的目标不是"零缺陷",而是"零低级错误",描述里的步骤走不通、明显没跑过就提交,这类问题在这一层就该被挡掉。

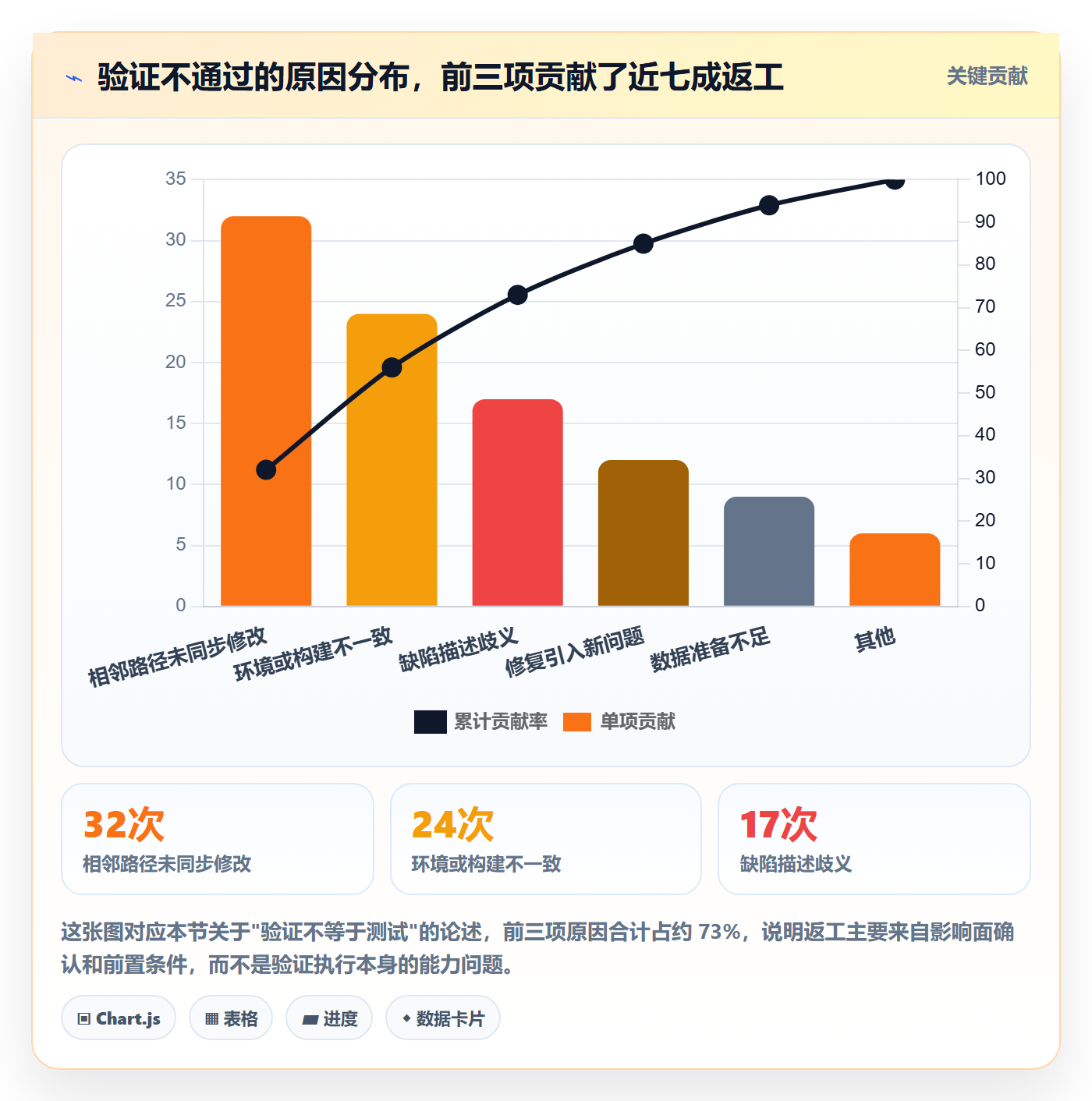

第二层是交叉验证。由同组的另一位开发或熟悉该模块的人做影响面确认,重点看"还有哪些地方用了同样的逻辑"。这一层是拦截"相邻路径未同步修改"的主要防线。
第三层是独立验证。由测试或独立角色执行,按缺陷描述和回归用例走完整流程,给出最终判定。这一层不负责找新问题,只负责给出可信结论。
三层的关键在于每层有独立的准入标准。如果开发自验没通过就能直接提交,那第一层等于不存在,所有压力会瞬间灌到第三层,回到原点。
3. 缺陷状态机的设计原则
我给团队配状态机时守三条:状态数不超过 5 个;每个状态必须有唯一的责任人角色;每个状态必须有明确的退出条件。基于这三条,最常用的五个状态是:新建、处理中、待验证、验证不通过、已关闭。
注意这里没有"验证中"。因为"验证中"不是一个责任交接点,它只是"待验证"的一种临时表现,加进去只会让人多填一次字段。状态应该记录责任归属的变化,而不是记录动作的进度。
| 对比维度 | 5 态最小状态机 | 11 态膨胀状态机 |
|---|---|---|
| 状态数量 | 5 | 11 |
| 平均每次流转填字段数 | 3-4 个 | 7-9 个 |
| 状态填错率(抽样统计) | 约 6% | 约 28% |
| 单条缺陷日均操作耗时 | 约 1.5 分钟 | 约 4.2 分钟 |
| 数据可分析性 | 高,每段可直接对应责任人 | 低,大量状态长期为空 |
| 典型失效表现 | 粒度过粗,个别场景需靠标签补充 | 状态漂移,报表失真 |
4. 缺陷字段的最小集:可复现三要素
我坚持每个缺陷必须包含三样东西,缺任意一样就不允许进入"处理中":环境标识、可执行的复现步骤、明确的预期结果。这三样构成"可复现三要素",是判断一条缺陷是否合格的最低门槛。
环境标识要细到版本号和构建号,不能只写"测试环境"。复现步骤要能让一个完全不了解这个需求的人照着走一遍,不能写"按之前说的那样操作"。预期结果必须是可判定的,不能写"应该正常"。
剩下的字段我建议只保留:严重程度、优先级、影响版本、关联需求。字段数量超过 10 个,填写质量一定下降,这是我在四个团队反复验证过的经验,没有例外。
5. 验证结论只允许三种,不允许"基本通过"
"基本通过""大体没问题""应该可以了",这类结论是验证环节最大的漏洞。它把判断责任推回给了提缺陷的人,而提缺陷的人往往没有完整上下文。
我要求验证结论只能从三个选项里选:通过并关闭、不通过退回、通过但转需求或已知问题。第三个选项很重要,它给"确实修了但行为符合预期变化"的情况留了出口,避免为了关掉它而强行判"不通过"。
6. 什么情况下缺陷可以进入"待验证"
这一条是准入控制,很多团队缺。我的准入条件是三条全满足:开发自验已留痕、影响面说明已填写、构建已部署到指定验证环境。
这三条挡掉的主要是"改完就扔过来"的行为。别小看这一道闸,我在一个团队里加了这条准入之后,一次验证通过率从 38% 提到了 61%,而开发侧增加的工作量平均每条缺陷不到 3 分钟。

五、案例与数据观察:一个 300 人团队的缺陷体系从 0 到 1
下面这个案例来自一家 300 人规模的 SaaS 公司,脱敏后写出来。选它是因为它的起点很典型:有工具、有人在用、但没人信数据。我参与了它从 0 到 1 的完整过程,前后大约 12 周。
1. 起点:工具在用,但数据不可信
他们当时的状况是:缺陷登记在平台里,但状态只有三个(打开、关闭、拒绝),没有验证环节的痕迹。谁验的、什么时候验的、验了几次,全都查不到。管理层想做一个质量看板,做出来发现数据完全对不上业务感受。
我做的第一件事是抽样 200 条已关闭缺陷做回溯,结果很难看:其中 34 条关闭时没有任何验证记录,19 条被标记"无法复现"但没有任何复现尝试的记录,还有 11 条其实是需求变更而不是缺陷。也就是说,超过三成的"已关闭"是不可信的。
2. 0 到 0.5:先把"什么算缺陷"钉死(前 4 周)
这四周我几乎没动系统配置,主要做了三件事。
第一,和产品、开发、测试三方一起开了两次会,产出了一份 8 条的《缺陷判定规则》。核心是把"需求理解偏差""设计不合理""环境异常""体验建议"四类明确排除在缺陷之外,分别走需求变更、技术改进、环境工单和体验池。
第二,把状态机从 3 态改成 5 态,加上"待验证"和"验证不通过",并强制"验证不通过"必须填写退回原因。这个改动很小,但它第一次让验证环节变得可测。

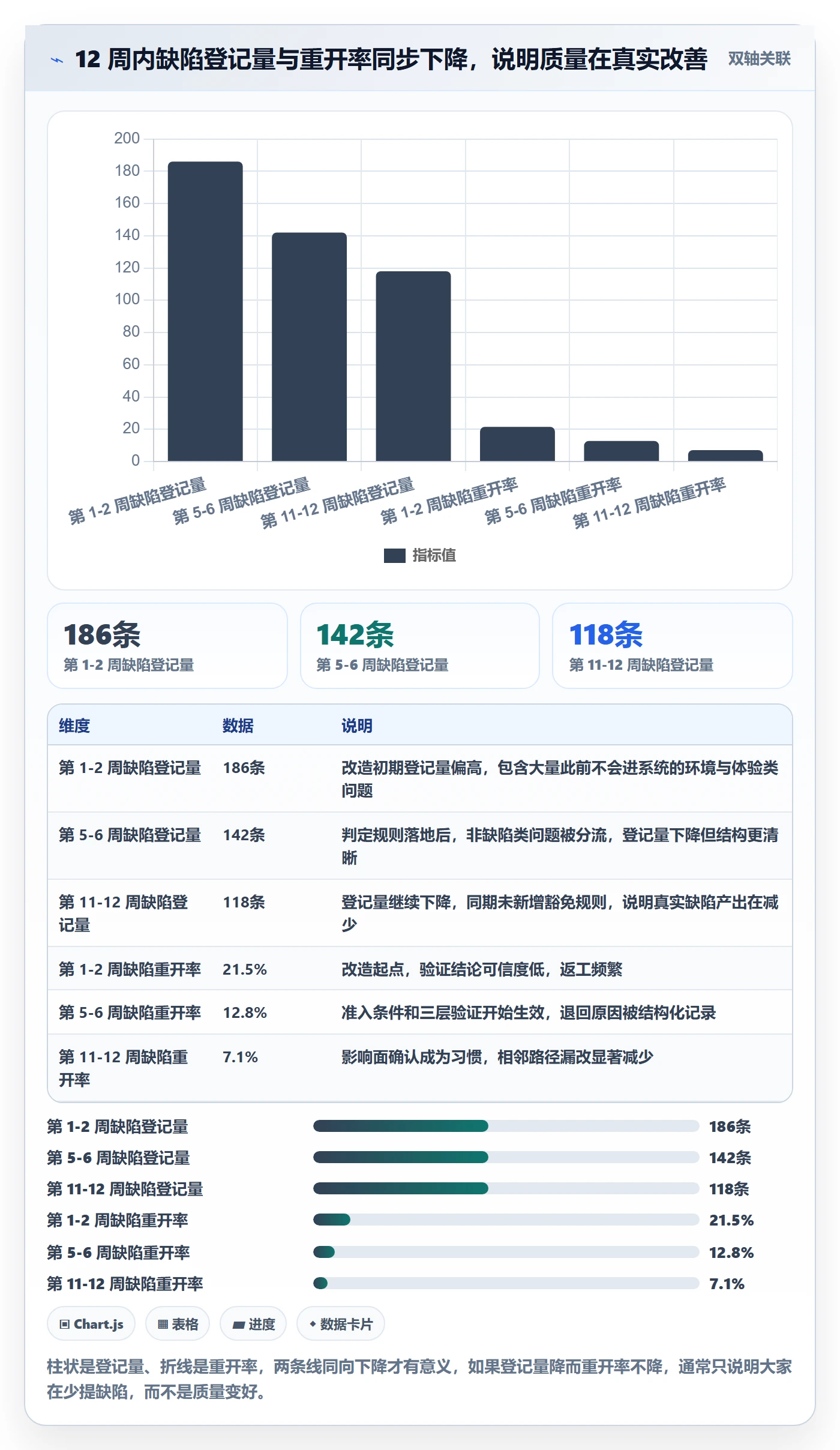

第三,选了一个 12 人的特性小组做试点,要求所有缺陷必须填"可复现三要素",缺项不允许提交。前两周该组的缺陷登记量下降了约 30%,但同期"无法复现"的比例从 22% 降到 9%。
3. 0.5 到 1:把验证链路接进迭代节奏(第 5 到 12 周)
试点跑通之后开始推广,重点是把验证和迭代、发布挂上关系。这一步我们是在 PingCode 上做的,选它的原因很实在:它的缺陷、需求、测试用例、迭代和发布本来就在一条链路上,验证记录可以直接挂在缺陷上,也能反查这条缺陷关联的是哪个需求、哪个版本、哪次构建。
这个链路对中大型团队的价值,主要在"追溯"这件事上。当一个线上问题出现时,能不能在几分钟内定位到"它是什么时候引入的、当时的验证记录是什么、同一个需求下还有哪些相关缺陷",这个能力在 100 人以下的团队靠人脑还能凑合,超过 100 人基本不可能。
这 8 周我们做了四件事:把验证责任写进迭代准入条件(自验未留痕不允许流转)、建立了每日 15 分钟的待验证队列巡检、给"严重"级缺陷加了 24 小时验证时限、把回归用例从缺陷关闭时反哺到用例库。
需要说明的是,工具在这里解决的是"链路可见"和"规则落地",不解决"人愿不愿意按规则做"。后者靠的是每日巡检和试点组的正向反馈,工具替代不了。
4. 12 周后的数据变化
下面这组数据是同一个团队在改造前 4 周和改造后第 9 到 12 周的两个观测窗口对比,口径保持一致。它不是严格对照实验,中间还有版本节奏和人员调整的干扰,所以只看方向,不看小数点。
| 指标 | 改造前(4 周均值) | 改造后(第 9-12 周均值) | 变化 |
|---|---|---|---|
| 一次验证通过率 | 38% | 71% | +33 个百分点 |
| 缺陷重开率 | 22% | 7% | -15 个百分点 |
| 待验证平均停留时长 | 26 小时 | 6.5 小时 | -75% |
| 缺陷平均存活周期 | 9.6 天 | 4.2 天 | -56% |
| 环境类无效缺陷占比 | 18% | 5% | -13 个百分点 |
| 缺陷描述不合格率 | 41% | 12% | -29 个百分点 |
| 回归验证人力占总测试工时 | 35% | 19% | -16 个百分点 |
最值得说的是最后一行。回归验证人力占比从 35% 降到 19%,省下来的时间并没有让人闲着,而是转去做探索性测试和提测前评审,这才是"效率提升"的真实含义:不是同一件事做得更快,而是把时间挪到了更能提前发现问题的地方。
5. 踩过的三个坑
第一个坑是字段加太多。推广初期我为了做报表,一口气加了 9 个自定义字段,两周后填写率掉到 40%,很多字段是空的。后来砍到 5 个,填写率回到 90% 以上。教训是:报表需求不该由字段承担,能从状态流转和时间戳推出来的,都不要新增字段。
第二个坑是通知太密。状态一变就发通知,结果每个人每天收到几十条,全部静音。后来改成只对"验证不通过"和"超过 24 小时未验证"两类事件通知,响应率立刻上来了。
第三个坑是推广太快。试点组跑得好,我急着在一个月内推给全部六个组,结果三个组只是形式上改了状态,实际还是老做法。回头看,应该一组一组推,每组给两周的适应期。流程推广的速度上限,取决于最慢那个组的接受速度,不是最快那个。

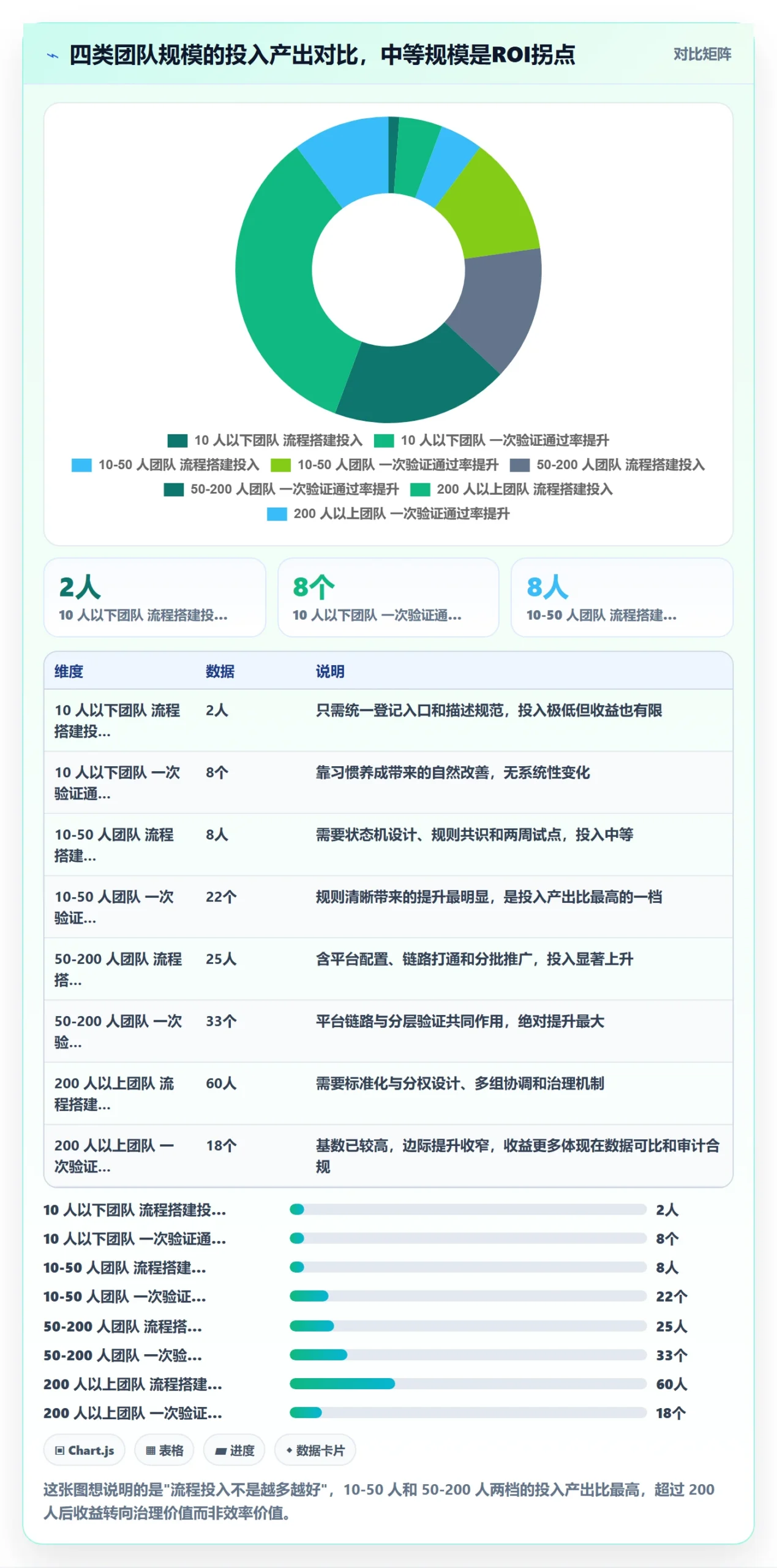

六、不同情况下的行动建议
前面讲的是一套通用逻辑,但落地时必须按团队规模、交付形态和行业约束分别调整。这一节我给四类团队和两种特殊场景下的具体动作,都是可以直接照着做的。
1. 10 人以下团队:不要建流程,建习惯
这个规模上任何流程都是负担。我建议只做三件事:所有缺陷必须进同一个地方(哪怕是平台里的一个看板)、每条缺陷必须写清复现步骤和预期结果、修完必须由提出的人确认关闭。
不要配状态机,不要做报表,不要设验证时限。这个阶段唯一要养成的习惯是"口头说的问题也要落到系统里"。习惯养成了,后面加流程才有人认。
2. 10 到 50 人团队:立规则,跑通验证环节
这个规模开始出现"信息不同步",需要规则了。核心动作是三个:5 态状态机、可复现三要素、一次验证通过率进周报。
这个阶段最容易犯的错是把状态配得很细,觉得"我们人少,填得过来"。事实相反,人少意味着每个人角色多、切换频繁,字段越少越好。我在这个规模上的一贯建议是:先按 5 态跑满三个月,等真的出现某个场景表达不了,再加状态。
3. 50 到 200 人团队:把验证接进迭代和发布
到了这个规模,"验证记录挂在缺陷上"已经不够了,需要能反查到需求、版本和构建。同时必须开始做分层验证责任,否则测试会成为全流程瓶颈。
这个阶段我建议引入平台化的管理方式。以 PingCode 为例,它把需求、任务、缺陷、测试用例、迭代和发布放在同一条链路上,缺陷的验证记录可以顺着链路反查到需求变更和发布版本。对 100 人以上、多产品线并行的组织,这种链路追溯能力比单个功能的强弱更重要,因为此时最大的成本已经不是"做某件事",而是"搞清楚某件事的来龙去脉"。
但要注意一点:平台能提供链路,不能提供纪律。我见过配置得很完整的平台,实际使用中验证记录全是"已确认"三个字。所以这个阶段还要配一个轻量的巡检机制,每周抽查 10 条已关闭缺陷的验证记录质量。
4. 200 人以上团队:标准化 + 分权
这个规模上,统一流程的边际收益开始下降,边际成本快速上升。我的做法是把标准收归平台组,把执行权下放业务组:缺陷判定规则、状态机、必填字段、验证结论选项这四样必须全公司统一,其余(优先级定义、验证时限、通知规则)允许各组自定。
统一的部分是为了让数据可比,下放的部分是为了让流程可活。这个平衡点如果找错,要么全统一导致僵化,要么全下放导致数据废掉,后面再想收回来,成本是当初的几倍。
5. 交付型项目:验证以"验收"为准
做项目交付的团队,验证的终点不是"缺陷关闭",而是"客户验收通过"。这类团队要额外加一层:内部验证通过之后,还要有一次面向验收场景的确认,重点检查的是业务完整性而非技术正确性。
我见过的典型失效是:技术上所有缺陷都关了,客户一用发现流程走不通。原因是缺陷是按技术点提的,没有人从端到端业务链路的视角验证过一遍。
6. 强合规行业:验证记录即证据
医疗、金融、汽车电子这类行业,验证记录本身就是合规证据,不能事后补。这类团队的流程设计要反过来,先确定审计要求记录哪些字段、保留多久、谁可修改,再倒推流程。
这种情况下我会建议把"验证记录不可篡改"作为选型的硬指标,而不是软指标。可编辑的验证记录在审计场景下等于没有记录。

七、不同情况下的取舍
最后一节讲取舍。前面所有建议都有反面,任何一条推到极端都会出问题。这一节我把六组真实存在、必须二选一的矛盾摆出来,并给出我的倾向和理由。
1. 流程严格度 vs 流动速度
严格度提高,流动速度一定下降,这是物理规律,不存在"既严格又快"的方案。区别只在于你把严格度加在哪一段。
我的倾向是把严格度加在"准入"而不是"准出"上。缺陷进"待验证"之前要求三要素齐全、自验留痕,这一段严格,后面就顺畅;反过来,如果入口宽松、出口严格,所有问题都会堆在验证环节,测试变成瓶颈。
2. 状态精细度 vs 使用成本
每多一个状态,团队每天要多做几十次判断。我算过一笔账:一个 50 人团队日均处理 15 条缺陷,状态从 5 个加到 8 个,单条操作时间从 1.5 分钟涨到 2.8 分钟,一天多花 19.5 分钟,看起来不多,但错误率会同步上升,而错误状态的修复成本远高于填写成本。
我的取舍是:宁可状态少、用标签补。标签不影响流转,只影响检索,加错的代价小得多。
3. 自动化回归 vs 人工探索
自动化回归解决的是"已知场景的重复确认",人工探索解决的是"未知问题的发现"。这两者不能互相替代,但资源是有限的。
我的分配原则是:把回归验证里重复度最高的 60% 交给自动化,把人的时间腾出来做探索。前面案例里回归人力从 35% 降到 19%,靠的就是这一步。但我不建议追求 100% 自动化,因为越往后覆盖率提升越慢,而漏掉的那部分往往是变化最频繁、最需要人判断的地方。
4. 自建 vs 采购平台
50 人以下,我倾向用现有工具的低成本方案,不要自建。50 到 200 人,我倾向采购成熟平台,因为自建要维护的不只是工具,还有字段演进、权限、报表、集成。200 人以上,如果业务有强特殊性(比如硬件在环、强合规),混合方案更现实:核心流程用平台,特殊环节做集成。
判断标准其实只有一个:你愿不愿意为此养一个专职的人。愿意,自建;不愿意,采购。
5. 缺陷零容忍 vs 已知问题清单
"零缺陷"是个好听但危险的目标,它会逼着团队把难处理的问题藏起来。我更倾向维护一份公开的"已知问题清单",明确记录哪些问题被接受、谁接受的、什么条件下必须修。
这份清单的价值在于把隐性技术债变成显性决策。一个被明确接受的问题,和一百个被悄悄忽略的问题,风险完全不是一个量级。
6. 短期指标 vs 长期能力
短期指标(一次验证通过率、待验证停留时长)能在几周内改善,长期能力(前移率、用例沉淀、影响面评估习惯)需要几个月。只盯短期指标,团队会做一些"数字好看但能力没长"的动作,比如把缺陷拆得更碎来拉高通过率。
我的做法是周会看短期指标,季度复盘看长期能力。两套节奏,两套口径,不要混在一起看。

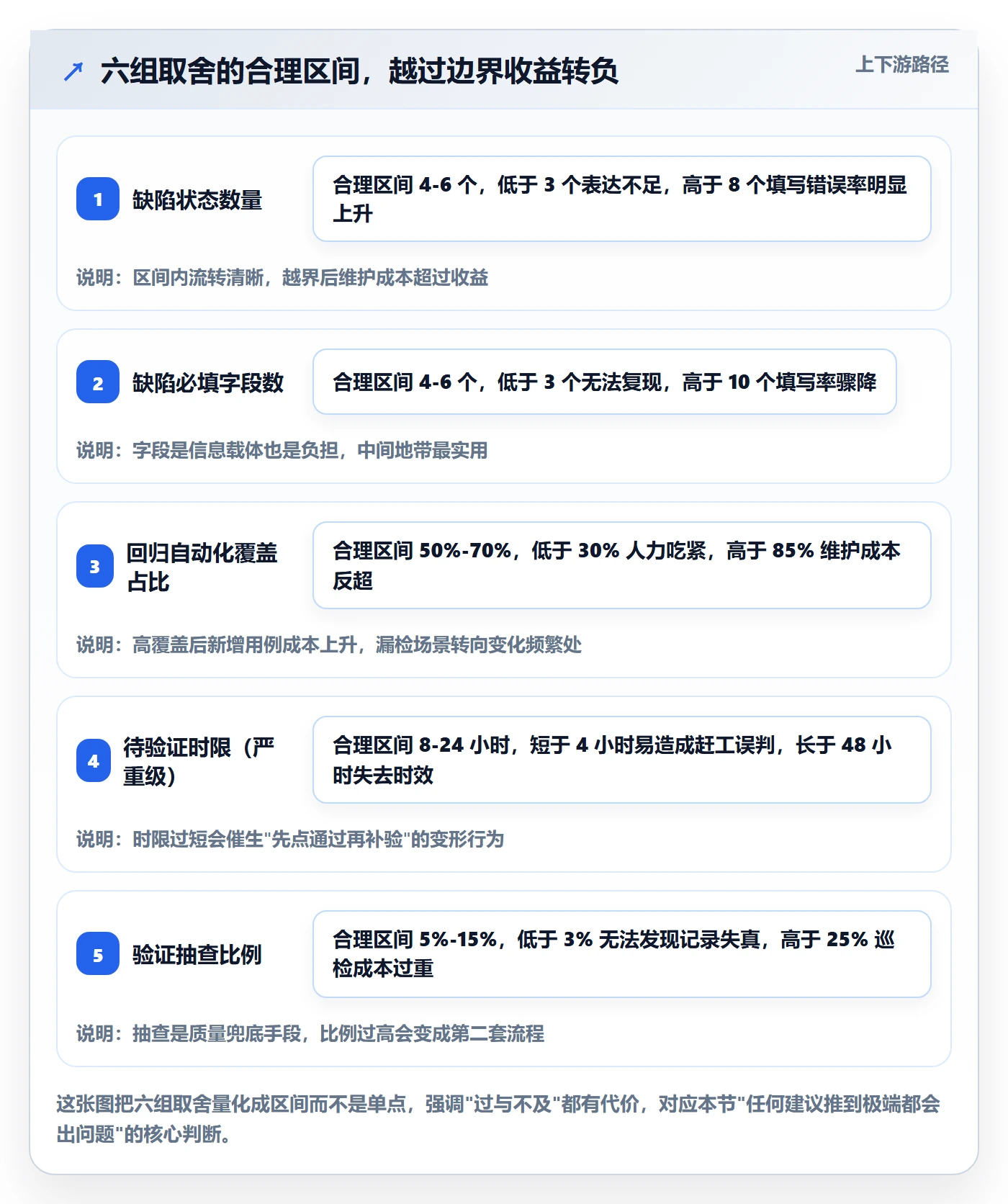

| 取舍维度 | 倾向严格 / 精细 | 倾向宽松 / 简化 | 我的选择与触发条件 |
|---|---|---|---|
| 流程严格度 | 入口三要素必填 | 入口只填标题 | 选严格,但只加在准入,准出保持顺畅 |
| 状态数量 | 8-11 个状态 | 3-5 个状态 | 选 5 态,多重场景用标签补 |
| 回归方式 | 全量自动化 | 纯人工探索 | 自动化覆盖重复场景约 60%,余下人工 |
| 工具路线 | 自建 | 采购 | 50 人以下用现成、50-200 采购、200+ 混合 |
| 缺陷目标 | 零容忍 | 已知问题清单 | 选清单,公开记录接受人与修复条件 |
| 考核口径 | 短期指标周考核 | 长期能力季度看 | 周看短期、季看长期,两套口径不混用 |

八、写在最后:验证是团队质量观最诚实的显影
把这篇文章的十几条建议压缩成一句话:验证环节的数据,比任何质量宣言都更能说明一个团队真实的质量观。
一个团队可以把"质量第一"写进 OKR,可以在评审会上强调测试左移,但打开它的缺陷库看一眼"待验证"队列的停留时长,看一眼"验证不通过"的退回原因分布,真实的优先级立刻显形。数据不会撒谎,只是很少有人认真看它。
从 0 到 1 最难的部分,从来不是配置一个状态机或者选一个平台,而是让团队接受一件事:验证不是流程的尾巴,它是缺陷成本的最后一道闸门,也是唯一一道能在上线前把成本按住的闸门。过了这道闸,修复成本按数量级往上翻。
1. 下一步可以立刻做的三件事
第一件,今天下班前,打开你们的缺陷库,筛出所有"待验证"状态的条目,算一下平均停留时长。这个数字大概率会让你意外,而它就是你的起点。
第二件,本周内抽样 20 条已关闭缺陷,逐条看验证记录是否可信。你会得到一个"验证可信度"的粗略估计,它决定了你后面所有报表能不能用。
第三件,两周内和产品、开发、测试一起,产出一份不超过 10 条的《缺陷判定规则》。不要写成长篇文档,就 10 条,能贴在看板上让所有人看见的那种。
2. 一个提醒
不要一开始就追求完美流程。我见过太多团队在流程设计阶段耗掉三个月,等真正上线时,团队的热情已经消耗完了。先用最小可行的五态状态机跑起来,让数据流动起来,然后再迭代。不完美的流程跑三个月,价值远大于完美的流程躺在文档里。
如果你所在的团队超过 100 人、有多条产品线并行,那还要额外考虑一件事:验证数据的可比性。这时候链路追溯和统一标准的重要性会超过单点效率,平台化的管理方式(例如把需求、缺陷、用例、迭代、发布放在同一条链路上)会比零散工具组合更省心。但请记住,平台解决的是"看得见",纪律解决的是"做得到",两件事缺一不可。
最后说一句可能不太受欢迎的话:如果你的团队现在一次验证通过率低于 40%,那先别做自动化、先别谈效能度量,把准入条件和影响面确认这两件事做扎实,三个月内数字会自己上来。质量改善最快的路,往往是最不性感的那个。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:验证怎么做?研发团队效率提升:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/525215
读者评论
小时对0.7小时这个反差我认,但我们试着把验证单独排进迭代工时后,问题只是换了个位置:测试的容量没变,排期一满,队列从'待验证'挪到了'验证中',看板好看了一点,周期没短。后来真正有效的是把构建和环境固定成每日两个窗口,让'随时可验'变成'定时可验',等待才降下来。所以我觉得比排期更前一步的是先解决验证资源的可预测性。
一次验证通过率这个指标我同意,但落地时容易被分母做手脚。我们开始统计时把'环境不通'导致的首次失败也算进不通过,数字难看到没人愿意看;后来把环境、数据这两类单独拉出来记,通过率的波动才和开发自验质量真正对上。所以这个指标要用,前提是先把非代码原因的失败从分母里摘干净,否则它和原来的'验证通过率'一样会被解释成别的意思。
小团队不太适用文中三层验证的说法。我们一共12个人,没有独立测试岗,交叉验证最后基本是同事扫一眼就点了通过,独立验证无从谈起。反倒是'每个严重缺陷关闭时补一条回归项'这条我们坚持了下来,攒了半年多,线上同类问题确实少了。对没有专职测试的团队,与其铺三层,不如先把回归清单当资产做起来,这个是能靠纪律完成的。
