去年冬天,我在一家做工业设备的企业旁听他们的季度排期会。会议从下午两点开到六点半,参会的十九个人里有六个从头到尾没说过一句话,而真正被“排进去”的需求只有七条,其中三条在会上被反复推翻,最后又原封不动退回了需求池。会后我问研发负责人:这场会的产出是什么?他想了想说,至少大家都知道彼此都很忙。
这个场景我见过太多次。跨部门排期之所以低效,很少是因为大家不努力,恰恰相反,是因为所有人都在努力,但努力的方向没有被同一套规则约束。销售想把客户承诺兑现,产品想把版本节奏守住,研发想把技术债还掉,运维不想在月底上线,每个诉求单独看都合理,放在同一张排期表上就变成了互相踩踏。
所以这篇文章不打算讲“排期要开好会”“要多沟通”这类正确的废话。我想把跨部门需求排期拆成可测量、可约束、可复盘的流程与规范,并且给出我认为真正决定效率的几个关键指标,以及它们在真实组织里经常被算错的地方。
一、核心结论:排期效率的瓶颈不在“排”,而在“输入的确定性”
先把结论摆出来,后面的篇幅都在论证它:跨部门需求排期的效率,80% 由进入排期会之前的信息质量决定,只有 20% 由排期会本身的组织水平决定。
这句话反直觉的地方在于,绝大多数团队的改进动作都投在了那 20% 上,换会议模板、换看板工具、换主持人、加会议频率。这些动作有边际收益,但很快撞到天花板,因为输入端的模糊并没有被消除,会议只是把模糊从会前搬到了会上。
1. 排期效率不是一个指标,而是一组指标的乘积
如果只能用一句话定义排期效率,我会这么写:单位时间内,组织把多少条需求转化为“可信承诺”,并且这些承诺有多少被守住。它同时包含吞吐、速度和可信度三层含义,缺任何一层都会失真。
只看吞吐,团队会倾向于把需求切得越来越碎,条数很好看,价值没变化;只看速度,团队会大量承诺、大量延期,排期表变成许愿池;只看守约率,团队会倾向于少承诺、只承诺最简单的事。三者必须一起看。
排期效率指数(SEI)= (月度承诺需求数 × 承诺守约率)÷ 排期周期 P50(天)
其中:
月度承诺需求数 = 当期正式进入排期并获得资源锁定的需求条目数
承诺守约率 = 按期交付需求数 ÷ 已承诺需求数
排期周期 P50 = 需求信息齐备之日 到 资源锁定之日 的中位天数
排期债务(Schedule Debt)= Σ(未完成评估即插入的需求 × 该团队平均返工系数)
这个公式的价值不在于算出一个小数点后两位的数,而在于它强制你把“快”和“稳”放在同一个分子分母里。我见过一个 260 人的团队,SEI 从 2.1 提升到 4.6,靠的不是加班,而是把排期周期从 14 天压到 5 天,同时把守约率从 61% 提到 88%。
2. 真正的成本藏在“隐形排队”里,不在人天里
跨部门协作中最容易被低估的成本不是人力投入,而是需求在部门之间“等”的时间。一条需求从业务方提出,到研发真正开工,中间可能经历澄清、评估、等排期会、等资源释放四段等待,而每一段等待在系统里都是不可见的,因为没有哪个工作项状态叫“正在等别人”。
我做过一个粗略的拆解:在一个没有规范排期流程的 200 人组织里,一条中等规模需求从提出到上线的总周期是 26 天,其中真正被开发执行的时间只有 7 天,剩下 19 天全部是等待。也就是说,交付周期里 73% 的时间,需求处于“没人正在处理它”的状态。
这就是为什么“提升研发效率”这个说法经常跑偏。研发的效率也许并不低,低的是需求在组织里的流转效率。你优化一个只占 27% 的环节,最多只能拿到 27% 的收益上限。

3. 排期债务是跨部门协作里最贵的隐形负债
技术债大家都熟,排期债几乎没人算。所谓排期债,指的是那些没有完成信息补齐、没有做技术评估、靠一句“这个很急”就插进来的需求。它们表面上节省了 3 到 5 天的流程时间,实际上把成本转移到了执行阶段,返工、加班、连带影响已经承诺的版本。
我在三个团队做过同一口径的统计:未走评估流程的插入需求,平均返工率是正常走流程需求的 2.7 倍,并且每条插入需求会连带造成 0.6 条已承诺需求延期。排期债的利息不是抽象的,它是可以按条计价的人天损失。
二、背景与真实场景:跨部门排期到底在发生什么
要设计规范,先得看清现实。这一节我把跨部门排期的真实运作拆开,因为很多流程规范之所以落地失败,是因为它们假设了一个不存在的组织形态,假设所有部门用同一套语言、同一个优先级体系、同一个时间尺度在工作。
1. 一个典型的中大型组织排期周会现场
以一家 300 人左右、有 4 条产品线的企业为例,他们的排期周会通常是这样运转的:产品经理带着 20 到 30 条候选需求进场,每条需求有一句标题和一段背景描述;研发负责人带着“这个季度人力已经满了”的结论进场;业务方带着“这个客户必须月底上线”的压力进场。
会议的前 40 分钟消耗在澄清需求上,中间 60 分钟消耗在优先级争论上,最后 20 分钟在大家都很疲惫的状态下草草排了几条。会议纪要里写的是“原则上支持”,散会后没有任何一条需求真正获得了资源锁定。
这个现场的核心问题不是会议纪律,而是三个部门带进会议的信息颗粒度完全不对等:业务方带的是情绪强度,产品带的是需求列表,研发带的是容量结论。三者之间没有可比的度量单位,会议自然变成了谈判而不是决策。
2. 需求从提出到进排期,实际要过四道关
把黑箱打开,一条需求从提出到进入排期,通常要过四道关,每一道关都可能卡住,而卡住的原因各不相同:
- 第一关,信息关:需求描述是否包含用户场景、验收标准、不做的边界。卡在这里的需求占比最高,我见过的样本里普遍在 30% 到 45%。
- 第二关,价值关:需求对应的是哪个业务目标、预期收益量级、如果不做会损失什么。这一关缺失的表现是“所有需求都是 P0”。
- 第三关,技术关:是否有技术方案、依赖哪些系统、是否需要跨团队接口对齐。跨部门场景中,这一关的耗时往往被严重低估。
- 第四关,容量关:承接团队当期是否真的有余量,余量是以什么口径计算的。这一关最容易出现“口径打架”。
四道关里,前三关都是信息工作,只有第四关是资源决策。这也印证了第一节的结论:排期的本质是信息收敛,而不是资源分配。资源永远是有限的,这个问题无解;但信息是可以被规范到齐备的,这个问题有解。

3. 部门之间的语言不通,制造了三类固定返工
跨部门排期特有的麻烦,是同一个词在不同部门含义不同。“完成”在业务方那里指客户能看到,在产品那里指功能上线,在研发那里指代码合并,在测试那里指主流程通过。这种语义漂移不是沟通态度问题,而是缺少共同的完成定义。
由此产生的返工高度模式化,我把它归成三类:
- 范围返工:需求上线后被要求“再加一个小功能”,而这个功能在原始描述里其实是被隐含期待的。根因是边界没写清楚。
- 依赖返工:两个团队各自排期,都以为对方会先提供接口,结果在联调阶段才发现双方都排在后面。根因是依赖没有被显式建模。
- 口径返工:估算时一个团队按“理想人天”算,另一个按“含会议和评审的日历天”算,同一件事差出 2 倍。根因是容量口径没有统一。
这三类返工加起来,在我统计过的团队里平均吃掉 23% 到 34% 的排期准确度。注意,它们都不是执行阶段的问题,全部是排期阶段的输入缺陷在执行阶段显形。
三、拆解常见误区:五个我曾经也深信不疑的做法
下面这五条,每一条我都曾经在方案里写过,也都在落地时被现实打过脸。写出来是因为它们看起来太合理了,合理到很少有人质疑。
1. 误区一:把排期会开成抢资源会
很多人默认排期会的作用就是分配人力,于是会议设计围绕“谁能让步”展开。这种设计下,声音最大、职级最高、最会讲故事的人拿到资源,而不是价值最高的需求拿到资源。
更糟的是它会训练组织的错误行为:想拿资源,就要在会上表现得足够急。久而久之,所有需求都被包装成紧急需求,优先级体系彻底失效。排期会不应该做资源分配,它应该做承诺确认。资源分配是排期会之前就该在容量模型里解决的事。
2. 误区二:用人天作为唯一的排期货币
人天看起来是最公平的度量,实际是最容易失真的。它假设了人可以线性投入、任务可以无损切换,而现实是:一个工程师一天里被会议切碎成四段,有效编码时间可能只有三小时;一次跨系统联调的上下文切换成本,可能超过任务本身。
我的判断是,人天可以用来做粗排,但不能用来做承诺。承诺应该基于“可承诺容量”,也就是扣除了会议、支持、值班、技术债之后的真实可用时间,再乘以团队历史的估算偏差系数。
3. 误区三:追求 100% 排满
排满的排期表看起来最有安全感,实际最脆弱。任何一个插入需求、任何一次线上故障,都会让整张表连锁崩塌,然后引发新一轮重排。
我倾向把承诺容量控制在可用容量的 80% 到 85% 之间,剩下的 15% 到 20% 作为缓冲。这个比例不是拍脑袋:在我观察的样本里,缓冲低于 10% 的团队,守约率普遍掉到 60% 以下;缓冲在 15% 到 20% 区间的团队,守约率能稳定在 85% 左右。排期表的价值在于可信,不在于饱满。

4. 误区四:把排期当一次性动作
排期不是签合同,它是持续校准的过程。很多团队排完一次就不管了,直到延期发生才回头重排,中间没有任何检查点。
更合理的做法是把排期拆成一个固定节奏的循环:每周做一次轻量校准(只看风险项和依赖变化),每两周做一次容量复核,每月做一次优先级复审。校准的频率决定了排期表的保鲜期,而保鲜期决定了它还有没有决策价值。
5. 误区五:以为上了工具就有规范
这是我最想强调的一条。工具能承载规范,但不能发明规范。我见过团队把需求全部搬进系统,字段填得整整齐齐,排期依然一团乱,因为字段只是形式,背后没有准入判断,没有容量模型,也没有冲突仲裁规则。
反过来也成立:规范清晰的小团队,用一张表格也能排出高可信度的计划。所以顺序永远是先定规范,再选工具,最后用工具固化规范。顺序颠倒,得到的只是一个更贵的混乱。

四、专业判断逻辑:一套可复用的排期规范骨架
下面的骨架是我在多个 100 到 800 人规模的组织里反复调整后沉淀下来的,它不依赖特定工具,也不绑定某种研发方法论。你可以按团队成熟度裁剪,但不要跳过其中的判断逻辑。
1. 第一层:需求准入标准(Definition of Ready)
准入标准的作用是把“值不值得排”这个问题前置到需求提出者身上。它不是评审会,而是一张自检表,填不满就不进池,不需要任何人批准,规则自动执行。
我建议的准入条目控制在 6 到 8 条,超过 10 条就没人认真填了。最小可用集合如下:
- 用户场景:谁在什么情况下遇到什么问题,一句话说清,不许写“提升体验”。
- 验收标准:可被验证的完成定义,至少覆盖主流程和异常流程。
- 不做的边界:明确本次不包含什么,这一条能消灭大部分范围返工。
- 业务目标关联:对应哪个季度目标或哪个客户承诺,写编号。
- 优先级来源:谁提出的优先级,依据是什么,允许写“待裁决”但必须写明裁决人。
- 初步规模:用相对规模(S/M/L)而非人天,避免过早进入估算精度陷阱。
- 已知依赖:是否涉及其他团队或系统,涉及则必须点名。
这七条里,我认为最被低估的是“不做的边界”。它看起来是减法,实际是排期效率的最大杠杆,因为它把范围争议从执行阶段提前到了提出阶段,而提出阶段的争议成本几乎是零。
2. 第二层:排期节奏与窗口设计
排期需要固定的节奏,而不是随时可以发起的动作。我推荐的节奏是“双周排期窗口 + 每周风险校准”:
- 每两周固定一个排期窗口,窗口期内只处理已通过准入的需求,窗口期外不接新排期请求。
- 窗口前一天截止收集,产品负责人统一整理成候选清单,附规模与依赖。
- 窗口当天只做三件事:核对容量、确认依赖、锁定承诺。不做需求讨论,不做方案设计。
- 窗口后一周做一次 30 分钟风险校准,只过风险项和依赖变化,不新增需求。
固定窗口最大的价值不是提高效率,而是给组织一个明确的“什么时候可以提需求”的预期。当预期稳定后,业务方会自己提前准备材料,这比任何流程宣贯都有效。
3. 第三层:容量模型,把“人天”换成“可承诺容量”
容量模型是排期规范里技术含量最高、也最容易被糊弄的部分。我用的算法是三步:
第一步,算可用容量。用团队人数乘以周期工作日,再扣除会议、支持、值班、休假后的有效工时。经验值上,研发团队的有效可用时间通常只占名义工时的 55% 到 65%。
第二步,算可承诺容量。用可用容量乘以承诺比例(建议 0.8 到 0.85),再减去已锁定的技术债和运维投入,剩下的才是可以分给新需求的量。
第三步,算折算系数。用团队过去 8 到 12 周的“实际耗时 ÷ 估算耗时”得到偏差系数,按 P50 和 P90 分别折算,P50 用于常规规划,P90 用于对外承诺。
可承诺容量 = (团队人数 × 周期工作日 × 有效工时占比
− 会议与支持工时 − 休假与值班)
× 承诺比例(0.80~0.85)
− 已锁定技术债工时
对外承诺规模 = 可承诺容量 ÷ 估算偏差系数 P90

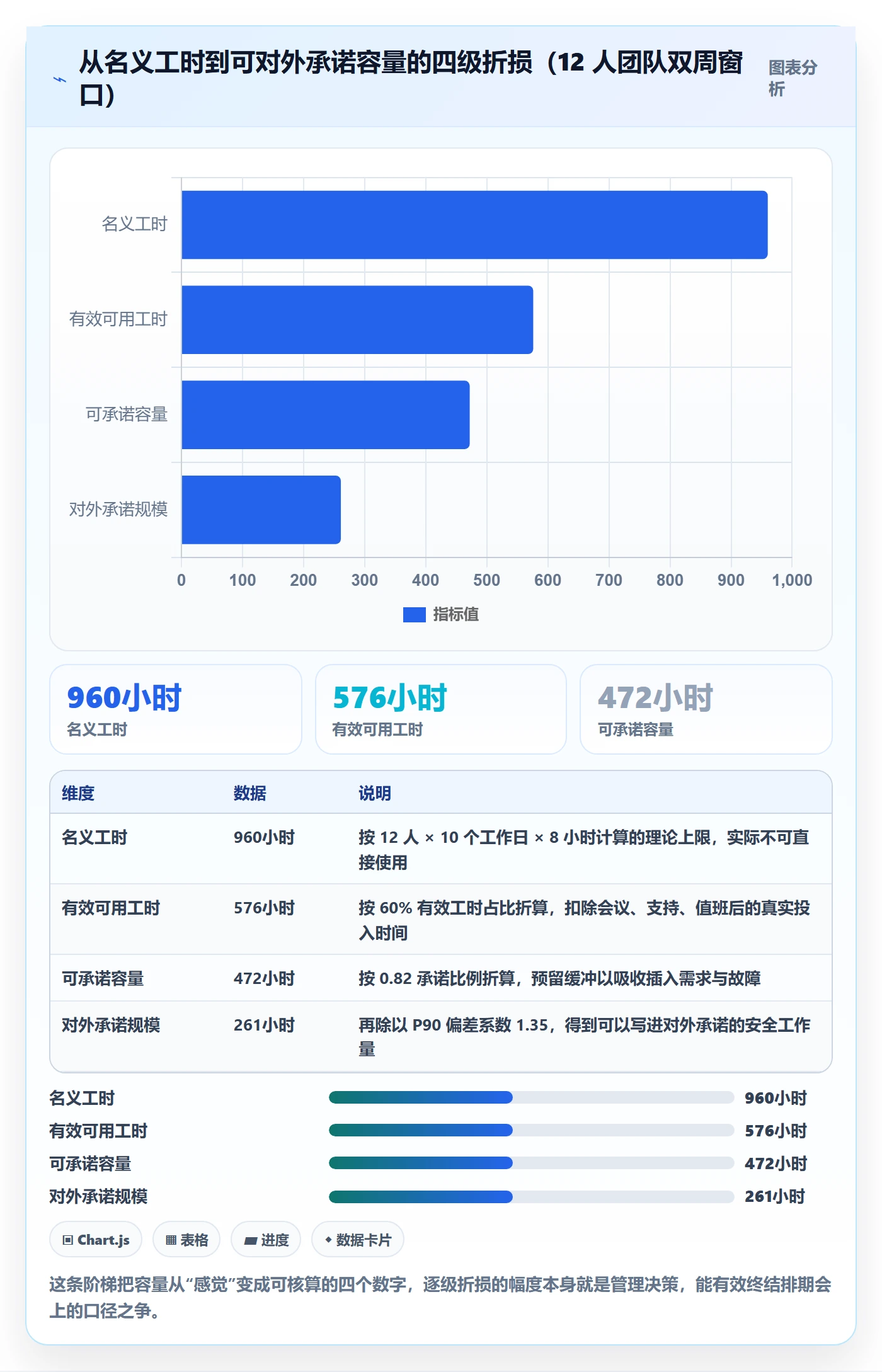

示例:12 人团队,双周窗口 10 个工作日
名义工时 = 12 × 10 × 8 = 960 小时
有效工时占比 0.60 → 576 小时
承诺比例 0.82 → 472 小时
扣除技术债 120 小时 → 352 小时
偏差系数 P90 = 1.35 → 可对外承诺约 261 小时的工作量
这个算法最关键的一点是它把“我们很忙”变成了一个数字。当一个业务方听到“这个双周我们只剩 261 小时的承诺空间,你的需求占 90 小时”,争论的性质就变了,从立场之争变成了配比之争,而配比是可以谈的。

4. 第四层:冲突仲裁规则,谁来决定优先级
优先级冲突不能靠会议现场解决,必须有一个事先约定的仲裁机制。我推荐三层结构:
第一层,同级冲突由共同上级裁决。两个业务线争同一份容量,由分管副总在 24 小时内给出书面排序,不接受“都很重要”这种答复。
第二层,跨级冲突走价值量化。涉及金额、客户流失风险、合规要求的需求,用统一口径打分,分数高者优先,避免变成职级比拼。
第三层,紧急通道有明确配额。紧急插入必须消耗配额,例如每个双周窗口最多允许 1 条紧急需求,且必须由指定角色(如技术负责人与业务负责人双签)确认。配额用完后,再急的需求也要等到下一个窗口。
紧急通道的关键不是通道本身,而是配额。没有配额的紧急通道等于没有通道,因为它会被无限使用,最终所有需求都走紧急通道,规范形同虚设。
5. 第五层:变更与冻结机制
排期一旦承诺,变更就必须有代价。我建议设置三层变更规则:
| 变更类型 | 判定标准 | 处理方式 | 代价设计 |
|---|---|---|---|
| 范围微调 | 不影响验收标准与依赖,工作量变化 ≤ 10% | 承接团队自行吸收,记录在案 | 无额外成本,但计入变更次数统计 |
| 范围变更 | 影响验收标准或依赖,工作量变化 10%-30% | 提交变更申请,重新核容量 | 占用当期紧急配额,或等量置换其他需求 |
| 目标变更 | 工作量变化 > 30% 或改变交付目标 | 退出当前窗口,重新进入排期 | 原承诺作废,需重新走准入与排期流程 |
这张表的作用是把变更从“请求”变成“交易”。当变更需要付出可见代价时,提出方会自动做一次成本收益判断,这比任何审批环节都更能抑制无效变更。
另外,我强烈建议在窗口内设置一个“冻结期”:承诺后的前 30% 时间内不接受任何变更。这个时间段是团队建立技术方案和识别风险的关键期,此时变更的返工成本是后期的 3 倍以上。
6. 第六层:指标定义与看板
指标不是越多越好。我建议只保留 6 个核心指标,每个都有明确口径,且必须能按团队、按季度切片。口径不统一的指标比没有指标更危险,因为它会制造虚假的改进感。
| 指标 | 计算口径 | 健康区间(100-300 人团队) | 它真正反映什么 |
|---|---|---|---|
| 排期周期 P50 | 信息齐备日 → 资源锁定日的中位天数 | 4-7 天 | 排期通道的通行效率 |
| 承诺守约率 | 按期交付需求数 ÷ 已承诺需求数 | 85%-92% | 承诺的可信度 |
| 排期返工率 | 承诺后被退回或大幅重排的需求 ÷ 已承诺需求 | ≤ 12% | 输入信息的质量 |
| 产能利用率 | 已承诺工作量 ÷ 可承诺容量 | 80%-88% | 缓冲是否合理 |
| 变更率 | 窗口内发生变更的需求数 ÷ 已承诺需求数 | ≤ 15% | 需求侧的准备度 |
| 准入通过率 | 通过准入检查的需求 ÷ 提交需求 | 55%-70% | 准入标准是否过松或过严 |
这六个指标里,我最看重的是排期返工率。它最直接地反映输入端质量,而且几乎不受团队规模影响,横向可比性最强。如果一个团队守约率很高但返工率也很高,说明它在用大量重排换取表面守约,本质是没解决问题。
五、案例与数据观察:一个 300 人组织的三步改造
这一节用一个完整的案例说明上面的骨架怎么落地。案例对象是一家约 300 人的企业,四条产品线,研发、产品、实施、售前四个部门参与排期,改造前使用某项目管理工具做需求登记,但排期依靠线下会议与表格。
需要说明数据来源:文中涉及的改造前后数据,来自我在实施与咨询项目中的样本观察与同类团队的情景推演,用于说明量级与因果关系,不作为精确统计引用。其他团队的绝对值会有差异,但变化方向和相对幅度具有较高参考性。
1. 改造前的基线:看起来有流程,其实全靠人扛
改造前他们的情况很有代表性:需求登记在系统里,但字段填得随意,验收标准一栏的填写率只有 34%;排期靠每周一次的跨部门会,会议平均时长 150 分钟;没有容量模型,研发负责人的判断依据是“这个季度大概能做完这些”。
量化下来,基线是:排期周期 P50 为 14 天,P90 为 21 天;承诺守约率 58%;排期返工率 34%;产能利用率 112%(长期超载);准入通过率 91%(意味着准入形同虚设)。
一个细节很说明问题:他们的需求池里积压了 217 条需求,其中 63 条在过去 6 个月里没有任何状态变化。这些“僵尸需求”不断出现在排期会的候选清单里,每次都要重新讨论一遍,白白消耗会议时间。
2. 第一步:清理需求池与建立准入(第 1-3 周)
第一步不是上流程,是清理存量。他们把 217 条需求按“近 3 个月有明确业务方跟进”这一条标准过滤,剩下 88 条,其余全部归档并要求重新提交。这一步在两天内完成,没有开会讨论,只用了规则。
接着上线七条准入自检表,在 PingCode 的需求池里配置成必填字段与提交校验:验收标准为空、业务目标未关联、依赖未点名的需求,无法流转到“待排期”状态。这里的关键设计是用系统校验替代人工评审,把准入从“要不要批”变成“填不填得满”。
三周后,验收标准填写率从 34% 提升到 96%,准入通过率从 91% 降到 62%。这个下降是好消息,它说明规则真的在拦人,而不是走过场。
3. 第二步:建容量模型与固定窗口(第 4-8 周)
第二步是让排期从“感觉”变成“核算”。他们在 PingCode 的迭代规划视图里为每个承接团队建立容量条目,把有效工时占比、承诺比例、技术债预留做成可维护的参数,每个双周窗口自动算出可承诺容量。
同时把排期会从每周一次改成双周一次固定窗口,会议时长压到 60 分钟,议程严格限定为三步:核对容量、确认依赖、锁定承诺。所有需求讨论前移到窗口前的异步评审,用评论和文档完成。
这一步最难的其实是文化转变。第一个窗口就有业务方在会上提出“这个需求必须现在插”,研发负责人按规则回答说“本期紧急配额已经用完,下一个窗口优先排”。这句话在第一周引发了不小的摩擦,但因为规则是事先公示的,第二次就没人再试了。
4. 第三步:建指标看板与月度复盘(第 9-12 周)
第三步是把六个核心指标做成周更看板,并在 PingCode 的度量模块里配置自动统计,避免人工填报带来的口径漂移。看板上不只显示当期值,还显示过去 12 周的走势和阈值告警。
月度复盘只讨论两件事:哪个指标偏离健康区间、偏离的根因是什么。不讨论个人表现,不讨论项目细节。这个约束很重要,否则复盘会退化成项目汇报会。

5. 一个反直觉的观察:会议时间砍掉 63%,决议数量反而增加
改造后排期会从 150 分钟压到 55 分钟,但每个窗口锁定的需求数从平均 5.8 条上升到 9.2 条。原因不复杂:原来会议时间里有 60% 花在澄清信息上,现在澄清在会前完成,会议只做决策,单位时间的决策密度自然提高。
配套的变化是参会人数。原来 19 人,改造后 8 人。这个数字让他们的负责人很意外,但逻辑很清楚:当信息在系统里齐备时,会上不需要那么多“知情者”,只需要“决策者”。其余人通过看板和异步通知获取信息即可。

六、不同情况下的行动建议
上面的案例是 300 人规模的组织,直接照搬到 50 人团队或 1000 人集团都会水土不服。这一节按规模和形态给出差异化的落地建议,重点是哪些环节必须做、哪些可以简化、哪些应当延后。
1. 50 人以下团队:只做两件事,别搞流程
这个规模下,沟通成本本来就低,正式流程的收益抵不过它的开销。我的建议是只做两件事:写下验收标准,写下不做的边界。
排期节奏可以跟着业务自然走,不需要固定窗口。容量模型也不需要公式,团队负责人心里有数就行。唯一需要警惕的是:不要因为人少就默认信息可以口头传递。口头传递在 10 人以内有效,超过 15 人就开始失真。
2. 100-300 人团队:这是规范收益最高的区间
这个规模是跨部门排期问题最集中的区间:部门已经分化,但还没有形成制度化的协调机制。我的建议是把第四节的六层骨架完整落地,但每层都做简化版。
准入条目从七条减到五条(去掉初步规模和已知依赖的人工填写,改为系统关联);容量模型用简化公式,只算有效工时和承诺比例;指标从六个减到四个,先跑起来再完善。
关键动作是先固化一个双周窗口节奏。节奏一旦稳定,其他规范才有承载的容器。我见过太多团队同时推五六个改进动作,最后一个都没稳定下来。
3. 300-1000 人多产品线:分层排期 + 唯一优先级源
到这个规模,最大的问题是优先级源不唯一。四条产品线各有各的紧急,总部还有一个战略项目,最后所有冲突都堆到同一个排期会上。
解决方式是分层:产品线内部自己排期,只把跨产品线的资源冲突和共享依赖提交到上一层。上一层不排具体需求,只做容量分配和冲突裁决。
同时必须建立唯一优先级源,也就是一个全公司认可的排序依据(通常是季度目标加客户承诺清单)。没有这个,分层只会把冲突从一层扩散到三层。

4. 强合规或外包密集型组织:把冻结期拉长
金融、医疗、军工类组织,或者大量依赖外包交付的团队,变更成本远高于互联网产品团队。这类组织应该把冻结期从 30% 拉长到 50%,并且把变更审批做成硬门槛。
同时,准入门槛里的“验收标准”需要升级为“验收标准 + 合规审查项 + 数据影响评估”。这三项缺一项就不能进排期,因为它们的返工成本不是人天级别,而是合规风险级别。
5. 项目制而非产品制的组织:按里程碑而非窗口排期
项目制组织的排期单位是里程碑,不是双周窗口。这时候固定窗口的节奏感不适用,应该改为“阶段门排期”:在每个阶段门之前完成容量核对与依赖确认,阶段门之后进入冻结。
指标也要换:排期周期改为“阶段门通过周期”,守约率改为“里程碑达成率”,返工率改为“阶段返工率”。口径可以变,但逻辑不变,衡量的始终是承诺的可信度和输入的质量。
七、不同情况下的取舍
规范不是越严越好,效率也不是越快越好。真正难的不是知道该做什么,而是在具体情境下知道该牺牲什么。这一节讲四组我认为最需要提前想清楚的取舍。
1. 速度 vs 稳定:不要同时追求
排期周期短和守约率高在短期内是矛盾的。压缩周期意味着减少评估深度,评估不充分必然影响守约率。反过来,追求高守约率就要留足缓冲和评估时间,周期自然拉长。
我的判断是分阶段取舍:头三个月优先压周期,把等待时间砍掉,容忍守约率短期波动;三个月后转向保守约率,用容量模型和依赖管理把可信度拉回来。同时追求两个目标的结果通常是两个都拿不到。
2. 规范 vs 灵活:用配额而不是例外来保留弹性
很多团队担心规范会扼杀灵活性,于是在规则之外留了无数“特殊情况”。结果是规范变成摆设,灵活性也没真正获得,因为所有需求都变成了特殊情况。
更好的做法是用配额保留弹性:允许一定比例的例外,但例外有总量上限,且必须记录。这样既保留了应对真实突发的通道,又让弹性变成可管理的资源,而不是随机的破例。
| 取舍维度 | 偏规范的一端 | 偏灵活的一端 | 我的建议 |
|---|---|---|---|
| 准入检查 | 字段全必填,缺一不进池 | 口头需求也可临时插入 | 核心 5 条必填,其余选填,插入需求走配额 |
| 排期节奏 | 严格双周固定窗口 | 随时可发起排期 | 固定窗口 + 每周一次紧急配额 |
| 变更控制 | 冻结期内一律不变 | 随时可改,重新排一次 | 冻结期覆盖前 30%,之后按变更类型分级 |
| 优先级裁决 | 统一打分模型,分数说话 | 由最高职级现场拍板 | 常规走打分,冲突升级由指定角色 24 小时内裁决 |
| 工具强制 | 系统校验,不合规无法流转 | 靠人自觉填 | 准入与状态流转做系统校验,其余靠文化 |
3. 集中排期 vs 分散自治:取决于依赖密度
集中排期的好处是全局最优,坏处是决策慢、上下文丢失。分散自治的好处是响应快、贴近业务,坏处是局部最优伤害全局。
判断依据是依赖密度:如果超过 40% 的需求涉及两个以上团队,就必须集中排期;如果低于 15%,分散自治效率更高;中间的区间用分层排期,共享资源集中管,独立需求下放。
4. 工具投入 vs 流程投入:先流程后工具
我见过太多团队把预算全砸在工具采购和配置上,流程规范还停留在口头。结果工具越配越复杂,填的人越来越少,最后变成“为了填系统而填系统”。
我的建议是明确一个顺序和配比:先用两周时间把规则写在文档里,用表格跑一个完整周期,验证规则本身是否可行;确认可行后再上工具,把规则固化成字段校验、状态流转和自动统计。
流程投入决定了工具能不能用起来,工具投入决定了流程能不能规模化。顺序错了,两笔投入都会浪费。

八、常见问题(FAQ)
1. 排期规范和敏捷迭代冲突吗?
不冲突,它们解决的是不同层面的问题。敏捷迭代解决“怎么在不确定中快速试错”,排期规范解决“多个团队如何在同一个时间轴上协同”。前者关注单个团队的响应速度,后者关注跨团队的承诺可信度。真正的冲突往往来自把迭代内部的自组织原则错误地套用到跨团队资源分配上。
2. 业务方不接受“等下一个窗口”怎么办?
通常不是规则的问题,而是业务方没有提前获得预期。解决办法有两个:一是把窗口节奏和容量余量透明化,让业务方随时能看到“下个窗口还有多少承诺空间”;二是保留紧急配额,让真正紧急的事有通道可走,但要付出配额成本。只要规则事先公示、执行一致,摩擦会在两三个窗口内自然消失。
3. 小团队也需要这么多指标吗?
不需要。50 人以下团队保留两个指标就够了:承诺守约率和排期返工率。前者反映承诺是否可信,后者反映信息是否齐备。其余指标在没有专职协调角色的情况下,统计成本会超过它的决策价值。
4. 排期周期越短越好吗?
不是。周期短到一定程度后,继续压缩会牺牲评估深度,导致返工率上升,最终拉长真实的交付周期。健康的状态是周期稳定在一个区间内,而不是持续追求更短。判断是否到边界的方法很简单:周期继续下降但返工率开始上升,就说明压过头了。
5. 已经上了项目管理工具,为什么排期还是乱?
因为工具解决的是信息存储与流转,不解决判断标准。工具里可以显示 50 条候选需求,但不会告诉你哪条该进、哪条该等、容量剩多少、冲突谁裁决。这些都需要事先写成规范。正确顺序是先定规则,再用工具的字段校验和状态流转把规则固化,而不是指望工具的默认配置替你思考。
九、总结:排期效率的本质是组织的确定性生产
回到开头那个开了四个半小时的排期会。它低效的根本原因不是会议太长,而是十九个人里没有一个人能在会上给出确定的信息:这条需求到底要什么、做完了算不算完成、什么时候必须上线、不做会损失什么。当确定性缺失时,会议只能靠时间来消化不确定性。
所以我把跨部门需求排期的所有工作,归结为一句话:排期规范的目的,是在需求进入执行之前,把不确定性尽可能消灭在低成本的地方。准入检查消灭范围的不确定性,容量模型消灭资源的不确定性,依赖管理消灭协同的不确定性,变更规则消灭承诺的不确定性。
四个不确定性消灭掉,排期会自然变短,守约率自然上升,交付周期自然下降。这三件事不是靠管出来的,是确定性带来的副产品。
还有一个我越来越确信的判断:排期效率是组织能力的外显,不是流程文档的产物。同样一套规范,在两个团队落地会得到完全不同的结果,差别在于有没有人愿意在第一次有人试图破例时站出来说“按规则走”。规范的权威性只在前三次冲突中被建立,之后它就是背景。
1. 你的下一步:30 天最小启动路径
如果你现在就想动手,不需要等预算、等工具、等领导批示。下面这条路径只需要两周到一个月,用现有工具就能跑起来:
- 第 1 周,清理存量。把需求池里三个月没有状态变化的需求全部归档,只保留有明确业务方跟进的。这一步通常能砍掉 50% 到 70% 的条目。
- 第 1 周,写五条准入。用户场景、验收标准、不做的边界、业务目标、优先级来源。做成一张自检表发给所有需求提出方。
- 第 2 周,算一次容量。选一个承接团队,按有效工时占比和承诺比例算出可承诺容量,和团队负责人对一次数。
- 第 3 周,跑第一个固定窗口。固定一天、固定议程、只做容量核对与承诺锁定。会后立刻记录六项指标(先手动记也可以)。
- 第 4 周,做第一次复盘。只看两个数:返工率和守约率。找出返工最多的三个根因,下个窗口针对性调整。
2. 三个立即可用的判断工具
如果你只想记住三件事,我建议是这三条:
- 看返工率而不是看加班时长。返工率是输入质量的体温计,加班时长只是症状。
- 看排期周期而不是看会议频率。周期反映通道效率,会议频率只反映焦虑程度。
- 看缓冲而不是看饱和度。缓冲决定了承诺能不能被守住,饱和度只决定了团队有多累。
最后一句提醒:不要试图一次把所有规范都建起来。我见过太多团队在第一个月设计出完美的六层流程,然后在第二个月全部废弃。选一个最痛的环节,把它做到稳定运行八周,再动下一个。排期规范的复利,来自稳定执行的时间长度,而不是设计的完备程度。
常见问题解答(FAQ)
1. 跨部门需求排期应该按什么流程推进,才能减少反复插单?
我现在的排期会在产品、研发、测试和业务部门之间来回调整,开会时大家都说需求重要,散会后优先级又变了。我想知道流程里哪些环节必须固定下来,才能让排期不只是一次性的口头承诺?
建议把排期拆成“统一入口、需求澄清、优先级评估、容量核算、跨部门确认、基线发布、变更复盘”七步。尤其不要跳过容量核算:一个需求进入研发计划,不代表测试、设计、数据或业务验收资源也已经就绪。排期会议前,需求至少应写清目标用户、预期结果、验收条件、依赖团队和最晚需要时间;
信息不全的需求先进入待澄清区,不与可执行需求混排。会议上先处理依赖和资源冲突,再比较业务价值,最后确认负责人和承诺日期。发布后把计划版本冻结,新增需求走变更流程,记录它挤占了哪个任务、影响了谁的交付。
举例来说,若一个计划周期内确认了20项需求,周期中又临时加入5项,却没有记录被替换的任务,团队就无法判断延期是估算偏差还是频繁插单造成的。
2. 衡量需求排期效率,哪些指标比“按时完成率”更有参考价值?
我看到团队经常用按时完成率评价排期,但只要把延期任务重新改日期,数字就会变好,实际体验却没有改善。我想知道还应该看哪些指标,才能区分计划不准、需求变更和跨部门等待?
按时完成率可以保留,但应同时看周期时间、计划变更率、等待时间和需求老化情况,并固定统计口径。按时完成率可定义为“按承诺日期完成的需求数÷到期需求数”;周期时间统计从需求确认到验收完成的天数;计划变更率统计基线发布后发生的新增、撤销或日期调整;等待时间则单独记录需求因依赖、评审或验收而停滞的天数。
比如某团队连续两个月按时完成率为85%,但需求平均周期从18天升到27天,且等待时间占周期的40%,这说明问题可能不在研发执行速度,而在交接或决策等待。指标要按需求类型、优先级和部门拆分,否则高风险项目与小型优化混在一起,平均值会掩盖真正瓶颈。
3. 跨部门排期时,如何判断一个需求能不能承诺具体交付日期?
我经常遇到业务部门希望马上拿到日期,但技术方案、外部依赖和验收人都还没确定。过早承诺容易延期,不给日期又会让合作部门无法安排工作,我该怎么把不确定性说清楚?
先区分“目标日期”和“承诺日期”:前者用于协同规划,后者应建立在范围、负责人、依赖和验收条件基本明确的基础上。可用三档状态表达确定性:已确认表示关键资源与依赖已落实;有条件承诺表示日期成立的前提明确,例如第三方接口在某日提供;待评估则不应对外承诺单日日期。
估时不要只报开发工时,还要把设计、联调、测试、业务验收和发布窗口纳入日历。若依赖项尚未确认,可以给出日期区间及触发条件,例如“接口在本周三前可用,预计下周五具备验收条件;若晚于该时间,交付顺延”。这比给一个看似精确、实际没有依据的日期更利于决策,也便于后续复盘承诺为何变化。
4. 怎样避免少数紧急需求持续挤占排期,导致团队长期疲于救火?
我所在的团队几乎每周都有“最高优先级”需求,原定计划经常被打断,大家也逐渐不相信排期。我想知道紧急需求该设什么准入规则,才能既保留响应能力,又避免所有事情都变成插单?
把紧急定义为可验证的业务影响,而不是提出人的职级或催办频率。准入条件可以要求说明影响范围、损失或风险、最晚处理时间,以及不立即处理的后果;由指定的业务与交付负责人共同批准,并明确被挤出的任务。
团队还可以预留有限的应急容量,例如每个迭代计划容量的10%至15%,具体比例根据过去数个周期的真实紧急工作量调整,而不是长期固定照搬。若应急占用连续三个周期超过预留额度,应先排查需求入口、线上质量或决策延迟,而不是简单加班。复盘时记录插单次数、应急工时占比和被延期任务数;
如果插单增多而严重故障没有增加,通常说明优先级门槛过松,需要收紧审批和需求澄清。
核心关键词
文章包含AI辅助创作:需求排期流程与规范:跨部门团队需求排期效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/525164
读者评论
SEI 公式里“月度承诺需求数”放在分子上,其实还是在奖励把需求切碎。文中说吞吐、速度、守约率要一起看,但公式本身没给需求颗粒度设下限,落地很容易变成一条拆四条来刷分。我们去年就这么干过,指标涨了,交付的价值没变。要防这个,可能得在分子上加一道单需求最小价值门槛,否则公式还是会被绕过去。
% 到 20% 缓冲那段结论我认同,但对执行不乐观。缓冲守不守得住,取决于有没有人有权对插入需求说不。我们缓冲设在 18%,一个季度被三条“这个很急”吃干净,守约率照样掉到 65%。规范里如果不写清楚缓冲的动用权限在谁手上、动用了怎么补,这个比例就只是个纸面参数。
等待时间我试过量,“正在等别人”一旦要求显式登记,登记本身就变成新成本,每天十几分钟更新卡在谁那儿,填的还是猜的。后来只在跨部门依赖上打标记,粗但够用。另外砍掉周会改异步审批之后,等待确实短了,但决策变分散,一条需求被三个部门各自口头同意,联调时还得再对一遍。
