开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

去年我陪一家做制造业 MES 实施的团队复盘他们延期最严重的一个项目:合同签订时承诺 4 个月上线,实际做了 7 个半月。项目经理想证明"是开发太慢",于是把工时表导出来做了透视。结果很意外,开发编码只占了总工期的 41%,剩下 59% 分散在等待客户确认、数据准备、需求返工、环境搭建和跨部门协调上。真正的问题不在开发速度,而在排期时压根没把"不写代码的时间"排进去。

这件事基本概括了实施团队需求排期的核心困境:大家排的是"要做什么",而真正决定交付周期的,是"会卡在哪"。这篇指南我不打算讲甘特图怎么画,而是把我这几年在几十个交付团队里反复验证过的一套判断逻辑摊开讲,从需求切片、估算校准、容量测算、缓冲设计,到承诺口径和滚动校准,每一步都给出可执行的动作和我会做的取舍。

一、先给结论:需求排期的本质是管理不确定性

很多团队把排期当成一道数学题:需求总量除以人均产能,得出工期。这个公式在制造业流水线上成立,在软件实施交付里几乎必然失效。原因很简单,实施交付的输入是不确定的(客户需求和现网环境随时变),输出是不确定的(集成联调经常超出预期),执行者也是不确定的(一个人同时支援三个项目)。在一个输入端就不确定的系统里追求精确的除法结果,本身就是方法论错误。

1. 结论一:排期管的是约束,不是时间

我判断一个排期是否专业,第一个看的是它有没有写清楚约束条件。同样的 20 人天工作量,在"客户能当天确认"和"客户平均 4 天回一次"两种约束下,交付周期可以差出 3 周。如果你的排期表里只有"开始日期,结束日期,负责人"三列,那它记录的是愿望,不是计划。

专业的排期至少要说清四类约束:需求确认的响应时效、环境与数据的就绪时间、关键人员的可用窗口、以及外部依赖的交付节点。这四项不确定,工期就永远算不准。

2. 结论二:实施团队的真实成本在等待与返工,不在编码

我跟踪过一批实施交付项目的工时分布(样本来自 6 家 80-300 人规模的实施服务商,共 43 个项目,2023-2024 年数据),有效开发与配置时间的占比中位数只有 48%。这意味着一个号称"3 个月工期"的项目,真正在产出代码和配置的时间大约 6 周,其余时间都在流转。

所以优化排期的第一个杠杆不是让开发更快,而是压缩需求在流转环节的停留时间。这一步的投入产出比,通常是提升开发效率的 3-5 倍。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

3. 结论三:可排期的最小单元是"可验收切片",不是需求条目

需求条目是业务语言,切片是交付语言。"支持多级审批"是一条需求,但它可能包含流程配置、条件分支、移动端适配、历史数据兼容四个部分,其中前两个一周能做完,后两个要一个月。如果你按整条需求估 30 人天、排 6 周,那么在第 5 周之前,这个项目在排期表上的进度永远是"进行中",风险完全不可见。

我的经验是:任何超过 10 人天的需求条目,排期前必须切片。切片的标准不是"功能模块",而是"客户可以独立验收的一个完整价值片段"。这个标准很苛刻,但它直接决定了排期的可见性。

4. 结论四:对内承诺节点,对外承诺区间

这是我最坚持的一条。对内部团队,你要承诺的是明确节点(本周五完成接口联调),因为节点驱动执行;对客户和上级,你要承诺的是带概率的区间(80% 概率在 6 月 20 日前上线,95% 概率在 7 月 5 日前),因为外部承诺一旦变成单点日期,就会倒逼内部压缩缓冲、隐藏风险。

把单点日期当承诺,是所有"越做越延期"项目的共同起点。第一次延期时团队还会紧张,第三次延期之后就变成了常态。

5. 结论五:排期的价值来自"偏差被看见",不是"计划被做对"

排期做出来一定会偏,这不重要。重要的是偏差出现的第一天有没有人知道。一个每周重算、偏差可见的粗糙排期,价值远高于一个精心制作、三个月不更新的完美甘特图。

我评估排期机制是否健康,只问一个问题:如果某个需求今天卡住了,明天早上谁会发现、通过什么方式发现?如果答案是"下周例会",那这套机制基本等于没有。

二、真实场景:为什么排得漂亮、做得崩溃

我在实际交付里见过太多"排期表看起来很专业,执行起来全线崩溃"的项目。它们的失败路径高度相似,但触发场景各不相同。先分清你处在哪种场景,再谈方法才有意义。

1. 三种典型交付场景,排期逻辑完全不同

第一类是项目制定制交付。一个客户、一份合同、一套定制方案,需求在合同附件里基本固定,但执行中会被不断追加。这类项目的排期核心是范围控制与变更计价,工期本身反而是次要的。

第二类是产品化标准实施。同一套产品复制到不同客户现场,配置为主、开发为辅。这类项目的排期核心是模板复用率与实施工时基线,第一个客户做 60 天,第二十个客户应该做到 25 天,如果做不到,说明实施过程缺乏沉淀。

第三类是混合交付,也是中大型实施团队最常见的形态:标准产品 + 客户定制 + 历史系统对接。这类项目的排期最难,因为标准部分的工期稳定、定制部分工期极不稳定,两者混在同一张排期表上,会被稳定的部分掩盖掉不稳定部分的风险。

场景类型 排期核心矛盾 最该盯的指标 典型排期周期
项目制定制交付 范围蔓延 vs 合同工期 变更单数量、变更工时占比 按月里程碑排期
产品化标准实施 客户差异 vs 模板复用 单客户实施工时、模板复用率 按周阶段排期
混合交付 稳定部分掩盖不稳定部分 定制需求占比、定制需求周期 双层排期(里程碑+迭代)

2. 我亲历的三次排期翻车

(1)第一次翻车:把"人天"当成"产能"

那是 2021 年的一个零售客户项目,团队 8 个人,我按每人每天 8 小时、每月 21 个工作日算,得出月产能 1344 小时,然后心安理得地排满了 1200 小时的需求。结果第一个月实际产出不到 700 小时。

差在哪里?会议、日常支持、线上问题处理、请假、跨项目支援,这些吃掉了一半以上。后来我建立了"有效专注系数"这个概念,实际测算下来,实施团队的这个系数通常在 0.55-0.65 之间。也就是说,名义 8 小时的工作日,真正能用于计划内任务的只有 4.4-5.2 小时。

(2)第二次翻车:把需求清单当成了需求

客户给了一份 137 条的需求清单,我们照单排期,估了 4 个月。做到第 2 个月才发现,其中 30 多条是"期望"而不是"必须",另外 40 多条互相重叠。真正要做的大约 70 条,但没有一条写清楚了验收标准,于是每一条都要重新澄清一遍。

这次教训让我形成了固定动作:排期前必须完成需求清洗,清洗掉的条目要写清楚理由并让客户签认。不做这一步,排期就是在给一份模糊文档估工期。

(3)第三次翻车:一次成型的大计划

一个 6 个月的项目,我在启动会上交了完整的 6 个月排期表,精确到周。前 8 周执行得很好,第 9 周客户组织架构调整,对接人换了两轮,整个排期彻底作废。但因为"表已经发出去了",团队还在按旧表执行,直到第 14 周才正式重排。

这中间浪费的 6 周,全部来自一个心理惯性:不愿承认计划已经失效。后来我把"排期失效的判定条件"写进流程,比如关键依赖延迟超过 5 个工作日、变更工时累计超过计划 15%,触发即重排,不需要任何人拍板。

3. 一个被普遍忽略的数据:需求在流转中停了多久

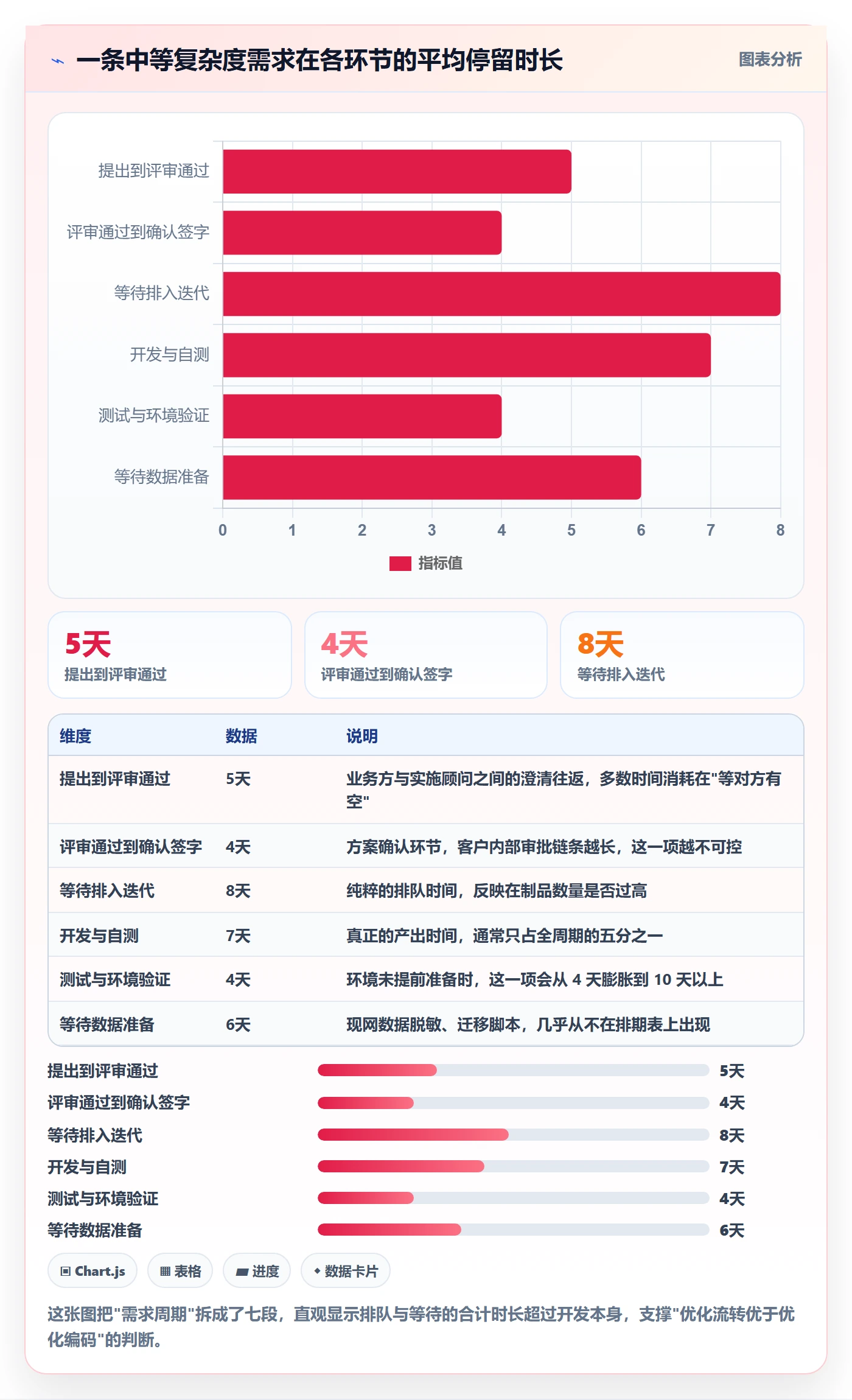

我在多个团队推行过一个简单度量:给每条需求打上状态流转时间戳,算出它在每个状态停留了多久。结果高度一致,需求在"待评审""待确认""待排期"这三个状态上的停留时间,往往超过它在"开发中"的时间。

某 150 人规模的实施团队,2024 年上半年的数据显示:一条中等复杂度的需求,从提出到上线平均 34 天,其中开发测试只有 11 天,评审与确认 9 天,排队等排期 8 天,等待环境与数据 6 天。开发团队看到的"需求不多",和客户感受到的"响应很慢",其实是同一件事的两面。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

4. 变更从哪里来,决定了你该在哪里设防线

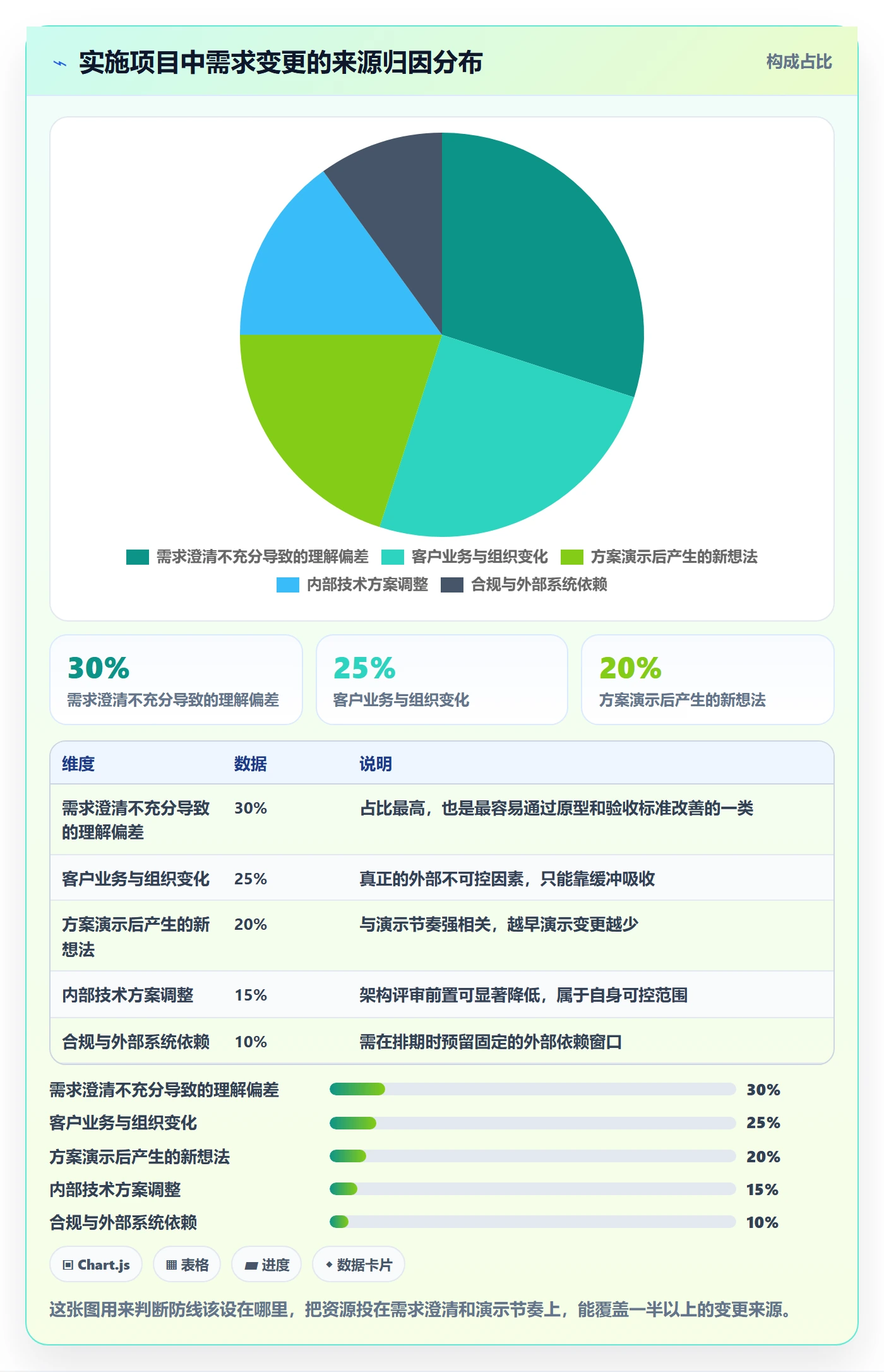

大多数团队把变更当成不可抗力,但实际上变更的来源分布相当稳定。我在十几个项目里做过归因,大致是:客户业务变化约占 25%,需求澄清不充分导致的"理解偏差"约占 30%,方案演示后客户产生的新想法约占 20%,内部技术方案调整约占 15%,合规与外部依赖约占 10%。

这个分布最关键的信息是:真正不可控的变更只有约 35%(业务变化 + 合规),剩下 65% 是流程可以改善的。理解偏差靠需求切片和原型确认解决,新想法靠演示节奏管理和变更计价解决,技术方案调整靠架构评审前置解决。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

三、拆解五个最常见的排期误区

讲完场景,我想先把误区摊开。因为这些误区不是"做得不够好",而是"方向做反了",方向错了,后面所有努力都是加速跑偏。

1. 误区一:按名义工时计算产能

这是最普遍也最致命的一个。名义工时是理论最大值,产能是可持续产出值,两者之间隔着会议、支持、请假、上下文切换。我见过一个团队把产能算到 95%,结果每个迭代都完不成,最后得出结论"团队执行力不行",其实是排期从一开始就超配了 40%。

我的做法是:产能 = 名义工时 × 有效专注系数 × 可用率。有效专注系数按团队实测(一般 0.55-0.65),可用率扣除请假、培训、跨项目支援(一般 0.85-0.92)。两个系数一乘,20 人的团队月产能从 3360 小时降到大约 1900 小时。这个数字不好看,但它能完成。

2. 误区二:用"顺利情况"做估算

人做估算时天然乐观。问一个开发"这个接口对接要多久",他会默认对方接口文档齐全、字段对得上、网络通畅、不需要联调三轮。这些默认条件在实施现场几乎从不成立。

更麻烦的是,估算偏差不是正态分布,而是右偏的,低估的概率远高于高估,且低估的幅度更大。所以用单点估算做排期,系统性偏乐观是必然结果,不是运气问题。

3. 误区三:把需求文档等同于需求

需求文档描述的是"要做什么",排期需要的是"做到什么程度算完成"。这两者的差距,就是返工的来源。我见过一份 40 页的需求文档,全篇没有一处写验收标准,最终这个项目返工率超过 40%。

判断一份需求能不能进排期,我只看三件事:有没有明确的完成定义、有没有可验证的验收方式、有没有说清楚不做什么。第三条最重要,也最少人写。

4. 误区四:把排期当一次性动作

排期是持续校准的过程,不是启动会上的一次交付物。我见过太多团队把排期表当成"项目宪法",一旦发布就没人敢改,改了像是承认失败。结果排期表逐渐变成一份历史文档,实际执行全靠口头协调。

健康的排期应该是"活的":每周更新执行数据,每两周重排一次未来 4-6 周,每个里程碑做一次结构性复盘。重排不是失败,不重排才是。

5. 误区五:把甘特图好看当成管理到位

这一条我特别想说。很多团队引入项目管理工具后,第一件事是把甘特图做得五颜六色、任务依赖画得密密麻麻,看起来极其专业。但甘特图只能表达"计划",不能表达"风险"。一条关键路径上的任务,如果没有任何标记说明它的不确定性有多高,那这条路径就只是装饰。

我判断一张排期视图是否有用,标准是:它能不能在 30 秒内告诉我,本周最可能出问题的是哪三个任务。如果不能,那这张图再漂亮也只是汇报材料。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

四、专业判断逻辑:实施团队能落地的六步排期法

下面这套方法不是教科书上的标准流程,而是我在实际交付里反复删减后的版本,保留了见效最快的动作,砍掉了在实施场景下过于理想化的部分。六步的顺序不能乱,因为后一步依赖前一步的产出。

1. 第一步:需求分层与切片

所有进入排期的需求,先过三道筛子。第一道按价值分层:必须做(合同约定或业务阻塞)、应该做(明显提升效率)、可以做(锦上添花)。第二道按不确定性分层:已知方案、需要验证方案、方案未知。第三道按规模切片:超过 10 人天的一律拆开。

分层的产出是一张四象限表:高价值高确定性优先排、高价值高不确定性先做技术验证、低价值高确定性批量打包、低价值高不确定性直接砍掉。这张表的价值在于,它把"要不要做"的讨论,从排期会议里前置到了需求评审阶段。

需求原条目 切片后 估算人天 验收方式
支持多级审批流程 审批流程配置与三条标准链路 6 三条链路可完整走通并留痕
支持多级审批流程 条件分支与金额阈值路由 5 五种条件组合按预期路由
支持多级审批流程 移动端审批与消息推送 8 移动端完成审批,推送到达率 100%
支持多级审批流程 历史审批数据迁移 12 抽样 500 条记录字段一致

切片之后你会发现,原本"30 人天"的模糊需求,变成了四个可独立交付、可独立验收、可独立排期的单元。客户可以在第 3 周就看到第一条链路跑通,信任感建立得早,后面的变更谈判也容易得多。

2. 第二步:用三点估算替代单点估算

三点估算(PERT)在软件工程里不算新方法,但在实施交付场景里被严重低估。它的核心价值不是算出更准的数字,而是强迫估算者去想"为什么可能超出预期"。当你要求一个人给出乐观值、最可能值、悲观值三个数时,他不得不把联调风险、数据风险、客户响应风险都想一遍。

公式是 E = (O + 4M + P) / 6,标准差 σ = (P – O) / 6。我更常用的是另一个变形:把悲观值与最可能值的差值,直接作为这条需求的风险敞口。差值越大,说明不确定性越高,越应该在排期时拆细或提前做技术验证。

>>> # 三点估算与风险敞口计算
>>> def pert(o, m, p, confidence=0.8):

...     expected = (o + 4 * m + p) / 6

...     sigma = (p - o) / 6

...     # 80% 置信度约对应 0.84 个标准差

...     z = {0.5: 0.0, 0.8: 0.84, 0.9: 1.28, 0.95: 1.65}[confidence]

...     return round(expected, 1), round(expected + z * sigma, 1), round(p - m, 1)

>>> pert(4, 6, 14)      # 乐观4天、最可能6天、悲观14天

(7.0, 10.1, 8)

>>> pert(3, 5, 6)       # 不确定性较低的一条

(4.8, 5.5, 1)

第一个例子期望值 7 天、80% 置信度需要 10.1 天、风险敞口 8 天。第二个例子期望值 4.8 天、80% 置信度 5.5 天、风险敞口只有 1 天。这两条需求在排期表上的处理方式应该完全不同:前者要么拆细,要么单独留风险时间;后者可以直接塞进迭代。

3. 第三步:容量测算,可用工时才是产能

这是我要求所有实施团队必做的一步,也是最容易被跳过的一步。容量测算要回答的不是"我们有多少人",而是"下个周期我们真正能投入多少小时到计划内任务"。

公式可以写得很简单:可用容量 = 人数 × 周期工作日 × 日标准工时 × 有效专注系数 × 可用率 − 已承诺的运维支持工时。最后一项经常被漏掉,而实施团队的运维支持往往占掉 15-25%。

>>> def capacity(headcount, workdays, hours_per_day=8,
...              focus_ratio=0.62, availability=0.88, support_hours=0):

...     nominal = headcount * workdays * hours_per_day

...     usable = nominal * focus_ratio * availability - support_hours

...     return {

...         "名义工时": nominal,

...         "可用工时": round(usable),

...         "占名义比例": f"{usable / nominal:.0%}",

...         "可承接人天": round(usable / 8, 1),

...     }

>>> capacity(12, 10, support_hours=180)

{'名义工时': 960, '可用工时': 344, '占名义比例': '36%', '可承接人天': 43.0}

12 个人、10 个工作日,名义 960 小时,扣掉支持工时和两个系数之后只剩 344 小时,约 43 人天。如果排期表上排了 70 人天,那这个迭代注定要延期 60%,但在排期阶段,它看起来完全正常。

4. 第四步:编排,关键路径加缓冲池

编排的核心不是把所有任务填满,而是识别关键路径并在正确的位置放缓冲。我反对在每个任务后面加 20% 的缓冲,因为任务级缓冲会被"帕金森定律"吞掉,给多少用多少,学生综合征让任务自动膨胀到填满缓冲。

我采用的做法是项目级缓冲:把所有任务的不确定性汇总,在关键路径末端放一个统一的缓冲池,通常取关键路径总工期的 15%-25%,不确定性越高取上限。缓冲被消耗的比例每周公示,消耗超过 50% 就触发风险预警,超过 80% 触发重排。

这个机制的好处是,缓冲变成了可观测的管理信号,而不是散落在各个任务里被静默消耗的余量。

5. 第五步:承诺分级,三档口径

排期做完之后,对外怎么说是另一门功夫。我用三档承诺口径,每个项目必须明确自己在哪一档,并且写进项目章程。

承诺档位 口径定义 适用场景 内部要求
日期承诺 承诺具体上线日期,延期需担责 合同有罚则、监管有硬性节点 必须配置 25% 以上缓冲,且范围冻结
区间承诺 承诺时间窗口,如"6 月中下旬" 大多数商业交付项目 区间跨度不小于关键路径的 20%
里程碑承诺 只承诺阶段节点,不承诺总日期 需求高度不确定、探索型项目 每个里程碑必须有可验收产出

最常犯的错误是用日期承诺的口径,配里程碑承诺的管理方式,对外说死了日期,对内却没有范围冻结和缓冲保护。这种组合的延期概率接近 100%。

6. 第六步:滚动校准,周校准、双周重排、里程碑复盘

校准有三个固定节奏,缺一不可。

每周校准看的是执行数据:完成了多少、剩余多少、缓冲消耗多少、有没有任务卡在同一个状态超过 3 天。这一步只做数据核对,不做计划调整,控制在 30 分钟内。

每两周重排看的是未来 4-6 周:根据实际速度重新分配任务、调整依赖顺序、决定是否动用缓冲。这一步必须由项目经理主导,开发负责人参与,不能交给工具自动算。

每个里程碑复盘看的是估算质量:计划工时 vs 实际工时、计划范围 vs 实际范围、变更来源归因。这一步的产出是更新团队的估算基线系数,让下一次排期更准。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

五、案例与数据观察:一个 120 人实施团队把排期跑通的过程

方法讲完,我更想讲一个具体的落地过程,因为从"知道方法"到"团队真的在用"之间,隔着的不是理解力,而是习惯和组织惯性。

1. 起点:三个并行救火的项目

2023 年底我介入一家做企业数字化实施的团队,规模 120 人左右,分成 9 个交付小组,同时在建项目 23 个。他们当时的状态是:每个项目经理都觉得自己人手不够,每个开发都同时被 3-4 个项目占用,公司层面看不到任何可信的整体产能视图。

最典型的一个症状是"周会拉锯":每周一的项目例会,前 40 分钟都在争论"这个任务到底归谁做"。这不是人的问题,是排期没有唯一事实来源的问题,每个人的 Excel 都是真的,但拼在一起互相矛盾。

2. 我们改了什么:四件事,都在 PingCode 里落地

这家团队最后选的是 PingCode 作为统一的研发与项目管理平台,主要原因是它同时覆盖需求、迭代、工时和跨项目视图,不需要在多个系统之间做数据搬运。但我要强调的是:工具只解决了"数据在哪",没解决"机制怎么跑"。真正起作用的是下面四件事。

(1)需求池统一入口,砍掉所有旁路

第一件事是把散落在邮件、微信群、Excel 里的需求全部收进一个需求池。规则很简单:不进池子的需求不被排期,不进池子的需求不做。这条规则推行了两周,第一周就有项目经理抱怨"客户等不了"。我们的处理方式是设一个"紧急通道",允许绕过,但必须记录绕过原因,并在月度复盘时统计紧急通道的使用率。

第一个月紧急通道使用率 34%,第三个月降到 11%。这个数字比任何流程文档都更能说明机制是否被接受。

(2)需求切片与估算字段的强制化

第二件事是在需求条目上加了两个必填字段:切片后的验收标准、三点估算的三个值。必填意味着不填无法进入"待排期"状态。这一条最初阻力最大,因为填写成本被认为是额外负担。

我们的应对是给出模板和示例,把典型需求类型的估算基线做成参考表,让填写从"从零思考"变成"从基线调整"。三个月后,团队反馈填写时间从平均 8 分钟降到 3 分钟,而估算偏差率从 34% 降到了 16%。

(3)迭代与里程碑双层排期

第三件事是建立了双层结构。上层是项目里程碑,按月度粒度,对客户承诺;下层是交付小组的双周迭代,按人天粒度,对内部承诺。两层之间用"里程碑交付物"关联,里程碑的完成度由下层迭代的实际产出自动汇总。

这个结构的价值在于,它同时解决了两个此前无解的问题:客户要看到月度进展,团队需要双周节奏。以前用一张表同时满足两种粒度,结果是两边都不满意。

(4)在制品上限与偏差看板

第四件事是给每个交付小组设在制品上限(WIP limit),规定同时处于"开发中"状态的需求不超过小组人数的 1.5 倍。超限时不允许拉新需求,必须先清空手上任务。

这一条在实施团队里争议最大,因为"同时推进多个项目"看起来更符合客户预期。但数据很快给出了答案:限制在制品之后,需求平均交付周期从 34 天降到 21 天,而吞吐量(每周完成需求数)反而上升了 12%。

3. 三个月后的数据变化

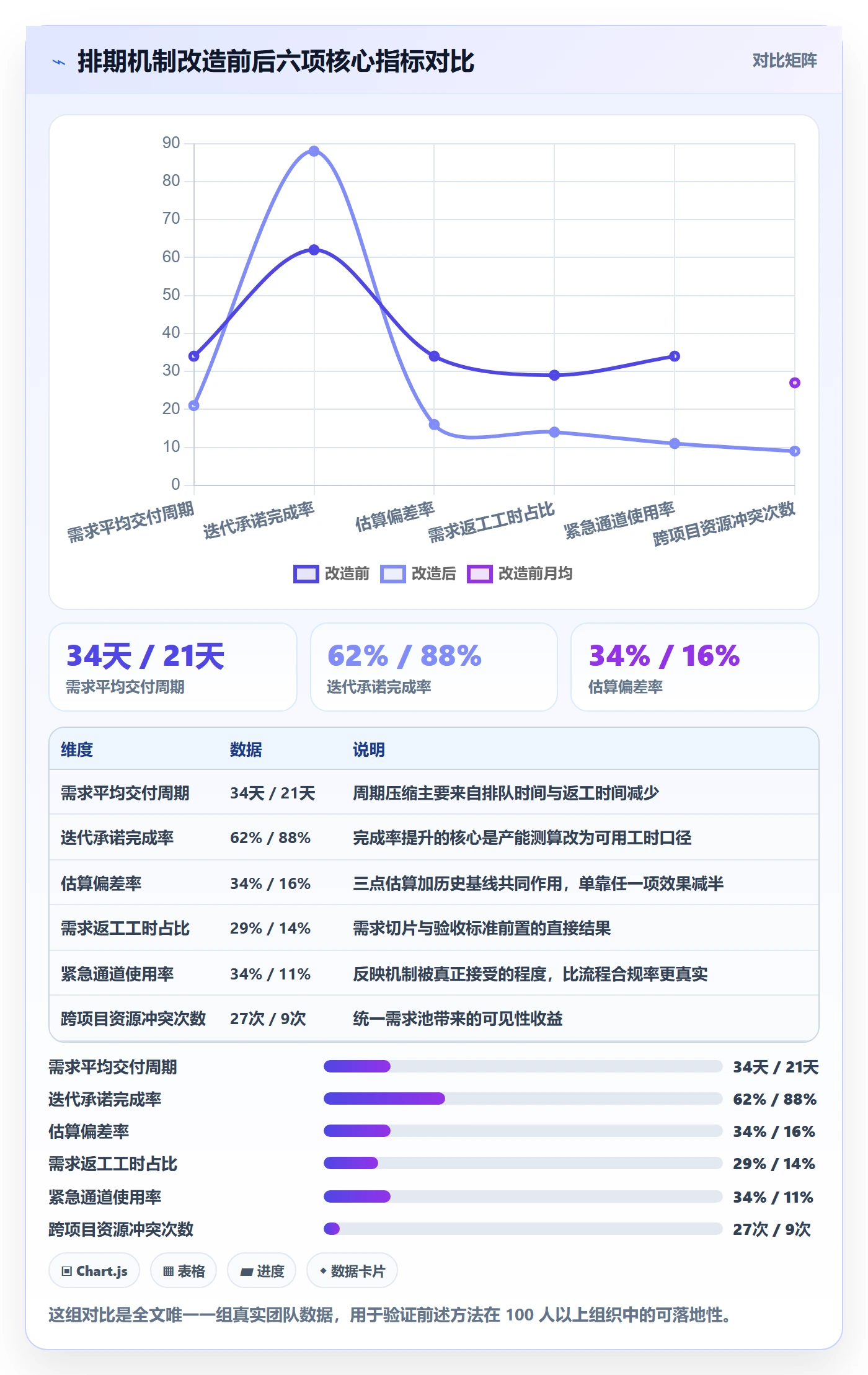

从 2024 年 1 月到 4 月,这个团队的关键指标变化如下。需要说明的是,这些数字来自该团队自身的度量系统,我做了脱敏处理,属于单一样本观察,不能直接当作行业基准,但趋势方向在后续几个类似团队中被反复验证。

指标 改造前(2023 Q4) 改造后(2024 Q2) 变化
需求平均交付周期 34 天 21 天 -38%
迭代承诺完成率 62% 88% +26pt
估算偏差率(绝对值均值) 34% 16% -18pt
需求返工工时占比 29% 14% -15pt
紧急通道使用率 34% 11% -23pt
跨项目资源冲突次数(月均) 27 次 9 次 -67%

我要特别指出的是,这些改善里没有一项来自"加班"或"加人"。人数没变,项目数从 23 个增加到 26 个,产出还上升了。改善全部来自减少等待、减少返工、减少排队。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

4. 一个反例:工具上线了,排期没变好

同一时期,我还接触过另一家规模相近的团队,他们也采购了同类平台,一年后我问效果,答案是"用来写周报的"。原因有三个:需求池没有唯一入口,紧急通道永远开着;估算字段没人填,项目经理代填;没有在制品上限,因为"客户催得紧"。

这三个原因指向同一件事:工具能提供可见性,但不能提供纪律。纪律必须由管理动作来建立,具体说就是三条:不填估算不进排期、超过在制品上限不许拉新需求、紧急通道使用率每月公示。这三条不做,买什么工具都一样。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

六、不同情况下的行动建议

方法不能照搬。同样一套六步排期法,10 人团队用会压垮自己,200 人组织用会失控。下面按规模和场景给出我认为最合适的配置。

1. 10 人以下团队:轻量看板加周承诺

这个规模不需要复杂的排期体系。一张看板、一个每周一 15 分钟的承诺会、一个每周五的回顾,足够了。重点是三件事:所有任务必须在看板上、每人同时手上的任务不超过 2 个、每周明确说下周交付什么。

不要做的事:不要做三点估算(管理成本高于收益)、不要做复杂的缓冲计算、不要引入多层级的排期视图。这个规模的团队,沟通成本低,靠人对齐比靠流程快。

2. 10-50 人团队:需求池加双周迭代加项目级缓冲

到了这个规模,口头对齐开始失效,必须建立唯一事实来源。核心配置是:统一需求池、双周迭代、需求切片与验收标准、项目级缓冲(15%-20%)、每周偏差校准。

这个阶段最容易踩的坑是"迭代和项目两套体系并行"。实施团队往往按项目管理,但排期按迭代走,两套编号、两套状态、两套汇报口径。我的建议是以迭代为主轴,项目作为标签和里程碑的聚合,不要维护两套独立的任务列表。

3. 50-100 人团队:跨项目容量池加里程碑治理

这个规模的核心矛盾从"排得准"变成"分得清"。人开始跨项目复用,产能不再属于某个项目,而属于一个共享池。此时必须建立跨项目的容量视图:每个人在每个项目上的承诺投入比例,加起来不能超过 100%。

我给这个阶段的团队定的硬规则是:任何人的跨项目投入合计不得超过 90%,留 10% 作为缓冲吸收突发支持。超过 90% 的,必须在周会上说明并调整。这条规则执行三个月后,跨项目资源冲突次数通常会下降一半以上。

4. 100 人以上中大型组织:分层排期加数据基线

100 人以上的组织实施交付团队,排期已经不是一个项目层面的问题,而是资源配置问题。这个阶段需要三层结构:公司层看产能与项目组合、项目层看里程碑与关键路径、小组层看双周迭代与任务。三层之间的数据必须自动汇总,不能靠人工填报。

这也是为什么这个规模的团队通常需要专业平台支撑。以 PingCode 为例,它在这个规模的价值不在于"能画甘特图",而在于需求、迭代、工时、里程碑在同一个数据模型里,公司层看到的产能视图和小组层填的工时是同一份数据,不需要中间做一次人工汇总,而那一次汇总,恰恰是大多数团队数据失真的源头。

同时这个阶段必须开始积累估算基线:按需求类型统计历史实际工时,形成参考区间。有了基线,新项目的估算从"拍脑袋"变成"查表加调整",偏差率通常能从 30% 以上降到 15% 以内。

5. 项目制定制交付:把变更管理前置到排期里

如果你的团队主要做定制交付,排期的第一优先级不是算准工期,而是建立变更的计价与审批机制。我的做法是在排期表上直接标注"合同内范围"和"合同外范围",任何合同外的需求进入排期,必须先走变更单,变更单上写清楚增加的人天和对应的工期影响。

这套机制的最大价值不是收费,而是让客户在提出需求时就知道代价。多数客户的变更欲望会在看到"增加 12 人天、延期 3 周"之后自然收敛。

6. 产品化标准实施:把复用率当成核心指标

如果你的团队做的是标准产品实施,排期的主角不是开发,而是实施顾问。这类团队的排期核心是实施工时基线:第一个客户多少天、第十个客户多少天、第二十个客户多少天。如果第 20 个客户还要 60 天,说明实施过程没有沉淀成模板。

我建议的度量口径是:单客户实施工时、模板复用率、每个客户的定制需求条数。这三个指标一起看,能准确判断团队的规模化能力。

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

七、不同情况下的取舍

所有方法论最终都会落到取舍上。我在实际咨询中最常被问到的问题不是"怎么做",而是"这两个我都要,怎么办"。下面四组取舍,我给的是明确倾向,而不是"视情况而定"。

1. 精度与排期成本:我倾向牺牲精度

把估算精度从 ±30% 提升到 ±15%,通常需要增加一倍的估算投入,包括更细的切片、更多的评审、更完整的历史数据。这笔投入值不值,取决于排期错误一次的代价有多大。

如果延期一次的代价是罚款或客户流失,那精度值得投入;如果延期只是内部调整,那把精度做到 ±25% 就够了,多出来的精力应该投在缩短交付周期上。我的经验值是:大多数实施团队把精度目标定在 ±20%-25% 是合理的,追求 ±10% 往往是过度工程。

2. 承诺确定性与资源弹性:不能同时最大化

对外承诺越硬,内部资源就必须越保守,要留更多缓冲、要冻结范围、要减少并行项目。反过来,如果业务要求资源随时可调度,那承诺就只能给区间。

我见过最糟糕的组合是:对客户承诺硬日期、对内部要求资源随时可调剂、对范围不做冻结。这三者相加,等于让项目经理用一个不可能三角去交付。遇到这种情况,我的建议是明确向上升级,让决策者在三者中放弃一个,而不是让项目经理自己扛。

3. 工具能力与流程纪律:纪律优先

如果只能选一个,我一定选流程纪律。理由在上一节的反例里已经说清楚了:工具提供可见性,纪律提供执行力。一个用表格但严格执行周校准的团队,交付表现会明显好于一个用专业平台但没人填估算的团队。

当然,团队超过 50 人之后,工具的必要性会快速上升,因为人工汇总的数据失真率太高。但顺序不能反:先有纪律,再上工具。反过来做的团队,通常会在半年后得到一个昂贵的周报系统。

4. 标准化交付与客户满意度:按客户分层取舍

实施团队永远在"按标准做效率高"和"按客户要求做满意度高"之间摇摆。我的判断依据是客户分层:战略客户可以接受一定比例的定制,因为长期价值高;中小客户应该坚持标准化,因为定制的维护成本会吃掉全部利润。

我建议的比例是:战略客户定制需求占比不超过 30%,中小客户不超过 10%。超过这个比例,就说明要么售前承诺过度,要么产品能力不足,两个问题都不该由实施团队的排期来消化。

取舍维度 倾向选择 判断依据 需要放弃的东西
精度 vs 排期成本 精度做到 ±20%-25% 即可 延期代价是否重大 放弃对精确工期的执念
承诺 vs 弹性 外部区间、内部节点 客户是否接受区间口径 放弃单点日期带来的确定感
工具 vs 纪律 纪律优先,50 人后补工具 是否已有多项目并行 放弃"上工具就解决问题"的期待
标准化 vs 定制 按客户分层设比例上限 客户的长期价值与维护成本 放弃对所有客户一视同仁

开发周期管理指南:实施团队如何做好需求排期,入门指南全流程

八、下一步:30 天把排期从个人经验变成团队能力

最后给一个可执行的落地节奏。我不建议一次性推行全部六步,那会让团队在两周内失去耐心。下面这个 30 天计划,每周只做一件事,做完就能看到变化。

1. 第 1 周:只做度量,不改流程

这一周唯一的任务是建立基线:随机抽 20 条近期完成的需求,记录它们从提出到上线的总时长,以及在各状态停留的时长。同时统计团队上月名义工时与产出工时的比例。

这一步不需要任何工具改造,一张表格就够。它的目的是让团队自己看到那个数字,当开发看到自己的需求平均要 34 天才能交付、而编码只占 7 天时,后面所有流程改动的阻力会小很多。

2. 第 2-3 周:建立估算与容量基线

这两周做两件事。第一,把所有在途需求按 10 人天的标准切片,超过的拆开,并给每条需求补上验收标准。第二,算出团队的有效专注系数和可用率,得出真实的可用容量。

然后用新的容量数字,重排一次下一个迭代。你会发现排进去的需求数量比原来少 30%-40%,这就是此前每次迭代都完不成的真实原因。

3. 第 4 周:引入缓冲与承诺分级

这一周把项目级缓冲加上,比例从 15% 起步。同时和客户或上级沟通,把承诺口径从单点日期改为区间。这一步最难,但也是收益最大的一步,它把团队从"永远在追赶一个不可能完成的日期"里解放出来。

沟通时不要讲方法论,直接给数据:过去的 10 个项目里,8 个延期,平均延期 3.2 周,原因是排期没有缓冲。然后给出新方案:区间承诺加缓冲保护,准时交付率目标从 54% 提到 85%。用数据说话,比讲流程有效得多。

4. 持续动作:每月复盘三个问题

机制跑起来之后,每月复盘只问三个问题,不扩大议题。

第一,上个月的估算偏差率是多少,偏差最大的三类需求是什么,基线要不要调。第二,紧急通道使用率是多少,如果超过 20%,说明需求池入口还有旁路没堵住。第三,缓冲消耗了多少,是正常扰动还是系统性问题。

这三个问题答完,一个月的排期管理就闭环了。不需要更复杂的报表,也不需要更多会议。

5. 我想强调的一个判断

回到最开始那个 MES 项目:如果重来一次,我不会去压缩开发的 41%,而会去处理那 59%。具体说,是把客户确认的 SLA 写进合同、把数据准备做成标准前置任务、把需求切片做到每周能验收一次。

这也是我这些年最重要的一个判断:实施团队的排期问题,表面是时间分配问题,实质是信息流转问题。需求在哪里停住、为什么停住、谁能推动它继续走,比每个任务估几天重要得多。把排期当成一次信息流程设计,而不是一次时间计算,你会发现能改的地方多得多,而且改动带来的收益也大得多。

如果你的团队现在正被延期困扰,我建议从第 1 周的度量开始,先把真实数据拿到手。在没有数据之前讨论排期方法,很容易变成方法论的口舌之争;有了数据,讨论会自然收敛到"我们该先修哪一段",而那个时候,答案通常已经很清楚了。

常见问题解答(FAQ)

1. 开发周期管理中,需求排期应该从哪里开始?

我接手一个新项目时,常常先拿到一份几十条需求的清单,但每个人都说自己的最紧急。我不确定应该先估工期,还是先让业务方排优先级,顺序错了会不会导致后面反复返工?

先统一需求的边界和价值,再估算工作量,最后确定顺序。排期前至少为每条需求补齐目标用户、验收条件、依赖项和提出方;描述不清的需求先标记为待澄清,不要用一个看似精确的工时掩盖不确定性。随后让业务方按影响和时效排序,让研发、测试共同评估复杂度与依赖。

比如一条“支持批量导出”的需求,若未明确数据范围、权限规则和文件格式,估出的工期没有可靠意义。我的判断是,需求清单能否进入排期,不取决于条目写得多长,而取决于团队能否据此判断完成标准。

2. 如何估算开发周期,避免排期过于乐观?

我发现团队初次估算时,往往只计算编码时间,最后却被联调、测试和需求确认拖慢。我想知道,排期里到底要给这些环节留多少空间,才能既不随意加缓冲,也不把日期承诺得太满?

把工作拆到可验证的任务,再分别估算开发、评审、联调、测试、发布准备和外部等待时间;不要只按编码人天推算日历周期。可以用团队近几轮同类任务的实际耗时校准估算,并把不确定性单独记录。

例如,某团队回看最近8个已完成需求,发现开发后平均还需约3个工作日完成测试与缺陷修复,那么新需求排期就应显式纳入这段时间,而不是默认它会被压缩。这个数字只是示例,具体比例应由自己的历史数据决定。依赖未确认或验收条件不清时,给出区间和风险说明,比承诺一个精确日期更诚实、也更利于决策。

3. 多个需求并行时,怎样安排优先级和团队容量?

我所在的实施团队经常同时服务多个客户,临时插入的高优先级需求会挤掉已经排好的工作。我担心按客户声音大小安排会让团队一直救火,有没有办法让优先级既能响应变化,又不至于每周推倒重来?

先计算可用容量,而不是把成员全部排满。按迭代或周统计团队实际可投入时间,扣除会议、支持和已知维护工作;再依据业务影响、截止时间、风险及依赖给需求排序。比如团队一周名义上有200小时,若历史上约有四分之一用于缺陷和临时支持,就不宜把200小时全部承诺给新需求。

插单时要求提出方说明不做的后果,并明确被替换或延期的任务;若没有任务退出,就不是调整优先级,而是在透支容量。对频繁出现的紧急事项,可预留固定容量并每两周复盘使用情况,避免把临时通道变成默认排期方式。

4. 排期变化时,如何判断延期并及时调整开发周期?

我曾遇到需求依赖迟迟没有到位,团队却因为不想改计划而继续沿用原日期,直到临近交付才集中暴露风险。我想知道,出现什么信号时就应该重新评估周期,怎样沟通才不会让排期变成一张没人相信的表?

把排期当作基于当前信息的预测,而不是不可修改的承诺。依赖延期、验收范围扩大、关键人员不可用、测试缺陷超过团队历史水平,都是重新评估的信号;一旦影响关键路径,就应立即更新交付预测,而不是等到原定日期临近。

沟通时说明变化原因、受影响范围、可选方案和各自代价,例如缩小首版范围、增加资源但承担协作成本,或接受新的交付日期。每周比较计划与实际完成量,记录偏差来自估算、等待还是范围变化。这样积累几轮数据后,团队能识别系统性低估,而不是每次只把延期归咎于执行不够快。

核心关键词

读者评论

郑
郑思源

有效专注系数 0.55-0.65 这个区间,在我们团队偏低。售前支持和老客户临时救火都没算进去,实际能落到计划内的不到一半。更麻烦的是,这个系数一旦公开,容易变成“排不满是正常的”的挡箭牌,反而没人去压缩会议和救火的时间。

林
林予安

对内承诺节点、对外承诺区间”在项目制定制交付里基本行不通。合同附件里写了上线日期,客户不接受 80% 概率这种说法。真正能谈的其实是变更计价和验收标准写细,区间承诺更多用在内部向上汇报的场合。

贺
贺俊杰

需求在“待排期”停 8 天,本质是在制品太多,但真要砍在制品,得先让销售别同时压三个项目给同一个人。这不是排期方法能解决的。我们后来把每个顾问在手的项目数写进考核,才稍微好一点。

文章包含AI辅助创作:开发周期管理指南:实施团队如何做好需求排期,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524660
