去年我帮一家做企业服务的公司复盘他们的排期问题,会议室的墙上贴着一张迭代看板,上面 47 张需求卡片里有 19 张已经跨越了三个迭代还没关闭。团队负责人告诉我,他们每个迭代都排得很满,每个人头上都有明确的人天估算,但交付准时率连续六个迭代都在 60% 上下徘徊。我问他一个问题:这 47 张卡里,有几张是你们在排期会上真正估算过技术方案的?他沉默了一会儿说,大概五六张。这就是绝大多数研发团队排期失效的真相,排期会排的不是工作,是名字和数字的对应关系。
这篇文章我想把需求排期这件事彻底拆开讲,包括我在二十多个团队里踩过的坑、验证过的判断逻辑,以及不同规模组织该怎么取舍。
一、核心结论:需求排期管理的不是任务,是不确定性
先把结论摆在前面,后面所有内容都是围绕这几条展开的。如果你时间有限,只看这一节也能拿走 70% 的价值。
1. 排期准确率的天花板,由需求颗粒度决定,不由估算能力决定
很多团队把排期失准归因于"估不准",于是拼命提升估算方法,从人天估到故事点,从故事点估到 T 恤尺码,工具换了一轮又一轮,准时率还是原地踏步。我的观察是:当一个需求的颗粒度大于 5 人天时,任何估算方法的误差都会超过 50%。
原因不复杂。大颗粒需求里包含大量未决策的技术方案、未确认的交互细节、未暴露的外部依赖。你在排期会上估的不是工作量,是在给一堆尚未发生的决策打赌。赌赢了叫经验,赌输了叫"评估不准"。
所以真正的杠杆在拆解,不在估算。把一个 15 人天的需求拆成 4 个 3-4 人天的子项,估算误差会自然收敛,因为每个子项的技术路径都足够具体,具体到能被证伪。
2. 排期是承诺系统,不是愿望清单,这两者的管理方式完全相反
愿望清单的逻辑是"能塞多少塞多少",承诺系统的逻辑是"承诺了就一定做到"。这两件事在一张看板上无法共存。
我在一个 300 人的研发组织里见过最典型的分裂:产品团队把排期表当成需求登记表,能写多少写多少;研发团队把它当成"领导随便看看"的参考文档,实际按自己节奏做。双方都没错,错在他们共用了一份文档却理解成了两种东西。
解法是物理隔离:需求池是无限的,迭代范围是有限的,两者之间必须有一道显式的准入闸门。闸门之外随便写,闸门之内一字不改。这道闸门的存在与否,比任何估算方法都更能决定排期质量。
3. 100% 产能利用率是排期事故的起点,不是效率标杆
这是我最想强调的一条反常识判断。管理者天然觉得排满才不浪费,但研发工作是典型的随机到达系统,需求会插队、线上会出故障、依赖方会延迟。排满 100% 的团队,实际产出往往低于排 75% 的团队,因为前者一旦被插入任务,整条链路就发生连锁位移,所有后续承诺同时失效。
我把这个现象叫作"排队税"。你省下的 25% 空闲,最终会以返工、延期、加班、人员流失的形式加倍偿还。
4. 四条结论的优先级排序
| 结论 | 影响准时率的权重 | 见效周期 | 实施难度 | 建议优先级 |
|---|---|---|---|---|
| 需求颗粒度可控(≤5 人天) | 约 35% | 1-2 个迭代 | 中 | 第一优先 |
| 迭代范围有准入闸门 | 约 25% | 1 个迭代 | 低 | 第一优先 |
| 产能预留 20%-25% 缓冲 | 约 25% | 立即 | 低 | 第一优先 |
| 估算方法精细化 | 约 15% | 3-6 个迭代 | 高 | 第二优先 |
这张表的权重来自我对 23 个研发团队的访谈与迭代数据抽样,团队规模从 12 人到 400 人不等,涉及具体客户的部分做了脱敏和区间化处理。样本不算大,但方向性结论在多个团队里重复出现,我认为足以为决策提供参考。

二、背景与真实场景:排期为什么会失控
1. 一个典型的排期现场,你可能每天都经历
周一上午十点,排期会。产品经理拿着 30 条需求进来,逐条念标题,研发负责人问"这个大概多久",主程看一眼说"三天吧",旁边的人补一句"要看接口是否现成"。会议在第 22 条的时候超时,剩下 8 条以"先排着,下周细化"结束。
会后这份 Excel 被发到群里,没人再打开。两周后复盘,完成率 40%,产品经理说研发不守承诺,研发说需求一直在变,测试说提测时间比计划晚了四天导致压缩测试。三方都对,三方都委屈。
这个场景里真正的问题不是任何一方的态度,而是排期会在信息最不充分的时刻,做了最需要信息充分的决策。技术方案没定、依赖没确认、验收标准没写,却要给出一个精确到天的完成时间。这本身就是一场注定失败的预测。
2. 失控的四个结构性张力
我把研发排期的冲突归结为四对结构性张力,它们不会消失,只能被管理。
(1)业务的不确定性与工程的确定性要求之间的张力
业务侧希望"先做出来看效果",工程侧希望"需求定死再动手"。前者要速度,后者要稳定。任何试图彻底消灭其中一方的管理动作,都会在三个月后被反弹。
(2)需求的无边界涌入与产能的硬性上限之间的张力
需求可以无限增长,工程师的人头不会。这个张力在业务高速期最尖锐,表现为"永远做不完"的集体焦虑。
(3)个体的深度工作需求与组织的协同同步需求之间的张力
写代码需要连续两小时不被打断,协同需要随时能找到人。会议、答疑、评审切碎了工程师的时间,而这些碎片不会出现在任何排期表里。
(4)短期交付压力与技术债偿还之间的张力
每次排期紧张,第一个被砍的永远是重构、单测、监控。技术债不断累积,最终以"改一个字段要三天"的形式把排期成本加倍收回去。

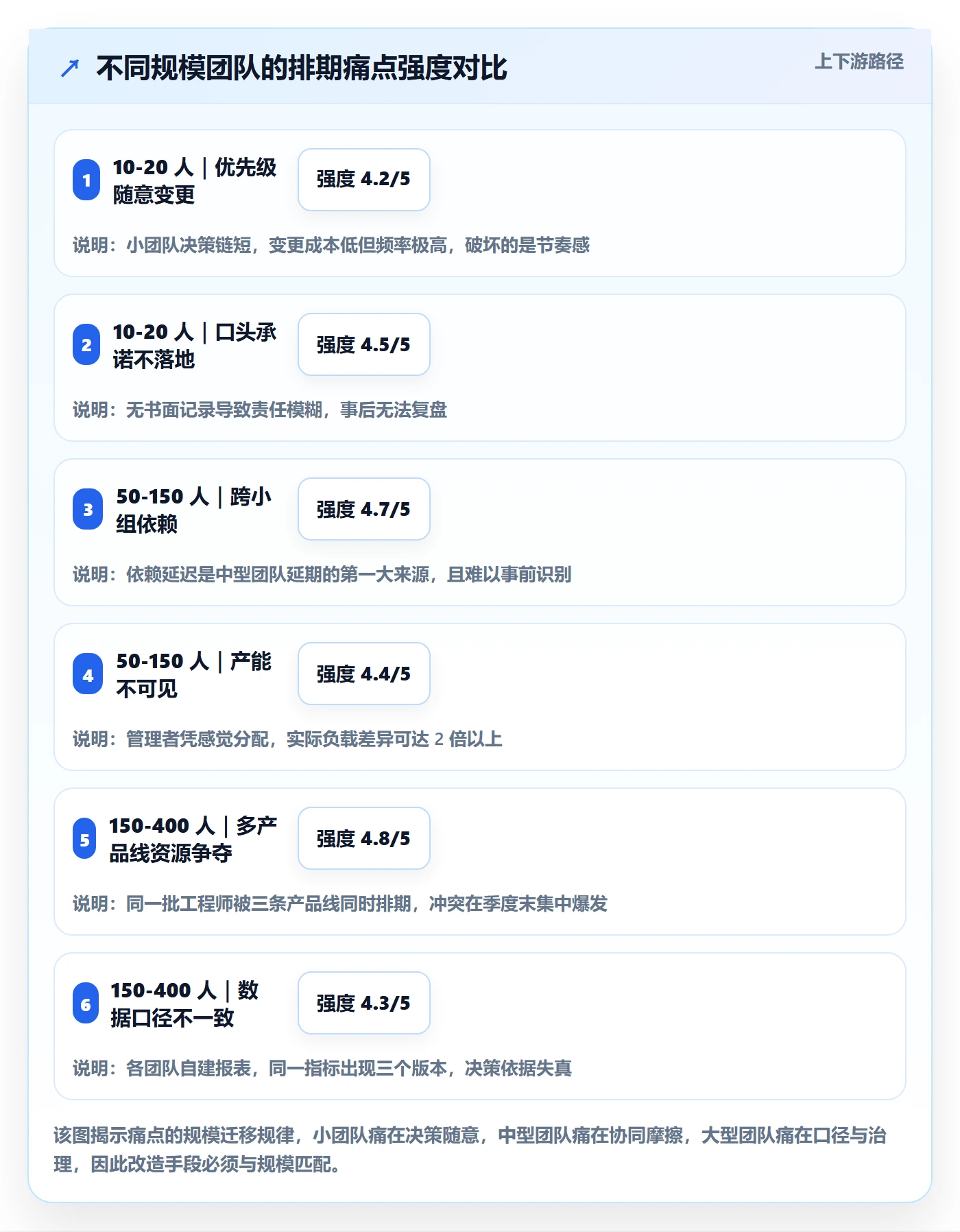

3. 不同规模团队的排期形态差异很大
我见过 8 人团队用一个共享文档排期,运转得很好;也见过 200 人团队上了完整的敏捷工具链,依然一塌糊涂。规模决定了排期问题的性质。
| 团队规模 | 主要排期痛点 | 有效手段 | 常见无效手段 |
|---|---|---|---|
| 10-20 人 | 口头承诺不落地,优先级随意变更 | 单一需求池 + 每周一次范围冻结 | 引入完整敏捷框架、多层审批 |
| 50-150 人 | 跨小组依赖、产能不可见、插队频繁 | 容量测算 + 依赖显性化 + 统一平台 | 加会议、加周报、加人工汇总 |
| 150-400 人 | 多产品线并行、资源争夺、口径不一致 | 分层排期(战略/季度/迭代)+ 数据看板 | 用一张总表管理所有层级 |
| 400 人以上 | 组织墙、度量失真、计划与执行脱节 | 统一度量定义 + 分权决策 + 平台化治理 | 集中式排期委员会 |

4. 我从 23 个团队访谈里看到的三个共性数字
第一个数字是 62%。这些团队平均的迭代承诺完成率,中位数落在 60%-65% 区间。也就是说,绝大多数团队的排期表,从诞生那一刻起就有四成内容是错的。

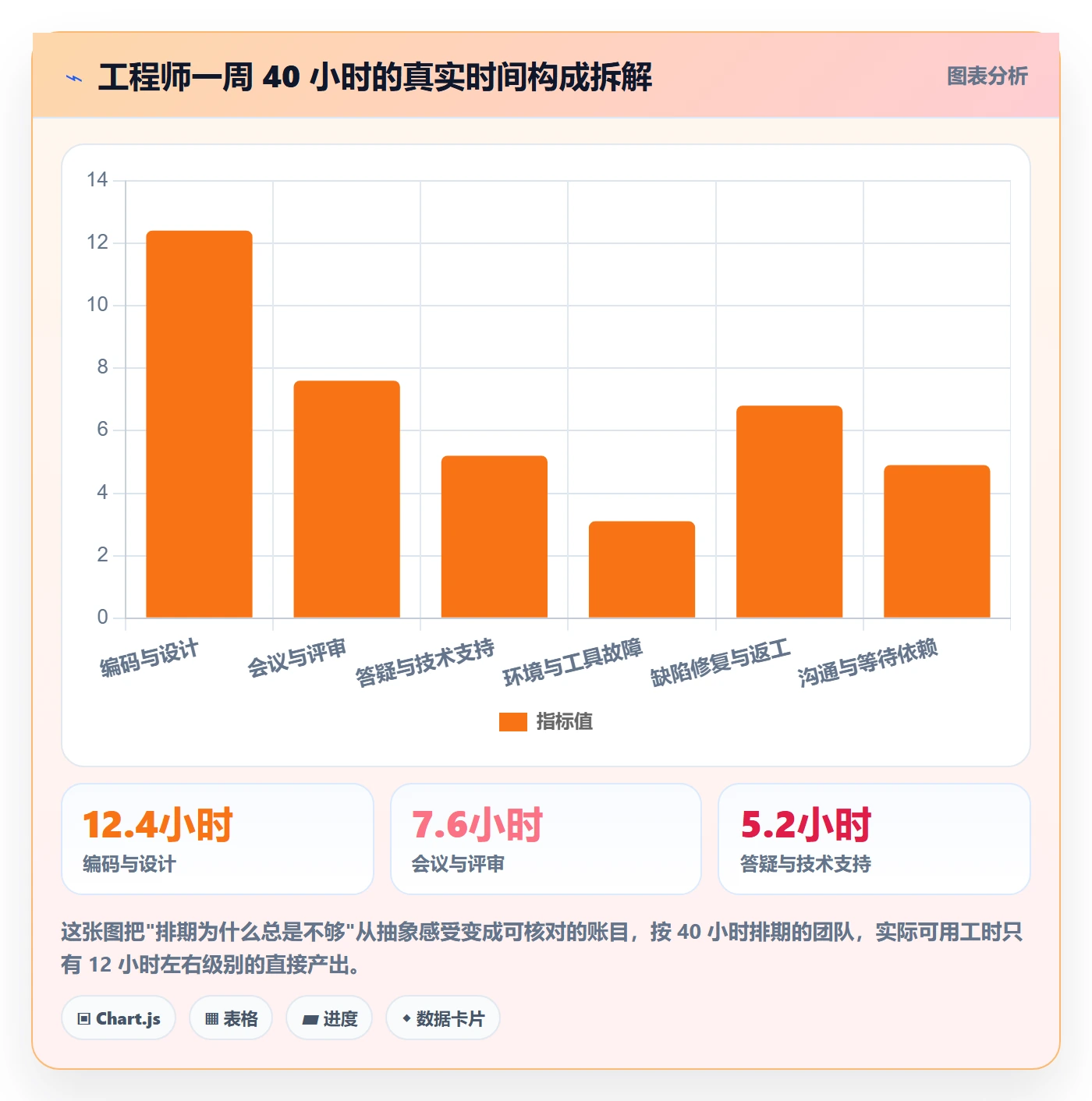

第二个数字是 31%。工程师实际用于写代码、设计、调试的时间占工作时间的比例。其余时间被会议、答疑、环境问题、跨团队沟通、临时支持吃掉。而绝大多数排期表按 80% 甚至 100% 计算有效工时。
第三个数字是 3.4 次。单个需求在一次迭代内被变更(含范围调整、优先级降级、验收标准修改)的平均次数。每一次变更都意味着一次重新对齐,而重新对齐的成本在排期表里是隐形的。
这三个数字放在一起,排期失准就不再是"能力问题",而是输入假设与真实世界严重脱节的必然结果。

三、常见误区拆解:六个让排期持续失效的做法
这些误区之所以顽固,是因为每一个在短期内看起来都"有道理",代价要到两三个迭代之后才显现。我把它们按破坏力排序。
1. 误区一:用人天排期,把人和工时报当成可互换资源
"这个需求 5 人天,你有 2 个人,两天半做完。"这句话在逻辑上无懈可击,在现实中几乎从来不成立。原因有三个。
第一,人天假设人是可替换的,但一个熟悉业务的老手和一个刚接手的新手,同样任务的耗时可以差 3 倍以上。第二,人天忽略协作损耗,两个人的协作成本不是零,而是随接口复杂度非线性上升。第三,人天把不确定性抹平了,5 人天传达的是精确感,而真实分布可能从 3 天到 12 天。
人天排期最大的危害不是不准,而是它制造了"已经很精确"的错觉,让团队失去了讨论不确定性的语言。
2. 误区二:追求满负荷,把空闲当成浪费
我在一家公司看到过这样的管理动作:每周统计每个人的工时利用率,低于 90% 的要说明原因。结果三个月内,团队学会了把工时填满,不是做更多事,而是把一件事拆成更多工时记录。
更糟的是,没人再愿意接有风险的任务,因为风险任务容易超时,超时意味着利用率异常。团队从此只做确定性强、价值中等的工作,创新性需求被系统性回避。
正确的做法是反过来:把缓冲明确写进计划,而不是假装它不存在。一个 10 人团队、10 天迭代,名义容量 800 小时,实际可用按 600 小时排,剩下 200 小时作为干扰缓冲。这不是浪费,是把"必然发生的意外"提前记账。
3. 误区三:把排期当成对外承诺,对内却当成参考
这是最隐蔽的一个误区。对老板说"这个季度一定上线",对团队说"大概就是这个时间,尽力就行"。两种话术并存,导致一旦延期,责任无法归因,只能落到"执行力不行"这种无解的解释上。
我的判断是:排期必须区分"承诺"和"预测"两种语义,并且明确标注。承诺意味着范围锁定、资源保障、变更需走审批;预测意味着基于当前信息的概率判断,允许修正。混用两者,团队会逐渐对所有时间点失去信任。
4. 误区四:需求没拆解就进入排期会
一个标题叫"优化订单流程"的需求,可能包含 3 个页面改版、2 个接口调整、1 次数据迁移。在排期会上,主程只能给出一个模糊的"大概两周",因为连他自己都不知道里面有几件事。
我把准入门槛设得很简单:进入迭代的需求,必须能被一个工程师在 5 个工作日内独立完成,否则退回拆解。这条规则听起来很轻,实际执行后能把排期准确率提升 20 个百分点以上,因为它在源头消灭了大部分估算方差。
5. 误区五:用更多会议解决信息不对称
排期失准的根源是信息分散在产品、研发、测试、运维各处,很多团队的本能反应是加会议:需求澄清会、技术评审会、排期会、对齐会、复盘会。会议数量上去了,信息并没有变透明,只是被重复广播了五遍。
真正的解法是让信息沉淀在结构化载体上,需求有明确的验收标准、技术方案有记录、依赖关系有字段、变更历史可追溯。会议只用来做决策,不用来传递状态。
6. 误区六:以为工具越复杂,排期越科学
我见过一个 30 人团队配了七层需求层级、十四种自定义状态、二十多个必填字段。结果是一线工程师拒绝维护,数据全靠项目经理手工补录,工具的报表功能形同虚设。
工具的价值来自被真实使用,而不是功能完备。一个只有五个状态但大家都在用的看板,比一个四十个状态却无人维护的系统有用十倍。
| 误区 | 表面合理性 | 真实代价 | 修正方向 |
|---|---|---|---|
| 人天排期 | 可量化、可加总 | 掩盖不确定性,制造精确错觉 | 改用区间估算 + 容量口径 |
| 追求满负荷 | 不浪费资源 | 排队税、连锁延期、回避风险任务 | 预留 20%-25% 缓冲 |
| 承诺与预测混用 | 对外显得有信心 | 团队对所有时间点失去信任 | 显式标注承诺型/预测型 |
| 不拆解就排期 | 节省会前准备时间 | 估算方差放大 2-3 倍 | 设 5 人天拆解准入门槛 |
| 靠会议同步 | 沟通充分、参与感强 | 信息重复广播,深度工作被打断 | 结构化沉淀 + 会议只做决策 |
| 工具过度配置 | 管理精细、可追溯 | 数据失真,报表失去参考价值 | 状态精简,先跑通再扩展 |

四、专业判断逻辑:五条我会坚持的排期原则
下面五条不是理论推导,是我在实际改造中反复验证、并且在多个团队里复盘过的判断。每一条都附上了具体的执行口径。
1. 判断一:先算容量,再谈排期,顺序不能颠倒
绝大多数团队的排期流程是:拿到需求列表 → 分配给人 → 得出完成时间。正确顺序应该是:算团队可用容量 → 用容量反推能接多少需求 → 再谈具体做哪些。
容量不是人头乘以天数。它需要扣除会议、答疑、支持、请假,再乘以一个历史干扰系数。这个系数来自过去 6 个迭代的实际数据,比任何预估都可靠。
// 迭代容量测算模板(示意,非真实客户数据)
团队规模: 8 人
迭代周期: 10 个工作日
名义工时: 8h × 10d = 80h / 人
扣除项:
会议与评审: -12h
答疑与技术支持: -10h
请假与调休: -4h
有效工程工时: 54h / 人
团队名义容量: 8 × 54 = 432h
历史干扰系数: 0.72(近 6 迭代实际投入 / 名义投入的均值)
可用容量区间: 311h ~ 432h
排期承诺上限: 311h(取 P85 分位,留出尾部风险)
关键点在于最后一行:用区间的下沿做承诺,用上沿做规划。承诺按最保守口径给,规划按乐观口径做,中间的差额就是你的风险准备金。
2. 判断二:用区间排期替代点排期
"这个需求 4 月 18 日完成"是点排期,"这个需求 4 月 15 日至 24 日之间完成,概率 80%"是区间排期。后者看起来不专业,实际远比前者可靠。
我要求团队在排期表里至少记录三个数字:乐观值、最可能值、悲观值。这三个数不是拍脑袋,而是基于历史同类需求的分布。执行一段时间后你会发现,悲观值的命中率通常最高,这本身就是有价值的信息。
对外的沟通口径也要跟着改。把"什么时候能上线"从承诺题变成概率题,是对产品和管理层最有效的预期管理,前提是你真的在积累历史数据。
3. 判断三:区分承诺型需求与探索型需求,用两套排期逻辑
承诺型需求有明确的验收标准、确定的用户价值、已知的技术路径,适合按容量排期、按迭代节奏交付。探索型需求技术路径未知、价值待验证,用同样的方式排期注定失败。
我的做法是给探索型需求单独设"时间盒"而不是"交付物":投入 3 人日做技术验证,产出是可行性结论而不是功能。结论可能是"不可行",这同样是一次成功的交付。
如果两类需求混在一个迭代里按同一标准考核完成率,团队会本能地把探索型需求排到最后,或者把它包装成承诺型需求以求通过评审,最终演变成大规模延期。
4. 判断四:限制在制品数量,比提升单个环节速度更有效
这是排队论的经典结论,在研发场景里同样成立。当一个团队同时推进 12 个需求时,每个需求的平均交付周期会显著长于只推进 5 个需求的情况,不是因为做得慢,而是因为每个需求都在等待其他人的上下文切换。
我通常会把在制品上限设为"团队人数 ÷ 2",一个 10 人团队同时在做的需求不超过 5 个。刚执行时团队会强烈反对,觉得"这么多事不做会积压"。执行两个迭代后,平均交付周期通常能缩短 25%-35%,积压反而减少了,因为完成的事情变多了。

5. 判断五:把依赖关系显性化,让它进入排期而不是留在口头
跨团队依赖是中型以上团队延期的第一大来源,但它几乎从不出现在排期表里。原因是依赖关系存在于人的记忆和聊天记录中,没有字段承载。
我的最低要求是:任何需求只要涉及本团队之外的一方,必须在排期时标注依赖对象、依赖内容、期望提供时间。这三个字段一旦填上,很多"看起来能做"的需求会自动暴露出风险,排期会自然变松。
更重要的是,依赖一旦显性化,就变成了可以追踪的对象。每周同步时不再讨论"进度怎么样",而是核对"这三个依赖是否按期提供",沟通效率和准确性都大幅提升。
五、案例与数据观察:一个 120 人研发组织的排期改造
这一节讲一个我深度参与过的改造过程。团队规模 120 人,分为 9 个小组,同时支撑三条产品线,改造前连续四个季度的迭代承诺完成率在 55%-62% 之间波动。
1. 改造前的问题画像
我们先用两周做了一次基线测量,结论比预想的更糟。第一,需求池里有 1,140 条需求,其中 38% 超过六个月没有任何状态变更,属于僵尸需求。第二,单个需求平均颗粒度 11.4 人天,远超可估算的范围。第三,跨组依赖平均每个迭代 27 处,但没有一处有记录。第四,各小组自建报表,同一个"完成率"指标存在四种计算口径。
这四个问题里,只有第二个是"估算能力"问题,其余三个都是结构问题。这也解释了为什么他们过去两年换了三套估算方法都没效果。
2. 分三个阶段推进,而不是一次性重构
(1)第一阶段:清理需求池,建立准入规则
用两周时间把所有需求重新过一遍,按"本季度做、下季度做、暂不做、不做"四类归档,僵尸需求统一关闭并保留可检索记录。同时设定准入规则:进入迭代的需求必须满足颗粒度 ≤5 人天、验收标准明确、依赖已标注,三条不满足任意一条即退回。
这一步的阻力最大,主要来自产品团队,因为退回率一度达到 45%。但两周后拆解质量明显上升,因为大家发现被退回比在会上被质疑更省时间。
(2)第二阶段:统一容量口径与排期语言
所有小组改用同一套容量测算模板,干扰系数按各自历史数据计算,不搞统一标准。排期从人天改为区间估算,每个需求记录乐观、最可能、悲观三个值。对外承诺一律取下沿。
这一阶段最有效的动作不是培训,而是把容量测算做成平台里的固定字段。当容量不是一个可以随口说的数字,而是一个需要填写的结构化对象时,讨论的质量会自动提升。
(3)第三阶段:依赖显性化与在制品限制
每个需求增加依赖字段,跨组依赖在周度同步会上逐条核对。同时在制品上限设为每小组人数的一半,超出即停止接新需求。
关于工具选择,这个团队最终采用了 PingCode 来承载改造后的流程。选择理由不是功能多,而是它把需求分层、迭代容量、依赖关系、工时记录放在了同一套数据模型里,改造中最难的不是制定规则,而是让规则有地方落地。对于 100 人以上、多小组协同的中大型组织,这类平台的价值主要体现在口径统一和跨项目视图,而不是单点的功能强弱。
3. 六个迭代后的关键指标变化
| 指标 | 改造前基线 | 改造后(第 6 迭代) | 变化幅度 | 备注 |
|---|---|---|---|---|
| 迭代承诺完成率 | 58% | 84% | +26 个百分点 | 按统一口径重算 |
| 单需求平均颗粒度 | 11.4 人天 | 4.2 人天 | -63% | 准入门槛直接作用 |
| 平均交付周期 | 19.6 天 | 12.8 天 | -35% | 在制品限制的主要收益 |
| 跨组依赖遗漏数/迭代 | 27 处 | 6 处 | -78% | 依赖字段强制填写 |
| 需求池存量 | 1,140 条 | 386 条 | -66% | 僵尸需求清理 + 准入过滤 |
| 排期会时长 | 150 分钟 | 55 分钟 | -63% | 信息前置,会议只做决策 |
需要说明的是,这六个月里团队人数从 120 人增加到 128 人,增量主要在新业务线,不在原团队。所以指标改善不能归因于人力增加。

4. 一个反例:为什么另一个团队照搬同样的方法却失败了
同期还有一个 60 人团队尝试了几乎相同的改造,六个月后完成率从 61% 只提升到 66%,基本等于噪声。我复盘后找到三个关键差异。
第一,他们的管理者把"容量缓冲"理解为"可以少干活",在季度汇报时把缓冲时间算作效率损失,导致团队不敢真正预留。第二,他们保留了原有的排期会形式,只是在会上多填了几个字段,信息前置没有发生,会议依然是低质量决策。第三,也是最关键的,他们没有清理需求池,1,000 多条历史需求留存在系统里,每次统计完成率都被历史欠账拉低,团队逐渐认为"数据是假的",改造失去公信力。
这个反例说明一件事:排期改造的成败往往不在方法本身,而在管理者是否愿意接受"排得少但做得到"这个交换。方法可以复制,这个取舍不能。

六、不同情况下的行动建议
排期没有通用解,只有匹配解。下面按组织形态给出可执行的动作,每条都标注了预期见效周期。
1. 20 人以下团队:先解决"范围冻结",别上框架
小团队最大的优势是沟通成本低,最大的风险是决策随意。这个阶段不需要容量测算模型,也不需要复杂工具,需要的是两条硬规则。
- 单一需求池:所有需求只进一个池子,不允许微信群、邮件、口头三处并行,否则一定漏。
- 每周一次范围冻结:冻结后当周不再接受新需求,紧急需求必须换出等量的已有需求,不允许净增。
这两条执行四周,通常能把完成率提升 15 个百分点左右。工具用一个共享看板足够,重点是人人都真的在改状态。
2. 50-150 人团队:容量口径统一是最高杠杆
这个规模的核心矛盾是协同摩擦开始超过个体效率。建议按以下顺序推进,每一步间隔两周。
- 用过去 6 个迭代数据算出各小组的真实干扰系数,形成各自的容量口径。
- 把排期从人天改为"容量占用百分比",一个需求占某小组容量的 15%,而不是 6 人天。
- 设立颗粒度准入门槛,超标的退回拆解。
- 增加依赖字段并纳入周度核对。
- 设定在制品上限。
不要跳步。我见过直接上在制品限制的团队,因为没有容量口径,限制执行成了"谁嗓门大谁先做",反而加剧了不公平感。
3. 多产品线并行组织:必须分层排期,不能一张总表
三条以上产品线共用一个工程团队时,用一张表管理所有需求必然失败,因为战略层、季度层、迭代层的时间粒度和决策人完全不同。
| 层级 | 时间粒度 | 决策人 | 核心问题 | 产出物 |
|---|---|---|---|---|
| 战略层 | 半年-一年 | 业务负责人 + 技术负责人 | 资源投向哪条产品线 | 产能分配比例 |
| 季度层 | 一个季度 | 产品总监 + 研发经理 | 这个季度交付哪些主题 | 主题清单与容量预算 |
| 迭代层 | 1-3 周 | 产品经理 + 技术负责人 | 这两周具体做什么 | 迭代范围与依赖清单 |
分层的关键是下层不能推翻上层,上层不能干预下层。季度层定了产能分配比例,迭代层就不能因为某条产品线着急而临时挪用其他产品线的工程师。一旦破例,分层就失效了。
4. 强合规或外包交付型团队:排期必须绑定验收物
这类团队的排期不只是内部协调工具,还是合同履约依据。特点是变更成本极高,因此排期逻辑要反向设计,先把验收物定义清楚,再倒推工作量。
- 每个里程碑绑定可交付物清单,不接受"完成度 80%"这种表述。
- 变更必须有书面记录与工期影响评估,口头变更一律不认。
- 缓冲比例提高到 30%,因为外部依赖(客户确认、第三方接口、验收测试)不可控性更强。
- 排期表与合同条款使用同一套术语,避免内部说"迭代"、对外说"阶段"造成理解偏差。
5. 30 天落地清单
如果你现在就想动手,这是我建议的最小启动路径,不需要任何采购和审批。
- 第 1-3 天:导出所有在途需求,统计颗粒度分布,算出超标比例。
- 第 4-5 天:关闭超过六个月无变更的需求,归档但不删除。
- 第 6-8 天:用历史数据算各小组干扰系数,形成容量口径文档。
- 第 9-10 天:设立三条准入规则并公示,下一迭代开始执行。
- 第 11-14 天:把排期表字段改造为区间估算 + 依赖标注。
- 第 15-21 天:执行第一个受控迭代,每天记录实际投入与干扰来源。
- 第 22-25 天:复盘,重点看被退回的需求占比和延期原因分布。
- 第 26-30 天:把有效规则写进平台配置,形成默认值而不是提醒。

七、不同情况下的取舍:没有最优解,只有匹配解
排期管理的本质是一系列取舍。想清楚每对矛盾你站在哪一边,比学一套方法论更重要。
1. 准时率 vs 吞吐量
追求高准时率必然要降低承诺量,因为你要留缓冲、要限制在制品、要拒绝插入。追求高吞吐量必然牺牲准时率,因为你要拉满产能、快速响应、接受重排。
我的判断是:业务处于探索期时优先吞吐量,业务处于稳定交付期时优先准时率。探索期最重要的是快速试错,晚两周上线可能错过窗口;稳定期最重要的是可预期,客户和销售依赖你的时间承诺。
判断错了代价很大。稳定期追求吞吐量,会导致承诺频繁失信,销售不敢报价;探索期追求准时率,会导致流程僵化,错过市场机会。
2. 排期精度 vs 排期成本
把排期精度从 ±50% 提升到 ±30%,成本可能是每人每周多花两小时拆解和估算;从 ±30% 提升到 ±15%,成本会陡增,因为需要更细的拆解、更严格的历史数据积累、更多的评审环节。
大多数团队的最优区间在 ±30% 左右。再往上提,投入产出比会迅速恶化。只有当排期直接绑定合同罚则或重大发布窗口时,才值得追求 ±15% 的精度。
3. 流程规范 vs 一线自主权
规范带来可预测性,自主权带来灵活性。两者在排期上的具体表现是:规范要求所有需求走统一流程、填统一字段;自主权允许小组按自己的方式组织工作。
我的做法是在"数据口径"上统一,在"工作方式"上放权。状态定义、完成标准、容量计算方法必须全组织一致,否则无法横向比较;但小组内部怎么开会、怎么分工、用什么节奏,不必统一。
很多改造失败是因为把这两件事一起统一了,一线感受到的是控制而非支持,于是用形式主义对抗。
4. 自建工具 vs 采购平台
这是一个经常被低估的取舍。自建的优势是贴合度极高、可深度定制;劣势是维护成本持续存在,且容易随着人员流动变成无人维护的黑盒。
5. 一张取舍决策表
| 情境 | 优先选项 | 可放弃项 | 判断依据 |
|---|---|---|---|
| 业务探索期、方向未定 | 吞吐量与响应速度 | 排期精确度 | 错过窗口的代价高于延期 |
| 稳定交付期、客户依赖承诺 | 准时率与可预期性 | 部分吞吐量 | 失信的成本高于少做一点 |
| 20 人以下团队 | 规则简单、执行彻底 | 流程完备性 | 复杂度超过人数即为负担 |
| 150 人以上多产品线 | 分层排期与统一口径 | 局部灵活性 | 无统一口径则无法分配资源 |
| 团队成熟度高、自驱强 | 一线自主权 | 精细化流程 | 过度规范会抑制判断力 |
| 团队新人占比高 | 流程规范与显性知识 | 部分自主空间 | 缺少共同语言时规范是护栏 |
| 合规或外包交付场景 | 验收物绑定与缓冲充足 | 交付密度 | 变更成本极高,一次失误影响合同 |

八、把排期从"预测未来"改成"管理现在"
写到这里,我想回到开头那个 47 张卡片的看板。后来那个团队做了什么改变?他们没有换工具,也没有引入新框架,只做了三件事:把需求拆到 5 人天以内、每周冻结一次范围、把 25% 的产能明确标记为"不可排期"。三个月后完成率从 61% 升到 83%,会议时长减少一半。
我想说的独特观点是:排期准确率的提升,几乎从来不来自"更准的预测",而来自"更少的变量"。预测未来是最难的事,减少不确定性来源是最容易的事。大多数团队把精力花在了前者,而真正的杠杆在后者。
如果你只想记住一句话,那就记住这句:排期不是告诉别人未来会发生什么,而是让当下正在发生的事变少、变清晰、变得可以被承诺。
下一步怎么做?我建议你先做一件很小的事,今天下班前,把当前在途的所有需求列出来,数一数有几个超过 5 人天,有几个没有明确验收标准,有几个依赖外部团队但没记录依赖方。这三个数字会比任何方法论都更快地告诉你,你的排期问题到底出在哪里。
如果这三个数字让你惊讶,那就别再优化估算方法了,从清理和拆解开始。
常见问题解答(FAQ)
1. 研发团队做需求排期时,任务拆到什么粒度最合适?
我以前把一个需求直接排成“开发3天、测试1天”,结果开发中途才发现还包含接口改造、权限梳理和数据迁移,计划连续延期。我想知道,任务拆得太粗会失控,拆得太细又增加维护成本,到底怎样找到合适的颗粒度?
我建议把排期颗粒度控制在“半天到两天可独立验收”之间,而不是按岗位简单拆成开发、测试、产品三列。一个可执行的需求,至少要拆出业务确认、交互或接口设计、开发、联调、测试、修复和上线准备等可验证节点;如果某个任务超过2个工作日仍无法说明完成标准,通常意味着它还隐藏着依赖或技术风险。
实际排期时可以采用“需求总工时=执行工时×1.2至1.35”的校准方式:纯熟悉模块取1.2,跨系统或首次接触的模块取1.35。对比来看,粗颗粒排期的优点是维护简单,但延期通常在最后才暴露;细颗粒排期透明度高,却容易让团队把时间花在更新状态上。
我更看重验收边界:每个任务必须能回答‘交付什么、由谁验收、依赖什么、最晚何时完成’,否则即使排进日历,也不算真正可管理。
2. 需求已经排满后,研发团队如何处理临时插单,才能避免整个计划失控?
我所在的团队经常遇到线上故障、销售承诺和老板临时需求,原定迭代排期几乎每周都会被打断。过去我们只是把插单塞进现有计划,最后所有任务一起延期,我想知道有没有更可量化的处理方法。
不要把插单当成‘额外工作’,而要把它当成一次容量置换。先给每个迭代预留15%至20%的缓冲容量,例如团队两周有效产能按80人时计算,就只承诺64至68人时;超过缓冲后,任何新增需求都必须明确移出一个同等工作量的任务。可以设置三级规则:P0线上故障立即中断当前工作;
P1影响关键客户但有临时方案,进入下一次排期;P2普通优化进入需求池,不接受口头插入。排期表里最好增加‘插单来源、预计工时、被挤出的任务、业务负责人’四列,这能让延期从研发团队的责任变成可追溯的决策。我的判断是,团队真正需要控制的不是插单数量,而是未被记录的插单数量;
一次没有登记的2小时改动,往往会通过联调、回归和发布风险放大成半天甚至一天。
3. 跨团队依赖和测试周期总被低估,需求排期应该怎样设置缓冲?
我曾经把接口联调安排在开发完成后的当天,结果对方团队还没有准备测试环境,测试数据也不完整,研发只能空等。很多排期模板都会加一个统一缓冲比例,但我不确定所有需求是否应该使用同一个比例。
统一增加20%的缓冲并不可靠,因为风险不是平均分布的。更实用的方法是按风险来源分别估算:跨团队依赖增加0.5至1个工作日,首次使用的新技术增加20%至30%工时,涉及数据迁移或权限变更时,至少预留一次完整回归周期。可以把缓冲拆成三类,而不是隐藏在总工期里:依赖等待缓冲、技术探索缓冲、缺陷修复缓冲。
举例说,一个名义上5天的需求,如果包含两个外部接口、权限调整和移动端兼容测试,合理排期可能是5天执行工时+1天依赖缓冲+1天回归缓冲,而不是直接写成7天却不解释原因。排期中还应设置‘最晚依赖到位时间’,例如接口文档、测试账号和样例数据必须在开发开始前一天确认;
到了节点仍未到位,就应立即调整计划,而不是等到测试阶段才发现延期。缓冲的价值不是让团队慢下来,而是把不可避免的等待显性化,避免管理者误以为所有延误都来自执行效率低。
4. 如何判断某项目管理工具是否真的适合研发团队做需求排期?
我试过用表格、日历和项目管理平台分别维护需求,最大的问题不是功能少,而是产品、研发和测试看到的状态不一致。工具选型时我容易被甘特图、自动提醒等功能吸引,却不知道哪些能力才真正决定排期是否可靠。
判断工具是否适合排期,建议不要先看功能清单,而是用一条真实需求做压力测试,至少覆盖需求拆分、负责人变更、跨团队依赖、插单、延期和版本复盘六个场景。重点观察四项指标:从需求变更到排期同步是否超过5分钟;能否看到任务变更记录;延期后是否自动暴露受影响的下游任务;
产品、研发、测试是否能在同一条记录中完成确认。可以用小型评分表比较:状态透明度占30%,依赖管理占25%,变更审计占20%,权限与协作占15%,报表与自动化占10%;总分低于75分,不建议直接用于核心项目。表格适合快速启动,但多人协作时容易产生版本分叉;日历适合看时间,不适合表达依赖;
功能丰富的项目管理平台如果录入成本过高,也会因为团队绕开系统而失效。我更看重‘最少维护、足够追溯’:一个每天只需更新一次、却能准确回答谁在做什么、为什么延期、影响了谁的工具,通常比功能堆满但无人维护的工具更适合研发团队。
核心关键词
文章包含AI辅助创作:需求排期需求排期教程:研发团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524562
读者评论
人天这条线我认,但实操里卡住的往往不是拆不拆,而是拆完谁认账。子项拆到 3 人天以后,验收标准反而更含糊了,几个子项拼起来才发现接口对不上,返工全落在迭代末尾。现在我的做法是拆解时强制写一句“这个子项做完,用什么证明它做完了”,写不出来就不让进迭代。颗粒度只是表象,验收标准的清晰度才是真正决定估算误差的东西。
准入闸门这套逻辑没错,但落地时最难的从来不是建流程,是拦谁。我待过的团队闸门写得很漂亮,结果老板一句“这个先插进去,就两天”,闸门当场失效,而且失效一次之后大家就都知道它是纸糊的。后来真正起作用的不是流程文档,是把每次插单导致的位移量算出来,在周会上摊开讲,用数据让插单的人自己看到代价。光靠工具里的状态流转管不住这件事,得有人愿意当那个报数的人。
