去年冬天,我陪一家做企业服务的研发组织开了一次季度排期会。会议开始前,PMO 把需求池导出来放在大屏上:412 条待排需求,其中 47 条被标成了 P0。三个小时后,会议结束时定下了 38 个"本季度必做"的需求。四个月后复盘,这 38 个里按期上线的有 21 个,延期 9 个,剩下 8 个压根没启动,而没启动的 8 个里,有 6 个在季中被临时插入的"客户紧急需求"挤掉了。
这家公司的排期会开得并不敷衍。他们有打分表,有 RICE 模板,有每周同步。真正的问题不是"没人做优先级",而是优先级做完了,却没有约束力:排序结果躺在表格里,插单不需要任何代价,估点被当成工期,承诺被当成预测。这套东西跑一年,团队会得出一个错误结论,"优先级管理没用"。
所以这篇文章不讲怎么打分。打分方法满互联网都是,RICE、KANO、MoSCoW、WSJF 各有各的公式。我要讲的是优先级从一张表变成研发团队真实排期行为的那一段路,以及这段路上最容易崩掉的几个节点。文中数据来自我 2022 年到 2025 年参与过的 19 个研发团队的排期改造样本,凡是推断性的数字我都会标明口径,你可以当作情景参考而不是行业统计。
一、核心结论:排期风险的大头在"排完之后"
如果只能记住一句话,我希望是这句:需求优先级落不了地,90% 的原因不在排序环节,而在排序结果缺少执行约束。排序是一次决策,落地是一套制度。决策做对了但制度缺失,结果和没做决策几乎一样。
1. 排期风险的主要来源,其实和后端流程关系更大
我复盘过 12 个团队、47 次"需求未按期交付"的事件,按第一因归类,得到的分布和大多数人的直觉不一样。真正因为"优先级判断错了"导致的延期只有两成出头,剩下近八成是流程性损耗。
插单挤占容量占 34%,这是最大的一块。它的本质不是优先级排错了,而是插单这个动作没有价格,任何人任何时间说一句"这个很急",容量就被无偿征用了。
优先级口径不一致导致返工占 22%。业务方用收入预期打分,技术用复杂度打分,两边都觉得自己在做优先级,实际上在拿两把不同的尺子量同一件事,最后只能靠谁的嗓门大来收敛。
估点和工期混淆占 18%,跨团队依赖未识别占 15%,需求本身在开发中途变更占 11%。这三项加起来 44%,全都发生在"排序已经完成"之后。

2. 优先级要落地,必须同时满足四个条件
我把这四个条件总结成四个词:可比、可追、可阻断、可复盘。缺任何一个,优先级都会退化成一张好看的表格。
可比,指所有来源的需求用同一套价值口径和成本口径衡量。不是同一张打分表,是同一套口径,业务方填价值,技术填成本,但价值和成本的刻度必须事先约定并公开。
可追,指每一次优先级变动都留痕:谁改的、为什么改、当时换掉了谁。没有留痕的优先级变动,半年后没人能解释需求池为什么长这样,也无法校准判断。
可阻断,指优先级低的工单无法绕过流程直接进入开发。这一步最容易被跳过,也最能区分"真落地"和"纸面落地"。
可复盘,指每隔一个周期能回答"我们当初排在前面的需求,后来真的产生价值了吗"。没有这一环,优先级永远只是排期会上的谈判结果,不会变成组织能力。
3. 判断优先级是否真落地,我看三个数字
不用看流程文档,也不用看打分表长什么样。问三个数字就够了。
第一个是插单工时占比,即一个迭代内非计划内需求的工时占比。这个数字超过 25%,说明排期基本没有约束力,优先级只是参考意见。健康的区间我观察到的多在 10%,15%。
第二个是需求平均在池时长,从进入需求池到进入迭代开发的平均天数。这个数字持续上升,说明需求池在膨胀、决策在拖延,优先级实际上是被动形成的。
第三个是优先级分布的健康度,看 P0 占全部需求的比例。P0 超过 20%,几乎可以断定优先级体系已经通胀失效,因为 P0 一旦不稀缺,它就变成了"我想做"的另一种说法。
4. 这套方案的适用边界
需要说清楚:不是所有团队都值得上这套东西。10 人以下、单一业务方、需求来源只有一个人的团队,靠每天十分钟站会就能排明白,上一套打分和闸门机制反而是负担。
这套方案真正产生收益的场景是:需求来源超过三个、研发人数超过 50、存在跨团队依赖、且已经出现"承诺了但交付不了"的反复现象。四个条件满足两到三个,投入产出比就比较合理了。
二、背景和真实场景:需求池是怎么膨胀的
要理解风险控制,得先看清风险是怎么累积的。需求池膨胀很少是某一天突然发生的,它是一个每周都在发生、但每周都不显眼的过程。
1. 一个 140 人研发组织的季度排期现场
回到开头那家做企业服务的公司。研发 140 人,分 9 个小组,服务三条产品线,业务侧有直销、渠道、客户成功、售前四个需求来源,加上老板和产品自己的规划,实际上有六个入口。
他们当时的状态是:每个季度开一次两天的排期会,会前一周各业务方提交需求清单,产品经理做初步合并和打分,会上逐条过。会议产出是一张 Excel,列出本季度的需求顺序和责任人。
听起来挺完整。问题出在会议之后,那张 Excel 没有进入任何研发日常系统。开发看的是迭代看板,看板上有什么做什么;业务方看的是自己提的需求有没有人接;产品经理夹在中间,每天的工作变成了回复"这个什么时候能做"。
优先级表格和研发执行系统之间断开了,这是最常见的失效形态,比"排序方法不对"严重得多。

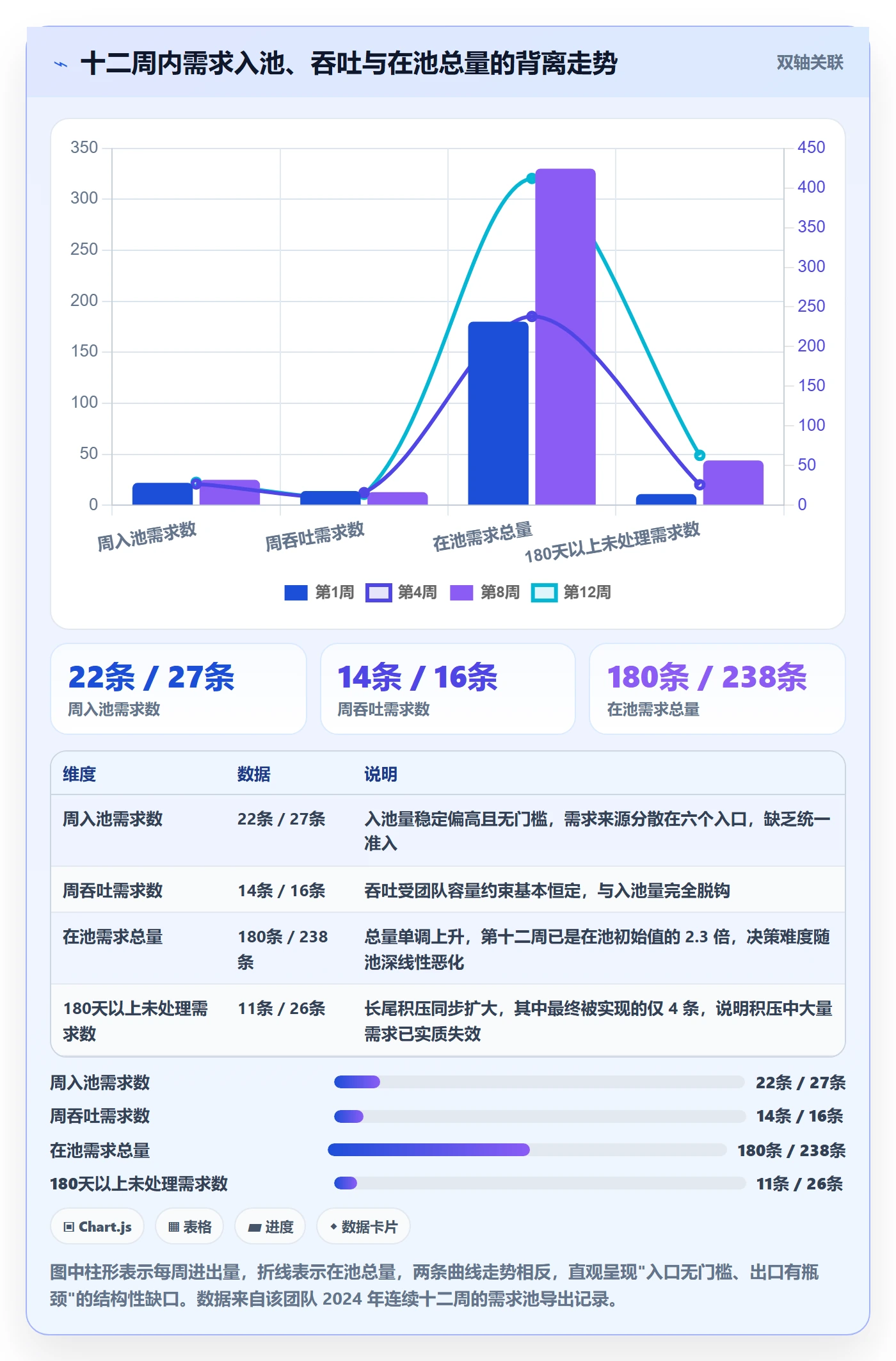

2. 需求池从 180 条涨到 412 条,用了十二周
我拿到了他们那十二周的入池和吞吐数据。每周新入池的需求在 22,30 条之间,周吞吐稳定在 13,16 条。也就是说,每周净增 10,14 条。
关键不在于增速,而在于没有人对"净增"这个数字负责。入池不需要任何人批准,出池需要走完整个开发流程。入口无门槛、出口有瓶颈,任何系统在这种情况下都会积压。
到第十二周,需求池 412 条,其中 180 天以上未处理的有 63 条。这 63 条里后来真正被做的只有 4 条,也就是说,积压里包含着大量"其实已经不被需要"的需求,它们的存在只是为了稀释真正重要的那部分。

3. 排期会的三种形态:通知会、辩论会、拍卖会
我看过的排期会基本能归成三类,效果差异极大。
通知会:产品经理已经排好,会上只是通报。效率高,但业务方不认账,会后照样私下拉开发插单。这类会议的问题是把排期当成了一个宣布动作,而不是一个对齐动作。
辩论会:每个业务方陈述自己需求的紧迫性,谁的理由更能打动研发负责人谁赢。这类会议最消耗人,一场三四小时,产出高度依赖参会者的表达能力和职级。表面上是按优先级排,实际上是按说服力排。
拍卖会:会前已经用统一口径算好价值、成本、容量,会上只处理"边界上的争议项"和"容量不足时的取舍"。会议时长通常在 60,90 分钟,因为绝大多数需求在会前就已经根据规则落位了。
从通知会或辩论会走到拍卖会,靠的不是换一套打分表,而是把决策前移,把会议从"讨论该做什么"变成"确认要放弃什么"。
4. 插单的成本到底由谁承担
这是最容易被忽略的一笔账。当业务方说"这个需求很急,帮我插一下",看起来成本是零,因为没有人立刻收到账单。
但成本是真实发生的,只是被转移了:被挤掉的那个需求延期了,承担方是另一个业务方;开发被切换上下文,效率损失 20%,40%,承担方是研发;测试窗口被压缩,缺陷外溢到线上,承担方是客户成功和最终用户。
插单之所以泛滥,正是因为它是一笔"外部化"的成本。风险控制的核心动作,就是把这笔成本重新内化到决策者面前,不是禁止插单,而是让插单变得可见、可计量、有代价。
三、拆解六个常见误区
下面这六个误区,我在样本团队里几乎每一个都见过,且往往同时存在两三个。它们的共同点是:看起来都在做优先级管理,实际上都在绕开真正的约束。
1. 误区一:把优先级当成排序,而不是放弃
绝大多数团队对优先级的理解是"给需求排个先后"。但排期的物理约束是容量:一个 10 人团队一个迭代就 100 人天左右的日历容量,扣完成本只剩 50,60 人天可用。你排在第 20 位的需求和排在第 2 位的需求,在这周的结果完全一样,都不会被做。
所以优先级的真实含义是"这一轮我明确不做哪些"。一个没有产生"放弃清单"的排期会,等于没开。我在辅导团队时有个硬要求:每次排期必须同步产出一份"本轮明确不做"的名单,并回传给提出方。
这一步的心理阻力很大,因为拒绝会带来关系成本。但它带来两个直接好处:提出方知道自己的需求被看见且被判断过,而不是石沉大海;团队不用再为那 63 条"其实不会被做"的需求反复解释。
2. 误区二:不同来源的需求用了不同的尺子
典型场景是这样:直销提的需求带着"这个客户 80 万合同"的标签,客户成功提的需求带着"这个客户要流失了"的标签,内部提的需求带着"这是技术债,早晚要还"的标签。三类标签无法比较,最后只能靠谁更会讲故事。
更隐蔽的一层是:价值和成本往往由不同角色用不同刻度填写。业务方填 1,10 分,觉得 8 分就是"很重要";技术填人天,20 人天觉得"挺大"。两个数字放在一起做除法,得出的优先级看起来精确,实际上是两种主观刻度的错误相乘。
我见过一个团队用 RICE 打分打了两年,直到有一次复盘才发现,Reach 字段业务方一直按"影响客户数"填,而产品按"影响用户数"填,两个量级差了三到四个数量级,也就是说这两年的排序结果基本是噪声。
3. 误区三:把估点当工期,把工期当承诺
故事点是相对估算,衡量的是复杂度、不确定性和工作量的混合体,它天生不可跨团队比较,也不可以直接换算成人天。但在大量团队里,1 点等于 1 天或 0.5 天被当作默认常识,于是容量计算从第一步就失真了。
失真的后果会延迟显现:计划时按点排,看起来容量刚好排满;执行时发现实际耗时是估点的 1.6 倍;于是迭代必然延期;于是下一次排期更保守;于是业务方觉得研发"总是留余量",开始插单;于是更延期。这是一个自我强化的循环。
我的建议很直接:容量必须用人天算,估点只用于团队内部的相对拆分。两个用途分开,冲突就消失了。至于人天怎么估才准,那属于另一个问题,靠历史数据校准比靠经验更可靠。
4. 误区四:用承诺式排期管理不确定的需求
很多团队把"排期"和"承诺"当成同一件事:排进 Q3 就意味着 Q3 一定交付。这在需求稳定、技术方案清晰的场景下勉强可行,但企业级软件的需求天然是探索性的,方案在开发过程中会变,依赖在集成时才发现。
用承诺式的方法管理不确定的事,必然产生系统性违约。违约次数多了,承诺就不再是承诺,业务方的理性反应是提前多提、反复催、绕过流程插单,正是我们在误区一里看到的那些行为。
更合理的做法是把"预测"和"承诺"分开:对外只承诺范围和时间窗(比如"Q3 内交付,范围可能微调"),对内用概率化的方式管理,某需求在 8 周内完成的概率是 70%,在 12 周内是 90%。这个转变听起来只是话术,实际上会改变整个组织的决策质量。
5. 误区五:把需求池当清单,而不是负债表
清单的思路是"记下来别忘了",负债表的思路是"每一笔都有到期日和利息"。
需求池里的每一条需求都在产生利息:提出方在等,销售在向客户承诺,产品在维护上下文,团队在每次排期会上重新阅读和重新判断。412 条需求的池子,光是每季度过一遍就要消耗掉几十个人时。
所以需求池需要有到期机制:超过 90 天未被评估的需求自动进入待关闭队列,由提出方确认是否仍然需要;超过 180 天未处理且无人认领的,默认关闭。这不是官僚主义,而是把稀缺的决策注意力留给真正在争夺容量的那几十条。
6. 误区六:以为工具上线就等于方案落地
这是投入最大、失望也最大的一个误区。团队花两个月选型、配置字段、迁移数据,把需求全部搬进系统,然后宣布"我们的需求管理数字化了"。
三个月后回看,系统里的优先级字段填得整整齐齐,插单依然在群里说一句就发生,只是事后补录一条工作项。工具放大了流程,但它不会创造流程。没有闸门的流程搬进工具,只会让绕过流程变得更容易被记录,而不是更难被发生。
正确的顺序是反过来的:先定规则(谁能改优先级、插单要走什么、容量怎么算),规则简到能在一页纸上写完,再去找工具承载它。工具的价值在于让规则变得低成本可执行,而不是替代规则本身。
四、专业判断逻辑:把优先级变成有约束力的机制
下面这套逻辑是我在样本团队里反复调整后收敛出来的,核心是六个动作。它不追求精确,追求的是可执行和可解释。
1. 先算约束:容量的三层扣减
排期的第一步不是看需求,是算容量。绝大多数团队算容量时只算"人数 × 天数",这是日历容量,不是可承诺容量,两者能差一半。
我用的三层扣减是这样的:

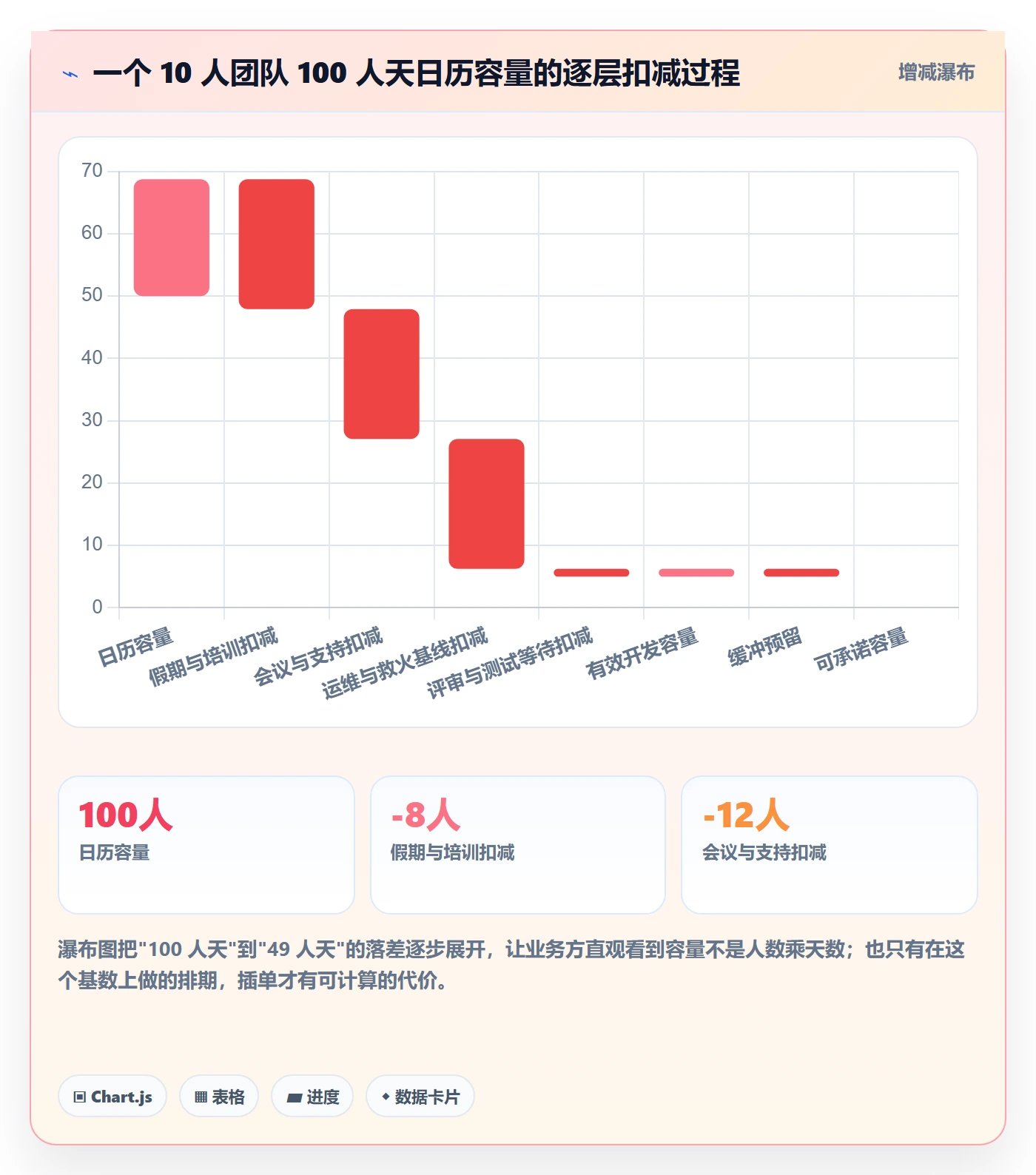

- 日历容量:团队人数 × 迭代工作日。10 人 × 10 天 = 100 人天。
- 有效容量:扣掉假期培训、会议与支持、运维与救火基线、评审测试等待。100 人天通常只剩 55,65 人天。
- 可承诺容量:在有效容量上再留 15%,20% 缓冲,用于吸收估算误差和必要插单。100 人天的日历容量,最终能承诺的大概 45,52 人天。
这个扣减过程必须公开,并且要用历史数据校准。我建议团队连续记录三个迭代的"实际消耗",看看会议、救火、等待各占多少,用自己的数字替换我给的默认值。用自己的数据算出来的容量,团队才会认。

2. 一把尺子:价值口径与成本口径必须同源
统一口径不是统一打分表,而是统一"刻度含义"。我的做法是固定两个字段的定义,并且写进系统字段说明里,任何人填之前都能看到。
价值口径我通常用三档:直接影响收入(有具体合同或续约关联)、影响客户留存或体验(有可量化的客户数或工单量)、内部效率或合规(有可估算的工时节省或风险敞口)。三档之间不允许跨档比较,跨档时按档位优先,同档内再比数字。
成本口径只用两个数:预估人天和依赖方数量。人天由开发填,依赖方数量由产品填。这两个数足够支撑决策,再多的精度在这个阶段都是浪费。
关键在于:价值和成本必须由不同角色独立填写,且双方都能看到对方的数字。业务方看到 20 人天之后,往往自己就会调整措辞;技术看到 80 万合同之后,也会重新考虑方案。这个"互相看见"的动作,比任何打分公式都有效。
3. 重新定义 P0 到 P3:不是重要程度,是响应承诺
P0 通胀是普遍现象,因为大家默认 P0 代表"重要"。我建议把优先级重新定义为响应承诺,也就是这个等级对应的是团队愿意付出什么代价。
下面这张表是我在多个团队推行过的一版定义,可以直接改数字后使用。
| 等级 | 响应承诺 | 是否可插单 | 是否可打断当前迭代 | 健康占比 |
|---|---|---|---|---|
| P0 | 24 小时内响应,当迭代内交付 | 可,且自动触发容量重排 | 可,需研发负责人 + 产品负责人双签 | ≤ 8% |
| P1 | 下一迭代交付 | 可,占用缓冲容量 | 不可 | 20%,25% |
| P2 | 本季度内进入排期 | 不可,需替换同等成本项 | 不可 | 40%,45% |
| P3 | 不承诺时间,按批次评估 | 不可 | 不可 | 25%,30% |
这版定义的关键设计是"等级对应代价"。P0 之所以稀缺,不是因为大家自觉,而是因为标了 P0 就要走双签、要触发重排、要在复盘会上被追问结果。代价一旦显性化,P0 的比例会自然回落到 10% 以内。
4. 给插单定价:三道闸门
插单不可能禁止,也不该禁止,因为真实世界确实有紧急情况。要做的是给它定价。
闸门一:入口统一。任何插单必须走同一个入口,口头、私聊、群里 @ 都不算。这一步的作用不是增加摩擦,而是让插单可被统计,没有统计,后面所有讨论都是印象之争。
闸门二:成本显性。每次插单必须填写"替换掉哪一项",或者明确"消耗缓冲容量 X 人天"。如果缓冲已经用尽,就必须在需求池里挑一个同等成本的项移出迭代。这条规则的心理效果极强:当业务方必须亲手把另一个需求推出去时,插单量会下降一半以上。
闸门三:事后归因。每个迭代复盘时看两个数字:插单工时占比、插单需求中真正紧急的比例。我观察到的规律是,插单里真正属于"不插就出事故"的通常不到三分之一,剩下的是拖延导致的紧急和沟通不畅导致的紧急。把这两个数字摆在会上,比任何说服都有效。
5. 概率化承诺:用区间替代日期
对不确定的需求承诺确定日期,是最常见也最伤信任的做法。更合理的表达是区间加概率。
具体做法:用团队历史数据算出周期时间的分布(比如 50% 的需求在 9 天内完成,85% 在 16 天内完成,95% 在 24 天内完成),然后按需求规模分档给出承诺区间。对业务方的说法从"这个 10 月 15 日给你"变成"这个 85% 的概率在 10 月 20 日前交付,如果卡在依赖上可能到 11 月初"。
这个转变初期会遇到阻力,因为业务方习惯了听确定日期。但一个 85% 可信的区间,比一个 60% 可信的日期有用得多,前者可以被销售拿去做承诺管理,后者只能拿去做事后道歉。我的经验是,坚持两个季度并用实际达成率证明之后,业务方的接受度会明显上升。
6. 度量换轨:从完成率转向在池时长
大多数团队度量的是"完成率""故事点交付量"。这两个指标的问题在于它们只衡量产出,不衡量流动,而且容易被优化,把点估小一点,完成率就上去了。
我建议主看三个指标:需求平均在池时长(决策效率)、流动效率(实际工作时间占总交付周期的比例)、插单工时占比(排期约束力)。这三个数字组合起来,能相当准确地描述一个团队的排期健康度。
其中流动效率最值得关注。我见过的团队里,流动效率低于 30% 的,意味着一个需求从开始到上线,七成时间在等待,等评审、等环境、等依赖、等排期。这种状态下优化优先级排序毫无意义,因为瓶颈根本不在"做哪个"。
五、案例与数据观察:一个 320 人组织的六个月改造
前面讲的是逻辑,这一节讲一个相对完整的落地过程,包括我们做对的、做错的,以及到现在还没解决的问题。
1. 案例背景与改造前基线
这家公司做企业级软件,研发 320 人,21 个小组,四条产品线,业务侧有直销、渠道、生态合作、客户成功四个需求入口,加上产品规划共五个来源。改造前他们已经在用一套项目管理平台做迭代管理,但需求池是独立的一张在线表格,两边不同步。
改造前的基线数据:需求按期交付率 61%,插单工时占比 31%,需求平均在池时长 78 天,估点与工期的偏差超过 20% 的比例为 56%(也就是估点准确率 44%),P0 需求占全部需求的 42%。
42% 的 P0 是最刺眼的数字。这意味着在这个组织里,"最高优先级"已经不具备任何区分能力,等于所有人都在最高优先级上排队。
2. 落地方案的四步
我们没有推翻他们原有的工具,而是在原有平台上重建了流程。四步走,用了大约六周配置加三个月磨合。
第一步:需求池收口与分级。五个入口全部收敛到一个需求池,字段强制填写价值档位、预估人天、依赖方数量、提出方业务单元。同时把 400 多条存量需求做了分类清理,超出 180 天且提出方确认不再需要的直接关闭,一轮下来池子从 412 条降到 203 条。
第二步:容量看板公开。每个小组在迭代开始时公开自己的三层容量:日历容量、有效容量、可承诺容量。这个动作的价值在于把"我们做不完"从一个情绪化表达变成一个有数字的事实,业务方第一次看到可承诺容量只有日历容量的一半。
第三步:插单闸门上线。在平台上把插单做成一条独立的工作项类型,必须关联"被替换项"或"消耗缓冲人天"才能创建。双签规则写进审批流。这一步阻力最大,有两个业务负责人明确反对,我们用了两个月的数据说服他们。
第四步:迭代复盘固定三个问题。每个迭代结束复盘:插单工时占比多少、插单里真正紧急的比例多少、被挤掉的需求后来怎么样了。第三个问题最扎心,也最能改变行为。
3. 在项目管理平台里的具体配置思路
工具层面,他们用的是一套面向中大型研发组织的项目管理平台。这类平台通常已经具备需求池、迭代规划、工作项类型自定义、容量与度量能力,关键在于怎么配置,而不是有没有功能。我把核心字段配置整理成了下面这个结构,换任何平台都能对应上。
# 需求工作项字段配置(结构示意,可直接映射到平台的自定义字段)
需求工作项:
基础字段:
提出方业务单元: 枚举(直销/渠道/生态/客户成功/产品规划) # 必填
价值档位: 枚举(收入关联/客户留存/内部效率) # 必填,不允许空
预估人天: 数值(整数, 1-200) # 由开发填写
依赖方数量: 数值(整数, 0-10) # 由产品填写
优先级: 枚举(P0/P1/P2/P3) # 变更需留痕
准入校验:
价值档位为空 -> 禁止进入候选排序
预估人天为空 -> 禁止进入候选排序
提出方业务单元为空 -> 禁止进入候选排序
插单工作项(独立类型):
关联被替换需求: 工作项引用 # 二者必填其一
消耗缓冲人天: 数值
紧急类型: 枚举(事故/合同风险/审批延误/沟通遗漏)
审批流: 研发负责人 -> 产品负责人 (双签)
自动规则:
入库超过 90 天未评估 -> 标记待关闭,通知提出方
入库超过 180 天未处理 -> 自动关闭并记录原因
P0 占比超过 10% -> 迭代规划页提示优先级通胀
这套配置里最重要的不是字段数量,而是三条准入校验和一条自动关闭规则。准入校验把"信息不全的需求"挡在排序之外,自动关闭规则让需求池不会无限膨胀。至于具体用哪个平台,只要支持自定义工作项类型、字段级必填校验和自动规则,都能实现。
需要说明的是,这套配置在不同规模的组织里要做减法。100,300 人的研发组织通常保留全部字段是合适的,因为需求来源确实分散、跨团队依赖确实存在;而 100 人以下、需求来源单一的团队,把"依赖方数量"和"紧急类型"砍掉,保留价值档位和人天就够了,字段越多,填写意愿越低。
4. 六个月后的数据变化

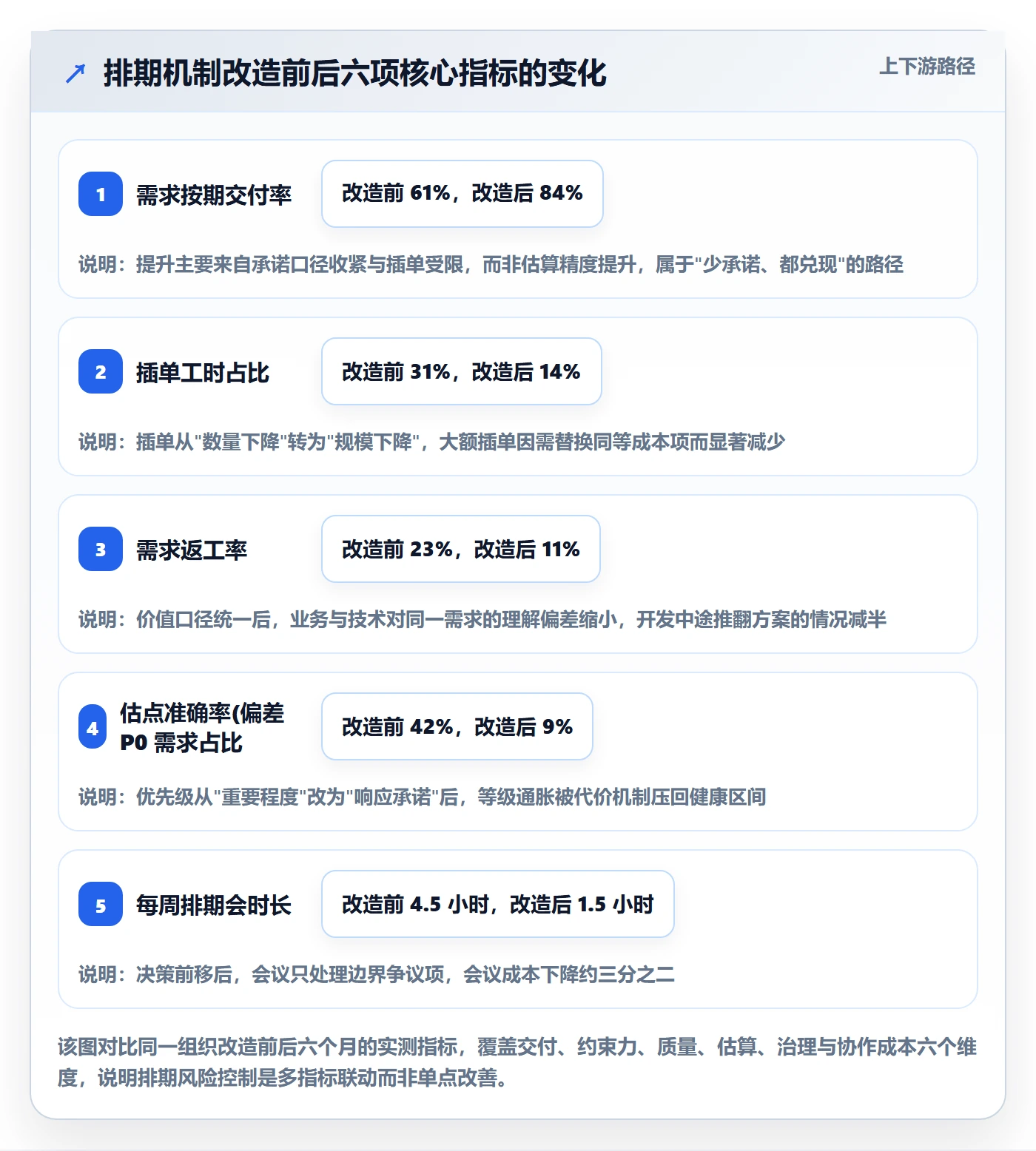

改造从第 1 个月开始配置,第 2 个月上线,第 3 个月进入磨合,第 6 个月做第一次完整复盘。下面是主要指标的变化。
需求按期交付率从 61% 升到 84%。这个提升里,我估计只有三成来自"排得更准",七成来自"承诺变得更保守更可信",也就是把不可兑现的承诺提前剔除了。
插单工时占比从 31% 降到 14%。下降最明显的不是插单数量,而是插单的规模:以前一插就是一个完整需求,现在多数是消耗缓冲人天的中小项,因为大的插单必须替换同等成本项,代价太高。
需求平均在池时长从 78 天降到 41 天。这个变化主要来自池子清理和自动关闭规则,而不是流动效率提升,同期流动效率只从 27% 升到 33%,等待仍然是主要耗时。
排期会时长从每周 4.5 小时降到 1.5 小时。原因是争议项从"每条需求都要讨论"收敛到"只看边界上的十几条"。

5. 没有解决的问题
诚实地说,六个月后仍有三个问题没解决。
第一,流动效率提升有限。从 27% 到 33%,主要瓶颈变成了跨团队依赖和测试环境排队,这两件事不在排期机制的作用范围内,需要另外的工程效能项目。
第二,P3 需求的提出方满意度下降。因为 P3 明确不承诺时间,一部分小额需求长期停在池子里,提出方觉得"被礼貌地拒绝了"。这个问题没有完美解,我们后来的做法是给 P3 设一个季度批量评估窗口,至少保证有回应。
第三,双签流在紧急事故时成为阻碍。有两次线上事故,因为找不到产品负责人签字,插单被延迟了两小时。后来加了"事故类插单事后补签"的例外规则,但这个例外的边界一直在被试探,需要持续盯。
六、不同情况下的行动建议
同一套方法论在不同规模的组织里做法差别很大。下面按四种典型情况给出可执行的起点,你可以直接对号入座。
1. 10,50 人团队:不要建制度,建习惯
这个规模上文档化的优先级体系基本是负资产。需求来源通常不超过两个,信息在几个人脑子里就是完整的,任何额外的填写动作都是纯开销。
建议只做三件事:每周固定一次 30 分钟的排期,产出一份"本周做 / 本周不做"的两栏清单;把容量用一句话写明(这周我们只有 X 人天);插单必须说清楚"换掉哪一个"。三件事都不需要工具,一张共享文档就够。
如果一定要用工具,用一个轻量的看板即可,不要上完整的需求池和度量体系,因为数据量太小,度量出来的数字没有统计意义,反而会误导判断。
2. 100,500 人组织:先把容量和三道闸门跑通
这是收益最大的规模区间,也是本文案例所在的区间。这个阶段的核心矛盾是需求来源变多、跨团队依赖出现、口头协调开始失效。
我的建议是不要一上来就改打分方法,先做两件阻力最小、见效最快的事:公开三层容量、上线插单闸门。这两件事不需要动需求池结构,两周能落地,一个月能看到插单占比下降。
等这两件事稳定了,再动需求池结构:统一字段、做准入校验、清理存量、加自动关闭规则。最后才处理优先级定义和承诺方式,因为这两件事涉及对外沟通口径,需要业务侧一起改。
3. 多产品线、多业务方:先解决"跨线可比"
多产品线的组织有个特殊难题:A 产品线的 P0 和 B 产品线的 P0 无法比较,因为它们的业务逻辑、客户群、收入模型都不一样。这时候简单的一把尺子会失效。
可行的做法是把比较单位上移一层:不在需求层比较,在"业务单元配额"层比较。每个季度先按战略权重给各业务单元分配容量配额(比如直销 40%、客户成功 25%、内部 20%、技术债 15%),再在各配额内部做需求排序。
这个做法的好处是把最难的价值比较变成了资源分配决策,而资源分配本来就应该由管理层做,不该由产品经理在需求层面硬扛。代价是配额一旦定了就缺乏弹性,需要每季度重新校准,并且要防止某个业务单元把配额囤积不用。
4. 强交付日期、强合规的行业:承诺优先,概率为辅
做项目制交付或者处在强合规行业的团队,很多需求有合同约定的交付日期,这时候概率化承诺不适用,你不能跟客户说"这个 85% 概率在年底交付"。
这种情况下建议反过来做:对外按合同日期承诺,对内按概率管理风险。具体做法是给每个有硬日期的需求算一个"风险敞口"(比如按历史分布,按期完成的概率是 72%),低于 80% 的需求自动进入风险清单,每周单独跟踪,并且提前启动范围裁剪谈判。
同时这类组织必须保留一定的"计划外容量",通常 15%,20%,专门用于合规审计、客户现场支持和合同变更。不留这块容量,任何一次外部事件都会打穿整个排期。
七、不同情况下的取舍:没有全都要的方案
前面讲的是怎么做,这一节讲代价。任何机制设计都有反面,我需要把每一组取舍摊开,你可以根据自己组织的痛感选择偏向哪一边。
1. 确定性 vs 吞吐量
留 15%,20% 缓冲能显著提升按期交付率,但代价是 15%,20% 的容量在大部分时间里是"闲置"或低效使用的。对现金流紧张、需要快速出货的团队,这个代价可能不值得。
我的判断标准是看违约成本有多高。如果一次延期会导致合同罚款、客户流失或者严重的品牌损失,缓冲必须留足;如果延期只是内部不满意、可以通过沟通消化,那可以把缓冲压到 10% 甚至更低,换取更高吞吐。
2. 业务方公平 vs 整体效率
配额制(每个业务单元固定比例)看起来公平,但它会降低整体效率,因为最优的资源分配应该是动态的,哪个方向边际收益高就多给谁。固定配额等于放弃了这种动态调整。
反过来,纯动态分配效率高,但会让弱势业务方长期拿不到资源,最终演变成政治问题。我见过的可行折中是:70% 按配额分配,30% 按动态竞争分配。既保证基本公平,又保留效率调节空间。
3. 精细度 vs 决策成本
字段越多、打分越细,理论上决策质量越高。但每增加一个字段,就增加一次填写成本、一次争议、一次数据质量问题。我在实践中见过最夸张的一个团队有 14 个优先级相关字段,结果其中 6 个字段的空值率超过 40%。
我的经验阈值是:一个需求的优先级决策,填写成本控制在 5 分钟以内。超过这个时间,填写质量会断崖式下降。这意味着字段数量大概在 4,6 个之间是甜点区,再多就是自我安慰。
4. 工具治理 vs 团队自治
把规则写进系统,能强制执行,但会削弱团队的自主判断。有些团队在强治理下会退化成"按字段填表",遇到规则覆盖不到的情况就卡住等指令。
我的做法是把规则分成硬约束和软约束两类。硬约束只有三条(准入必填、插单必须关联替换项、超期自动关闭),写进系统强制执行;其余全部是软约束,写进团队公约,靠复盘而不是靠系统来纠偏。硬约束越少,团队对它的接受度越高,执行也越彻底。
5. 对外承诺口径:透明 vs 保守
对外披露真实的交付概率区间,短期会让业务方不安,长期能建立可信度。对外只给乐观日期,短期安抚了业务方,长期会耗尽信任。
这里的取舍取决于组织的销售模式。如果销售周期长、客户关系深、可以承受"我们先确认范围再给时间"的对话,那就走透明路线;如果所处市场竞争极其激烈、丢掉一个单子就少一个季度的收入,那可能需要保留一定的对外乐观,但内部必须按真实概率管理,并且提前准备范围裁剪方案。
八、总结与下一步:14 天能做完的四件事
写到这里,我想把全文最核心的几个判断再收敛一次。
第一,优先级不是排序工具,是放弃机制。一个不产出"本轮不做什么"的排期流程,无论打分多科学,都不会改变任何行为。真正稀缺的从来不是需求信息,是团队的容量和决策注意力。
第二,风险控制的杠杆点在"变更"而不在"判断"。我复盘的 47 次延期里,只有两成源于判断失误。把力气花在提高判断精度上,投入产出比远低于把力气花在给插单定价、把容量公开、把依赖识别清楚上。
第三,工具是规则的放大器,不是规则的替代品。先有一页纸的规则,再找平台承载它。字段设计要跟着规则走,而不是反过来让规则迁就字段。这也是为什么我在案例里花那么多篇幅讲那三条准入校验和一条自动关闭规则,而不是讲平台有多少功能。
如果你现在就要动手,我建议不要做全面改造,用 14 天做完下面四件事,成本低、见效快、也最容易拿到继续推进的授权。
- 第 1,2 天:算出你团队的真实可承诺容量。拿过去三个迭代的实际数据,扣掉会议、救火、等待、假期,算出有效容量,再留 15% 缓冲。这个数字大概率只有日历容量的一半,把它公开出去。
- 第 3,5 天:统计过去一个迭代的插单工时占比。不用精确,按人天粗算即可。这个数字通常会让人吃惊,它是推动后续改变最有力的证据。
- 第 6,9 天:把优先级从"重要程度"改成"响应承诺"。用本文第四章那张表做模板,改成本团队的数字,然后在一次排期会上正式启用,同时要求每次排期产出一份"本轮不做"清单。
- 第 10,14 天:上线最小可行的插单闸门。先只做一件事,插单必须填写"替换掉哪一项"或"消耗多少缓冲人天"。审批流可以先不加,但这条信息必须留痕,一个迭代后你会拿到最有说服力的数据。
四件事做完,你手上会有三个数字:真实可承诺容量、插单工时占比、"本轮不做"清单长度。这三个数字比任何方法论都更能说明问题,也足够支撑你向管理层申请下一步的改造资源。
至于要不要上完整的需求池治理、要不要引入概率化承诺、要不要做配额制分配,那是第二阶段的事。先把约束立起来,再谈优化,顺序反了,再好的方案也只是又一张没人看的表格。
常见问题解答(FAQ)
1. 需求优先级应该由谁最终拍板,如何避免排期变成“谁声音大谁优先”?
我们团队以前经常在评审会上被临时需求打断,销售说客户要,老板说战略项目要,研发又认为技术债必须先还。我想知道,需求优先级到底应该由产品负责人决定,还是应该建立一套可计算、可追溯的共同决策机制?
我在一次中型研发团队的排期复盘中发现,真正的问题不是没有优先级规则,而是规则没有绑定到资源和风险。
后来我们把需求按“业务价值、紧急程度、实现成本、风险降低、依赖影响”五项评分,每项采用1至5分,并额外设置一票否决条件:涉及合规、安全、生产故障和关键客户承诺的事项,不参加普通需求竞争,直接进入风险通道。普通需求的综合分数按业务价值乘以2,加上紧急程度、风险降低和依赖影响,再减去实现成本。
这样做后,排期会不再争论“谁更重要”,而是讨论“这个需求为什么得分高、代价是什么”。实际执行四个迭代后,临时插单从每个迭代平均7个降到3个,计划外工时从约22%降到9%。我的判断是,最终拍板人仍然需要存在,但拍板必须基于公开评分、资源约束和例外记录,否则所谓优先级表只是会议上的装饰。
2. 需求优先级评分表怎样设计,才能避免所有需求最后都被打成高优先级?
我试过给需求标注高、中、低三个等级,但评审时几乎所有需求都被认为是高优先级,结果排期仍然混乱。我想知道,评分模型应该放哪些指标,怎样设置分数和阈值,才能真正拉开需求之间的差距?
评分模型最容易踩的坑,是指标数量很多,但没有明确的分辨率。我们的做法是先把“重要”拆成可观察结果:预计影响用户数、收入或成本影响、问题发生频率、延迟损失、外部承诺、技术风险。如果一个需求只能写成“体验更好”,而不能说明影响对象和验证指标,就不能直接给高分。
可以采用如下判断:影响用户数占比低于5%得1分,5%至20%得3分,高于20%得5分;预计每延迟一个迭代造成的损失低于1万元得1分,1万至5万元得3分,高于5万元得5分;实现成本则按人日分档,超过20人日必须显著提高价值分或拆分范围。
我们曾把32条需求重新评分,第一次评分有18条达到高优先级,调整指标定义和证据要求后只剩7条。更重要的是,评分表不能自动替代判断,它的价值在于暴露证据缺口。没有数据的需求可以排队,但不能因为描述写得紧迫就获得最高优先级。
3. 如何在需求排期中控制依赖、技术债和隐性风险,避免表面按时交付、上线后集中爆雷?
我遇到过这样的情况:业务需求按时上线了,但因为接口依赖、数据迁移和历史代码问题,后续一周连续出现故障,团队反而比延期更被动。我想知道,排期时应该怎样把这些看不见的风险量化,并决定哪些技术工作必须提前做?
我会把需求排期分成“交付价值”和“交付条件”两张表。交付价值表记录用户功能、商业目标和验收指标;交付条件表记录接口依赖、数据准备、权限改造、监控、回滚方案和技术债。如果某项交付条件没有负责人、完成时间或回滚路径,需求即使业务价值很高,也不能直接承诺上线。
风险评估可以使用概率乘影响的方式:概率和影响分别按1至5分,风险分达到12分以上必须在正式开发前安排缓解任务,达到20分以上则需要负责人审批是否拆分或延期。一次排期中,我们发现一个看似只需8人日的报表需求依赖三套旧接口,其中一套没有稳定的字段契约,风险分为20分。
最终先用3人日补充接口校验和监控,再安排功能开发,虽然首个版本晚了两天,但上线后没有出现数据错乱。我的经验是,技术债不应该靠“研发觉得很重要”来争取资源,而应该翻译成延期概率、故障影响、后续返工人日和恢复时间,这样才能进入业务排期的同一套决策语言。
4. 需求排期过程中出现紧急插单时,怎样判断是真紧急,还是沟通压力制造出来的紧急?
我们经常收到“今天必须做”“客户等着用”“领导已经确认”的插单请求,但很多需求上线后发现并没有那么紧急。我担心如果一律拒绝会影响业务,一律接受又会让原来的计划失效,应该建立什么样的判断和替换机制?
我建议把紧急需求定义成可验证的损失,而不是情绪强度。我们后来要求插单方回答四个问题:不在本迭代处理会损失什么,损失何时发生,是否存在临时替代方案,谁承担替换原计划的成本。只有涉及生产故障、监管期限、明确合同违约、重大安全风险或关键业务中断的事项,才可以走紧急通道。
即便批准插单,也必须执行“插一换一”:新增需求占用多少研发容量,就明确取消、延期或缩减哪项原计划工作。实施这一规则后,某月共有11次插单申请,经过证据审查批准4次,其中2次通过配置调整解决,最终只有2次真正占用开发资源。
排期看板还应保留申请时间、审批人、影响范围、替换项和上线结果,月底复盘“紧急判断是否准确”。这样团队关注的就不只是有没有救火,而是哪些部门反复制造低质量紧急需求,以及下个月如何减少这类请求。
核心关键词
文章包含AI辅助创作:需求优先级落地方案:研发团队开展需求排期的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524541
读者评论
插单工时占比 25% 这条线我们试过,难点在口径。判断什么算“非计划内需求”,常常需要回头改工单分类;改完后,数字也会随之变化,看起来就没那么理想。后来我们把插单改成必须提交一份置换说明,写明挤掉了哪一条、由谁签字;占比才真正降下来。指标本身没问题,但前提是有人愿意签这个字。
对“可阻断”这条我持保留意见。低优先级工单能不能绕过流程,很多时候不是流程怎么设计的问题,而是权限问题:如果业务负责人的职级高于研发负责人,闸门设了也照样被绕过,而且绕得还很体面。文章把它列为四个条件之一,但这一条本质上是组织授权,不是排期方法自己能解决的。
人以下不用上这套”我认同,但边界可以再具体些。我们 30 人、两个业务方,上了统一口径和冻结期,收益主要不在排序更准,而在每次变动都有留痕,扯皮明显变少。反而是 P0 占比那个健康度指标,小样本波动太大,按月看基本没参考价值,至少得看两个季度。
