需求排期如何做好版本规划?实施团队效率提升与操作步骤

需求排期如何做好版本规划?实施团队效率提升与操作步骤

一个实施团队在版本会上排了 42 项需求,计划六周后统一上线;到了第四周,客户新增了 9 项“必须做”,两项接口依赖还没确认,测试环境也被另一项目占用。最后,团队不是按计划交付,而是靠压缩测试和周末加班勉强上线。需求排期的问题往往不在“排得不够细”,而在于把需求清单当成了版本计划:没有明确价值、容量、依赖和变更规则,排期看起来精确,实际却没有可执行性。

一、先讲核心结论:版本规划不是把需求塞进日历

1. 版本计划的目标是形成可兑现的承诺

我判断一份版本规划是否有效,不先看它有多少行需求,而看团队能不能回答四个问题:本版本解决什么问题;为什么这些需求现在要做;团队有多少真实交付容量;哪些条件不满足时必须调整范围。答不出这四个问题,版本日期只是一个愿望,不是计划。

需求排期的核心不是预测每项工作精确到哪一天,而是建立一套能够吸收变化、暴露风险、持续校正的决策机制。日期、范围和质量必须一起管理。若日期不可动,就要允许范围调整;若范围不可动,就要评估日期和资源;若质量底线不可动,就不能把测试时间视为可随意压缩的缓冲区。

因此,我建议把版本规划拆成三层:先确定版本目标和边界,再用容量与优先级形成候选范围,最后通过依赖、验证和风险检查,把候选范围变成可交付承诺。每层解决的问题不同,不能用一张需求表同时代替目标、排期和风险管理。

2. “排进去”不等于“承诺交付”

许多团队把需求状态改成“已排期”,客户或业务方就会理解为“这个版本一定上线”。实际上,至少要区分三个状态:待评估、候选入版、承诺入版。候选入版表示方向上适合,但仍可能受容量、外部依赖或验收条件影响;只有关键输入已确认、工作量有依据、验收口径明确,才应成为承诺范围。

我常建议版本说明中明确写出“计划范围”和“承诺范围”。计划范围可以包含待确认事项,但必须标注条件;承诺范围则需要经过团队确认。这样做不是为了推卸责任,而是避免需求方把初步估算误读成合同式承诺。

规划层次 回答的问题 可变范围 主要责任
版本目标 本版本要改变什么业务结果 低,变更需重新评审 业务负责人、产品负责人
候选范围 哪些需求值得优先考虑 中,可按容量与依赖调整 产品、实施、研发、测试
承诺范围 团队确认交付什么、如何验收 低,变更需评估交换条件 交付负责人、需求负责人

3. 先把失败成本纳入排期

排期时最容易被忽略的是上线失败的代价。一个报表筛选项延期一周,可能只是体验不完整;一个权限隔离错误延期,可能导致数据暴露;一个迁移脚本未经验证就上线,可能造成客户停机。它们不能只靠“业务价值高低”放在同一条队列里比较。

我会把需求价值、紧迫性、实施成本和失败风险分开评估,再讨论优先级。尤其对于实施团队,需求的“完成”不等于代码合并:环境配置、数据准备、客户确认、培训、上线窗口和回退方案,都会决定真实交付成本。

二、背景和真实场景:为什么实施团队的排期更容易失真

1. 实施工作同时受产品、客户和现场条件影响

纯研发团队的计划可能主要围绕产品范围和工程依赖展开,而实施团队通常还要面对客户数据质量、网络权限、接口方配合、现场窗口和业务人员培训。一个需求即使开发只需三天,如果客户迟迟不给字段映射,整体交付可能拖两周;反过来,研发实现较复杂的通用能力,如果无需逐客户配置,实际推广成本反而可能更低。

所以我不会只用开发工时估算实施排期。至少要把“实现工作”和“落地工作”拆开:前者包括设计、开发、测试;后者包括配置、数据处理、联调、验收、培训和上线支持。两类工作可能由不同角色承担,且峰值常常出现在同一时间段。

2. 多客户并行时,局部空闲不代表整体有容量

团队常说“研发还有人,应该能再接一个需求”,但真正的瓶颈可能是只有一位实施顾问能做数据迁移,只有一名测试熟悉某个客户的业务规则,或者所有项目都依赖同一个接口负责人。平均人力充足,不等于关键角色有空。

我会把容量按角色拆解,而不是只算团队总人天。例如,一个六人团队并不意味着每周能提供三十人天的有效交付容量。如果其中一人要承担支持、一人负责客户沟通、两人有既定维护任务,再加上评审、会议、休假和返工,计划容量可能明显低于名义容量。

容量项 示例口径 为什么需要单独看
名义工作时间 角色人数 × 工作日 只表示理论上限,不代表可交付时间
固定维护与支持 历史周均工时或人天 临时支持会挤占新需求容量
会议与协作 每人每周固定投入 跨团队项目通常有较高协调成本
交付预留 按风险与不确定性设置 吸收返工、联调等待和线上问题
角色瓶颈 关键岗位可用人天 决定实际吞吐,而非总人数

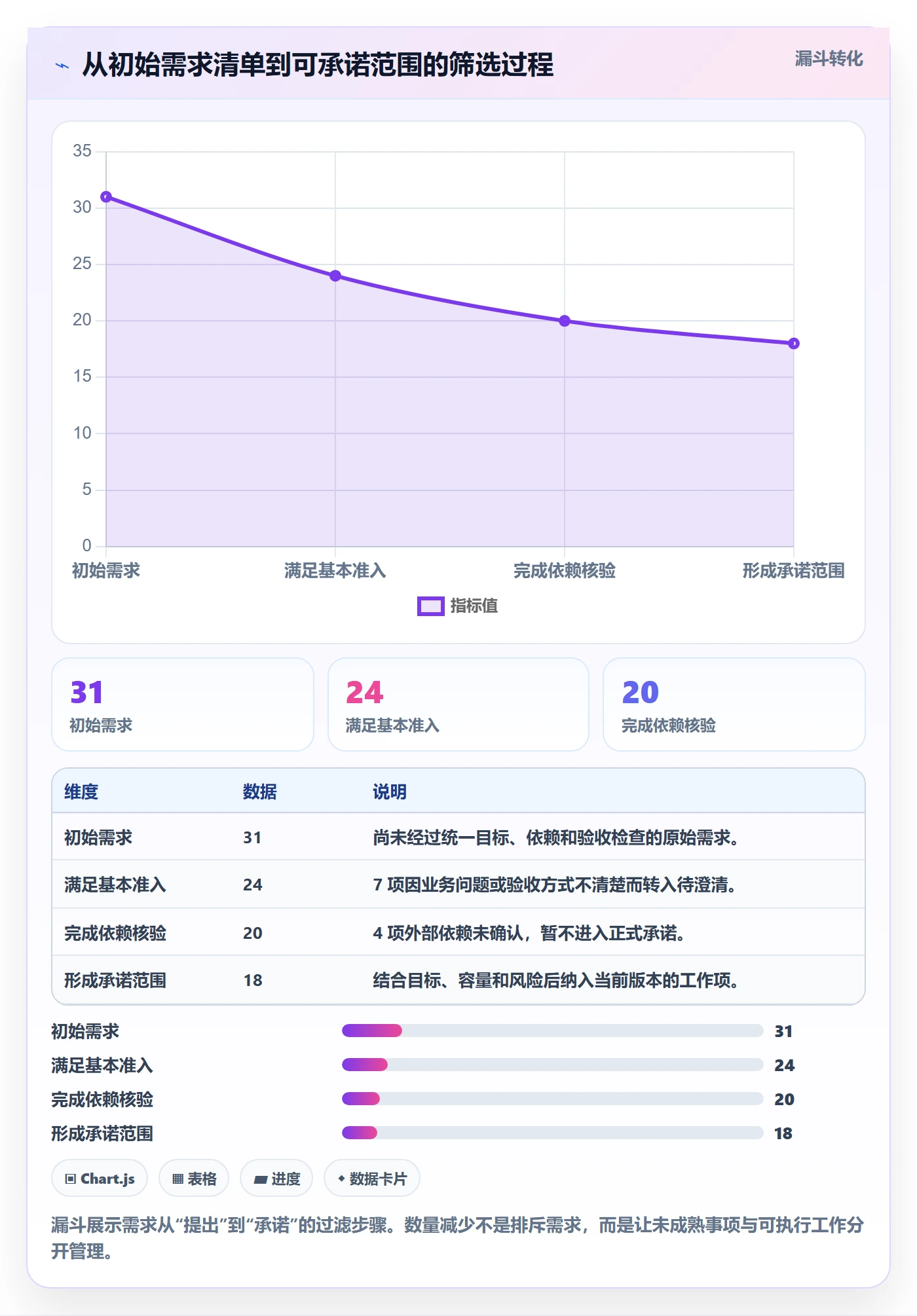

下图是一个情景模拟,用来说明团队名义容量与可承诺容量之间的差异。数值并非行业统计,实际使用时应以团队近 8 至 12 周的工时和交付记录替换。

需求排期如何做好版本规划?实施团队效率提升与操作步骤

3. 版本目标模糊时,优先级会变成声音大小的竞争

当版本没有清楚目标时,需求方很容易把自己的事项描述成“客户急”“领导要求”“不做就影响业务”。这些表达可能真实,但无法直接比较。实施负责人若缺少共同的决策标准,排期就会受到会议发言顺序、客户级别或个人影响力左右,团队执行中不断插入新需求。

版本目标必须足够具体,能够帮助团队拒绝不相关事项。例如,“提升客户使用体验”太宽泛;“减少首次导入失败导致的重复人工校验”就更有操作性。目标明确后,团队可以追问某个需求是否推动目标、是否存在更便宜的解决方案,以及它是否必须在当前版本完成。

4. 现场信息不完整时,估算应体现不确定性

实施团队经常在需求尚未验证时被要求给出确定日期。此时,最诚实的做法不是报一个看似精确的天数,而是标出估算区间、关键假设和需要验证的未知项。比如“预计 5 至 8 人天,前提是接口字段在本周确认;若需要新增数据清洗规则,需重新评估”。这比“预计 6 天”更有管理价值。

估算区间不是不专业,而是把不确定性暴露出来。团队可以通过技术验证、样例数据检查或客户访谈逐步缩小区间。对排期而言,一个可被验证的区间,通常比一个未经验证的精确数字更可靠。

三、常见误区:看起来排了计划,实际上没有控制变量

1. 误区一:按需求数量平均分配到每周

每周安排相同数量的需求,视觉上整齐,执行上却可能非常危险。需求数量不能代表工作量:一个字段校验可能半天完成,一个跨系统权限改造可能需要架构评审、接口联调和客户验收。更合理的排期单位是可验证的工作包,而不是需求条目数。

我会要求团队把大需求拆到可以在一个短周期内验证的粒度。例如把“完成客户数据同步”拆成字段映射确认、接口鉴权、增量同步、异常重试、历史数据校验和客户验收。拆分不是为了增加任务数量,而是为了看清依赖、并行空间和失败节点。

2. 误区二:把所有需求都标成高优先级

如果每项需求都被标为最高优先级,优先级系统就失去了排序能力。实践中,业务方可能把“重要”与“现在必须做”混在一起。团队需要追问:不做会发生什么;影响范围有多大;损失是否可以量化;是否存在临时替代方案;截止日期是外部硬约束还是内部期望。

我建议将优先级解释为“资源紧张时谁先获得容量”,而不是对需求价值的道德评价。某项需求没有进入当前版本,不代表它不重要,只表示在当前目标、容量和风险条件下,它的机会成本高于其他事项。

3. 误区三:用开发完成日代替交付完成日

实施团队如果只看研发任务完成日期,容易低估联调、数据验证和客户验收。尤其涉及客户环境的工作,往往要等待审批、账号、网络白名单或业务人员排班。即使研发代码已发布,客户侧还可能因为数据口径不一致而无法验收。

我会为每项承诺需求写出“完成定义”,至少涵盖功能实现、测试通过、环境部署、关键数据验证、业务验收和文档交接中的适用项。完成定义要与风险匹配:低风险内部优化可以轻量验收;影响权限、财务或核心业务的数据变更则需要更严格的验证。

4. 误区四:把缓冲看成浪费,直到计划崩溃才补救

没有缓冲的计划通常只适用于工作高度重复、依赖稳定、估算误差极低的环境。实施项目往往不符合这些条件。若项目每次都把可用容量排满,任何一次接口等待、数据返工或客户延期都会直接变成加班和延期。

缓冲不是随意留白,而是对不确定性的显性管理。团队可以按照历史预测偏差、外部依赖数量、客户数据成熟度和角色瓶颈调整缓冲。若连续多个周期实际工作量低于预测,可以逐步下调;若经常超过承诺,则应先修正估算与容量模型,而不是继续压缩缓冲。

5. 误区五:需求进版后,变更只做加法

版本中途新增需求并非绝对禁止,但必须说明交换条件。新增一项工作,意味着要增加容量、延后日期、移出其他范围,或接受更高风险。若每次变化都只新增、不移出,团队实际上就没有在做计划,而是在不断累积未兑现的承诺。

我会把版本变更做成“影响评估加选择题”:新增事项带来的业务价值是什么;需要多少角色投入;可能挤出哪项工作;不调整会导致什么风险。决策人选择取舍后,再更新范围基线和沟通对象,避免团队接到多个互相冲突的口头指令。

6. 误区六:追求计划百分之百命中

复杂实施工作的计划命中率不可能仅靠更精细的表格实现。客户输入、外部接口和现场环境都可能变化。更值得关注的是:偏差是否提前暴露、是否能及时重排、变更后是否保住关键目标,以及团队是否从偏差中改进估算。

因此,我更看重“承诺可信度”和“偏差可解释性”,而不是把所有需求强行按原日期完成。一个团队若能在早期识别风险并调整范围,往往比临近上线才发现问题、靠加班掩盖偏差更成熟。

四、专业判断逻辑:用统一规则决定哪些需求进入版本

1. 先做需求准入,不让未成形事项直接参与排期

需求进入版本评估前,至少应有明确的用户或业务问题、目标对象、预期结果、验收方式、必要依赖和提出方。缺少这些信息时,可以进入待澄清队列,但不应占用正式版本容量。否则团队会把大量时间花在反复猜测和返工上。

准入门槛不必追求厚重文档。对小型改动,一页需求说明或结构化字段就足够;对跨系统、高风险事项,则需要流程图、数据口径、异常场景和回退策略。门槛应随风险变化,而不是所有需求都用同一套繁琐模板。

2. 用价值、紧迫性、成本、风险四个维度做判断

我不建议把复杂优先级简化成一个神秘分数。可以先按四个维度讨论,再形成排序:价值是实现后改善什么;紧迫性是延迟会损失什么;成本是消耗哪些角色和时间;风险是实施失败会造成什么影响。分数可以帮助比较,但不能替代判断。

对于价值和紧迫性,可以使用 1 至 5 的内部评分;成本和风险则另行估算。若需要形成排序,可先用价值与紧迫性确定候选,再检查成本和风险是否改变顺序。这个做法能减少“高分自动入版”的误导,因为高价值、高风险事项可能需要先做验证,而不是直接承诺完整交付。

判断维度 可用问题 常见证据 排期影响
业务价值 改善收入、成本、风险还是客户体验 工单、使用数据、业务测算、合同要求 决定是否值得投入
紧迫性 延迟一个版本会产生什么具体损失 法规日期、客户窗口、业务周期 决定是否需要近期处理
实施成本 需要哪些角色,是否存在不可并行任务 历史工时、技术验证、依赖清单 决定占用多少容量
失败风险 失败影响多大,能否回退或绕行 影响范围、数据敏感性、恢复方案 决定验证强度与缓冲
证据成熟度 关键假设是否已被样例或现场验证 接口样例、客户数据、原型测试 决定能否承诺或先探索

3. 区分“价值排序”和“实施顺序”

价值最高的需求不一定最先做。某项需求可能要等接口方开放环境,另一项价值稍低但能先完成并独立验收。实施顺序需要同时考虑业务价值、前置依赖、角色负载、风险暴露和可并行性。

我会先按价值确定“做什么更值得”,再按依赖和资源确定“先做什么更合理”。两者不一致时,应该把原因写出来:例如高价值事项因为外部接口未准备好,先安排低成本的验证任务;或先完成某个基础能力,为后续多个需求降低实施成本。

4. 依赖关系要从“需求之间”延伸到“人、环境和客户输入”

常见依赖图只画功能之间的前后关系,却遗漏了角色和外部条件。实施排期需要至少标出三类依赖:技术依赖,如接口、数据模型和权限;组织依赖,如客户负责人、审批方和接口供应商;环境依赖,如测试账号、网络连通、部署窗口和样例数据。

依赖项必须有负责人和最晚需要日期。只有写着“等待客户提供资料”而没有责任人、截止时间和替代方案的事项,不是真正被管理的依赖,而是一个尚未显性化的延期风险。

5. 把承诺建立在可信的容量区间上

容量估算可以先用团队近几个周期的历史完成量,再按角色和工作类型修正。若团队没有可靠历史数据,就先建立两到三个周期的基线,不要一开始就把理论工时当作吞吐量。基线最好区分计划工作、临时支持、缺陷返工和客户等待,才能知道偏差来自哪里。

版本承诺不应取历史最好成绩,而应参考稳定周期的中位数或保守区间。若团队近期交付波动很大,应减少承诺范围,优先查明波动来源;如果把波动期间的峰值当作常态,短期看起来能多接需求,长期却会增加延期和质量问题。

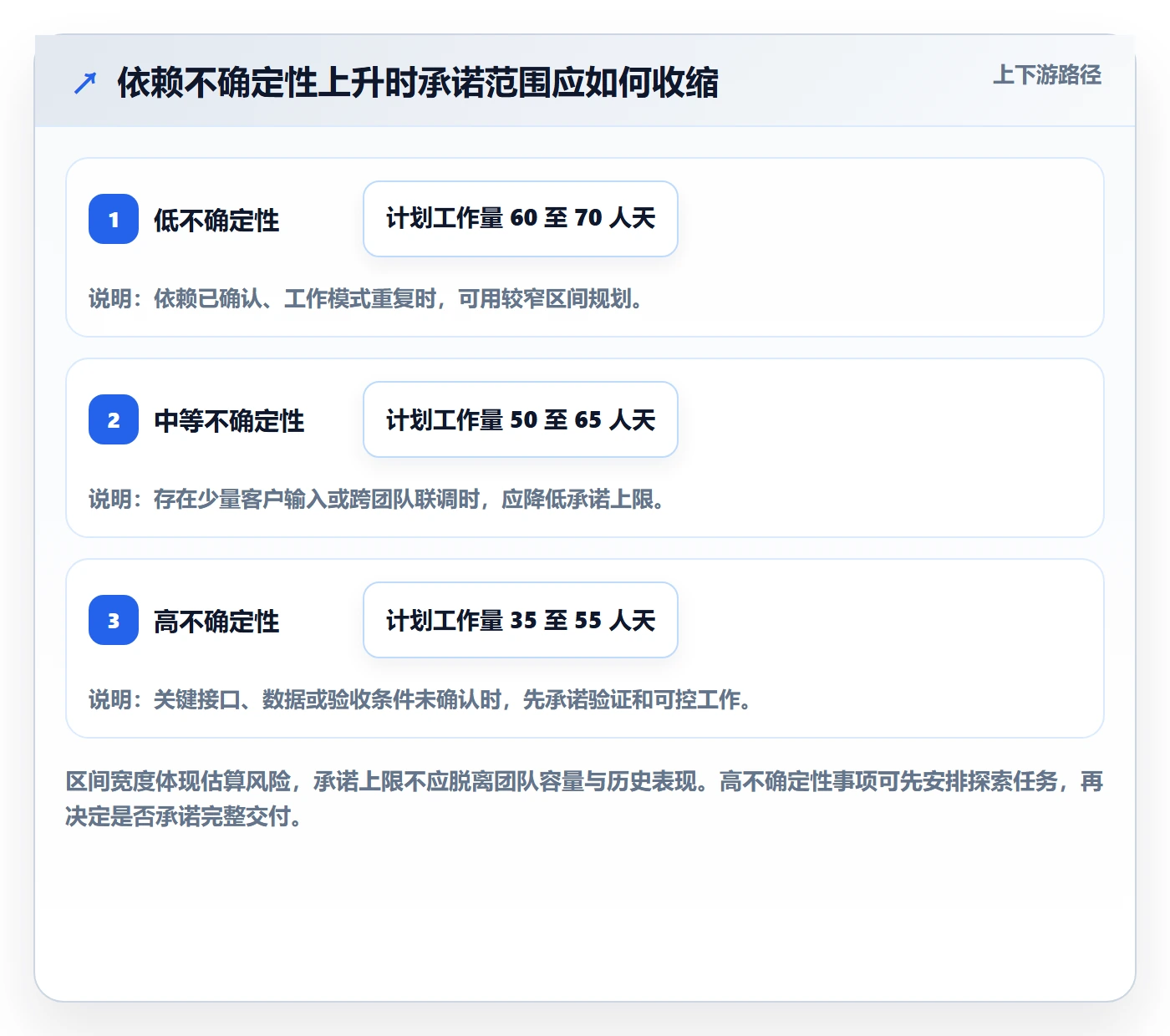

下图为情景模拟,展示不确定性上升时适合承诺的范围如何收缩。它不是普遍行业基准,团队可以用自己的历史完成量替换。

需求排期如何做好版本规划?实施团队效率提升与操作步骤

6. 风险排序要看“影响乘以暴露概率”,不是只看发生概率

一个低概率但后果严重的风险,不应因为发生概率低就被忽略。比如数据迁移失败概率只有 5%,但一旦发生会影响核心业务且无法快速恢复;相比之下,某个界面显示偏差出现概率较高,却有明确回退方案。两者应采用不同的验证和缓冲策略。

实操上可以用风险矩阵做初筛,再用明确的缓解动作管理高风险项。风险描述要写成“若发生什么,将造成什么影响”,而不是只填“有风险”。每个高风险项应至少有一个责任人、一个触发信号和一个应对动作。

五、具体案例与数据观察:把一个模糊版本目标变成可执行计划

1. 案例背景:客户上线延期并非单纯因为开发慢

以下案例是基于常见企业实施情境构造的匿名化示例,数据为情景模拟,不代表任何企业的真实经营结果。某中大型企业准备在六周内完成业务系统升级,实施团队包括产品、研发、测试、实施顾问和客户侧业务代表。初始清单共有 31 项需求,其中 12 项标记为“必须”,但没有统一的优先级口径。

第一次排期时,团队按需求提出顺序估算工作量,计划 31 项全部进入版本。经过依赖检查后发现,7 项需要客户补充字段定义,4 项涉及外部接口,3 项需要业务负责人确定验收口径。真正可以立即开工的事项只有 17 项。团队名义容量为 120 人天,但扣除支持、会议、已知维护和缓冲后,可用于新版本承诺的容量约为 66 人天。

这个例子中最关键的发现不是“人不够”,而是初始清单把三种不同状态混在一起:信息不全的需求、等待外部依赖的需求、已经可执行的需求。若只扩大团队,未必能消除这些等待;需要先把未知项分离出来,避免不确定工作直接挤占承诺容量。

2. 先重新定义版本目标,再筛选需求

团队将版本目标从“完成升级需求”改为“确保两家试点客户能在约定窗口内完成核心数据同步,并将人工核对步骤控制在可接受范围”。这一目标把范围收窄到试点成功所需能力,并允许暂缓与试点无关的体验优化。

随后,团队将需求分为四组:试点上线的必要条件、风险控制与数据验证、效率优化、低频体验改进。前两组优先进入评估;后两组只有在剩余容量允许时才进入候选范围。这个分组让需求方看见了取舍逻辑,而不是只得到一句“资源不足”。

3. 用证据补齐估算,而不是反复讨论感觉

对于字段映射不清楚的需求,团队没有立即安排完整开发,而是用半天建立样例数据并完成字段对照;对于外部接口不确定的事项,先验证鉴权、限流和异常返回;对于验收口径模糊的报表需求,请业务代表拿真实样例确认统计口径。

探索任务的结果改变了排期:两项需求从原先预计 8 人天缩小到 4 人天,一项接口需求发现外部系统不支持所需的增量标记,需要另行协调;一项数据清洗工作则确认必须在客户侧准备责任人。验证并没有直接产出可见功能,却减少了错误承诺,也帮助团队把等待责任明确到外部依赖方。

4. 计划排期时给工作包标注类型和完成条件

团队将每个工作包标记为“实现、客户准备、联调、验证、上线准备”之一。每个工作包都写明负责人、前置条件、估算范围、验收标准和最晚完成时间。大项不能只写“数据同步”,而要拆成可以独立检查的节点。

工作包 类型 估算 关键前置条件 验收条件
确认字段映射与样例数据 客户准备、验证 3 至 5 人天 客户提供脱敏样例及业务联系人 关键字段含义、空值规则和转换规则已签字确认
实现增量同步与异常记录 实现 8 至 12 人天 接口鉴权与字段映射通过验证 正常、重复、失败重试场景通过测试
客户环境联调 联调 5 至 8 人天 账号、网络白名单、测试窗口可用 连续两轮样例数据校验结果一致
上线演练与回退验证 上线准备 3 至 4 人天 部署窗口、备份和责任人确认 演练记录完整,回退步骤经过实际验证
操作培训与交接 交付 2 至 3 人天 操作文档和客户参训人员确定 关键角色完成演练并能独立处理常见异常

5. 用滚动计划应对六周周期中的变化

团队没有试图在第一天把六周的每项任务都排到具体日期,而是分成三个层次:前两周细化到工作包和责任人;中间两周确定主要依赖和阶段目标;最后两周保持更高层级的范围安排,并在每周评审后滚动更新。这样既保持近期可执行,也避免假装远期信息已经确定。

每周评审关注三个问题:已完成工作是否达到验收条件;未来两周的依赖是否按时到位;当前预测是否仍支持版本目标。偏差出现时,团队先判断原因属于估算误差、外部等待、范围变化还是质量返工,再决定调人、移出范围、调整日期或增加验证。

6. 案例数据的意义在于解释过程,不是宣称普遍收益

这个情景模拟中,团队把 31 项初始需求收敛到 18 项承诺事项,另有 6 项作为候选,7 项转入待澄清或后续版本。重点不是数字越少越好,而是每项需求都有状态和理由。若业务目标要求更多范围,团队就必须明确增加容量、延长周期或接受风险。

团队在计划中保留了约 15% 的风险容量,并把客户输入和接口准备列为版本风险,而非默认为按期完成。若后续两个周期数据显示缓冲过多,可以下调;若依赖经常延迟,则应增加前置验证或改变承诺方式。比例是管理假设,不能被包装成通用标准。

需求排期如何做好版本规划?实施团队效率提升与操作步骤

7. 用结果指标验证规划是否改善,而不只看是否按时上线

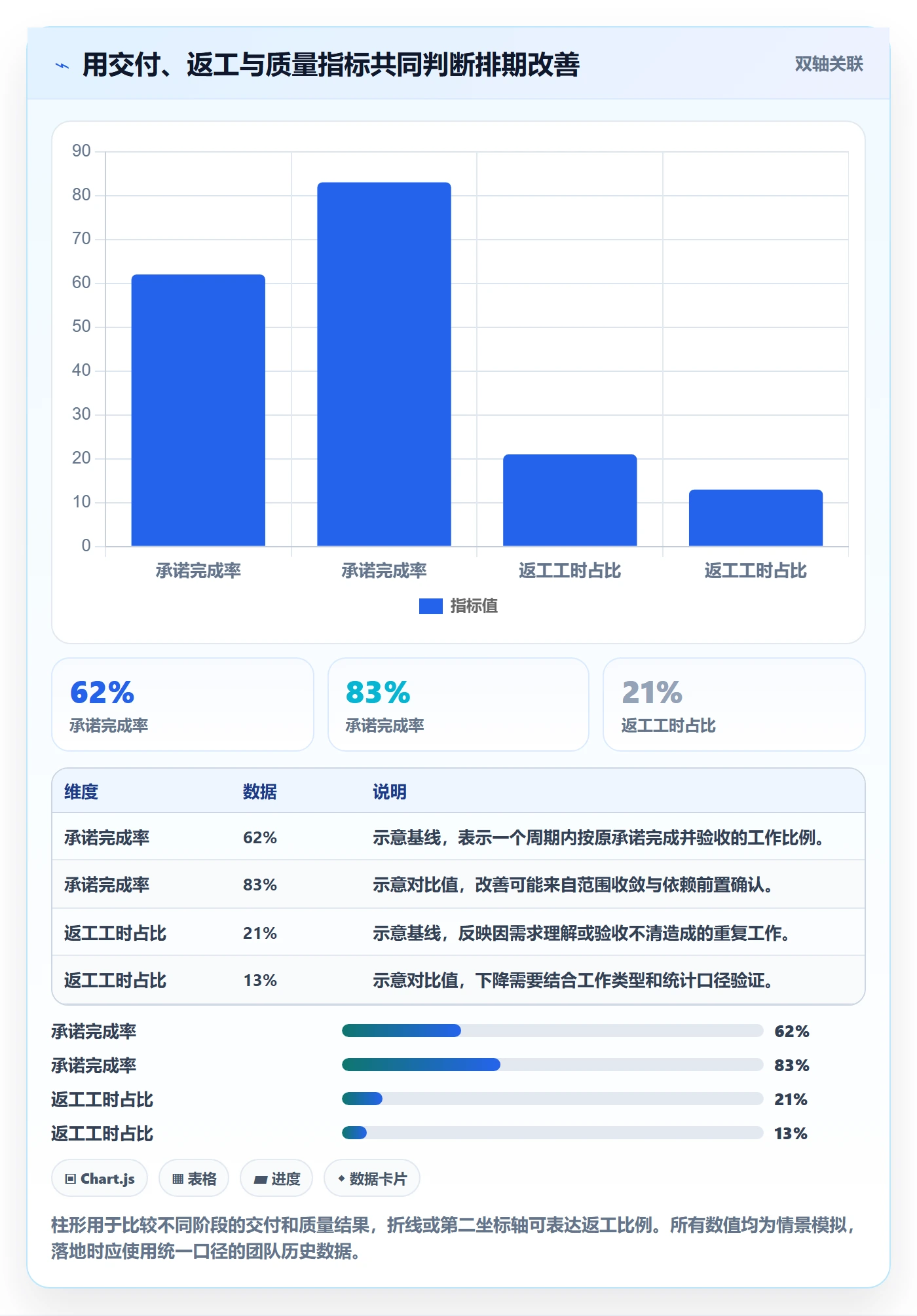

如果团队只跟踪版本是否按期上线,就可能把质量问题、范围缩水和大量加班隐藏起来。我会至少同时观察承诺完成率、范围变更率、估算偏差、返工占比、依赖等待时间和上线后缺陷。指标不必一次全部上齐,但要能解释团队是如何交付的。

下面的数字是示意数据,用于说明指标之间的关系,不应当被引用为行业平均值。若团队在规划改善后承诺完成率上升,但返工和线上缺陷也上升,说明可能是通过降低验证质量换来的“准时”,不是健康的效率提升。

需求排期如何做好版本规划?实施团队效率提升与操作步骤

六、操作步骤:从需求池到版本基线的八步方法

1. 建立需求池,先统一入口与基本字段

不要让版本需求散落在聊天、会议纪要、邮件和个人表格里。统一入口不等于强迫所有人填写长篇模板,而是确保每项需求可追踪、可澄清、可比较。每条需求至少记录提出人、目标用户、业务问题、期望结果、截止条件、影响范围和当前状态。

若团队已经使用某项目管理工具或某项目管理平台,可以将需求、任务、缺陷和版本关联起来;若暂时没有,也可以先用结构清晰的共享表格。工具的作用是减少信息丢失和重复维护,不能替代优先级判断与跨角色决策。

2. 对需求做准入检查,缺信息的先澄清

每周或每两周固定做一次需求准入。产品或业务负责人检查问题是否明确,实施负责人检查现场条件是否清楚,研发和测试检查技术边界和验收方式。信息不完整的需求标记为待澄清,并指定责任人和回收日期。

这一步需要控制耗时:轻量需求可以在短会上完成;跨系统、高风险事项则安排专题澄清。不要把所有需求都拉进长会议,也不要让重要需求只靠一句口头说明就直接进入承诺范围。

3. 明确版本目标和硬约束

版本规划开始前,确定一个主要目标和少量必要约束。目标描述预期改变,约束描述不能违反的条件,例如法规生效日期、客户上线窗口、数据安全要求或合同承诺。团队要区分“业务希望的日期”和“外部不可移动的日期”,并记录日期来源。

如果有多个目标相互冲突,必须由有决策权的人明确先后顺序。实施团队可以给出成本与风险,不应单独承担替业务做取舍的责任。

4. 拆分需求,形成可估算的工作包

把大需求拆到能够独立估算、分配和验收的程度。一个实用判断是:若某项工作超过一个短周期仍无法看到中间结果,或需要多个角色串行投入,就值得继续拆解。拆分后应保留与原需求的关联,避免任务碎片化后失去业务目标。

工作包要写明输出物与完成条件。例如,“完成接口开发”不是可验收的描述;“在三类异常响应下记录错误码并支持重试,自动化用例通过”更有操作性。验收条件越明确,后续争议和返工通常越少。

5. 估算工作量,同时标注假设和置信度

估算时不要只填一个数字。可以记录乐观、最可能和保守三种估计,或用范围表示,并标注影响估算的假设。对于重复工作,参考历史数据;对于首次接触的系统,先安排探索任务,再给完整实现估算。

如果团队使用人天估算,应统一口径:一个人天是否包含评审、测试、沟通和文档;等待客户的时间是否计入;多人并行是否会产生协调损耗。没有统一口径的估算,数字看起来可比较,实际却不可用于容量规划。

6. 按角色核算容量,预留支持和风险空间

先扣除已知的维护、客户支持、会议、休假和固定任务,再按关键角色检查可用容量。不要因为团队总人天够,就假设所有工作都能并行。若瓶颈集中在某个角色,应考虑调整顺序、培养备份人员、外部协作或缩小该版本范围。

缓冲要有依据。团队可以回顾过去多个周期的计划与实际差异,找出偏差主要来自哪些来源,再设定初步缓冲。若无法获得历史数据,可以先采用保守的试运行比例,并在每个周期结束后校准,不要把示意比例当作标准答案。

7. 做依赖检查和风险评审,设置触发条件

逐项检查前置条件:客户资料、账号权限、接口环境、数据样本、审批流程、上线窗口和验收人是否到位。每个依赖要有责任人、需要日期和失败后的替代方案。对高风险工作,明确何时启动降级方案或从版本中移出。

触发条件应当具体,例如“周三前未拿到可用样例数据,就暂停完整实现并先完成字段验证”,而不是“如果进展不顺再处理”。明确触发时间能减少临近版本结束时的临时争论。

8. 冻结承诺范围,建立变更与复盘机制

版本启动后,记录承诺范围、候选范围和待澄清范围。变更进入统一评估,新增需求必须说明价值、成本、影响角色和替换项。紧急事项可以走快速通道,但仍要记录决策人和被挤出的工作,避免“紧急”成为绕过管理的常态。

版本结束后,不只做项目总结,还要对照计划检查:哪些估算偏差最大;哪些依赖没有按时准备;哪些验收条件导致返工;临时支持占用了多少容量;哪些范围变化是合理的,哪些可以提前识别。复盘的目的不是追责,而是改进下一次预测。

  1. 需求进入:统一入口,补齐问题、目标和提出方。
  2. 准入澄清:缺少验收、数据或依赖信息的需求先回到澄清队列。
  3. 目标对齐:确定版本目标、硬约束和决策人。
  4. 工作拆分:将需求拆成可估算、可验收的工作包。
  5. 容量评估:按角色扣除固定占用,计算可承诺容量。
  6. 依赖评审:明确前置条件、负责人、截止时间和替代方案。
  7. 范围确认:区分承诺、候选和待澄清事项,形成版本基线。
  8. 滚动跟踪:定期检查偏差,按明确规则调整范围或日期。

七、不同情况下的行动建议:计划要适应团队成熟度和项目性质

1. 新团队或历史数据不足:先做轻量基线,不急着承诺满载

新团队最容易犯的错,是用成员的主观乐观程度替代交付数据。前两三个周期可以重点记录工作类型、估算区间、实际投入、等待时间和返工原因。此时不要追求复杂预测模型,先把统计口径统一。

当数据逐步稳定后,再尝试用历史中位数规划下一周期。若人员、技术栈或客户环境变化很大,历史数据只能作为参考,必须重新校准。团队成熟不是数据越多越好,而是知道哪些历史记录可比、哪些不应直接套用。

2. 外部依赖很多:先安排验证和协调,不要把等待时间算成开发容量

如果需求依赖客户、供应商或其他业务部门,版本计划应把依赖准备作为正式工作包。尽早确认账号、字段、权限、验收人和窗口,必要时先做技术验证。不要把“等对方回复”当作已完成的计划,也不要让团队在依赖未满足时继续假设后续日期不受影响。

外部依赖适合设置检查点和退出条件。例如到某日期仍未获得环境,就将完整联调移出本版本,保留可独立完成的本地验证。这样做可能让版本范围变小,但能避免整个团队被一个外部阻塞拖住。

3. 固定上线日期:用范围弹性保护质量和日期

监管节点、客户合同窗口或业务旺季可能让日期不可移动。此时必须先把范围按必要性分层:上线必需、重要但可延后、体验优化、可替代方案。日期固定不意味着所有事项固定,必须保留明确的范围退出机制。

如果需求方坚持日期和范围都不动,团队应把风险讲清楚:需要增加哪些资源、是否有角色瓶颈、测试时间是否足够、哪些质量风险无法消除。不能用“大家努力一下”代替容量计算,也不应把不可行承诺转化为团队个人加班义务。

4. 需求频繁变化:用短周期滚动规划而不是反复重做长计划

业务方向快速变化时,长周期的细节计划容易失效。可以维持版本目标和容量边界稳定,把近期工作详细化,远期保留候选范围。每次评审优先更新下一阶段,而不是重写全部计划。

滚动规划不等于没有基线。团队仍需记录当前承诺和变更历史,否则无法判断变化对进度的影响。建议每次新增需求时都明确一项对应取舍,让业务方看到变化成本,而不是只看到系统里多了一行任务。

5. 高风险或不可逆项目:先降低不确定性,再承诺大范围交付

涉及数据迁移、权限控制、核心财务流程或无法快速回退的变更,不适合仅凭需求描述直接承诺。应先做小范围验证、影子运行、样例迁移或回退演练。风险越高,越需要把验证作为正式交付内容,而不是压缩到上线前最后几天。

对于高风险变更,计划中要留出业务验收和故障响应时间。若没有可行回退路径,应考虑分阶段上线、限制客户范围或设置人工复核。短期增加验证成本,可能显著降低失败后的恢复成本。

6. 多客户并行交付:区分产品共性与客户个性工作

多客户项目要避免把所有客户需求堆进同一版本。共性能力可以按产品版本规划;客户个性配置、数据准备和培训应按交付计划管理。若将两者混在一起,某个客户的临时变更可能影响其他客户的稳定交付。

建议在容量上区分共享团队工作和客户专属工作,并明确哪些定制会进入通用产品。每项定制都要比较短期交付收益与长期维护成本,必要时采用配置、扩展点或流程绕行,而不是默认修改核心逻辑。

八、不同情况下的取舍:没有一种排期方案能同时最优

1. 日期固定与范围固定之间,必须明确谁可调整

日期固定适合受外部窗口约束的上线,优点是目标清楚、协调容易;代价是范围必须有弹性。范围固定适合合同边界明确或强监管交付,代价是日期和资源需要更可调。团队不能同时把日期、范围、质量、资源都设为不可变,然后期待计划仍然可行。

优先固定项 适用情况 必须允许调整 主要风险
日期 法规生效、业务窗口、客户发布日 范围或资源 过度压缩测试、削弱验收
范围 合同交付、核心能力完整性要求高 日期或资源 估算不足导致整体延期
质量底线 数据、权限、资金和关键业务系统 日期、范围或投入 若不允许调整其他项,承诺不可行
资源 团队规模短期无法变化 范围或日期 关键角色瓶颈导致吞吐下降

2. 先交付完整大功能,还是分阶段交付可用切片

完整交付的优点是业务流程一次闭环,用户不必适应多个阶段;缺点是反馈较晚,风险集中在版本末尾。分阶段交付可以更早验证假设、暴露问题,适合需求不确定或客户参与度高的项目;缺点是阶段间需要设计边界,可能产生临时操作成本。

判断标准不是“敏捷一定要小步”,而是每个切片是否有独立业务价值、是否可安全上线、是否能验证关键假设。若切片无法独立使用,也无法减少风险,只是把工作拆成更多任务,那就没有必要为了形式而拆分。

3. 多留缓冲还是扩大承诺范围

稳定、重复、依赖少的团队可以逐步提高容量利用率;新系统、新客户或接口不稳定的场景应保留更多缓冲。缓冲太多会降低短期吞吐,缓冲太少则会让正常波动转化为延期。最好的方法不是争论一个通用比例,而是回看偏差来源,用实际数据持续调节。

若缓冲连续多个周期都没有被使用,先检查是否估算过于保守或支持工作漏记;若缓冲每次都被临时需求和返工消耗,先查明容量是否被低估、变更是否失控。只有知道缓冲具体吸收了什么,才能决定调高还是调低。

4. 使用工具提升透明度,还是先用人工流程跑通规则

工具能帮助关联需求、版本、任务、缺陷、负责人和状态,减少重复维护;但若优先级规则不统一、状态定义含糊,工具只会更快地复制混乱。团队规模小、流程简单时,可以先用共享表格验证字段和评审机制;多人、多客户、多角色协同时,再考虑用某项目管理工具或某项目管理平台承载追踪与权限。

对于中大型企业或 100 人以上组织,版本规划往往跨越多个团队、产品线和客户项目,需求关联、工作流、权限和统计口径的重要性会明显上升。若评估具体平台,例如 PingCode,应重点验证它是否支持团队实际的需求管理、版本关联、任务追踪、权限控制和数据分析流程;不要只按功能清单选型,更要用一条真实交付链路做试运行。

试运行可以选择一个正在进行的版本,检查从需求提出、评审、拆分、排期、变更到验收复盘能否连续追踪。若使用平台后仍需要在多个表格和群聊中重复维护关键状态,说明流程或配置尚未打通;先解决数据责任和状态定义,再扩大覆盖面。

5. 自动化跟踪还是人工评审,取决于需要判断什么

自动化适合提醒截止日期、统计状态、暴露阻塞和生成趋势;人工评审适合判断业务价值、风险接受度和范围取舍。把高价值决策交给单一数值公式,容易造成评分游戏;把所有状态都靠人工口头追踪,则会增加信息遗漏和会议成本。

合理组合是让系统负责“看见”,让责任人负责“解释”,让决策人负责“取舍”。例如系统提示某依赖即将超期,实施负责人解释影响范围,业务负责人决定调整范围或协调外部资源。自动化可以让风险更早出现,但不能替团队承担决策责任。

九、实施团队可直接使用的版本评审清单

1. 目标与需求

  • 本版本是否只有一个清晰的主要目标,且能用业务结果描述?
  • 每项承诺需求是否说明了用户问题、预期结果和验收条件?
  • 候选、承诺和待澄清事项是否被明确区分?
  • 需求优先级是否有可解释的证据,而非仅由提出方标签决定?

2. 容量与估算

  • 是否按角色计算了可用容量,而非只看团队总人天?
  • 是否扣除了支持、维护、会议、休假和既有工作?
  • 估算是否标注了关键假设、范围和置信度?
  • 缓冲是否基于历史偏差或明确的不确定性来源?

3. 依赖与风险

  • 客户、接口、环境、数据和审批依赖是否有责任人及截止时间?
  • 高风险事项是否有触发信号、缓解动作和替代方案?
  • 上线、验收、培训、回退和交接是否纳入计划?
  • 关键输入未按期到位时,团队是否知道哪些工作要暂停或移出范围?

4. 变更与复盘

  • 新增需求是否需要明确交换条件?
  • 版本范围变更是否同步到相关责任人和干系人?
  • 团队是否跟踪承诺完成率、返工、等待和上线质量?
  • 复盘结果是否会改变下一周期的估算、准入和依赖管理方式?

这份清单的价值不在于每次评审都把问题打成“通过”或“不通过”,而在于让缺口在承诺之前暴露。对低风险事项可以快速通过;对关键数据、权限和客户上线事项,则应要求更完整的证据。

十、结语:好的版本规划,是让取舍提前发生

1. 计划精度不等于计划可信度

把需求排到每天、把工时写到小数点后,并不能自动提升实施效率。真正可信的版本计划,会清楚区分已知与未知、承诺与候选、团队容量与外部等待,并且能在条件变化时说明影响和取舍。

我认为实施团队效率提升的关键,不是让每个人更忙,而是减少等待、返工和无效承诺。需求目标清楚,工作包可验收,容量按角色核算,依赖有负责人,变更有交换规则,团队才有可能把有限投入用在真正推动业务结果的事项上。

2. 下一步先从一个版本做小规模验证

如果团队当前排期经常延期,不必先重建整套流程。选择一个即将启动的版本,先做三件事:统计过去几个周期的计划与实际偏差;把当前需求分为承诺、候选、待澄清三类;按角色核算扣除支持工作后的真实容量。完成这三步,通常就能发现最主要的失真来源。

接着挑出最影响交付的一个问题,例如客户输入晚、估算过于乐观或变更没有替换项,设置一个周期的改进动作,并在复盘时验证结果。好的版本规划不是一次做出完美预测,而是让团队更早看见偏差、更有依据地调整范围,并且不再把不确定性藏到上线前一天。

常见问题解答(FAQ)

1. 客户中途频繁插单,版本规划还稳得住吗?

我们团队做的是客户侧实施交付,几乎每个版本刚开始排好,客户那边就冒出新需求、新问题,领导一句“先接住”排期就全乱了。我作为负责排期的人,每次都得重新拉一遍计划,最后既没交付好,也没人觉得排期算数。到底有没有办法既接得住插单,又不让整个版本失控?

先说结论:插单不可能消灭,能管住的只有“插单的代价”。我带的实施团队吃过一次很典型的亏:4 周一个版本、15 个人,名义上排了 42 条需求,结果版本期内插进来 11 条,占计划量三成多,最后交付率只有 68%,还有两条合同节点需求被挤到了下个版本,客户直接投诉。

复盘时我们发现根因不是客户不讲理,而是团队从来没让“多做一个”的代价变得可见,插单进来时,没有人告诉提出方它挤掉了什么。后来我们改成“三段容量”,把每个版本的容量固定切成三块:70% 给已锁定的计划需求,20% 预留给插单和救火,10% 给技术债、环境问题和临时支持。

预留的 20% 不是浪费,是给不确定性付的保险费。关键在于配套一条硬规则:锁版之后的插单必须等量换出,谁提的插单,就在他自己的清单里划掉一条同等当量的需求,由他签字确认。这条规则第一周就被挑战了三次,但坚持一个月后,插单从每版本 11 条降到 3 条,不是客户变乖了,是提出方开始自己算账了。

插单还要分类处理,不能一刀切。我分成三类:救火型(线上故障、验收阻塞)、合规型(合同或验收标准里写死的)、机会型(客户临时想加的优化)。救火型和合规型无条件进,走预留容量;机会型一律进需求池排队,除非提出方能说服我们换出哪一条。分类的判断依据很简单:这条需求不做,会不会导致上线失败或回款受阻。

会,就进;不会,就排队。另外准备一段“插单影响说明”的话术,比拒绝更有效:这条可以接,但会挤掉 A 需求,A 关联的是某客户的验收节点,你看是延 A 还是延这条。把选择题交回去,90% 的插单会自己消失。

这套改完之后,我们连续三个版本的交付率从 68% 提到 88%、91%、93%,而且没有一次是靠加班堆出来的。

2. 一个版本到底能装多少需求?实施团队的容量该怎么算才不虚高?

我们排期基本靠感觉,估算的时候总觉得“这个人这段时间应该能干这么多”,结果每次都是前松后紧,最后一周疯狂加班还交不完。我想知道有没有一套能落地的容量测算方法,而不是每次拍脑袋?实施团队还要跑客户现场、答疑、支持上线,这些到底算不算容量?

大部分团队排期失真,不是估时不准,是容量算错了。最常见的错误是把“人数 × 工作日”当成可用容量,15 个人 20 天就是 300 人天,然后往里塞 280 人天的活,看起来还很“留了余量”。实际上这 300 人天里,能真正落到版本需求上的可能只有一半。我现在用的是四层扣减法。

第一层名义容量:人数 × 版本工作日,比如 15 人 × 20 天 = 300 人天。第二层扣固定占用:周会、评审、培训大概 12%,客户现场支持和答疑 15%,休假和调休 5%,扣完剩 204 人天。

第三层乘有效工时系数:实施团队被打断的频率远高于产品团队,我一律按 0.75 折算,剩 153 人天。第四层扣非开发工作项:UAT 支持、数据初始化、上线陪跑、培训交付这些必须做的事,通常吃掉整个版本的 25% 到 35%,扣完真正可排给需求的容量大约 100 到 110 人天。

这跟拍脑袋的 300 差了将近三倍,但它是真实的。我们第一版按这个口径排,实际交付率 88%,第二版再往下压 10% 当缓冲,交付率到了 97%。判断这个系数对不对,有一个很朴素的办法:连续三个版本记录“计划人天”和“实际消耗人天”,两者的比值就是你这个团队真实的效率系数,不用抄别人的数。

还有两个配套动作。一是统一需求当量,我们把需求按 S、M、L 三档对应 1、3、5 人天,超过 5 人天的一律拆开,因为粗颗粒需求是排期失控的头号原因,一个“大概两周”的需求,谁也说不清它到底第几天完。二是排需求时用当量而不是条数,42 条需求听起来很多,可能只有 60 人天;

18 条需求听起来少,可能已经 130 人天了。把当量写在版本看板上,团队对“满没满”的感知会立刻一致。

3. 从需求池到版本锁定,有没有可以直接照做的操作步骤?

我知道要做版本规划,但每次开会都是把需求念一遍、谁急谁先上,开完会也没个准数,第二天又开始扯皮。我想要一套具体的、带时间点的流程,从需求进池子到版本锁死,每一步做什么、谁负责、产出什么,最好能直接搬到我们团队用。

分享一套我们跑了两年、迭代过五六版的流程,六步,一个 4 周版本大概占用管理者 6 到 8 小时。第一步,需求池清洗,放在版本启动前 5 个工作日。准入标准只有三条:有明确验收标准、有明确的提出方和确认人、颗粒度不超过 5 人天。

缺验收标准的需求一律不进排期,这是我最坚持的一条,因为实施团队 70% 的返工都来自“做完了客户说不是这个意思”,而根源在排期阶段就没写清楚什么叫完成。第二步,拆解与依赖识别,前 3 个工作日。

除了拆到 3 人天以内,重点是标出三类外部依赖:客户数据是否到位、测试和生产环境是否可用、第三方接口是否联调通过。这三件事在实施项目里造成的延期,比开发估时不准严重得多。每条依赖必须写“最晚到位时间”,过期自动触发降级方案。第三步,容量测算与排序,前 2 个工作日。

容量按上一题的四层扣减法算出来,排序不要按谁嗓门大,用三个维度打分:合同或验收节点的风险、影响的客户数量、依赖就绪度。依赖没就绪的,哪怕分数高也排到后半段,否则版本第一天就会卡住。第四步,排期会,90 分钟,会前 48 小时材料冻结。会议只做取舍,不做细节讨论,技术方案怎么实现不在这场会上谈。

产出物是一张锁定清单,每条需求带当量、负责人、依赖项、最晚到位时间。第五步,锁版与变更规则。锁版后所有变更走变更日志,写清换出哪条、谁确认、影响哪个节点,日志对客户和上级公开。用某项目管理平台把状态流转和变更记录固定下来,比在群里口头同步强得多,扯皮的时候有据可查。第六步,版本中检查和复盘。

第 1、3、5 天各看一次依赖项落地情况,只看依赖不看进度百分比。版本结束后做归因复盘,延期原因强制归入四类:估时偏差、依赖未到位、需求变更、执行问题。连续三个版本看哪一类占比最高,那才是你真正要改的地方。还有一个别人讲得少的点:实施团队的版本要倒排,不是正排。

从客户验收日或上线日往回推,把 UAT、数据初始化、培训、上线陪跑当成独立工作项占容量,这四件事通常占整个版本 25% 到 35%。正排的团队往往把测试和上线当成“开发完之后自然会发生的事”,结果开发一延,后面全挤成一团。

4. 版本总是延期,怎么判断是排期错了还是执行掉链子?

每次版本延期,开发和实施互相甩锅,一个说估时本来就紧,一个说开发拖了。我作为中间协调的人很被动,因为手上只有一句“没做完”,根本说不清问题出在哪一环。有没有办法用数据把原因定位出来,而不是靠开会吵?

延期归因靠吵架永远吵不清,得靠三个可观测指标。我们团队现在固定记录三个数:承诺交付率(版本内按验收标准完成的需求当量 ÷ 承诺当量)、需求平均交付周期(从进入排期到验收通过的天数)、卡点时长分布(每条需求在等待状态里待了多少天,按等待对象分类)。最有诊断价值的是“偏差出现的时点”。

我的经验规律是:版本第 1 到 2 天就出现明显偏差,八成是容量估算错了,排的东西本来就超出承载;第 3 天左右集中偏差,通常是依赖和环境没到位,比如客户数据没给、测试环境被占;拖到最后三五天才集中爆发,一般是测试和验收把关不足,前面“看起来都完成了”,一到联调就全线冒烟。

这三种情况的解法完全不同,用错药只会越治越糟。举个我们自己的例子。有段时间连续两个版本延期,团队一致认为是开发估时虚高,准备上更细的工时考核。我先做了一件事:让每个人记录每天被卡住的原因。

两周下来统计,40% 的等待时长来自等客户环境和数据,22% 来自等第三方接口,真正因为开发做得慢的只有 18%。如果当时按“估时虚高”去治,只会逼着大家把估时往上抬,问题一点没解决。定位之后的动作要落到规则上,而不是落到“下次注意”。

我们加了两条:一是把等待显性化成工作项,客户数据、环境准备这些事在版本里占容量、有负责人、有最晚到位时间,过期就升级给对接人;二是设定降级预案,依赖过期时缩小版本范围,而不是顺延上线日期。这条改了之后,交付节奏稳定了很多,因为客户也知道拖数据的后果是范围缩水,而不是大家一起往后挪。

最后一个判断依据:如果同一个团队连续三个版本的延期原因都集中在同一类,那基本可以排除“执行态度”这个解释,问题一定在流程设计上。反过来,如果延期原因每次都不同、且高度分散,才需要去看具体的人和协作方式。用这个标准筛一遍,你会省掉很多无效的会议。

核心关键词

读者评论

丁
丁欣然

我们团队以前也把研发完成当成交付完成,结果经常卡在客户验收和数据校验。把配置、联调、培训这些落地工作单独列出来后,日期虽然没那么好看,但延期原因清楚多了。

周
周佳宁

容量按角色拆分这一点比较有用,尤其是测试和实施顾问经常才是真正瓶颈。不过实际执行中还要记录临时支持工时,否则预留再合理,也会被突发问题慢慢吃掉。

汪
汪子涵

文中提到区分候选范围和承诺范围,我觉得很适合多客户并行的项目。需要补充的是,变更评审最好明确谁有最终决定权,否则大家都知道要做取舍,最后还是容易变成不断加需求。

文章包含AI辅助创作:需求排期如何做好版本规划?实施团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524500

赞 (0)
飞飞飞飞
需求排期怎么做?实施团队风险控制:需求排期从0到1
上一篇 40分钟前
版本规划管理方法大全:研发团队需求排期实操方法落地清单
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
