发布记录落地方案:项目成员开展发布管理的数据分析案例解析

不少团队的发布记录并不缺字段,缺的是能回答经营和交付问题的数据:某次上线为什么延期、哪些项目成员承担了发布前后的关键工作、缺陷集中在哪个环节、上线后是否真的稳定。我的判断是,发布记录不是“上线公告的存档”,而是把需求、构建、验证、变更、部署和运行结果串起来的一条可复盘证据链。下面以一个明确标注为情景模拟的中型研发团队为例,拆解如何从零搭建发布记录方案,并让项目成员用数据发现交付中的真实问题。

一、先讲核心结论:发布记录的价值在于可追溯、可比较、能行动

1. 发布记录不是一份写完就归档的说明

我见过两类看起来都“有发布记录”的团队。第一类会在上线当天发一段消息,写明版本号、功能名称和发布时间;第二类则能从一条发布记录追到对应需求、代码变更、测试结果、审批节点、部署批次和运行观察。前者能证明“发过”,后者才能解释“怎么发的、结果如何、下次怎么改”。

这一区别决定了发布数据能否被用于管理。假如记录只包含版本名和发布日期,团队可以统计每月发布次数,却无法解释为什么某类版本延期,也无法判断延期是因为需求频繁变化、测试环境不稳定,还是审批等待过长。能计数不等于能分析,能追溯才有可能改进。

因此,我建议把发布记录定义为一个关联对象,而不是一篇文本。它需要有稳定的发布标识,并与需求、缺陷、构建、环境、变更、责任角色和上线观察建立关系。文本说明可以补充背景,但不能代替结构化字段。

2. 先确定要回答的问题,再决定字段

设计字段时,最容易犯的错误是从“我们还能填什么”出发。字段越堆越多,填写负担越重,最后变成上线前补材料。我的做法是先列出团队真正要回答的问题,再从问题反推最少的数据。

  • 交付节奏:从计划发布时间到实际发布时间,偏差有多大?

  • 变更质量:上线后发现的问题,是否能追到需求、提交或测试环节?

  • 协作效率:等待测试、审批或环境的时间,分别占整个周期多少?

  • 发布风险:哪些发布需要回滚、热修复或额外人工操作?

  • 成员负荷:发布工作是否长期集中在少数人身上?

有了问题清单,字段才有取舍依据。例如,团队关心审批等待,就要记录进入审批和审批完成时间;只写“审批人”并不能衡量等待。团队关心上线后质量,就要定义观察窗口和问题口径;只记“发布成功”也无法反映稳定性。

3. 成熟方案分三层:记录、关联、反馈

在我看来,发布管理的落地不是一张表,而是三层能力。第一层是记录:每次发布都能留下可信、完整的基本信息。第二层是关联:发布能与需求、缺陷、构建、环境和责任角色对应起来。第三层是反馈:上线后的结果能够回流到计划、测试策略和团队复盘中。

很多团队在第一层就开始做报表,结果图表看起来完整,指标却无法驱动行动。没有稳定的记录口径,关联关系会断;没有结果反馈,统计就只是历史描述。先把数据链路做实,再谈仪表盘的漂亮程度。

发布记录落地方案:项目成员开展发布管理的数据分析案例解析

二、背景和真实场景:项目成员为什么需要一套能用的数据方案

1. 常见场景是“信息散落”,而不是“完全没有信息”

发布相关信息通常散在多个地方:需求在项目协作系统里,测试结论在测试报告或讨论串里,变更审批在流程系统里,部署结果在运维平台里,紧急处理则留在即时沟通记录中。每个系统单独看都不算空白,但一旦发生线上问题,项目成员仍然要靠人肉搜索和回忆拼接时间线。

这类问题在中大型组织尤其明显。一个版本涉及产品、研发、测试、运维、安全和业务负责人,成员可能分布在不同团队;项目数量和发布频次上升后,个人记忆不再是可靠的交接机制。某项目管理平台可以成为需求、任务和发布流程的协作入口,但它不能自动替代团队对数据定义、责任边界和复盘规则的约定。

如果团队考虑使用 PingCode 这类面向中大型企业和百人以上组织的项目管理平台,重点不应只是看它能不能建立发布条目,而应验证需求、缺陷、迭代和发布之间的关联是否符合自身流程,权限、字段和统计口径是否能被成员持续执行。工具选择是承载方式,流程和数据治理才是成败关键。

2. 发布管理的参与者不同,关心的问题也不同

项目经理通常关心范围、计划和交付风险;研发负责人关心变更是否可控、回滚是否可行;测试负责人关心验证覆盖和遗留缺陷;运维成员关心部署窗口、环境和运行状态;业务负责人则需要知道功能何时可用、影响范围是什么。若所有角色只看到一张“版本说明”,就很难形成协同决策。

我会把发布记录拆成共享事实与角色视图。共享事实包括版本标识、计划和实际时间、变更清单、环境、审批结果、验证结论和发布状态。角色视图则允许不同成员筛选自己需要的内容,但不应各自维护一套互不相通的版本台账。

例如,业务负责人可以看到功能范围、用户影响和已知限制;测试人员可以看到变更对应的验证状态;运维人员可以看到部署步骤、依赖项和回退方案。角色视图可以不同,底层事实必须一致。

3. 发布记录解决的是跨阶段交接,不只是上线当天的协调

上线当天的问题往往是在之前几个阶段累积出来的。需求变更没有及时同步,测试环境与生产环境配置不同,审批迟迟未完成,依赖服务负责人未确认,最后都可能表现为“发布窗口延误”。如果记录只在上线当天创建,团队只能看见结果,无法识别原因。

所以记录的生命周期应从计划阶段开始。发布尚未执行时,记录保存计划范围、风险和依赖;执行时补齐实际时间、验证与部署状态;上线后再记录观察结果和未完成事项。这个过程不要求每个人写长篇说明,但要求关键节点发生时留下可验证的时间和状态。

4. 一个情景模拟:从每次救火转向能够复盘

以下案例是用于说明方法的情景模拟,不代表某家企业的真实统计。设想一家约 180 人的产品研发组织,分成 7 个跨职能项目组,每月约有 24 次正式发布。过去,发布信息散落在多个协作渠道,项目经理每月要花约 10 小时汇总版本情况,线上问题出现后,团队通常需要 1 至 2 小时才能拼出完整变更链。

团队没有先采购复杂的数据分析方案,而是先统一发布标识,要求每次发布至少关联一项变更和一个环境,并记录计划时间、实际时间、验证结论、审批状态和上线后观察结果。连续运行 8 周后,才开始分析延期原因和发布后问题。这个顺序很重要:如果基础记录口径还在变化,过早比较团队或个人,很容易把数据差异误判成能力差异。

三、常见误区:为什么发布表格填满了,管理仍然没有改善

1. 误区一:把字段数量当作管理成熟度

字段多,未必信息多。一张表可能要求成员填写版本目标、项目名称、产品线、风险等级、负责人、审批人、执行人、验证人、影响范围、部署说明、回滚说明、关联任务等几十项内容,但其中不少字段没有明确用途,也没有维护责任。成员在截止时间前补填,容易出现复制旧内容、选择默认值或写“无”的情况。

字段设计的判断标准不是“能不能想到”,而是“是否支撑决策、能否稳定填写、数据能否验证”。如果某字段既不用于筛选,也不参与复盘,而且没有人据此采取行动,就应考虑删除、合并,或改为仅在特定发布类型中填写。

我的经验判断是,基础字段应少而稳定,条件字段按发布类型展开。紧急修复、常规功能发布、基础设施变更的流程并不完全相同,不应强迫所有发布填写一模一样的表单。

2. 误区二:只记录计划和结果,不记录过程时间

许多团队只保留计划发布时间和实际上线时间。这样可以算出偏差,却无法知道偏差发生在需求确认、开发、测试、审批还是部署阶段。结果就是每次复盘都变成“以后提前沟通”“以后留出缓冲”,无法定位可操作的等待节点。

要分析过程,至少要保留关键状态的进入和退出时间。例如,变更冻结时间、测试开始与完成时间、审批提交与完成时间、部署开始与结束时间。并非每个团队都需要跟踪所有细粒度事件,但必须覆盖最常发生争议、最影响周期的阶段。

需要注意,时间戳本身不自动等于效率。成员可能因为忘记更新状态而造成记录滞后。团队要明确状态更新由谁负责、何时更新,并定期抽样核对系统记录和实际事件。

3. 误区三:把“发布成功”理解成“发布质量好”

发布任务显示完成,只能说明流程走到了某个终点,不一定意味着用户没有受到影响。上线后出现缺陷、性能回退或紧急修复,可能发生在几分钟后,也可能在数日后。若没有统一观察窗口,两个发布的质量就无法公平比较。

建议将结果拆成至少三种状态:执行结果、运行结果、业务结果。执行结果是部署是否完成;运行结果是规定观察期内是否出现回滚、热修复或严重异常;业务结果则需要看功能使用、业务指标或用户反馈。并不是每次发布都要衡量完整业务效果,但不能把部署完成直接写成“质量优秀”。

4. 误区四:把团队指标变成个人排名

发布延期或缺陷数量往往受到范围、依赖、系统复杂度和风险等级影响。把这些结果直接按成员排名,容易诱导成员少报问题、拆小发布、回避高风险任务,最终让数据变得更好看、管理判断更差。

个人数据可以用于确认职责分工、识别知识孤岛和合理分配负荷,但不应脱离上下文作为绩效结论。若某个成员长期承担高风险系统的发布保障,发布次数或问题数自然可能高于其他人。组织应关注工作结构和协作机制,而不是用未经校正的计数评价个人。

5. 误区五:先做仪表盘,后补数据定义

图表能让数据更容易被看到,但也会放大定义不一致的问题。一个项目把热修复算作新发布,另一个项目把它算作原发布的后续处理;一个团队把延期定义为超过计划半天,另一个团队按自然日计算。把这类数据放进同一张图,得到的并不是横向比较,而是口径混杂。

在设计看板前,应先把指标定义写清楚:分子是什么、分母是什么、时间窗口是什么、排除哪些特殊情况、数据来自哪里。指标口径最好和字段说明、流程状态、报表筛选条件一同维护。图表数量不是成熟度,能够复算、能够解释、能够用于决策才是。

6. 误区六:要求成员填报,却没有反馈收益

如果成员填了数据,却从未看到它如何减少重复沟通、帮助排期或改善协作,发布记录就会被视作行政负担。相反,当成员能通过记录快速找到依赖方、看到环境准备状态,或在复盘中取消一个反复出现的等待环节,填报才会有实际回报。

落地时我会观察一个简单信号:成员是否会主动打开发布记录解决问题,而不是只在有人催促时补字段。如果记录只用于月底汇报,就要重新检查它是否服务一线协作,还是仅仅增加了数据采集动作。

四、专业判断逻辑:先定对象和口径,再决定流程与工具

1. 先把“发布”定义成可识别的业务对象

“发布”在不同团队里可能指一个应用版本、一组服务部署、一个功能开关启用,或一次基础设施调整。若边界不同,发布次数和成功率都无法解释。因此,第一步是约定什么事件需要独立建立发布记录,什么事件作为同一发布的子任务或批次。

我通常建议按“对变更影响和责任追溯有独立意义”来界定。若一个服务需要单独审批、单独部署、单独回退,通常应有独立记录;若多个组件属于同一窗口、统一审批并作为一个整体回退,可以用一个主发布记录关联多个执行项。关键是规则稳定,而不是追求某一种唯一模型。

2. 字段分成身份、计划、执行、结果和关联五类

字段分组有助于成员理解填写目的,也方便以后调整。身份字段用于识别发布对象;计划字段描述预期范围与时间;执行字段记录实际过程;结果字段反映上线后的观察;关联字段则把发布接回项目工作流。

字段类别 建议字段 主要用途 容易忽略的约束
身份字段 发布编号、版本、产品或服务、发布类型 去重、筛选、跨系统引用 编号规则需稳定,避免同一发布出现多个名称
计划字段 计划时间、变更范围、风险级别、依赖项 评估准备程度和交付偏差 计划时间变更应保留历史,而非覆盖原值
执行字段 实际开始与结束时间、环境、审批和验证状态 还原发布过程和等待节点 状态应有明确更新责任人
结果字段 回滚、热修复、观察期异常、遗留事项 衡量发布后的稳定性和风险 需定义观察窗口与问题严重等级
关联字段 需求、缺陷、构建、审批、运行事件 实现变更追溯和影响分析 优先采用可点击的系统关联,不只存文本名称

这张表是起步建议,不是所有团队必须照抄的模板。团队可以根据发布类型缩减字段,但身份、执行和结果三类信息不能长期缺失,否则发布记录只能证明计划,不能证明实际发生了什么。

3. 把指标写成可复算的定义

例如,“按期发布率”不能只写成“按期的发布比例”。应当说明统计对象是正式发布还是所有部署,按计划时间还是计划日期判断,计划变更是否允许改写基准,取消发布是否计入分母。没有这些定义,不同团队的数字就不具备可比性。

建议把每项核心指标写成一张简短的指标卡,至少包含名称、业务问题、计算规则、统计窗口、数据来源、排除条件和使用边界。下面是可直接改造的示例:

指标 示例定义 能回答什么 不能单独说明什么
计划时间偏差 实际开始时间减去冻结后的基准计划时间 计划与实际启动之间的差距 不能单独区分需求变更、依赖等待和执行耗时
回滚率 观察窗口内发生完整回退的发布数除以正式发布数 重大上线失败的发生比例 不涵盖未回滚但造成影响的异常
发布后问题率 观察窗口内出现约定等级问题的发布数除以正式发布数 上线后需要处置的问题频率 受问题识别和登记习惯影响
审批等待时长 审批完成时间减去有效提交时间 审批环节的等待成本 不等于审批质量或审批人工作效率

4. 计划变更要保留版本,不要覆盖历史

发布计划调整是常态,但如果每次改期都直接覆盖计划日期,最终数据会显示“按期”,实际却无法知道团队曾经延期几次。为避免这种偏差,建议保留初始计划、冻结计划和最终实际时间,并记录每次变更的时间、原因和发起方。

初始计划可用于评估早期预测能力,冻结计划可用于评估执行承诺,实际时间用于还原结果。三者回答的问题不同,不要混成一个字段。对于需求变更导致的计划调整,也不应简单标记为“团队延期”;应通过原因分类保留上下文。

5. 关联关系必须能穿过系统边界

如果发布记录只能关联同一工具里的任务,而构建编号、变更审批和线上事件仍要靠文本粘贴,追溯链依然容易断。理想状态是每类对象都有稳定标识,系统之间能够通过链接、接口或导入映射建立关系。短期无法打通时,也应约定标准格式、责任人和校验方式。

使用 PingCode 或其他项目管理平台时,我会用一个具体问题验证关联能力:随机抽一条发布记录,能否在不询问原负责人的情况下,找到本次变更范围、对应验证状态和上线后的问题处理?如果只能看到任务名称,却找不到其当前状态,关联只是表面存在。

6. 指标要分层,避免一张总分掩盖风险

发布质量不是单一数字。按期率高,不代表变更风险低;缺陷少,也可能是团队没有充分登记问题;发布频次高,可能是交付能力增强,也可能是团队把一次大变更拆成许多小批次。更好的做法是组合观察节奏、稳定性、等待和负荷,并从趋势与案例中解释变化。

我建议先选 3 至 5 个核心指标形成管理视图,其他指标用于专项诊断。指标太多会分散注意力,指标太少又可能诱发单一目标优化。核心指标至少应覆盖交付结果和风险结果,并配一个能解释过程的诊断指标。

发布记录落地方案:项目成员开展发布管理的数据分析案例解析

五、案例与数据观察:用 8 周记录找到真正的等待点

1. 案例口径:先说明样本和限制

下面继续使用情景模拟案例。样本为 8 周内的 48 次正式发布,来自 7 个项目组;不包含本地开发部署和纯文案更新。团队为每次发布记录计划冻结时间、测试开始与结束、审批提交与完成、实际部署时间,以及 7 天观察窗口内的回滚、热修复和严重异常。

这里的数字只用于展示分析方法,不是公开企业数据,也不应被当作行业平均水平。更重要的是样本边界:48 次发布来自不同项目和风险等级,简单平均可能掩盖差异。因此,后续分析既看总体,也按发布类型和风险级别分组。

2. 第一个发现:延期不一定发生在开发阶段

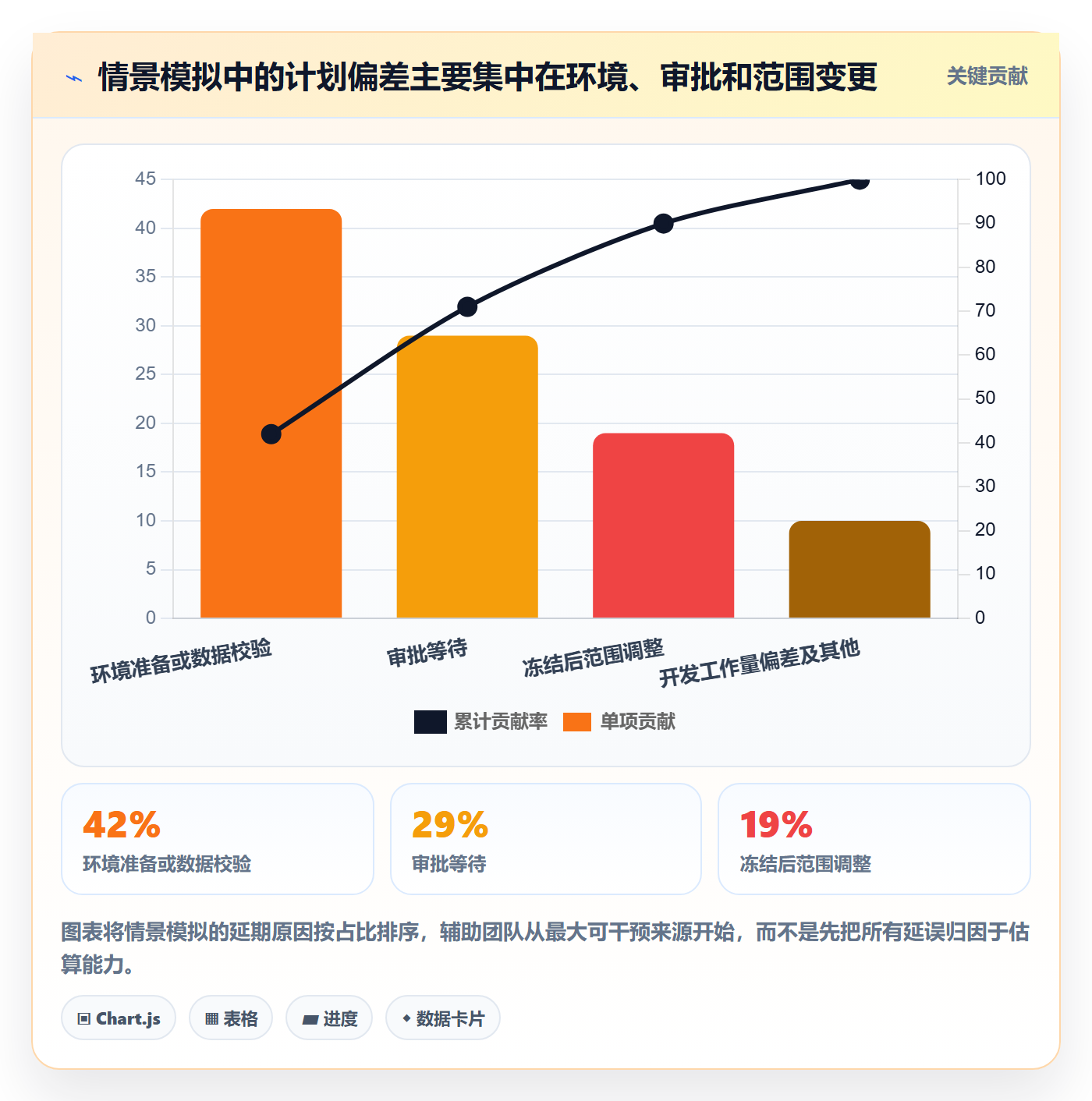

团队一开始以为延期主要来自研发估时偏短。记录关键节点后,发现按计划时间偏差超过 1 个工作日的发布中,约 42% 的等待发生在测试环境准备或环境数据校验,约 29% 发生在审批等待,约 19% 来自变更范围临近冻结时仍在调整,剩余部分才主要与开发工作量偏差有关。

这个结果改变了改进方向。若仅根据成员印象增加开发缓冲,团队会延长计划,却不一定减少真实等待。针对环境问题,团队随后要求计划发布时同步确认环境负责人和数据准备状态;针对审批等待,则明确审批提交的最晚时间,并在高风险发布中提前安排评审。

这类分类必须谨慎。一个发布可能同时有多个原因,若强迫只选一个“主要原因”,会丢失信息。建议允许记录主因和次因,但主因分类保持有限,并让复盘人员检查原因是否有证据支持。

发布记录落地方案:项目成员开展发布管理的数据分析案例解析

3. 第二个发现:审批等待比审批处理本身更值得看

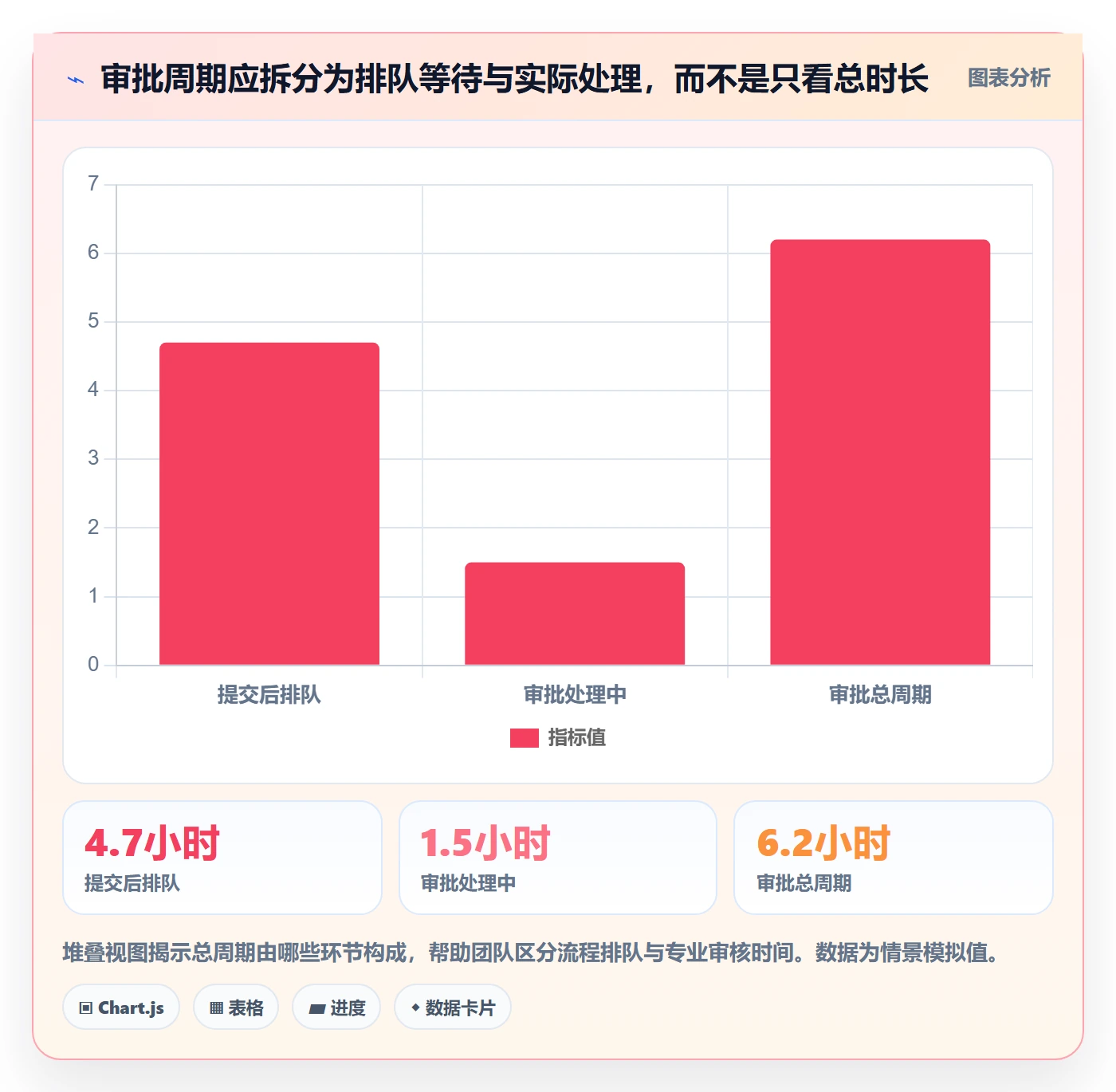

团队把审批拆成“提交到开始处理”和“开始处理到完成”两个区间。情景模拟样本中,审批总等待中位数为 6.2 小时,其中约 4.7 小时发生在提交后尚未进入处理,处理阶段本身约 1.5 小时。这个差异说明,问题更可能是审批安排与可见性,而不是审批人每次都需要很长时间作出判断。

如果只看总审批耗时,管理者可能会要求审批人更快处理,甚至缩短必要的风险核查。拆分等待阶段后,团队可以尝试设置发布窗口前的预审、明确待办提醒,并对低风险变更设置不同的审批路径。这个行动比笼统地“提升审批效率”更可验证。

审批耗时还需要按风险等级分析。安全敏感或数据迁移类发布所需的审核时间不应简单与低风险文案调整比较。合理的目标不是让所有审批一样快,而是在相同风险等级和准备质量下减少无效排队。

发布记录落地方案:项目成员开展发布管理的数据分析案例解析

4. 第三个发现:总体稳定,不代表所有发布类型都稳定

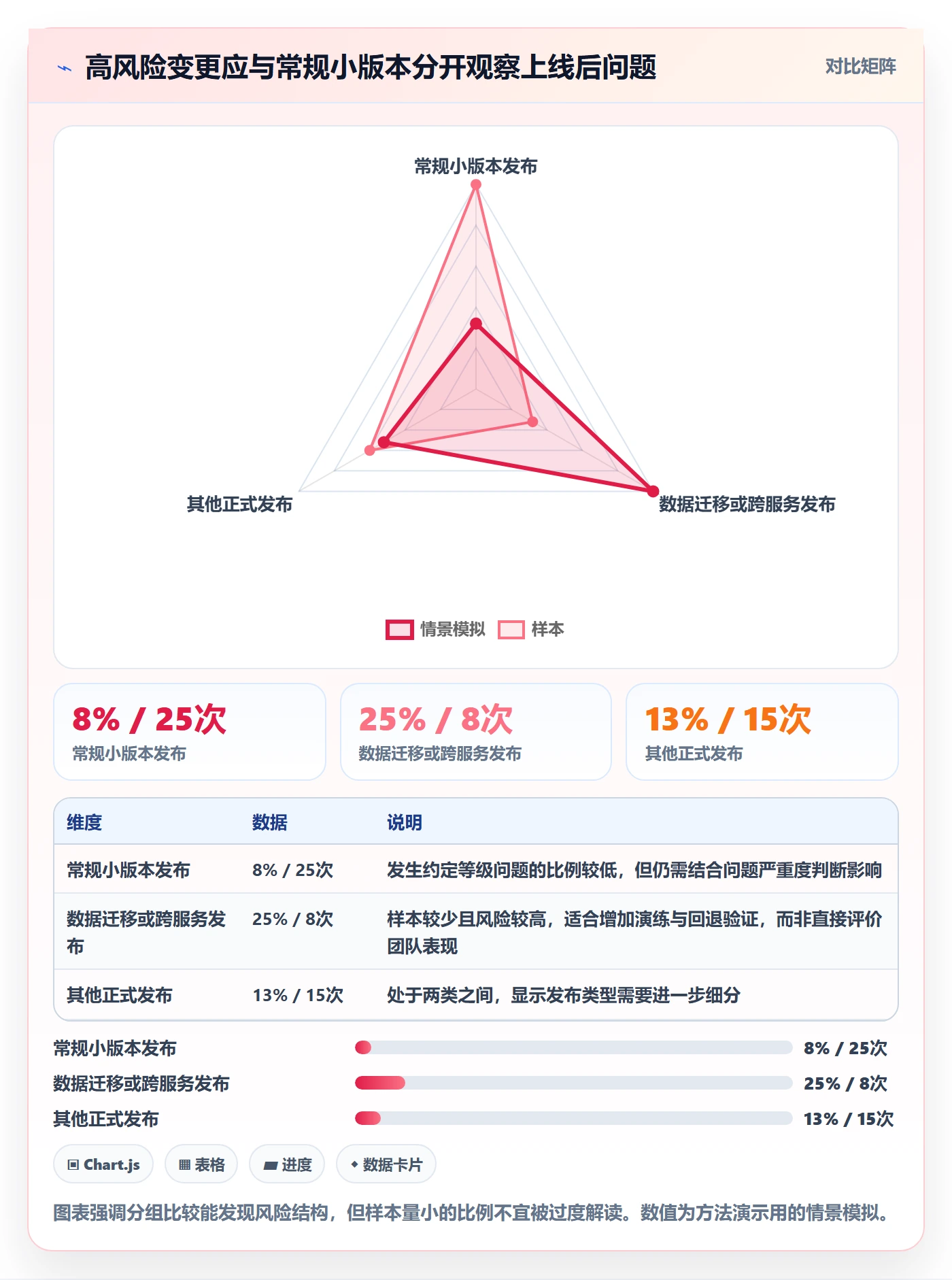

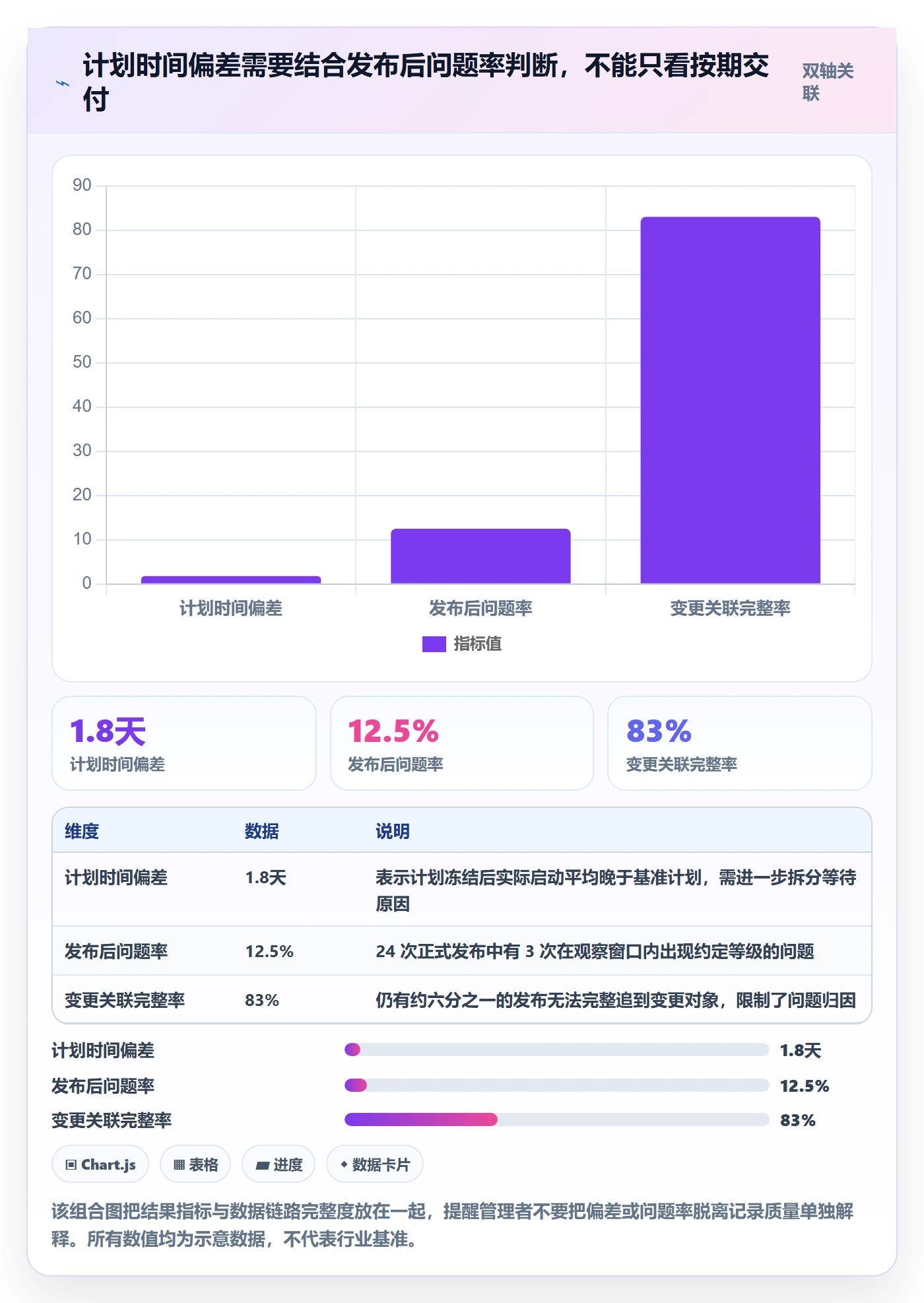

假设 48 次正式发布中,6 次在 7 天观察窗口内出现约定等级的问题,总体发布后问题率为 12.5%。单看这个数值,团队无法判断是否所有发布都面临相似风险。进一步分组后,情景模拟显示:常规小版本问题率约 8%,涉及数据迁移或跨服务依赖的发布约 25%。

此时更有价值的管理问题不是“为什么高风险发布比普通发布差”,而是高风险发布是否具备与风险相匹配的准备动作:是否完成依赖确认、是否安排专门演练、是否验证回退路径、观察窗口是否足够。分组分析帮助团队把风险控制措施放在真正需要的场景中,而不是给每次发布都加同样的流程。

小样本的百分比容易波动。某组只有 8 次发布,出现 2 次问题就会变成 25%;这不一定代表长期水平。报告时应同时显示样本量、问题次数和观察窗口,避免只展示比例让人误以为结论十分稳定。

发布记录落地方案:项目成员开展发布管理的数据分析案例解析

5. 第四个发现:发布记录完整度会影响问题定位时间

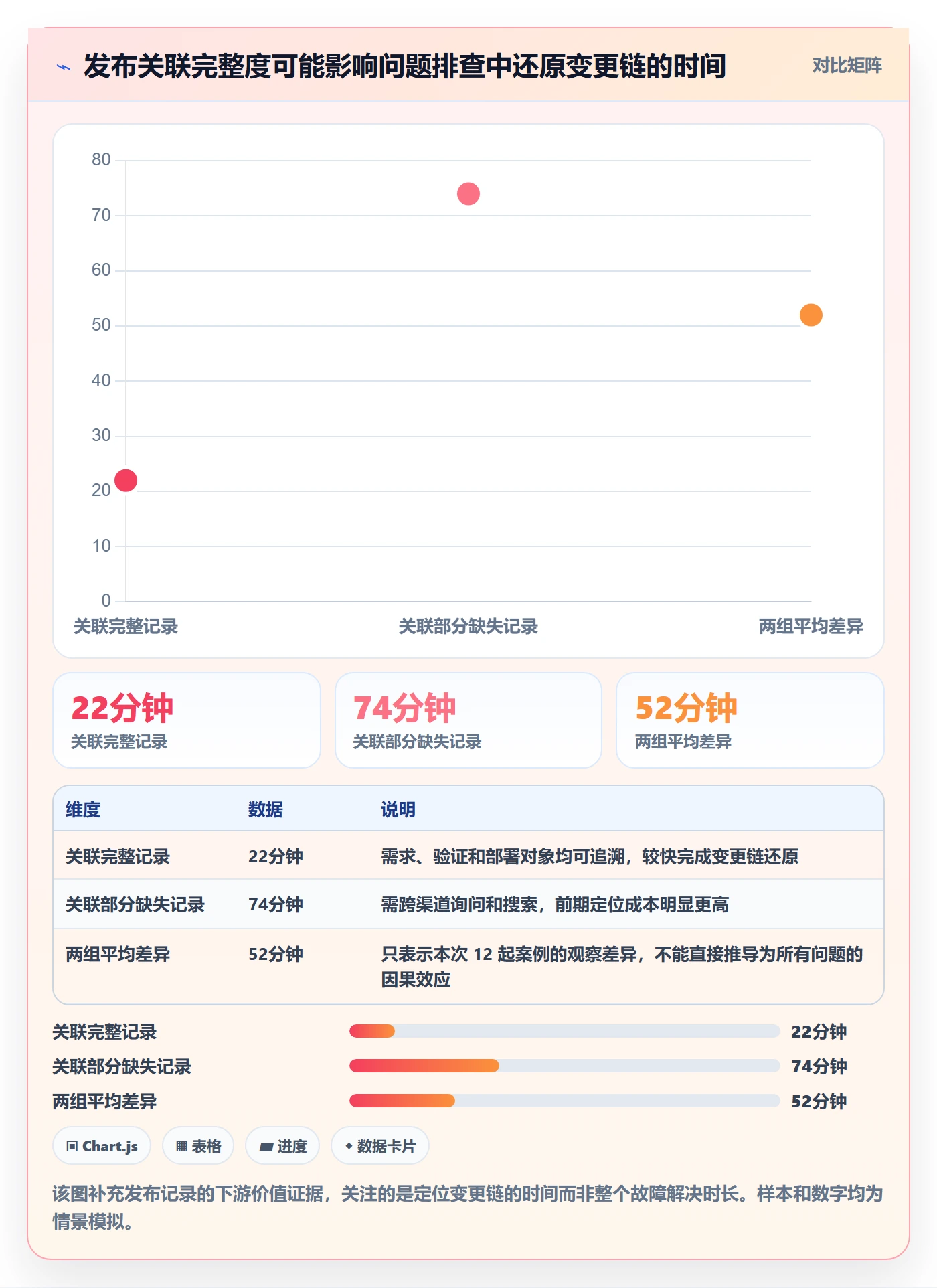

案例团队抽取 12 起需要跨团队排查的上线后问题,比较关联字段完整与不完整的记录。完整记录中,能够找到变更、验证和部署环境信息的问题,首次还原变更链平均约 22 分钟;关联不完整的记录平均约 74 分钟。这个对比不能证明所有差异都由记录完整度造成,但足以提示:记录质量会影响排查的起步成本。

这里要区分“解决问题时间”和“找到变更链的时间”。发布记录通常更直接影响后者,不能把这两个指标混为一谈。排查后续仍可能受代码复杂度、日志质量、系统依赖和人员经验影响。把观测对象定义得窄一些,反而更容易检验改进是否有效。

团队可把“首次定位到变更记录所需时间”设为专项诊断指标,每月抽取少量问题复盘,不必在每起事件中增加繁琐计时。重点是使用同一计时规则,并记录样本数量和复杂度差异。

发布记录落地方案:项目成员开展发布管理的数据分析案例解析

6. 第五个发现:成员负荷比发布次数更需要结合角色看

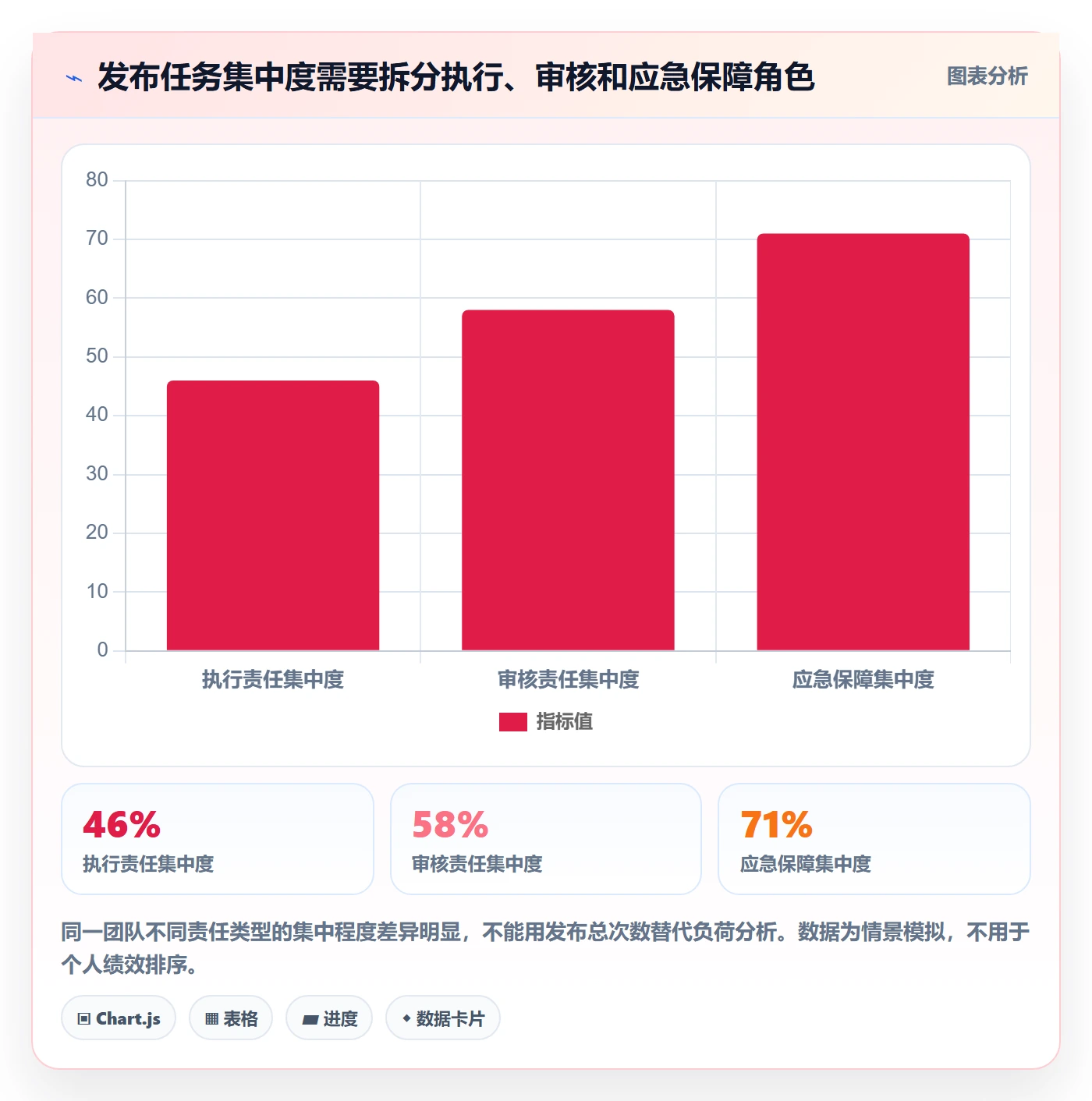

情景模拟团队还统计了发布执行和保障责任分布。表面上看,少数成员参与的发布次数较多;进一步区分“负责执行”“提供审核”“承担应急保障”后,发现部分发布任务集中并不是因为这些成员做了更多部署操作,而是他们是少数熟悉核心服务回退流程的人。

如果只按次数均摊任务,短期可能降低个别人负荷,却会把关键变更交给缺少经验的成员。更稳妥的做法是先识别角色集中度和知识覆盖,再安排结对执行、演练和文档维护。数据的作用是暴露单点依赖,不是简单地把任务平均分配。

判断是否存在成员过载,需要同时看发布次数、发布风险、非工作时间保障、问题处置时长和并行项目数。对于不同角色,简单比较数量没有意义。团队还应检查是否有人长期承担未被排期承认的发布支持工作。

发布记录落地方案:项目成员开展发布管理的数据分析案例解析

7. 用结果推动一个小改动,而不是一次性重造流程

案例团队根据前述观察,没有同时上线十几项制度,而是先做三件小事:对高风险发布增加环境与回退确认;把审批预审提前到发布窗口前;要求变更关联完整度在发布完成前达到约定标准。每项改动都设置了责任人、观察周期和回顾日期。

之后的评估不应只看“按期率有没有上升”。团队同时观察环境等待时长、审批排队时间、关联完整率和发布后问题率。假如等待减少但问题率上升,说明改动可能牺牲了必要的验证;假如记录更完整而排查时间未变化,也需要继续检查故障定位依赖的其他证据链。

这种做法的关键是把数据分析变成可证伪的改进假设。例如:“提前预审能减少审批排队,但不降低审核质量。”下一周期就同时检验等待时间和审批后补充材料比例,而不是只报一个效率数字。

六、不同情况下的行动建议:按团队成熟度分阶段落地

1. 只有表格和即时沟通的团队:先做最小可用记录

如果团队目前依赖共享表格和聊天记录,不必立刻搭建复杂流程。先建立一个稳定的发布编号、统一的命名规则和最小字段集,让每次正式发布都有一个唯一入口。初期字段控制在团队能持续填写的范围内,优先保留版本、范围、计划与实际时间、环境、验证、审批、关联变更和上线后结果。

表格的优势是启动快、调整灵活;局限是关联弱、权限和状态容易混乱。使用表格时,应指定维护人,限制关键字段的自由输入,建立下拉选项,并定期检查重复编号和空字段。不要一开始就把表格做成几十列的“全生命周期大表”。

当团队每次都需要复制粘贴同样的信息、版本关系经常断裂,或汇总报表需要大量人工清洗时,再评估是否迁移到更适合的协作平台。迁移前先整理字段和定义,避免把旧问题原样搬到新系统。

2. 多项目并行的中型团队:重点做跨项目口径统一

当多个项目组每月都在发布,但流程各自为政时,首要动作不是强制统一全部操作步骤,而是统一核心对象和数据口径。各团队可以保留不同审批链、部署工具和发布窗口,但发布编号、风险类别、观察窗口、回滚定义和延期原因应尽量一致。

在组织级看板中,比较适合展示趋势、分布和异常,不宜把所有团队按单一百分比排名。对于差异明显的项目,应显示发布类型、样本量和风险等级。管理者可以问“为什么这个团队审批排队上升”,而不是只问“为什么它的按期率低”。

项目成员需要明确各自的更新责任。发布负责人通常维护范围和计划;测试负责人维护验证结论;审批角色完成审批状态;部署执行人确认实际时间和执行结果;项目经理则对信息完整性和复盘动作负责。一个人可以兼任多个角色,但责任不能无人认领。

3. 大规模组织:把治理、权限和集成纳入方案

在百人以上、多产品线或多地域组织中,发布记录方案还要处理权限、审计、数据保留和系统集成。某项目管理平台可以承载需求、迭代和发布协作,但组织仍需确认它如何与代码仓库、构建部署系统、缺陷管理和审批流程衔接。关键不是系统数量,而是主数据是否一致、谁负责修复断链。

上线前建议至少验证三种真实流程:常规功能发布、高风险数据变更、紧急修复。测试内容包括:记录是否能关联相关对象;权限是否允许正确的成员操作;状态变化是否保留历史;报表能否按组织和项目筛选;数据导出后能否复算关键指标。

如果系统支持配置,配置也要有治理。字段和流程的变更应记录版本、影响范围和生效时间。否则,旧数据和新数据可能使用不同口径,长期趋势在某个时间点突然失去可比性。

4. 高频持续交付团队:减少人工重复,不降低结果追踪

发布频次很高的团队不适合每次都要求人工重复填同一批基础信息。可将构建编号、部署环境、执行时间等自动化写入;人工精力留给变更范围、风险判断、审批和上线后观察。自动化采集可以减少遗漏,但不应把自动生成的状态当成全部事实。

高频发布还需要重新定义统计单位。一次发布可能包含多个部署批次,单次部署也可能只是同一版本的渐进式放量。团队应明确按版本、部署批次还是用户可见变更计算,不然发布次数、回滚率和问题率都可能因计数方式变化而失真。

对于灰度和渐进式发布,应记录每个阶段的流量范围、开始时间、判断条件和继续或停止的决策。只记录最终全量时间,会丢失风险控制中最有价值的过程信息。

5. 强合规或高风险业务:优先保证证据链和审批边界

在金融、医疗、政务或关键基础设施等高风险场景,发布记录的首要价值可能是审计和责任追溯,而不是减少几小时等待。此时要关注审批依据、验证证据、操作权限、紧急变更后的补充审查,以及记录是否可防止事后无痕修改。

团队应把风险等级和流程要求对应起来。高风险变更需要更明确的验证范围、回退策略和授权记录;低风险改动可以采用较轻流程,但要有清晰的适用边界。不要以“提升效率”为由删除必要控制,也不要把高风险流程复制到所有低风险改动上,造成成员绕开制度。

6. 选择工具时:用情境任务验证,而不是只看功能清单

工具评估时,我更倾向于准备一组真实任务,而不是逐项勾选产品页面上的功能。请候选工具演示:如何创建一次发布、如何关联需求和缺陷、如何保留计划变更历史、如何处理紧急修复、如何按项目和风险等级统计、如何导出数据供独立复算。

如果评估 PingCode 这类面向中大型组织的项目管理平台,也应把重点放在团队真实工作流:多项目权限是否清晰,需求与发布对象是否可追溯,字段和流程调整是否可控,成员能否在日常协作中完成更新,已有开发与运维系统能否形成稳定连接。功能数量多不等于适配度高,评估结论应基于真实场景演练。

工具试用建议覆盖至少一个完整发布周期,并包含一次计划变更和一次异常处理。只用顺利发布验证系统,无法发现它在回滚、紧急审批、历史追踪和跨团队交接中的薄弱点。

七、不同情况下的取舍:效率、完整性和治理不可能同时无限增加

1. 统一口径与团队灵活性如何取舍

完全统一有利于汇总,却可能把不同风险、技术路径和组织职责强行压成一套流程;完全自由则让跨项目分析失去基础。实践中更合理的是统一“数据内核”,允许流程外围有差异。

可以统一发布对象标识、核心时间戳、结果分类、观察窗口和关联规则;允许不同产品线定义自己的审批角色、部署工具和阶段名称。只要差异能够被映射到共同口径,组织分析仍可成立。不能映射的字段则保留在团队层面,不强行进入集团级比较。

2. 自动化采集与人工判断如何取舍

自动化适合采集可验证、重复发生的数据,例如构建编号、部署时间、环境和机器生成的状态。人工判断更适合记录风险等级、变更影响、异常原因和是否需要回滚。把所有内容都交给人工,会增加漏填和延迟;把所有内容都交给自动化,又会让系统误把技术事件当成业务结果。

团队可以采用“机器生成事实、成员确认语义”的方式。例如系统自动记录部署完成时间,发布负责人确认是否达到业务意义上的发布完成;系统自动关联缺陷,复盘人员再确认该缺陷是否由本次变更引发。自动化提高一致性,人工判断补足上下文。

3. 指标透明与数据滥用风险如何取舍

指标公开有助于成员看到流程问题,也能提高共同责任感;但未经解释的排名可能引导团队优化数字而非结果。尤其是个人级发布次数、缺陷数和延期率,不应脱离工作复杂度、职责和风险分配用于比较。

较稳妥的方式是先公开团队级趋势和问题结构,再在有明确改进目的时使用个人任务数据。数据访问范围与使用目的应透明,分析结果需要允许成员补充上下文。若团队发现登记问题会带来惩罚,数据质量很可能迅速下降。

4. 记录完整与填写成本如何取舍

完整记录更利于追溯,但字段越多,填写成本越高。取舍原则是:优先保留能够改变决策、帮助排查或满足合规要求的信息;将低频且非关键字段改为条件填写;能从系统自动获取的字段尽量自动获取;长期无人使用的字段定期清理。

还可以按发布风险分级。常规低风险发布填写最小集合,高风险发布增加依赖、回退和专项验证信息。这样做的前提是风险分类清楚,而且分类结果会影响真实流程,不能只是多一个没有后续动作的标签。

5. 发布频率与发布风险如何取舍

提高发布频率可以缩小单次变更范围,让问题更容易定位,但更频繁的发布也可能增加协调、审批和运行观察负担。频率不是单独的目标,应结合变更大小、自动化验证能力、服务依赖和回退成熟度判断。

若团队每次发布都要跨多个部门手动确认,高频可能反而增加排队成本;若验证和回退高度自动化,小批量发布可能更利于控制风险。管理者应观察单位时间内的有效交付、发布后问题、等待成本和成员负荷,而不是只追求发布次数增加。

6. 组织级统一看板与项目级复盘如何取舍

组织级看板适合发现趋势、异常和资源约束,但通常无法解释具体原因;项目级复盘能深入上下文,却不一定适合跨项目比较。两种视角不可相互替代。

我的建议是组织层面只保留少量稳定指标,用来发现需要进一步调查的信号;项目层面则围绕具体发布和改进假设展开分析。组织看板提出问题,项目复盘解释问题,改进行动再回到组织层验证是否有效。

八、落地路线:用 30 天完成第一轮可验证闭环

1. 第 1 周:访谈并定义发布边界

我会先与研发、测试、运维、产品和项目负责人分别访谈,收集最近几次延期、回滚和紧急修复案例。访谈不是问“你想要什么字段”,而是追问:上次出问题时,缺了什么信息?谁等待谁?哪个判断没有证据?哪些记录实际上没有人使用?

完成访谈后,明确正式发布的定义、发布编号规则、常见发布类型和关键责任人。选取 3 至 5 个核心问题作为本轮试点目标,避免一开始同时解决排期、质量、合规、人员评价和工具集成所有问题。

2. 第 2 周:建立最小字段、状态和指标定义

根据目标确定必填字段,写清字段含义、更新时点和责任角色。此时要同时定义计划冻结规则、延期原因、回滚、热修复和观察窗口,确保数据一旦产生就能解释。选择少量指标,明确计算规则与排除条件。

字段说明要用成员能理解的业务语言,而不是只写系统内部术语。比如“实际发布时间”究竟指部署开始、部署完成、功能对用户开放,必须明确。存在灰度的系统还要区分灰度开始和全量开放,避免不同团队各自理解。

3. 第 3 周:在一个项目组进行真实发布试点

试点至少覆盖一次常规发布和一次有额外风险的发布。观察成员是否能顺手完成记录、字段是否被误解、跨系统关联是否有效、统计是否能复算。不要为了试点成功而由项目经理替所有人填表,否则会掩盖流程在真实工作中的摩擦。

每周与试点成员快速回顾一次:哪些信息帮助了决策,哪些信息重复,哪些状态无法及时更新,哪些异常情况没有合适入口。试点的目的不是证明原方案正确,而是让方案尽早暴露不适配之处。

4. 第 4 周:复核数据质量并决定是否扩围

扩围前应检查记录完整率、关联可用率、时间戳异常率和原因分类一致性。抽样核对系统记录与实际发布信息,确认成员没有用默认值制造虚假的完整。若关键字段仍大量缺失,先修流程和责任,不要急着把看板推广到全组织。

试点复盘至少形成一项流程调整和一项数据调整。例如,发现审批提交时间常常晚于实际准备完成,就调整提交时点;发现“其他原因”占比过高,就检查分类设计是否过粗或成员不清楚如何选择。

5. 建立稳定的月度复盘,而非只做月报

月度复盘可围绕四个问题展开:本月哪些发布偏差明显?偏差主要出现在什么阶段?上线后问题是否集中于某类变更?上月的改进行动是否产生预期变化?每个问题都要落到样本和具体记录,而不是只看一张汇总图。

复盘结论要包含负责人、完成时间和验证方式。例如,“减少环境等待”过于宽泛;“为高风险发布设置环境负责人确认,并在下月比较环境准备等待中位数和取消发布次数”就能检验。没有验证日期的行动项,很容易在下一次会议中消失。

九、发布记录方案的验收标准:能被成员使用,也能被团队复算

1. 记录完整不等于填写率达到百分之百

验收时不要只看必填项完成比例。一个字段被填上“无”或复制旧信息,形式上完整,实际上仍然不可用。应抽样检查数据是否与真实发布一致,关联对象是否可以打开,时间戳是否符合事件顺序,结果是否按规定观察窗口补齐。

试点初期可以设定建议基准,例如关键字段有效完整率达到 90% 后再扩围,但这个数字属于团队内部的阶段目标,不是行业标准。不同系统的自动采集能力、发布风险和组织纪律不同,基准应依据自身起点调整。

2. 报表能复算,比图表看起来丰富更重要

选择几条发布记录,手工复算按期率、回滚率和审批等待时长,与看板结果对照。若无法复算,就要检查口径、筛选条件和数据映射。还应验证计划调整、取消发布、紧急修复和重复部署等边界情况是否被正确处理。

关键指标应能从原始记录回到单条样本。管理者看到总体问题率上升时,应能点开构成样本,确认问题类型、严重度和发布范围,而不是只看到一个无法解释的百分比。

3. 数据必须推动下一步动作

发布管理的最后验收问题是:这套记录是否让团队改变了某个决策?它是否帮助团队提前识别环境依赖、减少审批排队、改善高风险发布准备,或缩短问题定位的起步时间?如果连续数月只有报表更新,没有任何流程或资源决策变化,就需要重新检视指标是否有用。

有时数据会证明团队当前流程已经足够好,不需要继续增加制度;这同样是有效结论。数据分析不是为了证明必须做更多管理,而是帮助团队识别最值得解决的约束,并及时停止没有收益的动作。

十、结语:发布记录最重要的不是留下多少信息,而是减少多少次猜测

1. 把发布记录当作团队共同维护的证据链

发布记录的独特价值,不在于它能把每个版本写得多完整,而在于它能让参与者基于同一组事实工作。需求、审批、验证、部署和运行结果能够相互关联,团队就不必每次从聊天记录和个人记忆里重新拼接过程。

但记录本身不会自动带来质量提升。没有明确口径,数据会互相矛盾;没有成员反馈,填写会变成负担;没有结果观察,按期发布会被误当作高质量;没有改进行动,分析就会停在描述阶段。发布管理真正的闭环,是数据能够改变下一次发布的准备方式。

2. 下一步从一个近期问题开始,而不是从一张大表开始

如果你准备启动这项工作,我建议先挑一个近期发生过的延期、回滚或排查困难案例,回答三个问题:当时缺少什么可追溯信息?最关键的等待发生在哪个阶段?如果当时有一条合格的发布记录,团队会做出什么不同决策?

把答案转成少量字段、一个明确口径和一个可验证的改进动作,选一个项目组跑完至少一个发布周期,再决定是否扩围。与其一次性设计一套无人愿意维护的“完美流程”,不如先建立一条能被成员持续使用、能被团队复算、能帮助下一次交付少猜一步的发布记录链。

常见问题解答(FAQ)

1. 项目发布记录应该包含哪些字段,才能支持后续数据分析?

我正在整理团队的发布记录,目前只有版本号、发布日期和负责人,复盘时很难说清延期原因。我想知道字段是不是越多越好,以及哪些信息能真正帮助判断发布效率。

字段应围绕可追溯、可比较、可行动来设计,而不是追求数量。建议至少记录计划发布日期、实际发布日期、版本范围、需求与缺陷数量、发布负责人、发布状态、延期天数及延期原因;若要分析质量,再补充发布后7天内的回滚、线上缺陷和紧急修复数量。比如某团队连续记录12个版本后发现,单看延期次数无法判断问题所在;

将延期原因统一为“需求变更、测试阻塞、依赖等待、资源冲突”等选项后,才看出依赖等待占延期事件的40%。字段应先控制在团队能稳定填写的范围内,避免为了报表增加没人维护的数据。

2. 如何用发布记录判断发布效率是在改善,而不是只看平均延期天数?

我发现最近几次发布都按时完成,但团队仍觉得发布过程很紧张,临时修复也不少。只看准时率似乎会掩盖这些问题,我应该同时观察哪些指标?

不要只用平均延期天数或准时率判断效率,因为少数大幅延期会扭曲平均值,而按时发布也可能以高风险赶工为代价。可以按月观察计划变更率、版本周期中位数、延期原因分布、发布后7天内紧急修复数和回滚率,并按版本类型分组比较。一个示例复盘中,准时率从75%升至88%,但紧急修复从每月2次增至5次;

这更像是把测试时间压缩换来了表面准时。判断改善时,应要求交付速度和发布质量至少不恶化,并结合版本范围是否稳定解释变化。

3. 发布管理数据分析时,如何区分延期是流程问题还是版本范围变动造成的?

我在复盘延期时常听到“需求临时增加”或“测试没跟上”,但每个人的说法不太一样。怎样记录证据,才能避免把责任简单归给某个岗位?

把原因记录拆成事实和归因两层:事实层记计划基线、范围变更时间、阻塞开始与解除时间、测试开始时间;归因层再选择统一的原因分类,并允许补充说明。分析时先比较范围冻结后新增或变更的工作量,再看等待时间、返工时间和执行时间。

例如一个演示样本中,延期的6个工作日里有3天发生在需求范围变更之后,2天用于等待外部接口,剩余1天用于回归测试;这比笼统标注“研发延期”更能指向改进措施。若缺少时间戳或基线记录,就应把结论标为推测,而不是用它考核个人。

4. 团队规模不大时,应该用表格还是某项目管理工具管理发布记录?

我负责的小团队每月发布三四次,当前用共享表格登记,偶尔会出现状态没更新、版本编号写法不一致的问题。换工具会增加维护成本,我想知道在什么情况下表格已经不够用。

团队发布频率低、参与角色少、记录字段稳定时,表格通常足够;先统一版本命名、字段选项、负责人和更新时点,再评估是否需要迁移。若经常出现多人同时修改冲突、需求和缺陷无法关联版本、状态更新依赖人工提醒,或需要跨团队查看权限与自动汇总,就可以试用某项目管理工具或某项目管理平台。

决策可用连续4周的数据验证:统计漏填率、每次发布整理报表耗时、版本关联错误数;例如漏填率超过10%,且每次汇总耗时超过1小时,工具带来的自动关联和状态同步才可能抵消配置与培训成本。迁移前先用一个发布周期做小范围试运行,确认数据能导出、权限满足要求,再扩大使用。

核心关键词

读者评论

钱
钱程

把发布拆成计划、执行和观察三个阶段很有参考价值,但实际落地时最难的是状态更新责任。若依赖成员手动补时间戳,忙碌期间仍可能出现滞后,最好能结合审批、构建和部署系统自动带入部分数据。

秦
秦思源

不建议直接用延期次数或缺陷数量评价个人,这一点比较符合实际。不同项目的复杂度和风险差异很大,后续如果能补充按发布类型、变更规模和影响范围分层比较,分析结果会更有参考性。

覃
覃景行

文章提到先统一口径再做看板,这个顺序很重要。我们实际使用某项目管理平台时,关联需求和缺陷不算难,难的是跨系统同步部署结果及线上异常,若没有明确的数据维护人,过一段时间记录还是会逐渐失真。

文章包含AI辅助创作:发布记录落地方案:项目成员开展发布管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524312

赞 (0)
飞飞飞飞
发布怎么做?项目成员数据分析:发布管理从0到1
上一篇 40分钟前
发布管理发布教程:项目成员数据分析,避坑指南
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
