上线计划最容易失效的时刻,往往不是项目延期,而是所有人都以为“已经准备好了”:研发说代码已合并,测试说主流程通过,业务说培训完成,运维却还不知道回滚开关在哪里。上线计划不是一张发布日期表,而是一套让团队在不确定性中做出一致判断、控制影响范围并及时恢复的管理机制。对企业管理者来说,从0到1建立发布管理,第一步不是买工具或增加审批,而是说清楚什么情况下可以上线、谁有权决定暂停,以及出现问题后如何回到安全状态。
一、先讲核心结论:上线计划管理的是风险,不只是日期
1. 发布计划要回答四个问题
我判断一份上线计划是否合格,通常不先看页面排版,而是检查它能不能回答四个问题:这次为什么上线、具体改了什么、哪些条件满足才允许发布、发布失败后怎样恢复。日期只是计划的一个字段,不能替代这四类信息。
如果计划只写“周五晚八点发布”,团队不知道发布范围、验证方式和停止条件,那么它实际只是一个日历提醒。真正可执行的计划,应让研发、测试、运维、业务支持和管理者对同一组事实形成共识。
| 管理问题 | 计划中应有的信息 | 缺失后的典型后果 |
|---|---|---|
| 为什么上线 | 业务目标、用户影响、变更范围 | 上线后无法判断是否达到预期 |
| 上线什么 | 版本、功能、配置、数据变更及依赖 | 漏项、错发、环境不一致 |
| 如何判断可上线 | 测试门槛、业务验收、监控和审批条件 | “感觉差不多”变成放行依据 |
| 失败如何处理 | 停止条件、回滚步骤、负责人和恢复目标 | 故障发生后临时找人、临时想办法 |
2. 把“完成”拆成三个不同状态
企业里常见的沟通误差,是把开发完成、测试通过和具备发布条件混为一谈。开发完成意味着代码实现进入可验证状态;测试通过意味着特定范围内的验证结果满足约定;具备发布条件,则还要考虑数据迁移、依赖服务、权限、监控、业务通知和回退能力。
发布准备不是一个勾选动作,而是一组证据。例如,“测试通过”需要关联测试范围和未解决缺陷;“回滚可用”需要有执行步骤和验证记录;“业务已知晓”需要明确通知对象与时间,而不是只在群里发过一句话。
3. 计划质量要看可决策性
我更愿意用“管理者能否据此做出放行、延期或降级决定”来评价计划质量。计划不是写得越长越好,而是关键判断是否有证据、风险是否有责任人、异常是否有动作。几十页文档如果没有停止条件,仍然不如一张写清范围、验证和回退的简明清单。
初建发布管理时,可以先设三个底线:每次发布有唯一负责人;高风险变更有明确的停止与回退条件;发布后有业务验证与观察窗口。做到这三点,通常比一开始搭建复杂的多级审批更有价值。
二、背景和真实场景:为什么团队总觉得自己“已经有计划”
1. 项目计划和发布计划解决的不是同一件事
项目计划关心需求、任务、资源和里程碑;发布计划关心某一次变更如何进入生产环境,以及它对用户、系统和运营流程有什么影响。项目按期完成,不代表发布风险已经受控;反过来,发布时间调整,也不一定意味着项目管理失败。
例如,一个迭代包含十项功能,但其中只有四项适合当前窗口发布。其余功能可能依赖外部接口尚未稳定、涉及数据迁移,或需要业务部门完成培训。若管理者只按迭代完成度做判断,就容易把“开发进度”误当成“上线准备度”。
2. 规模越大,协调成本越容易被低估
在几十人的团队里,负责人可能通过日常沟通知道谁在改什么;当组织扩展到多个产品线、多个环境和跨部门协作时,口头同步的可靠性会迅速下降。一次发布可能同时牵涉产品、研发、测试、信息安全、运维、客服、财务或区域业务团队。每个角色掌握的信息不同,遗漏往往发生在接口处,而不是某个团队完全没有工作。
对100人以上的组织,我会特别关注依赖关系和变更可见性:哪些服务一起发布,哪些配置由不同团队维护,哪个业务流程需要同步切换。以 PingCode 这类服务中大型团队的研发管理平台为例,管理者可以把需求、缺陷、版本和发布任务关联起来,减少信息散落在多个表格与聊天记录中的情况。不过,工具能帮助呈现关系,不能替代团队对放行规则和责任边界的约定。
3. 发布窗口的压力会放大信息缺口
很多团队把上线安排在夜间或周末,理由是用户影响较小。但非工作时间可能意味着关键业务代表不在场、供应商响应变慢、临时决策链条变长。窗口本身不是风险控制措施;只有当监控、值守、联系人、回退权限和用户沟通都匹配这个窗口时,低峰时段才可能降低影响。
实践中,我会把“窗口适合度”与“变更复杂度”分开判断。低峰时段对流量敏感的系统可能有利,但如果数据迁移必须依赖业务人员验收,选择一个业务代表缺席的凌晨窗口,反而增加恢复时间。
4. 计划的核心产物是共同的运行视图
一份可用的发布计划,至少要让相关人员看见版本范围、时间顺序、依赖关系、风险状态、负责人和状态证据。它可以是文档、看板或系统记录,形式并不重要,关键是信息有唯一可信来源,变更后能及时更新。
若研发维护一张版本表、测试维护一份缺陷清单、运维另有变更单,管理者就需要不断人工对齐。初期可以不追求系统集成,但要明确哪个地方是最终状态,避免三个来源同时被当作“最新版本”。
三、常见误区:计划看起来完整,现场仍然失控
1. 误区一:只设发布日期,不设放行条件
发布日期容易被当作承诺,导致团队即便发现关键问题,也倾向于“先上再说”。更稳妥的做法是把日期设为目标窗口,把放行条件设为硬门槛。若门槛没有满足,负责人应能延期或缩小发布范围,而不需要把延期解释成个人失败。
放行条件应当可验证。例如,“性能没问题”太模糊;“在约定并发模型下完成压测,关键接口响应时间和错误率满足既定阈值”才便于复核。具体阈值应由业务影响、系统基线和服务目标决定,不能照搬其他公司的数字。
2. 误区二:把审批人数当成风险控制能力
多人签字并不天然等于安全。若审批人看到的是同一份模糊描述,大家只是轮流点击通过,组织得到的是更多流程节点,而不是更多判断质量。审批必须对应明确职责:谁确认业务影响,谁确认技术风险,谁负责最终放行。
低风险、可独立回退的小改动,可以采用轻量审核;涉及核心交易、权限模型、数据结构或跨系统切换的变更,才需要更严谨的评审与授权。控制强度应随风险增加,而不是所有变更一律加码。
3. 误区三:把“测试通过”当作“生产安全”
测试结果只对已覆盖的范围、环境和数据条件负责。测试环境和生产环境可能在流量、权限、配置、数据规模、外部依赖上存在差异。测试通过是重要证据,却不是生产环境安全的完整证明。
管理者要继续追问:测试是否覆盖关键业务路径?是否验证了新旧版本并存?异常数据怎样处理?生产监控能否捕捉核心问题?若依赖服务在发布时不可用,系统会降级还是整体失败?这些问题决定测试结论能否迁移到上线判断。
4. 误区四:回滚计划只写“必要时回滚”
“必要时回滚”没有说明谁判断必要、回到哪个版本、数据库怎样处理、正在进行的交易如何保护,以及回滚后如何确认恢复。对于有状态系统,代码回退不一定能撤销数据结构变化;对于外部接口,已经发送的消息也不一定能收回。
因此,回滚设计应与变更类型匹配。能通过功能开关关闭的功能、可重新部署的无状态服务、需要前向修复的数据变更,不能被当成同一类恢复方案。无法安全回滚时,计划必须明确替代方案和业务影响边界。
5. 误区五:上线结束就等于发布结束
部署完成只说明版本进入了目标环境,不代表业务结果正常。缓存、定时任务、异步队列、渠道配置和用户行为可能在之后才暴露问题。发布完成后还需要观察一段时间,并用业务指标确认功能确实有效。
例如,一个结算功能的技术指标正常,不代表账务结果正确;一个注册流程没有错误日志,不代表用户能够顺利完成身份验证。观察窗口应包括系统指标和业务指标,且要有结束条件,不能靠“群里没人说有问题”来宣布成功。
四、专业判断逻辑:先分级,再设门槛,再决定窗口
1. 用影响范围和可恢复性评估风险
我不建议用“改动行数”作为主要风险依据。几十行权限逻辑可能影响所有客户,数千行内部重构也可能被严格隔离。更有用的判断,是看影响范围、失效后果、依赖复杂度、变更可逆性以及监测能力。
可以先给每项因素做低、中、高三级判断,再由发布负责人结合业务语境确认最终等级。这个模型是管理辅助,不是精确概率计算;团队不应把一个总分误读为“风险已被数学证明可接受”。
| 判断因素 | 低风险表现 | 中高风险信号 | 对应的管理动作 |
|---|---|---|---|
| 影响范围 | 单一内部团队或小比例用户 | 全量用户、核心交易或多区域 | 分批发布,扩大观察与沟通范围 |
| 变更复杂度 | 单服务、无数据结构变化 | 跨服务、权限或数据迁移 | 补充依赖图、兼容性验证和专项评审 |
| 可恢复性 | 开关可关闭,状态可重建 | 数据不可逆或外部副作用难撤销 | 设计前向修复与业务补偿方案 |
| 可观测性 | 有明确业务指标和告警 | 只能靠用户投诉发现问题 | 先补监控和验证,再考虑上线 |
2. 建立分级放行门槛
风险分级的价值,在于让不同发布承担不同的验证成本。低风险变更可以走快速通道,但仍需保留责任人、变更记录和基本回退方式;高风险变更则要提前审查依赖、数据兼容、用户影响、值守安排和恢复方案。
下面的分级仅是示意框架。企业应基于自身事故记录、系统关键性、监管要求和服务等级逐步校准,尤其不能因为一次低风险发布没有出问题,就永久降低控制要求。
| 级别 | 常见场景 | 最低验证要求 | 建议发布方式 |
|---|---|---|---|
| 低 | 内部工具的小范围界面调整 | 基础测试、负责人确认、变更记录 | 常规窗口或自动化发布 |
| 中 | 面向部分用户的新功能、单服务逻辑变化 | 关键路径回归、监控、明确回退或关闭方案 | 小流量试发,观察后扩大 |
| 高 | 核心交易、权限体系、跨系统数据迁移 | 专项评审、兼容性验证、业务验收、值守和演练 | 分阶段发布,设置暂停点 |
3. 用“进入条件,执行动作,退出条件”设计流程
发布流程不应只是一串任务名称。每个阶段都要说明开始之前需要什么、阶段中谁做什么、怎样确认可以进入下一步。这样,团队遇到异常时才能停在正确的位置,而不是为了赶进度继续向前。
- 变更登记:记录版本范围、业务目标、系统依赖、影响对象和负责人。
- 准备评估:确认测试策略、数据变更、配置差异、监控指标、通知对象与恢复方式。
- 放行评审:核对证据和未决风险,由授权负责人做出发布、延期、缩小范围或拒绝决定。
- 分阶段执行:按约定顺序部署,每个阶段完成健康检查后才进入下一阶段。
- 观察与关闭:持续检查系统和业务指标,满足成功条件后结束观察,并记录问题与改进项。
4. 设定明确的暂停与回退触发条件
计划中应提前写出哪些信号意味着暂停。触发条件可以是关键错误率超过基线、核心交易失败、数据校验不一致、服务依赖异常,或业务负责人确认关键流程无法完成。具体阈值需参考系统的历史基线和服务目标,而不是凭空选一个好看的数字。
还要区分暂停、回退和前向修复。暂停适用于尚未扩大流量、原因正在定位的情况;回退适用于恢复旧状态安全且可靠的变更;前向修复适用于回退会造成更大风险的场景。三者都应有授权人和执行顺序。
5. 依据风险、依赖和可观测性安排窗口
发布时间不宜只由开发团队日程决定。可将客户活跃时段、外部合作方响应时间、业务人员可用性、依赖系统维护窗口和故障处置能力一并考虑。高风险发布更需要可响应的业务与技术人员在场,而非机械地追求夜间操作。
对关键系统,最好把发布窗口拆成准备、执行、验证和观察四段。每段有预计时长和超时处理办法。例如,数据校验超过预期时是暂停还是继续;发布后观察时间不足时是否允许扩大流量。把这些问题提前讨论,能减少现场争论。
五、具体案例与数据观察:一次“看起来很小”的版本变更
1. 案例背景:功能简单,依赖并不简单
以下案例为匿名化管理场景,数据为便于说明流程的情景模拟,不是行业统计,也不代表特定企业的真实事故记录。一家多团队协作的企业计划上线新的客户资料校验逻辑。代码改动集中在一个服务,但校验结果会影响注册、订单创建和客服补录三个流程。
最初的计划只有一条:周四晚间部署,研发和测试已确认通过。评审时发现三个遗漏:旧数据存在格式差异;客服系统依赖一项未同步更新的字段;生产环境没有按来源区分校验失败原因的看板。若直接全量启用,团队即使发现失败,也难以判断是规则问题、数据问题还是调用方兼容问题。
2. 改变计划:把发布拆成技术部署和业务启用
团队没有简单推迟整个项目,而是将发布拆成两个动作。第一阶段部署兼容代码,功能保持关闭;第二阶段先对内部测试账户启用,再对小比例新注册用户开放。客服流程完成字段适配、历史数据抽样验证和监控补齐后,再决定是否扩大覆盖。
这个调整改变了风险结构:部署本身不再等同于功能立刻生效;即便校验规则有问题,也可先关闭开关,而不必立即撤销整个版本。更重要的是,团队能够分辨“代码已部署”与“业务功能已启用”,发布状态不再只有简单的成功或失败。
3. 案例中的计划记录
| 计划项目 | 具体约定 | 负责角色 | 通过证据 |
|---|---|---|---|
| 部署范围 | 先部署兼容代码,暂不启用新校验 | 发布负责人、研发 | 版本与配置核对记录 |
| 数据检查 | 抽样检查新旧格式及异常值处理 | 测试、数据负责人 | 抽样结果和未处理项清单 |
| 内部试用 | 内部账户验证注册、订单与客服补录 | 业务代表、测试 | 关键路径验收记录 |
| 小流量启用 | 限定用户范围,设置观察时段 | 产品、运维 | 转化、错误和工单监测 |
| 暂停条件 | 关键流程失败或数据一致性异常即停止扩量 | 授权负责人 | 监控告警与人工核验 |
| 恢复动作 | 关闭功能开关,保留兼容版本并启动排查 | 运维、研发 | 关闭后验证旧流程恢复 |

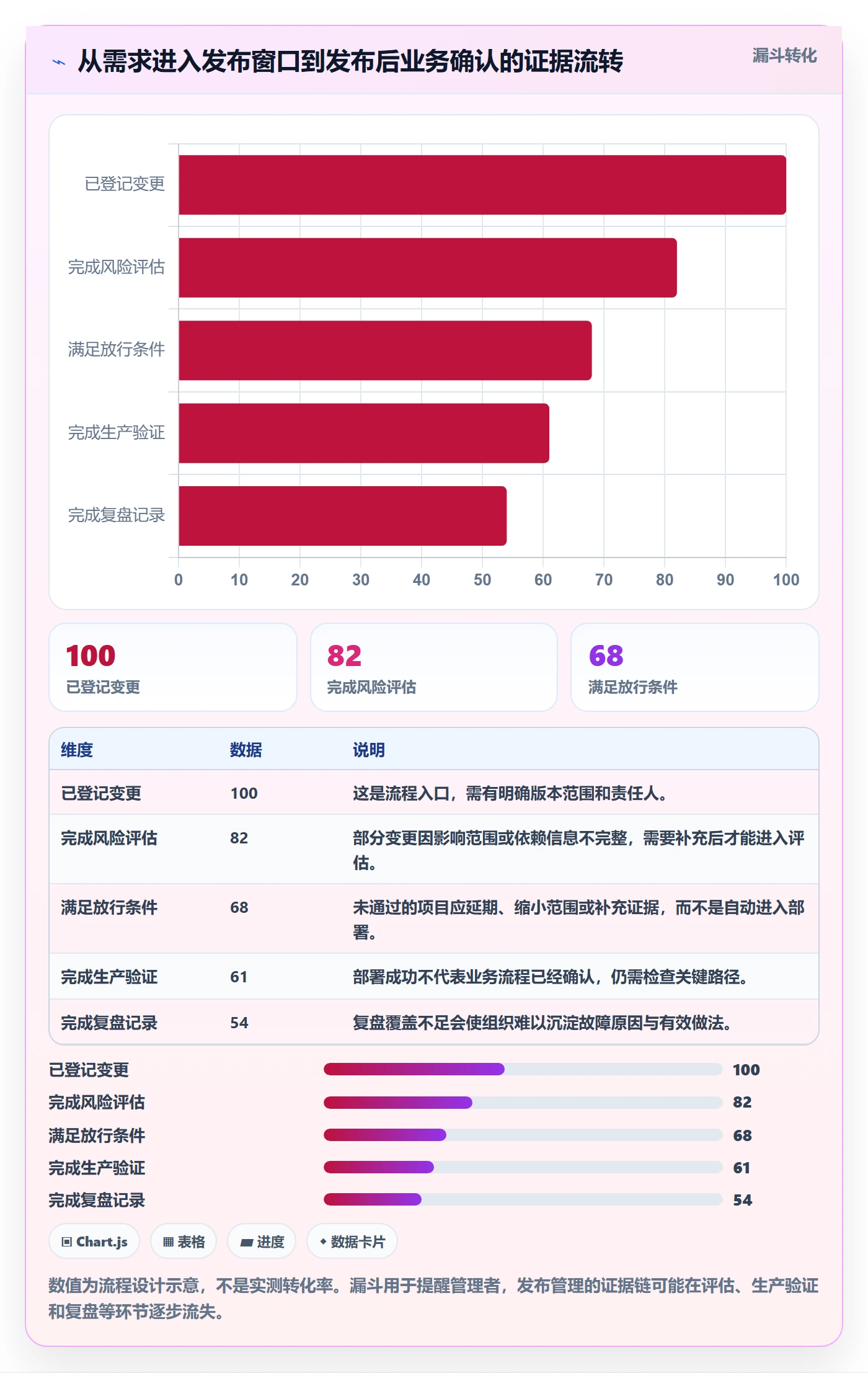

4. 情景数据怎样帮助管理者判断
在这个情景推演中,团队比较了“直接全量启用”和“分阶段启用”两种策略。这里的数字是计划讨论用的模拟值,作用是说明决策变量,不应被当成发布管理的行业基准。真正的估算应来自企业自己的历史发布记录、用户规模和故障恢复数据。
分阶段的代价是多一次配置检查、多一轮观察,并且需要维护开关;换来的好处是影响范围较小、异常更容易归因、停止决策更早。若新功能不可关闭或业务必须在某一时间全量切换,分阶段未必适用,但仍应寻找可替代的隔离方式。

5. 用数据复盘,而不是用“这次挺顺”复盘

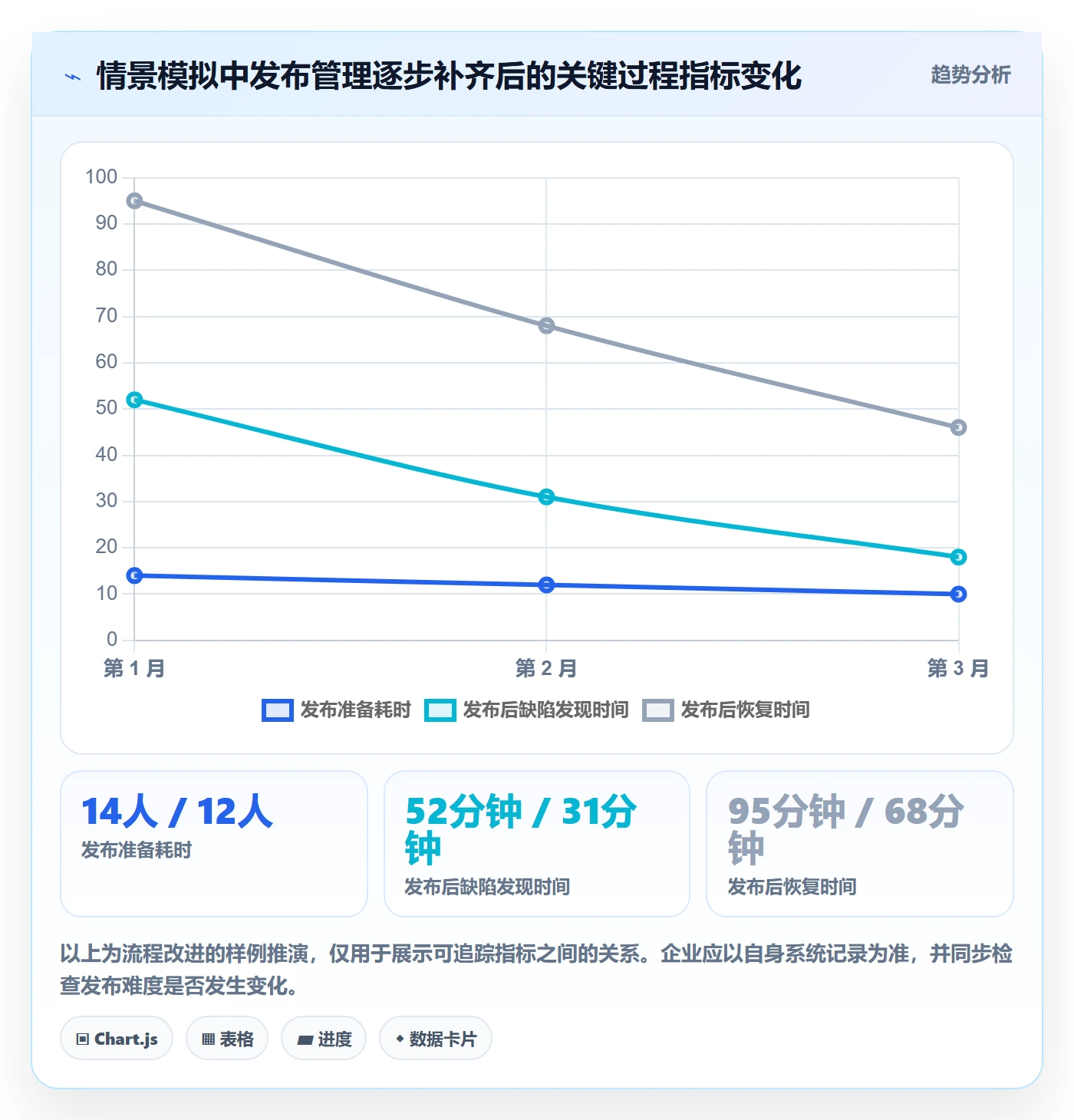

发布后,团队可以记录计划发布时间与实际时间差、每次发布的准备耗时、放行时未关闭风险数量、发布后缺陷、异常发现时间、恢复时间和业务指标变化。单次数据容易受发布复杂度影响,至少要按变更类型分组观察,避免把一次小改动与一次数据迁移直接对比。
以下样例同样是情景模拟,展示如何区分流程表现与业务结果。管理者不应仅追求“发布耗时变短”,如果耗时缩短是通过省略验证换来的,发布质量可能反而下降。

六、从0到1建立发布管理:先跑通最小闭环
1. 第一步:盘点发布类型与现有痛点
不要一开始就试图统一所有系统的流程。先盘点最近一段时间的发布:哪些是常规功能迭代,哪些涉及数据变更,哪些需要停机,哪些因依赖外部团队而反复延期。再回看故障、回滚、临时加急和用户投诉,找出频率最高或后果最严重的问题。
盘点的目标不是建立一份庞大的分类表,而是找到值得优先治理的少数场景。例如,若主要风险来自发布范围不清,就先规范版本清单;若问题集中在回滚不可用,就先补恢复演练;若业务验收总是临时缺席,就先明确业务代表和验收时间。
2. 第二步:定义最小发布记录
每次发布至少记录以下信息:发布目标、范围和版本、业务影响、变更负责人、依赖服务、验证结论、已知风险、发布时间窗、监控方式、暂停条件、恢复方案以及发布后观察结论。字段可以随团队成熟度增加,但不要为了填表而设置无人使用的栏目。
如果团队使用 PingCode 或其他研发协作平台,可以把需求、缺陷、迭代、版本和发布任务关联起来,让状态变化有迹可循。对于跨系统的变更,仍要检查外部依赖、业务验收与生产配置;平台中的任务“已完成”并不能自动证明这些条件已满足。
3. 第三步:明确角色和决策权
角色不必复杂,但责任必须清楚。发布负责人维护整体计划和状态;技术负责人确认实施方案及恢复能力;测试负责人说明验证范围和残余风险;业务代表判断关键流程是否可接受;最终放行人根据约定条件做决定。一个人可以承担多个角色,但不能让“大家负责”变成“无人负责”。
尤其要明确谁能叫停。出现异常时,任何发现者都应能够快速报告;但停止扩量、执行恢复和对外沟通分别由谁决定,需要提前约定。把这些权限写入计划,比临场讨论“谁有权拍板”更可靠。
4. 第四步:选择一个有代表性的试点
试点不宜选最简单、几乎没有依赖的任务,否则无法验证流程是否有用;也不宜拿最关键、不可逆的系统做第一次演练。较好的试点是影响可控、团队愿意配合、存在真实跨角色协作,但失败后仍有明确恢复路径的发布。
试点重点观察四件事:计划是否能提前发现缺项;参与者是否知道自己的动作和时点;放行判断是否引用证据;发生变化时,状态能否被及时更新。试点中暴露流程太复杂并非失败,而是及时找到需要删减或补充的环节。
5. 第五步:复盘并简化流程
发布结束后,用短复盘回答:计划中哪些判断正确;哪些风险被低估;是否发生临时加项;监控是否足以定位问题;回退或关闭开关是否按预期工作;业务是否按计划验收。复盘要针对机制和信息缺口,不要把结论停在“以后注意”。
每次只优先改一到三个最重要的问题,并指定负责人和完成时间。若复盘列出十几项改进却无人跟进,下一次仍会重复原来的失误。管理者可追踪改进项关闭率,但更应检查改动是否真正降低风险,而不是只看表格是否打勾。
6. 第六步:用阶段指标判断是否成熟
初期可以关注计划覆盖率、关键字段完整率、发布变更临时增加比例和责任人明确率;流程稳定后,再关注发布后缺陷率、异常发现时间、恢复时间和延期原因;成熟阶段则把业务结果纳入复盘,例如功能采用率、流程耗时变化或客户反馈。
不要把发布成功率设成唯一目标。若团队为了维持高成功率而隐瞒小故障、减少高风险发布或把问题归类为“非发布原因”,指标会失真。应组合观察安全性、交付效率和业务效果,并按系统关键性与变更类型分层。

七、不同情况下的行动建议:同一套流程不能一刀切
1. 小团队、低风险、发布频繁
如果团队规模较小,变更影响范围有限,且能够快速恢复,不必先建立复杂审批委员会。可以使用精简模板、自动化检查和明确的值守责任,把重点放在版本可追溯、测试证据、监控告警和快速关闭功能上。
轻量不等于没有规则。即使自动化发布,也要保留谁触发、触发了什么、依据什么检查放行、异常由谁响应等信息。对重复性很高的低风险发布,自动化门槛比人工逐项签字更一致。
2. 中大型组织、多个团队共享系统
当多个团队共同使用平台或服务时,先把依赖关系和接口责任明确下来。发布计划需要说明哪些团队必须参与、哪些接口保持兼容、哪些业务方负责验收。跨团队发布还要约定共同状态来源,避免每个团队按自己的表格判断“已准备”。
对100人以上组织,适合建立分级流程和统一的发布视图,而不是让所有项目走同一条长审批链。可借助 PingCode 等研发管理平台关联需求、缺陷、版本与任务,再结合企业已有的变更管理或运维系统维护生产执行信息。选型重点应是信息是否连贯、权限是否合适、是否能适配现有流程,而非功能清单有多长。
3. 涉及数据迁移或不可逆操作
数据迁移的关键不只是备份,还要考虑迁移过程中的读写行为、版本兼容、校验口径、失败后数据状态和补偿能力。先明确迁移前后哪些数据必须一致,哪些字段允许延迟,哪些异常会阻止继续推进。
若不能安全回滚,计划就要写清前向修复方案、操作授权、数据校验和业务补偿流程。对于重要数据,应先在接近生产的数据规模和结构下验证迁移时间与失败处理,不要把演练成功等同于生产必然安全。
4. 面向客户或有明确业务时限的发布
这类发布除了技术准备,还要加入客户沟通、客服知识、渠道说明和业务操作准备。新功能若改变用户行为或合同履约流程,应确认支持团队知道变化、客户通知符合时间要求,并准备好问题升级路径。
业务期限紧迫时,可以缩小首发功能范围或采用功能开关,而不是删掉必要验证。若法规、合同或业务活动规定了硬期限,管理者也应评估延期成本与发布风险,做显式决策,而非让一线团队独自承担取舍。
5. 需要紧急修复生产故障
紧急变更不应复制常规流程的全部等待时间,但也不意味着跳过记录和验证。建议采用简化的应急路径:确认故障影响、限定修复范围、指定授权人、做针对性验证、安排执行和监控、事后补齐记录与复盘。
应急发布要特别防止“一个热修复带出第二个问题”。修复范围越窄越好,能先止损的临时措施不一定要和永久修复一次完成。若需要跳过某项验证,应写明跳过理由、承担风险的人和事后补做的检查。
八、不同情况下的取舍:效率、安全与复杂度如何平衡
1. 固定发布窗口还是按需发布
固定窗口让业务、运维和支持团队更容易协调,适合依赖集中、生产操作复杂或需要跨部门准备的组织;按需发布能降低等待时间,适合自动化成熟、变更独立、具备良好监控和恢复能力的团队。两者并非先进与落后的关系,而是运营能力和业务节奏的不同选择。
如果团队每周都因等待窗口积压大量低风险修复,可以先对低风险变更试行按需发布;如果多系统必须一起切换,固定窗口可能更稳妥。无论选择哪种,都要为紧急修复设定例外规则,避免“例外”变成长期绕过流程的常规通道。
2. 一次性全量发布还是分批开放
全量发布步骤少,适用于影响可控、验证充分、可立即恢复的变化;分批发布能缩小初期暴露面,适用于用户规模大、效果有不确定性或需要从真实流量中观察的功能。分批方案也有成本:需要维护开关、划分用户、比较批次表现,并防止不同用户体验不一致。
如果系统无法识别用户批次,或多个批次会共享同一份不可逆数据,分批发布的收益可能有限。决策前要确认分批能否真正隔离风险,而不是只把同一风险分几次暴露。
3. 先部署后启用还是一次性切换
先部署后启用适合需要兼容验证、灰度观察或业务培训的功能,可以降低代码部署与用户影响同时发生的复杂度。但它增加配置管理、状态识别和开关维护成本,必须明确谁有权启用、何时移除旧代码以及开关失效时如何处理。
一次性切换更简单,适用于新旧方案边界明确、切换时间可控、恢复方式可靠的场景。若用户、数据和服务依赖无法同步切换,就要谨慎采用“一刀切”,否则短暂的不一致也可能造成真实业务损失。
4. 严格审批还是自动化策略
人工审批适合高影响、低频、需要业务判断的变更;自动化策略适合重复、规则明确、证据可机器检查的低风险发布。最有效的做法通常不是在两者之间二选一,而是把人工注意力留给机器难以判断的业务风险,将格式、测试、依赖和权限等可重复检查自动化。
自动化策略也要接受审计和复核。规则设置错误会让大量变更同时通过,因此应记录策略版本、变更人、例外情况和定期复核结果。机器执行得更快,不代表组织可以放弃对规则本身的管理。
5. 一份统一模板还是按系统定制
统一模板有利于跨团队协作和管理汇总,但如果字段过多,低风险团队会敷衍填写;完全定制又容易造成信息无法比较。可采用“统一必填核心字段,加系统特有风险项”的结构:所有发布都写范围、责任人、验证、监控和恢复方式,关键系统再增加数据、合规或业务连续性检查。
衡量模板是否有效,不看字段数量,而看每个字段是否影响决定。若连续多个周期无人根据某字段采取行动,就要评估它是否应删除、自动化或改成特定风险场景下的条件字段。
九、上线计划模板与管理者核对清单
1. 一页式上线计划模板
下方模板适合作为起点,不要求所有团队照抄。涉及复杂变更时,可附加技术方案、迁移计划、测试报告和业务影响说明;简单变更则保留核心字段即可。
| 字段 | 建议填写内容 | 管理者检查重点 |
|---|---|---|
| 发布目标 | 本次变更解决的问题及预期结果 | 是否能在发布后验证结果 |
| 发布范围 | 版本、功能、服务、用户或区域 | 范围是否明确,是否存在临时加项 |
| 依赖与影响 | 上下游系统、数据、业务流程、客户群 | 依赖方是否知情并具备配合条件 |
| 验证证据 | 测试结果、业务验收、数据校验 | 结论是否对应真实覆盖范围 |
| 风险与限制 | 未解决缺陷、已知限制、兼容性要求 | 是否有人明确接受残余风险 |
| 执行安排 | 时间窗、步骤、执行人、检查点 | 关键人员是否在场,顺序是否可行 |
| 监控与暂停条件 | 系统指标、业务指标、告警和阈值 | 异常是否能被及时发现并触发动作 |
| 恢复方案 | 回退、关闭开关或前向修复步骤 | 恢复是否经过验证,授权人是否清楚 |
| 发布后结论 | 观察结果、业务确认、后续事项 | 是否达到关闭条件,改进项是否有人负责 |
2. 放行前的管理者核对清单
- 本次发布的业务目标和影响范围是否清楚?
- 版本清单、配置、数据变更和外部依赖是否一致?
- 测试结论覆盖了哪些关键路径,尚有哪些未验证内容?
- 残余风险由谁确认,是否有明确接受或延期决定?
- 发布过程中谁执行、谁观察、谁有权暂停?
- 异常触发条件、业务沟通路径和恢复方案是否明确?
- 发布完成后用哪些系统指标和业务指标确认结果?
3. 管理者应避免的三种“漂亮指标”
第一种是只看按期率。团队可以通过提前降低范围或把延期重新定义来提高按期率,却没有改善发布质量。第二种是只看发布次数。次数增加可能意味着自动化成熟,也可能意味着拆分不当、频繁返工,必须结合变更类型和结果解释。
第三种是只看故障数量。故障报告增加,有时说明发现和记录能力变好;报告减少,也可能是问题被忽略。建议同时查看严重程度、影响用户数、发现时间、恢复时间和重复发生率,并结合复盘记录判断趋势。
十、结语:让每次发布都成为一次有边界的决策
1. 从一张计划表走向一套管理能力
发布管理从0到1,不是先追求审批流程完整,也不是先追求工具功能齐全。真正的起点,是把发布目标、变更范围、风险证据、放行权限、异常处理和业务验证连接成闭环。只有当这些信息能支持团队及时决定继续、暂停、缩小范围或恢复,计划才真正有管理价值。
我认为最值得坚持的原则是:风险越高,越需要更强证据和更明确的恢复安排;不确定性越大,越要控制首批影响范围;流程越复杂,越要检查它是否真的改善决策。这比追求一套看起来完美的标准流程更能保护企业的交付能力。
2. 下一步从一个真实发布开始
管理者可以从最近一次发布入手,花半小时核对三个问题:有没有人能说清楚这次改了什么;有没有证据证明当前可以放行;如果出现问题,团队能否在约定时间内停止影响并恢复业务。只要其中一项没有答案,就把它变成下一次发布的改进任务。
先选一个影响可控、又能体现真实协作的试点,使用精简模板跑通流程;复盘后删掉无效字段,补上实际缺失的控制点。发布管理的成熟,不是所有变更都被同一套流程包住,而是团队能用与风险相称的方式交付,并且在出错时知道怎样保护用户、业务和组织信任。
常见问题解答(FAQ)
1. 上线计划从哪里开始制定?
我负责的项目经常一开始就按功能清单排上线日期,临近发布才发现测试、数据迁移和业务培训都没算进去。我想知道,管理者应该先确定什么,才能避免计划看起来完整、实际却总延期?
先定义上线目标和边界,而不是先填日期。把本次发布拆成用户可见的变化、技术改动、数据处理、运营准备和明确不做的事项,并为每项指定负责人和验收条件。举例来说,一次包含新流程和历史数据迁移的发布,至少要分别确认功能验收、迁移校验、权限配置、客服话术和回退方案;
缺少其中任一项,都不应把“代码完成”当作“可以上线”。上线日期应在依赖和验收范围明确后估算,并标注哪些前置条件可能改变日期。
2. 上线计划里应该设置哪些关键节点和负责人?
我遇到过任务很多、进度表也很细,但到了发布当天没人能拍板的情况。想请教上线计划要列哪些节点,才能让团队知道谁执行、谁验收、谁负责最终决策?
计划至少要覆盖需求冻结、开发完成、测试通过、发布评审、上线执行、上线验证和观察期结束。每个节点写清交付物、责任人、截止时间和通过标准;最终决策人应明确到一个角色,避免多人都以为别人会批准。可用一张简表管理:节点、负责人、验收证据、阻塞项、是否允许继续。
例如“测试通过”不能只写完成百分比,应附关键用例结果、未解决缺陷及风险接受人。跨部门事项还要指定单一协调人,避免依赖事项在会议纪要里无人认领。
3. 上线前如何判断是否具备发布条件?
我担心团队把“没有人报问题”误当成“没有问题”,尤其是测试覆盖不全、关键缺陷被延期处理时。有没有比凭感觉或看项目进度百分比更可靠的上线判断方法?
采用发布门槛,而不是用完成率代替风险判断。门槛可包括:核心业务链路测试通过、严重缺陷为零、数据备份与恢复路径验证完成、监控告警可用、客服和业务人员已准备、回退方案经过演练。未达标时,由明确的风险负责人说明影响范围、缓解措施和接受期限,再决定延期或有限发布。
判断重点不是“还有没有问题”,而是剩余问题是否可见、可控、可恢复;涉及资金、权限或关键数据的高影响问题,不应仅凭口头承诺放行。
4. 上线当天发生故障,计划中应该怎样安排回退?
我们以前把回退写成一句“必要时回滚”,真正出问题时却不知道谁来判断、数据怎么处理、回滚后用户会受什么影响。我想知道,怎样把回退方案写到现场能执行的程度?
回退方案要写明触发条件、决策人、执行步骤、预计耗时、数据处理方式和用户沟通责任。发布前先确认技术上能否恢复旧版本;若新旧版本对数据结构有不兼容变化,还要设计向前修复或数据补偿,不能假设代码回退就能恢复原状。
可设定具体观察指标,例如核心交易失败率持续高于基线、关键接口错误显著上升或数据校验不一致时暂停扩量并启动处置。小范围灰度后再逐步放量,通常比一次性全量发布更容易控制影响;发布结束后复盘触发是否及时、恢复耗时是否符合预期。
核心关键词
文章包含AI辅助创作:上线计划怎么做?企业管理者最佳实践:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/523879
读者评论
我们团队以前也把“测试通过”直接当成可上线,后来遇到配置遗漏才发现两者差别很大。现在会单独确认监控、值守和回退方式,流程确实更稳,但小改动如果也套用完整审批,反而会拖慢节奏,分级很重要。
文章提到回滚不能只写一句话,这点很有感触。我们做过数据库变更后才发现旧数据无法完整恢复,最后只能前向修复。现在更关注数据兼容和恢复演练,不过文中对恢复目标的量化标准还可以再具体一些。
用某项目管理平台统一记录版本、缺陷和发布任务后,信息查找方便了不少,但前提是团队愿意及时维护状态。实际使用中最难的不是建立模板,而是让业务、运维都按同一套规则更新,单靠工具很难解决责任边界问题。
