发布审批最常见的失败,不是“没人审批”,而是每个人都点了通过,发布后仍然出现回滚、客户投诉或数据异常。问题往往不在审批人不够多,而在于审批没有回答三个关键问题:这次发布改变什么、谁承担风险、出了问题如何恢复。企业要建立的不是一条更长的签字链,而是一套能把风险、责任和证据连起来的发布管理机制。
一、先讲核心结论:审批不是发布的同义词
1. 发布审批的目标是控制风险,而不是收集“同意”
我判断一套发布流程是否有效,首先不看审批节点数量,而看它能否在发布前暴露关键风险,并且在发布后留下可复盘的证据。一个审批人按时点击通过,却没有看过测试结果、影响范围和回退方案,这个动作提供的安全感可能大于实际安全性。
因此,审批的核心产物不应只是一个“通过”状态,而应至少包含四类信息:发布内容与范围、验证证据、风险接受人、异常处置方案。缺少其中任何一项,流程就可能在责任交接时断裂。
管理者需要把“审批完成”重新定义为“关键风险已被识别、验证或明确接受,且发布责任已落实”。这一定义会改变表单设计、审批权限和指标口径,也能减少形式化的逐级签字。
2. 流程设计应当按风险分级,而不是一刀切
对一个不影响客户数据、可以随时撤回的文案修订,要求业务负责人、技术负责人、安全负责人和管理层逐级审批,通常只会增加等待。对涉及交易、权限、个人信息或大范围基础设施的变更,只由一个执行人自批,则明显不足。
我的建议是先按影响面、可逆性、数据敏感度和业务窗口,把发布分成低、中、高风险等级,再为每一级设定不同的证据门槛和审批角色。流程应当让低风险事项快速通过,让高风险事项获得充分审查。
- 低风险:影响范围有限、回退简单、已有成熟验证方式,可采用自动检查与责任人确认。
- 中风险:影响多个团队或关键业务流程,需要业务与技术角色共同确认,并明确监控窗口。
- 高风险:涉及关键交易、权限边界、敏感数据或大范围变更,应增加独立复核、分批发布和明确的停止条件。
下面的示意数据展示了一个组织将所有发布放在同一审批链中,与按风险分级后的耗时和风险观察差异。数据是用于流程设计讨论的情景模拟,不代表行业统计值。

3. 管理者应优先建立“可判断、可停止、可恢复”三种能力
发布流程不可能消灭所有缺陷,也不应该把“零事故”当作唯一目标。对于复杂系统,管理者更应该确认组织能否在发布前作出合理判断,发布中能否识别异常并及时停止,发布后能否恢复服务并明确责任。
如果一个流程只擅长阻止发布,却不能及时识别已经发生的问题,它更像一道门禁;如果它允许快速上线,但没有监控、回退和责任安排,它只是把风险推迟到生产环境。成熟的发布管理要同时建设这三种能力。
二、背景和真实场景:协同问题通常发生在交接处
1. 发布是一条跨职能链路,不是技术团队的单点动作
一次业务系统发布,可能从产品确认需求开始,经过研发实现、测试验证、安全检查、业务验收、运维部署,再进入客户支持和数据观察。每个角色都掌握部分信息,却很少有人天然拥有完整视图。
产品可能知道业务目标,但不了解部署依赖;研发知道代码变化,却未必了解客户运营节奏;测试完成了回归,却可能不知道真实业务峰值何时到来;运维掌握执行窗口,却无法替业务负责人判断功能是否符合预期。流程的价值,正是把这些分散知识组织成可供决策的证据。
因此,我不建议把“发布管理”简单等同于“技术上线审批”。发布管理关注的是从准备、决策、实施到观察和复盘的完整闭环。只管理最后一次点击,等于把风险治理放在最晚的时点。
2. 最容易出问题的不是主流程,而是例外情形
常规发布通常有排期、有测试、有负责人,流程看起来比较完整。真正暴露管理缺陷的,往往是紧急修复、跨团队依赖、审批人缺席、发布窗口冲突、验证环境与生产环境不一致等例外场景。
例如,关键缺陷需要当晚修复,业务团队要求尽快上线,安全复核人不在岗,测试人员只完成了核心路径验证。此时如果流程只有“等待全部审批”或“领导口头同意”两种选择,团队很容易形成绕过制度的习惯。
我会检查流程是否提前规定紧急发布的适用条件、授权范围、最少验证项、临时批准人、补充复核时限和事后复盘要求。没有例外规则的流程,实际运行时往往会把例外变成地下流程。
3. 多团队协作需要统一对象,而不只是统一表单
跨团队协同的基础,是所有人讨论的是同一个发布对象。这个对象应当有唯一标识,并能关联需求、变更记录、测试结果、风险项、审批意见、部署记录和异常工单。若一个团队看工单、一个团队看电子邮件、另一个团队看聊天记录,管理者很难确认某次上线到底对应哪一组证据。
在中大型企业或百人以上组织中,协作对象不一致会迅速放大。团队数量增加后,单次沟通成本不仅来自参与人数,也来自信息重复录入、状态同步和责任确认。引入工作流平台可以改善这一点,但前提是流程对象与责任规则设计清楚,工具本身不会自动解决组织边界问题。
4. 真实场景:审批通过了,发布窗口仍然不该开启
下面是一个用于说明流程判断的匿名化情景案例,并非对某家企业的实测结果。某企业准备在工作日白天发布一项订单状态改造。业务审批已通过,测试报告显示主要功能正常,技术负责人也确认部署方案可执行。
但发布前检查发现,报表任务依赖旧字段,数据团队没有确认兼容方案;同时,回退操作只在测试环境演练过,生产数据回滚需要额外脚本。若审批状态被当成“自动放行”,发布仍会继续。若流程把依赖确认和生产回退验证列为发布门槛,管理者可以决定延期、缩小范围或采用兼容发布。
这个例子说明,审批本身不是风险结论。审批意见必须能够指向具体事实:哪个依赖已确认,哪项风险被接受,哪个验证尚未完成,谁有权决定继续或暂停。
三、常见误区:流程越重,不代表控制越强
1. 误区一:审批人越多,发布就越安全
增加审批人可以扩大审查视角,但也会带来等待、责任稀释和“反正别人会看”的心理。如果每个角色都只检查一个笼统的“是否同意”,审批人数增加并不能保证关键风险被覆盖。
我更关注审批角色是否各自回答不同的问题。例如,业务负责人确认业务影响与窗口;技术负责人确认变更范围与恢复策略;安全角色确认敏感数据、权限和暴露面;发布负责人确认执行条件和沟通安排。角色之间有清楚分工,才有机会形成互补。
2. 误区二:通过率高,说明流程质量好
审批通过率高有多种解释:申请质量好、审批标准清晰,也可能是审批人长期不看材料、流程设置过于宽松,或者团队习惯先口头决定再补流程。单独看通过率,无法判断审批是否真正发挥作用。
通过率必须与退回原因、审批耗时、发布后缺陷、紧急回滚和证据完整度一起分析。若通过率接近百分之百,同时发布后问题频繁,管理者要检查审批是否只是形式确认,而不是继续要求团队“多走几级”。
3. 误区三:把审批时间压到最短,就是提升效率
审批时间缩短可能来自自动化,也可能来自审查质量下降。管理者要区分“等待时间”和“审查时间”:前者常由排队、信息不完整、责任人缺席造成;后者则是相关人员检查证据和作出判断所需的时间。
改善方式应优先消除等待和返工,而不是盲目减少必要检查。比如在申请提交时校验材料完整性、设置替代审批人、在排期阶段确认依赖,可以减少无效等待;对高风险变更,保留足够的独立验证时间才是合理控制。
4. 误区四:把紧急发布当成普通发布的快捷通道
紧急发布的目的,是在明确的高优先级事件下快速恢复服务或降低损失,不是让日常排期压力绕开标准流程。若团队只要选择“紧急”就能跳过验证,紧急分类很快会失去可信度。
紧急通道应有触发条件和事后要求。触发时记录事件影响、延迟发布的代价、最低验证结果和授权人;完成后在规定时间内补齐复核、风险记录和复盘。对非紧急需求,不应因为项目排期紧张而使用例外通道。
5. 误区五:有回滚按钮,就等于有回退能力
技术上能够撤销部署,不等于业务状态可以恢复。数据库结构变化、外部消息已发送、客户已经执行操作、第三方系统已接收数据时,简单回滚程序版本可能造成更复杂的不一致。
回退方案至少要说明触发条件、执行责任人、预计恢复时间、数据处理方式、外部依赖处理和回退后的验证方法。对于不可逆操作,组织需要考虑分批发布、双写观察、功能开关或前向修复,而不是把“回滚”作为默认答案。
6. 误区六:工具上线后,发布流程自然会标准化
工具可以统一入口、记录状态、提醒负责人和保留审计轨迹,却无法替管理层决定风险等级,也无法让含糊的职责自动变清晰。若制度本身没有讲明谁可以放行、哪些证据不可缺、什么情况必须暂停,电子化只会更快地复制混乱。
在评估平台时,我建议先用一张流程图和一份风险清单说清楚管理规则,再验证工具能否承载。平台的价值应体现在减少重复录入、缩短信息查找时间、提高证据可追溯性,而不是单看功能列表是否丰富。
四、专业判断逻辑:把风险、证据、责任放在同一张决策桌上
1. 用四个维度定义发布风险
企业可以从影响面、变更可逆性、数据与权限敏感度、业务时间窗口四个维度评估风险。它们不是适用于所有行业的标准公式,而是一套用于建立一致讨论语言的框架。
| 判断维度 | 需要回答的问题 | 风险上升的信号 | 可能的控制措施 |
|---|---|---|---|
| 影响面 | 哪些客户、系统、流程或团队会受影响? | 影响用户多、依赖系统多、业务链路长 | 分批发布、限定对象、跨团队确认 |
| 可逆性 | 出现问题后能否恢复到稳定状态? | 涉及数据迁移、外部通知或不可逆操作 | 演练恢复、保留兼容期、设置前向修复方案 |
| 敏感度 | 是否触及敏感数据、权限、资金或合规要求? | 权限扩大、数据导出、交易逻辑变化 | 独立安全复核、最小权限检查、审计留痕 |
| 时间窗口 | 当前是否有足够资源观察和处置? | 临近业务峰值、值班薄弱、依赖人员不在岗 | 调整窗口、增加值守、明确停止条件 |
风险等级不必追求复杂打分。若组织确实需要量化,可以为每个维度设置低、中、高级别,并规定触发升级的条件。关键在于评分结果能影响审批角色、验证强度和发布策略,而不是形成一张看起来精细、实际上无人使用的分数表。
2. 将审批材料设计成决策证据,而不是信息堆积
一份高质量发布申请不需要塞入所有项目资料。它应当让审批人快速找到与当前决策有关的内容:变更目的、影响对象、验证结果、未关闭风险、发布窗口、监控方式、回退路径和责任人。
- 变更范围:本次发布包含什么、不包含什么,是否涉及数据库、配置、权限、接口或外部服务。
- 验证证据:测试了哪些关键路径,在哪个环境完成,失败项如何处置,是否存在未覆盖边界。
- 风险与依赖:哪些风险仍然存在,依赖团队是否确认,风险接受人是谁。
- 执行与恢复:谁执行,谁观察,什么信号触发暂停,如何恢复或前向修复。
- 沟通与支持:是否需要通知客户支持、运营、销售或值班团队,问题如何升级。
管理者可以采用“缺少关键材料不得提交”的方式减少往返,而不是等审批人发现信息不全后再退回。材料字段要适量:字段太少,决策缺乏依据;字段太多,团队会复制粘贴旧内容,最终把表单填完当成工作完成。
3. 审批角色应按决策权设计,而不是按部门名称罗列
谁需要参与,不取决于组织架构图上有多少部门,而取决于谁掌握关键风险信息、谁承担业务后果、谁有权暂停或接受剩余风险。审批角色可以分成责任执行、专业复核、业务接受和流程协调四种功能。
同一个人在小团队中可能承担多种角色,但高风险事项应尽量避免关键控制完全由同一人自证。对于低风险事项,过度要求职责分离反而会制造不必要的流程成本;因此,职责独立程度也应随风险等级调整。
| 角色功能 | 核心职责 | 应避免的做法 |
|---|---|---|
| 变更负责人 | 说明内容、影响范围、验证与处置安排 | 只提交标题,不说明具体变化 |
| 专业复核人 | 检查技术、安全、数据或运维方面的关键证据 | 只确认“已知悉”,不记录判断依据 |
| 业务风险接受人 | 确认窗口、客户影响及未关闭风险是否可接受 | 把业务决策完全转交给执行团队 |
| 发布协调人 | 确认依赖、排期、沟通、值守和过程状态 | 代替专业角色作出未经授权的风险判断 |
4. 关键节点要有明确的继续、暂停和取消条件
审批流程不应只允许“同意”与“拒绝”。现实决策还包括“补充材料后再审”“限制范围后继续”“延期到合适窗口”“暂停等待依赖确认”等中间状态。只有清楚表达这些状态,团队才能避免把复杂判断压缩成一个模糊的绿灯。
我建议在发布计划中写清停止条件,例如核心业务指标异常、错误率越过约定阈值、关键依赖未就绪、值班负责人不可联系。阈值应基于系统基线和业务容忍度制定,不能随意套用一个适用于所有系统的数字。
5. 通过证据链而不是审批人数建立可追溯性
审计和复盘需要还原四件事:当时掌握什么信息、谁作出决定、执行了什么操作、结果如何。若记录只有审批状态和时间戳,无法回答这些问题;若所有判断散落在邮件和聊天记录中,事后查找成本又会很高。
因此,企业应让发布对象关联需求记录、测试结果、风险确认、执行日志、监控观察和问题工单。工具可以承载这种关联,但必须规定哪些材料是权威记录,避免同一结论在多个系统里出现互相矛盾的版本。
6. 关键指标要成组观察,避免单指标驱动错误行为
发布管理的指标至少要覆盖速度、质量、风险和协同四类。只看速度,团队可能减少验证;只看故障数,团队可能延迟所有变更;只看审批及时率,审批人可能倾向于快速点击而不做检查。
以下指标适合用作管理观察维度,但不应直接复制为考核指标。每项指标都需要明确统计范围、排除条件和分母,否则不同团队之间的比较会失真。
| 指标 | 建议口径 | 管理用途 | 常见误读 |
|---|---|---|---|
| 发布前置时间 | 从发布申请进入待评估到正式执行的时间,按风险等级分层统计 | 识别排队、补件与跨团队等待 | 把复杂高风险事项与小型常规变更混在一起比较 |
| 一次材料完整率 | 首次提交无需补充关键材料的申请数占比 | 评估申请模板和团队准备质量 | 材料齐全不等于材料真实或有效 |
| 审批退回率 | 因证据不足、风险未说明或依赖不清而退回的申请占比 | 发现常见准备缺口 | 退回率低不一定代表判断质量高 |
| 发布后缺陷率 | 在约定观察窗口内,归因于本次变更的缺陷比例 | 评估验证和发布控制效果 | 归因规则不一致时,跨团队比较不可靠 |
| 紧急回退率 | 触发回退或紧急修复的发布数占比,并区分严重程度 | 观察生产风险和应急能力 | 回退及时可能体现保护有效,不应一概视为失败 |
| 变更失败恢复时间 | 从确认重大异常到恢复关键服务所需时间 | 衡量监控、决策和恢复协同 | 平均值会掩盖极端长尾,应同时看分位数 |

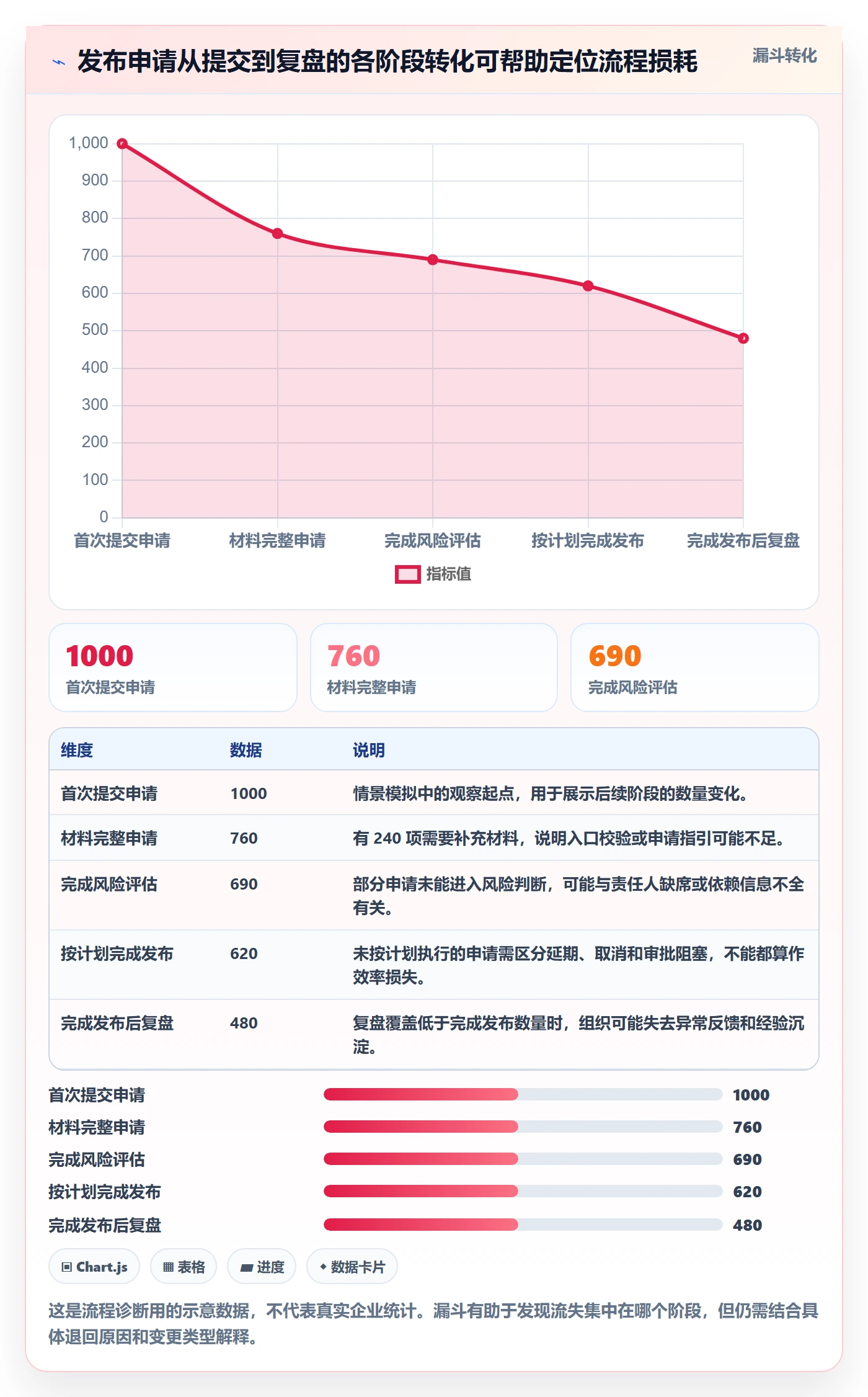

指标组合的重点不是把所有数字装进管理看板,而是让每个指标都能引出可执行的问题:等待发生在哪个节点?退回集中在哪类材料?缺陷是否偏向某类变更?恢复耗时是技术执行慢,还是决策权限不清?

五、案例与数据观察:看流程有没有把信息变成行动
1. 案例设定:百人以上组织同时推进多个业务发布
以下案例为明确标注的情景模拟,目的在于展示指标如何辅助管理判断,不应被引用为真实客户成果。设想一家拥有多个产品和共享技术团队的企业,组织规模超过百人,发布由产品、研发、测试、运维、安全和业务运营共同参与。
初始流程要求所有变更经过相同审批链。管理者观察到:普通配置调整也需要等待多个角色确认;高风险发布虽然审批人较多,但部分人无法在同一页面看到测试结果和依赖状态。团队开始通过聊天工具催办,并在正式流程完成前先行准备或执行。
这时如果只要求审批人“提高响应速度”,问题仍会重复出现。管理者应该进一步分解等待时间,确认是审批排队、材料反复补充、角色不清还是窗口安排不合理,再决定修改规则。
2. 用分层流程减少低风险排队,同时保留高风险控制
情景模拟中,企业将发布分成低、中、高三个等级。低风险事项通过预设校验和责任人确认快速处理;中风险事项由业务与技术角色共同确认;高风险事项增加专业复核、限定发布窗口、观察期和恢复演练。
调整的重点不是把高风险发布的审批步骤减到最少,而是把“谁需要看什么”固定下来。低风险团队不再等待与其风险无关的审批人;高风险发布则不能因为流程页面显示通过,就跳过依赖确认和回退验证。
| 发布等级 | 常见情形 | 必需证据 | 审批与执行安排 |
|---|---|---|---|
| 低风险 | 范围有限、变更可逆、无敏感数据影响 | 变更说明、基础自动化检查、负责人确认 | 以团队内责任人为主,设置清晰的事后观察方式 |
| 中风险 | 影响多个业务角色或存在跨团队依赖 | 关键路径测试、依赖确认、沟通安排、恢复方案 | 业务与技术共同评估,发布协调人确认窗口 |
| 高风险 | 涉及交易、权限、敏感数据或大范围基础设施 | 独立复核、生产恢复演练、监控阈值、停止条件 | 明确风险接受人,安排值守,必要时分批发布 |

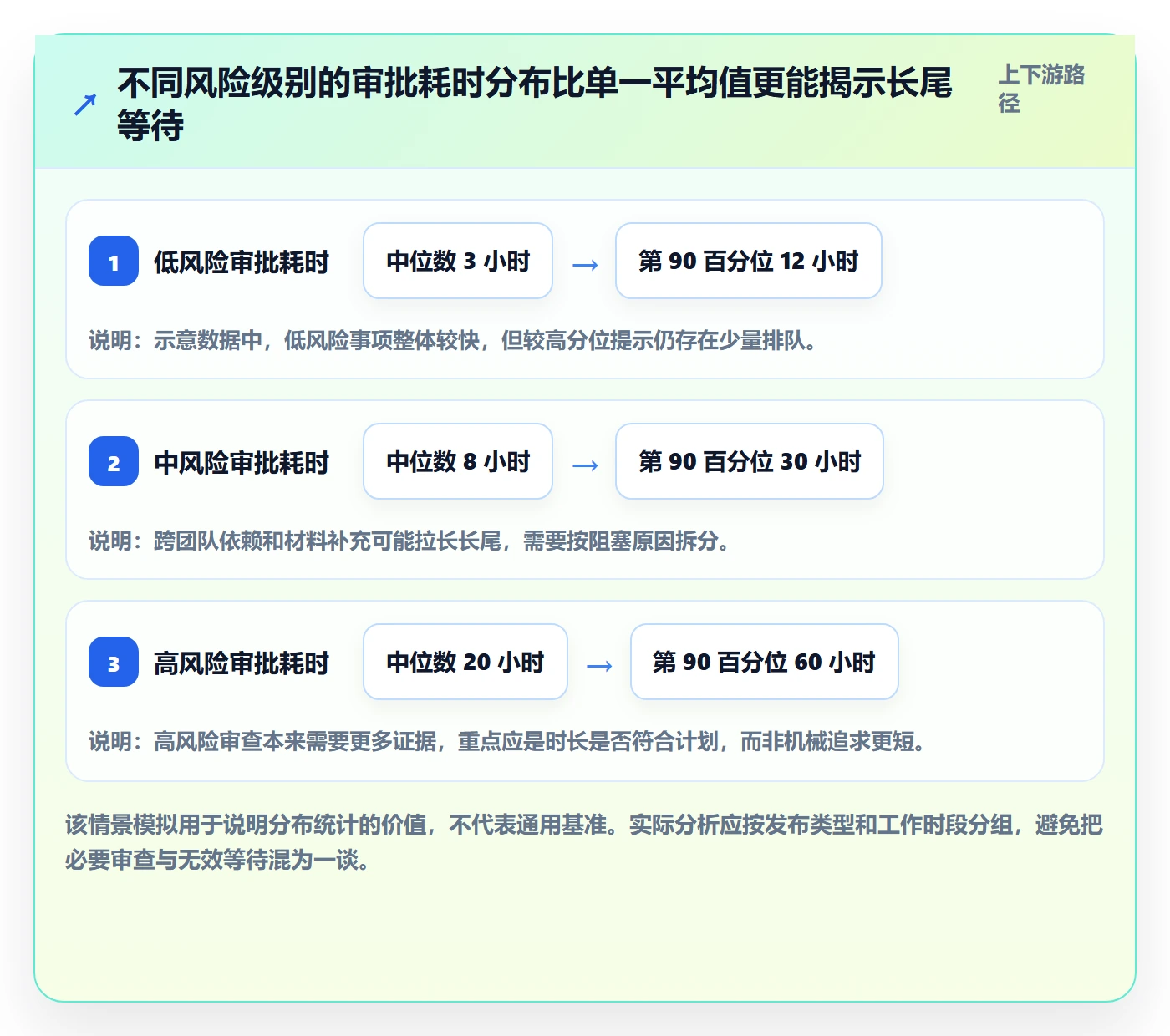

3. 用分布而不是平均数判断等待问题
平均审批耗时容易掩盖长尾。假设大多数低风险事项在数小时内完成,但少数跨部门发布等待数天,整体平均数可能看起来只是略有上升。管理者还应看中位数、较高分位数和各风险等级的分布,尤其关注超过业务承诺窗口的事项。
流程观察中,至少应将时间拆成提交准备时间、等待审批时间、审查时间、补件时间和执行窗口等待。只有这样,管理者才知道应该改善表单、排班、授权还是发布日历。把所有时间合并成一个“审批周期”,很难导出有效行动。

4. 复盘要把“发生了什么”连到“下一次怎么变”
发布后复盘不应变成寻找责任人的会议。一个有价值的复盘会把事件按时间线还原:审批时掌握了什么证据,发布执行中观察到什么信号,何时决定停止,恢复用了多久,哪些信息在团队之间传递迟缓。
情景模拟中,团队发现几次延期并非审批人响应慢,而是申请未列出受影响的下游报表,导致数据团队在临近发布时才发现依赖。改进措施不是增加数据团队的审批级别,而是在申请模板中增加依赖系统确认,并在排期阶段自动提醒相关负责人。
这样的复盘把问题从“某个人没看见”转成“流程没有在正确时点提供信息”。个人责任当然不能完全忽略,但若同类错误反复发生,管理者应先检查制度、工具和协作条件是否持续制造错误机会。

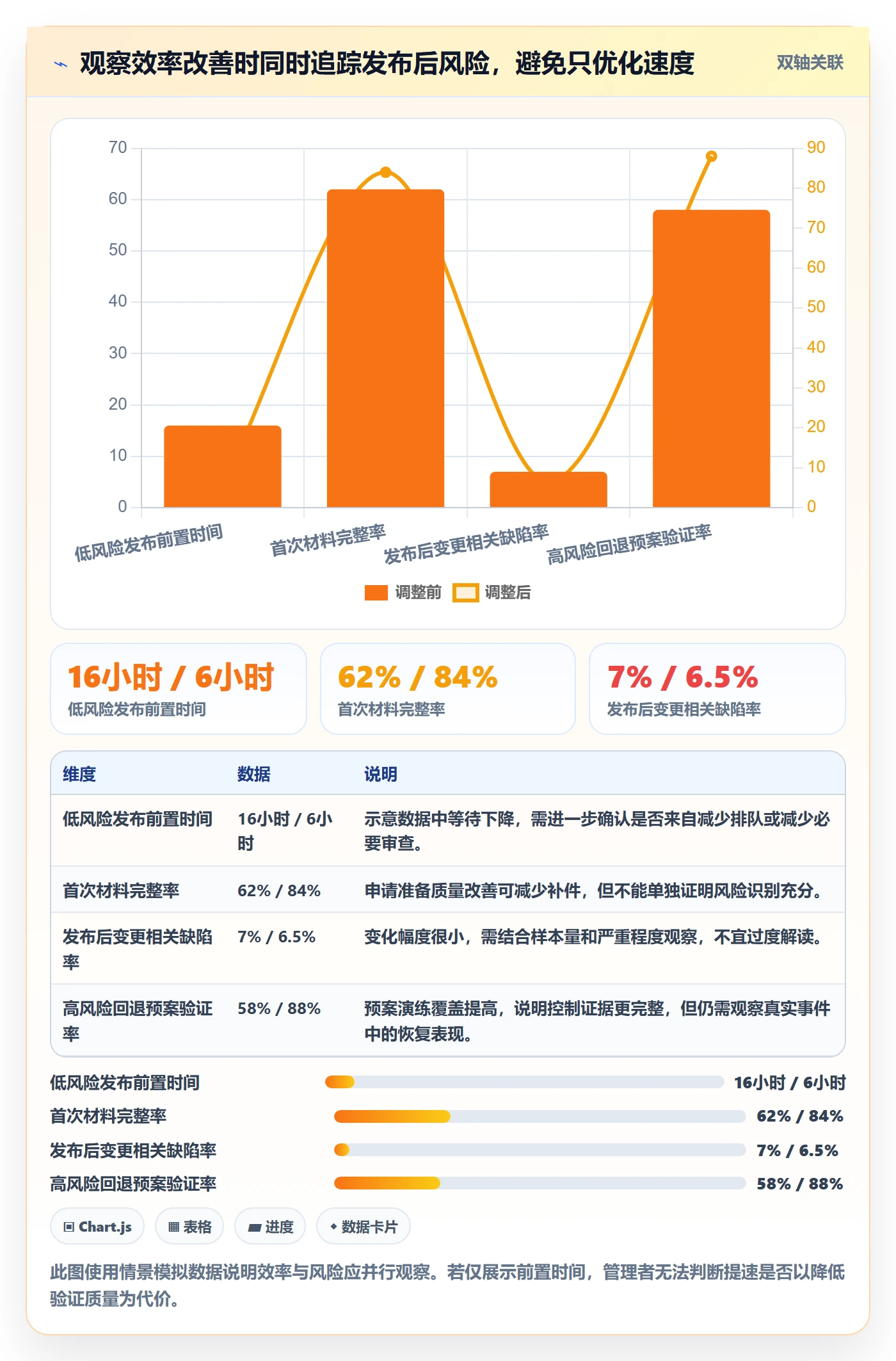

5. 用指标组合识别改善是否真实
流程调整后,不能只凭团队感受判断成功。若低风险等待时间下降,同时材料完整率上升、发布后缺陷率没有恶化,改善更可能来自有效分流;若等待时间下降但回退和紧急修复显著增加,流程可能只是把风险移到上线后。
下表是用于示范管理者如何设置观察指标的情景模拟。指标变化方向不是对任何组织的效果保证,具体目标应依据历史基线、业务容忍度和风险等级确定。

六、落地行动建议:从制度草案到稳定运行分阶段推进
1. 第一步:先盘点现状,不要马上采购或重画全流程
我建议先抽取最近一段时间内的发布记录,样本应覆盖常规、延期、紧急、回退和跨团队变更。盘点的目标不是评判团队表现,而是看流程实际如何运行:谁发起、谁补材料、哪些环节等待最长、哪些审批有实质意见、异常如何处理。
至少记录发布类型、影响范围、审批角色、前置时间、退回原因、发布后问题和回退情况。若历史数据缺失,不必假装有精确基线,可以从未来一到两个月开始建立口径,同时对高风险事件单独复盘。
2. 第二步:定义分类规则和不可绕过的底线
风险分类应尽量由团队能观察到的事实触发,例如是否涉及交易、敏感数据、权限变化、结构迁移、共享基础设施或大范围客户。避免使用“简单”“复杂”“重要”这类没有边界的形容词作为唯一判断标准。
底线项目应少而明确,例如关键变更必须有责任人、业务影响说明、必要验证证据和异常处置安排;高风险事项必须有独立复核或经授权的风险接受人。底线过多会把流程变成清单负担,底线过少则不能形成稳定控制。
3. 第三步:设计入口、状态和例外规则
把流程状态设计成可理解的业务语言,例如草拟、待补充、风险评估中、待排期、批准执行、执行中、观察中、完成、暂停或取消。每种状态都应有进入条件、负责人和下一步动作,避免“处理中”成为无限期停留的黑箱。
紧急流程需要另外定义授权和补录时限。谁可以发起、什么事件符合紧急条件、最低验证需要什么、谁可以临时批准、事后由谁复核,都要提前写清楚。这样做不是鼓励绕行,而是让真正的紧急情形有可控路径。

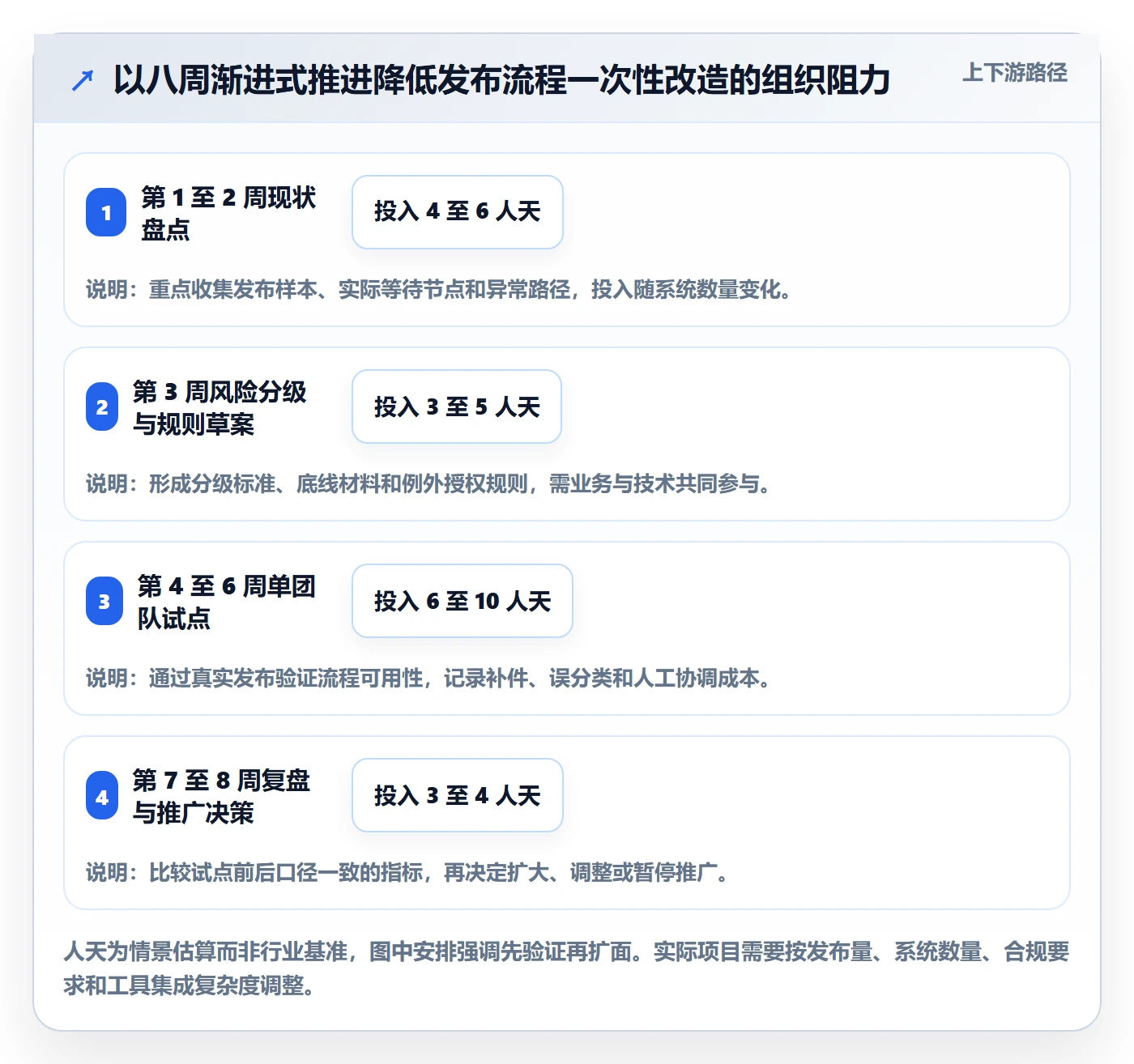

4. 第四步:用试点验证,不要一次覆盖所有团队
挑选一条变更类型相对稳定、管理者愿意参与、数据能够采集的业务线先试点。试点周期可以根据发布量和观察窗口安排,重点检查团队是否理解分类标准、表单是否可用、审批人是否看到所需证据、异常是否能触发停止和恢复。
试点阶段要允许发现规则不合理。例如,某类配置变更被误判为低风险,或者高风险审批需要的材料无法在现有工具中关联。及时修订规则,比强迫团队适应不合适的模板更重要。
5. 第五步:把自动化用在重复检查和信息衔接上
自动化适合做确定性强、重复性高的工作,例如校验必填字段、检查变更单是否关联测试结果、提醒依赖团队、确认值班安排、记录审批时间和发布状态。对于涉及业务容忍度、风险接受或重大影响的判断,仍需要有明确授权的人作出决策。
当组织使用 PingCode 等项目管理平台承载需求、缺陷、测试和交付协作时,我会优先关注它能否关联发布对象与上下游记录、配置不同风险路径、保留决策依据、支持责任提醒和统计分析。PingCode主要面向中大型企业及百人以上组织;是否适用,应结合现有流程复杂度、团队协作边界、权限治理和集成需求评估,而不是只凭功能清单判断。
6. 第六步:建立固定复盘节奏和指标解释机制
每月或每个稳定迭代周期回看一次指标,重点讨论变化原因,不要只展示排名。对于发布后缺陷增加的团队,应先检查变更类型、样本量、严重程度和归因口径;对于审批耗时较长的团队,应拆解等待节点,而不是立即要求减少审批人。
若企业规模较大,可让各产品线使用统一的指标定义,同时允许业务场景补充本地指标。共享的定义有助于横向比较,本地指标则保留行业、系统和客户类型带来的差异。

七、不同情形下的取舍:没有一种审批强度适用于所有发布
1. 小团队与大组织:灵活性和职责分离的取舍不同
小团队人员有限,要求每个角色完全独立可能无法执行。此时可以保留简化流程,但对高风险发布增加同级交叉复核、负责人事后检查或外部专业评审。关键不是形式上多一个签名,而是避免执行者成为唯一信息来源和唯一决策者。
大组织通常有更多专业团队和共享系统,职责分离更容易,但协调成本也更高。应优先统一发布对象、风险分级和状态定义,减少各团队各自建立审批表格导致的口径冲突。对于低风险事项,可以通过授权和自动校验减轻集中审批压力。
2. 高合规行业与快速试验团队:控制重点不一样
金融、医疗、公共服务等高合规场景,往往需要更严格的审计链、数据保护检查和授权记录。这里要避免把审计材料理解成事后补文档,关键决策证据应在发布前形成,并且能证明当时使用了什么标准。
快速试验团队的重点则是缩短验证周期、限定影响范围、及时停止和快速学习。可以对实验环境和生产发布使用不同规则,但不能因为“只是试验”就默认没有客户或数据影响。面向真实用户的实验仍然需要明确对象范围、监控信号和退出方式。
3. 自动化与人工复核:按照判断确定性分配
规则清晰、输入可靠、重复执行的检查适合自动化;涉及业务后果权衡、法律责任、风险容忍度和例外判断的事项,通常需要人工负责。企业不应把所有人工审批都自动化,也不应把确定性检查长期留给人手工点击。
一个可行的判断标准是:错误判断是否能被规则稳定识别?输入数据是否可信?检查结果是否可解释?如果答案大多为“是”,可以考虑自动检查;如果风险需要结合上下文、客户影响或组织授权判断,则应保留有责任人的决策。
4. 集中审批与团队授权:控制一致性和响应速度的取舍
集中审批有利于统一标准和积累风险视角,但审批团队可能成为排队瓶颈,也容易远离具体业务上下文。团队授权能提高响应速度,却可能导致标准不一致、局部优化或责任边界模糊。
我倾向于采用“统一底线、分层授权”的方式:组织统一风险分类、最低证据要求和紧急规则;业务团队在明确边界内决定常规发布;高风险、跨团队或超出授权范围的变更再升级到更高层级。授权必须配套抽查和复盘,否则只是把审批压力分散出去。
5. 成熟系统与快速演进系统:回退策略不能照搬
成熟系统通常更容易建立历史基线、自动化检查和稳定发布窗口,可以通过渐进式部署降低风险。快速演进系统的接口和业务规则变化更频繁,完全依赖静态审批清单可能很快过时,需要加强变更影响分析和运行时观察。
对结构性或不可逆变化,单纯回滚可能不适用。可以在兼容窗口内保留旧接口、分阶段迁移数据、使用功能开关或准备前向修复。管理者应该要求方案说明实际恢复路径,而不是要求所有项目都填写同一个“回滚步骤”字段。
八、发布审批规范模板:把判断要求落到日常动作中
1. 发布申请模板
下面的模板可以作为流程设计起点。企业应按业务风险删减或增加字段,避免把模板变成追求完整而忽略易用性的资料库。
- 基本信息:发布编号、名称、负责人、所属业务、计划窗口、关联需求或变更记录。
- 变更说明:本次变更内容、变更原因、不在范围内的内容、涉及系统与依赖。
- 影响判断:受影响客户或内部角色、业务链路、数据范围、权限变化和预计影响时段。
- 验证情况:验证环境、关键用例、结果链接、未覆盖项、已知问题及其处理方式。
- 风险与依赖:未关闭风险、依赖团队确认、外部服务限制、风险接受人。
- 执行安排:执行人、观察人、操作步骤、监控指标、异常升级联系人。
- 恢复安排:停止条件、恢复或前向修复方式、预计恢复时间、数据一致性处理。
- 发布后验证:观察窗口、业务验收人、完成标准、复盘触发条件。
2. 发布决策记录模板
审批意见应当让后续复盘者理解决策依据,而不是只留下“同意”。建议用简短结构记录:决定是什么、依据哪些证据、接受哪些剩余风险、附加了什么条件、谁负责跟进。
- 决策:批准、补充后复审、限制范围批准、延期、暂停或取消。
- 依据:已检查的测试结果、影响分析、恢复验证或依赖确认。
- 剩余风险:尚未解决的问题及其潜在影响。
- 条件:发布窗口、分批比例、值守安排、额外观察或停止条件。
- 责任:风险接受人、执行负责人、发布后验证负责人。
3. 发布后复盘模板
并非每次发布都需要召开长时间会议。常规发布可通过结构化记录完成复核;出现用户影响、回退、延误、重大缺陷或流程绕行时,再开展更深入的复盘。
- 实际执行时间与计划时间是否一致,偏差发生在哪个环节。
- 关键风险是否在发布前被识别,证据是否足以支持当时的决定。
- 监控是否及时发现问题,告警是否指向可执行动作。
- 暂停、恢复和沟通的责任是否清楚,执行耗时是否符合预期。
- 哪些规则、自动化检查、材料字段或授权安排需要修改。
九、管理者的判断清单:如何知道流程在发挥作用
1. 观察决策质量,不只看流程是否完成
管理者可以抽查近期发布记录,询问审批人能否说清本次变更最大的风险是什么、验证证据是什么、哪些风险仍未关闭、什么情况需要停止。若审批人只能看到一个绿色状态,却无法回答这些问题,流程记录可能完整,决策能力却没有建立。
抽查不应变成找错运动,而应验证流程是否能让正确的信息在正确时间到达正确角色。对于重复出现的盲点,要修订模板、自动提醒、角色职责或发布策略,而不是只要求个人“以后注意”。
2. 检查例外是否被记录和复核
建议定期统计紧急发布、流程绕行、事后补批和延期发布。例外数量多并不必然意味着团队不守规矩,也可能说明标准流程与真实业务节奏不匹配;但例外长期没有原因分类和后续整改,就是明显的治理风险。
尤其要检查紧急通道是否真的只用于高优先级事件,补充复核是否按时完成,是否存在同一团队持续将普通排期压力标记为紧急。如果紧急发布比例上升,应先研究原因,再决定是否调整授权或排期机制。
3. 评价指标时保留系统差异
不同产品的发布频率、变更规模、客户影响和风险容忍度可能完全不同。一个共享服务平台每次变更影响多个业务线,不能简单拿它与单一内部工具比较;低频大型升级的恢复时间,也不宜与每日小幅更新的团队直接排序。
横向比较应先统一统计口径,并按变更类型、系统关键程度和风险等级分组。若数据量不足,应说明样本限制,而不是给出精确排名。指标的目的是支持改进,不是制造看起来客观的团队优劣结论。
4. 以用户影响和恢复能力补足内部流程视角
审批耗时和材料完整率是内部过程指标,最终仍应回到用户和业务结果:服务是否稳定、客户是否受到影响、关键操作是否可用、团队能否及时恢复。内部流程很顺畅,但用户仍频繁遇到故障,说明控制重点可能放错了位置。
同样,发生问题并不必然意味着审批失败。若组织及时发现、快速停止、有效恢复,并从复盘中降低重复风险,发布机制仍可能是有效的。管理者需要区分“风险事件发生”与“风险治理失效”,不能用事故数量替代对控制能力的判断。
十、结尾:审批流程的价值,在于让组织更早看见代价
发布审批不是让每一次上线都变得缓慢,而是让不同风险的发布走不同强度的决策路径。低风险事项应当减少无关等待,高风险事项应当获得充分证据、独立判断和可执行的恢复方案。流程是否成熟,最终看组织能否在发布之前说清风险,在发布过程中及时停止,在发布之后把经验变成下一次的改进。
我认为管理者最值得坚持的原则是:不要把“有人批准”误认为“风险已受控”,也不要把“流程很快”误认为“协同效率很高”。审批只是决策的载体,真正重要的是决策依据、责任边界和后续行动能否被追踪。
下一步可以先选取近期十到二十个发布样本,按风险等级重建等待时间、退回原因、发布后问题和回退记录;再用一页纸定义低、中、高风险的判断规则,挑一条业务线试行。先证明流程能够减少无效等待、保留必要控制,再逐步推广,比一次性设计一套看起来完美、却没人愿意执行的制度更可靠。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:发布审批流程与规范:企业管理者发布管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/523813
读者评论
我们以前发布表单也填得很全,但生产回退从没演练过。后来把“谁执行、多久恢复、如何验证”写进预案,才发现有些变更并不能靠简单回滚解决。
按风险分级听起来合理,实际难点是等级边界谁来定、多久复核一次。否则团队可能为了赶窗口把事项都报成低风险,最好能配套抽查和升级规则。
紧急发布的事后补审容易被拖延。我觉得除了规定补齐时限,还要明确由谁跟进未完成项;不然流程记录在系统里,风险却没有真正闭环。
