发布管理数据看板上,“按期率”是 92%,研发负责人却说最近三个版本都在救火;业务部门认为功能已经发布,客服仍在处理旧版本问题;管理层看到缺陷数下降,又担心团队是不是把问题延迟到上线后才暴露。这样的矛盾并不少见。我的判断是:发布管理分析不能只回答“发了多少、是否按时”,还要解释“为什么能发、代价是什么、上线后是否真的产生了预期结果”。

一、先讲核心结论:发布数据不是汇报成绩,而是校准决策

1. 管理者要分析的是发布系统,而不是单次发布

单次发布的成功或失败,可能受一个紧急客户需求、一次外部依赖延期,或某位关键人员临时缺席影响。管理者如果只看单次结果,容易把偶然事件当成团队能力;如果观察连续多个发布周期,才更可能看出流程、资源和质量控制上的稳定问题。

我通常把发布管理数据分成四层:交付预测、流动效率、发布质量、业务结果。四层之间有因果关系,但不能互相替代。例如,发布频率增加不等于价值增加;按期率提高,也不等于发布后缺陷减少。

分析层 管理者要回答的问题 可观察指标 常见误读
交付预测 承诺是否可信,变更是否频繁 计划达成率、范围变更率、延期原因分布 把按期率当成唯一绩效
流动效率 工作在哪里等待,瓶颈是否稳定 交付周期、等待时间、在制工作量 只压缩开发时间,不看评审和验收排队
发布质量 上线风险是否可控,问题是否被及时发现 变更失败率、回滚率、发布后缺陷率 把缺陷总数下降直接等同于质量改善
业务结果 用户或业务是否获得实际收益 功能采用率、流程耗时变化、投诉变化 把上线视为价值实现的终点

核心结论是:先建立指标之间的解释关系,再追求指标变好。如果计划达成率上升,但范围变更率、加班时长和上线后缺陷率同时上升,管理者看到的不是“交付效率提升”,而可能是团队通过透支资源维持表面承诺。

2. 不要用一个综合分数掩盖风险

把按期率、缺陷数、发布频率和业务价值加权成一个“发布健康分”,看起来便于汇报,实际可能让关键风险失去可见度。某个版本即使业务价值评分很高,也不应抵消未完成回滚验证或高危缺陷未关闭的事实。

更稳妥的做法,是将数据分成“结果指标”和“护栏指标”。结果指标说明目标是否实现,护栏指标说明实现目标时有没有突破质量、安全、合规或人员负荷边界。结果可以综合讨论,护栏最好设置明确阈值和升级机制。

3. 从“这个版本怎么样”转向“系统是否可预测”

管理层常问:“这个版本为什么延期?”更能推动改进的问题是:“过去六个周期里,延期主要发生在哪个环节?我们对延期的提前预警能力如何?变更是集中在需求端,还是测试和审批端?”前一个问题寻找责任人,后几个问题寻找可重复的机制。

我建议每次月度复盘至少同时看三个周期:当前周期、过去三至六个周期的趋势、与同类服务或团队的对照。这样既能识别眼前事件,也不容易因单个异常波动而匆忙改规则。

发布最佳实践:企业管理者发布管理数据分析,常见问题

二、背景和真实场景:为什么一张发布看板会让不同部门得出相反结论

1. 发布链路比“开发完成”长得多

企业发布往往要经过需求确认、范围冻结、开发、代码评审、集成测试、业务验收、安全或合规检查、发布审批、部署、观察和复盘。不同组织对“发布”的定义也不一样:有的把部署到生产环境算发布,有的要等功能对用户开放,还有的要等业务验证完成才算交付。

当团队口径不一致,管理看板上的数字就会发生错位。研发说“已经发版”,业务说“用户还没用到”,运营说“灰度仍在进行”。这并不一定是谁在粉饰结果,而可能是数据源将部署、开放、验证三个不同事件都叫作“发布”。

所以我在看数据前,会先追问四件事:发布事件由谁定义?时间戳来自哪个系统?分母是需求、变更、服务还是版本?上线后的观察窗口是多少?这些口径如果没有写清楚,精细到小数点后的图表也可能只是精确地表达了不同含义。

2. 中大型组织的主要难点常在依赖与协同,不只是团队速度

对于跨产品、研发、测试、运维、信息安全和业务运营的发布,单个团队通常无法独立决定所有节点。一个组件完成开发,不代表它已经具备发布条件;一个团队的交付时间,也可能被共享测试环境、外部接口、审批排期或数据迁移窗口左右。

在 100 人以上的组织中,管理者尤其要区分“团队可控等待”和“跨团队等待”。如果把所有等待时间归到研发团队头上,容易诱发错误行为:团队会加快编码,却不一定能缩短从需求提出到业务可用的总时间。

例如,某次发布周期在开发看板上只有两天等待,管理报表却显示需求平均流转 18 天。拆开时间戳后,差异可能来自需求确认排队、测试环境等待和业务验收,而不是编码本身。这时应当优化的是系统接口和队列,不是简单要求开发“再快一点”。

3. 数据看板解决不了口径和责任边界问题

某项目管理平台可以汇集需求、任务、缺陷、审批和版本信息,缩短人工整理报表的时间;但数据能否支持判断,取决于字段定义、流程执行和责任边界。系统不会自动知道一个延期是需求变更、外部依赖还是估算偏差,除非组织把原因记录成可分析的数据。

在团队规模扩大后,采用 PingCode 这类面向中大型企业、支持 100 人以上组织协作的管理平台,可以作为统一管理发布相关工作项和流程信息的基础。但我不会把“接入平台”本身当作管理改进。应该先明确发布事件、状态、负责人、时间戳和异常原因,再决定要采集哪些字段与如何汇总。

如果数据录入需要在多个表格、系统里重复维护,团队很快会发展出线下补表。结果是看板表面统一,实际存在多套真相。管理者应优先减少重复录入、定义单一数据源,并让必要字段能够在工作发生时自然形成,而不是在月底追着员工补填。

三、常见误区:数字看起来变好了,系统未必真的变好

1. 只看按期率,不看计划是否稳定

按期率常被用于判断交付承诺是否可靠,但它对计划基线非常敏感。如果团队不断缩小承诺范围、把高风险事项移出本期,按期率可能上升;如果范围在周期中持续扩大,按期率下降也未必意味着执行能力变差。

建议把按期率与范围变更率、承诺完成量和未完成原因放在一起看。复盘时不要只问“为什么没完成”,还要问“什么时候进入承诺范围”“什么条件下允许变更”“变更之后承诺是否重新确认”。

2. 把发布频率当成效率排名

发布频率是有用的过程信号,但不适合作为不同产品、不同风险等级团队的简单排行榜。一个低风险内部工具可能每天部署,一个涉及资金、隐私或复杂数据迁移的系统可能需要更长的验证周期。发布间隔较长可能是流程过度等待,也可能是风险控制要求不同。

更合理的比较方式,是先按服务类型、变更风险和发布粒度分组,再检查每组的交付周期、变更失败率和恢复时间。若不同团队的定义、环境和统计窗口不一致,横向排名会制造压力,却无法提供可执行的改善方向。

3. 把缺陷数量下降等同于质量提升

缺陷总数受测试覆盖、用户规模、问题上报意愿、版本功能量和观察时间影响。小版本通常比大版本产生更少缺陷,并不意味着缺陷密度更低;上线后七天没有投诉,也不代表复杂业务的风险已经消失。

我会优先看缺陷严重程度、每个变更项的缺陷密度、首次发现阶段、问题复发率和修复耗时。对于低频但影响范围大的故障,还要单独观察回滚能力、恢复时间和受影响用户数。

4. 把“开发完成时间”当成价值交付时间

代码合并、测试通过、部署生产和功能被用户使用,是四种不同的事件。若看板只记录开发完成,管理者可能认为周期缩短,但用户实际等待时间并没有改善。

对于业务功能,我倾向于同时记录“需求确认至可用”的端到端周期,以及关键子阶段耗时。团队要对其可控环节负责,管理层则需要看到跨部门等待,避免把整体流程问题归责给单个角色。

5. 过度追求精确数字,忽略数据质量

一张小数点保留两位的趋势图,不等于拥有高质量数据。如果延期原因依赖月底回忆填写,团队会倾向选择最容易的选项;如果开始时间由不同人员手动记录,时间差可能反映录入习惯,而不是实际流程效率。

我会先抽样核验原始记录,再决定是否发布指标。若抽查发现工作项状态更新滞后、版本范围记录不一致,当前数据适合用作探索线索,不适合用于绩效比较。数据口径不成熟时,公开排序通常比数据缺失更危险。

6. 用指标考核个人,导致团队优化数字而不是流程

当个人绩效直接绑定“关闭任务数”或“缺陷清零速度”,常见后果是拆小任务、延迟登记问题、把复杂工作转给别人,或者以关闭状态代替真正解决。指标一旦变成强激励对象,行为就会围绕指标发生变化。

发布数据更适合用于发现系统性瓶颈和团队级改进,不适合直接评价个人产出。若组织确实需要绩效应用,必须结合工作复杂度、角色责任、交付质量和协作贡献,并提供解释与申诉机制。

7. 只做发布后复盘,不做发布前预警

复盘可以解释已经发生的事情,却不能替代发布前的风险识别。若高风险依赖、未完成验收和未验证回滚方案,直到发布失败后才出现在报表里,数据体系只是在记录损失。

发布前的风险清单不需要追求复杂。关键是把风险责任人、触发条件、决策截止时间和应对方案说清楚,并对未满足的发布门槛设置明确的升级路径。

发布最佳实践:企业管理者发布管理数据分析,常见问题

四、专业判断逻辑:怎样从指标走到可信的管理结论

1. 先定问题,再选指标

指标应该服务于一个具体的管理问题,而不是因为系统里存在某字段就做图。比如“为什么发布计划反复变更”,需要范围基线、变更时间、变更来源和影响;“为什么上线后仍有大量问题”,需要缺陷严重度、发现阶段、发布变更规模和观察窗口。

我会把问题写成可以验证的句子,例如:“本季度的延期主要由需求范围变动造成,而非测试排队。”这句话可以被数据支持,也可以被数据推翻。相反,“团队需要提升协作”太宽泛,无法指导字段采集或后续行动。

2. 明确指标定义、分母和观察窗口

每个指标都应有一张简短的定义卡,至少说明名称、公式、数据源、过滤条件、统计周期、负责人和使用边界。尤其要写明分母:缺陷率按需求、变更单、发布版本还是用户数计算,结果可能完全不同。

指标 建议定义示例 必须写清的口径 不适合单独回答的问题
计划达成率 周期内按约定完成的承诺工作量 ÷ 周期开始时冻结的承诺工作量 承诺冻结时间、工作量单位、范围移除处理方式 产品是否创造业务价值
交付周期 从工作项进入约定起点状态到达到可用状态的时长 起点与终点状态、暂停时间、统计分位数 团队是否投入了过多资源
发布后缺陷率 观察窗口内确认的发布相关缺陷 ÷ 本次发布变更项数 缺陷归属规则、观察窗口、变更项粒度 所有用户影响的严重程度
变更失败率 导致回滚、紧急修复或服务退化的发布变更数 ÷ 总发布变更数 失败判定、紧急修复定义、统计范围 单次故障的完整业务损失
恢复时间 从影响开始到恢复服务或完成有效缓解的时长 影响开始时间、恢复判定、部分恢复如何记录 故障是否本可提前避免

3. 看趋势和分布,不只看平均值

平均交付周期会被少数超长事项拉高,也可能掩盖大多数工作很快、少数工作严重阻塞的情况。管理者应同时观察中位数、较高分位数和样本量。若样本较小,短期百分比变化尤其容易受到少数事项影响。

例如,平均周期从 14 天降到 11 天,看起来改善明显;但如果中位数仍为 6 天,而 90 分位数从 35 天降到 32 天,变化可能主要来自极少数长尾事项。此时应进一步看这些事项是否共享同一依赖、审批或跨团队交接。

4. 将相关性当线索,不要直接当因果

如果发布频率提高的同时缺陷率下降,不能仅凭这两个趋势就断言频繁发布降低了风险。团队可能同时改善了自动化测试、缩小了变更范围,或更换了缺陷统计口径。因果解释需要拆分影响因素,至少需要对照不同变更规模和风险等级。

在管理分析中,反例同样重要。若一个团队发布频率不高,但变更失败率低、恢复时间短、业务价值明确,管理者应判断它是否符合该类服务的风险约束,而不是机械要求它追上另一个团队的频率。

5. 用控制图或阈值识别异常,不要把每次波动都升级

月度数据上下波动是常态。若每次波动都触发专项整改,团队会频繁切换重点,反而难以判断措施效果。管理者可先设定关注阈值,再结合连续点、趋势和业务影响判断是否需要干预。

例如,轻微缺陷增加但严重度下降,可能是团队更愿意记录问题;严重缺陷和恢复时间同时上升,则更值得立即升级。指标的风险含义要与业务影响挂钩,而不是只看颜色是否从绿变红。

6. 分清团队可控因素与组织系统因素

数据分析最终要落到可行动的责任上,但责任不等于归罪。团队可控因素包括变更拆分、评审质量、测试覆盖和风险暴露;组织系统因素可能包括审批层级、共享环境供给、跨部门优先级冲突和外部供应商响应。

我建议复盘记录“发生了什么、证据是什么、哪些因素可控、谁负责改变机制、何时验证结果”。若只记录“加强沟通”“提高意识”,这类行动通常无法通过后续数据判断是否有效。

7. 用“指标,解释,动作,复核”形成闭环

每项管理结论都应能走完四步:指标发现异常,解释提出可验证原因,动作改变一个具体环节,复核观察结果是否符合预期。没有复核时间和预期变化范围的措施,通常只是会议纪要,不是改进实验。

  1. 发现:指出具体指标、时间范围和变化幅度,不用“最近变差”代替事实。
  2. 定位:按团队、服务、变更风险、等待环节或缺陷等级拆分。
  3. 假设:写出最可能的原因,以及什么证据会推翻这个解释。
  4. 干预:只调整少数关键环节,明确负责人和完成日期。
  5. 复核:在预先约定的周期比较结果,并检查是否产生副作用。

发布最佳实践:企业管理者发布管理数据分析,常见问题

五、案例与数据观察:一组“看似变好”的发布指标如何被重新解释

1. 案例背景:按期率上升,但团队仍持续救火

下面是一组匿名化的情景推演数据,用来演示分析方法,不是某家企业的真实经营数据,也不代表行业基准。设定对象为一个由产品、研发、测试、运维和业务验收共同参与的企业级产品团队,连续观察三个季度。

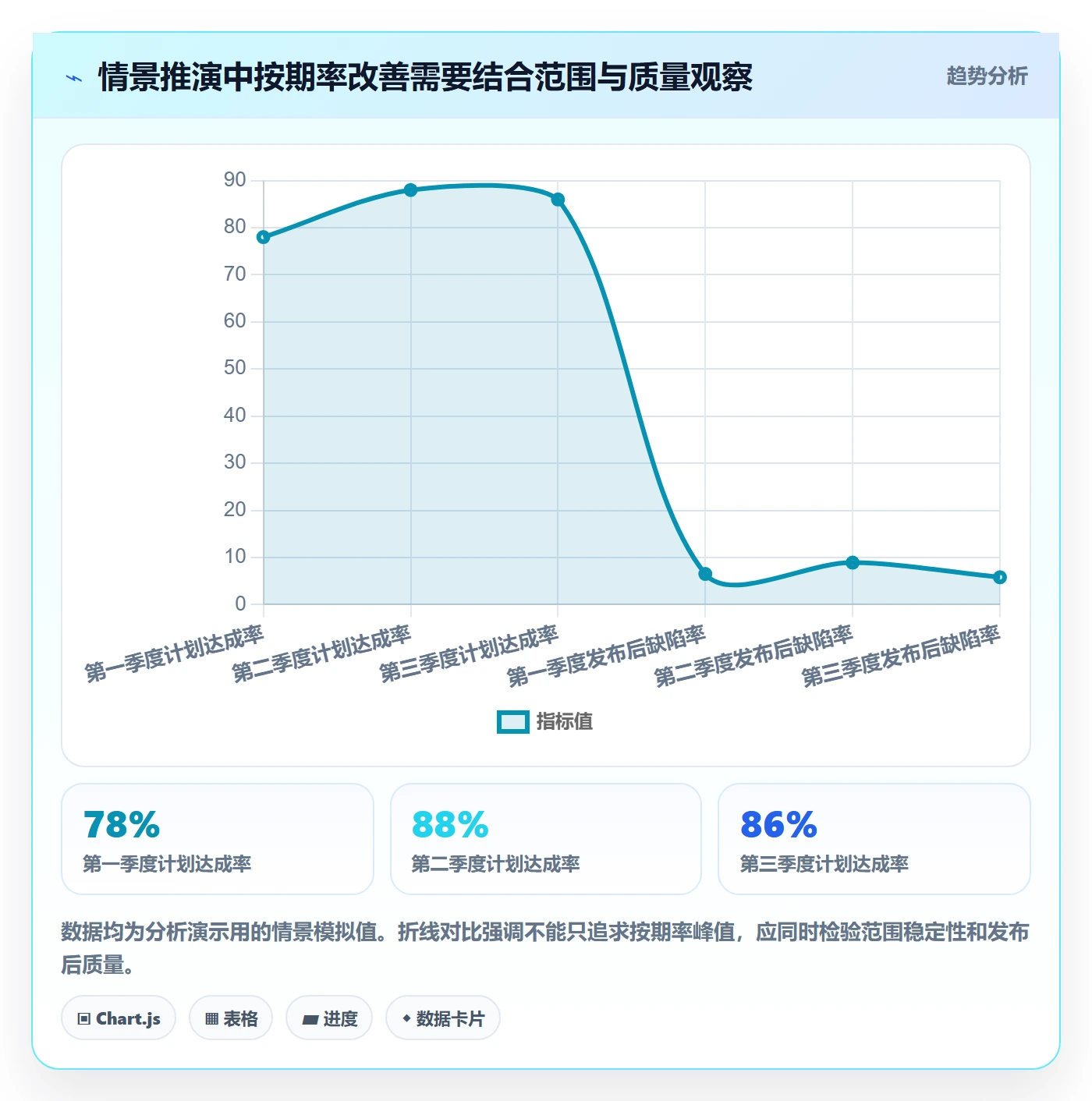

第一季度,团队按期率为 78%,发布后 14 天内的缺陷率为 6.5%,范围变更率为 18%。第二季度,按期率升至 88%,但范围变更率也升到 29%,加班工时占比增加,发布后缺陷率接近 9%。如果只读汇报首页,第二季度似乎是明显进步;如果并看护栏指标,改善结论就站不住脚。

第三季度,团队没有先增加冲刺承诺量,而是把周期中新增需求分成“必须进入”和“可延后”两类;同时要求关键验收人在计划开始前确认验收条件,并记录外部依赖的预计到位时间。调整后按期率稳定在 86%,范围变更率降至 17%,缺陷率回落至 5.8%。这些数字仍是示意,但能展示为何管理者不应只追求单项指标的峰值。

2. 诊断过程:从版本结果追到等待节点

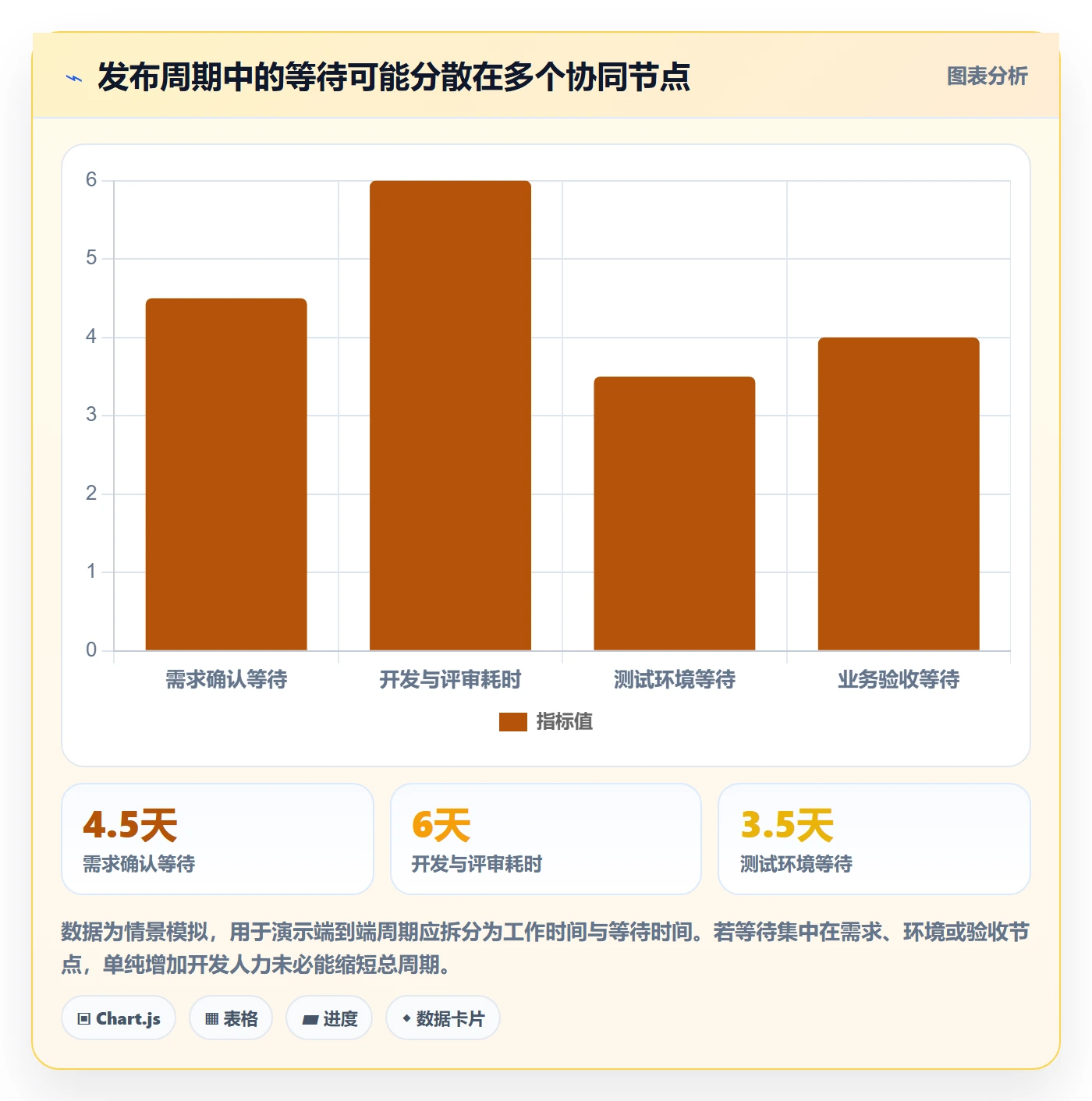

第一步,把工作项按需求确认、开发评审、测试环境等待、业务验收和发布审批拆解。推演数据中,平均总周期为 21 天,开发与评审占 7 天,剩余 14 天分布在多个等待环节。最显著的问题不是开发时间本身,而是验收条件晚确认,导致已经完成的工作仍无法进入最终发布。

第二步,检查周期中范围变更的来源。新增项中约一半来自临近发布的业务优先级变化,约三成来自前期需求未澄清,其余来自技术依赖和合规要求。这个拆分改变了管理讨论方向:问题不是笼统的“需求总在变”,而是哪些变化需要允许,哪些应通过更早确认减少。

第三步,比较缺陷出现阶段。若问题主要在上线后暴露,应该检查测试覆盖和灰度策略;若问题在验收阶段集中发现,可能是验收标准迟到;若缺陷重复出现,则需要检查根因修复和回归测试。只看缺陷总数无法区分这些原因。

3. 改进动作:先减少返工,再谈加快发布

推演团队采取了三项动作。其一,在承诺范围冻结前,关键业务验收人需要确认验收条件;其二,周期中新增范围必须附带被替换的工作或明确的风险接受人;其三,对高风险变更增加回滚验证,而不是把所有发布都统一加长审批链。

我认为这类方案的关键不在于新增规则数量,而在于让决策发生得更早。若每项变更都被禁止,业务应变能力会下降;若所有变更都能无条件进入,团队计划就失去意义。合适的治理是区分风险等级,并明确谁有权接受例外带来的成本。

4. 观察结果:稳定比一次性冲高更值得重视

如果按期率从 78% 突然跃升到 96%,管理者应该先问:范围是否缩小?未完成项是否被转移到下一周期?统计口径是否改变?结果指标突变不一定是坏事,但需要确认它来自流程改善,而不是数据口径或行为改变。

相较之下,连续三个周期维持在 84% 至 88%,同时范围变更率、严重缺陷率和恢复时间都没有恶化,往往更能说明系统正在变得可预测。企业需要的是能持续兑现且风险可控的发布能力,而不是某个季度的漂亮截图。

发布最佳实践:企业管理者发布管理数据分析,常见问题

5. 这类案例最值得复制的不是数字,而是验证方法

不同企业的产品风险、需求节奏和发布方式差别很大,不能直接把案例中的目标值当成考核线。真正值得借鉴的是把结果拆成路径:按期率变化对应范围变化吗?缺陷变化对应变更规模吗?周期变长发生在哪个节点?每个解释是否能被原始记录验证?

对于使用 PingCode 等项目管理平台的团队,可以围绕版本、工作项、缺陷和流程节点组织数据视图,但仍要保留指标定义与数据抽样核验。系统负责降低汇总成本,管理者负责判断数据是否具有可比性,以及行动是否符合业务风险。

六、不同情况下的行动建议:先处理最贵的等待和风险

1. 如果发布经常延期,先拆分延期来源

先按需求变更、开发估算、评审排队、测试资源、业务验收、审批和外部依赖分类。每项延期应记录影响天数和责任边界,而不是只记一个最终延期天数。

若延期集中在范围变动,优先改承诺机制和变更入口;若集中在测试环境,优先解决环境可用性和排队规则;若集中在审批,检查是否存在重复审批或审批材料准备过晚。不同原因需要不同方案,统一加班通常只能暂时掩盖差异。

2. 如果发布后缺陷偏多,先按严重度与发现阶段分层

高严重度缺陷需要立即核对发布门槛、回滚方案和影响范围。一般缺陷则可以继续按变更类型、测试阶段、业务模块和复发情况拆解。若缺陷主要集中于少数复杂改动,应调整变更拆分或专项验证,而不是全面延长所有团队的测试时间。

还应看缺陷是否重复发生。如果同一根因在多个版本反复出现,说明修复闭环可能不足;如果缺陷数量增加但严重度下降,也可能是问题记录更充分。对这些不同情形,管理动作不应相同。

3. 如果发布频率低,先判断是风险约束还是流程摩擦

对于风险较低、变更可独立回退的服务,低频发布可能意味着变更批次过大、等待时间过长或部署自动化不足。对于数据迁移复杂、影响面广或必须集中窗口的服务,较低频率可能是合理的安全策略。

判断时要看发布间隔、单次变更规模、变更失败率、恢复时间和用户影响。若频率提高会显著扩大故障半径,就应优先缩小变更范围与验证风险;若低频主要来自审批和人工排队,再评估简化流程或分级授权。

4. 如果管理层要求“提升可预测性”,先规范计划基线

确定计划冻结时间、变更记录规则和未完成项处理方式。范围冻结不代表不允许调整,而是要求每次调整留下“何时提出、谁决策、替换了什么、造成什么影响”的证据。

接下来,按工作类型分组观察计划达成率和交付周期。大型项目、维护工作和探索性研发的可预测性本就不同,混在一起平均后,结果既无法准确评价,也无法指导资源安排。

5. 如果数据散落在多个系统,先治理关键事件,不要一次性做全量集成

先选择几个对决策最关键的事件:范围冻结、测试通过、业务验收、生产开放、回滚、紧急修复。为每个事件定义唯一标识和可信时间戳,再确认相关工作项能否关联到同一版本或变更。

小范围跑通后,再扩展自动采集和数据视图。若一开始就追求汇集所有字段,集成成本会迅速上升,团队却可能仍不知道“延期率”的分母是什么。先解决口径,再扩展数据广度。

6. 如果组织刚开始做分析,先选三个指标做试点

初期可以选择一个预测指标、一个质量指标和一个效率指标,例如计划达成率、发布后缺陷率和端到端交付周期。先观察几个周期,验证数据是否稳定、解释是否有用,再决定是否增加更多指标。

若组织正处于发布流程重构阶段,过多指标会分散注意力。先把事件定义、异常记录和复盘行动做到可持续,通常比设计几十个看板组件更有价值。

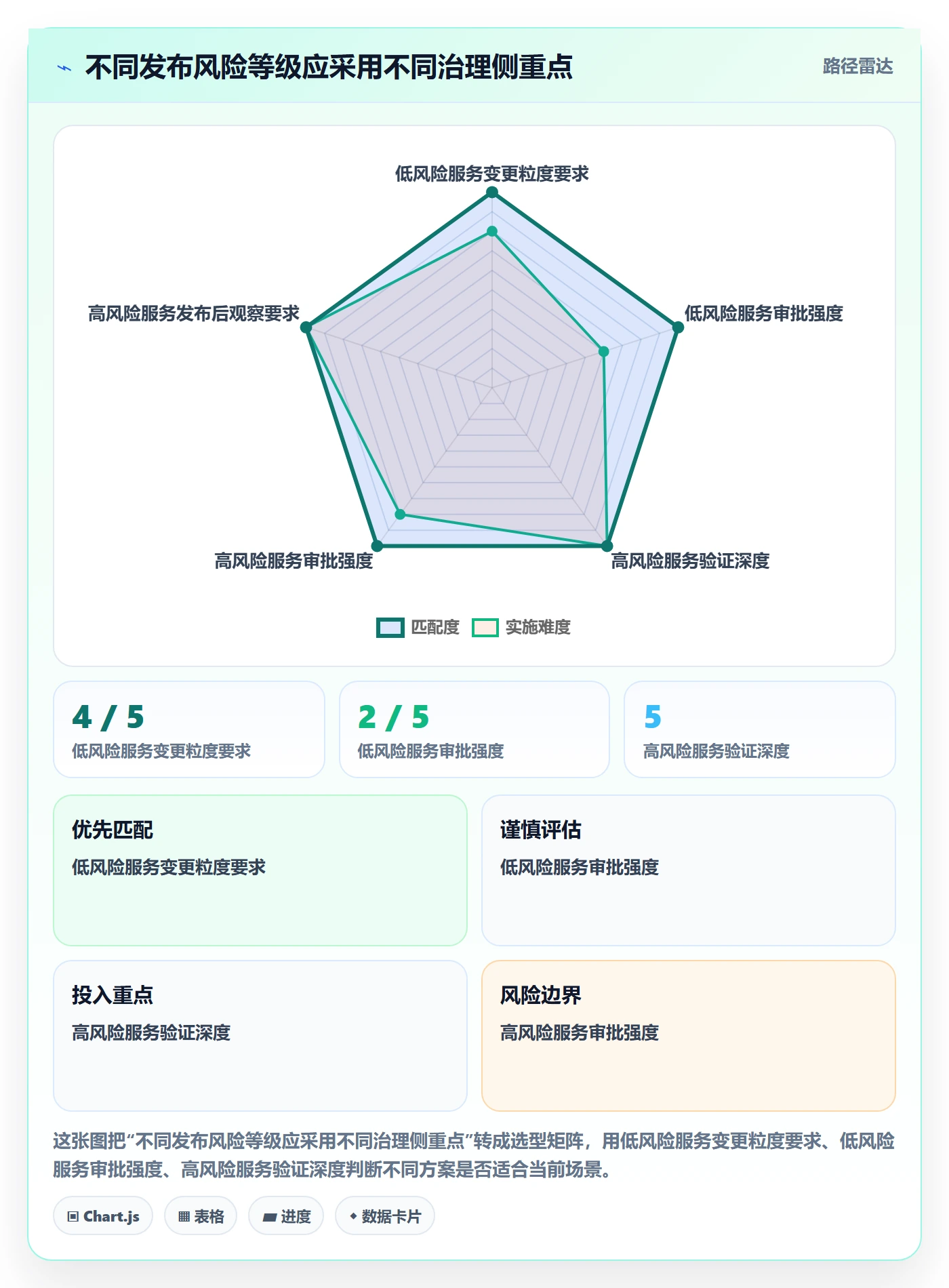

7. 如果组织规模较大,按服务风险分级,而不是对所有团队一刀切

可将服务按影响范围、数据敏感程度、业务关键性和恢复难度分级。低风险服务可以采用较轻量的发布门槛,高风险服务则要求更严格的验证、审批、回滚和观察。分级标准应透明,避免每个团队自行解释“我们比较特殊”。

组织扩张时,某项目管理平台可以帮助统一发布流程和可视化不同团队的执行状态;但流程模板应允许受控差异。统一的是事件定义、风险分级和复核规则,不必强迫每种服务使用完全相同的步骤。

8. 如果高管只想看一页汇报,保留异常解释入口

高管首页可以简洁,但至少应显示关键趋势、护栏状态、最大风险和需要决策的事项。每个红色指标都应能下钻到具体服务、版本、等待节点和责任行动,否则首页只会把复杂问题压缩成颜色。

每次汇报还应区分“事实、解释、建议”。事实是数据变化;解释是目前最可信的原因;建议是需要管理层批准或协调的动作。把三者混在一起,会让推测看起来像结论,也让真正需要决策的问题被数据淹没。

发布最佳实践:企业管理者发布管理数据分析,常见问题

七、不同情况下的取舍:没有一种发布策略适合所有企业

1. 速度与稳定性:不要把它们当成必然对立

快速发布并不必然降低稳定性,前提是变更足够小、验证可靠、故障可快速恢复。大型批量发布也不必然不安全,但单次变更越大,问题定位和影响隔离通常越困难。企业需要比较的是整体风险成本,而不只是发布次数。

若团队缺少自动化测试和回滚能力,短期内可以维持较严格的发布窗口,同时投资于可观测性、验证和恢复能力。若这些能力已经成熟,继续沿用高成本人工审批,可能是在用流程等待换取并未增加的安全感。

2. 统一流程与团队自治:统一底线,不统一所有细节

统一流程有利于审计、跨团队协作和管理比较,但过度统一会把低风险变更也纳入高风险流程。完全自治则容易导致指标口径不一致、责任边界模糊和跨团队发布难以协同。

较稳妥的取舍是统一关键状态、事件定义、风险分级、故障升级和数据口径;在具体验证手段、排期方式和团队协作节奏上保留合理自治。管理者需要定义“哪些差异必须解释”,而不是试图消除一切差异。

3. 详细指标与管理成本:增加指标前先问它会改变什么决策

每新增一个指标,都可能带来字段维护、口径解释、数据核验和会议讨论成本。如果一个数字不会改变资源、流程或风险决策,它可能只是装饰。对低成熟度团队而言,过度精细的追踪甚至会让记录工作取代实际交付。

我的判断标准很简单:这个指标能否识别一个具体异常?是否能找到可采取的行动?行动后能否验证?三项都不满足,就先不纳入管理看板。确实需要的审计数据,应与改进指标区分,避免把合规记录误当成效率信号。

4. 短期目标与长期能力:避免用一次性冲刺换取长期脆弱

重大活动或业务窗口临近时,组织可能需要短期提高发布投入。此时可以接受更高资源成本,但应清楚标记这是例外,并保留后续恢复计划。如果团队长期靠延长工时、跳过回归验证或推迟技术维护来维持交付,短期目标已经侵蚀系统韧性。

管理层应同时看当前发布目标和能力建设指标,例如自动化覆盖、恢复演练完成情况、关键依赖治理进度。前者保证业务推进,后者决定下一次交付是否还要付出同样代价。

5. 横向对比与组织学习:比较机制,不照搬名次

跨团队对比可以发现值得学习的实践,但前提是服务类型、风险、统计口径和工作规模足够接近。若差异明显,应将对比用于提问,而不是用于排名:领先团队的变更更小吗?验收更早吗?依赖更少吗?他们的恢复能力是否更强?

如果对比条件无法统一,宁可做团队自身的趋势分析,也不要发布看似公平、实际误导的榜单。尤其当数据进入考核环境时,管理者必须意识到排名会改变行为,先评估可能出现的指标博弈。

6. 透明度与心理安全:公开问题,不公开羞辱

发布风险和事故必须透明,否则组织无法学习;但公开数据的目的应是降低复发概率,而不是寻找最容易被指责的人。复盘应关注决策当时的信息、流程设计和风险信号,而不是事后用结果倒推某个人“本来就该知道”。

当团队愿意尽早登记风险、暴露估算偏差和报告小问题,数据可能在短期内显得更差。这未必是恶化,有时恰恰说明隐瞒减少。管理者要把报告意愿与真实质量分开观察,避免用简单惩罚机制让问题重新沉到水面以下。

八、把发布分析落地:从一个周期开始,不从一张大屏开始

1. 第一阶段:对齐口径,先确认“发布”到底是什么

选一个团队或服务作为试点,写清部署、开放、验收完成、回滚和紧急修复的定义。明确时间戳来源、版本关联方式、缺陷观察窗口和计划冻结时间,并邀请研发、测试、业务与运维共同审阅。

这一步的产出不是一张漂亮的图,而是一份能被不同角色复述一致的指标说明。若团队对同一个词仍有不同理解,暂时不要做跨团队排名。

2. 第二阶段:建立最小可用的指标组合

建议从计划达成率、端到端交付周期、发布后缺陷率和恢复时间中选取少量指标。组织若尚未具备可靠的缺陷关联和时间戳,不妨先用经过抽样核验的数据做趋势观察,并标记数据可信度。

把每个指标与一个管理问题对应。例如,交付周期用于找等待,范围变更率用于判断承诺稳定性,恢复时间用于评估故障应对能力。不要因为系统支持某种统计,就默认它值得进入高管看板。

3. 第三阶段:完成一次数据抽样核验

从看板中抽取若干发布记录,回到工作项、缺陷、部署日志和验收记录,检查时间戳、版本归属、状态变化和缺陷关联是否一致。若关键记录缺失,先修正流程或数据采集方式,再对外解释指标变化。

核验时要记录误差来源:延迟录入、状态未及时更新、版本关联缺失,还是定义本身不清。这些问题不该被统称为“数据不准”,因为对应的改善动作不同。

4. 第四阶段:用复盘验证行动,不以看板上线作为完成

每次复盘选择一到两个最有证据支撑的异常,明确责任人、期限、预期变化和副作用监测。比如,若验收排队是主要瓶颈,可试行提前确定验收人,并观察验收等待时间、返工率和业务变更成本是否同步变化。

至少经过几个可比较周期,再判断措施是否有效。若指标变好但副作用加重,例如验收等待减少却导致线上缺陷上升,就需要重新调整,而不是宣布项目成功。

5. 第五阶段:逐步扩展到跨团队和管理决策

在单团队口径稳定后,再扩展到共享服务、跨部门依赖和组织级趋势。此时管理层可以用数据识别资源冲突、审批瓶颈和关键能力缺口,而不只是汇总各团队的按期率。

规模扩展时,应继续保留不同服务的风险分层和解释入口。组织级平均值适合看总体方向,不适合直接替代具体团队的诊断。决策需要既看到全局,也能追溯局部证据。

发布最佳实践:企业管理者发布管理数据分析,常见问题

九、常见问题:管理者做发布数据分析时最容易问到什么

1. 发布管理最先应该看哪个指标

没有适用于所有企业的唯一首选指标。若当前主要问题是承诺不稳定,先看计划达成率与范围变更率;若主要问题是用户等待,先看端到端交付周期及其等待分布;若主要问题是上线风险,先看变更失败率、严重缺陷和恢复时间。

选择时要从管理问题出发,并确认数据口径可核验。一个定义不清的“综合效率分”不如一个范围明确、团队能够行动的基础指标。

2. 发布频率越高越好吗

不一定。发布频率只有结合变更规模、服务风险、故障影响和恢复能力才有意义。小批量、自动化验证充分且可快速恢复的服务,较高频率可能有助于缩短反馈周期;高风险服务则应优先确认变更安全和恢复方案。

3. 为什么按期率提高了,团队反而更忙

可能因为范围持续扩大、承诺被不断重新定义,或团队通过加班维持计划。建议同时检查范围变更率、超时工时、未完成项处理方式和发布后质量。如果按期率变好而护栏恶化,先调查代价,再决定是否把它称为效率改善。

4. 缺陷率应该按什么分母计算

取决于要回答的问题。按变更项计算适合观察变更粒度下的缺陷密度;按发布版本计算更容易做版本层面的风险对照;按用户规模或使用量计算,有助于理解实际影响,但需要更完整的业务数据。报告中必须写清分母、缺陷归属规则和观察窗口。

5. 发布数据适合直接用于个人绩效吗

通常不适合直接、单一地用于个人考核。发布结果是多角色、跨流程共同作用的产物,且容易受到工作复杂度、依赖条件和数据记录习惯影响。更适合先用于团队级流程改进;若用于绩效,必须结合责任边界、质量、协作和具体情境。

6. 使用管理平台后,数据质量会自动提高吗

不会自动提高。平台可以减少分散记录、帮助关联版本和工作项,也可以推动状态标准化;但前提是字段和流程定义清晰,团队在工作发生时及时更新。数据治理仍然需要抽样核验、责任人和异常处理规则。

7. 企业应该拿哪些团队做横向对比

优先选择服务风险、变更规模、发布定义和工作类型相近的团队。如果条件不同,先做团队自身的时间趋势,或把对比用于发现实践差异,而不是直接排名。跨团队数据越可能影响考核,越需要审慎校验可比性。

8. 什么时候应该停止新增指标

当指标不能改变决策、没有明确负责人、数据无法核验,或维护成本高于它带来的管理收益时,就应考虑合并、暂停或降级展示。管理看板的价值不在于指标数量,而在于能否让重要风险更早被看见。

十、结语:发布分析的价值,在于更早看见代价

我认为,企业发布管理最容易忽略的不是“缺少一张图”,而是把交付结果与交付代价分开统计。按期率背后的范围变化、发布频率背后的风险等级、缺陷下降背后的观察窗口,以及周期缩短背后的团队负荷,决定了一个数字能否成为可信的管理证据。

下一步不必立刻建设复杂大屏。先选一个业务服务,明确发布事件和四个关键指标,抽查原始记录,再用一次复盘验证一项具体改进。只有当数据能够解释原因、触发行动并接受后续检验,它才真正从报表变成了发布能力。

给管理者的最后建议:不要问“我们的发布分数是多少”,而要问“哪一个等待或风险正在拉高成本,我们用什么证据确认,改变之后如何判断真的更好了”。这个问题比追逐一个漂亮数字更难,却更可能带来持续改善。

常见问题解答(FAQ)

1. 企业发布管理数据分析,最应该先统一哪些指标口径?

我在做多团队发布复盘时发现,同一个“按时发布率”,研发、测试和管理层的计算结果经常不一样。有人按计划发布日期计算,有人按最终上线日期计算,导致会议上大家都在争论数字,却没人真正解决延期问题。我想知道,企业应该如何先统一指标定义,避免数据分析从一开始就失真?

先统一指标口径,再讨论工具和看板。实际操作中,我会把发布数据拆成四层:计划、开发、验证、上线,并明确每个时间点由谁维护、以什么状态为准。建议至少固定以下指标:计划发布日期、实际发布日期、需求冻结日期、测试开始日期、测试完成日期、阻塞时长、回滚次数、线上缺陷数和发布范围变更次数。

比如“按时发布率”应定义为“实际生产发布时间不晚于基线发布时间的发布批次 ÷ 已完成发布批次”,而不是用需求关闭时间代替上线时间。我曾在一个多团队项目中对比过两种口径:按需求关闭计算时,按时率是86%;改为按生产上线计算后,只有64%。

进一步拆解发现,平均每次延期不是研发编码慢,而是测试环境等待和上线审批等待分别占了1.6天和0.8天。这个差异说明,指标口径本身会改变管理者的决策方向。判断口径是否合格,可以做一次反向验证:拿最近10个发布批次,人工核对计划日期、实际上线日期和阻塞原因。

如果系统统计结果与人工结果偏差超过5%,先修正字段和状态流转,不要急着制作更复杂的图表。

2. 发布管理看板应该展示哪些数据,才能帮助管理者提前发现延期风险?

我以前参与过一套发布看板设计,最初放了很多图表,包括需求数量、任务完成率、缺陷趋势和人员工时,但管理者仍然要到发布前两天才知道项目可能延期。后来我发现,真正有用的不是“已经完成了多少”,而是“剩余工作是否还能在剩余时间内完成”。企业应该怎样设计更有预警价值的看板?

管理者看板不宜堆满过程数据,重点应放在“计划偏差、剩余工作、阻塞因素、质量风险”四类信息上。一个实用的发布看板可以只保留八个核心字段:发布批次、基线日期、预计上线日期、剩余未完成项、逾期项数量、阻塞超过24小时的事项、严重缺陷数量、回滚准备状态。

我更推荐使用“剩余工作燃尽速度”判断延期风险,而不是单看完成率。计算方式是:剩余工作量 ÷ 距离上线的有效工作日,再与过去4个相似发布批次的平均日完成量比较。例如某批次还剩32项工作,距离上线只有4个有效工作日,则每天需要完成8项;

但团队过去同类批次平均每天只能完成5.5项,这个发布批次就应被标记为高风险,即使当前完成率已经达到78%。看板还应区分“红色风险”和“黄色关注”。我的实践标准是:预计上线日期超过基线2个工作日、存在未关闭的高严重度缺陷、关键依赖方未确认,任一条件满足就进入红色风险;

剩余工作所需日完成量高于历史均值20%,则进入黄色关注。最容易踩的坑是把所有事项都当成同等重要。建议将发布内容按核心功能、普通需求、技术优化和文档配置分类,并单独显示核心功能的完成率。一次发布中,普通事项完成率达到95%,但核心功能只有70%,管理者仍可能误判为“整体接近完成”。

3. 如何判断一次发布延期,究竟是计划不合理还是执行效率低?

我在复盘延期项目时,经常看到团队把责任归结为“开发进度慢”,但相同团队在另一个发布周期却能提前完成。深入看数据后,我发现有些延期来自需求临时增加,有些来自审批和环境等待,不能简单归因于执行效率。我想建立一套更客观的分析方法,避免发布复盘变成责任追究会。

可以把延期拆成四种来源:范围变化、估算偏差、流程等待和质量返工。四类原因在管理动作上完全不同,混在一起统计会产生错误结论。建议建立“基线版本”和“当前版本”两条时间线。基线版本记录最初承诺的范围、资源和发布日期;当前版本记录实际新增、删除、延期和返工事项。

分析时先计算范围变化造成的延期,再计算执行阶段造成的延期。例如,一个发布批次原计划包含40项需求,计划周期为20个工作日。后来新增8项需求,新增工作量按历史平均0.8天计算,理论上增加6.4天;但项目最终只延期3天,这说明延期主要由范围变化造成,不能直接判定团队执行效率低。

相反,如果范围没有变化,却出现测试等待2天、缺陷返工3天和审批等待1天,就应该把改进重点放在测试环境、质量门禁和审批流程上。我通常会使用一个简单的归因公式:总延期天数=范围变化延期+估算偏差延期+流程等待延期+质量返工延期。每个部分都要求有事项编号或时间记录支撑,不能只靠会议印象。

实践中,若“无明确归属的延期”超过总延期的15%,说明数据记录不完整,复盘结论暂时不具备管理价值。复盘会议最好不问“谁导致了延期”,而问“哪一类等待可以通过机制减少”。这样既能保留责任边界,也能避免团队为了保护自己而修改状态、隐藏风险。

4. 企业应该多久分析一次发布数据,怎样避免频繁统计却没有改进?

我见过一些企业每天更新发布数据,但每周会议仍然重复讨论同样的问题;也见过团队每季度才做一次分析,等发现回滚率升高时已经积累了很多技术债。我想知道,发布数据的分析频率应该如何安排,哪些数据适合实时看,哪些数据必须在周期结束后再判断?

不同数据应采用不同分析周期,不能用一个频率覆盖所有指标。我的建议是采用“实时监控、周度纠偏、版本复盘、月度趋势”四层节奏。实时监控只看会影响当前上线的信号,例如高严重度缺陷、关键任务阻塞、审批未完成、环境不可用和预计上线日期变化。它的作用是触发行动,不适合用来评价团队绩效。

周度分析关注未来两周内的发布风险,包括延期项增长率、阻塞平均时长和核心功能完成率,用于调整资源和范围。每个版本结束后做一次发布复盘,重点分析实际周期、范围变更、缺陷逃逸、回滚和热修复。

月度趋势则用来判断组织问题,例如连续3个月测试等待时间占总周期超过20%,说明需要优化环境或测试资源,而不是继续要求开发“加快速度”。我曾比较过“每天开数据会”和“每周一次风险会”两种方式。前者每天花费约30分钟,但连续两周没有产生明确行动;

后者每周只讨论新增红色风险和上周措施是否有效,会议时间缩短约40%,延期事项关闭速度反而更快。原因不是统计次数少,而是每个指标都绑定了负责人、截止时间和升级条件。要避免数据分析流于形式,建议每个指标都配一个行动规则。

例如阻塞超过24小时自动通知负责人,连续两个周期按时发布率低于80%时启动专项复盘,回滚率连续两个月超过5%时重新评估发布门禁。没有行动规则的指标,通常只是展示信息,不是真正的管理指标。

核心关键词

读者评论

曹
曹阳

按期率和缺陷率分开看很有必要。我们之前也遇到过按时发布但上线后投诉增加的情况,后来发现是把范围缩小、部分需求延后造成的。只是实际落地时,范围变更和延期原因往往记录得不够及时。

金
金可欣

文章提到统一发布口径,这点很关键。我们团队曾把部署完成当成发布,业务却以用户可用为准,导致报表和实际感受差很多。建议系统里明确区分部署、开放、验证三个时间点。

孔
孔星宇

不太赞成把发布数据直接用于个人考核,指标一旦和绩效绑定,确实容易出现拆任务、晚报缺陷等行为。更实际的做法是先用于团队复盘,同时抽查原始记录,确认数据质量后再考虑比较。

文章包含AI辅助创作:发布最佳实践:企业管理者发布管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/523727

赞 (0)
飞飞飞飞
发布管理回滚全流程:企业管理者数据分析与一文讲清
上一篇 4小时前
发布管理发布审批全流程:企业管理者风险控制与一文讲清
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
