上线管理最危险的时刻,往往不是代码出错,而是所有人都以为“别人已经确认过了”。一次发布中,研发说功能已部署,测试说回归通过,业务却发现新流程没有配置权限;系统本身没有故障,用户却无法完成关键操作。企业管理者要做好发布管理,核心不是把上线日期排得更细,而是把“什么条件满足后可以上线、谁有权决定、出问题如何止损”变成可验证的规则。
一、先讲核心结论:发布管理不是排期,而是控制变更风险
1. 上线管理要管住四个结果
我判断一套发布管理是否有效,通常不先看会议开了几次、审批经过几级,而是看四个结果:变更是否可追溯,质量是否有证据,风险是否有人承担,失败时是否能恢复。四项都具备,流程才是在降低风险;缺少其中任何一项,流程都可能只是增加等待时间。
“上线”不是一个单点动作。它包含需求确认、实现、验证、发布准备、生产变更、业务观察和复盘。管理者需要让这些环节之间有明确交接条件,而不是让团队靠口头提醒补齐信息。一个功能从“开发完成”走到“用户可用”,中间可能还缺数据迁移、权限配置、监控告警、客服话术或运营准备。
最实用的管理原则是:用风险决定控制强度,用证据决定是否放行,用恢复能力决定可承受的变更范围。不是所有发布都要走同一套重流程,也不是所有低风险需求都能免除验证。
2. 把发布决策拆成三个问题
管理者在发布会上不必逐行检查代码,但必须能回答三个问题。第一,这次变更影响谁、影响什么业务路径?第二,团队用什么证据证明它达到了发布条件?第三,如果判断错了,多久能发现、多久能止损、由谁执行恢复?
- 影响范围:涉及哪些用户、系统、数据、接口、区域和上下游团队?
- 放行证据:测试结果、验收记录、监控指标、变更审批和业务确认是否齐全?
- 恢复方案:回滚、功能开关、流量切换或数据修复是否经过验证,负责人是否在场?
如果一个发布只能回答“开发说没问题”,管理者得到的不是风险评估,而是一个未经验证的承诺。若无法回答恢复问题,通常应缩小发布范围、分阶段放量,或把上线时间推迟到恢复方案准备好为止。
3. 衡量发布管理,不能只盯着上线成功率
“发布成功率”容易产生误导:团队可能把失败定义得很窄,只记录系统完全不可用,却不统计功能降级、业务绕行、紧急修复和用户投诉。更完整的观察应同时包括发布频率、变更前置时间、变更失败率、恢复时间,以及发布后缺陷和业务影响。
Google Cloud 的 DORA 指标体系长期以软件交付表现为研究对象,常见的核心指标包括变更前置时间、部署频率、变更失败率和服务恢复时间。它们适合用于观察交付能力的变化,不适合被简单拿来给团队排榜或作为个人绩效分数。团队面对的系统复杂度、监管要求、发布粒度差异很大,横向比较之前必须先统一口径。

二、背景和真实场景:为什么企业越大,发布越不像“点一下按钮”
1. 一次变更会穿过多条责任边界
小团队可能由同一个人完成开发、测试和部署;中大型企业则常常由不同团队负责产品、研发、测试、运维、安全、数据、客服和业务运营。每个团队只掌握流程的一部分,风险往往出现在交接处:测试环境与生产环境配置不同,业务验收没有覆盖特殊客户,数据脚本没有明确执行顺序,或者发布窗口与结算、促销等业务高峰冲突。
这类问题很容易被误判成“沟通不够”。实际需要追问的是:信息是否有固定载体,责任是否有明确归属,交接是否有检查条件?如果关键信息只存在于聊天记录或个人记忆中,团队成员即使沟通频繁,也可能在交接时丢失。
2. 发布风险通常来自依赖关系,而非单个功能
一个看起来很小的改动,可能依赖接口版本、消息队列、数据库字段、权限配置、缓存刷新和第三方服务。依赖关系越多,单个团队越难完整判断影响范围。尤其在微服务或多系统集成场景中,“我这边测试通过”只说明局部验证通过,不代表端到端业务链路已经成立。
我建议把依赖关系分成三类管理:运行时依赖,例如服务调用和外部接口;数据依赖,例如字段、迁移和数据回填;组织依赖,例如其他团队的部署、验收和值班安排。三类依赖都要明确负责人、准备状态和失败后的处理方式。
3. 规模扩大后,临时协调会迅速失去弹性
假设一个组织每月有 30 个变更,每个变更平均涉及 4 个角色,单次交接遗漏概率即使只有 5%,也不意味着整体风险只有 5%。多个交接点叠加后,至少有一个交接出问题的概率会显著上升。这个估算是用来说明风险如何累积的情景推演,不是对具体企业事故率的统计。
因此,发布管理的目标不是把所有决策集中到一个审批人手里,而是让信息结构化、风险分级、权限清楚。管理者需要建立的是一套可复制的决策机制,而不是自己成为每次发布的人工路由器。

三、常见误区:流程看起来很忙,风险却没有下降
1. 误区一:审批越多,发布越安全
审批数量增加,可能只是让同一份材料被更多人重复确认。真正有价值的审批应当回答一个明确问题,例如安全负责人确认数据风险,业务负责人确认验收结果,值班负责人确认监控与恢复准备。若审批人没有特定判断职责,签字就容易退化成“看过了”的形式动作。
我会检查审批记录是否包含判断依据、未决风险和责任人。如果记录只有“同意”“通过”,无法说明审批到底控制了什么风险。面对低风险、可独立回滚的变更,自动化校验和事后抽查往往比多级人工签批更有效。
2. 误区二:测试通过就等于可以上线
测试通过只对被测试的范围和环境负责。它不能自动证明生产配置正确、权限已准备好、数据迁移安全、流量峰值可承受,也不能证明客服和业务团队知道变化已经发生。测试报告必须与变更范围对应,若测试对象和生产变更不一致,报告的证明力就会下降。
对于高影响变更,建议把验收拆成技术验收和业务验收。技术验收确认服务、接口、数据和非功能要求;业务验收确认用户任务能否完成、异常流程是否可接受、运营策略是否同步。两者不能相互替代。
3. 误区三:回滚计划写了,就代表能回滚
回滚不是一段文档,而是一项经过验证的能力。代码可以回退,不代表数据可以回退;旧版本可能无法兼容新字段,队列中可能已经积压新格式消息,外部系统也可能已经收到不可撤销的通知。对于有状态变更,单纯“重新部署旧版本”可能扩大事故。
更可靠的做法是先讨论恢复对象:是恢复服务可用性、恢复数据一致性,还是恢复业务流程?有时不应回滚,而应通过功能开关关闭新路径、修复兼容逻辑或执行补偿操作。预案必须明确触发条件、操作顺序、执行人和验证结果。
4. 误区四:把“零事故”当成唯一目标
追求稳定是必要的,但把零事故当成唯一考核目标,容易诱发隐瞒、减少发布、扩大变更批次等行为。长期不发布的系统可能积累大量未验证改动,一旦集中上线,风险反而更难定位。成熟管理不是要求团队承诺永不出错,而是要求风险可见、影响可控、学习可复用。
事故复盘也不应止于“加强意识”。如果问题源于审批规则没有识别高风险数据库操作,就应该补充风险分类和迁移验证;如果根因是告警延迟,就应改进监控和演练。只要求个人更谨慎,通常不会改变系统性条件。
5. 误区五:把所有变更都塞进同一条发布流程
改一行文案、调整配置、升级核心数据库、迁移关键客户数据,风险等级明显不同。让它们走完全相同的流程,会让低风险工作被过度管理,也会让高风险工作被轻率处理。流程分级的关键不是给团队贴标签,而是识别影响范围、可逆性、数据敏感度、依赖复杂度和业务时段。
| 风险维度 | 低风险信号 | 高风险信号 | 相应控制 |
|---|---|---|---|
| 影响范围 | 单一内部团队或少量用户 | 全量客户、关键业务或跨区域系统 | 分批放量、业务确认、加强值守 |
| 可逆性 | 可通过开关快速关闭 | 数据覆盖、不可逆外部操作 | 备份、演练、补偿方案和专项审批 |
| 依赖复杂度 | 单服务、少量已知依赖 | 多服务、第三方或数据链路耦合 | 依赖确认、端到端验证、联合值守 |
| 业务时段 | 低峰期且有充足恢复窗口 | 结算、促销、关账或重大活动前后 | 错峰、冻结窗口或管理层风险接受 |
四、专业判断逻辑:用风险分级决定流程,用证据决定放行
1. 先建立可讨论的风险分级
不少企业的风险等级只有“高、中、低”三个字,却没有判定规则,结果是同一类变更在不同团队被打成不同等级。我的建议是至少使用影响范围、可逆性、数据影响、依赖复杂度和业务时段五个维度评估,并允许任何参与者基于新信息上调风险。
可以采用定性评分辅助讨论,例如每个维度按 1 至 3 分评估,分数只用于触发更严格的控制,不代表精确事故概率。数据迁移、权限体系变更、核心交易路径调整、外部不可逆通知等情况,即便总分不高,也可直接设为高风险例外项。
- 低风险:影响面小、可快速关闭、无敏感数据改写,采用标准检查清单和自动化验证。
- 中风险:涉及多个服务或业务团队,要求依赖确认、业务验收和明确观察窗口。
- 高风险:涉及核心业务、数据不可逆操作或广泛客户影响,要求专项评审、演练、分阶段发布和决策人确认。
2. 设定发布准入门槛,而不是追求材料齐全
一套模板可以有很多字段,但发布门槛必须聚焦于真正影响决策的信息。建议至少包括变更目的、影响对象、范围边界、依赖项、测试证据、数据处理、监控指标、回退或补偿方案、业务确认和责任人。没有实际适用的字段可以标注“不适用”并说明原因,避免为了填满表格制造无意义内容。
管理者可以将准入条件设计成“缺一不可”与“风险接受”两类。安全要求、必要测试、负责人和恢复方式通常属于缺一不可;已知但暂时无法消除的风险,则需要明确由谁接受、接受到什么边界、什么条件下停止发布。风险接受不是把风险从表格里删掉,而是把责任和决策显性化。
3. 发布窗口要同时考虑技术条件与业务条件
凌晨发布并不天然更安全。夜间值班人员少、业务负责人不在、外部供应商响应慢,可能使故障恢复更困难。选择窗口时,应评估用户流量、业务峰值、数据批处理、结算周期、值班覆盖和恢复时间,而不是只沿用“大家都在办公室以外上线”的惯例。
发布窗口还应区分变更时间与观察时间。部署可能只需十分钟,但关键业务链路的验证需要一小时甚至更久。若团队把“部署完成”当成“发布结束”,很可能在问题尚未显现时就撤掉值守。
4. 建立明确的停止线和回滚触发条件
故障发生时,团队容易陷入争论:是新版本导致的吗?再观察五分钟会不会自行恢复?要不要先修复而不是回退?提前定义停止线,能够减少现场的决策迟疑。停止线可以包括错误率超过阈值、关键交易成功率下跌、核心接口延迟持续超限、数据一致性检查失败或客服反馈集中增加。
阈值需要结合系统基线设定,不要随意照搬通用数值。重要的是明确观察窗口、比较基线、数据来源和决策人。例如,“错误率超过 2%”如果没有说明按哪个接口、哪个流量窗口统计,就无法在现场执行。

5. 用“最小可控变更”降低定位成本
把多个无关需求合并在一次发布中,短期看起来省事,故障时却很难判断是哪项变化引起问题。变更越大,影响面、验证成本和回退复杂度通常越高。管理者应鼓励团队拆小发布批次,但不能为了追求小批次而忽略跨版本兼容、用户体验连贯和业务协同。
实际可执行的做法是把功能部署与功能开放分离:代码可以先进入生产环境,但默认关闭新功能;确认监控、权限和依赖正常后,再通过功能开关逐步开放。这样并非适用于所有变更,例如数据库结构变更、外部合约变化和不可逆数据处理仍需单独设计兼容策略。
五、具体案例与数据观察:把发布从“凭感觉”改成“有证据”
1. 案例设定:一个跨部门流程改造项目
下面用一个明确标注的情景模拟说明管理方法,不将数字冒充为某家企业的真实统计。假设一家有 100 人以上产品研发团队的企业,要上线新的客户服务工单流程,涉及产品、研发、测试、运维、客服和数据团队。功能改动包括工单状态、角色权限、消息通知和历史数据迁移。
表面看,这只是一次业务流程升级;实际风险在于状态机变化影响客服处理、权限配置影响客户数据可见范围,历史数据迁移还可能改变报表口径。若只把发布任务交给研发团队,客服培训、权限核验和数据校验就容易成为上线当天才发现的遗漏。
2. 先明确发布边界与业务验收
项目负责人首先将发布拆成三个可观察阶段:内部员工试用、少量客户试点、逐步扩大范围。每个阶段都定义继续条件和停止条件。内部试用关注工单创建、流转、关闭和权限;客户试点关注真实业务完成率、通知及时性和客服处理时长;扩大范围前再复核容量、数据一致性和支持团队准备。
这类设计的价值,不在于阶段越多越好,而在于每一步都能提供新证据。若第一阶段发现权限错误,影响范围只限内部测试用户;若直接全量开放,排查与补救成本都会显著增加。
3. 用指标区分“部署完成”和“业务成功”
项目团队可以分别观察技术指标与业务指标。技术指标包括错误率、接口延迟、任务积压、数据库异常和告警数量;业务指标包括工单创建成功率、状态流转完成率、重复提交比例、客服平均处理时间和用户反馈。技术服务正常并不代表业务流程有效,业务指标也不能代替系统健康检查。
在该情景模拟中,团队给出建议基准:试点期间工单创建成功率不低于 99%,关键状态流转异常率低于 1%,权限抽查无越权访问,客服平均处理时长不高于旧流程的 110%。这些数值仅是该场景的建议阈值,正式使用前应根据历史基线、业务容忍度和统计口径校准。

4. 复盘时看偏差,不只看最终结果
情景中的发布最终成功,不代表过程没有改进空间。复盘应比较计划与实际:哪些依赖按时完成,哪些验证发生在最后一刻,告警是否准确,停止条件是否清楚,客服是否获得足够准备时间。即便没有事故,若某项关键检查靠临场询问才完成,也应视为流程脆弱性,而不是“大家配合得不错”。
复盘行动要具体到机制和验收方法。例如,将“加强数据迁移检查”改成“迁移后自动比对记录数、关键字段空值率和抽样业务结果,差异超过约定范围时阻止扩大流量”。后者能够被验证,也能减少下一次对个人记忆的依赖。
5. 用管理平台承载协作,但不要把工具当成治理本身
当发布涉及多个团队时,信息散落在项目任务、审批邮件、即时消息和运维系统中,管理者很难回答“当前卡在哪个条件”。此时可以评估某项目管理平台,将需求、缺陷、测试、变更、负责人和决策记录关联起来。以 PingCode 为例,它面向中大型企业及 100 人以上组织,可用于承载需求、研发协作和交付过程中的信息关联;实际是否适合,应结合团队流程、权限模型、系统集成和审计要求验证。
工具选型时,我更看重三件事:一是能否让变更从需求到发布保持可追踪;二是能否把风险检查和责任人放到日常工作流里,而不是另造一套重复填报;三是能否按角色提供合适视图,让管理者看到阻塞和风险,让执行人员看到具体任务。工具没有自动识别业务风险的能力,规则仍需组织自己定义。
建议先挑一个真实发布链路做小范围验证:选择一个跨团队、但影响范围可控的项目,记录登记完整度、审批等待时间、发布后问题、信息重复录入次数和复盘行动完成率。试点结束后再决定是否推广,不要仅凭演示效果或功能清单采购。

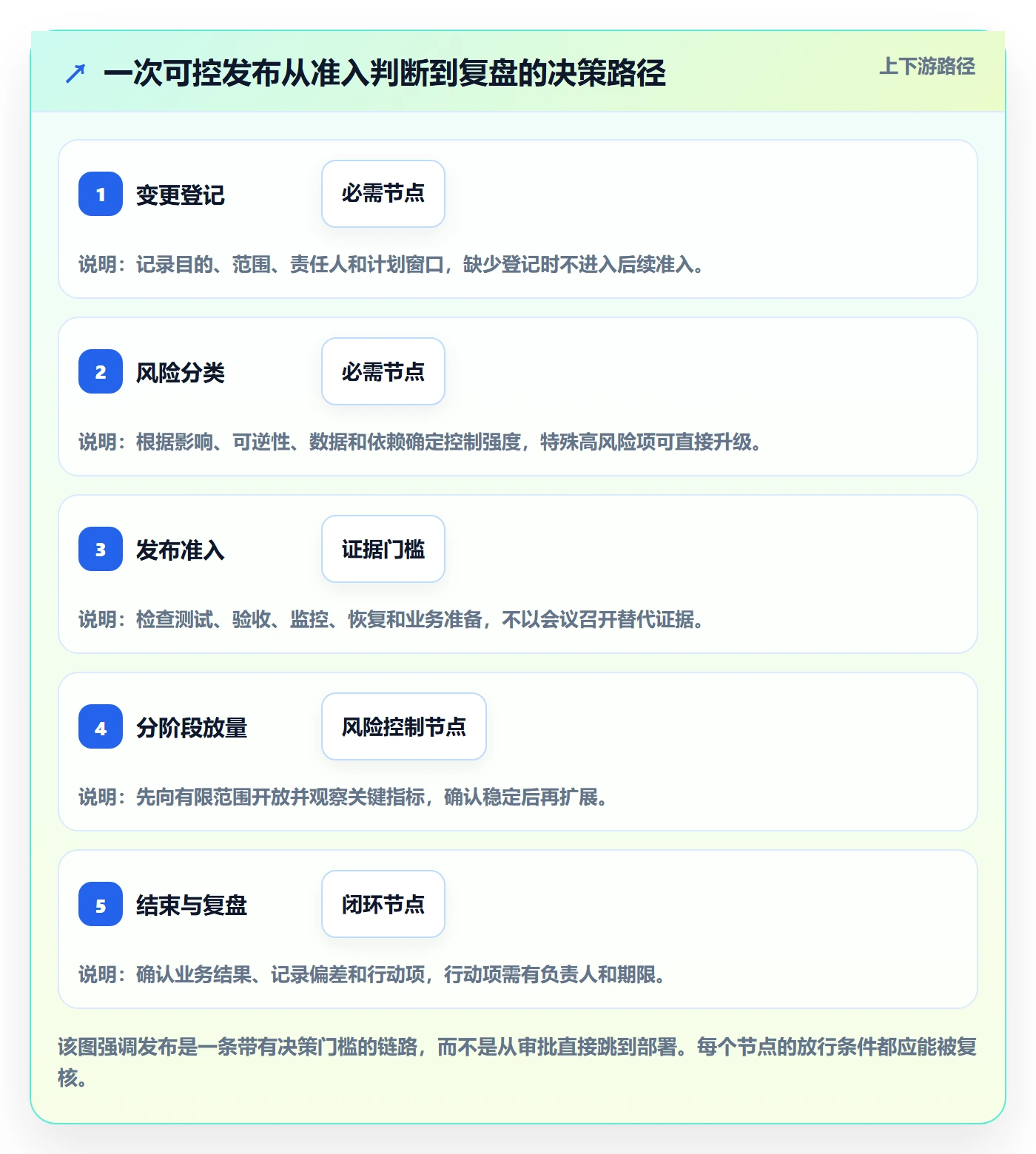

六、完整流程:从变更提出到上线复盘如何落地
1. 变更登记:先让团队说清楚要改什么
每项生产变更都应有唯一记录,至少写明目标、范围、预期收益、影响对象、计划窗口、负责人和依赖团队。对用户可见的变化,还应说明用户会感受到什么;对系统内部变化,应说明可能影响的接口、数据和调用方。
登记阶段不需要要求团队写长篇方案,但必须避免“优化体验”“修复问题”这类无法验证的描述。清楚的变更说明能让后续测试、业务验收和故障定位共用同一份事实基础。
2. 影响分析:明确边界、依赖与不可逆操作
研发负责人应列出服务、接口、数据表、权限、配置、外部服务和业务团队依赖。数据库变更需要特别说明兼容方式、迁移顺序、数据备份与校验手段;涉及用户数据时,还应确认隐私、安全和保留期限方面的要求。
影响分析的目的不是绘制一张永远完整的架构图,而是找到可能被遗漏的下游。对关键依赖,必须有明确的确认人和完成时间。若变更范围仍不清楚,不应通过增加审批人来掩盖不确定性,应先补齐分析。
3. 风险分类:决定控制强度和授权层级
项目负责人根据影响范围、可逆性、敏感数据、依赖复杂度和业务时段确定风险等级。高风险变更需要更充分的验证和恢复准备;低风险变更可使用自动化门槛和抽查机制。等级可以调整,但调整必须记录原因,不能为了赶发布日期而悄悄降低风险等级。
企业可以设置高风险特征清单,例如核心交易系统、批量数据覆盖、身份与权限机制调整、关键外部接口变更、不可逆客户通知和监管敏感数据处理。命中一项时,至少触发专项评估,不应由单个执行人自行豁免。
4. 验证准备:让测试结果对应真实发布内容
测试计划要覆盖本次变更影响的主要路径和关键异常路径。包括功能回归、接口契约、权限边界、性能容量、数据迁移结果和必要的安全检查。对于多个版本并行或灰度开放的场景,还要验证新旧版本共存时的兼容性。
验收证据应指向实际结果,例如自动化测试报告、人工验收记录、数据比对结果或容量测试数据。只写“测试完成”不能说明测试了什么。测试过程中若变更范围发生变化,必须重新评估原有证据是否仍然适用。
5. 发布准备:确认人员、窗口、监控和恢复
上线前建立简明的发布计划,列出操作顺序、执行人、检查点、观察人、停止条件和通知对象。重要步骤应避免只有一名人员知道。对于高风险变更,应安排具备权限的恢复负责人,并确认关键业务负责人和相关供应商在需要时可联系。
监控要围绕本次变更的风险设计,不是把所有仪表盘都打开。若变更涉及消息处理,应监控积压量和处理延迟;若涉及支付,应观察成功率、失败原因和对账差异;若涉及权限,应安排越权测试和访问审计。每项监控都要有数据源和异常响应动作。
6. 执行发布:按步骤验证,不要一口气跑完整套操作
正式发布时,逐项记录执行开始、完成和验证结果。部署结束后先验证健康检查、核心接口和关键数据,再按计划开放功能或扩大流量。任何一步出现超出预期的错误,都应暂停后续操作,避免“先把剩下步骤做完再说”。
使用功能开关或灰度机制时,明确每一批的用户范围、观察时长和继续条件。灰度不是为了形式上的百分比,而是为了让团队能够在影响扩大前识别异常。若系统流量或用户分组不具备可靠隔离能力,就不能把灰度当成已实现的风险控制。
7. 观察与收尾:确认业务恢复正常再关闭窗口
观察窗口应根据业务周期和问题暴露速度确定。一个低频批处理系统可能要等待任务完整跑过一次;一个高流量接口则可能在较短时间内获得足够样本。观察期间,不能只看服务存活,还要检查业务结果、告警、客服反馈和数据一致性。
发布结束后,关闭临时开关、记录实际版本和配置、更新支持文档,并通知受影响团队。若采用临时权限或临时资源,也要在收尾环节明确清理责任,避免临时方案长期滞留生产环境。
8. 复盘与改进:把单次经验转化为规则
复盘不要求每次都开大型会议。低风险且顺利的变更可以采用简短记录;高风险、发生偏差或引发用户影响的变更,应进行完整复盘。讨论重点是事实、决策和系统条件,而不是寻找一个人承担全部解释责任。
行动项必须包含负责人、截止时间和验证方式。没有验证方式的“改进流程”,很容易在下一次发布前被忘记。管理者应定期检查重复问题是否下降、行动项是否关闭,以及新规则是否给团队带来不必要负担。

七、不同情况下的行动建议:不要让同一套流程拖住所有团队
1. 初创团队或小型团队:先建立最小闭环
人员少、职责重叠的团队,不必先采购复杂工具或建立多级委员会。先确保每次生产变更有记录、有验证、有负责人、有恢复路径。即便只有几个人,也要避免“开发者自己上线、自己判断没问题、没人复核”的单点盲区。
每周可以安排一次短时发布协调,集中确认高风险变更和窗口冲突;低风险变更通过清单和自动化检查处理。随着发布量增长,再逐步补充风险分级、变更日历和系统依赖视图。
2. 多团队协作组织:把交接条件标准化
对 100 人以上、团队边界清楚的组织,重点通常不是增加更多审批层,而是统一变更定义、风险等级、状态和证据口径。产品、研发、测试、运维和业务部门要对“已完成”“可发布”“已验证”有共同理解,否则同一个状态名称会被不同团队解释成不同含义。
建议指定发布流程负责人维护机制,但不要让该角色替所有团队承担业务判断。各领域负责人对各自控制项负责,流程负责人负责规则完整、信息贯通和异常升级。
3. 受监管或高可用业务:把审计与恢复前置
金融、医疗、公共服务等高监管或高可用场景,发布记录还要满足审计、权限和证据保留要求。谁批准、谁执行、谁验证、发生什么偏差,都应能够追溯。重要操作应采用最小权限,必要时让执行与复核分离。
这类组织不能只在发布单中写“已备份”。应确认备份可用、恢复时间符合业务目标、数据完整性可验证,必要时定期进行恢复演练。高可靠性不是纸面流程更长,而是关键情况下恢复能力经得起实际检验。
4. 发布频率很高:让自动化承担重复检查
当团队一天多次发布时,人工逐项核对所有相同内容会变成瓶颈。应优先自动化可重复、规则明确的检查,例如构建、测试、依赖扫描、配置校验、部署健康检查和审计记录。人工判断集中在业务影响、风险接受和异常处置,而不是每次重复确认基础事实。
自动化门槛也必须有维护责任。过时的测试、误报过多的告警和失效的回滚脚本,会让团队逐渐绕过系统。需要监控自动化通过率、误报情况和人工绕过原因,定期清理无效检查。
5. 交付频率低、批次很大:先拆小再谈提速
如果企业每次上线间隔很长、一个批次包含大量功能,首要问题可能不是审批慢,而是变更积压导致验证困难。可以先把功能拆成可独立部署的单元,采用向后兼容的数据结构和功能开关,再逐步缩短交付周期。
但拆分并不意味着把所有工作切成零散任务。团队还要保证版本兼容、端到端体验一致和业务部门能理解变化。拆分后的每个发布单元必须有独立价值或风险边界,而不是只增加部署次数。
八、不同情况下的取舍:速度、稳定、成本和治理如何平衡
1. 低风险与高频率:减少人工审批,保留自动证据
对可快速关闭、影响范围有限的常规变更,管理者可以允许团队按标准流程自主发布,但前提是自动化检查、变更记录和监控有效。这样做是把控制从“等人签字”转为“满足规则后自动放行”,不是放弃治理。
如果自动化覆盖不足,团队还无法稳定识别影响范围,就不应贸然取消所有人工控制。可先从低风险变更试点,记录漏检、人工介入和故障恢复情况,再逐步扩大授权范围。
2. 高风险与时间紧迫:优先缩小影响,不要只压缩验证
业务压力很大时,管理者常被要求“今天必须上”。此时可以讨论缩小变更范围、先开放给内部用户、暂时关闭非核心功能、采用人工补偿或延后不可逆数据操作。能做的是调整交付方式,不是把关键验证直接删掉。
若必须接受额外风险,应明确决策人、风险内容、影响范围、补偿方案和观察安排。避免用“业务很急”作为无边界豁免理由,否则团队无法判断哪些控制可以调整、哪些控制不能突破。
3. 集中式发布治理与团队自治:不要二选一
集中治理适合统一安全、审计、关键依赖和组织级发布窗口;团队自治适合高频、低风险、团队能够独立判断和恢复的变更。更稳健的模式通常是“共同底线加分级授权”:组织定义不可妥协的安全与审计要求,团队在风险边界内自主安排执行。
如果所有变更都要中央团队审批,中央团队会成为瓶颈,也可能缺乏业务上下文;如果完全交给各团队自行规定,跨系统风险和审计口径又会碎片化。治理边界应根据影响面和专业能力划分,而不是根据组织图的层级机械决定。
4. 自建流程与引入工具:先验证问题,再购买功能
若企业当前的主要问题是责任不清、风险标准不一致,换一套工具不会自动解决。先通过流程试点厘清变更状态、必需信息和决策权限,再判断现有系统能否支持。若真正的瓶颈是任务、测试、变更和审计信息无法关联,或团队规模增长后人工汇总成本过高,再评估平台化管理的价值。
选型时不要只对比功能列表,应使用真实场景做验证:能否从需求追踪到发布记录,能否按风险区分流程,能否控制访问权限,能否保留审计证据,能否与代码、测试、告警和部署系统集成,数据迁移和长期维护成本是多少?对中大型组织,还要纳入组织架构变化、单点登录、权限继承和跨项目视图等要求。

九、管理者可以直接采用的检查清单与观察指标
1. 发布前检查清单
- 变更目标、影响范围和责任人是否明确?
- 依赖服务、业务团队和外部供应方是否确认?
- 测试范围是否覆盖实际变更,结果是否可复核?
- 数据迁移、权限、安全和兼容性是否经过评估?
- 监控指标、告警阈值和观察窗口是否明确?
- 回滚、功能关闭或补偿方案是否经过验证?
- 业务验收、客服准备和用户沟通是否完成?
- 值班人员、发布负责人和停止决策人是否到位?
2. 上线后观察指标
指标应围绕本次变更设计,避免追求仪表盘数量。技术侧关注错误率、延迟、资源使用、队列积压和依赖失败;业务侧关注关键任务完成率、交易成功率、重复操作、投诉和人工处理量。指标需要指定数据源、基线、统计窗口和责任人,否则发生异常时仍要临时讨论口径。
企业级发布治理还可以观察变更前置时间、发布频率、变更失败率、平均恢复时间、紧急变更占比、发布后问题发现时间和复盘行动关闭率。不要将某项指标孤立地作为绩效目标。例如,只追求发布频率可能鼓励小改动重复发布,只压低失败率可能诱发团队少报故障。
3. 每月管理复盘应回答的问题
- 哪些风险在发布前被发现?哪些风险只能上线后发现?
- 发布失败是由变更本身、依赖、流程缺口还是观测不足引起?
- 团队等待时间主要花在审批、依赖确认、测试返工还是窗口排期?
- 恢复方案是否真的被执行过,执行时间是否符合预期?
- 重复发生的问题是否有系统性行动,而非只做个案补丁?
- 新增控制是否降低了风险,还是只增加了填报和等待?
十、结尾:把发布管理做成可验证的组织能力
我对发布管理的核心判断是:一个组织的成熟度,不看它有多少审批节点,而看它能否在变更前识别不确定性,在变更中限制影响范围,在变更后快速恢复并把经验沉淀下来。流程不应追求完美无误的承诺,而应让风险、证据、决策和恢复能力都可见。
如果企业现在还没有成熟流程,下一步不必从庞大的制度文件开始。选一项跨团队但影响可控的真实发布,记录它的影响范围、依赖、验收证据、停止条件和恢复方案;发布结束后复盘等待时间、异常和行动项。连续做几次之后,团队会看清真正的瓶颈是审批、测试、依赖、数据还是恢复能力。
当流程能稳定回答“为什么可以上、谁负责、如何发现问题、怎样停止和恢复”,再考虑自动化和平台化。先把判断逻辑建立起来,再让工具承载它。这样做的结果不是流程更复杂,而是管理者能更放心地授权,团队也能在不牺牲业务安全的前提下持续交付。
常见问题解答(FAQ)
1. 企业发布管理的完整流程应该怎么设计?
我所在团队过去常把发布理解成“开发做完、运维上线”,结果上线前才发现测试环境和生产环境配置不一致。我想知道,一个适合企业团队的全流程到底应该包含哪些关口,哪些环节不能省?
可以把发布流程拆成需求纳入、版本计划、变更冻结、测试验收、发布评审、生产执行、上线验证和复盘八个环节。重点不是多开几次会,而是让每个关口都有明确输入和放行条件:例如发布评审前,必须确认变更清单、测试结果、数据库脚本、回滚方案、负责人和通知对象;上线后则要核对核心业务链路,而不只是确认服务进程启动。
一个可落地的做法是先选一个业务系统试运行四周,记录每次发布的计划时间、实际耗时、缺陷数和回滚情况,再根据卡点调整流程。不要一开始就把所有团队纳入复杂审批,否则流程可能变成排队而不是风险控制。
2. 发布审批应该由谁负责,怎样避免审批流变成形式?
我发现有些发布单上签了很多人的名字,但真正出问题时,大家都说自己只是看过,没有人负责判断风险。我想把审批做得更有效,又担心增加审批人会拖慢交付,应该怎么划分责任?
审批应围绕决策责任设置,而不是按组织层级堆人。通常由发布负责人汇总变更和证据,业务负责人确认影响窗口与业务验收,技术负责人判断方案和依赖风险,运维或值班负责人确认执行及回退条件;低风险常规发布可授权给值班角色按清单放行,高风险变更再升级评审。
每个审批项都要对应可检查的证据,例如测试报告链接、变更差异、备份确认或回滚演练结果。若审批人只能点击“同意”而看不到这些材料,审批数量再多也不能有效降低风险。可以每月抽查几次审批记录,检查是否有明确判断依据,而非只看流程是否走完。
3. 怎样判断一次发布的风险,并决定是否需要灰度或分批上线?
我最纠结的是,团队常把改动量小等同于风险低,但一个配置项变化也可能影响所有用户。有没有比凭感觉判断更可靠的办法?如果业务不支持灰度,又该如何控制风险?
不要只按代码行数判断风险,建议从影响范围、变更类型、依赖数量、可观测性和恢复难度五项评估。可以用低、中、高三级分级:例如只影响单一后台页面、可快速回退且有明确监控的变更为低风险;涉及数据库结构、支付链路、跨服务依赖或不可逆数据处理的变更,应提高等级。
中高风险优先采用小流量验证、分批租户或分区域发布,并预先写好停止条件,例如错误率连续五分钟高于基线一定幅度就暂停扩量。没有灰度能力时,可通过缩短变更窗口、安排业务验证人、准备兼容性方案和明确回滚时限来补偿。风险分级的目的不是给发布贴标签,而是让控制措施与潜在损失相匹配。
4. 上线后应该观察哪些指标,什么情况下需要回滚?
我遇到过发布后页面能打开,团队就宣布成功,过一会儿才发现关键业务请求失败。现在我想制定一套上线观察和回滚标准,但不同系统的指标差异很大,应该先看什么?
先选与用户结果直接相关的指标,再配合技术健康指标。多数系统至少应观察核心业务成功率、错误率、延迟、队列积压或任务失败数,以及资源使用情况;发布前记录同一时段的基线,避免把正常波动误判为故障。上线后安排明确观察窗口,例如高风险变更先密切观察三十分钟,并由指定人员执行一笔真实或模拟业务验证。
回滚条件应在发布前写清楚,包括触发指标、持续时间、决策人和预计恢复时间;涉及数据结构变化时,还要确认回退是否会造成数据丢失,必要时采用向前修复而非直接回滚。发布结束后记录实际指标变化与告警时间,才能判断观察窗口和阈值是否合理。
核心关键词
文章包含AI辅助创作:上线管理指南:企业管理者如何做好发布管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/523229
读者评论
文中把“回滚”拆成服务、数据和业务流程三个层面,这点很实用。我们实际遇到过代码回退成功,但数据结构已经变更,最后只能靠补偿脚本收尾。后续更关注恢复步骤是否演练过,而不只是预案有没有写。
风险分级的思路适合大企业,但落地时最难的是统一评分口径。不同团队对“影响范围”和“高峰时段”的判断差异很大,建议定期拿真实发布案例校准规则,否则表格容易变成形式工作。
文中提到不要只看发布成功率,我比较认同。不过指标采集成本不低,尤其是业务影响和恢复时间,很多团队没有完整数据。实践中可以先从核心交易链路建立基线,逐步扩展,不必一开始就追求全面覆盖。
