上线计划流程与规范:管理层发布管理效率提升关键指标

上线计划流程与规范:管理层发布管理效率提升关键指标

发布延期,往往不是团队“执行力不够”,而是管理层直到上线前才发现:需求范围仍在变化、测试结论没有统一口径、业务验收人尚未确认,回滚条件也没人拍板。上线计划流程真正要管理的,不是日历上的一个日期,而是从决策、准备、验证到观察的整条风险链。本文给出一套可落地的发布管理方法,并用明确标注的情景模拟数据说明,管理层应怎样衡量效率、可靠性和决策质量。

一、核心结论:上线计划要管理“可控发布”,不只是“按时发布”

1. 把发布管理从排期表升级为决策机制

我判断一套上线计划是否有效,首先不看计划表做得多细,而看它能否回答五个问题:发布什么、为什么现在发布、具备哪些上线条件、谁有权做最终判断、出现异常时如何止损。若这些问题需要临时拉群追问,计划再精美也只是信息展示,不是管理机制。

因此,管理层的发布管理效率不能简单等同于“每月上线次数”或“计划准时率”。发布次数多,可能意味着交付能力强,也可能意味着拆分失当、变更频繁;准时率高,可能源于计划准确,也可能是团队通过压缩测试、推迟非关键事项换来的。单一结果指标容易鼓励错误行为。

我建议将发布管理拆成三类指标:流动效率、发布可靠性、决策与风险控制。三类指标要同时观察,并按业务风险分层。低风险的小版本适合看交付周期和自动化程度;涉及资金、隐私、核心交易或大规模用户的发布,则必须提高对验证覆盖、回滚能力和上线后稳定性的权重。

指标类别 管理层需要回答的问题 适合关注的指标 不宜单独使用的指标
流动效率 需求从确认到可用经历多久,等待卡在哪里? 发布周期、等待时长、计划变更率 发布次数
发布可靠性 上线是否安全,故障影响是否可控? 变更失败率、回滚率、发布后缺陷率 准时率
决策与风险控制 风险是否提前暴露,责任人是否及时决策? 风险关闭率、决策等待时长、回滚演练通过率 审批数量

这三类指标的关系不是“谁高谁好”。更快的周期只有在可靠性没有恶化时才是改进;更严格的风险审查只有在它降低了重大事故或返工,而不是增加无效等待时,才值得保留。管理层应看趋势和组合,而不是拿某个团队的单项数字做简单排名。

上线计划流程与规范:管理层发布管理效率提升关键指标

2. 先定义“发布完成”,再讨论效率提升

不同团队对“上线完成”的理解经常不一致。有人以代码合并为完成,有人以部署到生产为完成,有人要等业务验收、监控稳定并完成用户通知才认可。若口径不统一,管理层看到的准时率、周期和失败率都无法横向比较。

建议将发布拆成至少四个可识别状态:准备中、待发布、发布观察中、已完成。已完成不应只代表部署动作结束,而应满足预先设定的观察条件,例如关键指标稳定、重大问题已关闭或明确转入后续处理。不同业务可以设定不同观察窗,但必须固定口径,并保留例外说明。

  • 准备中:范围、依赖、负责人和验收条件仍在确认。
  • 待发布:必需验证已通过,发布窗口、执行人和回退措施已确定。
  • 发布观察中:生产变更已执行,正在核验服务、业务和用户侧信号。
  • 已完成:观察条件满足,遗留事项已分级并指定责任人与期限。

这个状态定义看似基础,却直接影响管理层能否识别真正的瓶颈。如果大量事项停留在“准备中”,问题更可能出在需求清晰度、依赖协调或资源决策;若主要卡在“待发布”,就应检查发布窗口、环境、审批链和执行容量;若“发布观察中”长期不能关闭,则需要重新设计验收指标和异常处置规则。

3. 管理层真正需要的不是更多审批,而是更早的可决策信息

审批链条长,不等于控制力强。若审批人收到的只是“计划周五上线,请批准”,他既看不到业务价值,也看不到风险暴露和止损方案,最后只能凭经验说“同意”或“再等等”。这不是高质量决策,而是把不确定性留到上线窗口。

发布决策包应当足够短,但必须包含关键输入:变更范围、影响对象、验证结论、未关闭风险、发布负责人、回退触发条件、业务确认人和监控观察期。管理层的职责不是逐项代替专业团队判断技术细节,而是处理跨部门优先级、重大风险接受和资源冲突。

二、背景与真实场景:发布失控通常从“看起来还来得及”开始

1. 一张日期表掩盖不了依赖关系

在中大型组织里,一个版本往往同时牵涉产品、研发、测试、运维、安全、客服和业务负责人。每个团队都可能完成自己的任务,但整体仍无法按计划上线:接口依赖尚未稳定,数据迁移没有演练,业务验收人临时出差,变更窗口又与其他系统冲突。

这类延期常被总结为“沟通不足”,但真正的管理问题是依赖没有显性化。日期表记录“谁在什么时候做什么”,却未必记录“谁必须先交付什么,后续任务才能启动”。没有前置条件和阻塞责任人的计划,只能在风险已经影响日期后才发出警报。

我建议将每个关键里程碑同时写成“完成定义”和“退出条件”。例如,“测试完成”不能只填一个日期,而要说明哪些核心场景通过、未通过项如何处置、测试环境与生产差异是否评估、谁接受剩余风险。这样管理者才能区分计划延期与质量门槛未满足,而不是把二者混成一个红色状态。

上线计划流程与规范:管理层发布管理效率提升关键指标

2. 同一份计划在不同规模组织里承担不同功能

小团队可以依靠高频沟通快速补缺,发布计划主要用于同步与提醒;组织规模上升后,跨团队依赖和决策链变长,计划必须成为协作契约。它要明确任务边界、责任归属、时间承诺和异常升级路径,否则团队数量越多,信息越容易在口头传递中变形。

对于 100 人以上、业务线较多的组织,发布管理往往还要解决“局部最优与整体风险”的冲突。一个团队可能希望按时交付功能,另一个团队却需要冻结接口;业务部门希望在营销活动前上线,安全团队则要求完成评估。此时发布计划不仅是项目经理的工具,也是管理层做组合决策的依据。

如果组织已使用 PingCode 等项目管理平台,适合把需求、缺陷、里程碑、发布批次和责任人关联起来,减少重复录入与状态口径不一致。工具能帮助汇总进度、暴露依赖和沉淀变更记录,但不能替管理层决定风险是否可接受,也不能自动补齐模糊的验收标准。先定义治理规则,再配置工具,通常比先搭一套复杂流程更有效。

3. 发布节奏的改变会重新分配风险,而不是消灭风险

高频小批次发布可以减少单次变更范围,缩短反馈周期;但如果自动化测试不足、监控不及时,发布次数增加也可能让故障暴露频率上升。低频大版本便于集中组织验收,却可能积累更多变更、提高回归测试负担,并让问题定位变得困难。

因此,不存在适用于所有组织的“最佳发布频率”。我更关心每次发布的变更规模、风险等级、验证能力和故障恢复时间。对成熟服务而言,拆小发布通常有价值;对高度耦合、数据迁移复杂或依赖窗口稀缺的系统,盲目追求高频可能把协调成本推给一线团队。

三、常见误区:看上去在管效率,实际上在制造失真

1. 用准时率替代发布质量

准时率是有用指标,但它只回答“是否按承诺日期完成”,不回答“上线是否安全”“业务是否得到价值”。如果把准时率直接用于团队考核,团队可能倾向于把日期报得宽松、把困难事项从发布范围中移出,甚至在质量门槛未达标时勉强上线。

更稳妥的做法是把准时率与范围变更率、发布后缺陷率、回滚率共同观察。计划延期也应区分原因:需求变化、外部依赖、风险拦截、资源冲突和估算偏差,不同原因需要不同管理动作。延期本身不是失败;未提前暴露、反复发生且没有改进,才是管理信号。

2. 把审批次数当成风险控制

多一道审批并不自动增加安全性。如果每个版本都经过同一批人、检查同一份材料,低风险变更也被高风险流程拖慢,审批就会变成排队,而不是控制。真正有效的门禁应当根据风险分层,并让审批人看到与其职责相关的信息。

例如,涉及数据库结构变化、权限调整、资金链路或个人信息处理的变更,应增加相应专业审查;纯文案修正、无状态配置调整等低风险事项,可以使用预先批准的标准流程。分层的目标不是放松控制,而是把稀缺的专家注意力集中到后果更严重的变更上。

3. 以“没有事故”证明流程有效

短期内没有事故,可能是系统稳定,也可能只是风险尚未触发。若团队没有记录未遂事件、回退演练、监控盲区和临时绕行操作,组织会误把运气当能力。管理层应关注领先指标,例如关键依赖确认率、回退演练通过率、变更前风险关闭率,而不是等事故发生后才判断流程是否有效。

需要注意,领先指标也可能被“做数据”污染。例如,风险关闭率很高,但关闭标准只是把事项改成“接受”,不代表风险真的降低。指标必须配有定义、证据和抽样检查,否则数字会变得好看,却越来越不可信。

4. 把工具上线当成流程上线

项目管理平台可以统一状态、关联工作项、提醒责任人和形成审计记录,但如果团队对“完成”“阻塞”“风险已接受”各有定义,工具只会更快地汇总不一致。上线工具后,字段越多不一定越规范;填报负担上升,反而会诱发复制粘贴和虚假更新。

以 PingCode 为例,组织可以围绕需求、任务、缺陷、版本和发布状态建立关联视图,让管理层从同一套信息中查看范围与进度。实施时应先选取一条业务链路试点,确认哪些字段会影响决策,再逐步扩展。不要一开始就把所有部门的审批和表单全部搬进系统。

四、专业判断逻辑:用风险、价值、可恢复性决定计划严密程度

1. 先做风险分层,不要给每次发布同样的流程重量

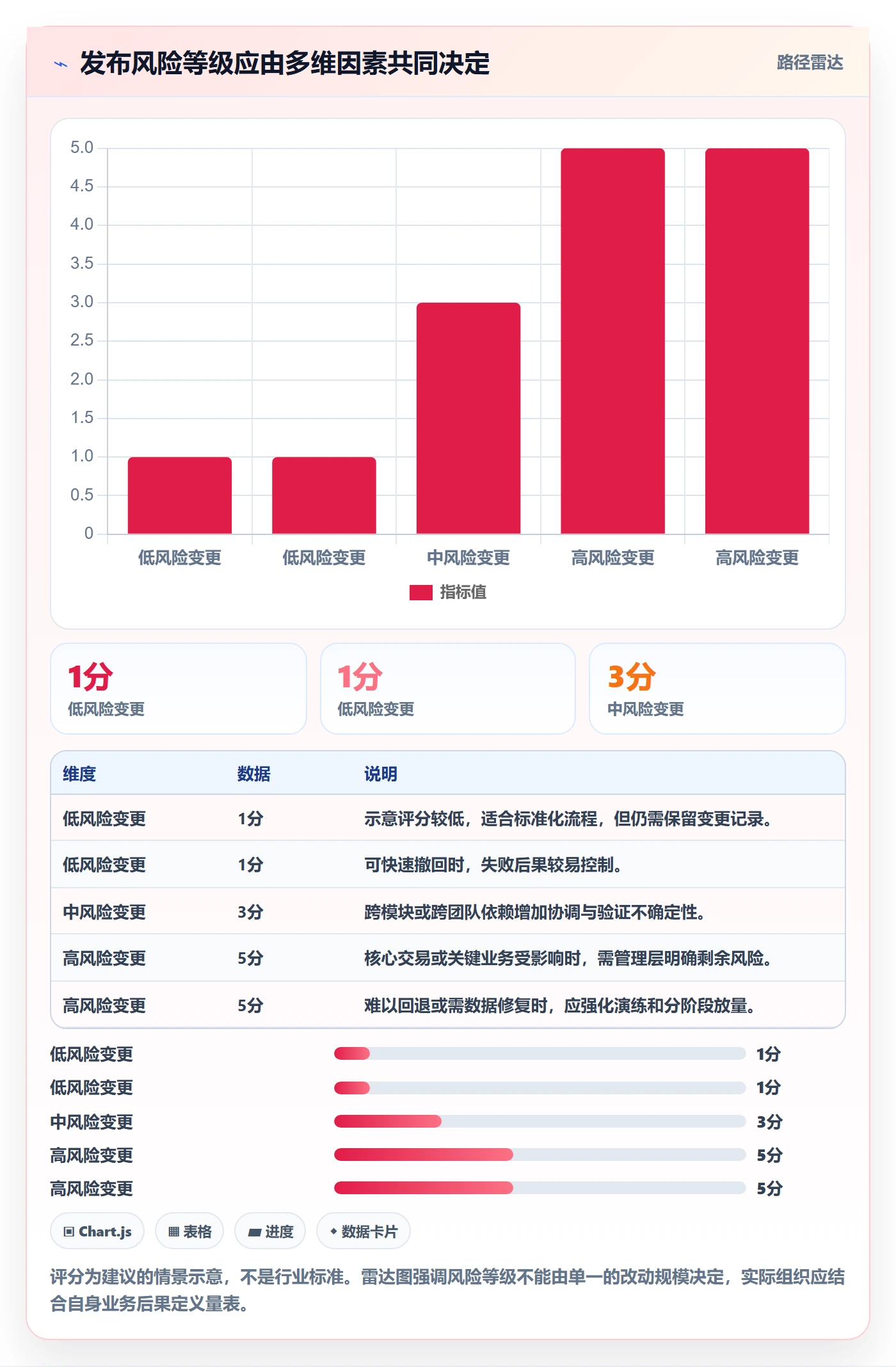

我通常建议从影响范围、故障后果、可逆性和不确定性四个维度判断发布等级。影响用户越多、失败后果越重、恢复越困难、未知因素越多,发布门槛就应越严。不要只看代码改动量:几行权限配置也可能影响大量用户,一次复杂重构如果被充分隔离,实际风险未必更高。

风险等级 典型情形 最低管理要求 建议决策方式
低风险 文案、非关键展示调整,影响范围有限且容易撤回 责任人、基本验证、变更记录 授权团队按标准流程发布
中风险 涉及多个模块、外部依赖或部分用户行为变化 明确验收、回退步骤、监控项和业务确认 发布负责人组织跨职能评审
高风险 核心交易、权限、数据迁移、大规模用户或难以回退的变更 专项评估、演练、分阶段放量、应急联系人 由具备授权的管理者接受剩余风险

风险分层要允许升级,不应让团队为了走快速通道而把高风险事项标成低风险。可以要求提出等级的人同时提供判断依据,由发布负责人抽样复核;如果变更范围扩大、依赖变化或验证失败,等级必须重新评估。

上线计划流程与规范:管理层发布管理效率提升关键指标

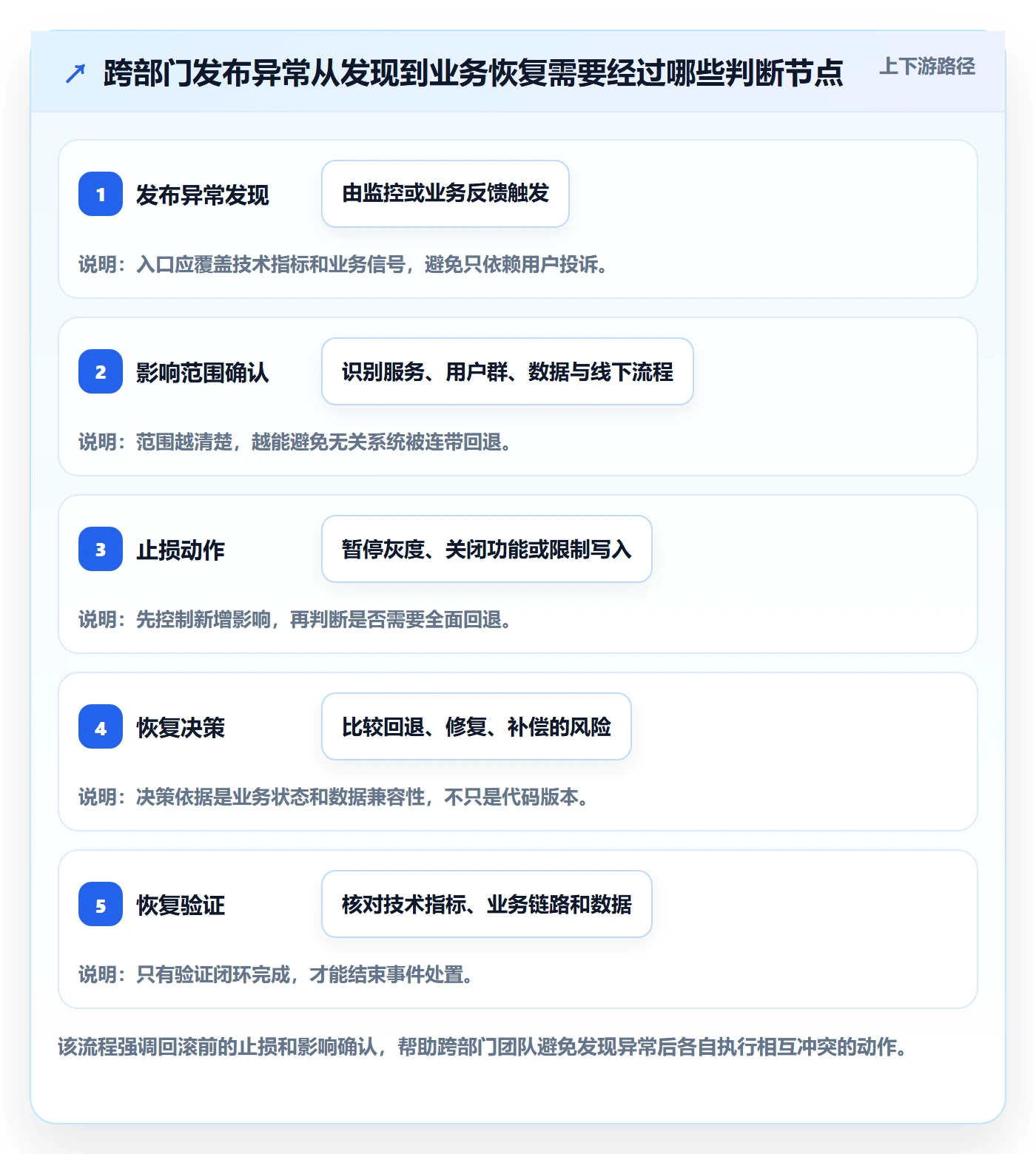

2. 建立“入口,评审,执行,观察,复盘”的闭环

上线计划不是一次性审批文件,而是一条不断更新的证据链。流程至少要覆盖五个阶段,每阶段都有进入条件、责任人和输出物。阶段之间的门槛不宜写成无法核验的口号,例如“充分测试”,而要转化为可检查的场景覆盖、风险确认和执行记录。

  1. 入口登记:明确业务目标、变更范围、价值预期、负责人、目标窗口和依赖团队。
  2. 计划评审:确认范围基线、验收条件、风险等级、验证安排、资源冲突及决策权限。
  3. 上线准备:完成测试、安全与业务验证,确认执行步骤、监控信号、回退条件和联系人。
  4. 发布执行:按窗口记录实际开始与结束时间、执行结果、偏差和临时操作。
  5. 观察复盘:按预设窗口检查业务和技术信号,关闭问题,记录经验并更新规则。

入口阶段尤其值得投入。很多发布问题不是在上线当天突然出现,而是项目最初没有明确范围、目标和验收人。若管理层能在计划评审前识别价值优先级与资源冲突,团队就不必在临近上线时通过临时砍范围来换日期。

3. 定义关键指标时同时写清公式、边界和反作弊检查

指标名称相同,不代表统计口径相同。周期可以从需求提出开始,也可以从范围冻结开始;变更失败可以统计回滚,也可以纳入紧急修复和服务影响。每个指标至少要写清计算公式、适用范围、数据来源、统计周期、排除规则和责任人。

指标 建议口径 常见误读 校验方式
计划准时率 按承诺窗口完成的发布数 ÷ 到期发布数 把延期事项改日期后再统计,掩盖计划变化 保留初始承诺日期与变更原因
变更失败率 导致回滚、紧急修复或显著服务影响的变更数 ÷ 生产变更数 只统计完整回滚,漏掉紧急补丁和业务降级 关联事故、缺陷和回退记录抽样核验
发布周期 范围冻结至生产可用的时间中位数 用平均值掩盖少数极长等待 同时查看中位数、分位数和阻塞时长
风险按期关闭率 在计划评审规定期限内关闭或正式接受的风险数 ÷ 到期风险数 把“接受风险”当成风险消失 区分风险降低、风险接受与延期处理

对管理层而言,中位数通常比平均数更能描述典型发布周期;但分布尾部同样重要。若多数事项很快完成,少数关键发布却长期阻塞,平均值可能掩盖真实瓶颈。建议定期查看中位数与较高分位数,并把等待时间拆分到需求澄清、依赖协调、测试环境、审批和发布窗口等环节。

4. 用门禁控制风险,用例外流程保留业务弹性

流程要有明确的“不得发布”条件,例如关键验证失败、回退方案不可执行、重大安全风险无人接受或生产监控不可用。同时也要规定紧急变更的例外路径:谁可以批准、最低验证项是什么、如何记录、何时补齐复盘。没有例外机制,紧急事项会绕开流程;例外机制过宽,又会把常规发布变成紧急发布。

一个成熟的门禁不是把所有事项拦住,而是让风险被正确的人看见,并由有权限的人作出可追溯决定。执行团队负责提供事实与方案,业务负责人判断业务影响,技术或风险职能评估控制措施,管理层负责处理跨部门冲突与剩余风险接受。

五、案例与数据观察:用一个情景模拟看指标如何改变决策

1. 案例背景:延期并非唯一问题,临时变更才是预警信号

以下是一个为说明指标设计而构造的情景模拟,并非真实客户案例,也不代表行业均值。某中大型业务组织每月有多个系统共同发布,管理层发现计划准时率尚可,但上线前一周仍频繁增加需求,测试窗口被压缩,发布后又出现临时修复。团队最初把问题归因于估算不准,进一步拆分数据后,发现更大的问题是范围冻结失效和跨团队依赖暴露过晚。

组织先试行三个改动:评审时锁定本批次范围;新增需求必须记录影响并决定替换、延期或单独发布;关键依赖必须有明确责任人和最晚确认时间。另将发布观察期设为业务风险驱动,而非所有系统一律采用同一时长。工具侧用项目管理平台关联需求、缺陷、发布批次和责任人,避免多个表格分别维护。

下表中的前后数字均为情景模拟,用来展示评估方法,而不是证明某项措施必然带来相同改善。实际应用时,应使用本组织连续数个周期的数据,并控制发布类型、系统风险和统计口径的一致性。

观察维度 试行前情景值 试行后情景值 管理解释
范围冻结后新增需求占比 28% 12% 需求插入减少,需继续检查是否发生隐性范围转移
关键依赖按期确认率 64% 86% 依赖更早显性化,有利于提前调整顺序与资源
发布后七日内紧急修复率 15% 9% 质量风险有所下降,但仍要结合变更失败率判断

2. 先看过程指标,才能知道结果为什么变化

如果只看到紧急修复率下降,管理层无法判断是范围管理改善、测试投入增加,还是恰好发布难度降低。过程指标的价值,是解释结果变化的机制。范围冻结后新增需求占比下降,意味着团队更少在验证阶段引入新变量;依赖按期确认率提高,则减少了临近窗口才发现无法交付的情况。

但过程指标也不应被孤立解读。新增需求占比降低,可能是需求治理有效,也可能是团队把合理改进全部推迟;依赖确认率上升,可能是责任明确,也可能只是将状态提前标成“已确认”。管理者需要抽样检查变更记录和依赖交付证据,确认指标变化确实反映行为改善。

上线计划流程与规范:管理层发布管理效率提升关键指标

3. 再看成本和风险,确认效率提升不是转移负担

发布管理改进可能把工作从上线后转移到上线前,也可能增加文档和协调成本。若前期准备时间增加,但回滚、紧急修复和夜间处理显著减少,整体可能更经济;若准备材料不断膨胀,而风险与返工没有下降,流程就需要瘦身。

应把成本拆成至少四类:计划与评审投入、验证与演练投入、上线执行投入、上线后故障处置投入。相比只看发布周期,这种拆分更能说明改进是否产生净收益。复杂系统的前置检查可能使周期略长,却降低重大事故概率;不能因为单个周期变长,就立即认定流程退步。

上线计划流程与规范:管理层发布管理效率提升关键指标

4. 以“决策等待时间”区分流程瓶颈与执行瓶颈

发布计划延期时,管理层常问“谁还没完成”,但更有价值的问题是“当前事项在等待什么决定”。如果工作项已经具备资料,却因资源冲突、风险接受或业务优先级无人拍板而停滞,问题不是执行速度,而是决策机制。反过来,如果决策及时,任务仍因返工和验证不足延期,就应检查执行流程与能力配置。

建议对阻塞时间进行分类记录:等待需求确认、等待外部依赖、等待资源、等待审批、等待环境、等待业务验收。每月选取耗时最长的几类进行根因复盘,不必把所有等待都归咎于某个团队。管理层最重要的改进动作,通常是减少需要高层反复介入的低质量决策,而不是增加汇报频率。

六、执行规范:把计划、发布和复盘落到可操作细节

1. 发布计划模板应围绕决策,而非堆字段

一份有效的发布计划不需要几十个必填项。字段是否保留,取决于它是否支持决策、执行、审计或复盘。建议模板包含以下内容,并按风险等级调整细节深度。

  • 基本信息:发布名称、系统或业务范围、计划窗口、发布负责人、业务负责人。
  • 目标与范围:本次解决的问题、纳入事项、明确排除事项、范围冻结时间。
  • 依赖与影响:上下游系统、接口或数据依赖、受影响用户和业务流程。
  • 验证结论:核心场景、测试结果、未关闭缺陷、验收责任人和证据链接。
  • 风险与控制:风险等级、关键风险、缓解措施、剩余风险接受人。
  • 执行与止损:执行顺序、监控信号、回退触发条件、回退责任人和联系人。
  • 发布后观察:观察期限、业务指标、技术指标、关闭条件和复盘安排。

要避免模板“看起来完整、使用时没人读”。对低风险发布,可以使用简版字段,并引用标准操作;对高风险发布,增加数据恢复验证、分阶段放量、应急演练和管理者确认。模板应通过实际发布复盘持续删改,而不是由管理部门一次性设计后多年不动。

2. 设定明确的冻结点与变更规则

冻结点不是禁止变化,而是让变化有代价、有决策、有记录。冻结后出现新增需求时,团队至少要回答:新增价值是否高于当前范围、是否挤占验证时间、是否引入新的依赖、由谁批准调整。常见处理方式有三种:替换同等规模事项、拆分到后续批次、作为独立紧急发布。

在计划评审时就应约定,哪些变化可以由发布负责人批准,哪些变化必须重新进行风险评估,哪些变化意味着原发布结论失效。这样既避免任何小改动都重新走完整审批,也防止影响关键业务的变更被当作普通补充。

3. 建立发布窗口,但避免窗口成为排队借口

固定发布窗口有助于协调运维资源、客服通知和业务验证,但窗口本身不是效率。若团队必须等两周才有一次窗口,低风险变更的等待时间可能被人为拉长;若窗口安排得过密,环境准备和观察资源又可能不足。窗口频率应根据系统耦合度、业务峰谷、恢复能力与支持资源共同决定。

可以把窗口分成常规窗口和例外窗口。常规窗口服务经过准备的计划发布;例外窗口只用于明确的紧急修复或业务时效要求,并要求记录例外理由和后续复盘。例外不意味着省略必要控制,而是采用与风险匹配的最小控制集合。

4. 发布后观察应同时覆盖技术与业务信号

仅观察服务器和接口是否正常,不足以证明业务发布成功。页面可访问,仍可能出现关键转化下降、订单状态异常、数据对账差异或客服咨询激增。每个发布计划都应提前挑选少数可解释的指标,而不是上线后临时翻看大量仪表盘。

观察指标要具备触发动作:超过阈值由谁判断、是否暂停放量、是否回退、如何通知业务方。没有动作规则的监控只能提供信息,不能构成控制。对渐进式发布,还应明确每个流量阶段的放量条件和停止条件,避免“已经开始放量”变成继续推进的心理压力。

5. 复盘要产出规则变化,而不是责任名单

复盘的目标是减少同类问题再次发生。会议应围绕事实时间线、原计划与实际差异、风险信号为何未被识别、处置是否及时、后续规则如何修改展开。若结论总是“加强沟通”“提高意识”,说明问题还没有被拆解到可执行层面。

一个合格的复盘行动项应有责任人、期限、验证方式和适用范围。例如,将某类数据迁移增加一次恢复演练,并通过后续三次发布核验;而不是笼统要求“以后谨慎发布”。行动项数量也不必多,优先处理重复出现、影响严重且可通过机制降低的原因。

七、不同情况下的行动建议:先解决最贵的等待与最危险的缺口

1. 发布量少、团队规模小:先统一口径和责任

小团队不需要一开始搭建复杂发布委员会。先明确发布负责人、业务验收人、风险判断人和紧急联系人,统一“计划发布”“已上线”“观察完成”的定义。每次发布记录范围、结果和问题,持续一到两个周期后,再看是否确实存在审批瓶颈或依赖问题。

如果发布频率较低,优先补齐回退说明、核心验收和上线后检查。不要为了“规范化”强制引入大量表单和多级审批,因为管理成本可能高于风险收益。可复用的清单比厚重流程更适合刚开始治理的团队。

2. 组织超过百人、跨团队依赖多:先建立统一发布视图

中大型组织的第一步通常不是提高发布速度,而是让依赖、范围和风险在同一视图中可追踪。可以选择一个跨团队项目作为试点,连接需求、任务、缺陷、版本和发布批次,明确哪些状态必须由责任人更新,哪些变化会触发管理提醒。

若使用 PingCode 等项目管理平台,建议先约定数据模型和角色权限,再配置仪表盘与自动通知。仪表盘只展示能触发行动的信息,例如关键依赖逾期、风险项无人处理、发布窗口冲突、范围冻结后新增事项。不要把所有字段都汇总成管理大屏,导致管理层看到很多数字,却无法做出优先级判断。

3. 发布频繁但故障偏多:先改善可观测性与恢复能力

此时不宜继续单纯追求频率。先区分失败来自验证缺口、配置错误、依赖变化、生产环境差异还是回退不可行。针对高频重复问题设置自动化检查,对难以恢复的环节安排演练,确认故障发现到止损的时间是否可接受。

如果组织能做到小批量、可观测、可回退,频繁发布可能有利于缩小故障影响范围;如果发布后无法及时判断影响,也没有可靠止损机制,频率越高未必越安全。优先提升失败可发现、可隔离、可恢复的能力,再逐步调整节奏。

4. 业务时间窗口固定:把资源与验收提前锁定

营销活动、财务结算、监管报送等业务常有明确时间窗口。此类发布应尽早确认业务负责人、数据验证方式、支持团队排班和不发布边界。业务窗口越刚性,越不应把验收和资源安排留到最后一周。

若关键验证未完成,管理层需要明确比较两种风险:错过窗口的业务成本,以及带风险上线的潜在损失。团队应提供影响范围和缓解方案,而不是只给出“必须上线”的结论。必要时可采用功能开关、分群开放或先上线基础能力、后开启业务功能的方式降低不可逆风险。

5. 数据迁移或难以回退的变更:用演练替代口头保证

“有回退方案”不等于“能回退”。数据结构变化、历史数据修复和外部系统状态变更,可能无法通过简单部署回滚恢复。此类发布应在接近真实的环境中演练备份恢复、数据校验和异常中断后的续跑策略,并明确时间上限和数据一致性检查。

如果回退无法保证,就要设计替代止损方案,例如分批迁移、双写校验、功能关闭、只读降级或人工对账。风险接受者必须理解这不是传统意义上的快速回滚,并提前确认故障时的业务处置路径。

八、不同情况下的取舍:没有一种流程能同时做到零等待、零风险

1. 速度与控制的取舍:按后果分层,而不是一味加门禁

增加验证会消耗时间,但降低验证可能提高故障概率。合理选择不是在“快”和“安全”之间做抽象争论,而是看变更后果、发生概率、可逆性和组织恢复能力。低风险事项通过标准化减少等待,高风险事项投入专业评估,通常比所有发布都走同一套重流程更有效。

管理层要接受一个现实:对高后果、低可逆的变更,审慎会带来一定等待;对低后果、高可逆的变更,过度审慎则可能浪费组织注意力。流程优化的目标是把控制放在真正有价值的地方,而不是消灭所有等待。

2. 集中窗口与持续发布的取舍:看协调成本和恢复能力

集中窗口适合跨系统耦合高、业务支持必须集中、发布资源稀缺的环境;持续发布适合自动化水平较高、变更能够独立部署、监控和恢复能力成熟的团队。两种模式都可能有效,也都可能失效:窗口过少导致等待积压,持续发布但缺乏验证则可能频繁制造风险。

组织可以采用混合模式:低风险变更走授权的常规通道,高风险变更进入协调窗口;紧急修复走例外流程,但必须保留事件记录和事后验证。关键是让分类规则清楚,减少临时争论。

3. 标准化与团队自治的取舍:统一最低要求,保留专业空间

标准化能让管理层比较数据、快速识别风险,也能降低新成员理解流程的成本;但所有团队若被要求填写相同字段、执行相同检查,可能忽略技术形态和业务差异。更可行的方式是统一最低控制要求,再允许团队根据风险补充本地规则。

例如,所有发布都记录范围、负责人和结果;高风险变更增加演练和管理确认;低风险团队可用自动化规则替代人工审批。自治不是各自定义指标,标准化也不意味着取消专业判断。

4. 统一工具与局部工具的取舍:优先保证关键数据可追溯

统一平台有利于形成跨项目视图,减少信息分散;但一次性要求所有团队迁移到同一套工具,可能造成大量适配成本。选择时应先检查关键数据能否关联、状态能否追溯、权限能否满足要求、报表口径能否统一,以及团队是否愿意持续维护。

如果短期内无法统一工具,至少要建立稳定的数据交换和唯一标识规则,避免同一发布在多个系统中出现不同名称、日期和状态。工具选择应服务于发布治理目标,而不应由“功能最多”或“页面最复杂”决定。

5. 统一指标与业务差异的取舍:比较机制,不简单比较名次

管理层需要统一指标语言,但不同系统的风险、发布规模和业务窗口并不相同。直接比较各团队的准时率或失败率,容易惩罚承担复杂业务的团队,也可能鼓励团队把高风险事项排除出统计范围。

更适合的做法是统一定义和数据质量要求,按风险等级、系统类型和发布模式分组观察;跨团队比较时关注趋势、异常和改进证据,不直接做简单排名。若确需设定目标,应从组织历史基线和风险承受能力出发,不应照搬未经验证的外部数字。

九、管理层的指标看板与落地节奏

1. 看板控制在能触发决策的范围内

管理层看板建议聚焦六到八项核心信号,避免把团队操作明细全部搬到高层页面。一个实用的组合包括:发布周期中位数、计划变更率、关键依赖按期确认率、变更失败率、发布后缺陷率、风险按期关闭率、决策等待时长和回退演练通过率。

每项指标旁边都应显示统计窗口、样本量和趋势方向。样本量过小时,百分比会剧烈波动,管理层不应据此判断团队能力。对于少量高风险发布,可同时展示具体案例和风险说明,而不是把所有情况压成一个平均数。

上线计划流程与规范:管理层发布管理效率提升关键指标

2. 用三个月试点验证规则,再决定是否扩大

发布治理可以采用分阶段推进。第一个月先统一口径、采集基线、识别主要等待来源,不急于设硬目标;第二个月在一个跨团队发布链路试行范围冻结、风险分层和决策包;第三个月复盘指标变化、团队负担和失败案例,决定哪些做法扩展、哪些规则删减。

试点要设定退出条件。若数据质量不足,先修正采集方式;若流程增加了等待却没有降低风险,重新评估门禁;若一个团队有效、另一团队无效,检查适用边界,而不是简单要求所有人照搬。试点的价值是降低制度性误判的成本。

3. 用例外和反例检验制度是否健康

每月复盘时,除了看符合流程的发布,也要检查被延期、取消、紧急放行和中途回退的事项。这些例外最能暴露规则的边界:紧急流程是否被滥用,延期是否及时,门禁是否拦住了真实风险,管理层是否在关键时刻及时决策。

制度健康的标志不是所有发布都顺利,也不是所有指标都持续变好,而是风险能被提前看见、偏差能被解释、例外能被追溯、规则能根据证据调整。若团队只敢报绿灯,说明评价机制可能比发布问题本身更需要修正。

十、结语:效率提升不在于把发布表填得更满

1. 先把三件事做对,再扩大流程

上线计划流程的价值,不是让每个人多填一张表,而是让组织更早知道:本次发布的价值是什么、最大的风险在哪里、出现偏差由谁决策。管理层要同时看周期、可靠性和决策质量,避免用准时率、发布次数或审批数量替代真正的管理判断。

如果现在就要开始,我建议先做三件事:统一发布完成和失败的定义;选取一个跨团队链路采集依赖、等待和变更数据;根据影响范围与可逆性建立风险分层。三件事稳定之后,再考虑平台集成、自动化门禁和组织级指标目标。

2. 下一步行动:用一次复盘找出最该改变的环节

选择最近一次延期、回滚或紧急修复的发布,按时间线还原范围变化、依赖确认、风险评审、执行和观察过程。不要先问“谁做得不好”,先问“哪个信号本来可以更早出现,什么决策当时缺少信息,哪项规则能让同类问题更容易被发现”。

真正提升发布管理效率的关键,不是让每次上线都更快,而是让低风险事项少排队,让高风险事项不靠运气,让每一次偏差都能反过来改进计划。当计划成为可验证的决策链,而不是静态日期表,管理层才能在速度、质量和风险之间做出有依据的取舍。

常见问题解答(FAQ)

1. 上线计划流程应包含哪些关键环节?

我正在梳理团队的上线流程,发现大家对“计划完成”理解不一样:有人只登记发布时间,有人还会跟进测试和回滚。我想知道一份真正能减少临时救火的上线计划,至少要覆盖哪些环节?

建议把流程拆成需求确认、风险评估、发布准备、上线审批、执行验证和复盘六个环节,并为每一步指定负责人、截止时间和可验证的完成条件。例如,“测试完成”应明确测试范围、阻塞缺陷数量和验收人,而不是只填一个勾。对于涉及多个团队的发布,还应记录依赖事项、变更窗口、回滚条件和通知对象。

管理者判断流程是否有效,重点不在表单字段有多少,而在出现延期或故障时,能否快速查清责任、影响和下一步动作。

2. 管理层用哪些指标判断发布管理效率是否提升?

我想向管理层汇报上线管理效果,但只统计每月发布次数,感觉无法说明流程到底有没有变好。除了发布数量,我还应该看哪些指标,才能区分效率提升和单纯加快发布节奏?

建议同时观察交付速度、计划可靠性和发布质量。可采用按计划时间完成率、从发布申请到实际上线的中位时长、延期率、上线后故障率和回滚率;例如连续观察8周,如果按计划完成率从70%升至85%,同时回滚率没有上升,才更能说明效率改善没有以稳定性为代价。

指标口径要固定:延期应按原定发布日期计算,临时改期也要保留原因,不能通过反复修改计划日期“优化”数据。发布次数适合作为规模背景,不宜单独作为管理成效指标。

3. 上线计划经常延期,应该先改流程还是先追责?

我发现团队的上线计划每周都会延期,有时是测试资源不足,有时是外部依赖没准备好。管理者应该先要求负责人承担结果,还是先检查计划和流程本身是否存在问题?

先分析延期原因,再决定是修流程、调资源还是处理执行问题。把最近10至20次延期按需求变更、依赖未就绪、测试缺陷、审批等待和资源冲突分类;如果多数延期集中在某一类,例如依赖未就绪占一半,就应在计划阶段增加依赖确认关口,而不是笼统要求团队“提高责任心”。

若条件已明确、资源已到位,仍反复未按约执行,再针对具体责任和纠正措施处理。区分系统性原因与个体执行问题,能避免问责掩盖流程缺陷。

4. 如何制定既规范又不过度繁琐的上线审批规则?

我担心审批太少会漏掉高风险变更,审批太多又会让低风险发布排队等待。团队规模不大时,怎样设置分级规则,既保留必要控制,又不把每次小改动都变成一次会议?

按风险分级通常比所有发布采用同一套审批更有效。可以依据影响范围、数据变更、外部依赖和回滚难度划分风险等级:低风险且可快速回滚的变更采用负责人确认与自动化检查;涉及核心业务、数据迁移或难以回滚的变更,再要求业务、测试和运维等相关角色共同评审。

试运行一个月,记录各等级的审批等待时长、遗漏风险和故障情况,再调整门槛。规则是否合适,要看它能否把审查精力集中在高影响发布上,而不是看审批层级是否齐全。

核心关键词

读者评论

王
王书瑶

我们团队以前把“部署完成”当作上线结束,结果监控异常和业务反馈总是滞后。后来增加观察窗口和明确关闭条件,确实更容易分清发布问题与后续需求,建议同时规定异常由谁判定。

邱
邱梦琪

风险分层在实际执行中比较有用,但最难的是判断标准一致。不同负责人对“可回退”和“影响范围”的理解差异很大,最好配几个真实案例,并定期抽查低风险事项,避免为了省流程而降级。

郑
郑安琪

文中提到不要只看准时率,我比较认同。我们曾通过拆分范围提高准时率,发布后却增加了补丁次数。现在会同时看变更失败率、回滚耗时和上线后一周缺陷,数据更能反映真实效率。

文章包含AI辅助创作:上线计划流程与规范:管理层发布管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/523011
