灰度发布最常见的失败,不是“流量放得太快”,而是团队把“逐步扩大用户范围”误当成完整的发布管理制度:没有明确谁能继续放量、什么信号必须暂停、回滚由谁拍板,最后一个看似平稳的百分之五流量发布,仍可能演变成跨部门的责任争议。管理层真正需要设计的,不是一张发布审批表,而是一套能在正常、异常和信息不完整时都能运转的决策机制。
一、先讲核心结论:灰度发布制度管的是决策权,不只是发布顺序
1. 管理层要先回答四个问题
我设计灰度发布制度时,通常先把技术方案放到一边,要求管理团队明确四件事:谁对业务结果负责,谁有权扩大灰度,达到什么条件必须暂停,发生事故时由谁决定回滚。四个问题没有答案,所谓“分阶段发布”只是操作习惯,并不构成可执行的管理制度。
尤其要区分“执行权”和“决策权”。发布工程师可以按照预案调节流量,但扩大影响范围、接受已知风险、延迟回滚这类决定,可能涉及业务负责人、技术负责人和风险责任人。制度不应要求所有人对每一步都审批,而要把不同风险等级对应的权限提前写清楚。
我的判断是:灰度发布的成熟度,不看阶段数,看异常出现后团队能否在约定时间内作出一致动作。如果一场发布需要临时拉群找领导、反复确认谁有权停,增加灰度批次并不会让它更安全。
2. 制度设计的最小闭环
一套可落地的制度至少包含发布分级、准入条件、流量策略、观测指标、放量门槛、暂停与回滚规则、授权矩阵、留痕要求和复盘机制。它们不是并列的文档栏目,而是一条决策链:先判断发布风险,再确认能否开始,之后依据实时信号决定继续、停止或回退,最终把结果反馈到下一次发布。
| 制度环节 | 管理层要定的规则 | 发布团队要提供的证据 | 缺失时的典型后果 |
|---|---|---|---|
| 风险分级 | 哪些变更属于低、中、高风险 | 影响范围、依赖项、数据变更说明 | 所有发布套用同一审批强度 |
| 准入检查 | 哪些条件不满足时不得开始 | 测试结果、监控面板、回滚演练记录 | 把未准备好的系统推入灰度 |
| 扩大权限 | 谁可以在什么条件下放量 | 当前指标与对照组比较、观察时长 | 口头催促替代正式判断 |
| 停止与回滚 | 触发阈值、决策人、执行时限 | 告警、错误率、业务影响证据 | 异常发生后仍等待多方确认 |
| 复盘改进 | 哪些问题必须进入改进闭环 | 时间线、影响面、措施责任人 | 复盘写完即结束,重复踩坑 |
3. 不要把“有灰度”当成安全证明
灰度只能缩小某些类型故障的影响范围,不能自动避免数据损坏、权限越界、跨服务兼容问题或错误配置全量生效。若灰度流量与全量用户共享同一数据库写路径,一次有缺陷的迁移仍可能影响所有用户;若抽样人群不覆盖关键地区、设备或客户类型,低比例流量也可能恰好漏掉高风险场景。
因此,管理制度应把灰度定位为风险探测与影响控制手段,而不是质量保证的替代品。代码评审、自动化测试、容量验证、数据备份和应急预案仍然是必要前置条件。

二、背景和真实场景:灰度发布为什么会变成管理问题
1. 发布链条跨团队,风险却常被压缩成一个按钮
在组织规模较小、服务边界清楚时,发布负责人可能同时了解代码、用户和监控。但进入多团队协作后,一个发布可能同时涉及客户端、服务端、数据平台、客服、销售和合规。每一方掌握的信息不同:技术团队知道错误率,业务团队知道重点客户活动,客服团队知道用户投诉,管理层则要评估停发对经营计划的影响。
问题在于,许多制度仍把发布写成“提交申请,审批,执行”。这能证明流程走过,却不能回答异常时如何处理。审批人可能在上线前看过方案,但发布时并未在线;执行人可能看到指标异常,却不知道自己是否有权中止;业务负责人可能知道客户风险,却不清楚回滚会不会造成数据不一致。
2. 发布窗口的压力会扭曲判断
发布通常和商业活动、合同承诺、版本节奏或外部依赖绑定。越接近窗口,团队越容易把“按期上线”当成唯一目标。此时,灰度可能从风险验证变成流程装饰:先放一小部分流量,观察几分钟,未收到投诉就继续扩大。
短时间没有投诉并不等于没有问题。投诉有延迟,业务指标也可能存在自然波动;而用户访问量、设备类型和地域分布并不均匀。管理层需要把“观察多久”和“观察什么”写成规则,而不是依赖发布当晚最忙的人临场判断。
3. 组织越大,发布制度越需要按风险分层
面向中大型企业、拥有 100 人以上协作团队的组织,发布流程通常会经过多个职责边界。此时统一地要求“所有发布走同一审批链”看似公平,实际往往导致低风险变更排队、高风险变更又没有得到足够关注。制度应按影响范围、可逆性、数据风险和业务敏感度分类,而不是只按团队级别或变更名称分类。
例如,界面文案调整与订单状态机改造都可能被标记为“功能发布”,但前者通常容易回退,后者可能影响资金、库存和后续结算。管理层要根据风险特征匹配不同的观察时长、授权层级和证据要求。
4. 适合把流程和责任放进同一协作空间
当需求、缺陷、变更、负责人和复盘记录散落在不同表格、即时消息和邮件中,发布时就很难快速还原“这次变更改了什么、谁确认过什么、目前有哪些未关闭风险”。对中大型团队来说,可以用某项目管理平台承载发布任务、责任人、依赖关系、检查项和复盘行动,并把监控链接、变更记录等证据关联起来。
例如,在 PingCode 这类面向中大型企业及 100 人以上组织的协作场景中,管理重点不应只是把审批流搬进系统,而应将需求、研发任务、缺陷、版本与发布事项建立关联。系统能帮助团队留痕和追踪,但阈值怎么设、谁有权回滚、什么风险可接受,仍需组织自行定义。

三、常见误区:看起来有流程,关键时刻却不管用
1. 误区一:把灰度比例当成风险等级
“先放百分之一,再放百分之十”听起来有控制感,但比例本身不能说明实际暴露人数。一个低频后台功能的百分之十流量,可能只有几十次请求;一个高频核心接口的百分之一,也可能在几分钟内覆盖大量用户。制度要记录流量口径、绝对样本量和关键用户覆盖,而不是只记录百分比。
还要关注分流是否稳定。若用户每次请求都可能命中不同版本,跨页面或跨交易流程的行为会被拆散,故障更难复现。对需要状态一致性的场景,应考虑按用户、租户或业务实体固定分组,并验证分组逻辑本身不会引入偏差。
2. 误区二:把“监控没报警”当成“业务没受损”
系统指标正常,不代表用户任务完成率正常。支付、下单、登录、审批等关键链路可能出现局部失败,但总体错误率仍低于通用告警阈值。反过来,业务转化暂时下降也可能由促销结束、流量结构变化或外部依赖波动造成,不能看到单一指标变化就立即把问题归因于新版本。
因此,灰度指标至少要分为技术健康指标、业务结果指标和体验信号三组,并设置对照方式。没有对照组时,团队应明确采用基线窗口、历史同期或受影响人群比较,避免只凭“感觉比刚才差”作决定。
3. 误区三:回滚按钮存在,就认为回滚可用
代码回退不一定能撤销数据库写入、消息消费、外部通知或用户已完成的交易。若新版本改变了数据结构,旧版本可能无法读取新数据;若开关只关闭前端入口,后台任务仍在持续写入,表面回滚实际上没有止损。
制度要求的不是“有回滚方案”一句话,而是把回退范围、执行步骤、预计耗时、数据补偿方式和验证方式写清楚。高风险发布还应在上线前验证回滚路径,至少确认执行人、权限、依赖和恢复后检查项。
4. 误区四:用审批人数替代风险控制
多一个审批人不一定多一层安全。如果审批人没有独立证据,只是在流程里点通过,增加的只是等待时间。真正有效的审批应有明确职责:有人核验变更范围,有人确认业务影响,有人确认应急准备;低风险变更则可以授权给团队按规则自助执行。
管理层应关注审批是否改变了决策质量,而不是审批节点数量。若一个发布从申请到放行经过六个节点,但所有人看到的是同一段描述,流程复杂度高,信息质量却没有提升。
5. 误区五:观察时间统一,追求流程整齐

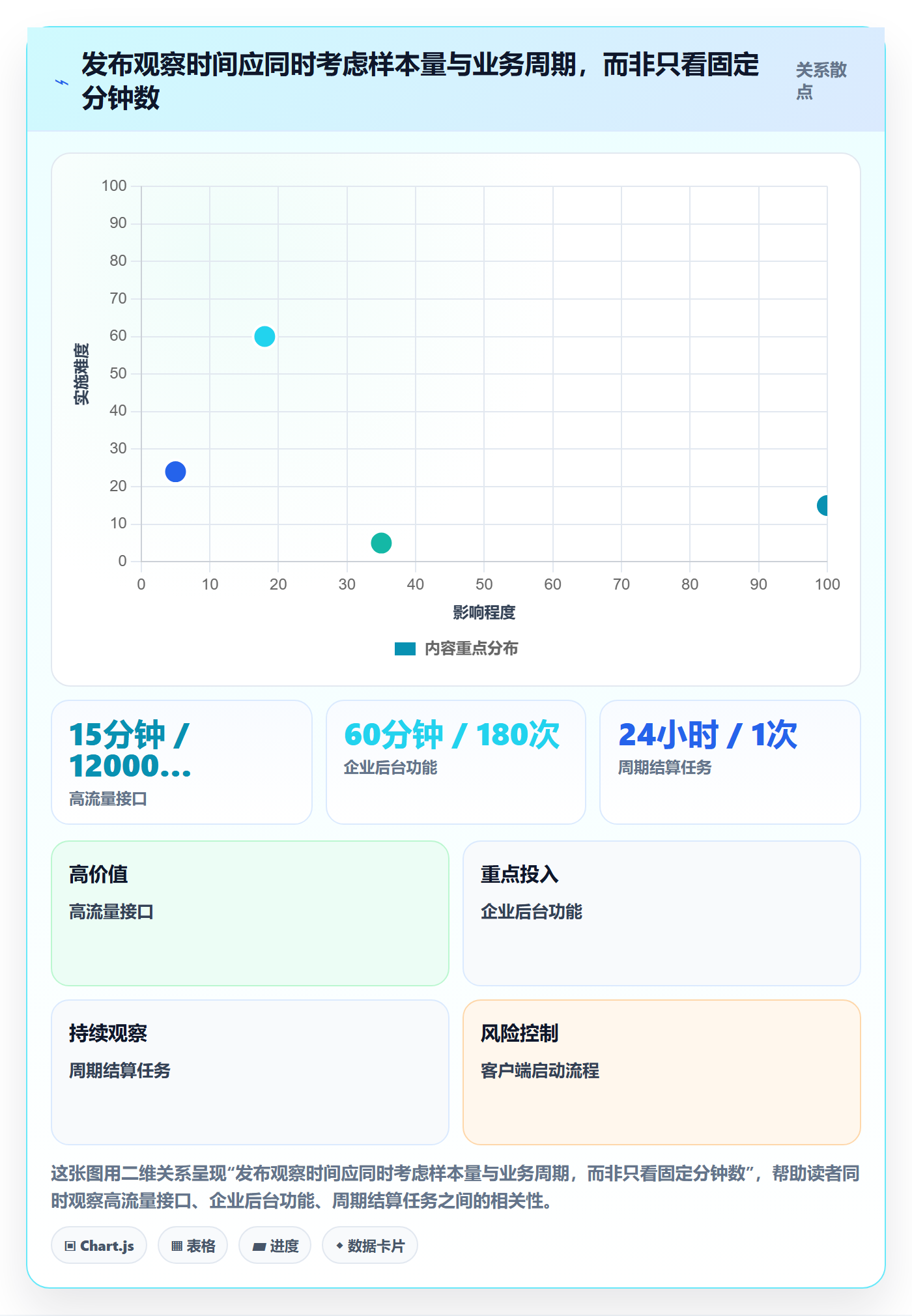

统一观察十五分钟容易管理,却不一定科学。对流量稀疏的企业后台,十五分钟可能没有足够样本;对高频交易链路,几分钟内就可能积累大量请求;对需要跨日结算或周期性任务的功能,短时间观察更无法覆盖关键行为。
观察时长应由风险、流量、业务周期和指标响应延迟共同决定。制度可以给出默认建议,但发布负责人必须记录为何适用或为何需要延长,不应把默认值当作所有场景的安全证明。

四、专业判断逻辑:把风险变成可以执行的门槛
1. 先做风险分级,不要从审批流程开始

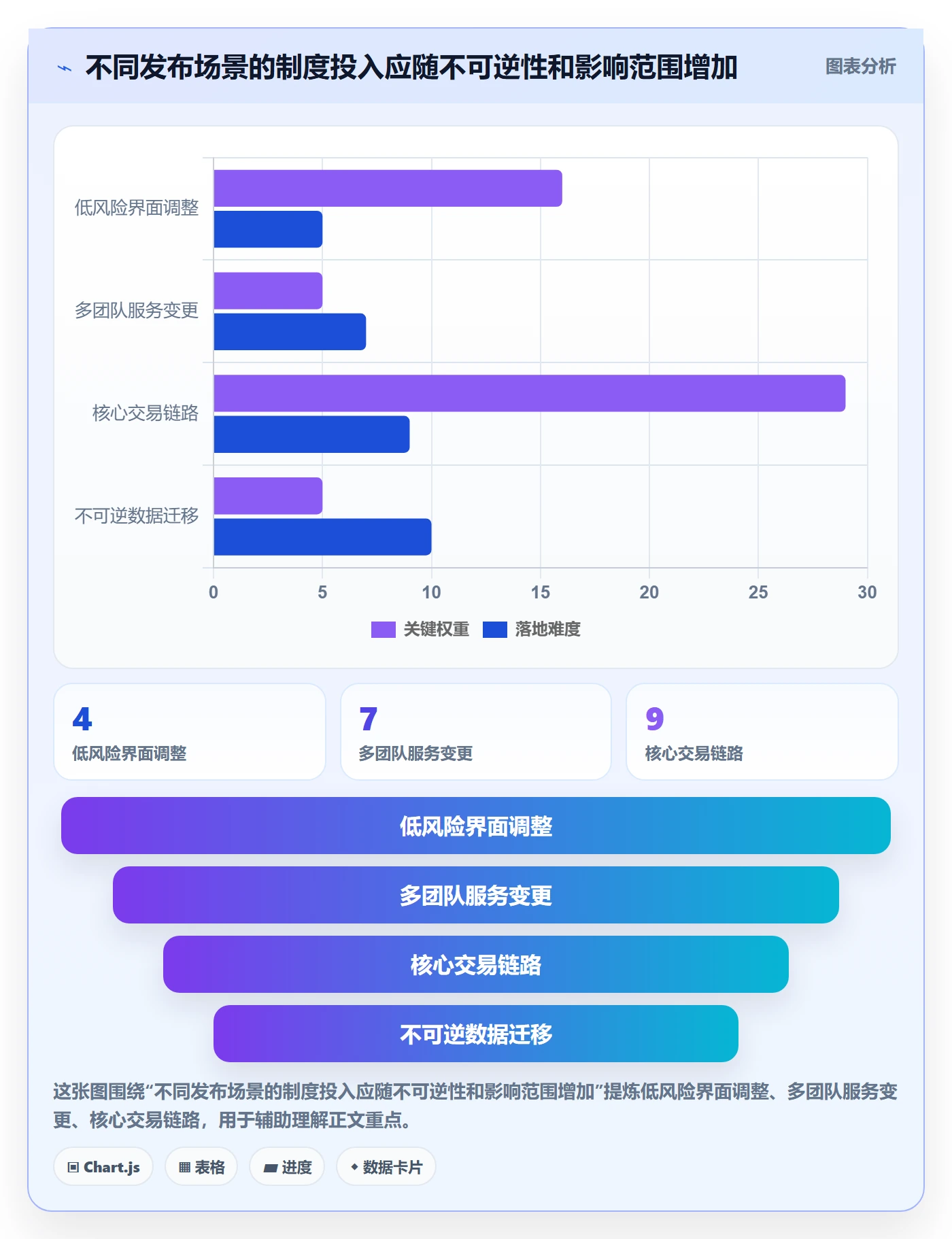

我建议用四个维度初步评估每次变更:影响范围、可逆性、数据与安全敏感度、依赖复杂度。每项采用低、中、高三级即可,先保证团队能够稳定判断,不必一开始就设计精密评分模型。
| 风险维度 | 低 | 中 | 高 | 对应管理关注点 |
|---|---|---|---|---|
| 影响范围 | 单一内部团队 | 部分客户或业务线 | 全体客户或核心业务 | 初始覆盖比例与升级通知范围 |
| 可逆性 | 开关关闭即可恢复 | 需回退版本并验证 | 涉及不可逆数据或外部动作 | 回滚演练、补偿方案与授权级别 |
| 数据与安全敏感度 | 无敏感数据变化 | 访问规则或字段变化 | 权限、资金、隐私或关键数据变化 | 安全审查、审计留痕与双人复核 |
| 依赖复杂度 | 单服务、依赖稳定 | 多个服务协同 | 跨系统或外部供应方依赖 | 联动窗口、依赖方确认与故障隔离 |
分级不应机械相加。一次涉及敏感数据的变更,即使影响人数不多,也可能因后果严重而进入高风险等级。制度可以约定“任一维度达到高风险即按高风险管理”,再由技术和业务责任人共同确认是否存在例外。
2. 设计准入门槛:证明系统能发现问题,也能止损
开始灰度前,发布负责人应提供足够证据,证明变更可观察、可控制、可停止。这里的“可观察”意味着关键指标能按版本或人群区分;“可控制”意味着能限制覆盖范围;“可停止”意味着有经验证的禁用、回退或补偿路径。
- 变更范围明确:说明改动的服务、配置、数据结构、依赖方和用户路径。
- 测试证据可追溯:列明关键测试通过情况、未覆盖场景和已知限制。
- 监控面板已验证:确认指标能区分灰度组与对照组,告警联系人可响应。
- 回滚或止损方案已确认:写明执行人、预计时间、验证步骤和数据处理边界。
- 业务准备已就绪:涉及用户沟通、客服支持、运营配置或外部合作方时,应完成对应准备。
3. 设计放量门槛:用“连续通过”替代“看一眼正常”
放量条件要避免只看单点值。比如错误率低于阈值,但请求量很小,统计意义有限;平均延迟正常,但长尾延迟明显恶化,也可能伤害部分用户。更可靠的判断要结合绝对阈值、与基线的变化、样本量、观察时长和关键人群表现。

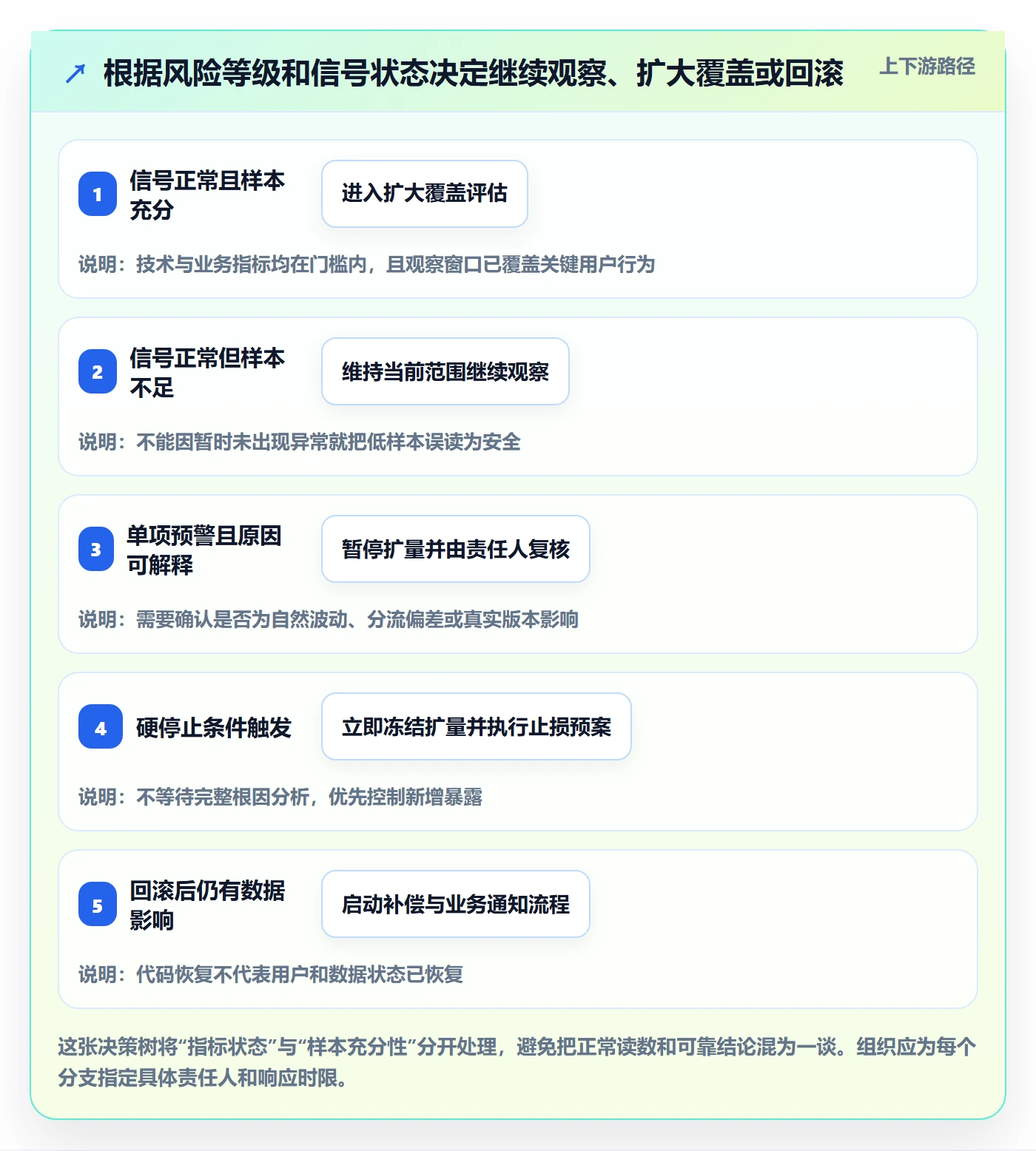

可将门槛分为三类:硬停止条件、需人工评估的预警条件、允许放量的通过条件。硬停止条件一旦满足,先停止扩大覆盖;预警条件要求负责人解释原因并记录判断;通过条件则需要在约定窗口内持续满足,而不是某一分钟恢复正常就立即扩量。
4. 决定灰度策略:随机分流不是所有场景的最佳答案
对无状态、用户之间相互独立的功能,按用户随机分流通常有利于建立对照。但对企业租户、组织权限、工作流和交易链路,按租户、账户或业务实体固定分组可能更安全,因为同一主体在不同版本间切换会造成体验和数据不一致。
如果高风险客户不适合进入早期灰度,可先使用内部员工、测试租户或自愿试点客户验证,再扩展到代表性客户群。这里要避免“先挑最配合的客户,所以结果代表所有客户”的偏差;试点用户应覆盖关键行业、系统版本、使用频率和部署形态。
5. 把管理权限写成矩阵,而不是写成“相关负责人”
“相关负责人”听起来灵活,实际会在异常时造成责任空档。授权矩阵至少需要区分:谁能启动、谁能暂停、谁能恢复、谁能扩大影响范围、谁负责业务沟通,以及关键岗位缺席时由谁代理。
| 决策事项 | 低风险变更 | 中风险变更 | 高风险变更 |
|---|---|---|---|
| 启动灰度 | 团队发布负责人 | 技术负责人确认准入 | 技术与业务责任人共同确认 |
| 扩大覆盖 | 发布负责人按规则执行 | 技术负责人检查指标后授权 | 指定发布决策人依据证据授权 |
| 暂停扩量 | 任何值守成员可先暂停 | 任何值守成员可先暂停并通知负责人 | 任何值守成员可先暂停,决策人随后确认 |
| 回滚或补偿 | 授权发布人执行 | 技术负责人或代理人执行 | 按预案由指定责任人指挥,业务负责人同步评估影响 |
特别重要的一条是:“暂停扩大”应比“批准扩大”更容易。发现不确定信号时,先冻结风险敞口通常比继续放量等待结论更稳妥。制度应允许值守人员先停止扩量,再在约定时间内补充判断,而不是要求一线人员先证明故障成立。

五、案例与数据观察:一次支付流程灰度如何设计门槛
1. 案例背景:技术正常,不等于交易链路正常
以下是用于制度设计的匿名化情景案例,数据为示意值,不代表特定企业的真实生产记录。某在线服务团队计划调整支付确认逻辑,改动涉及订单服务、支付回调和消息通知。团队原本准备按百分之十、百分之五十、全量三个阶段发布,但管理评审发现,方案只关注服务错误率,没有把支付成功率、重复订单和回调延迟纳入停止条件。
我会先把这类发布定为高风险,而不是因为百分比大,而是因为它涉及资金相关链路、多个服务依赖和可能产生重复副作用。初始范围不应只写“百分之一流量”,还要说明是否限定内部账户、是否排除重点客户、如何按订单去重,以及出现异常后如何确保旧逻辑能够处理已进入新逻辑的订单。
2. 先定义观察面板,而不是先开发布开关
这次灰度至少需要同时观察三类指标。技术层看服务错误率、回调处理延迟和队列积压;业务层看支付完成率、订单重复率和超时订单比例;体验层看用户重试、客服咨询和失败后恢复情况。
每个指标都需要定义口径、数据源、对照组和负责人。支付完成率如果只看总体值,可能掩盖某一种支付渠道失败;平均延迟可能掩盖长尾请求;客服咨询出现需要时间,因此不能用“暂时没人反馈”作为放量条件。
3. 用情景模拟明确阶段,而不是把阶段当作仪式
下面的示意门槛用于说明制度怎样落到决策,不应未经校准直接用于真实支付业务。实际阈值要根据历史基线、样本量、业务波动、法务与合规要求以及团队应急能力确定。
| 阶段 | 覆盖范围示意 | 最低观察要求 | 继续条件示意 | 停止信号示意 |
|---|---|---|---|---|
| 内部验证 | 内部测试账户及模拟订单 | 覆盖核心成功、失败、超时和重复回调路径 | 订单状态一致,告警、日志和回滚步骤可用 | 账务状态不一致或重复副作用无法抑制 |
| 小范围试点 | 约 1% 的符合条件请求 | 至少覆盖一个高峰片段或足够业务样本 | 支付完成率未出现超基线恶化,重复订单为零或处于批准范围 | 出现资金状态错乱、重复扣款或回调持续堆积 |
| 扩大试点 | 约 5% 至 10% 的符合条件请求 | 覆盖主要支付渠道和典型用户群 | 关键分组表现稳定,客服与对账信号无异常 | 单一渠道显著恶化,或订单恢复时间超过约定值 |
| 全面放量 | 逐步覆盖全部符合条件请求 | 每次扩大后继续观察,不跳过中间检查 | 业务负责人和技术负责人确认风险已在范围内 | 任一硬停止条件触发,冻结扩量并按预案处理 |
4. 观察结果要解释差异,不要只报一个“通过”
假设试点期间总体支付完成率从历史基线的百分之九十八点四变为百分之九十八点三,表面差异很小;但拆分后发现,某一渠道从百分之九十八点一降至百分之九十五点八。这时总体值会掩盖局部退化。正确动作不是直接放量,也不一定立即回滚全部变更,而是暂停扩大范围,验证渠道分流、样本构成和版本影响。
再假设回调延迟的中位数稳定,但第九十九百分位显著上升。对于支付业务,长尾延迟可能转化为用户重复提交或订单状态长时间不确定。因此,应结合延迟分布、重试行为和订单最终状态来判断,而不能仅凭平均值正常宣布通过。

5. 复盘要落在规则改动,而不止写根因
如果这次异常最终确认是某渠道参数兼容问题,复盘不应只记录“加强测试”。更有效的制度更新可能包括:将该渠道加入代表性灰度分组;增加参数契约检查;在发布面板增加渠道级完成率;规定相关变更必须由渠道负责人确认;把达到何种差异时冻结扩量写入门槛。
复盘的完成标准不是会议结束,而是行动项有负责人、截止日期和验证方式。若同一类问题重复出现,管理层应检查制度是否没有覆盖风险,或执行成本太高导致团队绕开流程。

六、不同情况下的行动建议:让制度适应发布类型
1. 小团队或低风险变更:减少审批,保留止损能力
小团队可以采用轻量机制:发布清单、自动化检查、指定值守人和明确的暂停权限。不要因为组织小就省掉回滚验证;团队人数少,往往更依赖少数关键人员,一旦负责人不在场,口头约定很容易失效。
对于可逆、影响有限的变更,可以授权团队发布负责人自助完成。管理者不必逐次审批,但应定期抽查发布记录,并在指标异常时复核团队是否按门槛行动。
2. 中大型多团队组织:先统一语言,再统一工具
多团队环境的首要工作不是采购平台或设计复杂流程,而是统一“风险等级、发布阶段、暂停、回滚、业务影响”等关键词的含义。不同团队如果把“灰度完成”理解成不同事情,即使使用同一套系统,也只会把分歧数字化。
之后再把变更、负责人、依赖项、审批记录、监控面板和复盘事项关联起来。对于使用 PingCode 等协作平台的组织,可以评估是否能将需求、缺陷、迭代、版本和发布任务形成可追溯链路,并验证跨团队权限、模板复用和审计记录是否满足实际管理要求。不要把工具能否配置流程,误当成流程本身已经合理。
3. 高可用核心服务:把止损时间纳入发布指标
核心服务应明确从信号出现到停止扩量、从决定回滚到影响受控分别需要多久。单看发布成功率会掩盖响应效率:团队可能最终恢复了服务,却在异常已明显的情况下继续扩大覆盖。
应把值班响应、告警送达、权限可用、回滚耗时和恢复验证纳入演练。高可用系统还需要考虑回滚并非唯一选项,限流、关闭功能开关、切换依赖、隔离队列或暂停特定渠道也可能是更合适的止损动作。
4. 数据迁移或不可逆变更:把灰度和数据保护分开设计
涉及数据结构迁移时,常见的安全做法是先扩展兼容,再逐步切换,最后清理旧结构,而不是一次性替换。需要分别验证新旧版本并存时的数据读写兼容性、迁移进度、失败重试和数据校验。
对不可逆操作,制度应明确备份、恢复点、补偿脚本、审计记录和业务批准条件。流量灰度降低的是新逻辑的暴露范围,不会自动保护已经被改写的数据。
5. 受合规或客户合同约束的发布:提前把通知窗口纳入计划
部分行业或客户合同要求提前告知、变更窗口审批或留存审计证据。此时发布流程不能只围绕技术团队排期,还要把合同条款、安全评估、客户成功和客服准备纳入准入检查。
需要保留证据的组织,应明确保存哪些版本、审批理由、监控快照、异常处置记录和客户通知记录,保存期限由内部制度及适用法规要求决定。不要在事故发生后才临时拼凑审批截图。

七、不同情况下的取舍:哪些规则值得严格,哪些可以简化
1. 自动化程度与人工判断之间
自动化适合执行条件明确、数据稳定、动作可逆的判断,例如检查构建版本、确认关键告警是否存在、验证发布窗口和记录审批结果。人工判断更适合评估非典型业务影响、复杂依赖和客户风险。
不建议把所有异常判断都交给自动化阈值。业务促销、外部故障和流量突变可能让正常基线失效;同样,不建议凡事都靠人工确认,否则夜间发布容易因人不在场而失去控制。更稳妥的方式是:自动化触发暂停或预警,人工解释原因并授权恢复或扩大。
2. 发布速度与观察完整度之间
缩短观察窗口可以提升交付速度,但前提是样本增长足够快、关键指标及时反馈、回滚动作可靠。对低频业务或周期性任务,压缩观察时间可能只是把风险推迟到全量之后。
管理层可以为低风险变更设置快速通道,同时要求记录适用条件;中高风险变更则依据风险和业务周期延长观察。不要用所有团队统一的“发布时长”排名驱动行为,否则团队可能为了速度跳过等待关键样本的阶段。
3. 集中治理与团队自治之间
集中治理的优点是风险口径统一、审计清晰、跨团队协同更容易;缺点是流程容易排队,中央审核者可能不了解业务细节。团队自治响应快、上下文充分,但不同团队的执行标准可能不一致。
较合理的折中是“规则集中、执行分级”:管理层统一定义风险边界、硬停止条件和审计要求;团队在边界内自行选择发布时段、分流策略和观察方式;高风险变更才进入更高层级的联合评估。
4. 全量指标与重点指标之间
监控指标太少会漏掉局部风险,太多则容易造成噪声和判断疲劳。制度不需要为每个发布设置几十个指标,而要围绕用户关键任务选出少量核心指标,再为不同风险补充专属指标。
我通常建议发布方案分成“必看指标”和“条件指标”。必看指标覆盖服务健康、关键业务结果和用户影响;条件指标依据变更类型加入,例如数据迁移看一致性,权限调整看拒绝与越权事件,客户端变更看崩溃率与版本分布。
5. 一次性制度上线与分阶段试运行之间
一次性发布完整制度看似省事,但团队未必理解术语,管理者也难以判断新流程是否增加了不必要的等待。更有效的方法是先挑选几类典型发布试运行:低风险变更、跨团队服务变更、不可逆数据变更,分别观察流程成本和控制效果。
试运行期间要记录每个节点的实际耗时、重复填报次数、审批退回原因和异常响应时间。若制度要求的证据无法在现有系统中获取,先解决数据链路和职责问题,不要简单要求团队“认真填写”。
八、落地清单:从制度文件到发布当天的执行动作
1. 制度发布前的管理层检查
- 明确制度适用范围:产品发布、配置变更、数据迁移、基础设施调整是否都覆盖。
- 定义风险分级:影响范围、可逆性、数据敏感度和依赖复杂度是否有清晰判定口径。
- 指定责任角色:发布负责人、技术决策人、业务责任人、值守人及代理关系是否明确。
- 制定暂停与回滚授权:任何人是否能先冻结扩量,高风险恢复是否需要联合判断。
- 确认证据留存:变更内容、测试结果、指标快照、决策理由、处置时间线如何保存。
- 确定试运行范围:先在哪些团队或发布类型试点,如何收集流程成本与有效性反馈。
2. 发布申请阶段的检查清单
- 本次变更解决什么问题,影响哪些服务、用户和业务路径。
- 哪些数据、权限、外部依赖或客户承诺可能受到影响。
- 风险等级如何判定,是否有维度达到高风险。
- 初始灰度对象如何选取,是否覆盖有代表性的客户、渠道、地区或设备。
- 哪些指标用于继续、暂停和回滚,口径、来源、阈值与负责人分别是什么。
- 回滚、关闭功能、限流或补偿动作是否可执行,是否完成必要验证。
- 业务、客服、运营和外部合作方是否需要提前知会或共同值守。
3. 发布当天的执行顺序
- 开发布前简短确认:确认人员在线、值守渠道有效、监控面板可访问、变更范围与审批一致。
- 先验证控制面:确认版本标识、分流方式、开关权限和回滚操作没有配置错误。
- 按最小范围启动:初始覆盖符合风险方案,避免同时扩大多个变量,导致异常难以归因。
- 记录阶段性信号:按约定节奏记录样本量、技术指标、业务指标和异常事件。
- 到门槛再决策:通过条件满足后才扩大;样本不足或存在无法解释的预警时继续观察或暂停。
- 异常先控制影响:冻结扩量,明确当前影响面,再决定继续观察、关闭功能、回滚或补偿。
- 发布结束后验证:确认后台任务、数据状态、客服反馈和业务对账没有遗留异常。
4. 发布后的复盘与制度更新
复盘建议覆盖计划与实际差异、各阶段耗时、信号发现时间、决策时间、止损完成时间、受影响用户或业务范围,以及哪些信息曾经缺失。成功发布也值得复盘,因为“没有发生事故”不等于流程有效,可能只是样本不足或风险没有触发。
每项改进都应写成可以验证的动作,例如“将某渠道完成率加入面板,下一次相关发布前完成校验”,而不是“加强监控”。改进完成后要检查是否减少了判断时间、漏报风险或重复沟通;没有效果的规则应调整,避免制度不断堆叠。

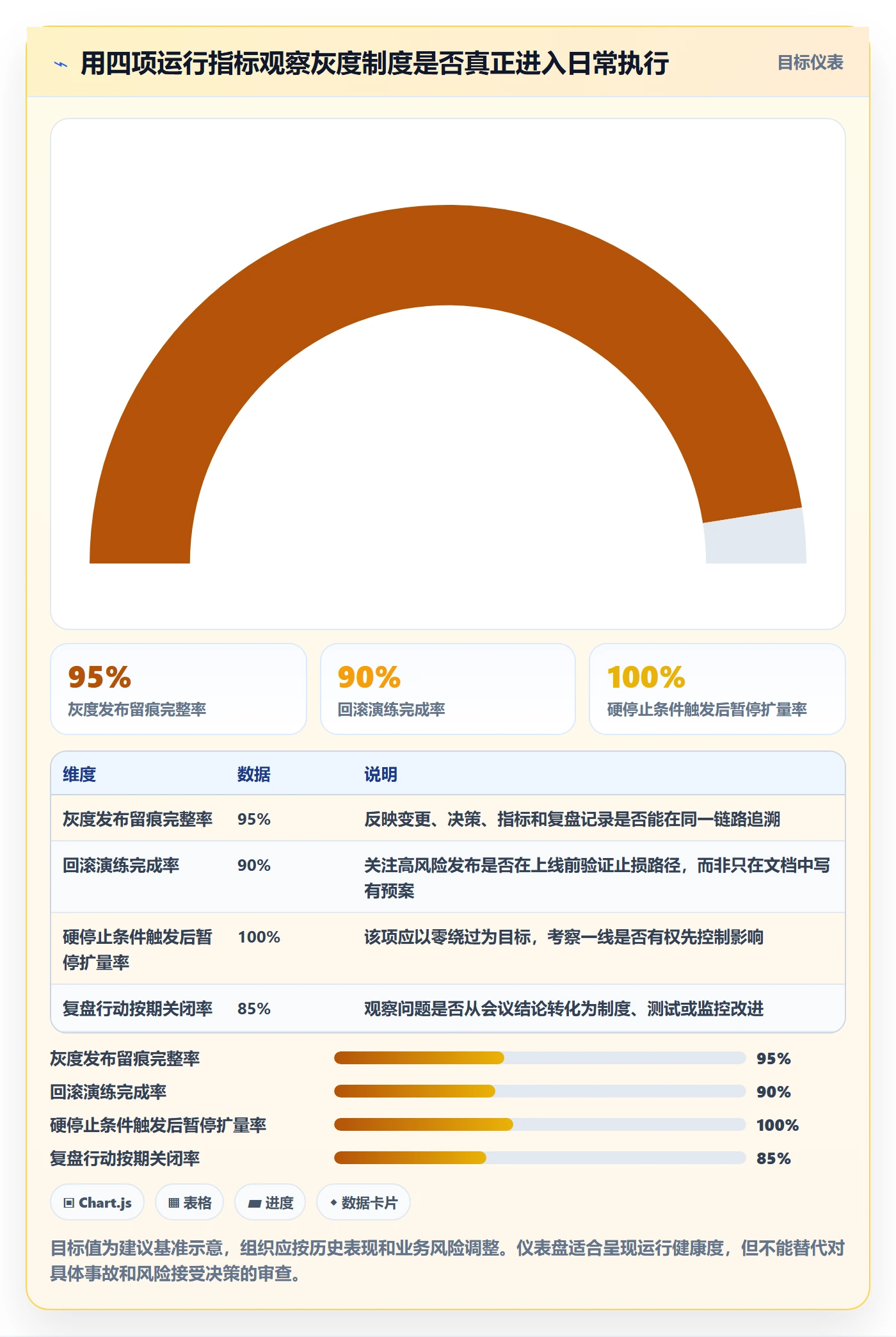

5. 组织成熟度的阶段性检查
管理层可以每季度检查四类结果:发布中途暂停是否及时、硬停止条件是否被绕过、回滚预案是否实际可用、相同类别的问题是否重复出现。不要单纯以“发布次数”或“审批通过率”评估制度成效,因为这些数字无法说明风险是否被发现和控制。
可用一组建议基准帮助建立观察面板,但应先采集本组织基线,再设改进目标。以下数据是情景示意,不应被解读成行业平均值或强制标准。

九、结语:把灰度变成组织的风险决策能力
灰度发布制度最容易被误解为一组比例、一串审批节点或一张上线清单。我的判断恰好相反:比例只是控制暴露范围的工具,审批只是分配决策权的方式,清单只是留下证据的载体。真正决定制度是否有效的,是团队能否在信号不完整时安全地暂停,在证据充分时有序地放量,并在发生影响后快速止损、明确沟通、持续修正规则。
管理层下一步不必从写一本厚制度开始。先选择一类高风险发布,画出从准入、分流、观测、放量到回滚的决策路径;明确每个节点的责任人、证据和时限;再用两到三次真实发布验证流程是否可执行。若流程让团队更早发现问题、更快控制影响、减少临时找人和重复解释,它才真正成为管理能力的一部分。
常见问题解答(FAQ)
1. 灰度发布管理制度应该包含哪些核心内容?
我在设计灰度发布制度时,最初把重点放在审批层级上,结果上线后仍然频繁出现“谁都以为别人会处理”的问题。我想知道,一套真正能落地的制度,除了审批和责任人,还应该明确哪些边界、检查项和退出条件?
灰度发布制度不能只写“测试通过后逐步放量”,而要把发布前、发布中、发布后三个阶段拆成可执行的清单。实践中建议至少包含八项:适用范围、风险分级、灰度对象、放量策略、观察指标、审批权限、暂停条件、回滚责任。尤其要写清楚哪些变更必须灰度,例如支付、登录、权限、计费、核心交易链路;
哪些低风险内容可以走简化流程,例如文案、样式和非关键配置。我更建议采用“风险等级+影响范围”双重判断,而不是单纯按技术难度分级。一个看似简单的配置改动,如果影响全部用户,风险可能高于一个复杂但只面向内部员工的功能。可以这样设置:低风险变更由研发负责人和测试负责人确认;中风险变更增加产品负责人;
高风险变更还需要业务负责人、值班负责人和管理层共同确认。制度中最容易被忽略的是“停止灰度”的可量化条件。例如,核心接口错误率连续5分钟超过1%,支付成功率较基线下降2个百分点,客服投诉在15分钟内超过平时均值的3倍,或者关键用户路径转化率下降5%,就必须暂停放量。
不要只写“出现异常时及时回滚”,因为异常的判断权如果没有数字边界,现场通常会陷入争论。落地时可以把一次发布拆成固定节点:发布前检查、5%灰度、15分钟观察、25%灰度、30分钟观察、50%灰度、全量发布、发布后复盘。每个节点必须记录版本号、覆盖用户、开始时间、观察人、指标结果和下一步动作。
这样制度才不是文档,而是一套能在夜间和高压场景下照着执行的操作系统。
2. 灰度发布应该如何确定用户范围和放量比例?
我以前习惯按5%、20%、50%、100%的比例逐步放量,但后来发现,用户比例并不等于风险比例。有一次问题集中出现在某个地区和某类高频用户身上,整体错误率并不高,我想知道灰度人群到底应该怎么选,才能尽早暴露真实问题?
灰度人群不宜只按随机比例抽样,最好同时考虑用户特征、业务场景和技术链路。随机用户适合发现普遍性故障,但不擅长发现地区、设备、套餐、权限或高频操作带来的局部问题。
因此更稳妥的做法是“固定小样本+分层样本+逐步扩大”:先选内部员工和低风险用户,再覆盖不同地区、设备、版本、会员层级和高频场景,最后才做大比例放量。在实际设计中,我通常会先建立一张灰度人群矩阵。
比如首批5%用户中,至少包含20%的内部或种子用户、不同操作系统各占一定比例,并确保核心业务用户不被一次性全部纳入。对于支付、订单、权限等高风险功能,还要单独抽取高频用户和边缘场景用户,因为他们更容易触发并发、额度、权限继承等隐藏问题。比例也不应机械固定。
一个日活100万的产品,1%已经是1万名用户,足以发现大量问题;一个日活几千的企业系统,5%可能只有几十人,统计意义很弱。建议用“绝对样本量+观察时长”共同决定下一步,而不是只看百分比。例如,核心交易功能至少观察到1000次有效操作,且覆盖一个完整业务高峰;
普通页面功能则可以观察500个独立用户和一个小时的访问数据后再判断。我会特别关注灰度用户与非灰度用户之间的对照差异。如果灰度组错误率为0.8%,对照组为0.2%,即使整体指标仍在可接受范围内,也不建议继续放量。灰度的价值不是证明系统平均没问题,而是尽早找到“谁会出问题、在什么条件下出问题”。
3. 管理层如何判断一次灰度发布是否可以继续放量?
我发现管理层在发布会上经常只听“目前没有重大故障”这句话,但这并不能说明版本安全。有时错误率没有明显上升,转化率、响应速度和客服工单却已经出现异常,我想建立一套更适合管理决策的判断指标,而不是靠负责人临场解释。
管理层不需要盯所有技术指标,但必须建立一套能够回答三个问题的指标体系:系统有没有变差、用户有没有受影响、问题能不能快速止损。建议把指标分成结果指标、过程指标和安全指标三层。结果指标包括转化率、支付成功率、订单完成率和留存;过程指标包括接口延迟、错误率、队列积压和资源使用率;
安全指标包括权限异常、数据一致性、回滚可用性和告警响应时间。我在评估灰度版本时,不会只看当前绝对值,而会同时看发布前基线、同期对照组和变化趋势。比如接口错误率从0.2%上升到0.6%,表面上仍低于1%的告警阈值,但如果对照组保持0.2%,且连续三个观察周期上升,就应当暂停继续放量。
相反,某个指标短时波动但很快恢复,且业务结果没有受到影响,可以由负责人记录原因后继续观察。可以设置一个简单的决策表:核心业务结果下降超过3%,停止放量并评估回滚;错误率较基线增加一倍且持续10分钟,暂停放量;接口延迟P95上升超过30%,先限制流量并排查;
没有硬性异常但用户投诉上升超过50%,进入人工复核。这里的关键不是数字必须完全一致,而是提前约定,避免发布现场临时修改标准。管理层还应要求每次灰度输出一页决策摘要,只保留五项内容:当前覆盖比例、与基线的差异、最大异常、剩余风险、建议动作。相比几十张监控图,这种摘要更适合决策。
我的判断标准是:如果负责人无法在三分钟内说明“继续、暂停还是回滚,以及为什么”,说明指标体系还没有真正服务于管理。
4. 灰度发布失败后,回滚机制应该如何设计?
我参与过几次发布事故,真正拖慢恢复速度的不是回滚命令,而是大家不确定要不要回滚、回滚后数据是否一致、谁有最终决策权。我想知道,一套可执行的回滚机制应该提前准备哪些内容,才能避免现场临时协调?
回滚机制应当在发布前完成演练,而不是把“可以回滚”当成一句口头承诺。至少要提前确认四件事:旧版本是否仍可部署、数据库变更是否向后兼容、配置是否能恢复、回滚后由谁验证业务结果。很多团队只验证了应用版本回退,却没有验证数据库字段、缓存结构和消息格式,最终出现应用回去了、数据却无法被旧版本读取的情况。
我建议把回滚分为三类。第一类是应用回滚,适合代码逻辑错误,目标是在5分钟内恢复旧版本;第二类是配置回滚,适合开关、路由和策略参数异常,通常应做到分钟级完成;第三类是数据补偿,适合订单状态、库存、账务等已经产生业务影响的场景,不能简单依靠版本回退解决。
三类机制必须分别写出触发条件、执行步骤、验证指标和负责人。一次完整的回滚预案至少应包含:发布版本与上一稳定版本编号、制品存放位置、回滚命令或操作路径、数据库兼容性说明、缓存处理方式、消息队列积压处理方式、客服和业务通知模板,以及回滚完成后的核验清单。
核验不能只看服务恢复,还要检查新增订单、支付状态、库存数量、权限结果和关键报表是否一致。在实际演练中,我会用“从发现异常到恢复核心业务”的总时长来评估回滚能力,而不是看操作步骤写得多详细。例如,目标是5分钟内完成应用切换、10分钟内确认核心链路恢复、30分钟内完成数据核对。
如果团队只能在测试环境成功,生产环境没有权限、制品或值班人员配合,这套预案就不算可用。最后要明确回滚不是失败的唯一处理方式。对于影响范围很小、可以通过关闭功能开关解决的问题,优先采用开关止损;对于已经产生数据影响的问题,则需要“先止血、再回滚、后补偿”。
把这三种动作的优先级提前写清楚,才能避免现场一味等待管理层批准,错过最佳止损时间。
核心关键词
文章包含AI辅助创作:灰度发布管理方法大全:管理层发布管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/522960
读者评论
我们以前主要按流量比例放量,后来发现低频后台功能等半天也没多少样本。把观察时长和有效样本量一起看,确实比统一设十五分钟更实用。
回滚权限写清楚很重要,但数据迁移和已发出的外部通知往往不能简单撤回。制度里最好把补偿方案也纳入上线前检查,而不只是确认回退按钮能用。
文章提到审批人数不等于风险控制,这点有体会。跨团队发布时,最常见的问题是业务指标没人负责解释;不过指标阈值也需要结合历史波动定期校准,不能设完就不管。
