上线计划最常见的失败,不是开发团队没排好日期,而是管理层把“预计上线日”当成“可以上线的证据”。我见过不少项目在周会上连续数周维持绿色,直到发布前几天才发现数据迁移没有回滚方案、关键客户尚未验收、客服没有应答口径。真正有效的上线计划,不是日历上的一个日期,而是一套让管理层知道何时该继续、何时该暂停、谁有权做决定的发布管理机制。
一、先讲核心结论:上线计划不是排期表,而是可决策的控制系统
1. 计划的价值不在“准时”,而在“可控”
我判断一份上线计划是否成熟,首先不看它画得多完整,而看它能否回答三个问题:当前版本是否满足发布条件;出现什么情况必须停止或回退;发生冲突时由谁在多长时间内作出决定。只写“某月某日上线”,只能表达意图,不能证明组织具备发布能力。
管理层需要的不是更多状态颜色,而是更少的模糊地带。一个项目标为“进度正常”,如果没有说明剩余风险、验证依据和决策时点,这个绿色对决策几乎没有帮助。相反,一个明确标注“存在两项未关闭风险,但不触及核心交易链路,需在灰度前验证”的黄色状态,往往更有管理价值。
我的核心判断是:把上线计划设计成“门槛、证据、责任人、决策时限、回退动作”五要素的组合。任何关键节点缺少其中一项,都应视为计划存在缺口,而不是默认由某个团队临场补齐。
2. 把计划拆成三个视图,而不是一张万能表
管理层、发布负责人和执行团队关注的信息不同。试图用一张表同时满足所有人,常见结果是表格越来越长,真正影响决策的内容反而被淹没。我通常将计划拆成三个相互关联的视图。
- 决策视图:展示发布窗口、关键门槛、重大风险、所需决策和最终责任人,供管理层在短时间内判断是否继续。
- 执行视图:展示任务依赖、负责人、完成证据、预计耗时和阻塞项,供各职能团队协调资源。
- 运行视图:展示上线期间的监控指标、告警阈值、值守安排、回退触发条件和对外沟通口径。
这三个视图并非三套互相独立的文档。决策视图中的每一个关键风险,都应该能够追到执行视图里的负责人和验证任务;运行视图里的每一个回退条件,都应该能找到明确的监控信号和执行人。追不回去的决策信息,通常只是口头承诺。
3. 先确定发布边界,再确定上线日期
上线不是“所有功能全部做完”与“立即发布”之间的二选一。成熟团队先定义本次发布的业务边界:哪些用户会接触新能力,哪些区域或客户暂不开放,哪些功能允许关闭,哪些数据可以迁移,哪些操作必须保留旧流程。
边界明确后,日期才有意义。若功能范围、客户名单、数据口径和回退路径仍在变化,日历上的日期只是一个会被不断透支的承诺。对管理层而言,发布边界的稳定性通常比某个日期早两天更能预测实际交付。

二、背景和真实场景:管理层为什么总在最后一周才听到坏消息
1. 计划看起来按时,实际却没有形成共同事实
在中大型组织里,发布往往跨越产品、研发、测试、数据、运维、安全、客户成功、销售和法务。每个团队都可能拥有自己的排期、验收口径和风险清单。项目负责人看到的是“任务完成率”,客服看到的是“培训材料是否可用”,运维看到的是“告警和恢复是否验证”,管理层则关心业务影响与责任边界。
如果这些信息通过不同群聊、会议纪要和个人表格传递,组织表面上有很多状态,实际上没有统一的事实来源。一个团队说“已完成”,可能意味着代码合并;另一个团队理解的“已完成”,却是客户验收、生产配置和回滚验证都结束。差异不在于谁不负责,而在于“完成”没有被定义成可验证的状态。
在服务百人以上团队时,我会特别关注跨职能依赖,而非单纯增加会议频次。项目规模扩大后,阻塞通常不是某个人忘记更新进度,而是责任交界处没有明确交付物。例如研发完成接口,但数据团队尚未确认字段映射;培训材料已写完,却没有用最终版本界面校验;安全审查完成,却未确认生产环境配置与审查环境一致。
2. 发布窗口会把小缺陷放大成组织问题
平时可以通过补丁、临时沟通或人工处理解决的问题,在集中发布窗口里可能变成业务中断。原因是发布活动同时压缩了时间、集中暴露依赖,并让多个团队共用有限的决策资源。若当天还叠加月末结算、营销活动、客户集中操作或人员休假,原本可接受的风险会迅速变得不可接受。
因此,计划不应该只列“发布日期”和“发布动作”。还要标注业务日历:财务关账、客户高峰、外部接口维护窗口、监管检查、重大活动和关键人员可用性。发布风险既来自系统缺陷,也来自业务时点与组织资源的碰撞。
3. 采用某项目管理平台时,先设计治理规则再配置流程
例如,服务中大型企业和百人以上组织的 PingCode,可以用于串联需求、缺陷、迭代、发布任务和责任人。但工具只能呈现组织已经定义的规则,不能替组织决定什么叫“可发布”。若字段很多、状态很多,却没有统一的准入标准,系统只会更快地产生口径不一致的数据。
我会先与业务、研发和运维对齐最少必要的信息:版本范围、任务依赖、验收证据、风险等级、责任人、决策状态和回退条件。之后才考虑用某项目管理平台实现关联、提醒和统计。初期重点不是把所有部门一次性迁入,而是先让一条真实发布链路可追踪,并验证数据是否足以支持决策。
具体实施时,可以把关键任务设置成需要关联验收记录或测试结果,而不是允许仅凭“已完成”状态过关;把重大风险与发布决策绑定,避免风险清单独立存在、评审时无人查看;把上线后观察任务纳入版本闭环,避免发布日期一过,项目就从管理视野中消失。
三、常见误区:计划越详细,不代表发布越可靠
1. 把百分比进度当成风险概率
“完成了90%”是一个很容易误导管理层的数字。若剩下的10%包含数据迁移、权限切换、容量验证和客户验收,项目真实风险可能远高于另一个完成度只有80%、但剩余事项都是低风险文档整理的项目。
我建议不要单独汇报总体完成率,而是拆出关键路径完成情况、未关闭高风险事项数量、依赖确认情况和验收证据覆盖率。进度百分比可以保留,但必须说明分母是什么、关键工作是否被加权、未完成部分的业务影响是什么。
2. 把“测试通过”理解为“可以上线”
测试通过通常只能证明某些测试范围内的预期行为符合要求,不能自动证明生产环境配置正确、迁移数据完整、客服知道怎么处理、监控能够识别异常,更不能证明组织有能力及时回退。
发布准入至少要区分功能验证、非功能验证、业务验收、生产准备和运行准备。若缺少任何一类,管理层就应该知道缺口是什么,以及是否存在替代控制措施。对低风险内部工具,可以接受较轻量的验证;涉及资金、核心交易、敏感数据或大量客户的系统,则应提高证据要求。
3. 将所有风险都标成黄色,或者只报告红色
风险颜色如果没有统一定义,就会变成情绪表达。有人把黄色当作“需要关注”,有人把黄色当作“基本没事”;有些团队为了避免冲突,把红色压成黄色;也有团队为了争取资源,把普通阻塞升级为红色。管理层最终无法比较不同项目的风险状态。
建议用“发生可能性、影响范围、可探测性、恢复时间”描述风险,再映射到统一等级。更重要的是,每个高风险都要有触发条件、责任人、缓解动作和接受风险的授权人。风险颜色只是阅读入口,不是风险管理本身。
4. 把回退方案写成一句“必要时回滚”
“必要时回滚”不是方案。需要回答:由谁发起回退;触发依据是什么;回退需要多长时间;数据如何处理;已产生的业务操作是否可逆;旧版本能否继续服务;客户和内部员工如何收到通知。
对数据结构变更、双向同步和外部系统联动,单纯恢复旧版本可能并不安全。此时需要分阶段迁移、兼容窗口、补偿任务或人工核对机制。没有演练过的回退流程,只能被视作待验证假设。
5. 把上线日当成项目结束日
发布动作结束,只代表新版本开始运行,不代表业务目标已经实现。上线后仍需确认实际使用、异常率、人工补救量、关键业务指标和客户反馈。如果团队只盯着“成功部署”,就可能忽略功能无人使用、数据口径错误或客服工单短期激增。
我通常把发布后的观察窗口写进计划,并事先约定何时进行业务复盘。观察窗口不能无限延长,但也不应在发布当天立刻宣布成功。窗口长度应与业务周期、异常暴露速度和恢复成本相匹配。
四、专业判断逻辑:用发布门槛代替临场拍板
1. 把关键发布门槛写成可验证条件
一个可执行的门槛,不是“测试充分”“风险可控”这类形容词,而是能由证据回答“满足还是不满足”。例如,关键业务路径的验收用例全部通过,严重级别缺陷为零;迁移抽样核对达到预定覆盖范围;监控告警经过演练;回退步骤由当班负责人执行并记录耗时。
门槛并非越多越好。门槛过多会造成流程负担,甚至让团队把注意力转向“填完字段”。我会先围绕业务损失最大的失效模式设计少量硬门槛,再为低风险事项设定轻量检查项。关键原则是:门槛必须对应具体风险,且未满足时有清晰处置路径。
2. 建立分级发布决策,而非所有问题都由高层处理
管理层不应该替团队判断每一个普通缺陷,但也不能把重大风险下放到无人负责。可以按影响范围设定授权:常规变更由发布负责人批准;影响单一业务流程、且有验证过的恢复方案的变更,由业务与技术负责人共同批准;影响核心交易、重大客户或敏感数据的发布,则需要更高级别的业务责任人参与。
授权设计的重点不是层级多,而是避免两种极端:一是所有事项都等高层批示,决策速度被拖慢;二是发布负责人承担了超出其授权范围的业务风险。每一级决策都应有明确的输入材料、时限和记录方式。
3. 用“暂停条件”补齐继续条件
组织通常会写清“通过什么检查可以上线”,却较少写“发生什么情况必须暂停”。暂停条件应覆盖技术信号和业务信号,例如关键接口错误率超过阈值、核心数据校验不一致、客服咨询量异常上升、关键客户无法完成核心操作,或者值守负责人缺席。
具体阈值需要根据业务基线设置。不能照抄别的公司的数字,也不能以“看情况”为标准。对缺乏历史数据的新产品,可以先用灰度试点建立基线,再结合最大可接受损失制定临时阈值。

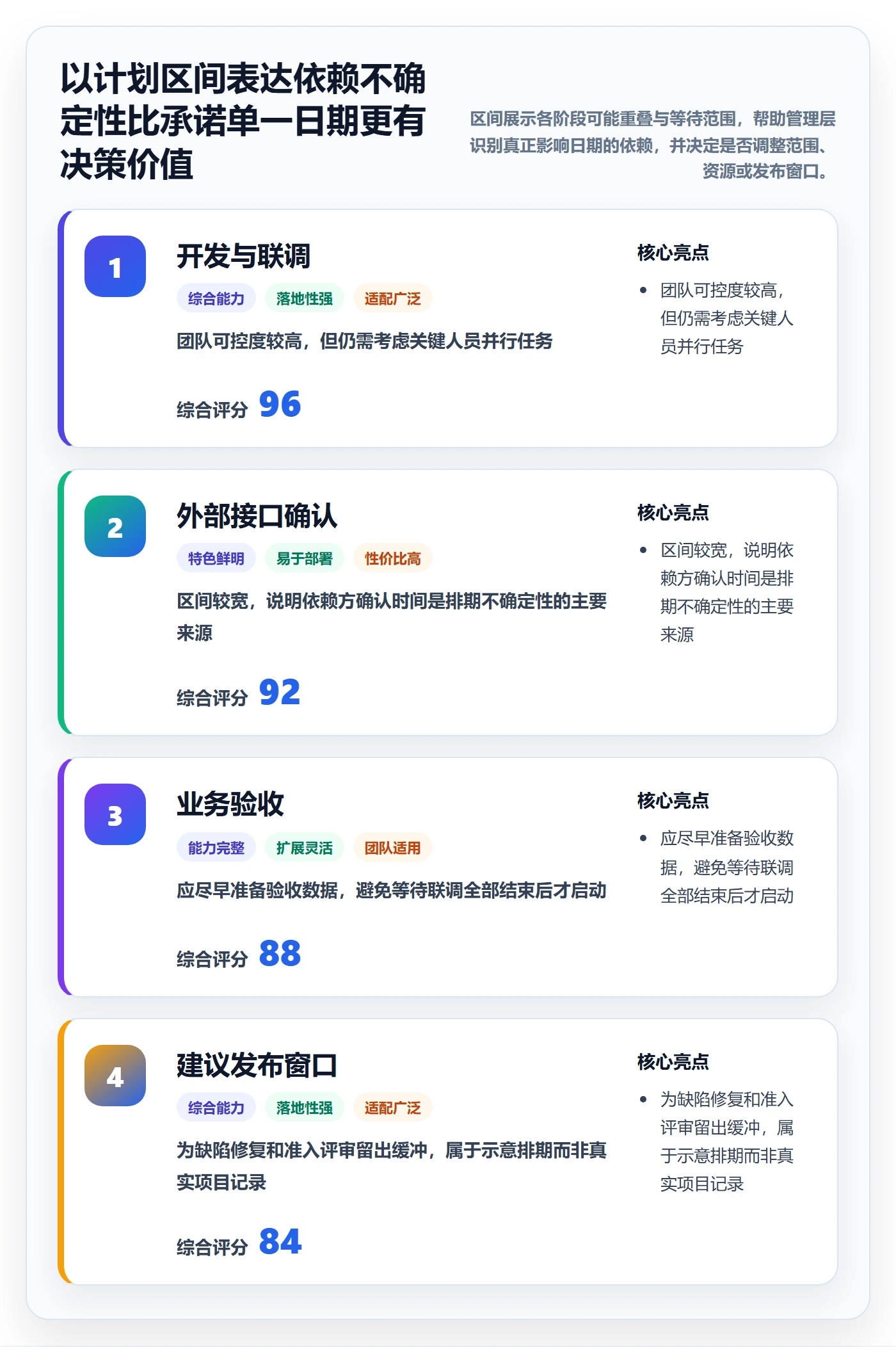

4. 将不确定性显式呈现,而不是包装成确定日期
预测上线日期时,我会把工作分成已完成、可并行、存在依赖和高不确定性四类。已完成项应有证据;可并行项要说明资源冲突;依赖项要确认对方承诺与备选路径;高不确定性项则需要区间估算和最晚决策点。
如果项目团队只能给出单一日期,却无法解释关键路径和依赖,管理层得到的不是更确定的预测,而是被隐藏的不确定性。用范围表达预测并不意味着团队不负责,反而能更早争取资源或调整发布边界。

5. 对高风险发布做故障预演,而不只是状态汇报
发布前可以安排一次简短的“假设失败”评审:假设上线后第二天核心流程不可用,团队最可能在哪个环节发现得太晚?假设数据不一致,谁能判断差异是否可接受?假设业务负责人失联,谁有权暂停?这种讨论不是为了制造焦虑,而是让隐含假设暴露出来。
故障预演应该产出行动项,而不是把会议变成风险清单朗读。对每个高影响场景,明确监控信号、发现渠道、响应负责人、业务缓解办法和恢复目标。无法在会中确认的事项,应该进入发布门槛或风险接受记录。
五、案例与数据观察:一次分阶段发布如何减少决策盲区
1. 案例背景:把“大范围切换”改成有边界的试点
以下是一个综合性情景案例,数据为示意推演,不代表某家企业的真实生产统计。某中型企业计划把内部审批与业务流转迁移到新系统,涉及约180名员工、多个部门和一批历史数据。原计划在一个周末完成全量切换,管理层主要依据开发完成率和功能测试结果判断进度。
评审时,团队发现三项问题:历史数据字段映射尚未完成业务抽样核验;部分部门的审批代理规则没有确认;客服与行政支持人员没有在最终界面上演练常见问题。项目并非不能上线,而是不能用“全体用户一次性切换”来承接所有不确定性。
团队于是把范围调整为先让两个业务单元试点,再根据使用反馈扩大覆盖。试点前,设定关键任务完成率、数据抽查一致率、核心流程失败率、支持请求量和暂停条件;试点期间由业务代表、系统负责人和支持团队组成值守小组。这个调整没有消除风险,但把风险从不可逆的大范围切换,转化为可以观察和控制的阶段性暴露。
2. 观察指标:不要只盯着部署成功率
在这类发布中,部署成功只能说明技术动作完成。管理层还需要看到用户能否完成关键任务、数据是否可用、人工支持是否过载,以及暂停或扩大范围的决定是否及时。每个指标都要有定义、统计窗口和责任人,避免试点结束后才争论“什么算成功”。
下面的数字是情景模拟,用于说明如何形成决策基准。试点的目标不是追求所有数字完美,而是在扩大范围前证明关键流程稳定,且异常可以被及时发现和处理。

3. 结果解释:数字变好不等于风险归零
一次完成率上升,不一定意味着所有用户都能顺利使用。若试点用户是熟悉流程的骨干员工,结果可能高估全面推广后的表现;支持请求下降,也可能是用户放弃操作或问题没有进入支持渠道。因此,需要同时看主动反馈、关键行为数据、未完成任务和抽样访谈。
数据质量同样如此。抽样一致率从96%提升到99.5%,看起来已接近稳定,但如果剩下的不一致集中在审批金额、客户标识或权限字段,风险仍可能很高。指标应结合错误类型和业务影响解释,不能让平均值掩盖高影响的少数错误。
4. 案例复盘:真正有用的是决策记录
试点结束后,团队应记录为什么扩大、为什么暂缓,谁接受了剩余风险,依据是什么。如果最终决定是继续扩大,应写明覆盖对象、扩展节奏和暂停阈值;如果决定延期,应写明需要补齐的证据和重新评审时间。这样,复盘才能帮助下一个版本,而不是只留下“按计划完成”的结论。
使用 PingCode 或其他项目管理平台时,可以把试点任务、缺陷、验收证据和决策记录关联到同一版本,让后续团队看见“问题如何关闭”,而不只是看见问题曾经存在。对跨多个部门的企业,这种可追溯性通常比增加一份独立的周报更有价值。
六、不同情况下的行动建议:按风险和组织复杂度配置发布方法
1. 小范围、低风险、可快速恢复的内部工具
这类发布不必套用复杂的审批链。重点是功能范围清楚、核心用户试用过、数据可恢复、支持渠道明确。可以使用短周期检查表,允许发布负责人在预设授权内作决定,同时保留发布记录和问题反馈入口。
- 发布前确认主要用户和使用场景,而非追求覆盖所有边缘情况。
- 保留快速关闭功能或恢复旧流程的能力。
- 上线后设定短观察窗口,集中收集阻塞问题。
- 若涉及个人或敏感信息,提升安全与权限验证要求,不因项目规模小而省略必要控制。
2. 多团队协作、依赖较多的业务系统
这类项目应优先处理依赖关系和跨团队验收。项目负责人需要把接口、数据、权限、培训和支持准备纳入同一关键路径,明确每个交付物的接收人。任务不能只写“完成联调”,而应写清测试环境、验收标准和证据位置。
- 设置跨团队依赖清单,并为外部依赖指定确认人和最晚完成时间。
- 用发布评审检查风险、证据和回退安排,不把会议开成逐条报进度。
- 把业务验收人提前纳入计划,避免开发完成后才预约验收。
- 当某项依赖延迟时,评估是否缩小范围、换用临时方案或调整窗口。
3. 涉及核心交易、敏感数据或高监管要求的发布
高影响发布应采用更强的证据链和更明确的授权。除了功能测试,还要核验安全、权限、容量、数据完整性、恢复能力和审计记录。发布窗口应避开业务高峰,并确保关键岗位具备双人覆盖或明确替补安排。
- 把不可逆操作与可逆操作分开安排,优先降低单次变更的影响范围。
- 对迁移、权限切换和关键接口安排针对性演练,记录实际耗时和失败点。
- 确定暂停与回退的决策权,避免出现“所有人都在讨论,没人能叫停”。
- 保留风险接受记录,并由具备业务责任的授权人确认,而不是把风险默认转给一线执行团队。
4. 新产品、缺乏历史基线或需求仍在变化的发布
新产品最大的困难通常是无法提前知道真实用户行为。此时,团队不应伪造精确预测,而应把发布设计成学习过程。先选择可代表目标人群的试点样本,确认观测指标和退出机制,再逐步扩展。样本选择要说明代表性限制,避免只邀请最熟悉产品的内部人员。
若需求仍在变化,应明确本次版本不解决什么问题,以及哪些变化会触发重新评估。管理层可以接受有限的不确定性,但必须知道不确定性影响范围、学习成本和退出条件。把探索性发布包装成完全确定的交付,只会让组织失去调整空间。
5. 发生重大缺陷或外部事件后的紧急发布
紧急发布不能因为时间紧就取消判断,而应缩短材料、提高关键证据的密度。只保留与本次风险直接相关的验证项,明确临时措施、影响范围和失效后果。若需要跳过常规流程,应记录跳过原因、补偿控制措施和事后复核责任人。
对安全修复或重大业务故障,完全等待常规窗口可能扩大损失;但未经验证的快速修复也可能引入新故障。判断重点是比较延迟修复的损失与变更造成的新风险,并选择影响范围最小、回退路径最清晰的执行方式。
七、不同情况下的取舍:速度、范围、稳定性不能同时最大化
1. 赶日期还是缩范围
当日期已经对外承诺,但关键功能仍有不确定性时,最常见的错误是压缩测试、培训和观察时间。更可控的选择通常是缩小发布范围:保留业务闭环必需能力,暂缓低频功能和非关键体验优化。若范围不能缩,管理层就要明确接受更高风险,不能同时要求“日期不变、范围不变、风险不增加”。
我的判断顺序是先保护核心业务与数据安全,再看能否调整范围,之后评估是否能增加资源或并行工作,最后才讨论是否压缩验证时间。压缩验证并非绝对禁止,但必须知道具体少了什么证据,以及由谁接受后果。
2. 全量切换还是分阶段发布
全量切换可以减少新旧系统并行的维护成本,也更容易让组织统一执行新流程;代价是风险集中,问题暴露时影响范围大。分阶段发布能够限制影响面、收集反馈和逐步修正,但会带来版本并存、培训复杂和数据同步等额外成本。
| 判断因素 | 更适合全量切换 | 更适合分阶段发布 |
|---|---|---|
| 业务影响范围 | 对象少、流程简单、影响可恢复 | 对象多、部门差异明显、故障影响大 |
| 新旧系统并行成本 | 并行会造成明显重复维护或数据冲突 | 能够通过权限、开关或客户分组隔离 |
| 问题可观察性 | 指标清晰,异常易于快速发现 | 需要真实用户反馈才能识别体验问题 |
| 回退难度 | 恢复步骤简单且经过验证 | 回退成本高,需靠阶段性限制降低损失 |
不存在对所有项目都正确的发布方式。若并行成本高但切换风险也高,可以考虑短暂的兼容窗口,并提前设定结束日期;若无法隔离用户或数据,就不应假装分阶段发布一定更安全。
3. 严格门槛还是快速迭代
严格门槛适合故障代价高、变更影响难以逆转的系统;快速迭代更适合影响面小、可迅速关闭功能、且用户反馈能及时收集的产品。真正需要取舍的是验证的深度与成本,不是简单把流程划分为“敏捷”或“重流程”。
对风险高的功能,可以采用小范围用户、强监控和严格审批;对低风险的界面优化,则可采用自动化检查和较短评审。把所有变更都按最高风险处理,团队会绕流程;把所有变更都按低风险处理,组织会低估损失。
4. 统一工具还是保留团队自主性
对多部门组织而言,统一工具有助于形成版本、任务、缺陷和决策的追溯关系,但强行要求所有团队采用完全相同的流程,可能与实际风险不匹配。我的建议是统一最小公共字段和治理规则,把具体执行步骤留给团队按风险调整。
例如,发布版本、负责人、验收状态、风险等级、回退条件和决策记录可以统一;低风险团队不必填写复杂的影响评估,高风险团队则必须提供更充分的证据。工具建设要追求“重要信息能关联、关键状态可统计、责任边界看得见”,而不是追求所有页面长得一样。
八、管理层发布评审怎么开:用会议促成决定,而不是朗读状态
1. 会前材料只聚焦变化、风险和决策请求
管理层评审不需要把每一项任务重新念一遍。会前材料应突出:与上次评审相比发生了什么变化;有哪些未满足的门槛;风险是否升级或降级;需要管理层批准什么资源、范围或风险接受;如果不批准,替代方案是什么。
材料应标注数据时间点和口径。例如“缺陷数量”要说明统计的是未关闭缺陷还是全部发现记录;“验收完成”要说明哪些业务场景已覆盖;“进度偏差”要说明与哪一版基线比较。没有口径的数字容易造成无效争论。
2. 会中按决策顺序讨论
- 先确认本次发布边界和业务目标是否仍然成立。
- 再检查硬性门槛是否满足,未满足项是否存在可接受的替代控制。
- 然后讨论高风险及其缓解动作,确认责任人和完成时点。
- 最后形成继续、缩小范围、延期或暂停的决定,并明确复审时间。
如果管理层讨论到具体技术细节,应由技术负责人解释它如何改变业务风险,而不是只列术语。评审的目标不是让高层替团队设计方案,而是确保影响和责任被正确看见。
3. 会后留下可追溯的决策记录
记录至少包括决定、依据、未解决事项、风险接受人、执行责任人和下次检查点。对于延期决定,还应写明重新评审需要补充的证据;对于附条件批准,应写清条件未满足时自动采取什么动作。
“原则同意”“继续推进”“风险可控”都不是完整决策。若不同参与者散会后对决定理解不同,说明会议没有真正完成决策。把含糊意见追问到可执行状态,是发布负责人的职责。
九、复盘与持续改进:把每次发布变成下一次的基线
1. 复盘时间不要只选在问题发生时
上线出现严重问题时,组织自然会复盘;但顺利发布同样需要复盘。成功发布可能依赖临时加班、关键人员个人经验或未经记录的人工操作。如果只在失败后学习,组织会把侥幸误认为稳定能力。
复盘可以分成两个时间点:发布后短期检查运行稳定性;一个业务周期后检查用户采用、业务效果和长期成本。前者关注故障和响应,后者关注发布是否真的改善了业务,而不是只完成了技术切换。
2. 区分计划偏差与执行偏差
计划偏差可能来自估算不足、依赖识别不全、需求变化或资源冲突;执行偏差可能来自任务未完成、验证遗漏或信息更新不及时。两者的改进办法不同:前者要改规划输入和风险评估,后者要改责任机制、检查点或自动化能力。
如果把所有延误都归因于“执行力不够”,团队会继续压缩缓冲,而不修正系统性问题。管理层应追问:偏差最早何时可见?哪个信号没有被汇报?原计划中的假设是否成立?是否有人拥有在偏差扩大前调整范围的权限?
3. 选择能推动行动的少数指标
不同发布类型应使用不同指标,但指标至少要能支持一种动作:继续扩大、暂停、修复、培训、回退或调整排期。只为了展示而收集、且没有任何阈值和责任人的数字,往往会增加报告成本,却不会改善决策。
对发布管理而言,可优先观察计划变更次数、关键依赖按期确认率、准入证据覆盖率、严重问题发现阶段、回退演练完成情况、上线后支持负荷和业务目标达成情况。指标数量不必很多,但口径需要稳定,并能解释为何某次决策成功或失误。
十、上线计划的可执行检查清单
1. 计划准备阶段
- 是否清楚说明本次版本解决的业务问题,以及明确不包含的范围?
- 是否列出跨团队依赖、数据变更、外部接口和关键人员可用性?
- 是否识别发布窗口内的业务高峰、结算周期和外部维护安排?
- 是否为高不确定性事项设置区间估算和最晚决策点?
2. 发布评审阶段
- 功能、业务、数据、非功能和运行准备是否分别有验收证据?
- 未关闭问题是否按影响和恢复难度分级,而非只按数量统计?
- 是否定义明确的继续条件、暂停条件和回退触发条件?
- 风险接受人是否具有对应业务授权,且接受记录可追溯?
3. 上线执行阶段
- 值守名单、联系人、替补人员和升级路径是否确认?
- 监控指标、告警接收人和异常处置步骤是否验证?
- 关键操作是否设置检查点,避免一次性执行不可逆步骤?
- 对内和对外沟通是否有统一口径,且明确由谁发布?
4. 上线观察阶段
- 观察窗口、扩大范围的依据和停止条件是否预先确定?
- 是否同时收集系统指标、用户行为、支持请求和业务结果?
- 试点用户是否具有代表性,样本限制是否被记录?
- 复盘是否区分技术部署成功、稳定运行和业务目标达成?
这份清单不是要求每个项目都把每一项变成审批门槛,而是帮助负责人找出哪些问题会让风险在上线后才暴露。低风险项目可以轻量执行,高风险项目则要增加证据深度和授权强度。
十一、常见问题
1. 上线计划应该提前多久开始?
没有适用于所有项目的固定天数。低风险、小范围的变更,可以在短周期内完成计划;跨多个部门、涉及数据迁移或客户切换的项目,应在需求范围和关键依赖逐渐明确时同步启动发布规划。我的判断标准不是“提前几周”,而是计划启动是否早于不可逆决策和外部承诺。
如果团队到测试结束后才讨论培训、迁移和回退,说明发布计划启动得太晚。发布规划可以随着信息增加逐步细化,不必等所有需求定稿才开始。
2. 管理层每周都要参加发布会议吗?
不一定。管理层应参加需要其授权、资源取舍或风险接受的评审,不必参与每周例行状态同步。若每次会议都没有明确决策请求,说明会议参与者和节奏可能设计过度。
团队可以通过书面状态更新持续暴露偏差,只有出现门槛未满足、风险升级、范围改变或需要跨部门决策时,再触发管理层评审。重要的是升级机制可靠,而不是管理层参加了多少次会议。
3. 如果业务坚持日期不变,项目负责人该怎么办?
先把讨论从“能不能按期”转为“日期不变时,范围、资源、验证深度和风险接受方式如何调整”。列出可选择方案及代价,说明每种方案影响哪些用户、功能和恢复能力。项目负责人不应替业务隐去代价,也不应把不可控条件包装成承诺。
若日期与范围都不能调整,仍需压缩时间,就应明确哪些验证无法完成、有哪些补偿措施,以及由谁接受剩余风险。若风险超过授权范围,升级处理比默默承担更专业。
4. 缺陷数量多少时应该延期?
缺陷数量本身不能直接决定是否延期。一个阻断核心交易的缺陷可能比几十个低影响界面问题更重要。判断应结合严重程度、影响用户、发生概率、可发现性、恢复时间和临时规避办法。
关键不是设置一个脱离上下文的“缺陷上限”,而是明确哪些级别的问题禁止发布、哪些问题可以通过临时控制接受,以及接受人的授权范围。若团队无法说清未关闭问题会怎样影响业务,就不应只用总数做决定。
5. 上线后出现问题,是不是说明计划失败?
不必然。计划无法保证所有问题都不会发生,它要保证重大风险有足够的预防、发现和恢复机制。问题是否被及时发现、影响是否被限制、回退是否按预案执行,比单纯追求“零问题”更能反映发布管理能力。
但若同类问题反复发生、预警长期无人处理、回退方案从未验证,或管理层总在发布后才得知重大风险,就说明计划机制存在缺陷。复盘应关注系统原因,而不只是追究最后执行操作的人。
6. 项目管理工具能自动判断是否可以上线吗?
工具可以汇总任务、缺陷、验收状态、风险和决策记录,也可以在条件不满足时提醒或阻止流程推进;但它不能替组织判断风险是否值得接受。自动化适合执行清晰、稳定、可量化的规则,不适合取代业务责任人对影响范围和风险偏好的判断。
选择某项目管理平台时,应优先验证版本关联、权限、审计追踪、跨团队协作和报表口径是否满足真实工作流。先定义决策规则,再配置工具,通常比先搭一套复杂流程更省成本。
7. 没有历史数据,如何设定上线观察阈值?
可以先使用业务可接受的边界作为临时阈值,并通过小范围试点收集基线。阈值应标注为临时建议,写明适用范围和复核时间,避免把第一次试点的数据误当成长期正常水平。
新产品尤其要关注绝对数与变化趋势的结合。用户量较小时,比例指标可能因少数个案大幅波动;此时应同时看实际数量、问题类型和个案影响,并避免依据单一比例做扩大或回退决定。
十二、总结:把日期承诺改造成证据承诺
上线计划最重要的改变,是从“我们准备在哪一天上线”转向“满足哪些条件后,我们有依据上线”。日期当然重要,但日期只有和发布范围、验收证据、风险责任、暂停条件及回退能力绑定,才是管理工具,而不是压力来源。
我的建议是,下一次发布先不要急着补满一张排期表。先开一次短会,确认本次范围、最可能造成业务损失的三类失败、不可跳过的发布门槛,以及谁有权继续或叫停;再把任务、证据和责任人串起来。若使用 PingCode 等项目管理平台,就围绕这条真实发布链路逐步建立可追溯记录,而不是先追求流程页面齐全。
可靠的发布管理,不是让所有风险消失,而是让风险在影响扩大之前被看见、被解释、被授权处理。读完本文后,可以先选一个即将发布的版本,用“门槛、证据、责任人、决策时限、回退动作”五项检查现有计划。缺什么,就先补什么;这比再增加一轮没有决策目标的状态会议更能提高上线质量。
常见问题解答(FAQ)
1. 上线计划应该提前多久制定?
我以前总觉得等功能开发得差不多再排上线就行,结果测试、培训和回滚准备全挤在最后几天。想知道上线计划到底应该从哪个阶段开始,以及不同规模的发布要留出多少缓冲时间。
上线计划不宜等到开发收尾才开始。建议在需求范围和目标基本确认时建立初版计划,开发过程中按风险和进度滚动更新。一个可操作的倒排方式是:上线前10个工作日确认范围、负责人和依赖;前5个工作日完成验收条件、培训安排及回滚方案;前2个工作日冻结变更并核对发布清单;上线后1至3个工作日安排重点监控。
小型低风险变更可以压缩周期,但涉及数据迁移、外部接口或多个团队协作时,应额外预留缓冲。缓冲不是简单多排几天,而是明确哪些条件未满足时必须延期,避免管理层把计划日期误当成不可变承诺。
2. 管理层怎样判断一个版本是否可以按计划上线?
我遇到过开发团队说功能完成了,管理层就据此宣布发布日期,但上线前才发现验收、客服培训和数据校验都没有准备好。除了“开发完成”,我还应该看哪些信号,才能判断发布风险是否可接受?
把“是否可上线”拆成可核验的准入条件,而不是依赖一句“已经完成”。至少检查四类信号:关键验收场景通过率、未解决缺陷的严重级别、部署与回滚演练结果、业务和支持团队准备情况。比如可将关键场景全部通过、阻断级缺陷为零、数据备份与回滚验证完成、客服已拿到变更说明设为上线门槛;
具体数值应按业务风险制定,而不是照搬统一比例。管理层还应要求每项未达标条件有负责人、截止时间和影响说明。若核心交易流程未验证,即使大多数功能正常,也不应以整体完成率掩盖关键风险。
3. 上线计划延期时,管理层应该如何调整范围和日期?
我担心一延期就会变成全盘推迟,团队也可能为了守住日期而压缩测试。遇到某个功能卡住、但其他部分已经具备发布条件时,应该怎样判断是拆分上线、延后日期,还是接受风险继续发布?
先判断受阻内容是否与本次发布的核心价值或安全性绑定,再评估模块间依赖和故障影响范围。若非核心功能可以独立关闭、不会影响数据一致性,也不改变主要用户流程,可以考虑从首批范围中移出,另设后续发布;若受阻项涉及权限、计费、数据迁移或关键接口,通常不应靠压缩测试保日期。
决策时把三种方案并列:按期发布但缩小范围、整体延期、分批灰度,并记录各自的用户影响、成本和回退条件。延期通知要说明新日期、受影响范围及重新评估时间,避免只改日历、不改依赖与资源安排。
4. 上线后怎样确认发布成功,而不是只确认部署完成?
我以前把部署日志显示成功当作上线结束,后来才发现用户端出现问题,团队却没有提前约定谁来观察、观察多久。发布后应该监控哪些指标,出现什么情况要回滚或暂停扩大流量?
部署成功只说明变更已进入环境,不等于业务结果正常。上线前应为本次变更选定少量直接相关指标,例如关键流程成功率、错误率、响应时间、数据校验差异和客服反馈量,并记录发布前基线。高风险版本可先对小比例流量或内部用户开放,观察约定窗口后再扩大;
若关键指标越过预设阈值、出现数据异常或核心流程不可用,应暂停扩量并启动回滚评估。每个观察指标都要有负责人、数据来源和检查频率。发布结束后复盘实际结果与计划偏差,把故障、等待时间和未使用的检查项反馈到下一次清单中,逐步形成适合团队自身的发布标准。
核心关键词
文章包含AI辅助创作:上线计划最佳实践:管理层发布管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/522856
读者评论
我们以前也把测试通过当作上线信号,后来发现客服培训和生产配置经常滞后。把这些准备项列进门槛确实有用,不过门槛最好按系统风险分级,否则小版本也容易被流程拖慢。
回退演练这点很实际。我们遇到过代码能回退、数据却无法无损恢复的情况,之后会把数据处理和业务通知一起演练。文章提到按风险设门槛,但具体阈值还是得结合业务基线,不能直接套用。
把管理、执行和运行信息拆开看比较清楚。我更关心的是这些视图如何保持一致:如果仍要靠负责人手动更新多处,最后可能又回到口径不一。落地时最好先选一条发布链路试跑。
