实施团队做发布管理数据分析,最常见的误判不是“数据不够”,而是把发布次数、准时率和故障数放在同一张看板上,就以为已经看清了交付能力。真正有用的分析,必须把需求进入、变更积压、测试验证、发布执行和线上反馈串成一条可追溯的链路;否则,准时率上升可能只是把风险推迟到上线之后,发布频率提高也可能只是把同一批变更拆成更多次操作。
一、先讲核心结论:发布数据要服务于决策,不是服务于汇报
1. 发布管理分析的核心不是“做了多少次”,而是“交付是否可预测、可恢复”
我判断一套发布分析是否有效,通常先问三个问题:团队能否知道一个变更从提出到上线花了多久;能否识别发布失败主要发生在哪个环节;出现问题后,能否在可接受时间内恢复服务。三个问题分别对应交付流动、发布质量和恢复能力。若看板只有发布次数、完成任务数和准时率,它更像活动记录,而不是管理工具。
发布不是一个瞬间动作,而是一串相互依赖的工作:需求确认、范围冻结、代码或配置变更、构建与验证、审批、部署、观测、回滚或补救。指标必须能解释这条链路中的等待和返工。指标的价值不在于数字看起来更漂亮,而在于它能否让团队找到下一项可执行的改进。
例如,发布准时率连续三个月提升,但发布后缺陷也在上升。管理者如果只看准时率,可能会奖励压缩验证时间的做法;如果同时看发布后缺陷率、回滚率和变更前置时间,就更容易发现团队只是把风险从发布前转移到了发布后。
2. 先建立四类指标,再决定是否增加更多维度
我建议先用四类指标搭出最小分析框架,而不是一开始追求“全量数据大屏”。第一类是流动效率,观察变更从承诺到上线的时间和等待环节;第二类是发布质量,观察发布失败、回滚和线上缺陷;第三类是稳定性与恢复能力,观察影响范围、恢复时间和重复故障;第四类是治理质量,观察审批、验证、风险评估等流程是否完整。
这些指标不是彼此独立的目标。团队应当把它们作为共同观察的信号:缩短交付周期时不能放任失败率增加,降低故障数时也不能通过无限延长发布周期来实现。至少同时观察速度与稳定性,才有资格讨论发布效率。
| 分析维度 | 首批建议指标 | 需要回答的问题 | 常见误读 |
|---|---|---|---|
| 流动效率 | 变更前置时间、发布间隔、等待时长 | 变更在哪里排队,交付是否可预测? | 把发布次数多直接等同于效率高 |
| 发布质量 | 变更失败率、回滚率、发布后缺陷率 | 变更是否稳定,失败是否集中在特定类型? | 用事故总数代替风险率 |
| 恢复能力 | 恢复时间、受影响服务数、回滚完成时间 | 问题发生后,团队能否快速止损? | 只记录故障等级,不记录恢复过程 |
| 治理质量 | 验证完成率、审批等待时间、风险评估覆盖率 | 控制点是否有效,是否造成无价值等待? | 把流程完成率当成控制有效性 |
表中的指标是起点,不是通用排名表。不同组织对“发布”的定义差异很大:有的把生产部署视为一次发布,有的把一个业务版本中多个服务的部署合并统计。分析前不统一口径,横向比较只会制造噪声。
3. 先约定口径,后做趋势;先解释异常,后做考核
发布管理常见的数据争论,往往不是分析方法太复杂,而是字段含义没有定清。一次发布是否包含紧急修复?灰度和正式全量是否计为两次?同一版本涉及多个服务时,统计一次还是多次?回滚后重新部署算失败一次,还是新发布一次?这些定义如果由不同团队各自理解,最终的趋势图没有可比性。
我建议每个指标都配一张口径卡,至少写明统计对象、起止时间、分母、排除项、数据来源、责任人和更新频率。发生定义变更时,也要保留版本记录。这样做看起来不如新建大屏“快”,但能避免数月后发现历史数据不可比较。
| 口径卡字段 | 需要明确的内容 | 示例写法 |
|---|---|---|
| 统计对象 | 版本、变更单、部署任务还是服务实例 | 按进入生产环境的变更单统计 |
| 时间边界 | 从承诺、开发开始还是代码合并开始计算 | 从纳入发布范围到生产验证完成 |
| 失败定义 | 回滚、热修、用户影响或值班介入是否计入 | 因变更导致回滚或紧急修复均记为失败事件 |
| 排除规则 | 计划演练、基础设施故障等如何处理 | 演练单独标记,不混入常规发布失败率 |
二、背景和真实场景:发布看板为什么会“看起来很忙,实际上看不清”
1. 发布数据分散在多个系统,靠人工拼接容易丢掉上下文
在中大型组织中,一次业务发布常常跨越需求管理、代码仓库、持续集成、变更审批、监控告警和客户支持。每个系统都能提供一部分事实,却未必能回答“这次变更为何失败”。发布记录可能有版本号,流水线有构建结果,工单有责任团队,监控系统有告警时间,但如果这些记录没有共同的变更标识,分析人员只能通过时间和名称猜测关联。
这类手工关联一开始通常可行:一个团队、几次发布,表格足以维持。但当服务数量增加、并行发布变多、紧急变更频繁,表格就会出现重复记录、漏记和口径漂移。最大的风险不是表格不好看,而是管理者以为数据完整,实际只看到了更容易被记录的那一部分。
因此,发布分析的基础能力不是复杂算法,而是贯穿需求、变更、部署和故障记录的稳定标识。工具可以不同,但发布对象、服务、环境、版本和变更单之间必须能建立可靠关系。若现有工具链无法自动关联,先把关键字段补齐,通常比先买一个更复杂的分析模块更有价值。
2. 服务越多,简单平均数越容易掩盖风险
假设一个组织有十个服务,其中九个服务每月发布稳定,另一个核心服务频繁回滚。全组织平均失败率可能仍然很低,但用户体验和业务风险可能已经不可接受。反过来,某个低流量内部服务偶发失败,也不应与核心交易服务的同类事件被视为相同影响。
这就是为什么发布数据需要分层分析。至少应按服务或产品线、环境、变更类型、影响等级和发布方式切分。切分不是为了给团队排名,而是为了区分可比对象。开发工具链、变更复杂度、服务重要性和发布窗口不同,简单排名会把环境差异误当成团队能力差异。
当团队规模超过一百人,或发布涉及多个产品线、共享平台和跨职能审批时,人工汇总的协调成本会迅速上升。此时可评估将需求、缺陷、版本和发布记录纳入统一管理视图。以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,适合优先考察其能否串联需求、迭代、缺陷与发布对象,而不是只看有没有现成的图表组件;实际适用性仍要依据组织已有工具链和集成能力验证。
3. 发布数据会被流程本身改变,不能脱离场景解释
一次发布增加,可能是团队变得更小批量、更频繁地交付,也可能是统计规则把一个版本拆成了多条部署记录。失败率下降,可能是自动化验证改善,也可能是团队不再登记低等级失败。平均恢复时间缩短,可能来自回滚能力增强,也可能因为较轻的事件被纳入统计、较重事件被排除。
我会把每项指标都放回“数据生成机制”中检查:谁记录、什么时候记录、系统自动生成还是人工填写、漏记会造成什么偏差。一个数字是否可信,不仅取决于计算是否正确,也取决于它产生的过程是否稳定。
| 数据来源 | 常见优势 | 常见偏差 | 适合承担的角色 |
|---|---|---|---|
| 部署流水线 | 时间戳较完整,自动采集稳定 | 未必知道业务影响和原因 | 发布次数、部署时长、执行结果 |
| 变更或发布单 | 能补充范围、审批和风险说明 | 人工填报可能滞后或遗漏 | 变更类别、责任团队、验证记录 |
| 监控与告警 | 反映服务状态和影响时间 | 告警规则不一致,可能误报 | 故障开始、影响范围和恢复确认 |
| 客户支持记录 | 能补充用户感知和业务影响 | 受报障意愿及渠道影响 | 用户影响、反馈趋势和问题类型 |
三、常见误区:看似量化,实则把团队带向错误方向
1. 用发布次数评价团队效率
发布频率能说明变更进入生产环境的节奏,却不能单独说明价值、质量或交付难度。一个团队可以把一项大变更拆成许多小部署,也可以因为业务依赖和合规窗口而集中发布。单看次数,既可能奖励机械拆分,也可能惩罚合理的风险控制。
更稳妥的做法是把发布频率与变更前置时间、失败率和恢复时间一起看,并按服务和变更类型分层。若频率提升、前置时间下降且质量指标稳定,这是积极信号;若发布次数增加但等待、返工和故障都上升,可能只是活动量变大,并未改善交付。
2. 把准时率作为最重要的发布指标
准时率适合检查计划管理,却不适合独立代表交付能力。发布窗口可能因为需求不断变更而被推迟,也可能通过压缩测试、降低范围或将风险后移来“保住日期”。如果考核只盯住准时,团队会自然地优化日期,而不是优化结果。
应将准时率与范围变更率、验证完成率、发布后缺陷率并列观察。还要区分“按承诺时间完成”和“按业务需要完成”:前者是计划兑现,后者是业务价值兑现,两者并不总是一回事。
3. 只统计故障总数,不看暴露量和影响范围
规模不同的团队、服务和发布批次,故障总数不能直接比较。一个团队每月发布十次,另一个发布一百次,若都发生两次失败,风险水平显然不同。即使计算失败率,也需要明确分母是发布批次、变更单、部署任务还是受影响服务。
更重要的是,失败率不等于影响程度。两次失败可能分别是五分钟内回滚的内部页面问题,和持续数小时影响交易的核心服务故障。可以将失败概率、影响等级、受影响用户或业务范围分开呈现,不要把它们压缩成一个看似精确的综合分。
4. 把平均恢复时间当成唯一恢复能力指标
平均值容易被极端事件拉动,也容易遮盖多数轻微事件和少数重大事件之间的差异。若多数问题在十分钟内恢复,但一次重大事故持续数小时,平均值会显著上升;若重大事故未纳入数据,平均值又会显得过于乐观。
建议同时观察中位数、较高分位数和按影响等级拆分的恢复时间,并记录恢复方式:自动回滚、人工回滚、热修复、配置切换或流量降级。恢复时间只是结果,恢复路径才有助于判断下一步该投资自动化、观测、演练还是系统隔离。
5. 把审批完成率和流程合规率误认为风险控制有效
审批全部完成,不代表风险已被识别;检查项全部勾选,也不代表验证覆盖了真实风险。如果审批只增加等待,团队可能在发布前批量补单,记录看似齐全,实际没有形成有效评审。
要判断控制是否有效,应观察风险评估发现的问题是否被解决、验证缺口是否与后续故障相关,以及审批等待是否集中在特定角色或时段。对于低风险、可自动验证的变更,可以考虑简化人工审批;对高影响、不可逆或合规敏感变更,则需要保留明确的决策与证据链。
6. 过早把指标用于个人或团队排名
指标一旦直接关联奖惩,记录行为就会变化。团队可能延迟登记失败、拆分统计范围、避免接手复杂服务,或者把风险较高的工作推迟到统计周期之后。这样的优化看起来改善了报表,却损害组织获取真实信息的能力。
我的建议是先把指标用于系统改进,再逐步用于管理问责。对失败事件的复盘应关注机制、信息、自动化和决策条件,而不是先问“谁做错了”。如果没有安全的报告环境,故障数据通常会越来越好看,也越来越不可信。
| 表面现象 | 可能的真实原因 | 需要补看的证据 |
|---|---|---|
| 准时率提升 | 计划更稳定,或范围被压缩、验证被后移 | 范围变更率、验证时长、上线后缺陷 |
| 发布次数提升 | 小批量交付,或统计拆分方式改变 | 变更前置时间、单次变更规模、失败率 |
| 故障数下降 | 质量改善,或登记门槛提高、漏报增加 | 用户投诉、告警、紧急修复和回滚记录 |
| 恢复时间下降 | 回滚更快,或重大事件被排除 | 按影响级别分层的恢复时间和事件清单 |
四、专业判断逻辑:从业务问题反推指标,而不是从仪表盘反推管理
1. 先把分析问题写成可验证的问题句
每次增加指标前,我会先写一个具体问题,而不是先写“希望提升效率”。例如:“核心交易服务的发布失败是否主要发生在数据库变更?”“审批等待是否解释了变更前置时间上升?”“紧急变更是否比计划变更更容易引发回滚?”问题必须能通过数据支持或反驳,也要能指出分析结果会改变什么决策。
如果一个问题无论分析结果如何都不会改变行动,那么它很可能不是当前阶段值得投入的分析问题。相反,一个较窄的问题,只要能帮助团队决定是否补充自动化验证、调整发布窗口或拆分高风险变更,往往比一张包含几十个指标的大屏更有价值。
2. 将每个指标拆成定义、分母、切片和行动
指标公式只是开始。以变更失败率为例,需要约定失败事件定义,确认分母是所有生产变更还是发布批次,决定按服务、环境和变更类别怎样切分,并明确失败率超过什么条件时由谁采取什么动作。没有这些要素,指标只会成为一条趋势线。
建议用“指标契约”管理关键指标:定义由谁维护,数据从哪里来,多久更新一次,哪些变化会造成断点,发现异常时如何核查。指标契约可以放在发布规范、数据字典或内部知识库中,重点是团队能够找到最新版并追溯变更。
| 契约要素 | 发布失败率示例 | 为什么重要 |
|---|---|---|
| 事件定义 | 变更导致生产回滚、紧急修复或确认的用户影响 | 避免团队各自把“失败”理解成不同事件 |
| 计算分母 | 同期进入生产环境的可追踪变更单数 | 让暴露量变化可解释 |
| 切片维度 | 服务、变更类型、发布方式、影响等级 | 定位风险集中位置,而非只看全局平均 |
| 触发行动 | 连续两个周期上升时复核高风险变更验证 | 让数字能够转化为具体改进 |
3. 用领先指标和滞后指标搭配,避免事后才看见问题
发布失败率、线上缺陷和用户影响属于滞后信号:问题已经发生,数据才反映出来。验证覆盖、未解决风险项、变更范围漂移、发布前等待和回滚演练准备度,则更接近领先信号。领先指标不能直接证明未来必然失败,却能帮助团队在风险变成事故前发现条件变化。
我不会把领先指标堆成“合规清单”。更实用的方式是选择少量与已知故障机制相关的前置条件。例如,过去数据库变更失败常与缺少兼容性验证有关,就观察数据库变更的兼容性验证覆盖,而不是给所有变更都增加同一套表单。
4. 异常分析先做分层,再做因果判断
整体趋势出现异常时,先检查统计口径和数据完整性,再按服务、变更类型、发布方式、规模和时间窗口分层。若某一个切片明显异常,进一步检查相关流水线、依赖关系、审批节点和变更记录。只有当多类证据相互支持,才把“同时发生”提升为可能的因果解释。
例如,审批等待与变更前置时间同时上升,不足以证明审批造成延迟。可能是高风险变更占比增加,才同时拉长审批和交付周期。需要比较相似变更类型、相近服务和相同时间段,必要时查看队列长度与处理时长。相关性适合提出问题,不足以单独定责。
5. 用分位数和分布观察体验,不只看平均数
平均变更前置时间为三天,并不代表大多数变更都在三天内完成。可能一半变更当天上线,另一半因依赖等待而滞留数周。发布管理关注的不只是典型体验,还要知道尾部变更为什么被卡住。
因此,时间类指标可同时查看中位数、较高分位数和分布区间。若中位数稳定而高分位数快速上升,通常提示少数变更的排队或依赖问题变严重;若两者同步上升,可能是整体容量、流程或需求波动发生变化。
| 观察结果 | 优先假设 | 建议核查 |
|---|---|---|
| 中位数稳定,高分位数上升 | 少数复杂变更或依赖阻塞加剧 | 跨团队等待、审批队列、返工次数 |
| 中位数与高分位数都上升 | 整体流程容量或需求负荷变化 | 在制工作量、发布窗口、人员负荷 |
| 平均值上升,中位数稳定 | 极端事件或少量超长任务拉高均值 | 极端样本、异常分类和数据边界 |
| 失败率下降,用户影响未下降 | 事件定义或登记行为发生变化 | 告警、支持工单、紧急修复记录 |
五、案例与数据观察:一次发布趋势“变好”之后,先查发生了什么
1. 案例边界:以下数字是情景模拟,用于演示分析过程
下面的案例不是某家企业的真实经营数据,也不是行业基准,而是一组情景模拟数据。它描述一个拥有多个业务服务的实施团队,在改造发布流程后连续观察两个季度。这样标注的原因很简单:发布口径和组织环境差异很大,不能把示意数据包装成普遍事实。
第一季度,团队尝试减少发布窗口等待,把更多变更拆成小批次。第二季度,月均发布批次上升,计划准时率提高,但回滚率也略有上升。若只看“次数”和“准时率”,团队很容易宣布流程改革成功;若把失败类型与服务重要性加入分析,就会发现风险集中在数据库相关变更,而非所有发布都变差。
| 观察指标 | 第一季度示意值 | 第二季度示意值 | 初步解释 |
|---|---|---|---|
| 月均生产发布批次 | 48 次 | 66 次 | 发布节奏加快,但需确认统计规则未改变 |
| 中位变更前置时间 | 6.2 天 | 4.8 天 | 典型变更流动加快 |
| 计划准时率 | 78% | 86% | 计划兑现改善,不能独立代表质量提升 |
| 发布失败率 | 7.5% | 8.3% | 总体略升,需按变更类型拆分 |
| 恢复时间中位数 | 42 分钟 | 29 分钟 | 止损速度改善,但仍需查看高影响事件 |
从这组数据不能直接得出“发布改革成功”或“改革失败”。更合理的结论是:交付速度和恢复速度出现积极变化,但整体失败率没有同步下降,需要定位失败来源;同时核实发布次数增加是否来自真实小批量交付,而不是统计拆分。

2. 按变更类别拆分后,问题从“团队整体变差”变成“特定风险需要治理”

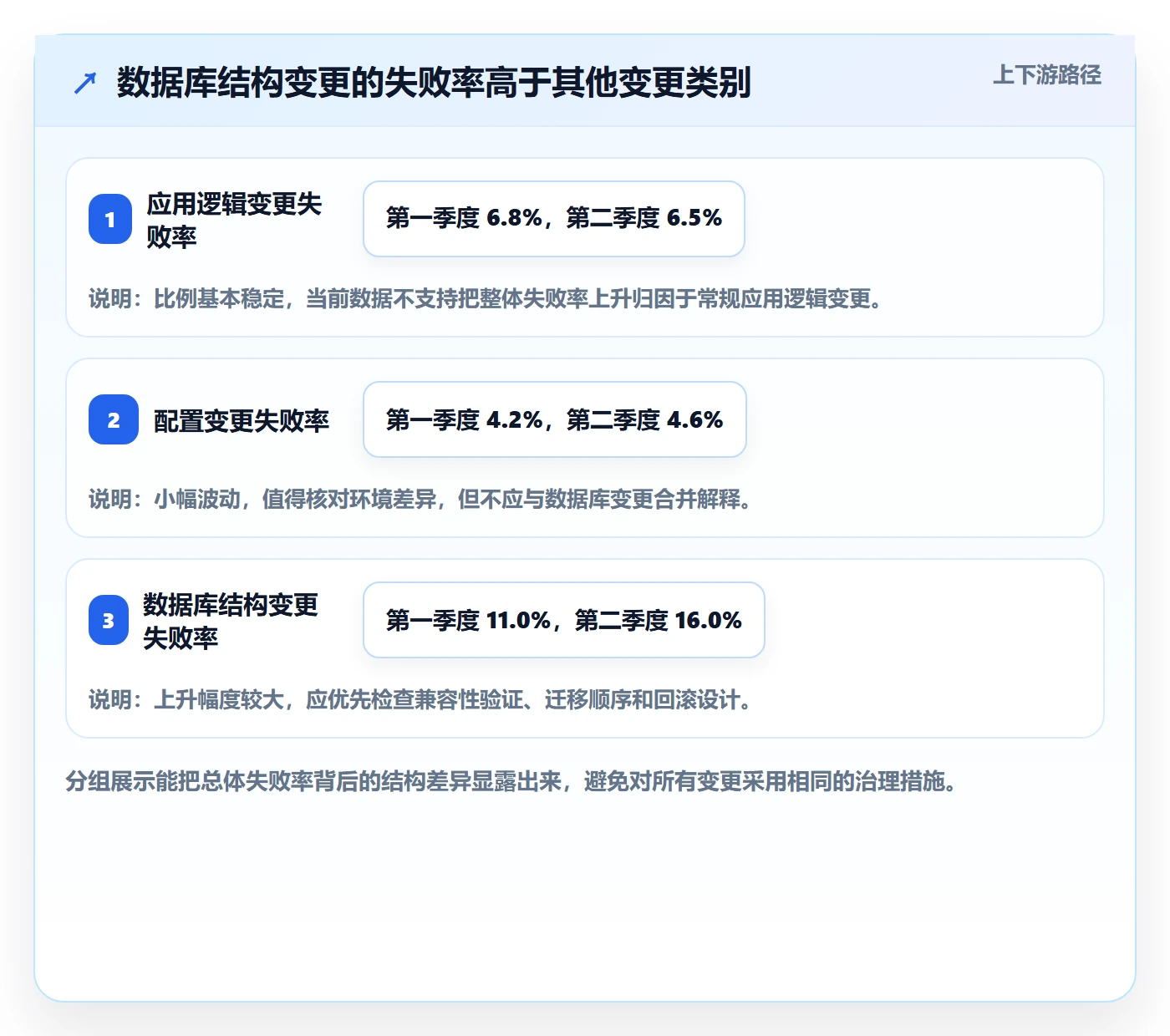

进一步拆分后,团队发现应用层常规变更的失败率基本稳定,数据库结构变更的失败率明显较高。数据库变更涉及兼容性、迁移顺序和回滚策略,单纯提高发布频率并不能消除这些风险。若把所有类型合并成一个比例,就会把结构性问题误判为整个团队的执行能力问题。
下一步不是立刻给数据库变更加更多审批,而是先检查失败原因:是否缺少向前兼容设计,是否没有验证旧版本与新结构共存,回滚方案是否在发布前经过演练,灰度阶段是否覆盖真实负载。拆分结果给出了调查方向,但仍需通过事件复盘和系统记录确认机制。
| 变更类型 | 第一季度失败率 | 第二季度失败率 | 后续调查方向 |
|---|---|---|---|
| 应用逻辑变更 | 6.8% | 6.5% | 验证覆盖与灰度效果是否稳定 |
| 配置变更 | 4.2% | 4.6% | 检查环境差异和配置回滚路径 |
| 数据库结构变更 | 11.0% | 16.0% | 复核兼容性、迁移顺序和回滚演练 |

3. 复盘过程:从数字到行动要经过四次核验
案例团队没有立刻把数据库失败率设成考核目标,而是逐条核查相关发布记录。第一步确认统计口径一致,排除发布单重复计数;第二步对照部署和告警时间,确认失败事件确实与数据库变更相关;第三步阅读复盘记录,归类为兼容性验证不足、迁移步骤不完整和回滚未演练;第四步检查这些情况是否集中在特定服务或某种发布方式。
核查后,团队选择三项针对性动作:在高影响服务的数据库变更中增加旧版本兼容性验证;把迁移脚本和回滚步骤纳入发布检查;在预生产环境验证后再进入生产灰度。团队没有给所有变更加同一层审批,而是对风险类别建立不同控制路径。
这组案例最值得借鉴的不是某个具体数字,而是处理顺序:先验证数据可信,再定位风险切片,最后让改进措施对应到已确认的故障机制。如果跳过中间核验,指标很容易变成拍脑袋决策的装饰。
4. 用成本和收益判断是否继续加流程
增加验证、审批或演练都需要投入。示意测算中,团队每月进行约十二次数据库相关发布;新增自动化兼容性验证平均增加每次十五分钟流水线时间,但能减少人工检查和重复返工。是否值得,不能只看流水线变长了多少,而要比较新增控制成本与失败造成的恢复、排查和业务影响成本。
这里不建议把所有损失都强行换算成一个“投资回报率”。核心服务中断的业务影响难以用统一口径估算,过于精确的金额反而会制造虚假确定性。可以先用人时、事件次数、受影响服务范围和恢复时间作为可验证的比较维度,再由业务负责人判断风险接受水平。
| 改进措施 | 新增成本观察 | 预期变化 | 适用边界 |
|---|---|---|---|
| 兼容性自动验证 | 每次流水线增加约15分钟,属情景模拟 | 减少发布前人工核对遗漏 | 适合重复出现、规则可自动表达的风险 |
| 回滚演练 | 每季度预留约半个人日,属建议基准 | 验证回滚路径是否真实可用 | 适合高影响或恢复路径复杂的服务 |
| 增加审批层级 | 需要统计等待时长和评审投入 | 可能提升高风险决策的可见性 | 不适合所有低风险常规变更一刀切 |
六、落地方法:从口径治理到复盘闭环,按阶段推进

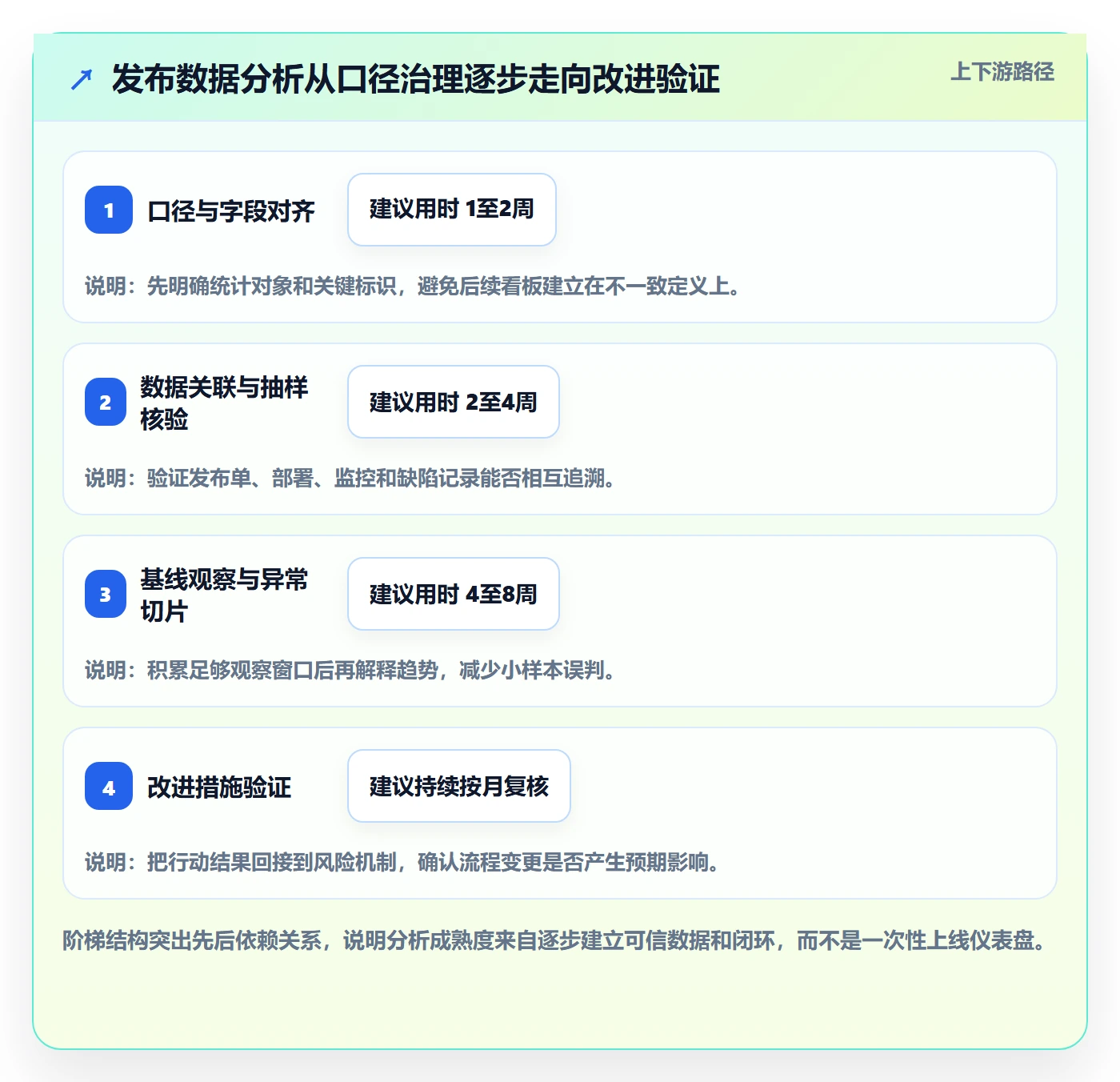

1. 第一阶段:先统一发布对象和关键标识
实施第一周不必急着建看板,先盘点组织里“发布”究竟指什么,以及关键系统是否能用同一标识串联记录。最小字段通常包括发布单或变更单编号、服务名称、环境、版本、变更类型、执行时间、结果和责任团队。若无法建立统一标识,先在流程中补充稳定字段,再做趋势统计。
在多团队组织里,还要决定汇总层级。平台团队需要关注共享组件和部署能力,产品团队关心服务变更与业务影响,管理层关心风险和可预测性。可以共用底层定义,但不必强迫每个角色看同一张图。
2. 第二阶段:选择最小指标集,避免一次性铺开
首批建议控制在五到八个核心指标,并保证每个指标都能对应到行动。比如变更前置时间、发布失败率、恢复时间、验证覆盖率、审批等待时间和紧急变更占比。这个组合覆盖流动、质量、恢复与治理,足以暴露大多数明显问题。
指标数量不是管理成熟度的代理。团队如果无法解释指标变化,继续加维度只会增加维护负担。先观察一个完整发布周期,检查异常是否能从数据中定位,再决定是否增加服务等级、风险类型或业务影响维度。
3. 第三阶段:做数据质量抽检,而不是默认系统数据天然正确
数据自动采集减少了人工录入,却不能自动保证业务语义正确。部署成功不代表业务验证通过,告警恢复不代表用户影响结束,发布单关闭也不代表所有后续缺陷都已关联。需要定期抽样,把流水线记录、发布单、监控事件和缺陷记录互相核对。
一个简单的抽检办法是每月随机选取若干次发布,检查关键字段完整度、时间戳一致性和结果标记准确度。若抽检发现某一团队漏记紧急修复或某类失败没有进入统计,应先修复记录机制,再解释趋势变化。
4. 第四阶段:设置异常复核机制,不要把阈值当自动判决
阈值可以帮助发现异常,却不应自动给团队贴标签。发布失败率连续上升、恢复时间尾部变长、审批等待超过约定时限,都可以触发人工复核。复核首先检查口径和样本量,然后判断异常是否集中于特定服务、类型或时间段,最后决定是否需要变更流程、工具或技术设计。
样本量较小时,百分比容易剧烈波动。一个月只有十次发布,发生一次失败就对应百分之十;这并不意味着风险一定显著恶化。可以同时展示分子和分母,适当使用滚动窗口,避免用少量事件作强结论。
5. 第五阶段:复盘行动必须有责任人、期限和验证方式
复盘会的结论如果只有“加强测试”“提升意识”,通常不会形成可持续变化。每项行动应写清问题机制、具体改动、责任人、完成期限和验证指标。例如,把某类数据库变更增加兼容性检查,并在之后连续观察相关发布的验证覆盖率、失败类型和回滚时间。
验证改进时,要避免只检查任务是否完成。检查项上线了,不等于风险已经下降;还要确认行为发生变化,或风险暴露方式得到改善。若目标指标没有变化,也要判断是措施无效、样本不足,还是原先的因果假设不成立。
| 阶段 | 主要动作 | 交付物 | 完成信号 |
|---|---|---|---|
| 口径治理 | 定义发布对象、失败事件和数据边界 | 指标字典与口径卡 | 不同团队对关键概念有一致解释 |
| 数据接通 | 关联变更单、部署、服务和故障记录 | 可追溯的发布数据链 | 抽样记录能够从结果回溯到变更 |
| 趋势分析 | 观察流动、质量、恢复和治理指标 | 分层看板与异常清单 | 异常能定位到可调查的切片 |
| 改进闭环 | 复盘机制、分配行动并验证效果 | 行动记录和后续观察结果 | 措施与已确认风险机制相对应 |

七、不同情况下的行动建议:不要用同一套治理方式处理所有发布
1. 发布量少、团队规模小:先做轻量记录,暂不追求复杂自动化
如果团队每月只有少量生产发布,且服务结构简单,先用统一发布记录和定期复盘通常已经足够。重点是保证每次变更有负责人、范围、验证结果、发布时间和问题记录。此阶段不必为了看起来成熟,搭建复杂的数据仓库或采集大量暂时无法解释的字段。
但如果发布量少是因为窗口排队严重、每次变更都很大,或故障影响很难恢复,就不能把“小团队”当成不需要管理的理由。此时优先改善变更拆分、验证和回滚能力,比追求更多图表更重要。
2. 多团队、多服务并行:先建设统一定义,再分层看数据
当多个团队同时发布,统一的是指标定义和数据标识,不是强求所有团队采用相同发布节奏。共享的核心指标可以用于识别组织级趋势,具体分析仍应按服务和业务风险分层。若不同服务技术栈和风险差异明显,应该允许团队在共同框架下补充局部指标。
这类组织尤其要避免榜单化管理。高风险服务、核心服务和内部工具的发布难度不同,统一按失败率排序,会引导团队挑选容易的工作或隐藏复杂变更。更合适的用途是发现异常切片、共享有效实践和识别跨团队依赖堵点。
3. 合规要求高:保留证据链,但区分控制有效与流程齐全
监管、审计或客户合同要求较高的组织,需要记录审批、测试、变更责任和生产验证等证据。这里的重点不是取消控制,而是减少重复填报,确保控制点与实际风险相对应。能自动采集的流水线结果、版本信息和审批时间,尽量不要让工程师重复抄录。
合规流程如果需要人工判断,应明确判断内容和责任边界。审批人需要看到变更影响、风险、验证和回退方案,而不是只在表单上点击通过。对低风险、可逆、验证充分的常规变更,可探索预授权或自动化规则;是否适用必须由组织的风险政策决定。
4. 线上故障频繁:先提升发现与恢复,再讨论提高发布速度
当线上故障频繁且影响明显时,第一优先级通常是缩短发现、止损和恢复链路,而不是增加发布频率目标。需要检查监控覆盖、告警质量、回滚可靠性、灰度能力和变更可追踪性。若团队无法快速确认是哪次变更引发问题,发布分析首先要补足关联能力。
故障减少后,再分析发布批次、变更规模和验证投入是否影响流动效率。只要业务风险尚未得到控制,过早推进速度指标,很可能让团队把资源投入到更快上线,而不是更可靠地上线。
5. 数据基础薄弱:先修记录机制,不要以复杂模型掩盖缺失
如果发布时间戳常缺失、失败事件定义不清、服务名称不统一,机器学习或预测模型不会自动补齐这些基础问题。模型最多放大已有数据中的偏差,让看板显得更精致,但判断仍然不可靠。
这时应优先补稳定标识、必填字段、自动采集和数据责任人,并做小样本抽查。若手工维护不可避免,就减少字段、明确录入时点,并定期检查缺失率。数据基础稳定之后,再评估自动关联、异常检测和预测能力。
八、不同情况下的取舍:速度、稳定性、合规和投入之间没有免费的午餐
1. 速度与稳定性:通过风险分级处理,而不是选边站
组织经常把“快”和“稳”当成互相排斥的目标。实际可行的做法,是让低风险、易回退、验证充分的变更走短路径,让高影响、不可逆或依赖复杂的变更走更充分的验证路径。差异化控制比一律加审批或一律取消审批更能兼顾效率和风险。
这种做法要求团队具备基本的风险分类能力,并能在发布后快速获得服务反馈。如果缺少监控和回滚能力,简化流程的风险会被放大;如果所有变更都走高风险流程,审批队列又会变成新的瓶颈。
2. 指标精细度与维护成本:能支持决策才值得长期维护
更多切片可以增加诊断能力,也会增加数据治理、解释和维护成本。按服务、环境、变更类别和影响等级拆分,通常已能回答不少问题;若再按大量细小标签切分,样本可能变得过少,分析结论不稳定。
新增维度前,先确认它是否对应一个真实管理问题,数据是否能稳定采集,分组后是否有足够样本,以及分析结果是否会改变行动。满足这些条件再增加,否则就把它留在一次性调查中,不必长期放进核心看板。
3. 自动化与人工判断:重复、明确的规则优先自动化,例外决策保留责任人
自动化适合处理重复且规则清晰的检查,例如构建结果、基础测试、版本关联和特定配置校验。人工判断适合处理业务影响、复杂依赖和风险接受等存在上下文的决策。把所有事情自动化,可能让组织失去必要的判断;把所有事情留给人工,则会造成等待和重复工作。
自动化上线后也要持续观察误报、漏报和绕过行为。一个检查项如果长期只增加时间、不发现风险,应该调整规则或重新评估其价值,而不是因为已经投入开发就永久保留。
4. 统一平台与工具链组合:以可追溯和可操作为标准,不以单一产品形态为目标
统一平台可以减少跨系统查找成本,适合希望在一个工作空间关联需求、缺陷、迭代和发布的组织;保留多工具链组合则可能更贴合复杂技术栈、既有系统和团队自治。两种路径都有成本,关键是数据能否可靠关联、权限能否满足要求、流程能否被团队实际使用。
评估项目管理平台时,应拿真实发布场景做验证:从一个需求能否追到对应版本和生产部署;失败事件能否关联到变更与责任服务;指标口径能否按组织要求调整;历史数据迁移是否保留可比性。只看功能清单或演示环境,很难暴露集成和治理成本。
| 选择情境 | 更适合的取舍 | 需要接受的代价 |
|---|---|---|
| 团队少、工具简单 | 轻量记录和定期复盘 | 部分统计需要人工整理,自动化程度有限 |
| 服务多、跨团队依赖重 | 统一口径与共同标识,允许局部流程差异 | 前期数据治理和集成投入较高 |
| 合规与审计要求高 | 保留证据链,优先自动采集重复信息 | 部分控制步骤无法完全省略 |
| 故障影响大、恢复困难 | 先投资观测、回滚和演练 | 短期发布速度可能不会明显提升 |
| 流程等待明显 | 分析队列和审批耗时,按风险分流 | 需要建立风险分类和例外治理机制 |
九、下一步怎么做:用四周建立一套能解释、能行动的发布分析
1. 第一周:定义问题和口径,不急着画大屏
选一个当前最影响交付的具体问题,例如高风险变更回滚多、审批等待长,或核心服务恢复时间不稳定。为相关指标写清定义、分母、时间边界和排除项,指定口径维护人,并检查历史数据是否能按同一规则重算。
2. 第二周:关联关键记录,抽样检查数据完整度
选择一个产品线或服务群作为试点,将需求或变更单、版本、部署记录、故障和缺陷尽可能串联。随机抽查一批发布,核对生产时间、结果和影响记录。若抽检不通过,优先修复流程或字段,不要直接把不完整数据用于绩效判断。
3. 第三周:建立最小看板,按风险切片解释趋势
看板至少包括流动效率、发布质量、恢复能力和治理等待。展示分子与分母,保留数据更新时间,并允许按服务、环境和变更类型切分。小样本指标应提示样本规模,不要只展示百分比或红黄绿状态。
4. 第四周:复盘一项异常,验证行动是否对应原因
选取一项明显异常,经过口径核验、分层定位和事件复盘,形成一到三项具体改进。每项改进写明责任人、截止时间和验证方式。下一个观察周期检查措施是否执行、风险机制是否变化,以及是否出现新的副作用。
5. 长期维护:把发布分析变成固定的学习循环
每月或每个发布周期固定回顾指标,但不要机械追求每项数字都下降。失败事件增加,有时是报告更完整;发布次数减少,有时是业务进入低峰;恢复时间延长,有时是事件影响级别变化。要把数据变化与业务背景、口径变化和技术改动一起解释。
如果组织需要统一管理需求、版本、缺陷和发布,可通过项目管理平台或现有工具链整合实现。无论采用何种工具,建议先用一个产品线验证端到端追踪,再推广到更多团队。只有一线成员能从记录中减少重复沟通、管理者能从分析中做出更好的资源和风险决策,平台投入才真正产生价值。
十、总结:发布分析最重要的能力,是识别数字背后的机制
1. 不要让单一指标替代判断
发布次数、准时率、失败率和恢复时间都只是观察窗口,不是完整结论。它们要与定义、分母、样本量、业务影响和过程证据一起解释。速度变快,不一定更有效;故障下降,也不一定代表风险下降。
2. 把“可追溯”当作分析的起点,把“可行动”当作最终标准
一条值得长期维护的发布数据链,必须能从业务需求追到变更、部署、验证和线上结果。分析发现异常后,团队还应能定位到具体环节,并采取与原因相匹配的措施。不能回溯、不能解释、不能改变行动的图表,不应占据管理者太多注意力。
3. 下一步先做一件具体的事
现在就选取一个近期发布事件,核对它是否能从变更记录追到生产部署、验证结果和后续问题;再写出一个团队真正想回答的问题,并为相关指标补齐定义、分母和责任人。先把一条发布链路查清楚,再扩展到全组织;先让数据可信,再让数据参与决策。这比先建一块很大的发布大屏,更接近发布管理分析的最佳实践。
常见问题解答(FAQ)
1. 实施团队做发布管理数据分析时,最应该先看哪些指标?
我所在的实施团队一开始把发布次数、延期次数、关闭问题数都放进日报,数据看起来很完整,但项目经理仍然无法判断下一次发布是否安全。我想知道,发布管理分析到底应该优先关注哪些指标,才能真正帮助团队做决策,而不是增加报表工作量?
建议先建立“发布是否可控”的指标框架,而不是单纯统计发布数量。实际测试中,我会把指标分成四组:计划准确性、交付稳定性、问题风险和客户验证。计划准确性看计划发布日期偏差,交付稳定性看一次通过率和回滚率,问题风险看发布后7天内新增缺陷数及高优先级缺陷占比,客户验证则看验收周期和待确认需求数量。
比较实用的判断方式是同时看三个核心指标:计划偏差、一次通过率、发布后缺陷密度。例如,某实施项目连续4个迭代的数据如下:计划偏差分别为1天、2天、0天、5天;一次通过率分别为92%、88%、90%、76%;发布后7天内每百项变更产生的缺陷数分别为3.1、4.0、3.6、8.7。
表面上前3次发布都“基本按期”,但第四次的一次通过率和缺陷密度已经明显恶化,说明团队是在用加班维持进度,而不是稳定交付。我不建议把“发布次数多”当成绩,也不建议只追求零延期。
更有价值的判断是:如果计划偏差在扩大、一次通过率连续两次低于85%,同时发布后缺陷密度高于过去均值30%,就应暂停继续堆叠需求,先做范围冻结、回归测试和客户确认。数据分析的目标不是证明团队很忙,而是尽早识别下一次发布是否值得继续推进。
2. 如何区分发布延期是需求变更造成的,还是实施团队执行能力不足?
我曾经遇到过一个项目,延期记录几乎都被归因于客户临时改需求,团队因此认为问题不在自己。但我把变更、评审、开发、测试和客户确认的时间拆开后,发现真正耗时的是内部等待。请问应该怎样用数据区分外部变更和内部执行问题?
不要只记录“延期原因”这一列,因为项目成员往往会选择最容易解释的原因,例如客户变更或资源不足。更可靠的做法是把每次发布从需求冻结到上线拆成几个时间段:需求确认耗时、方案评审等待、开发实施耗时、测试修复耗时、客户验收等待和上线准备耗时,并要求每段时间都绑定责任角色和具体事件。
我在分析类似项目时,会先计算延期天数的来源占比。比如一次延期8天,其中客户新增需求造成2天,方案评审等待1天,开发实际超时2天,缺陷修复2天,客户验收等待1天。此时不能简单写成“客户变更导致延期”,因为客户变更只解释了25%的延期,内部实施和修复实际上解释了50%。
这个拆分往往比总延期天数更能帮助管理者找到改进点。可以使用一个简单的判断规则:有明确变更单、变更前后范围可对比、且延期时间与新增工作量基本匹配,才将其归为外部变更;没有变更记录,或延期主要发生在评审、返工、缺陷修复环节,则应归入内部流程问题。实际管理中,我还会把“等待时间”和“实际工作时间”分开。
很多团队以为某项任务做了5天,实际可能只工作了2天,另外3天都在等待确认。后者不是人手不足,而是协作机制和责任边界没有设计好。
3. 发布管理数据分析中,为什么不能只看平均交付周期?
我曾经用平均交付周期衡量实施团队效率,结果报告显示周期从12天降到9天,大家都认为流程优化成功。后来发现短周期的小需求占比突然增加,几个大型交付仍然严重延期,所以我想知道,怎样避免平均值掩盖真实的发布风险?
平均交付周期适合观察总体趋势,但不适合单独评价发布效率,因为实施项目通常同时包含小配置、接口改造、数据迁移和跨部门上线等不同复杂度的工作。把这些任务放在一起求平均,很容易出现“平均变快、关键项目变差”的假象。更稳妥的做法是按规模或复杂度分层统计,至少拆成小型发布、中型发布和大型发布。
例如,小型发布定义为不超过5项变更且不涉及数据迁移,中型发布包含6至15项变更或一个外部接口,大型发布则涉及核心流程、批量数据或多个协作团队。某团队在一个季度内的统计结果为:小型发布平均3.2天、一次通过率96%;中型发布平均9.8天、一次通过率87%;大型发布平均21.6天、一次通过率61%。
如果只看全部发布的平均周期,结果可能是7.4天,但这个数字无法告诉管理者大型发布已经处于高风险状态。除了平均值,我建议同时看中位数、P90周期和离散程度。中位数反映典型交付速度,P90反映最慢的10%发布对排期的影响,标准差或四分位距则能判断过程是否稳定。
我的经验是,实施团队真正需要优化的往往不是平均速度,而是P90周期和异常发布比例。如果平均周期下降但P90从18天升到31天,说明团队可能在牺牲复杂项目的可控性换取表面效率,这种优化通常会在验收和客户续约阶段暴露问题。
4. 怎样把发布数据分析结果转化为下一次发布的具体决策?
我见过很多发布分析报告,里面有趋势图、缺陷数和延期率,但会议结束后仍然按原计划上线,数据没有改变任何决定。我想知道,发布数据应该如何设置成可执行的放行条件,而不是事后总结材料?
发布分析必须连接到明确的决策动作,最简单的方式是建立“绿灯、黄灯、红灯”放行规则,并提前写入发布流程。比如绿灯可以定义为:关键需求完成率达到100%、高优先级缺陷为0、回归通过率不低于95%、客户验收项确认率达到90%;黄灯表示存在可接受风险,需要项目负责人和客户共同签字;
红灯则表示必须延期或缩小范围。我在实际执行中会把规则设计成“硬门槛加趋势判断”。硬门槛用于阻止明显不安全的发布,例如存在未关闭的阻断缺陷、核心接口回归失败或数据迁移未完成。
趋势判断用于识别尚未越过硬门槛但正在恶化的情况,例如连续两次发布一次通过率下降、待客户确认事项连续增加、缺陷修复平均时长超过过去4次均值的1.5倍。一个可落地的决策表可以这样设置:若关键缺陷为0且回归通过率达到95%以上,按计划发布;
若关键缺陷为0但回归通过率在85%至95%之间,冻结新增范围并增加一轮回归;若存在关键缺陷,或发布后缺陷密度较过去均值高出50%以上,暂停发布并进行根因分析。这里的重点不是阈值必须完全一致,而是阈值要在发布前确定,不能等结果出来后再解释。还要避免把所有问题都归结为“测试不充分”。
有一次分析显示测试通过率很高,但上线后问题仍多,进一步追踪发现测试环境没有使用客户真实权限和历史数据。最终调整的不是测试次数,而是增加脱敏生产数据、按客户角色执行验收,并把“真实场景覆盖率”加入放行条件。好的数据分析应该直接改变范围、顺序、资源或上线时间中的至少一项,否则它只是漂亮的复盘材料。
核心关键词
文章包含AI辅助创作:发布最佳实践:实施团队发布管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/522539
读者评论
我们团队以前也把准时率当核心指标,后来发现为了按期上线,测试和灰度时间被不断压缩。现在会同时看上线后缺陷和回滚率,确实比单看日期更能反映真实交付质量。
文中提到统一发布标识很关键,这一点在多系统协作时感受特别明显。若需求、流水线和告警记录无法关联,复盘时只能靠人工对时间,结论很容易变成猜测。
对恢复能力只看平均时间这一点很认同。实际工作中轻微故障很多,重大事故却可能只有一两次,补充中位数、分位数和影响等级后,数据才不容易被平均值掩盖。
