上线计划最容易失控的时刻,往往不是代码写不完,而是所有人都以为“别人已经确认过了”:开发认为测试通过就能发,实施认为客户窗口已经约好,运维却不知道数据库脚本需要单独执行。上线计划流程与规范真正要解决的,不是再加一张审批表,而是让团队在上线前看清变更范围、风险、责任人和回退条件,并在上线后用可验证的指标判断流程是否变好。

一、先讲结论:上线管理不是排日历,而是控制变更风险

1. 把上线定义为一个有输入、有门槛、有反馈的闭环

我判断一套发布管理流程是否有效,不先看它有几级审批,而看它能否稳定回答五个问题:这次具体变更什么;谁确认了业务影响;上线前必须满足哪些条件;出现什么情况要暂停或回退;上线后用什么证据确认成功。五个问题中只要有一个只能靠口头解释,流程就仍然依赖个人记忆。

一次上线不是“把版本部署到生产”这一瞬间,而是从需求冻结、交付物确认、环境准备、客户沟通、执行验证,到观察期结束和复盘归档的一整段业务过程。实施团队还要处理客户现场差异、跨系统接口、数据迁移、培训安排和验收口径,因此只套用研发团队的发布步骤,通常会漏掉实施交付中的关键风险。

核心判断是:审批负责授权,清单负责防漏,指标负责验证,回退方案负责限制损失。四者不能互相替代。审批通过不等于技术验证充分,测试通过不等于客户窗口可用,按时发布也不等于业务价值已经兑现。

2. 用“风险分级”代替所有变更走同一条慢流程

小范围文案调整与数据库结构变更,风险并不相同。若所有上线都要求同样多的审批、相同长度的冻结期和同一套验证项,低风险变更会被流程拖慢,高风险变更却未必得到更多审查。更好的办法是先按影响范围、可逆性、数据敏感度、依赖数量和客户可用窗口分级,再决定控制强度。

我通常建议至少区分常规、重要和高风险三类。常规变更满足标准化条件后走快速检查;重要变更增加业务负责人和运维确认;高风险变更则要求明确演练回退、指定指挥人、设置观察期,并事先约定停止条件。分级不是为了给变更贴标签,而是把有限的审查时间放在真正可能造成大面积影响的地方。

变更级别 典型特征 最低控制要求 不应省略的判断
常规 范围小、步骤成熟、容易回退 自动化检查、负责人确认、发布记录 是否仍符合已批准的标准变更模板
重要 涉及多个模块或客户可见功能 业务验收、依赖确认、发布窗口和回退责任人 受影响客户和验证场景是否完整
高风险 数据迁移、权限改动、核心链路或不可逆操作 专项评审、演练、分阶段发布、监控和升级机制 失败时损失上限、数据恢复路径及停止阈值

这类分级可以映射到项目管理平台中的变更单、版本、任务、缺陷和验收记录。以 PingCode 为例,中大型组织可以把需求、缺陷、迭代、发布节点和责任人关联起来,避免发布会临时拼接多个文档。但工具只负责承载信息与提醒,风险等级怎么定义、谁有权放行、什么情况必须回退,仍需要组织自己制定并持续校准。

3. 指标要同时看速度、稳定性和交付质量

只追求“按计划上线率”,很容易把提前压缩测试、推迟缺陷记录包装成效率提升。只追求“故障数为零”,又可能让团队通过减少变更来降低暴露。我的建议是把上线计划优化拆成三组指标:计划可信度衡量承诺是否靠谱;流程效率衡量等待和返工;发布稳定性衡量变更对生产及客户的影响。

DORA 研究长期关注软件交付的速度与稳定性,近年来其指标体系也强调可靠性。对实施团队来说,这些思路可以借鉴,但不宜生搬硬套为排名。客户现场、定制交付和维护窗口的约束,与标准化软件服务并不完全相同,指标应先服务于本团队的决策,而不是制造新的竞赛。

观察维度 推荐指标 它回答的问题 常见误用
计划可信度 按期上线率、计划变更率 承诺与实际执行是否一致 把改计划全部算作团队失误
流程效率 变更前置时间、等待时长、返工率 工作卡在哪个环节 把缩短验证时间当作效率提升
发布稳定性 变更失败率、回退率、上线缺陷率 上线是否带来生产或客户影响 只统计重大故障,漏掉隐性损害
交付质量 验收一次通过率、遗留问题率 发布是否真正满足客户目标 用签字数量代替业务效果

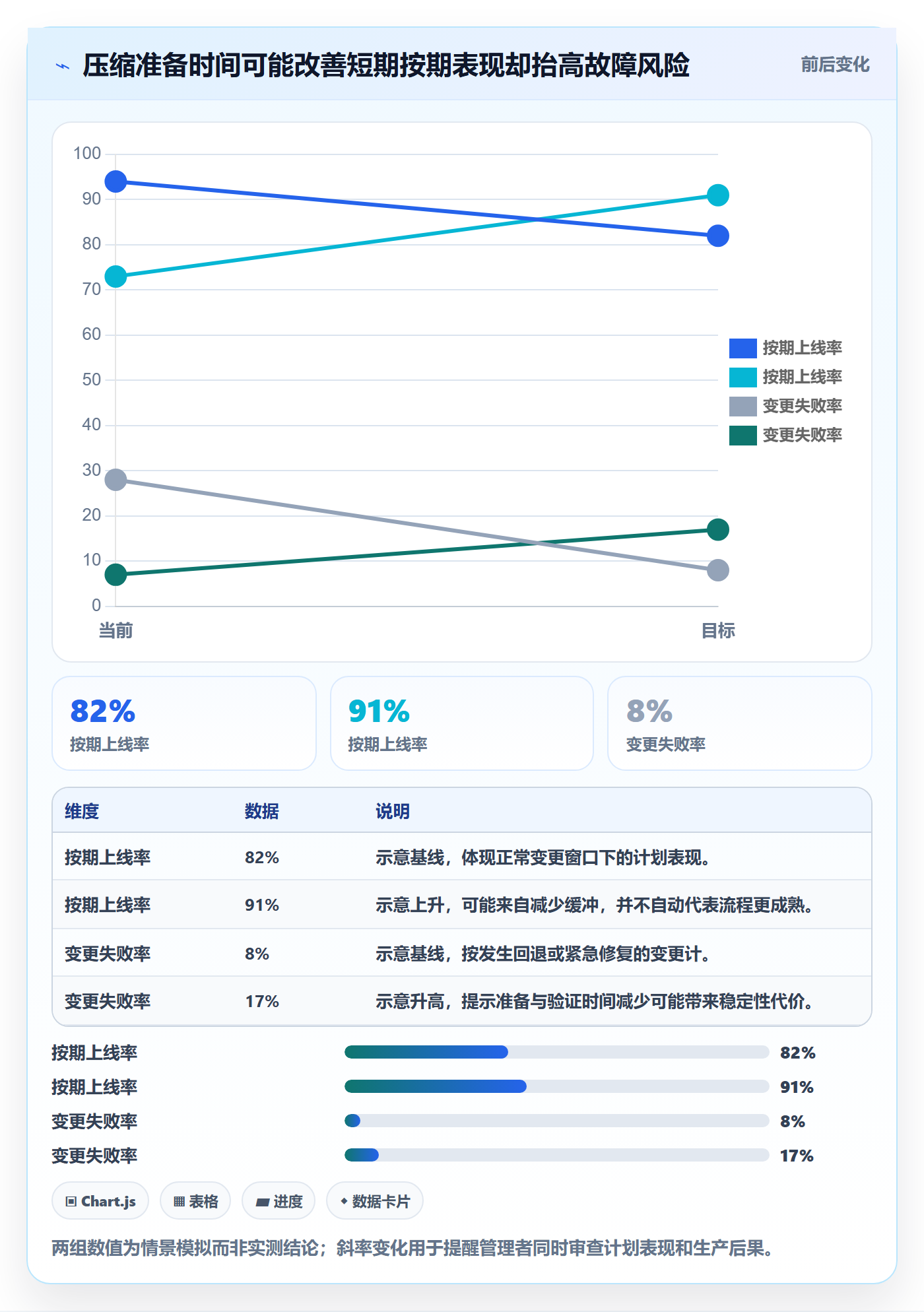

下图是用于说明指标之间牵制关系的情景模拟,不代表行业基准。它说明上线计划不能把速度单独作为成功标准:当准备时间被压缩时,按期率可能短期提高,变更失败率和回退率却可能随后上升。

上线计划流程与规范:实施团队发布管理流程优化关键指标

二、真实场景:实施团队为什么比单一研发团队更容易“计划失真”

1. 一次发布往往同时面对产品、项目、客户和运维四种节奏

实施上线通常不是一个团队独立完成的任务。产品团队可能按版本周期交付,项目团队按客户里程碑推进,客户按业务淡旺季安排停机窗口,运维则需要符合变更冻结和资源排期。四种节奏不一致时,计划表上写着同一个日期,并不意味着各方已经具备执行条件。

例如,客户希望周五晚发布,因为周末业务量低;研发团队周四才合并最后一项接口改动;实施顾问需要先完成数据核对;运维还要确认备份容量。任何一个环节延迟,都可能把一个看似确定的窗口变成“现场等通知”。如果没有明示前置条件,团队会误把日期当作承诺,把条件当作可临场解决的小事。

因此我会把上线计划拆成“目标窗口”和“放行门槛”两部分。目标窗口是团队争取的时间;放行门槛是必须完成的事实,例如版本包校验通过、关键数据备份完成、客户联系人确认、回退操作人到位。窗口可以协商,门槛不能因为赶进度而被悄悄删除。

2. 风险常常藏在依赖关系,而不是单个任务的工期里

实施发布的任务清单容易写成一串动作:备份、部署、配置、验证、通知。真正的难点在于动作之间的依赖。例如,数据迁移必须在业务冻结后执行;接口切换必须等待外部系统联系人;新权限方案要求客户管理员先完成账号清理。单看每个任务都只需要一小时,串联后却可能跨越数天。

我建议在计划中把依赖分成三种:前置条件、并行条件和外部依赖。前置条件不满足就不能开始;并行条件可以在不同工作流同时推进;外部依赖必须明确对接人、最晚确认时间和超时后的决策路径。否则团队会把“等客户回复”写成一项没有截止时间的任务,计划看似完整,实际没有控制力。

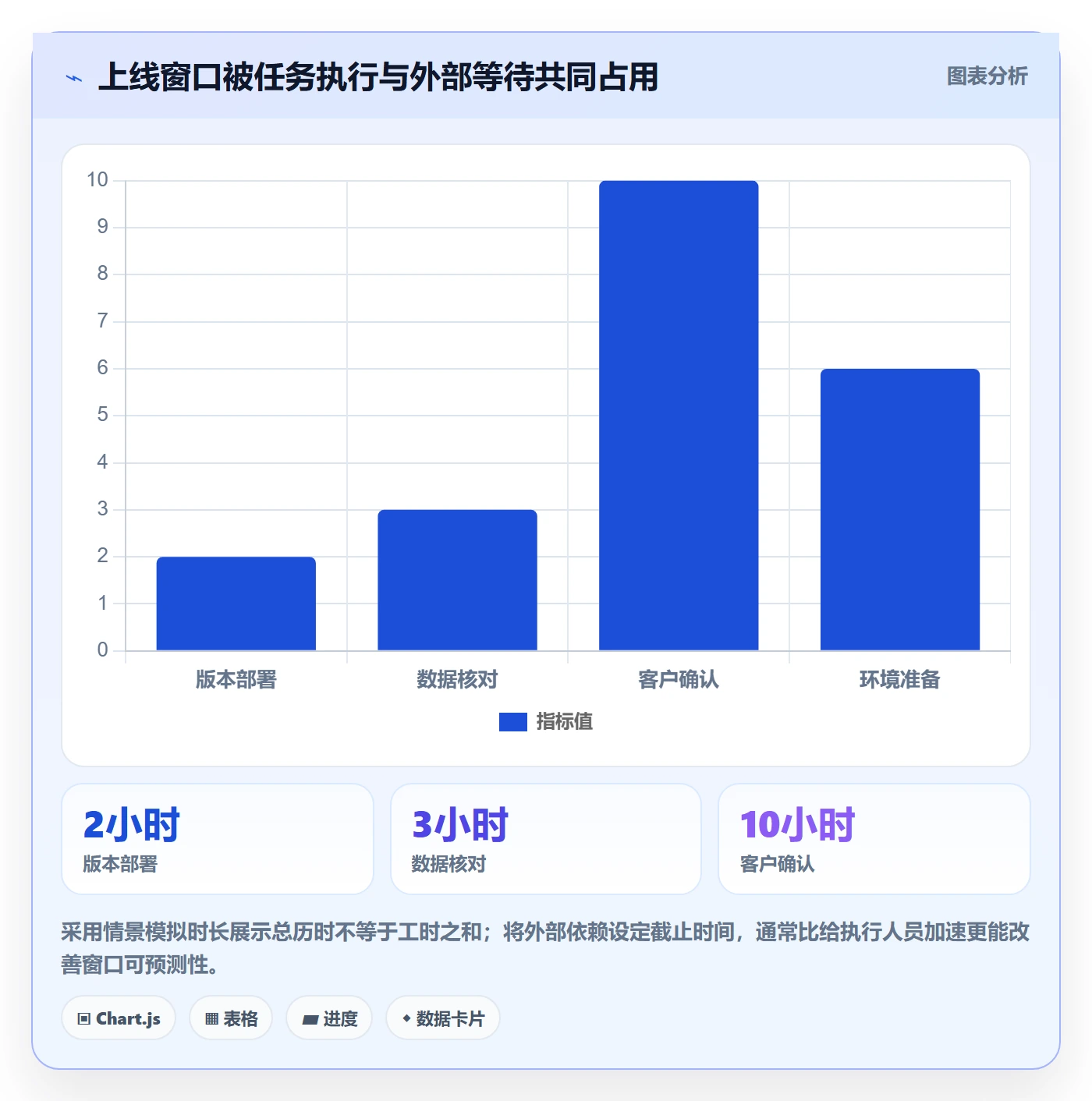

下图采用示意性情景数据展示等待时间如何被依赖关系拉长。数字用于说明排期机制,不是任何组织的真实统计。重点不是哪个任务本身最慢,而是外部确认与环境准备若没有最晚完成时间,会把上线窗口挤压成高风险的连续作业。

上线计划流程与规范:实施团队发布管理流程优化关键指标

3. 多客户交付不能只看单项目是否成功

一个实施团队可能同时维护多个客户版本、共享专家和环境资源。单项目负责人为了按期交付,可能把专家支持和测试资源全部占用,导致另一个客户的关键验证延期。只以项目为单位排期,会看不到跨项目资源冲突;只以团队为单位看总工时,又容易忽略客户窗口不可移动的硬约束。

对于 100 人以上的组织,发布治理通常要同时管理多个项目、产品线和职能团队。此时需要一个共同的发布日历,以及按客户、系统、环境和责任人的视图。PingCode 这类项目管理平台可以用来关联项目任务和版本事项,但资源冲突的最终判断仍应由交付负责人、产品负责人和运维共同完成,不能把工具里的甘特图当成已完成协调的证据。

4. 把计划分解到可以验证的交付物

“完成部署准备”不是可验证的状态。“生产备份已完成,备份时间为 21:00,校验结果通过,存储位置已记录”才是。计划中的每项任务至少要有负责人、截止时间、完成定义和证据位置。对于需要多人协作的任务,还要标注最终决策人,避免“所有人参与,但没人负责放行”。

我会特别检查三类模糊词:准备好、确认过、测试正常。它们看似简洁,实际没有说明谁在什么环境、用什么场景、依据什么标准完成确认。把这些词改成可观察的完成标准,通常比再加一轮状态汇报更能减少误会。

三、常见误区:流程看起来完整,控制点却没有落地

1. 把上线审批当成质量保证

审批能够证明授权链路走过,不一定证明技术风险已经消除。审批人如果只看到一页“影响较小、计划正常”,没有变更差异、验证结果和回退条件,他的签字更像形式性确认。高风险变更尤其不能靠审批层级堆叠来补救技术证据不足。

改进方法是把审批输入标准化:变更范围、影响对象、依赖清单、测试证据、数据处理方式、监控信号、回退方案和未解决事项。审批人负责判断风险是否在组织可接受范围内,而不是替执行人重新做测试或补写方案。这样,审批可以从“我看过了”变成“我依据这些证据作出放行决定”。

2. 把按时上线率当成唯一的团队绩效

如果团队只因延期受罚,成员就会倾向于把风险从计划表里挪走,把未完成工作改成“上线后优化”,或者在发布前降低验收门槛。短期看,按期率可能变好;长期看,客户缺陷、紧急修复和夜间回滚会把成本转移到更难统计的地方。

按期上线率需要与变更失败率、验收一次通过率、上线后问题密度联合解释。延期也要分类:需求变化、外部依赖、估算偏差、资源冲突、质量门槛未达标。合理延期不是流程失败;在风险信号明确时仍强行按期上线,才可能是更严重的管理失误。

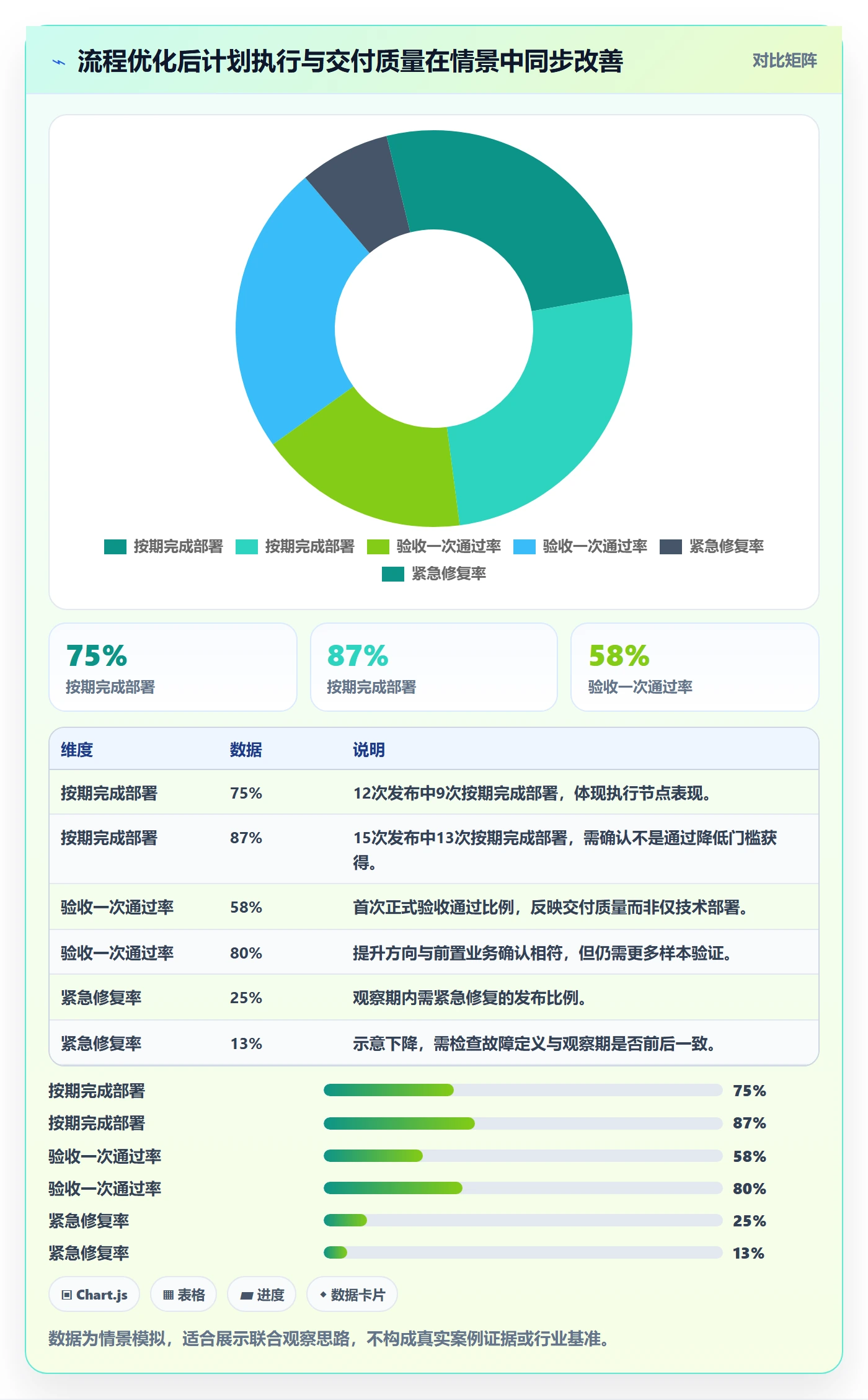

下图中的数据是示意情景,用来说明“只优化速度”的副作用。团队不应把示例数值当作目标,而应观察本组织中计划提前、测试压缩和故障变化是否存在相同方向的关联。

上线计划流程与规范:实施团队发布管理流程优化关键指标

3. 把“回退方案存在”误当成“可以回退”

文档中写着“必要时恢复旧版本”,并不等于回退可执行。新旧数据结构是否兼容、迁移写入是否可逆、配置是否能还原、第三方接口是否已经切换、回退期间产生的新数据如何处理,都决定了回退是否真实存在。

我建议在高风险发布前做一次桌面演练或实际演练,并记录预计耗时、所需权限、操作人、验证点和不可恢复的数据范围。若回退需要两小时,而业务最多只能容忍半小时中断,这就不是可接受的回退方案,而是需要采用灰度、双写、分阶段切换或更长维护窗口。

4. 把测试通过理解为业务准备完成

测试团队验证功能符合需求,不代表客户人员已完成培训、权限已配置、数据已校验、业务流程已调整。实施发布尤其需要区分技术就绪和业务就绪。若客户只在上线当天才看到操作变化,系统即使没有故障,实际使用也可能失败。

因此,验收方案要覆盖真实业务动作,而不只是页面能打开。比如财务类流程要检查角色权限、审批路径和历史数据;库存类功能要核对关键物料、期初数量和盘点差异;接口类变更要确认上下游对账结果与异常告警路径。

5. 用会议替代持续更新的状态

发布前开会有价值,但会议纪要不是动态计划。会后任务负责人变化、风险出现、客户窗口调整,如果没有回写到统一记录,参会者仍会依赖各自的聊天记录。更糟的是,所有人在会上说“没问题”,却没人指出这句承诺对应哪个具体条件。

发布协调会议应聚焦变化和决策,而不是逐项读状态。会前更新任务证据,会中只讨论阻塞、风险接受、资源冲突和是否满足放行条件,会后记录决定、负责人、期限和依据。这样才能减少重复同步,让会议成为决策节点而不是信息搬运环节。

6. 误以为工具自动化等于治理成熟

工作流自动提醒、自动生成发布单和审批节点,确实能减少漏项。但如果字段定义混乱、状态含义不一致、异常路径没有设计,自动化只会更快地传播错误。某项目管理工具可以建立变更模板、关联任务与缺陷,也可以提醒到期事项;它不能判断某项数据迁移是否可逆,也不能替业务负责人承担风险接受责任。

先把流程规则和数据口径讲清,再做自动化。特别要控制必填字段数量:过多字段会诱发复制粘贴和敷衍填写;关键字段太少则无法判断风险。每个字段都应对应一个真实决策用途,没人使用的字段就该合并、删除或改为自动采集。

四、专业判断逻辑:建立一套可执行的上线计划流程

1. 第一步:建立变更登记和范围冻结

上线准备从变更登记开始,而不是从排期开始。登记内容应包括版本号、变更目标、受影响模块、客户或用户范围、数据库与配置变化、外部依赖、已知限制和责任人。没有明确范围,就无法判断测试覆盖是否足够,也无法在上线后追踪问题来源。

范围冻结不意味着之后不能改,而是规定变更入口。冻结后出现的新需求,要么进入下一批发布,要么按变更流程重新评估影响、资源和窗口。把新增事项直接塞进原计划,却不更新测试和回退范围,是发布风险累积的常见方式。

2. 第二步:按影响和可逆性分级

风险评分不必一开始就做得复杂。我建议用五个维度逐项判断:影响范围有多大;失败是否可快速恢复;是否涉及敏感或关键数据;依赖系统和团队有多少;客户是否有可替代的业务路径。每项可按低、中、高三级描述,避免看似精确却没有校准依据的复杂公式。

高风险不一定意味着禁止上线,而意味着需要更强的控制。比如影响范围大但可灰度、可回退的改动,可能适合分批发布;范围较小但涉及不可逆的数据清理,仍可能需要专项审查。影响大小和回退能力要分开评估,不能用“客户少”推断“风险低”。

判断维度 低风险信号 高风险信号 对应控制动作
影响范围 单一模块、小范围用户 核心业务链路或多个客户同时受影响 分批发布、扩大验证覆盖
可逆性 旧版本可直接恢复 数据写入不可逆或版本不兼容 演练恢复、设计兼容迁移
数据敏感度 不涉及关键数据 涉及隐私、财务或生产主数据 权限复核、脱敏验证、留存证据
依赖数量 依赖少且由本团队控制 依赖外部系统或客户侧多角色 设置确认期限与升级联系人
业务可替代性 失败时有明确人工替代流程 失败会阻断关键业务 确认应急流程及最长中断时间

3. 第三步:编制发布计划和验证矩阵

发布计划至少包含时间窗口、任务顺序、负责人、预计时长、前置条件、完成证据、客户沟通节点和备选方案。验证矩阵则把变更点映射到验证场景:每一项关键变更至少要有一个验证用例、预期结果、执行人和结果记录。若某个高风险变更没有对应验证项,就应视为计划未完成。

对于实施项目,验证对象不能只限于功能。还要覆盖账号权限、接口连通、批量数据、报表口径、性能约束、关键用户操作以及客户的业务确认。验证顺序也有讲究:先做低成本、高发现率的检查,再执行风险较高或耗时较长的验证,避免到窗口末尾才发现基础配置错误。

可以将发布任务组织为以下顺序,但具体项目应根据依赖关系调整:

  1. 确认发布范围、版本包和变更记录一致。
  2. 检查环境、权限、存储容量、备份和监控状态。
  3. 确认客户窗口、联系人、停机安排及通知内容。
  4. 执行部署、配置、迁移或切换,并逐项记录时间。
  5. 按验证矩阵检查技术链路和业务场景。
  6. 由授权负责人依据放行标准作出继续、暂停或回退决定。
  7. 完成上线观察、客户确认和发布归档。

4. 第四步:设置放行门槛,而不只设置开始时间

每个发布都需要一个明确的“可以开始”标准和“可以结束”标准。开始标准通常包括版本和变更范围一致、环境可用、备份完成、人员到位、客户窗口确认、关键依赖解除。结束标准则需要规定核心验证通过、告警无异常、数据核对通过、业务联系人确认,以及观察期内没有达到回退阈值的信号。

开始条件不满足时,应允许负责人推迟,而不是把计划日期当成必须服从的目标。结束条件也不能只写“测试正常”。要明确观察范围,例如核心接口成功率、关键业务任务完成情况、错误日志变化和用户反馈;每项指标要指定数据来源、观察时长和判定人。

5. 第五步:把上线指挥和沟通机制做轻做实

一次重要发布至少要明确发布负责人、技术执行人、业务验收人、客户联络人和回退决策人。小团队里一个人可以兼任多个角色,但“谁负责什么”必须写清。发布负责人负责节奏和状态,不应同时埋头执行所有命令,否则出问题时没人看全局。

沟通可以采用单一状态渠道:开始、关键步骤完成、验证结果、异常、决策和结束都在同一记录中更新。对客户的通知应说明影响范围、窗口、预期中断、联系人和替代流程,不要只发“今晚升级,请知悉”。若发布涉及多个组织,提前定义事故升级路径和响应时限,避免异常出现后再找联系人。

6. 第六步:定义停止条件和回退决策权

发布前就要约定哪些信号触发暂停或回退,例如核心交易失败超过阈值、数据校验差异无法解释、关键接口连续异常、客户无法完成核心任务,或剩余维护窗口不足以安全完成。阈值应结合业务容忍度设定,不宜机械采用统一百分比。

停止条件的价值在于减少现场争论。若指标越界,执行人先停止扩大影响,再由指定负责人依据预案决策;不应在故障状态下临时讨论“再观察五分钟还是继续”。对于不可逆操作,停止点需要提前布置在操作步骤中,而不是事后补充。

7. 第七步:完成观察、验收与复盘归档

发布完成不等于流程结束。观察期要覆盖业务高峰或关键周期,观察结束后核对客户反馈、告警、缺陷、工单和数据质量。交付验收则要确认客户目标是否达到,未完成项是否有负责人、期限和风险说明。若问题被转为后续任务,也必须保留与原发布的关联。

复盘不应只发生在重大事故后。即使没有故障,也可以复盘计划偏差、等待时间、临时沟通、验证覆盖和资源冲突。复盘的输出应是流程改动、自动化候选项或风险规则更新,而不是“加强沟通、提高重视”这类无法验证的结论。

五、具体案例与数据观察:用一个示意项目看指标如何落地

1. 案例边界:以下是情景模拟,不冒充客户实测

为避免把虚构数字写成真实客户案例,下面采用一个明确标注的情景模拟:某实施团队为企业客户部署新业务模块,涉及接口调整、权限配置、历史数据迁移和用户培训。项目有 6 个工作组、约 120 名相关人员,原计划采用一次性切换,窗口为周五晚间。数字仅用于展示如何建立指标和分析问题,不能当作行业平均值或任何平台的实测结果。

项目最初的计划看起来完整:任务有负责人,时间也排到了小时。但在执行前一天,客户侧接口联系人尚未确认,数据核对规则仍有两处争议,测试环境的权限配置与生产环境不一致。计划表却仍标记“准备完成”。问题不是团队不会列清单,而是清单上的状态缺乏证据与放行门槛。

2. 第一次复盘:按期率掩盖了等待与返工

在情景模拟的首轮发布中,团队按时进入窗口,但因接口确认延迟,部署后验证被迫缩短。上线当晚出现两类问题:部分用户权限不匹配,少量历史数据映射需要人工修正。团队通过临时配置和手工补数完成恢复,未触发整体回退,但客户验收推迟了两天。

如果只看发布日,项目似乎按期上线;如果看客户目标,则不能算一次完整成功。团队将“上线完成”拆成生产部署完成、核心流程验证通过、业务验收完成三个节点后,才发现首轮发布的按期率高于验收按期率,且临时处理占用了原本计划用于下一个客户项目的专家资源。

3. 改进动作:把依赖确认、验证证据和停止条件前移

第二轮情景中,团队采取了四项调整。第一,接口联系人和数据规则设为上线前置条件,并规定最晚确认时间。第二,生产权限配置在发布前做差异核对。第三,数据迁移采用小批量验证,核对通过后再扩展。第四,定义异常数据比例和关键任务失败时的暂停条件,由发布负责人统一决策。

同时,计划加入“放行检查”而不是额外增加审批层级。技术执行人提交环境与备份证据,业务验收人确认场景和客户窗口,发布负责人检查依赖与回退能力。这样可以把精力从“催签字”转向“验证条件是否成立”。

4. 用分阶段数据看改进是否有效

下表仍是情景模拟数据,说明如何比较流程调整前后的结果。观察口径要保持一致:变更前置时间按进入批准状态至生产完成计算;验收一次通过率按首次正式验收达到约定标准的发布计算;上线缺陷率按观察期内出现且归因于本次变更的问题计算。样本数量较小时,百分比波动可能很大,必须同时报告发布次数。

观察项 改进前情景 改进后情景 解读
样本发布数 12次 15次 样本数不同,不能把百分比当成严格因果证明。
按期完成部署 9次,75% 13次,87% 部署节点改善,但还需结合验收与稳定性判断。
验收一次通过 7次,58% 12次,80% 前置确认和验证矩阵可能减少交付后返工。
上线后需紧急修复 3次,25% 2次,13% 方向上改善,但样本有限,需持续跟踪。
关键依赖超时 5次 2次 确认截止时间和升级路径后,等待更容易暴露和处理。

以下图表将不同性质的结果分开展示。前置时间下降并不是唯一成功信号;如果团队为缩短周期而减少验证,故障可能反弹。因此更稳妥的判断是同时看部署、验收、紧急修复和依赖超时,并至少经过多个发布周期再决定是否固化流程。

上线计划流程与规范:实施团队发布管理流程优化关键指标

5. 如何区分相关性与因果关系

流程调整后指标变好,不足以证明调整本身造成了改善。同期可能有项目难度下降、人员经验提高、客户配合度变化或发布范围缩小。应记录发布类型、风险等级、客户复杂度和样本数,尽量比较相近类型的变更;也可以分阶段上线规则,观察等待时长、返工和故障是否随控制点变化。

当数据不足时,不要用精确百分比制造确定感。可以结合事件复盘和样本记录说明:“本季度 8 次中风险发布中,3 次因外部确认延迟改期;设置截止时间后,后续 5 次中有 1 次改期。”这种表达比笼统宣称“效率提升 40%”更透明,也更能支持下一步决策。

6. 发布数据要有一致口径和可追溯来源

我建议每个指标的数据字典都写清楚:分子是什么、分母是什么、统计周期多长、是否排除取消发布、跨客户重复发布如何计数、故障归因由谁确认。特别是“失败变更”,如果团队对热修、回退、功能关闭和客户投诉采用不同定义,横向比较会失真。

数据来源可以由项目管理平台、版本控制、部署记录、监控系统、工单和验收记录组成,但要保留可追溯链路。平台里标记“完成”只是状态,不能替代部署流水、测试报告或客户验收证据。自动采集能减少手工录入,却不能消除口径治理的必要性。

六、关键指标:从数字看出流程哪里需要调整

1. 按期上线率:判断承诺是否可信,不用于单独奖惩

按期上线率可按“计划窗口内完成的发布数 ÷ 纳入统计的计划发布数”计算。要提前定义什么叫“完成”:是部署命令结束、核心验证通过,还是客户验收完成。对实施团队,我更倾向于分别记录部署按期率和验收按期率,避免把技术切换成功误当作业务交付完成。

如果按期率偏低,先拆解原因,不要立刻要求团队提高速度。需求冻结晚、客户窗口反复变化、外部依赖不确定、任务估算偏差和资源冲突,需要不同的改进方式。若多数延期源于外部确认,增加开发人手不会解决问题;若延期集中在测试返工,才应检查需求质量与验证覆盖。

2. 计划变更率:识别范围与依赖稳定性

计划变更率可统计冻结后新增、删除或改期的关键任务数量,也可按发布次数计算发生重大计划调整的比例。指标必须区分合理变化和可避免变化:客户新增需求、监管要求变化,与团队漏掉已知依赖,不应被归到同一种原因。

高计划变更率不一定说明团队执行差,也可能反映前期信息发现能力不足。把变更原因记录为可操作的分类,并定期找出高频原因,比压低变更数字更有用。若团队因考核压力不再记录变更,指标就失去了预警作用。

3. 变更前置时间:拆开等待时间和实际执行时间

变更前置时间通常是从需求或变更被正式接受,到生产环境完成并达到约定验证状态的历时。对实施发布而言,建议同时测量日历时间和实际人时。日历时间反映交付速度,实际人时反映投入;两者差距大,往往说明等待、排期或跨团队交接较多。

不要只看平均值。少数复杂发布可能显著拉高平均数,可以同时看中位数、较高分位数和不同风险等级的分布。若中位时间稳定而高分位数恶化,问题可能集中在少数复杂依赖项目,适合设置专项路径,而不是重写所有发布流程。

4. 变更失败率与回退率:对稳定性作双重观察

变更失败率通常关注导致生产服务降级、回退、热修或紧急干预的变更占比;回退率只统计真正执行恢复操作的发布。二者有关但不相同:一次发布可能造成故障却通过热修解决,没有回退;也可能由于预防性判断而主动回退,服务影响较小。

统计时应明确事故归因和观察窗口,并区分发布缺陷、环境故障、外部服务异常和客户配置问题。归因不是为了推责,而是为了确定改进动作。若失败主要来自配置漂移,应加强环境一致性检查;若来自需求理解偏差,应改善业务验收和变更冻结。

5. 上线缺陷率与遗留问题率:关注客户承担的后续成本

上线缺陷率可以按观察期内归属于本次发布的问题数,除以发布次数或变更项数;遗留问题率可以按验收时未关闭、但被接受为后续处理的问题数计算。不同分母会回答不同问题,不能在报表中混用。建议同时记录严重级别和影响客户范围,避免一个小文案问题与业务中断被算作相同事件。

若缺陷数下降而客户工单和人工处理时间上升,可能意味着问题被转移到线下,没有进入正式缺陷系统。指标设计应交叉检查工单、客服反馈和实施顾问记录,不能只依赖开发团队登记的数据。

6. 验收一次通过率:衡量交付是否满足约定结果

验收一次通过率可按首次正式验收通过的项目或发布数计算,但必须定义“正式验收”和“通过”。如果验收标准在发布后才临时补充,第一次未通过不一定是执行问题;如果标准明确却反复补材料,则可能是证据管理或交付质量不足。

这个指标尤其适合实施团队,因为它能把技术发布和业务结果连接起来。但不能把客户延迟验收全部归责于项目团队,也不能在客户尚未执行场景时直接记作通过。对无法按期验收的项目,应记录等待原因和客户侧条件,保持事实完整。

7. 依赖等待时长:找到计划中最容易被忽视的损耗

依赖等待时长是从某项工作具备执行条件到依赖方给出有效结果之间的时间。可以分别统计客户确认、环境开通、接口联调、审批授权和共享专家支持的等待。等待时间高时,团队并非简单“效率低”,而是交接规则、责任分配或资源机制可能存在问题。

如果等待主要发生在外部方,适合设定提前通知、确认截止时间和升级联系人;如果集中在内部审批,适合精简重复授权;如果集中在共享专家,适合调整资源池和项目优先级。用这一指标定位原因,通常比要求所有人缩短工期更有针对性。

8. 指标不要压成一张综合分数

把按期率、失败率、客户满意度、工时和验收结果折成一个总分,看起来便于管理,实际会隐藏权衡。团队可能用一个方面的提升抵消另一个方面的恶化,管理者却看不到风险。更可取的是指标仪表盘配合异常解释:每个指标有趋势、口径、样本量和责任人,但没有把复杂交付简化为单一排名。

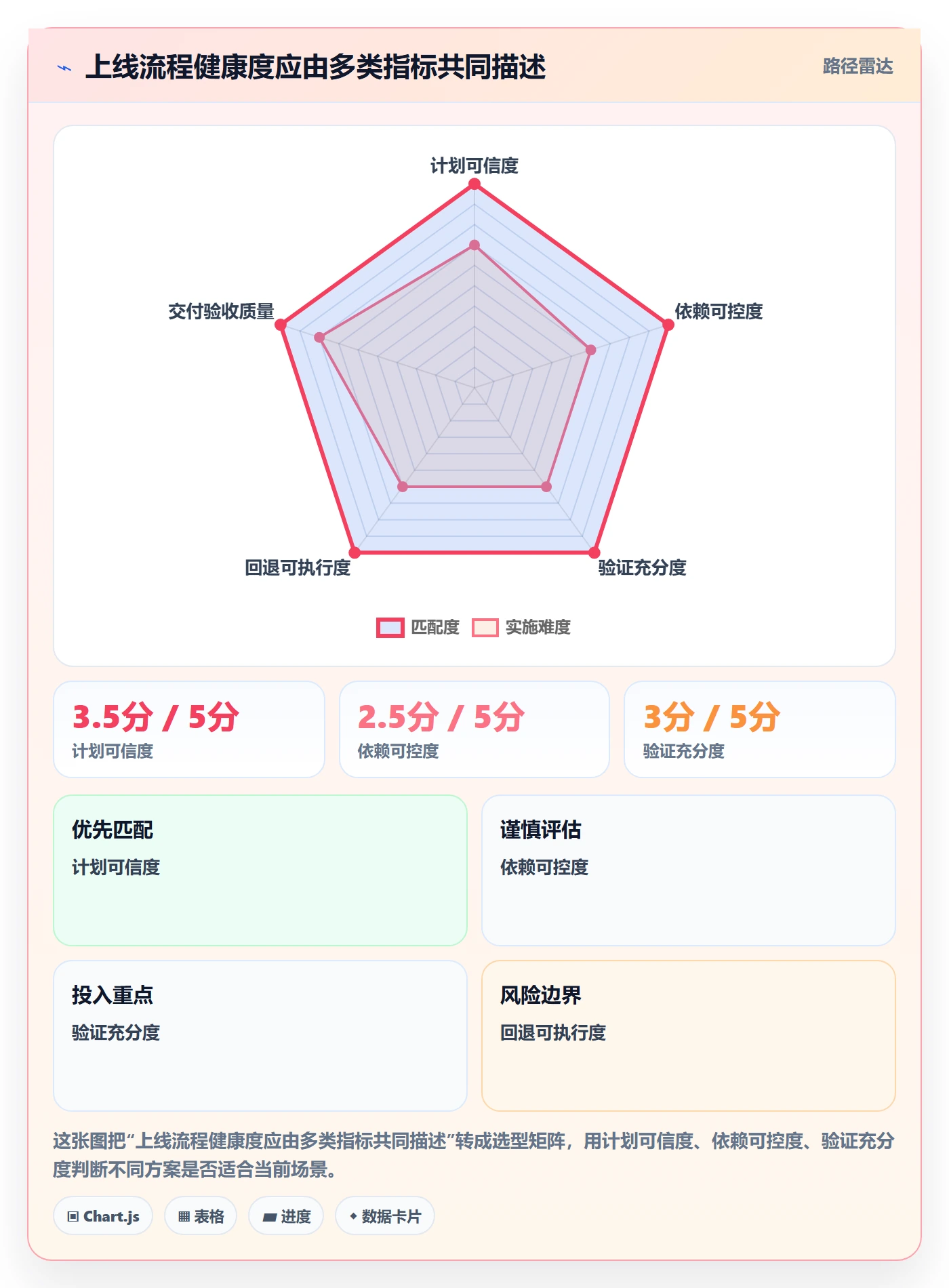

下图用示意情景展示不同指标对流程的敏感点。它不是综合评分,也不是绩效排名;用途是提醒团队,在判断改善时要同时查看时间、等待、返工和质量,避免单一指标带来的局部优化。

上线计划流程与规范:实施团队发布管理流程优化关键指标

七、不同情况下的行动建议与取舍

1. 小团队、低频发布:先做最小闭环

如果团队规模小、发布频率低,不必一开始搭建复杂的变更委员会。先建立一份简短的发布记录:变更范围、负责人、验证结果、回退方法、客户窗口、上线后联系人。每次发布由另一个人做关键检查,避免执行者独自确认自己完成了所有步骤。

小团队的关键取舍是控制文档负担。不要为每个常规变更填十几项无人使用的字段,也不要因为人少就完全依靠口头沟通。保留证据最关键的几个字段,遇到数据迁移、权限调整或不可逆操作,再升级审查强度。

2. 中大型组织、多项目并行:建立分级治理与共同日历

当多个项目共享环境、专家和运维窗口时,应建立跨项目发布日历,按系统、客户、环境和责任人查看冲突。流程上统一变更分级、风险字段和状态定义,但保留项目特定的验收项。统一的是控制语言,不是把所有业务差异强行压成同一张清单。

组织规模达到 100 人以上时,工具化关联往往能减少重复登记。可以用 PingCode 这类平台管理版本、任务、缺陷和责任人关系,再通过规范把生产变更证据、客户确认和回退记录连接起来。选择平台时,我会优先评估权限与审计、跨项目视图、流程配置能力、数据导出和现有系统集成,而不是先看功能菜单数量。

3. 高频、低风险发布:用标准化和自动化换取速度

如果变更频繁、单次影响小、回退成熟,可以把常规发布做成标准变更模板,自动检查构建产物、测试结果、部署状态和监控信号。常规路径越稳定,高风险评审越能集中注意力。自动化的前提是输入和完成标准固定,若每次变更都不同,自动化容易变成表面打勾。

这类团队要特别避免“频率高,所以风险低”的误判。某个单次影响有限的配置变更,若同时作用于大量客户,累计风险可能很高。需要按影响范围和变更可逆性复核分级,并在自动化规则异常时保留人工暂停权。

4. 关键业务系统或不可逆数据操作:以可恢复性优先

对于核心交易、生产主数据或不可逆迁移,优先考虑分批次、分客户、分模块发布,并设置明确的检查点。测试环境通过不能替代生产环境差异核对;备份完成也不能替代恢复验证。若恢复需要大量人工步骤,应先演练或改造流程,再安排正式窗口。

这类场景的取舍是接受更长准备周期和更高验证成本,换取较低的事故损失上限。管理者需要判断业务中断成本与延期成本,而不是把延长窗口视为天然低效。风险无法消除时,应清楚记录谁接受风险、接受到什么范围、补偿控制是什么。

5. 客户窗口固定、外部依赖多:把确认时间提前并设截止线

当客户只能在特定时段上线,计划的关键不是压缩部署步骤,而是尽早验证外部条件。把客户联系人、接口配合、账号权限、业务冻结和现场支持设为有截止时间的任务;临近窗口仍未确认时,自动升级到项目负责人和客户决策人。

如果窗口不能移动,团队需要预先准备备选路径:缩小发布范围、只上线低风险模块、推迟数据迁移,或启用临时业务流程。备选方案不能只写在风险清单里,要确认它在业务上可接受、技术上可执行,并由客户知情。

6. 处于流程建设初期:先测量,再设目标

如果团队没有可靠基线,不要一上来就承诺变更失败率下降一半或前置时间缩短三成。先用一个季度记录发布次数、计划偏差、等待原因、回退和验收情况,确认定义稳定后再设目标。基线期间的价值是发现结构性问题,而不是给团队排名。

建议先选择一个痛点做试点,例如客户确认等待、环境准备或验收返工。试点时保持其他条件尽量相近,记录流程变化、投入成本和结果。若新流程增加了大量填写时间,却没有减少等待或故障,就应删改,而不是因为已经投入建设而继续维持。

7. 管理者推动优化:奖励透明暴露风险,而非只奖励按期完成

如果成员发现计划不满足条件却不敢提出,任何流程都会失效。管理者应鼓励提前暴露依赖和风险,对有证据的延期与未经验证的冒险作出不同评价。团队可以跟踪延期原因和风险识别提前量,但不宜把“零延期”作为唯一目标。

复盘时重点问系统性问题:为何依赖没有提前确认,为什么验证环境与生产不一致,回退步骤为何没有演练,哪些信息直到窗口前才出现。对个体责任当然需要判断,但如果每次复盘最终只落到“加强责任心”,组织就没有从事件中学到可复用的机制。

八、工具、模板与落地节奏:把制度转成团队每天能执行的动作

1. 发布单字段要少而关键

一份可执行的发布单至少应包含:发布标识、变更范围、风险级别、客户与环境、计划窗口、负责人、依赖、验证证据、数据影响、监控信号、停止条件、回退方案、客户沟通状态和验收结果。字段不是越多越专业;每个字段都要能改变决策或支撑追溯。

建议区分自动采集字段和人工判断字段。版本号、构建编号、任务关联和部署时间尽量自动采集;业务影响、客户风险、数据可逆性和验收标准需要负责人判断。人工字段要提供清晰选项和示例,避免同一概念被不同人写成不同词汇。

2. 发布前检查清单示例

下列清单可作为起点,不应直接当成所有行业的统一标准。核心是每项有明确责任人和证据,未通过时有处理动作,而不是只给一个勾选框。

  • 范围:版本、任务和实际构建产物一致,冻结后新增事项已重新评估。
  • 环境:生产权限、容量、配置和依赖服务状态已核实。
  • 数据:备份完成且可访问;迁移规则、抽样核对和差异处理方式已确认。
  • 客户:维护窗口、联系人、影响说明、业务替代方式和验收人员已确认。
  • 质量:关键业务路径、异常路径、接口和权限场景有执行证据。
  • 保障:监控、告警、值守和事故升级路径已就绪。
  • 恢复:回退或降级步骤、权限、耗时和不可逆边界已验证。
  • 放行:未解决风险已记录,风险接受人和停止条件明确。

3. 发布后观察记录示例

观察记录要与发布前的预期指标对应,不要只写“系统正常”。可以记录关键接口成功率、核心业务任务完成数、错误日志、资源使用、客户反馈、人工补救次数和数据核对结果。每一项应注明观察时间范围、数据来源和异常阈值。

如果没有异常,也要记录观察结束时间与确认人。否则未来很难区分“没有问题”与“没有人检查”。若出现异常,按问题影响、复现条件、临时处置、是否触发停止条件和后续负责人进行归档,并链接到原发布记录。

4. 建议用四周完成第一轮改进,而不是一次性重做全部制度

第一周先访谈实施、研发、测试、运维和客户成功相关角色,抽查近几次发布记录,找出真实的等待、返工和风险暴露点。不要只问“流程哪里不好”,而要回看最近一次延期或返工当时缺了什么信息、谁在等谁、哪个判断最晚发生。

第二周确定分级规则、核心字段和指标口径。选择一条业务线试点,不要同时改所有项目。把变更模板、放行门槛、回退责任和观察期写成简洁版本,确保执行人员能在发布前解释每个字段的用途。

第三周按新流程执行,并记录额外工作量和不适用情况。遇到紧急发布、客户窗口突变或外部依赖未确认时,观察流程是否提供了可走的例外路径。例外并非漏洞,未经授权且没有记录的例外才是治理问题。

第四周复盘试点数据和具体事件。决定哪些字段保留、哪些检查可以自动化、哪些风险必须升级,以及指标是否能指导行动。随后再扩大范围。这样做比先编写一份厚重制度、再要求所有团队照抄,更容易形成可持续执行的规范。

5. 制度与工具的取舍:流程先统一语言,平台再降低摩擦

若组织已有成熟的任务系统和部署流水线,不必为了上线管理再增加一套孤立台账。应优先打通需求、任务、缺陷、版本、部署记录与验收证据之间的关联。若现有工具无法支撑跨项目视图或权限审计,再评估平台能力,而不是因某一项看起来新颖的功能换工具。

PingCode 可作为中大型团队承载项目协作和交付信息的一种选择,适合进一步评估需求与任务关联、版本管理、流程配置、权限、审计和跨项目协作等能力。实际选型时应使用本组织的真实发布场景做演示:能否从变更追溯到验证证据,能否识别责任人和依赖,能否导出可审计记录,能否与部署和监控系统协同。工具采购不能替代流程验证,也不应把平台中的状态字段直接当成业务事实。

这张图展示情景模拟中的人工处理时间变化,用来判断哪些流程动作值得自动化。若人工时间减少但等待时间、故障率和验收结果不变,自动化可能只是省了录入,并没有改善交付闭环。

上线计划流程与规范:实施团队发布管理流程优化关键指标

九、结尾:上线计划优化的目标,是让坏消息更早出现

1. 不要把“流程更严格”误认为“风险更低”

一套流程即使审批很多、表格很全,只要关键依赖直到发布窗口才暴露,或者回退方案从未验证,它就没有真正控制风险。反过来,步骤少的流程只要放行条件清楚、证据可追溯、异常有人决策、发布后能复盘,也可能更可靠。

我更看重一个判断:问题能否在造成损失之前被发现。风险提前暴露,团队就有时间调整范围、换窗口、补验证或启用替代方案。上线计划不是保证所有事情按原定时间发生,而是让偏离计划时,组织仍知道如何安全地继续或停止。

2. 下一步从最近三次发布开始

现在就可以选最近三次上线,分别核对计划时间、实际部署时间、客户验收时间、依赖等待、上线后问题和回退能力。不要先评判个人,把事实画成时间线,看看最长等待在哪、哪些状态没有证据、哪些风险在窗口前才被发现。

然后选一个最影响交付的环节,设定明确的口径与改进动作。例如,若主要问题是客户确认晚,就定义确认责任人、截止时间和升级路径;若主要问题是迁移返工,就补充抽样核验和恢复演练。完成一个发布周期后,再用按期率、等待时长、验收一次通过率和变更失败率共同验证。

上线计划流程优化最终不是让团队更擅长填表,而是让承诺有条件、执行有证据、失败有边界、结果有反馈。指标要帮助团队更早发现流程瓶颈,而不是制造新的数字目标;工具要减少重复劳动,而不是掩盖责任空白。先从真实发布事件建立基线,再逐步固化最有效的控制点,才能把计划从“日期安排”变成可持续的发布能力。

常见问题解答(FAQ)

1. 上线计划流程应该包含哪些关键环节?

我在梳理团队发布流程时,发现大家常把“提测、上线”当作完整流程,结果到了发布当天才发现验收人没确认、回滚包没准备。我想知道,一份真正能减少临场补漏的上线计划,至少要写清哪些环节?

建议把上线计划拆成准入、执行、验证、回退和复盘五段,而不是只列发布时间。准入阶段确认需求范围、代码冻结时间、测试结论、审批人和依赖系统;执行阶段写明操作顺序、负责人、预计耗时及每一步的成功判据;验证阶段预先列出核心业务检查项和监控指标;回退阶段明确触发条件、回退步骤与决策人;

复盘阶段记录偏差和改进责任人。计划里最容易漏的不是技术步骤,而是依赖关系和决策权限:例如数据库变更必须先于应用部署,出现异常时谁有权暂停发布。可先用一页表格跑通流程,再按系统风险补充细节,避免一开始把模板做得很重却无人维护。

2. 发布管理流程优化,优先看哪些关键指标?

我不太确定发布效率该用“上线次数”还是“按时率”衡量。团队上线次数增加了,但有时故障也变多;如果只看发布速度,可能会鼓励大家跳过检查,我该怎样组合指标,才不会把流程优化带偏?

建议用一组相互制衡的指标,而非单看发布次数或耗时:计划按时完成率反映承诺兑现情况,变更失败率反映发布质量,变更恢复时间反映故障处置能力,发布前检查完整率反映过程执行,紧急变更占比则能提示计划与需求管理是否失衡。

统计口径要先固定,例如“失败”是否包含上线后需紧急修复的变更,“恢复时间”从告警触发还是故障确认开始计算。可以先回看最近8至12周作为基线,再按月比较;若按时率提升但失败率和紧急变更占比同时上升,就不应判定为优化成功。指标的作用是定位流程瓶颈,不是给个人排名。

3. 如何判断一次上线是否可以按计划执行?

我遇到过测试报告显示通过,但上线后才发现关键业务路径没有覆盖的情况。现在团队需要一个明确的发布准入判断,我想知道是设定统一门槛,还是让每个项目负责人凭经验决定?

更稳妥的做法是设定统一的最低准入条件,再按影响范围增加项目级检查。最低条件可包括:范围与版本已冻结、阻断级缺陷为零、关键业务路径验收通过、部署与回退步骤经过确认、监控和责任人到位。对涉及数据迁移、支付、权限或多个系统联动的变更,应增加演练、分批发布或业务方验收。

不要把“测试通过”当成唯一放行信号,因为它不能证明依赖系统、数据状态和回退方案都已准备好。若某项门槛未达成,应记录风险、补救措施和明确的批准人;不能用口头同意替代可追溯的决策。

4. 上线后复盘怎么做,才能真正推动发布流程改进?

我们过去也开过发布复盘会,但讨论常停留在“下次注意”,过几周又出现相似问题。我想把复盘变成能落地的改进机制,具体应该记录什么,怎样判断改进措施确实有效?

复盘应围绕计划与实际的差异展开:哪些步骤超时、等待了谁的确认、告警是否及时、回退条件是否清晰,以及问题为何没有在更早阶段暴露。每个问题都要落到可验证的措施上,例如把“加强测试”改成“为高风险接口补充回归用例,并由指定负责人在下次发布前确认”。措施需有责任人、截止时间和验证指标;

下一次发布检查措施是否完成,再比较同类问题是否复发。团队可以按月观察重复故障数、发布步骤超时率和回退演练完成率。复盘不应追究个人过失,而应找出流程中让错误容易发生、难以及时发现的条件。

核心关键词

读者评论

薛
薛清越

做过几次客户现场上线后,最容易被忽略的确实是外部确认和数据核对。把“客户已确认”改成联系人、时间和确认凭证后,责任清楚很多,但前提是项目负责人愿意给未达门槛的发布按暂停处理。

贺
贺雅楠

回退方案部分很有现实意义,尤其是数据迁移后并非简单恢复旧版本。建议再补充回退失败时的升级路径和决策时限,否则现场遇到异常时,团队仍可能陷入反复讨论。

唐
唐宁

指标分组比单看按期率更合理,但实际统计时要先统一口径,例如失败变更是否包含紧急修复、观察期多长。否则不同项目各算各的,季度数据很难真正用于改进。

文章包含AI辅助创作:上线计划流程与规范:实施团队发布管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/522370

赞 (0)
飞飞飞飞
上线计划最佳实践:实施团队发布管理制度设计,常见问题
上一篇 2小时前
灰度发布落地方案:实施团队开展发布管理的流程优化案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
