发布记录实操方法:研发团队提升发布管理效率的效率提升方法与模板
发布当天最容易让团队失去控制的,往往不是代码出了问题,而是没人能在几分钟内回答三个问题:这次到底改了什么、哪些用户会受影响、出了问题该怎么退回去。发布记录如果只是把提交说明、工单标题和版本号拼在一起,它看起来完整,实际上仍然无法支持上线决策。我的判断是,发布记录的价值不在于“记下来”,而在于让研发、测试、产品、运维和客户支持围绕同一份信息做出一致行动。
一、核心结论:发布记录不是公告,而是上线控制面板
1. 一份可用记录要回答四类问题
我评估发布记录时,不先看字数,也不先看排版,而是检查它能不能支持四种判断:本次发布包含什么、变更影响什么、如何确认发布成功、出现异常时如何止损。少了其中任何一项,记录就更像事后备忘,而不是上线管理工具。
这四类信息分别对应范围、风险、验证和恢复。范围回答“发什么”;风险回答“可能影响谁”;验证回答“怎么知道没问题”;恢复回答“什么情况下停止、如何回到安全状态”。它们组成一个闭环,任何单项都不能替代其他项。
| 信息区块 | 要回答的问题 | 常见缺失 | 最低可用内容 |
|---|---|---|---|
| 变更范围 | 本次上线具体包含哪些内容? | 只写版本号或工单编号 | 用户可感知变化、内部变更、明确不包含项 |
| 影响与风险 | 哪些用户、系统或数据可能受影响? | 只写“低风险” | 影响对象、风险原因、监控信号 |
| 验证结果 | 什么证据能证明上线正确? | 只写“测试通过” | 关键用例、环境、结果、未覆盖范围 |
| 发布与恢复 | 如何上线,何时停止,如何回退? | 没有负责人或回退条件 | 执行顺序、观察窗口、触发阈值、恢复责任人 |
2. 记录的质量要按“能否行动”衡量
“优化接口性能”不具备足够行动价值;“订单查询接口增加按创建时间筛选,默认查询范围限制为近九十天,可能影响历史订单筛选;上线后关注接口错误率、查询耗时和数据库慢查询”就能帮助测试、运维和支持人员开展具体工作。
因此,我建议把发布记录的验收标准设为:一个没有参与开发的人,能否依据记录完成发布前检查、上线观察和异常升级。如果必须临时找开发口头补充,说明记录仍有关键缺口。
3. 先解决信息断裂,再追求自动化
团队常把发布管理效率问题归因于工具不够强,实际更常见的原因是信息分散:需求在一个系统、缺陷在另一个系统、部署步骤在聊天记录、回滚命令在个人文档。系统可以关联信息,但不能替团队决定“什么值得写”和“什么风险必须升级”。
我通常建议先用统一模板跑完两到三个发布周期,再决定哪些字段可以从研发流程中自动带出。先确定口径,再自动填充;否则自动化只会更快地复制低质量信息。

二、背景和真实场景:为什么团队总在发布当天补信息
1. 同一份发布,参与者关注的其实不是同一件事
研发关心代码和依赖是否正确,测试关心核心路径是否覆盖,运维关心部署顺序和资源变化,产品关心用户行为是否改变,客服关心用户会问什么。若发布记录只按开发者视角写,就会出现一种典型情况:技术信息不少,但每个协作角色仍要去群里追问。
我见过最耗时的并非复杂发布,而是“看起来很小”的变更。例如一个字段名称调整,后台改动只需几分钟,但如果同时影响接口契约、报表导出和客服排查话术,遗漏同步就会让多个团队重复确认。发布记录的难点不在描述代码,而在于翻译变更对不同角色的意义。
2. 多团队并行会放大信息不一致的成本
在十几人的小团队里,大家可能共享上下文,口头同步还能勉强补位。到了多个产品线、多个服务团队并行,口头记忆就很难扩展。一个负责人缺席、一个跨团队依赖未更新,都可能让发布窗口中的判断建立在过期信息上。
对中大型企业和百人以上组织,记录的另一个作用是降低交接成本。人员轮值、服务归属变化、跨区域协作时,不能默认每个人都知道某项改动的历史背景。记录应当让关键决策可追溯,而不是要求新加入的人翻阅几百条聊天消息。
3. 用一个典型发布场景看信息缺口
以下是我用于梳理流程的情景模拟,不代表某个企业的实测结果:一个团队计划在周四晚发布订单服务新版本,包含三个需求、两个缺陷修复和一次数据库索引变更。上线前记录只有版本号、工单列表和“测试通过”。
发布后,接口错误率短时升高。运维不知道新索引是否已执行,测试不知道历史订单查询是否在本轮范围内,产品不知道新筛选条件是否对所有用户开放,研发则需要在多个群里确认哪个提交进入了生产。故障不一定由记录缺失直接造成,但记录缺失会显著拉长判断时间。
如果发布记录在上线前明确列出迁移步骤、功能开关状态、历史查询覆盖范围、观察指标和回退条件,团队就能更快判断是继续观察、关闭功能还是执行回退。记录管理不能保证没有故障,但可以减少故障发生后寻找事实的时间。

4. 发布记录要区分“事实、判断和待确认事项”
发布材料中常混杂三种内容:已经验证的事实、基于经验的风险判断,以及尚未完成确认的事项。若不加区分,读者可能把“预计无影响”当成已经验证,或者把“已安排观察”误认为监控指标已经配置。
我建议使用明确措辞:事实写“测试环境已完成回归,覆盖登录、下单、退款”;判断写“历史订单查询存在性能风险,原因是查询范围扩大”;待确认写“生产环境索引耗时需由数据库值班人在发布前确认”。这种表达比一味追求简短更能减少歧义。
三、常见误区:看起来有记录,实际不能帮助决策
1. 把提交日志直接复制成发布说明
提交日志适合追踪代码变化,不一定适合解释用户影响。“调整缓存逻辑”“重构校验方法”对开发者可能很清楚,对客服和产品却缺乏解释力。发布说明应基于提交和工单提炼,不应把它们原样当成读者最终需要的信息。
更好的做法是保留可追溯链接,同时增加一句业务翻译。例如“修正促销价缓存失效问题,购物车金额在活动规则更新后可能显示旧值;本次修复后重新计算展示金额,不修改历史订单实付金额”。这样既保留技术追溯,也说明业务边界。
2. 只列“做了什么”,不写“没做什么”
发布范围经常发生误解,原因不是列出的内容错了,而是读者默认了某项相关能力也会一起上线。特别是分阶段发布、功能开关控制和跨服务拆分项目,明确“不包含”能减少错误预期。
例如写明“本次仅对内部员工开放新报表入口,外部客户暂不启用;导出格式变更不在本次范围”。这类边界句子很短,却能阻止销售、客服或其他团队把局部发布解释成全面可用。
3. 用“低风险”替代风险说明
风险等级不是风险分析本身。没有理由的“低风险”无法告诉执行者该观察什么,也无法指导值班人员决定是否暂停。相反,一个被评为中风险的变更,只要依赖、指标、观察窗口和回退方式都清楚,实际控制能力可能更强。
我建议将风险描述拆为四个字段:影响对象、触发条件、可观测信号、缓解动作。无法准确预测概率时,不必假装给出精确百分比,可以说明不确定性来自哪里,以及团队准备如何发现问题。
4. 把“测试通过”当成充分证据
测试通过意味着某些测试在特定环境和范围内完成,不意味着所有生产条件都得到覆盖。记录应指出关键路径、测试环境、数据范围,以及未覆盖的场景。对高风险变更,还要说明生产验证如何进行。
例如“测试通过”可以改成“测试环境完成新建订单、取消订单和重复提交检查;未覆盖生产规模下的峰值并发;上线后观察订单创建成功率与重复订单告警”。这既不夸大测试能力,也让后续观察有明确目标。
5. 把回滚写成一个按钮
“必要时回滚”并不是回滚方案。数据库变更可能不可逆,消息队列中的数据已经被消费,客户端版本可能无法同步降级。真正的恢复方案要说明回退对象、前置条件、执行人、影响范围和决策时限。
对无法简单回滚的变更,替代策略可能是关闭功能开关、停止流量、启用兼容逻辑、执行数据修复或进入只读模式。记录不应为了模板完整而填一个实际不能执行的“回滚命令”。
6. 把模板越做越长,最后没人更新
字段数量不是成熟度。若低风险修复也要求填写几十个字段,工程师会复制上次内容,审核者则会把注意力放在格式上。模板应按风险分层:低风险发布轻量记录,高风险发布补充依赖、数据、容量和恢复细节。
| 误区 | 表面效果 | 实际风险 | 改进方向 |
|---|---|---|---|
| 复制提交说明 | 信息很多、链接齐全 | 非研发角色无法理解影响 | 保留技术链接,补充用户视角描述 |
| 只写风险等级 | 审批速度快 | 上线观察没有重点 | 记录触发条件、信号和缓解动作 |
| 只写测试通过 | 看似有质量结论 | 测试范围和生产差异不透明 | 写明覆盖路径与未覆盖边界 |
| 所有发布同一张长表 | 流程统一 | 低风险任务填表负担过高 | 依据风险设置必填深度 |
四、专业判断逻辑:怎样决定记录写到什么程度
1. 先按影响半径判断,不按开发工作量判断
几行代码也可能改变支付、权限、数据删除或公共接口;几百行重构也可能被内部开关隔离。发布记录的深度应由潜在影响和恢复难度决定,而不是由代码量或工时决定。
我会优先检查五个维度:影响用户数量、数据是否发生不可逆变化、依赖系统数量、故障是否容易被监测、恢复是否可快速执行。多个维度同时偏高时,即使改动很小,也应进入更严格的发布准备。
2. 用风险评分做分层,不把分数当成真理
团队可以用简单的内部评分帮助保持一致,例如每个维度按一至三分评估:影响范围、数据敏感度、依赖复杂度、回退难度和监控成熟度。总分用于决定记录深度,不用于宣称某个故障概率精确等于某个数字。
以下示例是建议基准,不是行业统计:五至七分采用轻量记录,八至十一分补充验证和监控安排,十二分以上由相关责任人共同确认发布方案。若涉及支付、权限、个人数据或不可逆迁移,可以直接设为高风险,不必被总分稀释。
| 判断维度 | 低风险特征 | 需要加深记录的信号 |
|---|---|---|
| 影响范围 | 内部用户或少量可控流量 | 全量用户、核心业务路径或外部接口 |
| 数据变化 | 不改变持久化数据 | 数据迁移、批量更新、删除或格式转换 |
| 依赖关系 | 单服务、依赖稳定 | 多服务联动、外部供应方或共享组件变化 |
| 监测能力 | 有明确指标与告警 | 问题只能通过用户投诉或人工抽查发现 |
| 恢复难度 | 开关关闭即可恢复 | 数据不可逆、回退需要人工修复或协调多团队 |
3. 将必填字段和条件字段分开
每次发布都应填写的内容应尽量少而稳定:版本与时间、发布负责人、变更范围、验证结论、观察方式、异常联系人。只有触发特定条件时才要求补充的字段包括数据迁移细节、容量变化、外部依赖、隐私影响和复杂恢复步骤。
字段设计要回答“缺少它会导致什么决策无法完成”。如果一个字段既不支持范围确认,也不支持风险判断、验证或恢复,它可能是报告型负担,而非发布必需信息。
4. 对不确定性做显式管理
有些风险在上线前无法完全消除,例如真实流量峰值、复杂用户配置或外部系统行为。此时记录不应写“无风险”,而要写“尚未验证什么、上线后看什么、达到什么条件时暂停”。清楚描述不确定性,通常比制造确定感更负责任。
对关键未知项,我会使用“假设,验证,处置”结构:假设新版本与旧客户端兼容;通过线上兼容性指标和错误日志验证;若兼容失败,则关闭新入口并维持旧接口。这样让判断可以被证伪,也能被值班人员执行。
5. 采用明确的发布阶段状态
“已准备”容易产生歧义。可以将状态拆为待整理、待验证、待审批、可发布、发布中、观察中、已完成、已暂停和已回退。状态变化应对应明确条件,而不是仅凭负责人感觉更新。
例如“可发布”表示范围已冻结、必要验证完成、责任人到位、恢复方案可执行;“已完成”则表示部署结束且观察窗口满足约定标准。部署命令执行成功,不一定等于业务发布成功。

五、案例与数据观察:用一份发布记录减少来回确认
1. 情景模拟:订单筛选功能与数据库变更同时发布
为展示模板如何工作,我构造一个典型情景:团队计划发布订单列表筛选功能,同时调整查询索引。共涉及三个服务、一个前端入口和一次数据库变更。以下过程和数据均为示意推演,不是某家企业实测或公开行业统计;它们用于说明怎样衡量流程改进。
发布前的简略记录只有版本号、需求编号、测试通过和上线时间。团队无法从记录确认历史数据是否覆盖、索引变更是否完成、前端入口是否全量开启,以及性能异常时由谁决定停止发布。
2. 将口头补充转化为可核查字段
改进后的记录先明确范围:新筛选入口只对百分之十的内部试用用户开放;索引变更先在只读副本验证;本次不改订单状态定义,也不调整历史订单数据。范围写清后,相关团队才能区分功能验证和数据验证。
接着写验证与观察:测试覆盖近七天、近九十天和无结果三种查询;上线后观察查询耗时的第九十五百分位、接口错误率、数据库慢查询数和筛选使用率。异常处置则写明:错误率连续五分钟超过内部阈值时暂停扩大流量,数据库负载持续高于约定阈值时关闭新筛选入口并由数据库负责人评估索引处理。
阈值应由团队根据已有基线设定,而不是照搬他人的数字。若服务平时错误率就有周期性波动,固定阈值可能频繁误报;若观察窗口太短,又可能错过缓慢累积的资源问题。发布记录要把阈值来源和观察周期写清楚。
3. 用过程数据评估,而不是只看“发布成功”
在情景推演中,可以记录发布准备耗时、上线前待确认事项数、发布窗口内临时询问次数、上线后异常定位时间和回退决策时间。它们不是越少越好:例如风险发布适当增加验证时间,可能降低故障处置成本。应关注整体权衡,而非单纯追求发布更快。
以下对比使用示意数据,假设团队在流程调整前后各观察六次同类发布。数字只是演算样例,用来演示指标定义;真实团队应从工单时间戳、发布记录和事件复盘中取数,并标记样本量。
| 观察指标 | 流程调整前 | 流程调整后 | 解释 |
|---|---|---|---|
| 发布前待确认事项 | 平均9项 | 平均4项 | 范围与责任人提前明确,临近上线的追问减少 |
| 发布窗口临时沟通 | 平均14次 | 平均8次 | 关键操作和异常条件提前记录,减少重复确认 |
| 上线后定位耗时 | 平均42分钟 | 平均27分钟 | 观察指标和变更范围可快速关联,初步定位更快 |

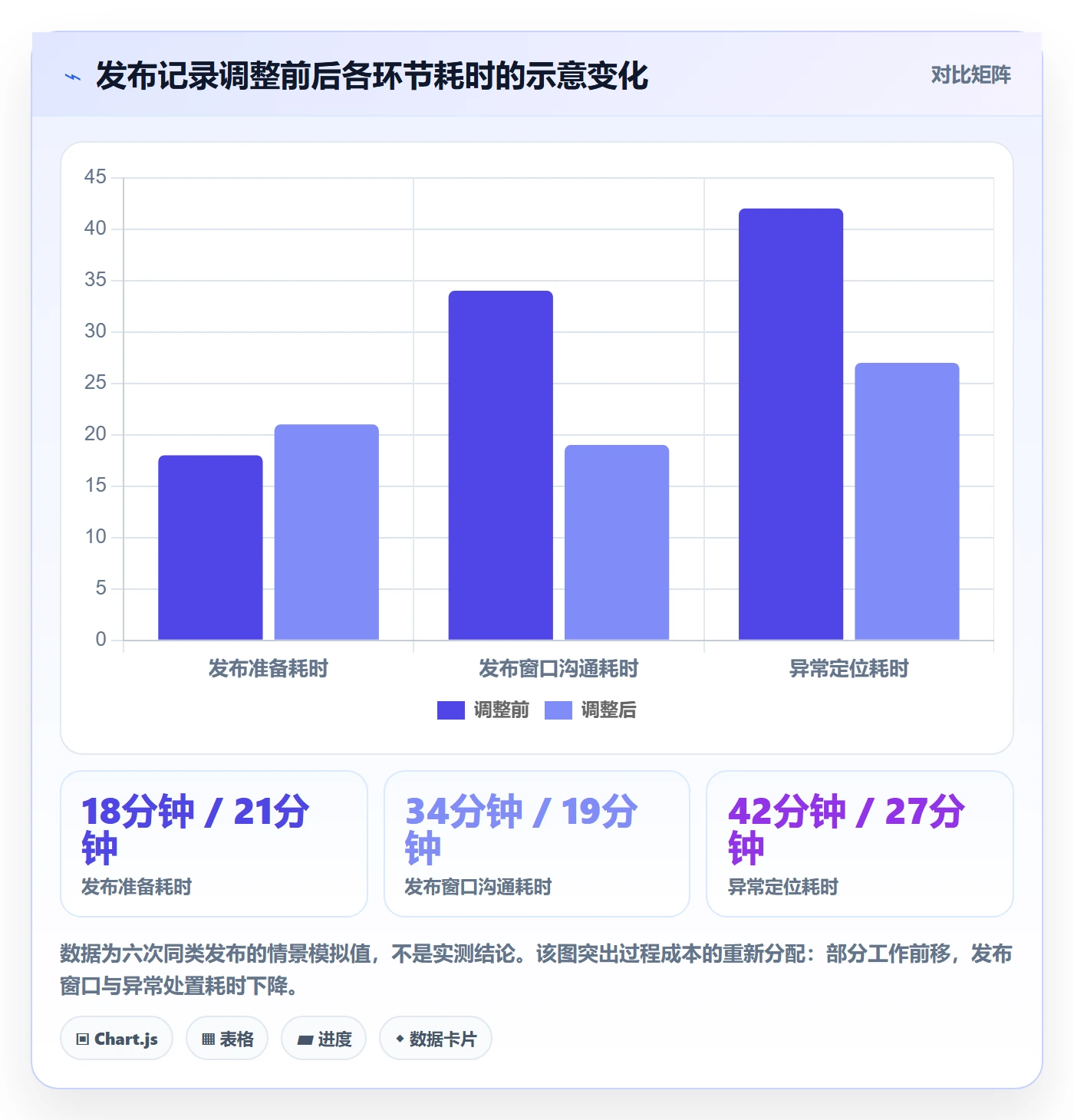

| 发布准备填表耗时 | 平均18分钟 | 平均21分钟 | 记录更充分,准备时间略增;需判断是否换来后续沟通下降 |
这组示意数据的重要信息不是“效率提高了多少”,而是揭示了一个取舍:记录准备多花几分钟,可能减少发布窗口中的重复确认和异常定位时间。若团队只追踪发布准备耗时,就可能把必要的风险控制误判为低效。

4. 观察错误类型比只统计事故数量更有诊断价值

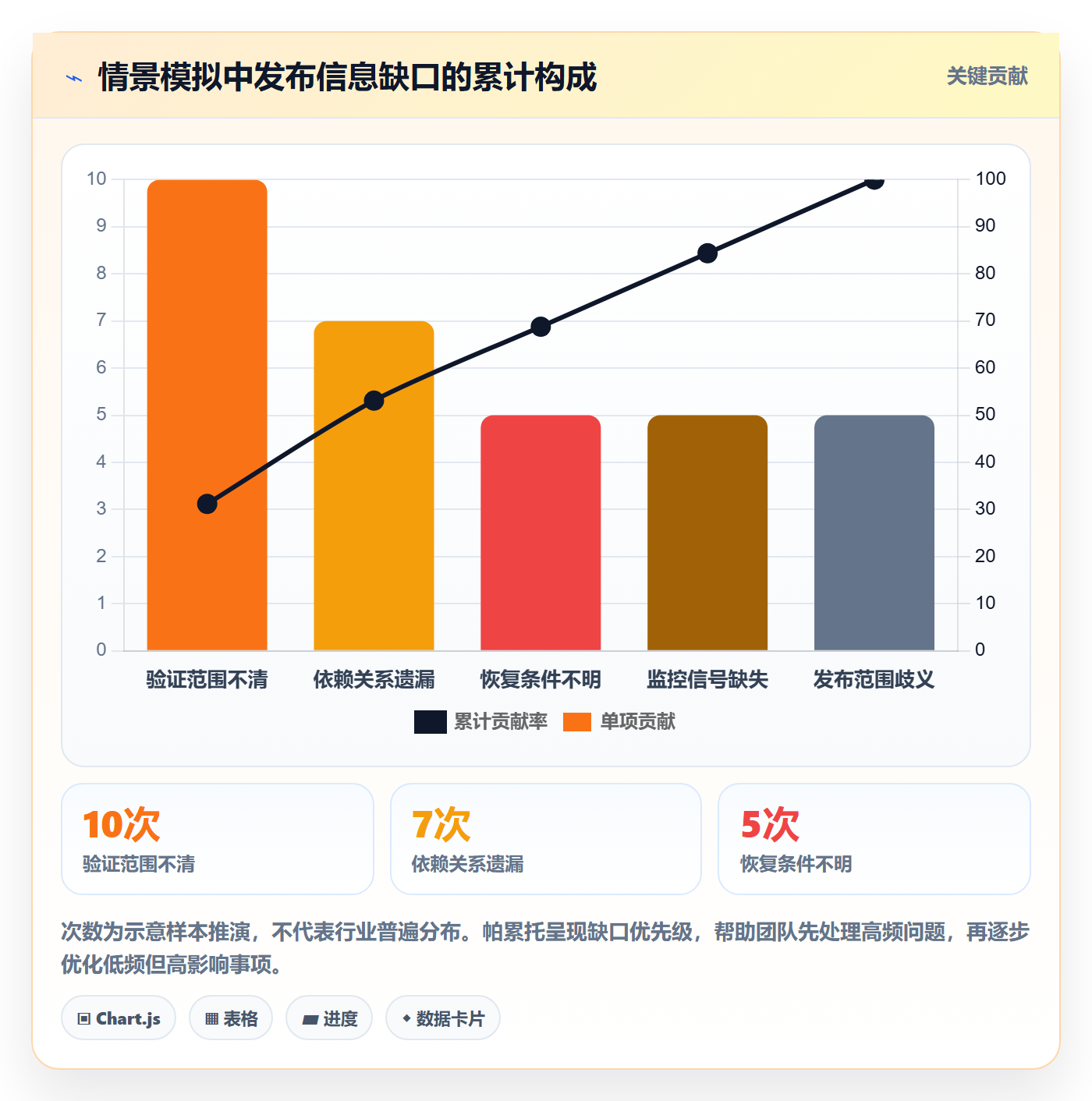

发布事故数量通常较少,单独用它衡量记录质量容易受偶然因素影响。团队可以同时统计信息缺口类型:遗漏依赖、范围描述含糊、验证证据缺失、监控信号未定义、恢复步骤不可执行。这样即使没有严重事故,也能发现发布准备中反复出现的问题。
例如连续三次出现“上线后才发现调用方未同步”,说明需要改进依赖识别或接口责任机制;如果多次出现“已回退但数据状态不一致”,问题就不只是记录字段,而是恢复策略缺乏数据层设计。记录的改进要回到流程原因,不应只靠增加必填项掩盖问题。

5. 证据采集要避免“为指标而指标”
指标的来源应尽量可复查:准备耗时取自记录创建与可发布状态的时间差,临时沟通次数来自发布频道中的问题分类,定位时间取自告警出现到确定影响范围的时间戳。若数据需要人工估算,应标注口径和估算方法。
同时,不能把“沟通次数下降”直接等同于质量提升。沟通少可能是记录清楚,也可能是大家不再报告问题。应结合异常升级率、发布后缺陷、用户反馈和回退次数一起观察,防止团队为了好看的指标隐藏不确定性。
六、可直接使用的发布记录模板
1. 轻量发布模板:适用于低影响、可快速恢复的变更
低风险模板的目标不是省略关键信息,而是只要求每次都需要的信息。适用于文案修正、内部工具优化、可关闭的小功能等情形;若涉及权限、核心交易、数据迁移或外部接口变化,应升级到完整模板。
| 字段 | 填写内容 |
|---|---|
| 发布名称与版本 | 产品或服务名称、版本号、计划发布时间 |
| 发布负责人 | 发布执行人、技术联系人、值班联系人 |
| 变更范围 | 用户可感知变化、内部变更、明确不包含项 |
| 验证结论 | 完成的关键验证、环境、未覆盖范围 |
| 上线观察 | 监控指标、观察窗口、查看人 |
| 异常处置 | 停止或关闭方式、升级联系人 |
2. 完整发布模板:适用于高影响或复杂依赖变更
高风险模板应能支持跨团队评审和异常处置。填写时先写读者最关心的业务影响,再补足技术细节;不要把关键判断藏在长篇背景介绍里。
| 区块 | 建议填写内容 |
|---|---|
| 基本信息 | 发布编号、服务与版本、发布窗口、负责人、参与团队 |
| 变更摘要 | 面向用户的变化、内部技术变化、本次不包含的内容 |
| 关联事项 | 需求、缺陷、代码版本、变更审批和设计说明的可追溯链接 |
| 影响评估 | 受影响用户、服务、接口、数据、地区、客户端版本及外部依赖 |
| 风险与假设 | 风险来源、未验证假设、触发条件、缓解动作 |
| 发布步骤 | 部署顺序、配置变更、数据迁移、功能开关、执行人和检查点 |
| 验证计划 | 测试范围、生产烟雾测试、关键业务路径和预期结果 |
| 观察计划 | 业务指标、技术指标、告警位置、观察窗口和责任人 |
| 恢复方案 | 恢复目标、操作步骤、前置条件、数据处理和决策责任人 |
| 发布结论 | 实际发布时间、验证结果、偏差、遗留问题和后续行动 |
3. 填写示例:把“系统优化”改成可核查说明
发布名称:订单列表筛选能力与查询索引调整。
用户变化:内部试用用户可以按创建时间筛选订单;本次不改变订单状态含义,不修改历史订单记录。
技术变化:订单查询接口新增时间范围参数,数据库增加组合索引;先在只读副本验证索引构建耗时和查询计划,再按既定窗口执行。
验证范围:覆盖近七天、近九十天、无匹配结果、起止时间相同和非法时间范围。未覆盖生产峰值并发,需依赖上线观察验证。
观察信号:订单查询接口错误率、查询耗时分位值、数据库慢查询数、索引构建状态和筛选功能使用率。
停止条件:观察期间错误率超过团队基线阈值并持续达到约定时长,或数据库负载超出服务容量边界时,暂停扩大用户范围并由发布负责人召集相关负责人评估。
恢复方式:优先关闭新筛选入口;若接口兼容性异常,恢复旧查询路径。索引相关操作由数据库负责人判断是否保留或清理,不进行未经验证的直接回退。
4. 模板用语要让不同角色读得懂
研发术语可以保留,但第一次出现时要补充业务解释。比如“缓存击穿”后面可以说明用户表现为查询延迟升高;“接口契约变化”后面注明调用方需要调整的字段或行为。记录不是降低技术准确度,而是让技术事实能够跨角色传递。
如果团队使用某项目管理平台或研发协作工具,可以把需求、缺陷、版本和发布记录建立关联,减少手工复制;但应保留一份面向发布决策的摘要。链接负责追溯,摘要负责判断,两者不能互相替代。
七、落地方法:从一条发布线开始,而不是一次重做全部流程
1. 选一个高频、风险可控的服务试点
不要一上来要求全公司所有团队改模板。先选发布频率稳定、负责人愿意参与、依赖关系相对清楚的服务,观察两到四周或覆盖数次发布。试点的目标是发现字段是否有用、流程是否过重、哪些数据能自动采集,而不是证明某个模板已经完美。
试点开始前先记录当前基线:发布前确认事项、临时沟通、准备耗时、上线后定位耗时和复盘发现的记录缺口。没有基线,就无法判断改动是减少了摩擦还是只是改变了表格样式。
2. 让模板字段对应真实决策
每新增一个字段,都要说明它支持什么决策。例如“数据迁移负责人”支持发布前确认和异常处置;“用户影响范围”支持通知和流量控制;“测试覆盖路径”支持判断验证边界。说不清决策用途的字段,先放入可选区,不要立刻变成强制项。
3. 指定记录责任人,但由各角色提供自己的事实
发布负责人可以对记录完整性负责,不意味着所有信息都由一个人猜测填写。研发提供代码范围与依赖,测试提供覆盖和未覆盖范围,运维提供部署与监控条件,产品或业务方提供用户影响说明。记录的责任归口清楚,事实来源也要清楚。
4. 在冻结范围时完成关键检查
发布范围最好在发布窗口前冻结。冻结后如果仍有新增内容,要重新评估依赖和验证,而不是只追加一个工单编号。团队可以在发布前设置短检查会,确认范围、验证、责任人、监控和恢复条件,不需要把会议变成逐行朗读模板。
5. 发布后记录实际结果和偏差
发布结束后应补充实际发布时间、执行差异、验证结论、观察窗口结果和遗留事项。若某项步骤临时改变,记录实际发生了什么,不要为了保持计划整齐而覆盖原计划。计划与实际之间的差异,常常是下一次流程优化最有价值的信息。
6. 通过复盘修模板,不只补充更多字段
复盘发现缺口后,先问原因:信息没有被采集、责任人不明确、模板不适合当前变更,还是团队忽略了已经填写的信息?只有确认问题来自字段缺失,才新增字段。若原因是责任不清,再加一栏通常只会制造新的空格。

八、不同情况下的行动建议与取舍
1. 小团队、低频发布:优先减少交接成本
小团队可以从一页轻量记录开始,重点写清变更范围、验证路径、发布负责人和异常联系人。若所有人稳定共享上下文,不必为了形式引入多层审批;但关键决定仍应留下可检索记录,尤其是涉及数据修改和用户承诺的内容。
取舍上,少填字段能降低执行阻力,却会增加对个人记忆的依赖。团队应至少保留版本范围、验证结果和恢复方式这三类信息,避免负责人不在时无人知道如何处理。
2. 多团队、百人以上组织:优先建立口径和责任边界
组织规模扩大后,单纯共享模板不够,还需要明确谁确认业务影响、谁确认技术步骤、谁批准高风险操作、谁决定暂停发布。不同团队可以有适合自身服务的补充字段,但核心概念要统一,例如“发布完成”“回退”“观察窗口”不能各自定义。
取舍上,统一口径可能牺牲部分团队的灵活性;完全放任各团队自定义,则会让跨服务发布难以汇总。较稳妥的做法是统一核心字段,将行业、业务线或架构特有信息放在扩展区。
3. 高频连续交付团队:优先自动关联,不要把审批变成瓶颈
发布频率很高的团队,手工复制工单和版本信息容易造成过期。可以逐步自动带入变更列表、构建版本、部署环境和责任人,但风险判断、用户影响、未覆盖范围和恢复方式仍应由人确认,因为它们依赖具体业务上下文。
取舍上,自动化能减少机械录入,却可能让团队误以为“系统有数据就代表准备充分”。自动字段需要标注来源和更新时间,人工确认字段则要有明确责任人。若某字段经常无人维护,应先确认流程设计是否合理,再决定是否强制。
4. 涉及数据迁移或不可逆操作:优先验证恢复路径
这类发布不应只写部署顺序,还要考虑备份有效性、迁移耗时、数据一致性检查、分批处理策略和失败后的修复方式。恢复计划要在演练中验证,不能只在文档上成立。若无法回退,记录应说明替代止损策略和业务影响。
取舍上,额外验证会延长准备时间,但能避免把数据恢复问题留到生产故障时首次解决。对不可逆操作,准备时间不是流程浪费,而是风险成本的一部分。
5. 紧急修复:压缩流程,但保留必要证据
紧急修复的目标是尽快控制损害,但“紧急”不应意味着无人负责。可以使用精简记录,至少保留故障影响、修复范围、验证方法、发布负责人、监控信号和恢复选择。事后再补齐关联事项和完整复盘,但不能让紧急发布永久没有记录。
取舍上,过度审批会延误止损;完全跳过记录则会让风险不可见。团队可预先约定紧急发布授权边界,并在故障解除后限定时间内补充记录,而不是临场发明规则。
6. 使用发布管理工具:先看信息链路,再看功能清单
选择工具时,我会先验证它能否连接需求、缺陷、版本、测试结果、部署状态和复盘,而不是先看功能演示中有多少页面。对于中大型研发组织,工具需要支持多团队协作、权限边界、历史追溯和流程扩展;小团队则可能更看重上手速度与维护成本。
取舍上,一体化平台能减少跨系统切换,但迁移和治理成本通常更高;多个工具组合更灵活,却需要明确数据主源和同步责任。无论采用何种方案,发布记录都应能导出、检索并在关键系统不可用时找到责任人和操作信息。
九、结尾:把发布记录做成团队的共同记忆
1. 效率提升不是少写字,而是少做无效确认
发布记录做得好,未必让每次发布准备时间都变短。更重要的是,它能让团队把信息整理前移,把上线窗口留给执行和判断,把异常处理从“先问谁知道”变成“按约定验证和止损”。如果记录只有字段齐全,却无法帮助决策,就不应被称为高效管理。
2. 下一步从最近一次发布复盘开始
我建议下一次发布先不换工具,也不扩大审批范围。拿最近一次发布的记录,检查四件事:范围是否清楚、风险是否具体、验证是否可复现、恢复是否可执行。把最缺的一项补进轻量模板,再用接下来几次发布观察临时沟通和定位过程是否改变。
真正有价值的发布记录,不是把所有事情都写下来,而是把会影响决策的事实、未知和责任写清楚。当团队能从同一份记录判断“发什么、看什么、何时停、谁负责”,发布管理才从文档工作变成研发效率的一部分。
常见问题解答(FAQ)
1. 发布记录应该包含哪些字段?
我们团队以前只记录版本号、发布时间和负责人,出了问题才发现没人知道这次到底改了什么。我想整理一份够用、又不会让研发嫌麻烦的发布记录模板,哪些字段必须保留?
建议先覆盖“识别发布、判断风险、追溯结果”三类需求。基础字段包括版本号、计划与实际发布时间、发布负责人、变更清单及对应需求或缺陷编号、影响范围、依赖项、验证结果、回滚方案和发布结论。举例来说,版本号和实际时间用于定位上线批次,变更编号用于追溯来源,回滚方案用于故障时快速决策。
若团队还没有稳定流程,可先用这 10 项跑两到三次发布,再根据实际查询和复盘情况增减;不要一开始就把审批、截图、日志链接等所有信息都设成必填,否则记录容易变成发布前的填表负担。
2. 怎样把发布记录做成研发团队愿意持续填写的模板?
我担心模板设计得太完整,大家会复制粘贴或干脆发布后补写,结果信息看起来齐全却不可信。有没有办法既让记录有用,又把填写成本控制在几分钟内?
把字段分成“发布前必填”和“发布后补充”两组:发布前只要求版本、变更项、负责人、影响范围、验证方式和回滚条件;发布后补实际时间、执行结果、异常及处理情况。若使用某项目管理平台,可优先从需求、缺陷和版本数据中自动带出编号与标题,减少重复录入。
一个可操作的检验标准是:普通发布能否在 5 分钟左右完成核心记录;若超时,先检查是否有重复字段、没人会用的字段或能自动获取的信息,而不是要求团队加快填写。
3. 如何用发布记录减少发布延期和上线事故?
我们有过发布会上才发现某项变更依赖另一项配置、测试环境也没有验证的情况。我想知道发布记录除了留档,怎样才能在上线前真正暴露这些风险,而不是事故后才补原因?
关键是让记录成为发布检查的输入,而不是事后报告。每个变更都应标出影响服务、依赖配置、数据迁移、验证证据和回滚触发条件;发布负责人在执行前逐项确认,未验证的高风险项明确标记为阻塞或由有权限的人接受风险。可以在模板中设置“依赖未确认”“回滚未演练”等显眼状态,并为每项指定责任人。
这样做不能保证零事故,但能把隐含假设变成上线前可讨论的事项;复盘时再对照计划与实际,判断问题来自评估遗漏、执行偏差还是监控发现过慢。
4. 发布记录如何帮助团队复盘并持续提升发布效率?
我不想把发布复盘变成追责会议,也不确定该统计哪些指标,才能判断流程是不是真的变好了。比如发布频率提高了,但回滚和临时修复也变多,这还能算效率提升吗?
建议按发布批次持续记录计划时间、实际开始与结束时间、变更数量、发布后缺陷、回滚次数及原因,并用趋势而不是单次结果评估。举例:连续 8 周对比发布耗时中位数、延期比例和发布后缺陷率;若耗时下降但缺陷率或回滚率明显上升,就不能仅凭速度认定效率改善。
复盘聚焦可改变的机制,例如验证环境缺失、变更过大或依赖确认过晚,并为改进项指定负责人和检查日期。记录的价值不在于字段越多越好,而在于团队能否用它回答“哪里卡住了、风险从哪来、下一次具体改什么”。
核心关键词
文章包含AI辅助创作:发布记录实操方法:研发团队提升发布管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/521813
读者评论
我们团队以前也把“测试通过”当作发布结论,后来遇到数据迁移问题才发现,真正缺的是未覆盖范围和恢复负责人。现在会把观察指标、停止条件单独列出来,发布后的沟通确实少了,但高风险变更的模板仍需要专人维护。
按风险分层这个思路比较实用。低风险修复如果也填完整套表,最后很容易复制旧内容。我更关心的是谁来判定风险等级,以及跨团队发布时能否强制补齐依赖和回退信息,否则模板可能只是形式上的完整。
文章对“明确不包含项”的提醒很有价值。我们曾遇到功能只对部分租户开放,却被客服理解成全量上线,后续解释成本很高。不过如果涉及无法直接回滚的数据库变更,记录之外还需要定期演练,否则临时写出的恢复方案未必真的可执行。
