一个版本是否“准备好了”,往往不是看代码有没有合并,而是看上线前最后几小时,产品、研发、测试、运维和客服能不能对同一组事实作出一致判断。某次面向企业客户的业务版本,功能验收已经通过,却因配置项未同步、回滚负责人不明确、客服口径未更新,导致上线窗口被迫延后。这个场景揭示了发布管理的关键:发布检查不是临上线时补一张清单,而是把风险识别、责任确认、证据留存和放行决策嵌入协作过程。
一、先讲核心结论:发布检查不是打勾,而是做可追溯的放行决策
1. 发布检查的目标是降低不确定性
产品经理开展发布管理,容易把工作理解为“提醒大家按时完成事项”。但提醒只能推动动作,不能证明动作已经完成,更不能说明未完成的事项是否会影响上线。真正有效的发布检查,应回答四个问题:本次发布包含什么、上线前必须满足什么条件、谁对每项条件负责、出现异常时如何止损。
因此,我会把发布检查定义为一套基于证据的协同放行机制。检查项不是为了让表格变满,而是为了让团队在有限时间内识别阻断性风险、明确可接受的剩余风险,并形成有责任人、有时间点、有决策依据的上线结论。
2. 放行结论必须区分“完成”“豁免”和“阻断”
发布会上常见的模糊表达是“差不多完成”“应该没问题”“上线后再观察”。这类说法没有说明依据,也没有说明责任。我的建议是将每项检查状态至少分为三类:已完成、经授权豁免、未通过且阻断。这样做能避免把“没有人提出异议”误当成“已经通过”。
- 已完成:有可核验的证据,例如测试报告、监控截图、审批记录或演练结果。
- 经授权豁免:确实未满足标准,但由指定角色评估影响、批准范围并接受后续责任。
- 未通过且阻断:关键条件不满足,或证据缺失,不能进入放行状态。
这套状态设计的价值不在于增加流程,而在于把“谁做了什么”和“谁接受了什么风险”分开记录。检查项未完成,不等于一定不能发布;但如果要继续,就必须让风险被明确授权,而不是悄悄从清单里消失。
3. 用门槛管理替代平均分管理
发布准备度不适合简单加权成一个总分。比如,测试覆盖率、帮助文档和会议纪要可以各占一定权重,但数据库迁移没有回滚方案,不能被其他项目的高分抵消。我会把检查项划分为“硬门槛”和“观察项”:硬门槛不满足即停止放行;观察项可以带着风险上线,但需要明确监控和补救安排。
对于涉及资金、隐私、核心交易或大范围客户的发布,硬门槛应更严格;对于内部试点、灰度发布或低影响界面优化,可以采用分批放量、快速回退和限定用户范围来控制风险。同一份清单不应被所有发布类型机械复用,门槛要与影响面相匹配。

二、背景和真实场景:为什么发布临门一脚最容易暴露协同问题
1. 发布跨越多个团队的责任边界
产品经理通常负责需求边界和业务结果,却不一定掌握部署脚本、数据库迁移、监控配置或客服排班。研发关注实现和代码质量,测试关注缺陷与覆盖范围,运维关注容量和可恢复性,业务方关心客户影响与运营节奏。每个角色都完成了自己的局部工作,并不意味着整体发布已经准备好。
真正的协作难题通常发生在边界上:产品把“开关已配置”理解为研发完成,研发把“业务验收通过”理解为产品确认,测试认为回归范围由需求变更决定,运维却不知道发布是否包含数据结构调整。发布检查的作用,就是把这些默认假设显性化,并形成共同的版本事实。
2. 一个可复用的案例:企业工作台功能分阶段上线
以下案例是用于说明方法的情景模拟,不是某家企业的真实经营数据。设想一个面向企业客户的工作台版本,包含权限规则调整、列表筛选优化和消息提醒功能,计划先向内部账号开放,再向一小部分客户灰度,最后全量启用。参与者包括产品经理、研发负责人、测试负责人、运维、客户成功和业务负责人。
初始计划只有发布日期和功能列表。第一次检查时,团队发现三类信息不完整:筛选功能涉及历史数据兼容,但没有明确验证样本;消息提醒开关由配置控制,却没有确定配置变更权限;客户成功团队尚未拿到已知限制和升级说明。单看功能进度,项目接近完成;从发布角度看,团队仍缺少验证路径、控制手段和客户沟通准备。
产品经理没有要求所有人“再确认一遍”,而是组织一次短时风险梳理:把功能拆成发布单元,给每个单元定义验证证据、负责人、最晚完成时间和失败处理方式。随后把发布计划从“一次全量上线”改为“内部验证,小流量灰度,分批扩展”,并设置继续放量的观测条件。
3. 发布管理需要一张跨角色共享的事实表
在这个案例中,最关键的产物不是会议纪要,而是一张能够持续更新的发布事实表。它至少包含版本范围、变更摘要、检查项、责任人、证据链接、状态、风险等级、处理期限和决策记录。表格可以放在项目管理平台、文档系统或团队已有工具中,重要的是团队只认一个权威入口。
如果组织使用某项目管理平台管理研发协作,可以将需求、缺陷、测试任务、发布检查项和风险记录关联起来;如果流程规模较小,用共享文档也能开始。工具选择不是第一步。先把对象、状态和责任定义清楚,再决定是否需要更强的自动化。

三、常见误区:看起来有流程,实际仍然无法控制风险
1. 把检查清单做成“事项堆积区”
清单越长并不代表发布越安全。如果同一条目同时写着“确认测试、确认监控、确认客服”,责任就无法落到具体角色;如果每个版本都复制几十条与本次变更无关的事项,参与者会形成机械勾选习惯。最终,清单变成留痕材料,而不是决策工具。
每条检查项应尽量只表达一个可验证条件。例如,“上线准备完成”不可验证;“核心流程回归用例通过,失败用例为零,测试报告已关联”则具备明确判定标准。对于存在例外的项目,还要写出豁免条件和批准角色。
2. 用口头承诺替代可核验证据
“测试已经测过”“监控应该有”“客服知道了”都属于信息陈述,不是证据。证据不一定非要复杂报告,可以是测试记录链接、配置变更单、演练纪要、知识库版本号或监控面板地址。它的作用是让不在场的人也能复核状态。
证据留存也不应变成截图收集比赛。应优先引用权威系统中的记录,减少重复上传和过期附件。若证据会频繁变化,例如发布配置,应记录版本、时间和确认人,避免会议上看的是旧状态。
3. 把“产品经理负责发布”理解为产品经理包办一切
产品经理可以组织协同、维护版本范围、推动风险决策,但不能替研发确认部署安全,也不能替运维承诺容量,更不能代替业务负责人接受客户影响。把所有责任集中到产品经理,短期看似方便,长期会造成职责模糊和责任倒挂。
更合理的分工是:产品经理对业务范围和客户影响负责;研发负责人对代码、配置和技术回退方案负责;测试负责人对验证范围和结果负责;运维或平台团队对环境、监控和部署控制负责;业务负责人对不可避免的业务风险作出授权。职责可以因组织结构调整,但每个关键判断必须有明确的责任角色。
4. 只看缺陷数量,不看缺陷性质和分布
“还有三个缺陷”不能直接回答能不能上线。三个缺陷可能是文案错字,也可能涉及权限绕过、数据错写或账务重复。缺陷应结合严重程度、影响范围、触发概率、可检测性和补救能力评估。一个低频但不可逆的错误,可能比多个可快速回退的界面问题更值得阻断。
我通常建议把缺陷讨论转成具体决策问题:受影响用户是谁?触发条件是什么?是否有替代路径?是否能通过开关隔离?如果发生,多久能发现、多久能恢复?这些问题比单纯争论缺陷等级更接近真实风险。
5. 把发布会当作第一次检查
如果团队在发布会上才发现验收未完成、监控没人配置或回退脚本没演练,会议就会变成信息补课。发布会适合做最终决策,不适合首次收集状态。应将检查分布到需求冻结、提测、验收、发布候选版本和正式放行等节点。
会前异步更新状态,会议只讨论阻断项、风险豁免和需要跨团队决策的事项。这样既能减少参会人数和时间,也能让决策记录更聚焦。
| 常见做法 | 表面效果 | 真正缺口 | 改进方向 |
|---|---|---|---|
| 发布前群里逐个催问 | 短时间得到很多回复 | 状态不可追溯,容易遗漏沉默角色 | 设置单一状态入口和责任人 |
| 清单全部勾选即放行 | 完成率看起来很高 | 缺少风险等级和证据质量判断 | 区分硬门槛、观察项和豁免项 |
| 缺陷数低于某个数字就上线 | 规则简单,容易沟通 | 不同缺陷的影响和可恢复性不同 | 按影响、概率、可检测性和恢复能力判断 |
| 产品经理承担所有确认工作 | 决策集中,推进速度快 | 专业责任错位,风险接受不清楚 | 按职责分工,产品经理负责组织与业务边界 |
四、专业判断逻辑:把发布检查拆成范围、风险、证据和决策
1. 先确定本次发布的边界
发布检查的第一步不是复制清单,而是确认“这次到底发布什么”。应包括功能变更、配置变更、数据迁移、依赖服务调整、权限变化、实验开关、已知限制和不纳入本次发布的事项。范围不清,后续测试、监控和回退都无法准确设计。
版本范围还需要说明用户边界和环境边界:哪些客户、哪些账号、哪些区域、哪些终端会受影响;先在预发布环境验证,还是直接进入生产灰度;是否有外部服务依赖。若发布包含多个相互独立的功能,应尽量拆成可独立关闭或回退的单元,降低一次故障波及面。
2. 用风险而不是部门顺序组织检查项
传统清单常按部门罗列:“产品检查、研发检查、测试检查、运维检查”。这种组织方式便于分工,但容易忽略跨环节风险。我更倾向于先按风险问题组织,再把责任分配给对应团队。例如,数据是否会错写、客户是否会被错误授权、故障能否被发现、影响能否被隔离、恢复是否经过验证。
可采用一个轻量评估框架:风险优先级由影响范围、发生可能性和恢复难度共同决定。无需假装每个因素都能精确量化;分为高、中、低三级通常足够支持讨论。关键是团队要使用一致标准,并对高风险事项要求更强证据。
3. 检查项应同时具备判定标准和证据形式
一条可执行的检查项,至少包含条件、责任人、完成时间、证据来源和失败后的处理方式。举例来说,“监控已准备”太宽泛,可以改为“核心接口错误率、请求延迟和消息积压均有生产监控;告警接收人已确认;在预发布环境完成一次告警触发验证”。
如果条件难以一次写清,可以先定义最小可核验版本。与其把大而全的项目留在清单里,不如拆成几个可以明确完成或阻断的任务。拆分后还应避免过度颗粒化:每个事项都小到必须由产品经理逐项催办,反而会增加管理成本。
4. 根据可逆性调整放行门槛
可逆性是判断发布风险时容易被忽视的因素。只影响一个可关闭开关的功能,和直接改写历史数据的迁移,不应使用同一套放行标准。变化越难撤销,越需要更充分的预演、备份验证、数据校验和授权;变化越容易隔离,越可以借助灰度与快速反馈缩短验证周期。
我会重点追问三件事:能否停止新增影响、能否恢复已受影响状态、恢复动作是否会产生二次风险。仅仅“有回滚按钮”不等于可回滚;回滚需要明确适用范围、触发条件、执行人、耗时估计和回滚后的数据一致性处理。
5. 将发布会议设计成决策会议
发布会议不应按部门轮流汇报“都完成了”。会前应完成异步状态更新,会议议程聚焦三个问题:是否存在硬阻断、是否存在需要授权的剩余风险、是否具备监测和回退能力。若没有争议,会议可以短;若有阻断,应形成决定、责任人和复查时间,而不是以“会后再看”结束。
会议纪要应记录决策依据,而不是只记录参会人和发言摘要。特别是豁免项,要写清接受风险的角色、适用用户范围、失效时间和补救计划。这样能避免风险在版本延期或人员变动后无人承接。

五、案例拆解:从“按时发版”转向“可控地逐步放量”
1. 案例设定与初始问题
继续使用前述企业工作台的情景模拟。版本有三项变更:列表筛选优化、权限规则调整、消息提醒。团队原定周四晚全量上线。产品验收通过,测试报告显示主要路径正常,但检查时暴露出四个问题:历史数据样本不足、权限变化缺少越权用例、消息配置没有双人复核、客服团队没有收到功能限制说明。
如果按传统方式处理,团队可能会把这四项分别交给相关人员补充,并在群里确认“已完成”。更稳妥的做法是先判断风险的性质。历史数据和权限问题关系到正确性与安全边界,应作为放行门槛;配置复核可以通过权限约束与变更审计降低风险;客服说明可在限定客户范围的灰度阶段前完成,但不宜拖到全量之后。
2. 产品经理如何把问题转成可执行任务
产品经理将每个风险拆成独立检查项,并为其补充验收证据。历史数据验证要求测试选取不同状态、不同时间段的样本,核对筛选结果;权限测试加入跨组织访问和角色变更场景;配置项明确修改权限、复核角色和变更记录;客服材料由客户成功负责人确认后关联到发布单。
此时,产品经理不是替测试编写所有测试用例,也不是替研发配置访问权限,而是确保每个风险都有人承接、判定标准明确、结果可查询。遇到责任边界冲突时,产品经理负责组织相关人作出决定,并把决定记录下来。

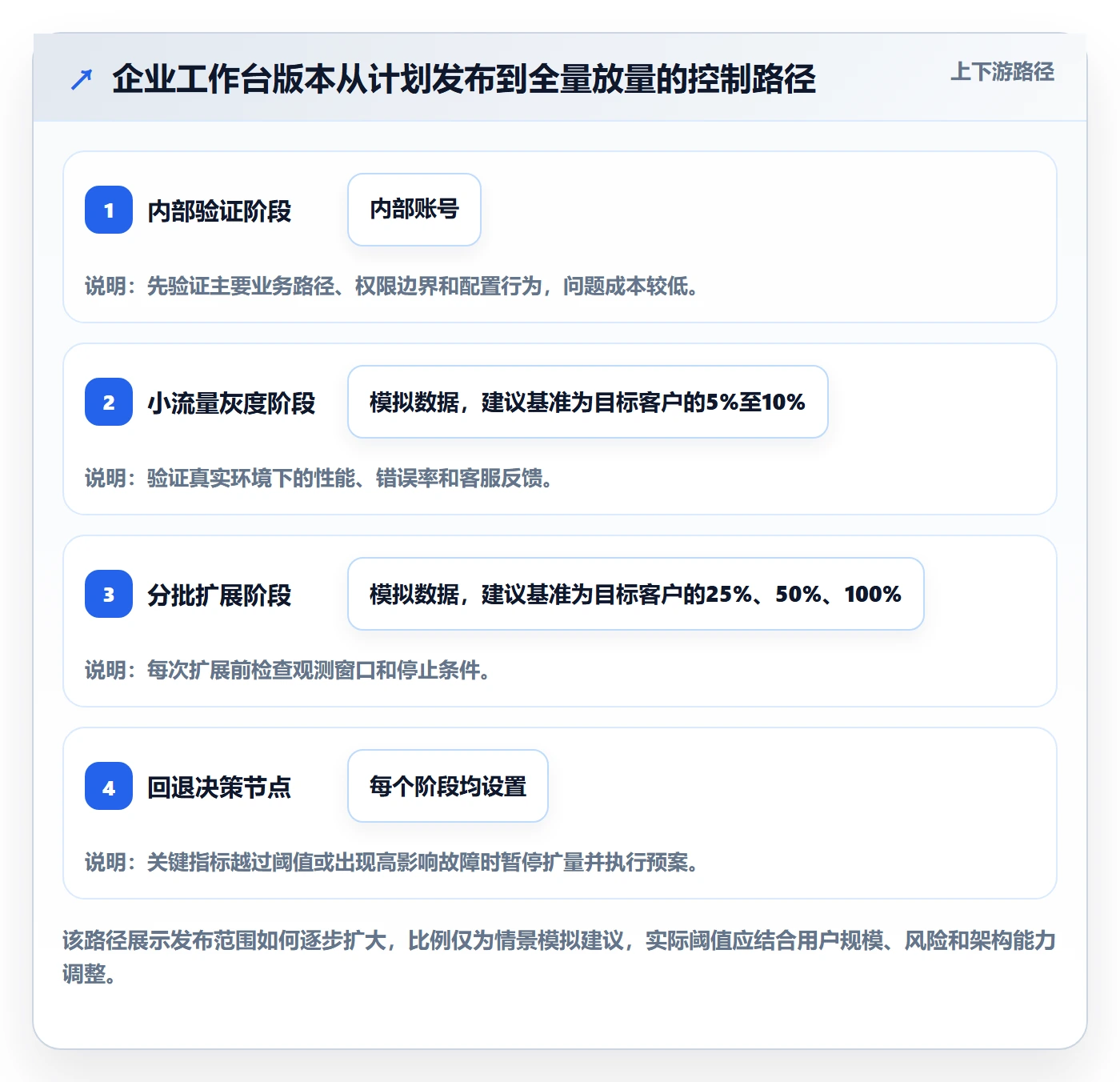

3. 调整上线策略,而不是只调整日期
团队将原计划改为三个阶段:先让内部账号使用,验证主要路径和权限;再对一小部分客户开放,观察错误率、投诉和关键任务完成情况;达到预设条件后逐批扩大范围。这里的具体比例不应照搬某个通用模板,而要结合客户总量、故障影响、流量切分能力和支持团队承载能力确定。
尤其需要提前定义“继续放量”和“暂停放量”的信号。比如,核心接口错误率超过团队设定阈值、权限校验出现异常、消息发送积压持续增长,或客服在短时间内收到集中反馈,都应触发评估。阈值需要从已有基线和业务容忍度推导,不能为了图表好看临时挑一个数字。
4. 复盘不只看是否出故障,还要看控制机制是否有效
发布后,复盘应覆盖结果和过程。结果层面看故障、客户反馈、关键业务指标和恢复时间;过程层面看检查项是否提前暴露风险、证据是否可用、决策是否及时、放量条件是否被执行。即使没有故障,如果团队发现回退联系人找不到、告警无人确认,也说明控制机制存在缺口。
对于这个情景案例,下面的数字仅用于展示如何建立观察指标,属于样本推演,不代表真实企业效果。正式使用时应先记录组织自身基线,再观察改进前后的变化,避免把示意值误当作行业平均水平。
| 观察维度 | 示意基线 | 试行目标 | 解读方式 |
|---|---|---|---|
| 硬门槛证据齐备率 | 发布前一天为75% | 放行前达到100% | 只统计关键门槛,不以普通事项数量稀释风险 |
| 发布前新增阻断项 | 每次约5项 | 连续3个版本降至每次2项以内 | 关注风险是否提前发现,不追求把阻断项压到零 |
| 回退演练完成率 | 约60% | 高风险版本达到100% | 演练需覆盖执行权限、数据状态和恢复验证 |
| 放量后高影响故障 | 每季度2次 | 逐季下降并同时观察客户影响时长 | 不能只看故障次数,还要看影响规模和恢复速度 |

六、落地方案:产品经理可以按发布周期建立协同节奏
1. 需求阶段:先识别发布影响,不要等到提测再补风险
在需求评审时,产品经理应要求团队标出变更类型、影响用户、数据影响、外部依赖、权限变化、开关策略和失败后的用户体验。涉及敏感数据、核心交易或不可逆数据操作的需求,应尽早邀请安全、数据或运维角色参与,而不是等到发布前才临时找人。
此阶段不需要提前写出全部发布细节,但至少要确认是否需要灰度、是否可以独立回退、有哪些特殊环境或客户需要验证。提前提出这些问题,通常比上线前发现架构不支持流量切分更节省成本。
2. 开发阶段:让风险控制能力成为需求的一部分
不少发布风险其实来自设计阶段没有预留控制手段,例如功能开关与代码耦合、配置无法审计、数据迁移不能分批执行、告警没有业务维度。产品经理不必决定具体技术实现,但应把“可观察、可隔离、可恢复”作为高影响变更的产品约束,与研发共同确认实现边界。
对中大型组织而言,跨团队依赖较多,版本信息分散在需求、测试、缺陷和发布记录中。此时可通过某项目管理平台建立关联关系,让发布事项与需求、缺陷、测试任务和责任人保持可追溯;但不能把工具内的状态字段当成实际证据,仍应检查链接到的测试结果、审批记录和监控配置是否有效。
3. 提测阶段:冻结验证范围,明确“测过什么”和“没测什么”
提测时,产品经理与测试负责人应对齐变更范围、验收标准、关键用户路径、兼容性要求和未覆盖区域。测试结果不应只写“通过”,还要记录测试环境、版本标识、样本边界、失败用例及其处置。对于无法覆盖的组合,应明确风险和补充验证安排。
发布范围发生变化时,要评估是否需要重新测试。新增一项配置调整,未必需要全量回归;但如果改动影响权限、数据模型或核心依赖,不能因为发布日期临近就默认沿用旧结论。
4. 发布候选阶段:集中核对证据、依赖和退出条件
发布候选版本应明确唯一标识,避免不同团队基于不同构建版本讨论。产品经理推动各责任人更新状态,重点核对阻断项、例外项、跨团队依赖、运行手册、客户沟通和上线窗口。对关键依赖要确认对方团队的状态和应急联系人,而不只是把依赖事项标记为“已通知”。
退出条件也应提前写明:何时停止扩量、什么情况触发回退、由谁决定、由谁执行、回退后怎样确认系统恢复。没有退出条件的灰度,只是分阶段暴露用户,并不是真正的风险控制。
5. 正式放行:用简短决策记录代替冗长汇报
正式放行前,可以使用一页决策记录,包含版本范围、硬门槛结果、风险豁免、监控与回退准备、放行负责人和放行时间。若有任何阻断项,明确选择延期、缩小范围、关闭相关功能或由有权角色批准例外,不要使用模糊的“先上再说”。
产品经理应确保业务侧理解发布影响与已知限制。若用户需要调整操作、暂时不能使用某项功能或可能看到不同界面,客服、客户成功和运营团队应拿到一致口径,并知道如何升级处理。
6. 发布后:确认系统状态,再逐步关闭发布窗口
发布不是部署完成就结束。团队应在约定观察窗口内检查核心指标、错误日志、告警、客户反馈和业务行为。对灰度发布,应在每个放量节点重新评估,而不是设定自动扩量后无人关注。观察窗口的长度应由业务波动周期和风险决定;交易量日内波动明显的系统,不能只看上线后十分钟。
观察期结束后,产品经理组织简短复盘,记录哪些检查项有效、哪些是形式化项目、哪些风险被遗漏、是否发生超预期影响。下一次版本应据此调整检查模板,而不是不断添加新条目却从不删减旧条目。

七、不同情况下的行动建议:发布类型不同,管理强度也要不同
1. 小团队、低风险、发布频繁
小团队不必复制大型组织的审批链。可以采用轻量模板:版本范围、测试结论、回退方式、责任人、观察指标和放行决定。清单控制在团队真正会执行的规模,避免为了“流程完整”新增多层审批。
如果发布频繁且变更可逆,可用自动化检查处理构建、测试、依赖和部署状态,把人工讨论留给业务风险和例外。自动化不是取消责任,而是把重复确认交给系统,把人的注意力留给需要判断的事项。
2. 100人以上组织或多团队协同发布
组织规模扩大后,风险常常不是单个团队不知道怎么做,而是不同团队使用不同版本事实、状态口径和批准路径。此时应建立统一的发布对象、责任矩阵、状态定义和证据规范,并明确跨团队依赖的升级机制。若流程主要依赖聊天记录,人员一变动,关键上下文就容易丢失。
这类组织可以考虑使用某项目管理平台串联需求、迭代、测试、缺陷和发布记录,尤其适用于需要审计、跨团队排期或多产品线协作的场景。选择工具时,我会优先看权限与审计、流程适配能力、数据关联、报表可信度和迁移成本,而不是先看功能菜单多少。中大型组织通常需要先梳理现有流程与责任,再评估平台能否承载,而不是指望部署软件后自动形成协作秩序。
3. 涉及隐私、权限、交易或监管要求的变更
高敏感变更需要更严格的验证和授权。检查项应覆盖数据最小化、权限边界、审计记录、异常检测、备份与恢复、外部依赖、合规审批和客户影响。必要时将安全、法务、数据治理或业务风险角色纳入决策,但避免让审批流变成无人负责的“会签链”。
关键问题是审批者是否拥有真实的判断信息。只给出“请审批上线”不足以支持判断;应提供变更摘要、影响范围、关键测试结果、遗留风险和应急方案。审批越重要,信息越要结构化,而不是堆砌附件。
4. 紧急修复或安全补丁
紧急发布并不意味着不检查,而是缩短检查路径、明确例外范围。应先确认故障或威胁的影响面,再决定最小修复范围、必要测试、部署窗口和回退路径。对于无法等待完整流程的情况,可采用双人复核、先小范围发布、强监控和事后补齐记录等控制措施。
紧急通道必须有明确触发条件和事后复盘要求,否则所有延期版本都会被包装成“紧急”。团队应回顾紧急发布的原因:是外部突发事件,还是需求管理、测试准备或发布排期存在系统性问题。
5. 多租户产品或按客户定制发布
多租户系统要区分代码版本、租户配置、功能开关和客户数据迁移。某个功能在测试租户通过,不代表所有客户配置都适用。应明确哪些客户进入首批、是否存在定制逻辑、升级是否需要客户配合,以及出现问题时能否仅对单个租户关闭功能。
面向客户的发布还要把沟通纳入检查:公告发布时间、变更说明、已知限制、支持渠道和升级路径。发布团队往往关注技术状态,却低估客户准备时间。对企业客户而言,提前告知变更窗口可能比上线后补发解释更能降低支持压力。
八、不同情况下的取舍:流程速度、控制成本与风险接受
1. 速度与证据完整度如何取舍
不是每个低风险版本都需要完整的会议、审批和附件。但越是快速发布,越要依赖清晰的自动化证据和可回退设计。如果系统没有基本监控,团队又缺少明确责任人,盲目追求缩短发布周期通常只是把风险推迟到生产环境。
可以按风险设置三档机制:低风险变更走自动检查与轻量确认;中风险变更增加跨角色验收和发布后观察;高风险变更执行更完整的演练、授权和分阶段放量。关键不是流程名称,而是每档机制所要求的证据和责任是否匹配。
2. 全量一次发布与分阶段放量如何取舍
全量发布能减少版本并行和运营复杂度,但一旦问题发生,影响可能迅速扩散。分阶段放量提供观察和停止机会,却会带来版本状态复杂、客服口径分批、数据行为不一致等成本。若功能可以按用户、租户或流量切分,且指标能及时反映影响,分阶段通常更有价值;若无法可靠隔离,形式上的灰度可能只增加管理负担。
决定是否灰度前,应确认四项能力:流量或用户能否准确切分;故障信号能否及时发现;开关能否安全关闭;关闭后状态是否一致。缺少这些能力时,应先补控制手段,再把“灰度”写进发布计划。
3. 统一模板与团队自治如何取舍
统一模板有助于跨团队协作、审计和数据统计;过度统一则容易把低风险团队拖进高成本流程。较好的做法是统一最小公共字段,例如范围、责任人、证据、状态、风险和决策,同时允许各团队增加与业务特性相关的检查项。
模板治理也需要维护机制。每隔一段时间检查重复项、长期无意义项和频繁豁免项。某项检查持续被豁免,可能说明标准不合理、责任设置错位,或者团队根本没有能力完成该项。简单增加审批人并不能解决这些根因。
4. 依赖工具自动化与保留人工判断如何取舍
自动化适合执行稳定、规则明确、结果可机器验证的检查,如构建状态、测试任务完成、依赖扫描和部署审批记录。人工判断适合处理影响范围、业务可接受性、例外授权和客户沟通等复杂问题。把两类任务混在一起,要么让人重复核对机器已知的信息,要么让机器替人作出缺乏上下文的风险判断。
工具的投入是否值得,可以观察它是否减少了状态搜集时间、是否降低了版本信息不一致、是否提升了证据可追溯性,以及维护流程的成本是否可控。不要只统计任务数量、表单填写率或自动化规则数,这些数字不能直接证明发布质量提高。

九、衡量发布管理是否有效:看风险有没有前移,而不是表格是否填满
1. 建立少而有用的指标组合
发布管理指标应能够支持改进,而不是制造新的填报负担。可以从四个方向观察:风险前移程度、放行证据质量、故障控制能力和协作成本。比如,发布前最后一天新增的高风险阻断项是否减少;关键门槛是否都有证据;异常发生后是否按预案停止扩量;跨团队确认状态所耗时间是否下降。
单一指标容易被误读。例如,阻断项数量下降可能意味着风险更早解决,也可能意味着团队不再记录问题;发布成功率上升可能是风险变少,也可能是事故定义变宽。指标应与案例复盘、用户影响和系统信号一起解读。
2. 建议观察的指标及其边界
| 指标 | 可以回答的问题 | 常见误用 |
|---|---|---|
| 高风险项提前发现率 | 风险是否从发布前移到需求、开发或提测阶段 | 把风险记录越少误认为越安全 |
| 硬门槛证据完备率 | 放行决策是否有可复核依据 | 只统计链接是否存在,不检查内容是否有效 |
| 发布后高影响故障率 | 变更是否造成显著用户或业务影响 | 忽略用户范围、持续时长和恢复难度 |
| 平均发现时间与恢复时间 | 监控和应急能力是否足够 | 只看平均值,掩盖少数极端故障 |
| 发布准备人工耗时 | 流程是否造成过多重复搜集和协调 | 为降低耗时而删掉必要控制 |
| 豁免项逾期率 | 已接受风险是否得到后续处理 | 把豁免当作永久关闭事项 |
3. 用自己的基线做前后对照
不同组织的系统复杂度、发布频率和故障定义差异很大,外部平均值通常不适合作为直接目标。建议先连续记录数个发布周期,建立组织自身基线,再挑一个明确问题做改进。例如,先解决发布前一天才发现权限测试缺口的问题,观察风险发现时间、返工次数和发布延期原因是否变化。
改进周期不宜同时改变十个流程环节,否则很难知道哪些措施有效。每次迭代选一到两个高频痛点,观察至少若干个版本,再决定保留、调整或移除。发布检查的成熟度不是清单越来越长,而是同类风险更早暴露、证据更可靠、决策更容易复核。

十、下一步怎么做:从一个真实痛点开始,而不是先造一套大流程
1. 先复盘最近三次发布
找出最近三次发布的延期原因、临门新增风险、发布后异常和重复协调事项。不要急着判断是某个角色执行不到位,先追问:风险何时首次出现?为什么此前不可见?证据在哪里?谁有权作出决定?发生异常时是否有有效控制手段?
复盘中若发现版本范围经常变化,应先治理变更入口;若上线前经常缺少测试证据,应先统一提测和验收标准;若故障后恢复缓慢,应先补监控、开关或回退演练。不同问题需要不同改进,不能全部用“增加检查项”处理。
2. 选择一个发布类型试行最小闭环
建议先选一个常见、影响可控的发布类型,设计最小检查模板:变更范围、关键风险、硬门槛、证据、责任人、放行决策、观察信号和回退条件。让团队真实跑一到三个版本,记录哪些字段帮助了决策、哪些字段没人使用、哪些问题仍需线下追问。
如果组织规模较大,可同步明确跨团队状态口径,并把发布记录与需求、测试、缺陷和运维操作关联起来。工具应服务于这个闭环,不要先花时间构建复杂仪表盘,再寻找值得展示的数据。
3. 建立责任清楚、例外可追溯的放行机制
为关键门槛明确检查人和最终责任角色;为豁免项明确批准权限、影响范围、有效期限和补救计划;为阻断项明确升级路径和再次评估时间。团队不需要让每个人都批准每次发布,但必须让风险接受者具备足够权限,并能看到真实信息。
发布管理最终追求的不是“从不延期”,也不是“从不出故障”。更现实的目标是:重要风险尽早暴露,必须承担的风险被明确授权,故障影响能被及时限制,决策过程可以复盘。做到这四点,团队才真正拥有了发布能力。
十一、结语:把发布检查做成团队共同看见风险的方式
我对发布管理有一个判断:最值得管理的不是发布日期,而是团队在放行前还不知道什么。如果版本范围清楚、责任明确、证据可信、回退经过验证,发布可以更快;如果这些条件缺失,单纯催进度只会让未知风险更快进入生产环境。
产品经理下一步可以从最近一次发布开始,选出三个最容易被口头确认的事项,把它们改成有判定标准、有责任人、有证据和有失败处理方式的检查项。随后试行分阶段放量或明确的风险豁免记录,再根据真实反馈调整流程。先解决一个反复发生的协同断点,再扩展模板和工具;让每一次发布都比上一次更可解释、更可控。
常见问题解答(FAQ)
1. 产品经理如何建立一套真正能执行的发布检查清单?
我以前以为发布检查就是把测试、产品、运营各自的事项列出来,后来才发现清单越长,越容易没人真正执行。面对需求频繁变更、多人并行和临时插单的情况,我应该怎样设计一套既完整又不会流于形式的发布检查机制?
我在实际项目中采用过“按发布风险分层,而不是按部门堆事项”的方法。先把检查项分成四类:功能完整性、数据与兼容性、运营与客户影响、回滚与应急。每一类只保留能够改变发布决策的检查项,例如核心链路是否验证、历史数据是否迁移、权限是否复核、客服是否拿到话术、回滚版本是否可用。
单纯记录“已测试”“已通知”但没有证据的事项,不放进最终清单。一个中型版本通常控制在20至30项,超过40项后,团队很容易出现机械勾选。我的做法是给每项增加负责人、截止时间、验证证据和阻断级别。阻断级别分为必须解决、产品经理确认后可发布、发布后观察三档。
这样,发布会讨论的是风险是否可接受,而不是逐条朗读任务。例如一次涉及支付流程的版本,功能检查占8项,数据和兼容性占7项,运营准备占5项,应急预案占4项,共24项。其中支付成功回调、订单状态一致性和重复扣款防护被定义为必须解决;低频页面文案问题则进入发布后观察。
这个设计的关键不在于清单多完整,而在于每一项都能对应一个明确决策。若某条检查无法回答“出了问题会影响什么、谁来判断、如何证明”,它大概率只是流程装饰。
2. 发布前的跨部门协同,为什么总是卡在最后一天?产品经理应该怎样提前暴露风险?
我经历过开发说可以提测、测试说主流程通过,但到了发布当天,运营才发现活动规则没有同步,客服也不知道新功能怎么解释。看起来每个人都完成了自己的工作,为什么发布仍然会失控?我该如何把协同从最后一天提前到开发过程中?
最后一天才暴露问题,通常不是执行力差,而是协同信息没有绑定到同一个发布对象上。我的判断是,不能只按部门建立任务,而要围绕“这次发布会改变什么”建立影响清单。产品经理在需求评审后,先填写四个问题:影响哪些用户、改变哪些流程、涉及哪些数据、需要哪些外部准备。答案会自动决定需要拉哪些角色参与。
我会把发布分为三个协同节点。第一个节点是开发开始前,确认范围、依赖、风险和验收口径;第二个节点是提测时,确认测试环境、数据准备、兼容范围和已知问题;第三个节点是发布前,确认上线窗口、监控指标、客服口径和回滚条件。每个节点都要求责任人做一次明确确认,而不是在群里回复“收到”。
有一次我们把运营和客服介入时间从发布前一天提前到提测当天,结果发现两个问题:一个是活动入口需要增加埋点,另一个是客服知识库缺少权限差异说明。提前处理后,发布当天的临时沟通消息从约30条降到9条,发布会议也从45分钟缩短到20分钟。这里最容易被忽略的是“外部准备项”的提前量。
代码可以回滚,但宣传、培训、客户承诺和数据变更往往不能瞬间撤回,所以产品经理应优先管理这些不可逆风险。
3. 发布检查中,哪些指标可以帮助产品经理判断版本是否真的准备好了?
我不想再用“大家都确认了”作为发布依据,因为这种确认并不能说明风险已经消失。除了测试通过率和任务完成率,我还想知道哪些指标更接近真实的发布质量,以及这些指标应该怎样设定才不会被团队为了达标而刷数据?
我更看重能反映风险闭合程度的指标,而不是单纯的完成数量。一个可执行的指标组合包括:高风险问题关闭率、关键链路验证覆盖率、发布阻断项数量、回滚演练完成率、监控告警有效率,以及发布后24小时异常率。在一次实际评估中,我会这样设置判断标准:核心用户链路验证覆盖率达到100%;
高严重级别缺陷关闭率达到100%;中严重级别缺陷必须有产品负责人书面接受;阻断项数量为0;回滚步骤至少在预生产环境验证一次;发布后24小时内的核心错误率不能超过历史基线的1.5倍。这里的1.5倍不是固定真理,而是需要根据业务波动校准。支付、登录这类高敏感场景,容忍区间应更窄;
内部管理页面则可以适当放宽。为了防止刷数据,我不会只看“覆盖率”,还会抽查验证证据。例如测试报告是否包含真实账号、边界数据和失败路径,监控是否能定位到具体接口,回滚是否真的恢复了旧版本数据。有个版本的测试通过率是98%,但抽查发现其中大量用例只验证了正常输入,异常权限和重复提交没有覆盖。
最终我们没有按原计划全量发布,而是先放10%的用户观察。我的经验是,指标必须同时具备结果指标和证据抽查,否则数字越漂亮,判断风险反而越大。
4. 产品经理如何设计发布后的观察期,避免上线后没人负责?
过去我们把上线成功理解为系统部署完成,出了问题再临时拉群处理,结果经常出现告警没人认领、客服反馈没有归因、问题修复后也没人复盘。我想知道发布后的观察期应该持续多久,产品经理需要具体盯哪些内容?
发布后的观察期不应只是“上线后看看有没有报错”,而应当是一段有明确退出条件的运营过程。我通常根据风险将观察期分为三档:普通功能观察4至8小时,涉及核心业务流程的版本观察24小时,涉及数据迁移、计费或权限的版本观察48至72小时。观察期不是越长越好,关键是提前定义什么情况下继续观察、暂停推广或回滚。
观察项至少包括四类:系统指标、业务指标、用户反馈和操作事件。系统指标看错误率、接口延迟、任务失败率;业务指标看转化、支付成功、订单生成或关键流程完成率;用户反馈看客服工单、负面反馈和重复咨询;操作事件则关注权限变更、数据修复和人工干预次数。
每项都要对应负责人和响应时限,例如核心接口错误率超过历史基线2倍,值班开发10分钟内确认,产品经理决定是否扩大影响范围。我曾经遇到过一个版本,技术监控全部正常,但上线后关键流程完成率下降了约7%。进一步排查发现,按钮位置调整导致老用户找不到入口,这类问题单靠服务器指标看不出来。
因此我会把“业务完成率”和“用户可理解性”纳入观察范围,并设置小流量发布。一个比较稳妥的节奏是先发布10%用户,观察30至60分钟;核心指标稳定后扩大到50%;再根据客服反馈和业务数据决定是否全量。只有当指标恢复基线、遗留问题有明确责任人、回滚窗口关闭原因已确认时,才算真正结束发布。
核心关键词
文章包含AI辅助创作:发布检查落地方案:产品经理开展发布管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/521370
读者评论
我们团队也做发布清单,但最难的是证据维护:测试报告和配置记录常分散在不同系统里。若只是贴链接,发布时还得逐个确认链接是否对应当前版本。
把缺陷数量改成看影响和恢复难度,这点比较实用。不过灰度比例不能只按固定百分比定,客户差异、流量峰值和数据隔离能力都会影响观察结果。
产品经理负责组织、专业角色负责各自判断,边界说得清楚。实际执行中还要明确谁有最终阻断权,否则遇到业务方催上线时,风险豁免容易变成口头默认。
