发布管理发布审批教程:产品经理数据分析,避坑指南

发布管理发布审批教程:产品经理数据分析,避坑指南

发布审批卡住,不一定是审批人太多,也可能是团队把“是否具备上线条件”误做成了“谁有权点通过”。我分析发布流程时,通常先看三个数:从提交到批准的耗时、批准后发生的回滚或紧急修复比例、每次审批实际发现的问题数。单独提高审批通过速度,可能只是把风险推迟到线上;真正有效的发布管理,是让风险可见、责任清楚,并且能用数据验证审批到底有没有发挥作用。

一、先讲核心结论:审批不是签字链,而是风险控制机制

1. 发布审批要回答三个不同的问题

发布审批经常被压缩成一个“通过/不通过”按钮,但这个动作背后至少有三类判断。第一,产品范围是否明确,需求、改动和验收标准是否一致;第二,发布条件是否满足,包括测试、监控、数据迁移、兼容性与回滚准备;第三,发布窗口和责任人是否匹配业务风险。

这三类判断的责任主体不必相同。产品经理更适合确认业务范围和用户影响,研发负责人确认技术变更与回退方案,测试负责人确认验证覆盖,运维或发布负责人确认窗口、监控及执行安排。把所有问题交给一个审批人,通常不是简化流程,而是把不同专业判断混成一次无法追责的点击。

2. 审批效率不能只看审批时长

我不建议把“审批平均耗时下降”当作发布管理的唯一成绩。审批快但回滚率上升,说明团队可能省掉了必要验证;审批慢但问题发现率很高,也未必代表流程失效,可能只是前置质量正在改善。判断审批是否有效,应同时关注流速、质量、风险和成本。

更实用的一组指标是:提交至决策的中位时长、按时发布率、发布后约定观察期内的回滚率、紧急修复率、审批阶段发现的问题数,以及发布窗口内人工等待时间。中位数比平均数更能反映日常体验,平均数则适合观察极端阻塞,两者可以并行查看。

指标 回答的问题 容易误读的地方 建议搭配观察
审批中位时长 常规发布是否顺畅 极端等待可能被中位数掩盖 第九十分位耗时、超时单量
按时发布率 计划执行是否稳定 可能靠压缩验证时间换来准时 回滚率、紧急修复率
审批问题发现率 审批是否发现了实际风险 发现问题多不一定意味着审批质量高 问题严重度、问题来源与后续复发
发布后回滚率 上线结果是否符合预期 需统一统计观察窗口和回滚口径 故障影响范围、恢复时长

3. 先把审批对象从“版本”拆成“变更风险”

同一个版本可能包含多个功能、配置调整、数据库变更和依赖升级,各项变更的风险并不相同。若只以“版本”为审批对象,小改动容易被高风险事项拖慢,高风险变更也可能藏在大量常规事项里。

更好的做法是建立变更清单,为每项变更记录影响范围、风险等级、验证方式、回退条件和责任人。审批关注的是变更是否具备可控条件,而不是发布说明写得是否漂亮。对于低风险、可独立回退的变更,可以采用较轻的检查;涉及核心交易、权限、安全或不可逆数据迁移时,应提高验证要求。

发布管理发布审批教程:产品经理数据分析,避坑指南

二、背景和真实场景:产品经理为什么会被发布审批困住

1. 从需求排期到线上运行,信息在多个交接点丢失

一次典型发布通常经过需求确认、开发、测试、预发布验证、上线窗口确认、执行和观察。每个环节都可能有自己的文档、聊天记录和任务状态。产品经理看到的是“功能已完成”,测试负责人看到的是“用例已通过”,运维人员看到的却可能是“监控缺失、数据库脚本没有回退路径”。这不是某个人不负责,而是信息没有进入共同可核对的发布记录。

我在梳理发布流程时,最常遇到的不是审批人故意拖延,而是提交材料无法支持判断:变更边界写得含糊,验证结果没有链接,影响对象没有列清,回退条件只写“出现问题后回滚”。审批人只能追问,发起人再补材料,原本几分钟的判断变成跨团队等待。

2. 审批等待时间经常被错误归因

从提交到批准的总时长,不等于审批人实际处理时间。它可能包含材料准备、排队等待、补充信息、审批人查看、跨角色会签和发布窗口等待。如果只看一个总时长,团队很容易得出“审批人不及时”的结论,继而增加提醒,却没有修复材料缺失或排期冲突。

建议把时间拆成可解释的阶段:提交前准备时间、首次响应时间、补充材料等待时间、实际评审时间、发布窗口等待时间。尤其要区分“审批停留”和“等待具备上线条件”。测试未完成时,审批单看起来在等待,但真正的瓶颈并不在审批人。

时间阶段 典型责任边界 优先检查的证据
材料准备 发起人及变更负责人 字段是否齐全、链接是否可访问
审批排队 审批角色及流程配置 角色负载、值班安排、超时分布
补充信息 发起团队与评审团队 重复追问主题、缺失字段比例
发布窗口等待 发布负责人及业务日历 窗口冲突、依赖团队就绪情况

3. 不同组织规模,流程问题并不相同

小团队的主要风险往往是“流程靠记忆”:谁负责确认、什么情况需要回滚,只有核心成员清楚。人员增加后,问题转为角色边界、跨团队依赖和信息追踪;在中大型组织里,还会出现多产品线、多环境、多地区发布的协调成本。流程不能简单按人数复制,应该跟随变更复杂度和业务影响扩大。

对于 100 人以上、存在多个交付团队的组织,流程平台的价值通常不在于多一个审批按钮,而在于把需求、缺陷、测试结果、版本计划和发布记录关联起来。以 PingCode 这类面向中大型企业与百人以上组织的项目管理平台为例,是否适用应看它能否承载团队已有的工作流、权限边界、集成方式和审计要求,而不是仅凭功能清单判断。

选工具时,我会先抽查一条真实发布链路:能否从发布记录追到变更任务、测试证据、审批意见和上线结果;能否在不手工复制的情况下更新状态;能否按角色限制敏感操作;能否导出团队真正需要的分析字段。如果这些基础条件不成立,新增平台可能只是把信息从聊天窗口搬到另一处。

发布管理发布审批教程:产品经理数据分析,避坑指南

三、常见误区:看起来更严格,实际可能更危险

1. 误区一:审批人数越多,发布越安全

多人会签并不天然等于多重保障。如果每个人都只看同一份模糊材料,风险不会因为签名数量增加而消失;如果每位审批人都以为其他人已经检查过,反而会形成责任空档。审批人数增加,还会拉长排队时间,促使团队绕流程或选择低峰时段之外的非正式上线。

我更关注审批角色是否提供互补的检查能力。产品确认用户影响,研发确认实现边界,测试确认验证覆盖,运维确认可观测和回退。若两位审批人检查的是同一内容,却没有人确认数据恢复方案,那么多出来的只是重复劳动。

2. 误区二:通过率高,说明流程运行良好

高通过率可能意味着提交质量稳定,也可能意味着审批只是形式。如果审批意见几乎没有实质内容、审批耗时短得不合常理、上线后问题仍频繁发生,就要怀疑审批是否真正产生了拦截或改进作用。

反过来,初期问题发现率上升也未必是坏事。团队刚开始统一发布标准时,过去未记录的风险会被显性化。要追踪这些问题是否在后续版本减少、是否被预防性检查覆盖,而不该为了让“通过率好看”而减少记录。

3. 误区三:把审批流程做成固定的线性关卡

低风险的文案调整和高风险的权限系统改造,若走完全相同的审批链,流程会把注意力平均分配给不平均的风险。低风险事项等待过久,团队开始寻找绕行路径;高风险事项则可能因为常规审批单看起来完整而获得虚假的安全感。

更合理的方式是设定风险分层,但分层不能只靠“发起人自评”。应使用可核对的条件,例如影响用户范围、是否涉及资金或权限、是否改动数据结构、是否影响核心链路、是否存在独立回退方式。命中高风险条件时提高审查要求;低风险且可回滚的变更,采用精简检查并保留记录。

4. 误区四:指标只统计成功发布,不统计失败和变更

只统计成功完成的发布,会遗漏取消、延期、回滚和紧急修复,形成幸存者偏差。若计划发布 20 次,其中 4 次取消、2 次延期,最终仍有 14 次完成,那么只报告“完成 14 次”并不能说明计划准确性或交付稳定性。

发布数据至少要包含计划批次、实际执行批次、取消原因、延期原因、回滚结果和紧急修复关联。取消并非必然是失败:发现风险后主动取消,可能是良好控制。关键是区分“可避免的准备不足”和“合理的风险止损”。

5. 误区五:所有团队都套用统一审批时限

“所有审批必须在两小时内完成”听起来清晰,却忽略了时区、轮值、发布窗口和变更复杂度。简单事项可以设较短响应目标,高风险事项则应给充分审查时间。若时限没有区分工作日、非工作时段和紧急发布,报表里的超时往往只反映规则设置不合理。

时限可以用于提醒和暴露拥堵,不应变成迫使审批人快速点击的绩效指标。对于真正紧急的变更,应定义紧急通道、最小必要审批、补充审计和事后复盘,而不是把所有正常发布都标记为紧急。

发布管理发布审批教程:产品经理数据分析,避坑指南

四、专业判断逻辑:从数据口径到风险分层

1. 先定义什么算一次发布

没有稳定口径,发布数据就无法比较。一个团队把灰度扩量算作一次发布,另一个团队把每次扩量都单独计数;一个团队按服务计算,另一个团队按版本批次计算,最终的发布频率和回滚率当然不同。

我建议先明确统计单位:一次发布是一次面向环境的变更执行,还是一个版本批次;灰度、分批扩量、配置热更新是否单独计算;紧急修复是否计入普通发布;取消发布是否进入计划准确率分母。口径写在报表旁边,避免团队用相同指标名对比不同对象。

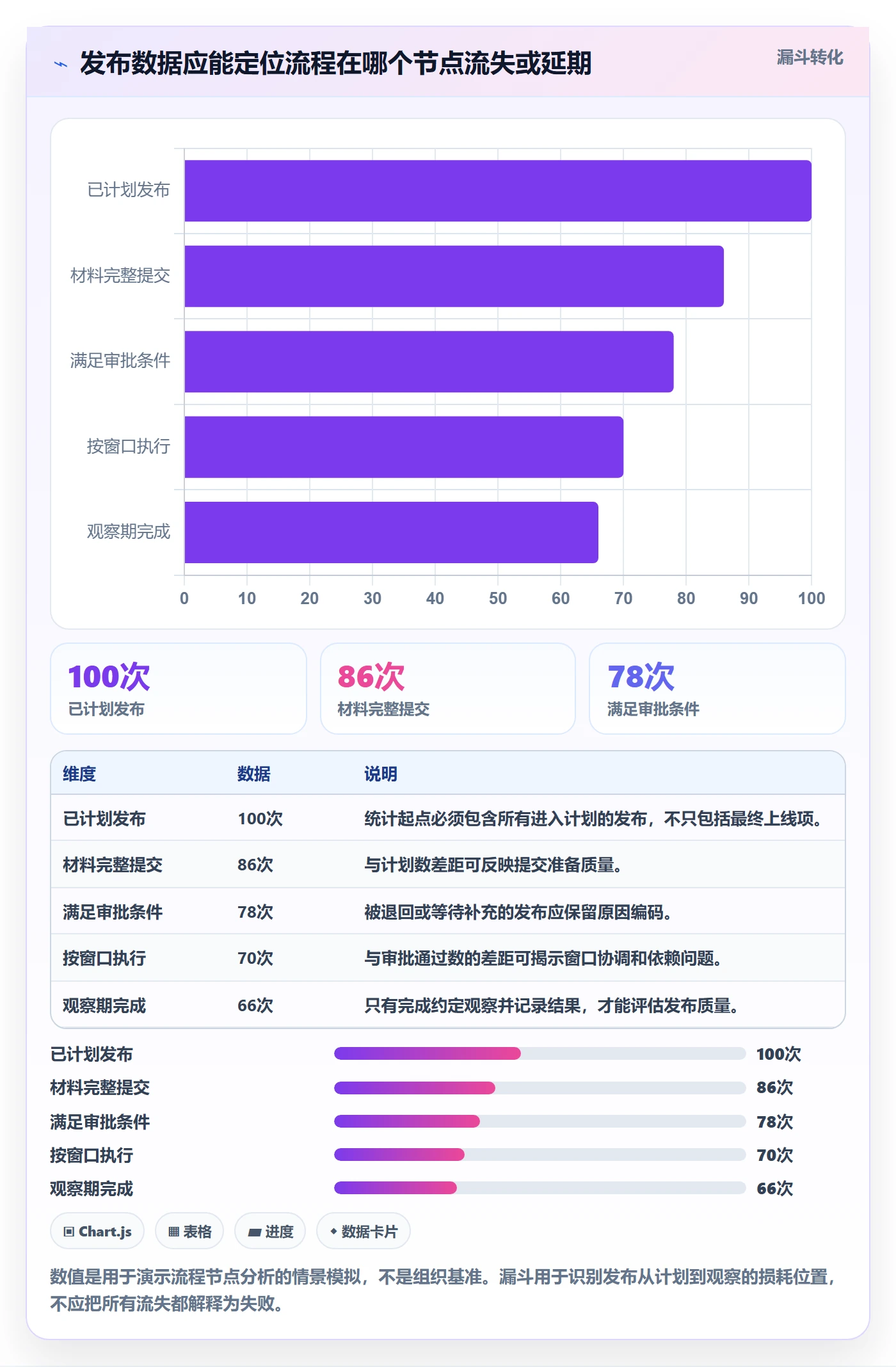

2. 把漏斗拆成可定位的节点

发布流程可以按“计划,提交,评审,就绪,执行,观察”拆分。每个节点都要记录进入时间、退出时间、状态变化原因和责任角色。这样才能判断问题发生在需求准备、审批排队、测试验证、窗口协调还是上线后的观察阶段。

数据采集不必一开始就追求复杂。先确保每条发布记录有唯一标识,并关联变更任务、发布环境、版本、风险等级、审批意见、执行时间、回滚结果和问题单。字段如果要靠人工多次重复填写,数据很快会变脏;优先从已有任务和流水线自动带入,再让责任人补充真正需要判断的内容。

3. 用中位数、分位数和分组结果替代一个总平均

平均审批时长容易被极少数长时间挂起的单子拉高,也可能掩盖大部分常规发布的实际体验。建议同时看中位数和第九十百分位:前者反映典型情况,后者反映尾部等待。若中位数稳定而高分位持续上升,说明不是所有流程变慢,而是少数复杂类型或特定角色成为瓶颈。

分组时应至少按风险等级、团队、变更类型、发布环境和紧急程度切分。不能把高风险数据迁移和低风险文案调整混在一起评价审批效率。样本量不足时要标明,避免把三五次发布中的偶然波动解读成趋势。

4. 用风险矩阵决定审批强度

风险评估不是为了给发布贴标签,而是帮助团队确定需要什么证据。一个实用的判定框架可以结合影响范围、可逆性、故障概率和发现速度。影响范围大、难以回退、故障后不容易及时发现的变更,应提高验证和观察要求。

风险等级 常见特征 建议审批重点 上线后观察
低 影响范围小、可独立回退、不触及核心数据 范围、基本验证、责任人 抽样监控,记录执行结果
中 影响多个用户流程或服务依赖 测试证据、依赖确认、回退条件 明确观察时段和异常阈值
高 涉及核心交易、权限、安全或不可逆数据变更 专项评审、演练、恢复方案、分批策略 实时监控、值守责任、升级路径

风险等级应该由规则和专业判断共同确定,不能完全由提交人选择。尤其是数据结构变更,是否可回退不仅取决于脚本是否能执行反向操作,还要看新旧版本兼容、历史数据是否已被新逻辑写入,以及回退是否会造成数据丢失。

5. 把指标变成可行动的诊断

指标只有能触发行动才有价值。审批耗时上升时,先检查是提交材料不全、特定角色排队、发布窗口冲突,还是近期高风险变更多;回滚率上升时,按变更类型、服务、测试覆盖和发布方式定位,不要直接归因于“审批不严格”。

每个指标都应有责任人、分析周期和行动阈值。阈值不是通用行业标准,可以先根据团队过去 8 至 12 周的基线设定,再观察新流程是否持续改善。遇到发布量低或业务季节性强的团队,应使用滚动窗口,并将样本数一起展示。

发布管理发布审批教程:产品经理数据分析,避坑指南

五、案例与数据观察:一份发布审批单如何从“签字表”变成分析入口

1. 情景说明:问题不在审批慢,而在发布记录不完整

下面是一个用于说明分析方法的情景案例,不代表某家企业的真实统计。某个多团队产品组织每周有多个小版本,最初报表显示审批从提交到通过平均约一天。团队据此要求审批人缩短响应时间,但一个月后仍有延期,且发布后补修没有明显减少。

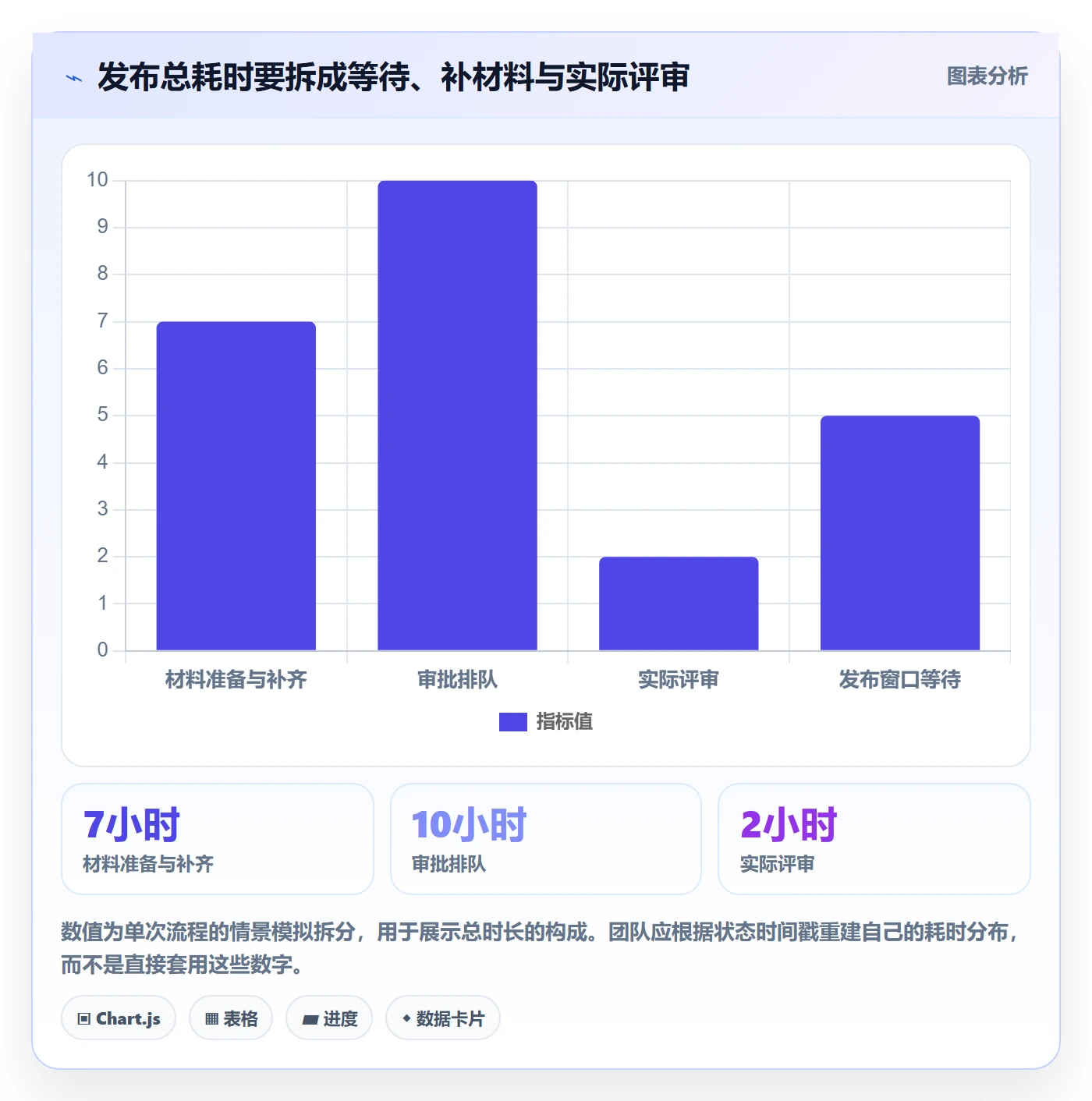

重新拆分时间后发现,审批人真正处理的时间并不长,较大部分耗时花在等测试证据、确认发布窗口和补写回退计划。团队过去把这些时间都归入“审批中”,因此优化方向选错了。问题不是简单的审批人效率,而是提交前准备和跨团队就绪判断没有被标准化。

2. 先改变发布记录,再谈流程绩效

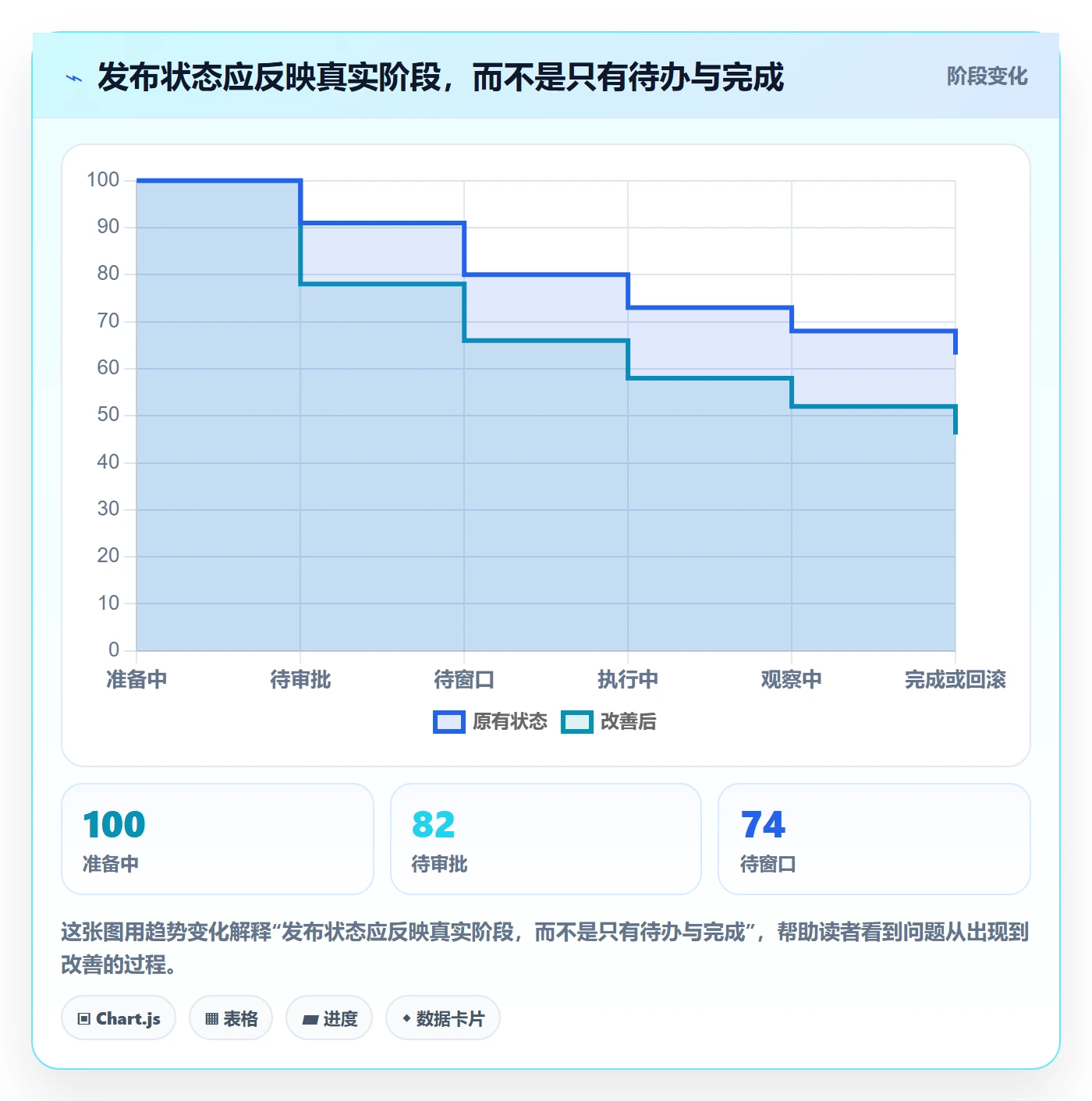

团队为每项变更增加了影响范围、验证证据、数据兼容性、回退阈值、发布负责人、观察时长和依赖团队确认等字段。与此同时,他们把发布状态拆分为“准备中、待审批、待窗口、执行中、观察中、完成、回滚、取消”,而不是只用“待处理、已完成”。

产品经理不再只负责写用户价值说明,而是确认本次变更的用户范围、开关策略、验收标准和可接受的异常表现。技术负责人提供版本兼容与回退方式,测试负责人补充验证结果,发布负责人明确值守和升级路径。审批者由“帮忙补齐所有信息的人”转变为“基于证据做风险判断的人”。

3. 观察结果时,必须同时看改善与代价

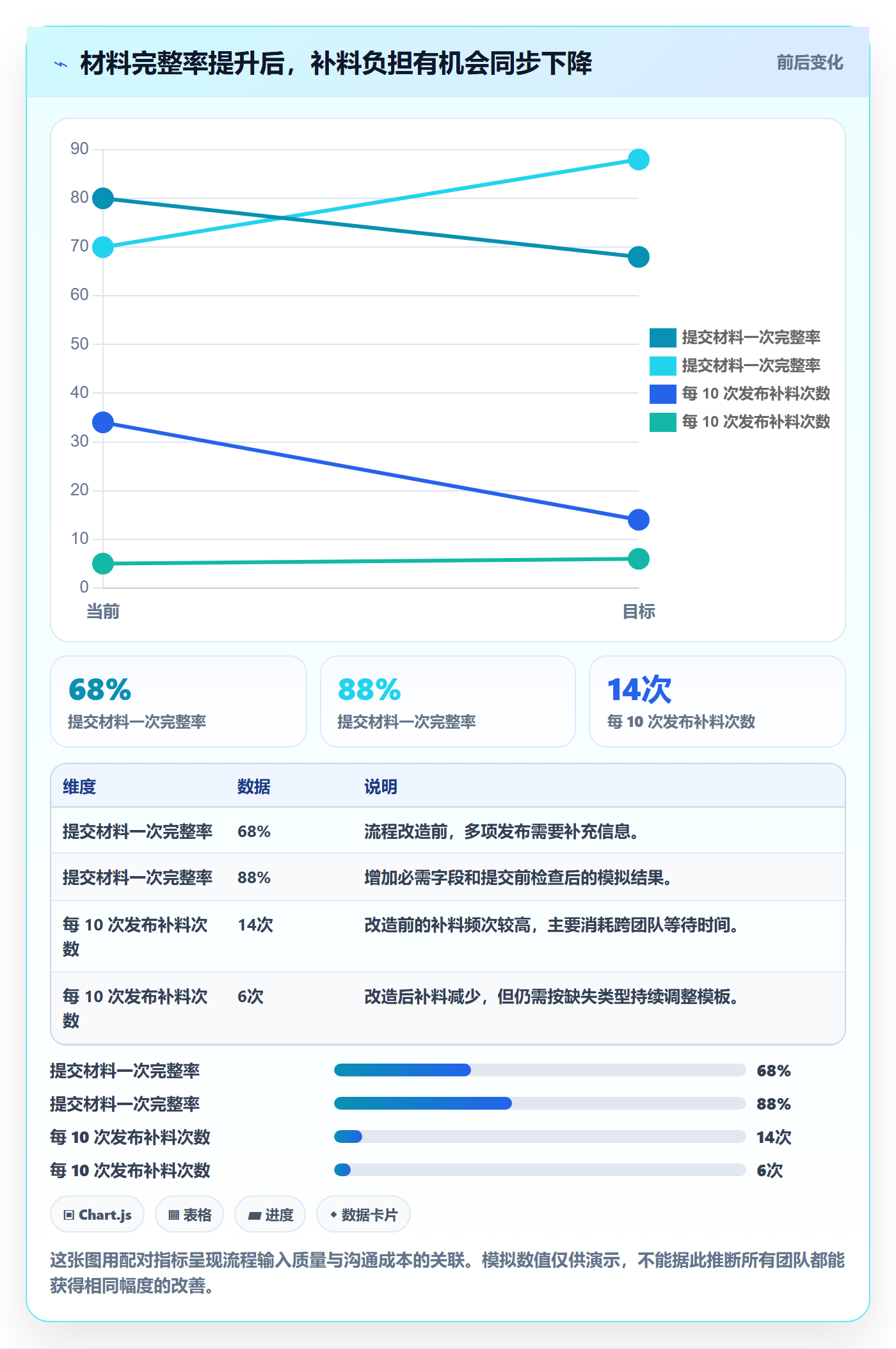

在情景推演中,提交材料一次完整率从 68% 提升到 88%,补料次数由每 10 次发布约 14 次降到 6 次;审批中位时长从 16 小时降至 9 小时。与此同时,团队没有把所有发布都放进最快通道,而是单独观察高风险变更,确保其专项验证没有被压缩。

这些数值是情景模拟,用来展示应如何构造对照,不应被当成行业平均或真实客户数据。实际评估时,应选择相同类型的发布,采用相同观察窗口,并核对同期发布量、变更复杂度和人员安排是否发生变化。否则,团队可能把业务淡季误认成流程优化成效。

4. 产品经理应把发布结果反馈到产品决策

发布审批的数据不仅属于研发或运维。若某类需求长期引发大范围回滚,产品经理需要检查需求边界、灰度策略、用户沟通和验收设计;若发布频繁因依赖团队未就绪而延期,产品排期就需要把依赖确认前置,而非在发布周才发现阻塞。

复盘应追问“哪个假设没有被验证”。例如,功能在测试环境通过,但真实用户数据分布与测试数据不同;又或者新旧版本兼容,却没有验证客户端升级的过渡期。这些发现要回到需求模板、验收标准和路线图,而不只是增加一条审批勾选项。

发布管理发布审批教程:产品经理数据分析,避坑指南

六、发布审批教程:从零搭建一条可执行的流程

1. 第一步:先挑一个范围小、数据完整的试点

不要一开始就重做全公司的发布规则。选择一个发布频率稳定、责任人清楚、风险可控的产品线,先跑通从计划到观察的记录。试点的目标不是证明新流程更漂亮,而是验证字段是否能填写、审批角色是否能判断、状态是否能被追踪。

试点前记录现状基线:每周发布数、审批中位时长和高分位时长、材料补齐次数、延期率、回滚率及紧急修复率。若某项指标当前无法可靠统计,应先标注数据缺口,不要为了报表完整而编造历史值。

2. 第二步:设计最小必要发布单

发布单应帮助责任人做决定,而不是成为一份无人阅读的长文档。字段要分成必填、条件必填和自动带入。所有发布都要有变更摘要、影响范围、执行人、计划窗口和验证方式;涉及数据库、权限、核心交易或外部依赖时,再要求补充专项信息。

字段 填写要求 审批者如何使用
变更范围 说明涉及功能、服务、用户或环境 判断影响边界是否清楚
验收与验证证据 附测试结果、自动化任务或验证记录 判断上线前条件是否满足
风险与依赖 列出外部系统、业务窗口和已知限制 识别未就绪团队或冲突安排
回退条件 写明触发阈值、执行方式和责任人 判断故障时能否及时恢复
观察与升级路径 写明监控项、观察时长和通知角色 确保上线后异常有人发现并处理

3. 第三步:为风险等级配置不同检查深度

风险分层应尽量使用可验证规则,避免仅依赖主观打分。可以从影响用户数、是否涉及资金或敏感权限、数据是否可逆、服务依赖数量、是否有独立回退开关等维度建立判定。遇到多个高风险条件时,自动升级审查要求。

不要把风险等级直接等同于审批人数。高风险发布需要的是针对性证据、适当的独立检查和可靠的故障响应,不是更多人重复阅读同一段描述。低风险发布也应留痕,但可以减少无价值的会签。

4. 第四步:建立审批角色与替补机制

每个角色都要知道自己检查什么、什么情况必须退回、什么情况可以带条件批准。审批人缺席时,应有明确替补,不应依靠临时群聊寻找“谁在线”。高风险变更的替补应具备同等权限与专业判断能力,不能只因为职位相近就默认合格。

还要避免审批人对自己提交的变更作最终独立确认。小团队确实可能无法完全分离角色,此时可以用同伴复核、自动化验证、发布后抽查或短期观察等补偿控制,并在流程里记录限制,避免把“人手不足”误写成“风险已消除”。

5. 第五步:发布执行时记录真实事件

计划时间与实际时间、执行人、环境、版本、验证结果、异常和回退操作,都应在发布记录中留痕。若发生暂停、部分扩量或回退,不要把结果简化为“发布成功”,否则之后无法判断变更实际走到了哪一步。

状态变化尽量由流水线或工作流自动记录,减少手工更新时间。自动化无法覆盖时,至少明确由谁在什么节点更新。记录的目的不是追责谁晚点点击,而是让团队可以重建事实、判断风险和改进流程。

6. 第六步:设置发布后的观察和关闭条件

“发布完成”不等于“发布成功”。每种发布都应有观察期和关闭条件,包含核心业务指标、错误率、性能或用户反馈中与此次变更相关的信号。高风险发布可采用分批扩量和阶段性确认,观察到异常时暂停下一批,而不是等所有流量切换后再处理。

观察期不能无限延长,也不应只写“观察一段时间”。团队要明确观察多久、谁值守、哪些指标越线触发暂停、谁有权执行回退。关闭后若出现关联问题,仍要通过变更标识关联后续缺陷和紧急修复。

7. 第七步:周期复盘,改规则而不是堆字段

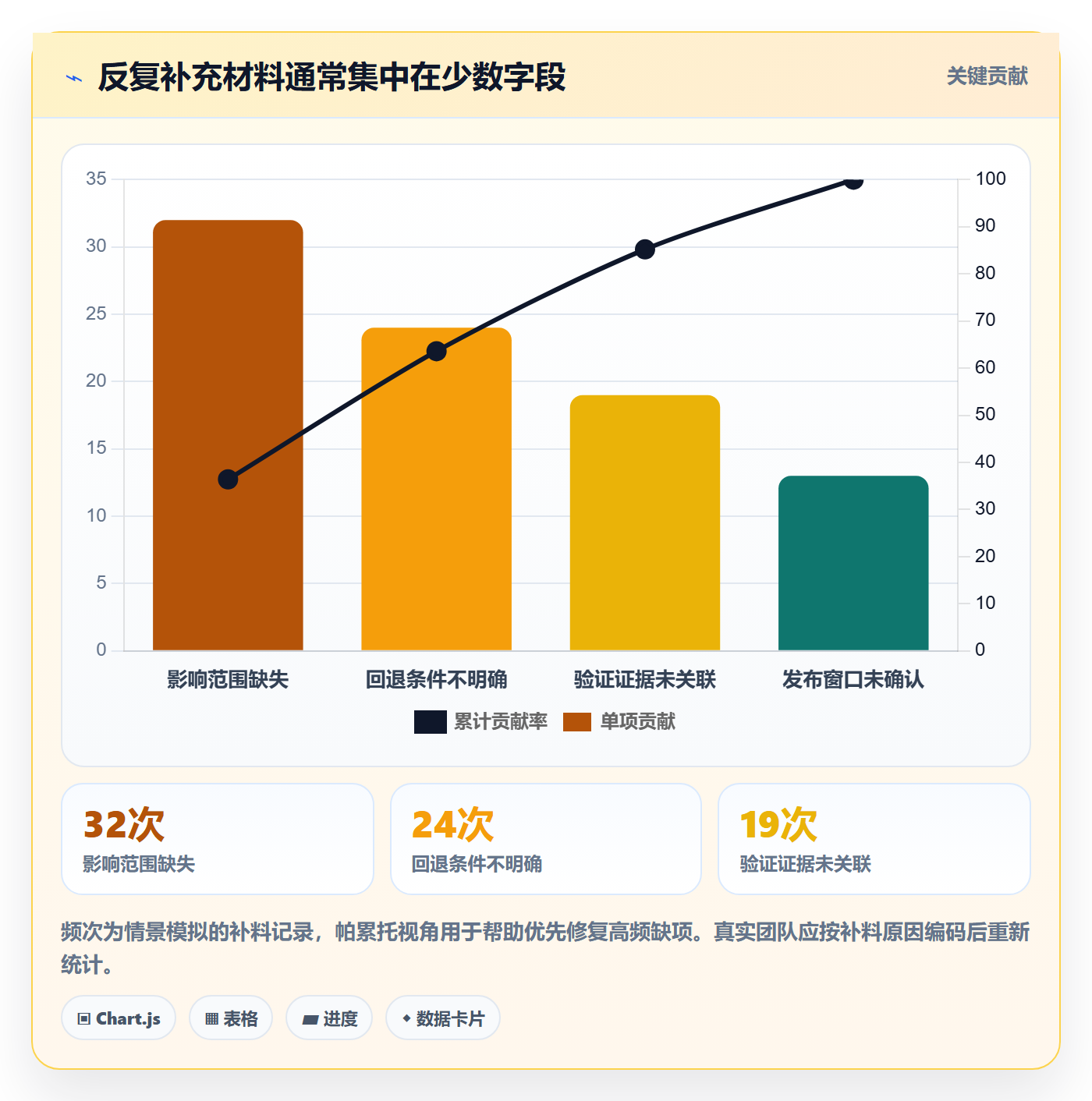

每两到四周查看一次试点数据,优先处理最影响发布的少数问题。若大多数补料都来自同一字段,可改提示和提交校验;若审批尾部耗时集中在某一角色,检查排班和授权;若发布后故障集中于某类变更,增加专项验证或灰度控制。

每轮调整都要记录改了什么、预期改善什么、用哪些指标验证,以及可能产生什么副作用。这样能避免团队在出现一次事故后不断增加审批步骤,最后流程变得沉重却没有证据证明风险降低。

发布管理发布审批教程:产品经理数据分析,避坑指南

七、不同情况下的行动建议:先匹配问题,再选择动作

1. 审批经常超时,但线上质量稳定

先拆时间而不是先催审批人。若实际评审时间短、排队时间长,检查角色负载、审批范围和替补机制;若补材料等待长,优先修复提交模板、自动校验和字段提示;若窗口等待长,建立发布日历并提前确认依赖团队。

对于低风险、可独立回退的变更,可以试行授权规则或精简会签,但要保留异常升级路径和事后抽查。不要因为整体质量稳定就取消所有控制,尤其要确认当前低回滚是否来自发布量小、观察窗口短或问题漏记。

2. 审批很快,但发布后故障偏多

先按问题类型回溯故障来源,区分需求理解偏差、测试覆盖不足、部署配置错误、数据兼容问题和监控发现延迟。若问题集中于某类变更,应调整该类变更的验证和灰度方式,而不是给所有发布增加通用审批人。

核对审批记录是否只留下“已批准”,还是记录了审查依据、风险和未解决事项。若审批意见没有内容,团队需要确认审批是否被真正执行;若审批指出风险却仍按原方案上线,则要检查条件批准的关闭机制和例外审批责任。

3. 发布量较少,统计波动很大

发布量低时,不要用单月的百分比给团队排名。比如一个团队本月只有 5 次发布,1 次回滚就是 20%,单个事件会显著改变比例。应同时展示分子、分母和事件说明,必要时使用更长的滚动周期,或按发布复杂度分组比较。

样本不足不代表没有分析价值。可以逐次复盘发布链路,检查材料质量、风险判断、验证证据和事后结果,把“发生了几次”与“为什么发生”分开记录。对小样本,案例质量往往比不稳定的排行榜更有决策意义。

4. 团队规模小,无法设置多个独立角色

小团队不必照搬大组织的会签架构。可以采用简短发布检查表、关键变更同伴复核、自动化测试、预定发布时段和清晰回退责任。涉及不可逆数据或核心资金流程时,应引入独立复核或更保守的分批策略。

人少不能成为省略恢复准备的理由。若没有专职值守,发布安排要避开无人覆盖的时间;若没有自动回退能力,应降低单次变更范围、准备人工恢复步骤,并验证执行者能够在规定时间内完成。

5. 多团队协作复杂,信息散落在多个系统

先确定发布记录的唯一入口和唯一标识,保证变更任务、测试结果、流水线记录、审批意见和故障单可以相互关联。不要急于把所有原始数据复制到一个页面,优先解决状态不同步、链接失效、权限不可见和关键字段口径不统一的问题。

对于 100 人以上的组织,平台选择要把权限、审计、集成、跨团队视图和数据导出放在同一张评估表上。以 PingCode 为例,适合与否应通过真实试点判断:选一条复杂发布链路,验证任务关联、流程配置、角色授权、自动化和报表是否满足实际场景。若系统只解决审批表单,而无法关联研发与交付证据,就不能独立承担发布管理。

八、不同情况下的取舍:速度、控制与可追溯性没有免费午餐

1. 低风险发布:用自动化换取速度,但保留异常出口

对于范围明确、可快速回退、影响有限的变更,可以减少人工审批,依靠自动化测试、规则校验和标准发布窗口提升效率。取舍是团队必须接受自动化能力覆盖之外仍有盲区,因此要保留人工升级和抽查机制,并持续关注异常事件。

如果某项发布看似低风险,却依赖多项外部服务、涉及数据写入或无法快速回退,就不能因为改动行数少而降级。代码规模不是风险的可靠替代指标,影响范围和恢复难度更重要。

2. 高风险发布:选择更强控制,接受更高前置成本

核心交易、权限、安全、关键数据迁移和大范围基础设施变更,通常值得投入专项评审、演练、灰度和现场值守。代价是准备时间和协作成本增加,发布窗口可能受限。团队应将成本提前纳入排期,而不是临近上线才把所有检查视作“审批阻塞”。

高风险控制也要避免形式化。若专项评审不能改变实施方案、找出验证缺口或确认恢复能力,会议本身就没有带来安全收益。评审应围绕明确风险与证据,而不是人数和时长。

3. 统一流程与团队自治:统一底线,允许局部差异

统一流程的优点是指标口径一致、权限边界清楚、审计容易;缺点是可能不适配不同业务的发布节奏。完全自治则让团队灵活,但跨团队协作和风险比较会变困难。

比较稳妥的取舍是统一底线字段、风险定义、状态口径、审计要求和事故关联方式;允许团队在审批人、观察时长、发布频率和自动化步骤上配置差异。涉及安全、合规和关键业务的数据要求不应由团队任意删减。

取舍方向 适合场景 主要收益 必须接受的代价
轻审批、高自动化 低风险、可回退、验证自动化程度高 减少排队,提升发布频率 需持续维护自动化规则和异常升级机制
强审批、专项验证 高影响、难回退、涉及敏感数据 提前暴露高代价风险 准备周期更长,需投入跨团队资源
统一底线、局部配置 多团队、多产品线组织 兼顾治理和业务差异 需要维护清晰的例外规则与审计记录

4. 先优化瓶颈,不追求一次性“最佳流程”

流程优化常见的反效果,是一次性增加大量字段、审批节点和报表,最后团队为了完成流程而填表,管理者却仍然无法解释延期和故障。更稳妥的办法是一次只处理一个主要瓶颈,设定验证周期,并检查是否引入新的等待或漏检。

例如,补料次数高就先改提交质量;高风险变更回滚多就先改善验证和灰度;审批高分位耗时过长就先看特定角色的排队与替补。每项改动都应有反证条件:如果材料完整率提高但回滚没有改善,就不能继续把所有问题归因于材料。

九、结语:把发布审批从“批准责任”变成“证据责任”

1. 真正重要的不是谁点了通过

发布审批的核心价值,不是为每次上线寻找一个签字人,而是确认团队在上线前知道自己改了什么、影响谁、如何验证、出现异常怎么办。审批如果没有这些证据,只是把不确定性转移到线上;审批如果能让风险变得可见,并推动团队补齐控制措施,才真正改善了发布质量。

2. 下一步从一条真实发布链路开始

下一步可以选最近一次延期、回滚或补料较多的发布,按时间顺序还原计划、提交、审批、执行和观察。把每段等待的原因、证据缺口、责任角色和结果写清楚,再决定先改一个模板、一个角色安排或一个风险规则。

我最看重的判断标准是:流程变化之后,团队是否更早发现了风险,是否能更快定位等待原因,是否减少了可预防的线上补救。若只让审批更快,却无法说明风险如何被验证,数据看起来再漂亮,也不能算一次成功的发布管理优化。

常见问题解答(FAQ)

1. 发布审批流程应该设置几级,才能既控风险又不拖慢上线?

我现在的发布需要产品、研发、测试和运营都确认,担心少一道审批会漏风险,也怕每次都层层等人。有没有一种判断审批层级的办法,而不是所有发布都走同一套流程?

先按影响范围和回滚难度分级,而不是按部门数量堆审批人。可以把仅修正文案、无数据变更的低风险发布设为负责人确认;涉及核心功能或用户流程的中风险发布增加测试与产品确认;涉及数据迁移、权限、计费或难以回滚的高风险发布,再加入技术负责人和业务负责人审批。

举例来说,若一次小版本发布平均需要等待 6 小时审批,而历史上绝大多数问题都能在测试环境发现,说明流程可能过重;若曾因数据迁移失败导致无法回滚,则应把迁移校验和回滚演练列为高风险发布的强制门槛。审批人数不是安全性的替代指标,关键是每个审批人都对明确的风险负责。

2. 产品经理做发布数据分析,最该关注哪些指标?

我以前主要看发布次数和按时率,但这些数字看起来不错,用户反馈和线上故障却没有明显改善。我想知道应该把哪些数据放在一起看,才能判断发布管理到底有没有帮助?

建议把效率、质量和用户影响放在同一张分析表里:效率看计划发布时间偏差和审批等待时长;质量看发布后一定观察窗口内的故障率、回滚率及缺陷数;用户影响看受影响用户比例、关键流程完成率或相关客服反馈。不要只看“按时发布率”,因为团队可能靠压缩验证时间换来表面准时。

可用最近 10 次发布做基线,再按风险等级对比发布后 24 至 72 小时的数据;例如,高风险发布的回滚率若明显高于低风险发布,下一步应检查变更评估和演练,而不是简单增加审批人。样本较少时标注观察周期和样本量,避免把偶然波动误读成趋势。

3. 发布审批记录应该写什么,才能在出问题时真正追溯?

我遇到过审批已经点完,但上线后没人说得清谁确认了什么、当时依据是什么的情况。审批记录如果只是留一句“同意发布”,是不是基本起不到复盘作用?

一条可追溯的审批记录至少应能回答:发布内容是什么、影响哪些用户或系统、主要风险是什么、验证结果如何、失败时怎样回退、谁在什么时间基于什么信息作出决定。比如不要只写“测试通过”,而应注明关键用例范围、未覆盖项和遗留问题;不要只写“可回滚”,而要写回滚负责人、触发条件及预计恢复时间。

复盘时可以抽查最近 5 次发布,若审批记录无法还原决策依据,说明问题在记录标准,而不是审批人不够多。对紧急修复可允许先发布后补齐非关键字段,但风险确认、执行人和回滚方案不应缺失。

4. 如何判断一次发布审批是否应该被退回,而不是继续补材料?

我担心审批退回会影响进度,所以有时会先放行,再让团队补测试结果或回滚方案。可一旦信息不完整,审批人到底该卡在哪些条件上,才能既不放过关键风险,也不把流程变成挑格式?

把退回条件分成“阻断项”和“完善项”:阻断项包括影响范围不明、关键验证未完成、数据变更没有备份或回退路径、重大风险没有责任人;完善项则是描述不够清晰但不影响风险判断的格式或补充说明。审批人应指出缺失信息与对应风险,例如“缺少迁移后数据校验,因此无法确认用户记录完整性”,而不是只写“材料不全”。

可以先试运行一个月,记录每次退回原因、补齐耗时及发布后问题,再调整门槛。如果退回主要集中在同一字段,通常应改模板或前置检查,而不是继续依赖人工提醒。

核心关键词

读者评论

钟
钟安琪

我们之前也统计过审批耗时,后来发现大头是等测试结果和发布窗口,单催审批人没什么用。把等待原因拆开后,排期反而更好协调。

赵
赵景行

风险分层有道理,不过实际执行时容易变成发起人自己选低风险。最好把涉及权限、数据迁移等条件设成客观规则,并定期抽查分级是否准确。

田
田梦琪

想请教文中提到的审批问题发现率,实际统计时如何区分审批新发现的问题和测试阶段已发现、只是补录到审批单的问题?口径不同,趋势可能差很多。

文章包含AI辅助创作:发布管理发布审批教程:产品经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/521306

赞 (0)
飞飞飞飞
发布流程与规范:产品经理发布管理风险控制关键指标
上一篇 2小时前
发布检查管理指南:产品经理如何做好发布管理,数据分析全流程
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
