一次发布复盘里,团队把“按时上线”记成成功:代码准时部署,发布窗口也没有延长;但上线后 48 小时内,关键流程错误率升高,客服工单增加,最终又紧急回滚。这个场景说明,上线计划不能只回答“哪天发”,还必须回答“什么条件下可以发、谁有权暂停、出了问题如何恢复,以及上线后用什么数据证明发布有效”。
我认为,产品经理做发布管理,核心不是把日期排进甘特图,而是把不确定性拆成可验证的门槛。本文会从发布流程、角色责任、指标口径、灰度观察和复盘机制逐步展开。文中涉及的案例数字均为情景模拟,用于展示分析方法,不代表行业统计或特定企业实测结果。
一、核心结论:上线计划是一套风险控制机制
1. 发布成功不等于按时上线
如果只用计划日期与实际上线日期比较,团队会把“准时”误当成“成功”。实际上,发布管理至少要同时看四类结果:交付是否按计划完成、线上是否稳定、用户是否完成预期行为、业务是否得到预期收益。四者缺一,发布结论就不完整。
例如,一个功能按时上线,但启用后目标用户没有找到入口,核心转化没有变化。这是交付成功,却不一定是产品成功。另一个功能上线时间晚了一天,但通过灰度及时发现数据写入异常,避免大范围影响,管理上未必比“按时但出故障”差。
我的判断是:上线日期是计划指标,不是最终结果指标。产品经理应把“是否发布”改写成一组可检验的决策:是否满足准入条件、观察到什么信号可以扩大流量、什么信号必须暂停,以及回滚后怎样恢复数据和用户体验。
2. 把发布拆成五个闭环
一套可执行的上线计划,至少包含需求与范围冻结、发布准备、上线决策、分阶段放量、上线验证与复盘五个闭环。每个环节都要留下明确产物,而不是只在会议里口头确认。
- 范围闭环:明确本次发布包含什么、不包含什么,哪些依赖尚未完成。
- 准备闭环:确认测试、监控、权限、数据迁移、客服和回滚方案已就绪。
- 决策闭环:明确谁批准继续,谁可以暂停,遇到争议时由谁最终裁决。
- 放量闭环:按用户范围或流量比例逐步扩大,设置观察窗口与门槛。
- 验证闭环:比较上线前基线与上线后结果,并把缺陷、用户反馈和业务结果写入复盘。
一个常见错误是把“发布审批通过”当成闭环。审批只是决策节点,不能替代验证。如果上线后没有定义观察周期、指标负责人和异常动作,发布计划就只管把功能推到线上,没有管到用户是否受益。
| 阶段 | 核心问题 | 必要产物 | 主要责任角色 |
|---|---|---|---|
| 范围冻结 | 本次究竟发布什么 | 范围清单、依赖清单、变更记录 | 产品经理、研发负责人 |
| 发布准备 | 是否具备安全上线条件 | 测试结论、监控项、回滚方案 | 研发、测试、运维或平台团队 |
| 上线决策 | 风险是否在可接受范围内 | 准入检查、决策记录 | 发布负责人、业务负责人 |
| 分阶段放量 | 风险是否随范围扩大而变化 | 放量记录、观察数据、异常处置 | 发布指挥人、值守人员 |
| 验证复盘 | 目标是否实现、问题如何避免 | 指标对比、问题清单、改进项 | 产品经理、数据分析、相关团队 |
3. 先设门槛,再谈日期
排期可以告诉团队“希望什么时候发布”,门槛才决定“现在是否可以发布”。产品经理应把日期视为目标,把准入条件视为约束。若关键测试未完成、数据迁移无法验证、核心告警没有接收人,即使业务活动已经排期,也不应把风险伪装成确定性。
实际执行时,我会把发布条件分成三档:必须满足、可接受但需跟踪、明确阻断。这样可以避免所有问题都被塞进一张“风险列表”,最后没人知道哪些问题真的会改变上线决定。
二、背景与真实场景:为什么发布计划经常失真
1. 发布牵涉的远不止研发排期
产品发布通常跨越需求、研发、测试、数据、运维、客服、销售和合规等环节。产品经理看到的可能是一条功能排期,用户经历的却是一串连续触点:是否看到入口、是否具备权限、操作能否完成、结果是否正确、遇到问题能否得到解释。
这意味着,研发完成并不代表发布准备完成。比如新权限规则已经开发,却没有同步客服知识库;新旧数据结构可以兼容,但迁移后的报表没有抽样核验;页面显示成功,后台任务却仍在排队。每个局部看似完成,组合起来仍可能形成用户故障。
2. 场景一:小改动也可能触发大影响
一个看起来只改了表单校验的版本,可能共用同一套校验组件,影响多个业务入口。若发布计划按“需求点数量”估算风险,就会低估依赖传播范围。风险不是由改动字数决定,而是由影响对象、数据路径、调用关系、可逆性和故障发现速度共同决定。
因此,我会要求每个发布项至少回答几个问题:影响哪些用户和入口?是否修改存量数据?是否触及权限、计费或关键流程?出现异常能否仅关闭功能开关?关闭后是否会留下需要人工修复的数据?这些问题比“改动是不是很小”更接近真实风险。
3. 场景二:多个团队共同发布,责任容易悬空
在中大型企业里,一个版本可能同时依赖多个团队。每个团队都完成了自己的任务,却没有人负责端到端结果。典型表现是:研发说代码已合并,测试说测试环境通过,运维说部署窗口已预留,但上线后的业务指标没人看,告警发出后也找不到明确的决策人。
这时,问题不是缺少更多会议,而是缺少唯一的发布指挥责任。团队可以共同执行,但每次发布都应指定一个对流程完整性负责的人。产品经理不一定是技术故障的处理者,却应确保业务目标、风险判断和沟通路径没有断点。
4. 场景三:流量、数据和业务周期改变风险
同一个功能,在低峰时段发布与在促销、结算、月末报表期间发布,风险并不相同。高流量会放大性能问题,关键业务周期会放大错误成本,外部依赖的维护窗口也可能影响恢复速度。发布窗口不能只根据团队方便来选,还要结合用户活动和故障承受能力。
发布前应检查业务日历:是否碰上账务关账、集中导入、促销活动、客户培训、监管报送或第三方系统切换。若无法避开,就应缩小放量范围、延长观察时间,或者准备更强的人工兜底机制。
三、常见误区:流程看起来完整,风险仍可能没有被管理
1. 误区一:把按期率当作唯一发布绩效
按期率能够反映计划兑现情况,却不能说明上线质量。如果团队为了提高按期率而压缩验证、弱化灰度、推迟缺陷登记,数字会变好,真实风险反而上升。按期率适合做交付节奏观察,不适合作为单独的成功标准。
我更建议同时跟踪变更失败、回滚、线上缺陷、用户反馈和目标行为转化。关键不在于每家公司都采用同一组指标,而在于指标之间能够相互制衡:效率指标变好时,质量与业务结果没有恶化。
2. 误区二:把测试通过当成生产环境安全
测试通过的结论只对测试范围和测试条件负责。测试环境的数据规模、权限配置、依赖版本、网络延迟和并发模式,都可能与生产环境不同。尤其是涉及迁移、异步任务、第三方服务和历史数据的变更,单一测试结论不足以证明生产安全。
更稳妥的做法是把验证分层:自动化测试验证已知规则,预发布检查验证部署与配置,灰度验证真实环境中的有限范围,线上监控验证持续运行状态。不同层次发现的是不同问题,不能互相替代。
3. 误区三:灰度只等于逐步扩大流量
如果灰度期间没有明确观察指标、判定阈值和暂停权限,灰度只是慢一点地发布。放量比例本身不是安全保障;真正的保障来自“每一阶段都能发现问题、停止扩大、恢复服务”。
例如,团队把流量从 5% 提到 25%,却只看服务是否可用,不看关键交易成功率、重复提交、任务积压和客服反馈。即使页面能打开,核心业务已经受损,也可能继续放量。每一档比例都应对应不同的观察重点和决策动作。
4. 误区四:回滚方案就是“重新部署旧版本”
旧版本部署回去,不一定能恢复旧状态。若新版本已经写入新字段、触发外部通知、扣减库存或迁移数据,单纯回退代码可能造成新旧逻辑不兼容。发布方案需要说明回滚范围、数据处理方式、用户补偿办法和恢复验证标准。
在某些场景中,关闭功能开关比回退整个版本更安全;在另一些场景中,数据已不可逆地提交,回滚反而会造成二次损害。发布前必须判断可逆性,而不是默认回滚永远是按钮式操作。
5. 误区五:发布复盘只统计缺陷,不检查决策过程
复盘若只列“发现了多少问题”,容易把重点放在个人失误,而忽略流程设计。更有价值的问题是:风险何时首次出现?哪个信号已经可见?为何没有触发暂停?谁掌握信息、谁有权限决策?如果重来一次,哪条规则能更早拦住问题?
故障原因可以很多,但改进项应尽量落到机制:补充监控、明确阈值、自动化回归、调整权限、增加数据抽样,或改变放量节奏。只写“提高重视”通常无法改变下一次发布的结果。
四、专业判断逻辑:把发布风险转成可执行决策
1. 用影响范围、可逆性和发现速度评估风险
我不会只用一个复杂评分公式决定发布,而会先看三个维度:影响范围有多大,操作是否可逆,问题多久能被发现。影响范围决定可能损失,可逆性决定恢复成本,发现速度决定故障暴露时间。三者共同决定应采用多大的发布范围和多长的观察窗口。
作为团队内部的建议基准,可以把每个维度按低、中、高分档,而不是假装存在精确到小数点的风险真值。若影响范围高、不可逆性强、发现又慢,就应提高准入门槛,采用更小的灰度范围,安排业务值守,并尽量避开高风险时段。
| 判断维度 | 低风险信号 | 高风险信号 | 常见控制手段 |
|---|---|---|---|
| 影响范围 | 少量内部用户、单一非关键入口 | 全量用户、核心交易或多系统联动 | 分群发布、功能开关、限制入口 |
| 可逆性 | 关闭开关即可恢复,数据未改变 | 写入不可逆数据或触发外部动作 | 备份、补偿脚本、双写校验、人工预案 |
| 发现速度 | 关键指标实时监控且有人值守 | 依赖用户投诉或隔日人工发现 | 增加告警、抽样核验、延长观察期 |
| 依赖复杂度 | 单服务、依赖稳定 | 多服务、第三方或异步链路较多 | 依赖确认、降级方案、分段验证 |
风险判断并不是为了让所有发布都变慢。低风险、可快速关闭的变更可以走轻量流程;高风险、难回退的变更则应投入更多验证。流程应随风险调整,而不是让所有需求排同一条审批队伍。
2. 设定发布准入条件,而非只写“测试完成”
准入条件要能被核验,最好写成“谁检查、检查什么、通过标准是什么”。“完成充分测试”不可核验;“支付成功率监控已部署、告警通知到值守群、回滚步骤在预发布环境演练通过”则更可执行。
- 范围与变更:发布内容、依赖项、已知问题和不发布项已确认。
- 质量证据:关键用户路径测试完成,阻断级缺陷清零或有明确豁免人。
- 生产准备:配置、权限、监控、告警和资源容量已核对。
- 恢复准备:回滚或关闭开关方案已经演练,数据修复责任人明确。
- 业务准备:客服、运营及受影响团队已获得变更说明和升级路径。
- 观察准备:基线、目标指标、观察窗口、暂停阈值和扩大条件已记录。
每条准入条件都应有状态和证据链接。若条件不满足,发布负责人需要做出明确决策:延期、缩小范围、接受风险并记录,或拆分变更。不要让“大家都觉得差不多”成为隐形批准。
3. 按风险设计发布阶段和观察窗口
灰度阶段不是固定的 5%、20%、50%、100% 模板。用户结构、流量分布和故障暴露方式不同,阶段就应不同。内部用户适合验证配置和操作流程;代表性客户适合检验真实使用路径;按流量放量适合观察性能和系统容量;按地域或租户放量则有助于限制影响边界。
观察窗口也不能只看钟表。高频交易指标可能数分钟就能显现趋势,低频业务行为可能需要数天。应同时规定最短观察时间与样本量要求:时间未到不能只因暂时平稳就放量,样本不足也不能把“没有看到问题”误判为“证明没有问题”。
以下图表中的阶段比例和观察时间为情景模拟,用来展示风险较高的流程变更如何逐层扩大,不应直接复制为所有团队的固定标准。

4. 建立停止规则,让“暂停”成为正常动作
发布计划里必须写明什么情况会暂停放量。可以按严重程度分为立即停止、保持当前范围调查、达到恢复条件后再继续三类。停止规则要尽量与核心业务指标相连,例如关键流程成功率显著低于基线、错误率越过预设阈值、数据一致性抽检失败,或出现重大客户影响。
阈值应结合基线、业务容忍度和告警能力设定。没有可比基线时,不应随意写一个看似精确的百分比;可以先用短周期观察建立基线,或采用业务硬性条件,例如任何重复扣款、越权访问、关键数据丢失都立即停止。
团队也应区分“技术告警”与“业务停止条件”。服务延迟升高但业务仍正常,可能需要暂缓扩量并调查;核心交易失败即使服务健康检查通过,也可能必须立即关闭功能。健康检查不能代替业务指标。
5. 明确角色与决策权,避免多人负责等于无人负责
一个发布可以有多人参与,但每项关键决策应有最终责任人。发布指挥人负责流程与节奏,产品负责人负责业务目标和影响判断,研发负责人负责技术风险与恢复路径,测试负责人提供验证证据,数据或运营人员负责指标解释,客服和业务团队负责用户侧反馈。
具体组织形式可以不同,但必须回答三个问题:谁能批准进入下一阶段?谁能不经讨论先按下暂停?发生意见冲突时由谁裁决?如果暂停权只属于最高级管理者,值守人员就可能为了等待批准而错过控制窗口。
| 角色 | 主要职责 | 不应替代的责任 |
|---|---|---|
| 产品经理 | 明确目标、范围、用户影响、业务指标与沟通方案 | 不应替代研发对技术恢复可行性的判断 |
| 研发负责人 | 确认变更、依赖、部署顺序、回滚或降级路径 | 不应独自决定业务影响是否可接受 |
| 测试负责人 | 说明验证范围、缺陷状态、未覆盖风险 | 测试通过不代表对所有生产风险作保证 |
| 发布指挥人 | 协调窗口、记录状态、推动阶段决策 | 不应以“流程都走了”代替风险判断 |
| 业务值守人员 | 观察业务数据、反馈用户影响、执行升级通知 | 不应在无授权情况下承担最终发布审批 |
6. 设计回滚、降级和补偿的优先级
恢复手段不只一种。回滚是退回旧版本,降级是保留系统运行但关闭部分能力,补偿是对已产生的错误状态进行修复。实践中,我会先确认是否能通过功能开关快速止损,再判断能否安全回退代码,最后检查已经发生的数据或外部动作是否需要补偿。
例如,推荐模块异常可能适合先关闭模块,保留核心服务;订单状态写错可能需要停止相关操作并执行数据修复;通知已发送则无法真正撤回,只能补发解释或更正信息。计划若只写“必要时回滚”,对这类差异没有帮助。
五、发布管理关键指标:让指标服务于决策
1. 先分层,再挑选指标
发布指标不宜堆得太多。我的常用做法是分成四层:计划层看交付预测与变更稳定性;质量层看缺陷和回滚;运行层看服务及关键流程;业务层看用户采用和目标结果。每层选择少数可解释的指标,并明确统计口径与责任人。
指标之间需要形成因果链,而不是一张 KPI 清单。比如版本准时率说明计划兑现,变更失败率说明发布风险,关键流程成功率说明用户能否完成任务,目标行为转化说明功能是否产生预期价值。若只看最前端的计划指标,就会错过后续损失。
| 指标层次 | 推荐指标 | 回答的问题 | 常见误读 |
|---|---|---|---|
| 计划层 | 计划兑现率、发布周期、范围变更率 | 计划是否稳定,变更是否频繁 | 把延期一律视为团队低效 |
| 质量层 | 变更失败率、回滚率、发布后缺陷率 | 变更是否引发线上问题 | 缺陷多就简单归因于测试不足 |
| 运行层 | 关键流程成功率、错误率、恢复时间 | 服务与业务流程是否稳定 | 只看服务器可用性,不看业务失败 |
| 业务层 | 功能采用率、任务完成率、转化率 | 用户是否使用并获得目标价值 | 把访问量增长直接等同于价值增长 |
2. 计划兑现率:用于校准预测,不用于惩罚延期
计划兑现率可按约定窗口内完成的发布批次占计划发布批次的比例计算。口径必须固定:以首次承诺日期还是最后确认日期为准?因范围新增导致的延期是否单独标记?紧急修复是否计入常规版本?口径不同,数字就不能直接比较。
如果兑现率持续偏低,先检查需求是否频繁变更、依赖团队是否延迟、估时是否系统性乐观,以及测试与发布窗口是否被压缩。它更像预测质量的温度计,不是个人绩效的自动判决器。强行提高数字,可能只会促使团队降低承诺或隐藏变更。
3. 变更失败率:看发布引发问题的比例
常见定义是:导致生产故障、回滚、紧急修复或服务降级的变更次数,占一定时期生产变更总次数的比例。关键是先统一“失败”的边界。轻微界面问题是否纳入?配置误操作算不算?同一事件导致多次修复如何计数?不同团队若采用不同口径,横向比较会失真。
这个指标的价值不只是给团队排名,而是帮助识别风险结构:是否某类变更失败更频繁、某个依赖环节问题集中、某个窗口故障更严重。失败率上升时,应结合变更类型和影响程度分析,避免把一个高风险但罕见的故障与大量低影响问题等量处理。

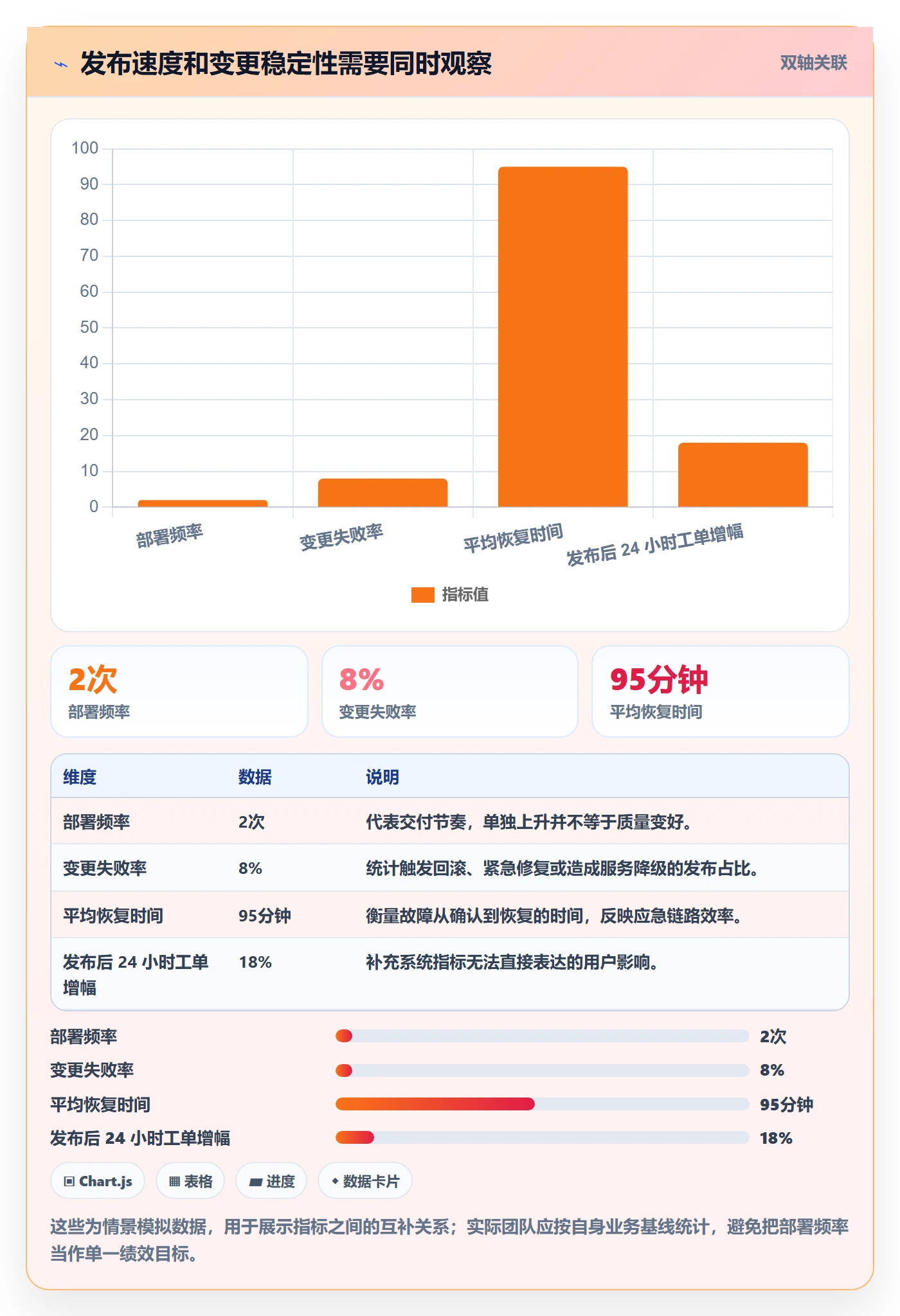

4. 回滚率与恢复时间:关注止损能力
回滚率能够提示发布后需要撤回的频率,但单看回滚率可能鼓励团队不愿回滚。真正需要关注的是发现异常到控制影响的时间、从决定恢复到服务回稳的时间,以及是否存在数据修复和用户补偿。
可把恢复过程拆成:异常出现、监控发现、人员确认、决策暂停、执行恢复、业务验证。每个节点都可能成为瓶颈。若技术回滚只需几分钟,而确认责任人花了半小时,问题就不是部署速度,而是决策机制。
5. 线上缺陷率:必须结合严重程度和暴露范围
线上缺陷率可以按发布后一定观察窗口内发现的缺陷数量,或按影响用户、影响交易和缺陷严重度加权观察。简单计数容易被小问题淹没,也容易因团队登记习惯不同而失去可比性。
我建议至少区分阻断级、重大、一般和轻微问题,并记录缺陷发现渠道:监控、内部巡检、客户反馈还是客服工单。客户先发现的问题,往往说明监控覆盖有缺口;内部测试发现的问题,则可能说明准入边界需要调整。问题来源本身也是治理信息。
6. 目标行为指标:判断功能是否真正被使用
业务指标应从产品假设出发,而不是上线后临时挑一个好看的数字。若目标是减少人工处理,就观察任务完成时间、人工介入率和错误返工率;若目标是提高自助完成,就看目标人群中的自助完成率,而非全站访问量。
还要避免把相关性误当作因果。上线后转化上升,可能与营销活动、季节变化或用户构成变化有关。条件允许时,应使用实验组与对照组;不能做随机实验时,至少记录同期活动、渠道变化和基线趋势,并谨慎解释结果。
7. 指标需要口径卡片和数据责任人
每个指标都应有口径卡片,说明名称、公式、分母、统计周期、排除条件、数据源、刷新频率和负责人。举例来说,“上线后缺陷率”如果没有定义观察窗口,版本发布一周后与三个月后显然不可直接比较。
数据负责人还应说明数据延迟和质量限制。若埋点在某些客户端版本缺失,采用率就可能偏低;若异常工单依赖人工分类,工单量会受客服登记习惯影响。指标不是天然客观,只有口径透明才能支撑决策。

8. 指标组合要避免单一目标造成反向激励
如果只奖励发布速度,团队可能压缩验证;只奖励低缺陷,团队可能减少变更或隐藏问题;只看业务转化,团队可能忽略用户体验和长期成本。可以采用成对指标:发布周期配合变更失败率,采用率配合任务成功率,短期转化配合退款、投诉或留存等护栏指标。
每次发布不必追求所有指标都改善。关键是明确主指标、护栏指标和观察期限。主指标说明希望改善什么,护栏指标说明不能以何种代价改善,期限说明何时可以做结论。
六、案例推演:一次企业协作功能发布如何设置门槛
1. 场景与目标
以下为情景模拟:某中大型企业的软件团队计划发布一项新的审批协作功能,预计覆盖数百个组织、多个业务部门。目标是减少审批过程中的人工追问,并提高申请人对处理状态的可见性。功能涉及权限判断、消息通知和历史记录展示,风险并非单纯的页面改动。
团队先定义三个结果:核心申请提交成功率不低于上线前基线;错误通知与重复通知不超过预设容忍范围;目标用户的状态查询完成率改善。另设两个护栏:无越权查看、无关键记录丢失。若护栏被触发,即使使用率上升也不得继续放量。
2. 发布前把需求假设转成检查项
产品经理将“减少追问”拆成可观察路径:用户提交申请后能否看见状态、审批变更是否正确通知、通知链接是否能打开对应记录、权限不足时是否给出可理解的解释。每条路径都对应测试证据和监控信号,而不是只写“功能测试完成”。
依赖检查发现通知服务和权限服务分别由不同团队维护。发布计划因此新增两项确认:通知失败是否能补偿重试,权限异常是否有拒绝访问日志与告警。这样做的价值在于把跨团队依赖从风险备注转成准入条件。
3. 分阶段放量并预先写下停止条件
团队先在内部测试组织启用,再选择一组流程差异明显的试点组织,随后按组织批次扩大范围。每阶段至少覆盖一次完整审批周期。若申请提交成功率低于预设下限、出现任何越权访问、通知重复率超过阈值,或核心记录抽样不一致,就暂停扩大并启动调查。
这里的阈值应由该团队根据历史基线和业务容忍度确定。不能因为示例中的分阶段方式适用,就照搬具体百分比。重要的是先约定判定标准,再看结果;若出了问题才临时讨论阈值,发布决策容易受到进度压力影响。
4. 用上线前后观察解释结果,而不是制造因果结论

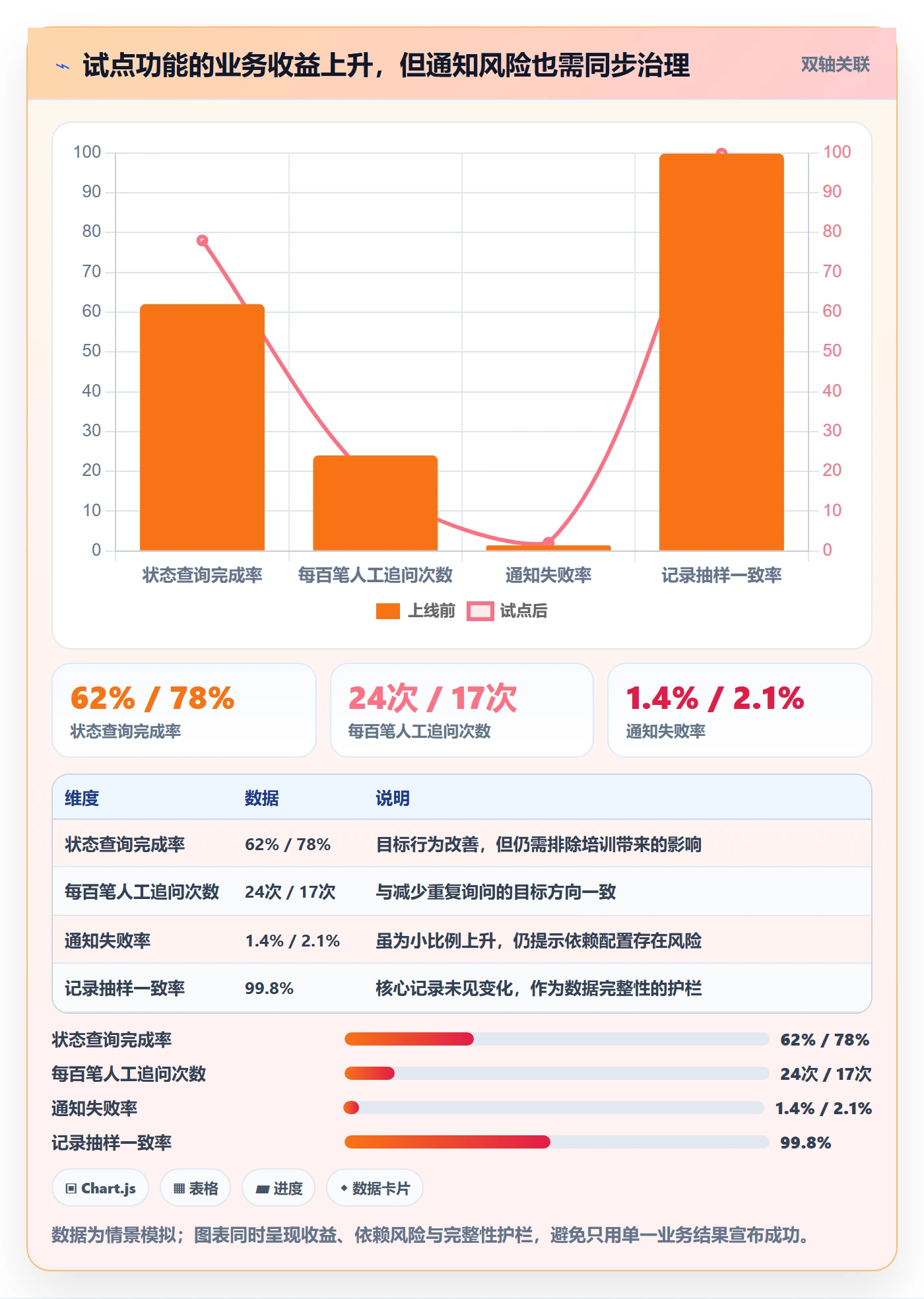

情景模拟中,试点组织的“状态查询完成率”从基线 62% 升至 78%,平均处理追问从每百笔 24 次降到 17 次;与此同时,通知失败率从 1.4% 升至 2.1%。团队没有把前两项改善直接归因于新功能,因为试点期间还进行了用户培训;也没有因通知失败率仍处于可恢复范围就忽略它。
复核后发现,失败集中在少数组织的旧版通知配置。团队先限制受影响组织的放量,补齐配置校验,再扩大覆盖。案例的重点不是“上线后指标变好”,而是同时观察收益与代价,并根据分布定位问题,而不是只看全局平均值。

5. 复盘聚焦流程改进,不把结果简化成个人责任
这次推演的复盘会分别检查:通知失败为何在预发布环境未暴露、配置差异是否有清单、试点组织是否覆盖旧版本、监控是否能按组织定位。对应改进项包括增加配置预检、把通知失败率纳入放量面板、试点选择覆盖历史配置差异较大的组织。
若复盘最后只留下“加强测试”,下次仍可能遇到同类问题。更有效的结论是明确谁在何时完成哪项机制调整,以及用什么结果验证调整有效。改进项也要纳入后续发布计划,避免复盘变成无人跟踪的会议记录。
七、不同情况下的行动建议:流程要与发布风险匹配
1. 低风险、可快速关闭的变更
例如文案调整、非关键页面布局优化,且不改数据结构、不改变权限或关键流程。这类变更可以采用轻量清单:范围确认、基础测试、监控确认、功能开关或快速回退路径。审批层级不必过多,但仍应指定发布责任人和异常联系人。
如果低风险变更长期积累成统一大版本,风险会被组合效应放大。可以考虑拆小批次、持续发布,减少单次变更范围。小变更并不意味着无需记录,而是让记录和控制更精简。
2. 涉及核心流程或高流量的变更
如果变更涉及支付、登录、权限、数据写入、批量导入或高频任务,应提高准入门槛。需要核对容量、依赖、数据一致性、告警、人工值守和恢复路径,并设计分群或分流策略。上线窗口也要避开业务高峰,除非延期本身带来的风险更高。
这类发布尤其要检查回滚是否真正可行。若新旧数据格式不兼容,应先采用兼容性改造、分步迁移或双写验证,而不是把“回滚代码”当作答案。恢复计划需要覆盖状态,而不仅是程序包。
3. 依赖多个团队或外部服务的发布
跨团队发布应建立依赖清单,至少包含接口或配置负责人、完成时间、验证方式、失败时的降级路径。对于第三方服务,检查服务窗口、限流策略、重试行为和故障通知机制。若依赖方不能承诺稳定性,就要把不确定性纳入发布阶段设计。
可以采用联合发布检查会,但会议不能取代证据。接口测试结果、配置差异、告警接收人和恢复联系人都应可查。发生变更时,要明确是否需要重新评估准入,避免计划已批准后范围悄然扩大。
4. 涉及数据迁移或不可逆操作的发布
数据迁移要独立设计验证方案:迁移前备份与抽样、迁移过程监控、迁移后数量和关键字段核对、异常数据处理、停止条件和恢复策略。对大规模迁移,应先用代表性样本或影子环境验证耗时与资源占用。
如果数据操作不可逆,就要把“停止后怎么办”写得更细。包括部分成功如何识别、重复执行是否安全、补偿是否有审计记录、用户是否需要通知。此类发布可能更适合分段迁移,而不是在一个窗口内完成全部变更。
5. 紧急修复与计划发布
紧急修复的目标是尽快控制损害,但速度不能变成无验证发布。应保留最小必要检查:影响范围确认、关键路径回归、双人核对、快速恢复方案和上线后值守。修复完成后,再补齐正式记录和根因分析,而不是以紧急为由永久绕过流程。
紧急变更还应与常规发布分开统计。否则,团队无法判断计划发布节奏和应急负担,也无法发现紧急修复是否反复处理同一类问题。频繁紧急发布通常意味着需求规划、质量控制或监控发现存在系统性缺口。
6. 组织规模和发布频率不同,流程颗粒度也应不同
小团队如果每周只有少量低风险发布,复杂审批矩阵会消耗超过风险本身的成本,可以用轻量发布卡片与明确暂停权。中大型组织同时运行多个产品线、共享服务和不同业务窗口时,则需要标准化状态、责任和指标口径,否则跨团队协调成本会不断上升。
规模不是唯一判断因素。高风险业务的小团队也需要严谨控制;成熟平台团队即使发布频率很高,也可以通过自动化把检查嵌入流水线。关键是把重复判断自动化,把需要业务权衡的判断留给有责任的人。
八、发布看板与工具实践:让状态可见,但不让看板替人决策
1. 发布看板应突出决策信息
无论团队使用表格、工单系统还是某项目管理平台,发布看板都不应只是任务状态集合。它至少要展示版本范围、目标日期、风险等级、准入状态、依赖关系、当前阶段、观察指标、责任人和异常记录。负责人打开页面后,应能快速判断“能否继续”和“需要谁行动”。
某项目管理工具可以帮助维护发布任务、负责人、依赖关系与审批记录;但工具本身不会自动形成有效的发布治理。若指标定义不清、暂停权没有约定、回滚流程没有演练,再完整的流程字段也只是把不清晰的管理搬到了系统里。
2. 发布卡片建议包含的字段
- 发布名称、目标日期、业务目标与目标用户。
- 变更范围、明确不包含的内容、关联服务和依赖团队。
- 风险等级、影响范围、可逆性、已知限制。
- 测试证据、数据迁移计划、监控与告警链接。
- 发布负责人、技术负责人、业务值守人和暂停授权人。
- 分阶段计划、每阶段观察时间、放量条件和停止阈值。
- 回滚、降级、补偿方案及其适用条件。
- 上线后基线、目标指标、护栏指标和复盘时间。
字段应服务于判断,而不是越多越好。若某个字段无人维护、不会触发决策,也没有审计价值,就应考虑删除或自动化。治理质量不等于表格长度。
3. 自动化适合处理重复核验,不适合替代业务判断
自动化可以检查测试是否通过、部署包是否匹配、监控是否存在、审批是否完成、配置是否符合规则。它擅长重复、明确、可机器判定的条件。对于“损失是否可接受”“是否应该承担某项业务机会成本”等问题,仍需要责任人判断,并留下理由。
当自动化检查失败时,系统应提供可行动的信息,而不只是红色状态。需要说明失败项、影响范围、修复责任人和重新验证方式。否则,团队会在发布窗口里反复寻找问题,自动化反而增加不确定性。
九、不同情况下的取舍:速度、质量、范围与可观测性
1. 速度与验证深度之间的取舍
更快发布可以提前获得用户反馈,但也可能把未经验证的风险推到生产环境。合理做法不是一味加快或拖延,而是根据风险选择最小验证集合。低风险变化可缩短审批,高风险变化则应保留关键回归、阶段放量和观察时间。
若业务窗口即将错过,产品经理需要比较延期成本与发布风险,而不是只引用“业务要求上线”。决策记录应写清楚:为何现在发、接受了什么风险、通过什么手段降低影响、出现何种信号就停止。
2. 发布范围与样本代表性之间的取舍
小范围灰度能限制故障影响,却可能无法覆盖用户差异。只选内部员工,通常无法代表真实客户的权限配置、数据规模和使用习惯。样本选择要同时考虑风险控制与代表性,最好覆盖关键用户类型、关键配置和主要使用路径。
如果样本太小,观测到的“零故障”并不一定说明稳定。团队应记录样本量与覆盖范围,并谨慎解释结论。低频风险可能需要更长观察周期,或者借助历史数据、演练和故障注入补足证据。
3. 全面监控与维护成本之间的取舍
监控过少,问题靠用户发现;监控过多,则会带来噪声、告警疲劳和维护负担。优先监控与用户关键任务、资金或数据安全、核心依赖、恢复能力直接相关的信号。其余指标可以用于定期分析,而不必全部配置成实时告警。
每个告警都应有接收人、响应动作和升级路径。无人处理的告警不是监控覆盖,而是噪声。指标到达阈值后,如果没有人知道应暂停、扩量还是调查,监控就没有完成管理闭环。
4. 一次性发布与持续小批量发布之间的取舍
一次性发布便于协调营销、培训和客户沟通,但单次影响面大,问题定位可能更困难。持续小批量发布能够缩小变更范围、加快反馈,却要求团队具备稳定的自动化测试、配置治理和监控能力。没有这些基础时,机械追求高频发布可能只是更频繁地暴露风险。
选择方式要看变更耦合度、回滚能力和组织准备程度。可以先从低风险功能、小范围用户和非关键系统开始验证持续交付能力,再逐步扩大。发布频率不是成熟度本身,稳定地产生可验证价值才是。
5. 指标透明与指标考核之间的取舍
指标透明有助于发现流程问题,但把单一指标直接绑定个人奖惩,往往会改变记录行为。比如将零回滚设为目标,团队可能迟迟不愿回滚;将按期率作为硬性考核,团队可能减少计划变更的如实登记。
建议优先把指标用于团队学习和流程诊断。确需用于考核时,应采用多指标、看趋势、审查上下文,并允许解释特殊事件。管理者应关注系统条件,不应把指标波动自动归咎于个人。
十、总结:用证据决定发布,而不是用信心替代准备
上线计划的价值,不在于把所有人都排进同一张时间表,而在于让团队提前看见风险、明确决策权、分阶段暴露变更,并在异常发生时尽快止损。产品经理的关键贡献,是把业务目标翻译成准入条件、指标口径和停止规则,再确保上线后的证据能够回到产品决策中。
最值得坚持的判断是:发布不是一个时间点,而是一段从承诺、验证、放量到证明价值的过程。按时交付回答的是计划问题,稳定运行回答的是质量问题,用户行为与业务结果回答的才是价值问题。把这三类问题分开,发布管理才不会被一个“已上线”状态掩盖。
下一步,可以先选最近一次发布做轻量复盘:检查范围是否清楚、准入条件是否可验证、暂停权是否明确、指标是否有基线、回滚是否真正演练过。若其中任何一项只能靠口头解释,就把它补进下一次发布计划。先让一个发布闭环真实运转,再逐步扩展为团队规范,通常比一开始建立庞大而无人维护的流程更有效。
常见问题解答(FAQ)
1. 上线计划应该包含哪些流程节点,怎样避免变成一张没人维护的日期表?
我以前把上线计划做成“需求名称、负责人、预计上线日”三列,结果到了发布前才发现测试、运营和客服都没有准备好。想知道一份真正能指导发布的上线计划,最少应该包含哪些节点,以及每个节点由谁确认才算有效。
上线计划不应只是日期清单,而应是一组带有进入条件和退出条件的发布关卡。我通常把流程拆成需求冻结、开发完成、测试验证、业务验收、发布准备、正式上线、上线观察和复盘关闭八个节点。每个节点至少记录负责人、截止时间、交付物、风险等级和未完成事项,任何一项没有责任人都不应标记为完成。
我实际检查过不少发布表,最容易出问题的是“开发完成”和“可以上线”被当成同一个状态。开发完成只能说明代码提交,不能证明数据迁移、权限配置、监控告警、帮助文档和回滚方案已经准备好。比较稳妥的做法是设置三个硬门槛:高优先级缺陷为零,核心业务链路验收通过率达到100%,回滚或降级方案至少演练一次。
可以采用这样的判断口径:需求冻结确认范围;测试完成确认缺陷状态;业务验收确认使用结果;发布准备确认人员、脚本、监控和沟通材料;上线观察确认关键指标没有异常。对于小版本,可以合并部分节点,但不能删除验收、发布准备和上线观察。
我的经验是,计划表从三列扩展到十列后,填写工作量大约增加20%,但临时变更、漏通知和上线后紧急修复通常会明显减少。
2. 上线前哪些数据指标最值得产品经理关注,如何避免只看发布数量?
我过去复盘版本时经常只看按时上线率,结果版本虽然按期发布,用户投诉和回滚次数却在增加。产品经理到底应该建立哪些关键指标,才能判断上线计划是否真的有效,而不是被漂亮的完成率误导?
上线指标要覆盖交付、质量、用户和业务四个层面,不能只统计发布次数。交付层建议看按期上线率和计划变更率;质量层看线上缺陷率、回滚率和故障恢复时间;用户层看核心功能使用率、任务完成率和投诉率;业务层再根据目标选择转化率、留存率或处理时长。我更建议使用“指标、计算口径、预警线、数据来源”四列管理指标。
例如,按期上线率等于按计划日期完成的版本数除以计划上线版本总数;计划变更率等于临时变更的版本数除以全部版本数;回滚率等于发生回滚的版本数除以正式发布版本数。没有明确分母和统计周期的指标,通常不适合用于管理决策。
一个比较实用的版本仪表盘可以这样设定:按期上线率目标不低于90%,计划变更率控制在15%以内,线上严重缺陷率低于2%,回滚率低于3%,核心功能上线后7日使用率达到预设目标。不同团队不应直接照搬这些阈值,而要先用连续8至12周的历史数据建立基线。
尤其要注意,按期上线率从80%提升到98%,不一定代表管理变好,可能只是团队通过压缩测试时间换来的。判断发布质量时,我会优先看严重缺陷率、回滚率和上线后核心行为变化,再看交付速度。
3. 产品经理在发布流程中应该负责什么,哪些事情不能全部交给研发或测试?
我曾经遇到过一种情况:研发说代码已经完成,测试说用例已经通过,但客服不知道功能怎么解释,运营也没有准备公告,最终上线后大量用户咨询。产品经理在发布管理中究竟应该承担哪些不可替代的责任?
产品经理的核心责任不是替所有人填写计划,而是把“为什么发布、发布什么、什么情况下不能发布”说清楚。具体来说,产品经理应负责确认发布目标、范围边界、验收标准、用户影响、灰度策略和上线后的成功指标;研发负责实现与技术风险,测试负责验证缺陷与质量,运营和客服负责用户沟通与服务准备。
我通常要求产品经理在发布前提交一页发布说明,至少包含五项内容:本次解决的用户问题、明确不包含的范围、核心用户路径、验收数据、异常处理方式。比如一个审批流程改版,不能只写“优化审批体验”,而应写成“将首次提交完成时间从平均6分钟降低到4分钟,保持审批通过率不下降;
若错误提交率超过3%,立即关闭新流程入口”。这种写法能让研发、测试和业务方使用同一套判断标准。最容易被忽略的是发布沟通和回滚决策。产品经理应提前列出受影响的角色、页面、接口、通知模板和帮助文档,并明确谁有权暂停发布。
对于高风险版本,我会把“继续发布、暂停观察、回滚”分别绑定到具体指标,而不是等上线后临时争论。例如核心接口错误率连续5分钟超过1%,或关键流程完成率较基线下降10%以上,就进入暂停或回滚评估。这样产品经理不是替技术团队做技术工作,而是在承担产品结果和跨团队决策责任。
4. 如何用数据判断一次上线是否成功,而不是上线后只做形式上的复盘?
我以前的版本复盘经常停留在“按时上线、没有重大事故、大家辛苦了”,过两周却没人知道功能有没有被使用。想建立一套上线后的数据分析方法,既能看短期稳定性,又能判断产品目标是否真正实现。
上线成功至少要分成三个时间窗口判断:发布后0至24小时看稳定性,发布后2至7天看使用和行为变化,发布后14至30天看业务结果。不同窗口回答的问题不同,不能用发布当天没有报错来证明功能成功。0至24小时重点监控接口错误率、页面报错率、响应时间、任务完成率和客服异常反馈;
2至7天关注功能曝光到使用的转化率、使用频次、流程中断率和不同用户群体的差异;14至30天再判断目标指标,例如人工处理时长、付费转化、留存或重复操作次数。数据分析时应同时保留发布前7天或14天基线,并尽量设置未使用新功能的对照人群,否则很容易把季节波动、活动流量或其他版本影响误认为上线效果。
我建议复盘表固定记录“目标、基线、上线后数值、变化幅度、数据周期、结论、后续动作”。例如,目标是将表单提交完成率从72%提升到80%,上线7天后达到78%,这不能简单写成成功或失败,而要进一步检查是所有用户都提升2个百分点,还是新用户提升10个百分点、老用户反而下降。
若核心指标没有达到目标,后续动作应明确到继续迭代、扩大灰度、暂停推广或回滚,而不是只写“持续观察”。真正有价值的复盘,最终应该改变下一次上线的范围、节奏或验收标准。
核心关键词
文章包含AI辅助创作:上线计划流程与规范:产品经理发布管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/521282
读者评论
我们以前也把部署完成当作发布成功,后来发现不少问题要到客服反馈才暴露。现在会提前约定值守人和暂停条件,确实少了些扯皮;不过低频功能的观察周期怎么定,仍要结合业务数据,不能只照搬固定时长。
回滚这块很容易被写成一句“恢复旧版本”。有次数据结构已经变更,代码退回后还得补数据,反而多了一轮处理。发布前把数据兼容和恢复验证写清楚,比单纯准备回滚命令更有用。
指标设得太多也可能没人真正盯。我更倾向于每次发布先挑一两个核心用户路径指标,再配上错误率和告警负责人;业务结果如果需要较长时间才显现,就单独安排后续复核。
