发布管理如何做好上线?产品经理流程优化与操作步骤
上线窗口定在周四晚上九点,开发说代码已合并,测试说主流程通过,运营却在下午五点才发现新版本的活动规则和客服话术不一致。真正让发布延期的,往往不是某个按钮没点,而是团队把“功能完成”误当成“可以上线”。我做发布复盘时,最常见的根因不是技术能力不足,而是缺少一套能把业务目标、交付状态、上线风险和回退条件串起来的发布管理机制。
一、先讲结论:发布管理不是排上线日期,而是经营上线风险
1. 发布管理的核心判断
我判断一次发布是否管理到位,不先看排期表有多整齐,而看三个问题能不能被清楚回答:这次发布解决什么业务问题?上线前有哪些条件必须满足?出现异常时,谁依据什么信号作出暂停或回退决定?这三件事答不出来,发布时间越明确,越可能只是把不确定性推到线上。
发布管理的目标不是让所有功能按时上线,而是以可接受的风险交付可验证的业务价值。因此,产品经理的工作不是替研发催进度,也不是替测试签字,而是把需求范围、依赖关系、验收标准、上线策略和反馈闭环组织成一套可执行的决策过程。
2. 用四个门槛代替“大家都觉得差不多”
在团队内,我通常把发布准备度拆成四道门槛:范围清楚、质量达标、运行可控、业务可承接。每道门槛都要有责任人和证据,不能只用“已完成”三个字作结论。产品经理负责组织判断,不应越权替技术负责人确认系统容量,也不应替业务负责人确认培训和运营准备。
| 门槛 | 要回答的问题 | 可接受的证据 | 常见责任角色 |
|---|---|---|---|
| 范围清楚 | 本次发布包含什么、不包含什么? | 版本清单、变更记录、明确的排除项 | 产品经理、研发负责人 |
| 质量达标 | 核心路径是否通过,遗留问题是否可接受? | 测试报告、缺陷分级、验收记录 | 测试负责人、产品经理 |
| 运行可控 | 如何发现异常,是否具备止损办法? | 监控指标、告警责任人、回退预案 | 研发、运维或平台团队 |
| 业务可承接 | 用户、客服、运营是否知道变化? | 公告、培训材料、客服口径、支持安排 | 业务负责人、运营、客服 |
这四道门槛不是要求每次发布都开长会。低风险的小改动可以通过异步清单快速确认;涉及资金、权限、数据迁移或大批用户的变更,则需要更严格的评审和观测。流程的强度应与失败影响成比例,而不是所有发布都套同一套审批。

3. 发布成功不等于零缺陷
复杂产品很难保证每次上线都没有问题。更可操作的成功定义是:变更范围可追踪,关键用户路径经过验证,异常能及时被发现,影响范围可以限制,团队知道如何恢复,并且上线后能判断业务结果是否符合预期。允许低风险问题存在,不等于降低质量标准,而是把风险显性化并由有权限的人作出取舍。
我会把“未解决问题”分成三类:阻断上线的问题、可以带风险上线但必须限定范围的问题、可以排入后续迭代的问题。没有分级的缺陷列表很容易制造错觉:十个轻微文案问题看起来比一个权限越权问题更显眼,实际后者才可能决定发布是否应该暂停。
二、背景和真实场景:为什么团队总在临上线时才发现问题
1. 发布是一条跨角色的交接链
产品发布通常跨越需求、设计、研发、测试、数据、运维、安全、运营和客服。每个角色看到的是局部完成度:研发关心代码是否合并,测试关注用例是否通过,运营关注活动是否能配置,客服关注用户会怎么提问。发布管理要解决的不是让所有人使用同一套术语,而是确保这些局部判断能汇总为一致的上线决策。
我在复盘延期时,会沿着交接链倒着查:上线当天缺了什么,前一天谁应该确认,确认所依赖的信息何时产生,需求阶段是否规定了验收方式。很多所谓“临时发现”,其实早已埋在需求里,只是没有对应的责任人和检查点。例如需求只写“支持批量导入”,却没有说明重复数据怎么处理、失败行如何反馈、用户能否撤销。
2. 不同发布形态,风险结构并不一样
同样叫上线,网页文案调整、后端服务变更、移动端版本发布、数据结构迁移和新业务试点的风险完全不同。前者可能容易回滚,后者可能涉及不可逆写入;移动端还受应用商店审核和用户升级节奏影响;业务试点则可能主要受操作流程和客服准备影响。流程必须先识别发布形态,再安排控制措施。
| 发布形态 | 主要不确定性 | 优先控制措施 | 常见回退限制 |
|---|---|---|---|
| 界面或文案调整 | 用户理解偏差、页面异常 | 关键页面验收、快速关闭入口 | 通常可以恢复旧资源 |
| 服务端功能发布 | 并发、兼容性、依赖服务异常 | 灰度、监控、兼容性验证 | 需确认新旧版本兼容 |
| 数据迁移 | 数据遗漏、重复、结构不一致 | 备份、校验、分批迁移、演练 | 回退可能复杂且耗时 |
| 移动端版本发布 | 审核时长、用户升级差异 | 版本兼容、服务端开关、分批放量 | 用户未必能立即退回旧版本 |
| 业务流程变更 | 员工操作不一致、培训不足 | 角色培训、操作手册、现场支持 | 往往需要人工补救 |
3. 中大型组织的难点在依赖,而不只是任务数量
当团队规模扩大,发布风险常来自团队边界:一个系统更新接口,另一个系统仍依赖旧字段;一项权限调整影响多个业务线;同一时间多个项目争用测试环境。对于 100 人以上的组织,产品经理通常无法靠口头同步掌握全部依赖,更需要明确的变更记录、责任人、时间窗口和升级机制。
如果企业使用 PingCode 这类项目管理平台,可以将需求、缺陷、迭代、负责人和发布里程碑关联起来,减少信息散落在聊天记录、表格和个人记忆中的情况。平台能提高可追踪性,但不能替团队作出风险判断:字段填满了,不代表回退方案可执行;任务状态变绿,也不代表跨系统依赖已经验证。
4. 先识别发布类型,再决定流程重量
我会先用影响范围、可逆性、用户暴露程度和依赖复杂度做初筛。可以理解为四个问题:故障会影响多少用户?数据能否恢复?发布是否立即对外可见?是否依赖多个系统或团队?只要其中一个答案指向高风险,就不应仅因“功能改动不大”而走最简流程。

三、常见误区:看起来忙碌,实际上没有降低风险
1. 把“开发完成”当成“可以上线”
代码合并只是交付链的一环。接口兼容、数据初始化、权限配置、告警规则、用户通知和客服准备,可能还没有开始。团队如果把开发状态直接映射为发布状态,就会在上线前夕才发现工作项不属于任何人的明确职责。
我的处理办法是把“开发完成”拆成可验证状态:代码已合并并通过必要检查、测试环境部署成功、核心业务路径验收通过、发布依赖已确认、上线后责任人已安排。每项状态都要能指向记录或证据,不用“应该没问题”代替确认。
2. 把测试通过等同于业务风险消失
测试通过说明在既定环境和用例范围内得到了一定结果,不代表真实流量、复杂权限组合、历史数据或外部依赖都没有问题。测试范围本身也可能漏掉业务边界:例如只验证了正常提交,却没验证重复点击、网络中断后重试、不同角色查看结果等路径。
产品经理需要和测试负责人共同确认覆盖对象,而不是要求测试“多测一点”。把关键用户旅程、失败场景、权限角色和数据边界说清楚,测试才有可操作的范围。对高风险发布,还应确认生产环境与测试环境的重要差异,例如配置、数据规模、调用限额和外部服务版本。
3. 把回滚写成一句话
“有问题就回滚”不是预案。回滚可能涉及代码版本、数据库结构、消息队列积压、缓存、用户已提交的数据和下游系统状态。若变更不可逆,回滚旧代码甚至可能造成更大故障。发布计划要明确谁执行、回退到什么状态、预估耗时、数据怎么处理,以及何种信号触发动作。
如果无法完整回退,就要设计前向修复或隔离方案。例如先关闭功能入口、限制新数据写入、保留旧链路,再由技术负责人评估修复。产品经理的责任是确保业务影响和用户沟通有安排,而不是替工程团队承诺“几分钟恢复”。
4. 把上线会议开成状态汇报会
会议里逐人念“完成、进行中、待确认”,听起来信息很多,却未必产生决策。有效的发布评审应集中讨论变化范围、未满足的门槛、风险接受人、触发暂停的条件和待决事项。没有决策需求的状态信息,可以提前异步阅读。
我倾向于把评审议程限制为三类:需要做出取舍的事项、可能影响发布时间的依赖、需要明确负责人和截止时间的动作。参会人员不是越多越好;真正需要的是能承担风险、执行恢复或提供业务判断的人到场。
5. 只盯发布时间,不盯观察窗口
发布完成不等于风险结束。上线后若没有观察窗口、监控指标和当班责任人,异常可能直到用户投诉才被发现。另一方面,观察期也不应被无限拉长;团队需要在发布前就约定观察时长、关键指标、告警阈值和退出条件。
建议对不同变更设置不同的观察策略:低风险界面改动可以重点检查页面错误和反馈;涉及交易、权限、数据写入的发布,则需要关注失败率、延迟、异常访问、数据一致性及业务转化。指标必须能关联本次变更,不能把全站日活当成唯一的发布健康度证据。
6. 过度依赖审批,忽略责任边界
审批数量增加,不一定意味着风险降低。如果审批人看不到证据,只能点击通过;如果每个人都能否决却无人负责最终决定,流程会变成拖延机制。更合理的做法是让审批与责任相匹配:谁拥有业务风险,谁确认业务可接受;谁负责系统运行,谁确认技术准备;产品经理组织信息并推动决策记录。
流程要规定谁有权决定,不要只规定谁需要被通知。尤其是发生争议时,团队必须知道谁能暂停发布、谁可以接受残余风险、谁负责通知受影响用户。
四、专业判断逻辑:建立可重复使用的发布决策框架
1. 用变更影响评估取代“凭感觉排优先级”
我会用四个维度判断发布风险:影响范围、失败严重性、恢复难度和依赖复杂度。每项可按 1 到 5 分做内部评估,但分值只用于促进讨论,不能伪装成精确概率。某项得分高时,评审应追问具体原因,而不是把总分当作自动放行或自动阻断的机器规则。
| 评估维度 | 低风险信号 | 高风险信号 | 对应控制动作 |
|---|---|---|---|
| 影响范围 | 内部少量用户、可限定访问 | 全量用户或关键业务面 | 先试点,再分批放量 |
| 失败严重性 | 展示瑕疵,存在替代操作 | 资金、权限、关键数据或合规受影响 | 提高验证、审批和值守强度 |
| 恢复难度 | 可关闭开关或恢复旧资源 | 数据写入不可逆或恢复需人工修复 | 备份、演练、限制写入、前向修复预案 |
| 依赖复杂度 | 单一服务、接口稳定 | 多系统、多团队、外部服务联动 | 确认兼容窗口和联调责任人 |
风险等级不是“高就不发布”。高风险意味着要提高证据要求、限制影响面,或明确接受风险的决策人。有些业务窗口无法延期,团队可能选择带着已知问题发布,但必须说明风险是什么、谁批准、如何观察、如何止损。
2. 把发布范围做成“包含项”和“排除项”
版本范围常常只列要做的功能,却不写明确不做什么。结果是临近上线时,某个团队以为相关能力也会一起开放。发布清单应包含功能、接口、配置、数据变更、权限变化和面向用户的说明,同时记录排除项及其影响。
例如,发布一个新的审批能力时,范围清单不能只写“支持审批流程”。还需说明适用对象、旧流程是否继续存在、历史单据是否迁移、哪些角色可见、哪些通知会发送、是否存在管理员绕行方式。范围越清楚,测试和客服就越容易围绕真实场景准备。
3. 让验收标准可以被观察和复现
“体验流畅”“性能稳定”“操作简单”通常不足以成为发布门槛。可执行的验收标准应说明在什么环境、由什么角色、执行什么操作,期待看到什么结果。例如:具有指定权限的用户提交表单后,系统在限定时间内生成记录;无权限用户无法查看敏感字段;重复提交不会产生重复业务记录。
对数据或性能类要求,要写清统计口径。响应时间是平均值还是高分位值?成功率按请求数还是用户数计算?异常数据是否排除?没有口径的数字容易引发争论,也难以在上线后判断是否达到目标。
4. 将发布策略与可逆性绑定
发布策略不是仪式,而是控制暴露速度的工具。功能开关可以帮助快速关闭新能力;灰度发布可以让有限用户先暴露问题;分批放量可以降低单次变更的影响面;蓝绿切换适合某些可快速切换的服务架构,但并不自动解决数据兼容问题。
选择策略时,我会先问三个问题:新旧版本能否同时工作?变更是否会写入不可逆数据?谁能在多长时间内停止扩散?如果答案不明确,就不应仅因为团队熟悉某种发布方式而照搬。策略要服从系统约束,而不是追求术语完整。

5. 设定“继续、暂停、回退”三类触发条件
上线前最容易被忽略的,是把“观察异常”翻译成具体动作。仅说“关注错误率”不够,还要明确看哪个指标、与什么基线对比、超过什么范围持续多久、谁判断、采取什么动作。阈值可以结合历史波动、业务敏感度和监控能力制定,不宜直接照搬别人的数字。
继续条件用于进入下一批用户或结束观察;暂停条件用于停止扩量并调查;回退条件用于已经确认存在不可接受风险时恢复或隔离。对于数据一致性等问题,指标的报警阈值可能不是唯一判断依据,人工抽样和业务核对也可能是必要的补充。
五、操作步骤:从需求进入到上线复盘的八个环节
1. 需求阶段:明确发布目标与影响对象
产品经理先写清本次发布要改变什么、为什么现在发布、目标用户是谁、期望得到什么结果。目标应尽量关联业务行为,而非只写“完成某项功能”。例如,新流程发布的目标可以是减少重复录入、缩短处理时间或提升某类任务的完成率;若暂时没有可靠基线,也应把基线采集列为上线后的工作。
同时识别外部依赖:上游数据、第三方服务、权限策略、运营规则、客服流程和法规要求。对每项依赖记录负责人、确认时间和未满足时的处理办法。需求阶段就发现阻塞,通常比上线前才发现有更大的调整空间。
2. 计划阶段:建立版本清单与依赖地图
将需求、缺陷、技术改造、配置变化和数据操作归到同一个发布批次。清单至少记录名称、优先级、负责人、当前状态、验收标准和依赖项。不要把所有“以后可能做”的事项混进本次发布,否则版本范围会逐渐膨胀。
对跨团队依赖画出简单关系:谁先完成、谁提供接口、谁验收结果、失败时影响哪些功能。依赖地图不需要复杂图形,关键是把“等对方给消息”变成有责任人和时间点的动作。对于关键依赖,要安排最迟确认时间,避免压缩后续验证窗口。
3. 开发阶段:维护变更记录和范围控制
开发过程中发生范围变化时,先判断变化会不会改变风险、测试范围或发布窗口。小型文案调整可能由产品经理和业务负责人直接确认;涉及接口、数据模型、权限或外部系统的变化,应通知对应责任人重新评估。范围变化不等于一律拒绝,而是需要把影响说清楚后再决定。
我建议为发布批次保留简洁的变更日志:新增、修改、移除的内容分别记录,重要配置和迁移操作也纳入其中。这样测试人员知道要测什么,运营知道要准备什么,上线后也能快速定位用户看到的变化与系统变更之间的关系。
4. 测试阶段:围绕用户旅程和故障路径验收
测试计划至少覆盖正常路径、边界路径、权限差异、异常恢复和兼容性。高风险发布还要检查数据量、依赖服务异常、重复提交、网络超时和部分成功等场景。产品经理不必亲自设计所有测试用例,但需要确认核心业务规则没有在用例转换时丢失。
测试结论应说明测试范围、环境、未覆盖部分和遗留缺陷。对每个遗留问题,记录影响对象、发生条件、临时规避方法、风险接受人和计划处理时间。测试通过是证据之一,不是免除业务判断的通行证。
5. 发布前评审:只讨论未关闭风险和决策
发布评审可以使用一页清单,而不必准备几十页汇报材料。重点包括发布范围、变更负责人、验收证据、遗留问题、依赖状态、观测指标、值守安排、用户沟通、回退或隔离方案,以及最终决策。所有结论应留下时间、决策人和依据,避免事后靠记忆还原。
评审前先完成异步确认,将会议留给真正需要讨论的分歧。若关键证据缺失,评审要明确是延期、缩小范围、增加防护,还是由有权限的人接受风险。不要把“会上没有人反对”记成“风险已被认可”。
6. 上线执行:按步骤、责任人和时间点操作
上线操作清单应按依赖顺序排列,而不是按部门排列。清单中的每一步要写责任人、执行条件、预期结果和失败后的下一步。涉及数据迁移时,还需明确备份位置、校验方法、暂停写入条件和异常处理责任。
- 确认发布窗口、值守人员、通讯渠道和当前系统基线。
- 核对本次发布范围与最终制品,确认没有未评估的变更混入。
- 执行必要的备份、配置检查、权限检查和依赖确认。
- 按约定顺序部署或启用功能,每完成一步核对预期结果。
- 先进行内部验证或小流量验证,检查核心路径与关键监控。
- 依据继续条件逐步放量;触发暂停条件时停止扩展并启动排查。
- 确认观察窗口达到退出条件后,记录发布状态和遗留事项。
操作过程中,产品经理重点维护业务信息和决策记录,不应成为所有技术操作的中转站。谁执行、谁确认、谁有权暂停,必须在发布前确定。若实际步骤与计划不一致,应先记录变化和影响,再决定是否继续。
7. 上线观察:让监控与用户反馈互相补足
监控主要回答系统是否稳定,用户反馈主要回答体验是否符合预期,两者不能互相替代。错误率正常,不代表用户能理解新流程;客服暂时没有投诉,也不代表隐藏的数据问题不存在。观察清单应覆盖技术指标、业务指标和人工抽查。
观察窗口的长度取决于用户使用节奏和风险类型。低频业务可能需要跨过一个完整业务周期才看得到问题;高频交易或实时操作则可能在较短时间内获得有效信号。不要机械地规定所有发布观察两小时或一天,而要解释为什么这个窗口足以覆盖目标行为。
8. 复盘:把“发生了什么”变成下次可复用的控制
复盘不应只统计延期和故障数量。更有价值的问题是:风险何时首次出现?当时是否有人看到信号?为什么没有升级?哪个控制措施有效,哪个措施只是形式?如果问题再次出现,团队能否更早发现、更小范围影响、更快恢复?
行动项必须有负责人和截止时间,并区分流程改进、产品改进、监控改进和培训改进。若复盘只留下“加强沟通”“提高重视”,下次仍会依赖个人记忆。改进措施应能在下一次发布中验证,例如补充某类边界测试、增加数据校验或把审批责任明确到岗位。

六、案例与数据观察:一次小范围试点如何减少上线争议
1. 案例背景与数据边界
下面的案例是基于常见企业协作项目整理的情景模拟,不代表某一家公司的实测结果,也不应当作为行业基准。案例中的团队要为多个业务部门上线新的审批流程,旧流程仍在运行,涉及表单、权限、通知和历史记录查询。项目初期,团队把发布日期当作主要目标,直到联调阶段才发现不同部门的审批规则并不一致。
为便于说明,我们假设试点覆盖 3 个部门、约 240 名用户,先运行两周。原方案准备一次性开放给全部部门,经过风险评估后,团队决定先开放一个业务相对稳定的部门,再按使用反馈扩展。方案调整没有消除全部风险,但把首次暴露范围和支持压力限定在可处理的区间。
2. 原计划中的缺口
原计划里,需求验收只确认了“审批可以提交、审批人可以处理”,没有说明被拒绝后的再次提交规则,也没有确认代理审批、重复通知和历史数据查询。开发认为流程主干已完成,运营以为通知模板由产品提供,客服则不知道旧流程会继续保留多久。这些都不是单一团队的失误,而是交接边界没有写清。
在试点启动前,团队补充了角色矩阵、流程例外和通知清单,并把旧流程保留期限列入公告。测试不仅验证成功提交,还检查拒绝后修改、审批人变更、重复点击和无权限访问。上线评审最终确认:先开放一个部门,设置业务支持联系人,观察关键流程完成率、异常工单和权限错误。
3. 用小规模数据判断是否扩大范围
情景模拟中,第一周收集到 186 次有效流程提交,主流程成功率为 97.8%,出现 4 次规则配置疑问,未观察到越权访问。第二周规则调整后,提交成功率升至 99.1%,与审批配置相关的支持问题从每周 4 次降至 1 次。这里的数字仅用于演示决策过程,样本较小,不能据此推断其他团队也会得到同样改善。
团队没有只看成功率,而是同时观察异常类型。若成功率提高却伴随大量人工绕行,流程仍未达到扩面条件;若工单减少只是因为用户还没开始使用,也不能判断为问题已解决。扩面决策需要同时考虑使用量、业务结果、错误严重性和支持负荷。

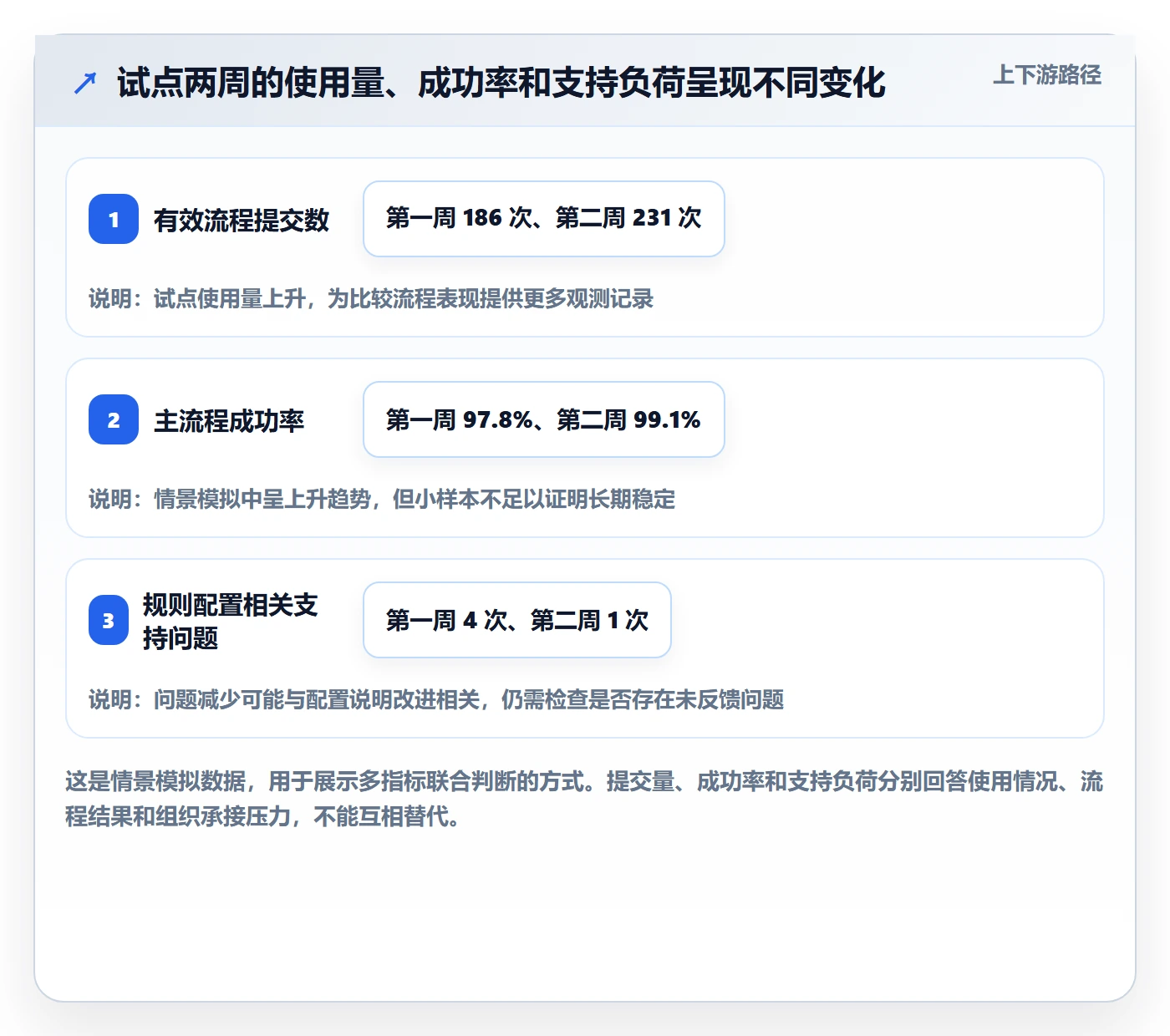

| 观察项 | 第一周情景值 | 第二周情景值 | 对决策的意义 |
|---|---|---|---|
| 有效流程提交数 | 186 次 | 231 次 | 使用量增加,提供了更多行为观察样本 |
| 主流程成功率 | 97.8% | 99.1% | 改善方向积极,但仍需结合异常严重性判断 |
| 规则配置相关支持问题 | 4 次/周 | 1 次/周 | 说明规则解释或配置方式可能得到改善 |
| 确认的权限越界 | 0 次 | 0 次 | 没有观测到越界不等于风险为零,仍需持续抽查 |
4. 为什么不把成功率当作唯一放量条件
成功率是结果指标,但它不解释用户为什么成功,也不告诉团队失败的代价。有些用户可能通过客服代操作才完成流程;有些低频权限错误不会立刻体现在整体成功率上。因而,案例团队将指标拆成过程信号、业务结果和风险信号:流程是否到达关键节点,用户是否完成目标,是否出现权限或数据异常。
判断扩面时,团队还确认支持人员能否承接新增用户量。如果新增两个部门后,客服和业务管理员无法处理问题,那么系统指标即使正常,也不意味着组织已准备好。上线准备度包含人的处理能力,不只是软件运行状态。

5. 案例带来的判断:小流量是验证组织假设的工具
试点的价值不只是发现软件缺陷,还能验证组织假设:审批规则是否一致?培训材料是否可理解?客服能否按口径解释?业务负责人是否有权限调整配置?如果这些问题没有答案,扩大用户范围只会让同一类不确定性变得更昂贵。
试点也有成本:需要维护新旧流程、安排支持人员、解释为什么部分用户先用新功能。因此,它并非永远优于一次性发布。只有当风险和不确定性足以抵消试点成本时,分批验证才划算;否则可以采用常规发布和轻量观察。
七、不同情况下的行动建议:按风险、团队规模和发布形态调整
1. 小团队、低风险、变更可快速恢复
小团队不需要先搭建繁重的审批体系。建议保留一页发布清单,至少确认变更范围、核心验收、异常责任人、关闭方式和上线后观察点。由产品、研发和测试三方快速同步即可,但最好把决定写下来,避免团队成员轮换后失去上下文。
如果产品功能有开关,可以先让内部人员使用或限定用户范围;若是可立即恢复的静态内容调整,重点检查页面展示、链接和业务口径即可。轻量不等于省略责任人,尤其要明确谁在上线后接收用户反馈。
2. 多团队协作、依赖复杂、变更影响跨系统
这类发布应在计划阶段建立依赖关系表和统一变更清单,指定发布协调人,但不把所有专业责任都集中到协调人身上。每个系统团队确认自身准备状态,业务负责人确认流程影响,产品经理维护版本边界和决策记录。
可使用项目管理平台关联需求、缺陷、版本和负责人,让跨团队状态更容易追踪。若工具能提供依赖视图、审计记录或权限管理,应结合组织实际评估;不要仅因平台功能丰富,就把复杂流程全部塞进工具。管理系统应该降低协作成本,而不是要求员工为状态字段服务。
3. 涉及数据迁移、权限、资金或合规风险
优先验证数据备份、数据校验、访问权限、操作审计和异常恢复。任何无法确认恢复方式的关键变更,都应在生产执行前进行演练或采用更小范围的数据切片验证。对敏感数据,明确谁能查看、谁能执行、谁能批准,并保留可追溯记录。
这类发布不宜由单一业务角色独自接受风险。技术负责人要确认系统和恢复约束,安全或合规责任人按组织制度介入,业务负责人确认业务后果。产品经理负责把风险说清、确保决策有记录,而非替代专业审批。
4. 移动端或需要外部审核的发布
移动端版本发布受用户升级节奏影响,旧版本可能长期存在。产品经理要检查接口向后兼容、最低支持版本、强制升级策略和新旧版本并存时的业务行为。服务端功能开关可以降低部分风险,但不能解决所有客户端兼容问题。
外部审核周期和发布时间存在不确定性时,应把“提交审核”“审核通过”“服务端启用”拆成不同节点。不要把审核通过日期当作可控承诺;预留缓冲,并准备审核延迟时的沟通方案和业务替代安排。
5. 新产品试点或业务模式尚未验证
此时最重要的是让每一批发布回答一个具体问题,例如用户是否能理解核心价值、哪一步造成流失、运营人员能否稳定执行。不要一次性开发完整的复杂系统,再用全量发布检验所有假设。用最小可验证范围降低学习成本,但必须避免把“最小”理解为不做权限、数据保护和基本监控。
对试点要提前定义停止条件,避免因为团队已经投入大量资源而不断扩大一个没有明确价值的方案。试点成功不只是用户愿意尝试,还要看关键行为是否持续、运营成本是否可接受,以及服务能力能否随用户增长。
6. 生产事故修复或紧急补丁
紧急发布不能跳过所有控制,而应缩短流程、保留必要控制。至少确认故障影响、修复范围、可能副作用、验证方式、执行人、回退或隔离措施和用户沟通责任。故障越严重,越要避免把未经检查的额外需求顺带塞进补丁。
事故恢复后,再补齐变更记录和复盘,不要把临时操作留在口头或个人聊天里。紧急流程的边界应事先约定,包括哪些情况可启动、谁批准、事后多久补记,以及如何确保临时权限被撤销。

八、流程优化与工具落地:让流程可执行,而不是更复杂
1. 先找出等待和返工,再谈自动化
流程优化不应从增加表单字段开始。我会先统计发布过程中最常见的等待点:需求确认等待多久、测试环境排队多久、依赖团队响应多久、审批退回几次、上线后返工多少。若主要瓶颈是信息反复询问,先统一版本清单和责任人;若主要瓶颈是环境冲突,增加审批步骤不会解决问题。
团队可以按最近几次发布做小型复盘,记录每个环节的等待时间、返工原因和缺陷发现阶段。样本很少时,不要把一次事故推导成普遍规律;更适合把数据作为排查线索,再用访谈和具体记录确认原因。
2. 用风险分级减少低价值审批
可把发布分为常规、重要和高风险三类,并为每类规定不同的评审方式。常规发布使用异步核对;重要发布要求跨角色确认;高风险发布增加演练、值守和明确的风险接受决策。分级标准应以影响、可逆性和依赖为基础,而非仅按项目名称或职级划分。
每隔一段时间检查分级是否有效:常规发布是否频繁触发事故?高风险评审是否总是因相同材料缺失而延期?流程有无把真正高风险变更误判为常规?分级规则需要根据事故、险情和组织变化调整,而不是发布后就长期不动。
3. 工具记录关键关系,不要只记录状态
工具中最有价值的信息通常是关系:需求关联到哪个版本,缺陷影响哪条业务路径,发布批次依赖哪个系统,谁负责验证,风险由谁接受。只记录“进行中”“已完成”会让看板整齐,却不能回答为什么延期、哪项变更可能造成影响。
平台落地时,先确定最少必填字段,并说明字段怎么使用。可以从版本标识、变更范围、责任人、风险等级、验收链接和回退方式开始。字段过多会导致复制粘贴和形式填报;字段过少则无法追踪关键证据。优先保证信息可被检索和复用,而非一次性追求大而全。
4. 自动化适合消除重复核对,不适合替代风险判断
自动化可以帮助检查构建状态、部署结果、测试报告链接、审批是否完成和监控是否可用。它适合执行明确、重复、规则稳定的步骤。但“这项业务风险是否可接受”“用户沟通是否充分”“能否带已知缺陷发布”,仍需要有上下文的责任人判断。
自动门禁要避免两个极端:一是只要系统没有检测到错误就放行;二是任何小问题都阻止整个发布。应把阻断条件与失败影响关联,允许有权限的人在记录理由后处理非阻断问题,同时确保高风险检查不能被随意绕过。
5. 用持续改进指标识别流程是否真的变好
评估发布管理,不要只追求发布次数更多或平均周期更短。缩短周期可能来自减少等待,也可能来自减少测试。建议一起观察交付节奏、变更失败、恢复耗时、发布后缺陷、延期原因和业务目标达成情况。指标之间可能冲突,需要结合发布类型解释。
例如,发布频次提高但紧急回退也增加,说明速度可能以稳定性为代价;恢复时间缩短而用户影响仍很大,说明检测可能变快但影响控制不足;缺陷数量下降但客服投诉上升,可能说明测试覆盖或反馈渠道存在盲区。单一指标很难评价整个发布体系。
九、不同情况下的取舍:速度、范围和风险不可能同时无限优化
1. 想更快上线,先缩小范围,不要先砍验证
当业务窗口紧迫时,团队经常在“延期”和“减少测试”之间二选一。我的优先顺序通常是先剥离非关键功能、拆分发布批次、缩小用户范围,再讨论是否压缩验证。因为范围缩小通常能降低复杂度,而删掉关键验证会让风险更难估计。
如果核心目标必须按期交付,可以把低优先级体验优化放入后续版本,保留必要的权限、数据和恢复检查。取舍的前提是产品经理说明被移除的能力对用户有什么影响,业务负责人确认影响可接受,团队同步更新发布说明。
2. 想提高稳定性,不要把所有不确定性变成审批
增加审批看似谨慎,但如果风险来源是测试环境不稳定、数据质量差或跨团队依赖未对齐,审批只是把问题留到更靠后的位置。真正的稳定性需要在前端改善需求质量、测试能力、依赖协作和可观测性。
对重复出现的风险,应建立前置控制。例如接口兼容问题反复发生,就增加契约验证或版本兼容检查;数据迁移出错,就增加演练和校验;客服反复无法解释新功能,就让业务准备成为明确门槛。不要让每次发布都靠“多开一次会”解决相同问题。
3. 想一次发布更多内容,要接受更高的定位成本
把多个功能捆在一个版本里,能减少发布操作次数,但会扩大回归范围和故障定位成本。若上线后指标异常,团队要排查多个变化之间的关系;若不同功能由不同团队负责,回退也可能互相牵连。
适合合并发布的情况包括功能强依赖、共同服务同一业务目标、测试能够覆盖组合行为。若功能彼此独立、风险不同或责任团队不同,可以拆成多个发布批次,即使多一次部署,也更容易定位和控制影响。
4. 是否灰度,要比较风险降低与额外成本
灰度不是免费保险。它会增加版本并存、配置管理、指标分组和客服解释成本。若系统无法按用户或租户稳定分流,灰度可能制造难以复现的差异;若改动极低风险且可即时恢复,灰度成本可能高于收益。
比较时看四件事:一次全量失败的潜在影响、灰度能否真实降低暴露、能否快速识别不同批次的表现、团队是否具备暂停和回退能力。若灰度条件不具备,可以选择内部试点、限时开关、区域发布或先强化监控,不必为了形式而灰度。
5. 公开沟通的细节,要在透明与可理解之间平衡
面向用户的发布说明,应说明变化、影响对象、需要用户采取的动作、暂时不支持的场景和反馈渠道。内部技术细节不一定要全部公开,但不能隐瞒会改变用户操作、数据处理或服务可用性的事实。
对高影响变更,要给客服和一线业务人员提前准备问答、处理路径和升级联系人。若发布可能造成短暂中断,应说明时间范围和替代方式。沟通不是发布完成后的宣传动作,而是风险控制的一部分。
十、发布管理模板:用最少信息支持关键决策
1. 发布信息卡
每个发布批次可以使用一张信息卡作为索引。它不取代详细测试报告或技术文档,而是让参与者快速找到本次变更的范围、关键证据和决策记录。模板越短越容易被维护,但关键责任和风险不能省略。
| 字段 | 填写要求 | 检查提示 |
|---|---|---|
| 发布目标 | 说明面向谁、解决什么问题、希望发生什么变化 | 避免只写功能名称 |
| 发布范围 | 列出功能、配置、接口、数据和权限变化 | 同时写清排除项 |
| 验收证据 | 链接测试结果、业务验收和必要的数据校验记录 | 注明环境与覆盖范围 |
| 风险与遗留问题 | 写明影响、发生条件、缓解措施和接受人 | 区分阻断与可接受风险 |
| 发布策略 | 说明一次发布、试点、灰度或分批放量的理由 | 确认新旧状态兼容性 |
| 观察与退出条件 | 列出指标、观察窗口、继续、暂停和回退信号 | 指标要有口径和责任人 |
| 执行与沟通 | 标明执行人、值守人、用户通知和支持联系人 | 确认紧急升级路径 |
| 复盘行动 | 记录问题、改进措施、负责人和完成时间 | 避免只有“加强沟通” |
2. 发布评审的十分钟提问清单
如果评审时间有限,我会优先问以下问题。它们不是为了制造新的审批环节,而是为了快速暴露决策缺口。若每个问题都能得到证据支持,会议可以很短;若回答含糊,就把讨论集中在具体风险上。
- 本次发布的目标和明确排除项是什么?
- 哪些用户、系统或数据会受到影响?
- 核心业务路径由谁验收,证据在哪里?
- 还有哪些已知问题,分别由谁接受风险?
- 新旧版本或上下游系统如何兼容?
- 上线后看哪些技术和业务信号?
- 谁有权暂停扩量,触发条件是什么?
- 无法回滚时,隔离或前向修复方案是什么?
- 客服、运营和受影响用户是否需要提前获知?
- 观察窗口结束后,谁确认发布闭环并安排复盘?
十一、结尾:把发布从“按时交付”升级为“可控地学习”
发布管理做得好,不是每次都按原计划上线,也不是把每一种风险都变成审批。它的价值在于让团队知道自己正在改变什么、依据什么证据继续、出现什么信号就暂停,以及发生问题后如何限制影响。对于产品经理来说,真正重要的能力不是催促每个人把状态改成完成,而是把业务目标、技术约束和组织准备组织成可作决策的信息。
我最看重的判断是:上线不是项目的终点,而是产品假设进入真实环境的起点。如果上线后没有观察指标、反馈渠道和复盘行动,团队只是完成了一次部署;只有把结果带回下一轮需求、测试和发布策略,发布管理才形成闭环。
下一步可以从最近一次发布开始,挑出一个最容易重复发生的问题:范围临时变化、依赖迟到、缺少回退方案,或上线后反馈无人接。为它补上一项具体控制措施,明确责任人和验证方式,再观察两三个发布周期。流程不必一次建到完美,先让一个关键风险更早被看见,往往比新增一整套表单更有价值。
常见问题解答(FAQ)
1. 产品经理如何判断一个版本已经具备上线条件?
我负责的需求看起来都做完了,测试也没有报阻塞问题,但临近发布时,客服、运维和业务方还是各自提出了遗漏项。我想知道,上线条件到底应该怎么定义,才能避免把“开发完成”误当成“可以发布”?
不要用“需求已完成”或“测试通过”单独作为上线结论,建议按四类条件逐项确认:范围是否冻结、核心链路是否通过、发布与回滚方案是否可执行、业务和支持团队是否准备就绪。
实际操作时,可以把每项写成可核验的证据,例如需求清单有明确版本归属,支付或登录等核心链路有测试记录,数据库变更经过评审,监控告警和回滚责任人已经确定。一个实用判断是:如果发布负责人无法在几分钟内说清楚“上线什么、谁确认、出问题如何止损”,就还不该放行。
2. 发布流程怎样设计,既不漏步骤又不让审批拖慢上线?
我经历过两种极端:一种是发布前临时拉群问一圈,关键确认经常漏掉;另一种是每个小改动都要层层审批,大家最后只想尽快点通过。我该怎样区分必要控制和流程负担?
把流程按风险分级,比所有版本走同一套审批更有效。可以用影响范围、数据变更、外部依赖和回滚难度做简单分级:低风险文案调整走轻量检查;涉及核心交易、权限或数据结构的版本增加业务、测试和运维确认。每个环节都要对应一个明确产物,而不是只留一个“已审批”状态,例如测试结论、变更清单、回滚步骤和发布窗口。
若连续几次发布都出现同一项漏检,应补充对应检查点;若某个审批长期只是在重复前序信息,则应合并或改为异步确认。
3. 上线当天的操作步骤怎么安排,才能降低发布事故影响?
我担心上线步骤写得太粗,执行的人只能临场判断;写得太细,又容易变成没人认真看的长文档。尤其是数据库变更、服务切换和功能开关这些环节,怎样安排顺序和检查点比较稳妥?
把上线计划写成可执行的时间线,每一步至少包含负责人、操作、预期结果和失败后的动作。常见顺序是发布前核对版本与备份,先完成兼容性验证,再分批部署,观察核心指标后逐步放量;涉及不可逆数据变更时,要单独评估备份恢复和新旧版本兼容。
比如可以在计划中注明“部署后观察错误率、接口延迟和关键业务转化,连续两个观察窗口无异常再扩大流量”,具体阈值应以系统基线为准,而不是照搬固定数字。若关键指标异常,优先暂停放量或关闭功能开关,不要一边排查一边继续扩大影响。
4. 产品经理如何复盘上线问题,并把经验转成下一次流程改进?
我们每次出问题都会开复盘会,会上也能找到原因,但过一阵相似问题还是会发生。我想知道,怎样避免复盘变成追责或写完报告就结束,真正让后续发布更可靠?
复盘重点应放在可改变的流程条件,而不是只写“某人疏忽”。按时间线还原发现、决策、执行和影响,再区分问题是需求信息缺失、验证覆盖不足、发布步骤不清,还是监控发现太晚。改进项要有负责人、截止时间和验证方式,例如为高风险变更增加预发布检查,并在后续三个版本统计该检查是否实际拦截问题。
建议同时记录发布时长、回滚次数、上线后缺陷和变更失败率;如果流程新增检查很多,却没有降低事故或返工,就应重新评估检查是否有效,而不是继续堆表单。
核心关键词
文章包含AI辅助创作:发布管理如何做好上线?产品经理流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/521162
读者评论
我们之前也把“测试通过”当作放行信号,后来发现客服口径和配置变更没人确认。把业务承接单独列出来确实有用,不过小团队怎么控制清单长度,避免每次小改动也要填一堆表?
回滚方案这点很实际,尤其数据迁移后不一定能直接恢复旧版本。我更倾向于上线前演练一次关闭入口或前向修复,光写负责人和预计耗时,临场未必够用。
风险评分适合用来促成讨论,但分数容易被当成审批门槛。我们做权限调整时,影响范围不大也可能后果严重,还是得逐项说明失败场景,不能只看总分。
