上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

发布管理效率低,通常不是因为会议开得不够多,而是因为团队直到上线前才发现需求、测试、运维和业务验收对“可以发布”的定义并不相同。PMO真正要做的,不是替所有团队多加一道审批,而是把发布拆成可判断的准入条件、可追踪的依赖关系、可执行的决策节点和可复用的复盘数据。本文给出一套适用于多团队协作的落地方法、决策逻辑和模板;文中的案例数字均为情景模拟,用于演示测量口径,不代表行业统计。

一、先讲核心结论:效率来自减少等待与返工,不是压缩检查

1. 发布管理的目标不是“按时发版”,而是让风险在上线前可见

我判断发布管理是否有效,首先不看上线准点率,而看团队能否提前识别阻塞、能否在决策窗口内明确去留、以及发生异常后能否在预定时间内回退或恢复。只统计“计划日期是否达成”,很容易把延期藏进重新排期,把风险藏进临时豁免。

一个更实用的目标组合是:发布节奏可预测、准入证据完整、上线窗口内决策清晰、异常影响可控。它们之间并非互相替代。准点率高但回滚频繁,不能算效率高;风险清单齐全但发布等待时间不断增长,也说明流程设计需要调整。

我的核心判断是:PMO的价值在于建立规则和反馈回路,而不是集中所有发布权。团队负责交付质量,业务负责人确认业务影响,运维与安全岗位评估运行风险,PMO则确保每个角色在正确的时间拿到足够的信息,并让例外有记录、有责任人、有期限。

2. 先把效率拆成四个可以测量的维度

“发布效率”不是一个单一数字。至少要拆为流动效率、准备质量、运行稳定性和治理成本。流动效率关注从具备发布条件到正式上线等了多久;准备质量关注准入项一次通过程度;运行稳定性关注变更失败、回退和故障;治理成本则衡量协调与审批占用的人力。

维度 建议观察的指标 容易误读的情况 PMO可采取的动作
流动效率 就绪至上线等待时长、延期次数、窗口命中率 通过频繁改计划让准点率看起来很高 保留原计划日期与变更记录,单独统计等待原因
准备质量 准入一次通过率、缺项率、临上线补证数量 资料填满了,但证据无法验证 定义证据格式、责任角色和验收规则
运行稳定性 变更失败率、回滚率、发布后故障数量 只统计严重事故,忽略短时降级和人工补救 把故障等级、影响范围和恢复时间纳入复盘
治理成本 单次发布协调人时、审批等待时长、会议时长 只统计会议时间,不统计会前追数和会后确认 用异步材料替代重复汇报,会议聚焦例外决策

3. “少一次会议”不等于“效率提升”

如果会议取消后,团队仍靠私聊追问测试结果、人工核对依赖、临时补齐回退方案,那么只是把公开协调变成了隐性协调。反过来,如果会前材料能让问题自动暴露,会议从逐项报进度变成只处理未决风险,即使会议次数没有明显减少,发布管理也可能已经变得更有效。

因此我建议把“等待时间”和“返工时间”分开看。等待是工作已完成但无法进入下一环节;返工是因为输入不完整或标准不清,导致重新准备。前者需要优化决策路径与排期机制,后者需要优化模板、准入规则与责任界面。

上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

二、背景与真实场景:PMO面对的是多种发布节奏并存

1. 单一发布节奏往往无法覆盖不同风险等级

在小团队里,产品、研发、测试和运维可能每天直接沟通,发布管理主要依赖共同记忆。团队人数增加、系统依赖变多后,同一周内可能同时出现常规功能发布、配置调整、数据库变更、安全修复和紧急热修复。它们的风险、准备周期和审批必要性显然不同。

如果把所有变更都纳入一套长流程,低风险改动会被高风险变更拖慢;如果所有变更都走快速通道,关键风险又可能无人确认。PMO应先做的是分类,而不是先画一张适用于所有团队的审批流程图。

以一个有多个产品线、共享身份服务和统一数据平台的企业为例,业务团队可以独立决定常规功能的发布时间,但涉及公共接口、权限策略、核心数据结构的变更,需要跨团队确认兼容性与回退边界。流程差异应由风险和影响面决定,而不是由团队资历或项目名称决定。

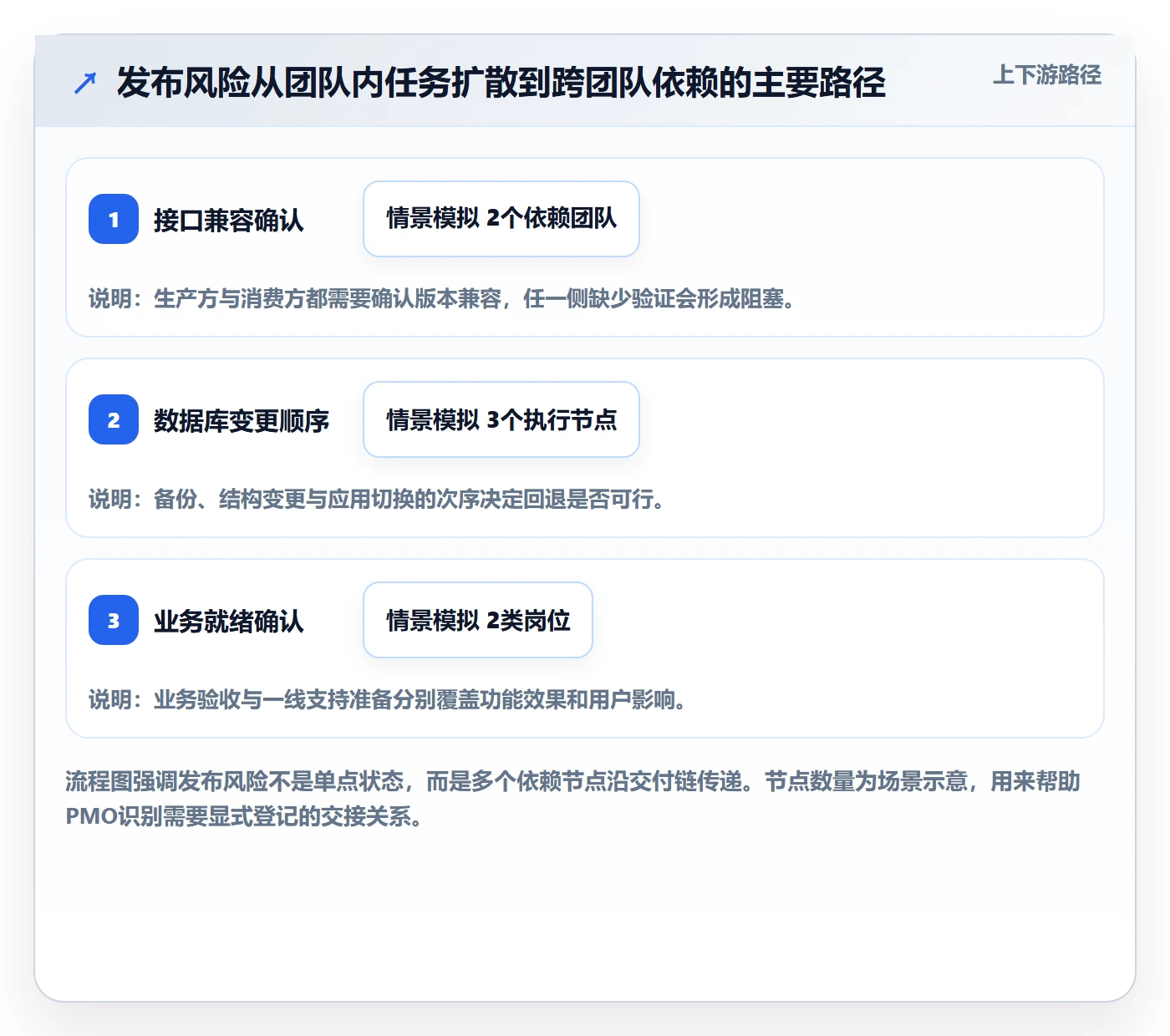

2. 发布链路里最容易被忽略的是跨团队依赖

单个团队的任务看起来都已完成,不代表整体发布具备条件。接口提供方可能已部署,消费方还未完成兼容性测试;代码变更已通过测试,数据库脚本却没有明确执行顺序;业务验收已通过,客服公告和监控告警仍未准备好。

这类问题通常不是某个角色“没有尽责”,而是依赖关系没有被显式化。PMO要把“谁依赖谁、何时需要、验证什么、失败如何处理”放进发布计划,而不是在上线会议上临时口头确认。

3. 规模扩大后,统一规则比统一工具更重要

当组织超过百人、多个业务线共享平台能力时,工具能帮助集中管理需求、缺陷、测试、版本和发布记录,但工具本身不能替组织决定哪些风险可以接受。工具里的状态字段如果没有清晰定义,只会把模糊流程数字化。

例如,采用 PingCode 这类面向中大型企业及百人以上组织的研发协作平台时,我会先确认组织是否需要跨项目关联、发布视图、权限控制、流程配置和审计追踪,再讨论具体配置方式。选型时要核实当前版本与组织方案实际支持的能力,不应把产品名称当作流程设计答案。

更关键的是统一关键对象的含义:什么叫“已测试”,什么叫“业务验收通过”,什么叫“具备回退条件”,什么叫“发布后观察完成”。只有定义一致,跨团队数据才可能用于比较和改进。

上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

三、常见误区:看上去更严格,实际可能更慢也更危险

1. 误区一:所有发布都要经过同一套审批

统一审批看似公平,实际把低风险变更和高风险变更混在同一队列里。低风险改动等待高层批复,高风险变更则可能因为审批项目过多而被快速勾选,最终形成“表面上都审批、实质上无人深入判断”的情况。

我倾向于把审批改为分级控制:标准变更满足预定义条件后走快速路径;有跨系统影响、数据迁移、权限调整或不可逆操作的变更进入强化评审;紧急修复则走快速授权和事后补充审计。快速不等于免检查,强化也不等于多签字。

2. 误区二:准入清单越长,风险越低

清单长度和风险控制能力没有线性关系。清单过长会导致填写者逐项勾选,却不理解证据标准;真正关键的回退验证、兼容性边界和业务影响反而淹没在大量低价值字段中。

我会要求每一个准入项回答四个问题:它控制什么风险、由谁提供证据、什么结果算通过、未通过时谁有权决策。回答不出这四项的字段,应该删除、合并或改为自动采集。

3. 误区三:把状态看板当成真实进度

“进行中”“已完成”这类状态有时只是团队主观标记。任务完成不意味着证据完整,测试通过也不等于生产验证通过。PMO如果只看状态分布,可能发现不了关键审批仍在等待,或者一个团队将“待验证”误报为“已完成”。

更可靠的做法是让状态由可核查事件支撑,例如测试报告链接、验收记录、变更单、演练结果和监控验证。并不是所有材料都要上传到同一处,但主记录至少要能定位到证据和责任人。

4. 误区四:追求准点率,却不记录基线变更

团队发现发布日期可能延期后,将日期改成实际发布日期,再计算准点率,最后得到一个几乎完美的数字。这种统计会掩盖排期预测质量,也无法区分外部依赖、范围变化与执行偏差。

我建议保留首次承诺日期、批准后的基线日期、实际发布日期和变更原因。调整基线并非错误,但必须留下版本记录;否则“计划达成”只是修改计划后的结果,不能作为改进证据。

5. 误区五:发布后没有事故就代表流程有效

没有事故可能意味着流程有效,也可能只是风险没有触发、影响没有被监测到,或者异常被一线人员默默补救。若复盘只问“有没有故障”,就会把大量近失事件和临时人工操作排除在外。

对PMO来说,近失事件很有价值。例如,数据库脚本在预生产环境才发现执行顺序不兼容,最后没有影响用户,但它已经揭示发布计划存在依赖管理缺口。记录近失而不惩罚主动报告,才能在事故发生前改进流程。

上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

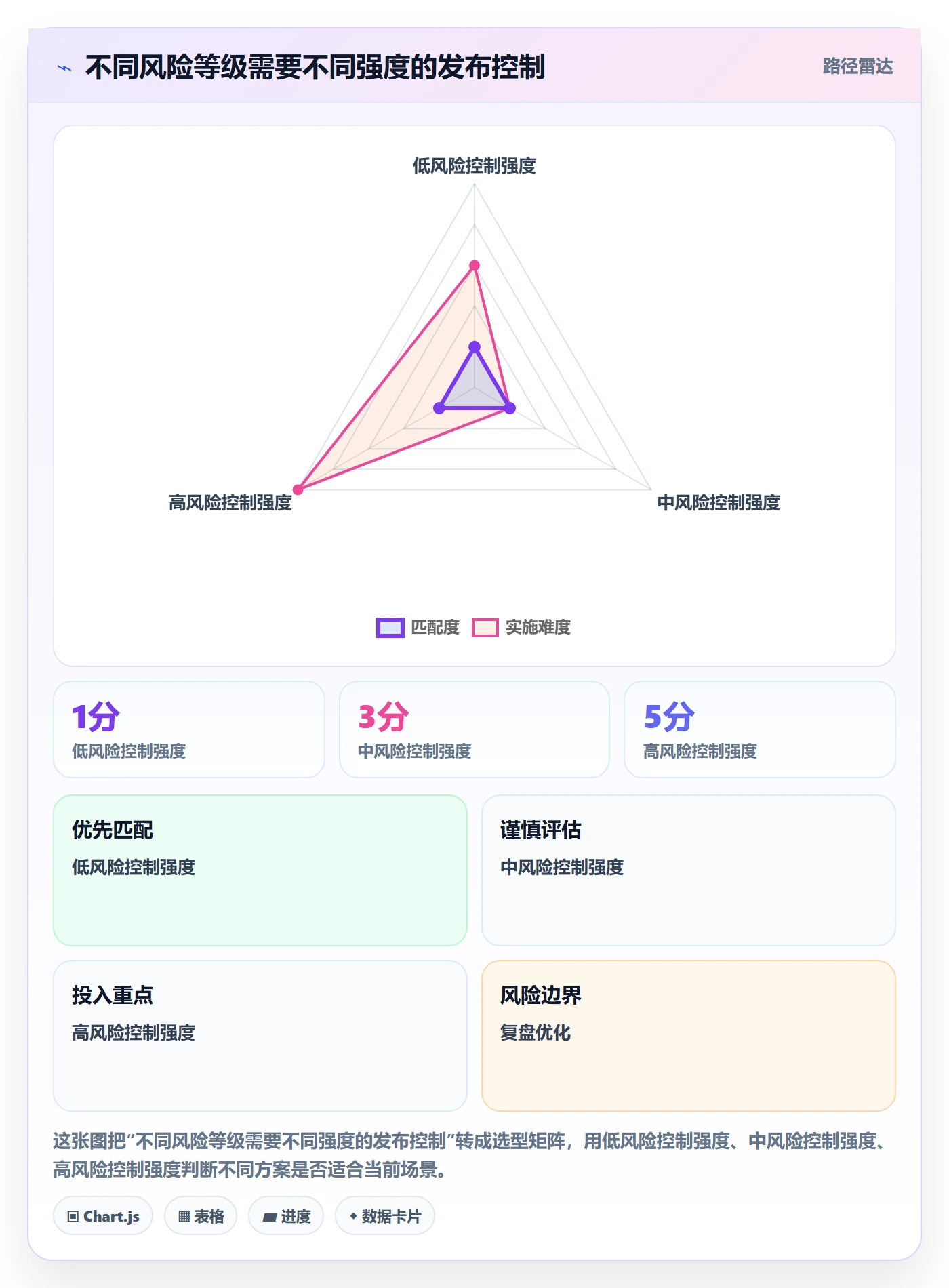

四、专业判断逻辑:用风险分级决定流程强度

1. 用影响面、可逆性和不确定性判断风险

我不建议只按“代码改动大小”分级。几十行代码可能改变权限边界,大规模重构也可能被功能开关隔离。一个可执行的风险判断,至少要看影响面、可逆性和不确定性:影响多少用户与系统;出问题时能否快速恢复;验证结果是否充分、外部依赖是否稳定。

风险因素 低风险特征 高风险特征 需要的控制
影响面 单一团队、有限用户、功能可隔离 共享平台、关键业务、跨区域或大量用户 扩大依赖确认范围,明确业务负责人
可逆性 开关可关闭,旧版本可恢复 数据结构不可逆、外部接口已产生副作用 要求恢复演练、备份校验或分阶段迁移
不确定性 变更模式重复,测试覆盖稳定 新架构、新供应方、未知流量或新操作方式 增加灰度观察、预案评审和决策缓冲
时间敏感性 可在常规窗口发布,延后成本低 紧急修复或有严格外部时限 启用快速授权,同时保留事后审计

分级的目的不是产生一个看起来精确的分数,而是让控制手段与风险相匹配。可以用低、中、高三个等级先跑两到三个发布周期,再根据实际阻塞与事故记录修订规则,避免一开始就设计十几档复杂模型。

2. 给不同风险等级配置不同证据,而不是不同口号

低风险变更也要有最低限度的测试结果、责任人和发布记录,但不必每次都组织跨部门会议。中风险变更可以要求影响分析、依赖确认、监控指标和回退路径。高风险变更则应增加演练、分阶段放量、业务确认和明确的中止阈值。

真正的分级不是把审批人从一人变成三人,而是规定不同级别必须拿出什么证据。如果高风险评审结束后,大家仍然不知道何时停止发布、如何回退、由谁下达中止指令,那么增加审批岗位并没有补上控制缺口。

3. 把发布决策拆为四个明确节点

一个发布流程可以设置就绪检查、上线授权、运行观察和关闭归档四个决策节点。每个节点要明确输入、决策人和退出条件,避免同一问题在多个会议反复讨论,却没有人负责作出最终判断。

  • 就绪检查:确认范围冻结、测试结果、依赖状态、业务验收和回退方案是否达到等级要求。
  • 上线授权:确认当前窗口、值守人员、监控指标和中止阈值,决定按计划执行、调整顺序或延期。
  • 运行观察:依据实际指标判断继续放量、暂停、回退或升级处置,而不是凭“看起来正常”结束观察。
  • 关闭归档:记录实际时间、偏差、异常、豁免和复盘动作,形成下一轮排期与规则优化的输入。

这四个节点不一定都需要会议。低风险变更可由系统状态和指定责任人异步完成;高风险变更则应保留实时决策通道。流程应对齐风险,不应为了形式将所有节点都变成固定会议。

上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

五、上线实操流程:从提出变更到复盘关闭

1. 发布计划先建立唯一的主记录

PMO需要一个能串起范围、负责人、依赖、验证结果和实际状态的主记录。它可以存在于研发协作平台、变更管理系统或企业已有的统一工作台中,但不能出现多个互不一致的“最终版表格”。其他材料可分散保存,主记录必须能够指向它们。

主记录至少包括:发布编号、发布名称、计划窗口、业务负责人、技术负责人、变更清单、风险等级、依赖团队、验证证据、回退方式、沟通计划、审批状态和复盘状态。字段不应为了完整而无限增加;每个字段都应能支持判断或追溯。

2. 先冻结范围,再允许变更进入发布批次

没有范围冻结点,发布批次就会变成一个持续装载新需求的容器。PMO要与产品和交付负责人约定冻结时间,冻结后新增内容必须说明业务价值、测试影响、依赖变化和延期风险,由发布决策人判断是否插入。

冻结不意味着禁止紧急变化,而是让新增工作承担显性成本。新增内容若使测试范围扩大、业务验收延长或回退复杂度上升,就要重新评估窗口,而不能简单地把任务加入同一个版本列表。

3. 准入检查应围绕证据,而不是勾选习惯

上线前检查最有效的方式,是把每个关键条件绑定到可核验的证据。例如测试覆盖范围、缺陷处置结论、接口兼容说明、数据变更脚本评审、回退步骤验证和监控看板链接。证据可以是系统内记录,也可以是受控文档链接,但需要标明责任人和更新时间。

对于无法量化或不适合自动校验的项目,要设置清楚的判定描述。比如“已通知业务”太模糊,可以改成“业务负责人确认影响范围、公告发布时间和客服问答负责人”。这样上线主持人不必靠追问去猜测准备程度。

4. 上线窗口只讨论异常与决策

发布会议不应成为全员轮流汇报进度的场合。会前由责任人更新状态,PMO提前汇总未完成项、依赖冲突、豁免请求和决策时限。会议只围绕几个问题展开:是否具备放行条件、当前风险是否可接受、谁负责监控、何种情况触发暂停或回退。

如果材料没有按时更新,会议也不宜默认放行。对于低风险流程,可由规则自动暂停并要求补证;对于高风险流程,决策人必须确认缺口及其影响。规则应事先明确,避免每次都临场争论“这次是否可以特批”。

5. 发布后观察要设定结束条件

观察不是“发布完等一会儿”。应提前定义监控指标、观察窗口、比较基线、异常阈值和责任人。比如交易成功率、接口错误率、任务积压、核心页面加载时间或关键业务转化异常,具体指标应对应本次变更影响,而不是复制一张通用监控清单。

观察结束后,责任人需要确认指标稳定、未出现未关闭异常、业务侧结果可接受,并将实际发布记录归档。若发布后仍有临时开关、人工补数或已知问题未处理,关闭记录应说明持续责任人和后续期限,不能把“代码已上线”等同于“发布已完成”。

上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

六、可直接使用的模板:让会议、准入和复盘围绕同一套事实

1. 发布计划模板

下面的模板适合用作主记录的起点。建议先保留必填字段,再依据发布类型增加少量扩展项。若每次发布都要手工填写大量重复信息,应优先考虑从需求、缺陷、测试或变更记录中自动关联,而不是要求团队重复录入。

字段 填写要求 示例 校验重点
发布编号与名称 唯一编号,名称表达业务目的 REL-2025-018,账单查询优化 是否能与变更、测试和复盘记录关联
计划窗口与冻结时间 记录首次承诺和后续调整 计划周五 20:00;范围周三 18:00冻结 是否保留基线日期和调整原因
业务与技术负责人 明确决策、执行、观察和通知责任 业务负责人、发布负责人、值守负责人 关键岗位是否有人替补及联系方式
变更范围 逐项关联需求、缺陷或配置变更 功能项、服务名称、变更类型 是否存在未纳入测试的临时变更
风险等级与依据 写明影响面、可逆性、不确定性 中风险:共享接口,但可回退至上一版本 等级是否由规则推导,是否有豁免
依赖与顺序 列明提供方、消费方和执行先后 先升级接口,再切换消费端流量 依赖团队是否确认版本和时间
验证证据 链接测试结果、验收记录和演练结果 自动化测试报告、业务验收记录 链接是否可访问,结论是否对应当前版本
回退与止损 说明触发条件、执行人和预计耗时 错误率连续超阈值时暂停放量并切回旧版本 是否验证权限、数据恢复和回退边界
观察指标与期限 指定指标、基线、阈值、观察时间 错误率、响应时间、关键交易成功率 指标是否能发现本次变更导致的异常
实际结果与复盘动作 记录实际时间、偏差、异常和责任人 延迟30分钟;补充自动化校验,负责人及期限 行动项是否有截止日期和关闭证据

2. 上线前准入清单模板

准入清单建议分成“必备项”和“按风险触发项”。必备项适用于所有变更;触发项则依据风险等级、数据影响、外部依赖或业务敏感程度启用。这样既能保证最低控制,又避免低风险变更被不必要的审批拖住。

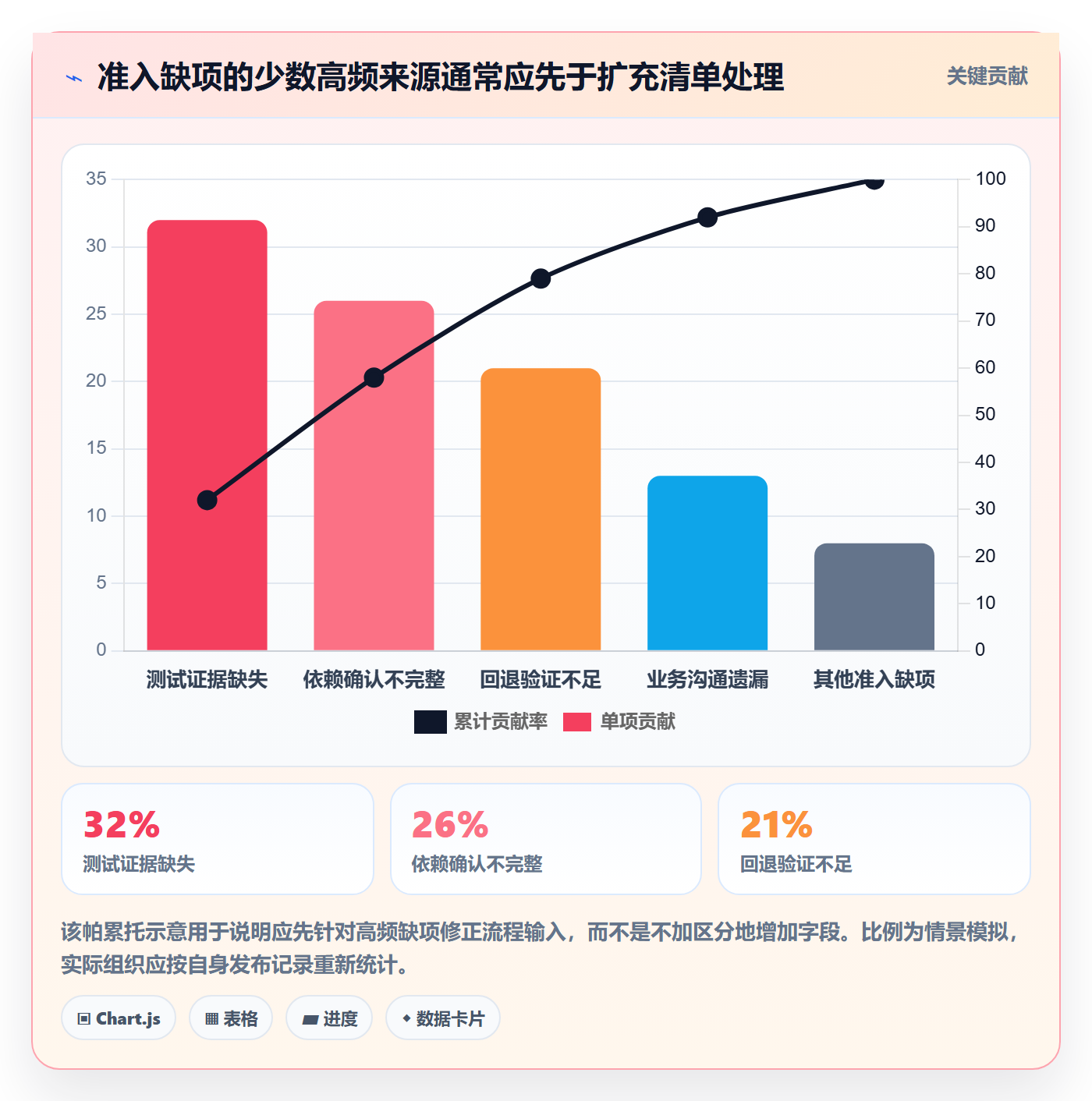

检查类别 检查问题 通过证据 未通过后的处理
范围与版本 本次发布的变更是否完整冻结并可追溯? 变更清单、版本标识和负责人 补齐范围;必要时重新评估测试和窗口
测试与缺陷 关键路径是否验证,遗留缺陷是否有接受人? 测试报告、缺陷清单、风险接受记录 阻断发布或由授权人明确接受风险
依赖兼容 上下游版本、接口和数据结构是否确认? 依赖团队确认、兼容测试结果 调整发布顺序或将变更拆分
回退与恢复 回退步骤是否可执行,数据是否可恢复? 演练记录、备份校验、执行人确认 提高风险等级、补充演练或暂停发布
监控与值守 异常阈值、告警去向和响应人是否明确? 监控链接、值班表、升级路径 补齐监控与排班后再授权
业务与用户沟通 业务影响和通知内容是否经过确认? 业务验收、公告或客服答复准备 调整窗口或明确由谁承担沟通责任

3. 发布复盘模板

复盘不是为了给某个人打分,而是解释计划与实际之间发生了什么。可以按“事实,影响,原因,控制缺口,行动”记录,避免把复盘写成“加强沟通、提高重视”这类无法执行的结论。

  • 事实:计划发布时间、实际发布时间、变更范围、执行顺序、异常时间线。
  • 影响:用户、业务、数据和运行指标受到的影响,包含持续时间和恢复方式。
  • 原因:区分直接触发因素与系统性原因,例如依赖未确认、证据缺失、监控盲区或排期过满。
  • 控制缺口:说明现有准入规则为何没有提前发现问题,或为何未能及时阻止影响扩大。
  • 行动:明确负责人、截止日期、完成证据和验证周期;没有责任人与期限的行动项不算关闭。

复盘主持人应优先追问可改进的系统条件,而不是停留在“谁最后操作了错误步骤”。如果当事人按照现有流程执行仍然容易出错,就说明流程、权限或自动化设计需要改变。

七、案例与数据观察:如何定位真正的效率损失

1. 情景案例:发布越来越多,等待时间却持续增加

假设一个由六个业务团队和两个共享平台团队组成的组织,每月约有二十个发布批次。团队反馈“审批太慢”,PMO最初可能想到减少审批人或增加发布窗口。但仅凭反馈做决定,容易把症状当原因。

在情景模拟中,PMO连续记录四周的计划时间、就绪时间、审批等待、临上线缺项、执行时长和发布后异常。结果发现,很多发布不是卡在审批,而是依赖团队在窗口前才确认版本;另有一部分变更已完成测试,却因回退步骤未验证而重新排期。

这时正确动作不是简单砍掉审批,而是将依赖确认前移到范围冻结节点,并为高风险变更增加回退演练。对低风险变更,则通过明确证据标准采用异步放行。每种改动都对应被观察到的阻塞原因,减少了“改流程但问题照旧”的概率。

2. 用排队与返工数据确定改进优先级

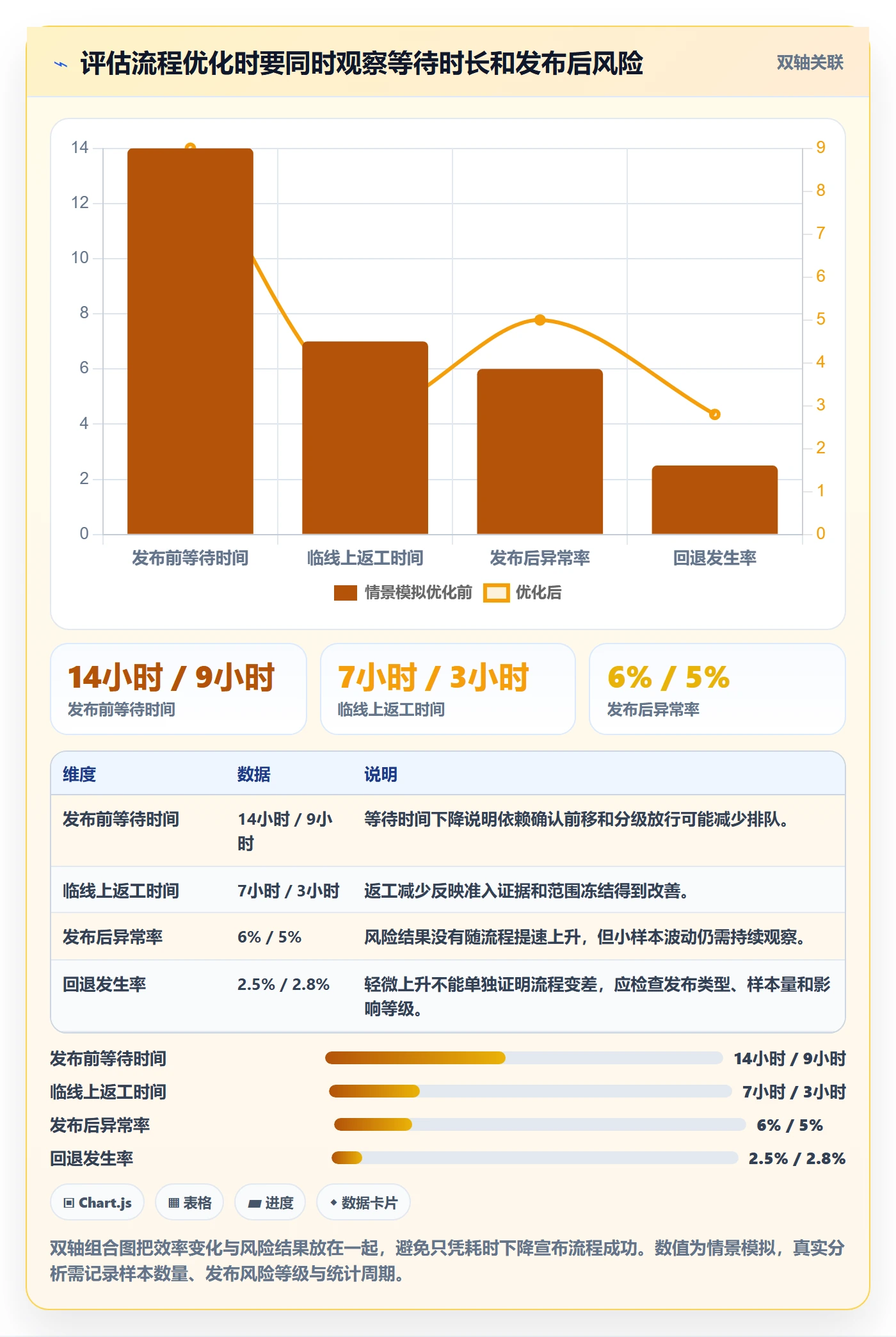

我建议每次复盘都回答三个问题:最大等待发生在哪个环节;最常见的返工由什么缺项触发;发布后风险是否因提速而上升。只有前两个问题,可能把质量换成速度;只看第三个问题,又可能忽略流程效率。

示例中,团队可以把某个月的发布拆成等待、执行与返工三类耗时,再按来源分类。若审批等待占比很低,而依赖确认与返工占比高,缩短审批节点带来的收益有限;若低风险变更在审批队列里大量堆积,则可优先评估分级放行。

3. 建立最小可用的发布数据集

不要一开始就追求庞大的管理驾驶舱。首轮只需要确保每条发布记录具备稳定口径:计划时间、实际时间、就绪时间、风险等级、变更数量、准入缺项、延期原因、回退情况和复盘行动。持续记录几个周期后,再判断是否需要细分指标。

数据要能回答决策问题,而不是仅仅让图表更丰富。例如,按照团队对比发布失败率时,必须同时考虑发布数量、风险构成和变更类型。一个月只有两次高风险发布的团队,与高频低风险发布团队直接排名,容易得出错误结论。

上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

4. 做对照时先统一口径,不急于排名

如果要比较不同产品线,首先统一“发布”的计数方式:是按发布批次、系统部署次数还是业务变更数统计?一次发布包含多个服务时,分母怎么处理?紧急修复是否单独统计?这些定义不一致,团队之间的数据就不能直接比较。

我更看重趋势、原因分布和改进前后对照,而不是月度榜单。发布数据用于识别系统性阻塞,不应用来奖励“更少报告问题”的团队,否则团队会倾向于隐藏近失事件、降低问题等级或拆分统计口径。

八、工具与自动化:先统一数据关系,再决定自动化边界

1. 工具应解决重复追踪,而不是制造第二套流程

当团队已经在需求、缺陷、测试或工单系统中维护信息时,PMO应避免再建立一份需要人工同步的发布表。更好的做法是让发布主记录关联这些对象,减少重复录入;若工具暂时无法集成,至少明确主数据归属和同步责任,防止一条信息在多个地方出现不同版本。

采用 PingCode 这类服务中大型企业及百人以上组织的研发协作平台时,可以把它作为候选工作台之一,重点评估需求、迭代、缺陷、测试和发布对象之间能否形成可追溯关系,并核实权限、流程和审计能力是否符合组织需要。具体功能及适用范围要以实际采购方案和当前版本为准。

2. 自动化优先用于高频、明确、可验证的规则

适合自动化的事项通常具有三个特征:重复出现、规则稳定、结果可验证。例如检查必填字段是否缺失、发布批次是否存在未关闭的高优先级缺陷、关键审批是否完成、监控链接是否为空。自动化能减少人工重复确认,但不能替代风险接受与业务判断。

对“是否接受某个遗留缺陷”“当前业务影响是否可承受”这类需要权衡的事项,系统可以提醒和记录,但不应只凭一个字段自动判定放行。自动化控制越关键,越要有例外路径、误报处理和权限审计。

3. 不要把所有流程塞进一张巨大看板

一张看板同时装进项目进度、测试状态、发布审批、事件响应和复盘行动,很快会出现字段过载、视图难读、责任不清。可以按角色设计视图:交付团队关注任务与依赖,发布负责人关注当次窗口和阻塞,PMO关注整体趋势与规则例外,管理者关注风险暴露和容量。

视图不同不意味着数据标准不同。状态名称、风险等级、日期口径和责任字段应保持一致,再通过过滤和权限呈现不同信息。这样既保留各角色所需的工作方式,也避免同一发布在不同看板上出现相互冲突的事实。

4. 自动化的上线顺序:提醒、校验、阻断

我建议先从提醒开始,再推进校验,最后才对少数明确规则实施阻断。提醒阶段用于观察误报和漏报;校验阶段要求责任人补齐缺项;阻断阶段只用于风险明确、规则可靠且违规后果较高的条件。

如果一开始就用系统硬阻断,规则中任何未考虑的例外都会促使团队绕开流程,甚至形成线下审批。先观察规则的准确性,再逐步提高强度,通常比一次性上线复杂工作流更容易获得信任。

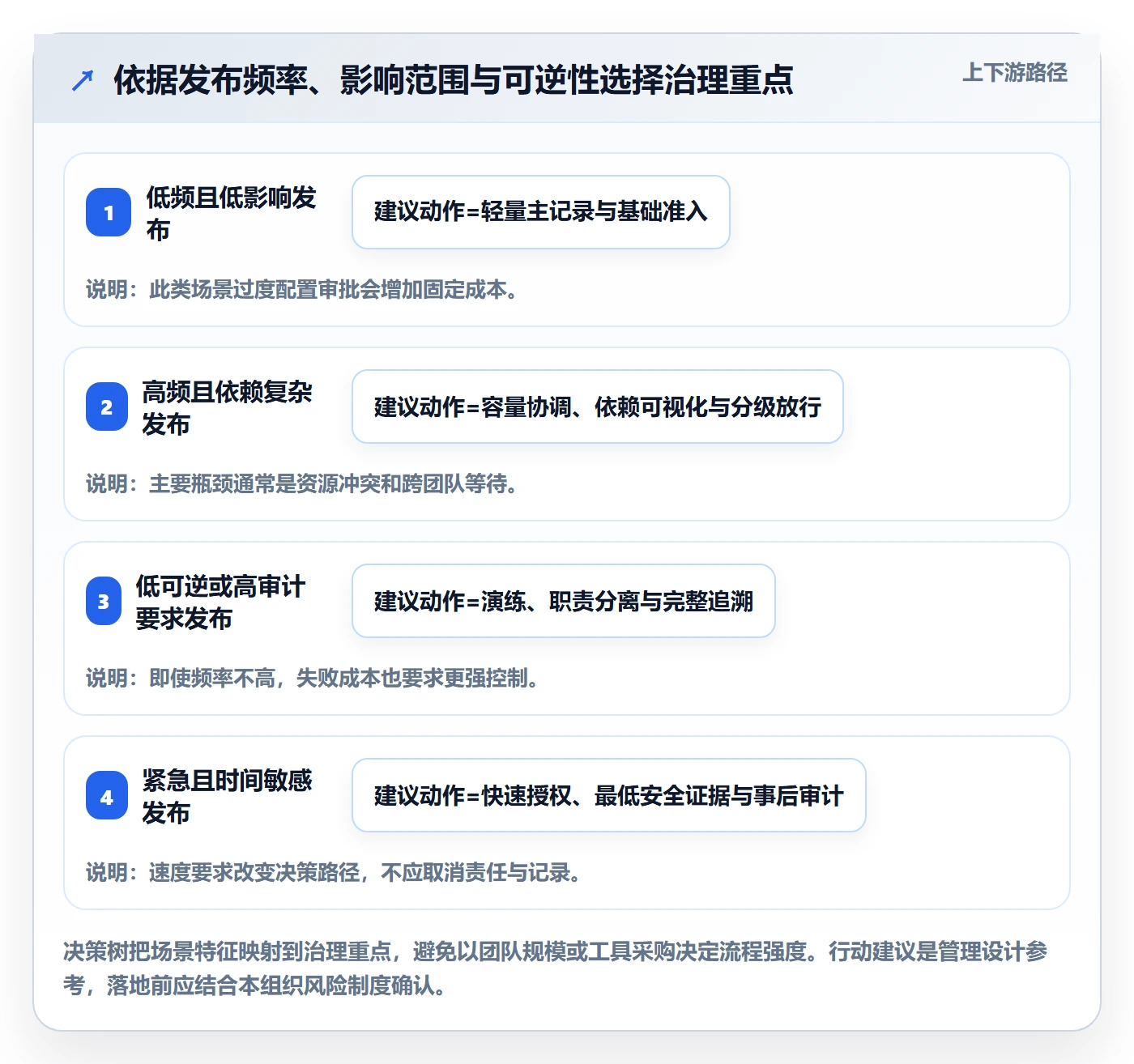

九、不同情况下的行动建议与取舍

1. 发布频率低、团队较小:先做轻量标准化

如果组织每月只有少量发布,团队成员稳定、依赖有限,暂时不需要复杂的分级审批平台。优先建立一份清晰的发布主记录、一张关键准入清单和一份复盘模板,明确谁能放行、什么情况下延期、异常如何升级。

这类组织的主要风险是流程依赖个人记忆。即使不引入复杂工具,也要把值守、回退、业务通知和关键证据留存下来。等发布数量或依赖复杂度确实上升,再评估自动化成本是否值得。

2. 多团队、高频发布:先治理依赖与窗口容量

若发布密度高、团队并行多,单纯提高审批速度未必奏效。应先把跨团队依赖映射出来,设定范围冻结和冲突协调节点,并统计共享服务的发布容量。多个团队争用同一测试环境、值班人员或业务窗口时,排期本身就是容量管理问题。

此时的取舍是:增加集中协调可以降低冲突,但可能形成PMO瓶颈;放权给各团队能加快决策,却可能带来共享资源冲突。通常可以让团队自行安排低风险、无冲突变更,将共享平台、敏感窗口和高风险变更纳入集中协调。

3. 监管或审计要求高:追溯与职责分离优先

在审计要求严格的场景,必须能还原谁提出变更、谁验证、谁批准、谁执行、谁确认结果。不能只保存最终状态,还要留存关键决策与例外的依据。权限设计需要避免一个人同时提出、批准和执行高风险变更而没有独立复核。

这类组织应接受一定的留痕和复核成本,但不能把“材料多”误认为“控制强”。证据要与控制目标相关,保留期限、访问权限和版本记录也要符合组织制度。自动采集审计事件,往往比要求个人反复填写同一事实更可靠。

4. 紧急修复频繁:建立快速通道,但不降低复盘要求

紧急发布需要缩短等待,不代表可以没有授权。应预先规定什么条件构成紧急变更、谁能授权、最低测试范围、值守配置和回退底线。快速通道要有明确的适用边界,否则所有延期项目都会被包装成紧急情况。

事后复盘尤其要看紧急发布是否源于真正突发风险,还是常规规划与质量控制反复失效。紧急路径可以减少事前材料,但不能免除变更记录、影响跟踪和原因分析;若同类紧急问题重复发生,就应修复上游问题,而不是让快速通道成为常态。

5. 工具预算有限:优先做好口径与主记录

预算有限时,先用组织已有系统或受控文档建立统一主记录,并固定字段定义、责任人和更新节奏。不要因为缺少专门平台就放弃发布治理,也不要同时维护多个“官方台账”。从一个可靠数据源开始,通常比购买工具后继续靠人肉同步更有效。

未来选工具时,可用真实发布样本做试运行:选取一个低风险发布、一个跨团队发布和一个高风险发布,检查系统能否支持各自的依赖、证据、权限和复盘需要。试运行的重点不是演示界面,而是验证真实流程是否更清楚、重复劳动是否减少。

上线实操方法:PMO提升发布管理效率的最佳实践方法与模板

十、PMO落地路线图:用三个周期建立可持续的发布机制

1. 第一个周期:摸清现状,不急着重画流程

先选取一段连续时间的发布记录,覆盖不同团队、不同风险级别和不同发布类型。梳理实际经历的节点,而不是仅看制度文件:谁在何时提交什么信息,哪些环节反复等待,哪些例外靠私下沟通解决,哪些数据根本没有人维护。

这阶段要形成两个结果:一是现状流程图,标出责任交接和等待点;二是问题分类表,将缺项、延期、审批等待、依赖冲突和发布后异常分别统计。数据不完整时应明确缺失比例,不能把未知当作零。

2. 第二个周期:试运行分级准入与统一模板

挑选一到两个团队试运行分级控制。先定义低、中、高风险的判定条件,再为每个等级设置最小证据要求,配合发布计划和复盘模板。试点阶段允许暴露规则不清,但例外必须记录原因、决策人和后续处理方式。

复盘试点时,不只问团队是否喜欢新模板,还要看准入一次通过率、临线上补证数量、等待时长、会前追问次数和发布后异常。若某个字段频繁被误解,首先修订说明或证据标准,而不是直接把问题归咎于执行者。

3. 第三个周期:自动化重复检查,保留必要的人类判断

当流程和字段经过试运行后,再把稳定规则配置进现有工具。先做提醒和字段校验,然后根据误报情况决定是否阻断。跨项目数据关系应尽量复用已有对象,减少重复录入和口径分裂。

PMO还应建立固定复盘节奏,例如每月查看趋势、每季度重新评估风险规则。发布管理制度不是一次性文件,而是一套需要根据组织规模、架构变化和故障经验持续调整的操作系统。

4. 用明确的成功标准判断是否值得继续投入

试点结束时,不要只用“大家觉得顺畅”作为结论。事先设定可观测目标,例如缩短就绪后的等待时间、降低临线上补证数量、提高风险证据完整度,同时要求发布后异常率和回退能力不恶化。

目标值应以组织基线为参照,而不是直接照搬外部数字。若样本太少,就延长观察周期并报告不确定性;如果周期内发布类型变化很大,则按风险等级分别看趋势。数据不足时保持谨慎,比制造一个漂亮的改善百分比更有价值。

十一、总结:把发布治理做成决策系统,而不是审批流水线

PMO提升发布管理效率,关键不是删掉所有控制,也不是给每个变更都加一层签字,而是让控制与风险匹配:低风险变更走清晰快速的路径,高影响或低可逆变更拿出更强证据,紧急修复保留快速授权和事后追溯。

我最看重的独特视角是:发布管理的瓶颈,往往不是审批本身,而是决策前缺少可信输入、决策后缺少明确退出条件。准入证据、依赖关系、回退边界和观察阈值一旦清晰,审批自然会更短;若这些信息仍然模糊,减少审批只会把风险留给上线现场。

下一步可以从最近十次发布开始,统一记录计划日期、就绪日期、实际日期、准入缺项、风险等级和发布后异常。先用数据找出最大的等待与返工来源,再选择一个团队试运行分级准入和统一模板,最后决定哪些规则值得自动化。先建立可复核的事实,再调整流程;先证明规则有效,再扩大覆盖范围。

常见问题解答(FAQ)

1. PMO怎样建立一套真正能提升效率的发布管理流程?

我所在的团队每次上线都要在群里反复确认需求、测试结果和负责人,流程看起来很忙,但临近发布还是经常发现遗漏。我想知道,发布管理到底该从哪些环节开始标准化,才能减少协调成本,而不是多加几张表?

先统一发布对象和关键节点,不要一上来就增加审批。建议把流程拆成需求冻结、变更评估、测试验收、发布就绪检查、上线执行和上线后复盘,并为每个节点规定负责人、截止时间和明确的通过条件。例如,测试验收不能只写“已测试”,而应记录测试范围、阻塞缺陷数量、遗留风险及其接受人。

一个可落地的发布清单至少包含:发布编号、版本范围、业务影响、依赖项、测试结论、回滚方案、值守联系人和决策人。试运行时可选择连续两到三个发布周期,比较发布准备耗时、临时变更数和上线后问题数;若表单填写时间增加、但临时确认没有减少,就应删减字段或调整责任边界。

2. 发布管理模板应该包含哪些字段,怎样避免模板变成形式主义?

我准备给团队做一份上线模板,但担心字段越加越多,最后大家只复制粘贴,没人认真看。我想知道哪些字段能帮助判断是否可以发布,哪些信息应该按项目情况选填?

模板应围绕决策和执行设计,而不是追求信息齐全。核心字段建议包括:版本与计划时间、变更摘要、影响范围、依赖团队、验证证据、未关闭风险、发布步骤、监控指标、回滚触发条件、责任人和批准人。把“有无回滚方案”改成可核验内容,例如回滚步骤、预计耗时、数据兼容限制及执行人;

把“测试通过”改成测试报告链接和未覆盖范围。非核心字段可以按风险级别启用:低风险常规发布使用精简模板,高风险或跨系统发布补充数据迁移、业务通知和应急联系人。判断模板是否有效,可以抽查发布记录:如果关键风险仍要靠聊天追问才能找到,说明字段或填写规则不够清楚;如果多数内容无法影响放行决策,则应考虑删除。

3. PMO如何量化发布管理效率,而不是只统计按时上线率?

我目前看到的发布指标主要是计划时间和实际时间,按时上线似乎不错,但团队仍经常加班处理问题,也会临时撤回变更。我想知道,哪些指标能更真实地反映发布效率和质量?

按时上线率只能说明计划兑现情况,不能代表发布过程健康。建议同时观察发布准备周期、计划外变更占比、发布失败或回滚率、上线后约定观察期内的缺陷数,以及发布协调投入。一个实用的起点是建立基线:连续记录四至六周或覆盖若干个发布周期,按同一口径统计,再比较流程调整前后变化。

比如,把“发布失败”定义为上线后触发回滚或严重业务降级,并明确观察窗口,避免不同团队各算各的。还要按发布风险和类型分组;低风险小版本与涉及数据迁移的大版本直接比较,容易得出误导结论。指标用于发现瓶颈,不宜单独绑定个人考核,否则团队可能通过少报问题来让数字变好。

4. 上线前发现风险或发布后出现故障,PMO应该怎样组织决策与复盘?

我遇到过上线前有人提出风险,但大家都觉得影响不大,最后出了问题又说当时没有明确的决策记录。发布后的复盘也常常停留在追责或写总结,我想知道怎样把风险判断、回滚决策和改进措施串起来?

上线前应把风险写成可决策的信息:可能影响什么、发生概率或证据是什么、最晚何时必须决定、有哪些缓解措施,以及由谁接受剩余风险。发布中建议预先定义停止或回滚信号,例如关键交易错误率超过团队约定阈值并持续一定时间,避免故障发生后临时争论。指标阈值应根据业务基线和系统特性设定,不应机械套用统一数字。

故障后先恢复服务,再做复盘;复盘记录时间线、发现与响应延迟、判断依据、恢复耗时和防复发行动,每项行动都要有负责人和完成期限。重点不是证明某个人犯错,而是确认流程为何没有及时暴露问题,例如监控缺失、验收范围不清或回滚未经演练。

核心关键词

读者评论

崔
崔景行

我们之前最常卡在跨团队依赖,任务状态都显示完成了,接口兼容和数据库执行顺序却没人明确确认。把依赖、责任人和验证证据写进主记录后,临上线追问少了不少。

陶
陶嘉禾

按风险分级是合理的,但实际落地时,谁来判定“低风险”容易成为争议点。最好给出几类具体示例,并定期复核分级结果,避免快速通道越用越宽。

高
高沐阳

文中把等待和返工分开统计很实用。我们还遇到过发布后没有事故、但值班人员手动修正配置的情况;这类近失事件若不记录,复盘数据还是会偏乐观。

文章包含AI辅助创作:上线实操方法:PMO提升发布管理效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520977
