发布回滚不是“出了问题就把版本退回去”,而是一项跨团队的止损决策:谁确认故障、谁判断影响、谁有权下令、谁执行恢复、谁验证数据与业务、谁通知相关方,都必须在上线前说清楚。PMO真正要管理的不是回滚按钮,而是从发布条件、协同路径到恢复验收的一整套机制。以下我用一个明确标注为情景模拟的案例,拆解常见失误、判断逻辑和可落地的协同方法。
回滚最佳实践:PMO发布管理协同管理,常见问题
一、先讲核心结论:回滚能力是发布方案的一部分
1. 把“能退回去”改写成可验证的恢复目标
很多发布计划写着“如有异常及时回滚”,但这句话没有给团队任何可执行的信息。什么算异常、由谁确认、在多长时间内决定、回滚到哪个版本、数据如何处理,缺少其中任何一项,“及时”都可能变成各团队互相等待。
我建议PMO把回滚定义成一项可触发、可执行、可验证、可复盘的恢复动作。它的目标不是机械地恢复旧版本,而是在业务影响扩大之前,把系统和关键业务流程带回已知的稳定状态。
因此,发布评审至少要回答五个问题:触发阈值是什么,决策权属于谁,执行责任落到谁,恢复目标是多少,恢复后如何证明问题已受控。若这些答案只能在故障会议里临时讨论,发布方案就还没有准备好。
2. 回滚不等于反向部署
代码版本可以退回,但数据库结构、已发送的通知、已扣减的库存、已生成的账单,未必能随代码一起恢复。对有状态系统而言,回滚是业务与技术的联合恢复,不只是把制品换回上一个版本。
我通常把恢复动作分成三类:恢复代码或配置、恢复数据状态、恢复业务处理。第一类可能只需重新部署;第二类可能要做补偿或数据修复;第三类则涉及暂停流程、人工核对、通知客户或重放任务。发布计划只覆盖第一类,往往是最危险的“半套回滚”。
3. PMO负责把决策条件和协同边界提前对齐
PMO不必替代研发负责人判断技术原因,也不应代替业务负责人决定客户影响。但PMO要确保每个关键角色有明确职责,决策信息能在约定时间内到达正确的人,会议升级路径不会因为组织层级而卡住。
核心原则是:技术团队负责说明恢复选项与风险,业务团队负责评估业务影响,授权人依据预先约定的阈值作出决定,PMO确保整个机制按节奏运行并留下记录。这比把“回滚责任”笼统写给发布经理,更能减少临场争议。
| 管理对象 | 发布前必须明确 | 上线后必须验证 |
|---|---|---|
| 故障触发 | 错误率、核心流程成功率、业务损失或安全事件的阈值 | 指标是否持续越界,是否与本次变更存在合理关联 |
| 决策授权 | 谁可暂停、谁可执行回滚、谁负责业务升级 | 决策时间、依据、不同意见与最终责任人 |
| 恢复路径 | 制品、配置、数据、任务和外部依赖的恢复方案 | 系统稳定、数据一致、关键业务流程可继续运行 |
二、背景和真实场景:一次发布为什么会变成跨部门事件
1. 先区分“代码问题”和“业务状态问题”
我在设计发布协同机制时,会先问一个看似简单的问题:如果新版本导致故障,退回旧版本后,系统里已经发生的业务动作会怎样?这个问题能迅速暴露回滚方案是否完整。
例如,某企业在订单系统上线新的优惠计算逻辑。新版本使部分订单金额计算异常。团队可以把服务代码退回,但在问题被发现前,订单可能已经完成支付、库存已经扣减、对账任务已经生成。如果直接覆盖代码,系统可能恢复可用,却留下金额、库存和账务不一致。
因此,发布影响分析要覆盖至少四层:用户看到什么、系统记录了什么、下游系统接收了什么、组织已经对外承诺了什么。每一层都可能有不同的恢复方法,不能假设一次部署动作能把所有状态逆转。
2. PMO的协同难点常常出现在“谁能拍板”
故障发生时,研发可能认为需要更多日志才能判断,业务团队担心继续运行会扩大客户影响,运维团队则需要确认回退是否会触发数据兼容问题。三方各自都可能合理,但如果没有预设的决策时限,讨论会不断延长。
这类争执表面上是意见不统一,实质上通常是三个条件没有提前定义:各角色掌握的信息不同;风险容忍度不同;决定权与执行责任没有分开。把“大家一起决定”写进制度,通常并不能解决问题,因为多人共同负责往往意味着无人承担最终授权。
3. 发布管理要覆盖可逆性,而不只是排期与审批
传统发布管理容易把注意力放在变更单、审批节点、上线窗口和通知流程。这些内容重要,但审批通过不代表恢复准备充分。审批只能说明变更经过了约定的审查,不能证明回滚路径已在相似环境中验证,也不能证明数据恢复不会造成二次损害。
我会把“可逆性”作为发布风险评估的一项独立内容。它关注的是:失败时是否能停止扩大影响,能否恢复到明确状态,恢复所需时间是否符合业务目标,以及是否存在无法逆转的副作用。对于高影响变更,可逆性不足应当成为限制发布范围或要求增加验证的理由。
4. 工具要承载协同证据,而不是替代判断
以PingCode这类面向中大型企业及百人以上组织的项目管理平台为例,PMO可以评估它是否适合承载变更关联、任务分派、审批记录、问题跟踪和复盘材料。具体能力应以当前产品配置、集成方式和组织流程验证为准,不能仅凭工具名称推断它能够自动完成发布恢复。
我更看重平台是否能让人快速回答几件事:本次发布关联哪些需求和缺陷;哪些团队尚未完成确认;当前故障由谁跟进;回滚决定依据是什么;恢复动作是否完成;复盘项是否有负责人和截止时间。工具若能让这些信息在同一条协同链路里可追溯,就能减少故障时的重复询问。

三、常见误区:看似有流程,故障时仍然会失灵
1. 误区一:把“监控报警”当成“回滚条件”
监控告警表示某项观测值异常,不自动等于必须回滚。告警可能来自短暂抖动、外部依赖、流量变化或监控阈值配置不当。反过来,核心业务损失也可能先于技术指标出现,例如关键客户无法提交订单,但整体错误率尚未明显上升。
因此,触发条件要同时考虑技术信号、业务结果和安全边界。比如核心接口错误率持续超过约定阈值、关键业务交易成功率显著下降,或出现经核实的数据泄露风险,都可以是不同级别的触发条件。阈值应依据业务基线和服务目标设定,不能照搬其他团队的数值。
还要区分观察窗口和决策窗口。前者用于排除短暂波动,后者规定从达到阈值到作出暂停或恢复决定的最长时间。否则,一边说“再观察几分钟”,一边没有规定观察上限,实际就是无限延迟。
2. 误区二:默认旧版本一定兼容新数据
数据库采用向前兼容的结构变更,不代表所有旧版本都能安全读取新数据。即使字段仍然存在,新版本也可能改变枚举含义、写入顺序、默认值或计算规则。旧代码读到新数据后,可能不报错,却产生错误结果。
我会把数据兼容性拆成读兼容、写兼容、迁移兼容和历史回放兼容。发布前至少验证旧版本能否读取新版本写入的数据,回退期间新旧实例并存是否安全,以及补偿操作会不会重复执行。对于不可逆的数据变更,方案应明确采用前向修复、隔离写入或业务补偿,而不是笼统承诺“回滚数据库”。
3. 误区三:把“发布成功”当作“业务成功”
部署流水线显示成功,只能证明流水线完成了它被配置要做的事情。它不一定证明用户能够完成核心任务,也不能证明消息队列没有积压、账务结果准确或上下游数据一致。
建议把验收分成两层。技术验收关注服务健康、依赖连通、错误率和资源状态;业务验收关注关键用户路径、核心交易结果和数据校验。高风险发布还应有一名业务代表参与验收,避免技术人员凭系统可访问就宣布恢复完成。
4. 误区四:所有故障都用整包回滚处理
全量回滚简单直观,但可能扩大影响。例如,故障只发生在一个租户、一项功能开关或一类请求上,整包回退会同时撤销其他已经验证有效的修复。若回滚依赖较多系统,还可能引入新的兼容问题。
发布管理应预先比较几类恢复动作:暂停继续放量、关闭功能开关、切回旧制品、切换备用链路、前向修复、业务补偿。选择依据不是哪种操作最熟悉,而是哪种方案在当前影响范围、数据状态和恢复时限下风险最低。
5. 误区五:审批人越多,风险越低
增加审批人并不必然提高安全性。若审批人只看变更描述、没有明确审查重点,审批链条变长却没有增加有效信息。更糟的是,现场故障时每个人都等待其他人确认,导致决策速度低于业务可接受范围。
我倾向于把审批问题拆成“谁要提供专业意见”和“谁拥有最终授权”。安全、架构、业务、运维可以分别对自己的风险域负责,但最终授权人应事先明确。审批应检查变更风险、验证证据和恢复准备,而不是收集一串没有责任边界的同意。
6. 误区六:把复盘写成责任归属说明
复盘的目标不是证明谁犯错,而是解释为什么组织允许一个可预见的风险穿过检测、评审、发布和恢复环节。只写“操作人员疏忽”无法改善系统,因为同一类疏忽还会在其他人、其他团队和下一次发布中发生。
有效复盘需要回答:故障如何被发现;影响为何扩大或被限制;哪些信息到达太晚;哪个决策点缺少授权;恢复方案为何有效或失效;哪些措施能改变下一次事件的结果。每项改进都要有负责人、期限、验收方式和关联发布风险。

四、专业判断逻辑:先判断损失,再选择恢复动作
1. 用“影响、可逆性、时限、证据”四项判断
遇到发布异常,我会先避免问“要不要回滚”,而是按四项信息组织判断。第一,影响:受影响的是多少用户、哪些业务流程、是否波及外部客户。第二,可逆性:旧版本能否安全接管当前状态。第三,时限:继续观察会不会让损失越过可接受范围。第四,证据:故障与本次变更的关联有多强,能否排除外部因素。
这四项并不是复杂的数学模型,而是让不同角色说同一种语言。研发提供可逆性和变更关联证据,业务说明影响范围与可接受损失,运维说明恢复时间和依赖,PMO负责把关键信息压缩成决策记录。
2. 先止损,再追求根因完全确定
故障现场容易出现一个陷阱:团队希望先证明根因,再决定是否停止发布。但当影响持续扩大时,等待更完整的因果证据本身也是一种选择,并且可能让损失继续增加。
我的判断原则是:若损失正在增长且暂停或回退的副作用可控,先阻止影响扩大,再继续定位;若恢复动作可能破坏数据或影响更多用户,则先采用风险更低的隔离措施,例如暂停放量、关闭功能或限制入口。根因分析与止损决策可以并行,不需要互相等待。
3. 建立分级动作,而不是只有“继续”与“回滚”
团队常把选择压缩成两个按钮:继续发布或回滚。实际可用的动作通常更丰富。按风险从轻到重,可以是继续观察、暂停扩量、关闭局部功能、切换流量、恢复旧版本、执行数据补偿或启动业务连续性方案。
每个动作都应写出适用条件和副作用。例如,暂停扩量适合灰度阶段发现风险、但尚未确认需要全量恢复的情况;功能开关适合功能边界清晰且开关自身经过验证的场景;整包回退适合变更影响明确、旧版本兼容且恢复经过演练的情况。
4. 采用阶段门控制高风险变更
高影响发布不宜一次性把所有用户和流量都切过去。可以设置阶段门:内部验证、少量业务流量、扩大范围、全量发布。每个阶段都要定义观察时长、指标、通过条件和停止条件。阶段门的价值不是拖慢所有发布,而是让潜在问题在影响面尚小时暴露。
阶段之间的观察时间应依据业务周期决定。低频交易或批处理系统,几分钟健康并不代表关键场景已完整经历;持续在线的高频服务,则可以更快积累观测样本。PMO应要求团队说明观察窗口为何足够,而不是统一规定一个适用于所有系统的固定时长。
5. 让回滚决策可追溯,但不要把记录变成额外审批
故障期间的记录要足够轻。至少记录事件时间、影响信号、决策人、选择的恢复动作、执行人、关键验证结果和下一次更新时间。记录可以由事件协调人代记,技术人员不应在最紧急的恢复阶段被要求填写长篇说明。
如果组织采用项目管理平台,应该在发布事项和故障事件之间建立关联,保存责任人、状态、讨论结论和复盘任务。以PingCode等平台为例,评估重点应放在工作流是否支持团队的授权结构、信息是否容易检索、记录是否能关联具体交付事项,而不是单纯比较功能列表。

五、案例与数据观察:订单计算变更的协同演练
1. 案例边界与数据口径
下面用一个情景模拟说明机制如何落地,不代表某家企业的真实运营数据。假设一家多业务线企业准备上线订单优惠计算逻辑,变更同时涉及订单服务、支付核对、库存扣减和客户通知。发布窗口安排在工作日低峰期,先对小比例流量放量。
团队将“订单金额计算异常”设为核心业务风险,将支付成功率、订单创建成功率、库存扣减差异和客服异常反馈列入观察项。样本中的时间、比例和阈值均为演示用途;实际数值应根据历史基线、系统目标、业务峰值和客户影响重新校准。
2. 预案中最重要的不是一个旧版本,而是恢复矩阵
演练前,团队列出可能受影响的对象和恢复方式。订单服务可以切回旧制品,但已产生的异常订单需要单独识别;支付服务保留已完成交易,不能随意重复发起扣款;库存记录需和有效订单核对;通知任务则需要判断是否已经发出,防止恢复后重复通知。
这张矩阵把“版本回退”和“业务补偿”分开,避免技术恢复后误以为业务问题已经消失。矩阵同时标明负责团队、验证方法和数据来源,PMO可据此检查是否存在没有接手人的恢复项。
| 影响对象 | 候选恢复动作 | 业务验收方法 | 责任角色 |
|---|---|---|---|
| 订单计算服务 | 暂停放量,必要时切回已验证版本 | 抽查不同优惠类型下的应付金额 | 研发负责人、测试代表 |
| 支付状态 | 保留已确认交易,隔离状态不明订单 | 核对订单号、支付流水与退款记录 | 支付业务代表、财务对接人 |
| 库存变化 | 暂停自动补偿,生成差异清单后核验 | 比较订单、库存流水和可售数量 | 供应链系统负责人 |
| 客户通知 | 暂停待发任务,确认已发送内容后再恢复 | 检查订单状态与通知状态是否匹配 | 客户运营代表 |
3. 模拟故障中,先暂停扩量而不是立即全量回退
假设少量流量进入新版本后,优惠订单的金额校验出现偏差。监控显示总体服务仍然可用,但订单抽样发现部分场景计算结果异常。若只看可用率,团队可能会继续放量;若只看异常样本,又可能未经评估就全量回退。
按照预先约定的流程,发布协调人先暂停扩量,研发检查变更关联,业务代表判断异常订单是否可继续履约,数据负责人确认是否已有下游状态变化。此时选择暂停和隔离,是因为影响信号明确、继续放量风险上升,而立即全量回退前还需确认旧版本能否安全读取已写入的数据。

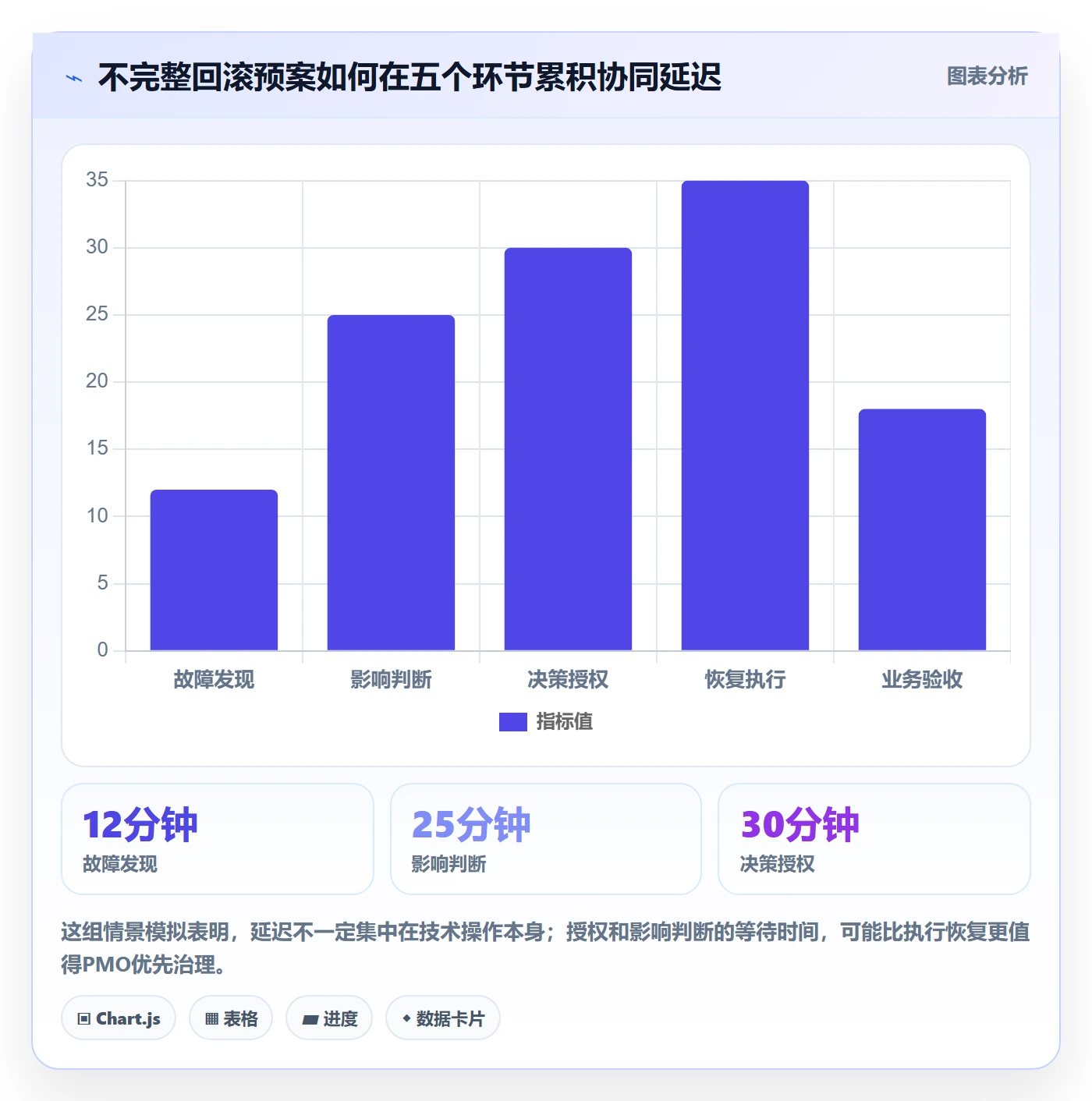

4. 把时间拆开,才能看见协同机制的价值

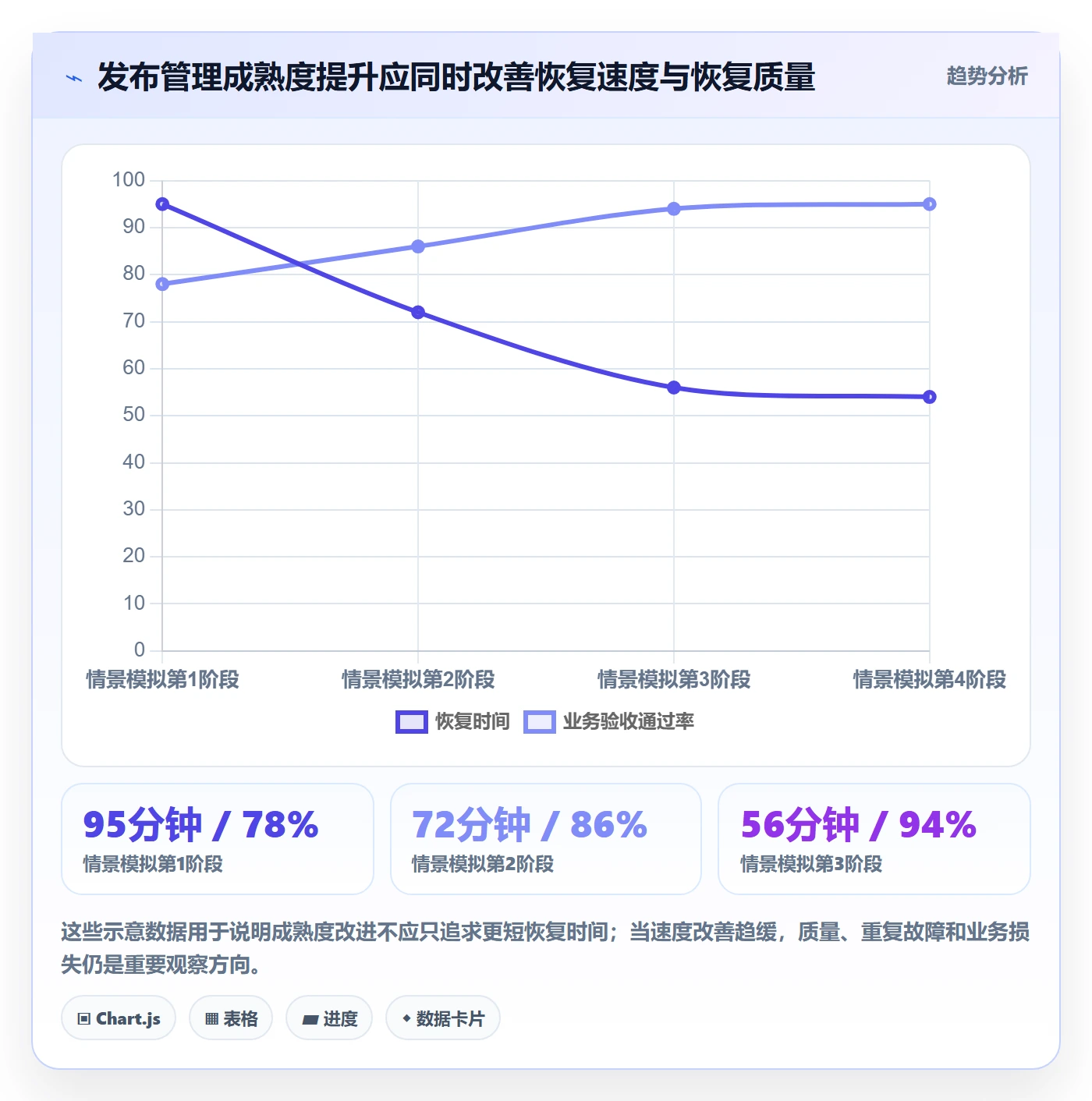

在一版情景推演中,未建立统一机制时,团队假设从发现到业务验收需要约120分钟:发现异常12分钟、影响判断25分钟、授权30分钟、执行35分钟、业务验收18分钟。该数据是流程推演,不是行业平均值,作用是暴露时间都花在哪里。
经过一次桌面演练后,团队为每个阶段指定责任人,建立单一事件记录,并把旧版本兼容性和业务核验写进预案。下一次情景推演中,假设总耗时降到约56分钟:发现9分钟、影响判断14分钟、授权8分钟、执行17分钟、验收8分钟。改善主要来自减少等待和重复确认,并非单纯提升部署速度。
这个对比不能证明某个平台或某种流程必然带来相同比例的效率提升。它说明的是一个可检验的方向:若流程改造后,授权与影响判断耗时没有下降,可能是职责仍不清晰;若执行时间下降而业务验收时间不变,则恢复机制仍只覆盖技术层。

5. 指标要同时覆盖“恢复速度”和“恢复质量”
若组织只看恢复耗时,团队可能倾向于选择最快但风险较高的方案;若只看故障数量,团队可能通过减少发布来改善表面数据。PMO应组合观察部署频率、变更失败率、恢复时间、回滚后数据差异、重复故障率、业务验收通过率等指标。
DORA公开研究长期关注软件交付与运营表现,常见指标包括部署频率、变更前置时间、变更失败率和失败部署恢复时间。使用这些指标时,不能把行业报告里的类别直接当成单一团队的目标值;更适合先观察本组织自身趋势,并与业务影响、变更复杂度一起解读。
例如,恢复时间下降但数据差异增加,说明团队可能用更快的技术切换换来了更高的业务补偿成本;发布次数增加而失败率稳定,也不自动意味着风险下降,仍要看每次故障影响范围和客户损失。
六、不同情况下的行动建议:从小团队到多业务线组织
1. 小团队、低风险、变更范围清晰
小团队不需要复制大型企业的层层审批。可以采用一页式发布记录,明确变更内容、检查项、回滚入口、执行人、业务验证人和通知渠道。关键是每个人知道发生异常时谁先行动,而不是堆叠流程文件。
如果应用无状态、变更范围小、流量可快速切换,回滚预案可以简化,但仍应保留一次上线后的核心场景验证。若发布涉及数据结构变化、外部接口或重要客户,即使团队规模很小,也应把影响分析和数据恢复补齐。
2. 多团队协作、一个发布影响多个系统
跨团队发布最需要的是统一事件协调,而不是要求所有团队加入同一个长会议。PMO可以指定一名发布协调人负责收集状态、维护时间线和发起升级;各技术负责人在各自系统边界内执行;业务负责人判断用户和流程影响。
跨系统变更应有依赖清单和顺序约束,例如哪些服务必须先兼容、哪些消费者需要延迟切换、哪个团队可以先暂停。无法做到强一致恢复时,必须说明允许的暂时状态、补偿期限和最终校验方式。
3. 涉及数据迁移或不可逆操作
这类发布不能把“回滚旧代码”视为充分预案。要在上线前评估前向修复、双写校验、影子数据、分段迁移、备份恢复和业务补偿的成本。备份存在不等于能在业务目标时间内恢复,必须验证备份可读取、恢复步骤可执行、数据损失窗口可接受。
若数据操作不可逆,发布闸门应更严格:缩小首批范围、提前验证兼容窗口、保留迁移前后对账规则,并设置停止继续迁移的条件。执行完成后,由数据责任人和业务责任人共同确认关键数据,不应只由执行迁移的团队自我验收。
4. 面向外部客户、存在合规或安全影响
涉及客户数据、支付、医疗、金融或监管要求时,恢复不仅是可用性问题,还可能涉及审计、通知、证据保存和法定处置义务。PMO应与安全、法务、合规或隐私责任人提前确定事件升级路径,不能等事故发生后才判断是否需要报告。
对于安全风险,团队可能需要先隔离、封禁或限制功能,而非立即恢复旧版本;旧版本本身也可能存在已知漏洞。此时“回到过去”未必是安全选择,恢复策略应同时考虑漏洞状态、攻击面和证据保全。
5. 发布频繁,但单次变更较小
高频发布不适合每次召开大型审批会。可以建立风险分层:低风险变更走标准化流水线和自动检查;中风险变更增加业务验收或灰度观察;高风险变更要求专项评审、恢复演练和明确授权。

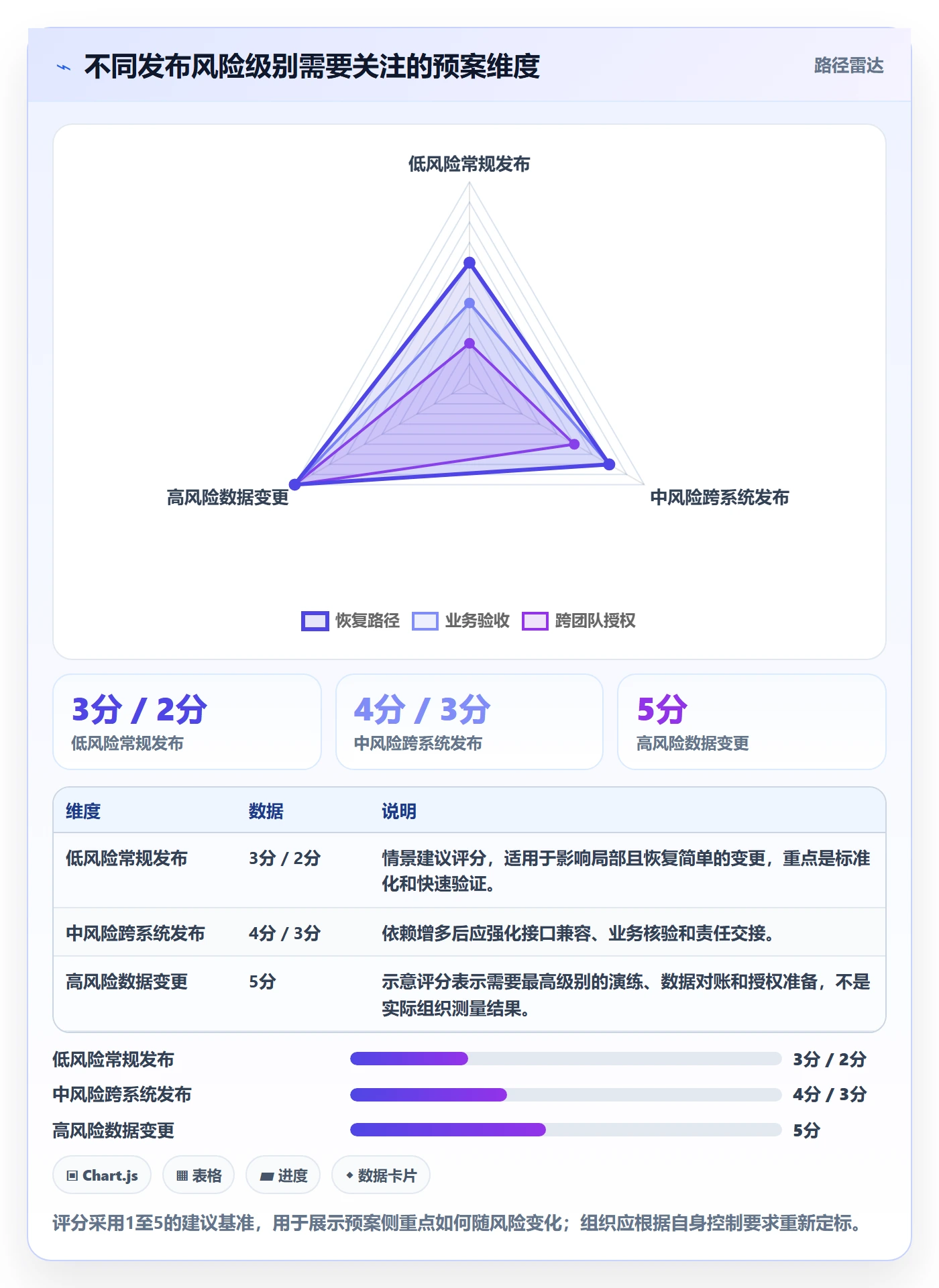

分层的关键是分类规则可复核。风险等级不能只靠提交人自行选择,应考虑改动范围、数据影响、外部依赖、用户覆盖面、历史故障和恢复可逆性。PMO定期抽查分类是否偏低,避免“为了快”把高风险变更长期归入常规通道。
6. 使用项目管理平台管理发布协同
对多个项目并行、发布窗口频繁、责任团队众多的组织,平台化管理的价值在于建立关系:需求关联变更,变更关联测试和发布,发布关联故障事件,故障再关联改进任务。这样PMO不需要依赖个人聊天记录拼接项目状态。
在评估PingCode等平台时,我会用真实协同场景验证,而不是只看演示页面:一个发布跨三个团队时,状态是否能按角色呈现;审批变更后是否保留过程记录;故障任务能否追溯原发布;复盘行动项是否能被持续跟进。也要核实与现有代码托管、持续交付、监控和消息系统的集成边界,避免平台内记录完整、实际执行链路却断开。
工具无法替组织决定风险容忍度,也无法自动弥补责任不清。若授权规则、状态定义和验收标准尚未一致,先做流程最小化统一,再配置平台,通常比先买工具再要求团队适应更稳妥。

七、取舍与落地:把控制强度放在真正高风险的位置
1. 更快发布与更强验证之间的取舍
验证越多,发布前耗时通常越长;但验证不足,可能把不确定性转移到故障现场。合理做法不是对所有发布都加同样多的检查,而是让控制强度跟风险相匹配。高频、低影响、可逆的变更可依靠自动化检查;低频、高影响、不可逆的变更应增加评审和演练。
判断是否值得增加一道控制,可以问两个问题:它能否降低明确风险;它是否会让发布等待成本显著增加。如果控制既没有针对性,又无法生成可验证证据,应该调整检查内容,而不是把“多一步审批”当成安全提升。
2. 全量回滚与局部止损之间的取舍
全量回滚的优点是路径清楚、执行简单;短板是影响面大,且可能撤销与故障无关的修复。局部止损更精准,但要求团队能快速定位功能边界,确认开关、路由或租户隔离的可靠性。
如果局部控制经过测试且故障范围清楚,优先考虑局部止损;若范围不明、扩散速度快、恢复窗口极短,统一回退可能更稳妥。要把这个判断写进预案,不能在现场只凭“整包回滚看起来更简单”作决定。
3. 自动化恢复与人工授权之间的取舍
自动化可以缩短执行时间,也可能在错误信号下扩大影响。自动回滚适合触发条件明确、恢复动作经过反复验证、数据副作用较低的服务;对支付、数据迁移或可能影响客户权益的操作,通常应保留人工确认或分级授权。
更稳健的方式是自动化收集证据、冻结继续放量、准备恢复动作,再由授权人确认是否执行。随着团队积累足够的演练和真实运行证据,可逐步扩大自动处置范围,而不是一开始就让自动化承担所有判断。
4. 统一标准与团队自治之间的取舍
PMO需要统一的是最小共同标准:变更记录、风险级别、授权边界、故障状态、恢复验收和复盘要求。各团队可以根据系统特性设计具体监控阈值、技术步骤和业务抽样方式。
标准过少,跨团队无法协同;标准过细,所有团队会被同一套表格绑住。我的建议是统一“必须回答的问题”,允许团队选择“怎样回答”。例如,全组织都必须说明数据恢复策略,但不同系统可以分别采用备份恢复、补偿任务或前向修复。
5. 立即回滚与前向修复之间的取舍
回滚适合问题归因较清楚、旧版本兼容、恢复副作用可控的情况。前向修复适合旧版本不兼容当前数据、回退耗时过长,或问题可通过小范围修正安全解决的情况。两者都不是绝对正确,应该比较完成时间、数据风险、客户影响和验证成本。
如果选择前向修复,必须明确为什么不回滚、修复范围如何限制、如何避免引入第二个问题、失败时还有什么后备措施。若选择回滚,也要说明回滚后如何处理已经发生的业务状态。决策记录应解释取舍,不只是写“按预案执行”。
八、把最佳实践变成日常机制:发布前、发布中、发布后
1. 发布前:建立可执行的最小预案
发布前不必写长篇风险报告,但必须有能在故障现场使用的信息。建议每次发布至少准备以下内容:
- 变更边界:说明涉及服务、数据、用户、依赖和业务流程。
- 风险信号:列出技术指标、业务指标、告警阈值和观察窗口。
- 恢复动作:写清暂停放量、关闭功能、切换版本、数据补偿等可选路径。
- 授权关系:指定建议人、决策人、执行人、业务验收人和升级联系人。
- 恢复验收:说明系统健康、数据一致和业务流程完成的验证方法。
- 对外沟通:明确何时通知客户支持、销售、运营或相关合作方。
如果发布涉及不可逆操作、关键客户、跨多个核心系统或监管要求,还应增加专项评审与演练。低风险变更可以复用标准预案,但复用不等于跳过适用性检查,至少确认这次变更仍符合模板边界。
2. 发布中:用统一事件记录避免多线失联
出现异常后,团队应有一个可定位的事件记录作为事实源。聊天群适合快速沟通,不适合长期充当唯一记录。协调人维护时间线、当前影响、下一步动作和负责人;各技术团队按约定格式反馈状态,避免每个人重复询问“现在到哪一步”。
- 记录发现时间、信号来源和初步影响范围。
- 暂停继续放量或采取其他止损动作,必要时明确由谁授权。
- 并行收集技术关联、数据状态、客户影响和外部依赖信息。
- 在预设时限内选择继续观察、局部止损、回滚或前向修复。
- 执行后分别完成技术健康检查和业务场景验收。
- 确认客户沟通、数据核对和后续监控责任人。
需要特别避免“状态看起来都正常”这种模糊结论。最好记录可验证事实,例如核心交易成功率恢复到基线区间、订单与支付流水抽查一致、关键业务代表完成指定场景验证。具体标准由系统和业务定义。
3. 发布后:把复盘变成下次发布的输入
发布结束不代表事件闭环。PMO应跟踪恢复后的异常数据、客户反馈、未完成补偿和临时措施。临时关闭的功能开关、临时人工核对流程和未完成数据修复,都应该有明确负责人和取消条件,避免临时措施成为长期隐患。
复盘最好在事实仍清晰时尽早开始,但不要为了赶时间而跳过数据收集。至少整理时间线、影响面、根因和促成因素、决策过程、恢复效果及改进项。改进项要能被验收,比如“完成旧版本读取新字段的兼容测试”,而不是“加强测试意识”。
4. 建议先做一次桌面演练,再决定是否扩展制度
如果组织目前没有成熟回滚机制,不建议第一步就设计复杂的全公司流程。我会先选一个跨团队但可控的发布场景,做一次桌面演练:给团队一个模拟异常,观察谁最先接到信息、谁判断影响、谁授权、谁执行、业务如何验收。
演练后只记录真实卡点:联系人找不到、阈值不清、旧版本不兼容、数据负责人未到场、沟通渠道太分散。先修复最影响响应速度和恢复质量的两三项,再将成熟做法推广到其他系统。这样比一次性要求所有团队填满一套复杂表格,更容易形成长期习惯。
5. PMO可持续观察的管理指标
PMO需要关注结果,也要看过程。结果指标可包括变更失败率、失败部署恢复时间、重复故障率、回滚后数据差异和业务验收通过率。过程指标可包括发布前预案完整率、回滚演练覆盖率、授权等待时间、关键角色到位率和复盘行动项按期完成率。
指标必须带清晰口径。例如,恢复时间从异常首次确认还是从决策授权开始计算;业务验收失败如何定义;重复故障按相同根因还是相同现象归类。口径不统一时,横向比较会制造错误结论,组织应先建立趋势基线,再讨论目标值。

九、常见问题:回滚管理中最容易被忽视的细节
1. 什么时候应该立即回滚?
当影响正在扩大、故障与变更关联较强、旧版本恢复路径已验证且回退副作用可控时,应优先执行回滚或等效止损动作。若旧版本可能破坏新数据,先暂停放量、隔离故障功能或限制写入,再由技术与业务负责人选择安全恢复方式。
不要把“根因还没完全确认”当作持续放大的理由。也不要把“监控有告警”直接等同于必须回滚。关键在于持续损失、证据强度和恢复副作用的综合判断。
2. 谁应该拥有回滚决定权?
建议将专业建议、最终授权和具体执行分开。研发或运维负责人提供技术风险和恢复选项,业务负责人评估用户与流程影响,预先指定的授权人作出最终决定,执行团队按预案操作。小团队可以由同一人承担多个角色,但职责仍要说清楚。
授权人应有替补机制,避免关键人员不在线时决策停摆。若组织规定必须层层审批,应额外规定紧急情况下的临时授权和事后补录方式。
3. 回滚演练多久做一次?
不宜对所有系统规定同一个固定频率。高影响、数据复杂、人员轮换频繁或恢复路径近期有变化的系统,应更频繁验证;低风险且路径稳定的系统可以通过自动化测试和定期抽查保持信心。每次重大数据迁移、架构调整或恢复工具变更,都应重新验证受影响的回滚环节。
演练不一定每次都在生产环境执行。可以从桌面演练开始,再进行预发布环境验证,最后对高风险系统做受控演练。演练的目标是发现流程和依赖缺口,而非为了完成次数指标。
4. 没有办法回滚的变更还能发布吗?
可以,但必须承认它不可逆,并采用替代控制。包括缩小首批影响范围、使用影子写入或双重校验、准备前向修复和业务补偿、保留足够的审计数据、明确停止条件并确认授权人理解风险。
不能回滚并不自动意味着禁止发布,但不能把风险隐藏在“上线后观察”这句话里。组织应基于业务必要性、风险暴露、替代措施和恢复期限作出有记录的决策。
5. 项目管理平台能否自动完成发布回滚?
平台通常更适合承载计划、责任、审批、事件记录、问题追踪和复盘闭环。真正执行版本切换、流量调整、数据恢复和业务补偿,通常还依赖交付流水线、云基础设施、监控系统及业务系统自身能力。
因此,工具评估要看平台与实际执行系统之间的边界、集成可靠性和记录追溯能力。不要把“流程状态已更新”误认为“技术恢复已完成”,也不要用管理系统替代恢复演练。
十、总结:好的回滚机制,是让组织更少依赖临场英雄
1. 从“回退版本”转向“恢复业务状态”
我对回滚最佳实践的核心判断是:技术版本只是恢复对象之一,真正要恢复的是用户能够安全完成业务、关键数据可信、上下游状态可核对。若方案只写部署指令,没有写业务影响、数据状态和验收方法,就还不是完整的恢复方案。
2. 从“流程齐全”转向“决策能在时限内发生”
制度、审批和工具都只是手段。成熟的发布管理,应让异常信号到达正确的人,让授权人在可接受时限内作出决定,让执行团队拿到可复用的步骤,让业务负责人能证明恢复结果。组织的改进重点往往不是再增加一张表,而是减少故障时的等待和模糊地带。
3. 下一步先做三件事
如果要马上行动,我建议从最近一次影响较大的发布中选一个案例,画出发现、判断、授权、执行、验收的时间线;再检查该发布是否覆盖数据兼容和业务补偿;最后组织一次不超过一小时的桌面演练,明确授权人、替补人、触发阈值和验收角色。
回滚机制的成熟度,不由预案写得多长决定,而由团队能否在真实压力下,用正确的信息做出可解释的选择,并把系统与业务一起恢复来决定。先验证最脆弱的那条恢复路径,再逐步扩展到更多团队,通常比追求一份看起来完美的全局流程更有价值。
常见问题解答(FAQ)
1. PMO应如何设定发布回滚的触发条件?
我参与过一次上线评审,大家都同意“出现严重问题就回滚”,但真正发生故障时,开发、运维和业务对“严重”的理解完全不同。我想知道触发条件怎样写,才能避免现场临时争论?
不要只写“出现严重问题时回滚”,而要把触发条件改成可观测、可执行的阈值,并在发布前由业务、研发、测试和运维共同确认。例如:核心交易连续5分钟失败率超过2%、关键接口错误率超过5%、数据出现不可逆错写,任一条件满足即暂停发布并启动回滚评估。阈值应按业务风险设定,支付链路和内部报表不应使用同一标准。
PMO的职责是确保条件有负责人、有数据来源、有决策时限,而不是替技术团队判断故障。建议发布单记录监控指标、观察窗口、回滚决策人和最长等待时间;若指标不可观测或没有明确负责人,应视为发布准备未完成。
2. 跨团队发布时,PMO怎样协同回滚决策,避免互相等待?
我遇到过前端已经回退、后端还在排查,业务方又要求继续观察的情况,结果各团队都在等别人先拍板。我想知道发布前怎样安排角色和沟通节奏,才能让回滚不是临时拉群协调?
发布前应建立一张简明的职责表:谁监控指标、谁判断技术可回退、谁评估业务影响、谁有权宣布回滚,以及谁负责对内通知。PMO负责把这些角色落实到具体姓名和备份人,并在发布窗口开始前确认联系人可用;不能只写部门名称。
可以采用“单一指挥、分工执行”的方式:指定一名发布指挥人汇总信息,技术负责人提出回滚可行性,业务负责人确认影响,授权决策人在约定时限内拍板。例如约定关键故障10分钟内决策,决策期间停止扩大流量或继续部署。这个时限是治理示例,应结合系统风险和恢复能力调整,重点是避免多人并行下令、无人负责最终决定。
3. 数据库变更无法直接回退时,发布方案应该怎样设计?
我担心应用版本回退了,数据库却已经写入新结构或新数据,最后出现旧程序读不懂新数据的情况。以前团队把“代码可回滚”当成完整方案,但我想知道数据层面还需要检查什么?
数据库回滚不能默认等同于恢复旧版本。发布前先区分结构变更、数据迁移和新增写入:结构变更优先采用向前兼容的扩展,迁移,收缩步骤,例如先新增字段并让新旧版本都能运行,再迁移数据,确认稳定后才删除旧字段;删除或覆盖数据则必须有可验证的备份、补偿脚本或明确的不可逆处置方案。
评审时要求提供演练证据,而不只是脚本文件:记录备份时间点、恢复耗时、数据校验方法及恢复后业务验证结果。比如在测试环境抽样比对记录数、关键字段和关联关系,并确认恢复耗时小于业务可接受的中断窗口。若数据写入无法安全撤销,应优先设计功能开关、隔离新写入或前向修复方案,不要把“回滚代码”误当成数据已经恢复。
4. 回滚完成后,PMO还应跟进哪些事项,才能避免问题再次发生?
我见过系统回到旧版本后,发布群很快就解散了,几天后同一类问题又在另一个项目出现。我想知道回滚后应该留下哪些记录、复盘到什么程度,才能让流程改进而不只是追责?
回滚完成不等于事件关闭。PMO应推动团队确认服务恢复、数据状态、积压任务和用户影响,并记录故障开始时间、发现时间、决策时间、回滚完成时间、影响范围及实际恢复耗时。建议把计划恢复时间与实际耗时对照,找出延误发生在监控发现、决策审批、执行步骤还是跨团队交接,而不是只记录“已回退”。
复盘应形成有负责人和截止日期的改进行动,例如补充发布监控、修正兼容性检查、增加回滚演练或调整审批路径,并在下一次发布前验证措施是否完成。若同类问题重复发生,说明问题可能不在个人执行,而在触发阈值、发布门禁或职责设计;PMO应追踪问题是否关闭,而非仅统计回滚次数。
核心关键词
文章包含AI辅助创作:回滚最佳实践:PMO发布管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520963
读者评论
实际做过几次上线后发现,最难的不是切回旧版本,而是确认已经写入的数据怎么处理。尤其涉及订单、库存和账务时,回滚前最好把补偿脚本、人工核对范围和暂停入口都准备好,否则系统恢复了,业务账反而更乱。
文中提到决策时限很有现实意义。我们以前也设置了多级审批,但真正出故障时没人敢拍板。后来按影响等级指定唯一授权人,并要求在固定时间内给出继续、降级或恢复决定,沟通效率确实提高了。
工具能把变更、故障和责任人串起来,但前提是团队平时愿意维护记录。若阈值、联系人和恢复步骤长期不更新,系统里的流程看起来很完整,现场仍然要靠临时拉群解决。
