不少团队的上线计划表看起来很完整:有负责人、有时间、有审批,发布当天却仍然发生配置遗漏、依赖未就绪和回滚失灵。问题往往不在“有没有流程”,而在流程没有把风险转成可验证的条件。我判断一套发布管理是否有效,不看审批签了几层,而看团队能否在上线前识别失败信号、上线中及时止损、上线后用数据修正下一次计划。
一、核心结论:发布管理要管的是风险闭环,不是审批流
1. 先把“上线成功”定义清楚
PMO制定上线规范时,第一件事不是画审批流程,而是明确成功口径。一个版本按时部署,只能证明发布动作完成,不能证明业务安全;用户能访问,也不代表核心交易链路、数据一致性和客服承接都正常。
我建议把一次上线的成功定义拆成四个结果:计划窗口内完成、关键业务指标没有越过预设风险线、出现异常时能在约定时间内止损、发布后有负责人确认结果并关闭遗留问题。完成部署是过程结果,业务稳定才是发布结果。
如果团队只统计“按期上线率”,就容易奖励冒险:一个版本即使带着未验证的迁移脚本硬上,只要没延期,也会被算作成功。把变更失败率、恢复时间和业务影响纳入同一套评价,才能避免指标诱导错误行为。
2. 用四层指标连接计划、执行和结果
我会把发布指标分成四层:计划质量、就绪程度、执行表现、业务结果。计划质量回答“范围和依赖是否可信”;就绪程度回答“上线条件是否满足”;执行表现回答“部署与验证是否按控制点完成”;业务结果回答“用户和经营是否受到影响”。
- 计划质量:计划变更率、依赖项按时就绪率、发布窗口兑现率。
- 就绪程度:发布前检查通过率、关键测试通过率、回滚演练覆盖率。
- 执行表现:部署耗时、检查点漏执行次数、发布窗口超时率。
- 业务结果:变更失败率、恢复时间、核心业务指标偏离幅度、用户影响时长。
这四层不能互相替代。检查通过率高,不必然意味着业务结果好;恢复时间短,也不能掩盖同类故障反复发生。PMO需要观察指标之间的因果链,而不是把它们做成互不相关的月度看板。

3. PMO的职责是建立共同控制面
PMO不应替代研发负责人判断代码质量,也不应替代业务负责人判断用户影响。它的价值在于让各角色使用同一套发布语言:什么变更进入计划、什么条件算就绪、谁有权暂停、什么证据可以恢复发布、何时算完成复盘。
因此,发布管理的核心产物不是一张审批表,而是一套共同控制面:统一的变更分级、发布日历、就绪门槛、现场指挥机制、回滚授权和复盘闭环。工具负责留下证据,制度负责确定责任,专业判断负责处理例外。
二、背景与真实场景:为什么“计划了”不等于“准备好了”
1. 典型失控场景通常不是单点故障
我在设计发布机制时,最常见的风险组合不是某个人忘记点按钮,而是多个看似合理的局部决定叠加:开发认为接口已冻结,测试仍在等待稳定环境;运维认为配置由业务确认,业务却以为研发会负责;数据迁移脚本通过了测试环境验证,但生产数据规模和权限条件不同。
这些情况各自看起来都能解释,合在一起就会形成“责任空档”。如果发布计划只写“研发负责上线、测试负责验收”,没有写清楚交付物、检查时间、失败判定和升级对象,到了发布窗口,大家只能依赖临场沟通。
2. 发布计划应从变更对象开始,而不是从日历开始
日历能回答“哪天发布”,不能回答“发布什么、影响谁、失败怎么办”。一个可执行的计划至少要关联变更清单、服务或系统范围、依赖项、数据操作、验证方法、回退方案和决策责任人。
例如,“周五晚发布订单优化”不是可执行的计划描述。更好的写法是:发布订单服务版本;涉及订单创建和支付回调;先对内部流量灰度;观察错误率、支付成功率和队列积压;若核心指标越线,由发布指挥人暂停扩量并决定回滚;回滚后由业务确认未完成订单的处理方式。
3. 多团队组织需要把发布窗口当作稀缺资源管理
当多个团队共享数据库、身份服务、消息队列或基础设施时,发布之间存在真实的冲突成本。一个团队的变更可能占用同一套验证环境,另一个团队的迁移可能改变接口行为。PMO需要管理的不只是单团队排期,还包括跨团队依赖、冻结窗口和冲突解决规则。
中大型企业通常还要处理审计留痕、权限分离、供应商协作和业务连续性等要求。此时,增加审批人不一定更安全;如果没有明确的决策时限和责任边界,审批链反而会把风险推迟到窗口临近才暴露。

4. 发布流程要允许延期和停止
如果流程只定义“如何上线”,没有定义“何时不该上线”,它实际上不是风险管理流程。计划变更、关键测试失败、回滚条件不清或核心值守人员缺席,都应成为可触发延期或缩小范围的信号。
我通常要求每个发布至少有一个明确的停止授权人,以及一个不依赖单个人判断的升级路径。停止发布不是追责行为,而是对风险预算的使用方式进行管理。没有停止机制的计划,往往会把“按时”凌驾于“可控”之上。
三、常见误区:看似规范,实际会制造盲区
1. 误区一:把审批层级当作风险控制能力
审批数量多,不代表风险识别充分。审批人如果只看到项目名称、计划日期和负责人,却看不到影响范围、验证证据与回滚条件,签字只是形式确认。更糟的是,多层审批容易稀释责任,最后没人真正认为自己有权叫停。
我的判断标准很简单:每一个审批节点都必须对应一种明确的决策权。有人判断业务影响,有人确认安全或合规要求,有人确认技术就绪;如果两个节点审的是同一份信息、做的是同一种判断,就要考虑合并。
2. 误区二:把“测试通过”作为所有变更的统一门槛
测试通过是重要证据,但证据的质量取决于覆盖范围和环境相似度。一次低风险文案调整与一次数据库结构迁移,不应要求完全相同的测试集,也不应采用完全相同的放行门槛。
高风险变更应增加数据备份校验、迁移演练、性能验证、权限检查和回退演练;低风险变更则可以采用轻量化检查与自动验证。风险分级的目的不是给变更贴标签,而是让验证成本和潜在损失匹配。
3. 误区三:把回滚写成一句“必要时回滚”
“可回滚”必须回答至少五个问题:谁来发起、依据什么信号、多久内可以完成、回滚后数据如何处理、谁确认业务恢复。只写“回滚版本”而没有说明数据库兼容性、异步任务和外部副作用,可能把一次发布故障变成更难处理的数据事故。
如果某项变更在技术上不能回滚,就不能因此假装它有回滚方案。应明确采用前向修复、流量切换、功能关闭、数据补偿或分阶段迁移中的哪种策略,并在发布前验证操作权限和执行时限。
4. 误区四:用按期率替代发布质量
按期率适合观察计划稳定性,不适合单独评价发布管理质量。若团队为了提高按期率而把缺陷延后、缩短验证时间或隐藏范围变化,指标就会奖励错误行为。
我会把按期率和计划变更率、生产变更失败率、恢复时间、发布后业务影响一起看。如果按期率高、失败率也高,说明计划可能过于激进;如果失败率低但延期很多,可能是依赖治理或排期质量有问题;如果各指标都好,也要检查是否存在低报故障或漏记变更。
5. 误区五:把复盘当作责任追究会
复盘如果只追问“谁操作错了”,团队会倾向于少报问题。有效复盘要追踪控制条件:为什么异常没有被提前发现、什么信号被忽略、当时决策依据是什么、哪个机制本可降低损失。
责任仍然重要,但责任要和权限、信息及流程相匹配。若一个人被要求负责结果,却没有暂停权、没有必要监控数据,也无法获得跨团队支持,问题就不是简单的个人执行失误。
四、专业判断逻辑:把流程设计成风险分级的控制系统
1. 先按影响和可逆性分级
我不建议只按项目规模或团队级别划分发布等级。更有效的评估维度是:影响范围、业务关键程度、数据不可逆性、依赖复杂度、变更可见性和恢复能力。一个代码改动很小的权限变更,可能比一个用户可见的界面调整风险更高。
可以采用四级分层,但等级名称只是标签,关键是每一级对应的控制动作。团队应结合自身业务校准边界,并通过历史故障和演练结果不断调整,而不是把示例阈值当成行业标准。
| 风险级别 | 典型变更 | 最低控制动作 | 放行关注点 |
|---|---|---|---|
| 低 | 范围明确、可快速撤回的展示或配置调整 | 自动检查、负责人确认、基础监控 | 影响范围可控,异常能快速识别 |
| 中 | 单服务功能变更,涉及有限用户或内部流程 | 关键路径测试、灰度或分批发布、回退步骤确认 | 依赖已就绪,验证数据可获得 |
| 高 | 关键链路、权限、数据结构或跨系统接口变更 | 专项评审、演练、明确停止信号、现场指挥 | 数据兼容、恢复路径和值守安排可信 |
| 重大 | 大范围迁移、核心业务切换或不可逆操作 | 分阶段实施、业务连续性方案、管理层决策和演练 | 剩余风险被接受,失败时有明确业务处置方案 |
分级的价值是减少“一刀切”。低风险变更不应被高风险流程拖慢,高风险变更也不能因为“赶窗口”就走轻量通道。每次例外都要记录理由、批准人和补偿控制,才能避免例外变成默认流程。
2. 定义发布的阶段门,而不是堆叠审批节点

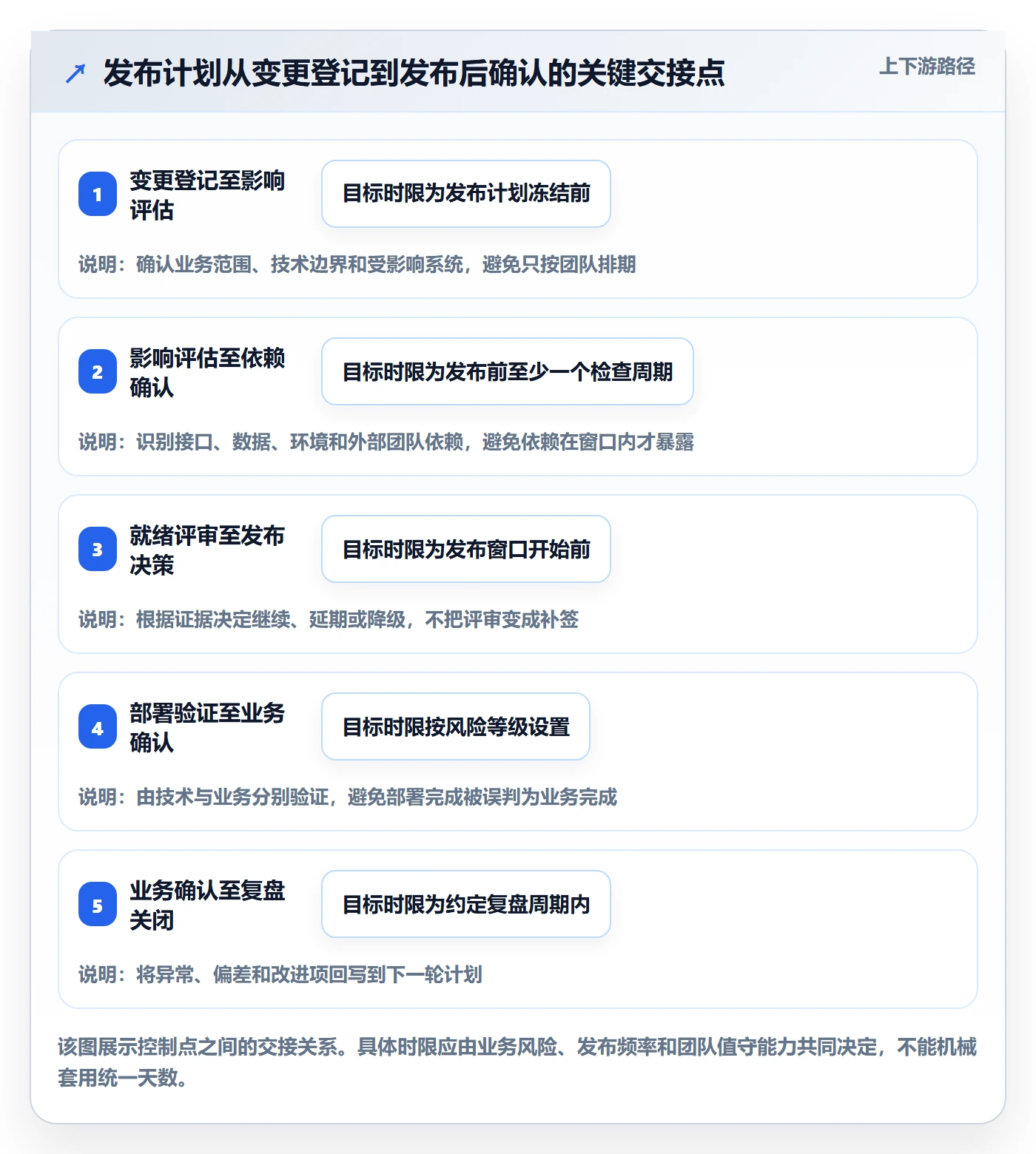

阶段门是必须满足的客观条件,审批是某个角色对证据作出的判断。建议把发布拆成计划登记、影响评估、就绪检查、发布执行、业务验证、复盘关闭六个阶段,每个阶段都明确输入、输出和不通过时的处理方式。
- 计划登记:记录变更范围、负责人、目标窗口、依赖对象和风险级别。
- 影响评估:确认受影响的服务、数据、用户、合同或监管要求,并判断是否需要跨团队协调。
- 就绪检查:核对测试结果、配置、权限、监控、回退或前向修复方案,以及值守安排。
- 发布执行:按步骤记录开始时间、关键操作、检查结果和决策事件。
- 业务验证:技术侧验证服务健康,业务侧验证真实流程与关键结果。
- 复盘关闭:记录实际耗时、偏差、异常、影响、行动项和责任期限。
阶段门要有明确的“未满足”状态,而不是允许负责人把未完成项写成备注后继续放行。对少数必须例外的事项,记录残余风险及其接受人,避免风险在系统中消失。
3. 让停止条件可观测、可执行
停止条件应尽量采用可以观察的信号,而不是“发现异常时暂停”这种模糊表述。例如,核心接口错误率超过基线并持续达到约定时间、支付成功率偏离正常区间、数据校验差异超过容忍值,或队列积压持续扩大。
门槛要根据服务基线和业务容忍度设定。对低流量服务,单看百分比可能被少量请求放大;对高流量服务,仅看错误数又可能忽略比例变化。实践中可同时观察绝对量、相对变化、持续时长和影响用户数,并约定由谁判定是否触发止损。
4. 用风险预算决定发布速度
Google SRE的错误预算思路强调,在可靠性目标范围内,团队可以进行必要变更;当可靠性消耗过快时,应优先恢复稳定性。这个思路可以用于发布治理,但不能机械复制为统一阈值。不同业务的可用性目标、用户影响和恢复能力都不同。
PMO可以把它转化成管理决策:某服务连续出现变更故障,就降低其发布并行度、提高验证强度或暂缓非必要变更;稳定性恢复后,再逐步恢复节奏。重点不是惩罚团队,而是让近期风险表现影响未来发布策略。

5. 建立“计划,执行,反馈”的发布数据闭环
发布计划中的日期、范围和风险等级,必须能与实际执行结果对照。否则,管理层只能看到计划版本,无法判断偏差来自估算、依赖、突发事件还是治理缺口。
每次发布至少记录计划时间与实际时间、计划范围与实际范围、检查项通过情况、异常事件、影响时长、恢复方式和复盘行动项。若数据长期依赖人工补录,应先收敛字段和工作流,再谈复杂分析;低质量数据不会因为上了仪表盘就变可靠。
五、案例与数据观察:用一次发布组合看出指标背后的问题
1. 情景设定:不是单次上线,而是连续几周的发布组合
为了说明指标怎样共同工作,下面使用一个明确标注的情景模拟:某中型线上服务团队连续八周安排了40次生产变更,覆盖功能发布、配置调整和小型数据变更。数据用于演示分析方法,不代表行业平均值,也不是对任何实际组织的统计。
团队最初按“是否在计划日期完成”评价发布。八周后,PMO将记录拆为计划兑现、发布失败、恢复时间和复盘行动项。对故障的定义统一为:生产变更后出现需要紧急修复、回退或明显业务干预的情况;轻微告警但未造成实际影响,不计入失败,但保留为异常记录。
2. 从单一按期率,转向联合观察

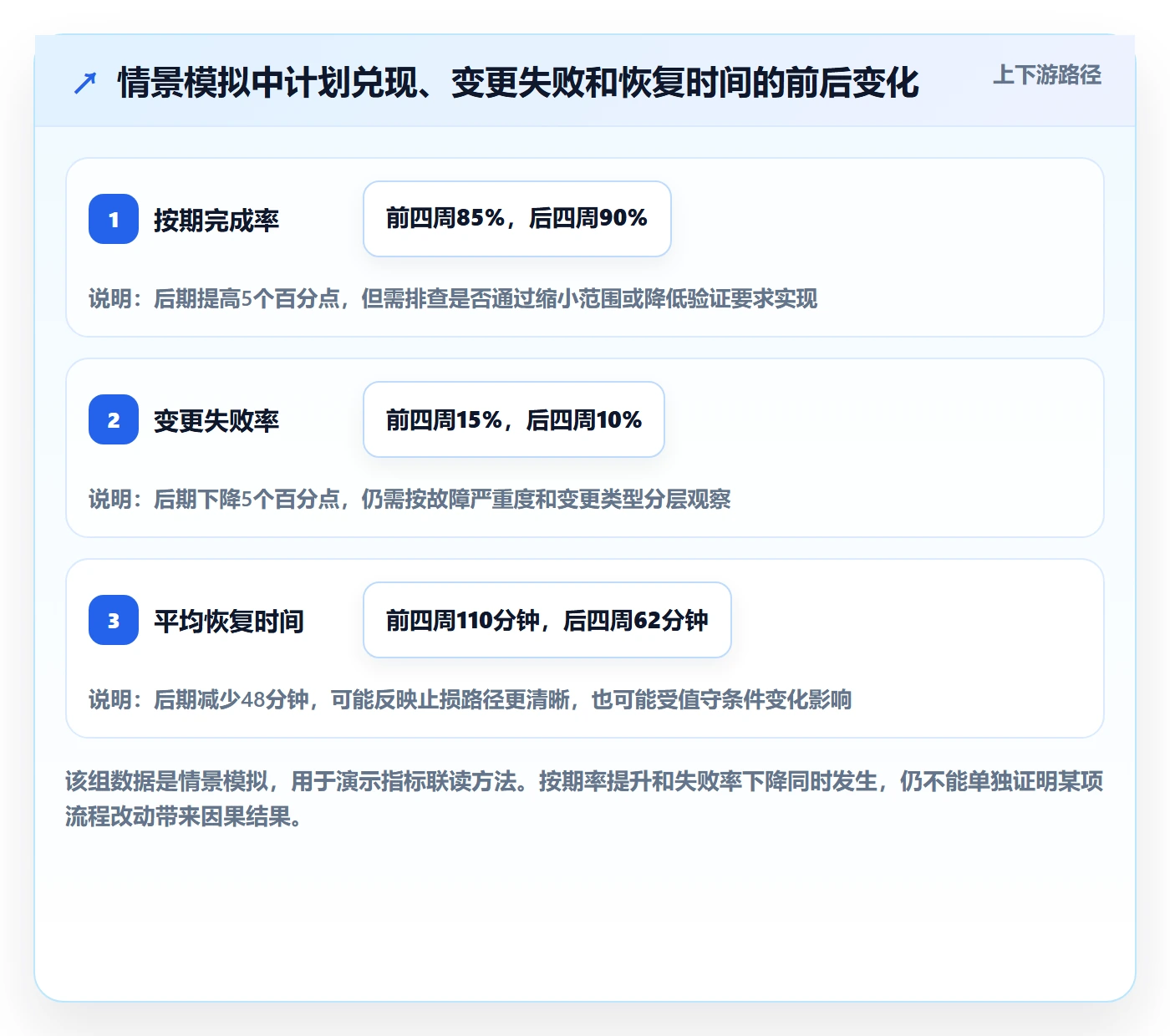

模拟的前四周安排20次变更,其中17次按计划完成,按期率为85%;其中3次发生变更失败,失败率为15%;失败事件的平均恢复时间为110分钟。后四周团队并没有简单减少发布,而是将高风险迁移拆分、补上发布前依赖确认,并把灰度观察和停止信号写入计划。
后四周同样安排20次变更,18次按期完成,按期率为90%;发生2次变更失败,失败率为10%;平均恢复时间降为62分钟。这个变化只能说明改进措施与结果同期出现,不能单凭前后对比证明因果;还要检查变更类型、流量、故障严重程度和值守资源是否发生变化。
| 观察维度 | 前四周 | 后四周 | 需要进一步核验的因素 |
|---|---|---|---|
| 计划变更次数 | 20次 | 20次 | 确认统计口径一致,延期后重新排期不能重复计数 |
| 按计划完成次数 | 17次 | 18次 | 核对是否通过缩小范围或降低验证标准提高按期率 |
| 变更失败次数 | 3次 | 2次 | 比较失败严重度与变更类型,避免只比数量 |
| 失败后的平均恢复时间 | 110分钟 | 62分钟 | 核对计时起止点、值守覆盖和恢复方式是否一致 |

3. 进一步追原因,而不是停在“数据变好了”
如果只看失败次数从3次降到2次,团队可能得出“发布治理有效”的结论。更可靠的做法是把失败分类:测试漏检、环境差异、依赖未就绪、配置错误、数据问题、执行偏差、监控发现延迟。再对比改进前后每类事件是否变化。
例如,假设模拟记录显示,前四周的3次失败中有2次与依赖确认不足有关,后四周的2次失败都来自运行时配置差异。合理的管理结论不是“流程已经解决问题”,而是“依赖风险得到初步控制,但配置验证仍是下一轮重点”。这比单纯表扬整体通过率更有行动价值。
4. 检查样本量和口径,避免把偶然波动当趋势
40次变更的样本不足以支持所有类型的结论,尤其是重大变更可能只有一两次。PMO应保留原始事件记录,并按风险级别、服务、发布方式和业务时段拆分。若某一类别样本极少,应以案例复盘和演练结果补充,而不是强行计算稳定比例。
恢复时间也需要统一定义。建议从首次可确认的业务影响开始计时,到业务负责人确认核心流程恢复结束;如果只从技术团队开始处理时计时,就会遗漏发现延迟和升级延迟,得到过于乐观的结果。
5. 用行动项验证改进是否真正落地
复盘行动项不应只记录“加强测试”“提高意识”。一条可验证的行动项至少包括问题原因、措施、负责人、完成日期、验证方式和未完成时的升级规则。比如“为数据迁移增加生产规模抽样演练”,就比“重视数据风险”更容易检查。
PMO可以在下次同类变更时核验行动项是否生效。若措施已经完成但同类问题再次出现,应检查措施设计是否只修补表面、执行是否稳定、是否需要改变架构或发布策略。关闭行动项不等于关闭风险。
六、关键指标:统一口径比堆数量更重要
1. 建议保留一组能驱动决策的核心指标
我不建议一开始就建立几十个发布指标。先把数据定义稳定下来,再逐步扩展。以下指标足以支撑大多数PMO的初始治理,但需要明确统计范围、责任人和使用场景。
| 指标 | 建议口径 | 能回答的问题 | 常见误读 |
|---|---|---|---|
| 计划兑现率 | 按冻结计划窗口完成的发布数÷冻结计划发布数 | 排期和依赖管理是否稳定 | 不代表质量;要记录取消、延期和范围变化原因 |
| 计划变更率 | 冻结后发生日期、范围或依赖实质变化的计划数÷冻结计划数 | 计划是否足够可信,变更集中在哪类原因 | 不能把合理的风险规避一概视为管理失败 |
| 发布前就绪通过率 | 首次评审即满足约定门槛的发布数÷进入就绪评审的发布数 | 团队是否提前完成准备,标准是否清晰 | 门槛过低也会让通过率虚高 |
| 变更失败率 | 导致回退、紧急修复或业务干预的变更数÷生产变更总数 | 发布变更带来生产问题的频度 | 必须统一失败定义,并区分影响严重度 |
| 平均恢复时间 | 从可确认影响开始至业务确认恢复的时长均值或中位数 | 发现、决策和恢复链路是否有效 | 均值容易被极端事件拉高,最好同时看中位数和分位数 |
| 发布后业务偏离 | 关键业务指标相对基线的变化幅度及持续时长 | 技术变更是否造成用户或经营影响 | 需排除季节性、营销活动和外部流量变化 |
| 复盘行动项按期关闭率 | 期限内完成且通过验证的行动项数÷到期行动项数 | 组织是否把故障经验转成控制改进 | “标记完成”不等于措施有效 |
2. 公式需要配套边界说明
变更失败率的分母究竟是所有生产变更、部署批次还是发布窗口?一个窗口内部署了五项独立变更,发生一个故障,到底算一次失败还是五项受影响?不同定义会显著改变数值,所以PMO必须把口径写入指标字典,并在系统中固定采集方式。
发布后业务偏离也不能只看单一均值。对交易系统,可以观察成功率、延迟、取消率和积压量;对内部系统,可观察任务完成时间、人工补录量和支持请求。指标应对应业务价值,而不是因为容易获取就被当作关键指标。
3. 关注领先指标与滞后指标的组合
变更失败率和业务影响属于滞后指标,能说明问题已经发生;依赖确认率、演练完成率、就绪检查首次通过率属于领先指标,能提示风险可能正在积累。只盯滞后结果,团队容易在事故后才行动;只盯领先指标,又可能出现“表格全绿,生产仍故障”的假象。
我会同时检查两类指标是否互相印证。如果就绪通过率持续下降,失败率尚未变化,可能是风险暴露早于事故结果;如果检查项通过率很高但失败率没有下降,则要复核检查项是否覆盖真正的故障原因。

4. 不要把单次指标排名用于惩罚团队
团队之间的业务关键性、技术复杂度、变更规模和历史负担不同,直接排名可能让高风险服务承受不公平比较。更适合的做法是先与自身历史基线比较,再按相似服务或风险类别进行横向观察,最后讨论异常值背后的控制机制。
如果指标被用于绩效考核,团队可能会减少变更记录、降低故障定义标准或拆分发布统计口径。PMO需要设置数据审查和反向检查机制,例如抽查事故记录、比对监控告警与发布单、核验回退和紧急修复是否纳入统计。
七、不同情况下的行动建议与取舍
1. 高频小变更:优先自动化和小批量验证
如果团队每天都有多个低风险变更,要求每次都经过长链路人工审批会造成积压,也可能让审批人习惯性放行。更适合的策略是预先批准明确类型的低风险变更,配合自动化检查、可追溯记录、有限流量验证和快速停止能力。
取舍在于:减少人工等待的同时,必须提升自动检查质量和异常可见性。如果团队缺少稳定监控、变更记录不完整或无法快速回退,自动放行会扩大失误影响面,应先补基础能力,再提高发布频率。
2. 核心链路改造:宁可分阶段,也不要一次性扩大范围
涉及登录、支付、订单、库存、权限或关键数据的变更,应优先采用小范围验证、分阶段放量和明确停止信号。技术团队要准备操作步骤与恢复路径,业务团队要准备用户沟通、人工替代流程和异常订单处理规则。
取舍在于:分阶段发布会增加计划和观察成本,且可能延长新旧逻辑并存时间;但一次性全量发布的潜在影响更大。若系统不支持灰度,可考虑按租户、区域、服务实例或业务批次切分,无法切分时则需提高演练和业务准备水平。
3. 数据迁移或不可逆变更:重点从回滚转向恢复策略
数据结构变化、历史数据修复和外部状态同步,往往不能简单地“退回旧版本”。这类变更需要验证备份可用性、数据转换准确性、幂等处理、重复执行结果和前向修复方案。对关键数据,可以先做只读比对、抽样校验或双写观察,再扩大范围。
取舍在于:额外校验会消耗时间和计算资源,但未必能提供完全保证。PMO要把剩余风险说清楚:哪些数据可以恢复,哪些只能补偿,业务影响由谁确认。不能用一个“已备份”的勾选项代替恢复验证。
4. 紧急修复:走快通道,但不取消必要控制
紧急发布的目标是尽快控制正在发生的损失,不是放弃治理。可采用缩短审批链路、指定当班决策人、执行最小变更、同步记录操作和事后补齐评审的方式。紧急程度应有明确判定条件,例如正在发生的安全风险、核心功能中断或关键业务持续受损。
取舍在于:快速处置增加了验证不足的风险。因此紧急发布应优先选择影响面最小、可快速关闭或恢复的方案,并安排独立人员核对变更。若紧急通道频繁使用,说明常规流程、容量管理或产品质量存在系统性问题,应纳入管理复盘。
5. 跨团队或跨区域发布:先管理依赖和沟通节奏
跨团队发布需要一份可视化依赖清单,写明提供方、接收方、完成证据、最晚决策时间和依赖失败后的替代方案。发布指挥人负责同步状态,不能把所有信息分散在聊天记录和个人日历里。
取舍在于:统一节奏会降低局部团队的自主性,过度中央协调也会形成排队瓶颈。PMO应集中治理跨域风险和共享窗口,允许低风险、低耦合的团队自行安排,同时要求遵守共同的变更记录与异常升级规范。

6. 资源不足时先补哪一项
如果团队没有专职发布经理,我会优先补三项基础能力:明确唯一发布指挥人、让计划与变更清单关联、给每个高风险发布写出可执行的停止条件。这三项比先购买复杂工具更能减少责任空档。
如果已有流程但仍频繁出错,先分析失败分类和流程等待时间。问题可能不在制度不够严,而在依赖确认太晚、测试环境不稳定、值守没有覆盖或回退方案不可操作。增加审批只会增加等待,不一定降低风险。
八、工具与落地方案:让系统沉淀证据,而不是复制表格
1. 工具选择要围绕对象关联和决策留痕
发布管理工具至少要支持或能通过集成实现几个基本能力:变更与需求、缺陷、版本或服务之间的关联;发布日历与依赖可视化;阶段门状态和责任人记录;检查结果与审批决策留痕;异常事件、回滚记录和复盘行动项追踪。
对于100人以上、存在多个研发团队和共享服务的组织,可评估PingCode这类研发协作平台是否适合承载需求、版本、缺陷与发布事项的关联。具体能力要结合实际产品版本、配置方式、权限模型和现有技术栈验证,不能把“平台能记录任务”误认为“已经实现发布治理”。
如果组织已经使用其他研发或项目管理系统,也不应为换工具而换工具。先确认现有系统是否能形成从变更登记到结果复盘的可追踪链路;若缺少能力,再判断通过配置、集成还是替换来补齐。工具选型要看数据是否能复用、流程是否可配置、审计是否可查,而不只是看功能清单有多长。
2. 最小可用的数据模型
我建议从少量核心对象开始:发布计划、变更项、服务或系统、依赖项、风险评估、执行记录、验证结果、异常事件和改进项。对象之间要能关联,不能把所有信息都放进一段自由文本。
- 发布计划:目标窗口、范围、风险等级、发布负责人和状态。
- 变更项:变更来源、影响对象、版本标识、关联测试和实际部署时间。
- 依赖项:提供方、接收方、截止时间、就绪证据和未完成影响。
- 执行记录:操作时间、执行人、检查结果、暂停或恢复决策。
- 业务验证:观察指标、基线、验证结果、业务确认人和确认时间。
- 复盘行动项:原因、措施、责任人、期限、验证方式和关闭证据。
数据模型不要一开始设计得过细。字段越多,人工维护负担越重,团队越容易敷衍填报。先确保关键字段准确且有人使用,再依据分析问题逐步增加字段。
3. 六周试点:先用一条业务线验证流程
推动发布规范时,我不建议全公司一次铺开。可以选一条业务关键但边界清晰的产品线试点,覆盖不同风险级别的变更,验证规则能否被执行、数据能否采集、异常能否升级。
- 第一周:建立基线。梳理近期开发布记录、故障类别、排期变化和工具现状,明确统计口径。
- 第二周:设计规则。定义风险分级、阶段门、停止条件、角色责任和紧急通道。
- 第三周:配置最小工作流。建立发布对象、必填字段、依赖关系和可审计状态,不追求一次覆盖所有特殊情况。
- 第四周:选择真实发布试运行。至少覆盖一种低风险和一种较高风险变更,观察表单负担与流程等待。
- 第五周:复盘数据与例外。检查哪些门槛阻止了真实风险,哪些只是增加等待,修订规则而不是简单增加字段。
- 第六周:决定扩围或回退。用数据、案例和团队反馈判断是否扩展到其他团队,保留试点中有效的控制动作。
六周是实施安排示例,不是强制周期。发布频率较低的组织可能需要更长时间积累样本;业务风险较高的团队,也可能先通过演练验证流程,而不是等待真实事故来证明规则价值。
4. 试点要看四种结果
试点复盘时,我会分别检查风险结果、流程效率、数据质量和团队行为。风险结果关注故障和业务影响;流程效率关注从登记到决策的耗时;数据质量关注关键字段是否完整可信;团队行为关注是否愿意提前暴露风险、主动延期和提出改进。
如果风险结果暂时没有明显变化,但依赖问题更早暴露、停止决策更及时、复盘行动项完成率提高,流程仍可能在积累长期价值。反过来,若审批耗时增加、人工补录增多、故障统计不可信,就应先修工作流,不应急着扩大范围。
5. 发布会议要围绕例外和决策,不要逐行读表
周度发布评审适合讨论冲突窗口、未满足门槛、高风险依赖和需要管理层决策的事项,不适合把所有发布逐条念一遍。会前同步状态,会上集中处理例外,会议结束后记录决策、责任人和截止时间。
发布当天的现场沟通也要分工:发布指挥人协调进度和决策,技术执行人完成部署,观察人员跟踪监控,业务代表验证真实流程,记录人员维护时间线。小团队可以一人兼任多个角色,但角色责任应明确,尤其不能让执行者同时成为唯一的独立验证者。
九、最终判断:把“可控地变更”作为成熟度目标
1. 成熟度不是流程越重越高
成熟的发布管理,不是每次变更都要开会、签字和等候统一窗口,而是团队能根据风险选择匹配的控制强度。低风险变更可以快速通过可靠的自动检查,高风险变更则必须有充分验证、明确停止条件和可信恢复路径。
当团队能够提前暴露依赖、准确评估影响、在证据不足时主动延期,并在故障发生后快速恢复、持续修正同类问题,发布管理才从“审批合规”变成“组织学习能力”。
2. PMO下一步可以从三个动作开始
- 选定一个业务范围:不要先追求全公司统一,找出发布频率高、依赖复杂或影响重大的试点对象。
- 统一五个口径:明确发布、变更、失败、恢复时间和业务影响的定义,建立可追溯的基线。
- 设置一个停止机制:为高风险发布写清楚异常信号、暂停权限、升级路径和恢复决策人,并在演练中验证。
随后每月复核一次:计划偏差发生在哪里,风险门槛是否有效,流程等待是否合理,复盘措施是否降低了同类问题。不要把第一次上线的流程版本当作最终制度,它应该随着服务基线、技术架构和业务容忍度变化而迭代。
3. 最值得坚持的判断
发布计划不是对日期的承诺,而是对风险、证据和决策责任的承诺。日期可以调整,范围可以缩小,发布可以暂停;真正不能含糊的是谁在什么证据下做决定,失败之后怎样保护用户与业务。
如果只能带走一个实践,我会选“把停止条件写在发布计划里,并在发布前验证它能被执行”。它能迫使团队提前讨论风险,也能检验监控、权限、沟通和恢复路径是否真实存在。下一步,就从最近一次有延期、回退或紧急修复的发布开始复盘,按计划、依赖、就绪、执行和业务结果五个环节找出第一个失效控制点,再据此改流程,而不是先增加审批层级。
参考框架与数据说明
- Google《Site Reliability Engineering》及《The Site Reliability Workbook》:错误预算、可靠性目标、事件响应与复盘等实践框架。
- DORA《Accelerate State of DevOps》系列研究:软件交付绩效与稳定性相关指标框架。具体指标定义应结合组织自身统计口径。
- NIST SP 800-61《Computer Security Incident Handling Guide》:事件响应准备、处理、恢复和经验改进的参考框架。
- 文中案例与图表中的数值均为情景模拟或流程设计示意,已在对应位置标注,不应当作行业基准或实际组织统计。
常见问题解答(FAQ)
1. PMO如何设计一套真正可执行的上线计划流程?
我所在的团队每次上线都开会、填表,但临近发布还是会发现测试未完成、依赖方没确认。我想知道流程到底应该设哪些关口,才能提前暴露问题,而不是多增加几轮审批?
建议把上线流程拆成“纳入计划、方案评审、发布就绪、执行与验证、复盘”五个关口,并为每个关口设定可检查的准入条件。纳入计划时明确版本范围、负责人和目标窗口;方案评审时确认需求冻结、依赖关系、数据迁移及回退方案;发布就绪时核验测试结论、监控告警、值班安排和业务通知;
执行阶段按步骤记录开始时间、验证结果与异常;复盘阶段追踪问题关闭情况。比如一支每月发布两次的团队,可以规定上线前3个工作日完成就绪检查,未通过项必须标注责任人、补齐时间和风险等级,不能只用“待确认”带过。流程是否有效,不看审批节点数量,而看每个节点能否阻止一种明确的失控风险。
2. 上线计划的关键指标应该看哪些,如何避免只考核准时率?
我曾经看到团队把发布准时率做到接近百分之百,但上线后仍频繁补丁,业务也不敢轻易采用新版本。我担心单看准时率会鼓励团队为了按时发布而隐藏风险,想了解一组更能反映发布质量的指标应该怎么搭配?
建议至少同时观察计划可靠性、发布质量、交付效率和变更风险,而不是用准时率代表发布成熟度。可定义计划达成率为按原定窗口完成的发布数除以计划发布数;变更失败率为引发回滚、紧急修复或严重线上故障的发布数除以总发布数;紧急变更占比反映计划外发布压力;回退耗时衡量故障后的恢复能力。
以某团队一个季度30次发布为例,若27次按期完成,计划达成率是90%;其中4次需要紧急修复,变更失败率约为13.3%。即使准时率不错,后一个数字仍提示就绪检查或测试覆盖可能不足。指标应同时标注统计口径、观察周期和分母,避免团队通过拆分发布或修改计划日期美化结果。
3. 发布前必须设置哪些上线门禁,什么情况应该暂停发布?
我最纠结的是上线门禁设得太严会拖慢业务,设得太松又可能把风险带到生产环境。尤其是测试有少量未关闭缺陷、监控还没完全准备好时,应该依据什么判断继续、延期还是回退?
门禁应按风险分级,而不是所有发布套用同一套审批。低风险文案调整可以采用轻量检查;涉及数据迁移、权限、支付或核心交易的变更,应要求关键测试通过、依赖方确认、监控可用、回退步骤经过演练,并指定现场决策人。
建议把暂停条件写成可验证的规则,例如核心用例未通过、迁移脚本未在近似环境验证、关键告警无法触达值班人,任一项成立就不得进入发布窗口。对于非阻断缺陷,可以记录影响范围、临时措施和接受风险的负责人。上线后若错误率连续两个监控周期超过预设阈值,或核心业务指标明显偏离基线,应触发停止扩量或回退;
阈值要依据历史基线设定,不能临场凭感觉决定。
4. PMO如何统一不同团队的发布规范,又不把流程做成形式主义?
我负责多个产品团队的协同,各团队发布频率、系统风险和人员配置差异很大。统一模板以后,有的团队觉得填表浪费时间,有的团队又觉得检查项不够,我想知道哪些内容必须统一,哪些应该允许团队自行调整?
统一“最小控制集”,不要统一所有执行细节。PMO可强制统一发布编号、变更范围、风险等级、责任人、窗口、验证结果、回退方案和复盘字段;测试方式、灰度比例、审批层级及观察时长则按系统风险配置。比如低风险内部功能可由团队负责人确认就绪,高风险核心系统需额外完成跨团队依赖确认和回退演练。
每月抽查少量发布记录,并对照线上故障、紧急变更和延期原因,判断规则是否真的减少了风险;若某字段连续多个周期无人据此决策,就应考虑删除或改成自动采集。规范的价值不在于表单完整,而在于不同团队遇到相似风险时能做出一致、可追溯的决定。
核心关键词
文章包含AI辅助创作:上线计划流程与规范:PMO发布管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520861
读者评论
文中把“按期上线”和“业务成功”区分开很有必要。实际工作中,回滚方案常写得很完整,但数据迁移和异步任务往往无法真正回退,建议再补充不可逆变更的前向修复案例和验证方法。
四层指标的划分比较实用,尤其是把依赖确认、就绪检查和业务验证分开。不过指标落地时要注意数据质量,低流量服务只看错误率容易被少量请求放大,最好结合绝对数量和持续时间判断。
我比较认同减少无效审批的观点。跨团队发布时,真正容易卡住的是没人拥有明确的暂停权和升级路径。若能配合发布指挥人、值守名单及延期后的责任处理,流程会比单纯增加审批节点更可执行。
