发布审批最常见的失败,不是审批人太少,而是所有人都在审批,却没人真正对“能不能发布”负责。某次业务上线前,研发确认代码已部署,测试确认主流程通过,运营却发现公告内容还是旧版本;审批记录里每个环节都有“同意”,但没有人核对版本、灰度范围和回滚条件。发布管理从零到一,第一件事不是多加几级审批,而是把风险判断、证据准备、决策责任和发布后验证串成一条闭环。
一、先讲核心结论:审批不是签字链,而是风险决策机制
1. 发布审批要回答四个问题
我设计发布审批时,通常先要求团队回答四个问题:这次到底要变更什么;变更影响谁、影响多大;上线前有哪些证据证明风险可接受;如果结果不符合预期,谁能在多长时间内采取什么动作。四个问题答不清楚,审批人即使点了“同意”,也只是留下了一个状态,不等于做出了有效判断。
所以,发布审批的最小闭环不是“申请,审批,发布”,而是“识别变更,评估风险,准备证据,作出决定,执行发布,验证结果,沉淀改进”。审批只是其中的决策节点。决定效率的关键,不是审批按钮有多快,而是审批人能否在正确的时间看到足以判断的信息。
2. 先用最小规则运行,再按风险扩展
从零开始的团队不必先建设复杂的委员会、发布日历和多级签批。我的建议是先让每个发布申请有统一入口、明确负责人、可核查的变更范围、上线验证方式和回退方案,再根据实际事故和等待数据增加控制点。
如果一次发布只涉及低风险文案修正,走完与核心支付改造相同的审批流程,流程本身就制造了风险:团队会绕过流程、把小改动攒成大批次,或者把“同意”变成习惯性点击。反过来,如果数据库结构变更、权限模型调整和外部接口改造都只需要一个人确认,也是在把不可逆风险当成普通任务处理。
我更看重“审批强度与风险相称”,而不是“每个发布都经过同样多的人”。适度的门槛减少等待,关键门槛保留判断权,这才是发布管理提升 PMO 效率的起点。
3. PMO 要管规则和例外,不应替业务承担全部审批
PMO 的角色通常是设计发布分类、推动流程一致、监控跨团队依赖、暴露等待和风险,而不是替产品、研发、测试或业务负责人判断每项变更是否可接受。把所有审批都收口到 PMO,短期看似统一,长期则会形成新的队列:离一线最远的人承担了最多判断,最了解风险的人反而只提供意见。
我会把职责拆成两层:PMO 管机制,例如准入字段、审批时限、升级规则、发布窗口和复盘标准;业务与技术负责人管具体决策,例如用户影响、技术风险、业务时机和是否接受剩余风险。PMO 对流程完整性负责,风险责任人对风险接受负责。
二、为什么发布管理经常失灵:真实场景里的几个断点
1. 申请内容写了“做什么”,却没写“影响什么”
常见发布单会列出需求编号、代码版本和计划时间,却没有写清受影响用户、依赖系统、数据变化、功能开关、外部通知和监控指标。审批人看到的是工作清单,不是风险边界。比如“优化账户服务”这句话,无法判断它只是调整页面提示,还是同时改变账户状态计算和下游对账逻辑。
申请单不需要堆砌文档,但至少要让不了解项目背景的值班人读懂:变化在哪、范围多大、成功如何判定、失败如何发现、恢复需要什么条件。缺少这些字段时,审批会变成补问答;补问答在多人、多时区或临近发布窗口的场景下,往往比真正的风险评估更耗时。
2. 审批与发布执行脱节
另一类断点是审批通过后,执行内容发生变化,却没有重新判断。审批时提交的是一个版本,最终上线的是另一个版本;审批时承诺灰度 5%,执行时直接全量;审批时约定先发服务端,临时又把客户端更新一起塞进窗口。流程记录看起来完整,实际变更已经超出被批准的范围。
我的判断是,审批记录必须和具体发布对象绑定,至少绑定版本、变更单、发布批次或部署任务中的一种。若这些对象发生实质变化,应触发重新评估,而不是只在备注里补一句“内容略有调整”。“实质变化”要由团队定义,例如影响范围扩大、回滚方式改变、数据迁移增加、关键依赖变化或风险等级上升。
3. 上线后无人确认结果,审批只管到按钮被点击
有些团队把上线成功定义为部署任务显示绿色,却没有检查用户侧结果。部署成功只说明执行系统完成了动作,不代表业务指标正常、数据一致、核心路径可用,更不代表客服、运营和下游系统已做好准备。
发布审批的终点应是观察期结束并完成结果确认。小型变更可能只需观察一段预设时间;高风险变更则需要分阶段检查错误率、关键转化、队列积压、数据校验和客户反馈。没有发布后确认,组织就无法知道原先的风险判断是否准确,也无法持续校准审批规则。
4. 例外审批没有边界,紧急发布逐渐变成日常通道
紧急通道本身不是问题,问题是“紧急”没有定义、例外没有记录、事后没有补审。缺陷修复、监管要求、重大客户影响和业务负责人临时要求可能都被归入“紧急”,但它们的风险类型和所需证据完全不同。
我建议为例外设置三个约束:明确触发条件、明确最低安全检查、明确事后复核时限。紧急不是免除责任,而是压缩等待、保留必要控制,并把决策依据记录下来。如果同一团队持续靠紧急通道发布,应该把它当作计划能力或流程设计的信号,而不是单纯表扬响应速度。
三、常见误区:流程越重,不代表控制越强
1. 误区一:多加审批人就能降低风险
审批人数增加,可能提高覆盖面,也可能造成责任稀释。五个人都认为“应该有人看过”,最后就没人认真核对。更糟的是,所有人审同一份材料,却没有明确的审查维度:产品看业务价值、测试看验证证据、技术负责人看架构与回退、业务负责人看时机与影响,才是有分工的多方评审。
判断是否需要新增审批人,我会先问:这个角色提供了什么独有信息,能否识别现有角色看不到的风险,决策权是否清楚。如果答案只是“过去一直要他签”,新增审批通常是在延长队列,而不是建立控制。
2. 误区二:所有变更都走同一条流程
统一入口有价值,统一强度未必有价值。低风险、可逆、影响面有限的变更,适合轻量审核;涉及敏感数据、资金、权限、不可逆迁移或大量用户的变更,需要更完整的证据和更明确的授权。流程应当“入口统一、路径分级”,而不是“所有人都填同一张长表、等同一批审批人”。
如果团队还没有历史数据,风险分级不必追求精确到小数点。先按影响面、可逆性、数据敏感度、依赖复杂度和外部承诺分成少数几档,再用事故、回滚和审批等待记录校准。分类的目的不是给项目贴标签,而是决定需要哪些证据和谁来承担决策。
3. 误区三:审批时限越短,效率就越高
时限是服务承诺,不是风险判断的替代品。规定“半小时内必须审批”,却不给审批人材料检查清单、代理人和升级路径,结果可能是超时无人处理,或者为了达标而快速通过。有效的时限管理需要同时看等待时间、一次通过率、补充信息次数和发布后风险。
我通常把“准备时间”和“审批等待时间”分开看。审批队列可能很短,但申请人准备材料用了几天;也可能材料完整,却因审批人缺席滞留。只盯从提交到通过的总时长,会把真正的瓶颈藏起来。
4. 误区四:有发布工具,流程就自动成熟
工具能减少重复录入、统一状态、保留审计轨迹,也能让依赖关系更可见,但它不会自动决定风险等级,更不会替组织分配责任。若流程定义混乱,工具只会把混乱流程更快地复制到更多团队。
选择某项目管理平台时,我会优先检查它是否支持流程配置、权限与审计、需求和缺陷关联、通知与超时升级、发布记录查询,以及与现有研发和运维系统的衔接。不要因为演示界面看起来完整,就忽略数据能否贯通、审批人是否真的会在日常工作中使用。
5. 误区五:发布成功就等于发布管理成功
一次没有发生事故的发布,不一定说明审批有效。它可能只是没有遇到风险,也可能是团队临场救火把问题挡住了。反过来,一次出现问题的发布也不必自动认定流程失败:关键要看风险是否被识别、升级是否及时、回退是否可执行、影响是否被控制,以及复盘是否产生可验证的改进。
成熟度不是“零事故”的表面结果,而是组织能否稳定地发现风险、控制影响并从偏差中学习。因此,发布成功率要和事故等级、回滚比例、发布后异常、审批等待和复盘完成情况一起看。
四、专业判断逻辑:用风险、证据、责任和可逆性决定审批强度
1. 先界定变更边界,再判断风险等级
风险评估的第一步不是打分,而是确认变更边界。发布范围至少要说明涉及哪些服务、用户、区域、数据、外部接口和依赖系统。若这些信息尚不确定,风险等级不应被默认成低;更合理的做法是补充调查,或采取更保守的发布方式,例如缩小灰度范围、增加观察点、拆分批次。
在实际工作中,我会避免设计一个看似精密、实则无法稳定执行的几十项评分表。团队可以从五个维度开始:影响范围、失败后果、可逆性、依赖复杂度、数据与合规敏感度。每个维度用清晰描述定义高、中、低,分级的结果直接对应审批路径和证据要求。
例如,文案修改、内部低影响配置通常属于低风险;服务间接口调整、关键流程变更可能属于中风险;涉及大规模数据迁移、权限边界、资金结算或无法快速恢复的变更,应进入高风险路径。这个划分只是管理起点,具体边界必须结合业务的故障承受能力和监管要求制定。
2. 把证据要求设计成“与风险相称”的清单
审批材料不是越多越好。低风险发布可以要求变更说明、责任人、验证结果和回退方式;中风险发布增加依赖确认、测试覆盖、监控计划和灰度步骤;高风险发布还可能需要数据校验、影响评估、安全或合规意见、跨团队演练以及明确的业务授权。
我会把“是否做过测试”改写成更可验证的问题:测试了哪些关键路径、在哪个环境执行、结果在哪里查看、未覆盖范围是什么。把“有回滚方案”改成:回滚触发条件是什么、由谁执行、预计多久恢复、回滚是否会造成数据不一致。这样审批人看到的是可验证的判断依据,而不是笼统承诺。
3. 明确谁提议、谁审查、谁决定、谁执行
同一角色可以兼任多个职责,但责任边界必须能说清。申请人负责提交准确范围和证据;专业审查人负责指出其领域内的风险;最终决策人负责接受剩余风险;发布执行人负责按照批准范围操作;观察负责人负责核对发布后的结果。
小团队可能只有几个人,不必为了职责分离虚构岗位。可以由同一人承担执行和观察,但对高风险变更设置独立复核;也可以由负责人授权代理审批。重点是不能出现“所有人参与,所以没人负责”的状态。
4. 将可逆性纳入判断,而不只看发生概率
很多风险评估过度关注“出问题的概率”,却低估“出问题后的恢复代价”。一个发生概率不高、但一旦失败就无法回滚的数据迁移,可能比频繁出现但能快速关闭的界面问题更值得严格控制。可逆性影响的是事故发生后的暴露时间和损失规模。
我会把回退策略拆成三种:直接回滚版本、通过功能开关关闭、通过补偿或前向修复恢复。它们并不等价。数据结构改变可能无法简单恢复,功能开关也不一定能消除已写入的错误数据。审批时要明确策略覆盖的范围和不覆盖的部分。
5. 把发布后观察纳入批准条件
审批通过不意味着可以无条件执行。对中高风险变更,可以将批准条件写成发布计划的一部分:先灰度到限定范围;观察关键指标达到预设状态;确认后再扩大;若触发阈值,停止扩展或回退。阈值应尽量使用团队已有的服务目标和基线,而不是为了审批临时拍一个看似精确的数字。
例如,若某项服务平时的错误率波动较大,仅用单个瞬时数字触发回滚容易误报;需要结合持续时间、流量规模和对照组。反之,涉及资金或权限的高严重度异常,即使样本较少,也可能需要更谨慎的暂停策略。阈值必须对应业务后果,不能只追求图表上的整齐。
6. 以等待数据识别真正瓶颈
发布效率不能只用“平均审批时长”描述。平均值可能掩盖少数长时间滞留的申请。建议至少跟踪中位审批等待时间、较长分位等待时间、申请补充次数、各审批角色等待时长、计划发布延期率和审批后变更率,并按风险等级拆分。
若低风险发布大量等待同一位负责人,问题可能在授权和代理机制;若申请反复退回,问题可能在字段设计或团队培训;若审批很快但上线后异常多,说明审批证据或风险模型不足。指标要能指向可采取的动作,否则只是仪表盘上的装饰。
| 判断维度 | 需要回答的问题 | 可能对应的控制 |
|---|---|---|
| 影响范围 | 涉及多少用户、系统、区域和业务链路? | 限制灰度范围,增加业务确认 |
| 失败后果 | 失败会造成服务中断、数据错误还是合规影响? | 增加专业审查和升级授权 |
| 可逆性 | 能否回滚,回滚是否会留下数据副作用? | 演练回退或采用分阶段迁移 |
| 依赖复杂度 | 是否需要多个团队、系统或供应方配合? | 增加依赖确认和统一窗口 |
| 证据充分度 | 测试、监控、通知和回退是否可核查? | 补齐材料或缩小发布范围 |

五、发布管理从零到一:可执行的流程设计与落地顺序
1. 第一步:盘点现有发布,不急着先画理想流程
我会先抽取近期一段时间的发布记录,至少覆盖正常发布、延期发布、紧急发布、回滚和发布后异常。若团队没有统一台账,可以先从部署记录、工单、群消息和事故复盘中整理样本。样本不必一开始很大,重要的是能看见真实路径,而不是只采访管理者想象中的流程。
盘点时重点标记:申请从哪里发起、谁实际拍板、平均等待发生在哪一环、发布内容是否临时变化、出问题后靠什么恢复、有哪些信息重复录入。很多团队会发现,最拖时间的并不是审批本身,而是版本范围不一致、外部依赖未确认或材料反复补充。
2. 第二步:定义发布对象和统一入口
团队需要先说清楚“一个发布”是什么。它可以是一次部署、一批相关变更、一个版本窗口或一项独立业务变更,但同一组织要尽量保持口径一致。否则,不同部门报出的发布数量、成功率和回滚率无法比较。
统一入口不等于所有工作都必须挪进一套系统。关键是有一个可追踪的发布记录,并能关联需求、缺陷、代码或部署任务。若组织已经使用某项目管理平台或内部工作流,优先评估能否通过配置形成记录闭环,避免再造一个孤立表单。
3. 第三步:先做三档分级,再为每档规定最低证据
不要把风险分级写成一份厚重的制度却无人维护。可以从低、中、高三档开始,明确典型场景、决策人、证据要求和紧急例外。分级名称不重要,边界能否被一线人员一致理解更重要。
建议将分级规则放在申请入口附近,用短问题帮助申请人判断,例如是否涉及生产数据变更、权限边界调整、关键业务链路、跨团队依赖或难以恢复的操作。出现高风险特征时自动提示升级,不应只依赖申请人凭经验选择。
4. 第四步:把审批意见从“同意”改成可追溯的决策
审批结果可以保留“批准、拒绝、补充信息”等状态,但审批意见还应记录决策依据、附带条件和未解决风险。尤其是高风险发布,批准人应能明确写出:在什么范围内批准,哪些条件必须满足,什么情况要暂停或升级。
如果申请被退回,最好区分“材料不完整”和“风险不可接受”。前者是流程输入问题,后者是实质决策。把两类原因混在一起,会让团队误以为只要补齐字段就能解决风险分歧。
5. 第五步:建立发布日历与跨团队依赖确认
发布日历适用于多个团队共享关键服务、运营窗口、客户沟通或值班资源的场景。它不应成为每个小改动都预约会议的理由。对于有冲突风险的窗口,日历需要显示负责人、范围、依赖和冲突提示;对于低风险独立变更,则可以异步登记。
跨团队确认要落实到具体事项:依赖方是否完成兼容准备,监控和告警是否可用,客服或运营是否知情,客户通知是否需要提前发送。单纯在群里发一句“大家看一下”不构成有效确认,尤其在团队规模扩大、人员轮换或跨时区协作时。
6. 第六步:定义发布后验证、暂停和回退机制
上线前就要确定观察窗口、核心指标、责任人和触发动作。观察项应匹配变更本身:改动登录流程,就重点关注登录成功与失败;调整数据处理,就检查数量、完整性和延迟;修改权限逻辑,则验证授权与拒绝行为是否符合预期。
回退计划需要可执行,而不是一句“必要时回滚”。需要说明操作入口、执行人、预计耗时、回退是否会影响后续变更、数据如何处理,以及什么情况只能前向修复。高风险操作可以在发布前演练,至少确认值班人能找到说明并具备权限。
7. 第七步:用小范围试点修订规则
新流程不宜一次性覆盖全公司。可以先选择发布频繁、负责人稳定、愿意复盘的一个业务域试点,观察申请完整度、等待时间、例外比例、发布后异常和使用反馈。试点目标不是证明流程正确,而是尽早找出不适配之处。
试点期间,每周看一次流程数据,每两到四周做一次规则调整更实际。一次只改少数关键点,例如字段说明、低风险授权或超时升级方式,否则很难判断改动带来的效果。流程稳定后再扩展至依赖更复杂的团队。

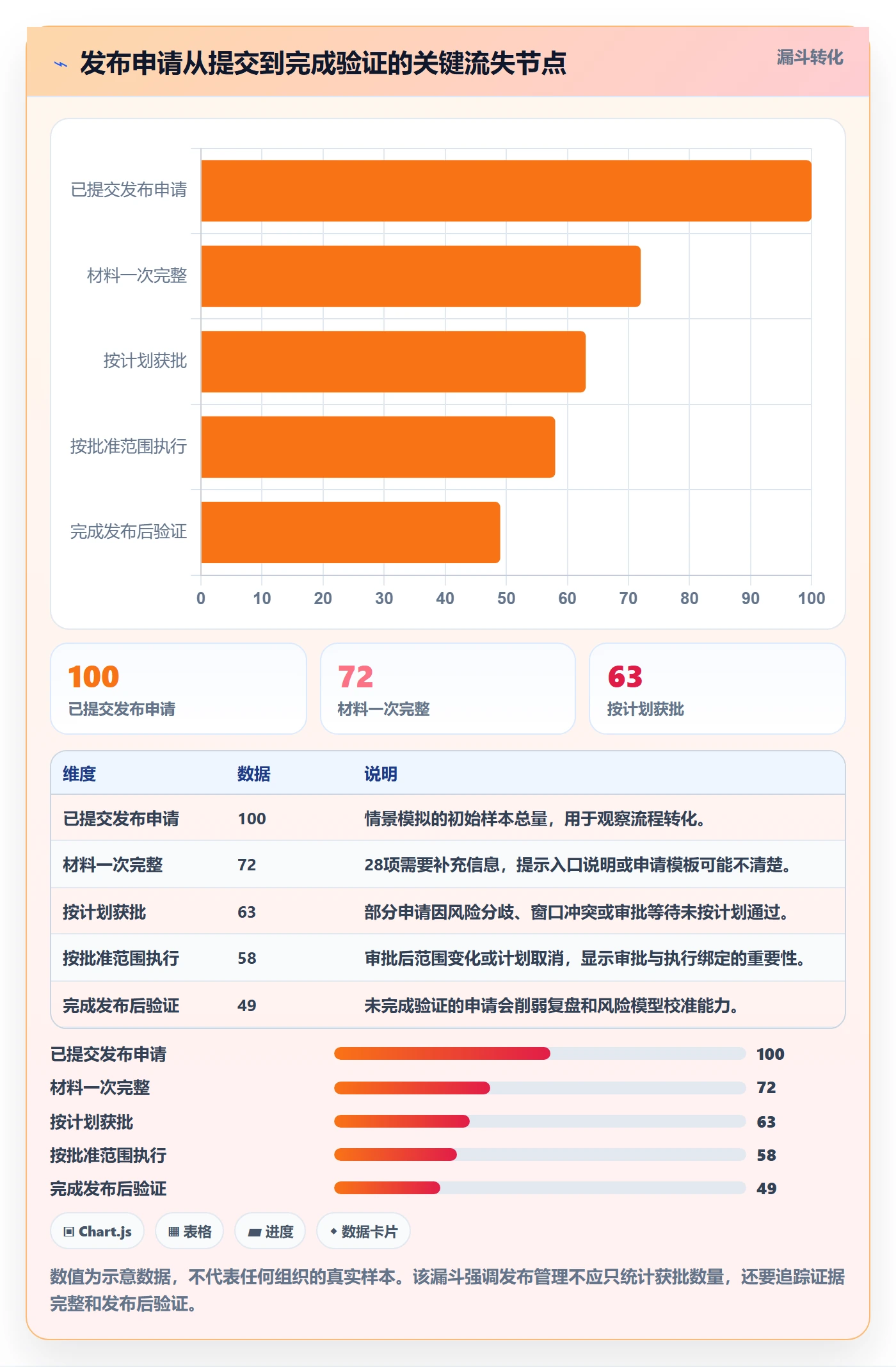

六、案例与数据观察:把审批时间花在判断上,而不是找信息
1. 一个中大型组织的情景化改造案例
以下案例是基于常见企业协作场景构造的匿名化示例,不代表特定企业的公开业绩。假设一家有 100 人以上研发与业务协作团队的中大型组织,过去通过群消息、表格和多个系统协同发布。PMO 每月汇总发布情况时,发现各团队对“发布完成”的定义不同:有的以审批通过为准,有的以部署结束为准,还有的等运营确认后才关闭记录。

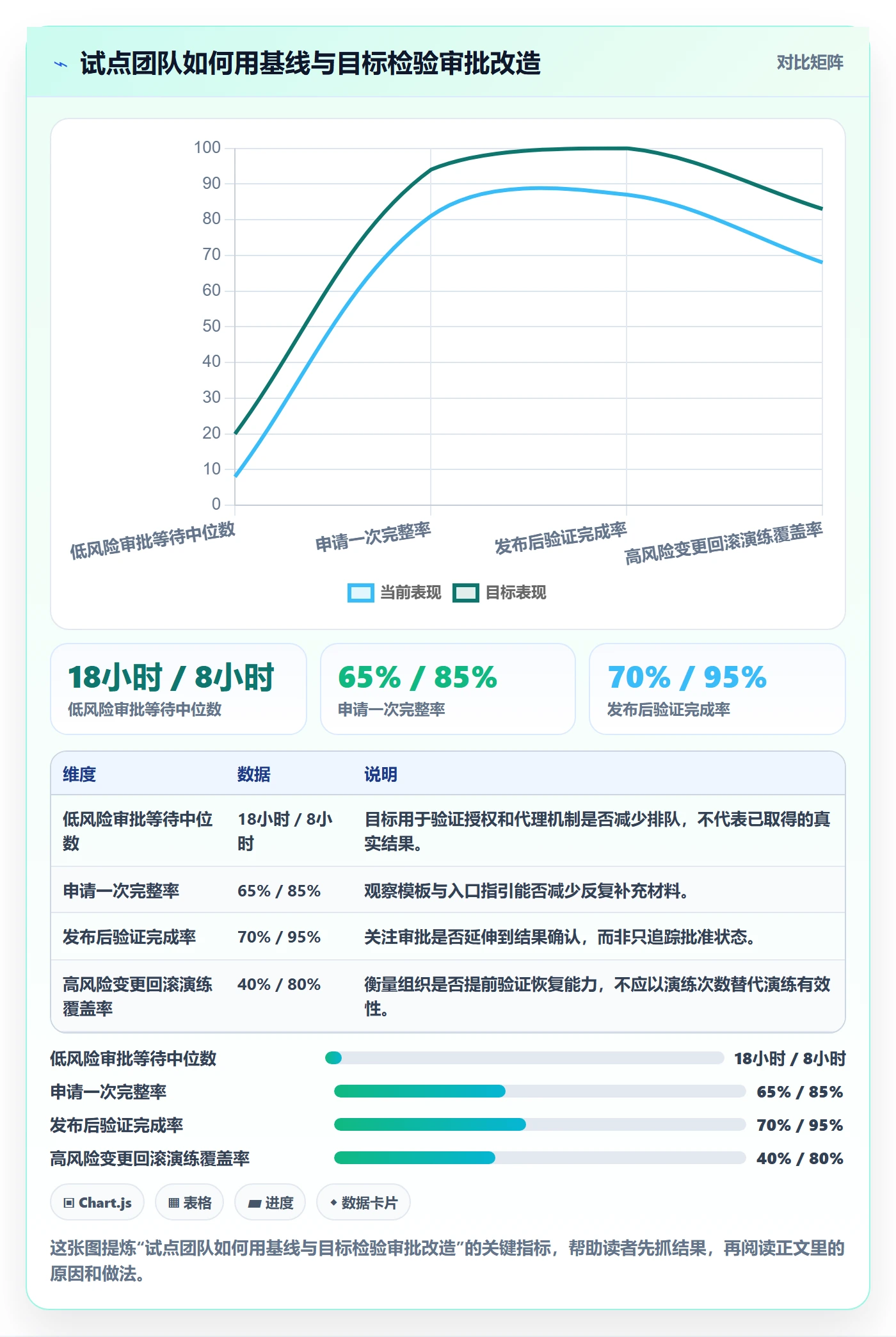

团队先不买新工具,也没有增加审批层级,而是用两周盘点最近的发布记录,统一发布对象定义,补充负责人、变更范围、风险等级、验证指标和回退方式。随后选择一个业务域进行四周试点,将低风险配置变更授权给团队负责人;中风险发布要求技术与测试分别确认;高风险数据变更增加业务责任人批准和发布后校验。
试点中,最明显的变化不是所有发布都更快,而是低风险发布不再等待不必要的跨部门签字;高风险发布则更早发现验证数据不足。为了避免把观察结果包装成普遍结论,项目组把数据标成“试点样本”,按风险等级分别跟踪等待时间、补充次数、延期和回滚,不用单一平均值汇报成效。
2. 适合内部试点的指标样例
例如,团队可设定一个待验证假设:低风险发布改为团队授权后,审批等待会下降,同时发布后异常率不应明显升高;高风险发布增加数据校验后,准备时间可能上升,但数据问题的发现时间应缩短。这里的目标数值要来自组织基线,不能照搬其他公司的经验。
如果没有基线,可先用前四周建立基准,再设定试点观察阈值。对于小样本团队,应谨慎解读百分比变化:一次事故可能让当月异常率大幅波动。可以同时报告绝对数量、样本量、风险等级和事件严重度,不要只展示一条向上的效率曲线。

3. PingCode 示例:工具解决的是协作可见性,不是风险责任
对 100 人以上、中大型企业而言,发布记录往往分散在需求、缺陷、测试、项目计划和运维系统中。以 PingCode 为例,适合把需求或缺陷关联到发布记录,让相关团队围绕同一变更范围协作,并通过流程配置呈现申请、评估、审批和验证状态。实际能力应以产品当前版本和组织部署方式为准,选型前应进行场景验证。
在这种使用方式下,我会重点检查三件事:第一,审批人能否直接看到相关需求、缺陷和验证证据;第二,审批状态、变更范围和实际执行记录能否保持一致;第三,超时、代理审批和紧急例外是否能被追踪。若仍需人工从多个系统复制信息,工具带来的效率可能被数据维护成本抵消。
工具的价值不是让审批“自动通过”,而是减少找资料、追状态和重复登记的时间,让人把注意力放在风险判断上。如果组织连发布对象、责任人和风险分类都没有统一,先做流程梳理通常比直接采购更重要。
七、不同情况下怎么行动:按组织成熟度和发布风险选择路径
1. 小团队、发布少、风险较低
如果团队人数少、发布范围相对独立,先用轻量台账即可。每项发布记录变更范围、负责人、测试结果、发布时间和回退方式;指定一位最终决策人,并建立紧急例外的事后复核机制。不要为了形式上的成熟度复制大企业的多级审批。
但“团队小”不等于“风险低”。如果涉及敏感数据、资金、外部客户承诺或不可逆变更,仍应增加独立复核或专业审查。规模决定流程管理成本,业务后果决定控制强度,两者不能混为一谈。
2. 多团队共享平台、依赖关系复杂
多个团队共享核心服务时,重点通常不是多审批几次,而是提前暴露依赖、冲突和兼容顺序。建立可查询的发布日历、服务负责人清单、变更依赖记录和统一发布窗口规则。对相互依赖的变更,要明确谁协调顺序、谁确认兼容、谁能暂停发布。
跨团队沟通要避免把所有项目塞进同一场例会。可以按风险和依赖异步评审,只有窗口冲突、接口不兼容或高风险事项才升级讨论。这样既保留协同,也避免 PMO 变成全公司发布的人工路由器。
3. 监管严格或数据敏感的组织
在金融、医疗、政务或处理敏感数据的场景中,发布审批还要满足组织的合规、安全和审计要求。审批记录可能需要保留授权依据、测试证据、职责分离、数据处理说明和例外批准。具体要求应由法务、信息安全、合规或行业负责人核对适用法规与内部控制,不能由通用流程模板代替法律判断。
这类组织可以采用“常规变更标准化、重要变更加强控制、紧急变更事后审查”的结构,但应确保紧急处理不会绕开法定或政策要求。审计可追溯性要在流程设计阶段纳入,事后补日志通常无法还原当时的真实决策过程。
4. 发布频率高、审批队列拥堵
如果审批队列已经成为瓶颈,先按风险等级拆分等待时间,并区分材料不完整、审批人缺席、跨团队冲突和真正的风险争议。对低风险、高频、可逆的变更,可以设置授权边界、代理人或规则化检查;对高风险变更,应优先改善材料预审和依赖确认,而不是简单压缩所有人的审批时限。
如果同一审批人长期处理大量低风险事项,通常应重新分配决策权或设定清晰的授权范围。授权不是放弃控制,而是把判断权下沉到具备必要知识、并愿意承担责任的人,同时保留抽查、审计和升级机制。
5. 事故频发,但审批已经很多
事故频发时,不要先加审批层级。先分析事故是由风险未识别、测试覆盖不足、执行偏离、监控迟钝、回退失败,还是审批后范围改变造成。不同原因需要不同控制:测试不足要补验证;范围偏离要绑定变更对象;恢复失败要演练;监控迟钝要改告警与观察指标。
如果事故复盘的行动项长期重复,问题可能不是员工不认真,而是流程没有将经验转化成规则。每次复盘至少确认一个可验证改变,例如新增自动检查、调整风险触发条件、改变灰度步骤或补充值班说明,并在后续抽样检查其执行效果。
八、不同情况下的取舍:效率、控制、自动化和自主权
1. 集中审批与团队授权之间
集中审批适合跨部门风险高、责任尚未清晰或需要统一审计的阶段,优点是规则一致,缺点是容易积压并远离现场。团队授权适合边界清晰、能力成熟、发布频繁的场景,优点是响应快,缺点是不同团队可能逐渐形成不同标准。
比较稳妥的取舍是按风险授权:低风险由团队在明确边界内处理;中风险由相关专业角色共同确认;高风险由具备业务授权的责任人作出决定,PMO 监督过程和例外。授权规则需要定期复核,避免团队扩张后仍沿用小团队时期的口头默契。
2. 完整材料与申请负担之间
材料过少会导致审批人反复追问,材料过多则让申请人复制粘贴、审批人阅读疲劳。一个可操作原则是:每个字段必须支撑某个判断或后续动作;无法说明用途的字段暂缓收集。低风险申请尽量短,高风险申请再按条件展开。
可以采用条件式表单:选择涉及数据迁移后,显示数据校验和恢复字段;选择涉及外部客户后,显示通知与客服准备字段;选择跨团队依赖后,显示依赖负责人和确认状态。这样既保留必要控制,也避免所有申请人填写自己用不上的内容。
3. 自动化与人工判断之间
适合自动化的部分包括必填校验、版本关联、状态通知、超时提醒、发布窗口冲突提示、证据链接检查和记录归档。需要人工判断的部分包括风险接受、业务时机、复杂依赖、数据异常容忍度和例外决策。自动化应减少遗漏和重复劳动,不应把“字段齐全”误判为“风险可接受”。
如果使用自动规则,必须设计人工覆盖机制并保留理由。规则不可能穷尽所有场景,特别是在业务模式变化、跨系统依赖增加或突发事件发生时。没有解释能力的自动拒绝会制造新的隐性队列,没有审计记录的人工覆盖又会破坏控制。
4. 追求统一与保留团队差异之间
大型组织需要统一关键定义,例如发布对象、风险等级、审批状态、回滚记录和事故分类;但不同业务可以在证据细节、观察窗口和发布节奏上保留差异。把所有团队强行塞进完全相同的流程,会牺牲业务适配;任由各团队独立定义,则无法汇总和改进。
较好的做法是统一底层治理字段和最低控制要求,把具体检查项作为业务域扩展。PMO 负责维护公共规则,各业务负责人提出差异化需求,并说明为何需要例外、例外会增加什么成本、如何保证可审计。
九、发布审批模板与持续改进:把制度变成日常动作
1. 发布申请至少包含哪些信息
模板的目标不是把所有知识塞进申请单,而是让关键判断有据可查。建议按模块组织,低风险申请只展示必要字段,高风险时再补充条件字段。字段可以包括:
- 基本信息:发布名称、业务负责人、技术负责人、计划窗口、涉及版本或变更记录。
- 变更范围:影响系统、用户、区域、数据、接口和依赖团队;明确不包含的范围。
- 风险判断:风险等级、触发因素、可能后果、剩余风险和风险接受人。
- 验证证据:关键测试路径、测试结果、未覆盖范围、上线后观察指标和数据校验方式。
- 执行计划:部署顺序、灰度比例或批次、执行人、窗口协调和暂停条件。
- 恢复计划:回滚或前向修复方式、触发阈值、所需权限、预计恢复时间及数据副作用。
- 协同准备:依赖方确认、运营或客服准备、外部通知、值班安排和客户沟通。
- 发布后验证:观察负责人、观察时间、结果记录、异常升级路径和关闭条件。
2. 审批意见应留下什么信息
审批人可以使用简短但有结构的意见:批准或拒绝的结论、判断依据、附带条件、未解决风险,以及需要升级时的负责人。对低风险常规发布,意见可以简化;对高风险发布,至少要让之后的复盘人员知道当时为何接受该风险。
“看过了,没问题”缺少可复核的信息;“批准在限定用户范围内灰度,完成数据核验后再扩大,若关键错误超过约定阈值则暂停”则清楚得多。审批记录不需要写成长篇报告,但应能还原决策边界。

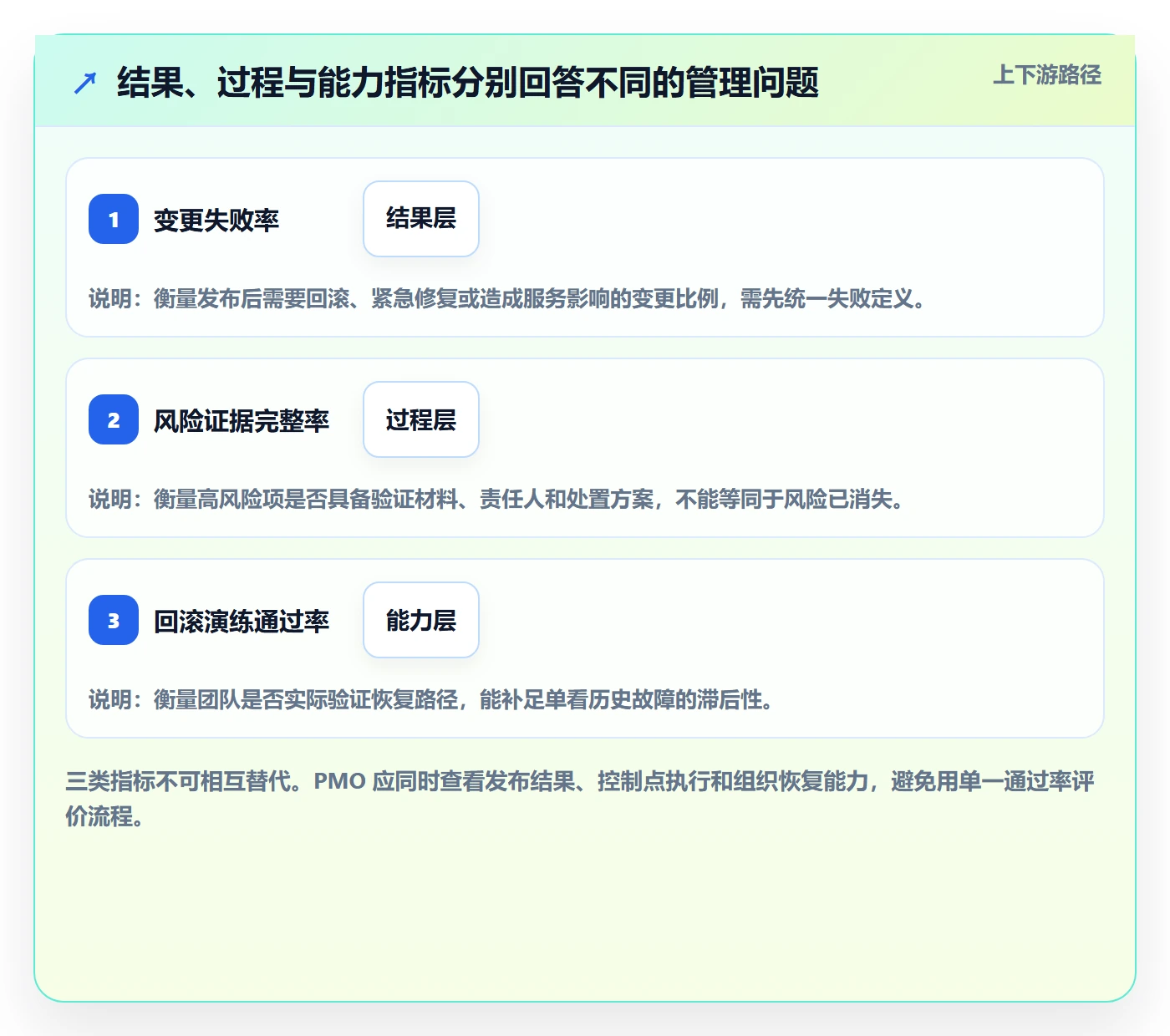

3. PMO 每月复盘的重点指标
月度复盘不应只汇总发布总量。建议按风险等级和业务域观察以下数据,并保留样本口径:
- 申请材料一次完整率,判断入口和指导是否清楚。
- 审批等待时间中位数及较长分位值,定位队列和长尾滞留。
- 发布按计划执行率,区分审批延误、依赖冲突和业务主动调整。
- 审批后范围变化率,检验批准对象与执行对象是否一致。
- 回滚率与发布后异常率,结合严重度、变更类型和样本数解读。
- 发布后验证完成率,检查流程是否闭环。
- 紧急发布占比及事后复核完成率,识别例外通道是否被滥用。
- 复盘行动项按期完成率,确认经验是否转化为机制改进。
这些指标之间需要联合解释。例如,审批等待下降但发布后异常增加,不能宣称效率提升;异常报告增加也不一定代表质量变差,可能是监控和报告能力改善。PMO 应展示趋势、风险分层和背景变化,而不是用单一排名给团队施压。
4. 让复盘产生可验证的规则更新
每次发布后复盘不必都开长会。低影响、无异常的变更可以自动归档;高风险、回滚、延期或审批后变更的事项,才进行结构化复盘。复盘重点是决策链和系统条件,而不是把问题归咎于“某人粗心”。
复盘结论最好写成可验证的动作:谁在什么时候更新哪个检查项,如何确认生效,后续抽样看什么结果。没有负责人和验证日期的“加强沟通”“提高意识”,通常难以改变下一次发布。
5. 三十天内的落地行动
如果团队正准备从零启动,可以按四周推进。第一周盘点近期发布与事故样本,确定口径和主要瓶颈;第二周制定低、中、高风险规则,试写申请模板和审批责任;第三周选择一个业务域试点,配置通知、记录关联和发布后确认;第四周复盘等待、补充材料、范围变化和异常数据,调整规则后再决定是否扩大。
第一阶段不要追求工具配置漂亮,也不要把每个例外都提前设计成复杂分支。先让真实发布经过一个可追踪、责任清楚、能够复盘的流程。流程稳定后,再逐步自动化重复动作、补充跨团队依赖管理,并完善组织级指标。
十、结语:真正提升效率的,是把审批从“排队”变成“有依据的决策”
1. 先做对三件事
发布管理从零到一,最值得优先完成的不是增加签字,而是统一发布对象、建立与风险相称的证据要求、明确决策与执行责任。随后把发布后的验证和复盘接上,审批才不再是流程中的孤岛。
如果目前只能做一件事,我会建议先抽样检查最近的发布记录:审批人当时看到了什么证据,批准的范围是否与实际执行一致,发布后有没有验证结果。这个小型审计往往比直接购买系统更快揭示真正的流程缺口。
2. 下一步怎么做
本周可以选取最近的十到二十项发布,按风险等级标记审批等待、补充次数、范围变化、回滚和发布后验证情况;样本不足时就明确记录实际数量,不要用模拟值冒充组织数据。随后邀请研发、测试、业务、运维和 PMO 各选一位代表,共同确认一版最小流程。
最终要建立的不是“每次发布都有人签字”的制度,而是一种组织能力:低风险事项能快速自治,高风险事项能提前暴露问题,紧急事项有边界,发布后结果能回到下一次决策中。审批越有效,越不需要靠增加人头来证明谨慎;发布越成熟,越能把控制留在风险真正出现的地方。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:发布审批怎么做?PMO效率提升:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520657
读者评论
我们之前把审批时限压到半小时,结果申请经常因缺少回退说明被退回,实际耗时反而更长。后来把材料准备和审批等待分开统计,才看出主要问题在申请质量。
低风险变更走轻流程确实省时间,但风险分级如果靠申请人自报,容易出现标准不一致。我们后来给每档补了具体例子,并允许审查人调整等级,执行起来更稳。
发布后观察这点很容易被忽略。我们有过部署显示成功、下游数据却延迟异常的情况。想请教一下,观察期结束由发布执行人确认,还是另设业务负责人确认更合适?
