发布管理回滚教程:PMO实操方法,避坑指南
一次发布回滚,真正耗时的往往不是执行回退命令,而是团队花了十几分钟确认“回到哪里、谁来批准、哪些数据不能回退”。我在梳理发布复盘时反复看到一个反常识:回滚预案写得很长,不代表事故恢复得快;如果版本边界、数据处理和决策权限没有在发布前说清,预案越复杂,现场越容易各自判断。本文给出一套适合 PMO 落地的回滚方法,并用明确标注的情景模拟数据说明如何判断、演练与改进。
一、先讲核心结论:回滚不是一个按钮,而是一项有边界的决策
1. 把“回退版本”改成“恢复业务服务”
技术团队通常把回滚理解为把程序版本退回上一版,但 PMO 需要管理的是业务是否恢复。应用代码退回后,如果数据库结构已经变更、消息队列里仍有新格式数据,或者外部接口无法撤销,服务可能仍然不可用,甚至出现账实不一致。
因此,我会先问三个问题:用户现在能否完成关键业务?已经发生的数据变化是否完整、可解释?团队能否在可接受时间内确认恢复效果?只有这三项都有答案,才算形成可执行的回滚方案。
核心原则是:先定义恢复目标,再选择回滚、前向修复或降级。回滚不是默认动作,而是在特定条件下把系统和业务带回一个可接受状态的手段。
2. PMO 管的是决策闭环,不是替技术负责人写命令
PMO 不必替工程师决定数据库恢复命令,也不应越权判断服务是否安全。但 PMO 要确保决策依据、责任人、时间窗口和结果验证标准都明确。换句话说,技术负责人回答“怎么恢复”,业务负责人回答“恢复到什么状态可接受”,PMO 确保这两个答案在发布前能对上。
我把发布回滚管理拆成四个闭环:发布前识别可逆性,发布中监测触发条件,事故时完成授权决策,恢复后验证业务与数据。任何一环缺失,所谓预案都可能只是文档上的承诺。
3. 预案必须把回滚边界写出来
一份可用预案至少要明确:回退对象、可回退版本、数据处理方式、触发阈值、决策人、执行人、预计耗时、验证项,以及无法回滚时的替代方案。没有这些信息,现场很容易陷入“先试试看”的状态。
比如,“出现严重问题时回滚”不可执行;“核心交易成功率连续两个五分钟窗口低于基线 5 个百分点,且确认由本次变更引起时,由发布负责人提出回退,值班技术负责人执行,业务负责人确认交易补偿口径”才接近一个决策条件。
4. 先识别变更是否可逆,再承诺回滚时间
代码发布、配置调整、数据库迁移、批量数据修复、外部系统切换的可逆性并不相同。对无状态服务,切回旧版本可能只需数分钟;对已改写大量业务数据的任务,回滚可能需要逐笔补偿,耗时取决于数据量、幂等设计和审计能力。
因此,PMO 不宜在发布计划里机械填一个统一的“回滚时间”。更稳妥的做法是区分“停止新变更”“恢复旧版本”“修正已写入数据”“验证业务完整性”四个耗时,并由实际演练校准。
二、背景与真实场景:为什么团队常常“能回退,却回不去”
1. 发布影响的不只是软件版本
一次发布可能同时改变应用代码、数据库字段、配置参数、任务调度、权限规则、消息格式和第三方接口。发布单上写着一个版本号,不代表所有影响都能用同一个动作撤销。
我习惯把发布对象画成一条依赖链:用户入口、应用服务、数据层、异步任务、外部依赖、运营流程。恢复时,必须逐项确认哪些节点需要回退、哪些节点只能向前修复、哪些节点需要业务补偿。
2. 三类常见现场,把回滚问题暴露得最明显
第一类是代码与数据结构不同步。新版本新增字段后,应用开始写入新字段;此时切回旧版本,旧代码可能无法识别新增状态,或者读到不完整数据。发布流程看似完成了代码回退,实际上业务路径已经改变。
第二类是异步任务造成延迟故障。发布后页面表现正常,但后台任务开始积压,直到数小时后才影响结算、通知或库存。只看发布后的短时间健康指标,会把“故障尚未显现”误判为“发布成功”。
第三类是外部副作用不能撤销。例如付款请求、短信发送、物流下单或外部审批已经发生。回退程序不会自动撤销这些动作,团队必须依靠幂等、对账和补偿流程收敛结果。
3. PMO 面对的是跨职能信息不对称
开发团队掌握技术依赖,业务团队理解流程损失,运维团队掌握监控和容量,客服或运营团队最早听到用户反馈。事故现场的难点常常不是没人负责,而是每个人看到的事实不一样,导致团队对“是否达到回滚条件”意见不一致。
PMO 的价值是在发布前把这些事实组织成共用的决策视图:指标来自哪里、基线是什么、由谁解释、出现冲突时谁拍板。若发布会上才第一次确认这些问题,团队是在事故中补流程。
4. 示例数据必须区分观察结果与推演
下文的恢复耗时、触发阈值和流程效率数据均为情景模拟或建议基准,用于演示管理方法,不代表行业统计,也不应直接当成企业承诺。正式落地时,应以自身历史发布、故障记录、演练结果和业务损失口径重新测算。
如果企业已有发布记录,我建议先取近三至六个月的发布与事故样本;样本不足时,再使用模拟场景开展桌面演练。关键不是追求一个看起来漂亮的平均数,而是看最慢的恢复环节在哪里。

三、常见误区:看似有预案,实际没有可执行的恢复路径
1. 误区一:把回滚写成“部署上一版本”
上一版本可能已经不兼容新数据,也可能依赖已变更的配置和外部接口。回退前没有检查兼容关系,就像把车辆倒回旧路,却没有确认道路是否仍可通行。
我会要求发布负责人把“上一版本”写成明确版本号或构建标识,并注明其兼容的数据结构、配置版本和依赖条件。若旧版本不能直接运行,就要提前给出兼容层、前向修复或降级方案。
2. 误区二:把“服务恢复”当成“业务恢复”
健康检查通过,只能说明特定进程或接口响应正常,不能证明订单没有重复、余额没有错、报表数据没有缺失。若监控只覆盖可用性,团队可能在故障恢复后留下更难追查的隐性数据问题。
关键业务至少要设一到三个验证指标。例如支付业务检查支付成功率与重复扣款,库存业务检查库存变动与订单状态,审批业务检查待办数量与流程状态。指标要对应真实业务动作,而不是只看服务器负载。
3. 误区三:所有故障都用同一阈值触发回滚
错误页面短暂增加、核心交易失败、后台报表延迟,对业务的影响不同。统一规定“错误率超过某个百分比立即回滚”,可能让团队对低风险抖动过度反应,也可能放过低频但高损失的故障。
阈值应结合业务关键性、基线波动、用户影响范围和错误持续时间设置。面向交易的核心链路可以采用短窗口、高敏感度监测;非关键报表则可以观察更长窗口,结合业务截止时间判断。
4. 误区四:忽略数据回滚的不可逆性
数据库新增字段通常不等于数据可以倒退。若新版本已经写入业务状态,删除字段或恢复旧备份会丢失新数据;若采用全库恢复,还可能覆盖其他团队在发布期间产生的合法写入。
对数据变更,我优先确认能否采用“扩展,迁移,收缩”的渐进方式:先增加兼容结构,再逐步迁移读写逻辑,最后在确认旧版本不再需要后清理旧结构。这样做增加了短期复杂度,却能降低紧急回退时的破坏面。
5. 误区五:只演练成功路径,不演练失败路径
不少团队演练过部署旧版本,却没有演练部署平台不可用、数据库恢复权限不足、第三方服务限流、关键负责人离线等情况。真正的事故恰恰会把这些边缘条件一起带出来。
桌面演练不能只问“会不会回滚”,还要问:如果回滚失败,下一步是什么?如果数据已产生副作用,谁批准补偿?如果告警误报,怎样暂停而不扩大影响?把失败分支演练出来,预案才接近真实。
6. 误区六:把回滚率当作团队质量排名
回滚次数多,可能意味着变更质量差,也可能意味着团队能及时止损、监控敏感、发布策略谨慎。单独用回滚率给团队排名,会诱发延迟回退、淡化故障或拆分发布等反效果。
我更看重组合指标:变更失败率、故障影响时长、回滚决策耗时、数据修复量、重复故障比例,以及发布后发现问题的平均时间。指标的用途是找系统性薄弱点,而不是给个人贴标签。
四、专业判断逻辑:如何决定回滚、修复、降级还是继续观察
1. 先判断故障是否与本次变更相关
回滚是一项变更,盲目回滚可能把问题扩大。应先将异常时间与发布窗口、配置变动、流量变化、依赖故障和业务周期对齐。若异常早于发布、与本次改动无关,回退可能只增加系统扰动。
不必追求事故现场立刻完成根因分析,但至少要形成“相关性判断”:发布后出现了什么新现象,受影响链路是否经过变更点,回滚能否切断可疑路径。证据不足时,可先暂停继续发布、关闭新功能开关或限制流量。
2. 用影响范围、持续时间、可逆性三轴判断
我的实操判断框架不是单一分数,而是三轴评估。第一轴看影响范围:少量内部用户、单一租户还是所有用户;第二轴看持续时间和趋势:短暂波动还是持续恶化;第三轴看可逆性:切回即可恢复,还是数据与外部副作用不可直接撤销。
影响范围大、趋势恶化、回退路径已验证,通常应快速止损。若影响有限且回退会造成更大数据风险,可先关闭功能、限流或前向修复。三轴的作用是统一讨论语言,不是替代技术和业务判断。
3. 区分四种处置动作
| 处置动作 | 适用条件 | 主要收益 | 主要风险 |
|---|---|---|---|
| 完整回滚 | 新版本故障明显,旧版本与当前数据兼容,恢复路径已验证 | 快速恢复旧有行为 | 可能丢失新功能产生的数据,或引入旧版本缺陷 |
| 功能降级 | 故障集中于可开关功能,主流程仍可运行 | 缩小影响面,保留其他变更 | 开关状态与依赖关系不清时,可能留下半启用状态 |
| 前向修复 | 故障原因明确,修复改动小,回退会增加数据风险 | 避免破坏已生成的数据或外部副作用 | 紧急改动可能引入新缺陷,需严格限范围和验证 |
| 继续观察 | 异常轻微、短暂,尚未达到业务阈值且趋势稳定 | 避免过度处置 | 监测不足时可能错过恶化窗口 |
4. 把“观察”设成有时限、有退出条件的动作
继续观察不是“不处理”。要写清观察时长、观察指标、责任人和退出条件。例如在一个低峰业务场景中,团队可以约定观察两个五分钟窗口,同时检查核心交易失败率、队列积压和人工反馈;任一指标越过阈值则立即转入处置。
若没有明确时间上限,观察容易变成拖延。若观察期间监控信号不可靠,也不能把“暂时没看到告警”当作继续发布的理由。
5. 建立分级决策权限,减少现场等待
发布前应明确谁能提出回滚、谁能执行、谁负责业务影响判断、谁可以批准紧急变更。严重事故中,技术负责人可先执行预先授权的止损动作,但涉及数据恢复、资金补偿或外部通知时,需按公司授权规则确认。
权限设计不是为了增加审批层级,而是为了减少临场找人。对可逆、低风险的开关关闭,可以预先授权值班负责人;对全量数据恢复或影响客户资金的操作,则应要求更高层级的双人确认。
6. 用恢复目标校准方案,而不是先填漂亮数字
业务连续性目标可以用恢复时间目标和恢复点目标表达:前者关注服务中断多久可接受,后者关注最多能容忍丢失多少数据。组织可以参考自身业务影响分析来设定,但不能把目标直接等同于技术团队承诺。
例如,某业务目标是四小时内恢复,并不意味着每次回滚都要四小时;它表示超过该时间将产生显著业务影响。对关键交易,团队可能需要更短的恢复目标和更严格的数据核验。目标应经业务、技术和风险负责人共同确认。

五、PMO 实操方法:从发布申请到恢复验证的完整流程
1. 发布申请阶段:先收集能够改变决策的信息
我建议发布申请不要堆叠大量描述性文字,而要要求提交一组与风险相关的信息:变更范围、用户影响、依赖系统、数据库与配置变化、灰度计划、监控指标、回退版本、数据影响、验证步骤和负责人。
对中大型企业或 100 人以上组织,发布常涉及多个团队和不同交付节奏。使用 PingCode 等项目管理平台时,可以把变更事项、测试证据、发布任务和责任人放在同一条交付记录中,减少版本信息散落在聊天、表格和工单里的情况。工具能帮助追踪,不会自动替团队完成风险判断;字段与审批规则仍需按组织流程配置。
2. 发布评审阶段:用问题清单而不是“看过了”
评审的目标不是逐字审阅所有技术细节,而是确认关键风险是否有主人。主持人可以按以下顺序提问,并把答案记入发布记录:
- 这次变更具体改变了哪些用户可见行为和后台处理?
- 异常最先会在哪个指标或业务流程中出现?基线和阈值是什么?
- 旧版本是否兼容已写入的数据、当前配置和外部依赖?
- 有哪些副作用无法直接撤销,需要补偿或对账?
- 何人有权建议、批准和执行各类处置动作?
- 回退后如何证明服务恢复,而非只证明部署完成?
- 若回退失败或权限不可用,备用路径是什么?
如果其中任何问题只能回答“到时候再看”,应视为发布风险未关闭,而不是会议记录里的待办小问题。
3. 发布准备阶段:冻结窗口、基线与通讯链路
发布前确认目标环境、版本标识、配置差异、值班联系人和回退包可用性。高风险变更还要约定冻结窗口内哪些团队可以同时改动,避免事故发生后无法区分问题来自哪个变更。
基线应覆盖发布前一段稳定时间的核心指标,如成功率、延迟、队列长度、错误比例和业务完成量。没有基线,团队很难判断发布后的波动是异常还是正常业务峰谷。
4. 灰度阶段:每扩大一档,都重新判断证据
灰度不是把全量发布拆成几个按钮,而是给团队留出观察和停止的机会。每一档要明确流量比例、观察时长、升级条件和暂停条件。观察时长应覆盖关键业务周期:若异步任务每小时执行一次,只观察十分钟不足以判断任务链路。
扩大灰度前,要求发布负责人说明本档数据与基线的差异、是否有用户反馈、异常是否集中于特定版本或地区。若指标波动无法解释,先暂停扩量,比“先推完再排查”更可控。
5. 触发回滚时:先止损,再做证据保全
发生重大异常时,第一目标是控制影响扩大。根据系统设计,可以暂停批处理、关闭功能开关、限制流量或阻断继续写入。止损之后,要记录时间线、告警截图或日志索引、版本标识、操作者和已执行命令,避免事后只剩口头回忆。
若系统正在产生资金、订单或库存等关键数据,不应为了尽快恢复而忽视审计和数据完整性。操作前要确认备份、日志、幂等键和补偿流程是否可用;高风险操作依组织制度执行双人复核。
6. 回滚执行阶段:按依赖顺序执行并记录完成状态
执行顺序要根据架构依赖确定,不能简单规定“先应用、后数据库”适用于所有系统。常见检查项包括:停止新流量或写入、恢复兼容配置、切换应用版本、处理异步任务、确认数据结构兼容、解除流量限制。每一步都要标注执行人和结果。
如果其中一步失败,应停止盲目继续。团队要回到预案里的替代路径,例如保持降级、恢复兼容层、转移流量或进入人工处理。预案应允许安全停在中间态,而不是只有“全部成功”一种结果。
7. 验证阶段:验证用户任务,而不是只看部署平台绿色
回退完成后,按发布前约定的验证脚本检查关键用户旅程。比如从创建请求到完成处理,或从提交订单到库存扣减;同时检查错误率、数据一致性和队列积压。
验证人员尽可能与执行人员分开。执行者容易把操作成功等同于结果成功,独立验证可以降低确认偏差。验证结果需要写明数据时间范围、抽样数量、异常项和业务负责人确认,不要只写“测试通过”。
8. 复盘阶段:形成可追踪的改进项
复盘不以“找出一个人犯错”结束,而要回答:为什么风险没有被发布前发现?为什么告警没有更早定位?为什么回滚路径耗时超过预期?为什么验证没有覆盖真实业务数据?
每项改进应有责任人、截止日期、验收证据和关联发布流程。比如“完善监控”过于宽泛;“为队列积压增加持续十分钟告警,并在演练中验证通知到值班群”才可以验收。

六、案例与数据观察:一次“代码回退成功、业务仍未恢复”的桌面推演
1. 场景设定:新版本改了状态流转,也调整了异步任务
下面是一个情景模拟案例,用于展示复盘方法,不对应某个真实客户或企业。某业务平台发布新版本,将订单状态字段的写入逻辑调整为新枚举值,同时升级异步通知任务。发布后,核心页面访问正常,但一部分旧版后台任务无法识别新状态。
在模拟复盘中,初始预案只写了“异常时部署上一版”。桌面演练发现,旧版本虽然能启动,却会把部分新状态识别为未知状态;如果直接重放任务,还可能重复发送通知。问题并不是回退命令不可用,而是团队没有提前定义状态兼容与副作用处理。
2. 发现问题:业务指标比机器指标更早暴露风险
推演中,服务可用性维持在高位,应用错误日志只轻微增加,但订单处理完成量相对同时间段基线下降。若团队只盯着服务器健康检查,可能继续扩大流量;将业务完成量、队列积压和状态分布放在一起看,异常才更明显。
这类情况说明监控需要按链路设计。技术健康信号回答“服务是否活着”,业务信号回答“用户是否完成了任务”。两者缺一不可,尤其是异步任务、批处理和延迟结算场景。
3. 处置方案:先关闭新路径,再校验数据,再决定是否回退
在推演方案中,团队先停止扩大灰度,并关闭新增状态写入开关,避免新数据继续增加;随后检查新旧状态的映射关系、通知发送记录和待处理队列。确认旧版能够处理兼容后的数据后,再回退应用版本,并对未完成任务进行受控重放。
这一顺序比直接部署上一版多了数据确认步骤,但降低了重复通知和状态丢失风险。若状态映射无法安全转换,替代方案应是继续保持功能关闭并做前向修复,而不是强行恢复旧版。
4. 推演结果:短路径不一定是低风险路径

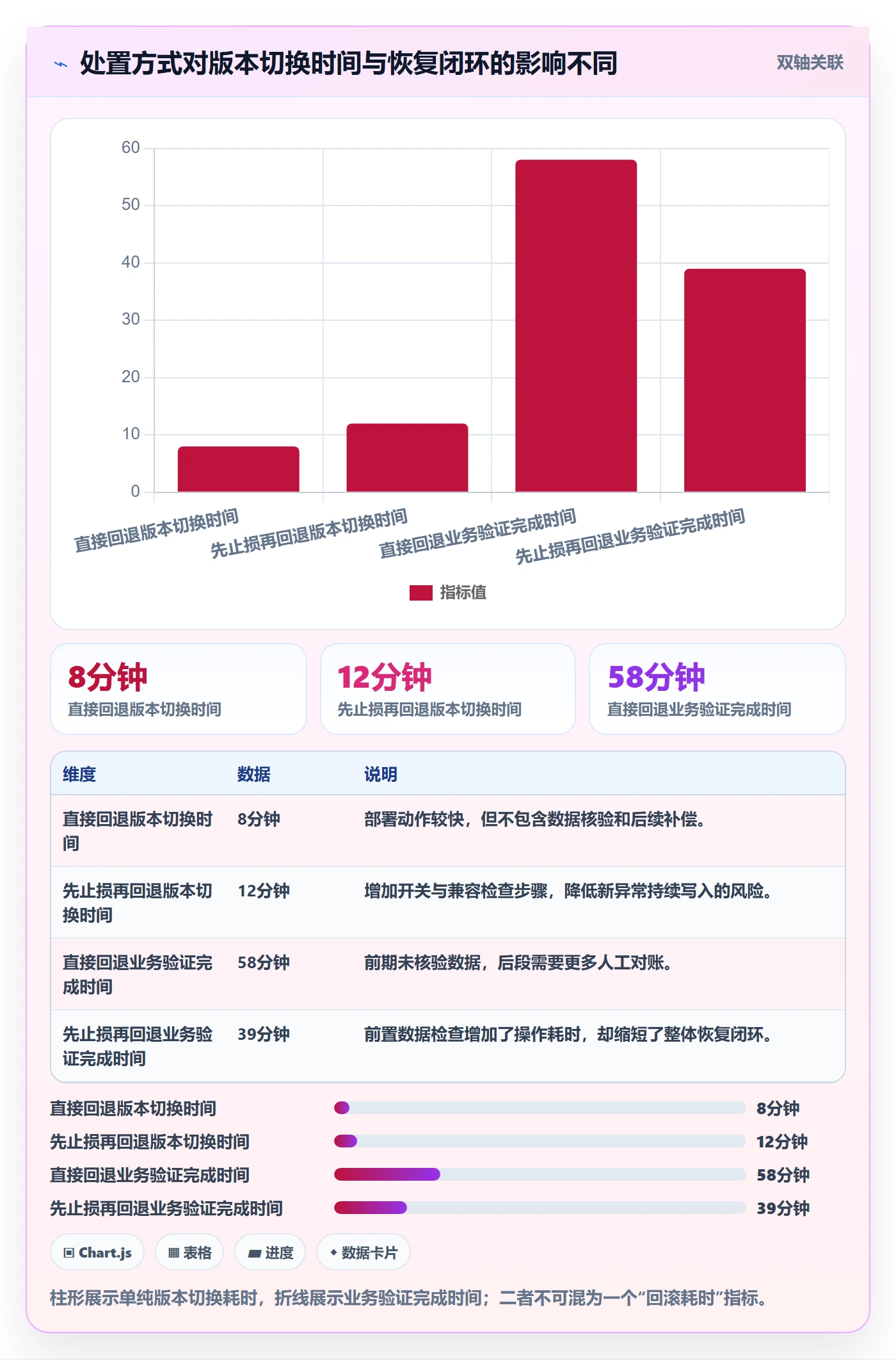

以下时间为桌面推演的模拟数据,用于对比两种处置方式。它不代表真实事故耗时,也不应作为绩效目标。推演发现,直接回退在操作步骤上较少,但验证和补偿耗时更高;先止损、确认数据再回退,前期多花时间,却减少了后续对账工作。
| 对比项目 | 直接部署旧版(情景模拟) | 先止损再回退(情景模拟) |
|---|---|---|
| 停止新异常数据写入 | 未单独设置,等待回退完成 | 5 分钟内关闭新状态写入 |
| 版本切换耗时 | 8 分钟 | 12 分钟 |
| 数据与通知核验 | 约 35 分钟 | 约 18 分钟 |
| 人工补偿记录 | 情景模拟 24 条 | 情景模拟 7 条 |
| 业务验证完成时间 | 约 58 分钟 | 约 39 分钟 |
这个例子最值得注意的不是某个时间差,而是“执行更快”与“恢复更快”不是同一件事。版本切换只是恢复链路中的一个阶段;如果数据影响在之后才暴露,短时间完成部署反而会制造虚假的安全感。
5. 案例提炼:预案要能回答四个现场问题
- 旧版本能否读取新版本已经写入的数据?
- 是否有无法撤销的外部动作,怎样避免重复执行?
- 哪些队列、任务或批处理需要暂停、清理或重放?
- 用什么业务证据证明用户流程已恢复?
如果发布评审能在上线前回答这四个问题,团队就不必在事故中临时设计数据映射和补偿规则。对于复杂变更,最好把状态兼容测试和异常重放测试纳入发布门禁,而不是只做常规功能测试。

七、不同情况下的行动建议:按系统形态和业务风险调整预案
1. 无状态服务或纯展示功能
若服务不持久化关键业务状态,且旧版本与当前依赖保持兼容,完整回滚通常比较直接。应重点确认版本标识、流量切换、缓存行为和客户端兼容性,并在回退后检查真实请求成功率,而不只是部署状态。
即使是纯展示功能,也要关注静态资源缓存、搜索索引或边缘缓存。代码切回后,用户浏览器仍可能加载新资源,导致“服务端已回滚,用户端仍异常”。预案应注明缓存刷新或资源版本策略。
2. 涉及数据库结构或大量数据迁移
不要把数据库恢复备份当作常规回滚选项。先确认写入窗口、备份时间点、日志保留、恢复粒度和恢复后其他合法写入的处理办法。若无法安全恢复到某个时间点,优先采用兼容迁移、数据修复脚本或前向修复。
发布评审要查看迁移量、锁表风险、回填耗时和失败重试方式。对大规模回填,宜拆分批次并设置暂停点,记录已处理范围和校验结果。这样出现异常时,团队能从明确位置停止,而不是面对一个无法辨认的半成品。
3. 涉及支付、库存、订单或对外通知
这类系统的核心风险是外部副作用与重复处理。重点检查幂等键、请求状态、对账渠道、补偿操作权限和客户沟通流程。回滚前后都要核对已成功、处理中、失败和状态未知的记录,不可只抽查应用日志。
如需人工补偿,必须保留原始记录、补偿原因、执行人和复核人。不要为了迅速消除告警而批量重试所有失败请求;重复扣款、重复发货和重复通知可能比暂时失败造成更大损失。
4. 多租户或分批发布系统
先判定故障是否局限于特定租户、版本、区域或流量分组。若范围明确,可优先关闭受影响租户的功能或回退该批次,避免全局回滚带来的额外影响。与此同时,要检查共享数据和公共服务是否被异常批次污染。
分批恢复时,明确每批次的进入条件和退出条件。不可仅凭首批正常就推断所有租户安全,因为租户配置、数据量和使用路径可能不同。
5. 外部依赖故障与本次发布同时发生
当第三方接口波动与发布重合,先判断错误是否沿着本次变更新增的调用路径出现。如果回滚不能减少对外部依赖的请求,可能没有收益;更合适的动作也许是熔断、限流、排队或暂时关闭依赖功能。
发布记录应包含依赖服务的健康状态和供应商通知渠道。若多个团队同时发布,PMO 要求保留变更时间线,避免把同期发生的基础设施故障误判为单一应用问题。
6. 小团队与高规范组织的做法侧重点不同
小团队可以用轻量发布模板和简单的值班表,但不能省略版本标识、回退条件和数据影响判断。流程少不等于责任不清;至少要保证提出、执行、验证三个角色有人承担,必要时由同一人兼任但要明确记录。
大型组织更需要统一风险分级、跨团队依赖登记、变更窗口和审计记录。使用项目管理平台可以帮助追踪任务、审批、版本和复盘事项,但要避免把工具中的“已审批”误当作风险已经被消除。流程自动化的价值是减少遗漏,不是代替专业判断。

八、不同情况下的取舍:没有免费的回滚方案
1. 快速恢复与数据完整性之间的取舍
若核心业务正持续受损,团队可能需要先恢复关键功能,再补齐非关键数据;若涉及资金或不可逆外部动作,完整核验可能优先于速度。取舍要由业务损失、合规要求和数据风险共同决定,不能用一个固定口号替代。
实务中可以分层恢复:先恢复只读查询或受限服务,再恢复核心写入,最后恢复批处理和非关键功能。这样比“全部恢复或全部停机”更有弹性,但前提是系统支持隔离和明确的降级状态。
2. 全量回退与局部降级之间的取舍
全量回退容易理解和执行,但会撤销同一版本中的所有改进,甚至重新引入旧缺陷。局部降级能保留安全部分,却要求开关设计、依赖关系和配置管理足够成熟。
如果功能开关没有被测试过,事故时临时操作的风险可能高于已演练的全量回退。选择局部处置不只是“看起来更精细”,还要考虑团队是否能确认开关状态、缓存传播和租户覆盖范围。
3. 追求快速决策与增加审批之间的取舍
审批层级多,可以降低高影响操作的误判,但现场等待可能扩大损失。审批层级少,可以快速止损,却要求权限边界和触发条件预先充分设计。
建议按动作风险分权:暂停发布、关闭已设计的功能开关可预授权;全库恢复、删除业务数据、批量资金补偿等高风险动作采用双人复核和更高授权。不要让所有动作都走同一审批链。
4. 详细预案与维护成本之间的取舍
预案写得越细,越需要随版本、架构和人员变化持续更新。无人维护的长文档,比短而可验证的清单更危险。优先维护高风险链路、数据操作和联系人,低风险标准服务则可复用模板。
每次架构变化、数据库迁移方式变化、权限调整或发布平台变更,都应触发预案复核。演练失败、步骤超时和联系人失效,同样是预案需要更新的信号。
5. 统一指标与团队差异之间的取舍
统一指标便于组织比较,但不同业务的回滚难度、客户影响和数据敏感度并不相同。可以统一定义指标口径,同时允许各业务设定不同目标阈值,并说明依据。
例如,所有团队都记录决策耗时和恢复验证耗时,但核心交易与内部报表的目标时限不必相同。比较时要结合风险等级,不要把业务性质不同的发布放在同一张“快慢榜”上。
九、发布管理工具与 PMO 治理:让信息连起来,但不把流程交给工具
1. 工具要解决的是可追踪性和交接成本
发布计划、研发任务、测试结果、审批记录和复盘改进如果分散在多个表格与聊天群,事故时就需要重复搜集证据。项目管理平台可以把需求、变更、缺陷、责任人和时间线关联起来,让团队知道哪个事项正在影响哪次发布。
以 PingCode 为例,中大型企业或 100 人以上组织可以根据自身流程,将发布任务、风险检查、审批和复盘改进关联管理,减少跨团队交接中丢失信息的概率。具体能否满足组织要求,应通过实际流程配置、权限边界、审计需求和集成能力验证,不宜只看功能介绍或单次演示。
2. 工具配置要围绕关键控制点,而非字段越多越好
若发布申请需要填写几十个没人使用的字段,团队会机械复制旧内容。建议将必填项限定在会影响决策的部分,例如影响范围、数据变更、回退版本、触发阈值、执行人和验证方式;其他信息按风险等级展开。
可以把高风险变更设置成额外检查流程,例如数据库迁移必须附兼容验证,涉及外部副作用必须说明幂等与补偿方案。低风险变更走简化路径,避免所有发布都承受同等流程负担。
3. 自动化适合做提醒和校验,不适合代替授权判断
系统可以自动检查发布单是否缺少回退版本、负责人或测试证据,也可以在窗口开始时提醒值班人员。但是否回滚、能否恢复数据、是否通知客户,通常需要结合事故事实和业务影响判断。
自动化规则也要测试失败场景。例如,通知任务未送达、审批人休假、部署平台不可用时,是否有备用渠道?如果工具只在顺畅路径可用,事故中的依赖风险反而可能更高。
4. 以复盘闭环评估工具是否真的有用
不要用“发布单数量”或“流程使用率”单独评价管理工具。更有价值的检查包括:发布责任信息是否完整、事故定位是否能快速找到变更记录、复盘改进是否按期验收、重复出现的问题是否减少。
如果工具上线后信息录入更多,但事故定位时间没有变化,说明流程可能没有连接到监控和执行记录;如果复盘事项无法回到具体发布和责任团队,管理闭环仍然断开。
十、PMO 可直接复用的检查模板与演练办法
1. 发布前回滚检查模板
以下模板可以按组织风险等级删减,但建议保留每项的负责人和可验证证据。空白答案应进入风险评审,而不是默认“无风险”。
| 检查项 | 需要填写的内容 | 验收证据 |
|---|---|---|
| 变更范围 | 涉及服务、用户、区域、租户及外部依赖 | 变更单或架构依赖记录 |
| 回退对象 | 明确版本、配置、开关和依赖状态 | 可识别的构建或配置标识 |
| 数据影响 | 新增、修改、删除的数据及兼容要求 | 迁移说明、校验或补偿方案 |
| 触发条件 | 指标、阈值、持续时间与业务影响范围 | 监控面板或测试告警记录 |
| 决策权限 | 建议人、批准人、执行人与业务确认人 | 值班表、授权记录或发布流程 |
| 恢复验证 | 关键业务旅程、数据抽样范围与通过标准 | 测试脚本、查询结果或业务确认 |
| 替代路径 | 回退失败时的降级、前向修复或人工流程 | 桌面演练记录 |
2. 桌面演练应模拟分支,而不是重复念流程
一个 30 至 45 分钟的桌面演练,可以让参与者依次收到新的故障信息:先是错误率变化,再是业务完成量下降,随后提示外部依赖异常或回退权限不可用。主持人观察团队是否能在事实变化后修正判断,而非机械执行预设命令。
演练记录至少包含每个决策点的时间、依据、提出者、反对意见、最终动作和遗留风险。结束后不要只问“大家觉得怎么样”,而要找出一个可测量的改进项,并在下次演练中验证。
3. 建议记录的指标与解释边界
- 变更失败率:发生故障、回退或紧急修复的变更比例。应先统一“失败”定义,避免团队口径不同。
- 回滚决策耗时:从首次有效告警到作出明确处置决策的时间。它反映证据可见性和权限清晰度。
- 业务恢复耗时:从影响开始到关键用户流程恢复的时间,应与单纯部署耗时区分。
- 数据修复量:需要人工对账、补偿或重放的记录数量。它能暴露回退方案对数据副作用的准备程度。
- 重复故障比例:同类问题在改进后再次发生的比例,可用于检验复盘措施是否有效。
- 预案演练覆盖率:高风险系统中完成过有效回滚演练的比例。应同时记录演练失败项,而非只统计是否参加。
每个指标都要有口径、数据源、统计周期和责任人。指标变化只能帮助提出问题,不必然证明因果;例如回滚决策时间缩短,可能来自权限优化,也可能来自更冒进的处置,需要结合影响和数据损失一起看。

十一、常见问题:回滚管理中的边界判断
1. 什么情况下不应该立即回滚?
如果异常与本次变更关系不明、回退会破坏新数据、第三方故障不会因回退而消失,或者当前影响低且趋势稳定,可以先暂停扩量、限制功能或补充证据。前提是观察有时限和退出条件,不是无限期等待。
2. 回滚是否一定比紧急修复安全?
不一定。若旧版本兼容当前数据且路径验证充分,回滚通常适合快速止损;若问题原因明确、修复范围小,而回滚会导致数据丢失或外部副作用,前向修复可能更稳妥。两种动作都需要评估影响和验证方式。
3. 谁应该决定是否回滚?
建议在发布前明确建议、批准、执行和业务确认的角色。技术负责人判断系统状态和恢复路径,业务负责人判断业务影响,预先授权的值班负责人可执行低风险止损动作。涉及高风险数据操作或重大业务补偿时,按组织授权规则升级。
4. 回滚多久算合格?
不存在适用于所有系统的统一时间。应从业务影响分析中确定恢复目标,再通过发布演练和历史数据校准。建议分开记录发现时间、决策时间、执行时间和业务验证时间,以免单一总时长掩盖真正瓶颈。
5. 是否每次发布都要完整演练回滚?
不必对每个低风险小改动做同等规模的演练,但高影响、涉及数据迁移、关键交易或复杂依赖的发布应提高演练优先级。标准化服务可以采用周期性抽样演练,并在架构或流程重大变化后重新验证。
6. 使用管理平台能否自动降低回滚风险?
平台能改善信息关联、任务分配、审批留痕和改进跟踪,但不能自动判断某次业务影响是否可接受,也不能替代数据兼容设计和恢复演练。选型和配置应围绕实际流程验证,避免只把线下表格搬到线上。
十二、总结:最好的回滚方案,是让团队不必在事故中临时发明规则
发布管理的成熟度,不在于预案文档有多厚,也不在于回滚动作有多快,而在于团队是否知道什么时候停、停在哪里、由谁决定,以及怎样证明业务真的恢复。回滚是一个包含技术操作、数据处理、业务判断和组织协同的恢复过程。
我建议 PMO 下一步先选一个高风险系统,收集最近几次发布与故障记录,画出从发现异常到业务验证的时间线;再检查回退版本、数据兼容、权限和验证脚本是否真实可用。完成一次桌面演练后,把耗时最长、争议最大的一处改成具体流程或技术改进,并在下一次演练中验收。
记住这条判断原则:不要问“能不能回滚”,要问“回滚后业务、数据和外部副作用分别会变成什么状态”。能回答这个问题,回滚才从发布文档里的一个动作,变成组织真正具备的恢复能力。
常见问题解答(FAQ)
1. 发布管理中,什么情况下应该立即回滚?
我最纠结的是,发布后出现少量报错时,到底该继续观察还是马上回退。团队如果只凭“感觉不太对”做决定,容易一边扩大故障,一边争论责任;我想知道有没有能提前约定的判断线。
不要把“发现问题”直接等同于“回滚”,先看影响范围、趋势和是否存在可行的止损措施。PMO可以在发布前约定触发阈值,例如核心交易成功率连续5分钟低于基线2个百分点、关键接口错误率超过1%,或出现数据错写、越权访问等高风险问题;安全和数据完整性问题通常不应等待观察期结束。
阈值应结合业务基线设定,不能照搬示例数字。建议发布单写清观测窗口、指标来源、决策人和执行人。达到硬性阈值时由值班负责人宣布回滚,PMO负责记录时间线和通知相关方;未达到阈值但指标持续恶化时,按预设的升级时限复核。这样能把“要不要回滚”从临场争辩变成事前约定的决策。
2. 数据库变更后还能安全回滚吗?
我以前以为应用版本退回去就算回滚完成,后来发现数据库结构和数据可能已经变了。最担心的是旧版本读不了新字段,或者回退时把新产生的数据一起覆盖掉;发布计划里应该怎样处理这种风险?
数据库回滚不能只看是否有备份,还要确认旧版本能否兼容当前结构,以及回退会不会丢失发布后新增的数据。对高风险变更,优先采用“扩展,迁移,收缩”:先新增兼容字段或表,再分批迁移数据,观察稳定后才在后续发布中移除旧结构。这样应用出问题时,通常可以先回退应用,而不必立即逆向改数据库。
发布前要演练恢复点目标和恢复耗时,例如明确最多能接受丢失多少分钟的数据、恢复预计需要多久;同时验证备份确实可读、迁移脚本有校验和、回退脚本不会覆盖新写入的数据。若变更不可逆,应把它标为独立风险项,准备前向修复或只读降级方案,而不是在故障时临时尝试“撤销脚本”。
3. PMO如何划分回滚决策权,避免故障时多人争论?
我参与跨团队发布时,常遇到业务负责人想继续观察、技术负责人倾向回退、发布经理却不知道谁能拍板。大家都在群里表达意见,但几分钟过去了,用户影响还在扩大;我想知道角色和流程怎样设计才真正管用。
把决策权、执行权和沟通责任分开写进发布预案。通常由值班指挥人根据预先批准的触发条件宣布回滚,技术负责人执行操作,业务负责人补充业务影响判断,PMO维护事件记录并通知相关团队;涉及资金、安全或合规的场景,应事先指定相应责任人的升级路径,而不是等故障发生后临时找人授权。
预案至少要包含触发条件、决策人替补、回滚步骤链接、验证指标和通知名单。若在约定时限内无法联系到决策人,应明确默认动作,例如对高风险服务先限流或切只读,再按升级链路处理。演练时重点观察从告警到决策花了多久;如果决策耗时明显长于实际回滚耗时,瓶颈往往不在技术,而在授权设计。
4. 回滚完成后,怎样确认服务真的恢复,而不是只看部署成功?
我遇到过流水线显示回退成功,但用户仍然无法完成关键操作的情况。只检查进程是否启动似乎不够,我想知道发布团队应该看哪些信号,以及什么时候才可以宣布事件结束。
回滚完成是操作状态,不是业务恢复结论。建议分三层验证:先确认目标版本和实例健康,再检查核心接口、队列积压、错误率等技术指标,最后用真实业务路径验证关键操作,例如从登录到提交订单的完整链路。每层都要指定数据来源和负责角色,避免仅凭一条健康检查接口宣布恢复。
可设置连续稳定窗口,例如核心指标连续10至15分钟回到发布前基线附近,且抽样业务操作成功后,再由事件负责人宣布恢复;具体时长应按流量波动和业务风险调整。恢复后保留发布编号、触发原因、操作时间、指标变化和数据核对结果。
复盘重点不是追问谁操作错了,而是找出为何测试、监控或决策机制没有更早拦住问题,并为下一次发布增加可验证的改进项。
核心关键词
文章包含AI辅助创作:发布管理回滚教程:PMO实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520357
读者评论
以前我们只演练过代码切回,后来发现消息队列和数据库变更才是最难处理的部分。现在会单独记录数据补偿和外部接口影响,这比单纯写“回退上一版本”实际得多。
文中把“观察”设为有时限的动作很有启发。实际事故里最容易出现的就是大家都说再看几分钟,结果错过最佳处理窗口。建议把观察指标直接接入值班记录,避免靠口头约定。
回滚决策涉及业务、技术和数据权限时,单靠发布负责人确实容易卡住。不过文章里的阈值仍需结合自身基线验证,不能直接照搬,否则可能对正常波动过度响应。
