发布管理最容易出问题的时刻,往往不是代码出错,而是所有人都以为“发布已经准备好了”:测试说通过,研发说已合并,业务却还没确认数据口径;上线窗口到了,回滚包没有验证,值班人也不知道谁有权拍板。项目经理要落地发布管理,重点不是再增加一张审批表,而是把“什么条件下可以发布、谁来判断、出了问题如何止损”变成团队能执行、能追溯的机制。
一、先讲核心结论:发布管理不是排期,而是风险决策
1. 发布的本质,是一次有边界的风险接受
我判断一套发布机制是否有效,通常不先看流程图是否完整,而是问三个问题:发布前,团队能否证明关键条件已经满足;发布中,出现异常时谁有权暂停或回退;发布后,业务结果是否有人核验。
这三个问题分别对应发布的输入、控制和反馈。缺少任何一个,流程都可能看起来很规范,却无法降低实际风险。审批人点了“同意”,并不等于测试覆盖充分;版本按时上线,也不等于用户能够正常完成关键操作。
项目经理的核心职责不是替技术负责人判断技术安全,而是让风险、证据、责任人和决策时点同时出现在同一张桌面上。技术负责人判断技术风险,业务负责人确认业务影响,项目经理负责确保信息到位、决策有记录、行动有人承担。
2. 用最小可行机制,而不是最大流程,先建立纪律
如果团队还没有稳定的发布节奏,我不建议一开始就引入复杂的分级审批、几十个字段和多个委员会。先建立一个最小发布包:版本范围、变更清单、测试结论、上线步骤、回退条件、值班安排、业务验收人。
这套机制要能回答“这次发什么、为什么现在发、失败怎么办”。当团队连续几次按同一套规则完成发布,再依据真实问题增加控制点。没有数据证明能减少某类风险的审批动作,往往只是把责任从一个人转移到另一个人。
3. 项目经理应该管理决策质量,而非追求零风险
线上发布不可能把风险降为零。项目经理要做的是让团队清楚风险来自哪里、影响谁、是否可逆、观察窗口多长,以及什么情况触发暂停。风险较高但可快速回退的变更,可能比影响较小却无法恢复的数据迁移更适合先发布。
因此,发布决策不能只问“测试过了吗”,还要问“如果测试没有覆盖到真实生产条件,团队能否及时发现并恢复”。发布管理的成熟度,体现在风险被识别和控制的能力,而不是文档数量。
二、背景和真实场景:为什么“按时上线”仍然会失败
1. 发布对象不止是软件包
一个版本通常同时包含代码、配置、数据库变更、基础设施调整、运营规则、客户通知和支持准备。不同对象的负责人可能分散在研发、测试、运维、产品、业务和客服团队。
项目经理容易看到“版本已完成”,却看不到版本依赖的其他条件。例如,代码已经部署,但配置开关未打开;新字段已经上线,但数据同步任务还没更新;页面已经切换,客服知识库仍然是旧说明。于是技术上的成功,变成业务上的半上线。
2. 一个常见的发布现场:版本能上,组织没准备好
下面用一个情景模拟案例说明问题。某企业计划在周四晚发布一项客户订单流程改造,涉及前端页面、服务接口、订单数据库字段和客服操作指引。研发计划已完成,测试环境主要流程通过,团队因此把发布状态标记为“准备就绪”。
发布前一天,项目经理检查清单时发现,数据库变更需要先执行一次历史数据回填,但执行时长没有测过;客服团队只收到新页面截图,没有异常处理说明;回退方案只写了“回滚版本”,没有说明新增字段和已写入数据如何处理。
这时真正的问题不是“发布流程少了一个签字”,而是发布准备的证据链断了。团队不知道数据回填需要多久,不知道回退是否会造成数据不一致,也没有确认客户咨询的接手人。项目经理选择将业务切换延后一天,先在预发布环境完成回填演练,并让业务和客服各指定一名验收人。
这个决定可能让排期变晚,却避免了把未知问题带进生产环境。这里的专业判断不是“凡事延期”,而是比较延期成本与不可逆风险:可延迟一天的功能,和可能造成订单状态不一致的数据变更,风险等级并不对称。
3. 发布频率不同,管理重点也不同
小团队每月发布一两次,靠负责人现场协调可能还能维持;当多个项目共享服务、版本频率提高、跨区域团队增多后,口头同步就会出现遗漏。中大型组织尤其要关注跨团队依赖、变更窗口冲突、审批等待和发布后的责任交接。
以 PingCode 为例,中大型企业及 100 人以上组织可以把需求、缺陷、版本和交付任务放在统一协作链路中管理。工具能够帮助团队看到任务关系和状态,但不能替代技术负责人判断回退是否可行,也不能自动证明业务负责人已经完成验收。工具的价值在于让证据更容易汇集,而不是替人承担决策责任。
三、常见误区:看起来像管理,实际上没有控制风险
1. 把“审批通过”当成“发布安全”
审批只是一种决策记录,不是质量证据。如果审批人看到的只有版本名称和计划时间,他无法判断测试范围、未关闭缺陷和回退能力。审批流程再严密,也无法弥补输入信息不足。
我会把审批表设计成“证据入口”,而不是“签字入口”。审批人至少需要看到变更范围、未解决风险、验证结果、回退策略和责任人。对于低风险常规变更,可以简化审批;对于数据迁移、权限调整和核心链路变更,则要提高证据要求。
2. 把测试通过等同于生产可用
测试通过只说明在既定环境、既定数据和既定脚本下得到相应结果。生产环境可能有真实流量、历史数据、权限组合和外部依赖,测试覆盖不可能自动代表所有生产条件。
项目经理不应要求测试团队承诺“没有问题”,而应要求他们明确测试范围、未覆盖区域、已知缺陷和风险接受人。“通过”必须附带边界,否则就是一个无法用于决策的标签。
3. 把回滚写成一句话
“必要时回滚”听起来简单,实际至少涉及代码版本、数据库兼容性、配置开关、缓存、消息队列、外部接口和已产生的数据。代码回退成功,并不意味着数据状态可以恢复。
对数据库变更,我会特别追问:是否向后兼容?是否存在双写或数据回填?回退时是否需要补偿操作?哪些数据无法自动恢复?如果没有经过演练,回退只能算一个设想,不能算已验证能力。
4. 把上线时间当成唯一成功指标
准时发布很容易统计,发布后是否增加故障、是否产生客户投诉、是否需要人工补数据则更容易被忽略。只奖励准时上线,团队会倾向于隐藏风险、压缩验证,最后把问题推到发布后处理。
发布绩效应同时观察交付效率和结果质量。例如计划与实际偏差、发布后故障、回退次数、变更失败比例、业务验收完成情况。不同指标要结合业务场景解释,不能用单一数字给团队排名。
5. 把发布会开成状态汇报会
如果每个人轮流汇报“我的任务完成了”,会议会很长,却不一定产生决策。发布评审应聚焦尚未闭合的风险和需要拍板的事项。没有未决风险、发布范围也没有变化时,低风险版本不必每次召开大型会议。
会议的产出应包括结论、条件、责任人和截止时间。比如“允许发布,但必须在上线前完成备份恢复验证”,比“原则同意,注意风险”更具执行价值。
四、专业判断逻辑:从变更风险倒推控制强度
1. 先按影响面、可逆性和可观测性判断风险
我常用三个维度做初步分级。影响面看故障会影响多少用户、业务流程或下游系统;可逆性看恢复到原状态需要多长时间、是否会损失数据;可观测性看团队能否及时发现异常,而不是等客户投诉后才知道。
这不是行业统一标准,而是一套便于项目团队讨论的判断框架。三个维度中,只要某项明显偏高,就应提高发布准备要求。比如影响面不大,但变更不可逆且难以监控,仍不应按普通小改动处理。
| 判断维度 | 需要回答的问题 | 高风险信号 | 对应控制动作 |
|---|---|---|---|
| 影响面 | 故障会波及多少用户、业务和系统? | 核心交易、公共接口或多团队共用服务 | 分批放量、明确业务验收和升级通道 |
| 可逆性 | 出现问题后能否恢复,恢复是否损失数据? | 数据结构变化、外部状态已提交、无法简单撤销 | 先演练恢复或补偿方案,准备数据校验 |
| 可观测性 | 异常能否在客户受影响前被发现? | 没有关键指标、告警无人值守或阈值不明 | 设定观察指标、值班人和停止条件 |
项目经理可以把这三个问题转化为发布评审的讨论顺序。先判断最坏影响,再确认能否回退,最后确认是否能及时发现异常。这样比先讨论“这次要不要走几级审批”更接近风险本身。

2. 把发布准备拆成六道可验证的关口
为了避免“大家都觉得准备好了”,我会把发布准备拆成六道关口。关口不是新增六层审批,而是确保每类必要证据都有负责人。
- 范围冻结:明确本次发布包含哪些需求、缺陷和技术变更,哪些内容明确不包含。
- 质量验证:记录测试范围、测试结论、遗留缺陷、未覆盖风险和验收依据。
- 依赖确认:检查数据库、配置、权限、外部服务、数据任务、业务公告和客服准备。
- 上线方案:确认执行顺序、操作人、时间窗口、验证步骤和关键观察指标。
- 恢复准备:明确暂停条件、回退或补偿办法、恢复耗时预估以及决策人。
- 发布后验收:安排技术检查和业务核验,记录结果、遗留事项和后续责任人。
这六道关口可以按变更风险裁剪。低风险变更可能只需要确认范围、测试、上线和观察;涉及核心交易或不可逆数据操作时,就需要补充依赖检查和恢复演练。裁剪的是控制深度,不是责任归属。
3. 把“上线成功”拆成技术成功与业务成功
技术成功通常包括部署完成、服务健康、关键接口正常、错误率处于预期范围。业务成功则要看用户是否能完成关键任务、数据是否正确、业务规则是否生效、支持团队是否收到必要信息。
两者最好分别设置验收人和时间点。技术团队在上线后十分钟检查服务状态,业务负责人在约定观察窗口内抽查真实流程;若业务验证需要更长周期,应把发布状态标为“技术上线完成,业务观察中”,而不是过早宣布全部完成。
4. 用明确的发布状态减少模糊表达
我建议团队至少区分“计划中、准备中、待决策、允许发布、发布中、观察中、完成、暂停、回退中、已回退”这些状态。状态定义不必照搬,但要避免一个“进行中”承载所有情况。
状态必须对应动作。例如“待决策”要列出未决问题和决策人;“观察中”要注明观察指标、截止时间和升级条件;“暂停”要明确暂停的是流量切换、后续批次还是整个发布。状态不是为了报表好看,而是为了让接手的人知道下一步做什么。
五、具体案例与数据观察:用一场模拟发布演练检验机制
1. 案例边界:数据是情景模拟,不是行业基准
为了避免把经验判断误写成普遍统计,下面的数字均为一个假设团队的情景模拟,用来演示怎样观察发布过程。团队有 8 个交付小组,服务每两周发布一次,近期一个季度内共计划 24 次发布。
团队起初采用“测试通过、负责人同意、按窗口上线”的简单方式。复盘发现,有些发布的回退方案没有演练,发布后才发现业务验收人未到场;另一些版本虽按时上线,却出现配置遗漏、监控阈值不适配等问题。
团队没有直接增加大量审批,而是先试行发布清单、风险分级、上线观察和复盘记录。下面的对比数字是用于说明观察方法的模拟值,实际团队应使用自己的历史数据校准。
2. 观察从发布前准备转向发布后结果
如果只统计按期发布率,团队看不出风险是否降低。我们同时观察发布准备按时完成率、回退方案演练率、发布后需人工处置的次数和发布窗口超时率。

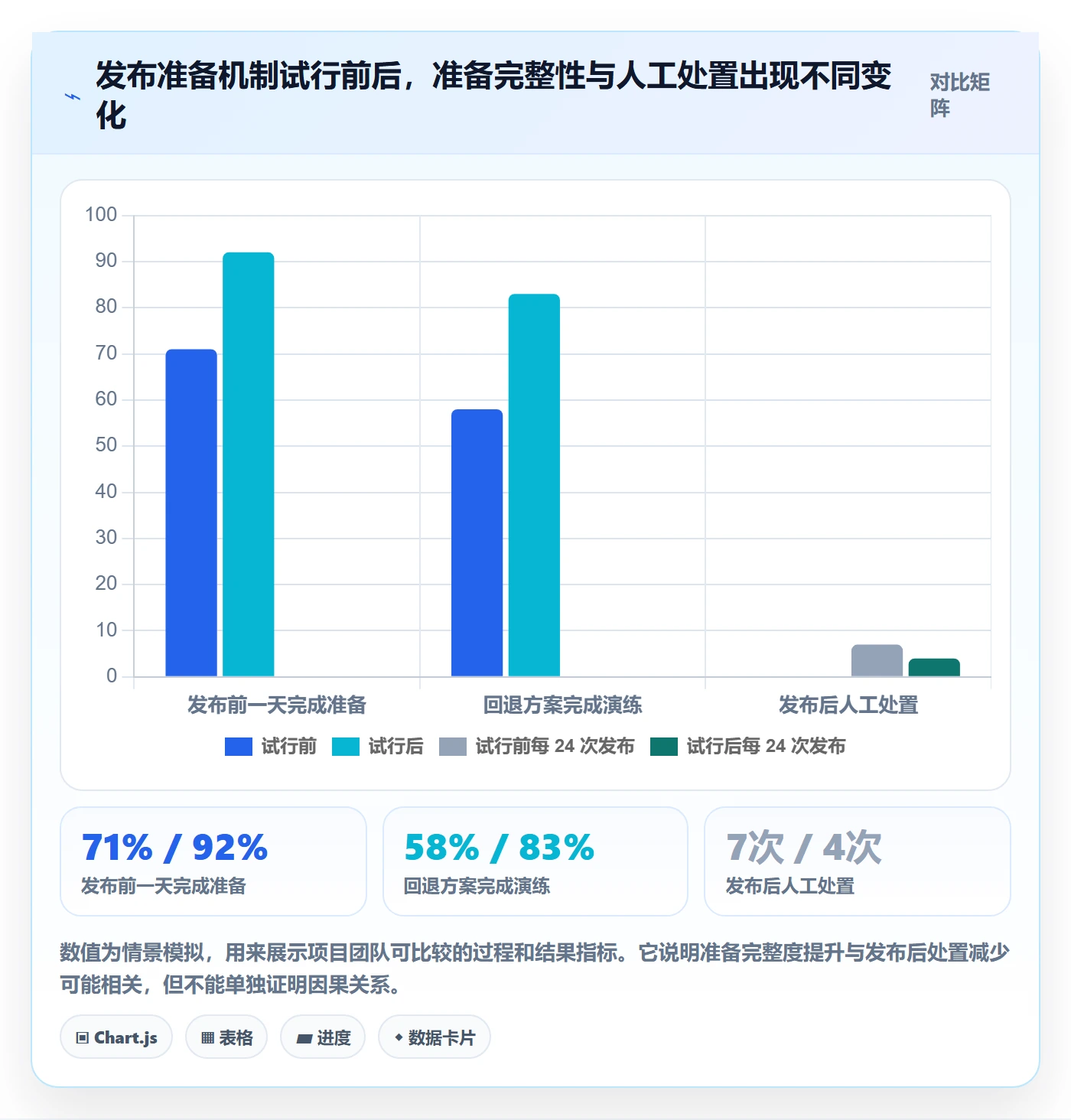

模拟数据显示,机制试行前,24 次计划发布中有 17 次在发布前一天完成全部准备,6 次没有确认回退细节,7 次在发布后需要人工补充处理。试行后,发布准备按时完成率从约 71% 提高到约 92%,回退方案演练率从约 58% 提高到约 83%,人工处置次数从 7 次降到 4 次。
这些结果并不能证明新流程必然导致改善,因为样本有限,也可能受到版本复杂度变化影响。它们的价值是提示团队:清单是否帮助提前暴露依赖,演练是否减少临场猜测。要得出更可靠判断,还需持续记录发布类型和风险等级,避免把简单版本与复杂版本混在一起比较。

3. 发布失败的原因要按链路拆解
仅记录“发布失败”会让复盘停留在结论。更有用的做法,是区分失败发生在哪个环节:范围不清、验证不足、依赖漏检、操作执行错误、监控发现迟缓、回退准备不足,还是业务验收遗漏。

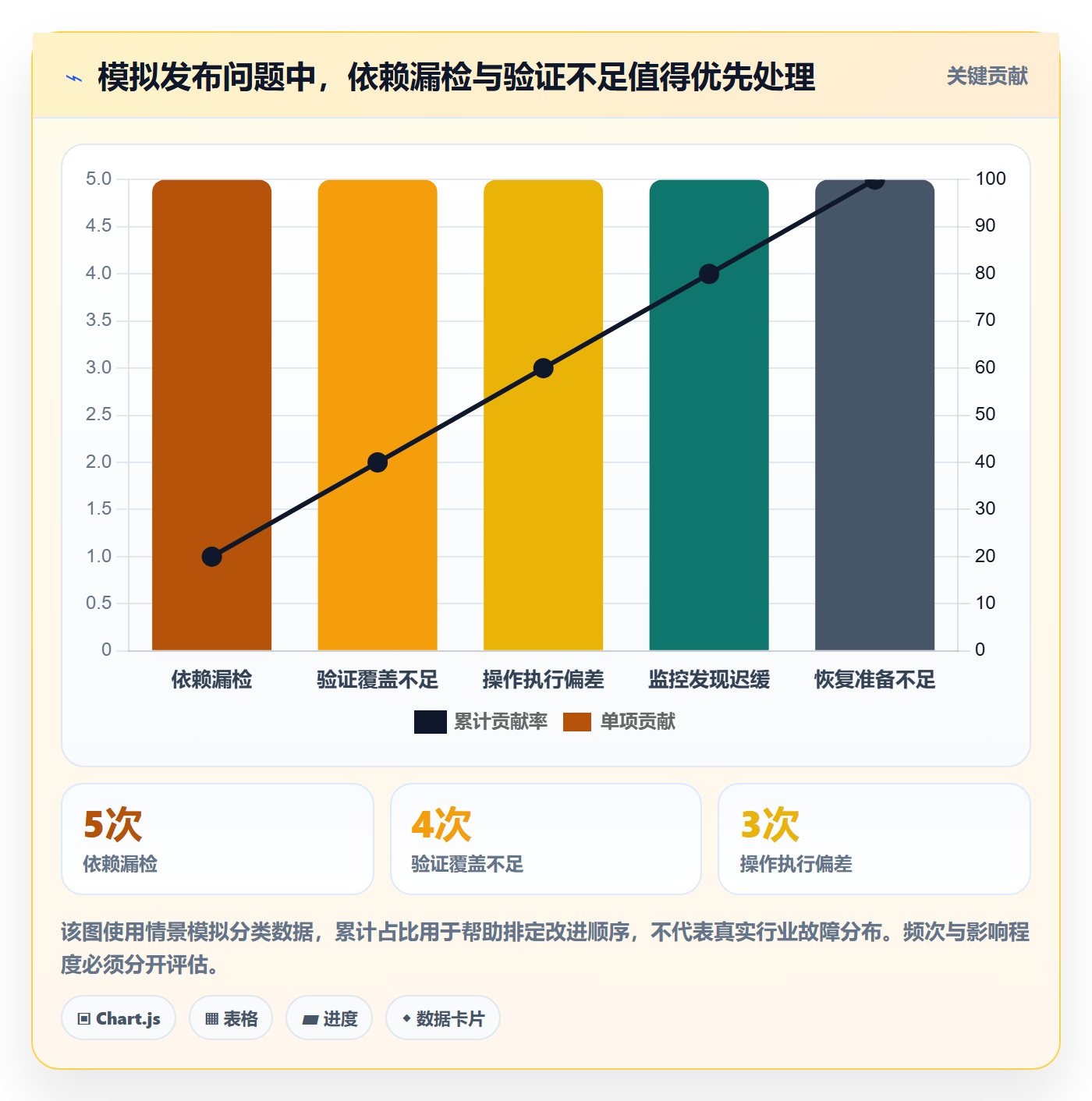

下表是便于团队讨论的模拟原因分布。它不是行业真实比例,也不应被直接用作绩效评分。团队拿到自己的复盘记录后,应按同一口径分类,再观察哪类问题反复出现。
| 失败链路 | 模拟事件数 | 常见表现 | 优先改进方向 |
|---|---|---|---|
| 依赖漏检 | 5 次 | 配置、权限或下游接口未同步 | 建立依赖清单,设置依赖负责人确认 |
| 验证覆盖不足 | 4 次 | 边界数据或真实业务路径未验证 | 按风险补充场景测试和业务验收 |
| 操作执行偏差 | 3 次 | 步骤顺序错误或参数填写不一致 | 使用双人核对、自动化脚本或操作预演 |
| 监控发现迟缓 | 3 次 | 异常在客户反馈后才被察觉 | 设置领先指标、告警阈值和明确值守人 |
| 恢复准备不足 | 2 次 | 回退影响数据或恢复步骤不完整 | 预演回退与补偿流程,记录实际恢复耗时 |
团队不应把每一次问题都变成新增流程项。先找出重复发生、影响较大且可通过标准化降低的风险,再决定是否增加控制。若某类问题只发生一次且有特殊背景,强行新增审批可能使所有人都承担额外负担,却没有相称收益。

4. 把观察窗口设计成一组可执行的停止条件
发布观察不是“盯着群消息”。在发布前,团队应约定关注的指标、数据来源、观察频率、阈值和响应人。比如,核心流程成功率低于约定下限、错误率持续升高、队列积压超过容量,或业务关键数据出现不一致,都可能触发暂停后续批次。
阈值要基于服务基线和业务容忍度设定,不要照抄其他团队的数字。以下示例的指标只用于展示结构,阈值需要在实际系统中结合历史波动、告警延迟和业务影响校准。
| 观察对象 | 示例指标 | 示例触发条件 | 触发后动作 |
|---|---|---|---|
| 核心交易流程 | 交易成功率 | 连续 10 分钟低于团队约定基线 | 暂停扩大流量,技术负责人判断回退 |
| 服务稳定性 | 错误率与响应时间 | 错误率明显高于发布前基线且持续上升 | 停止后续步骤,核验变更与依赖服务 |
| 数据完整性 | 关键记录对账差异 | 抽样结果超出业务认可范围 | 暂停相关写入,启动数据核对和补偿评估 |
| 用户支持 | 相关咨询量 | 短时间内明显高于常态且集中指向新流程 | 业务与客服确认影响面,必要时关闭入口 |
六、落地方案:项目经理如何把流程变成团队动作
1. 第一步:先盘点发布类型和风险,不先买工具
项目经理可以先用最近两到三个发布周期做基线盘点。记录发布数量、变更类型、延期原因、发布后问题、回退情况和跨团队依赖。不要追求精确到小数点,先确保口径一致。
- 区分常规发布、功能发布、基础设施变更和数据变更。
- 统计哪些问题在发布前已知,哪些问题上线后才发现。
- 标注哪些步骤依赖特定人员,哪些操作还没有替补人选。
- 识别共享服务、外部供应商和业务窗口带来的约束。
如果团队没有历史数据,先连续记录 4 到 6 周,再讨论目标值。直接设定“必须达到 99%”可能诱导团队修改口径,而不是改善流程。
2. 第二步:为每次发布建立一张可审阅的发布卡
发布卡不需要复杂,但要能从一个入口看到关键决策信息。建议至少包含版本标识、变更范围、风险等级、负责人、测试证据、依赖项、上线步骤、观察指标、停止条件、恢复方式和业务验收结果。
每个字段都应该有用途。若某项信息没人会据此采取行动,或不能帮助后续复盘,就要考虑是否值得保留。字段越多并不代表治理越成熟,过长的表单会让填写者复制旧内容,削弱真实信息的质量。
3. 第三步:明确角色和决策权,避免“所有人都参与,没人负责”
一个发布至少要明确版本负责人、技术决策人、测试负责人、业务验收人和发布执行人。小团队可以由同一人承担多个角色,但角色责任仍应分开写清楚。
| 角色 | 主要责任 | 不应被误解为 |
|---|---|---|
| 项目经理 | 协调范围、时间、依赖、风险记录和决策闭环 | 替技术负责人保证系统绝不出错 |
| 技术负责人 | 判断技术方案、发布顺序、观察信号和恢复策略 | 仅负责“代码已经合并” |
| 测试负责人 | 说明验证覆盖、缺陷状态和未覆盖风险 | 对所有生产问题作无限保证 |
| 业务负责人 | 确认业务规则、用户影响和验收结果 | 只在上线后收到通知 |
| 发布执行人 | 按已确认步骤操作并记录实际结果 | 临场自行决定改变方案 |
发布决策权要提前约定。项目经理可以推动评审、要求补齐证据,但不应在缺乏专业判断时替技术负责人决定数据恢复方案。若决策人缺席,团队应知道授权替代人是谁,而不是在发布窗口里临时寻找。
4. 第四步:按风险等级定义不同准备深度
风险分级的目标不是给项目贴标签,而是决定需要多少证据、多少人参与和多长观察时间。建议先设低、中、高三档,等团队积累数据后再调整。
- 低风险:局部、可快速恢复、监控明确的文案或小范围配置调整,可采用轻量检查。
- 中风险:新增用户路径、涉及多个服务或需要业务验收的变更,应完成依赖确认、关键场景验证和明确观察计划。
- 高风险:核心交易、权限模型、数据迁移、不可逆操作或大范围基础设施调整,应安排演练、明确停止条件,并由相应技术与业务负责人共同决策。
不要把“高风险”理解成必然禁止发布。高风险变更有时必须进行,但需要更强的证据、更小的变更批次和更清晰的恢复方案。
5. 第五步:发布前用一次短评审解决未决事项
评审可以控制在 15 到 30 分钟,重点不是逐项朗读清单,而是讨论尚未闭合的事项。可按“变更是什么、风险在哪里、证据是什么、未决问题由谁负责、什么情况下停止”这个顺序进行。
会前应让参会人查看发布卡。会议中只讨论需要决策的部分,并记录结论和条件。若关键证据尚未提供,项目经理要明确这是待补信息,不要将沉默解释成默认同意。
6. 第六步:发布后复盘机制问题,而不是寻找替罪者
复盘应围绕时间线和证据展开:最早的风险信号是什么,团队何时看到,采取了什么动作,哪些假设被证明错误,哪一个改动最可能减少影响。先还原事实,再讨论责任和改进,避免一上来就把问题归结为“某人不够仔细”。
每次复盘最多优先推进少量改进项,并写清责任人、截止时间、验收方式。若复盘总能发现十几项改进,却没有一项在下次发布前完成,复盘就成了情绪释放,而不是管理闭环。
7. 第七步:把工具用于透明协作,不让工具变成第二份手工台账
当团队规模扩大、版本和需求关系复杂时,工具能减少信息散落在邮件、群聊和个人表格中的情况。像 PingCode 这类项目管理平台,可以帮助组织把需求、缺陷、版本计划和任务关联起来,便于追踪某次发布包含哪些工作以及工作当前状态。
实施时要先统一对象关系和状态定义,再考虑自动化通知、报表和审批。若需求、缺陷、版本各自在不同系统里维护,还要求员工重复填写,工具只会增加维护负担。上线平台前,建议先选一个业务线试点,验证实际能否减少查找信息和汇总状态的时间。
七、不同情况下的行动建议:先按团队成熟度选择方案
1. 团队人数少、发布频率低:用轻量清单建立底线
小团队不必复制大型组织的委员会结构。指定一名发布负责人,使用一页发布卡,重点记录范围、测试结论、上线步骤、回退方式和发布后验收人。遇到高风险变更时,再邀请相关业务和技术负责人进行额外评审。
轻量不等于口头化。关键决定至少要留下可追溯记录,包括谁批准了什么条件、何时执行、出现什么信号时停止。团队成员少,反而更容易依赖个人记忆;人员休假或更替后,这种隐性知识会立刻成为风险。
2. 多团队共享服务、发布频繁:优先治理依赖和窗口冲突
当多个团队共用服务或基础设施时,单个团队的发布计划可能互相影响。项目经理要建立版本日历,标记共享依赖、冻结期、维护窗口和关键业务节点,并规定变更冲突时的协调人。
如果发布频率较高,可把常规低风险变更与高风险变更分开管理。低风险变更在满足预设条件后走快速通道;高风险变更仍需完整评估。快速通道必须有清晰准入条件,不能变成“赶时间时什么都可以跳过”。
3. 涉及核心数据、权限或交易:先证明恢复能力
数据变更不能只关注部署成功率。应确认备份是否可恢复、迁移是否可重复、校验口径是什么、写入过程中出现中断如何继续,以及恢复后如何处理已经产生的业务记录。
权限和交易规则也要关注影响面。建议准备小范围验证、分批切换、关键指标监控和明确的人工止损手段。若恢复方案从未演练,项目经理应把“未验证的恢复能力”列为未决风险,而不是默认其存在。
4. 跨时区或外部供应商参与:把等待时间纳入计划
外部接口、供应商确认、客户验收和跨时区支持都可能延长问题响应时间。发布计划不能只估算操作本身,还要估算等待审批、等待反馈和恢复支持的时间。关键岗位应有替代联系人,且沟通渠道要在发布窗口前验证。
如果无法在发布窗口内获得必要支持,就应调整发布范围或窗口,而不是假设“出了问题再联系”。项目经理应确认供应商的响应承诺、升级路径和责任边界,并把这些内容写入发布准备信息。
5. 旧系统缺少自动化和监控:先补最关键的可观测性
老系统可能没有完善的自动化测试、分批发布能力或细粒度告警。短期内不必把目标定为全面改造,而应先补核心业务的合成检查、关键日志、错误率和人工核验步骤。
如果异常只能依赖客户投诉发现,团队就没有足够的观察能力支持高频发布。此时更稳妥的选择可能是减少单次变更范围、扩大人工验证、降低发布频率,直到具备可靠的监控和恢复手段。
八、不同情况下的取舍:流程成本和风险成本如何平衡
1. 发布快与发布稳:用变更批次解决,而不是空谈速度
把大量需求攒成一个大版本,表面上减少了发布次数,实际会扩大故障影响面、增加定位难度,也让多个团队的依赖集中在同一窗口。反过来,过度拆分又可能增加部署和协调成本。
更实用的做法是按业务边界拆分:能独立验证、独立关闭或独立恢复的变更,优先考虑分批发布;高度耦合、无法单独运行的内容,则明确共同发布的依赖关系。拆分的标准不是任务数量,而是风险能否隔离。
2. 审批覆盖面与决策速度:让审查强度跟风险走
所有发布都走同样的审批,可能让高风险变更得不到足够关注,也让低风险变更等待过久。完全取消审批,也可能导致影响范围和责任人不清楚。
我倾向于把审批设计为条件化授权:符合既定测试、监控、回退和变更范围条件的低风险变更可快速执行;任何条件不满足、范围临时扩大或风险等级上升的情况,都要重新评估。这样能把人的注意力留给真正需要判断的事项。
3. 统一标准与团队自主:统一底线,允许执行方式不同
大型组织通常需要统一风险术语、状态定义、责任边界和审计要求,否则跨团队协作时无法比较。但各团队的服务架构、用户影响和恢复能力不同,不能强迫所有团队使用完全相同的测试脚本和发布窗口。
建议统一“必须回答的问题”,而不是统一所有操作细节。例如所有团队都要说明影响面、恢复方式和观察指标,但具体采用蓝绿切换、功能开关还是分批部署,可以由技术团队按系统特性决定。
4. 自动化投入与人工控制:先自动化高频、可重复、易出错的步骤
自动化并非越多越好。适合优先自动化的是重复执行、输入格式稳定、规则清楚且人工操作易出错的任务,例如部署校验、配置检查和发布后健康检查。
涉及业务例外判断、数据补偿策略和复杂用户影响评估的环节,通常仍需要专业人员参与。自动化应减少机械劳动,并把关键结果记录下来,而不是把风险藏在无人理解的脚本里。
5. 数据透明与指标考核:用指标找系统问题,不用指标制造表演
发布失败比例、回退次数、交付周期和事故数量可以帮助团队发现趋势,但不适合脱离上下文直接排名。若团队担心回退次数影响绩效,可能会拖延回退;若只考核按期率,可能会压缩验证时间。
指标应该回答具体管理问题:等待主要发生在哪个阶段?哪些风险反复出现?改进后人工处置是否减少?对于某个指标的异常,要回到版本风险、变更类型和业务影响层面解释,而不是用单一数字评判个人。
九、项目经理可直接复用的发布检查框架
1. 发布前:把输入和责任人确认清楚
- 本次发布包含哪些变更?范围是否冻结?
- 哪些内容被明确排除?临时增加变更时谁批准?
- 测试覆盖了哪些关键路径?遗留缺陷由谁接受?
- 业务验收人、技术决策人和执行人是否已确认?
- 数据库、配置、权限、接口和供应商依赖是否检查?
- 发布窗口是否与业务高峰、冻结期或其他变更冲突?
2. 发布中:把操作步骤和停止条件讲明白
- 每一步由谁执行,完成后用什么证据确认?
- 发布过程中哪些指标需要持续观察?
- 什么情况触发暂停,谁有权暂停后续步骤?
- 发现问题后,先关闭入口、暂停流量还是直接回退?
- 决策人与替代联系人能否在发布窗口内响应?
3. 发布后:分别核验技术状态和业务结果
- 服务健康、错误率、延迟和关键任务队列是否正常?
- 业务关键流程是否由指定人员完成验证?
- 数据对账和异常用户反馈是否处于可接受范围?
- 观察窗口何时结束,结束条件由谁确认?
- 遗留事项是否有负责人和完成时间?
4. 复盘时:围绕证据和影响建立改进闭环
复盘记录建议包括变更时间线、实际影响、最早异常信号、发现时间、响应动作、恢复耗时、根因假设和已验证事实。改进项应能被验收,例如“新增数据迁移演练并在下次发布前通过”,而不是“提高重视程度”。
十、结尾:成熟的发布管理,是让团队有能力有条件地说“不”
1. 不要把流程完整误认为风险受控
发布管理真正的价值,不是让每个人都填完表,而是让团队在信息不足、恢复能力不明或业务验收缺席时,有依据地暂停;在风险可控、证据充分时,也能减少不必要的等待。
如果一套流程只能回答“谁签了字”,却回答不了“为什么允许发布、什么情况要停止、出了问题如何恢复”,它还没有成为真正的管理机制。
2. 下一步从最近一次发布复盘开始
项目经理可以马上选最近一次发布,按范围、验证、依赖、恢复、观察和验收六个方面复盘。只找出最常见、影响最大的一个缺口,补上责任人和验证方式,再在下一次发布中观察变化。
我更看重团队是否能把未知风险提前暴露,而不是是否从未发生故障。有证据、有边界、有责任人、有恢复路径的发布,才是可管理的发布;这也是项目经理把交付从“按时上线”推进到“可控交付”的起点。
常见问题解答(FAQ)
1. 项目经理落地发布管理,第一步应该做什么?
我准备把团队的发布流程规范起来,但研发、测试和运维各自都有一套习惯,直接推新流程担心增加负担。我应该先定流程,还是先找一个项目试运行?
先选一个有代表性的项目做小范围试运行,而不是一开始就要求所有项目统一切换。优先挑近期有明确上线日期、涉及研发与测试协作、但变更范围可控的项目,先盘点现有发布节点和交接方式,再确定最小流程:需求冻结、代码提测、测试通过、发布审批、上线验证、问题回滚。试运行时记录每个节点的负责人、进入条件和实际耗时;
例如计划发布前两周观察一次,发现测试等待时间占总周期近三分之一,就先解决提测排期和验收标准,而不是再增加审批。判断流程是否值得推广,重点看漏测、临时插单、上线后紧急修复是否减少,同时确认团队没有因为填表而增加不必要的等待。
2. 发布计划中哪些信息必须写清楚,才能避免上线当天反复确认?
我发现团队的发布单经常只有版本号和上线时间,到了当天才追问谁负责验证、哪些服务会受影响。我想知道发布计划至少要写到什么程度,才算真正可执行?
发布计划要能让未参与日常开发的人据此完成上线或判断是否暂停。建议至少写清版本范围与变更清单、影响系统和依赖、发布窗口、执行人及复核人、前置检查、逐步操作、验证指标、回滚条件和通知对象。比如“上线后观察 30 分钟”不够具体,应改为“观察登录成功率、接口错误率和队列积压;
错误率连续 5 分钟高于基线两倍,暂停后续批次并回滚”。还要标出配置变更、数据库变更和外部依赖,因为它们往往比应用代码更难撤回。一个实用检验是让未写计划的人做一次桌面演练:如果他仍需临时询问关键步骤,计划就还没有达到可执行标准。
3. 如何设置发布审批,既控制风险又不让流程变成排队盖章?
我担心审批太少会遗漏风险,也担心每次上线都要等多个负责人回复,导致审批只是形式。我该按发布风险设置不同流程,还是所有变更都走同一套审批?
按风险分级比“一刀切”更有效。可以把低风险的文案或非关键配置调整设为轻量审核;涉及核心交易、数据结构、权限、跨系统依赖或不可逆操作的变更,则要求技术负责人和业务或运维代表共同确认。审批重点不是签字数量,而是确认变更范围、验证证据、回滚可行性和发布窗口。
举例来说,一个仅影响单个内部页面的发布,可以由责任人完成检查并留痕;涉及数据库迁移且无法即时回退的发布,应额外验证备份、兼容方案和分阶段切换。若审批等待时间持续高于实际执行时间,应检查审批人是否明确、材料是否一次齐全,以及低风险变更是否被错误地套入高风险流程。
4. 发布管理中最容易被忽略的回滚方案,应该怎么设计和演练?
我们以前把“出问题就回滚”写在发布单里,但上线后才发现数据库已经改了,旧版本无法直接运行。我想知道怎样判断回滚是否可行,也想避免演练本身影响正式环境。
回滚不能只写一句“恢复旧版本”,必须逐项确认代码、配置、数据和外部依赖能否恢复。对于数据库变更,优先采用向前兼容的阶段式做法:先增加新字段并保持旧版本可用,再切换读写逻辑,确认稳定后才考虑清理旧字段;如果变更不可逆,就应准备数据修复或前向修复方案,而不是承诺快速回滚。
演练可在预发布环境或通过桌面推演完成,记录从触发条件到恢复服务所需时间,并验证备份能否实际恢复。比如目标是 15 分钟内恢复关键功能,就要测量而不是估算;如果演练耗时 40 分钟,应调整发布批次、自动化脚本或恢复目标。发布后还要明确观察时段和升级联系人,避免回滚条件出现时无人拍板。
核心关键词
文章包含AI辅助创作:发布管理发布教程:项目经理落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520177
读者评论
我们之前也把回滚写成“恢复旧版本”,后来才发现数据库字段和已写入数据没法一起撤回。现在会先确认兼容策略和补偿步骤,这部分比审批签字更费时间。
风险分级思路实用,不过三项指标怎么定还得结合团队能力。尤其异常发现时间,监控有人值守和没人看时差别很大,建议把值班安排纳入评估。
小团队每月发布不多,六道关口如果逐项填表容易变成负担。按风险裁剪比较现实,但最好保留发布后业务核验,否则技术正常不代表用户流程真的可用。
