上线计划最容易失真的地方,不是日期,而是“所有人都以为别人已经确认了”。项目经理看到的是版本排期,研发看到的是代码冻结,测试看到的是验收窗口,运维看到的是变更审批,业务部门看到的则是上线后能否正常接单。只要这些计划没有被放进同一套可验证的协同机制里,计划表看起来再完整,也可能在上线前一天才暴露关键依赖。
一、先讲结论:上线计划不是日历,而是一套决策机制
1. 上线计划的核心不是“哪天发布”,而是“什么条件满足后才发布”
我判断一份上线计划是否可靠,首先不看它有多少行任务,而看它能不能回答五个问题:发布范围是什么、进入上线窗口的条件是什么、谁有权批准、出现异常如何止损、谁负责验证恢复。缺少其中任何一项,日期都只是目标,不是可执行承诺。
真正有效的计划会把“计划上线日”拆成一系列决策关口。例如,代码冻结不是一句口号,而是明确冻结哪些仓库、哪些分支、哪些变更可以例外进入;测试通过不是一个绿色状态,而是定义关键链路、缺陷等级和回归范围。
我的判断原则是:先定义准入条件,再确定发布窗口;先明确回退边界,再谈发布速度。如果团队还说不清哪些条件不满足就必须延期,那么当前讨论的不是上线计划,而是愿望清单。
2. 项目经理要管理的是“依赖和决策”,不是替每个人追进度
发布管理中,项目经理的价值不是每天问“做完了吗”,而是提前发现任务之间的阻塞关系,并推动有权限的人作出决定。比如测试环境依赖数据脱敏,数据脱敏又要等安全评审;若只盯着测试任务的完成百分比,真正决定上线日期的依赖仍然无人处理。
我会把上线协同分成三个层次:执行层负责完成任务和提供证据,协调层负责处理跨团队依赖,决策层负责接受风险、批准例外或决定延期。把三层混在一个群聊里,通常会导致很多人参与讨论,却没人对最终决策负责。
3. 计划质量要用结果指标验证,不能用会议数量证明
上线会开得多,不代表风险受控;状态更新得勤,也不代表计划准确。更值得跟踪的是计划变更次数、关键依赖按期关闭率、上线后变更失败情况、异常发现到决策的耗时,以及回退演练是否真实完成。
Google Cloud 的 DORA 研究长期关注交付速度与稳定性相关指标,例如变更前置时间、部署频率、变更失败率和恢复时间。它们适合帮助团队建立观察维度,但不应被直接当作所有组织都必须达到的统一门槛。发布治理要结合系统风险、服务等级和用户影响来解释这些指标。

二、背景和真实场景:为什么计划表完整,发布仍然会失控
1. 多团队上线时,真正的风险常藏在任务之间
一个中大型产品版本可能同时涉及应用研发、数据平台、测试、安全、运维、客服和业务运营。每个团队都可能有自己的看板、审批流程和时间口径。单看各自任务,完成率都很高;合起来看,发布却可能被一个未确认的配置、数据迁移脚本或外部接口窗口卡住。
我在复盘这类发布时,常看到一个典型断点:任务有负责人,但依赖没有负责人。研发任务写着“等待测试环境”,测试任务写着“等待部署”,运维任务写着“等待变更单”,每个条目都真实存在,却没有人负责把它们串成一条能够走通的路径。
另一个常见问题是状态含义不一致。有人把“开发完成”理解为代码已提交,有人理解为已部署到测试环境,还有人把“测试完成”理解为主流程通过。状态字段看似统一,实际代表的证据完全不同,项目经理据此汇总出的绿灯自然不可信。
2. 发布窗口会把隐性依赖集中放大
平时环境问题、权限问题和数据问题可能被临时绕过;到了正式窗口,审批、业务低峰、值班安排、第三方服务可用性和用户通知都会同时成为限制条件。发布窗口越短,临时协调的代价越高,未经演练的步骤越容易变成现场探索。
所以我不会只问“周五晚上能不能发”,还会问“如果迁移耗时超过预计一倍,谁决定继续等待或回退”“关键负责人离线时谁可以接替”“回退后数据是否仍然一致”。这些问题听起来像极端情况,但它们决定了团队能否在压力下执行,而不是只在理想条件下成立。
3. 百人以上组织需要统一视图,但统一不等于所有工作都塞进一个工具
对于百人以上、跨多个部门协作的团队,发布信息通常散落在需求管理、缺陷系统、审批流程、即时沟通和运维平台中。统一管理的目标不是强行替换所有专业系统,而是让发布范围、负责人、状态、依赖、风险和决策记录可以互相追溯。
以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,评估时我更关注它是否能承载跨项目视图、权限边界、工作流配置、风险跟踪和历史追溯,而不是先问功能列表有多长。具体能力仍要按实际版本、部署方式和组织配置验证,不能只凭产品介绍推断上线协作效果。

三、常见误区:看起来在管发布,实际上只是在记录状态
1. 误区一:把计划日期当作已承诺日期
计划日期通常是基于当前信息作出的预测,只有在范围、资源、依赖和准入条件明确后,才适合升级为对外承诺。若团队在需求仍变动、关键依赖未确认时就对业务方承诺具体日期,之后每次正常调整都会被误解为执行失误。
我会要求日期同时带上置信条件。例如,“目标窗口为本月第三周,前提是外部接口联调在周二前完成、严重缺陷清零、回退演练通过”。这比单独写一个日期更诚实,也让相关方知道什么事件会触发重新评估。
2. 误区二:把“绿灯”当成没有风险
风险没有被记录,不代表风险不存在。很多团队的状态看板习惯用绿、黄、红,却没有说明判定规则,导致负责人倾向于报绿,项目经理直到窗口临近才知道“绿灯”只是任务尚未开始或问题还没有被验证。
颜色应该表达有证据的风险等级,而不是团队情绪。绿灯意味着关键准入项有证据且无未处理高风险;黄灯意味着存在明确风险、负责人和缓解期限;红灯意味着已触发停止条件或需要决策层处理。没有证据的状态,应标为“未知”,不能默认算绿。
3. 误区三:只盯任务完成率,不看关键路径和阻塞时长
如果一版发布有五十项任务,其中四十项已经完成,完成率是百分之八十,但剩下十项里只要包括生产权限、数据迁移验证和核心链路回归,项目仍可能完全不具备发布条件。平均完成率会掩盖少数关键任务的决定性影响。
我更愿意在周报中并列展示关键路径剩余工作、阻塞超过设定时限的依赖,以及下一次决策的最晚时间。这样负责人看到的不是一个看起来漂亮的总百分比,而是哪些事情会改变上线结论。
4. 误区四:把回退写成一句“必要时回滚”
回退计划必须说明触发条件、执行人、技术步骤、预估耗时、数据处理方式和验证方法。对于数据库结构变化、异步任务、缓存刷新或外部数据同步,仅回滚应用版本可能并不能恢复原状。若没有实际演练,“支持回滚”只是未经验证的假设。
我也会区分“停止继续发布”和“恢复到旧版本”。前者可能只需要停止后续批次,后者可能涉及服务切换、数据补偿和用户沟通。把两者混写,会让团队在故障发生时浪费时间争论到底要做什么。
5. 误区五:把开会当作协同,把群消息当作决策记录
会议可以用于解决分歧,但不能替代明确的决策记录。聊天信息容易被淹没,参会者也未必都有最终批准权。发布决定至少应记录结论、决策人、依据、风险接受范围、有效时间和未完成事项。
如果一次状态会结束后,负责人仍不知道自己要在何时交付什么证据,会议就没有转化为执行结果。与其每天重复通报,不如把状态更新异步化,把会议留给阻塞、风险和需要裁决的分歧。

四、专业判断逻辑:怎样判断一次发布该继续、延期还是分批
1. 先定义发布边界:本次改什么、不改什么
发布范围应能被测试、部署和业务验收共同识别。除了功能清单,还应写明配置变化、数据变更、接口兼容、依赖服务、灰度对象和明确排除项。范围不断变化时,计划基线也要同步更新,不能只在需求系统里改状态,却让测试和运维继续按旧版本准备。
我会特别关注隐性范围:为了让新功能工作而必须同步修改的权限、指标埋点、定时任务和数据报表。它们常常不在产品故事中,却可能决定生产结果是否正确。范围完整度不是需求条目数量,而是上线所需变更是否可见、可验证、可追责。
2. 再设准入门槛:用证据判断,不用口头保证
每个准入条件都应对应证据和证据负责人。例如,测试准入对应回归报告,安全准入对应评审结论,数据准入对应迁移演练结果,运维准入对应操作手册和监控告警检查。证据可以是系统记录、审批结果或演练报告,但不能只写“已确认”。
准入条件需要按风险分级。所有发布都适用的基础项,与高风险业务才需要的额外项,应分开定义。否则,流程会变成要么过度审批、降低执行效率,要么为追求速度而不断跳过真正关键的控制点。
3. 评估发布风险:影响范围乘以失败概率,还要加上恢复难度
单纯使用“影响程度乘以发生概率”容易低估无法快速恢复的变更。我会把可恢复性单独作为判断维度:一项变更即使故障概率不高,如果影响关键交易且数据不可逆,风险也不能按普通功能发布处理。
实务上可以用低、中、高三级做快速分层,但必须把等级定义清楚。例如,高风险可以表示会影响关键业务链路、涉及数据结构迁移、恢复时间超过服务承诺,或没有成熟的分批方式。分级的目的不是制造复杂评分,而是决定审批深度、灰度节奏和观察时长。
4. 明确发布决策权:建议人、执行人和批准人不能混为一谈
项目经理可以汇总事实、组织评审、提出继续或延期建议,但通常不应替业务负责人接受业务损失,也不应替安全或运维负责人确认专业风险已被控制。不同组织的授权结构不同,关键是把谁提出、谁评估、谁批准、谁执行写清楚。
若所有决策最终都回到项目经理,往往说明责任结构没有设计好。可以设置发布负责人主持窗口协调,同时由业务、技术、测试和运维负责人对各自领域签收,遇到跨领域的风险接受由明确的授权人决策。
5. 设置停止条件和恢复条件:让异常处理不依赖临场争论
停止条件应当可观测,例如关键交易成功率低于阈值、错误率持续超过基线、核心依赖不可用,或数据一致性校验失败。阈值需要从服务目标、历史基线和业务容忍度推导,不宜为了文章里的示例而套用一个适用于所有系统的百分比。
恢复条件则说明何时可以继续、何时应该回退,以及回退后需要检查什么。重要的是确定观察周期和判断责任人。只写“观察一段时间”太模糊;应写明观察哪些信号、由谁确认、达到什么条件后结束发布值守。

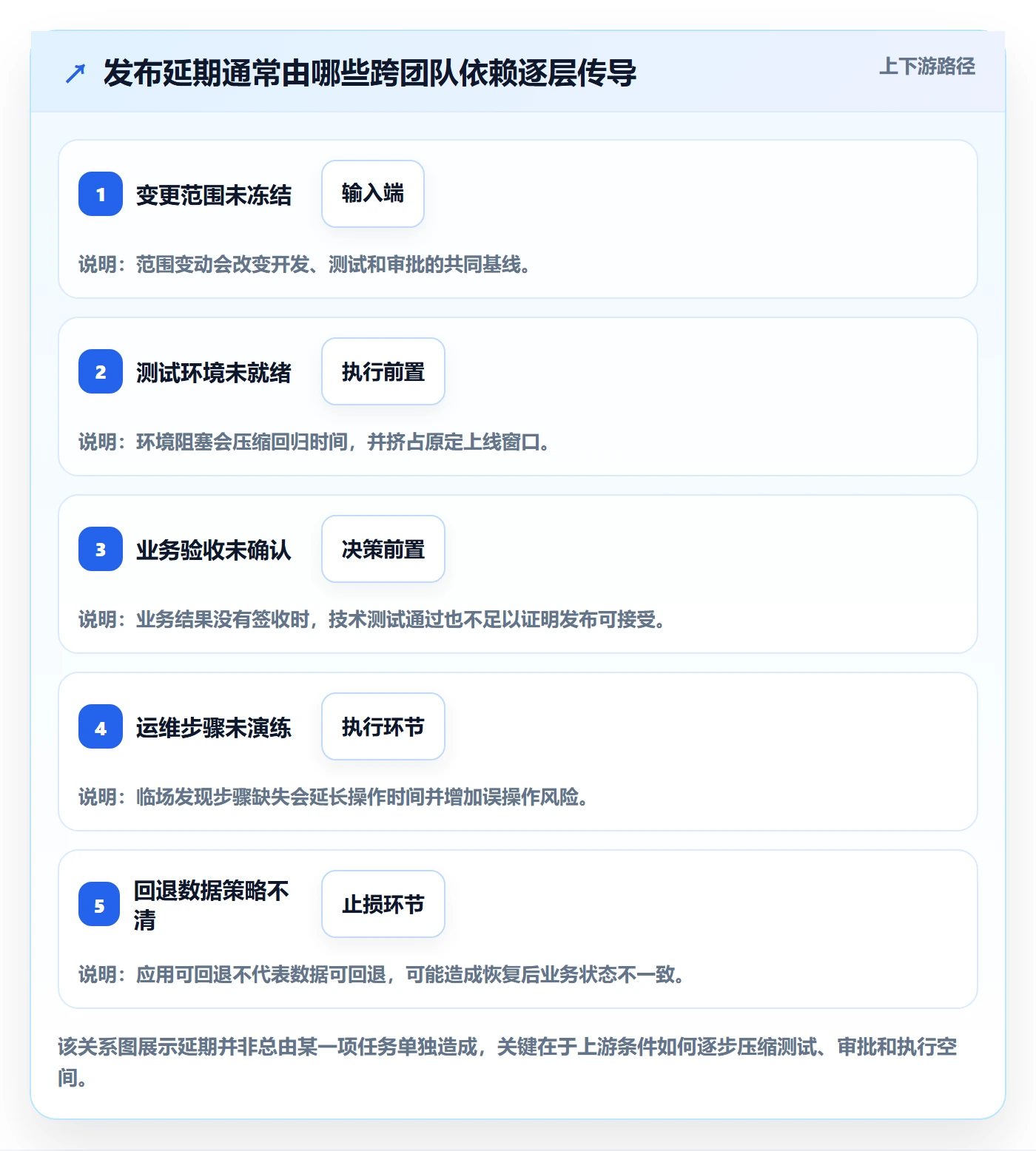

五、案例与数据观察:一次发布延期,如何从“临时救火”变成可预测协同
1. 案例背景:核心链路没有失败,计划却连续两次改期
下面是一个匿名化的示例场景,数字为情景模拟,用来展示复盘方法,不代表某个企业的实际经营数据。一家百人以上的业务团队准备上线订单流程升级,涉及应用服务、数据迁移、支付接口、客服话术和运营配置,原计划在周四晚间发布。
第一次改期发生在上线前两天:数据迁移脚本仍在验证,测试环境数据与生产差异没有说明。第二次改期发生在上线当日:外部接口联调完成,但业务验收人没有确认异常订单的处理方式。各团队单独看都完成了大部分任务,整体却缺少能够批准发布的关键证据。
复盘时,团队没有先追问“是谁拖了进度”,而是把延期原因分成范围、依赖、证据、资源、决策五类。结果发现,两个改期都不是某一项开发任务本身超时,而是计划中没有为数据验证和业务异常确认设置明确责任人和最晚决策时间。
2. 改进动作:把模糊状态转成可验收条目
项目经理将发布计划从一张按日期排列的任务表,改为“任务,依赖,证据,负责人,决策时限”结构。原来的“数据准备完成”被拆成迁移脚本评审、演练结果确认、回退方案验证和校验规则签收;原来的“业务验收完成”被拆成正常路径、异常订单和客服处理流程的确认。
每项关键依赖都指定一名最终责任人,而不是只填写协作团队。负责人可以委派执行,但必须对结果负责。若依赖预计晚于最晚决策时间,系统状态就自动升级为风险,而不是等到发布会上再临时说明。
第二轮发布改为分批放量。先对内部测试账号和有限业务流量验证,再根据监控和业务反馈扩大范围。团队同时预先约定停止条件,并在发布窗口前完成回退演练。这里的关键不在于“灰度一定更好”,而在于它为高影响变更提供了更小的暴露面和更早的反馈机会。

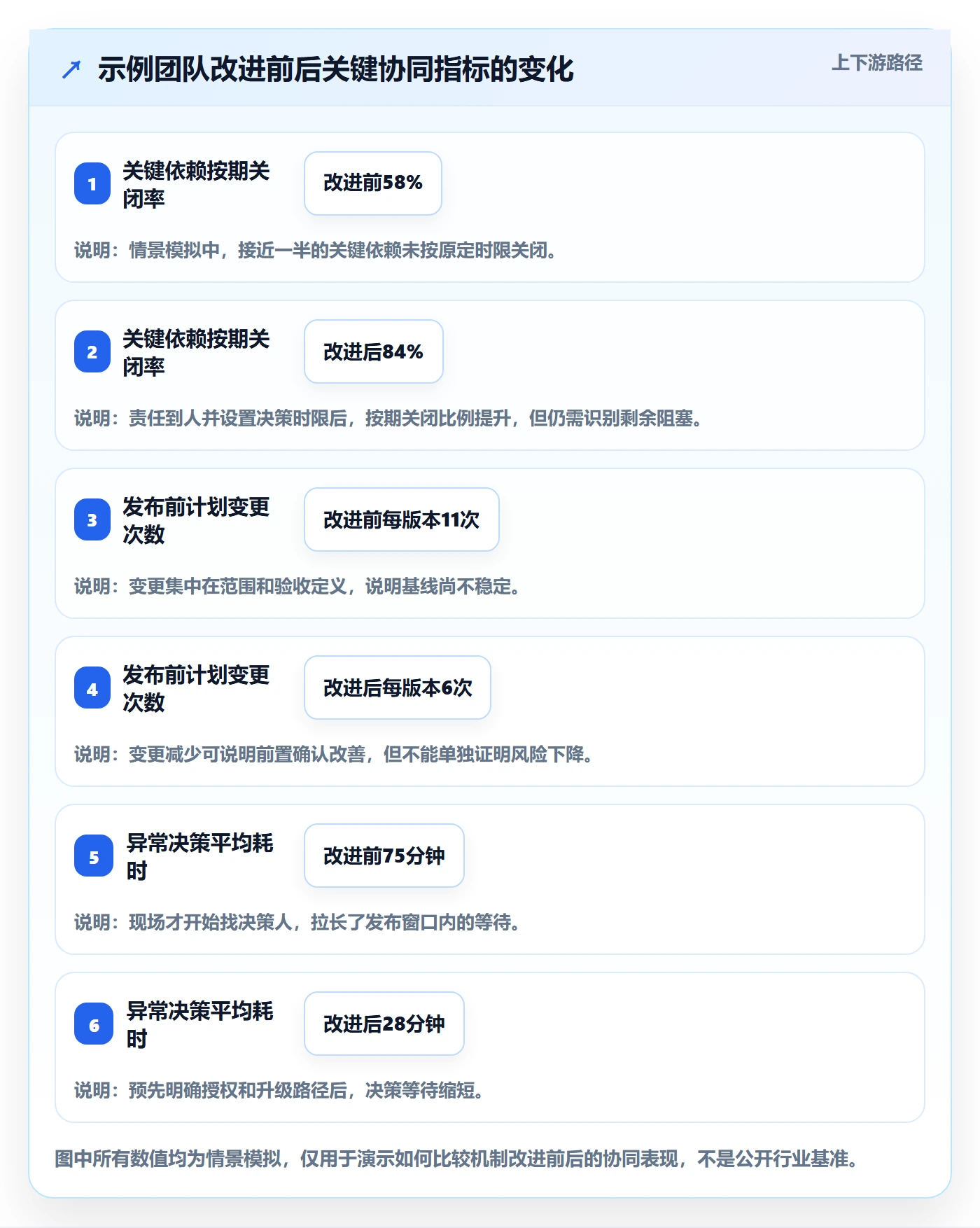

3. 示例指标:不只看按期上线,也看计划是否更稳定
假设在连续三个版本的情景模拟中,团队记录到计划变更次数、关键依赖按期关闭率、发布窗口内异常决策耗时和回退演练完成率逐步改善。这样的趋势可以支持团队判断协同机制是否有效,但不能据此声称所有工具或所有团队都会取得相同结果。
我会避免把“按期上线率”作为唯一绩效指标。若团队为了保住按期率而压缩测试、隐藏风险或把缺陷推到上线后,表面上交付更准时,真实业务风险反而可能上升。计划准确性、质量和恢复能力应放在同一张观察框架里。

4. 从这个案例能得出的判断:减少意外,比追求零变化更现实
上线计划不可能永远不变。外部依赖、用户反馈和测试结果都会带来调整。真正值得追求的不是“计划一次写对”,而是尽早暴露不确定性,让变更发生在代价较低的时候,并让每次变更都能解释原因、影响和决策。
如果连续几个版本都出现相同类型的延期,就不应继续归因于个别同事的执行力。重复发生通常说明机制缺口仍在,例如依赖没有进入计划、验收定义过晚、授权路径不清或估算方式没有包含环境和审批等待时间。
六、协同机制与工具:让发布信息能被追溯,而不是堆得更多
1. 建立一份最小可用的发布主记录
我建议每次发布至少维护一份主记录,包含版本标识、范围基线、目标窗口、责任人、关键依赖、准入项、风险清单、决策记录、操作步骤、监控信号、回退方案和复盘结论。主记录不必替代各专业系统,而要能链接到需求、缺陷、审批、测试报告和变更单。
要避免多份表格各自更新、彼此冲突。可以约定每类信息的权威来源:任务状态由项目管理空间维护,审批结论由审批系统保存,生产操作由运维变更记录保存。主记录负责串联,不必复制所有细节。
2. 设置不同节奏的协同,而不是所有人每天开同一场会
发布准备期适合异步更新状态,项目经理重点检查关键依赖、风险变化和即将到期的决策。进入窗口前,再召开有明确议程的准入评审。正式发布时,操作人员按预先约定的节奏报进度和监控信号,决策人员只处理异常和风险接受,不重复朗读任务清单。
会后要留下可执行结论:谁负责、什么时候完成、需要提交什么证据、未完成会触发什么动作。没有负责人和时限的会议结论,通常只是把问题换了一种表达方式。
3. 管理平台的选型,重点验证流程能否落地
对于跨产品、跨部门和多项目并行的组织,我会用真实发布场景做工具验证,而不是只看演示环境。以 PingCode 这类面向中大型企业的项目管理平台为例,可以准备一次脱敏的真实版本计划,验证团队能否统一查看依赖、风险、负责人、审批状态和发布结果,并检查不同角色的权限边界。
评估时至少走一遍以下动作:需求变更如何同步到发布范围、阻塞如何升级、状态更新是否保留历史、跨项目依赖如何查看、敏感信息如何隔离、上线后问题如何关联回原版本。若某一步只能依赖人工复制粘贴,规模扩大后就会形成稳定的漏项来源。
工具不能替项目经理决定风险是否可接受,也不能凭空产生可信数据。它的作用是减少信息断裂、保留决策轨迹,并让负责人更早看到需要处理的例外。若团队的发布定义尚未统一,先治理字段、角色和规则,再谈自动化,通常更划算。
4. 自动化应优先覆盖重复检查,不要自动化模糊决策
自动化适合做状态提醒、逾期升级、准入项校验、证据链接检查和发布后任务创建。它不适合在没有明确业务规则时自动判断“风险可接受”或“可以继续发布”。把模糊判断写进自动化,得到的只是更快、更稳定地执行错误规则。
我会先选择重复、规则明确、漏做代价高的检查点试行自动化。每项自动规则都应有负责人、变更记录和人工例外路径。否则规则失效时,团队可能因为系统一直显示通过,而忽视现实已经发生变化。

七、不同情况下的行动建议:同一套方法,不同风险配比
1. 小团队、低风险、发布频繁:保持轻量,但不能省略边界
小团队不一定需要复杂的发布委员会或多层审批。如果变更可独立部署、影响范围有限、回退成熟,可以用简化发布记录覆盖范围、责任人、验证方式和回退条件。将重复的人工检查合并,减少对团队速度没有实际贡献的流程。
轻量不等于口头化。至少要保留版本范围、关键验证结果、执行人和异常处理记录。若同一团队长期依靠少数人记忆步骤,一旦负责人请假或系统复杂度增加,发布质量就会迅速依赖个人经验。
2. 百人以上、多团队依赖:先统一发布视图和责任模型
跨团队组织应优先建立统一术语、责任边界和升级路径,而不是一开始就要求所有部门使用完全相同的工作方式。各团队可以保留专业工具,但发布主记录应能回答“哪些依赖未闭环、谁负责、最晚何时决策、风险影响哪个版本”。
若使用项目管理平台,可以先选一个跨团队版本试点,验证权限、视图、审批记录和历史追溯。试点要纳入真实异常,而不是只选最顺利的版本;否则演示证明的是流程能展示,不是流程能处理问题。
3. 高风险、强监管或涉及关键数据:增加独立证据和可恢复性验证
涉及交易、个人敏感信息、关键基础设施或重大合规责任的发布,需要更严格地验证变更授权、测试证据、数据保护、操作审计和恢复能力。具体要求应以组织的监管义务、服务等级、风险管理制度和适用法规为准,不能拿通用模板替代专业合规审查。
这类发布不应只增加签字数量,更要确保独立复核有效。例如,执行人之外的人员审核关键操作,恢复步骤经过演练,监控能够及时发现异常,业务负责人理解并接受剩余风险。多签字但无人检查证据,只会制造形式安全感。
4. 发布窗口固定、外部依赖强:把外部确认提前到计划基线前
若发布依赖第三方接口、客户维护窗口、供应商支持或区域性运营安排,应把对方确认纳入关键路径,并设置确认截止时间和替代方案。不能把“供应商应该会配合”当成已经锁定的资源。
当外部条件无法控制时,计划应预留可调整窗口,并明确延期成本。若等待外部确认的代价远高于拆分功能发布,可以考虑将依赖较强的范围从本次版本剥离,而不是让整个发布被单一条件绑住。
5. 新系统首次上线或架构变化较大:优先验证观察和恢复链路
首次上线时,团队通常缺少生产数据和历史基线,预测的不确定性高。与其追求一次完成全部功能,不如先验证关键链路、告警质量、数据校验和恢复步骤,再逐步扩大业务范围。上线后的观察期要明确由谁值守、何时解除值守,以及哪些信号会触发升级。
架构变化越大,越要避免把技术层面的“服务正常”当作业务成功。必须检查关键业务结果,例如订单状态是否一致、支付是否可对账、消息是否丢失或重复、用户能否完成核心操作。技术健康指标和业务健康指标需要相互补充。
八、不同情况下的取舍:计划纪律、发布速度与风险控制如何平衡
1. 取舍一:统一流程还是团队自治
强制统一有利于审计、跨项目比较和高风险治理,但会增加低风险团队的操作负担。完全自治可以提高局部效率,却可能让依赖关系和风险状态无法横向识别。更稳妥的方式是统一最低必要标准,再按风险等级增加控制。
最低标准通常包括范围、负责人、准入证据、决策人、回退或止损办法、发布后验证。团队可以自行决定更细的任务拆分和工作节奏,但不应删掉那些影响跨团队判断的关键字段。
2. 取舍二:一次性发布还是分批发布
一次性发布适合影响范围小、组件耦合低、恢复方式明确且分批成本较高的变更。它的优点是流程简洁、版本状态清楚;短板是异常发生时暴露面较大,团队需要更充分的前置验证和更可靠的恢复能力。
分批发布适合影响范围较广、用户群可区分、监控能够识别异常且批次之间可以暂停的变更。它能缩小初始暴露面,却会增加版本并存、数据兼容和运营解释成本。若系统无法有效区分批次或不能快速停止扩量,形式上的灰度并不一定降低风险。

3. 取舍三:增加审批还是增强证据
当组织担心发布风险时,最直观的反应往往是增加审批层级。但审批人若看不到测试结果、影响范围、回退方案和监控信号,新增的签字并不会显著提升判断质量,只会延长等待。
我倾向于先补齐决策所需证据,再看是否真的需要增加审批人。对于低风险、可逆变更,可以在授权范围内快速处理;对于高风险、不可逆变更,再增加独立评审和更高层级的风险接受。审批深度应该跟风险走,而不是跟组织层级数量走。
4. 取舍四:保持计划稳定还是接受范围变化
计划稳定有助于资源安排、业务沟通和测试组织,但过度保护基线也可能压制必要修复。关键不是禁止变化,而是要求变化说明影响:新增内容会改变哪些任务、验证范围、依赖、上线窗口和风险等级。
若变化只影响可独立验证的小范围内容,可以由授权负责人快速批准;若涉及数据结构、核心流程、外部接口或回退策略,应重新评估整次发布。对外承诺日期也要同步更新,不能只在内部表格里悄悄改动。
5. 取舍五:追求短周期还是预留缓冲
没有缓冲的计划看起来利用率很高,却容易把环境等待、审批周期和问题修复挤到发布窗口里。缓冲不是鼓励低效,而是承认不确定性真实存在。对于依赖多、首次上线或外部条件不稳定的版本,适当缓冲通常比临近窗口仓促压缩验证更经济。
缓冲的大小不应凭感觉统一规定。可以回看过去几个版本:任务实际耗时相对估算偏差有多大、审批等待占多少时间、依赖延迟最常发生在哪一段。根据这些观察调整估算方式,比套用一个固定百分比更贴合团队实际。
九、常见问题:项目经理在上线计划中最容易遇到的五个问题
1. 上线计划应该提前多久开始?
没有适用于所有项目的固定天数。低风险、依赖少、发布频繁的团队可以在迭代过程中持续准备;高风险或跨部门发布则应在范围基本明确时启动依赖盘点、窗口预订和审批准备。判断标准不是提前了几周,而是关键依赖能否在不可逆决策前得到验证。
我会倒推最晚决策时间:从正式窗口往前推测试、业务验收、审批、演练和外部确认所需时间,再为不确定性留出空间。若关键环节只能在发布当天完成,说明准备启动太晚,或者计划没有把真实流程纳入。
2. 任务完成率很高,为什么仍然不能批准上线?
因为任务数量和风险权重不同。大量低风险任务完成,不会抵消一个关键迁移脚本未验证或回退方案不可执行的风险。批准上线看的是准入条件是否满足,不是总任务完成百分比是否达到某个漂亮数字。
建议将任务进度与发布准入分开呈现。前者用于管理执行,后者用于作出发布决策。这样可以避免把“工作做了很多”误读成“系统已经准备好了”。
3. 临时缺陷是否一定要延期?
不一定。先看缺陷影响用户范围、是否影响关键链路、是否存在绕行方案、修复是否引入更大风险,以及上线后能否及时发现和恢复。缺陷等级应结合业务影响与可恢复性判断,不能只凭缺陷数量或开发人员的主观判断。
允许带缺陷发布时,应记录风险接受人、影响范围、用户沟通要求、临时控制措施和修复期限。若没有明确接受责任和到期处理安排,“先上线再说”就会变成无主遗留问题。
4. 业务验收和技术测试通过后,谁最终决定是否上线?
最终决定权取决于组织授权,但至少要区分专业结论和风险接受。测试负责人说明验证结果,技术负责人说明系统准备状态,运维负责人说明变更可执行性,业务负责人确认业务影响可接受,授权人综合这些信息决定继续、延期或分批。
项目经理应确保信息完整、分歧被看见、决策被记录,而不是替所有专业角色签字。若组织没有明确授权规则,应先在发布制度中补齐,而不是等故障发生后再争论谁有权决定。
5. 发布后复盘要记录什么,才不会变成形式化总结?
复盘应回答计划哪里准确、哪里失真,异常最早何时可被发现,哪些依赖没有进入计划,决策等待耗时多少,实际恢复时间是否符合预期,以及哪些改动能防止同类问题再发生。只写“加强沟通、提升意识”通常不可执行。
每项改进都应有负责人、期限、验证方式和后续检查点。复盘结论还要反馈到模板、准入规则、估算方法或自动提醒中;如果知识只停留在会议纪要里,下一次项目依然会重复同样的意外。
十、结语:把上线计划从承诺日期,升级为可验证的协同协议
1. 下一步先做一件小事:复盘最近一次发布的三个失控点
不用立刻重做整个发布体系。先挑最近一次延期、临时回退或上线后返工的版本,找出三个最关键的断点:哪项依赖没有负责人、哪条准入没有证据、哪个决策来得太晚。将它们分别改写为可观察的条件、明确责任人和最晚决策时间。
再选下一次发布做小范围验证:统一状态定义,维护一份发布主记录,提前列出停止条件和回退验证,并在复盘中检查这些措施有没有减少意外等待。若效果明确,再扩大到更多项目,而不是先把流程全面铺开。
2. 最重要的判断:速度来自更早的确定性,不来自更少的检查
上线计划的价值,不在于把每个人排得更满,而在于让风险尽早出现、依赖尽早闭环、决策尽早发生。好的发布管理不是保证每次都按原定日期上线,而是让团队知道什么时候可以放心继续,什么时候应该暂停,以及暂停之后由谁采取什么行动。
对项目经理来说,最值得追求的不是一张永不变更的计划表,而是一套能解释变化、约束风险、支持恢复并积累经验的协同机制。从下一次发布开始,先把范围、证据、依赖和决策权写清楚,计划才真正从“排期文件”变成可以执行的管理工具。
常见问题解答(FAQ)
1. 上线计划应该从发布日期正排,还是从发布日期倒排?
我每次做上线计划,最纠结的都是日期怎么定:业务希望尽快上线,研发又说测试时间不能压。我担心倒排出来的计划看着完整,最后却因为一个环节延期而全盘失效。
建议先确认业务要求的上线窗口,再从上线时点倒排依赖项,同时给高风险环节留缓冲,而不是把每个任务都排到刚好衔接。比如一个涉及研发、测试、运维和业务验收的版本,可以把发布前一周设为功能冻结点,预留3个工作日做回归测试,发布前1天完成备份和演练;这些是计划起点,具体时长要按变更规模和系统风险调整。
倒排时还要标出不能并行的任务,例如测试环境部署必须早于回归测试。若某项关键任务延期后会挤占回归或回滚演练时间,应优先调整上线日期,而不是默认压缩验证时间。
2. 项目经理如何让研发、测试、运维和业务在发布管理中真正协同?
我遇到过计划里每个团队都写了负责人,但上线当天还是互相等消息的情况。我想知道,除了开协调会,怎么把跨团队的交接和决策责任落实到具体的人?
把“团队负责”改成“具体负责人、交付物、截止时间、接收人”会更有效。例如,研发负责人在周三17点前提交版本号和变更清单,测试负责人在周五中午前给出通过项、未通过项及风险说明,运维负责人在上线前确认部署脚本、监控项和回滚路径,业务负责人明确验收人及验收口径。
项目经理负责维护同一份发布清单,并要求交接方与接收方都确认完成;只在会议纪要里写“测试跟进”不算交接完成。协同是否有效,可以看关键交接是否按时闭环、未决事项是否有决策人,而不只是看会议是否召开。
3. 上线前应该设置哪些 Go/No-Go 判断条件?
我不希望上线评审变成大家轮流说“应该没问题”,但也担心标准定得太多,导致正常发布反复被卡。我想知道哪些条件是真正的上线门槛,哪些更适合记录为风险后继续观察?
上线门槛应当围绕用户影响、数据安全和恢复能力设定,而不是追求所有问题都为零。一个可调整的示例是:阻断级缺陷为0;核心业务流程回归通过率达到100%;其他约定范围的用例通过率不低于98%;备份、监控告警和回滚步骤均已验证;所有未解决问题都有影响范围、临时措施和责任人。
若差异只涉及低频、低影响的界面问题,可以由业务负责人接受风险后放行;若涉及数据写入错误、权限绕过或无法回滚,即使概率不高也应暂停发布。评审结论要记录为放行、附条件放行或延期,并写明谁有权作出决定。
4. 上线前临时加需求或发现问题,项目经理该怎么处理?
我最怕上线前出现一句“顺手一起发”,最后把已经验证过的版本又改了。我想知道,怎么判断临时变更可以纳入本次发布,什么时候应该直接拆到下一次?
临时变更不要只比较开发工作量,还要计算它新增的测试范围、依赖和回滚复杂度。可以用一个简单判断:若变更影响核心流程、数据结构、权限或外部接口,原则上进入下一版本;若是低风险修正,且能在当前窗口内完成代码评审、针对性测试和必要回归,再由发布决策人批准纳入。
示例:上线前半天发现文案错别字,修正后验证对应页面即可;若要改订单状态流转,即使代码量很小,也可能影响支付、通知和报表,不应以“改动很少”作为放行理由。每次纳入变更都应更新版本清单和测试结论;一旦因此挤占回归或回滚验证时间,就应延期或拆分发布。
核心关键词
文章包含AI辅助创作:上线计划最佳实践:项目经理发布管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520160
读者评论
我们团队以前也把上线日期当成承诺,后来改成同时列前置条件和最晚决策时间,延期争议确实少了些。比较难的是条件经常变,变更后谁负责同步测试和运维的准备,最好也明确到人。
回退演练这点很实际。我们有过应用版本能回退、但数据脚本不能直接恢复的情况,最后还是靠补偿处理。现在会把数据恢复和业务核对一起演练,不过小型低风险发布是否也要走完整流程,还得按风险区分。
状态标成“未知”比默认绿更诚实,但前提是团队不会把未知当成追责信号,否则大家还是会倾向于报绿。我们试过让状态附上证据链接和更新人,至少能看出缺的是进度还是确认。
