发布管理发布全流程:项目经理协同管理与一文讲清

发布管理最容易失控的时刻,往往不是代码写完之前,而是所有人都认为“已经准备好了”之后:测试说通过,研发说可以发,产品还在确认文案,运维等不到回滚包,客服却已经收到上线时间通知。发布管理真正要解决的,不是“怎么把版本发出去”,而是让一个经过验证的变更,在约定时间、明确责任和可控风险下进入生产,并且能被监测、回退和复盘。

一、先讲结论:发布管理管的是变更风险,不只是上线动作

1. 一个可执行的发布,必须同时满足四个条件

我判断一次发布是否“准备好”,不会先看排期表上有没有日期,而会先检查四件事:范围是否冻结、质量证据是否齐全、上线动作是否可执行、异常时是否能止损。四项中任一项没有明确答案,发布就还处在准备阶段,而不是等待执行阶段。

发布管理的核心产物不是一条“已上线”记录,而是一组可核验的决策证据。这组证据至少包括版本范围、验收结论、部署计划、监控指标、回滚方案、负责人和决策时间。它们共同回答:发什么、凭什么发、谁来发、出了问题怎么办。

  • 范围:本次包含哪些需求、缺陷、配置和依赖,哪些内容明确不发。
  • 质量:测试覆盖了哪些关键路径,遗留问题的影响和接受人是谁。
  • 执行:部署顺序、窗口、权限、数据变更和跨团队配合是否落实。
  • 止损:观察哪些信号触发暂停或回滚,回滚由谁决策、谁操作。

如果团队只能回答“测试已经测过”“开发说没问题”,却拿不出版本清单、验证结果和回退步骤,那么这不是管理流程简单,而是风险尚未显性化。发布会不会出事,可能碰运气;出了事能不能快速控制,则基本取决于事前准备。

2. 把发布拆成决策关口,比增加审批层级更有效

发布流程不应该等同于一串审批人。审批人变多,不代表信息变完整;如果每个人看到的都是一句“请审批”,审批很容易变成形式。更有效的做法是设置少量决策关口,每个关口都要求提供相应证据,并允许明确地通过、附条件通过或退回。

决策关口 核心问题 最低证据 不满足时的处理
范围确认 本次到底发布什么 版本清单、变更说明、依赖关系 冻结范围或拆分版本
质量准入 质量风险是否可接受 测试结论、缺陷分级、验收结果 补测、修复或由授权人接受风险
执行准备 能否按计划安全执行 部署步骤、窗口、人员、回滚办法 推迟窗口或缩小发布范围
上线观察 生产表现是否符合预期 监控面板、观察时长、告警责任人 暂停扩大流量、回滚或继续观察

这些关口不是为了让流程更重,而是为了把“我觉得可以”改成“证据满足哪些条件,所以可以”。小团队可以由同一个人承担多个职责,但仍要把关口和证据保留下来;组织规模扩大后,再逐步分离执行者、质量判断者和风险接受者。

二、背景和真实场景:为什么“版本发出去了”不等于发布成功

1. 项目交付与生产发布,关注的是两种不同的完成

在项目管理中,“完成”常常意味着需求实现、测试通过、交付物可验收;在生产环境里,“完成”还意味着真实用户可以稳定使用,业务数据没有被破坏,依赖服务运行正常,支持团队知道如何应对反馈。前一种完成偏向交付状态,后一种完成偏向运行状态。

这两种状态之间存在一段容易被忽略的缝隙。例如,一个功能在测试环境验证通过,但生产配置缺少新参数;某项数据库迁移在小样本上耗时很短,却在生产数据量下锁表;一个服务上线成功,但下游系统仍在使用旧接口。它们都不是“需求没做完”,却足以让发布失败。

因此,我会把发布管理定义为一条从需求范围到生产反馈的控制链,而不是上线当天的操作清单。项目经理需要持续关注变更如何进入版本、如何验证、如何被业务接受,以及上线之后是否达到预期,而不只是协调发布窗口。

2. 典型场景:一个看似顺利的发布,可能同时有四个缺口

下面用一个匿名化的中型企业业务系统场景说明。团队计划在周四晚间发布一组订单流程优化,计划窗口为两小时。研发认为功能已合并,测试报告显示主流程通过,业务部门也准备好了培训材料。表面上看,所有工作都在按计划推进。

进一步核对后,团队发现四个缺口:需求清单中有一项接口变更没有纳入本次测试;数据库脚本尚未在接近生产规模的数据集上演练;客服拿到的说明仍是前一版页面截图;回滚方案写着“恢复旧版本”,却没有说明新字段数据如何处理。

这里的关键不是团队不努力,而是每个职能都按自己的局部目标完成了任务,却没有共同检查跨职能依赖。项目经理如果只问“各位都完成了吗”,容易得到一串肯定答复;如果问“每个发布条件的证据在哪里,异常时的下一步是什么”,缺口才会暴露。

发布问题经常不是单点技术错误,而是信息在交接处丢失。版本清单没有连接需求与提交,测试结论没有对应风险等级,部署步骤没有关联回滚条件,业务通知没有同步变更边界。发布管理的价值,就是让这些断点在窗口开启前可见。

3. 发布对象不止是软件包,还包括配置、数据和用户变化

很多团队把发布理解成“应用程序部署”,但生产变更的范围更广。配置开关、数据库结构、权限策略、定时任务、外部接口、内容文案、用户培训、客服话术,都可能改变用户实际接触到的系统行为。它们未必通过同一个流水线发布,却应该进入同一个变更视图。

这并不意味着所有工作都必须放进一个工具或一张表。真正需要统一的是关联关系:哪个需求对应哪个版本,哪个配置属于哪个部署批次,哪个业务公告对应哪些用户影响。若信息分散在不同系统,至少要有稳定的编号、链接或责任人,确保发布负责人能够追溯。

三、常见误区:流程看起来齐全,风险仍可能无人负责

1. 把上线日期当成发布计划

日历上写着“周四上线”,只说明团队预留了一个时间点,并没有说明该时点是否可用。有效的发布计划还要包含准入条件、执行窗口、准备时长、关键依赖、负责人、观察期和取消条件。没有这些信息,日期越明确,越容易制造虚假的确定感。

我建议在计划里同时保留“目标日期”和“最晚决策时间”。目标日期用于协调业务安排,最晚决策时间则用于判断是否还有足够时间补齐风险。如果测试结果到上线前一小时才出来,团队可能已经没有合理的修复、回归和沟通空间。

2. 把“测试通过”理解成“可以发布”

测试通过只能说明在既定测试范围和环境下,没有发现阻断问题。它不自动证明数据迁移安全、生产配置正确、外部依赖可用,也不代表遗留缺陷已经被业务接受。发布准入应把测试结论放在证据链里,而不是让它替代其他判断。

测试结论必须带着范围一起读。“主流程通过”与“所有关键路径通过”不是一回事;“自动化用例通过率百分之百”也不能说明用例是否覆盖了高风险场景。项目经理不需要替测试人员判定技术细节,但需要确认测试范围、缺口、风险和接受人都被明示。

3. 把“零缺陷”设成唯一门槛

绝对零缺陷听起来安全,实际可能导致团队隐瞒低风险问题,或无限期推迟发布。更可执行的方式是根据影响面、发生概率、可检测性和恢复成本,对遗留问题分级。高严重度缺陷通常应阻止发布;低影响问题则可以在有责任人、修复期限和业务知情的前提下接受。

风险接受不是项目经理替业务拍板。谁有权接受什么级别的风险,应在组织规则中预先定义。项目经理负责把风险描述清楚、把决策人拉到场、记录决策依据,而不是把“业务同意”作为没有边界的免责句。

4. 把回滚写成一句话

“必要时回滚”不是回滚方案。应用版本可以退回,但数据结构、用户数据、外部调用、消息队列和已发通知未必能一起恢复。只回退代码,有时会让旧程序无法读取新数据;只关闭功能开关,也可能留下不可逆的数据副作用。

可执行的回退方案要回答:触发条件是什么、谁有权决定、回退哪些组件、回退顺序是什么、数据如何兼容、恢复后怎样验证。对无法安全回退的变更,应提前设计前向修复路径,例如修复脚本、补偿任务或分阶段兼容,而不是把“不回滚”留到故障发生后临时讨论。

5. 用更多审批来替代更好的信息

审批节点越多,信息可能被转发得越多,但并不一定更准确。常见情况是每个人都点了通过,真正的依赖却没有人负责;或同一份材料在不同群聊、表格和系统里有多个版本。此时,审批记录证明的是“有人点击过”,不是“风险已被理解”。

改善方向不是一味删审批,而是先明确每个角色做什么判断、需要什么证据、能否退回以及谁承担最终风险。对于低风险常规发布,可以采用预定义规则自动准入;对于高风险变更,则要求明确的人工评审和业务决策。

6. 只统计发布次数,不统计发布后的结果

发布频率高并不必然代表交付效率高,发布频率低也不必然代表质量差。如果只看次数,团队可能为了达成目标拆分无意义版本;如果只看故障数,又可能压制合理变更。需要把速度、稳定性和用户影响放在一起看,并结合变更类型、系统关键程度和统计口径解释。

业界常用的交付效能指标包括部署频率、变更前置时间、变更失败率和服务恢复时间。Google Cloud 的 DORA 相关研究长期使用这些维度分析软件交付表现,但这些指标适合帮助团队观察趋势,不应被当成跨团队排名或单一绩效指标。不同系统的架构、监管要求和发布风险差别很大,横向比较前必须先统一口径。

四、专业判断逻辑:用风险分层,而不是让所有发布走同一条路

1. 先判断变更风险,再决定流程强度

发布流程的合理重量,应与变更造成的潜在影响相匹配。改一个非关键页面文案、调整核心账务计算、迁移客户数据,显然不应使用完全相同的审核深度。流程过轻会漏掉关键风险,流程过重则会让团队把大量时间花在低风险审批上。

我通常用四个问题做初筛:变更影响多少用户或业务链路?错误是否容易被发现?恢复是否可逆且足够快?变更是否涉及数据、安全、合规或外部依赖?答案越不确定、影响面越大、恢复越困难,越应提高验证和审批强度。

风险等级 典型变更 发布要求 项目经理重点
低 不影响核心流程的文案或样式调整 标准测试、常规窗口、基础监控 确认范围、负责人和发布记录
中 新增业务功能、局部接口调整 关键路径回归、依赖确认、回退演练或替代方案 检查跨团队依赖和用户沟通
高 核心数据迁移、支付或权限逻辑变更 专项评审、分阶段放量、完整监控和明确止损门槛 确保决策人到场并记录风险接受

这张表是建议性的分级框架,不是行业统一标准。团队应结合业务后果定义自己的等级,并用历史事故校准。例如,某个对外接口虽然代码改动很小,但一旦失败会阻断大量客户流程,就不应因为“改动少”而被归为低风险。

2. 把准入条件写成“可验证的门槛”

“准备充分”“测试完成”“业务已知情”都太抽象。准入条件最好改写成可以检查的句子,例如:所有高优先级需求已关联到版本;关键业务路径在目标环境验证通过;未关闭的高严重度缺陷为零;数据变更已完成备份验证和耗时演练;业务负责人确认公告时间及受影响用户范围。

每一项门槛还应标明证据位置和责任人。证据可以是测试报告、部署流水线记录、评审结论、监控面板链接或业务确认记录。项目经理不必重复收集所有文件,但要让团队能够在几分钟内找到它们,而不是在发布会上临时翻聊天记录。

3. 把责任分清:执行责任、判断责任和风险责任不同

发布过程中经常出现“大家一起负责”,最后等于没人负责。我建议用轻量责任矩阵明确四类角色:发布负责人负责协调和状态汇总;技术负责人对部署、依赖和技术回退负责;质量负责人对验证范围和质量结论负责;业务决策人对业务影响与风险接受负责。

同一个人可以承担多种角色,尤其是在小团队,但每项关键决策仍要明确“谁做决定、谁执行、谁提供证据、谁需要知会”。这比简单列出一长串参会人更有用,因为它直接减少发布当天的等待和相互推诿。

4. 设定明确的继续、暂停和回退条件

上线观察不应依赖“感觉还行”。团队需要选出与本次变更相关的信号,例如错误率、关键接口延迟、交易成功率、任务积压、客服反馈或特定业务转化。每个信号都要有基线、观察区间、阈值和负责人;否则监控面板再多,也无法支持决策。

并非所有异常都需要立刻回滚。若问题影响范围小、修复风险低且回退会造成更大损失,可以暂停扩量、关闭功能开关或前向修复。重要的是事前约定:什么情况继续观察,什么情况停止扩大影响,什么情况立即止损。

判断可以采用三层逻辑:第一层看技术健康,确认服务没有明显错误;第二层看业务结果,确认关键交易或任务没有异常偏移;第三层看用户反馈,确认真实使用没有出现集中问题。技术指标正常但业务结果下跌,仍然不能简单判定发布成功。

五、从申请到复盘:一条可落地的发布全流程

1. 发布登记:建立唯一的版本事实来源

发布登记的目标不是多填一张表,而是建立一份所有角色都认可的版本事实。每个发布批次应有唯一标识,并关联需求、缺陷、代码变更、配置、数据脚本、依赖服务和业务影响。若同一版本的信息散落在邮件、群聊、工单和个人笔记里,后续追责或复盘会非常困难。

登记阶段至少明确:版本目标、计划窗口、影响系统、变更清单、关键依赖、发布负责人和风险等级。尚未确定的信息应标成待确认并设置责任人和截止时间,不要用空白字段制造“已经填完”的错觉。

2. 范围冻结:把“本次不发什么”也记录下来

发布范围冻结不是禁止所有变化,而是要求新增变化经过明确的影响评估。临近发布才加入一个需求,可能改变测试范围、部署顺序、用户通知和回滚方式。团队如果只追加内容,不重新评估影响,就会让版本的质量证据失效。

冻结时应同步维护排除项清单:哪些需求延后、哪些缺陷暂不修、哪些配置保持不变。排除项同样重要,因为业务方常常会把“计划讨论过”误解成“本次会有”。清楚记录未发布内容,可以减少上线后的预期争议。

3. 质量验证:按风险而不是按模块名称组织测试

测试计划应围绕用户关键路径、风险点和变更影响组织,而不是只按开发模块逐项勾选。一个需求可能同时涉及权限、接口、数据和通知;只验证页面功能,无法覆盖其真实影响。测试负责人需要说明覆盖了什么、没有覆盖什么,以及未覆盖部分的风险由谁接受。

验证还应关注环境差异。测试环境的账号权限、数据规模、网络依赖、第三方服务配置可能与生产不同。对数据迁移、批处理和高并发变更,最好安排接近生产条件的演练,并记录耗时、资源占用和异常恢复步骤。

4. 发布就绪评审:逐项确认关口,不做空泛汇报

就绪评审的重点不是让每个团队轮流汇报进度,而是对准入条件逐项作出判断。建议会议前由各责任人更新证据,会议中只讨论不满足项、风险接受和待决策事项。这样既能缩短会议,也能避免关键风险被大量状态信息淹没。

评审结论最好只有几种明确状态:通过、附条件通过、退回补充、取消或改期。附条件通过必须写清条件、责任人、完成时间和逾期处理方式。不能把“原则上没问题”“先发再看”当作正式结论。

5. 发布前检查:把人员、权限、依赖和沟通逐一落地

发布窗口临近时,项目经理要确认的不只是开发是否在线。还要确认操作权限可用、关键人员能到场、备份或快照有效、外部依赖联系人可响应、告警路由正常、客服和业务团队知道影响范围。若部署必须依赖某位同事的个人账号或本地脚本,这本身就是一个发布风险。

  • 核对最终版本号、构建产物和变更清单,避免拿错包或部署错环境。
  • 确认生产参数、密钥、权限和开关状态,避免测试配置遗留。
  • 确认数据库脚本的执行顺序、预计耗时、备份和验证方式。
  • 确认公告、客服说明、业务培训材料与最终范围一致。
  • 确认回滚或前向修复路径可执行,并明确操作权限和决策人。

6. 执行发布:按步骤记录状态,而不是边做边猜

发布执行需要一个统一的操作顺序和状态记录。每一步至少记录开始时间、执行人、结果和异常。若涉及多个系统,应明确先后依赖,避免一部分组件已经更新,另一部分仍运行旧版本。关键操作尽量使用可重复、可审计的自动化流程,减少手工输入带来的差错。

发布负责人在执行期间承担的是协调和态势判断,不是替所有技术角色操作。每个步骤由责任人报告结果,发布负责人汇总整体状态,出现偏差时按预先约定的决策路径处理。未经评估临时加塞变更,会让原有风险判断失去意义。

7. 上线观察:先验证再扩量,观察业务结果而不只是服务状态

部署完成并不代表发布完成。上线后应先做冒烟验证,再根据变更特点进行小范围观察。若使用灰度或功能开关,可以逐步扩大用户范围;若无法分流,也应设置清晰的观察时长和止损门槛。

观察信号最好分层:基础设施层看资源和可用性,应用层看错误率和延迟,业务层看关键流程成功率和数据变化,用户层看反馈和支持请求。不同系统不一定需要全部指标,但必须选择能反映本次变更影响的指标,而不是照搬一张通用监控清单。

8. 关闭与复盘:把结果、偏差和后续动作留在同一条记录里

发布关闭应明确最终状态:成功、部分成功、回滚、前向修复或取消。记录实际开始和结束时间、发布范围、异常、决策和用户影响。关闭不是为了填报表,而是为了让后续团队能回答“发生了什么、为什么这么决定、哪些地方需要改”。

复盘不应只在事故后进行。即便发布顺利,也要比较计划窗口与实际耗时、预期风险与实际问题、测试信号与生产表现。复盘重点是找系统性改进,例如增加数据规模演练、优化依赖确认、改进告警阈值,而不是寻找一个人承担所有责任。

六、案例与数据观察:一场模拟发布如何暴露流程价值

1. 先说明数据口径:案例数字是情景模拟,不是行业统计

为了展示流程差异,下面使用一个虚构的企业业务系统团队进行情景推演。团队约有一百二十人,发布涉及产品、研发、测试、运维和业务部门。数据用于说明机制可能带来的变化,不代表任何公司的真实绩效,也不应直接作为团队考核目标。

推演比较两种做法:第一种是以固定发布日期为核心,信息主要通过会议和群聊传递;第二种是以版本事实清单、风险分级、发布关口和上线观察为核心。为避免把流程改善包装成精确预测,所有数字都标注为模拟值,真正实施时应使用团队自身至少数个发布周期的数据校准。

2. 模拟观察:减少临门变更,比单纯压缩会议更重要

在第一种做法中,团队按期发布,但常在窗口前一天才发现需求清单与测试范围不一致。模拟四个发布周期时,有三个周期出现临时确认事项,平均导致约四小时等待或返工;一个周期因回退数据处理不清,额外投入约两人天补救。

第二种做法没有减少所有工作,而是把确认时间前移:版本范围提前冻结,数据脚本增加演练,业务公告与最终范围关联,准入会议只处理未满足项。情景推演中,临时确认事项降至四个周期中的一个,平均等待时间约为一小时,发布窗口延误次数从两次降至一次。

这组对比的重点不是“流程一定能把效率提高某个比例”,而是说明效率改善来自风险前移。项目经理如果只压缩发布会议,可能只是把讨论从会议室推到群聊;如果提前发现依赖和证据缺口,才可能真正减少窗口内的等待。

发布管理发布全流程:项目经理协同管理与一文讲清

3. 故障率不是唯一结果,恢复能力同样要看

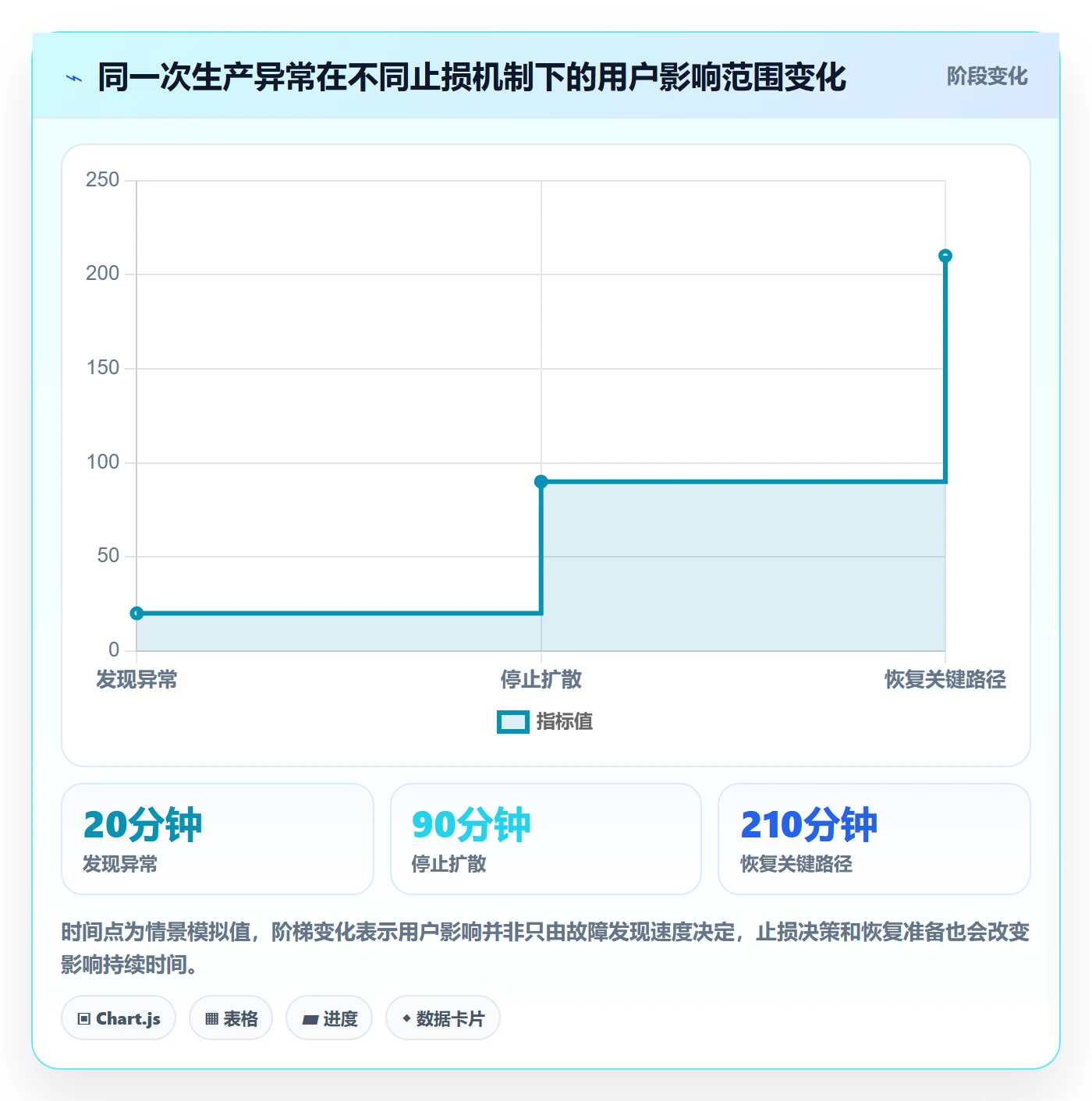

假设两个团队都遇到一次生产异常,团队甲在二十分钟内发现,却花了三小时确认影响面和回退路径;团队乙也在二十分钟内发现,但提前约定了停止扩量条件,十分钟内关闭功能开关并开始修复。只看“是否发生异常”,两者相同;从用户影响和业务损失看,差异很大。

因此,发布质量至少要同时观察异常发生、异常发现、影响控制和恢复验证。对项目经理而言,快速恢复不是运维团队的单独责任。前置条件包括版本可追踪、负责人在线、业务影响可识别、决策权限清楚,以及修复或回退方案已经评估。

发布管理发布全流程:项目经理协同管理与一文讲清

4. 用指标验证流程,不要让指标反过来绑架团队

团队可以按月或按季度观察发布数据,但必须先定义统计口径。例如,“变更失败”是否包括需要紧急修复但未回滚的发布?“恢复时间”从告警出现、确认事故还是用户影响开始计时?同一指标在不同团队口径不一致时,比较结果没有意义。

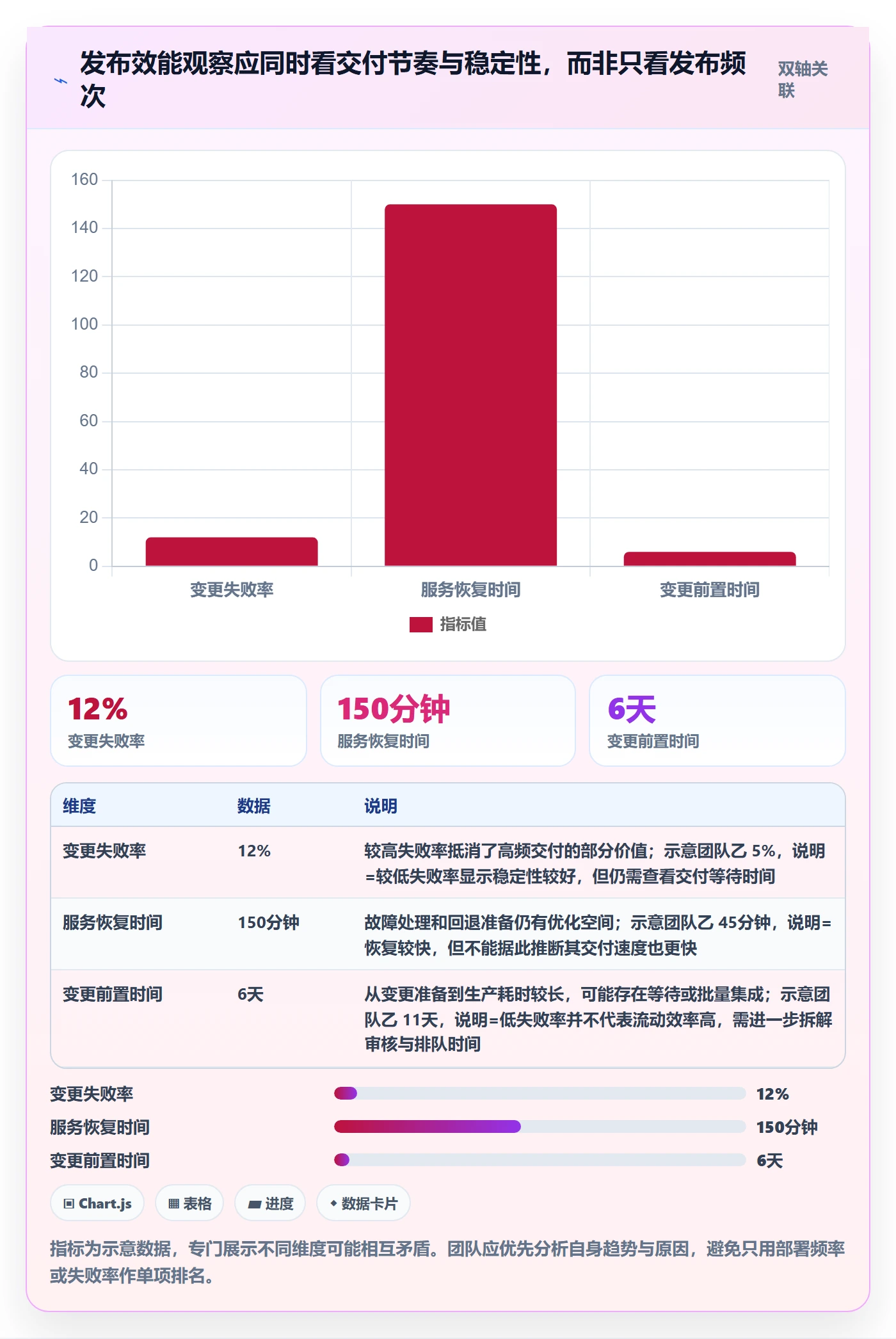

我建议建立一张小而稳定的发布观察面板:变更前置时间看流动效率,部署频率看交付节奏,变更失败率看稳定性,恢复时间看止损能力,再辅以计划外变更比例和发布后高优先级缺陷数。指标用于发现流程瓶颈,不用于简单给团队贴标签。

发布管理发布全流程:项目经理协同管理与一文讲清

七、不同组织与发布场景下的行动建议

1. 小团队:先把关键事实写下来,不要先上重流程

小团队通常成员兼任多个角色,沟通距离短,最常见的问题不是审批太少,而是信息依赖个人记忆。起步阶段可以只维护一份简洁发布记录,包含版本范围、测试结论、上线步骤、观察指标、负责人和异常处理方式。

发布前安排一次十到十五分钟的核对即可,但核对必须围绕事实:版本清单是否锁定,关键路径是否验证,操作人是否具备权限,出现异常谁做决定。若团队需要在每次低风险发布中召开多人长会,说明流程设计可能超出了实际风险。

2. 百人以上组织:重点建设跨团队可见性与责任边界

当组织超过一百人,或者一个版本横跨多个产品、研发、测试和运维团队时,主要挑战通常变成信息分散和依赖不可见。此时需要统一版本标识、状态定义和关键字段,确保不同团队看见的是同一份发布事实,而不是各自维护的局部进度。

如果团队已经使用项目管理平台,可以把需求、缺陷、测试任务、发布批次和风险记录建立关联;例如以 PingCode 为例,团队可评估是否将研发任务、版本计划和交付状态关联管理。工具的价值在于减少信息重复录入、保留变更轨迹和帮助追踪依赖,不是自动替团队判断风险。具体配置应根据组织权限、流程复杂度和现有系统做验证。

在这类组织中,项目经理尤其要避免成为人工消息中转站。与其逐个询问“你完成了吗”,不如建立统一状态定义、责任人字段和逾期提醒,让每个团队更新自己的证据,项目经理集中处理跨团队阻塞和决策事项。

3. 高频发布团队:不要把每次部署都做成一次重大项目

若团队每天或每周多次发布,逐次开完整评审会会造成流程拥堵。可以将低风险、可逆、自动化验证充分的变更纳入标准通道,满足规则后自动准入;把人工评审集中在高风险、数据不可逆、影响面大的变更上。

高频发布也不意味着降低标准。恰恰因为变化更频繁,团队需要稳定的自动化测试、可观测性、功能开关、灰度能力和部署审计。若自动化覆盖不足,强行提高频率可能只是更快地把未发现的问题送进生产。

4. 受监管或高关键性系统:把可追溯性和职责分离放在前面

涉及金融交易、医疗服务、敏感数据、重要基础设施或严格审计要求的系统,发布准备不能只关注技术是否可行。变更授权、测试证据、风险接受、操作记录和事后追踪都应满足适用的制度与合规要求。

这类系统要提前定义紧急变更机制。发生安全漏洞或重大业务故障时,过于僵硬的常规审批可能延误修复;但紧急通道也必须保留最小必要记录、授权边界和事后补审。紧急不能等同于无记录,事后补审也不能成为常规绕流程的借口。

5. 多业务线或多产品团队:按服务风险分层,而非一刀切

同一家公司内部,营销页面、内部报表、核心交易系统的业务后果不同。统一流程可以统一术语、状态和基本记录,但发布门槛应按服务等级、数据敏感性、用户影响和恢复能力分层。这样既能保留治理一致性,也避免所有团队都按最重流程运行。

团队还应明确跨服务依赖的协调规则。例如接口提供方与调用方谁先发布、是否需要向后兼容、兼容窗口多长、出现故障谁负责降级。跨团队发布失败常常不是某一方没有完成任务,而是双方对兼容责任的假设不同。

八、流程工具与管理方式:系统能提升可见性,但不能代替判断

1. 先定义工作流,再配置工具字段

很多团队一开始就讨论工具字段、审批流和看板,最后发现各部门对“待发布”“已完成”“已上线”的理解并不一致。正确顺序应先定义状态含义、责任人、准入证据和异常路径,再决定哪些信息适合由工具记录、哪些需要连接到代码库、测试平台或监控系统。

字段越多不代表治理越成熟。发布记录的每个字段都要服务某个决策、追踪或审计目的;如果没人使用、没人维护、也不会影响判断,就应该考虑删除或自动填充。手工维护大量重复信息,最终会降低数据可信度。

2. 建立一份最小发布信息模型

无论团队使用表格、工单系统还是项目管理平台,建议至少保留以下信息:发布标识、目标窗口、变更范围、风险等级、依赖项、质量证据、执行负责人、回退方案、观察指标、业务确认和最终结果。高风险系统可增加数据影响、合规依据、审批记录和恢复演练结果。

这些信息不必全部塞进一个表单。测试报告可以保留在测试系统,部署日志可以来自流水线,监控链接可以来自观测平台;发布记录只需要提供稳定关联和状态摘要。关键是让审核者能够追溯来源,而不是复制粘贴一份很快过期的材料。

3. 用自动化消除重复核对,把人工留给判断

工具自动化最值得优先处理的是重复、易错和可规则化的检查,例如版本关联缺失、测试任务未完成、构建产物不存在、审批条件不满足、变更未进入发布清单。自动化可以提示“缺什么”,但不应在没有上下文时自动决定“风险可接受”。

例如系统能够检查部署包是否对应当前版本,却未必知道某个未修复缺陷是否影响关键客户;系统能发现回滚文档链接为空,却不一定判断回滚方案是否真的可行。项目经理要把机械校验交给系统,把冲突协调和风险决策留给有上下文的人。

4. 让状态语言保持简单、可行动

发布状态不宜设计得过细,以免团队花时间猜该选哪一个。建议围绕行动定义状态,如“准备中”“待评审”“准入通过”“执行中”“观察中”“已关闭”“已回退”。每种状态都应有进入条件和下一责任人,让状态本身能够指导下一步动作。

不要把“百分之八十完成”当成关键状态。发布风险往往集中在少数未完成事项上,一个版本整体完成度很高,也可能因为一个生产数据脚本未验证而不能发布。状态汇报应突出阻塞项、风险和决策,而不是只汇总任务完成比例。

九、不同情况下的取舍:速度、稳定性和治理成本如何平衡

1. 速度与充分验证之间:先缩小影响面,再减少必要验证

当业务要求尽快上线,团队常会讨论是否缩短测试时间。我更倾向于先找可逆性和影响面:能否先对内部用户开放,能否通过功能开关控制,能否只迁移少量数据,能否拆成兼容的两步发布。缩小风险暴露通常比直接删减关键验证更稳妥。

如果确实必须压缩验证,应明确被删减的测试项、可能影响、接受人和补偿措施。紧急上线不意味着对风险保持沉默,而是让决策人在时间约束下清楚知道自己接受了什么。

2. 大版本与小批次之间:看依赖复杂度和回退能力

大版本能减少部署次数、集中沟通成本,但会增加变更耦合和故障定位难度;小批次便于隔离影响,也可能增加协调和验证频率。选择依据不是“越小越先进”,而是变更是否可独立验证、依赖是否稳定、团队是否具备自动化和持续观察能力。

当多个需求共享同一数据库迁移或接口改造时,机械拆分可能增加兼容复杂度;当一组功能彼此独立且可以单独开关时,拆分往往有助于降低风险。发布批次应围绕可验证、可隔离和可恢复设计,而不是只按部门或月份切块。

3. 人工审批与自动准入之间:按例外程度分配注意力

人工评审的优势是能结合业务背景处理复杂例外,缺点是等待成本和判断一致性难以保证;自动准入响应快、规则一致,缺点是无法理解规则之外的情境。适合的方式通常不是二选一,而是低风险走标准通道,高风险或规则例外进入人工判断。

自动准入规则要定期审查。如果某条规则长期被绕过,可能说明规则设计不符合业务现实;如果某个风险类型反复导致事故,说明准入条件需要增加相应校验。流程应随风险结构调整,而不是永久冻结在首次配置时。

4. 集中管理与团队自治之间:统一语言,不必统一所有操作

中央治理有利于审计、跨团队协调和风险控制,但过度集中会让每次小改动都排队;团队自治能贴近技术和业务上下文,但若缺少共同标准,就会出现版本状态和风险定义各说各话。

较实用的折中是统一最小规则:版本标识、风险等级、责任边界、发布结果和必要审计记录保持一致;具体部署方式、自动化工具和低风险审批可以由团队按服务特性选择。统一“必须说明什么”,不必强制“每个团队用同一套操作方式”。

十、下一步怎么做:用三个发布周期把流程跑实

1. 第一个周期:只建立事实清单和责任边界

如果团队目前主要靠聊天和会议推进,不建议一次性引入复杂流程。第一个发布周期先做到三件事:有唯一版本记录、每项关键证据有负责人、范围变更能够被追踪。先让团队看到原先信息在哪些地方断裂,比直接发布一套厚重制度更容易获得配合。

2. 第二个周期:增加风险分级与发布关口

第二个周期根据第一轮暴露的问题,定义低、中、高风险变更以及对应要求。加入范围确认、质量准入、执行准备和上线观察几个关口,并规定每个关口不满足时的处理方式。流程数量不要追求完整,重点是能阻止高风险缺口进入生产。

3. 第三个周期:用数据调整,而不是凭感觉扩表单

第三个周期开始记录计划窗口与实际耗时、临时变更、发布失败、恢复时间和高优先级缺陷等数据。先观察趋势,再讨论瓶颈来自等待、测试、依赖、审批还是恢复准备。只有数据指向的问题,才值得增加校验或自动化。

如果团队规模较大,可以进一步把需求、缺陷、测试、发布和运行监控关联起来;如果团队较小,保留一份清晰、有人维护的轻量记录就可能足够。工具选型和流程复杂度都应服从实际风险,而不是为了显得成熟而增加管理负担。

十一、总结:发布管理的成熟度,体现在可解释、可止损、可学习

发布管理不是把一次上线包装成更多审批,也不是承诺“从此不出故障”。它的专业价值在于让团队知道本次变更包含什么、为什么可以发布、谁对什么负责、异常达到什么条件时应暂停,以及发布之后怎样验证真实结果。

我更看重的成熟标志,不是发布流程有多长,而是团队能否在发布前说清边界,在发布中看清信号,在发布后解释决策。当关键风险被提前暴露,团队就能用更小的影响面、更短的恢复时间和更少的临时协调,换取真正可持续的交付速度。

下一步可以从最近一次发布开始:找出一个临门才暴露的风险、一个责任不清的交接点和一个无法量化的上线结果。把这三处分别改成明确证据、明确负责人和明确观察指标,再用下一个发布周期验证。比起照搬一套复杂模板,这种从真实摩擦出发的小步改进,更容易形成团队自己的发布管理能力。

常见问题解答(FAQ)

1. 发布管理全流程应该按什么顺序推进?

我以前把发布理解成开发完成后打包上线,结果测试、运维和业务方都在最后几天集中提要求。我想知道,一个可执行的发布流程究竟要经过哪些环节,哪些环节不能省?

可以按“需求纳入,范围冻结,开发与集成,测试验收,发布评审,灰度上线,验证与复盘”推进。以一个每两周发布一次的团队为例,建议在发布前5个工作日冻结范围,明确版本包含哪些需求、缺陷和配置变更;前3天完成代码集成与测试环境验收;

前1天由项目经理组织发布评审,逐项核对测试结论、部署步骤、回滚方案、负责人和通知对象。上线后至少验证核心业务路径、错误率和关键接口,再决定是否扩大流量。流程的价值不在于增加审批,而在于让每个阶段都有明确的进入条件和责任人;范围未冻结、回滚路径未验证时,不应仅因发布日期临近就默认放行。

2. 项目经理如何协调研发、测试、运维和业务方共同发布?

我负责的项目里,各团队都说自己已经完成,但对“完成”的理解不一样:研发说代码已提交,测试还没验收,运维也没拿到部署说明。我该用什么办法把协同从口头确认变成可以追踪的行动?

项目经理应维护一份统一的发布清单,而不是分别追问每个团队。清单至少包含工作项、交付物、责任人、截止时间、状态、阻塞原因和验收人;例如“数据库变更脚本”由研发提交、运维审核,“核心流程回归”由测试执行、业务代表确认。每天站会只聚焦三类事项:未完成的发布门槛、影响日期的阻塞项、需要决策的风险。

状态最好定义为“未开始、进行中、待验收、已完成、受阻”,避免把“已开发”误标成“已完成”。协同效果可用按期交付率、发布前未关闭高优先级缺陷数和上线后回滚次数观察;若连续两次发布都在同一环节卡住,应调整依赖和提前量,而不是单纯要求团队加快速度。

3. 发布范围什么时候冻结,临时需求怎么处理?

我经常遇到临近上线时业务方提出一个看起来很小的改动,开发说半天能做,但测试和发布窗口已经排好。我担心拒绝会影响业务,也担心接入后把整个版本拖出风险,应该怎么判断?

范围冻结不是禁止变化,而是让变化经过成本和风险判断。冻结后收到临时需求时,先确认它是否涉及资金、合规、安全或核心业务故障;若属于必须立即处理的问题,可走紧急变更流程,补齐影响分析、测试范围、审批人和回滚方案。

若只是体验优化,应比较三个选项:纳入本次发布并重新评估测试与窗口、拆成独立小版本、进入下一版本排期。比如一个原定周五上线的版本,周三新增页面文案调整,即使开发只需半天,也要计算重新回归和业务验收的时间;若因此挤掉关键流程测试,通常不值得纳入。

判断依据应是变更带来的业务收益是否高于新增的交付风险,而不是改动看起来有多小。

4. 发布评审要检查什么,怎样判断可以上线?

我参加过一些发布评审,大家轮流汇报进度,最后却没有人明确说是否具备上线条件。上线后才发现回滚步骤没验证、监控也没有对应告警。我想要一套能真正帮助做决定的评审标准,而不是形式化过会。

发布评审应围绕可验证的证据,而不是口头承诺。至少检查五项:本次范围及变更记录是否完整;测试是否覆盖核心路径且高优先级缺陷已关闭或有明确接受人;部署步骤和数据变更是否经过演练;监控、告警及回滚条件是否明确;业务、研发、测试和运维是否确认值守安排。

可以把结论分为“通过”“有条件通过”“不通过”:有条件通过必须写明未满足项、责任人、完成时限和触发暂停上线的条件。一个实用的红线是,关键业务流程未验收、不可逆数据变更没有恢复方案、发布负责人或回滚负责人缺席时,不应上线。

评审记录还应保留决策依据,这样发生问题时能复盘流程缺口,而不是只追究最后执行部署的人。

核心关键词

读者评论

廖
廖雅楠

我们之前把上线日期当成计划,结果数据脚本演练和客服通知都拖到最后。现在会设一个最晚决策时间,确实能减少临时协调,不过小团队里谁来承担最终风险判断,还是得提前说清楚。

赵
赵景行

测试通过不等于生产条件齐备,这点在配置和数据迁移上尤其明显。我们遇到过测试环境正常、生产参数遗漏的情况;文中提到按风险分层有用,但低风险变更的准入条件也要定期检查,不能长期沿用旧规则。

韦
韦亦辰

回滚方案最容易写得笼统。实际操作时,代码退回去了,数据却未必能恢复。我们会在发布前确认触发阈值和数据处理方式,也想知道对于无法回滚的变更,前向修复方案是否需要单独演练。

文章包含AI辅助创作:发布管理发布全流程:项目经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/520122
