发布审批怎么做?项目经理数据分析:发布管理从0到1

发布审批最容易失灵的时刻,不是没人点击“通过”,而是所有人都通过了,发布后却没人能回答三个问题:这次到底改了什么、谁确认了风险、出问题后谁能在几分钟内止损。发布审批不是把发布日历变成签字表,而是把变更、验证、授权和回退连成一条可追溯的决策链。本文从项目经理的数据分析视角,拆解如何从零建立发布管理,并用一组明确标注为情景模拟的数据说明:审批速度、发布质量和流程成本应该一起衡量。

一、先讲核心结论:审批不是“多签几个人”,而是让风险有证据、有边界、有退路

1. 把发布审批定义成一次风险决策

我判断一套发布审批是否有效,不先看表单有几个字段,而先看它能否在发布前回答四件事:变更范围是什么,验证结果在哪里,影响面有多大,失败时如何停止或恢复。缺少其中任何一项,审批人实际上都只能凭印象表态。

因此,发布审批的核心产物不是“已通过”状态,而是一个可复核的决策记录。记录至少要把发布对象、目标环境、计划窗口、责任人、验证证据、风险等级、回退条件和最终授权关联起来。

2. 让审批强度与风险成比例

并非每一次发布都值得拉齐所有负责人。仅修改内部帮助文案,和涉及登录、支付、权限或数据迁移的变更,不应走同一条审批路径。统一表单可以统一最低信息要求,但审批人数、验证深度和发布窗口要按风险调整。

我的基本原则是:低风险变更减少等待,高风险变更增加证据,不确定变更先缩小影响面。审批不是越慢越安全,真正有价值的是把额外等待花在能够降低重大损失的检查上。

3. 成功指标要同时看速度、质量和成本

如果只考核审批耗时,团队可能通过减少检查来追求速度;如果只考核故障率,团队可能把所有变更都拖到很久之后;如果只考核发布数量,又可能鼓励拆分不合理的发布。项目经理需要至少同时观察交付效率、变更质量和流程负担。

  • 效率:从提交完整申请到获得决定的时长、按计划发布率、等待审批的总时长。
  • 质量:发布后缺陷率、变更失败率、回滚率、严重事件恢复时长。
  • 负担:每次发布的人工准备时间、重复补材料次数、无效审批次数。

这种组合能防止团队用单一指标“优化流程表面”。审批变快但回滚变多,不能算流程改善;故障下降但每次发布要耗费数十人小时,也不一定可持续。

发布审批怎么做?项目经理数据分析:发布管理从0到1

二、为什么发布审批会变成项目经理的难题

1. 发布日是多个团队的交界面

一个看似简单的版本,往往同时包含产品需求、代码变更、测试结论、基础设施调整、数据处理、客服准备和业务公告。每个团队交付的是不同类型的证据,项目经理却要在一个时间窗口里判断它们是否已经拼成可运行的整体。

项目计划中写着“周四上线”,并不等于已经具备发布条件。它可能只代表开发预计周四完成;测试环境可能尚未覆盖真实配置;业务方可能还没确认文案;运维值守也可能没有排班。把“预计完成”误读为“允许发布”,是发布管理中最常见的语义错位。

2. 规模越大,信息断点越容易被放大

在超过百人的组织里,常见的情况不是没人负责,而是责任边界分散:研发负责人关注代码是否合并,测试负责人关注用例是否通过,业务负责人关注操作是否可用,运维负责人关注监控和容量。每个人都做了自己的检查,仍可能没人确认跨团队依赖已闭合。

这类问题不能只靠会议解决。会议能同步判断,却很难长期替代结构化记录。项目经理需要让申请和证据有共同的关联键,例如版本号、变更单号或发布批次;否则故障发生后,团队很容易陷入“我看的不是这个版本”的争论。

3. 审批拥堵往往不是审批人太少,而是输入不完整

我复盘流程延迟时,会先区分两类时间:一类是审批人正在审阅的时间,另一类是申请被退回、等待补材料或等待依赖团队答复的时间。后者通常更适合通过流程设计改善。盲目增加审批人,可能只会让等待队列更长。

例如,申请只写“功能已测试”,却没有说明测试环境、测试范围、未覆盖项和遗留缺陷,审批人就要在评论里逐条追问。申请人认为自己已经提交,审批人认为证据缺失,双方都没有违反流程,流程本身却没有把“完整申请”定义清楚。

4. 统一日历不等于统一治理

发布日历能显示时间冲突,但无法单独证明变更已经准备好。日历是计划视图,不是授权证据;任务看板是工作进度,不是风险判断;会议纪要是讨论记录,也不必然等于最终批准。

真正可用的发布管理要把计划、审批、执行和结果连接起来。项目经理可以使用某项目管理平台维护工作流,关键不是平台名称,而是能否让版本、任务、测试结论、风险记录和发布结果互相追溯,且权限、通知和审计记录符合组织要求。

三、常见误区:流程看上去严格,风险可能仍然敞开

1. 误区一:审批人越多,决策越安全

增加签字人不会自动增加风险识别能力。如果五个人都只看同一段简短描述,审批人数上升,独立证据并没有增加。更糟的是,责任可能被稀释成“大家都同意”,真正需要作出取舍时却没人愿意承担决策责任。

我更倾向于按职责设置必要审批:技术负责人确认变更和回退方案,测试负责人确认验证证据,业务负责人确认业务影响,安全或数据负责人只在触发相应风险条件时介入。每个审批角色都应知道自己在判断什么,而不是对整张表笼统地“看一下”。

2. 误区二:绿色状态等于没有风险

所有检查都显示绿色,并不意味着所有风险都消失。可能是监控规则没有覆盖关键业务指标,可能是测试数据和生产数据分布不同,也可能是第三方依赖没有纳入演练。状态颜色适合快速定位,不适合替代风险解释。

申请人应明确写出未验证事项、已知缺陷、外部依赖和观察计划。对于暂时无法消除的风险,审批人要确认是否接受、由谁盯守、何时停止发布,而不是要求申请人把所有风险都填成“无”。

3. 误区三:把紧急发布当作普通流程的快捷通道

紧急发布的目的,是缩短等待关键修复的路径,不是免除最低安全检查。若紧急通道没有触发条件、授权人、补充记录时限和发布后复盘要求,它很容易成为绕过正常流程的便利入口。

我建议紧急流程至少保留四个控制点:明确紧急原因,说明不处理的业务损失,指定当班决策人,设定发布后的验证和复盘时限。可以压缩参与人数,但不能取消对影响范围、核心验证和回退责任的确认。

4. 误区四:审批通过后,所有责任都转给执行团队

批准意味着组织同意在已知条件下推进,不代表风险已转移给某个执行人。发布负责人仍要确认执行步骤、观察指标、停止条件和沟通渠道;审批人也需要对批准依据和风险接受范围留痕。

如果审批记录只保留“同意”,出问题后就无法区分是决策依据不足、实施偏离方案,还是环境变化造成的结果。有效治理不是为了追责而留痕,而是为了在事故发生时尽快还原事实并采取正确行动。

5. 误区五:为了可量化,把所有发布都计为同一类

把文案修正、配置调整、服务升级和大规模数据迁移放在一个平均值里,容易得出误导性结论。高风险发布可能被大量低风险发布稀释;低风险发布的效率又可能被少数复杂变更拖累。

指标至少要按风险等级、系统重要性和发布类型分组。平均审批时长之外,还应看中位数、长尾时长和退回次数。若少数申请反复卡在同一个环节,那是流程设计或依赖管理的问题,不能用总体均值掩盖。

四、建立发布管理的专业判断逻辑

1. 先定义发布对象和变更边界

审批之前先说清“什么东西要发布”。一个发布批次可能包括应用代码、数据库脚本、配置项、基础设施变更和用户公告。只记录版本号而不列出关联对象,容易出现代码已更新、配置未同步,或回退时数据库状态不可逆等问题。

我会要求申请人把变更拆成可识别的条目,至少包含变更名称、所属系统、版本或提交标识、影响模块、依赖关系、执行顺序及责任人。对于拆分发布,还要说明各阶段之间的兼容条件,避免先发布的一侧无法与旧版本协作。

2. 用风险维度分层,而不是凭感觉打分

风险分类不必一开始就做成复杂的评分模型。先选能够改变决策的维度:用户影响范围、业务关键程度、数据可逆性、权限与安全影响、外部依赖、回退复杂度、发布时段和变更规模。每项都要有清楚的判断标准。

例如,“涉及核心业务链路”要对应具体系统和用户行为;“影响较大”要说明预计覆盖对象或交易比例;“可回退”要说明回退动作和前置条件。只有可复核的定义,风险等级才不会变成申请人自评的装饰字段。

风险等级 典型变更 最低审批要求 发布控制
低 内部文案、小范围非关键配置调整 变更负责人确认,自动检查通过 常规时段发布,发布后抽查
中 面向用户的功能调整、常规服务变更 技术、测试及业务相关负责人确认 明确监控指标、观察窗口和回退条件
高 权限、核心交易链路、不可逆数据迁移 系统负责人及必要的安全、数据或业务负责人授权 分阶段实施,安排值守,验证回退或恢复方案

这张表是建立制度的起点,不应直接当作所有组织的最终标准。企业要结合业务连续性要求、监管义务、系统架构和历史事故调整门槛。分类的目标是让不同风险进入合适的控制路径,而不是制造更多等级名称。

3. 把“准备好了”转换成可验证的发布门槛

发布门槛应该采用可检查的条件,而不是主观形容词。比如,把“测试充分”改成“核心流程用例通过、阻断级缺陷为零、遗留缺陷已标明影响和处置人”;把“有回退方案”改成“明确回退触发阈值、执行步骤、数据处理方式和负责人”。

  • 变更范围已冻结,临时新增内容需重新评估风险。
  • 相关测试结果关联到本次待发布版本,而非其他构建。
  • 关键依赖和发布顺序已确认,跨团队负责人已接受安排。
  • 监控、告警、值守和用户沟通方式已经准备。
  • 停止发布、回退或补救的判断条件明确到指标和责任人。

当门槛未满足时,状态应是“待补齐”或“有条件批准”,而不是用模糊的“基本通过”掩盖差异。有条件批准必须写清条件、截止时间和未满足时的处理方式,否则它实际上就是无条件批准。

4. 建立从申请到复盘的闭环

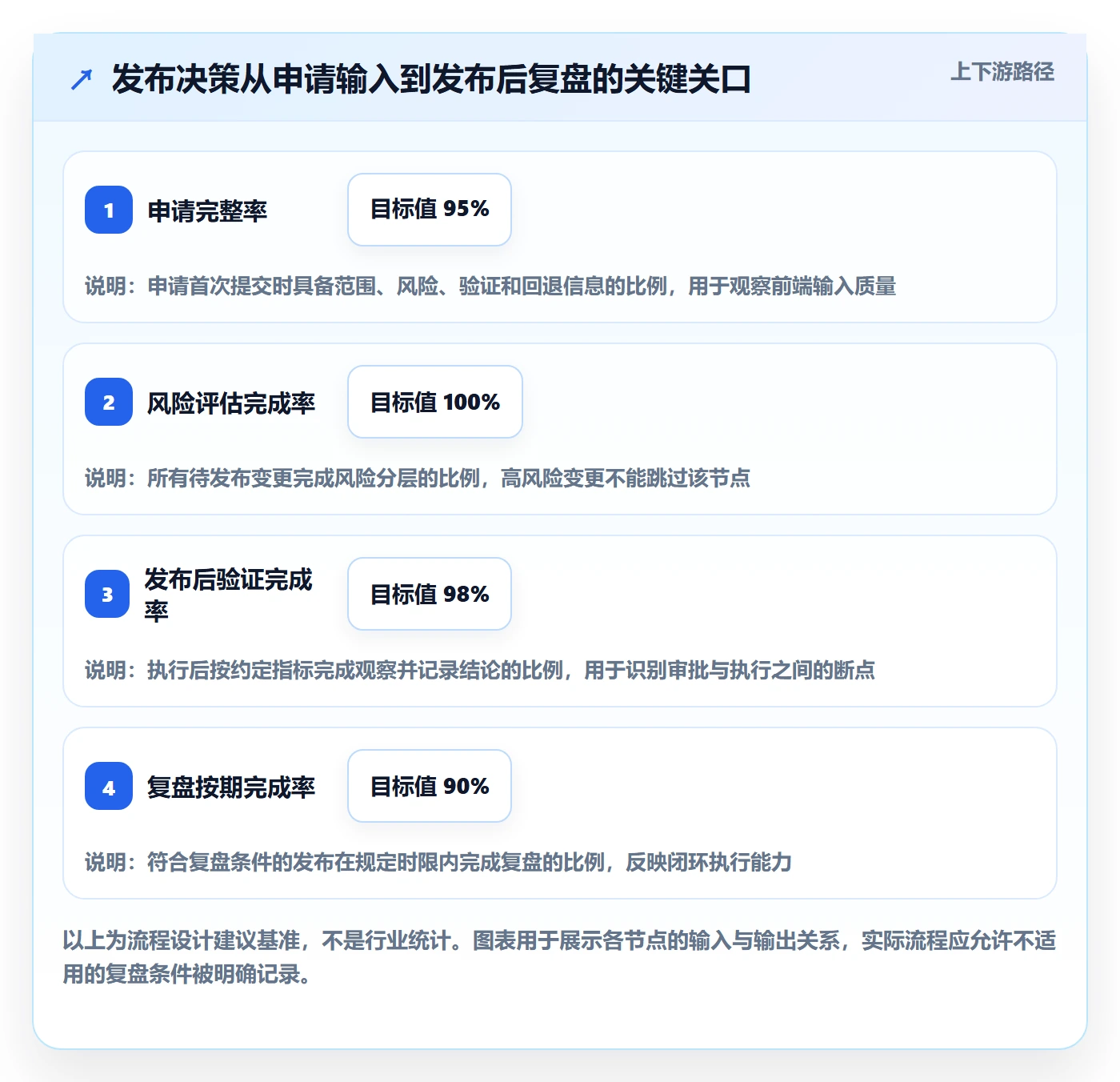

完整流程至少包含申请、风险分层、证据校验、审批决策、执行记录、发布验证和复盘归档。每一步都要定义进入条件、责任角色和输出物。尤其要将“获批”和“已发布”区分开:审批批准的是计划与风险,执行状态必须在发布后更新。

例如,若审批通过后代码发生变化,原有测试结论可能已经失效。流程要规定变更范围变化时是否重新审批,哪些小改动可以由发布负责人确认,哪些改动必须退回评估。没有这条边界,审批记录就可能对应一个已经不存在的版本。

5. 设置不同的决策权,避免“集体审批”模糊责任

项目经理可以负责流程完整性、时间协调和依赖风险,但不应替技术负责人判断技术安全,也不应替业务负责人接受业务损失。审批矩阵要区分“提供证据”“评估风险”“最终授权”和“执行发布”四种角色,允许同一人承担多个角色时,也要评估是否存在必要的独立复核。

在高影响系统中,最终授权应落到明确的责任岗位或授权人,而不是一个无法定位的群组名称。若值班代理可以授权,制度中要写明代理范围和有效时段,避免紧急情况下临时寻找“到底谁能拍板”。

发布审批怎么做?项目经理数据分析:发布管理从0到1

五、用项目经理的数据方法找到流程真正卡点

1. 先统一事件口径,再讨论指标

数据分析最容易失败在起点:不同团队对“申请开始”“审批结束”“发布完成”的定义不一致。有人从首次建单开始计时,有人从材料完整才开始;有人把部署成功当发布完成,有人以业务验证通过为准。口径不统一,指标就无法横向比较。

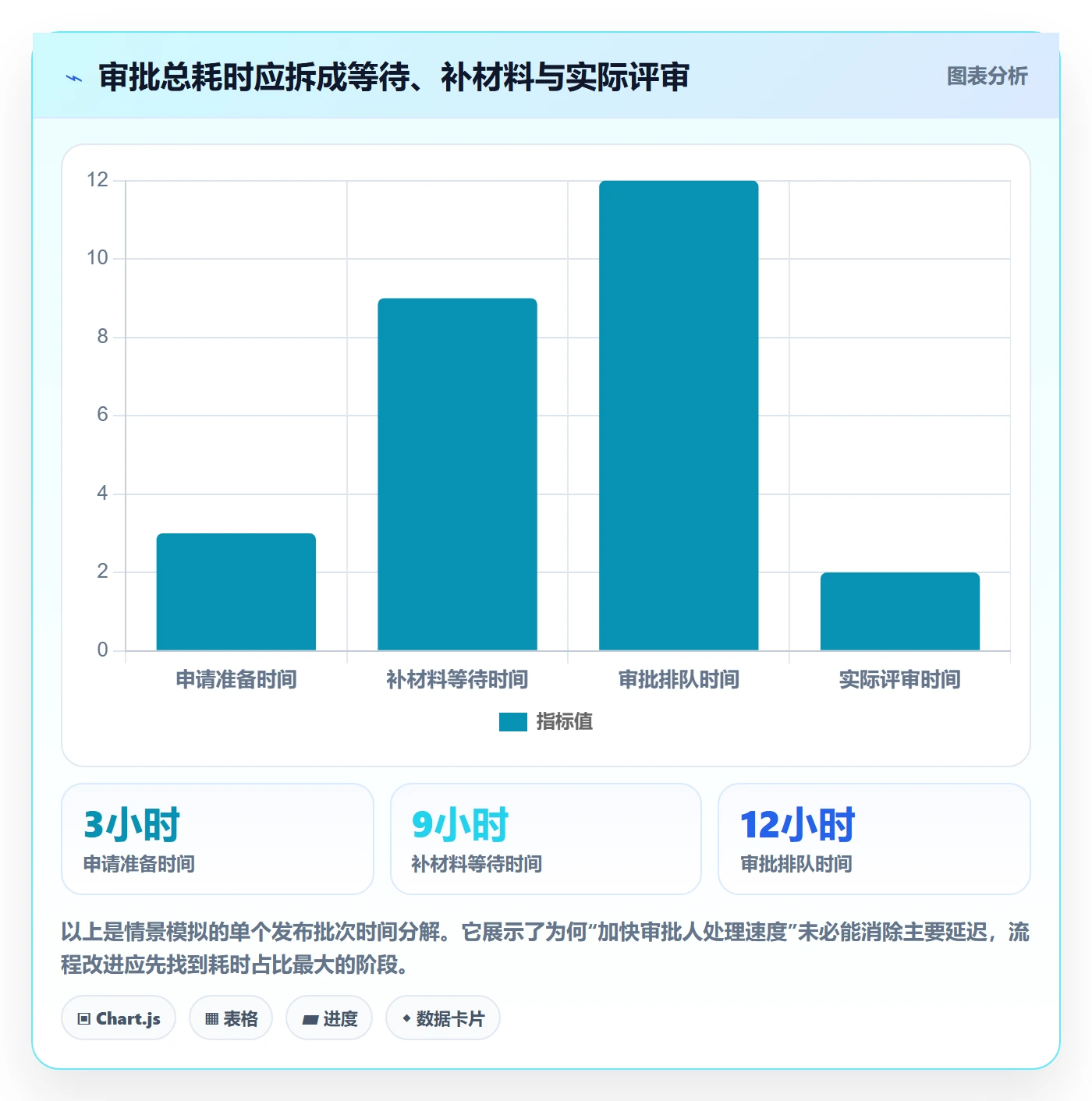

我建议至少记录四个时间戳:首次提交时间、材料完整时间、最终决策时间、发布验证完成时间。这样可以分别计算补充材料耗时、审批等待耗时、执行耗时和观察耗时,而不是把所有延迟塞进一个总数。

2. 使用中位数和长尾,不只看平均值

审批时长常呈现长尾分布:大多数申请几小时内完成,少数复杂申请因依赖、窗口或材料不全拖延数天。平均值会被极端值拉高,却不能说明典型申请的体验。中位数更适合描述常规情况,P90或P95可以帮助识别长尾。

如果样本量很小,分位数会不稳定。此时应同时展示样本数和具体案例,不要把几个申请推导成精确的组织结论。数据质量不足时,先改善记录完整性,再决定是否建立目标值。

3. 把流程效率拆成可行动的阶段

总耗时告诉我们“慢了”,阶段耗时才可能告诉我们“为什么慢”。建议把时间拆成申请准备、材料补齐、等待评审、评审讨论、执行等待和发布后观察。每个阶段对应不同的改进责任,不能都归因于审批人。

若补材料占比高,应该优化申请模板、自动校验或培训;若审批等待高,可能需要明确代理人、服务时限或错峰排期;若执行等待高,问题可能在发布窗口、依赖冻结或环境准备,而不在审批流程。

4. 指标字典要写清分母和排除条件

例如“审批通过率”可以按最终获得批准的申请数除以提交申请数计算,但撤回、取消、重复单、退回后重提如何处理,必须事先定义。若不同团队各自选择对自己有利的口径,管理报表很快会失去公信力。

指标 建议口径 管理用途 常见误读
审批中位时长 材料完整至最终决策的中位时间 观察典型审批等待 忽略被退回补材料的前置耗时
首次提交完整率 首次申请即具备必需字段和证据的比例 定位申请质量问题 把字段填满误认为证据有效
发布后缺陷率 约定观察期内出现缺陷的发布数占比 观察质量趋势 不按严重度及系统风险分层
审批退回率 因证据或风险信息不足而退回的申请比例 识别常见信息缺口 把合理的风险拦截当成流程失败

5. 用分层对比避免错误归因

比较团队时,先确认发布类型、系统重要性、风险等级、样本量和发布频次是否相近。负责核心交易系统的团队,审批耗时可能高于负责内部工具的团队,这是风险控制差异,不必然代表效率低下。

更有意义的比较通常发生在同一团队的前后变化,或同类发布的不同流程路径之间。但即使做前后对比,也要检查产品复杂度、团队人数、发布窗口等条件是否同时改变,避免把业务变化误当成流程改善。

发布审批怎么做?项目经理数据分析:发布管理从0到1

六、具体案例:一个百人以上产品团队如何从零建立发布管理

1. 案例边界与数据来源说明

下面是一个明确标注为情景模拟的管理案例,不代表某个真实客户的实测结果,也不应作为行业基准。团队规模设定为约 140 人,包含产品、研发、测试、运维、客服和业务运营;日常存在多个系统并行发布,过去主要依靠群消息、会议纪要和临时表格协同。

案例借用 PingCode 作为项目管理平台的示例名称,重点讨论的是如何配置发布工作流和指标关联,不对任何具体功能能力作未核验承诺。实际落地时,应由组织根据自身产品能力、权限模型、数据保留要求和安全审查结果确认配置方式。

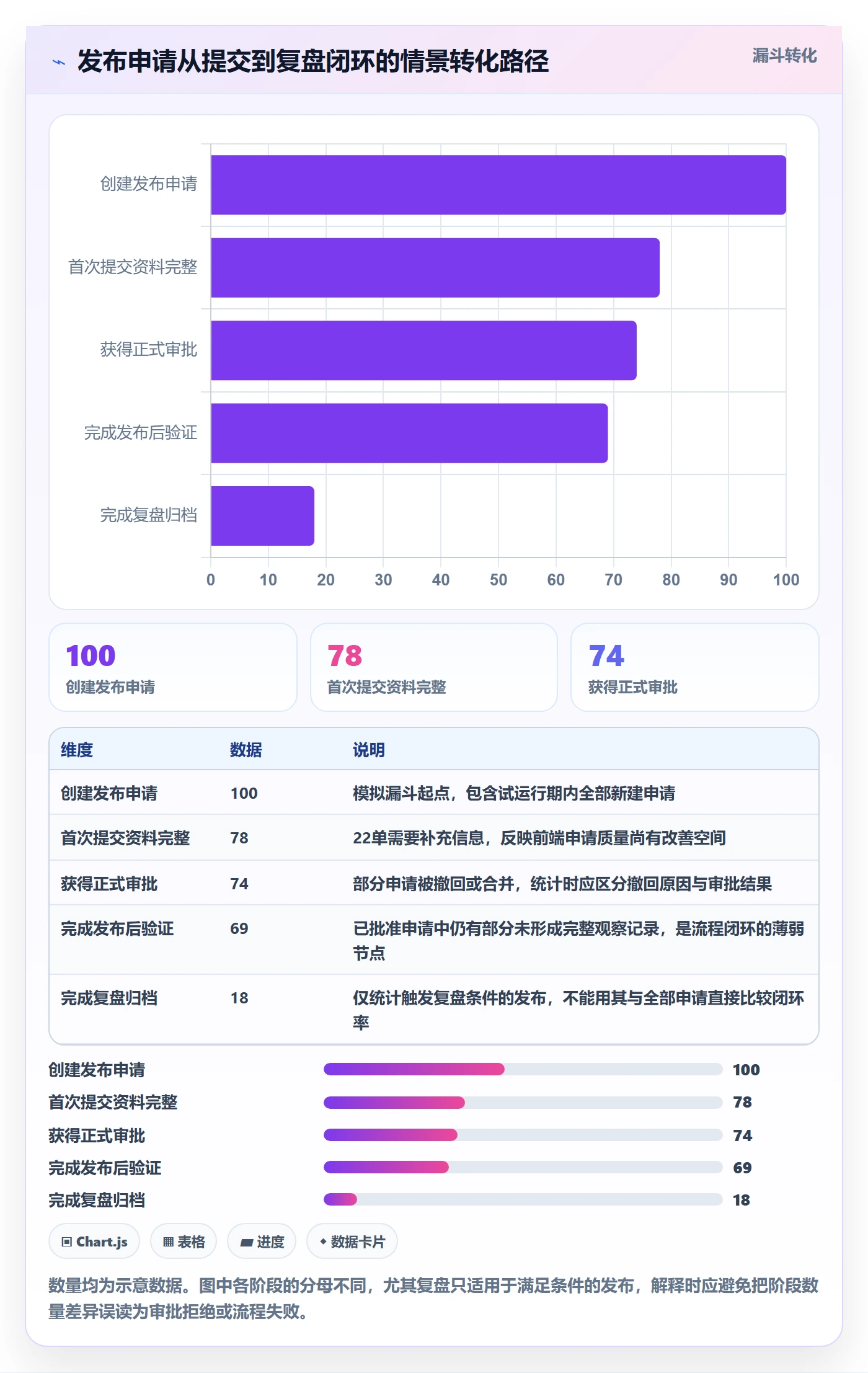

2. 初始问题不是“大家不配合”,而是数据链断开

模拟盘点发现,团队每月约有 36 次发布。申请表有时只写版本和时间,测试结论散落在不同任务中,回退办法留在聊天记录里,发布后验证没有统一字段。于是项目经理能看到“计划上线”,却很难快速确认“已批准什么、实际发布了什么”。

团队抽查 20 个历史发布记录,模拟设定其中 8 个记录缺少完整的回退说明,6 个无法直接关联对应测试结果,5 个发布后没有明确的验证结论。因为同一条发布可能同时存在多种缺口,这些数量不可相加为独立问题总数。

3. 第一阶段:先收集最小必要信息

团队没有一开始就设计复杂审批矩阵,而是先统一每个发布申请的基础字段:发布批次、所属系统、变更条目、风险等级、目标环境、执行时间、关联验证、影响说明、回退条件、发布负责人和观察人。

为了避免“有字段、无证据”,每个字段都设置判断标准。例如,验证结果要指向对应版本或构建;回退说明要能由执行人按步骤操作;影响说明要指出用户、业务链路或数据范围,而不能只填“影响较小”。

4. 第二阶段:把审批路径与风险挂钩

团队按低、中、高风险设计三种路径。低风险事项允许指定负责人完成轻量检查;中风险需要技术、测试和业务相关角色确认;高风险必须明确系统负责人,并按场景邀请安全、数据或基础设施相关人员参与。紧急发布保留专门路径,但不免除核心证据。

在 PingCode 的示例配置中,项目经理可以将发布申请、关联工作项、审批状态和发布复盘放在同一协作链路中;是否适合采用特定自动化、权限配置或报表方式,取决于组织实际环境。重点不是把所有资料迁移到一个页面,而是确保每个决策都能回到正确的版本和证据。

5. 第三阶段:用小范围试运行验证流程负担

团队先选择两个系统试运行四周,不要求所有团队立即切换。每周检查申请完整率、补材料次数、审批时长、发布后验证完成率和实际故障情况,并记录新流程是否造成重复录入。若某字段连续多周没有改变决策,也没有支持审计或复盘的价值,就重新评估它是否必需。

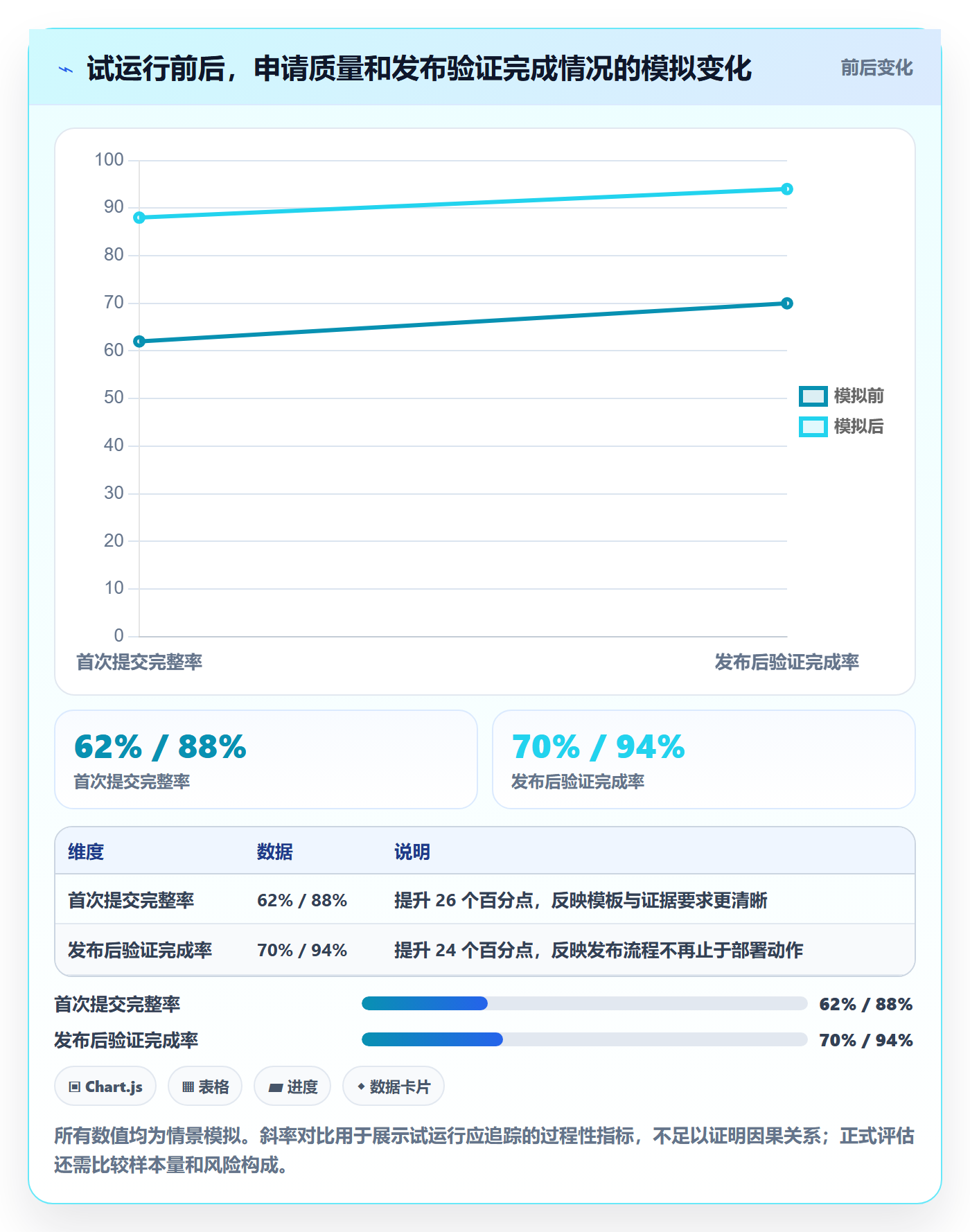

模拟结果设定为:首次提交完整率从 62% 提升至 88%,审批中位时长从 18 小时降至 9 小时,平均补材料次数从每单 1.4 次降至 0.5 次;发布后验证完成率从 70% 升至 94%。这些数字用于演示如何组织观察,不是外部实测,也不能推断平台本身带来同等改善。

6. 第四阶段:把故障复盘结果反馈到门槛

试运行期间,团队模拟出现一次配置错误。复盘没有止步于“执行人操作不仔细”,而是发现申请表没有记录配置差异,发布前也没有要求第二人核对关键参数。团队于是为高风险配置变更增加双人核对和发布后关键指标观察,而不是要求所有低风险发布都增加一道审批。

这个案例的价值在于把流程改动限定在故障原因相关的控制点。若每次事故都简单增加一个签字,流程会越来越重,却未必针对真正的失效机制。复盘结论应转化为可验证的门槛、监控或操作改进,并在后续发布中确认它是否有效。

发布审批怎么做?项目经理数据分析:发布管理从0到1

7. 试运行之后,如何判断是否扩大范围

是否推广,不应只看审批中位时长是否下降。团队还应确认重大缺陷和回滚情况没有恶化,用户影响没有扩大,审批退回是否更准确,执行团队的准备时间是否合理。若速度变快但发布后问题显著增加,应该暂停扩围并回查风险门槛,而不是继续追求吞吐量。

如果数据改善但一线团队持续抱怨重复录入,应检查字段是否能从工作项、测试记录或版本信息中复用。平台的价值应体现在减少信息断点和重复劳动,而不是把原有表格搬进新的系统后再要求团队填一遍。

发布审批怎么做?项目经理数据分析:发布管理从0到1

七、发布审批的落地步骤:从一张表到可持续治理

1. 第一步:梳理近两到三个月的发布样本

先选取不同系统、不同风险和不同结果的发布样本,不要只看最近一次成功案例。至少抽查申请信息、决策记录、实际执行版本、发布验证和故障记录,找出缺失信息出现在哪些环节。

样本量不足时,可以扩大时间范围,但要记录业务背景变化。历史记录不完整也是重要发现,不要为了做漂亮报表而补写未经证实的结论。无法确认的数据应标记为未知,而不是默认通过。

2. 第二步:绘制当前流程,而不是先采购工具

把申请、测试、审批、排期、执行和复盘的实际路径画出来,标注每一处人工交接、重复录入、等待和绕行。观察团队真正怎么做,而不是只照制度文档画流程。若员工通过群消息绕过正式表单,通常说明表单设计、权限或响应时限存在实际障碍。

项目管理平台可以帮助把申请、任务、状态和数据串联,但工具选型应放在流程和数据口径之后。评估时重点看权限隔离、审计追踪、自动提醒、数据导出、集成能力和维护成本,并用真实场景验证,不要只依赖演示环境。

3. 第三步:制定最小可行审批模板

模板的第一版应该足以支持风险判断,但不追求字段越多越好。建议从必填信息开始,按风险条件动态增加问题。若所有申请都必须填写复杂的安全评估,低风险团队会觉得流程与风险不匹配,最终容易产生绕行。

每个字段都要标明填写人、校验方式和用途。字段若没有决策用途、审计要求或复盘价值,应考虑删除。真正成熟的表单不是最完整的百科表,而是最少的信息足以促成正确决策。

4. 第四步:明确时限、代理和升级机制

审批服务时限要按风险等级和工作时间定义。计时从材料完整开始还是从提交开始,需要明确;超时后是提醒、转交代理还是升级到授权人,也要预先规定。否则“审批服务时限”只会变成无法执行的目标数字。

建议为关键角色设置明确代理人,并定期检查代理权限是否仍有效。高风险发布若恰逢授权人不可用,应有经过批准的替代路径,而不是由项目经理临时找一位“看起来合适”的人签字。

5. 第五步:将发布结果写回同一记录

执行完成后,更新实际发布版本、开始与完成时间、执行人、验证指标、遗留问题和最终结论。若发生回滚或中止,记录触发条件、决策时间和影响范围。审批时的信息必须能够与发布后的实际情况比较,否则无法评估计划偏差和流程效果。

发布后的观察窗口应根据系统风险确定。低风险文案调整可能只需抽查,高风险核心链路则可能需要更长的业务指标观察。不要为追求形式而统一规定一个观察时长,应明确观察什么、谁来判断、何时可以结束。

6. 第六步:建立每月或每迭代的复盘节奏

复盘不必每次都开会。低风险且无异常的发布可以采用结构化记录;发生回滚、重大缺陷、紧急发布或审批争议时,才需要跨角色讨论。每次复盘要形成有限的行动项,指定负责人、截止时间和验证方式。

项目经理每月可以汇总风险结构、长尾审批、补材料原因、失败变更和复盘行动项完成率。指标变化要结合具体样本解释,避免把管理看板当成绩效排名工具。若团队担心数据被用来惩罚个人,往往会减少问题上报,反而损害风险识别。

发布审批怎么做?项目经理数据分析:发布管理从0到1

八、不同情况下的行动建议与取舍

1. 团队规模较小、系统简单:先用轻量流程

小团队可以先从统一申请模板、发布日历、责任人和回退记录开始,不一定立刻建立多层审批。若系统边界清楚、发布频率低、影响范围有限,强行复制大型组织的审批矩阵只会增加协调成本。

但轻量不等于随意。即使只有几名工程师,也要保留发布版本、测试结果、执行人、回退条件和发布后确认。人员少时,交接依赖个人记忆的风险反而更高,记录的价值并不会因为团队小而消失。

2. 组织超过百人、系统和团队较多:优先解决跨团队追溯

规模较大的组织,优先建立统一的数据对象和关联规则,再谈统一所有审批细节。不同业务线可以保留差异化路径,但至少应能用相同口径识别发布批次、风险等级、授权记录、实际版本和结果。

如果采用 PingCode 等项目管理平台作为协作载体,先验证它是否能适配组织的权限、流程、审计和集成要求。平台名称不是治理方案,流程负责人、系统负责人和数据口径仍需由组织明确。大型组织尤其要避免“全公司一套字段”压平了业务差异。

3. 高频发布、自动化程度高:把检查前移到流水线

高频团队可以将可自动验证的条件前移,例如构建结果、测试状态、依赖扫描或配置校验。自动化的目标是减少重复人工确认,不是把复杂判断伪装成一个绿色勾选。风险接受、业务影响和例外授权仍需要明确责任人。

自动门槛若误报过多,团队很快会习惯性绕过;若漏报严重,则会产生虚假的安全感。每条自动规则都要跟踪误报率、漏报案例和维护责任。规则失效时要有快速停用和回滚机制,不可让自动化变成无人负责的审批人。

4. 监管要求高或涉及敏感数据:优先保证证据完整与职责分离

涉及隐私、财务、医疗、重要基础设施或敏感数据的发布,应结合组织适用的监管要求和内部安全制度,由合规、安全、数据治理等岗位共同确定控制要求。项目经理不应仅凭一般经验替代专业评估。

这类环境通常要加强版本追溯、权限控制、审批留痕和变更前后验证,并对不可逆操作设置更严谨的恢复或补救方案。速度仍然重要,但要在明确的合规边界内优化,而不是把例外流程常态化。

5. 事故频发:先控制风险,不要急着追求审批提速

若近期发生多次高影响故障,应先判断共同失效模式:测试覆盖不足、环境差异、配置错误、依赖变化,还是发布后观察滞后。根据原因增加有针对性的控制,例如灰度比例、双人核对、数据校验或监控门槛。

同时要关注事故是不是由流程本身造成,例如审批延迟导致团队集中在高压窗口发布,或过多前置等待迫使团队频繁申请紧急通道。风险控制不能只加审批,也要减少让团队绕过控制的诱因。

6. 审批长期积压:区分必要等待与无效等待

若审批队列持续增长,先检查材料完整率、角色数量、授权范围、审阅时间分布和代理覆盖。对重复确认同一类证据的审批,可以合并职责或改成自动检查;对真正需要业务判断的节点,则应提供清楚的决策材料和授权替代机制。

取舍的底线是:减少不产生新信息的等待,不删掉识别重大风险所必需的判断。审批流程不是越短越好,关键是等待时间是否换来了更高质量的风险决策。

业务情形 优先行动 可以降低的控制 不应省略的控制
低风险、小范围变更 使用轻量模板和批量检查 减少重复人工签字 版本记录与基本验证
高频自动化发布 将可重复检查自动化 减少手工逐项确认 例外授权与发布后监控
高风险核心系统 分阶段发布并确认回退准备 不宜轻易降低关键审核 明确授权、观察指标和停止条件
紧急故障修复 缩短决策链并指定当班授权人 压缩非关键材料和会议 变更范围、核心验证和事后复盘

九、项目经理的决策检查表:怎样判断流程是否值得继续优化

1. 看流程是否真正拦住了不具备条件的发布

抽查被退回、暂停或拒绝的申请,确认它们是因为明确风险或证据不足,而不是因为字段格式、审批人缺席等可避免的行政问题。若流程从不拦截任何发布,可能是门槛无效,也可能是团队为了通过而把问题写成绿色。

“拒绝率低”不自动代表管理成熟,“拒绝率高”也不自动代表控制严格。更有意义的是检查决策质量:被拦截的问题是否真实重要,申请补齐后是否改善,是否出现批准后仍发生同类事故。

2. 看团队是否能在几分钟内还原一次发布

随机抽取一次发布,测试团队是否能快速找到申请、审批、对应版本、验证结果、执行记录和发布后结论。若必须依赖某位成员翻聊天记录才能拼齐信息,流程的可追溯性仍然不足。

这项测试比“系统里有多少字段”更直接。复杂系统可以设置季度抽查,低风险团队也可以每月抽几单。目标不是增加审计负担,而是确保关键记录在人员变动或突发事故时仍可用。

3. 看指标是否促成具体行动

每个指标都应对应一个可能的管理动作。若审批时长变长,能否定位是补材料、等待授权还是发布窗口造成;若回滚率升高,能否分辨测试遗漏、环境变化或执行偏差;若复盘完成率低,是否有明确负责人和时限。

如果某个指标连续几个周期都没有改变任何行动,就要重新评估它的价值。仪表盘越多并不意味着治理越成熟。项目经理需要的是少数可解释、可追溯、能推动决策的指标,而不是堆满图表的周报。

4. 看流程成本是否与风险收益匹配

估算新增流程消耗了多少申请人、审批人和流程管理员时间,再与减少的返工、事故损失、定位时间和合规风险比较。风险收益很难全部折算成金额,但至少可以记录可量化的部分,并明确无法量化的假设。

若一个字段需要大量人工维护,却没有提高判断质量,可以考虑从其他系统自动获取或删除;若一道检查成本很高,但能防止高影响的不可逆错误,则不应只按节省工时决定是否保留。管理取舍要匹配损失规模,而不是追求形式上的简单。

十、结语:把审批从“盖章”变成可学习的发布系统

从零建立发布管理,不是先写一份厚制度,也不是先把所有人拉进审批链。更有效的起点,是选一批真实发布,找出信息断点;定义不同风险下的最小证据;把计划、授权、执行和结果关联起来;再用数据验证改造到底减少了什么风险和成本。

我最看重的不是审批是否“走完”,而是组织能不能从每次发布中获得可复用的判断:哪些证据曾经预测到故障,哪些检查只是制造等待,哪些风险应该通过灰度、自动化或回退设计解决。审批记录如果不能让下一次发布做得更好,它就只是存档;若能帮助团队更快识别边界、及时停止和稳妥恢复,它才真正成为发布管理的一部分。

下一步可以先抽查最近 20 次发布,统计首次提交完整率、审批中位时长、补材料次数、发布后验证完成率和失败变更率;按风险等级拆分结果,再挑一个系统试行四周。先证明流程能提高证据质量并降低无效等待,再逐步推广到更多团队。好的发布审批,不是让每一次变更都变得更慢,而是让高风险变更更可控,让低风险变更不必无谓排队。

常见问题解答(FAQ)

1. 发布审批从0到1应该怎么设计?

我所在的团队准备把发布审批从群里口头确认改成正式流程,但担心流程一上来就太重。我想知道最小可行的审批流程应该有哪些环节,怎样避免审批变成只点“同意”的形式?

先把审批设计成一道“上线风险核对”,而不是多加几层签字。最小流程可以分为四步:发布负责人提交版本、变更范围和计划时间;测试负责人确认测试结果与未解决问题;业务或产品负责人确认需求验收;值班或运维负责人确认监控、发布窗口和回滚方案。

低风险文案修正可以走简化路径,高风险数据迁移或权限变更则要求相关负责人逐项确认。每项审批都应留下可判断的证据,例如测试报告链接、影响模块、未关闭缺陷编号、回滚条件和执行人。以一个示例团队为例,首月先选取两个服务试运行,记录每次审批耗时、退回原因和上线后问题;

如果多数退回集中在缺少回滚方案,就优先补齐模板,而不是增加审批人。审批流程是否有效,关键看风险信息是否完整、责任人是否明确,而非签字数量。

2. 发布审批需要哪些角色,谁对最终上线负责?

我发现项目里产品、研发、测试和运维都可能参与发布,但出了问题时又容易互相等待。我不确定审批人应该越多越稳妥,还是应该指定一个最终负责人,才能让流程既有制衡又不拖延?

角色按责任划分,不要按职级堆叠。发布负责人负责提交完整计划并组织执行;测试负责人对测试范围、结果和已知缺陷作判断;业务负责人确认用户影响与验收状态;运维或值班负责人确认环境、监控和回滚准备。最终上线决策应由事先指定的发布负责人或授权值班负责人作出,其他角色对各自负责的风险项给出明确结论。

可以用一张责任表避免“大家都看过、没人负责”:测试负责人对测试结论负责,业务负责人对业务验收负责,发布负责人对是否按批准范围执行负责。审批人缺席时,应设置具名替补和超时升级规则,例如普通发布在约定时限内未反馈则提醒并升级,但高风险项不能靠默认通过。

判断审批角色是否过多,可以看每个角色是否提供了其他人无法替代的风险判断;如果只是重复确认同一信息,就应合并。

3. 怎么用数据判断发布审批流程是否有效?

我想用数据说明审批流程到底减少了风险,还是只增加了等待时间,但目前团队只统计发布次数。我应该跟踪哪些指标,又怎么区分审批慢是流程设计问题,还是材料准备不充分造成的?

建议先建立发布台账,至少记录提交时间、审批完成时间、实际发布时间、退回次数、退回原因、变更风险级别、上线后故障和回滚情况。核心指标可看审批中位耗时、按时发布率、首次提交通过率、上线后变更失败率,以及故障从发现到回滚的时间。中位数比平均值更适合观察日常体验,因为少数异常发布可能显著拉高平均数。

例如,以下数字仅用于说明分析方法:一个团队连续观察12次发布,发现低风险发布审批中位耗时为3小时,高风险发布为11小时;其中4次退回有3次是缺少影响范围说明。如果同时观察到退回后审批耗时明显变长,优先改进提交模板和发布前自检,比催审批人更可能解决问题。

不要只看审批时长:如果时长缩短但回滚率上升,说明流程可能放松了关键检查。

4. 紧急发布和审批失败时应该怎么处理?

线上故障需要尽快修复时,我担心完整审批会耽误止损;但如果以紧急为由跳过流程,事后又很难追责和复盘。我想知道紧急发布怎样设置例外,才能既快又保留必要的安全控制?

紧急发布应有单独的快速通道,而不是取消控制。至少保留两项上线前确认:一名授权负责人明确批准紧急变更,执行人确认影响范围、最小修复方案和回滚条件;若涉及数据变更、权限调整或不可逆操作,应增加对应专业负责人确认。审批信息可以先通过值班记录快速留痕,再在约定时限内补齐变更单和验证结果。

同时设定例外边界:只有影响用户、数据安全或核心业务连续性的事件才可使用紧急通道,并记录紧急原因、批准人、执行人与补录截止时间。上线后立即验证关键指标,若未达到预期或出现新故障,按预设条件回滚。复盘时单独统计紧急发布次数和后续问题;

若某类需求反复走紧急通道,通常说明排期、测试环境或发布窗口存在系统性问题,不应把例外逐渐变成常规流程。

核心关键词

读者评论

马
马知夏

我们团队以前把审批时长当主要指标,后来发现申请退回补材料的时间没算进去,数据看着很快,实际发布还是常被拖延。把等待原因拆开统计,确实更容易找到流程卡点。

段
段文博

风险分层有用,但等级标准最好结合系统实际维护,不能几年不变。我们有些看似低风险的配置项,影响面比普通功能变更还大,单按变更类型分类容易误判。

万
万若宁

紧急发布后的复盘经常被日常任务挤掉,建议把复盘责任人和完成期限在发布前就定下来。否则即使留了审批记录,也很难判断当时的风险判断是否合理。

文章包含AI辅助创作:发布审批怎么做?项目经理数据分析:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519995

赞 (0)
飞飞飞飞
发布管理上线计划教程:项目经理风险控制,避坑指南
上一篇 3小时前
发布管理回滚全流程:项目经理数据分析与一文讲清
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
