发布窗口里最危险的时刻,往往不是新版本刚上线,而是团队发现异常后仍在争论“要不要回滚”。有人担心撤回会丢数据,有人觉得错误率还没到阈值,也有人已经开始手工修补线上配置。回滚不是发布失败后的补救按钮,而是发布方案的一部分:上线前就要定义触发条件、执行路径、数据边界和恢复验证。真正成熟的团队,不以“从未回滚”为目标,而以异常能否被及时识别、控制在有限范围、恢复后能否证明业务正常为标准。

一、核心结论:回滚不是按钮,而是一套预先设计的控制机制

1. 先把“回滚成功”定义清楚

我判断一次回滚是否成功,不只看部署命令有没有执行完,也不只看旧版本是否重新启动。至少要回答四个问题:流量是否切回安全版本,关键业务是否恢复,数据是否保持一致,团队是否知道接下来由谁处理什么。只满足第一个条件,最多叫“代码版本回退”,还不能叫“业务恢复”。

例如,支付接口恢复了旧版本,但新版本已经写入旧版本无法解析的数据;此时服务表面可用,退款或对账却可能在数小时后出错。又例如,应用回退成功,但缓存、消息格式或数据库结构仍保留新版本状态。回滚的验收对象必须是业务状态,而不只是应用进程状态。

2. 回滚策略应与变更风险匹配

我通常把发布风险拆成影响面、恢复难度、数据不可逆程度和异常发现延迟四项。一个只改静态文案、可快速切回旧资源的变更,不需要与支付链路、数据结构调整采用同样的审批和演练强度。相反,涉及交易、权限、计费、库存或数据迁移的发布,即使代码改动很小,也可能具有很高的恢复风险。

因此,回滚不是“一律自动回退”,也不是“一律人工审批”。低影响、可逆的变更可以设置自动化阈值;涉及数据修复、资金或合规结果的变更,通常需要负责人确认,并准备向前修复方案。决策重点不是回滚快不快,而是回滚后是否比继续运行更安全。

3. 先降低故障半径,再讨论恢复速度

团队常把目标写成“故障发生后五分钟回滚”,却忽视一次发布可能同时影响全部用户。相比单纯压缩回滚用时,我更重视先通过灰度、分批、租户隔离、功能开关或流量切分,把潜在故障限制在小范围。故障半径缩小后,团队才有时间判断是回退、关闭功能,还是向前修复。

从发布管理角度看,最理想的回滚不是“所有用户都已受影响后迅速撤回”,而是“小流量阶段就发现异常,停止扩量并恢复”。这也是为什么发布策略、观测指标和回滚手段必须在同一份变更计划中,而不能分别交给开发、运维和项目经理临时拼接。

回滚最佳实践:项目经理发布管理风险控制,常见问题

二、背景与真实场景:为什么回滚常常比发布本身更难

1. 发布系统只知道版本,不一定知道业务后果

部署平台可以知道某个实例是否启动、健康检查是否通过、流量是否切换,但它通常不能单独判断“用户是否成功完成付款”“账单金额是否正确”或“权限变更是否误伤管理员”。这些业务结果分布在应用日志、数据库、消息队列、客服反馈和财务对账中。

项目经理要做的不是替技术团队判断每个指标的阈值,而是把“上线成功”的业务定义拉到发布前讨论。比如支付项目中,健康检查正常不代表支付成功率正常;账户系统中,接口返回成功也不代表授权范围没有扩大。没有业务验收指标,回滚决策就会被基础设施状态绑架。

2. 服务依赖让“恢复旧版本”不等于恢复旧环境

现代系统通常由多个服务、数据库、缓存、消息队列、配置中心和第三方接口共同组成。一个服务回退到上一版本,不代表依赖服务也同步回退。新版本可能已经发送了旧消费者无法识别的消息,也可能调用了新接口,而下游服务尚未升级。

因此,发布计划至少要列出关键依赖和兼容关系。尤其要问清楚:新旧版本能否并行运行?数据库结构能否同时服务两个版本?消息格式是否向后兼容?配置项回退是否会改变现有用户状态?如果这些答案不明确,直接执行代码回退可能引入第二次故障。

3. 真实发布场景中的“回滚窗口”会关闭

回滚不是随时都可用。有些变更在新旧版本并行时可以安全切换;一旦数据迁移覆盖旧字段、批处理完成、外部系统接受新格式,原来的回退路径就可能失效。项目计划里如果只写“必要时回滚”,却没有注明回滚窗口和窗口关闭条件,团队容易在最需要回退时才发现已经不能简单回退。

我建议在发布评审时把变更分成“代码可回退”“配置可回退”“数据可逆”“外部副作用可补偿”四类。最后一类尤其容易被忽略:邮件已发出、短信已发送、支付已扣款、第三方订单已创建,这些动作不能靠恢复旧版本撤销,只能设计补偿流程。

4. 项目管理工具能串联计划,但不能替代技术机制

在百人以上、多团队并行的组织里,发布风险常常不是没人做技术准备,而是变更单、测试结论、值班安排和回滚步骤散落在不同位置。以 PingCode 这类面向中大型团队的项目管理平台为例,团队可以将需求、缺陷、版本计划、负责人和发布检查项关联起来,便于追踪“谁确认了什么、还缺哪项证据”。

但平台中的任务状态不是回滚能力本身。即使发布任务显示“已准备”,也必须确认部署脚本、数据库变更、开关策略和监控告警实际可用。工具适合提高协同透明度,不应被当成技术安全性的证明。评审时,我会把“流程记录完整”和“恢复路径经过验证”分开签字。

三、常见误区:这些做法看似稳妥,实际会放大风险

1. 把回滚等同于重新部署上一个版本

最常见的误区是认为只要保留旧构建包,回滚就有保障。旧版本可能无法兼容已经变更的数据库,也可能依赖已删除的配置、旧证书或已升级的下游接口。部署包存在,只证明文件还在,不证明它能在当前状态下安全运行。

在发布评审中,我会追问“这个版本能不能重新启动”之外的三个问题:它是否能读取当前数据;它是否能处理新版本写出的消息;它是否会继续触发重复扣款、重复通知或重复任务。回答不出来时,就应该把方案标记为“未验证回退”,而不是“可回滚”。

2. 把监控告警阈值当成自动回滚命令

错误率升高并不总意味着新版本造成问题。上游服务抖动、流量结构变化、批任务集中运行,都可能让指标短时变差。若自动化策略只看单一指标,可能把正常波动误判为发布事故,造成反复切换、缓存失效或更大的流量震荡。

自动回滚适合故障信号明确、关联关系强、恢复动作可逆的场景。对数据损坏、资金差异、权限扩大、合规风险等问题,单靠一个数值阈值并不足够。更好的方式是结合错误率、业务成功率、影响用户数和持续时间,并设置人工确认或分级处置。

3. 只看平均值,忽略局部用户和长尾请求

平均响应时间可能看起来正常,但高分位延迟已明显变差;全站成功率可能仍高,却有某一地区、某一客户类型或某一支付通道持续失败。平均值把局部异常稀释掉,会让团队过晚发现影响。

发布观察应尽量使用分群指标:按区域、设备、租户、接口、版本和关键业务路径查看变化。项目经理不需要亲自分析每条时间序列,但应确认发布计划里列出的指标能反映受影响对象,而不是只有一个“系统总体正常”的绿灯。

4. 变更结束后立刻关闭发布观察

不少故障不是上线后几分钟出现,而是在缓存过期、批任务启动、夜间结算或流量高峰到来时才暴露。发布完成通知发出,不等于风险已经消失。观察期应根据业务周期、流量模式和故障暴露延迟确定,而不能统一规定“观察十分钟”。

对于交易、结算、报表等有周期性任务的系统,观察窗口至少应覆盖相关触发过程,或者明确由下一班值守继续监控。若项目团队无法覆盖完整周期,就要写明交接人、告警渠道和升级路径。

5. 忽视重复执行带来的副作用

回滚期间重试任务、重复执行脚本或重复发送消息,可能造成重复订单、重复通知或重复扣款。回滚操作本身也应有幂等设计:同一条回滚命令重复执行时,不应把系统推到未知状态。

项目计划要区分“重新部署”“撤销配置”“补偿业务动作”和“重放数据”。这几类操作的风险不同,不能用一个模糊的“恢复服务”任务包起来。涉及副作用的动作应明确执行范围、去重依据和核对方式。

6. 认为“没有回滚”就等于发布质量高

团队如果因为考核压力而避免回滚,异常可能被拖成更大事故。相反,谨慎、及时地停止扩量或切回旧版本,可能说明发布控制有效。单独统计回滚次数会制造错误激励,鼓励团队继续带病运行。

更有价值的复盘问题是:异常是否被及时发现,触发阈值是否合理,影响是否被限制,恢复路径是否可用,为什么问题没有在更早阶段暴露。回滚次数可以作为观察线索,但不能单独作为发布质量的排名指标。

四、专业判断逻辑:何时回滚、何时暂停、何时向前修复

1. 用四个维度评估回滚风险

我会把决策拆成四个维度:故障影响是否正在扩大、回滚路径是否已经验证、回滚是否会破坏数据或产生副作用、向前修复是否比回滚更快且更安全。它们不是复杂的打分模型,而是帮助团队在压力下避免只盯着一个告警。

  • 影响扩大速度:错误是否随流量、用户数或时间快速增加?是否涉及关键交易、权限或资金?
  • 回滚确定性:旧版本是否兼容当前数据和依赖?执行步骤、责任人和验证指标是否明确?
  • 回滚副作用:是否需要处理已写入数据、外部请求、消息积压或用户可见状态?
  • 修复相对成本:是否有经过验证的功能开关、配置纠正或小范围补丁,可以更快止损?

如果故障影响持续扩大,且回退路径经过验证,通常应优先止损;如果回退会造成不可逆数据错乱,而关闭功能开关能立刻隔离影响,则先关闭功能并冻结扩量;如果异常只是局部体验退化且已知修复可控,可以暂停扩量、保留小流量观察,并设定明确的决策截止时间。

2. 把“继续发布”设置成需要证据的决策

真实现场里,团队容易把“没有更多坏消息”当作继续发布的理由。我建议反过来:继续扩量需要正向证据,例如关键指标处于基线范围、错误没有随流量扩大、核心业务链路抽样验证通过。证据不完整时,默认暂停扩量,而不是默认继续。

暂停并不等于回滚。暂停是冻结扩量、保留当前状态并争取判断时间;回滚是主动切回安全状态;向前修复则是在已知原因下修正当前版本。三者应写进预案,避免团队在沟通中把“先停一下”误解成“已经决定撤回”。

3. 采用分级触发,而不是一个笼统红线

发布触发条件可分成观察、暂停和回滚三个层级。观察级提醒团队加强监控;暂停级停止扩大流量或批次;回滚级表示达到预先约定的止损条件。分级设计能够减少“指标刚抖一下就回滚”和“持续恶化却无人拍板”两种极端。

阈值应来自历史基线、业务容忍度和实际流量,而不是照抄其他公司的数字。比如,低流量新功能的成功率分母很小,短时间内一个失败就会造成大幅波动;高吞吐接口则要同时看错误数量和比例。项目评审时应记录阈值的口径、观察时间窗、数据来源和决策人。

4. 为每种变更选择合适的恢复方式

变更类型 优先恢复方式 主要风险 发布前必须确认
静态资源或无状态服务 切回旧版本或流量蓝绿切换 缓存和客户端缓存延迟更新 旧资源可访问,缓存刷新策略明确
功能逻辑变更 关闭功能开关,必要时回退代码 开关状态与数据状态不一致 开关覆盖范围、默认值和权限已验证
数据库增量变更 优先采用向前兼容或向前修复 结构回退可能造成数据丢失 新旧版本兼容、备份和恢复方案已演练
批处理、消息或外部调用 暂停消费、隔离队列并执行补偿 重复处理和外部副作用 幂等键、去重方案、补偿边界已明确

表格中的方式是判断起点,不是自动套用的答案。例如,功能开关能快速隔离新逻辑,但如果新逻辑已经写入不可逆数据,仅关闭开关并不能恢复数据。真正的恢复方案必须覆盖变更产生的状态,而非只覆盖变更代码。

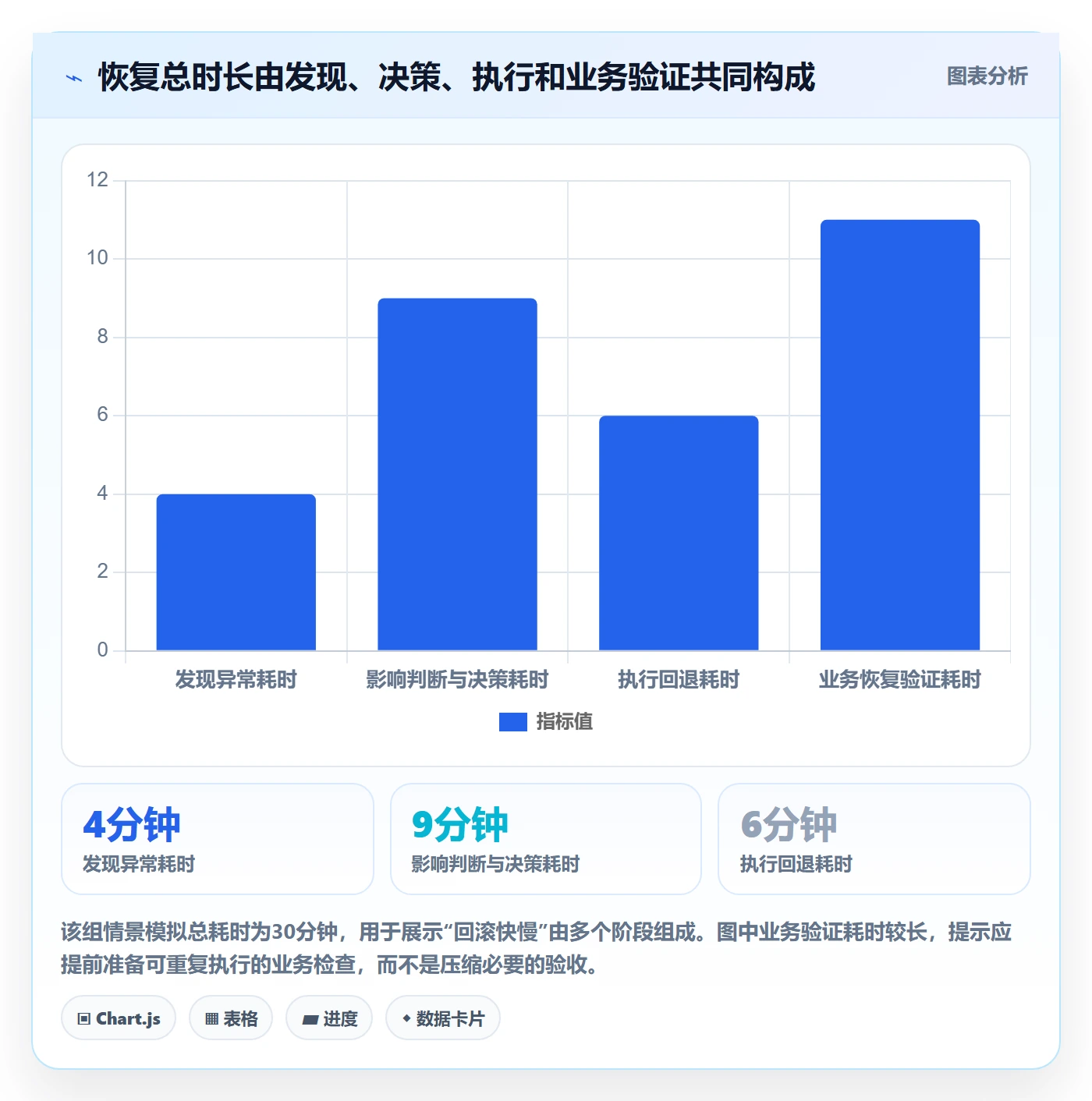

5. 将恢复时间拆成可管理的阶段

“五分钟回滚”听起来明确,却可能掩盖团队真正无法控制的部分。我更愿意把恢复耗时拆为:发现异常、确认影响、决策、执行恢复、验证业务、清理遗留状态。每一段都可以有责任人和改进措施。

如果恢复时间主要耗在判断上,就补充阈值、基线和决策授权;如果耗在操作上,就减少手工步骤并演练;如果耗在验证上,就提前设计业务探针和对账查询;如果耗在数据修复上,就应重新评估变更策略,而不只是要求团队操作更快。

回滚最佳实践:项目经理发布管理风险控制,常见问题

五、具体案例与数据观察:一次发布演练如何暴露流程缺口

1. 案例设定:问题不在部署命令,而在数据兼容

以下案例是用于说明决策方法的匿名情景模拟,并非某家企业的公开事故数据。一家约120人的软件团队准备发布账单规则调整,服务端增加了新的计费字段,前端同时展示新账单摘要。团队先对5%的租户开放新逻辑,监控显示接口成功率正常,但客服收到部分用户账单明细不一致的反馈。

当时应用进程、数据库连接和接口延迟均处于正常范围。进一步核对发现,新逻辑对少数历史订单采用了新的舍入规则,接口虽然返回成功,展示金额却与原账单明细存在差异。由于新版本已写入部分计算结果,直接切回旧应用不能自动恢复这些结果。

2. 现场选择:先止住新增影响,再做账务核对

如果只按“服务健康”判断,团队可能继续扩大到更多租户;如果立即全量回滚,又可能让新旧计算逻辑混杂运行。更稳妥的处置顺序是冻结扩量、关闭新账单展示开关、保留必要日志和计算输入,再逐笔对账,最后决定是否需要重算或补偿。

在这个情景中,团队没有把“关闭功能”误认为“问题解决”。他们先确认新逻辑影响的租户和订单范围,再检查差异是否只影响展示,还是已经写入正式账务数据。确认数据影响边界后,才选择对受影响记录执行修正,而不是盲目覆盖所有账单。

3. 发布前的演练数据比事后承诺更有用

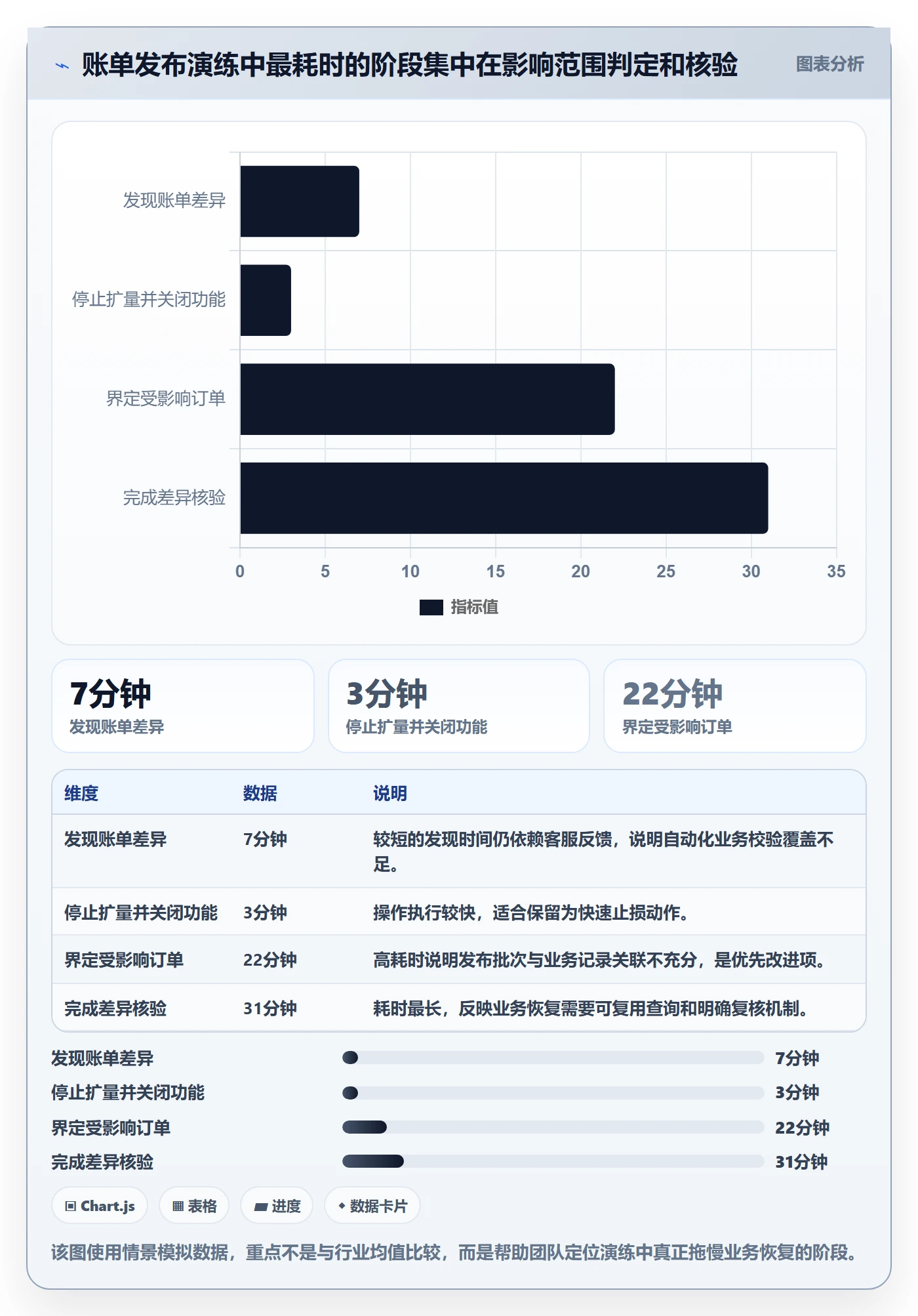

团队在桌面演练中记录了四类耗时:发现问题、停止扩量、界定受影响数据、完成业务验证。下面的数字是情景模拟值,目的是说明如何使用过程数据复盘,而不是声称来自真实行业样本。实际团队应替换为自己的发布记录和演练结果。

阶段 演练耗时 观察到的缺口 对应改进
发现账单差异 7分钟 告警看接口成功率,没有账单一致性抽检 增加关键账单样本核验和客服反馈升级通道
停止扩量并关闭功能 3分钟 执行动作快,但开关责任人未写进值班表 明确主责、备份责任人和操作权限
界定受影响订单 22分钟 发布批次与订单计算记录缺少统一关联标识 给变更批次、租户和计算任务增加可追踪标记
完成差异核验 31分钟 核验查询依赖人工拼接,结果缺少复核人 准备只读核验脚本并设置双人确认

这组数据揭示的关键问题不是“回滚脚本慢”,而是受影响订单界定和业务核验占用了大部分时间。若团队只优化部署速度,可能把版本切回得更快,却仍不知道哪些账单需要修复。恢复能力的短板经常藏在变更可追踪性和业务验收中,而不在发布按钮上。

回滚最佳实践:项目经理发布管理风险控制,常见问题

4. 把每次处置转化成下一次发布的输入

复盘不应只留下“加强测试”“提高监控”这样的结论。更有效的行动项要能验证:增加了哪条账单一致性检查?下一次演练是否能在规定时间内识别受影响订单?关闭功能开关后,旧页面是否仍能正确显示历史账单?负责人和完成日期是什么?

如果团队用 PingCode 等项目管理平台管理跨团队发布,可以将发布任务、风险项、缺陷、演练记录和改进任务关联起来,避免复盘结论停留在会议纪要。关键不在于选用哪款工具,而在于每个风险都能追踪到负责人、验证证据和关闭条件。记录完整但无人复验,仍然是形式化闭环。

六、落地流程:从发布前准备到恢复后复盘

1. 发布前:建立一份可执行的回滚卡

每次高风险发布都应准备一份简洁的回滚卡,避免把全部信息埋在长篇发布说明里。回滚卡应该适合故障发生时快速阅读,最好能在几分钟内找到触发条件、操作路径、负责人和验收方式。

  • 变更范围:涉及的服务、配置、数据库、租户、流量比例和外部依赖。
  • 风险等级:影响面、可逆性、数据副作用和潜在业务损失的判断理由。
  • 决策阈值:观察、暂停和回滚分别对应什么信号、持续多久、由谁拍板。
  • 恢复操作:操作顺序、命令或开关位置、执行人及替补人,避免依赖单一专家。
  • 业务验收:恢复后必须检查的关键流程、抽样范围和结果记录位置。
  • 升级机制:何时通知业务负责人、值班负责人、安全或数据团队。

如果涉及脚本,应在预生产环境或演练环境验证参数、权限和重复执行行为。生产操作文档应避免把秘密凭证、敏感数据或不可控命令直接写入一般任务描述。真正要追求的是可理解、可审核、可复现,而不是文档越长越好。

2. 发布中:按批次推进,每一批都设置观察门

灰度发布不是形式上的“先上10%,再上50%”。每个批次都应有明确观察时长、指标口径和停止条件。若业务流量具有明显周期性,批次观察时间要结合实际使用场景;如果样本量不足,就不能因为指标没有报警而宣称安全。

批次之间的观察门至少检查三类信号:技术健康,例如错误率和延迟;业务结果,例如转化、成功交易或任务完成率;异常反馈,例如客服工单、人工对账和用户投诉。技术指标领先发现系统故障,业务指标揭示功能是否有效,反馈信号有时能发现尚未纳入监控的边缘问题。

3. 触发后:先统一指挥,再执行技术动作

异常发生后,团队应先明确一个现场协调人,统一记录时间线、决策和影响范围。协调人不一定是最资深的工程师,其任务是确保告警有人认领、操作有人执行、业务影响有人评估、对外沟通口径一致。

现场沟通建议使用简短状态格式:发生了什么、影响到谁、已采取什么措施、下一次更新时间是什么。避免多人在多个群里各自发布推测结论,也避免在证据不足时宣布“已经恢复”。项目经理的价值往往体现在减少协调噪声,让技术处置和业务判断并行推进。

4. 恢复后:验证业务状态并监测遗留风险

回退完成后,应逐项验证关键业务链路,而不是只看健康检查。必要时检查数据库记录、消息积压、第三方状态和用户可见结果。对于无法立即确认的影响,应建立临时监测或人工复核任务,明确风险关闭时间,而不是把“暂未发现问题”写成“问题已解决”。

确认恢复后,还要判断是否需要补偿用户或修复历史数据。补偿动作要有范围、幂等机制、复核方式和审计记录。若此次发布触发了外部通知、交易或对账流程,项目团队还应确认下游相关方是否收到一致信息。

5. 复盘时:围绕决策质量,不围绕个人归责

复盘可以按时间线组织:变更前有哪些已知风险,异常最早何时出现,团队何时看到证据,何时停止扩量,回滚或修复为何被选择,业务何时恢复。用事实区分“当时知道什么”和“事后才知道什么”,避免拿事后信息责怪现场决策者。

每个改进项都要有可验证的完成条件。例如,“补充账单差异检测”应说明在哪个测试环境运行、覆盖哪些样本、失败时如何阻止发布;“明确回滚责任人”应在下一次演练中验证交接是否有效。若行动项没有验收证据,就不应标记为闭环。

发布处置记录示例:
变更编号:REL-2025-018

影响对象:账单计算服务,灰度租户 5%

观察信号:账单金额差异抽检失败,影响订单数量待核实

当前动作:暂停扩量;关闭新账单展示;保留计算日志

决策人:发布负责人

技术执行人:值班工程师

业务核验人:账单产品负责人

恢复验收:抽样订单与原始计费输入核对,差异清单由双人复核

下一次更新时间:15分钟后

示例中的编号和内容是格式演示,不代表真实事故记录。团队可以根据自身流程调整字段,但至少要确保事件时间线、决策人、影响范围、当前动作和下一次更新时间清晰可见。

七、不同情况下的行动建议:不要用一种回滚方案解决所有故障

1. 小流量灰度阶段出现异常

如果异常只出现在小流量批次,且影响正在扩大,应立即暂停扩量,确认问题是否与新版本相关。若关联证据充分且回退安全,切回旧版本;如果回退可能破坏状态,优先关闭功能或隔离受影响用户,然后查清数据边界。

小流量并不意味着可以降低记录要求。灰度期间应保存版本、租户、请求或业务记录的关联信息,否则即使影响面小,也可能花费大量时间定位受影响对象。小流量的真正价值,是用较低代价验证高风险假设。

2. 全量发布后出现错误率升高

先判断错误是否在发布后出现、是否集中于新版本实例、是否随新版本流量增加而上升。若证据清楚且回退经过验证,快速止损通常优于长时间讨论;若错误率由上游依赖引起,回退本次发布可能没有帮助,甚至增加切换风险。

如果影响持续扩大而原因尚未查明,可以先冻结变更、降低新版本流量或关闭高风险功能,再并行确认依赖健康度。决策时应设置明确的观察截止点,避免“再看五分钟”无限重复。每次延长观察都要有新证据支撑。

3. 数据库结构或数据迁移已经开始

数据库变更是最容易让“回滚”变成危险操作的场景。删除字段、重命名列或一次性覆盖数据,可能让旧版本无法读取现有状态。更稳妥的模式通常是先扩展结构、让新旧版本兼容,再逐步迁移和清理旧结构;清理阶段应延后到回滚窗口关闭之后。

如果迁移已经产生数据变化,应先确认是否可以向前修复,是否有可靠备份,恢复备份需要多长时间,以及恢复过程中会丢失哪些新写入。对于重要数据,恢复备份不是“按下按钮”,还涉及增量日志、业务停写、对账和恢复后的完整性验证。

4. 外部系统已经执行不可逆动作

短信、邮件、支付、物流和第三方审批等外部动作,通常无法靠切回旧版本撤销。此时应先阻止新的外部请求,统计已执行数量,确认幂等键和第三方查询能力,再设计补偿或人工处理方式。

项目经理要特别关注对外沟通和合规记录。对于已扣款或已发出通知的事件,技术恢复不一定意味着用户影响已经消失。补偿计划应明确谁批准、如何识别受影响用户、如何避免重复补偿、何时完成核验。

5. 无法确定故障来源,且回滚本身也有风险

这类场景最需要的是控制变化,而不是快速制造更多变化。先停止发布和非必要操作,保留日志、配置快照与关键数据,隔离受影响流量,并建立统一时间线。若存在安全或数据泄露风险,优先进入相应的安全事件响应流程,不应只按普通发布故障处理。

当回滚风险高于暂时维持现状的风险时,可以选择受控暂停,但必须明确时间上限、观察指标和升级条件。暂停不是拖延的借口;团队需要知道何时必须由更高级别负责人决定继续修复、隔离服务或执行数据恢复。

八、不同情形下的取舍:回滚、暂停、向前修复还是继续观察

1. 回滚的优势与代价

回滚的优势是可以快速撤销一部分新行为,尤其适合无状态服务、静态资源和已经验证兼容性的功能变更。它能缩短新版本持续造成影响的时间,也为团队争取调查窗口。

代价在于版本切换可能带来缓存刷新、连接重建、数据兼容和重复处理等副作用。若变更已经写入不可逆数据,回滚可能让旧版本面对新状态,产生第二次事故。因此,回滚不是天然安全的默认项,必须先验证旧版本对当前环境的适配性。

2. 暂停扩量的优势与代价

暂停扩量适用于影响尚未完全确认、但继续扩大可能增加损失的场景。它保留当前证据,避免更多用户进入新版本,同时为团队判断提供时间。对灰度发布而言,暂停通常是成本最低的中间动作。

它的代价是问题仍可能持续影响已经进入新版本的用户,而且暂停时间越长,系统中并行版本和配置状态越复杂。暂停必须和流量范围、责任人、下一次决策时间绑定,否则会变成无人负责的“暂时观察”。

3. 向前修复的优势与代价

向前修复适合原因明确、改动范围小、验证路径充分,且回滚会破坏数据或兼容性的场景。比如修正一个错误配置、关闭一项计算规则,可能比恢复整个版本更安全。它也可以避免旧版本无法处理新数据的问题。

向前修复的风险是团队在紧张状态下再次引入缺陷。若修复未经充分测试,或者改动横跨多个组件,可能把单点故障扩大成多点故障。应给向前修复设置最小范围、复核人和验证指标;没有明确原因时,不应靠连续打补丁碰运气。

4. 继续观察的优势与代价

继续观察适用于指标轻微波动、影响有限、变化可能来自外部因素,并且团队有足够样本判断的情况。它能避免误报引发不必要切换,尤其在流量小、指标噪声大的系统中有价值。

但“继续观察”必须有边界。应记录观察窗口、判定指标、负责判断的人,以及达到什么条件就升级到暂停或回滚。若故障影响用户权益、资金、数据安全或合规要求,不应为了获取更多样本而延迟必要的止损。

决策方式 更适合的条件 主要收益 需要防范的代价
回滚 故障与新版本关联明确,旧版本兼容当前数据 快速停止新版本继续扩大影响 旧版本可能无法处理新数据或下游状态
暂停扩量 灰度中发现异常,影响边界尚可控 限制新增暴露并保留调查时间 已进入新版本的用户仍可能受影响
向前修复 原因明确,修复范围小,回退风险较高 避免破坏已生成的数据状态 紧急修复可能引入新的缺陷
继续观察 影响轻微、数据不足、外部干扰可能性较高 减少误判和不必要切换 观察无边界会拖延止损并扩大损失

九、常见问题:项目经理在发布评审中最该问什么

1. 回滚计划需要写到多细?

细到当班人员能按步骤执行、能够判断成功与否即可,不必把所有底层技术细节复制进项目计划。项目经理应确保文档至少包含触发条件、操作负责人、恢复顺序、业务验收、升级路径和数据边界。具体命令可以链接到受控的技术操作手册,但不能只写“联系开发处理”。

2. 每次发布都需要做回滚演练吗?

不需要所有低风险变更都做完整实操演练,但高风险或恢复路径复杂的变更应演练。涉及核心交易、数据库结构、跨服务消息、权限、安全、外部副作用或首次使用新部署模式时,至少要进行桌面推演;恢复步骤不熟、依赖多或影响面大的变更,宜进行接近真实环境的演练。

演练频率应基于风险和变化来定。如果系统结构、值班团队、发布工具或数据模型发生重大变化,过去演练过不代表现在仍然有效。团队可以采用分层方式:常规变更抽查,高风险变更逐次验证,恢复机制重大调整后重新演练。

3. 自动回滚是不是比人工回滚更好?

不是。自动化适合触发信号清晰、动作可逆、回退结果容易验证的场景,例如某类无状态服务的健康检查持续失败。它能降低反应延迟,也能减少现场手工步骤。

人工判断更适合数据影响复杂、业务后果重大或告警噪声较高的情况。理想做法不是“全自动”或“全人工”,而是把可自动化的检测、暂停和隔离动作自动化,把涉及不可逆业务结果的决策交给明确授权的人。

4. 回滚后指标恢复了,是否可以宣布事故结束?

不能只凭单一指标宣布结束。至少要确认关键业务流程恢复、受影响数据已经界定、消息或批处理没有积压、外部依赖状态一致,并明确是否还需后续对账或用户补偿。对持续性业务,应覆盖一个合理观察周期,确认没有延迟暴露的问题。

5. 项目经理不是技术专家,如何判断回滚方案是否可信?

项目经理不需要替代技术负责人验证代码,但可以要求可检查的证据:演练记录、兼容性说明、操作人和替补人、回滚耗时拆分、业务验收指标,以及失败时的替代方案。可以追问:“如果这个步骤失败,下一步是什么?”“旧版本面对新数据会怎样?”“谁能证明用户业务已恢复?”

如果回答只有“以前都这样做”或“出问题再看”,就说明风险仍未被具体化。项目经理的专业判断不是猜技术细节,而是让关键假设在发布前显性化,让责任和验证方式能够落地。

6. 如何评估回滚能力是否在变好?

不要只看回滚次数。可以观察异常发现时间、暂停扩量时间、决策耗时、恢复执行时间、业务验收时间、受影响用户范围、数据修复量和重复事故率。指标应服务于复盘,不宜直接变成简单的团队排名,否则团队可能隐瞒回滚或弱化事件级别。

还要区分指标变好是因为机制有效,还是因为故障变少、发布复杂度降低或统计口径改变。每个指标都要有明确分母、时间窗和数据来源。例如“恢复时间”究竟从告警出现、确认故障,还是正式决策回滚时开始计算,必须保持一致。

十、结论:最好的回滚能力,是让团队不必在故障现场临时发明方案

1. 把恢复设计前移到变更设计阶段

我的核心判断是:回滚管理不是发布流程末尾的一张检查表,而是变更本身的一项设计约束。越早讨论兼容性、数据状态、外部副作用和验证方式,越不需要在故障发生后靠资深工程师临场记忆。每次发布都应回答“如何上线”,高风险发布还必须回答“怎样安全停止”和“如何证明恢复”。

2. 先建立适合自己团队的最小闭环

如果团队目前没有成体系的回滚机制,不必一次性建设复杂平台。下一次高风险发布先补齐五件事:写清触发条件,指定唯一决策人,验证恢复动作,准备业务验收项,记录复盘行动项。完成一次演练后,再根据耗时和遗漏逐步完善。

对规模较大的组织,可以把发布、需求、缺陷、负责人和演练记录放在统一的协作流程中;对小团队,也可以用受控文档和清晰的值班机制完成同样的闭环。工具可以帮助协同,但不会自动替团队判断回滚是否安全。

3. 下一步行动:选一项高风险变更做桌面推演

建议读者在下一次发布评审中,选一项涉及数据、资金、权限或外部依赖的变更,邀请开发、测试、运维和业务负责人一起做一次二十分钟桌面推演。假设异常发生在灰度阶段,逐项确认谁发现、谁暂停、谁判断回滚、谁核对业务,以及回滚后哪些数据仍需处理。

如果推演中有人问“这个步骤谁负责”“旧版本能否读取新数据”“怎样确认用户状态恢复”,而现场没有明确答案,这些问题就是最有价值的行动清单。成熟的发布团队不是永远不犯错,而是能在错误扩大之前停下来,并且知道怎样有证据地恢复。

常见问题解答(FAQ)

1. 项目发布后出现问题,达到什么条件才应该回滚?

我担心线上出错后,团队一边看告警一边争论要不要回滚,最后错过处理窗口。有没有一套能提前约定、而不是临场拍板的判断标准?

不要把“出现报错”直接等同于回滚,也不要等到影响扩大才启动判断。发布前先约定观察指标、阈值和观察时长:例如核心交易成功率较基线下降超过 2 个百分点并持续 5 分钟,或关键接口错误率超过 1% 且影响多个区域,就由发布负责人立即组织决策。阈值应依据业务基线和可承受损失调整,不能照抄其他团队的数字。

判断时优先看用户影响和趋势,而不是单个告警:影响是否持续扩大、是否有明确止损手段、修复预计时间是否短于回滚时间。若回滚操作已验证且能快速恢复,通常不应为等待“根因完全查明”而延误止损;若回滚会造成数据不一致,则先暂停流量或关闭相关功能,再由技术负责人评估数据处置方案。

2. 发布前怎样设计回滚方案,避免方案写了却无法执行?

我以前见过发布单里写着“异常时回滚”,但真正出问题时,没人知道具体执行哪个版本、需要谁批准。发布前应该把回滚方案细化到什么程度才算可用?

把回滚方案写成可执行的操作清单,而不是一句原则。至少明确回滚目标版本、执行命令或操作入口、负责人和替补、预计耗时、验证指标、依赖服务,以及失败后的升级路径;同时记录配置变更和数据库变更是否需要单独处理。

可用预发布环境演练一次,并计时:如果团队估算 10 分钟能恢复,就要验证实际步骤是否包含审批、缓存刷新和健康检查,不能只计算命令执行时间。发布评审时可做一个简单的“反向检查”:值班人员能否在没有原开发者口头解释的情况下找到步骤并完成恢复?如果不能,说明方案仍依赖个人记忆。

对高风险发布,建议保留回滚前后的版本号、操作人、时间戳和验证结果,便于复盘时还原过程。

3. 数据库变更和应用回滚冲突时,项目经理该怎么控制风险?

我最担心的不是应用版本退不回去,而是新版本已经写入了新字段或新格式,旧版本恢复后读不懂数据。项目经理怎么判断这类发布能不能安全回滚?

先区分应用回滚与数据回滚:应用代码通常可以切回旧版本,已经写入的数据却未必能无损恢复。优先采用“扩展,迁移,收缩”方式:先增加向后兼容的字段或结构,让新旧版本都能运行;再逐步迁移并核对数据;确认旧版本不再需要后,才删除旧字段或旧逻辑。这样发生故障时,回滚应用通常不必立刻逆转数据库结构。

发布审批前要确认三件事:新版本写入的数据是否可被旧版本读取;迁移是否有校验、备份和中断恢复点;是否存在不可逆操作。若答案不明确,就不要把“直接回滚”作为唯一预案,应先限制新流量或关闭功能开关,再制定数据修复方案。

项目经理不必替技术团队判断 SQL 安全性,但应要求负责人说明失败时的数据状态、恢复责任人和预计恢复时间。

4. 怎样组织回滚演练,才能让发布风险真正可控?

我发现团队的预案往往多年没执行,文档看起来完整,遇到故障才发现权限过期、脚本失效或联系人不在。回滚演练要测哪些环节,频率又该怎么定?

演练不应只检查“按钮能不能点”,而要验证从发现异常到恢复服务的完整链路。可以在预发布环境模拟一个具体故障:发布后错误率升高,由值班人员按告警判断、发起决策、执行回滚,再检查核心业务指标、版本状态和数据一致性。记录发现耗时、决策耗时、恢复耗时及遗漏步骤;

例如目标是 15 分钟内恢复,就要把审批等待和验证时间一并计入,而不是只统计脚本运行时间。频率可按风险分层:高影响系统在重大架构或数据库变更前演练,常规系统至少定期抽查预案和权限;每次演练或真实回滚后,都要更新负责人、操作入口和恢复时间估算。

若连续演练都顺利,也要轮换执行人,避免预案只对熟悉系统的少数人有效。

核心关键词

读者评论

方
方晓彤

我们做灰度发布时也遇到过总体成功率正常、某个租户持续失败的情况,后来把租户维度纳入观察指标,确实更容易及时停扩量。阈值最好也写清楚统计窗口和数据来源。

卢
卢若溪

数据库变更这块最难的不是部署回旧版本,而是旧版本能不能读新字段、迁移数据是否可逆。文章提到向前兼容很实用,不过备份恢复耗时也应纳入决策,不然预案里的恢复时间可能不现实。

潘
潘欣然

发布清单能减少交接遗漏,但线上出问题时仍需要明确谁有权暂停扩量或拍板回滚。我们曾经因为审批人不在岗多等了一会儿,建议值班替补和决策时限也写进预案。

文章包含AI辅助创作:回滚最佳实践:项目经理发布管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519941

赞 (0)
飞飞飞飞
上线管理方法大全:项目经理发布管理效率提升落地清单
上一篇 1小时前
发布管理发布教程:项目经理效率提升,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
