发布管理回滚全流程:项目经理流程优化与一文讲清

发布管理回滚全流程:项目经理流程优化与一文讲清

一次发布是否成功,不该只看“服务有没有恢复”,还要看团队能否在故障出现后迅速判断影响、阻止风险扩散、执行正确的回滚,并在恢复之后留下可验证的证据。很多团队把回滚理解成“把版本退回去”,真正的问题却常出在回滚之前:没有明确的停止条件,没人拥有决策权,数据变更不可逆,业务方也不知道该如何确认恢复。本文从项目经理视角拆解发布管理回滚全流程,并用一组明确标注为情景模拟的数据,说明怎样把临场救火变成可演练、可复盘、可持续优化的机制。

一、先讲核心结论:回滚不是一个按钮,而是一条决策链

1. 回滚治理的目标,是尽快恢复业务而不是执着于退版本

项目经理需要先建立一个关键共识:回滚是生产风险控制手段,不是发布团队的失败证明。发布后出现异常时,团队的目标应当是限制影响、恢复关键业务能力、保留必要证据,随后再决定是回到旧版本、关闭新功能、切换备用链路,还是采取前向修复。

把“回滚”狭义地理解为重新部署旧代码,容易忽略配置、数据库结构、缓存、消息队列、第三方接口和用户数据等依赖。代码退回去了,数据库却已经写入新格式,服务仍然可能无法正常运行。有效回滚的判断标准不是版本号变旧,而是业务风险重新进入可接受范围。

因此,我会把发布处置拆成五个相互衔接的动作:识别信号、判断影响、选择策略、执行恢复、验证与复盘。每一步都要明确谁负责、看什么证据、满足什么条件才能进入下一步。

2. 回滚方案必须在发布前设计,而不是故障后临时讨论

如果团队直到告警响起后才开始寻找上一个可用版本、确认数据库能否兼容、询问谁有生产权限,那么这次回滚实际已经失控。回滚方案属于发布准备的一部分,应在变更评审、发布计划和演练中提前验证。

一个可执行的方案至少要回答六个问题:触发条件是什么;谁可以叫停;回退到哪个已知稳定状态;哪些数据或外部状态无法自动恢复;回滚期间业务是否降级;恢复后由谁确认业务结果。缺少其中任何一项,都可能把技术操作误当成完整方案。

3. 项目经理的价值在于缩短协调时间,而不是替技术负责人判断代码

项目经理通常不负责判断某段代码应该怎样修,但需要保证信息能被快速汇集,决策权没有争议,相关团队不在故障期间重复确认同一件事。回滚效率往往不是由单个命令的执行速度决定,而是由发现、授权、依赖协调和验证这几段等待时间共同决定。

我通常建议把处置目标分成两层:第一层是恢复关键业务,第二层是恢复全部体验。对支付、登录、订单提交等关键路径,应优先恢复可用性;对非关键报表、个性化推荐或后台配置,可以先降级,待风险解除后再补齐。这样做能避免团队为了“全都恢复”而延误最重要的业务。

处置目标 需要回答的问题 可验证的结果
控制影响 异常是否仍在扩大?影响哪些用户、区域和功能? 错误率、受影响请求量或故障范围停止扩大
恢复关键能力 用户能否完成核心业务动作? 关键交易、登录或提交链路通过业务验证
保留可追溯性 本次变更、操作和判断是否有记录? 发布单、告警、决策和验证结果可关联查询
防止再次发生 问题来自代码、流程、数据还是依赖? 整改项有负责人、期限和验收标准

二、背景和真实场景:为什么“有回滚方案”仍会回滚失败

1. 发布链路往往跨越多个团队和系统

一次看似简单的版本升级,可能包含应用服务、数据库迁移、配置中心、客户端版本、消息消费者、外部供应商接口和业务运营开关。任何一个环节的兼容性不明确,都可能使回滚从“重新部署”变成“协调多个系统恢复一致状态”。

以订单系统为例,新版本增加了订单来源字段。应用升级后,部分服务开始写入新字段,消息消费者也据此调整处理逻辑。如果此时只把应用代码退回旧版本,旧消费者可能无法处理新格式消息;如果清理新字段,又可能破坏已经成功完成的订单记录。此时的关键不是盲目退版本,而是先确认数据读写兼容性和消息处理状态。

因此,发布管理应当把变更对象画成一张依赖图,而不是只在发布单里写一个版本号。对于每个依赖,要标明是否与旧版本兼容、是否有状态、是否能重放、是否需要业务补偿。项目经理不必亲自判断技术细节,但必须推动负责人把这些答案写出来。

2. 故障时的信息不完整,会让团队在“观察”和“止损”之间犹豫

发布刚结束,监控出现错误率上升,可能是新版本缺陷,也可能是流量结构变化、第三方接口抖动或监控口径变更。若团队没有事先约定观察窗口和阈值,就容易出现两种相反行为:有人认为应该立刻回滚,有人认为数据还不够,需要再看几分钟。

这类争论的根源通常不是谁更懂技术,而是缺少共同的决策规则。发布前应明确关键指标、基线区间、异常持续时间和回滚授权人。阈值不一定适用于所有业务,但必须针对业务风险设定。例如,支付成功率短时间内显著下降,与后台低频报表延迟,不应使用相同的处置优先级。

3. 数据库变更和外部副作用,是回滚设计最容易遗漏的部分

代码发布具有版本边界,业务数据却会不断变化。新代码上线后可能已经创建记录、发送通知、扣款、生成外部订单或触发下游任务。这些动作通常不能通过“重新部署旧版本”自动撤销。

我会要求团队在评审时把变更分为三类:可逆变更、可前向兼容变更、需要业务补偿的变更。可逆变更能够在明确条件下恢复原状;前向兼容变更允许新旧版本共存;需要补偿的变更则要提前定义冲正、重放、人工核对或用户通知机制。如果一个变更无法安全回退,就必须在发布前证明它具备渐进启用或前向修复的替代路径。

4. 项目经理需要区分“技术恢复”和“业务恢复”

监控显示服务进程健康,不等于业务恢复。接口返回成功但订单没有正确落库、页面可以打开但用户无法提交,都是常见的“技术绿灯、业务红灯”。恢复确认必须包含业务侧证据,例如测试账号完成关键动作、抽样订单状态正确、客服或运营确认用户投诉没有继续增加。

我建议把恢复验证分成三层:基础设施层确认服务和依赖正常;系统层确认关键接口和数据处理正确;业务层确认用户目标能够完成。至少对核心链路,三层都应有负责人和可复用的验证步骤。

发布管理回滚全流程:项目经理流程优化与一文讲清

三、常见误区:看起来有流程,关键时刻却无法执行

1. 把“上一版本”默认当作“稳定版本”

最近一次上线的版本不一定是可用基线。它可能已经包含尚未发现的问题,也可能与当前数据库结构、配置状态或外部接口约定不兼容。发布计划应记录“已验证的回退目标”和验证时间,而不是只写“回退上一版”。

如果部署平台保留了多个构建产物,还需要确认产物是否可获取、依赖是否齐全、签名是否一致、配置能否恢复。真正的回退目标应该是一个经过确认的组合状态,包括应用版本、关键配置和必要的数据处理说明。

2. 只规定“出现问题就回滚”,没有定义什么叫出现问题

“有明显异常时回滚”不是标准。明显异常对不同角色意味着不同事情:开发人员可能关注异常日志,运营人员关注用户投诉,业务负责人关注交易损失。没有统一信号和授权规则,就会在事件中反复解释严重程度。

触发条件最好包括指标、观察窗口和业务影响三部分。例如,某关键转化指标连续多个采样周期低于基线,且与本次变更的功能范围一致,应启动快速评估;若出现数据完整性、安全或资金风险,则不必等待常规观察窗口。阈值应由业务风险和历史波动共同确定,不能机械照搬模板。

3. 认为回滚动作越快越好

快速止损很重要,但未确认影响就执行回滚,可能扩大损失。例如,故障来自第三方服务而非新版本,重复部署旧版本不仅不能解决问题,还会引入新的配置差异。对高影响异常应快速进入决策状态,不代表不做最基本的因果核对。

适合的节奏是“先冻结变更,再并行查证”:暂停后续发布和自动扩容等可能改变现场的操作;由技术负责人确认变更范围;由业务负责人判断影响;项目经理记录决策和时间点。达到预设的高风险条件时,应直接执行预授权的止损措施,而不是继续等待完整根因分析。

4. 把功能开关等同于完整回滚能力

功能开关可以迅速关闭新功能,但它不一定能撤销已经产生的数据、副作用或外部调用。开关自身也可能失效,或存在缓存延迟、配置不同步和客户端版本不一致等问题。它是回滚策略的一种工具,不是整个策略。

发布前应验证开关的控制范围、传播时间、权限、默认状态和失效模式。如果开关控制的是关键支付路径,还应确认关闭后旧链路是否仍然可用。没有经过演练的开关,只能算“设计上存在”,不能算“生产中可靠”。

5. 只统计故障次数,不记录发现和决策耗时

故障次数下降不一定表示发布治理变好,也可能是告警更迟钝或问题被隐藏。回滚改进应观察完整时间链:变更开始时间、异常首次出现时间、团队确认时间、止损决策时间、恢复时间和业务验证时间。

项目经理尤其要区分“发现慢”“决定慢”“执行慢”和“验证慢”。四类延迟需要不同整改:发现慢要补监控和测试;决定慢要明确授权;执行慢要降低操作复杂度;验证慢则要准备业务检查清单和数据抽样方式。

误区 常见后果 改进方向
默认回退到上一版本 退回后仍与数据或配置不兼容 明确已验证的稳定组合状态
触发条件只有定性描述 不同团队对严重程度理解不一致 写明指标、持续时间和授权人
依赖功能开关但不演练 开关失效或关闭后旧链路不可用 测试传播时间、权限和降级行为
只统计故障数量 无法定位延误发生在哪个环节 记录发现、决策、执行、验证耗时

四、专业判断逻辑:什么时候回退,什么时候采取其他措施

1. 先判风险等级,再讨论技术动作

建议项目团队使用简单、可解释的风险分级,而不是为了精细化建立一套难以执行的复杂评分。分级至少考虑用户影响范围、业务关键程度、数据可恢复性和风险是否仍在扩大。

严重级别高且影响持续扩大的事件,需要优先止损;影响有限、可以隔离且没有数据风险的异常,可以短时观察并收集证据;无法确认影响但涉及资金、安全或数据完整性的情况,应按高风险处理。这里的原则不是“所有异常都立刻回滚”,而是让不确定性不会成为拖延关键决策的借口。

2. 按变更类型选择处置策略

不是所有故障都适合代码回退。以下策略可以组合使用,选择时要比较恢复速度、数据风险和用户体验,而非只看操作是否简单。

  • 应用回退:适合问题明确由新代码引入,且旧版本与当前数据、配置和依赖兼容的场景。
  • 关闭功能或降级:适合问题集中在可隔离的新能力,且关闭后核心路径仍可运行的场景。
  • 切流或隔离实例:适合故障仅影响部分区域、节点或流量组,其他健康路径可承接流量的场景。
  • 前向修复:适合回退风险大于快速修复风险,且修复范围小、验证手段明确的场景。
  • 业务补偿:适合已经产生不可逆外部副作用,需要冲正、重放、人工核对或通知用户的场景。

3. 建立“停止、判断、执行、验证”的四道关口

第一道关口是停止继续扩大变更。出现触发条件后,应暂停相关发布、自动化任务或非必要配置改动,确保团队处理的是一个相对稳定的现场。

第二道关口是判断故障范围。由技术负责人确认故障与发布的关联程度,由业务负责人确认影响和优先级,由项目经理保证事实、决定和时间记录一致。三者角色不能混淆:项目经理组织判断,不替代专业责任人承担技术决策。

第三道关口是执行预先选定的处置路径。操作人、复核人、操作步骤和回退失败时的替代方案应在发布前明确。对于高风险生产操作,至少应保证关键操作双人复核,并记录开始与完成时间。

第四道关口是验证恢复。确认指标回到可接受区间后,还要执行业务动作、核对关键数据,并观察一段约定时间。恢复不是“发布任务显示成功”,而是“用户关键目标可以完成,相关风险不再扩大”。

4. 用可测量的服务恢复目标校准流程

团队可以使用平均发现时间、平均决策时间、平均恢复时间和回滚成功率观察改进趋势。但这些指标必须有清楚的起止口径。例如,发现时间从首个符合条件的异常信号起算,还是从真实故障开始起算?恢复时间以服务指标正常为终点,还是以业务验证通过为终点?口径不统一,跨版本比较就没有意义。

Google SRE 的事故管理实践强调明确事件指挥、沟通和技术处置角色;DORA 对软件交付效能的研究也常从交付与恢复能力观察团队表现。这些框架可以帮助团队构建问题清单,但不能直接代替本企业的风险阈值。面向资金、医疗或安全等高后果场景,恢复标准和审计要求需要更严格。

发布管理回滚全流程:项目经理流程优化与一文讲清

五、情景模拟案例:把一次“退版救火”改造成可复用流程

1. 案例背景和数据边界

下面的案例是用于流程演示的情景模拟,不代表某家企业的真实生产事故,也不是行业统计。假设一家提供线上交易服务的企业,每两周发布一次核心业务功能,团队约有100余名成员,发布涉及应用服务、数据团队、测试、运营和客服。

某次发布后,订单提交成功率从过去观察区间的99.6%降至96.8%,错误日志同时增加。新版本加入了订单校验逻辑,但同一时间第三方库存服务也出现短时延迟。团队最初无法判断问题是自身代码还是外部依赖,若只看日志容易立即退版,若只看第三方状态则可能低估新逻辑的影响。

为了避免把模拟数据误读为行业事实,本文后续数字仅用于展示流程改造前后的计算方法。实际团队应使用自己的监控、工单和发布记录建立基线,至少覆盖多个发布周期,并剔除节假日、重大促销和基础设施故障等异常条件。

2. 改造前:人员在找版本,业务在等结论

在模拟的旧流程中,值班人员先在群聊中询问是否可以回滚,技术负责人寻找上一版本构建产物,数据人员确认数据库字段变化,运营人员则等待业务负责人告知是否需要暂停活动。由于各团队使用不同的状态描述,前十几分钟没有形成统一影响范围。

模拟记录显示,从首次异常告警到确认影响与新版本相关,约需18分钟;从确认问题到明确处置策略,约需22分钟;应用回退执行约12分钟;业务验证又需25分钟。总恢复时间约77分钟。这里的瓶颈不在于单次部署执行,而在于决策和业务验证没有预先准备。

如果仅报告“回滚用时77分钟”,团队会倾向于要求工程师操作更快。但拆开时间后会发现,最值得先改的是决策责任、依赖信息和验收步骤。流程优化应针对耗时的来源,而不是对所有环节统一施加“快一点”的压力。

3. 改造后:预先划定责任和验证顺序

团队在后续模拟演练中做了四项调整:发布单新增变更影响清单;生产发布窗口明确事件指挥人和技术决策人;新功能通过开关逐步开放;业务验证准备一组不涉及真实用户资金的测试订单和核验步骤。

演练情景仍设定为交易成功率下降并伴随第三方延迟。团队先冻结同一链路的后续变更,再比较新版本流量组与旧版本流量组的数据;确认异常集中在新校验逻辑后,先关闭该功能,观察关键业务指标;随后对已生成的异常订单进行抽样核对,再决定是否需要整体回退。

情景模拟结果中,发现与影响确认缩短到10分钟,决策耗时降至8分钟,功能关闭和流量调整用时6分钟,业务验证缩短至15分钟,总计约39分钟。数字的意义不是证明某种工具能把恢复时间固定缩短到某个比例,而是展示预先定义角色和验证方式可能带来的时间收益。

4. 模拟数据对比与解释

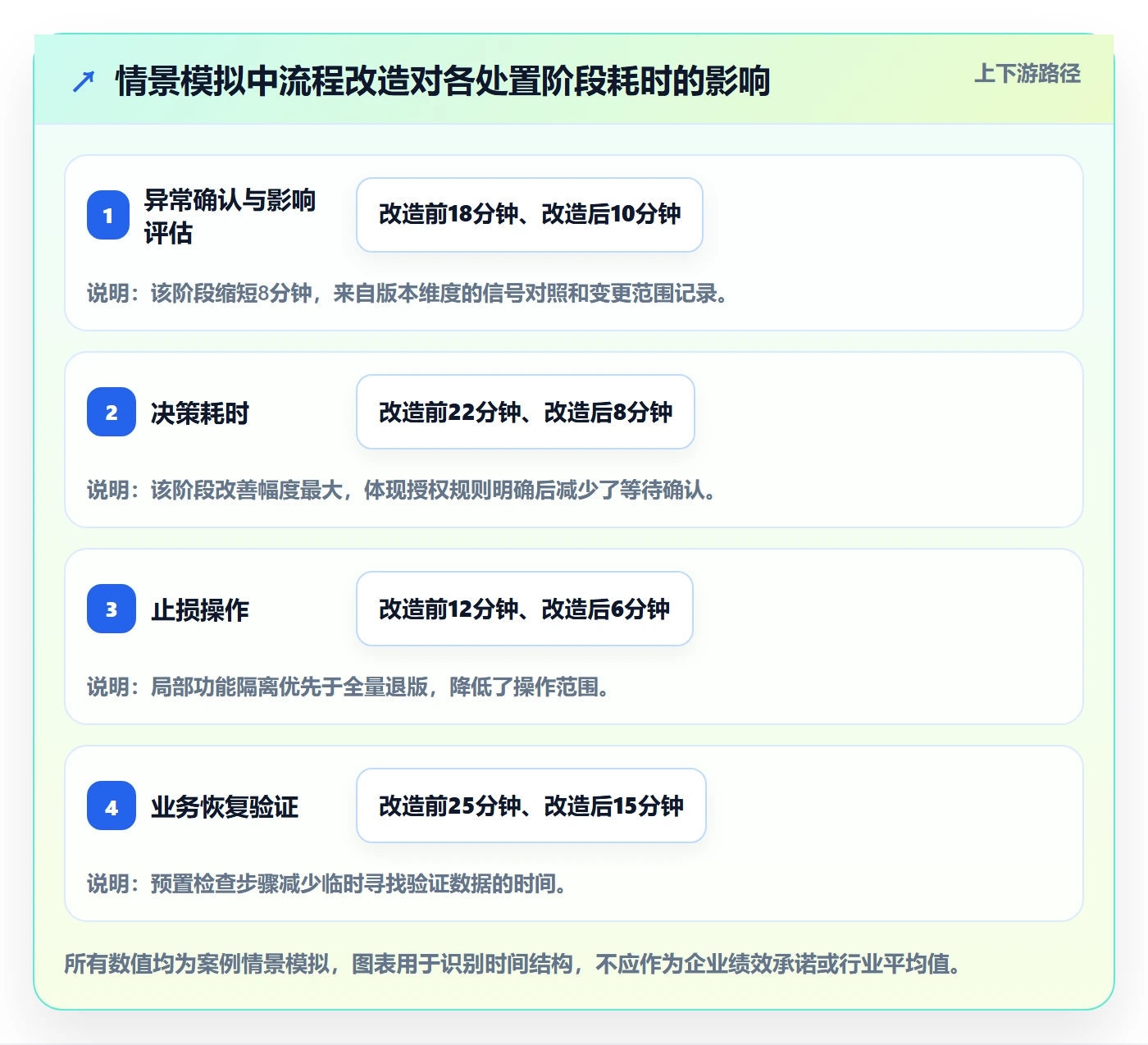

流程阶段 改造前情景模拟 改造后情景模拟 主要变化原因
异常确认与影响评估 18分钟 10分钟 发布单包含变更范围,监控按版本分组比较
决策耗时 22分钟 8分钟 事件指挥和技术决策角色预先明确
止损操作 12分钟 6分钟 先关闭局部功能,不必立即执行全量回退
业务恢复验证 25分钟 15分钟 提前准备测试订单、抽样规则和验收责任人
总处置时间 77分钟 39分钟 缩短等待和协调,不只优化部署速度

发布管理回滚全流程:项目经理流程优化与一文讲清

5. 为什么不把模拟结果直接当成团队目标

把39分钟直接设成所有发布事故的恢复目标,可能诱发不安全行为:团队为了赶时间跳过数据核对,或把服务指标恢复误报为业务恢复。更稳妥的做法是先观察真实流程的分布,分别为高优先级事件和普通异常设定目标,再定期复盘是否需要调整。

还要看样本是否可比。低风险前端问题和涉及数据一致性的核心交易问题,恢复时间天然不同;夜间单区域故障与大型促销期间的全链路异常,也不宜简单比较。项目经理应推动团队按业务类型、影响等级和处置策略分类分析,避免平均数掩盖长尾风险。

六、从流程到工具:怎样让回滚记录可协作、可追溯

1. 发布单应当记录决策所需的信息

工具的价值不在于把流程画得更复杂,而在于让关键上下文在发布、告警、处置和复盘之间保持关联。发布单至少应包含变更范围、版本标识、影响系统、数据变更、依赖服务、观察指标、回退目标、操作人、决策人、业务验证人和回滚后检查项。

如果组织已经使用项目管理平台,可以把需求、缺陷、测试任务、发布计划、风险项和复盘整改关联起来。以 PingCode 为例,中大型企业和100人以上组织在跨团队协作时,可以把发布工作拆成有负责人、状态和验收条件的任务;具体能否满足部署、审批或权限控制需求,仍应依据当前版本能力、企业配置和既有技术平台进行核验,不应假设某一工具自动具备全部生产控制能力。

工具应承载决策记录,而不是取代专业判断。高风险生产操作仍需明确技术责任人、审批规则和权限边界;如果发布系统、监控平台与项目协作工具之间无法自动关联,可以先用统一发布编号和固定字段建立最小闭环,逐步减少人工重复录入。

2. 统一事件记录,减少群聊里的信息丢失

故障期间可以使用即时通信协调,但决策事实不应只存在于聊天记录。建议指定一名记录人,维护统一事件时间线,记录异常首次出现、影响范围、关键判断、处置命令执行、业务确认和对外沟通时间。

一条合格的记录应写清“观察到什么、谁确认、采取什么动作、结果是什么”。例如,“订单成功率下降”不如“10:12,10:17,新版本流量组订单成功率低于设定阈值,技术负责人确认异常集中于新校验逻辑,暂停继续放量并关闭功能开关,10:24复测恢复”。后者既能支持当下协作,也能用于后续复盘。

3. 把工具配置分成必需、增强和不宜过度自动化三层

必需层包括发布记录、责任人、版本信息、状态变更和复盘任务。即使工具功能有限,这些内容也应通过模板和明确的维护责任保证完整。

增强层包括自动关联代码变更、测试结果、监控事件和部署记录。它们能够减少手工拼接上下文,但必须确认数据来源和关联规则可靠,否则自动关联的错误信息可能比缺少信息更危险。

不宜过度自动化的部分包括高风险业务影响判断、不可逆数据补偿方案和重大事件对外承诺。自动化可以提供证据和提醒,最终决定仍应由获得授权的责任人作出,并留下判断理由。

4. 工具选型要从流程卡点倒推

如果当前主要问题是发布依赖信息散落,优先解决变更和任务的关联;如果问题是审批等待,先梳理授权层级和紧急变更机制;如果问题是恢复结果不可验证,先建立监控和业务验收标准。不要为了“上系统”先购买功能,再反过来要求团队迁就工具流程。

选型时可以用真实发布样本做试跑:挑一项跨开发、测试、数据和运营的变更,走完准备、审批、发布、异常处置、验证和复盘。观察是否能快速查到责任人、版本、依赖和决策记录;如果仍然要在多个系统间手工复制,工具可能没有解决最关键的协作成本。

七、不同情况下的行动建议与取舍

1. 小团队、低风险业务:先做轻量预案,不要先造大流程

对于团队规模较小、服务依赖少、数据影响有限的业务,可以先用一页发布与回滚清单管理:写明本次变更、观察指标、回退目标、操作人、回退条件和验证动作。发布后安排短时观察,确认指标稳定后再结束发布窗口。

取舍在于流程成本与遗漏风险。若审批链很长,反而会拖慢低风险问题的处置;但完全依赖口头沟通,也容易漏掉权限和数据兼容性。建议把低风险变更走轻流程,把涉及资金、权限、核心数据和外部副作用的变更升级到严格评审。

2. 中大型、多团队组织:先统一责任模型和事件口径

跨多个团队的组织,最常见的瓶颈不是没有工具,而是每个团队都认为另一方负责决定。此时应建立事件指挥人、技术负责人、业务负责人、沟通负责人和记录人的职责边界。职责可以由小团队成员兼任,但每个角色必须有人承担。

这类组织可以把项目管理平台作为协作入口之一,集中记录风险、任务、审批状态和复盘整改。以 PingCode 这类面向中大型组织的协作场景为例,重点应放在跨团队责任关联、状态透明和问题闭环上;具体生产操作仍应由企业的部署与运维体系负责,并通过接口或编号关联,而不是把项目协作系统等同于发布控制系统。

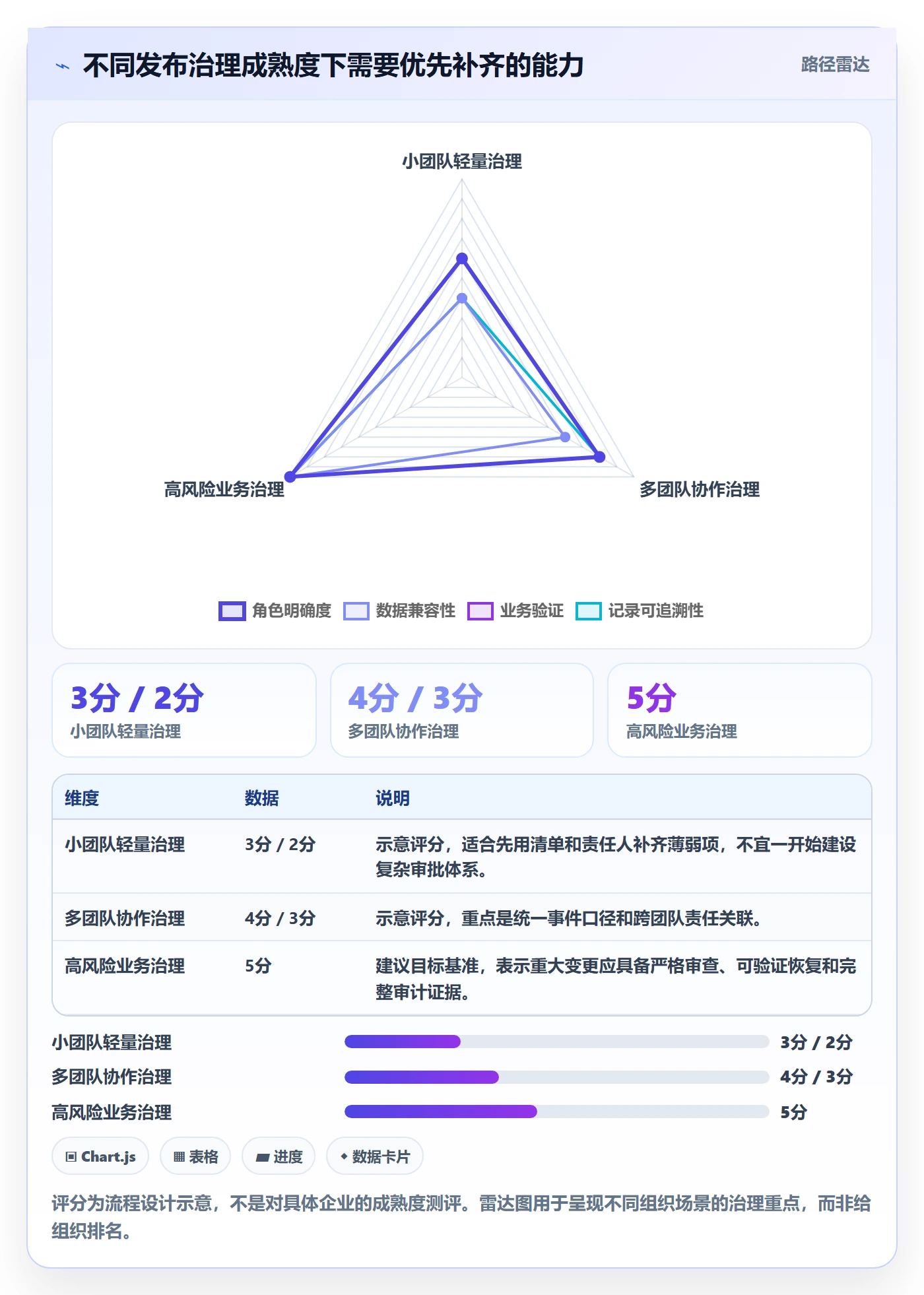

取舍是治理一致性与团队自主性的平衡。过度统一所有操作会形成审批瓶颈;完全分散又会使事故处理方式不可比较。适合的做法是统一风险分级、角色定义和事件记录,允许不同系统根据业务特点设置具体回退动作。

3. 数据变更不可逆:优先设计兼容窗口和业务补偿

对于数据结构迁移、批量更新、账务处理和外部订单等变更,不要把“回滚代码”当成默认安全选项。更稳健的方案通常是先扩展结构、再逐步切换读写、经过观察后清理旧结构;如果存在外部副作用,则为每类动作准备幂等、冲正或人工补偿流程。

这类方案的代价是发布周期更长、需要维护兼容代码和额外验证,但能降低一次故障导致不可恢复数据损害的风险。项目经理要让利益相关方在评审阶段看到这个代价,而不是在事故中才发现“无法安全退回”。

4. 关键业务发布:宁可牺牲发布速度,也不能牺牲可验证性

涉及资金、身份、安全、关键医疗或重要客户数据的发布,应提高审批和验证标准。渐进放量、影子流量、双写校验、分批部署或明确的人工复核,都可能增加短期成本,却能在问题出现时限制影响面。

需要注意的是,渐进发布不是天然安全。如果监控无法区分新旧流量,或者小流量样本不足以覆盖关键场景,逐步放量只是把不确定性分阶段暴露。团队必须为每个放量阶段定义继续、暂停和回退条件。

5. 高频发布团队:让恢复能力进入常态演练

频繁发布的团队不能只在重大事故后演练回滚。可以定期选择低风险服务,演练关闭功能、回退应用、恢复配置或执行数据补偿,并记录实际耗时、权限障碍和验证缺口。演练的目标是发现流程假设与生产现实之间的差距,而不是证明操作人员熟练。

取舍在于演练会占用工程资源,也可能带来额外风险。应从非核心环境或可隔离服务开始,设置明确演练范围、停止条件和回收步骤;进入生产演练时,应遵循组织的变更管理和风险审批要求。

发布管理回滚全流程:项目经理流程优化与一文讲清

八、项目经理可直接使用的发布回滚清单

1. 发布前:确认风险、人员和恢复路径

  • 本次变更影响哪些服务、用户路径、数据表、配置和外部依赖?
  • 是否存在不可逆操作、外部副作用或新旧版本不兼容?
  • 发布前的业务基线是什么,出现何种变化需要停止放量?
  • 谁有权叫停发布,谁负责技术处置,谁确认业务恢复?
  • 回退目标是否真实可用,配置、数据库和依赖是否兼容?
  • 是否准备功能关闭、流量隔离或业务补偿等替代方案?
  • 回退后如何验证服务、系统数据和用户关键动作?

2. 发布中:观察信号,控制变更范围

  • 按版本或流量组观察关键指标,避免只看全局平均值。
  • 监控技术信号与业务结果,及时识别“接口正常但业务失败”。
  • 按预定阶段放量;未达到观察条件,不继续扩大范围。
  • 异常出现后冻结相关变更,避免多个改动同时发生、增加归因难度。

3. 需要回滚时:记录事实、执行授权、保留证据

  • 记录异常出现时间、影响范围和与本次变更的关联判断。
  • 由授权人选择回退、关闭功能、切流或前向修复路径。
  • 按照预演步骤执行,关键操作由另一人复核。
  • 同步业务、客服和运营相关人员,避免信息不一致扩大影响。
  • 保留部署记录、关键指标截图或导出数据、操作日志及决策时间线。

4. 恢复后:确认结果,不把“告警消失”当作结束

  • 确认核心技术指标恢复,并保持约定观察窗口。
  • 抽查关键数据状态,确认没有重复、遗漏或格式错误。
  • 完成至少一个代表性业务动作,并由业务责任人确认结果。
  • 说明是否存在需要后续修复、用户通知或数据补偿的事项。
  • 把复盘整改转成有负责人、期限和验收标准的任务。

5. 复盘时:找流程和系统原因,不停留在个人责任

复盘首先回答:故障如何触发,为什么监控未能更早识别,决策中缺少什么信息,恢复动作是否产生新风险,最终如何确认业务恢复。随后再区分技术原因、流程缺口、权限问题和协作问题,避免把复杂系统故障归结为“某人操作失误”。

每项整改应可验收。例如,“加强监控”过于模糊;“为新版本流量组增加订单成功率监控,并在连续三个采样周期低于约定阈值时通知值班人”更容易验证。整改还要有复查时间,防止复盘会议结束后问题仍原样存在。

九、结语:好的回滚流程,是让团队在压力下少做临时猜测

1. 记住三个判断原则

第一,回滚不是单纯退代码,而是恢复业务到一个可接受、可验证的状态。第二,最快的恢复动作不一定是全量回退;功能隔离、切流、降级和业务补偿都可能更安全。第三,流程改进要定位等待发生在哪一段,不要只对操作人提出“再快一点”。

2. 下一步从最近一次发布开始,而不是从购买工具开始

项目经理可以先选最近一次发布,补齐异常发现、决策、执行、验证四个时间点,再找出最常见的两类等待原因。随后明确回退目标和授权角色,针对一个真实业务链路做桌面推演;如果推演无法回答“数据如何处理、业务如何验证”,就先补方案,再扩大发布规模。

如果团队使用项目管理平台,可以把发布任务、风险、负责人、决策记录和复盘整改关联起来;如果当前工具无法覆盖所有环节,也可以先用统一编号和标准模板建立追溯链路。工具升级应当服务于流程中的实际卡点,而不是替代责任定义和风险判断。

成熟的发布管理,不是从不出错,而是在变更产生风险时,团队能用共同的规则及时止损、可靠恢复,并把每次处置转化为下一次更少的不确定性。

常见问题解答(FAQ)

1. 发布管理回滚前,项目经理最应该先确认哪些条件?

我以前以为回滚就是把代码恢复到上一个版本,真正经历过一次线上故障后,才发现数据库、配置、缓存和第三方接口经常不同步。项目经理到底应该在发布前检查哪些条件,才能避免回滚时越救越乱?

我实际参与发布复盘时,最容易被忽略的不是回滚按钮,而是回滚边界。发布前至少要确认四件事:第一,当前版本是否有可验证的稳定基线,包括代码版本、数据库迁移版本、配置版本和前端静态资源版本;第二,回滚是否会破坏已经写入的新数据;第三,缓存、消息队列和定时任务是否有可恢复方案;

第四,谁有权限执行回滚、谁负责验证、谁负责对外沟通。建议项目经理把发布检查拆成“可回退”和“不可逆”两列。代码通常可回退,但数据库字段删除、订单状态变更、财务数据写入、外部接口调用,往往不可直接逆转。

一次线上发布中,我们曾把回滚目标从“恢复旧代码”改成“恢复旧代码加兼容配置”,并额外保留新字段而不立即删除旧字段,最终将回滚验证时间从约40分钟缩短到12分钟。判断标准不是“有没有备份”,而是“能否在明确时间内恢复到用户可用状态”。

如果团队无法回答回滚到哪个版本、预计需要多久、哪些数据需要人工修复,就不应把发布标记为可回滚。

2. 如何设计一套真正能执行的发布管理回滚流程?

我看过不少流程图,步骤写得很完整,但到了凌晨故障时,大家仍然不知道谁来决定回滚、谁来操作、谁来验证。我想知道,发布流程怎样设计才不会停留在文档里,而是能让不同角色按顺序执行?

我更推荐把流程设计成“触发条件,决策人,执行动作,验证结果,退出方式”五段式,而不是只写审批节点。一个可执行的流程通常包括:发布前建立版本基线;发布后观察核心指标;达到回滚阈值时暂停继续发布;由指定负责人确认回滚;技术人员执行回退;业务代表验证关键链路;项目经理记录结果并发起复盘。

回滚阈值要尽量量化。例如,核心接口5分钟错误率超过2%,支付或登录成功率连续3个监测周期下降,或者关键业务数据出现重复写入,就应进入回滚评估。不要把“用户反馈较多”作为唯一标准,因为它出现时通常已经晚于监控指标。

在一次分阶段发布中,我们将责任分成四类:发布负责人负责操作,项目经理负责节奏和升级,业务代表负责验收关键场景,技术负责人负责判断技术风险。这样做后,回滚决策平均用时从约18分钟降到7分钟。流程是否有效,关键不在于步骤多,而在于每一步都有明确的输入、输出和责任人。

3. 发布回滚时,如何判断是立即回滚还是继续观察?

我经常遇到这种两难:刚发布几分钟,错误率有波动,但也可能只是缓存预热;如果立即回滚,可能造成二次影响,如果继续观察,又担心错过最佳窗口。项目经理应该依据哪些信号做判断?

我的判断方法是先区分“可接受波动”和“业务不可逆风险”。缓存命中率短暂下降、非核心页面加载变慢,通常可以观察;但支付失败、权限错误、订单重复、数据丢失、消息大量堆积等问题,不应为了等待更多样本而延迟回滚。可以使用三层信号。第一层是技术指标,包括错误率、延迟、资源使用率和队列堆积;

第二层是业务指标,包括登录成功率、下单成功率、支付成功率和关键任务完成率;第三层是用户影响,包括受影响用户比例、影响范围和是否涉及高价值客户。技术指标轻微异常但业务正常,可以继续观察;业务核心指标持续恶化,即使技术指标看起来还能承受,也应优先回滚。我建议设置“观察窗口”和“硬触发条件”。

例如普通性能波动观察10分钟,但数据一致性、资金、权限和安全问题直接触发回滚。一个实用的决策表可以是:低影响且趋势收敛,继续观察;中影响且趋势不明,暂停扩散并准备回滚;高影响或不可逆风险,立即回滚。这样能避免团队被单个监控图表牵着走。

4. 回滚完成后,项目经理如何确认系统真的恢复,而不是表面恢复?

以前我们回滚后只看服务是否启动,结果用户仍然无法下单,后来才发现旧版本和新配置并不兼容。我想知道,回滚结束后应该验证哪些内容,怎样避免把“程序正常运行”误判成“业务已经恢复”?

回滚验证不能只看进程、容器或接口返回200,更不能用一条健康检查接口代替真实业务验证。我通常把验证分成四层:基础可用性、核心业务链路、数据一致性和外部依赖。基础可用性要确认服务状态、错误率、延迟和资源使用是否回到发布前基线;核心业务链路至少选择登录、查询、创建、修改和关键提交动作中的代表场景;

数据一致性要检查回滚期间新增数据是否丢失、重复或处于中间状态;外部依赖则要核对消息队列、支付接口、短信、文件存储和定时任务是否出现积压或重复触发。我们曾经把回滚验收从“技术负责人确认”改为“固定业务冒烟清单加数据抽样”。发布前记录10个关键样本,回滚后逐一验证,并抽查回滚窗口内的业务记录。

这样一次验证虽然多花了约8分钟,却避免了后续人工修复近百条异常记录。项目经理最终要确认的是用户能否完成关键任务、数据是否可信、系统是否处于可继续运营状态,而不是服务器是否重新上线。

核心关键词

读者评论

严
严沐阳

我们之前遇到过应用回退后,旧版读不了新版本写入的数据,最后还是靠补偿脚本处理。现在评审会单独确认新旧版本的数据兼容,感觉比只写“可回滚”更有用。

黄
黄星宇

业务验证这点很实际。监控恢复正常后,客服仍收到用户提交失败的反馈,后来才发现接口成功不代表后续状态正确。核心链路最好准备固定的抽样检查步骤。

孙
孙梓萱

项目经理协调处置时,最容易卡在谁有权暂停发布。我觉得除了写明授权人,还应有授权人暂时联系不到时的替补规则,否则流程完整也可能等在确认上。

文章包含AI辅助创作:发布管理回滚全流程:项目经理流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519697

赞 (0)
飞飞飞飞
上线落地方案:项目经理开展发布管理的实操方法案例解析
上一篇 39分钟前
回滚最佳实践:项目经理发布管理实操方法,常见问题
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
