发布审批最佳实践:项目经理发布管理入门指南,常见问题

发布审批最常见的失败,不是审批人忘了点“通过”,而是所有人都以为别人已经检查过:测试确认功能,运维确认窗口,产品确认范围,最后却没人核实数据库脚本是否可回滚。项目经理做发布管理,真正要管的不是一串审批按钮,而是“什么条件满足后,谁基于什么证据承担什么判断”。如果审批只增加等待、不减少未知风险,它就是流程负担;如果它让风险、责任和回退路径在发布前变得清楚,审批才有价值。

一、先讲核心结论:审批不是签字,而是发布决策机制

1. 发布审批要回答四个问题

我会把一次发布审批压缩成四个问题:这次究竟要变更什么;变更影响哪些用户、系统和数据;用什么证据证明它已经准备好;如果结果不符合预期,谁在多长时间内采取什么动作。审批单能清楚回答这四个问题,审批人就有判断基础;如果只剩“请确认发布”,签得再齐也不等于风险受控。

项目经理不必替代测试、研发、安全或运维作专业结论,但要确保每个关键结论都有明确责任人、可追溯证据和明确边界。我的判断标准是:审批人应该能在有限时间内看懂变化和风险,而不是从聊天记录、缺陷列表和会议纪要里拼出完整故事。

2. 审批严格度要跟风险走,不要跟组织层级走

低风险的文案修正、非关键页面调整,不应和涉及支付、身份认证、核心数据迁移的发布走同一条审批路径。前者可以采用轻量检查和事后抽查;后者需要更完整的测试证据、影响分析、回退预案和明确的发布授权。审批层级越多,并不自动意味着安全性越高。

我更看重“风险覆盖率”,而不是“签字人数”。谁能判断代码质量,谁能评估业务影响,谁能决定发布窗口,谁能执行回退,这些职责需要有人承担;同一个人不一定不能兼任,但角色冲突必须被看见。

3. 用门槛清单减少“凭感觉通过”

发布审批至少要有四类门槛:范围清楚、验证完成、运行准备充分、回退路径可执行。每类门槛都要有可验证的通过条件。例如“测试完成”应说明测试范围、结果和未解决问题;“回退可行”应说明回退负责人、触发条件和预计耗时。

我通常会要求审批结论区分“通过”“有条件通过”“不通过”。有条件通过不能成为模糊的放行口令,必须把条件、责任人和完成时限写清楚;如果条件涉及核心数据正确性或不可逆操作,就不应靠口头承诺越过门槛。

审批结论 适用情形 必须留下的信息
通过 关键检查已完成,风险处于可接受范围 审批人、时间、所依据的证据
有条件通过 存在可控的剩余事项,且不影响核心安全门槛 条件、责任人、截止时间、未完成时的处理方式
不通过 关键证据缺失、风险超出授权范围或回退不可执行 阻断原因、补齐要求、重新评审时间

发布审批最佳实践:项目经理发布管理入门指南,常见问题

二、背景和真实场景:项目经理为什么总在发布前一天救火

1. 一个常见的跨团队发布场景

我在梳理发布流程时,经常看到这样的场景:一个版本同时包含新功能、缺陷修复和数据库变更,研发认为代码已合并,测试认为主要路径通过,产品认为需求验收完成,运维却在发布前才发现执行窗口与批处理任务冲突。每个团队都做了自己的工作,但没有人把这些工作整合成一个可执行的发布判断。

这类问题不是简单的“沟通不到位”。它通常是信息结构出了问题:需求范围散落在多个系统,测试结果没有关联到版本,风险责任没有明确归属,回退方案只存在于某个人的经验里。项目经理如果只在最后一天催签字,看到的只是表面延误;真正需要调整的是发布信息在整个交付过程中的组织方式。

2. 发布审批与项目验收不是一回事

项目验收主要回答“交付物是否满足约定”,发布审批主要回答“现在是否适合把这项变更带入目标环境”。两者会共享测试、验收和缺陷信息,但决策问题不同。功能验收通过,并不能自动证明容量、权限、数据迁移、依赖服务和回退安排都准备好了。

例如,一个新功能在测试环境运行正常,但需要调整生产环境的访问策略;产品验收可能已经完成,发布仍需安全或运维确认。相反,某个内部管理页面的小幅修正,可能不需要召集高层委员会,只要满足预先设定的轻量规则即可。把验收与发布审批混成一次会议,容易让参会者讨论需求满意度,却漏掉上线风险。

3. 先建立发布对象,再建立审批单

有效审批的起点不是表单,而是一个边界清楚的发布对象:版本号或变更编号、包含内容、排除内容、目标环境、计划窗口和关联工作项。对象越模糊,审批人越难判断影响范围,发布后也越难复盘究竟是哪项变更导致异常。

如果使用项目管理平台管理需求、缺陷、测试任务与发布计划,我会先检查它能否把这些对象关联起来,而不是先看它有多少审批节点。以 PingCode 为例,对于中大型企业或 100 人以上组织,团队可以将需求、迭代、测试、缺陷和发布事项放在可追踪的工作流中,再按组织的实际权限和流程配置审批。工具能承载关联关系,但不能替团队定义风险标准,也不能替审批人承担判断。

4. 发布日历是协作机制,不只是排期表

同一系统可能同时有业务发布、基础设施调整、证书更新、数据处理任务和第三方依赖变更。单个团队看自己的计划都合理,放到全局日历里却可能撞上流量高峰、结算周期或其他系统的维护窗口。项目经理应让发布日历呈现冲突和依赖,而不是只展示日期。

对于依赖多、发布频繁的团队,我会要求计划发布至少标出负责人、受影响服务、关键依赖和可调整窗口。计划发生变化时,审批不能仍沿用旧结论:如果变更范围扩大、执行时间改变,或者原定的关键岗位无法到场,就应该重新判断是否需要补充审批。

发布审批最佳实践:项目经理发布管理入门指南,常见问题

三、常见误区:看起来更严格,实际可能更危险

1. 误区一:审批人越多,风险越低

增加审批人可以提高覆盖面,也会增加等待、重复确认和责任稀释。如果每个人都默认“前面的人已经检查过”,多人签字反而可能形成责任真空。审批人数量不该按组织级别决定,而应按需要判断的专业问题决定。

我会逐个问:这个角色掌握哪类信息?他能发现什么别人看不到的风险?他的结论会改变什么决策?如果答案只是“惯例上要签”,应考虑改成规则自动校验、定期抽查或在特定风险条件下触发审批,而不是让所有发布都排队等人。

2. 误区二:测试通过就等于可以发布

测试结果是重要证据,但不是完整的发布许可。测试环境与生产环境可能在数据规模、权限、网络策略和依赖版本上不同;测试通过也不能说明监控告警已经配置,值班人员知道如何处理,数据迁移有清晰的前后校验。

更实用的做法,是让测试结论说明“覆盖了什么、没覆盖什么、哪些缺陷仍存在、风险是否已被接受”。“没有发现阻断缺陷”与“证明不存在风险”是两种完全不同的表述。审批人需要的是前者的范围和限制,不是过度保证。

3. 误区三:审批单填满字段就算治理成熟

字段多不等于信息有效。要求每个发布填写数十项内容,容易促使团队复制上次的文字;模板看起来完整,真正变化却没有被识别。我倾向于把必填字段限制在能影响决策的内容,把细节作为按风险触发的补充材料。

如果某个字段长期填写“无”“不适用”或固定套话,应检查它是否有意义。必要时将字段改成带条件的检查项,或为不同发布类别提供不同模板。表单的目标是让关键差异显现,不是制造填写工作量。

4. 误区四:回退方案写了就代表可以回退

“必要时回滚”不是方案,只是愿望。回退可能受到数据库结构变化、外部接口状态、缓存数据、用户已产生的数据和版本兼容性的限制。某些变更不能简单恢复旧代码;这时需要的是前向修复、功能开关、分批放量或数据补偿计划。

我会要求团队至少说清楚触发回退的信号、执行人、执行步骤、预计耗时和回退后的验证方式。若从未演练过,必须标记为未经验证,并评估是否需要降低发布范围或采用更可逆的方案。

5. 误区五:会议上口头同意就是有效批准

会议可以帮助处理争议,但结论必须落到可追溯的记录里。口头同意很难说明审批人依据了什么版本的信息,也难以分辨“同意方案”还是“同意现在发布”。如果会后需求范围发生变化,原来的口头结论尤其容易被误用。

有效记录至少要包含审批对象、结论、审批人、时间、证据链接和限制条件。记录不必冗长,但必须能让一个没有参加会议的人复原决策逻辑。

6. 误区六:审批超时就自动默认通过

自动放行可以减少等待,却会把“未响应”误读为“已评估”。对低风险、规则明确且经过授权的常规变更,团队可以设计基于条件的自动放行;对高影响、不可逆或证据不充分的变更,沉默不应被当成批准。

如果审批人经常超时,先看请求是否太晚、信息是否难读、职责是否冲突,再决定增加替补审批人或调整时限。单纯缩短时限,可能只是把排队问题变成仓促判断。

发布审批最佳实践:项目经理发布管理入门指南,常见问题

四、专业判断逻辑:怎样确定审批深度和放行条件

1. 用影响、可逆性和不确定性评估风险

我不会只用“高、中、低”三个标签作为风险判断,因为标签本身不能解释为什么高或低。更有用的是评估三个维度:影响范围有多大,出错后能否恢复,当前对结果有多确定。大范围、难恢复、证据不足的变更,应提高评审强度;小范围、可快速关闭、已有充分验证的变更,可以走轻量路径。

这不是科学风险模型,也不应伪装成精确概率。它是帮助团队有一致语言的判断框架。实际使用时,可以用等级分而非小数点评分,避免制造虚假的精确感;关键是能解释评分依据,并能在复盘时修正。

判断维度 低风险信号 高风险信号 项目经理应追问
影响范围 内部用户、单一非关键模块 外部用户、核心交易、多个系统依赖 影响哪些用户、服务、数据和业务时段?
可逆性 开关关闭即可恢复,数据无破坏 数据结构不可逆,外部副作用难以撤销 回退是否演练过,恢复后如何验证?
不确定性 改动小,历史相似,证据完整 新技术、新依赖、关键证据缺失 哪些假设还未验证,怎样限制暴露?

2. 把风险转换成审批路径,而不是只给分数

风险评估只有影响到动作才有用。低风险变更可以采用标准清单、自动规则和事后抽检;中风险变更需要相关专业角色确认测试、运行准备和回退安排;高风险变更应增加业务影响判断、明确授权边界,并考虑分阶段发布或独立验证。

如果团队最终把所有风险等级都送到同一个委员会,说明评分没有真正连接到决策。反过来,如果所谓低风险变更长期出现严重异常,也应重新审视分类规则,而不是把它当作偶发事故。

3. 设置不可被进度压力覆盖的硬门槛

有些条件可以权衡,有些不该靠“今天必须上线”来豁免。例如核心数据完整性未验证、权限配置可能导致越权、关键服务没有可接受的故障处理方式时,项目经理应推动暂停并升级风险,而不是用“业务很急”替代技术判断。

硬门槛应在项目开始或流程设计阶段讲清楚,包含谁有权暂停发布、谁能接受剩余风险、接受风险的边界是什么。临近窗口才争论谁能叫停,往往意味着治理规则缺位。

4. 有条件通过必须可以被执行和核查

“监控一下再上”不是完整条件。有效的条件应写成可检查的承诺,例如“发布前完成新增告警配置,由值班负责人核验;若未在某时点完成,则取消本次窗口”。如果条件涉及发布后的观察,应明确观察时长、指标阈值和负责响应的人。

我通常把有条件通过拆成发布前条件与发布后观察要求。发布前条件没有完成,就不能执行;发布后观察不达标,就触发预先定义的降级、关闭开关、回退或升级处置。两者不要混为一谈。

5. 区分风险接受、风险消除和风险转移

审批人常说“风险已处理”,但处理方式不同。通过修复缺陷消除风险、通过限流减少影响、通过业务负责人明确接受剩余风险,分别代表不同状态。记录中应写明做了什么,而不是只保留一个“已处理”标记。

项目经理不应替专业负责人签署技术风险接受,也不应让业务负责人在缺少影响说明的情况下承担未知风险。风险接受需要知道最坏可能结果、影响对象、缓解措施和触发响应方式。

发布审批最佳实践:项目经理发布管理入门指南,常见问题

五、具体案例与数据观察:一次发布如何从“催签字”改成“看证据”

1. 案例背景:跨服务版本的审批信息分散

下面这个案例是综合常见交付问题整理的情景模拟,不对应某家企业的真实生产数据。一个业务团队准备发布包含新功能、接口调整和数据字段变更的版本。此前的做法是发布前一天发起审批,产品、测试、研发和运维分别在不同渠道补充信息,项目经理负责追问,审批人常常需要再次开会确认。

问题不在团队不努力,而在信息没有围绕同一个发布对象组织。测试结果关联到测试任务,功能验收记在需求里,数据库脚本放在代码库,执行窗口则在运维日历中。审批人即使认真,也难以在有限时间内确认这些材料是否属于同一版本。

2. 改进动作:把审批工作拆成三个时间点

第一步,在发布计划确定时建立发布对象,关联需求、缺陷、版本范围、依赖服务和目标窗口。此时不追求审批结论,而是让团队尽早发现范围不明、负责人缺失和窗口冲突。

第二步,在测试进入稳定阶段时完成风险评估,补齐验证证据、已知问题、数据变更影响和回退策略。对高风险项提前找专业负责人评估,不把重大争议留到发布前最后一小时。

第三步,在发布窗口前进行最终授权检查,只核实“计划是否仍成立”:范围有没有变化、关键证据是否齐备、执行人员是否到位、观察和回退机制是否可用。若发布内容发生实质变化,就重新评估,而不是沿用旧的批准结果。

  1. 计划建立时:明确发布对象、范围、负责人和依赖,识别信息缺口。
  2. 验证完成前:评估风险,准备测试、安全、数据和运行证据。
  3. 窗口确认时:核验条件是否满足,形成最终放行或取消决定。
  4. 发布后:按约定指标观察,记录结果并关闭遗留事项。

3. 怎样看改进是否有效

不要只看审批耗时,因为把审批从三小时压缩到三十分钟,不代表发布更安全;也不要只看事故数量,因为低频事件在短期内很难判断趋势。我会同时观察准备质量、流程效率和发布结果,例如审批材料一次完整率、审批等待时间、计划外变更比例、回退触发情况和发布后问题发现时间。

下面的数据是情景模拟,用来展示指标之间的关系,不是行业基准,也不是某个真实项目的业绩承诺。模拟团队通过提前建立发布对象、增加范围变更重评和统一证据入口,把“发布前临时补材料”的工作前移。值得注意的是,审批平均耗时下降的前提是信息更完整,而不是减少必要检查。

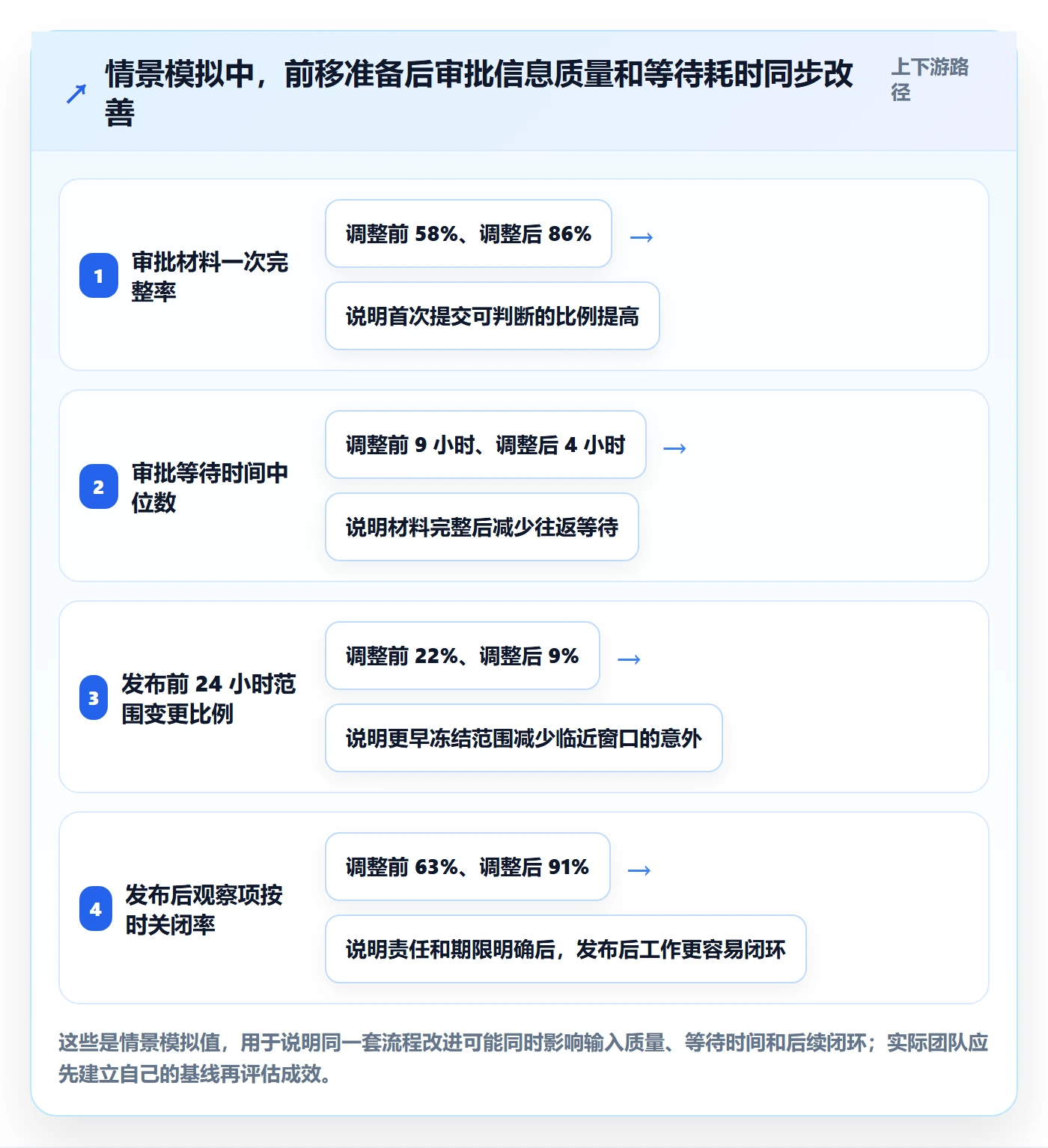

观察指标 调整前示意值 调整后示意值 解释方式
审批材料一次完整率 58% 86% 首次提交即可支持判断的发布所占比例
审批等待时间中位数 9 小时 4 小时 从提交到形成决定的中位耗时,不含团队补材料时间时需单独标明
发布前 24 小时范围变更比例 22% 9% 衡量范围冻结与变更管理是否前移
发布后观察项按时关闭率 63% 91% 衡量发布后的监控、确认和遗留事项是否有人负责

发布审批最佳实践:项目经理发布管理入门指南,常见问题

4. 复盘时要看决策质量,不只看有没有事故

发布成功不等于审批正确,发布失败也不必然意味着审批失职。决策质量应基于当时可获得的信息和既定规则评估:关键证据是否如实呈现,风险判断是否有依据,授权边界是否清楚,异常信号出现后是否按预案处理。

如果某次发布没有事故,但测试证据缺失、回退方案不可执行,团队只是幸运;如果经过充分验证仍发生低概率故障,重点应是检查假设、检测能力和响应机制,而不是事后寻找一个人背锅。把审批记录用于学习,才能让流程逐步适应真实风险。

5. 指标需要统一口径,否则看似改善只是统计变化

“审批时间”要明确从什么时候开始计时,是提交申请、材料齐备,还是进入审批队列;如果团队把补材料时间排除在外,审批耗时可能下降,但端到端等待并未改善。项目经理应同时记录净审批时间和从发起到决策的总历时,才能区分排队、准备不足与判断耗时。

“发布成功率”也要定义窗口和失败条件。仅统计服务是否启动,可能漏掉数据错误、用户投诉、业务指标异常和紧急回退。建议按服务关键性设观察窗口,并把变更失败、回退、紧急修复等口径写入团队度量说明。DORA 的交付度量框架强调从软件交付表现观察流程,团队应查阅其公开定义并结合自身语境使用,不宜照搬某个单一指标作为绩效排名。

发布审批最佳实践:项目经理发布管理入门指南,常见问题

六、搭建可执行的发布审批流程:从规则到记录

1. 先定义发布类型和适用范围

不建议从一张覆盖所有情况的超级审批表开始。先识别团队常见的发布类型,例如常规应用版本、紧急修复、基础设施变更、数据迁移、权限调整和第三方依赖升级。分类不是为了增加标签,而是为了让不同风险走不同的检查路径。

每类变更都应说明适用范围、必需证据、授权角色和可以采用的例外条件。紧急修复可以缩短流程,但不能取消事后复核;数据迁移可以有额外检查;无用户可见影响的内部调整,也不应被迫提供与核心交易发布完全相同的材料。

2. 为每个角色写清楚“检查什么”

“开发负责人审批”太模糊。研发负责人可以确认代码变更范围、依赖和技术风险;测试负责人可以确认覆盖范围、结果和未解决问题;业务负责人可以确认业务影响、用户沟通和风险接受;运维或平台负责人可以确认窗口、监控、容量和恢复准备。

项目经理的职责是确保这些判断发生并形成闭环,不是代替所有角色签字。对于人手有限的小团队,可以允许角色兼任,但需要对高风险变更增加独立复核,避免同一个人既提出变更、又验证证据、又单独批准放行。

3. 用证据链接减少重复抄写

审批记录不应要求团队把测试报告、变更单和技术方案重复粘贴到多个地方。更好的方式是通过稳定链接关联原始证据,并在审批记录中写明证据的版本、日期和结论摘要。链接要有访问权限,也要考虑文档移动或版本更新后能否追溯。

如果使用 PingCode 等项目管理平台承载需求、缺陷、测试和版本信息,项目经理可以评估这些对象之间是否能建立清晰关联,以及审批历史是否可查询。选型或配置时,重点检查权限、审计记录、字段可配置性、通知机制、与现有研发工具的集成能力以及数据导出方式,不要只根据演示界面判断能否满足治理要求。

4. 把发布检查设计成“可验证条件”

每一项检查都要尽量能回答“证据在哪里”。例如,不写“测试无问题”,而写明测试范围、通过结果和已知限制;不写“监控已准备”,而指出关键告警、观察面板和值班负责人;不写“可以回滚”,而附上回退步骤及最近一次验证时间。

  • 范围检查:发布版本、需求和缺陷是否一致,是否存在未纳入的变更。
  • 质量检查:关键测试是否完成,已知缺陷是否有风险接受记录。
  • 安全与权限检查:身份、权限、敏感数据和依赖风险是否得到评估。
  • 运行检查:容量、告警、日志、值班、通知和外部依赖是否准备好。
  • 恢复检查:回退或前向修复方案是否可执行,触发条件是否明确。
  • 授权检查:审批角色是否有相应权限,最终结论是否关联当前发布范围。

5. 给发布决定设置失效条件

审批不是一张永久有效的许可证。若发布范围改变、关键依赖更新、窗口推迟到风险条件不同的时段,或者证据被撤回,原决定应重新核验。团队可以明确审批有效期,也可以定义哪些变化必须重审,避免每次小变更都重新开会。

我更建议使用“实质性变化清单”来决定是否重审。例如新增核心数据表、扩大用户范围、改变回退策略、变更外部依赖或关键审批人缺席,通常应触发重新评估;仅调整不影响风险判断的说明文字,则可由流程规则处理。

6. 统一发布记录和复盘出口

发布完成后,记录实际发布时间、执行结果、异常、回退或降级动作、观察指标以及遗留事项。记录应回到同一个发布对象,而不是另开一个无法关联的总结文档。这样项目经理可以在复盘时从“计划,批准,执行,结果”完整追踪。

若团队已经使用工单或研发平台管理过程,先评估现有系统是否能承载关联和审计,再决定是否需要新增工具。多上一套系统可能解决记录分散,也可能制造新的同步成本;重点是减少事实源冲突,而不是追求系统数量。

七、不同情况下的行动建议与取舍

1. 小团队、低风险、发布频率高

小团队可以用轻量流程:标准化发布清单、明确负责人、自动检查基础条件,并对例外情况升级评审。适合自动化的部分尽量自动化,例如版本信息完整性、测试任务状态、变更窗口冲突提醒;但自动规则必须可解释、可维护,并提供人工复核入口。

取舍是减少审批等待,接受流程依赖团队纪律和工具规则。若人员少到无法设置独立复核,应至少对高影响变更采用双人检查,并通过小范围发布、功能开关或快速恢复降低单点判断的风险。

2. 中大型组织、跨团队依赖多

跨团队场景需要统一的变更对象、发布日历、责任矩阵和升级路径。重点不是将所有审批集中到一个中央团队,而是让业务、研发、测试、运维、安全等角色知道各自的判断边界,并能在同一记录中看到必要证据。

取舍是治理成本更高,需要花时间维护模板、权限和流程版本,但能减少依赖冲突和责任空档。对于 100 人以上的组织,可评估项目管理平台对多团队工作流、细粒度权限、审计追踪和跨项目视图的支持;以 PingCode 为例,是否适用仍取决于组织现有工具链、流程复杂度和实际配置能力,不能只依据产品功能清单做结论。

3. 高风险、不可逆或涉及关键数据的变更

这类发布应优先追求可控,而不是缩短流程。采用分阶段发布、灰度放量、数据校验、独立复核和明确的停止条件;若无法安全回退,就应把前向修复和数据补偿作为正式恢复方案。必要时安排业务、技术和运行负责人共同确认。

取舍是前期准备更重、窗口可能更少,但能减少不可逆错误的暴露范围。任何不能证明数据完整性、不能确认权限边界或没有可执行恢复策略的关键变更,都不应因为排期压力被自动放行。

4. 紧急修复和生产故障处置

紧急场景不适合照搬常规审批的等待时长,但仍要保留最小控制:明确事件负责人、变更范围、执行人、风险判断、监控方式和恢复手段。可以由授权角色快速口头确认,但必须在规定时间内补齐记录并进行事后复核。

取舍是用更快决策换取更高的不确定性,因此必须限制变更范围,优先选择可逆手段,并确保有人持续观察。若团队经常把普通需求标记为紧急,应复盘计划、需求治理和发布节奏,而不是不断扩张紧急通道。

5. 外部服务或第三方组件变更

第三方变更可能不完全受项目团队控制,审批应关注兼容性、服务等级、通知机制、版本支持周期和故障替代方案。对于接口升级,要确认双方契约、调用量、超时处理和旧版本下线时间;对于云服务或托管组件调整,要评估区域、权限和数据流向变化。

取舍是团队可能无法得到与内部系统同等深度的证据,因此需要增加边界控制和观察措施,例如限流、隔离、兼容窗口或备用路径。不能因为“供应商负责”就把影响评估外包出去。

6. 审批总是堵在少数人手里

先检查是否每个请求都必须经过同一个高管或专家。如果审批人只是因为职位高而被加入,考虑按变更类型授权给实际掌握信息的负责人;如果确实只有少数人有判断能力,就要设计替补机制、轮值和清晰的决策材料,降低单点等待。

取舍是授权下沉需要边界和培训,可能带来初期判断差异;集中审批看似一致,却可能形成队列和疲劳决策。可以通过抽样复核、案例校准和定期检查审批一致性,在效率与控制之间找到平衡。

情形 优先动作 主要取舍
低风险高频发布 标准化清单、规则自动检查、异常升级 速度更快,但依赖规则质量和团队纪律
跨团队复杂发布 统一发布对象、依赖日历、角色责任矩阵 协同成本增加,换取冲突和遗漏更少
高风险不可逆变更 独立复核、分阶段执行、恢复演练 准备更重,降低大范围损失概率
紧急故障修复 最小授权、限制范围、事后补录和复盘 更快响应,但需接受更高不确定性
第三方依赖升级 兼容验证、服务边界检查、备用方案 证据可能不完整,需要加强边界控制

八、项目经理可以直接使用的发布审批检查方法

1. 发布前先问十个问题

项目经理不需要替代专家做技术审查,但可以用固定问题发现缺口。若关键问题没有答案,就把它作为待办项、风险接受项或阻断项明确处理,不要让它在会议里消失。

  1. 本次发布的版本、范围和排除项是否清楚?
  2. 需求、缺陷、测试和部署对象是否指向同一个发布版本?
  3. 受影响用户、服务、数据和外部依赖是否已识别?
  4. 关键测试覆盖了哪些场景,哪些场景尚未覆盖?
  5. 未解决缺陷是否有明确的影响评估和责任人?
  6. 权限、安全和敏感数据变化是否经过相应检查?
  7. 执行窗口是否避开业务高峰、批处理和冲突变更?
  8. 监控、告警、值班和业务通知是否有人负责?
  9. 异常触发条件是什么,回退或前向修复如何执行?
  10. 审批依据是否对应当前版本,变更后是否需要重新授权?

2. 用一页决策摘要提高审批效率

审批人通常不需要先读完全部项目材料。项目经理可以提供一页摘要,包含变更范围、影响对象、风险等级及依据、关键证据链接、已知限制、发布窗口、恢复方案和待决事项。摘要不是替代原始证据,而是帮助审批人快速定位要判断的问题。

如果摘要写得很长,往往说明范围或风险没有被提炼;如果摘要只剩“测试通过、无风险”,则又失去判断价值。我倾向于将结论与证据分开:先用简短语句说明判断,再提供可追溯链接,让审批人能按需要下钻。

3. 设定明确的停止与恢复条件

发布前要定义停止条件,例如关键指标越过阈值、错误率持续升高、核心业务流程失败或数据校验不一致。停止条件不宜只写“出现异常”,而应尽可能描述观察对象、持续时间、触发人和决策责任。

恢复条件则要说明何时关闭功能、切回旧版本、暂停任务或启动前向修复。对无法完全回退的变更,要提前确定数据补偿或业务人工处理方式。停机决定、回退执行和业务沟通也可能属于不同角色,不要假设一个人能够同时完成所有动作。

4. 发布结束后做短周期复盘

复盘不必每次都开长会。对常规发布,可以异步记录计划与实际差异、观察指标、用户反馈和遗留问题;对发生回退、重大异常或审批条件被绕过的发布,应进行专项复盘,找出流程设计、证据质量和组织协作上的原因。

复盘至少回答三个问题:哪些风险在发布前被正确识别;哪些信号出现得比预期晚;下一次要改变哪一项具体规则或准备动作。不要把“加强沟通”“提高意识”当成最终行动项,行动项应有负责人、截止时间和验证方式。

5. 以小范围试点推进流程变化

如果现有流程已经让团队疲惫,不建议一次性增加所有控制项。先选一个业务边界清楚、风险中等的团队试点,建立基线,观察材料完整度、等待时间、临近发布变更和发布后问题,再根据事实调整。高风险系统可以先补齐硬门槛,但常规审批应通过试点找到合适的轻量路径。

试点结束后,既要看流程是否更快,也要看是否产生新的负担:填写时间有没有增加,审批人是否读得懂材料,规则是否频繁触发误报,团队是否绕开流程。只有同时看到效率、风险和使用体验,才能判断调整是否真正有效。

九、常见问题 FAQ

1. 发布审批应该由谁负责发起?

通常由对版本或变更交付负责的人发起,例如发布负责人、项目经理或变更负责人。谁发起取决于组织分工,但发起人需要确保发布对象、材料和时间安排完整。发起人不必是最终技术批准者,也不应把“发起审批”误解为替所有专业角色背书。

2. 哪些发布可以免审批?

可以免人工逐项审批的,通常是已被规则明确定义、影响范围有限、验证条件稳定且经过授权的常规变更。免人工审批不等于免控制:仍应保留自动检查、变更记录、异常升级和抽样审计。若变更超出既定范围,自动放行条件就不再适用。

3. 审批人没有按时响应怎么办?

先区分是请求不完整、审批职责不清、审批人负荷过高,还是时限设置不合理。低风险事项可以指定替补人或配置基于规则的授权;高风险事项应升级并重新安排窗口,不能把未响应默认解释成批准。长期超时要作为流程问题复盘,而不是单次催办解决。

4. 测试有少量缺陷,还能不能发布?

不能只看缺陷数量。要评估缺陷影响的用户、功能、数据和发生条件,确认是否有绕行方案、监控手段和明确的风险接受人。低影响缺陷可以在知情和授权后带着限制发布;涉及安全、数据正确性、核心交易或无法恢复的缺陷,通常应阻断,不能用整体测试通过率掩盖。

5. 紧急发布是否可以先上再补审批?

在明确授权的紧急处置机制下,可能需要先采取最小必要变更控制故障,但必须记录谁作出决定、变更范围、风险判断和观察安排,并在约定时限内补齐审计记录与复盘。若“紧急”成为常态,应该检查需求规划、发布节奏和审批设计,而不是持续扩大例外。

6. 审批记录需要保留多久?

保留时间应遵循企业的审计、合规、合同和数据留存要求,也要考虑系统风险等级和事故调查需要。对关键系统,记录应能关联版本、证据、审批结论、执行结果和后续问题。具体期限应由组织的合规与治理规则确定,不宜凭项目经理个人经验随意设定。

7. 项目管理平台能否自动判断是否可以发布?

平台可以检查字段、关联对象、任务状态、权限和预设规则,也可以提醒证据缺失或窗口冲突;但它无法自动替代所有专业判断。团队需要明确哪些条件可自动校验,哪些必须由具备相应责任的人确认。工具提供的是执行与追踪能力,不是风险判断的责任主体。

十、结尾:让审批更少猜测,而不是让签字更多

1. 发布审批的价值是降低决策盲区

我对发布审批的最终判断很简单:它是否让团队在发布前更早发现未知,是否让关键判断有证据、有责任人、有边界,是否让异常发生时能更快采取正确动作。审批流程的成熟,不以表单字段数量、会议次数或签字层级衡量,而以决策是否可解释、执行是否可控、复盘是否能改进衡量。

如果一个团队只能做一件事,我建议先把发布对象、风险责任和恢复方案连起来;如果还能多做一步,再把审批时间、材料完整率和发布后结果按统一口径记录。先让流程可见,再判断哪里需要自动化或增加控制,通常比一开始追求复杂制度更稳妥。

2. 下一步先做一个小而具体的检查

找最近一次发布记录,检查它是否能在五分钟内回答:变更了什么、谁受影响、依据什么放行、出了问题谁做什么、结果如何。若其中两项以上只能靠口头询问补全,就从缺失最严重的一项开始改进:补齐关联证据、明确负责人,或者把回退步骤变成可验证的演练。

好的发布审批,不是让所有人多等一轮,而是让任何人都不必在生产环境里临时猜测。

常见问题解答(FAQ)

1. 发布审批流程应该怎么设计,才能既可控又不拖慢交付?

我负责的项目每次发布都要找好几个人确认,有时只是等一个审批就卡半天。我想把流程规范起来,但又担心增加表单和节点后,团队把时间都花在走流程上。

先按发布风险分级,而不是给所有变更套同一条审批链。可以把低风险发布定义为:影响范围小、可快速回退、没有数据结构变更;由项目负责人和发布执行人核对清单即可。涉及核心业务、数据迁移、权限调整或难以回滚的发布,再增加业务负责人、技术负责人及相关安全或运维角色的审批。

实际设计时,建议先用最近 10 次发布做复盘,记录审批等待时间、补材料次数和发布后问题数。例如,若低风险变更平均只需 15 分钟执行,却平均等待 4 小时,就应优先精简这类变更的审批节点,而不是要求所有发布都更快。审批的价值应体现在识别风险和明确责任上;

只留下“已阅”但不改变决策的节点,通常可以合并或改为知会。

2. 发布审批需要哪些角色参与,谁应该对最终放行负责?

我们团队里产品、研发、测试和运维都会在发布前表达意见,但出了问题又容易互相认为是别人拍板的。我不确定是所有人都要审批,还是应该指定一个最终负责人。

把“提供证据”“评估风险”和“批准放行”分开,通常比让所有相关人都点一次同意更清楚。项目经理负责确认发布窗口、范围、依赖和沟通安排;测试负责人确认验收结果及未关闭缺陷;技术或运维负责人确认部署方案、监控和回滚条件;业务负责人判断变更是否满足上线目标。

最终放行人应按组织规则指定,通常由对生产环境变更负责的角色承担,而不是默认由项目经理独自承担技术风险。审批记录至少要能回答四件事:发布了什么、依据是什么、谁批准、出现异常由谁执行回退。若某角色只是被通知而不需要改变放行决定,应列为知会对象,避免把参与人数误当成控制强度。

3. 临时紧急发布如何审批,才能避免绕过流程后失去追溯?

线上故障时大家都想尽快修复,我担心完整审批会拖延止损;但如果口头说一句就直接上线,事后又很难还原谁做了什么。有没有既能抢时间又能留证据的做法?

紧急流程的目标不是取消控制,而是把审批压缩到最少必要决策,并在事后补齐记录。可以预先规定触发条件,例如核心功能不可用、数据风险持续扩大或关键客户无法完成业务,同时明确紧急放行人、执行人和最小验证步骤。

典型流程是:记录故障编号与拟修改内容,由值班负责人或指定授权人确认风险,执行最小修复,验证关键路径,并在发布记录中标注紧急原因、时间、影响范围和回退方式。事后复盘应在约定时限内完成,例如下一个工作日核对变更差异、测试覆盖和监控结果。不要把“客户催得急”自动等同于紧急发布;

如果影响可控且有安全替代方案,仍应走常规审批。紧急通道若频繁使用,说明常规发布周期或故障预防机制需要改进。

4. 如何判断发布审批流程是否有效,应该跟踪哪些指标?

流程上线后,审批记录看起来完整,但我不知道它究竟减少了风险,还是只增加了等待时间。我想用一些数据评估效果,又担心团队为了指标好看而走形式。

不要只统计审批完成率或审批耗时,因为这两项无法说明风险是否被识别。建议同时观察四类数据:从提交到批准的等待时间、因信息不全退回的比例、发布后规定观察期内的回滚或故障比例,以及紧急发布占比。按发布风险等级拆分数据,避免低风险小改动掩盖高风险发布的问题。

比如,一个月内有 20 次发布,其中 6 次审批材料被退回、3 次发布后回滚;复盘时应查看回滚是否与审批阶段遗漏的依赖、测试或回退准备有关,而不只是要求审批人更快点击。指标要用于定位流程瓶颈,不宜直接变成员工排名。

每次复盘选一个可验证的改进点,例如补充数据库变更检查项,并比较后续同类发布的退回率和回滚情况,才能判断改动是否真正有效。

核心关键词

读者评论

丁
丁景行

我们之前也遇到过测试通过、发布窗口却和批处理冲突的情况。把依赖和负责人提前放进发布日历确实有帮助,不过日历需要有人持续更新,否则很快就会变成旧信息。

王
王思妍

回退方案这点很实际。我们有过代码能退回、数据却无法恢复的情况,后来把数据库变更单独评审,并要求写清触发条件和验证步骤,准备时间增加了,但发布时心里更有数。

董
董若溪

风险分级适合减少低风险变更的等待,但边界怎么定需要结合团队历史。比如小改动如果频繁影响共享组件,也不能只按改动范围判断,最好把近期故障和依赖情况纳入复核。

文章包含AI辅助创作:发布审批最佳实践:项目经理发布管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519572

赞 (0)
飞飞飞飞
发布怎么做?项目经理入门指南:发布管理从0到1
上一篇 38分钟前
灰度发布实操方法:项目经理提升发布管理效率的入门指南方法与模板
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
