版本号已经定了、代码也合并了,为什么项目负责人仍然不敢在周五下午发布?因为“版本管理”和“版本发布时间”不是两个独立问题:前者回答交付物是什么、改了什么、能否追溯;后者回答谁在什么条件下把它交给用户,以及出问题时怎样止损。我更愿意把发布时间看成一项有准入条件的业务决策,而不是日历上一个方便大家记住的日期。

一、先讲核心结论:发布时间不是计划日期,而是可验证的放行决定

1. 日期可以先定,放行条件不能省

项目负责人通常需要先给销售、客户成功、运营和研发一个可沟通的预计日期。但预计日期不等于承诺发布,更不等于当天无条件上线。比较稳妥的做法是同时管理两个字段:一个是“目标发布时间”,另一个是“放行状态”。目标日期用来协调资源,放行状态则根据测试、风险、回滚方案、业务确认等事实变化。

我建议把发布拆成三种状态:计划中、待放行、已发布。只有当版本范围冻结、关键验证通过、责任人到位、回滚路径可用时,状态才从“待放行”进入“已发布”。如果发现阻断问题,日期可以顺延,不能靠把未解决的问题改成“已知风险”来让状态看起来通过。

核心判断是:发布日期是承诺的边界,放行条件是承诺成立的证据。如果团队只能回答“我们打算周三发”,却答不出“满足什么条件才发、谁有权暂停、失败怎么恢复”,那就还没有形成可执行的发布计划。

2. 版本管理要回答四个问题

一个可管理的版本至少要让团队能快速回答四件事:这次发布包含哪些变更;哪些变更没有进入版本;当前交付物对应哪个代码和配置;发生问题时如何定位、暂停或回退。版本号本身只是索引,不是质量证明。

  • 范围:明确需求、缺陷修复、配置变更和依赖项的清单。
  • 身份:记录版本号、代码提交、构建产物、配置版本和目标环境。
  • 准入:定义测试、业务验收、安全检查和运维准备等放行条件。
  • 恢复:明确回滚、功能关闭、流量切回或数据修复的执行路径。

实际工作中,很多“版本管理问题”并非版本号格式错误,而是交付物与需求、测试结果、发布记录之间缺少可追溯关系。版本号写得再规范,如果无法确认某个修复到底在哪个构建包里,也无法帮助团队快速决策。

3. 先把发布日期分成三个时间点

为避免不同岗位把“发布时间”理解成不同时间,我会在计划中区分三个节点:发布窗口开始、用户可见时间、发布观察结束。比如凌晨开始部署,早上逐步开放功能,中午完成第一轮观察;这三者不是同一个时间点,分别对应执行、体验和风险确认。

在跨时区团队或面向不同地区用户时,还要写清楚时区和日期边界。只写“周三上午”容易造成开发、运维和业务人员各自按本地时区理解。推荐写成“2025年5月14日 10:00,12:00(UTC+8)”,并注明用户影响从何时开始。

版本管理版本发布时间教程:项目负责人最佳实践,避坑指南

二、背景和真实场景:为什么发布日总在最后一周失控

1. 同一个“版本完成”,不同角色往往指不同事情

我在项目复盘中经常看到一种沟通错位:研发说“代码已经完成”,测试理解为“可以开始完整回归”,产品理解为“验收通过”,业务团队理解为“客户今天就能使用”。这几句话听起来都像完成,实际上对应不同的交付阶段。只要没有定义完成标准,发布日期就会随着每个人的理解不断漂移。

一个版本从需求进入到用户可见,通常会经历范围确认、开发完成、代码冻结、构建、测试、发布审核、部署、逐步开放和观察。任何一个阶段都可能改变最终时间。项目负责人需要管理的是这些依赖和决策点,而不只是把一个日期填进进度表。

例如,某项功能代码在周二合并,但依赖的数据库迁移脚本要到周四验证,客户通知又要求至少提前两个工作日。此时把周三写成“发布日期”并不能让项目更快,只会把尚未完成的依赖隐藏起来。更好的表达是:代码目标完成周二,迁移验证周四,最早可发布窗口周一,前提是回归和业务验收通过。

2. 发布窗口需要同时考虑用户影响和团队恢复能力

选发布时间不能只看“哪个时间段大家都在”。还要看用户活跃规律、业务峰值、外部依赖、值班覆盖、监控能力和回滚成本。对交易、结算、排班、身份认证等关键业务,业务低峰可能更适合变更;但如果低峰时运维和业务负责人都不在线,发生异常时就可能无人决策。

因此,所谓低风险时段不是固定的“周二上午”或“周末凌晨”,而是一个同时满足三个条件的窗口:主要用户影响较小,关键执行人员在岗,剩余时间足够完成观察和恢复。假如发布需要两小时部署、两小时观察,而团队只在下班前半小时启动,即使部署顺利,发现问题后也可能失去充分处理时间。

对中大型组织而言,一个项目可能有多个团队共享同一发布窗口,版本之间还存在接口、数据结构和权限依赖。以 PingCode 这类面向中大型企业及百人以上组织的项目协作场景为例,管理者可以把需求、缺陷、里程碑和发布任务关联起来;但工具不能替代放行决策,团队仍然要明确负责人、证据和暂停条件。

3. 先观察流程耗时,再决定节奏

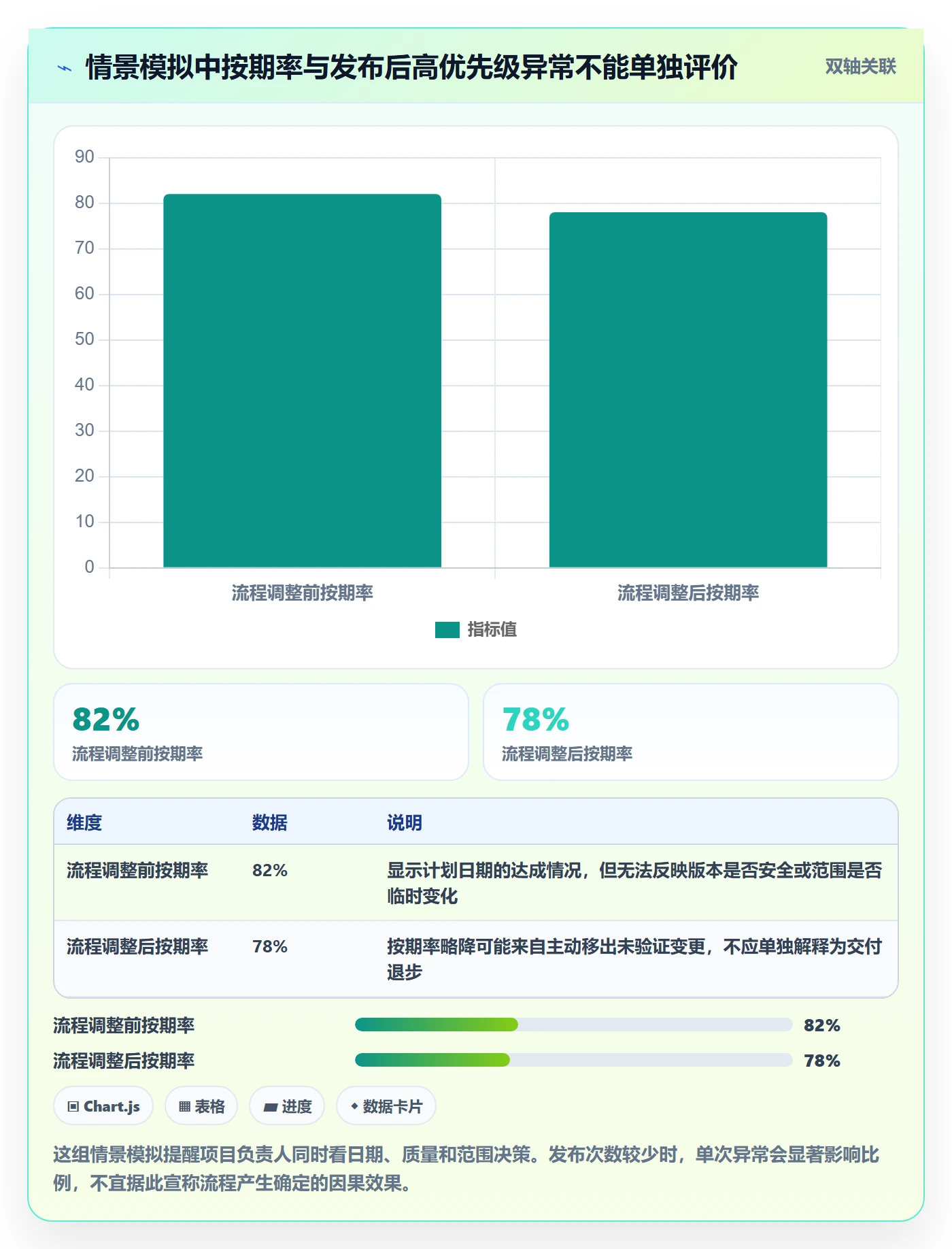

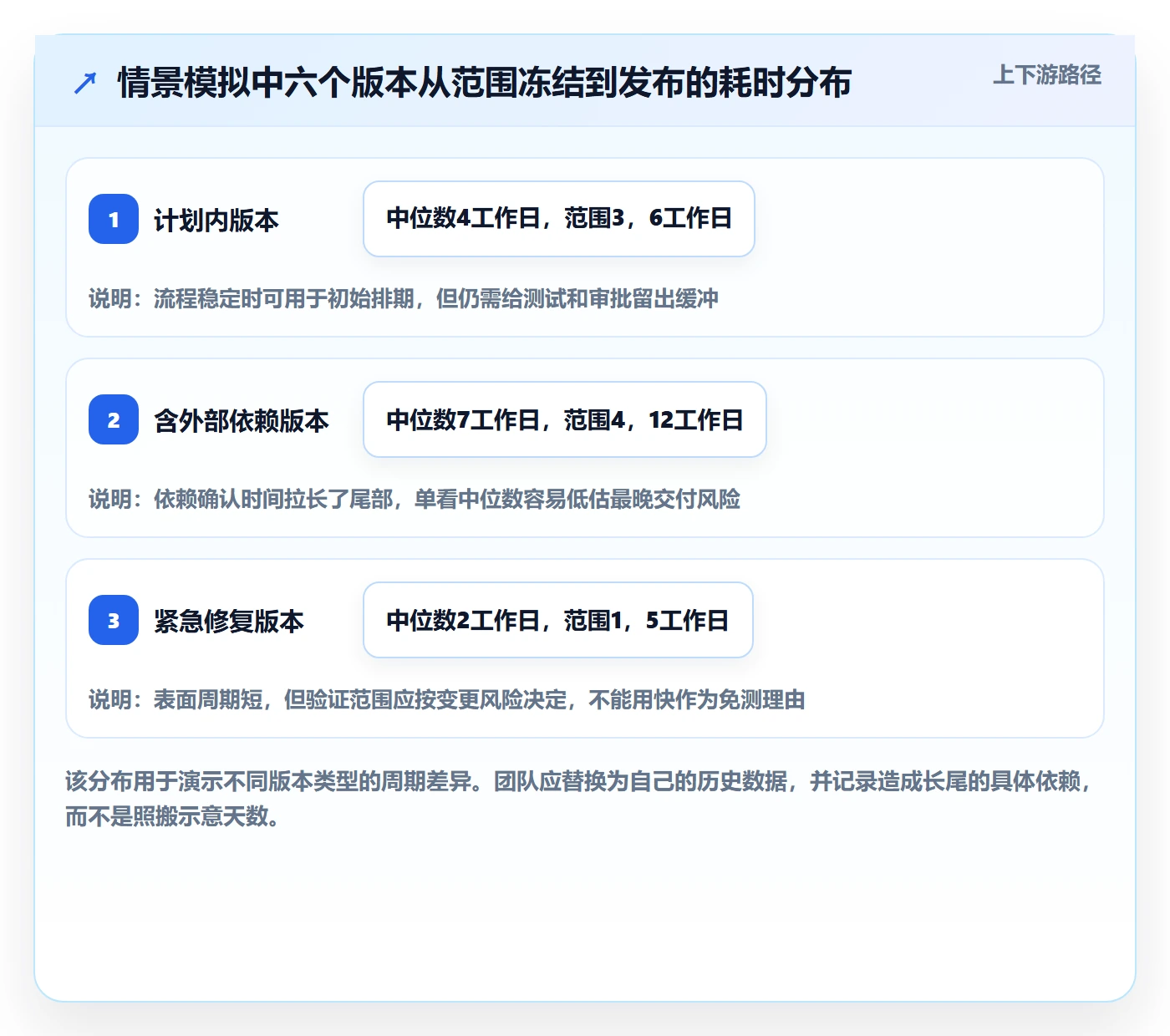

发布节奏不宜凭管理者偏好拍板。可以先收集最近六到十二个版本的关键时间:范围冻结到部署的周期、测试发现阻断问题的时间、审批等待时长、发布后异常发现时长、回退耗时。样本不多时不要把平均值当规律,至少把中位数、最大值和异常原因一起看。

下面的示例数据是用于演示分析方法的情景模拟,不是行业基准或某个真实团队的统计。它说明团队在设置发布窗口前,应先看流程的时间分布,而不仅仅是问开发“最快什么时候能发”。

版本管理版本发布时间教程:项目负责人最佳实践,避坑指南

三、常见误区:让日期看起来准,不等于让交付变可靠

1. 把版本号当作发布质量证明

版本号能够帮助识别和比较交付物,但不能证明代码已经通过测试,也不能证明线上配置与测试环境一致。团队采用语义化版本格式时,通常会用主版本、次版本和修订号表达兼容性与变更类型;具体规则要以组织约定为准。真正需要追溯的,是版本号背后的构建、提交、配置、变更清单和验证记录。

如果开发、测试和生产环境使用不同配置,或者版本标签没有绑定构建产物,版本号再整齐也无法回答“线上跑的到底是哪一版”。发布记录至少要保留产物标识或校验信息、部署环境、执行时间和操作人,便于问题定位和审计。

2. 把“代码完成”直接等同于“可以发布”

代码合并后仍可能需要集成验证、兼容性检查、数据迁移演练、文案确认、权限验证和运营准备。对用户可见的功能,还要确认帮助内容、客服口径和公告时间。此类工作往往不在研发个人的“开发完成”定义里,却会直接决定用户是否能够顺利使用。

一个实用办法是把“完成”拆成可验收状态,不让状态名称承担含糊的承诺。比如“开发完成”只表示代码进入候选版本;“测试通过”表示指定用例完成且阻断缺陷已关闭;“可发布”表示业务、技术和执行条件都达到门槛。

3. 为了按期发布,把范围冻结变成口头约定

发布日期越近,临时需求越容易用“顺手一起做”进入版本。单项看起来很小,但每增加一项变更,测试组合、依赖关系和回滚复杂度都可能上升。项目负责人不能只问新增功能需要几天,还要问它是否改变接口、权限、数据、兼容性或用户行为。

冻结不是不允许改变,而是要求改变有代价、有决策人、有影响说明。冻结后进入版本的变更,至少记录提出原因、业务价值、测试影响、发布风险和被推迟内容。紧急安全修复和严重故障处理可以走例外路径,但要有清晰授权和事后补记。

4. 把测试通过率当作唯一放行依据

测试通过率可能掩盖高风险缺陷的权重差异。即使绝大多数用例通过,只要支付、权限、数据完整性或登录等关键路径仍有阻断问题,就不能用总体百分比来冲淡风险。反过来,低优先级的非关键缺陷也不一定都要阻止发布,但必须明确影响范围、临时措施和修复计划。

我会把质量判断拆为“关键路径是否可用、已知问题是否可接受、监控是否覆盖、恢复是否可执行”四部分。测试数据应说明用例范围、环境、版本和未通过项,而不是只报告一个绿灯。

5. 把“周五不发布”当成普遍规律

避开周五、节假日前或业务高峰,是常见的风险控制经验,但它不是适用于所有团队的硬规则。若团队周一资源最紧张,周五白天反而是人员覆盖最好的窗口;若发布依赖外部机构在工作日配合,周末发布可能导致故障等待时间更长。

更准确的判断不是“哪一天不能发”,而是“发布后是否有足够观察时间、决策人是否可达、回滚是否可在约定时限内完成”。把规则写成具体约束,比照抄日历习惯更有用。

6. 误把“可以回滚”当作已经拥有回滚能力

不少计划写着“异常时回滚”,却没有说明回退对象、数据库变化是否兼容、旧版本能否读取新数据、执行权限由谁掌握、需要多长时间。应用程序可以切回旧包,不代表数据结构和外部副作用也能恢复。对于不可逆操作,要在发布前设计兼容迁移、补偿脚本或功能开关。

回滚方案必须经过桌面演练或在安全环境中验证。若回滚依赖某位同事记得一串手工命令,团队拥有的不是回滚能力,而是对个人记忆的依赖。

四、专业判断逻辑:怎样选一个经得起质疑的发布时间

1. 先明确发布对象和影响边界

在讨论日期前,我会先把“发布”说完整:是后端服务部署、客户端版本提交应用商店、功能开关开放、数据迁移,还是面向客户的正式公告?这些动作可能在不同时间发生,审批对象、用户影响和恢复方式也不同。把多个动作统称为“上线”,容易在计划里漏掉关键依赖。

接着确认影响范围:哪些用户、地区、租户、设备或业务流程会受影响;是否需要停机;是否涉及个人信息、财务数据、权限和外部接口。范围越大、恢复越复杂,越不应把发布时间仅按团队方便来选。

2. 用风险而不是习惯分配验证强度

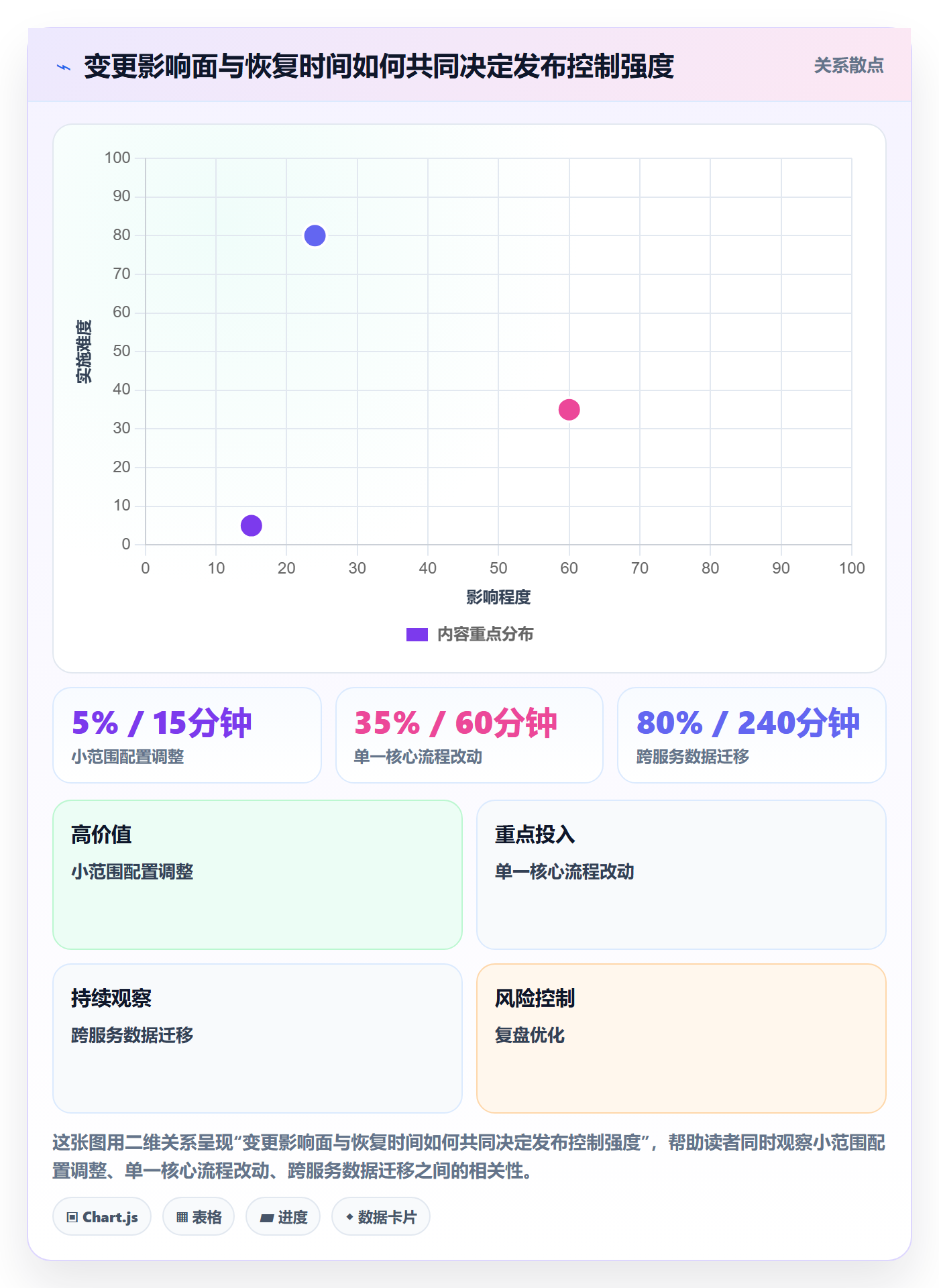

我通常用五个维度做初步风险分层:变更影响面、数据可逆性、外部依赖数量、用户可见程度、故障恢复难度。每项按低、中、高作定性判断即可,不必为了精确而制造一张看似科学的复杂评分表。若团队已有成熟事故数据,再把定性评估逐步替换为历史概率和影响成本。

风险高的版本应有更强的控制:更早冻结范围、增加关键路径回归、安排独立审核、采用分批开放、延长观察期,并确认值班与业务联系人。风险低的小变更可以走轻量流程,但仍要保留基本的构建追溯和故障处理方式。

3. 把发布窗口建立在最慢的关键依赖上

项目排期常见错误是把各任务工期相加,却忽略依赖关系。假设部署本身需要一小时,但数据迁移审批、外部系统联调和客户通知分别有自己的等待时间,那么发布窗口由关键路径决定,不是由开发最后一行代码的时间决定。

计划时应区分“可以并行的工作”和“必须串行的门槛”。例如,运营培训可以与回归测试并行;生产数据迁移通常必须等兼容性验证完成后执行。项目负责人要确认每个依赖的负责人、最晚完成时间和未完成时的替代方案。

判断维度 低风险信号 高风险信号 对应的发布安排
变更影响面 内部可见、用户路径不变 影响关键业务或大量用户 高影响变更优先分批开放并延长观察
数据可逆性 无数据迁移或可重复生成 涉及不可逆写入或结构变更 先演练迁移、验证备份和兼容方案
依赖复杂度 依赖已稳定且有负责人 跨团队、跨机构依赖尚未确认 以最晚关键依赖决定窗口,不按代码完成日承诺
恢复能力 可以关闭功能或切回旧版本 恢复步骤未验证或需人工补数据 先补齐演练与授权,必要时拆分发布范围

4. 采用“可继续、可暂停、可恢复”的放行门槛

发布门槛不能只写“完成测试”,而要能触发决策。可继续意味着关键测试通过、已知问题经过接受、监控与负责人到位;可暂停意味着出现阻断缺陷、关键依赖未就绪或风险信号超限;可恢复意味着可以关闭功能、回退服务或执行预先验证的补偿方案。

我建议每个放行条件都附上证据来源和责任人。例如“主流程回归通过”对应测试记录,“回滚可执行”对应演练记录,“客服可响应”对应排班或通知确认。没有证据的条件不应该被默认为满足。

5. 让发布日期和承诺置信度匹配

给干系人一个日期时,可以分阶段表达置信度:早期是目标窗口,范围和依赖尚未确认;进入开发后给出较窄的预测区间;冻结并完成主要验证后,再确认具体发布窗口。这样做不是逃避承诺,而是把日期的确定程度与已有证据对应起来。

不要只报一个“百分之百按期”的乐观日期。更有决策价值的沟通是说明当前计划、最可能影响日期的依赖、触发顺延的条件,以及下一次更新时间。尤其是客户承诺场景,应把“功能可用日”“公告日”和“支持团队准备完成日”分别确认。

版本管理版本发布时间教程:项目负责人最佳实践,避坑指南

五、从计划到发布:一套可执行的版本发布时间流程

1. 发布前:把范围、负责人和时间窗口写成同一份计划

发布计划应当让研发、测试、产品、运维和业务团队看到同一版本的事实。至少列出版本标识、包含的需求与缺陷、明确不包含的内容、计划环境、发布时间窗口、用户影响、关键依赖、执行人、审批人和应急联系人。没有必要把计划写成几十页文档,但关键决策不能散落在聊天记录里。

我会要求项目负责人在冻结前做一次范围核对:需求是否有验收标准;缺陷是否明确严重程度;临时变更是否经过评估;第三方接口和配置是否纳入版本;发布公告与客服培训是否有负责人。范围冻结后,新增事项进入变更流程,不直接悄悄塞进发布清单。

2. 发布前:完成验证并保留可复查证据

测试范围应与变更风险匹配。至少确认构建来自正确分支和提交,关键用户路径已经验证,兼容性边界清楚,权限和安全敏感流程通过检查。涉及数据迁移时,先在接近生产的数据规模和环境约束下演练,重点观察耗时、锁表风险、失败恢复和版本兼容。

证据并不等于截图越多越好。一个可复查的测试记录应说明测试版本、环境、用例范围、通过结果、未通过项以及测试负责人。若测试环境和生产环境差异明显,还要写清差异以及如何补偿验证。

3. 发布前:做一次短而有结论的放行评审

放行评审的目标不是让所有人听一遍项目进展,而是回答“现在继续、暂停还是调整策略”。建议控制在二十到三十分钟,参与人只需要覆盖业务决策、技术执行、测试质量和运行保障。每个议题都应落到结论、负责人和截止时间。

  • 版本范围与构建产物是否一致,是否存在未登记变更?
  • 阻断缺陷、遗留问题和接受风险是否有明确结论?
  • 部署步骤、功能开关、监控项和回滚步骤是否可执行?
  • 发布窗口内的关键执行人和最终决策人是否在岗?
  • 若发生故障,谁负责暂停、通知、恢复和对外沟通?

4. 发布中:分阶段执行,避免多个变化同时发生

如果技术架构允许,可以将发布拆成部署、内部验证、小流量开放、扩大范围和全量开放几个阶段。每一步都设观察条件,前一阶段有异常就暂停,而不是为了赶进度自动进入下一阶段。功能开关、灰度比例和用户分组应有明确负责人,发布记录要标明每次调整时间。

同一窗口尽量避免同时改动多个高风险组件。多项变更一起发生时,出现异常就很难判断来源;如果业务必须打包发布,应至少在变更清单中标记独立影响点,准备分项关闭或切换策略。

5. 发布后:用观察窗口验证用户结果,而非只看部署成功

部署完成只是技术动作结束,不是发布效果已经确认。观察指标应围绕用户任务和关键系统行为设置,例如关键流程成功率、错误率、延迟、队列积压、客服反馈量、数据一致性等。监控阈值要在发布前确定,否则上线后才临时讨论“多高算异常”,团队容易陷入争论。

观察窗口长度取决于用户行为周期和风险,不必机械地统一为半小时或一天。低频业务可能需要覆盖完整业务周期;高频关键交易则要在最初几分钟持续观察。关闭发布任务前,应记录观察结论、遗留风险、后续行动和版本链接。

版本管理版本发布时间教程:项目负责人最佳实践,避坑指南

六、案例复盘与数据观察:一次按期不如一次可解释

1. 案例背景:发布日期没变,交付范围主动变小

下面是一个匿名化的情景推演,不代表某个真实企业的案例数据。某百人以上的产品团队计划在周三发布一组客户可见功能,目标日期已经对外沟通。周一回归时发现一项数据导出功能在高并发条件下会造成响应明显变慢,功能主体正常,但容量风险没有完成验证。

团队面临两个选择:一是保留全部功能按期发布,二是把高风险导出功能从本次版本移出,先发布其余已验证变更。项目负责人没有把问题简单归类为“测试不通过”,而是确认了影响对象、发生条件、监控能力、关闭手段和客户承诺。由于该功能可以通过开关隔离,团队决定保留日期、缩小范围,并向相关用户说明功能延后。

2. 关键动作:把争论从“要不要按期”转成“如何限制风险”

处理过程可以拆成四步。第一,冻结版本清单,确认问题只影响导出路径,不影响其他功能。第二,单独关闭该功能入口,避免部署包中其他变更被一并拖延。第三,针对高并发场景补充压测并确定可接受阈值。第四,复核对外承诺,明确哪些用户能在原日期使用哪些能力,避免“版本已发布”造成全部功能都已上线的误解。

这类决策的重点不是为了维持日期而“拆需求”,而是把发布风险隔离在可以控制的边界内。如果功能之间强耦合、关闭其中一项会造成数据不一致,拆分就可能增加而不是降低风险。项目负责人要先确认技术和用户路径是否支持独立发布。

3. 用过程指标评价,而不是只看是否赶上日期

复盘时不能只记“周三发布成功”。还要看延期需求是否被清楚追踪、风险是否被及时发现、用户是否受到未预期影响、回退演练是否有效、下一次相似变更能否提前识别。以下示例同样是情景模拟,重点在于展示评价方法,不是宣称某种流程必然带来固定幅度的提升。

观察维度 复盘问题 推荐记录方式
范围稳定性 冻结后新增了多少变更,原因是什么? 记录新增项、批准人、测试影响和被替换项
风险发现时点 问题在发布计划的哪个阶段被发现? 对比发现时间与最早可发现时间,判断验证是否前移
恢复准备度 暂停或回退是否在预期时间内完成? 记录操作耗时、授权等待、数据影响和未覆盖步骤
用户结果 用户是否按预期完成关键任务? 结合成功率、错误反馈、支持请求和业务数据观察

情景模拟数据中,团队把“按期率”从唯一结果指标降为一项背景指标,同时观察冻结后变更数量、发布后高优先级故障、回退演练耗时和关键流程异常。这样做能避免团队为了提升按期率而隐瞒风险,或把风险转移给一线支持人员。

版本管理版本发布时间教程:项目负责人最佳实践,避坑指南

七、不同团队和不同风险下的行动建议与取舍

1. 小团队、低风险变更:轻量流程,但保留追溯

团队人数少、变更影响小、部署过程简单时,不必照搬大型组织的多层审批。可以用一页发布清单记录版本号、变更范围、测试结果、执行人、观察指标和回退方式。负责人兼任多个角色没有问题,但要避免唯一执行人同时是唯一验收人、唯一知情人。

小团队的主要取舍是速度和可替代性。流程可以短,但关键操作要能由另一名成员接手。若一次发布只能依靠某人手动操作,短期看似省事,长期会形成不可见的排期风险。

2. 中大型组织、跨团队版本:增加依赖透明度,不只是增加审批

跨团队发布容易出现“我方已完成、对方未准备”的情况。此时优先建立依赖清单和责任接口:依赖团队、交付内容、最晚确认时间、验收方式、未完成时的替代方案。审批层级只有在能解决明确责任和风险决策时才有价值,增加签字数量并不会自动减少故障。

以使用 PingCode 协同管理的组织为例,项目负责人可以把需求、缺陷、里程碑、测试任务和发布事项关联起来,降低信息散落的概率。更重要的是统一状态定义:哪个状态意味着可测试、哪个状态意味着可发布、谁负责最终放行。工具中的“完成”字段不能替代团队对交付标准的约定。

3. 高风险业务:分批开放,接受发布过程变长

涉及资金、身份、权限、隐私数据、核心交易或大范围客户的版本,应优先降低单次变更的影响面。可考虑内部用户先行、小比例流量、分租户开放或按地区逐步放量。每一阶段都要有退出条件和判断人;如果异常信号超过门槛,就暂停扩大范围。

分批发布的代价是部署过程更长,需要更多监控、沟通和版本兼容设计。若系统没有可靠的功能开关,或者新旧版本无法共存,强行灰度可能让复杂度高于收益。此时先改进发布架构,或采用更保守的维护窗口,通常比假装具备灰度能力更稳妥。

4. 紧急修复:缩短等待,不缩掉必要验证

紧急修复的目标是尽快降低正在发生的用户损害,不意味着跳过风险判断。可以精简审批流程,但要保留最小验证:问题复现或影响确认、修复范围审查、核心路径验证、部署责任人、监控信号和回退方式。完成后及时补齐变更记录,避免例外流程成为常态。

如果紧急修复需要同时改动多个不相关模块,先问是否可以做最小修复。范围越小,测试越聚焦,风险归因也越清楚。若必须扩大范围,要明确由谁承担新增风险,并说明为何不能拆成后续版本。

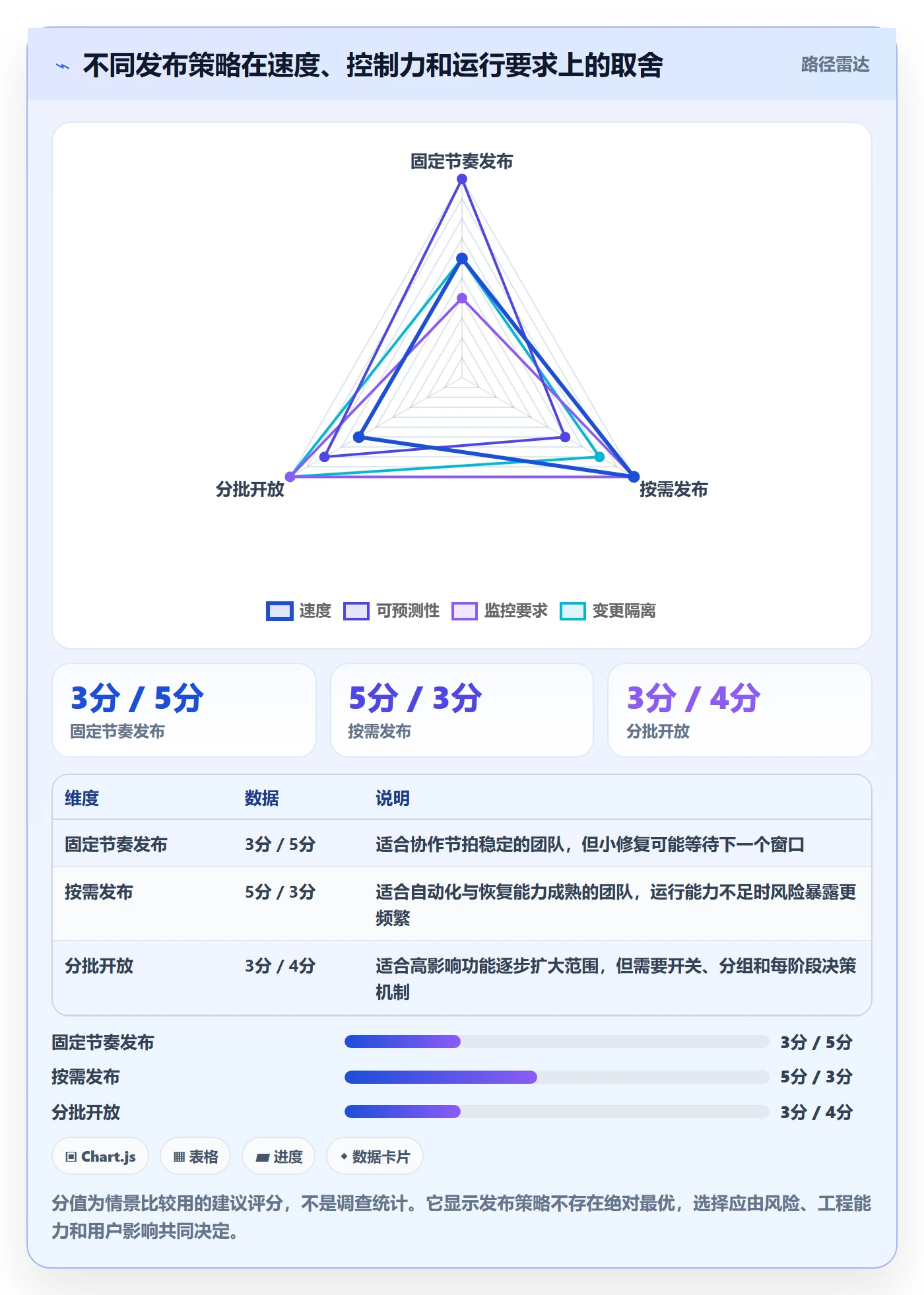

5. 固定节奏与按需发布:选择与产品风险相匹配的方式

固定节奏适合功能可以逐步准备、依赖关系较稳定、用户能够接受分批获得改进的团队。它有利于形成可预测的协作节拍,但可能造成已完成的小修复等待窗口。按需发布适合自动化验证成熟、变更可独立、恢复能力强的团队;否则高频发布可能只是把低准备度的风险更频繁地带到线上。

两者之间还存在混合方式:对常规低风险变更采用较灵活的窗口,对高风险变更保留专项评审;或按固定节奏完成版本归档,但在用户层面通过开关逐步开放。决定前要看团队实际能力,而不是把“发布越频繁”或“统一大版本”当成成熟度指标。

团队情形 优先策略 主要收益 需要接受的代价
小团队、低影响变更 轻量检查清单与明确回退人 减少沟通成本,行动速度快 必须防止知识集中在单一成员
中大型、多团队协作 依赖清单、统一状态和窗口协调 提升交接与范围可见性 协调成本增加,需要清晰授权
高风险核心业务 分批开放、强化演练和观察 限制单次用户影响面 发布周期更长,监控和兼容要求更高
成熟自动化团队 低风险变更按需发布,高风险变更专项控制 缩短用户等待时间 需要稳定流水线、可观测性和快速恢复能力

版本管理版本发布时间教程:项目负责人最佳实践,避坑指南

八、可直接复用的发布清单、沟通模板与下一步

1. 发布计划最少要写清楚这些信息

下面这份清单适合用作启动模板。团队可以依据业务增加审计、安全、合规或客户通知要求,但不建议删掉范围、责任、证据和恢复四类核心信息。

  • 版本身份:版本名称或编号、构建标识、代码提交范围、配置变更和目标环境。
  • 交付范围:本次包含项、不包含项、已知问题、延期事项及其后续计划。
  • 时间信息:目标发布时间、具体时区、部署窗口、用户可见时间、观察结束时间。
  • 验证记录:测试范围、通过结果、未通过项、验收人、环境差异和证据链接。
  • 运行准备:监控指标、告警责任人、值班人员、业务联系人、客户支持口径。
  • 恢复安排:暂停条件、功能关闭方式、回滚或补偿步骤、操作授权、预估恢复时间。
  • 决策记录:放行结论、风险接受人、例外批准原因、复盘时间和遗留行动。

2. 给干系人的日期沟通模板

日期沟通要避免只写“预计某日发布”。可以按以下结构组织信息,让接收方知道日期的性质、依赖和变化条件:

当前目标发布窗口为【日期、时间、时区】。本次计划交付【范围摘要】,仍需完成【关键验证或外部依赖】。若【明确的阻断条件】未在【决策时间】前解决,将把相关功能移出本次版本或顺延窗口。发布后将按【分批方式】开放,并观察【关键指标】;最终放行由【角色或负责人】确认。

这个模板有意把计划、条件、范围和决策人放在同一段话里。它比“预计按期上线”更具体,也比不负责任地承诺绝对日期更便于协作。对外承诺时,删减技术细节可以,但不能删掉用户影响范围和通知责任。

3. 建立团队自己的发布基线

接下来不要急着建立复杂的成熟度模型。先选择连续六到十二次发布,记录日期偏差、范围变化、阻断问题发现时间、发布后异常、恢复耗时和用户影响。小样本可以发现流程明显的堵点,但不能据此对组织做过度结论;必要时按版本类型、风险等级和团队拆开分析。

每次复盘选一至两个改进点即可,例如把数据迁移演练提前、统一“可发布”定义、为某类变更增加功能开关、明确最终暂停权。持续改进的关键不是让表格越来越多,而是让同类风险下一次更早被发现、更容易被隔离、更快恢复。

4. 最后做一次发布前的五问检查

  1. 我们发布的究竟是什么?版本范围、构建产物和用户可见变化是否一致。
  2. 为什么现在可以发?关键验证、业务验收和依赖条件是否有可复查证据。
  3. 谁能叫停?当监控异常、依赖缺失或风险超限时,谁有权暂停扩大范围。
  4. 出了问题如何恢复?回滚、关闭功能或补偿方案是否经过验证,责任人是否在岗。
  5. 用户怎样知道发生了什么?公告、支持口径和后续修复计划是否与实际范围一致。

我的最终判断是:优秀的版本管理,不是把每次发布时间预测得毫无偏差;而是让偏差尽早暴露,让范围变化有据可查,让高风险变更能够被隔离,让团队在证据不足时有权暂停。下一步可以从最近一次发布开始,补齐版本身份、范围冻结、放行条件、用户可见时间和恢复方案五项记录。先把一个版本做得可解释,再逐步把流程变成团队的稳定能力。

常见问题解答(FAQ)

1. 项目版本发布时间应该按什么原则确定?

我负责的项目经常出现开发觉得“差不多能发”,业务却还没准备好的情况,最后不是临时延期,就是上线后才发现关键流程没验收。我想知道发布时间到底应该由谁拍板,应该看哪些条件,而不只是盯着排期表上的日期。

不要只按开发完成日期倒推发布时间,应先确认用户可用、上线可控、发布后有人负责。项目负责人可以把发布门槛写成检查清单:核心需求验收通过、严重缺陷清零、升级与回滚方案验证完成、发布说明和客服口径准备好。以一个两周迭代的项目为例,可以在计划发布日前两天设置发布评审;

若核心验收未通过或回滚未演练,就调整日期,而不是用“先发再修”掩盖风险。最终由业务负责人、技术负责人和测试负责人共同确认,项目负责人负责记录决策依据与未解决风险。

2. 版本发布时间确定后,怎样处理临时插入的需求和缺陷?

我遇到过版本已经进入测试,临时需求仍不断加入,团队觉得每项都不大,结果回归范围越滚越大,发布时间也一拖再拖。有没有一种规则,既能处理真正紧急的问题,又不让每个人都把自己的需求说成紧急?

给发布窗口设变更冻结点,并把例外审批和影响评估写清楚。冻结后,新增内容只有在满足明确条件时才进入当前版本,例如修复高影响故障、满足合规要求,或避免已知数据损失;审批人应包括产品和技术负责人。每次例外都记录新增范围、受影响模块、补充测试项和对发布时间的影响。

比如一个原定周五发布的版本,周三新增一项登录逻辑修改,就不能只估算开发工时,还要重新评估登录、权限、找回密码等关联场景的回归成本。若无法在剩余窗口内完成验证,应将需求移至下一版本。

3. 版本号和发布时间如何管理,才能避免团队与用户看到的信息不一致?

我发现计划表写的是一个发布日期,测试群里又在讨论另一个日期,发布说明里的版本号还和安装包不一致。问题看起来很琐碎,但一旦用户下载错包或支持人员回答错时间,排查成本就很高。我应该用什么方式建立唯一可信的信息源?

把版本号、计划发布时间、当前状态、负责人和变更记录集中放在一个团队认可的发布清单中,并规定更新责任人。版本号应遵循固定规则,例如主版本表示不兼容变更、次版本表示功能增加、修订版本表示兼容性修复;如果团队采用其他规则,也要明确含义并保持一致。

清单中要区分“目标日期”和“已确认发布日期”,避免把预测写成承诺。发布前由负责人核对清单、发布说明、安装包名称和公告内容;每次日期变化都记录原因与影响对象。这样比在多个聊天群里反复同步更容易追溯,也能减少信息过期。

4. 版本发布前必须检查哪些事项,延期或回滚时又该怎么做?

我以前以为发布就是把代码部署上去,后来才发现数据库变更、权限配置和外部服务都可能造成问题。上线后如果出了故障,团队还会花时间争论谁来决定回滚。我想要一套适合项目负责人的发布前后检查方法,而不是只靠有经验的人临场处理。

发布检查应覆盖变更内容、部署步骤、数据迁移、依赖服务、监控告警、回滚条件和责任人,并在发布前进行一次实际走查。回滚条件要尽量量化,例如关键业务流程连续失败、错误率超过团队设定阈值,或核心服务无法恢复;阈值应根据业务基线确定,不宜照搬别的团队。

发布后安排观察窗口,检查错误率、核心转化或任务完成情况,并明确谁有权暂停发布或触发回滚。若延期,及时更新目标日期、原因、受影响需求和用户通知计划;若回滚,则记录触发信号、操作时间、影响范围及后续修复责任。复盘重点不是追责,而是判断检查项、测试范围或决策门槛哪里不足。

核心关键词

读者评论

顾
顾一凡

我们团队之前也把“代码合并”当成可发布,结果经常临时补文案、查配置。后来把构建包、配置版本和验收记录绑在一起,定位问题确实快了不少,但前提是有人持续维护这些记录。

崔
崔予安

回滚这一点很有现实感。应用包切回旧版本并不代表数据能恢复,尤其涉及字段变更时更麻烦。我们现在会先验证新旧版本兼容性,再决定是否发布,比单纯写一条“支持回滚”可靠得多。

蒋
蒋雅楠

文中流程适合依赖较多的团队,但小团队如果每次都完整走评审,可能增加负担。我更倾向于按变更风险分级:权限、数据和支付相关变更严格审核,简单界面调整则保留基本验证和发布记录。

文章包含AI辅助创作:版本管理版本发布时间教程:项目负责人最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519529

赞 (0)
飞飞飞飞
版本内容落地方案:项目负责人开展版本管理的最佳实践案例解析
上一篇 2小时前
版本状态管理方法大全:项目负责人版本管理最佳实践落地清单
下一篇 2小时前

相关推荐
