版本管理最容易出问题的时刻,往往不是版本号写错,而是团队里有人把“开发完成”理解成“可以发布”,有人把“测试通过”理解成“已经上线”,还有人直到上线前才发现依赖团队并不知道本次变更。版本状态教程真正要解决的,不是给版本贴更多标签,而是让项目负责人能回答三个问题:当前版本处在哪个事实阶段、谁负责推动下一步、出现什么情况必须暂停或回退。
一、先讲核心结论:版本状态是协同协议,不是装饰标签
1. 版本状态要描述事实,而不是表达愿望
我设计版本流程时,首先检查状态名称能不能被客观验证。“开发中”“待测试”“测试中”“待发布”“已发布”通常比“基本完成”“差不多了”“风险可控”更适合作为状态,因为前者可以对应明确的进入条件和证据,后者则取决于每个人的主观理解。
例如,“测试通过”不应只表示测试同事觉得问题不大,而应明确关联测试范围、阻断级缺陷数量、兼容性验证结果,以及是否完成必要的验收记录。否则,同一个状态在不同团队里可能代表完全不同的风险水平。
2. 每个状态都要回答四件事
- 进入条件:什么事实发生后,版本才能进入这个状态?
- 状态责任人:谁负责核对证据并推动状态变化?
- 下一步动作:进入状态后,具体要做什么?
- 退出条件:满足什么条件才能进入下一个状态,或退回上一个状态?
如果一个状态只有名称,没有责任人和退出条件,它就更像看板上的摆设。项目负责人应该把状态看成团队共同遵守的协作协议,而不是为了让流程图看起来完整而增加的字段。
3. 先建立最小状态流,再按风险扩展
多数项目起步时,可以从“规划中、开发中、待验证、待发布、已发布、已取消”这类最小集合开始。只有当团队能说清新增状态解决了什么决策问题时,才值得把“灰度中”“暂停”“回滚中”等阶段单独建出来。
状态越多并不代表治理越成熟。若一个版本必须经历十几个只能由管理员解释的状态,团队容易把维护状态当成工作本身。我的判断标准是:每增加一个状态,至少要减少一种反复确认、漏交接或错误放行的风险。

二、背景和真实场景:项目负责人为什么需要看懂版本状态
1. 一个版本同时牵动多条工作线
一个面向客户的版本通常不只是代码集合。它可能包括需求、开发任务、测试用例、数据迁移、帮助文档、运维变更、客户通知和审批记录。任何一条工作线延迟,都可能改变版本是否能按期发布。
项目负责人看状态,不是为了替每个专业角色做判断,而是为了辨认跨团队依赖是否闭环。开发团队说“功能完成”,不代表测试环境已准备好;测试团队说“验证通过”,也不代表客服话术、升级说明和回滚方案已经就绪。
2. 项目看板状态和版本状态不能混为一谈
任务看板通常描述一项工作,例如“待处理、进行中、已完成”;版本状态描述一批交付内容的整体成熟度。任务已全部完成,不一定代表版本可发布,因为可能仍有阻断缺陷、未批准的变更或没有验证的外部依赖。
反过来,版本处于“已发布”,也不代表所有关联任务都已关闭。例如,观察期内可能还有一项性能优化待办,它不一定影响本次发布,但需要明确归入后续版本。把任务状态和版本状态强行同步,常会制造错误的确定感。
3. 适用于中大型组织的协同视角
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,版本协同往往需要同时让产品、研发、测试、运维、业务和管理者看到不同粒度的信息。具体字段、流程和自动化能力应按实际配置核实,不宜只根据工具名称推断。
负责人可以把平台作为状态事实的汇总入口:需求和任务说明范围,测试记录说明质量,发布清单说明上线准备,变更记录说明审批与操作。真正重要的不是把所有人都塞进同一个页面,而是让每个角色都能找到自己需要的证据,并知道下一位责任人是谁。
4. 版本状态解决的是信息不对称,而非全部项目风险
状态流可以降低“我以为你已经处理”的交接风险,却无法替代架构评审、容量规划、安全评估或业务决策。若版本本身目标不清、依赖未识别,状态再规范也只能更整齐地展示问题。
因此,我会先确认状态管理要解决的具体痛点:是发布准备遗漏、状态更新滞后、验收责任不清,还是多个版本相互覆盖。没有明确问题就直接引入复杂审批,往往会让流程更慢,却没有增加可用信息。
三、常见误区:看起来有流程,实际没有控制力
1. 把“完成”当成发布许可
开发完成只说明实现工作到达某个节点,不等于产品需求、质量门槛和上线准备都满足。发布许可至少应核对变更范围、严重缺陷、验证结果、部署依赖和回退准备。
项目负责人要特别警惕“只差一点”的描述。可以追问:差的是哪项证据?由谁补齐?最晚何时完成?若无法回答,当前状态就不应被解释为可放行。
2. 状态名称很多,却没有唯一解释
有的团队同时使用“已提测”“测试中”“待验收”“验收完成”“准上线”“发布准备中”等状态,却没有定义哪些工作必须完成。结果是每个人都能把版本放进某个看似合理的状态,管理者却无法横向比较。
解决办法不是统一套用某个模板,而是为每个状态写一句可判定的定义,再为关键状态补上进入条件和退出条件。若两种状态在行动、责任和决策上没有区别,通常可以合并。
3. 只管理顺利路径,不管理暂停、取消和回退
现实版本可能遇到阻断缺陷、外部接口变更、客户窗口取消、数据迁移失败或突发安全问题。若流程只允许状态向前走,团队就会用备注、私聊或临时字段描述“实际暂停”,形成系统状态和真实情况脱节。
可以设置“暂停”或“回滚中”等状态,但要限制适用条件,并记录恢复条件、影响范围和决策人。状态不是给坏消息贴标签,而是帮助团队尽早停止错误动作并重新安排资源。
4. 自动化提醒替代不了责任归属
自动通知可以提醒状态变化,却不能替团队回答谁必须处理、多久内处理、超时之后升级给谁。若提醒没有明确受众和动作,成员很快会把它当成噪声。
建议先把责任写清楚,再配置自动化。例如,版本进入待验证后通知测试负责人;超过约定时间仍无验证结论时提醒项目负责人;进入待发布后通知发布执行人核对清单。自动化负责传递信号,责任人负责做决定。
5. 用一个状态同时表示进度、质量和风险

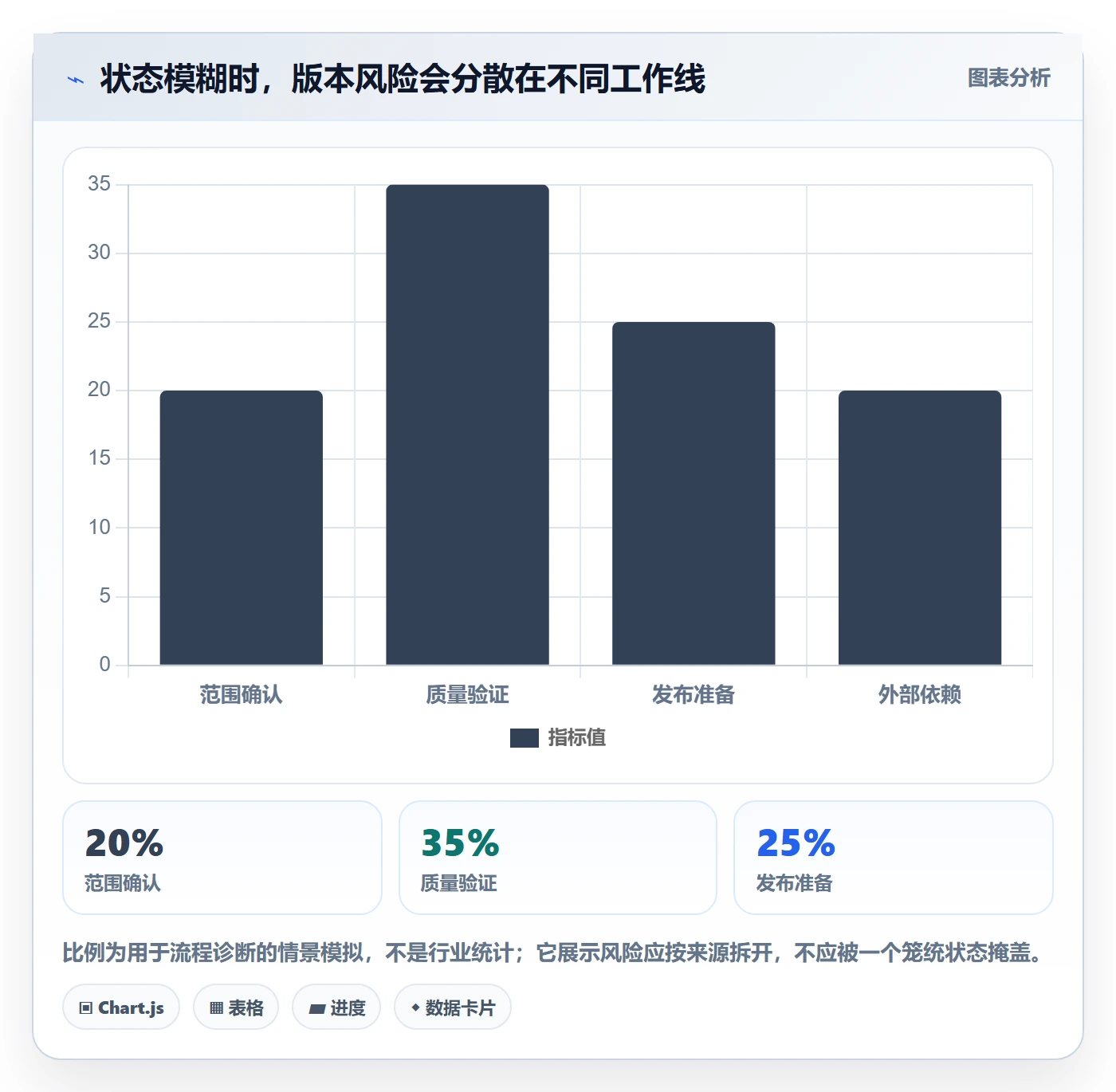

“黄色”“有风险”“接近完成”这类综合标签,容易把不同问题揉成一个模糊结论。进度落后、质量不达标、依赖未确认,是三种不同的管理问题,往往需要不同的责任人和行动。
更稳妥的做法是让版本状态表达生命周期阶段,另用风险等级、阻断项数量或依赖状态表达风险。信息维度分开后,负责人才能识别“进度正常但风险高”或“进度落后但质量稳定”这类重要差别。

四、专业判断逻辑:怎样设计一套团队真正会用的状态
1. 从决策问题倒推状态,而不是从模板抄状态
先列出项目负责人必须做出的决定,例如“是否继续投入”“是否进入验收”“是否批准上线”“是否回退”。再反向检查现有信息是否足以支持这些决定。若某个状态不能触发动作,也不能改变决策,就要评估它是否必要。
举例来说,团队若需要在发布前判断是否进入灰度阶段,就需要一个能证明核心功能、监控指标、用户范围和回退条件已就绪的检查点。若不需要独立做出灰度决策,则可以把它作为发布任务中的阶段记录,不必增加一个版本状态。
2. 把状态流转写成可审计的门槛
关键状态要有明确门槛,但门槛不必一律采用复杂审批。低风险内部工具,可能只需负责人核对任务和测试结果;影响客户数据或核心交易的版本,则可能需要安全、运维和业务负责人共同确认。
门槛设计应遵循风险匹配原则:控制越强,带来的等待和协调成本也越高。审批人多不等于质量高,只有审批者能提供独立判断、发现遗漏或承担明确责任,审批才有价值。
3. 用“状态、责任、证据、动作”四列定义流程
| 状态 | 进入证据 | 主要责任人 | 下一步动作 |
|---|---|---|---|
| 规划中 | 目标、范围、负责人和依赖已初步确认 | 产品负责人或项目负责人 | 拆分工作并确认交付边界 |
| 开发中 | 需求进入实现,关键依赖有责任人 | 研发负责人 | 持续集成、记录变更并处理阻塞 |
| 待验证 | 变更已集成,测试环境及测试范围可用 | 测试负责人 | 执行测试并形成通过、阻断或有条件通过结论 |
| 待发布 | 发布门槛满足,发布窗口和执行方案已确认 | 发布负责人 | 执行清单检查、通知相关方并准备回退 |
| 已发布 | 生产环境部署完成且关键功能验证通过 | 发布负责人及业务验收人 | 观察运行情况,关闭或转交遗留事项 |
| 暂停或取消 | 触发暂停条件,或决策人确认不再交付 | 项目负责人及决策人 | 说明原因、影响、恢复条件或关闭后续动作 |
这张表不是固定模板。团队应该把“待验证”的证据改成自己的测试规范,把“待发布”的条件改成自己的上线要求。关键是各状态之间的含义不重叠,交接动作有明确承接人。
4. 设计逆向流转,防止状态只进不退
如果测试发现阻断问题,版本需要从待验证退回开发中;如果上线窗口取消,待发布可以退回待发布或进入暂停,取决于取消是否影响原计划;如果线上问题触发回滚,则应记录从已发布进入回滚处置的路径。
逆向流转不应被视为失败。它是风险控制的一部分。真正危险的是团队为了避免“状态倒退”带来的观感压力,继续保留一个已经不符合事实的状态。
5. 明确状态更新时间和版本范围
状态管理还需要回答“什么时候更新”和“这个版本到底包含什么”。可以约定状态变更在事件发生后及时记录,并把版本范围绑定到需求、任务或变更清单。否则,状态虽然新,范围却可能已经悄悄变化。
对高风险版本,我建议保留范围冻结点。冻结之后新增内容要标明原因、影响和批准人,而不是直接塞进原版本。这样项目负责人才能区分计划内交付与临时变更,也更容易复盘延期的真实原因。

五、案例与数据观察:一次版本延期怎样被状态设计提前发现
1. 案例背景:功能开发完成,版本仍不能安全放行
下面是一个用于说明流程的情景模拟,不代表某家企业的真实项目记录。某中型业务团队准备发布一个包含客户资料导入、权限调整和报表优化的版本。开发排期显示按时完成,但版本实际还依赖测试数据准备、权限回归、客户通知和生产回退方案。
若团队只看开发任务完成率,项目负责人可能认为版本已具备发布条件。把版本拆成几条可验证工作线后,才发现权限回归尚未覆盖旧角色,客户通知文案也没有确认,数据导入失败时的恢复步骤仍停留在口头约定。
2. 关键不是“落后几天”,而是哪个门槛尚未满足
在这个模拟案例中,负责人没有简单把版本标成“延期”,而是把风险拆成三个阻断项:权限验证范围未覆盖、外部通知未确认、回退操作未经过核验。每一项都指定责任人、完成时间和重新评估条件。
结果是团队先把版本从待发布退回到待验证,缩小本次上线范围,把未完成的报表优化移到后续版本,并优先补齐权限回归和回退验证。这个决定牺牲了部分范围完整性,却避免将不确定性带入生产环境。

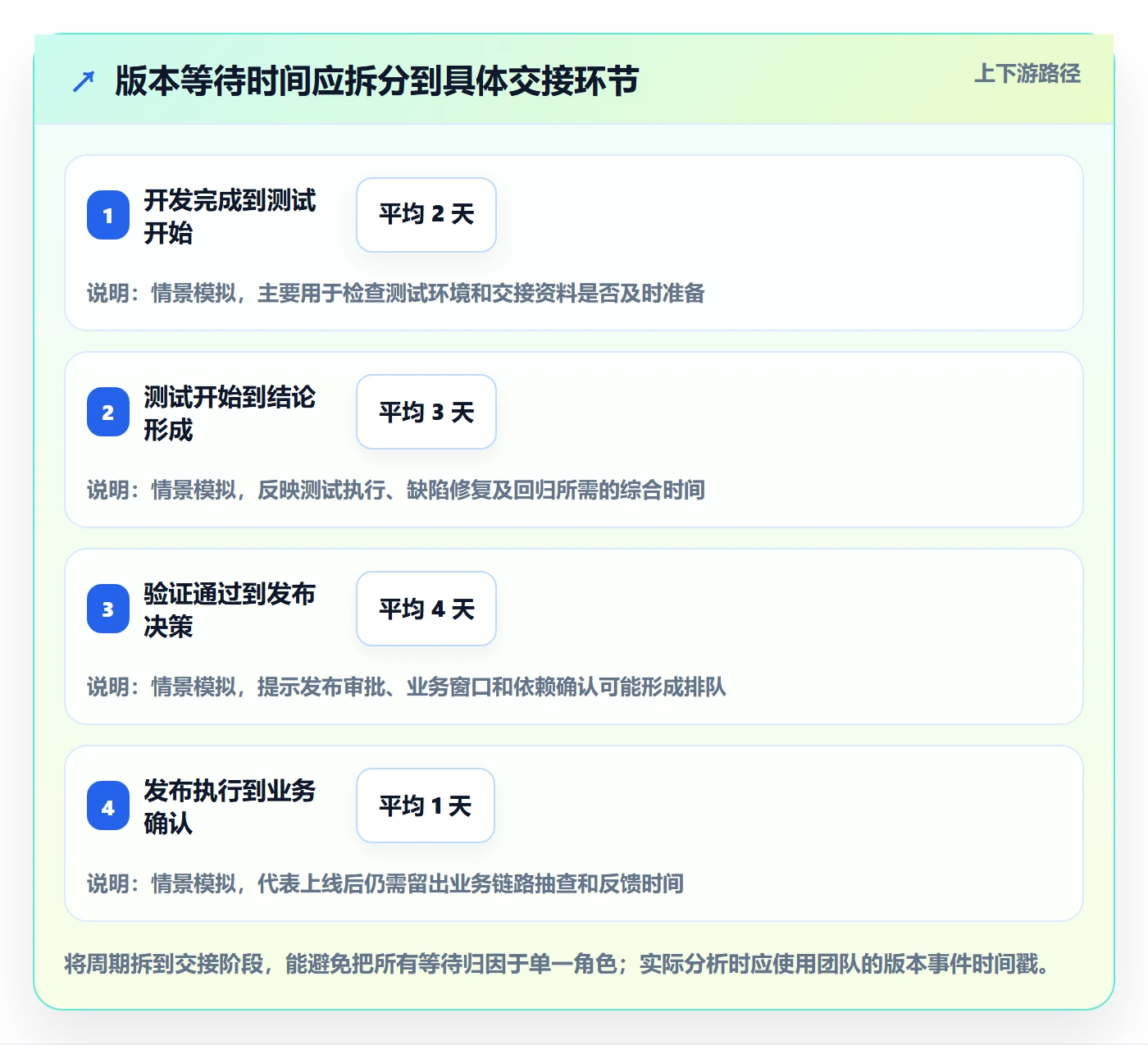

3. 用样本推演观察状态滞留,而不是只看平均进度
为演示诊断方法,可以假设某团队连续观察 12 个版本。情景模拟显示,版本从“开发中”进入“待验证”平均需要 4 天,而从“待验证”进入“待发布”平均需要 7 天。仅看总周期,容易得出“测试太慢”的结论;进一步拆解后,延迟可能主要来自环境等待、验收人响应和缺陷重新验证。
真实团队不应把这组模拟数据当作行业基线。应从自身系统提取状态进入时间、离开时间、退回次数、阻塞原因和发布结果,再按版本类型、风险等级和团队分组比较。平均值之外,还要看中位数和长尾版本,以免少数异常项目扭曲判断。
4. 一个可执行的版本复盘方法
- 列出版本每次状态变化的时间、操作者和关联证据。
- 计算各状态停留时间,特别关注等待外部确认的时间。
- 区分主动工作时间和排队等待时间,不要把两者混为一个“处理时长”。
- 统计退回次数及原因,判断问题是需求不清、验证不充分还是发布准备不足。
- 选择一个最影响交付的瓶颈做小幅改进,观察后续版本是否改善。
复盘的目的不是找出哪个角色“拖了进度”,而是识别流程在哪个交接点丢失了信息。若待验证状态停留很久,可能是测试资源不足,也可能是版本范围频繁变化;只有看过具体阻塞记录,才能决定要增加资源、冻结范围还是调整验收方式。


六、不同情况下的行动建议:先处理风险,再追求流程整齐
1. 小团队、低风险、发布频繁
小团队通常不需要复杂审批链。可以用少量状态覆盖规划、实施、验证、发布和关闭,并用简短清单记录测试结果与回退方式。负责人应减少重复填写,重点确保每次放行都有明确责任人和基本证据。
如果团队每周多次发布,状态更新应尽量贴近实际工作,不要要求成员在多个地方重复录入同一事实。可以通过自动关联或统一入口减少维护成本,但必须定期抽查记录是否与实际部署一致。
2. 多团队协作、依赖复杂、版本范围容易变化
跨团队项目应把依赖关系和状态责任人显式展示。版本从开发转向验证前,确认接口、环境、数据和验收角色都已准备;进入发布准备后,确认各团队的时间窗口及变更顺序。
若版本范围频繁变化,应为变更设置轻量审批或影响评估,而不是单纯增加更多状态。项目负责人要清楚记录新增需求对测试范围、发布时间和依赖团队的影响,并决定是纳入当前版本还是转入后续版本。

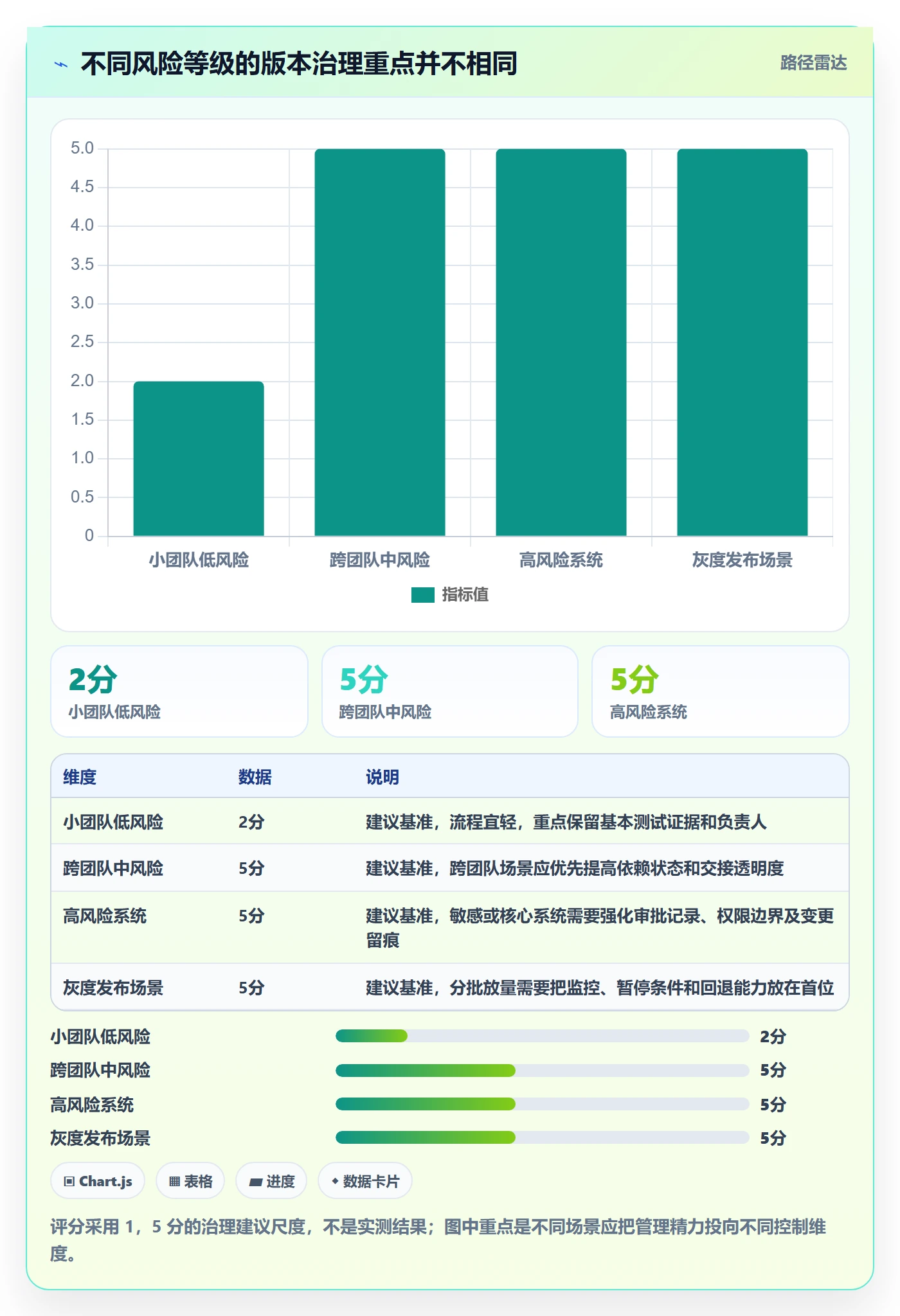

3. 涉及核心交易、敏感数据或强监管要求
高风险系统应把审批、审计、权限和回退纳入流程设计。状态变更应能追溯操作人和时间,关键放行需要对应证据;必要时由不同角色完成执行与复核,避免同一人既修改又批准。
这种场景下,流程速度不是唯一指标。更重要的是变更可解释、失败可恢复、责任可追溯。团队应遵循组织的安全、合规和变更管理要求,不要把通用教程里的建议门槛当成正式制度。
4. 采用灰度发布或分批交付
灰度发布会让“已发布”变得不够精确。可以把版本生命周期状态保留为“发布中”,另用发布批次、用户范围、流量比例和观察结论表达实际进展;不要把一个整体状态误当成所有用户都已获得新版本。
每个灰度阶段应提前确定扩大范围、暂停和回滚的判定条件。例如关键错误率升高、核心流程失败或监控缺失时,不应继续扩量。具体阈值要结合系统基线、业务承受能力及监控可靠性设定,不能凭感觉套用固定数字。
5. 工具能力有限或团队尚未形成治理习惯
不必为了追求自动化先更换工具。先用现有平台整理状态定义、责任人和必需证据,通过两到三个版本验证团队是否愿意更新、信息是否可追溯,再决定是否需要自动化审批、跨项目视图或更细的权限控制。
工具能否支持状态流转、字段校验、权限控制和报告,应以实际版本和配置验证为准。平台能力和组织流程是两件事:流程定义不清时,增加配置只会把混乱数字化。

七、如何取舍:状态细化、审批控制和数据指标各有代价
1. 状态越细,信息更丰富,但维护负担也更高
把“待验证”拆成“环境准备中、测试执行中、缺陷修复中、回归中”,能够帮助项目负责人定位瓶颈,但也增加了更新成本。如果成员常常忘记更新,细状态带来的信息精度可能只是表面精度。
是否拆分的实用判断是:团队是否会根据这些细分状态采取不同动作?如果测试执行中需要调配资源,缺陷修复中需要推动研发,而环境准备中需要协调运维,那么拆分有价值;如果三种状态最终都只显示“还没测完”,就没有必要拆。
2. 审批越多,控制更强,但决策等待可能拉长
审批的作用是引入独立判断、确认责任和阻止不安全变更,不是让更多人“看过”。审批人若无法发现风险、没有明确职责或没有服务时限,流程就会形成排队,而不一定提升质量。
对低风险变更,可以按规则自动放行并抽查;对高风险变更,可以设置必需的独立复核。团队应定期查看审批等待时间和审批后发现的问题,判断控制是否有效,而不是只统计审批人数。
3. 进度指标与质量指标要并列看
版本按期发布率高,不代表用户体验好;阻断缺陷少,也不代表范围和预期一致。至少应同时观察交付周期、发布频率、变更失败、恢复时间及用户侧结果,并按适合自身业务的口径定义。
DORA 的软件交付研究常用交付前置时间、部署频率、变更失败率和失败恢复时间等指标理解交付能力。实际应用时应查阅其最新定义,并根据团队系统边界统一统计口径,不能直接把别的组织的数据当成自己的目标值。
4. 不要只追求状态更新率
状态更新得快,不一定代表项目更健康。若成员为了满足更新率而频繁切换状态,却没有交付证据,指标就会变成行为表演。更有价值的观察包括状态变更是否及时、记录是否有证据、阻塞是否被识别,以及版本结果是否符合预期。
负责人还要避免用状态滞留时间简单排名团队。不同项目的风险、依赖和规模不同,滞留时间只能作为调查线索,不能直接作为个人绩效结论。先看原因,再决定改资源配置、流程设计还是范围管理。

八、落地清单与结尾:先把一次版本交接做对
1. 第一个周期只做必要的四项工作
- 选择一个近期版本,写清版本范围、交付目标和责任人。
- 定义 5 至 7 个核心状态,为每个状态补充进入条件、退出条件和证据要求。
- 找出最容易发生误解的交接点,指定下一步责任人和超时升级对象。
- 发布后复盘实际等待、返工、阻断和回退情况,只调整一个最主要的流程问题。
这个起步方式看起来不复杂,却能帮助团队把“我们觉得差不多”转成“这些条件已经核验”。若团队第一次就追求覆盖所有异常、设置大量审批和自动化规则,维护成本通常先于收益出现。
2. 项目负责人每周可以追问的五个问题
- 当前版本状态与实际发生的事情是否一致?
- 进入下一状态还缺哪项可验证的证据?
- 谁负责补齐证据,什么时候需要完成?
- 哪些依赖、风险或范围变更可能影响发布决定?
- 若本次无法按计划发布,暂停、缩小范围或回退的方案是什么?
这些问题比“完成百分比是多少”更能揭示真实风险。百分比可能让项目看起来持续向前,状态和证据则会暴露是否存在交接停滞、验收空缺或错误放行。
3. 用复盘决定是否升级治理
一个版本结束后,至少核对状态记录、发布结果、遗留问题和用户影响。若状态更新成本很高却没有帮助决策,应合并状态;若关键风险总在上线前才暴露,应前移检查门槛;若等待集中在审批或外部依赖,应调整责任、时限或协作机制。
不要把“上了管理平台”当作流程已落地。以 PingCode 等项目管理平台为例,工具可以帮助团队汇集需求、任务和版本信息,但具体效果仍取决于范围定义、流程配置、责任分工和数据维护。配置之前先验证团队真正需要的协同路径,通常比照搬现成模板更可靠。
4. 下一步:从一个真实版本开始验证
版本状态管理最值得坚持的原则是:状态表达事实,门槛支持决策,证据承担交接,指标用于发现系统性问题。它不是把工作流程画得更复杂,而是让项目负责人更早看见不确定性,并在代价还可控时做取舍。
下一步可以选一个即将发布的版本,用一页表格记录状态、进入证据、责任人、下一动作和退出条件。跑完一次后,再根据真实阻塞调整状态流。版本治理是否有效,不看标签有多少,而看团队能不能更早发现问题、清楚决定是否放行,并在判断失误时安全恢复。
常见问题解答(FAQ)
1. 项目版本状态应该怎么设计,才不会越管越复杂?
我在整理版本时,常看到“进行中、开发中、待发布、已完成”混在一起,不确定这些状态到底该按什么顺序设置。状态设少了看不出风险,设多了团队又懒得更新,怎样找到合适的平衡?
先把“版本生命周期”和“任务进度”分开:版本状态描述一个交付版本走到哪一步,任务状态描述具体工作完成得怎样。一个可落地的版本流程可以是“规划中,评审中,已批准,开发中,待验证,已发布,已归档”,另设“已取消”作为终止状态。不要把“延期”“高优先级”做成状态,它们是风险或属性,不是生命周期阶段。
判断状态是否过多,可以检查每个状态是否对应明确的进入条件、责任人和下一步动作;如果团队无法说清其中任意一项,就应合并或删除该状态。
2. 项目负责人如何避免版本状态更新滞后,导致协作信息失真?
我遇到过看板显示版本已经进入测试,但实际还有关键需求没合并,开会时大家才发现进度对不上。我不想每天追着成员问状态,有没有更可靠的协作办法?
不要把状态维护寄托在成员记忆上,而要让状态变化由可核验的事件触发。例如,“开发中”进入“待验证”,至少要求范围内任务已完成、代码已合并、构建通过;“待验证”进入“已发布”,则要求验收通过并完成发布记录。
项目负责人每周检查一次“状态与证据是否一致”,重点看超期未更新、版本内仍有未关闭任务、测试结论缺失这三类异常。试运行时可把“状态超过两个工作日没有更新”设为提醒阈值;这只是团队起始值,应根据迭代节奏调整,而不是当成通用标准。
3. 版本状态的变更权限怎么分配,才能既不失控也不拖慢协作?
我担心所有人都能改版本状态,会出现有人提前标成已发布、有人又改回开发中的情况;但如果每次变更都要负责人审批,日常推进也会卡住。哪些状态适合授权,哪些应该设置把关?
按变更影响分权,比简单地“全员可改”或“只有负责人可改”更稳妥。成员可以更新自己负责的任务,开发负责人确认版本进入待验证,测试或验收负责人提交验证结论,项目负责人确认已批准、延期或取消,发布责任人确认已发布。对关键状态设置必填依据,例如发布链接、验收结果或变更说明;常规进度不必层层审批。
若工具支持操作记录,应保留变更人、时间和理由,出现争议时先追溯证据,再决定是否回退状态。
4. 版本延期、范围变更或发布失败时,应该怎样调整状态并避免混乱?
我在项目中遇到过版本临近发布时临时插入需求,结果原定日期和版本内容都变了,但状态仍显示正常推进。遇到这种情况,我应该直接改状态,还是新建版本?怎样让相关成员知道影响范围?
先判断变化是否仍属于原交付承诺:若只是少量需求调整、目标和发布窗口不变,可保留原版本,记录变更原因、受影响任务、负责人和新的验收时间;若目标、范围或交付窗口发生实质变化,应评估拆分或新建版本,避免用一个状态掩盖两套承诺。
发布失败时不要继续保留“已发布”,应根据实际流程回到待验证或标记为发布受阻,并记录失败原因、回滚情况和下一次处理时间。一个简短的变更记录至少包含“改了什么、为什么改、影响谁、谁确认、何时复查”,这样成员不必靠会议转述来判断当前版本是否仍可交付。
核心关键词
文章包含AI辅助创作:版本管理版本状态教程:项目负责人协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519402
读者评论
我们团队以前把“已部署”直接当成“已发布”,结果线上配置没生效还以为是业务问题。把生产验证单独列出来确实有帮助,但前提是有人明确负责核对,不能只增加一个状态。
文章提到状态数量不宜过多,这点很实际。我们曾经设置了“待验收、验收中、待上线、准上线”等相近状态,实际使用时经常靠口头解释,后来合并后反而更容易看懂。
我比较关心小团队是否需要这么细的流程。人员少、版本风险低时,维护证据和审批可能比开发本身还耗时,建议先从范围、测试结论和回退责任三个字段开始,再根据实际漏项逐步增加。
