版本延期往往不是因为开发少写了几行代码,而是因为团队到发布前才发现:需求范围没有冻结,测试环境与生产环境不一致,关键依赖没人确认,或者“已经完成”并不代表“可以上线”。我处理版本协同问题时,最先检查的不是排期表,而是团队能否用同一套规则回答三个问题:这次版本交付什么、现在处于哪个决策关口、出现变化后谁有权调整。下面这套方法把版本管理从“追进度”改成“管理承诺、证据和变更”,并提供一组可以直接改造使用的模板。
一、先讲核心结论:版本管理的效率来自减少不确定性
1. 版本不是一个日期,而是一组有边界的交付承诺
不少项目把版本管理理解为“定个发布日期,再把任务往前排”。这只管理了时间,没有管理交付边界。一个可执行的版本至少要说清楚:面向谁、解决什么问题、包含哪些范围、满足什么质量门槛、依赖什么条件、谁批准发布,以及发生变化后如何决策。
我更愿意把版本描述为一份可验证的交付承诺。它不是承诺所有事情都不会变,而是约定哪些内容当前已承诺、哪些仍在候选区、哪些条件不满足时必须重新评估。范围、质量和时间三者都要显式记录,不能靠会议记忆补全。
项目负责人真正需要提升的,不是每周多催几次,而是让团队尽早暴露会影响交付的事实。需求不清、依赖未确认、测试资源不足,这些都不是发布前一天才出现的问题,只是很多团队没有把它们纳入版本计划。
2. 把版本协同拆成四个管理对象
为了避免所有信息挤在一张任务看板上,我通常把版本拆成四个对象:版本基线、交付项、关口证据和变更记录。它们互相关联,但用途不同。基线回答“计划交付什么”,交付项回答“具体由谁完成”,关口证据回答“凭什么进入下一阶段”,变更记录回答“计划改变了什么、为什么”。
| 管理对象 | 需要回答的问题 | 常见字段 | 主要责任人 |
|---|---|---|---|
| 版本基线 | 本次版本承诺什么 | 目标、范围、发布日期、质量门槛、依赖 | 项目负责人、业务负责人 |
| 交付项 | 每一项工作如何完成 | 负责人、估算、状态、验收标准、阻塞项 | 各工作流负责人 |
| 关口证据 | 是否具备进入下一阶段的条件 | 评审结论、测试结果、部署验证、回滚预案 | 技术、测试、运维及业务代表 |
| 变更记录 | 哪些承诺发生变化,影响是什么 | 变更原因、影响范围、决策人、结论、日期 | 项目负责人维护,授权人决策 |
这四类对象可以放在项目管理平台、文档库或团队现有系统中。工具不是重点,重点是字段定义一致、记录可以追溯、会议决策能回写。对于跨部门、多人并行的组织,以PingCode这类面向团队协同的项目管理平台为例,可以按需求、迭代、缺陷、测试与发布等工作流组织信息;具体能力和权限应以实际版本及企业配置为准。
3. 先优化决策周期,再优化任务流转速度
版本效率常被误解为“任务流转得越快越好”。但如果任务很快完成,又因验收口径不一致反复返工,整体周期并没有缩短。对项目负责人更有价值的观察是:需求从提出到决策用了多久,阻塞从发现到有人处理用了多久,变更从提出到影响评估用了多久。
我会优先关注三类等待时间:跨团队依赖等待、评审等待和环境等待。它们往往比单个任务的开发时长更能解释版本为什么卡住。团队有了稳定的版本边界和明确的升级路径后,才值得进一步优化估算精度和自动化程度。

二、版本协同的真实难点:多团队同时交付,却没有共同的“完成定义”
1. 同一个版本里,参与者看到的是不同版本
在一个典型的企业软件项目中,业务负责人关心承诺功能是否按期上线,研发关注接口和代码是否合并,测试关注缺陷是否关闭,运维关注部署窗口和回滚能力。每个角色都可能认为自己完成了任务,但这些“完成”未必指向同一件事。
例如,研发说功能已完成,可能只是代码已合并;测试说已完成,可能只是计划用例跑完;业务说已完成,可能是操作路径满足预期;运维说可发布,则还要考虑配置、监控、权限和恢复方案。若不先定义共同的完成条件,项目负责人只能在发布前充当翻译。
因此,我会把“完成”拆成可核验的状态,而不是只保留一个模糊的绿色标签。每项交付至少要关联验收标准、测试结果、依赖状态和责任人。对高风险变更,还要有发布步骤、观测指标和回退触发条件。
2. 版本范围不清,通常是决策机制缺位

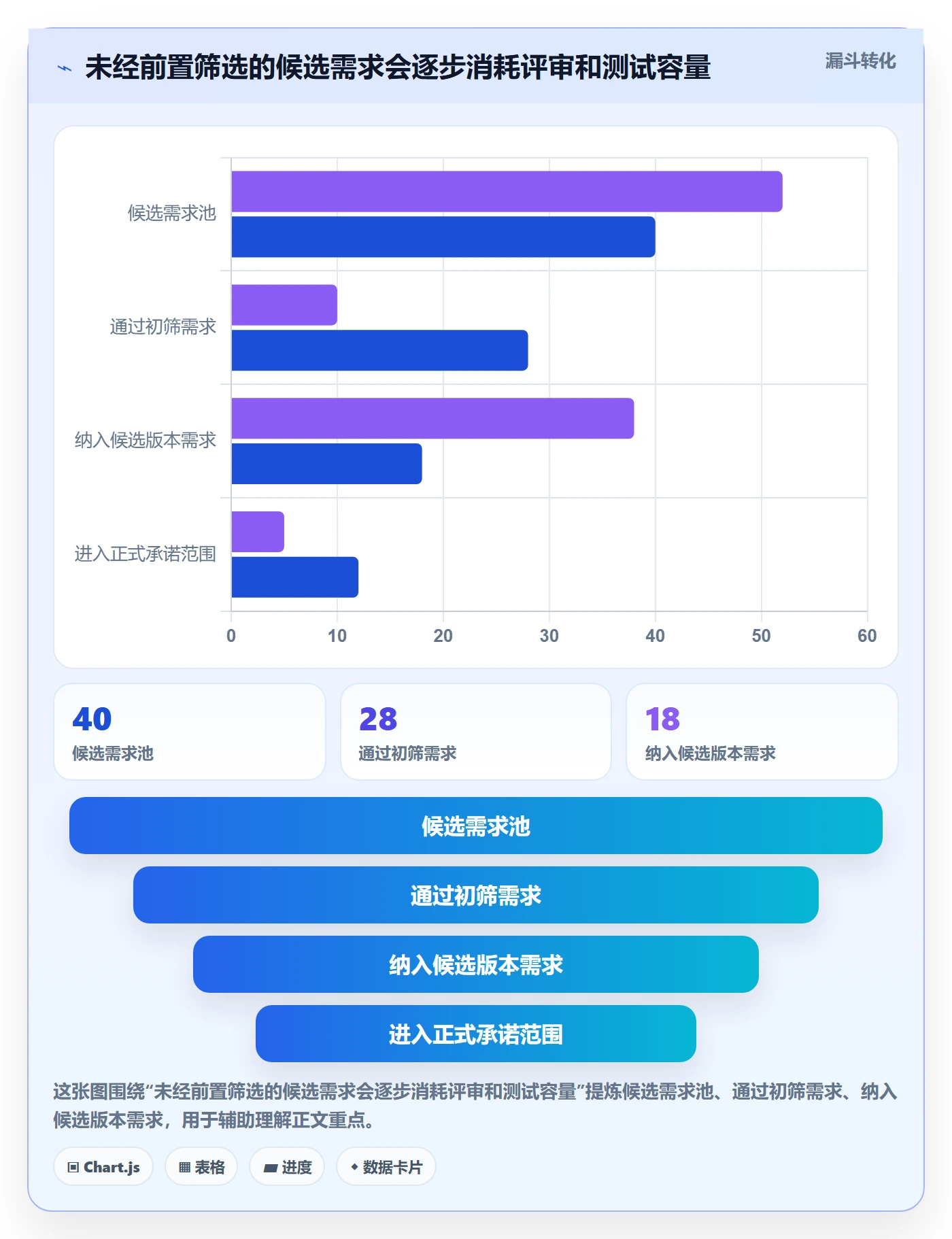

“需求一直在变”经常被当成业务不稳定的结论。但更常见的根因是:候选需求与已承诺需求没有分层,谁能把候选项塞进版本没有边界,加入新需求也不要求说明要挤掉什么。这样一来,任何一次口头追加都会悄悄改变交付承诺。
我建议把范围分为三层:承诺范围、候选范围和明确不纳入范围。承诺范围进入版本基线;候选范围只有在容量、依赖和质量影响被评估后才能升级;明确不纳入范围的内容保留原因和复核时间,避免它在多个会议里反复出现。
这种分层不是为了拒绝需求,而是让需求进入版本时有成本意识。新增一项工作,不只是多一个任务,还可能挤占测试窗口、扩大回归范围、增加发布风险,或推迟其他团队的依赖交付。
3. 负责人真正缺少的不是看板,而是风险提前量
看板显示的是当前状态,不一定显示风险。一个任务标成“进行中”,如果负责人连续三天没有更新,或者依赖事项尚未确认,表面状态仍可能是绿色。状态颜色的价值有限,除非团队规定了颜色背后的判断条件和升级动作。
我会把风险提前量作为协同设计的一部分:关键依赖必须在进入开发前有确认日期;需求验收标准必须在开发开始前可用;影响发布的未决事项必须在版本关口前得到决策。目标不是消灭所有风险,而是把风险从发布周搬到仍有选择空间的阶段。

三、常见误区:看起来在管理版本,实际是在堆积不确定性
1. 误区一:先定发布日期,再倒推所有任务
发布日期可以是业务约束,但不能自动等同于工程可行性。若负责人先定日期,再把每项工作压进剩余天数,团队会得到一张看似完整、实则没有容量依据的计划。延期只是被推迟发现,最终常以压缩测试、扩大加班或带风险上线的形式出现。
更好的做法是把日期拆成两类:外部固定窗口与团队估算窗口。外部固定窗口来自合同、市场活动或监管要求,需要明确不可移动的原因;团队估算窗口则根据范围、历史吞吐、依赖和可用人力推算。两者冲突时,必须在范围、资源或风险接受程度中做取舍,而不是让计划表假装没有冲突。
2. 误区二:把任务状态更新当成协同
每天更新状态并不必然增加协同。若更新内容只有“进行中”“快好了”“等待反馈”,负责人仍无法判断影响。一个有效更新至少说明当前结果、下一步、预计完成时间和阻塞需要谁处理。
我通常要求阻塞信息采用“事实,影响,请求”三段式。例如:“接口字段尚未确认;若明天下午前未确认,联调预计后移两天;请接口负责人今天下班前给出字段结论或安排决策人。”这种表达把模糊状态转化为可执行的协同请求。
3. 误区三:所有变更都走同一套审批
小修正与范围扩张的影响不一样。若每次文字调整都走正式变更委员会,流程会拖慢;若新增关键功能也只在群里确认,版本边界就会失效。解决办法不是增加或取消审批,而是按影响分级。
低影响变更可以由工作流负责人在既定边界内处理;中影响变更需要项目负责人评估容量、依赖和测试范围;高影响变更则由业务与技术授权人共同决策。具体门槛要结合组织风险承受度设定,不能照搬别的团队的数字。
4. 误区四:把“零缺陷”当成唯一发布标准
零缺陷听起来安全,却可能让团队把所有缺陷一视同仁,甚至因为低影响问题拖住高价值交付。发布决策需要区分严重度、影响面、是否有规避方案、是否涉及数据安全或法规要求,以及上线后是否能快速回退。
这不代表可以淡化质量问题。相反,缺陷必须有清晰分级、责任人和处置期限。涉及数据损坏、权限越界或重大合规风险的缺陷,应设置硬性拦截;低影响且有可靠规避方案的问题,可以由授权人记录风险后决定是否放行。
5. 误区五:把工具上线当成管理机制上线
团队导入新系统后,如果仍然在聊天群里口头改范围、在个人表格里维护发布日期、在会议纪要里另存缺陷结论,只是多了一处信息入口。工具配置再完整,也无法自动弥补决策权不清、字段没人维护和流程没有责任人的问题。
使用PingCode或其他项目管理平台时,我会先画出现有版本流转,再决定哪些信息进入平台、哪些记录需要自动关联、哪些流程必须由人判断。先选定一条真实版本试运行,比一次性把所有部门、所有项目都迁入更容易发现权限、字段和流程问题。
四、专业判断逻辑:用一套可重复的关口判断版本是否可控

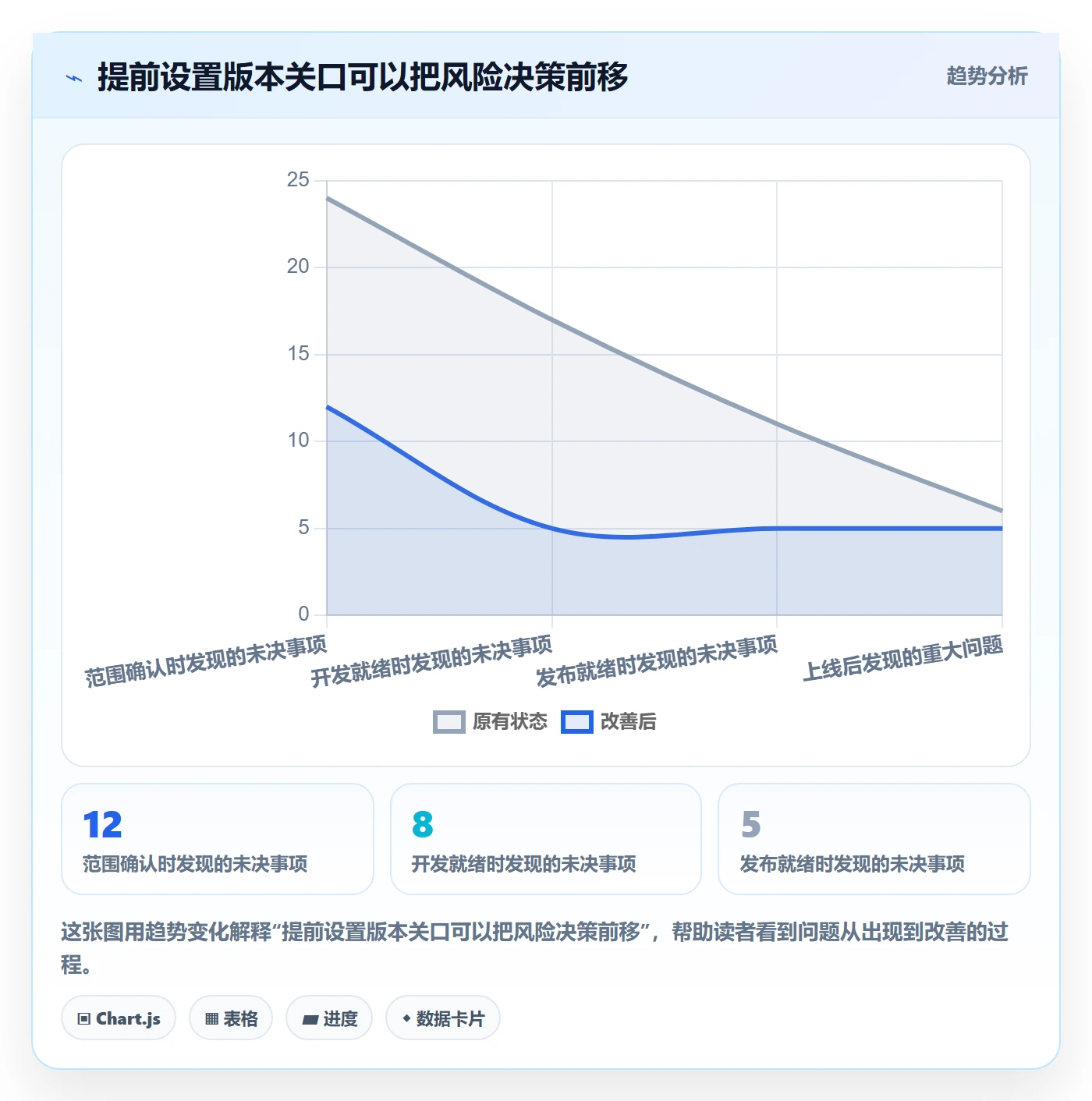

1. 建立版本四关口,而不是只盯最终发布日期
我建议把版本协同拆成四个决策关口:范围确认、开发就绪、发布就绪和上线复盘。每个关口都要有输入、判断标准、决策人和未通过时的动作。关口不是多开四次会,而是避免关键决策被挤到发布前。
| 关口 | 必须核验的证据 | 核心决策 | 未通过时的处理 |
|---|---|---|---|
| 范围确认 | 业务目标、验收标准、优先级、初步依赖、容量判断 | 哪些内容进入承诺范围 | 退回补充信息,或降为候选项 |
| 开发就绪 | 方案评审、接口约定、环境与数据准备、负责人确认 | 团队能否开始稳定执行 | 拆解阻塞项并设定责任人与期限 |
| 发布就绪 | 测试结果、未关闭缺陷、部署清单、监控与回滚方案 | 是否允许进入发布窗口 | 修复、缩小范围、延迟或授权接受风险 |
| 上线复盘 | 实际发布情况、异常、用户反馈、指标变化 | 是否完成交付及需要改进什么 | 补救问题,更新后续版本与流程动作 |
关口判断要避免“材料齐全就通过”。材料齐全只是可审查,是否通过取决于证据是否满足目标。例如,测试报告已生成不代表质量达标,回滚文档已存在不代表回滚路径实际验证过。
2. 用风险、变更影响和可恢复性共同判断发布
发布判断不能只看剩余缺陷数量。我会按三条轴评估:影响严重度、发生可能性和恢复难度。影响严重度衡量用户或业务受到的损害;发生可能性依据测试覆盖、变更范围、历史问题和依赖成熟度判断;恢复难度则看能否回滚、数据是否可逆、是否能快速关闭功能。
风险评估不必追求假精确的复杂分数。对多数团队,一张有统一定义的风险清单比“风险值82.7分”更有用。若确实需要量化,可以采用“概率等级×影响等级”作为排序辅助,并注明这是团队内部决策工具,不是客观概率预测。
发布会上我会特别追问两个问题:如果用户反馈异常,团队多久能发现?发现后多久能阻止损害扩大?如果回答不出来,即使功能测试通过,也不能视为发布准备充分。
3. 采用适合团队规模的度量,不要追求指标越多越专业
DORA的公开研究长期关注交付速度与稳定性,历史上常用部署频率、变更前置时间、变更失败率和恢复服务时间等交付表现指标作为观察视角。它们适合帮助团队讨论系统表现,但不应直接变成个人绩效排名,也不能脱离服务类型、发布方式和统计口径做简单横向比较。
对一个版本项目,我会选少量过程指标与结果指标搭配:范围变更次数、关键依赖按期确认率、关口一次通过率属于过程观察;发布后高严重度问题、恢复耗时和承诺范围完成情况属于结果观察。每个指标都要明确统计窗口、分母和排除条件。
如果团队没有稳定的数据历史,先连续记录两到三个版本,了解波动来源,再决定是否设目标。未经基线校准就要求“效率提升30%”,很容易刺激错误行为,例如少报阻塞、拆分任务刷完成率,或者把缺陷挪到上线后处理。

4. 把责任边界写成决策权,而不只是职责清单
“项目负责人协调进度”并不意味着项目负责人要替所有专业角色做决定。项目负责人应维护版本基线、组织影响评估、暴露风险并推动决策;业务负责人确认价值和范围优先级;技术负责人评估方案和技术风险;测试负责人说明质量证据;运维或发布负责人确认部署和恢复能力。
凡是跨团队冲突,都要指定最后决策人。例如,业务希望加一个功能、研发判断会影响关键依赖、测试认为回归容量不足,不能无限期停留在“大家再讨论”。明确决策权,不是削弱协作,而是避免团队把分歧伪装成进度问题。
五、案例与数据观察:用一组情景模拟验证方法是否能落地
1. 情景设定:两个团队、一个共同窗口、三类依赖
下面的案例是根据常见协同问题构造的情景模拟,用来演示分析过程,不是某家企业的真实经营数据。某企业内部业务系统计划在六周后发布新版本,参与团队包括产品、研发、测试和运维,承诺范围共12项,另有6项候选需求。
第一轮计划的问题不是开发任务太多,而是三项关键依赖没有明确确认人,验收口径有4项仍停留在会议记录里,测试环境数据还需要手工准备。团队周会只更新任务状态,没有统一记录变更和关口结论。
我没有先要求所有人加快进度,而是做了三件事:冻结12项承诺范围并将6项候选需求单独管理;为每个依赖指定责任人和最迟确认日期;把验收条件和发布证据纳入版本看板。随后才重新估算容量和发布风险。
2. 观察结果:减少的是晚期返工,不是所有工作量
在这个情景模拟中,加入关口后,团队仍然需要完成同样的主要功能工作,但需求澄清与依赖确认被提前处理。最明显的变化不是开发工时骤降,而是发布周的临时协调减少,测试资源不再被未确认需求打断。
需要强调的是,以下数据仅为方法演示的样本推演。真实项目应从工时记录、缺陷系统、会议决策和发布记录中取数,并保留原始口径。若没有数据采集基础,不要把模拟值写成项目实际成效。

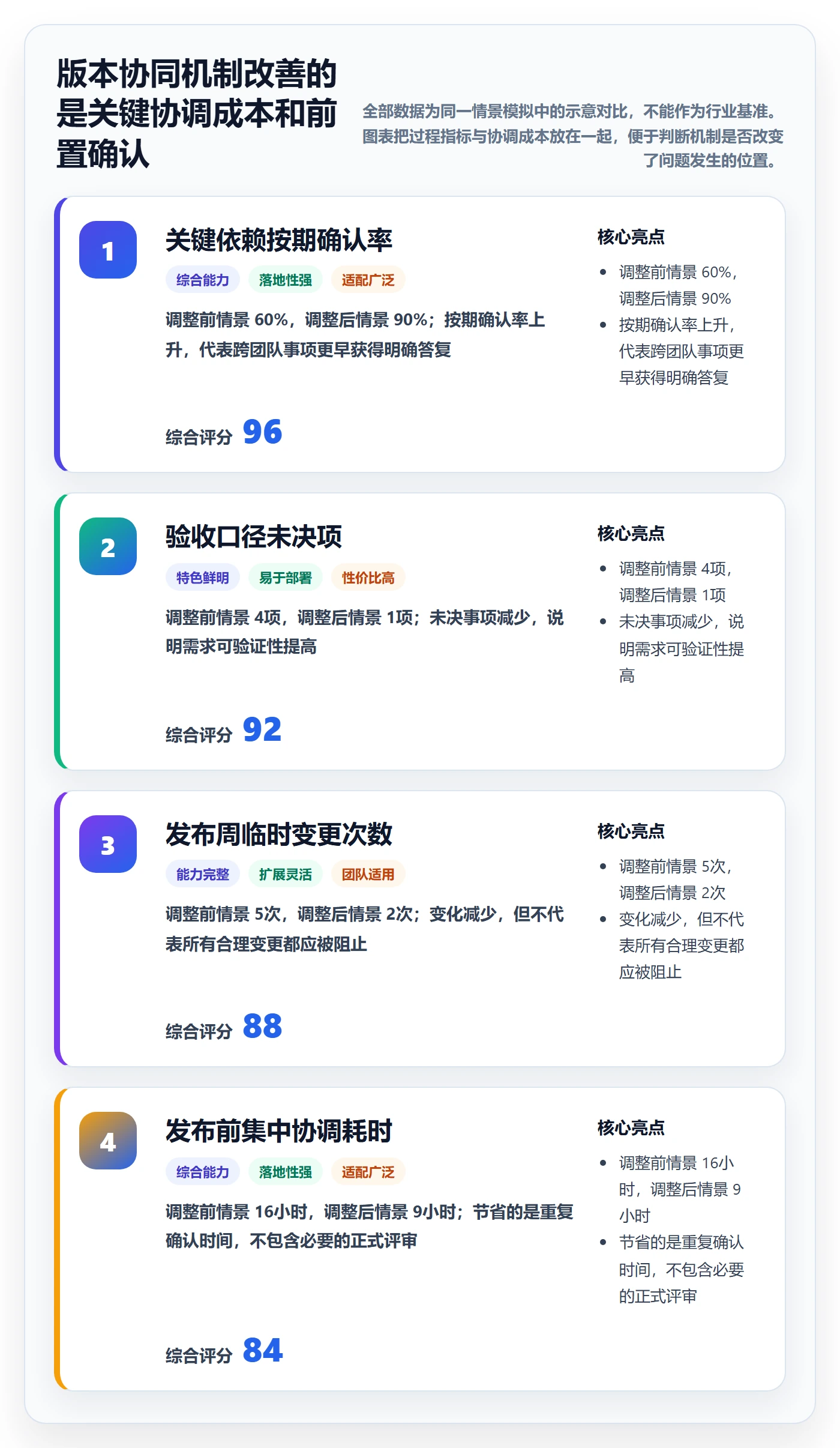

| 观察维度 | 调整前情景 | 调整后情景 | 管理解释 |
|---|---|---|---|
| 关键依赖按期确认率 | 约60% | 约90% | 提前指定责任人并设定确认期限,降低临近联调才发现接口不一致的概率 |
| 验收口径未决项 | 4项 | 1项 | 验收条件进入开发前检查,减少测试阶段重新解释需求 |
| 发布周临时变更 | 5次 | 2次 | 候选需求与承诺范围分层,新增事项需要说明替换对象或风险 |
| 发布前集中协调耗时 | 约16小时 | 约9小时 | 减少多人重复确认,但仍保留必要的发布评审和风险核验 |
这个对比不应被解读为“模板能让项目效率提升某个固定比例”。它说明的是,流程改进要对应具体机制:责任人和期限改善依赖确认,验收条件前置减少口径争议,变更分层降低范围漂移。若组织问题是人员不足或核心架构不稳定,单靠版本流程无法消除根因。

3. 如何判断效果来自流程,而不是项目偶然性
单个版本表现改善,不能立即证明方法有效。版本范围可能更小,团队可能恰好没有关键人员休假,外部依赖也可能更稳定。要判断流程是否起作用,至少连续观察多个版本,并记录范围规模、团队容量、依赖复杂度和发布类型等背景条件。
比较时优先看同类项目、同类发布窗口或同一团队的前后变化。若前一版本有大规模架构调整,后一版本只是小型修复,直接比较完成率没有意义。更可信的结论是:某项机制减少了哪一类等待、降低了哪一种风险,以及它需要付出多少维护成本。
对于大组织,可以把PingCode或其他项目管理平台配置成记录载体,把版本、需求、缺陷、测试结果和发布决策串联起来。真正需要验证的不是“系统里有多少任务”,而是关键字段是否持续更新、跨项目依赖能否被看见、决策记录能否追到责任人,以及团队是否愿意按同一规则处理变更。
六、可直接使用的模板:把方法变成日常动作
1. 版本基线模板:先写边界,再填任务
版本基线建议控制在一页可审阅的信息范围内。过长的需求描述可以链接到详细文档,但目标、承诺范围、排除范围和质量门槛必须在基线页可见。基线不是一次性立项材料,变更时应保留版本记录和决策依据。
| 字段 | 填写建议 | 示例表达 |
|---|---|---|
| 版本名称与目标 | 说明版本服务的对象和业务结果,避免只写功能名称 | 让区域运营人员可在一个工作台完成日常审批与状态追踪 |
| 目标发布日期 | 注明固定约束或估算窗口,并写明日期依据 | 目标窗口为6月第二周;若外部联调晚于5月20日则重新评估 |
| 承诺范围 | 逐项列出已确认交付内容,并链接验收标准 | 审批流调整、状态查询、操作记录导出 |
| 候选范围 | 列出可能纳入但尚未承诺的事项及升级条件 | 批量操作优化;须在容量复核后替换一项同等工作量范围 |
| 排除范围 | 记录明确不做的事项及原因,减少反复讨论 | 移动端重构暂不纳入,等待独立技术评估 |
| 质量门槛 | 写可验证条件,避免使用“充分测试”等模糊词 | 关键业务路径通过;高严重度缺陷为零;未解决风险有授权结论 |
| 关键依赖 | 记录提供方、接收方、确认日期和失败影响 | 身份服务接口由平台组在5月15日前完成联调环境验证 |
| 发布与恢复 | 说明发布负责人、监控信号和回退条件 | 错误率超过预设阈值持续10分钟,执行关闭开关并通知值班人 |
2. 变更评估模板:新增需求必须回答五个问题
变更申请不必写成冗长报告,但必须让决策人看懂影响。建议任何新增或删除范围的申请回答:为什么现在要改、影响哪些交付项、需要多少容量、会影响哪些依赖或质量活动、由谁批准。缺少这些信息时,项目负责人可以先退回补充,而不是默认接受。
- 变更内容:描述新增、删减或调整了什么,避免只写“优化体验”。
- 变更原因:区分用户反馈、合规要求、技术风险、业务策略变化或原始遗漏。
- 影响评估:说明对工期、测试、依赖、数据、安全和发布窗口的影响。
- 替换方案:若增加工作,说明是否移出同等容量的其他范围,或由授权人接受延期与风险。
- 决策记录:记录结论、决策人、日期、受影响版本及通知对象。
变更决策不是为了制造审批层级。小范围文案修正可以快速处理;涉及数据结构、跨团队接口、核心权限或发布窗口的变更,应有更高层级的评估。团队可以给每个等级设定响应时限,避免申请被长期搁置。
3. 周度版本同步模板:会议围绕决策,不围绕逐项念状态
周会最常见的浪费,是每个人轮流复述看板上已经存在的信息。会前异步更新状态,会议只讨论偏差、阻塞、决策和风险。对小团队,30分钟可以完成;多工作流项目则按专题拆分,但所有决策仍回写到同一版本记录。
- 本周变化:范围、依赖、发布日期或风险等级是否改变。
- 关键交付偏差:哪些承诺项落后,预计影响是什么。
- 待决事项:需要谁在什么时间前做何种决策。
- 跨团队阻塞:事实、影响、请求和升级对象是否齐全。
- 关口准备情况:下一关口缺少哪些证据,谁负责补齐。
- 行动记录:事项、负责人、期限、验收结果和升级条件。
如果一个议题连续两次会议没有结论,我会检查它是否缺少决策人、必要数据或明确的选项。继续重复讨论通常不会自动产生答案。项目负责人应把问题改写成可决策的选项,例如“保留功能但推迟版本、缩小功能范围按期发布、按期发布并接受某项明确风险”。
4. 发布准备清单:以证据而非口头保证放行
发布清单的目的不是让团队勾选更多方框,而是让每项关键风险有可核验的证据。清单应按项目类型调整,数据敏感、交易密集或外部集成复杂的系统,验证要求自然高于内部低风险工具。
- 范围已冻结,已批准的例外和未纳入项均有记录。
- 关键路径测试通过,未解决缺陷已按严重度评估并获得相应授权。
- 部署包、配置、权限和数据迁移方案已核对,责任人明确。
- 监控告警、值班联系人和用户反馈渠道已准备。
- 回滚或降级路径已演练,触发条件和执行权限清晰。
- 发布后观察窗口、验证指标和停止条件已经约定。
“回滚方案已写”与“回滚能力已验证”是两种证据。若数据迁移不可逆、外部接口无法快速切回,团队就需要通过灰度、功能开关、备份恢复或分阶段开放来降低风险。发布方式应服从恢复能力,而不是只追求一次性全量上线。
5. 复盘模板:把异常变成下个版本可执行的改进
复盘不要止于“沟通不够”“需求不清”这类无法直接执行的结论。每项改进都应指向可观察的流程变化,例如“所有跨团队接口在开发就绪关口前指定确认人,逾期一天自动升级至双方负责人”。改进项还要限定责任人和检查版本,避免复盘文档成为归档材料。
| 复盘字段 | 填写方式 |
|---|---|
| 预期与实际差异 | 写清原计划、实际结果和差距,不先判断责任 |
| 事实证据 | 链接变更记录、缺陷、发布日志、工时或决策记录 |
| 直接原因与系统原因 | 区分某次遗漏和导致遗漏反复发生的流程缺口 |
| 改进动作 | 描述可以验证的制度、字段、自动化或责任调整 |
| 复核时间 | 写明在哪个后续版本检查,以及何种结果算有效 |
七、不同情况下怎么行动:先选最能改变结果的一个抓手
1. 小团队、单一产品线:追求轻量,不追求流程完整度
十人左右、依赖少、发布频率高的团队,不需要照搬大型项目的审批结构。可以只保留一份版本基线、一张风险清单和一次简短发布评审。项目负责人重点盯范围、关键阻塞、质量门槛和恢复路径。
轻量管理的关键是“不重复录入”。如果需求系统已经包含验收条件,就不要再手工复制到多份表格;只需在版本清单中关联它们,并记录承诺状态。小团队最应避免的是为了看起来正规而维护多套相互不一致的计划。
2. 多团队、共享平台或百人以上组织:优先建立依赖治理
组织规模增大后,版本失控往往不是某个团队没有排期,而是多个计划之间没有共同的依赖视图。一个团队的延期会影响其他团队,却未必进入同一个周会或项目群。因此,应把依赖从普通任务中显式抽出来,记录供给方、接收方、交付条件、最晚确认日期和升级路径。
对于中大型企业及百人以上组织,使用PingCode这类项目管理平台时,可以考虑建立跨项目的需求、迭代、缺陷和发布关联视图,让项目负责人能从版本范围追到负责人、测试证据和变更记录。不要一开始就要求全组织采用完全相同的模板;先统一最小字段和关键决策规则,再逐步扩展流程。
在这种规模下,权限和数据治理同样重要。哪些角色可以改承诺范围、谁能批准风险、敏感项目如何隔离、跨项目信息如何汇总,都要在工具配置前确定。否则平台会把旧有混乱数字化,甚至让错误状态传播得更快。
3. 外部日期固定、监管或合同约束强:让范围和风险透明化
如果发布日期不可移动,项目负责人需要把固定日期当作约束条件,而不是假装所有范围都能按原计划交付。应优先确定法规、合同或业务运行所需的最小范围,再将增强项放入候选列表。对每项被保留的高风险内容,明确风险接受人和缓解措施。
这种场景下,不宜用“团队承诺尽全力”代替管理决策。可以明确选择按期交付最小可用范围、增加经过评估的资源、分阶段开放,或由授权人书面接受特定风险。若没有任何一项选择可行,就需要及时升级日期或业务目标,而不是等到最后一天。
4. 需求高度探索、研究型工作:承诺阶段性证据,不承诺虚假精确日期
探索性项目的主要不确定性可能来自技术可行性、用户验证或外部数据,早期给出精确任务排期往往是假精确。可以把版本拆成探索阶段、验证阶段和产品化阶段,分别约定阶段目标、资源上限、时间盒和继续投入的决策条件。
例如,第一阶段不承诺完整功能上线,而承诺在四周内验证关键技术路径、测量目标用户是否完成核心任务,并交付继续投入或停止的建议。项目负责人仍然要管版本,只是版本的交付物变成了可决策证据,而非稳定产品功能。
5. 经常延期但原因不清:先做数据诊断,不先加会议
若连续几个版本延期,先把延期拆成需求变化、依赖等待、估算偏差、测试返工、环境问题和资源冲突。每一类都要有证据和时间范围。若主要损耗来自等待,就调整依赖确认机制;若主要损耗来自需求变更,就检查承诺范围与授权;若主要损耗来自缺陷返工,就回到设计、测试策略和质量门槛。
不要在原因尚未分清时同时引入日报、周会、审批单、风险会和新工具。流程增加会产生维护成本,且可能掩盖真正瓶颈。一次只改一个主要机制,观察后续版本,再决定是否扩展,通常比大规模流程改革更稳妥。

八、不同情况下的取舍:流程越多不一定越可靠
1. 速度与可控性之间:把控制放在高风险节点
审批不是越少越好,也不是越多越安全。对低风险、可快速回滚的变更,可以使用轻量审批或自动化检查;对数据迁移、权限变更、金融交易或外部接口调整,则需要更多审查和演练。合理的控制方式是按影响分级,而不是让所有任务都走同一条慢流程。
负责人需要判断的是:这项控制能否显著降低风险,还是只增加等待。如果一个审批节点既没有独立判断,也没有明确的风险责任,它很可能只是把决策排队。应定期审查关口的通过率、等待时间和拦截出的实际问题。
2. 范围稳定与业务响应之间:允许变化,但要求变化有代价意识
完全冻结范围会让团队错过重要的业务反馈,任意追加又会让承诺失去意义。合理做法是允许变化进入评估,同时要求明确替换、延期、增援或风险接受方案。新增需求不必然意味着项目失败,未经评估的新增才是协同失控的信号。
当变化是法规要求或重大安全修复时,可能需要立即调整范围;当变化只是体验优化,就应比较其收益与挤占的测试容量。把“为什么现在必须做”问清楚,往往比争论“这个需求重要不重要”更能推动决策。
3. 统一模板与团队自主之间:统一关键字段,保留执行差异
大型组织常希望建立统一版本流程,但各团队的发布频率、风险等级和交付模式并不相同。统一到每个审批步骤会制造形式负担;完全放任则难以形成跨项目视图。更可行的折中是统一版本编号、范围状态、责任人、风险等级、变更记录和发布结论,团队可以根据风险增加本地检查。
统一字段的价值在于可解释和可汇总,而不是让每个团队的工作方式一模一样。平台管理员应与一线团队一起试运行字段,淘汰长期没人维护、无法支持决策的字段,避免把模板变成填表竞赛。
4. 指标可比与情境差异之间:比较机制,不轻易比较人
交付指标可以帮助发现系统性瓶颈,但直接用来比较个人或团队,很容易诱发局部优化。为了提高部署频率而拆出无意义发布,为了降低缺陷率而延迟上报,都可能让数字变好、用户体验变差。
我会将指标用于提出问题,而非直接定罪:变更前置时间变长,是需求等待增加、评审排队还是发布窗口受限?恢复时间变长,是告警缺失、权限不清还是回滚方案未验证?只有解释了机制,指标才具有改进价值。
5. 一次性上线与渐进发布之间:按可恢复能力选择
全量发布操作简单,但故障影响面大;灰度发布需要额外的配置、监控和运营协调,却能限制影响。若团队缺少可靠监控、功能开关或数据恢复能力,渐进发布未必天然安全;它也可能让系统处于长期半开放状态,增加验证复杂度。
选择方式时要看用户分布、数据可逆性、故障影响面、回滚速度和团队值守能力。若错误可能造成不可逆数据变化,应优先设计备份、兼容迁移和双写校验等保护措施。发布策略不是通用模板,必须与系统风险匹配。
九、结语:把版本管理从“催进度”变成“管理可验证的承诺”
1. 下一步先做一个版本的最小试点
如果团队现在只有一张排期表,不必立刻推翻全部流程。选择一个即将启动的版本,先建立四项最小实践:写清承诺范围与排除范围;为关键依赖指定责任人和日期;设置范围确认、开发就绪、发布就绪三个关口;为变更和风险留下一条可追溯记录。
版本结束后,不要只问“是否按期上线”,还要核对:哪些等待被提前发现,哪些变化仍然绕过决策,哪些证据缺失导致关口判断依赖口头保证。把这一轮的观察转成一到两项流程改进,再运行下一个版本。
2. 最重要的判断:不要让计划看起来确定,要让不确定性尽早可见
我对版本效率的核心判断是:计划精确不等于交付可控,风险可见、变更可决策、恢复可执行,才是真正的管理能力。一张写满日期的计划表可以显得很忙,但只有当每项承诺有验收条件、每个依赖有责任人、每次变更有影响评估、每次发布有恢复路径,版本才真正进入可管理状态。
下一步可以从最近一次延期的版本开始,回查最早出现的三个未决事项,记录它们何时发生、何时被发现、由谁决策、最终造成什么影响。这个小型复盘通常比再增加一场例会更有价值,也能为团队设计适合自身规模的版本模板提供真实依据。
常见问题解答(FAQ)
1. 项目负责人怎样制定既能控范围、又不拖慢交付的版本计划?
我每次排版本时,都会遇到一个矛盾:范围定得太早,业务变化后计划就失真;范围一直开放,团队又无法稳定交付。我想知道,版本计划里哪些内容应该锁定,哪些可以留有调整空间?
不要把“版本计划”理解成一张不可变的需求清单。更实用的做法是锁定版本目标、关键验收条件和发布日期,把低优先级需求留作可替换项。比如一个四周版本,可以先确定必须交付的3项核心能力,再预留约15%的团队容量处理缺陷和突发依赖;这个比例应根据历史返工与线上问题调整,而不是照搬。
计划表建议包含需求名称、负责人、估算、优先级、依赖项、验收标准和当前状态。范围变化时,要求提出方同时说明新增价值、影响工期以及被替换的事项。这样讨论的是取舍,而不是简单往版本里加任务。
2. 版本协同模板应该包含哪些字段,才能让跨团队依赖不靠口头追踪?
我发现版本延期时,常常不是某个任务没人做,而是接口、测试环境或业务确认卡住了,却没人把它当成版本风险。我想做一份团队都愿意更新的模板,但担心字段太多,最后变成填表负担。
模板优先记录会改变决策的信息,不要追求字段齐全。建议至少包含:工作项、交付负责人、协作方、计划完成日、验收人、依赖事项、风险等级、下一步动作和更新时间。依赖项最好写成可验证的句子,例如“测试环境需在周三前开放,环境负责人为某团队成员”,而不是只写“等环境”。
每周检查模板中逾期未更新、依赖无人认领和验收人缺失的记录;这些比单看完成百分比更能提前暴露延期。若团队连续几周没人使用某字段,就删掉或改成自动采集,降低维护成本。
3. 版本需求中途变更时,项目负责人如何判断接受、延期还是替换?
我遇到过临近发布时业务方提出“只加一个小功能”,结果开发、测试和文档都要跟着返工。我不想用流程把需求挡在门外,但也不希望每次变更都悄悄挤压测试时间,应该用什么标准做判断?
先判断变更是否影响版本承诺,而不是只看开发工作量。可以用四项快速评估:用户或业务影响、实现与验证成本、对已有功能的回归范围、是否存在外部依赖。比如估算新增需求需要2人日,但会影响3个核心流程并增加1轮回归测试,它就不能按“2人日小改动”处理。
接受变更时,应明确替换掉什么、谁批准、哪些验收条件随之变化;若无法说明替换项,通常应进入下一版本。涉及安全、合规或严重线上问题的修复则单独走紧急通道,并记录对原计划的影响。
4. 项目负责人用什么指标判断版本管理是否真的变高效?
我以前主要看任务完成率和是否按期发布,但有时版本虽然准时,发布后却有很多返工;有时延期了几天,交付结果反而更稳定。我想知道哪些指标能区分“看起来很忙”和“版本协同真的变好了”。
不要用单一的按期率评价版本管理。建议同时观察计划完成率、需求变更率、延期工作项比例、发布后缺陷数和从需求确认到验收的周期,并按连续3至5个版本比较趋势。比如某团队计划完成率从70%升到90%,但发布后高优先级缺陷也明显增加,说明可能是验收或回归被压缩,而不是效率提升。
还可以抽查延期事项的原因是否集中在依赖等待、需求反复或估算偏差,据此调整模板和协作节奏。指标的作用是定位系统性卡点,不应变成个人排名或催报进度的工具。
核心关键词
文章包含AI辅助创作:版本实操方法:项目负责人提升版本管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519306
读者评论
我们团队以前也是先锁发布日期,后面靠压缩测试追进度。把候选需求和承诺范围分开后,争议少了些,不过业务方临时追加时,仍需要负责人明确说明会挤掉什么。
四个关口的思路挺实用,但小团队如果每个关口都开会、填材料,可能反而增加负担。我觉得可以按风险分级,低风险版本用简化清单,高风险变更再做完整核验。
指标最好统一统计口径再看趋势。我们曾把恢复时间算到故障关闭为止,后来发现还应区分发现、止损和完全恢复,否则不同版本之间不太好比较。
