Release流程与规范:项目负责人版本管理效率提升关键指标

Release流程看起来是在“发版本”,实际消耗的时间往往花在发布前的状态确认、跨团队等待、临时补材料和上线后的故障定位上。项目负责人如果只盯着版本发布次数,可能把团队推向更频繁的上线,却没有减少延期、回滚和返工。真正能提升版本管理效率的关键指标,不是单一的发布速度,而是交付周期、发布可靠性、等待成本和风险恢复能力之间的平衡。

一、先讲核心结论:Release效率不是“发得越快越好”

1. 把Release效率定义为可预测、可验证、可恢复

我判断一个团队的Release流程是否有效,通常先看三个问题:承诺的版本能否按窗口发布,发布内容能否在上线前被验证,出现问题后能否快速止损。三个问题分别对应可预测性、质量门禁和恢复能力,缺少任何一项,单纯提高发布频率都可能把风险同步放大。

因此,项目负责人不应把“每月发布几次”直接当作效率结论。发布频率只是交付节奏的一个观测值,它没有说明每次发布包含多少工作、等待了多久、发生了多少生产问题,也没有说明这些问题是否被快速恢复。

更实用的判断方式是同时看速度指标和质量护栏。速度指标回答“从需求承诺到可用版本要多久”;质量护栏回答“更快交付是否以更多线上故障为代价”;恢复指标则回答“出错后团队能否控制影响”。

指标维度 关键问题 建议观察指标 不应单独得出的结论
速度 工作从进入承诺到上线花了多久 需求交付周期、发布准备耗时、部署频率 发布次数多就代表团队效率高
可靠性 发布是否引入生产问题 变更失败率、发布后缺陷率、回滚率 没有回滚就代表发布质量好
恢复能力 发生问题后多久恢复服务 平均恢复时间、影响用户数、故障持续时间 故障修复完成就代表影响已结束
可预测性 计划是否能兑现,变化是否可解释 发布窗口兑现率、临时变更占比、延期原因分布 所有延期都应通过加班解决

2. 关键指标要组成一组,而不是各自争夺注意力

我建议项目负责人建立一组“主指标加护栏指标”。主指标用于判断交付改善是否发生,护栏指标用于判断改善有没有制造新的质量风险。例如,把需求交付周期设为主指标,同时观察变更失败率、发布后缺陷率和恢复时间。

如果交付周期缩短了,但线上故障和回滚显著增加,不能简单宣布流程提效;如果故障率降低了,但每次发布都需要大量人工确认、发布窗口不断延后,也不能说管理已经成熟。指标的意义在于揭示权衡,而不是替团队争取一个好看的数字。

这一组指标不需要一开始就做得复杂。对多数团队而言,先把“需求从承诺到生产”“变更失败”“恢复耗时”“发布窗口兑现”四件事记录完整,就能比只统计发布次数看得更清楚。

Release流程与规范:项目负责人版本管理效率提升关键指标

3. 指标要先服务决策,再服务汇报

一个指标只有在变化时能触发行动,才值得长期维护。比如“发布准备耗时变长”应当能进一步定位是测试环境等待、变更审批排队、版本范围过大,还是依赖团队未按时交付。若指标只用于月报展示,团队通常会把精力投入到填数,而不是消除阻塞。

我会要求每个核心指标配一条管理动作:谁负责看、多久看一次、超过什么边界就采取什么措施。负责人不必先争论全公司统一阈值,先通过几个发布周期建立本团队基线,再观察趋势和异常分布,通常比直接照抄外部数字更可靠。

二、背景和真实场景:项目负责人真正被什么拖慢

1. 发布日当天的问题,往往在更早的环节已经形成

在跨职能项目里,发布日常见的场景并不是“工程师忘了点部署”,而是多个团队各自掌握一部分事实:产品在确认范围,研发在合并代码,测试在追缺陷,运维在确认窗口,业务方在等验收。每个人都在推进工作,但没有一个共同的版本状态能回答“现在到底能不能发”。

于是,项目负责人不得不在群聊、表格、缺陷列表和会议纪要之间拼凑状态。某个功能已开发完成,不代表测试通过;测试通过,不代表配置已就绪;审批已完成,也不代表回滚方案经过验证。发布流程低效的主要来源,常常是状态不可见,而不是团队不够努力。

2. 复杂组织里,版本边界比单个任务更容易失控

在100人以上的组织中,一个版本可能同时涉及多个产品模块、共享服务、数据迁移、客户端适配和业务验收。每个团队都有自己的迭代节奏,项目负责人需要处理的不是一个“完成百分比”,而是一组彼此依赖的交付承诺。

如果版本范围没有明确冻结点,新增需求会不断挤入;如果依赖关系没有负责人,某个模块的延误会在最后几天才暴露;如果上线后没有观察指标,团队可能以“部署成功”代替“用户可用”。这三个缺口会把发布管理变成临近窗口时的人工救火。

以PingCode这类面向中大型企业、支持百人以上组织协同的项目管理平台为例,项目负责人可以把需求、迭代、缺陷、测试与发布任务放到同一协作视图中追踪。平台是否有帮助,关键不在于看板是否漂亮,而在于各类对象能否关联到具体版本、负责人、验收条件和风险记录。

如果团队仍然需要会前逐个私聊确认“这个需求到底完成没有”,或者上线后无法从发布记录追溯需求和缺陷,即便系统里有很多任务,也没有真正形成版本管理闭环。工具的价值是降低信息对齐成本,不是替项目负责人作出发布判断。

3. 先画出版本的工作流,再讨论优化指标

我通常把一次Release拆成六段:范围确认、变更开发、集成验证、发布评审、上线执行、观察与复盘。拆解的目的不是增加审批节点,而是找出工作在哪里等待、信息在哪里断开、失败后在哪里失去控制。

  1. 范围确认:明确版本目标、需求清单、不可变更项和候补项。
  2. 变更开发:完成代码、配置、文档及关联任务,标记未完依赖。
  3. 集成验证:检查功能、兼容性、数据迁移、权限和关键业务路径。
  4. 发布评审:核对发布清单、风险接受人、观察指标与回退条件。
  5. 上线执行:按发布顺序执行,记录时间点、结果和异常。
  6. 观察与复盘:确认服务和业务信号稳定,记录缺陷、恢复动作与流程改进。

这六段并不意味着所有团队都要设六次会议。小团队可以把检查放进自动化流水线;监管要求高的团队可能需要更正式的评审和证据留存。流程阶段应当存在,审批形式则应当按风险裁剪。

Release流程与规范:项目负责人版本管理效率提升关键指标

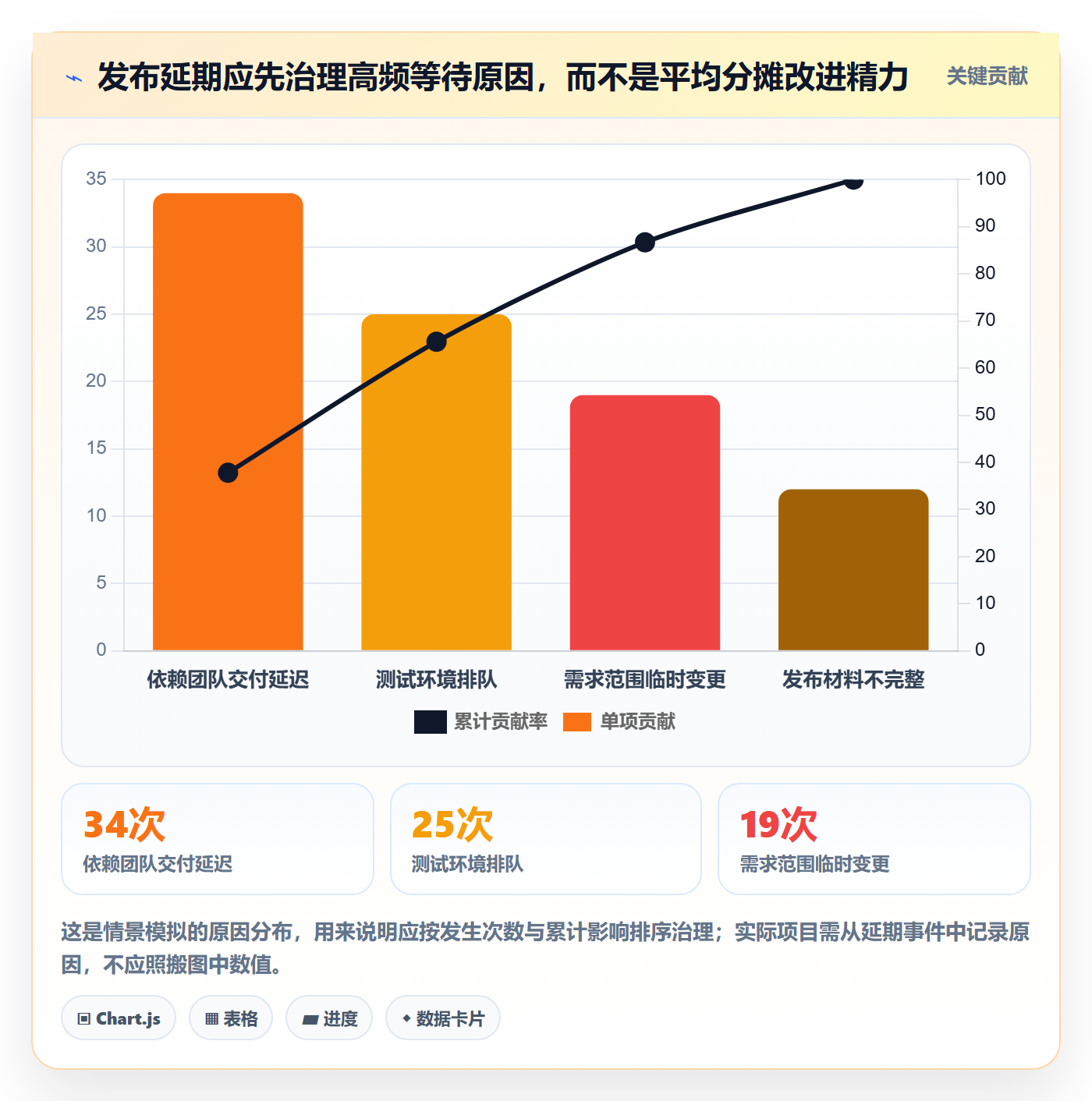

三、常见误区:为什么数字变好,版本体验却可能更差

1. 把发布频率当成效率,会诱导团队切碎工作而不解决阻塞

提高发布频率有时确实能缩小变更范围,降低单次发布的复杂度。但如果组织没有稳定的测试环境、自动化验证和回滚能力,发布次数增加也会增加协调、审批、通知和生产观察的成本。

反过来,低频发布也不必然代表效率低。对受监管的业务、强依赖线下验收的系统,发布窗口可能受外部约束。项目负责人应关注周期和风险,而不是追求一个脱离业务条件的频率目标。

我会同时问两个问题:发布间隔缩短后,单次变更是否更小、更容易验证;以及团队在发布管理上投入的总工时是否下降。如果只是把一次大型版本拆成多次发布,却让每次都增加相同的人工作业,整体效率未必改善。

2. 把“开发完成”当成“版本完成”,会隐藏未交付的风险

任务状态为完成,可能只意味着代码已提交。它不一定意味着代码已集成、测试已通过、配置已生效、业务方已验收,更不意味着用户能在生产环境完成关键操作。项目管理里最常见的误差之一,就是用局部完成状态替代端到端交付状态。

解决方法不是强迫所有工作用一个状态表达,而是给版本定义清晰的完成条件。例如:关联需求全部满足验收标准;高优缺陷已关闭或明确接受风险;发布配置和数据变更已评审;关键路径验证通过;回滚方式和责任人已确认。

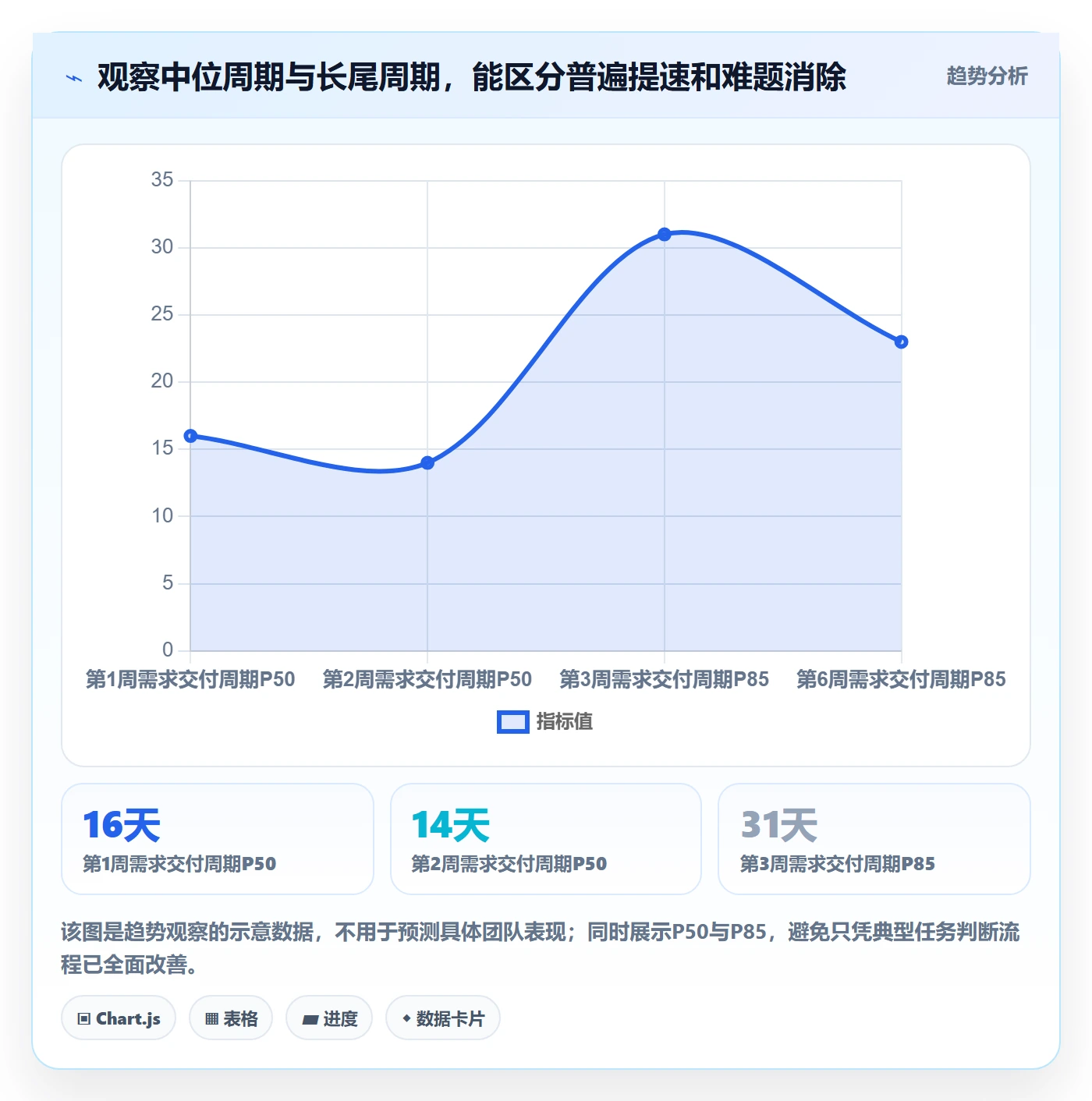

3. 只看平均值,会被少量严重延期掩盖

假设大多数变更两三天完成,但少数跨系统需求等待依赖团队三周,平均交付周期可能看起来还能接受,项目负责人却会持续遇到版本延期。中位数能描述典型情况,P85或P90则更适合观察长尾体验。

样本数量较小时,不宜把分位数当作精确预测。可以同时展示周期分布、样本量和最长等待原因,并明确统计口径。例如,交付周期从“进入承诺”算起,还是从“开发开始”算起;需求被暂停时是否继续计时。口径不一致,团队间对比就没有意义。

4. 以零回滚为目标,可能鼓励隐瞒或延迟止损

回滚并不总是流程失败。有时主动回退是成熟的风险控制,比带着已知问题继续观察更负责任。把回滚次数直接用于考核个人,容易让团队延迟回滚、缩小事故定义,或把问题改名为“紧急修复”。

比次数更有用的是复盘回滚是否及时、影响范围是否可控、是否具备预先定义的触发条件,以及触发后多久恢复。项目负责人要把“可接受的快速止损”与“可预防的发布缺陷”区分开来。

5. 把所有发布都套进同一套门禁,既拖慢低风险变更也放过高风险变更

文案调整、只读报表更新和涉及核心交易的数据迁移,风险显然不同。如果它们都走相同审批路径,低风险变更会承担不必要的等待;如果为了提速而取消所有检查,高风险变更又会失去保护。

更合理的做法是按影响范围、可逆性、数据风险和用户覆盖面分级。门禁强度随风险变化,而不是随团队职位或项目名称变化。发布规范的目标是把有限的人工注意力放到最可能造成损失的变更上。

6. 购买或启用管理工具,不等于发布流程已经标准化

工具可以集中任务、缺陷、测试和发布记录,但如果团队不统一版本命名、完成定义、延期原因和缺陷严重等级,同一张报表仍可能拼接出彼此矛盾的数据。系统配置得越复杂,错误口径造成的误判反而越难发现。

我通常建议先在一个产品域建立最小数据模型,再扩展到其他团队。至少要统一版本标识、工作项类型、状态含义、发布窗口、缺陷等级和生产故障归属。先让团队用同一套语言描述工作,再让平台自动汇总。

Release流程与规范:项目负责人版本管理效率提升关键指标

四、专业判断逻辑:如何建立一套能驱动行动的Release指标

1. 先定义统计对象,避免“一个周期”有多个版本

“交付周期”至少存在几种不同起点:需求进入待办、需求进入迭代承诺、开发开始、代码合并。终点也可能是测试完成、部署完成、业务可用。不同口径回答的问题不同,不能放在一个图里直接比较。

如果项目负责人想观察计划兑现,应从进入承诺算到生产可用;如果研发负责人想找工程等待,应额外拆出开发开始至代码合并;如果质量负责人关注验证效率,应记录进入测试至验证完成。统一口径不等于所有角色只看同一个指标,而是每个指标的边界明确且可追溯。

指标 建议定义 适合回答的问题 常见误用
需求交付周期 需求进入承诺状态至生产可用的时间 承诺到用户获得价值需要多久 把未开始的待办也纳入周期
发布准备耗时 范围冻结至发布准入条件满足的时间 发布前卡在测试、材料还是审批 把上线后观察时间算作准备时间
变更失败率 引发回滚、热修复或生产服务影响的变更数占比 发布变更的可靠性是否变化 团队之间未统一失败事件定义就做横向排名
平均恢复时间 生产影响开始至服务恢复的平均时长 发生故障后止损和恢复是否有效 用平均值掩盖严重事故长尾
窗口兑现率 按承诺窗口完成的发布次数占计划发布次数 计划稳定性和变更管理是否改善 把未明确承诺日期的发布排除后宣称准确

2. 把指标分成结果、过程和风险三层

结果指标告诉负责人最终发生了什么,例如交付周期、窗口兑现率和变更失败率。过程指标解释工作在哪里被消耗,例如需求等待、测试排队、审批耗时和版本范围变化。风险指标则提前暴露可能造成影响的条件,例如未关闭高严重度缺陷、未验证回滚或关键依赖无人承诺。

如果只看结果指标,项目负责人知道版本延期,却不知道该改哪一步;如果只看过程指标,团队可能忙于缩短局部耗时,却没有证明用户价值更早可用;如果只看风险清单,风险项越来越多,反而难以区分哪些真正需要升级。

每个版本复盘至少要能把结果变化追溯到过程原因,再判断风险是否被接受。比如交付周期变长,是否由于临时需求增加、环境排队,还是测试阶段发现较多集成问题;变更失败率下降,是否因为验证更充分,还是发布范围缩小了。

3. 用趋势和分布判断,不用单次版本下结论

单个版本可能受假期、客户验收、外部依赖或突发故障影响。用一两次发布变化评价流程,很容易把偶然因素误判成改造效果。对节奏稳定的团队,可以按月或按滚动若干版本观察趋势;对发布数量少的系统,则应延长观察窗口,并说明样本有限。

我会优先关注三个变化:中位交付周期是否持续下降,长尾周期是否缩短,失败事件的影响是否收敛。若平均值下降但P85不变,可能只是普通任务变快,最难的跨团队需求仍然卡住;若发布频率上升但故障恢复时间变长,团队可能只优化了部署动作,没有改善运行韧性。

4. 把指标绑定到动作,形成管理闭环

数据看板不应只是每周汇报页。每项异常指标都应该对应责任角色、分析节奏和处理动作。比如连续两个版本测试等待变长,就安排环境容量或测试数据专项;临时变更占比升高,则回到需求评审和范围冻结机制;恢复时间拉长,则检查告警、回滚和故障指挥流程。

  1. 设定指标负责人,明确谁维护定义、谁解释异常。
  2. 记录每个周期的基线和样本量,不只保留最新结果。
  3. 异常发生时先定位分布和原因,不马上归咎于个人绩效。
  4. 每次只选择少量高影响改进项,并指定负责人和验证周期。
  5. 下一个发布周期检验改进是否改变过程和结果,再决定保留或调整。

5. 参考行业框架,但不要照搬行业数字

DORA关于软件交付表现的研究长期使用部署频率、变更前置时间、变更失败率和服务恢复时间等维度,提醒团队同时观察交付速度与稳定性。这里值得借鉴的是指标之间的组合关系,不是把任何公开报告里的分组阈值直接当作本组织的考核线。

不同产品的架构、发布粒度、风险等级和业务窗口差异很大。公开研究可以帮助建立概念框架,但具体目标应以本团队历史数据、用户影响和监管约束为依据。本文后文出现的案例数字均为明确标注的情景模拟,不是DORA统计值,也不是任何厂商客户数据。

Release流程与规范:项目负责人版本管理效率提升关键指标

五、案例与数据观察:一次虚拟版本治理试点如何读数

1. 场景说明:先把案例边界讲清楚

为避免把推演当成客户实绩,下面的案例是一个匿名化情景模拟:一家有120名研发、测试和产品人员的企业,8个协作小组共同维护一个业务平台,按月进行主要版本发布,期间也有低风险修复。案例中的数值是为展示指标关系构造的模拟数据,不代表任何具体企业或PingCode客户的真实结果。

试点目标不是增加发布次数,而是减少发布前的临时协调,并让项目负责人提前识别版本风险。团队选择一个产品域试行六周,先统一需求与缺陷的版本关联方式,再建立范围冻结点、准入清单和上线观察记录。

这个设计刻意没有一开始重做整个组织的审批体系。一次性大改流程容易同时改变多个变量,最后无法判断效果来自工具、人员投入还是流程本身。小范围试点更适合验证“状态集中、版本边界清晰、异常有归因”是否值得推广。

2. 试点前:症状并不是“大家不负责”

试点前的情景数据设定为:一个主要版本平均包含42项工作,发布准备阶段需要项目负责人投入约24小时进行状态确认和材料追踪;计划发布窗口兑现率为68%;发布后两周内出现需要热修复或回滚的变更占比约14%。

这组数值不能证明团队能力不足。更有解释力的是,延期记录中约三分之一与跨团队依赖有关,约四分之一与测试环境排队有关,还有一部分来自范围变更和发布材料不完整。它指向的不是某个角色“做得慢”,而是承诺、环境和版本状态没有形成一致的工作系统。

项目负责人当时最难做的判断是:某项功能标记为开发完成后,是否真的能进入候选版本;如果不能,阻塞属于研发自身、共享测试资源,还是外部业务验收。没有统一记录时,负责人只能在会议中反复追问,最终仍有风险在发布前几天才浮出水面。

3. 试点动作:少加流程,先增加可追溯性

第一步是统一版本工作项关联。每项需求、缺陷、测试任务和发布任务都要有明确版本归属,不能只依赖聊天记录和个人记忆。工作项的状态与“能否发布”不是一回事,因此额外记录验收条件、风险级别和未完成依赖。

第二步是设置轻量范围冻结点。冻结不是禁止变化,而是要求冻结后的新增内容标记为紧急变更,并说明业务价值、测试影响和是否挤占已承诺内容。项目负责人由此能区分真正的业务优先级调整与习惯性插单。

第三步是把发布准入条件变成可检查清单。清单包括高严重度缺陷处理、关键路径验证、配置与数据变更评审、上线责任人、回退触发条件和观察指标。低风险变更可以走更轻的路径,但需要留下变更分类和自动化验证结果。

在协作工具层面,以PingCode这类项目管理平台为例,可以将版本、需求、缺陷、测试任务和负责人关联起来,减少项目负责人在多个列表之间手动对账。是否采用特定平台不影响治理原则;如果现有工具已能稳定提供同样的关联和追溯能力,就不必为了换工具而中断团队节奏。

4. 试点后:不只看“少开了几次会”

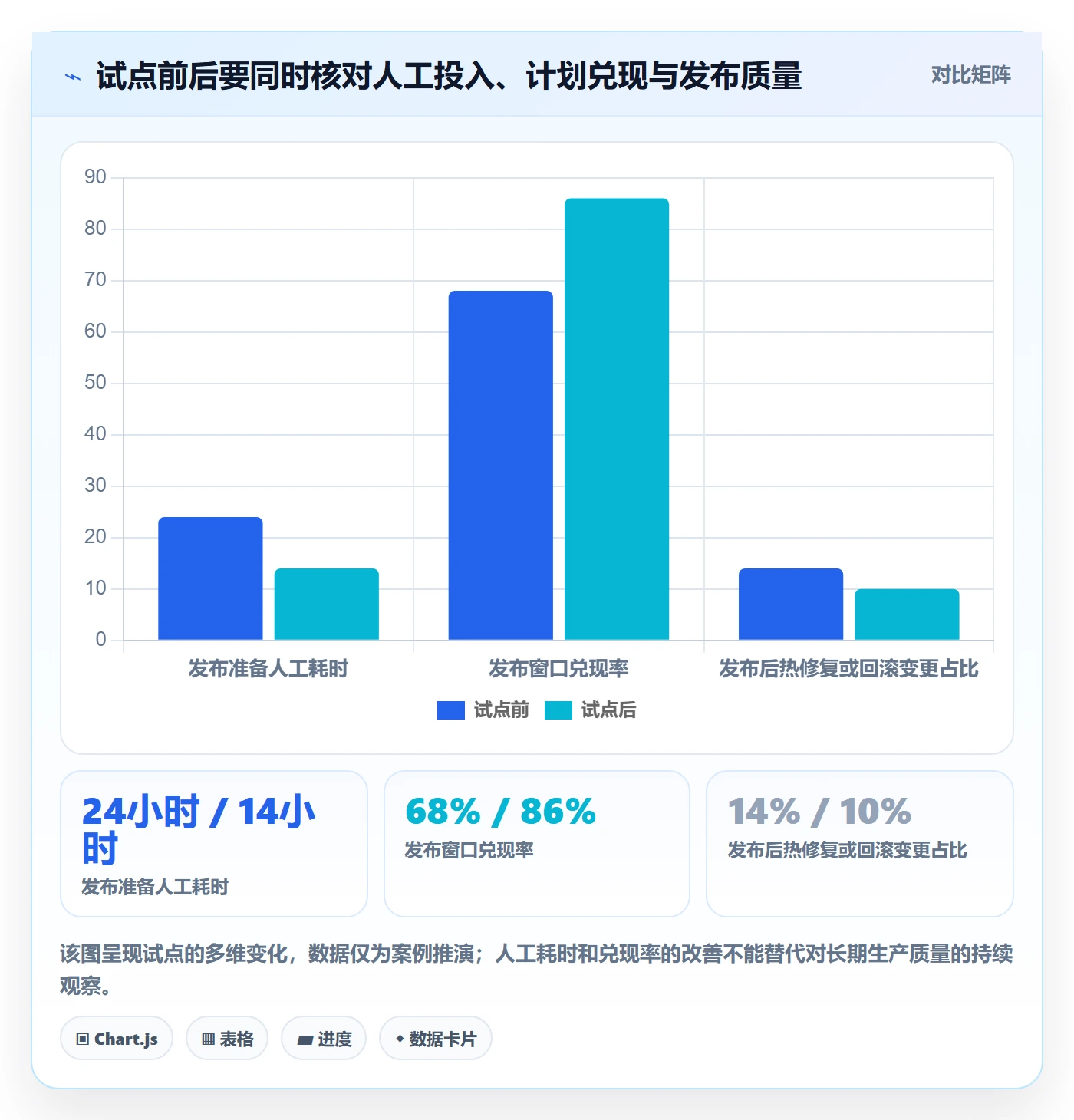

情景模拟设定为六周后,发布准备阶段人工追踪耗时从24小时降至14小时,发布窗口兑现率从68%提高至86%,发布后需要热修复或回滚的变更占比从14%降至10%。需求交付周期中位数从18天降到12天,但P85只从36天降至29天。

这组变化说明典型需求和发布准备过程可能改善,但长尾工作仍没有完全解决。跨系统依赖、数据迁移和外部验收任务往往需要更早拆分,不能指望一张发布清单自动消除所有复杂度。负责人应避免把整体平均值下降解释为所有团队、所有类型工作都同样提速。

同时,变更失败率的下降需要谨慎解释。六周样本太短,且如果试点期间团队减少了高风险变更,下降可能来自范围选择而非流程能力提升。下一步应该对比变更类型、影响范围和发布量,并持续观察至少多个发布周期。

Release流程与规范:项目负责人版本管理效率提升关键指标

5. 对案例结果的专业解读:哪些能归因,哪些不能

可以合理推断的是,版本状态集中、范围变化显式化和清单标准化,有助于减少人工追问与遗漏风险。发布准备工时下降,与信息查找成本减少的机制一致;窗口兑现率上升,也可能与提前暴露依赖有关。

不能据此断言的是,任何组织启用某个平台都能带来同样幅度的改善,也不能断言试点后的缺陷变化完全由流程造成。团队熟悉度、样本规模、发布内容复杂度和外部需求变化都可能影响结果。没有对照组和更长时间窗口时,最好使用“观察到关联变化”,而不是“证明某项改造导致变化”。

这也是我看待项目数据的底线:数字可以帮助团队提出更好的问题,但不应伪装成比实际证据更强的因果结论。负责人需要把数据口径、样本范围、变更背景和局限一起展示,才有可能获得真实的管理信任。

六、不同情况下的行动建议:从最小可行流程开始

1. 小团队或低风险产品:让发布清单短而可执行

如果团队规模较小、系统边界清楚、回滚容易,先做版本命名、变更关联、关键路径验证和上线后观察即可。不要为了看起来规范而设置多层审批;审批过多会让责任人把注意力放在签字上,而不是确认变更风险。

建议保留一个简短的发布记录:发布范围、执行人、验证结果、异常情况、回退方式和观察结论。对于可以自动化的检查,应尽量让流水线执行;对于需要人工判断的内容,要明确判断人和证据位置。

2. 多团队协作或百人以上组织:先管依赖和版本边界

当多个团队共享服务、测试环境或发布窗口时,最重要的不是把每个人的任务填得更细,而是把依赖关系显式化。每个依赖都要有提供方、需求方、交付时间、验收条件和风险升级路径。否则,一个团队的“已完成”可能只是另一个团队等待的开始。

项目负责人可以建立跨团队发布视图,按版本汇总未关闭依赖、关键缺陷、测试状态和发布风险。使用PingCode等项目管理平台时,重点是验证工作项能否跨团队关联、状态能否追溯、权限与视图是否适配组织边界,而不是只比较功能清单数量。

对于组织级看板,最好先统一少数核心定义,再允许各团队保留必要的本地流程差异。统一口径的目的是让高层看见风险和趋势,不是强行让所有系统使用完全相同的审批节点。

3. 高风险或受监管系统:优先保障证据、审计和可回退

涉及资金、身份、医疗、重要数据或关键业务连续性的系统,发布效率必须受到风险约束。要记录变更审批依据、验证证据、数据迁移校验、责任人和上线后监控结论,并确保需要时能快速定位“谁在什么条件下批准了什么变化”。

这类团队不能仅凭较低的缺陷率就认为风险可控。还要检查事故影响范围、未遂事件、告警覆盖、恢复演练和回退可行性。某些发布窗口变长可能是合理成本,关键是等待是否有明确风险依据,能否通过自动验证或预审降低而不是取消必要控制。

4. 正处于频繁延期的团队:先做阻塞归因,不要立即压缩承诺周期

连续延期时,最容易采取的动作是要求团队“提高承诺准确率”,但若延期原因来自环境资源、外部依赖或范围反复变化,压缩计划只会让风险更晚暴露。先连续记录若干个版本的延期原因、等待时长和影响范围,再挑出最频繁、最可控的一项试改。

如果主要问题是依赖晚交付,就建立依赖承诺机制;如果主要问题是范围漂移,就设置冻结点与变更评估;如果主要问题是测试排队,就检查环境共享、测试数据和自动化执行。不要同时启动过多改造,否则团队无法判断哪项措施有效。

5. 质量稳定但发布缓慢的团队:拆解等待,而不是先追求更短发布周期

如果变更失败率稳定、恢复速度可接受,但交付周期偏长,应拆分“执行时间”和“等待时间”。开发和验证可能只占周期的一部分,真正耗时的是审批排队、外部验收、变更窗口或依赖团队确认。

对可以异步完成的评审,尝试提前审阅;对固定窗口发布的系统,尽早准备候选版本;对大需求,拆成可独立验证的交付单元。若延迟是法律、合同或客户验收要求造成的,就不该把外部等待计作内部团队绩效问题,而应单独呈现并寻找流程衔接空间。

6. 数据基础薄弱的团队:先确保记录准确,再做复杂仪表盘

如果工作项版本归属缺失、缺陷等级不一致、发布时间记录不完整,直接建设大量图表会让错误更可视化,而不是更有用。先用简单表格或现有系统记录最小字段,确保连续几个周期的数据可以复核。

数据基础阶段,优先保留版本标识、计划窗口、实际发布时间、关联工作项、失败事件、恢复开始与结束时间、延期原因和样本范围。字段越多不一定越好;每增加一个字段,都要问它是否能支持一个明确决策。

七、不同情况下的取舍:速度、质量、治理成本如何平衡

1. 发布快与变更小,不一定能同时一步到位

小批量变更通常更容易定位问题,但如果拆分方式导致每次发布都需要复杂人工操作,频率提升也可能提高运维负担。团队应从系统的部署能力、自动化程度和业务影响评估起步,不必把“持续部署”设为所有产品的默认目标。

对于技术能力成熟、回滚可靠的产品,可以逐步缩短发布间隔;对于依赖复杂、数据迁移风险高的系统,优先把版本切片和分阶段放量做扎实。发布频率是选择,不是成熟度排名。

2. 标准化与团队自治,需要在接口处统一

组织级标准可以统一版本定义、失败事件口径、风险分级和审计证据,但团队执行方式可以根据架构和产品特点不同。统一到流程细节,容易压平实际差异;完全自治,则会让管理者无法比较风险和趋势。

我更倾向于统一“必须回答的问题”,允许团队选择“如何回答”。例如每个版本都要说明范围、验证、风险和回退策略,但小团队可以通过自动化记录完成,高风险团队则需要正式评审与留档。

3. 自动化投入与短期交付压力,需要计算全周期成本

自动化测试、部署和回滚能力需要前期投入,不一定立刻缩短当前版本的时间。如果系统变更频率低、维护周期短,全面自动化可能不经济;如果系统持续交付、手工操作重复且容易失误,自动化的长期回报通常更值得评估。

负责人可以先算一笔粗账:每个发布周期投入多少人时做重复检查,发生一次故障的平均影响成本是多少,自动化维护需要多少人时。估算不必假装精确,但要把短期投入和长期重复成本放在同一张桌面上。

4. 快速回退与避免回滚,需要依据业务损失判断

对可逆变更,提前准备回滚路径往往比追求一次发布绝对无误更现实。对数据结构变更、不可逆迁移或外部依赖更新,简单回退可能造成更大损失,需要设计向前修复、双写校验或分阶段迁移策略。

发布规范不应写一句“必要时回滚”就结束,而要明确触发信号、决策人、执行步骤、数据保护方式和最迟决策时间。恢复方案是否可执行,最好通过演练或小范围验证,而不是只看文档是否存在。

5. 管理透明与个人考核,应避免把系统性问题压到个人身上

团队可以公开版本延期、缺陷和恢复数据,但不要把跨团队阻塞直接变成个人排名。数字若被用于惩罚,成员会倾向于拆分工作、隐藏风险、调整统计口径,管理层得到的反而是更失真的数据。

更好的做法是把指标用作流程改进证据,再结合具体职责、决策权限和可控范围讨论责任。透明不是把每个人的数字晒出来,而是让问题能被定位、让改进有负责人、让管理决策承担相应责任。

八、项目负责人可直接采用的30天推进计划

1. 第1周:确定口径和当前基线

先选一个产品域或一类版本,确认“需求进入承诺”“生产可用”“失败变更”“恢复完成”等关键事件的定义。收集最近几个发布周期的数据,注明样本量和缺失字段,不因数据不完美就停止观察。

  • 确认版本范围、计划窗口和实际发布时间的记录方式。
  • 定义需求交付周期的起点、终点和暂停规则。
  • 统一生产故障、热修复、回滚和普通缺陷的分类边界。
  • 记录当前发布准备工时、延期原因和高风险未完成项。

2. 第2周:画出等待路径和责任接口

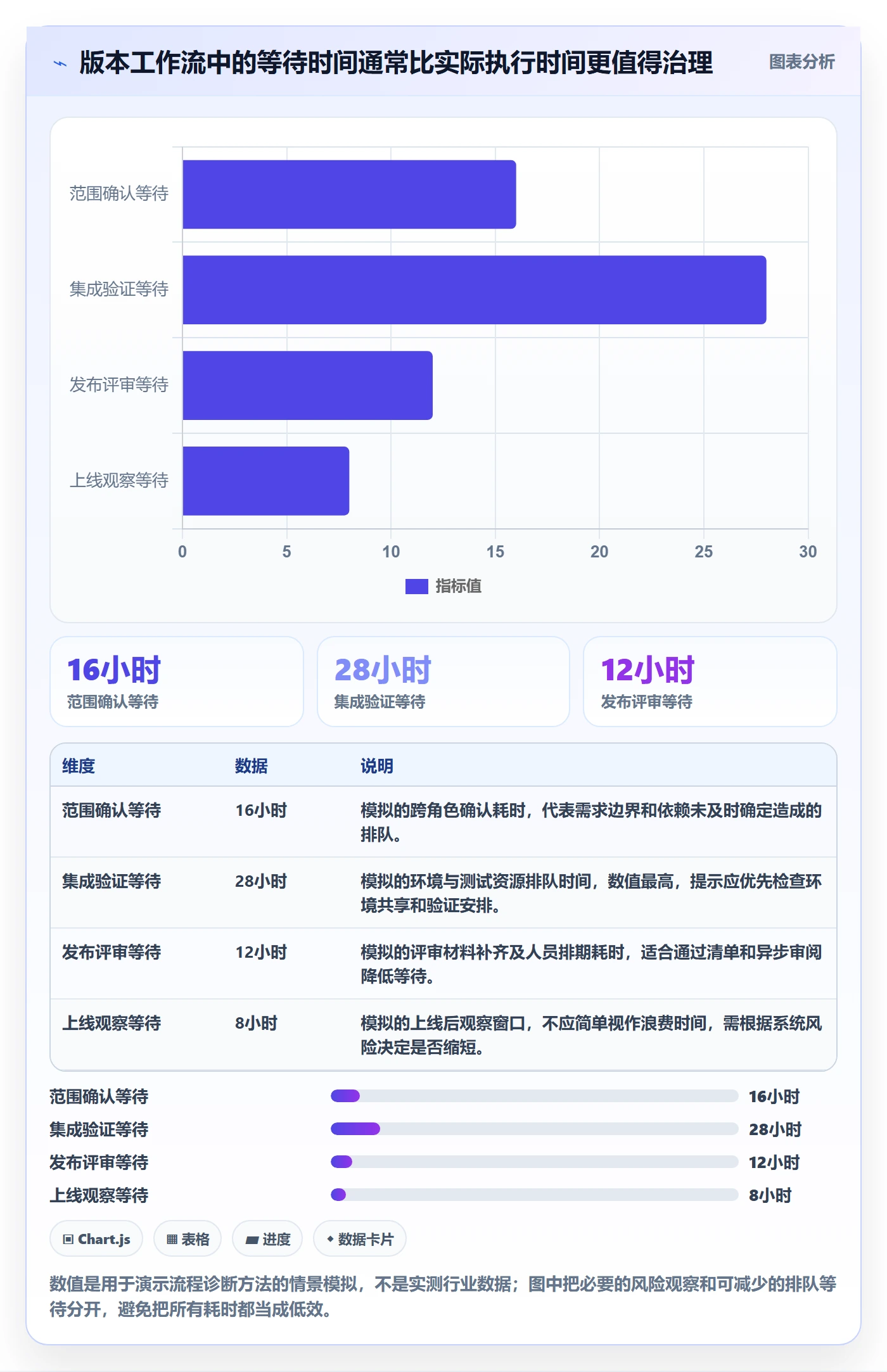

沿着一次实际发布追踪工作项,记录每个阶段的开始时间、结束时间和等待原因。不要先假设瓶颈在测试或审批;让时间戳和具体事件来说明工作在哪里排队。

同步确认跨团队依赖的交付承诺和验收标准。若团队使用项目管理平台,应检查版本、需求、缺陷、测试与发布任务是否能相互追溯;如果信息仍散落在不同系统,先解决接口与字段映射,而不是先做复杂报表。

3. 第3周:选择一个主要瓶颈做小改动

从延期原因中选择发生频率高、团队有控制能力、验证周期较短的一项。例如测试环境预约流程、范围冻结机制或发布清单完整性。只改一两个关键环节,并提前定义期望看到的过程变化和可能的副作用。

改进措施要足够具体。比如“加强沟通”无法验证;“范围冻结后新增变更必须记录影响模块、测试范围和被替换工作项”则可以检查是否执行,也能观察它对临时变更占比和窗口兑现率的影响。

4. 第4周:复盘结果,决定扩大、调整或停止

对比改造前后的周期、等待、故障和人工投入,检查变化是否符合预期。若发布准备时间下降但失败率上升,应检查门禁是否被误删;若会议减少但依赖仍然晚暴露,说明信息机制可能没有真正覆盖到交付接口。

不要因为四周数据没有显著改善就立即否定,也不要因为某一项指标变好就全面推广。看样本数量、变更类型和外部因素,明确下一轮要验证的假设。成熟的发布治理是持续校正,不是一次性流程上线。

5. 用一页发布健康度卡片收束管理信息

项目负责人可以每个版本维护一页健康度卡片,避免把所有任务细节搬到管理会议。卡片的目标是支持决策:版本是否按期、哪些风险可能影响发布、发布失败时如何恢复、需要谁做什么决定。

区域 建议展示内容 负责人需要回答的问题
版本范围 承诺项、候补项、冻结后变更 范围是否仍符合版本目标
交付状态 需求周期、未完成依赖、测试状态 最可能影响窗口的阻塞是什么
发布风险 高严重度缺陷、数据变更、外部依赖 风险是否有人接受并有应对方式
上线与恢复 执行人、观察信号、回退条件、恢复路径 出现异常时谁在何时做什么
复盘结果 兑现率、失败事件、等待原因、改进项 下个周期只优先改善哪一件事

九、结论:最值得管理的不是发布次数,而是意外成本

1. 用更少的意外,换取更可信的交付节奏

Release效率的核心,不是让团队不断加快按钮操作,而是让项目负责人更早知道版本会不会延迟、风险在哪里、需要谁介入,以及出现问题后如何恢复。发布次数可以增加,但如果范围混乱、等待不可见、故障难以止损,管理效率并没有真正提高。

我的判断是,Release治理最有价值的产出,是把隐性的协调成本变成可观察的过程,把临近上线才暴露的风险提前到承诺阶段处理,把故障之后的慌乱变成有条件、有责任人、有验证方式的恢复动作。

2. 下一步先做一件具体的小事

下一个发布周期,不必先重建整套制度。先把版本范围、交付周期起止点、失败变更定义和延期原因统一下来;再用实际记录找出最常见的一类等待,选择一个团队能控制的环节试改。

如果组织已经使用项目管理平台,就先检查需求、缺陷、测试和发布记录能否串成一条可追溯链路;如果还没有稳定数据,先从一页发布记录开始。当项目负责人能用同一份事实回答“发什么、能否发、为何延期、出错如何恢复”,版本管理效率才算真正进入可改进状态。

常见问题解答(FAQ)

1. 项目负责人如何判断 Release 流程是否真正提升了版本管理效率?

我负责的项目每次发布都按时完成,但开发、测试和产品仍觉得流程很折腾。我该看哪些指标,才能区分“按时上线”和“发布效率真的变好了”?

不要只看是否按期上线,建议同时跟踪需求冻结到上线的交付周期、计划变更次数、发布前阻塞时长和上线后缺陷率。比如连续 6 个版本中,交付周期从 18 天降到 12 天,但发布后缺陷率明显上升,就不能简单判定流程改善;先检查是否压缩了测试或验收环节。

每个指标都要明确起止时间和统计口径,否则不同团队的数据无法比较。

2. 版本交付周期应该怎样计算,才能帮助定位 Release 流程瓶颈?

我想用交付周期衡量团队效率,但有人从需求提出开始算,有人从代码开发开始算,最后得出的结论差很多。这个指标的起点和终点应该怎么定,发现周期变长后又该查哪里?

对项目负责人而言,建议固定采用“需求进入本版本并确认范围”到“版本在目标环境完成发布”的时间,并单独记录等待验收、等待部署等阶段。以一个示例版本为例,总周期 14 天,其中开发 6 天、测试 3 天、等待业务验收 4 天、部署 1 天;真正值得优先处理的可能是验收排期,而不是催开发加速。

至少按版本记录阶段耗时,连续观察 4 至 6 个版本,再判断瓶颈是否稳定存在。

3. Release 前的检查清单应该包含什么,才能减少临时返工?

我遇到过代码已经合并,发布当天才发现配置、数据迁移或验收人没有准备好。清单写得太少会漏项,写得太细又容易变成没人认真看的表格,该怎么取舍?

清单应覆盖会导致发布中断或无法回退的事项,而不是把所有日常操作都堆进去。通常至少确认版本范围和负责人、测试与业务验收结论、配置及数据变更、依赖服务状态、发布窗口、回滚条件和通知对象;每项还要有明确的完成证据,例如验收记录或回滚演练结果。若某项连续多个版本都无异常且可自动校验,可考虑自动化;

若曾造成延期或线上故障,则应保留人工确认。

4. 项目负责人如何用少量指标评估 Release 流程,而不让团队陷入报表负担?

我担心新增版本指标后,团队会把时间花在填表上,甚至为了数据好看而改变记录方式。有没有一套足够精简的指标组合,既能看出风险,也能推动实际改进?

可以先从四项开始:计划内发布完成率、需求范围变更次数、发布失败或回滚次数、发布后约定观察期内的高优先级缺陷数。每次复盘只追问一项异常的原因和一个可验证的改进动作,例如连续两次因依赖未就绪延期,就在下个版本增加依赖确认节点。数据应尽量从任务状态、发布记录和缺陷记录中自动汇总;

如果某项指标不能触发决策,或长期没有人据此采取行动,就应删减或重新定义。

核心关键词

读者评论

史
史亦辰

我们之前也只看发布次数,后来把需求承诺到上线的周期和回滚原因一起记录,才发现主要耗时在测试环境排队。指标先能定位具体等待环节,比做一张复杂看板更有用。

陶
陶可欣

按风险分级这点比较实际。涉及数据迁移的版本和普通文案调整,确实不该走完全相同的检查流程;不过分级标准最好提前说清楚,避免临近发布时才争论。

林
林亦辰

中位数和长尾周期都值得看,但小团队样本少时,单次故障就可能让比例大幅波动。我会把具体事件和样本量一起留着,不太适合直接用这些数字给团队排名。

文章包含AI辅助创作:Release流程与规范:项目负责人版本管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519161

赞 (0)
飞飞飞飞
版本管理版本发布时间全流程:项目负责人效率提升与一文讲清
上一篇 2小时前
版本管理版本内容教程:项目负责人效率提升,避坑指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
