发布记录最容易在“上线成功”的那一刻失去价值:群里有人说已发,工单里有人写待发,运维手里却拿着另一份版本清单。几天后出现问题,团队既说不清线上到底有什么,也找不到谁批准了变更。我的判断是,发布记录不是上线后的文档补写,而是项目负责人把需求、代码、验证、审批和回退串成一条可追溯链路的制度。版本管理从零到一,先要明确“谁对这条链负责”,再设计记录字段和工具流程。
一、先讲核心结论:发布记录是责任链,不是发布说明
1. 版本管理要回答四个问题
我设计发布记录时,首先检查它能不能在几分钟内回答四个问题:这次为什么发、具体发了什么、谁确认可以发、出了问题如何恢复。只写“修复若干问题、优化体验”的版本说明,无法回答后三个问题;只贴提交记录,又无法告诉业务方这次变更的影响和价值。
因此,一条可用的发布记录至少应当连接到需求或问题单、代码或构建产物、测试结果、审批结论、部署环境、发布时间和回退方案。它不必把所有细节复制一遍,但必须提供稳定的追溯入口。记录的质量,不看字数,看能否从线上版本反向追到责任人和证据。
2. 先分清三个对象:版本、发布和变更
版本是经过识别的一组软件或服务状态,例如“移动端 2.8.0”;发布是把某个版本部署到某个环境的动作,例如“2.8.0 于周四 20:00 部署到生产环境”;变更是版本中具体发生的事项,例如新增审批节点、修复权限校验问题。三者经常被混为一谈,最后形成“版本号有了,但不知道何时、何地、由谁上线”的记录。
同一版本可以先发到测试环境,再发到预发布环境,最后发到生产环境。每次发布都应有独立的时间、执行人、验证结论和环境信息;版本的内容清单则可以保持一致。把这两个层次拆开,才能避免重发、灰度、紧急回滚时记录互相覆盖。
3. 项目负责人制度的核心是单点负责、多人复核
项目负责人不必亲自写所有发布记录,也不必替代测试、研发和运维做专业判断。他的责任是确保流程有人完成、信息有人核实、风险有人接受、结果有人确认。实际执行可以分工,但不能让关键责任变成“大家都负责,所以没人负责”。
我倾向于采用“一个发布负责人、多个专业确认人”的结构。发布负责人维护版本范围和发布节奏;研发负责人确认变更内容及依赖;测试负责人确认验证范围与遗留风险;运维或平台负责人确认部署、监控与回退条件;业务负责人在必要时确认业务影响和窗口。小团队可以一人兼任多个角色,但记录里仍要写清他分别以什么身份完成确认。
| 记录对象 | 必须回答的问题 | 主要责任角色 |
|---|---|---|
| 版本内容 | 本次包含哪些已批准变更 | 项目负责人、研发负责人 |
| 验证结论 | 验证了什么,哪些风险仍未关闭 | 测试负责人、研发负责人 |
| 发布动作 | 何时、何地、由谁部署,结果如何 | 发布负责人、运维或平台负责人 |
| 异常处置 | 触发了什么问题,采取了什么恢复动作 | 当班负责人、项目负责人 |

4. 最小可行制度,比完整但没人执行的制度更有效
从零启动时,不要先写几十页发布规范。先确定三个最低要求:每个生产发布都必须有唯一版本标识;每条上线变更必须关联来源;每次部署都必须留存结果和回退路径。连续执行几个发布周期后,再依据真实问题增加灰度、审批层级、证据保留期等要求。
这个顺序看起来保守,却能避免制度一开始就复杂到让团队绕开流程。发布制度的目标不是让表单字段越来越多,而是让关键事实在事故发生后仍然可验证。
二、背景与真实场景:为什么“发过了”不等于可追溯
1. 常见现场是信息散落在多个地方
在多团队协作项目中,我经常看到同一条发布信息分散在需求系统、代码仓库、测试报告、即时通信群、部署平台和个人笔记里。每个地方都记录了一部分事实,但没有稳定的连接关系。平时大家靠熟人和记忆补齐,人员轮岗或故障发生后,查找成本迅速上升。
例如,业务负责人说“昨天晚上那次发布导致审批变慢”,研发查到代码在周三合并,运维看到生产部署记录在周四,测试报告却对应另一个候选构建。真正的问题不一定是哪个人忘了写,而是团队没有定义“候选版本”和“生产发布”之间的对应关系。
2. 小团队和中大型组织的问题不一样
小团队的典型风险是流程依赖口头沟通:项目负责人知道全貌,一旦休假或离职,发布知识就中断。中大型组织则更容易遇到边界问题:多个产品线共用服务、不同团队有各自的发布节奏、审批权限分散,甚至同一个版本在不同客户环境有不同配置。
因此,发布制度不能简单照搬某家公司的模板。十几人的团队需要先建立统一命名和基本责任;跨部门、跨环境组织需要进一步定义权限、变更窗口、服务依赖、数据迁移和审计证据。规则的复杂度应由风险和协作边界决定,不应由组织规模本身决定。
3. 发布记录的价值通常在异常时才显现
一次平稳发布,团队可能觉得记录只是额外工作;一次故障发生后,记录就成了缩短判断时间的入口。值班人员需要知道最近变更了什么、哪些服务受影响、是否存在配置变动、回退会不会破坏数据。缺少记录时,排查往往从“猜最近谁改过什么”开始。
我把发布记录的收益分成两类:日常收益是降低沟通和交接成本;事故收益是缩短定位、决策与恢复时间。后者不应只用事故次数衡量,因为严重事件低频但损失高。可以观察从告警出现到识别相关版本的耗时、从决定回退到完成恢复的耗时,以及发布后补录信息的比例。

4. 版本记录也是跨职能沟通的共同语言
研发关心代码和依赖,测试关心验证边界,业务关心功能影响,运维关心部署与恢复。若发布说明只采用其中一个角色的语言,其他人就必须再翻译一次。版本记录应当在同一页面上同时保留“面向业务的变化摘要”和“面向执行的技术细节”,两者可折叠或分区,不要互相替代。
面向业务的摘要说明用户会感知到什么变化、是否需要培训、是否有操作中断;技术部分说明构建标识、部署环境、数据库或配置变更、依赖服务和验证方法。这样既能降低信息噪声,也不牺牲操作所需的精度。
三、常见误区:记录看起来完整,关键时刻却用不上
1. 把版本号当作发布事实
版本号只能标识一个版本,不代表它已经部署,更不代表部署成功。常见做法是看见版本号就认为已经上线,但生产环境可能仍在灰度、部分节点部署失败,或者紧急回退后实际运行的版本已经改变。
建议将版本号、构建号、部署批次和环境分开记录。版本号面向产品和用户,构建号指向可复现的产物,部署批次对应一次具体执行,环境说明实际运行位置。若版本命名受限,至少保证构建产物具有不可混淆的标识,并把产物与发布记录关联。
2. 把发布说明写成宣传文案
“性能优化”“体验升级”“修复多个问题”对外看似简洁,对内却没有排查价值。发布说明应把抽象描述拆成可核对的内容,例如“将审批列表默认查询范围调整为最近 90 天”,并关联对应需求或缺陷。若具体实现不适合公开,可以在用户可见摘要与内部技术说明之间分层。
判断一条描述是否有效,可以问一个问题:没有参与开发的人能否据此判断影响范围、验证结果或用户需要采取的动作?如果不能,就仍然是标签,不是信息。
3. 让“负责人”变成不清楚的头衔
制度文件里写“项目负责人审批”,不代表责任已经明确。负责人是否有权否决发布?测试未通过时是否可以例外?业务负责人何时必须参与?紧急修复谁能批准?如果这些边界没有说明,项目负责人容易被推成签字人,却没有相应的信息和决策权限。
我建议把负责人职责拆成四种行为:组织范围冻结、确认风险接受人、确保发布证据齐全、推动发布后验证。对于专业结论,负责人负责检查是否有人作出结论,而不是替测试判断覆盖率、替运维判断容量安全。
4. 把审批数量当作安全程度
增加审批人不自动减少风险。如果审批人只点“同意”,没有看到变更清单、测试范围和回退条件,审批只是延长等待时间。更有效的方式是让审批与风险类型匹配:低风险例行变更走自动校验或授权窗口;涉及数据结构、权限、核心交易或外部依赖的变更,要求对应专业角色复核。
在高频团队里,所有变更都要求同一套人工审批,会诱使成员把小改动合并成大包,或者绕开流程。制度要避免把“审批更严”误认为“风险更低”。
5. 把回退方案写成一句“必要时回滚”
“必要时回滚”没有说明谁来判断、回到哪个构建、回滚会影响哪些数据,也没有给出触发条件。对纯静态页面来说,回退可能只是重新部署旧产物;对数据库结构、消息格式或外部接口变更来说,回退可能无法逆转已经发生的数据写入。
因此,回退方案至少要说明回退对象、执行角色、触发阈值、预计耗时和不可逆影响。无法安全回退时,应写明替代处置,例如关闭功能开关、限制流量、暂停批处理或前向修复。真正的回退方案不是“有旧版本”,而是知道在什么条件下采取哪条恢复路径。
6. 把所有证据复制进一张表
发布记录不是附件仓库。把长篇测试报告、日志和审批截图全部贴进单条记录,会造成信息臃肿、版本更新困难,也不利于权限管理。更好的方式是记录结论、证据链接、证据生成时间和访问范围,并确认链接在人员变动后仍可访问。
但只留一个临时网盘链接也不够。关键证据应有明确的保留策略,链接应指向稳定系统,必要时记录文件校验值或构建标识。证据保留要求应结合合规、客户合同和数据敏感性确定,不能用“永久保存”替代治理设计。
| 常见做法 | 表面上解决了什么 | 实际留下的缺口 | 改进方向 |
|---|---|---|---|
| 只记版本号 | 看起来能识别版本 | 不知道是否部署、部署到哪里 | 记录构建标识与环境部署事件 |
| 只写“测试通过” | 有一个结论 | 不知道覆盖范围和未测风险 | 写明测试范围、证据入口与例外项 |
| 全员审批 | 看起来责任充分 | 责任稀释、等待时间增加 | 按变更风险配置审批角色 |
| 回退写“必要时回滚” | 看起来有应急预案 | 触发条件、对象和数据影响不明 | 写清触发阈值、执行路径和替代方案 |
四、专业判断逻辑:怎样设计一套刚好够用的制度
1. 从风险分类开始,不要从表单字段开始
我先判断变更可能造成的损害,再决定需要什么证据和审批。可以按影响范围、可逆性、用户可见度、数据敏感度、外部依赖和恢复难度分级。一个只影响内部文案的变更,通常不需要与支付流程或权限模型变更同等的审查深度。
下面的等级是制度设计的起点,不是通用标准。团队应根据业务损失、监管义务和运行成熟度调整边界,并定期用实际事件检验分级是否合理。
| 变更等级 | 典型例子 | 建议证据 | 建议确认 |
|---|---|---|---|
| 低风险 | 内部文案、无行为变化的展示调整 | 需求关联、基础验证、部署结果 | 研发或指定发布人 |
| 中风险 | 业务规则调整、接口字段变更、功能开关上线 | 影响范围、测试结论、监控项、回退条件 | 研发与测试,必要时业务确认 |
| 高风险 | 权限、核心交易、数据迁移、关键依赖变更 | 专项测试、数据备份或校验、演练记录、应急预案 | 专业负责人和获授权的发布决策人 |
分级的意义不是给变更贴标签,而是让风险和控制措施成比例。若团队无法明确某项变更的风险等级,默认按更高一级处理,并在发布后复盘原因;不要因为“以前一直这样发”就把不确定性当成低风险。
2. 用“准入、冻结、发布、验证、复盘”形成闭环
制度可以拆成五个阶段。准入阶段确认需求已批准、责任人明确、范围可追踪;冻结阶段确定版本范围、依赖和截止时间;发布阶段按计划执行并记录实际情况;验证阶段观察功能、性能和业务指标;复盘阶段将偏差转成改进事项。
每个阶段都应有明确的进入条件和退出条件。比如测试结论不能只有“完成”,而要说明通过项、未覆盖项和已知风险;发布阶段不能以部署命令返回成功为终点,还要完成生产环境验证;复盘不是每次都开会,但至少要让偏差有归属、有截止时间。

3. 记录字段分成“身份、内容、验证、执行、恢复”五组
身份字段用于识别发布对象,包括版本号、构建标识、产品或服务、环境、计划窗口和发布负责人。内容字段说明变更清单、来源单据、影响范围、依赖关系和数据库或配置变动。两组字段分别回答“这是哪一次发布”和“里面装了什么”。
验证字段记录测试范围、自动化结果、人工验证、未覆盖项和风险接受人。执行字段记录实际开始与结束时间、执行人、部署批次、结果及生产验证。恢复字段则记录回退对象、触发条件、操作权限、预计耗时和替代处置。并非每个字段都要强制填写,但高风险发布应有更完整的内容。
字段设计有一个容易忽略的原则:让系统自动带出稳定事实,让人只填写需要判断的结论。版本号、构建时间、执行账号、部署环境等可以从工具链获取,就不应每次手工抄录;影响描述、未覆盖风险和业务验收等仍需要责任人判断。
4. 明确“冻结”和“例外”的边界
冻结不是禁止修复问题,而是冻结正常版本的范围。冻结后发现高优先级缺陷,可以通过例外流程加入,但必须重新评估测试范围、发布时间和回退风险。若每个人都可以临时加一条“很小的修改”,冻结就失去意义。
例外记录至少应写明原因、批准人、受影响内容、补充验证和是否需要通知用户。紧急发布允许缩短等待时间,不允许抹去事后证据。建议规定紧急发布后的补录时限,例如下一个工作日内完成记录;具体时限由值班制度和团队响应能力确定。
5. 建立度量,但不把指标变成个人考核工具
我更关注流程是否可用,而不是某个团队“发得多不多”。可追踪的指标包括:发布记录完整率、变更与版本关联率、计划窗口兑现率、发布后补录率、发布失败率、回退演练覆盖率,以及从故障出现到识别相关变更的时间。指标用于发现流程卡点,不宜简单排名或直接绑定个人绩效。
单一指标容易诱发错误行为。例如只追求发布成功率,团队可能把失败定义得更窄;只追求记录完整率,团队可能填满字段却没有证据质量。应组合观察过程指标和结果指标,并抽样检查记录是否真正能支持定位和恢复。

五、案例与数据观察:把制度放进一个具体版本里
1. 情景设定:一个超过百人的产品组织如何避免“各发各的”
假设一家有 180 人的企业产品组织,产品、研发、测试、运维和业务团队共同参与交付,多个服务按不同节奏发布。这里的组织规模属于情景设定,不代表某个真实客户的内部数据。场景中的关键矛盾是:团队已有任务系统和部署工具,但发布清单靠人手拼接,生产版本与验证报告偶尔不对应。
这类组织可以用 PingCode 作为项目管理平台的承载示例,把需求、缺陷、版本计划、任务与发布责任建立关联。平台只是流程载体,不是制度本身;字段如何配置、是否能与代码托管、流水线、测试和运维系统联动,应以实际产品能力、权限策略和集成方案为准,不能假设打开工具就自动形成可追溯性。
2. 先做小范围试点,不一次性覆盖全部服务
我会挑一个变更频率适中、风险可控、负责人配合度较高的服务试点,覆盖连续四到六次发布。首轮不追求复杂自动化,先统一版本命名、发布清单、责任角色和证据入口。试点结束后,抽查记录是否能从一个生产构建反向找到对应变更、验证结果和审批结论。
若试点服务每天发布多次,周期可以改成观察两到三周,并按发布类型抽样;若每月才发布一次,则连续四到六次可能跨度过长,可以先在测试与预发布环境演练流程。试点的目的不是证明制度“成功”,而是找出哪些字段没人能稳定提供、哪些步骤重复录入、哪些审批只增加等待。
3. 示例:一次审批流程优化版本如何形成完整记录
假设版本 3.4.0 包含一项审批流程调整、两项缺陷修复和一项监控告警优化。发布负责人先确认每项变更都关联来源单据,并检查业务影响;研发负责人确认服务依赖和配置变化;测试负责人说明回归范围及未覆盖的边界;业务负责人确认关键岗位的操作影响。
发布前,团队冻结 3.4.0 的变更范围,生成候选构建并记录构建标识。测试报告关联候选构建,而不是只写一个版本号。生产发布时,执行人记录实际部署时间、环境、部署批次和结果。发布后,项目负责人依据预先设定的检查项确认流程成功率、异常告警和关键操作是否正常,并在记录中写明结论。
| 记录字段 | 示例内容 | 为什么需要 |
|---|---|---|
| 版本与构建 | 3.4.0,构建标识 build-2025-0418-07 | 区分产品版本与实际可部署产物 |
| 变更范围 | 审批节点调整、两项缺陷修复、告警优化 | 明确版本实际包含的事项 |
| 验证范围 | 主流程回归、权限边界抽测、异常路径验证 | 说明结论覆盖了什么,而非只给“通过” |
| 已知限制 | 旧版客户端兼容性仅完成抽样验证 | 让风险有明确接受人,不隐去未覆盖项 |
| 生产执行 | 环境、执行人、开始与结束时间、批次结果 | 把计划和真实部署状态区分开 |
| 发布后验证 | 关键审批路径抽测,告警观察窗口与结论 | 确认运行结果,而非只确认部署命令成功 |
| 恢复方案 | 功能开关关闭条件、负责人及数据影响说明 | 让异常出现时有可执行的应对路径 |

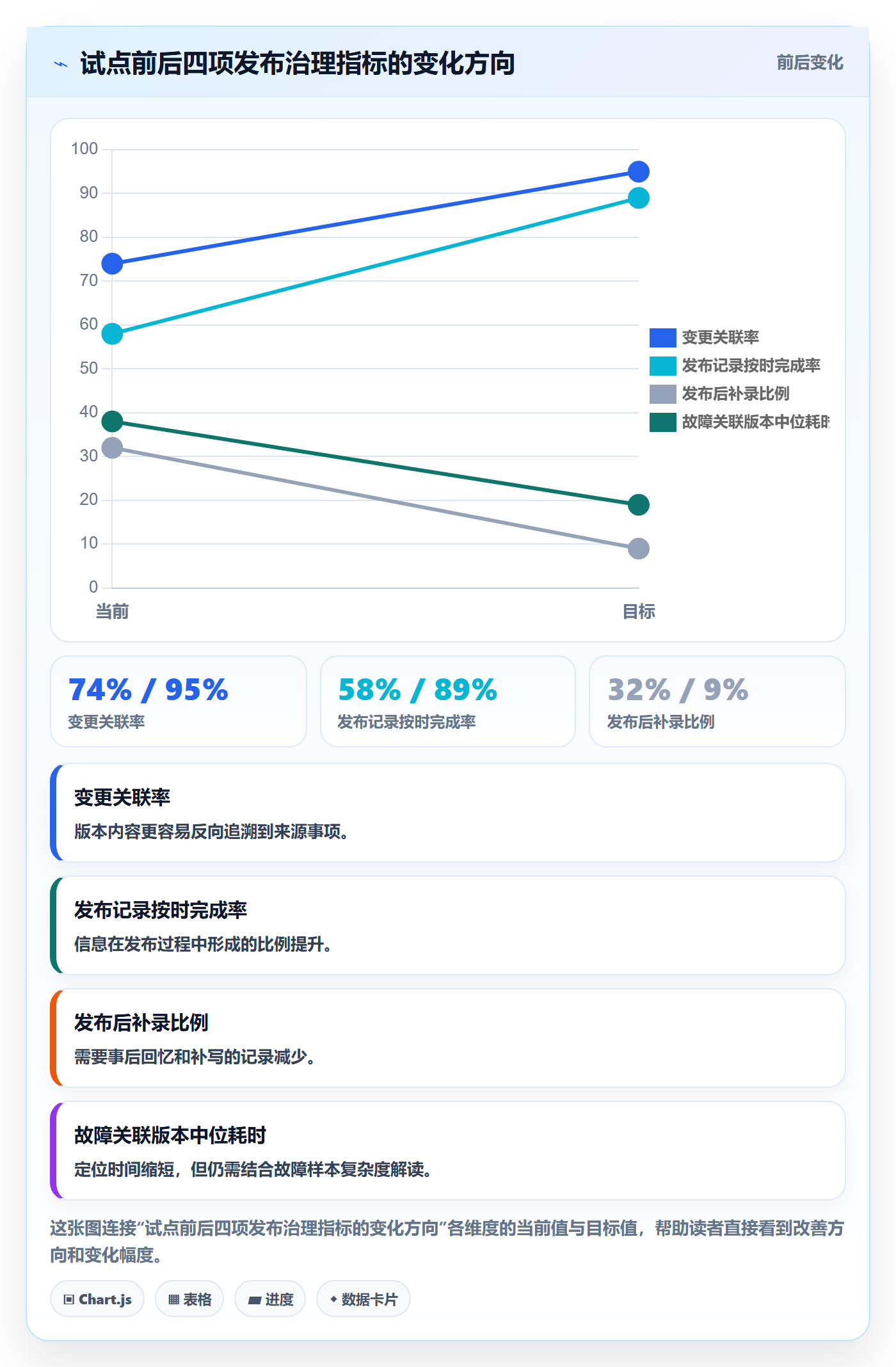

4. 用一组情景模拟数据说明试点怎么看
试点期间,我不会只问“大家觉得流程顺不顺”,而会将每次发布的计划与实际记录对照。下面的数据是情景模拟,用于说明观察方法,不是 PingCode 客户数据,也不是行业基准。真实团队应保留原始发布样本,统一口径后再判断变化。
| 观察项目 | 试点前模拟值 | 试点后模拟值 | 解释边界 |
|---|---|---|---|
| 变更关联率 | 74% | 95% | 反映事项是否能归入明确版本,不代表变更本身质量更高 |
| 发布记录按时完成率 | 58% | 89% | 反映信息是否在执行过程中形成,需结合补录内容质量抽查 |
| 发布后补录比例 | 32% | 9% | 下降可能来自自动采集,也可能来自少记,需审查部署证据 |
| 故障关联版本中位耗时 | 38分钟 | 19分钟 | 受故障类型、日志检索能力和人员经验影响,不能归因于单一制度 |

5. 结果解释要防止“制度上线即有效”的错觉
如果上线发布记录制度的同时,团队也更换了监控系统、增加了值班人员或改造了部署流水线,那么定位时间缩短不能全部归因于记录制度。试点分析应记录同期变化,并至少区分例行发布、紧急发布和高风险变更。
还要检查“完整率上升”是否只是字段填得更多。可以随机挑选数条记录,让没有参与发布的人在限定时间内回答:版本包含哪些变更、生产部署在哪些环境、测试漏了什么、如何恢复。若仍然答不出来,说明记录看似完整,实际检索链路仍有问题。
6. 管理平台的价值取决于记录之间能否关联
对于超过百人的团队,项目管理平台的价值不应只看能否建版本或填状态,还要看能否让需求、缺陷、迭代、测试结果、发布任务和责任人之间形成稳定关联。以 PingCode 为例,团队可以先评估需求与版本管理是否符合自身流程,再核查权限、通知、审计和与现有研发工具的集成方式。
采购或实施时,我会要求用真实样例验证,而不是只看演示界面:创建一条需求,经过任务拆分、测试关联、版本冻结和发布确认;然后从一个构建或部署事件反查其来源。若只能正向填表、无法反向检索,或者权限设计让关键角色看不到证据,平台仍然不能承担发布治理的核心作用。
六、不同情况下的行动建议:从最低成本启动
1. 团队少于二十人:先统一命名、归属和恢复方式
小团队可以用简化模板启动,不必一开始配置复杂审批流。每次生产发布记录版本号、构建标识、变更清单、执行人、验证结果和恢复方式;指定一名发布负责人维护清单,其他角色在自己负责的验证环节留下结论。
如果发布频率低,优先建立稳定的版本命名和存放位置;如果发布频率高,优先让部署工具自动生成时间、环境和构建信息。小团队最该避免的是把所有信息保存在某个人的聊天记录中。哪怕只用一个受控文档,也应确保多人可访问、历史可追溯、每次发布有唯一入口。
2. 一百人以上或多团队协作:治理对象从版本扩大到依赖关系
中大型组织需要识别共享服务、跨产品依赖和多环境差异。除了版本清单,还要回答一个服务变更会影响哪些下游团队、哪些团队需要提前确认,以及不同客户或区域是否使用同一构建。项目负责人制度可以按产品或服务设置责任人,同时保留组织级的规则负责人,避免各团队各自命名、各自定义“已发布”。
在工具层面,可评估 PingCode 等项目管理平台是否支持组织现有的角色、流程和追溯方式;同时确认与代码、测试、部署和告警系统的边界。工具选型应以真实链路演示为准,尤其要验证权限继承、跨项目查询、历史记录、数据导出与离职交接,而不是只看功能列表。
3. 高合规或高风险业务:把证据完整性纳入发布准入
涉及财务、医疗、关键基础设施、敏感数据或强监管要求的系统,应根据适用法规、合同和内部安全政策设计审批与留存。不能用一份通用发布模板替代合规评估。可将安全检查、权限审查、数据迁移评估、变更批准和证据保留纳入准入条件,并明确哪些类型的变更必须经过独立复核。
例如,NIST 的《安全软件开发框架》(SP 800-218)提供了安全开发实践的参考框架,团队可以将其作为讨论软件供应链、构建和发布控制的一个依据;具体要求仍需结合组织所处行业及适用规则解读。标准框架不能直接替代法务、合规或安全团队的专业意见。
4. 发布频率高:减少重复录入,不削弱风险判断
每日多次发布的团队,不适合每次都靠多人手工填写同一套内容。应优先自动采集构建标识、提交范围、部署环境、执行时间和流水线结果;人工精力留给变更影响、未覆盖风险、业务验收和异常恢复方案。
频繁发布不等于所有变更都是低风险。团队可以把常规、小范围、可快速恢复的变更放入授权发布路径,同时让涉及数据模型、核心权限或不可逆操作的变更触发专项检查。真正的效率提升来自减少无效等待,而不是取消必要判断。
5. 发布频率低:重视记忆断层和人员交接
低频发布团队的难点不是信息量大,而是人员容易忘记上一次的操作步骤和特殊约束。发布前应重新核对依赖版本、证书、配置、账号权限、数据迁移脚本和维护窗口;发布后留下实际操作记录,而不是只把多年前的操作手册当作事实。
低频团队可以每次发布都做简短复盘,重点记录计划与实际偏差、首次发现的问题、恢复所需时间和下一次必须提前完成的动作。与高频团队相比,低频团队更应该为环境差异和操作过期留出验证时间。
6. 正在更换管理工具:先迁移规则,再迁移历史数据
换工具时最容易把“迁移成功”定义为旧数据导入新系统,却没有迁移字段口径、版本关系、责任角色和证据链接。建议先挑选一段时间内的发布样本,明确哪些信息是未来查找所必需,再决定历史数据全量迁移、摘要迁移还是保留只读入口。
切换期间要设置唯一事实来源,避免新旧系统同时被要求更新却没有主次。可以约定一个明确的切换日期,并对在途版本制定过渡规则。旧工具中的链接若无法继续访问,应在迁移记录里说明替代证据位置,不能只保留失效链接。
七、不同情况下的取舍:制度要强到足以控制风险,但不能阻塞交付
1. 完整记录与填写成本之间的取舍
字段越多,不代表信息越可靠。每增加一个必填项,都应回答它能否改变发布判断、缩短定位时间、满足审计要求或支撑交接。如果只是“看起来专业”,但无人使用,应删掉或改成自动采集。反过来,涉及高风险数据操作的字段不能因为“填写麻烦”就省略。
比较好的做法是分层模板:所有发布必填一组最低字段;高风险发布再增加数据、安全、依赖和恢复信息;紧急发布走简化准入,但必须明确事后补录和复核时限。层级设计既避免小改动负担过重,也不让重大变更套用过轻流程。
2. 集中审批与团队自治之间的取舍
集中审批的优点是规则一致、容易审计;缺点是容易形成排队,并让审批人远离业务上下文。团队自治的优点是反应快、专业判断贴近现场;缺点是各团队标准可能不一致,跨团队依赖不容易协调。
我的建议是把“规则集中、执行分层”作为折中:组织统一定义版本标识、证据要求、风险等级和紧急例外;具体发布由服务负责人在授权范围内决定;跨团队、高风险或不可逆变更再进入更高层级评估。这样既保留共同底线,也让日常发布不必层层等待。
3. 自动化与人工复核之间的取舍
自动化适合重复、规则清晰、能够稳定采集的事实,例如构建标识、测试结果、部署时间和环境。人工复核适合需要业务判断的事项,例如影响范围、风险接受、未覆盖测试是否可以接受、用户是否需要提前通知。
不要把自动化报告的绿色状态等同于业务风险为零,也不要让人工重复抄写机器已经可靠生成的数据。合理分工是机器保证事实一致,人负责解释事实的意义;遇到自动化结果与人工判断不一致,应保留差异原因,而不是要求一方覆盖另一方。
4. 快速回滚与前向修复之间的取舍
回滚适合旧版本仍可运行、数据兼容、外部副作用可控的情况;前向修复适合回滚会破坏数据或业务连续性、问题范围已明确且修复风险可接受的情况。某些场景更适合先关闭功能开关、限制流量或暂停非核心任务,再决定是否部署修复版本。
决定路径前,应检查几个条件:问题是否仍在扩大、回滚是否兼容当前数据、旧版本是否存在已知漏洞、恢复需要多久、是否会影响正在进行的交易或流程。发布记录应预先写出决策依据,避免事故发生时才临时争论“是不是应该回滚”。

5. 对外可读性与内部可操作性之间的取舍
用户需要知道哪些功能变化与自己有关,内部团队需要知道如何复现和恢复。把两类内容写在同一段,往往导致外部说明太技术化,或内部记录过于模糊。建议在一条版本记录下分成“用户可见说明”和“内部执行说明”,通过权限控制提供给不同读者。
对外说明应避免披露敏感信息、内部架构细节或安全机制;内部说明不能因此删掉必要的技术证据。发布记录应明确哪些内容可公开、由谁审阅,以及面向客户、员工和运维人员的版本是否需要差异化呈现。
八、结尾:从下一次发布开始,建立可验证的责任链
1. 下一次发布可以立即做的五件事
-
给版本和构建建立唯一标识,并区分“计划发布”与“生产已部署”。
-
指定一名发布负责人,明确研发、测试、运行和业务确认各自负责什么。
-
要求每条上线变更关联来源事项,并记录验证范围、未覆盖风险和证据入口。
-
写出可执行的恢复条件:恢复什么、谁执行、何时触发、有哪些数据或业务限制。
-
发布后抽查一条记录,交给没有参与发布的人,让他尝试从线上构建反查变更与验证结论。
2. 最值得坚持的判断
发布记录不是为了证明团队“走过流程”,而是为了在信息不完整、人员不在场、系统正在出错时,仍然能做出有依据的判断。它的价值不在于表单有多少字段,而在于版本、变更、证据、执行和恢复是否能连起来。
我对版本管理从零到一的建议很明确:先把责任边界和最小追溯链跑通,再逐步自动化;先让记录能帮助下一位同事处理真实问题,再谈管理看板和成熟度评分。下一次发布,不妨先建立一条完整记录,并验证它能否回答“发了什么、谁确认、如何验证、出了问题怎么办”。这条链能跑起来,版本管理才真正开始。
常见问题解答(FAQ)
1. 发布记录应该包含哪些信息?
我现在要从零建立版本发布记录,但担心字段设计得太少,出了问题查不到原因;字段太多,又会变成没人愿意维护的表单。哪些信息是发布当下必须记录的,哪些可以先不加?
先把发布记录当成“某个时间点,哪些变更进入了哪个环境,由谁确认,出了问题如何定位”的证据,而不是把需求列表复制一遍。建议首版至少记录:版本号、计划与实际发布时间、发布环境、变更摘要、关联需求或缺陷、负责人、验证结果、风险与回滚方案。对重要系统,再补充代码提交或构建编号、数据库变更、依赖服务和审批人。
字段的判断标准不是“以后可能有用”,而是发生故障时能否据此缩小排查范围。可以先用最近10次发布做试填:如果某字段没有帮助回答“发布了什么、谁确认、如何恢复”,就暂缓加入。
2. 项目负责人在版本管理中应该承担什么责任?
我负责推动项目,但团队里有产品、研发、测试和运维,大家都参与发布,出了问题却经常互相等确认。我想明确项目负责人的职责,又不希望负责人变成所有事情都亲自审批的瓶颈,该怎么划边界?
项目负责人应对版本发布的完整性和决策闭环负责,不必代替专业角色判断技术风险。可把职责拆成四项:维护版本范围和截止时间;确认需求、缺陷与版本的对应关系;组织发布前检查并记录未解决风险;推动发布结果、回滚或延期决策落到明确责任人。
研发负责人确认构建和技术变更,测试负责人确认验证范围与结果,运维或发布执行人确认环境和操作窗口。建议建立“负责人唯一、执行角色分工、风险共同确认”的规则;若某项检查没有明确责任人,负责人负责补齐,而不是默认自己承担所有执行工作。
3. 版本号怎么定,才能让团队从0到1持续使用?
我看到有些团队按日期命名,有些团队用主版本号、次版本号和修订号,还有团队直接写“最新版”。我们现在项目不大,担心规则太复杂,也担心随意命名后测试、上线和问题追溯对不上,应该从哪种方式开始?
版本号首先要解决团队识别和追溯问题,不必一开始就照搬复杂规范。若产品按固定周期交付,可采用“年份.迭代序号.修订号”,例如“2025.06.1”;若对外承诺兼容性,再采用“主版本.次版本.修订号”,并明确主版本表示不兼容变化、次版本表示新增能力、修订号表示修复。
关键是同一个版本号必须贯穿需求范围、测试记录、发布记录和问题反馈,不能测试叫一个名字、生产环境又换一个。试运行两三个迭代后,检查是否出现重号、跳号或版本范围临时变化,再决定是否增加规则。
4. 如何设计发布流程,既能控制风险又不让每次发布都很繁琐?
我最担心的是流程一严格,大家为了赶进度绕过流程;流程一宽松,发布出问题又找不到记录。对于人手不多的团队,有没有一种简单的分级方法,能区分普通发布和高风险发布?
不要让所有发布都走同一套审批强度。可按影响范围和恢复难度分级:低风险修复由执行人记录变更并完成基础验证;涉及核心流程、数据结构或外部依赖的发布,增加测试负责人确认、发布窗口和回滚演练;不可快速恢复的变更,再要求项目负责人组织风险评估。每次发布至少保留“发布前检查、执行结果、发布后验证”三项证据。
试运行时可观察连续4周的漏记率、发布失败次数和回滚耗时;若记录完整但发布耗时明显增加,先删掉重复审批,而不是删掉验证与回滚信息。这样能把流程成本集中在真正难恢复的变更上。
核心关键词
文章包含AI辅助创作:发布记录怎么做?项目负责人制度设计:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519024
