版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

版本内容落地最容易失控的时刻,往往不是开发延期,而是上线前两天才发现:需求清单里有功能,却没人能说清哪些必须进入本次版本、验收以什么为准、谁有权把内容移出去。我在梳理多个跨团队交付项目时反复看到,同一类问题并非靠增加周会解决,而是要把“版本内容”从一份不断变动的清单,改造成有入口、有取舍、有承诺、有退出条件的决策流程。本文以一个匿名化的中型企业项目为案例,拆解项目负责人如何改造版本管理;

文中项目数据为情景模拟,用于演示方法,不代表行业统计。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

一、先讲核心结论:版本管理不是排期,而是承诺管理

1. 版本内容要同时回答四个问题

我判断一套版本管理流程是否能落地,不先看它有多少状态、多少字段,而先看团队能不能对四件事给出一致答案:为什么做、做什么、不做什么、什么条件下算完成。缺少其中任何一项,版本计划就容易变成“写上去就算承诺”,等到交付受阻时才发现各方理解并不一致。

版本管理的核心对象不是功能列表,而是经过取舍、具备验收条件、可追踪责任和风险的交付承诺。因此,项目负责人要管理的不只是计划内事项,也包括变更入口、依赖关系、容量余量和退出机制。内容清单是载体,决策规则才是流程的骨架。

2. 先稳定决策,再谈工具和自动化

工具能帮助团队记录版本、关联需求、展示进度、提醒负责人,却不能替团队决定一个需求值不值得进入版本。若优先搭建复杂看板,却没有明确谁能提需求、谁能批准变更、冲突时依据什么取舍,系统只会更快地传播不一致。

对于 100 人以上、存在多团队协作的组织,可以用 PingCode 等项目管理平台承载版本、需求、任务、缺陷及发布记录;但工具配置应晚于流程规则。小团队也可以先用共享表格试运行,关键是字段和决策机制可追溯,而不是一开始就追求功能齐全。

3. 版本计划应该留下“为什么这样取舍”的记录

多数团队会记录需求名称和负责人,却很少留下被延期、被拆分或被拒绝的原因。没有这类记录,下一次规划时,旧争议会换个名字重新出现。项目负责人应保留决策依据,例如客户影响范围、合规要求、依赖成熟度、容量占用和替代方案。

我建议把版本管理的产出定义为一组相互关联的记录:版本目标、候选内容、已承诺内容、验收标准、容量边界、风险与依赖、变更决策以及发布后复盘。只有这些信息能从需求追踪到交付结果,版本计划才真正具备管理价值。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

二、背景和真实场景:为什么版本清单总在临近发布时变形

1. 案例边界:一个多团队协作的业务系统改造

下面的案例是基于常见交付问题整理的匿名化情景模拟,不对应某家企业的真实经营数据。设定为一家有 180 人研发与产品团队的企业,项目涉及业务产品、研发、测试、运维和客户成功,计划每六周发布一个主要版本,另有必要的修复发布。

项目负责人接手时,团队用表格维护版本清单,产品需求、客户承诺、缺陷和技术改造混在同一列。版本开始后仍持续接受插单,研发按个人理解推进,测试常在提测前才拿到完整范围。业务方觉得“答应过的功能没做完”,研发觉得“范围一直在变”,测试则无法判断哪些事项必须优先验收。

需要强调的是,案例中的人数、周期和改造前后数据均是为了说明计算与管理方法而设定的情景模拟,不是公开调查结果,也不应直接当作其他团队的行业基准。实际团队应替换成自己的历史数据,先建立可比口径,再评估改进是否成立。

2. 问题不是单点延期,而是输入、决策和交付互相放大

在这个情景中,需求入口没有统一规则,业务请求常通过会议、即时消息或客户反馈转发。项目负责人很难判断哪些是正式需求,哪些只是待验证的想法;产品负责人收到多个版本的描述,估算时又缺少验收边界。

计划层面,团队把所有事项按优先级排序,却没有设置版本容量上限,也没有区分确定性高的交付与探索性工作。一个高优先级事项即使依赖未解决,仍会占据名义上的版本位置。结果看起来“计划很满”,实际能够兑现的内容却不稳定。

执行层面,变更没有统一的影响评估。临时需求进入后,团队通常只讨论新增事项的重要性,却没有同步说明它会挤出哪项工作、增加多少验证成本、是否影响发布窗口。新工作被加进来,旧承诺却没有被显式移出,项目于是形成“范围只增不减”的隐性负担。

3. 版本管理需要把三类信息分开看

第一类是业务价值信息:要解决谁的什么问题,预期结果是什么,证据来自客户反馈、数据观察还是法规要求。价值判断不必假装精确,但必须说明依据和可信程度。

第二类是交付可行性信息:工作量区间、技术依赖、设计成熟度、测试成本、发布限制和跨团队协作要求。需求价值高,并不自动等于可以在本版本交付。

第三类是承诺信息:是否已经进入基线、谁负责、由谁验收、什么情况下可以变更或撤出。把候选项误当成承诺项,是版本争议的常见起点。

4. 先找出波动发生在哪个环节

项目负责人不应只看最终延期天数。若目标反复改变,主要问题在需求入口和决策治理;若范围稳定但交付反复延期,需检查估算、依赖、质量和资源约束;若功能完成却频繁无法发布,则要关注验收、环境、数据迁移或上线审批。相同的“延期”表象,解决方案可能完全不同。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

三、常见误区:看上去在管版本,实际上没有管住承诺

1. 把“优先级排序”当作完整的版本决策

优先级能表示事项之间的相对价值,却无法说明团队是否有能力在目标日期前完成。一个法规要求可能必须进入版本,但所需接口尚未开放;一个客户提出的功能可能价值很高,却需要先进行需求验证。若只按高、中、低排序,团队会把价值、紧急程度、依赖和成本混为一谈。

更可靠的做法是把“优先级”和“版本承诺”分开。前者表示值得先处理的程度,后者表示在当前资源、依赖和发布条件下,团队确认要交付的范围。候选项可以高优先级但尚未承诺,也可以因合规或基础设施依赖进入专项路径,而不是硬塞进当前版本。

2. 把冻结范围理解成不许讨论变更

冻结的目的不是阻止新信息,而是让变更有成本、有去向、有责任人。若产品环境出现重大变化,拒绝讨论会让团队错过必要调整;但若任何人都能直接把工作加进版本,原有承诺就失去意义。

我更倾向于把冻结解释为“基线变更必须经过同一套影响评估”。变更提出后,负责人需要回答:不做的后果是什么、需要新增多少能力、影响哪些既有事项、是否改变验收或发布日期、谁批准承担影响。确认新增事项后,应同步移出或拆分其他工作,而不是只更新清单标题。

3. 只看估算总量,不看不确定性和瓶颈角色

版本总估算看似有余量,不代表团队就能按期交付。若关键工作都依赖同一位架构师、同一套测试环境或同一个外部接口,瓶颈会集中在特定节点。多个事项分别估算为“可做”,组合起来却可能共享同一依赖,形成排队。

因此,容量规划除了看人天,还要看角色、环境和时间顺序。对依赖重、方案未定或验收标准缺失的工作,应采用区间估算、试验任务或前置验证,而不是把一个不确定数字直接写进承诺基线。

4. 把“已开发完成”误当成“版本完成”

开发任务关闭只说明编码工作达到某个阶段,不代表用户可以使用。验收、回归、兼容性验证、权限检查、文档、监控、数据准备和发布回滚,都可能成为实际交付的必要条件。若版本状态只追踪开发完成率,管理者会看到漂亮的进度条,却在发布前集中暴露风险。

项目负责人应建立端到端完成定义,并区分开发完成、测试完成、业务验收完成和可发布状态。不同团队可以有不同工作流,但对外承诺的状态必须有统一解释,避免“我以为已经完成”和“业务方认为还不能用”同时发生。

5. 把工具看板当作治理机制

看板能让状态可见,却不能自动消除信息不完整、责任不清和冲突无人裁决。字段填得越多,不一定越透明;若字段没人维护、枚举值没人理解,团队只会增加录入负担。

无论使用 PingCode、其他项目管理平台还是共享表格,都应先确定每个字段的决策用途。字段如果不能改变取舍、风险识别或交付协作,通常不值得成为强制填报项。工具的价值在于减少重复维护并建立可追溯关系,而不是把线下争论搬到线上重复一次。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

四、专业判断逻辑:用可解释的规则决定内容去留

1. 先判定是否必须做,再比较价值和代价

我建议将候选内容先分为强制性事项与可选择事项。法规、重大安全风险、业务连续性问题通常需要先确认是否存在不可接受的后果;若必须处理,应明确最低可行范围和时间约束。把这类事项与一般体验改进放进同一套分数排序,容易让数学形式掩盖责任。

对可选择事项,再综合业务影响、目标关联、时效性、证据可信度、实现成本、依赖风险和机会成本。评分不是替代讨论,而是把讨论的维度摆到台面上。分数接近时,项目负责人应说明判断依据与不确定性,而不是用小数点后的差异制造精确感。

2. 用“价值证据”区分问题、方案和承诺

需求方经常直接提出解决方案,例如增加一个配置项或新建一张报表。项目负责人应继续追问它要解决什么问题、谁受到影响、当前如何完成、问题发生频率如何、有没有替代方案。若没有这些信息,团队评估的只是方案成本,不是方案价值。

价值证据可以来自用户访谈、支持工单、业务流程观察、产品数据、合同要求或运营测算。证据强弱应被明确记录:已验证的高频问题与单次反馈不应视为同等确定。对于证据不足但潜在影响大的事项,可以先安排验证而不是直接承诺完整功能。

3. 用依赖图识别“看不见的等待时间”

计划表上的每个事项都可能依赖接口、权限、数据、设计、采购、客户确认或外部审批。项目负责人应在版本评审前画出关键依赖,并标记依赖方、承诺日期、失败后的替代路径。只写“等接口”而没有负责人和日期,等于没有管理依赖。

当关键依赖未确认时,可采用三种处理方式:把前置验证单独放在版本前段;将交付拆成不依赖部分与依赖部分;或把该事项移出承诺范围,保留为候选。选择哪种方式取决于风险影响和拆分后是否仍能交付可用价值。

4. 用容量余量承接变化,不把计划填满当作效率

如果团队所有可用时间都被新功能占满,缺陷、客户问题、评审、休假、环境故障和技术支持就会转化为隐性加班或延期。历史完成量可以作为估算依据,但要按团队、工作类型和人员构成校正,不能把过去的最高产出直接当作下一版本的常态承诺。

案例团队先按最近数个相似周期的实际完成量估算基准,再扣除已知休假、固定支持工作和不可用时间,最后根据当前依赖与需求成熟度预留缓冲。具体缓冲比例不设通用答案:变更多、未知多、跨团队依赖多时,余量应更大;稳定维护版本且范围成熟时,余量可以收窄。

5. 判断版本是否健康,不只看按期发布率

按期发布是重要指标,却不能单独代表管理质量。团队可能通过删减大量内容维持发布日期,也可能按期发布但造成高缺陷和大量返工。项目负责人需要同时观察承诺兑现、范围波动、交付质量、发布后的使用或业务结果以及团队负荷。

我会避免把单一指标变成考核目标。例如,若只考核需求按期完成率,团队可能拒绝接收必要的变化,或者把未完成事项重新定义为“下一版本优化”。更好的做法是把指标作为诊断信号,结合变更原因、撤出内容和用户反馈解释其变化。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

五、案例拆解:把松散清单改造成可执行的版本流程

1. 第一步:统一需求入口,先补齐决策所需的信息

案例团队没有一上来要求所有人填写长表单,而是先设定最少必填信息:问题描述、受影响对象、希望发生的变化、提出方、期望时间及已有证据。产品负责人再补充验收草案、依赖和初步工作量区间。信息不足的事项进入“待澄清”,不参与版本承诺排序。

这个设计的重点是让提出方承担描述问题的责任,而不是让研发在会议中替需求方猜需求。对于紧急问题,可以先登记最小信息,随后补齐,但必须设置补齐责任人和时间。紧急入口若没有例外后的补偿规则,很容易逐步变成常规入口。

2. 第二步:把候选内容分层,而不是直接排成一条队伍

团队把候选项区分为强制处理、版本目标相关、质量与风险治理、探索验证和一般优化五类。分类不是为了多造标签,而是为了让不同类型的事项使用适合的决策方式。例如,安全修复看风险窗口,探索任务看验证目标,一般优化则比较用户影响与机会成本。

之后才进行价值与成本评估。需求不需要每次都打分到小数点,但需说明为什么进入、为什么暂缓,以及决定是否受限于特定日期。对于关键版本目标,团队先确定必须交付的最小集合,再讨论增加项,避免把所有“想做”都堆进同一承诺。

3. 第三步:容量校验时,核对角色与依赖而非只累加人天

案例中的版本计划不再使用“估算总和小于总人天”作为唯一准入条件。项目负责人和各职能代表一起检查关键角色是否过载、测试窗口是否足够、依赖是否已确认、上线工作是否有人承担。尚未解决的关键依赖会被标红,并要求在承诺冻结前提供决策或替代路径。

这一步还会区分必须完成与可拆分内容。若一个需求可以分阶段交付,团队应定义首阶段的用户价值和边界,而不是把“先做一半”当作自然解决方案。没有可独立验收价值的拆分,可能只是把完成风险延后,并增加协调成本。

4. 第四步:建立基线与例外变更机制

版本评审通过后,团队记录目标、范围、负责人、验收人、关键依赖和发布日期假设。基线不是一张永不变化的表,而是后续影响比较的参照。每项承诺要能追到需求、任务、测试和发布状态,任何移入移出都应留下原因。

冻结后的变更走轻量审批:提出变更的人描述原因和时限,负责人评估价值、成本、依赖与质量风险,版本决策人决定接受、拆分、延后或拒绝。若接受新增内容,应指出被替换的事项,或明确承担发布日期和容量变化。紧急修复可以走快通道,但必须事后补录并复盘其根因。

5. 第五步:用滚动检查替代临近发布才集中暴露问题

每周检查不应只是逐条读状态,而应回答三个问题:当前版本目标是否仍成立;哪些事项的完成概率发生显著变化;是否有新的依赖或风险需要决策。项目负责人把会议时间用在偏差和阻塞上,稳定事项可通过看板异步更新。

当关键事项落后时,团队要尽早讨论范围调整,而不是默认通过加班追回。可选动作包括拆小交付、调整顺序、增加并行资源、改变验收方式、移出低价值内容或调整发布窗口。每种选择都要说明对质量、成本和用户承诺的影响。

6. 第六步:发布后复盘兑现与结果,不以关单结束

发布后复盘同时看计划偏差和实际效果。计划偏差关注承诺内容、变更、延期、返工和依赖;结果复盘关注目标是否发生变化、用户是否使用、原问题是否缓解。若一个功能按期完成但没有改善预期问题,过程指标再好也不能说明版本成功。

团队将复盘结论分为流程可改进项、产品判断待验证项、外部依赖问题和偶发事件。避免将所有问题归因于“沟通不足”或“执行不够”,因为这类标签无法指导下一步行动。每个改进项都应有负责人、验证方式和复查时间。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

7. 流程优化后的情景观察:同时看承诺稳定性和质量代价

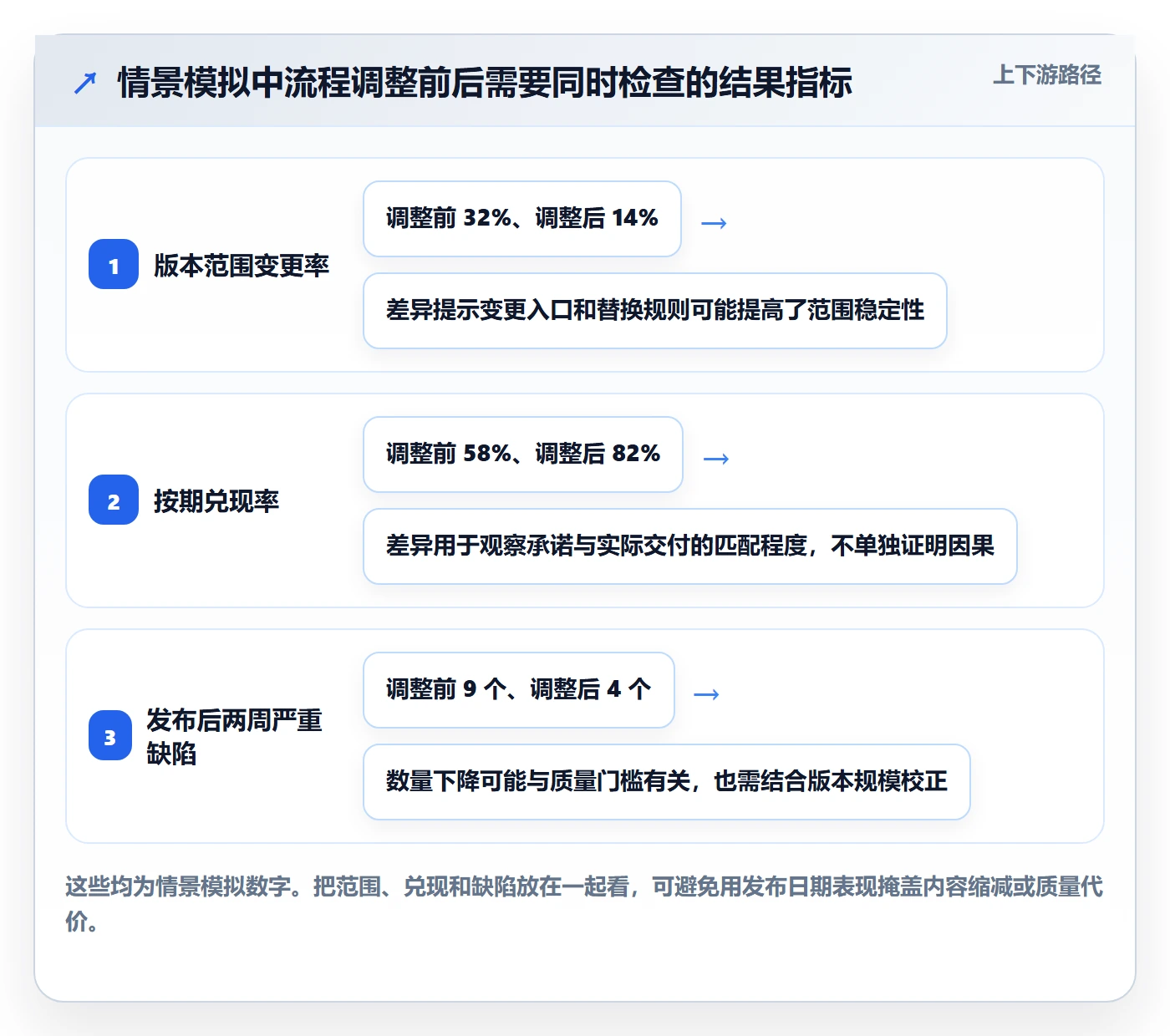

在情景模拟中,团队运行两个相近版本后,采用固定入口、容量校验和变更替换机制。设定改造前版本范围变更率为 32%,按期兑现率为 58%,发布后两周内与本次版本相关的严重缺陷为 9 个;改造后对应设定为 14%、82% 和 4 个。所有数字都是模拟观察值,旨在示范指标组合,不是对任何实际组织的效果承诺。

这组变化不能简单得出“新流程带来提升”的因果结论。若期间需求难度降低、人员增加或测试环境改善,结果也会受到影响。更严谨的做法是记录版本类型、规模、人员构成和重大外部变化,并以多个可比周期观察趋势,避免拿单个版本的好结果宣传流程有效。

项目负责人还应关注副作用:流程增加后,需求等待时间是否变长;为了提高兑现率,团队是否过度拒绝新机会;质量指标改善是否伴随发布内容缩水。只有结果和成本一起看,才能判断流程优化是真正提升了交付,还是把问题转移到了其他地方。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

六、不同团队情况的行动建议:先解决最影响承诺的一环

1. 小团队或项目周期很短:先用轻量规则换取透明

十人左右的团队不需要复制大型组织的审批层级。可以保留一个统一入口、一个明确版本负责人、一份轻量基线和一次固定评审。重点不是建立更多角色,而是规定谁能确认承诺、临时工作如何替换原计划、验收由谁负责。

如果工作持续时间只有数周,建议缩短规划窗口,使用滚动计划:近期范围细化到可执行任务,远期只保留目标与候选内容。避免为几个月后的不确定事项写出看似精确的交付日期,再让团队反复解释预测为什么变化。

2. 多团队或 100 人以上组织:把跨团队依赖纳入同一决策面

中大型组织的难点通常不是单个团队不会排期,而是多个团队各自做出合理承诺后,组合起来互相冲突。项目负责人需要建立共同的版本日历、依赖负责人和升级路径,至少让关键接口、数据、测试环境、审批及发布窗口可见。

对于这种规模,可以考虑用 PingCode 等项目管理平台关联需求、版本、任务、缺陷与测试结果,避免每个部门维护一份彼此不一致的状态表。平台配置应围绕共同工作流展开,先统一最少必要的状态和字段,再逐步增加自动提醒、统计与权限控制。

3. 合规、安全或重大客户承诺项目:把审计与例外规则前置

这类项目不能仅以速度和交付数量评估。版本计划应记录要求来源、适用范围、审核责任、证据留存和发布授权;变更流程还要判断是否触发重新评审、客户通知或安全测试。紧急变更应有明确授权人和事后补充材料的期限。

当发布时间受外部窗口约束时,项目负责人应区分“必须在窗口发布”和“最好在窗口发布”。前者需要充分的前置验证与备用方案,后者则应允许在质量门槛不满足时延期。不能为了守住名义日期,把未验证风险转嫁给用户或运维团队。

4. 探索型产品或需求高度不确定:管理学习目标,而非假装承诺功能

新业务、创新功能和市场试验往往缺少可靠历史数据。此时版本内容可以承诺调研、原型、试点和评估结论,但不宜过早承诺完整功能上线。项目负责人要定义假设、验证对象、观察窗口、成功标准以及停止条件。

探索工作也要有容量上限和时间盒。如果验证长期没有结论,团队应判断是继续收集证据、改变试验设计,还是终止投入。把探索事项伪装成常规开发需求,通常会让团队既承担交付压力,又无法获得试验所需的调整空间。

5. 需求持续插入的团队:先建立变更的替换规则

若客户支持、业务运营或管理层经常提出紧急需求,单纯强调“冻结后不接收”并不现实。更合适的做法是定义紧急等级、响应时限、批准人和容量来源,并要求每次加入都说明由谁承担被挤出的内容。

如果紧急请求数量长期超过预留能力,就不应继续把它们当作偶发事件,而应调整容量规划、产品边界或支持机制。变更记录可以帮助识别主要来源:是产品发现新机会、需求前期不充分,还是运营流程反复制造故障。不同原因需要不同改造。

版本内容落地方案:项目负责人开展版本管理的流程优化案例解析

七、取舍与边界:哪些规则值得坚持,哪些不应僵化

1. 坚持基线,但允许基线被证据改变

基线的价值在于提供共同参照,不在于证明最初计划永远正确。出现重大用户风险、法规变化、技术发现或业务方向调整时,及时改变版本内容可能比守住旧计划更负责。关键是改变时记录理由、影响和批准,不让变化悄悄发生。

2. 坚持容量约束,但不要把历史产出当作个人配额

历史完成量能帮助估算团队整体能力,却不适合直接分解成个人必须完成的指标。个体产出受任务类型、协作负担、缺陷处理和专业分工影响。用单人数量排名容易诱导拆小任务、回避复杂工作,并损害协作。

3. 坚持验收定义,但不要要求需求一开始就写到完美

需求越早越不确定,越不可能在第一次讨论时写出完整验收细节。项目负责人应为不同阶段设定不同的完整度门槛:候选阶段先讲清问题与对象,承诺前补足方案边界和验收方式,开发中发现新信息时走变更或澄清记录。

4. 坚持可追溯,但控制记录成本

记录应足以还原决策,而不是把每次讨论逐字保存。重要内容包括决策事项、备选方案、依据、责任人、日期和后续条件。若一条记录没人查、没人用,也不能帮助新成员理解上下文,就应精简或自动化,而不是继续加字段。

5. 对效率指标保持警惕,观察转移成本

版本兑现率提高,可能源于流程变好,也可能源于版本范围变小;变更率下降,可能说明入口有效,也可能说明团队把变化藏在任务拆分里。项目负责人需要检查数据定义和配套现象,避免为了某个漂亮数字牺牲业务价值、质量或团队可持续性。

6. 让流程随风险变化,不把所有事项都交给同等审批

小型低风险改动可以轻量处理,涉及数据迁移、权限、资金、个人信息或关键业务连续性的事项则需要更严格的验证和发布门槛。审批和记录强度应与潜在损失相称。流程太轻会遗漏重要风险,流程太重则会拖慢低风险工作。

八、项目负责人可以立即启动的落地顺序

1. 用一周完成问题基线,不急着改工具

先抽取最近两个到四个版本,核对原始承诺、变更记录、实际发布、延期原因、缺陷和验收情况。数据不完整时,应标注缺失,不要用猜测补齐。目标是知道波动集中在哪里,而不是先证明某种流程一定正确。

2. 选一个版本试点,控制改造范围

试点优先选团队结构相对稳定、业务风险可控、又确实存在版本波动的项目。先运行统一入口、候选与承诺分层、容量校验、冻结后影响评估四项机制。不要同时重做组织架构、绩效制度、工具字段和所有研发流程,否则无法判断变化来自哪里。

3. 用固定节奏检查异常,而非追求更多会议

建立简短的版本评审与滚动检查:前者负责取舍与承诺,后者负责风险和偏差。每次会议围绕待决策事项召开,已稳定事项通过异步更新。会后记录结论、责任人与截止时间,并在下一次检查中确认,而不是重复讨论背景。

4. 试点后用多项指标复盘,决定扩展或修正

至少检查范围变更率、按期兑现率、发布后缺陷、验收等待时间、需求澄清周期和团队加班情况。指标应有清楚定义,例如变更率是按事项数还是工作量计算,兑现率是按全部基线还是关键目标计算。口径不一致时,趋势比较没有意义。

若兑现率改善但加班增加,说明计划可能靠透支实现;若范围稳定但业务结果没有改善,需重新审视目标与价值判断;若需求等待时间变长,可能是入口门槛过重或决策权限过于集中。依据诊断修正流程,再决定是否扩展到其他团队。

5. 把下一步动作收敛为三件具体工作

  • 先查历史:选取近期版本,找出范围变化、延期、返工和发布阻塞的主要来源,并标记数据缺口。
  • 再定规则:明确候选、评估中、已承诺和可发布的区别,写清版本冻结后的变更入口与替换原则。
  • 最后做试点:在一个版本周期中记录基线、决策和结果,复盘流程成本与交付收益,再决定哪些机制值得推广。

版本内容落地的关键,不是让计划看起来更整齐,而是让团队知道承诺从何而来、变化会付出什么代价、风险由谁处理、完成依据是什么。好的版本管理不追求零变化,而是让每一次变化都可见、可判断、可承担。项目负责人下一步最值得做的,不是先增加一张表,而是用最近一个版本验证:需求入口、承诺边界和变更取舍中,究竟哪一个环节正在制造最大的不确定性。

常见问题解答(FAQ)

1. 版本内容应该如何拆解,才能避免项目负责人只是在排日期?

我负责过的版本总是有发布日期,却说不清每项内容到底由谁交付、什么状态才算完成。想把需求、开发和测试串起来,但又担心拆得太细,最后维护成本比管理收益还高。

拆解的重点不是把任务拆到最小,而是让每项承诺都能被验证。下面用一个复盘样例说明方法,数字仅用于演示:一个两周迭代、两个交付小组,共纳入28项工作。最初版本清单只有需求名称和负责人,评审时才发现其中5项缺少验收条件,另有4项依赖其他小组。

优化后,每项内容补齐业务结果、交付负责人、验收标准、依赖方和风险状态;只有能回答“用户得到什么、如何验收、谁来交付”的条目才进入承诺范围。实践中,不必给每个细碎任务都设置版本字段,版本层记录交付承诺,任务层负责执行,这样既能追踪结果,也不会让清单膨胀成重复台账。

2. 版本范围什么时候冻结,临时需求又该怎么处理?

我最纠结的是版本范围冻结太早,业务方会觉得不灵活;冻结太晚,研发计划又一直变。遇到线上问题或重要客户需求时,我也不知道应该直接插入,还是要求对方等下一版。

冻结不等于拒绝变化,而是让变化显性化。可以先设一个范围确认点,例如计划发布日期前一周完成承诺基线;此后新增内容必须说明业务影响、预计工作量、受影响事项和延期风险,再由项目负责人、业务代表与技术负责人共同决定。

样例项目中,冻结后收到6项新增请求,评估后仅将1项紧急修复纳入当前版本,并移出1项低优先级内容;其余5项进入候选池,而不是悄悄塞进排期。判断是否插入时,关键不是提出者级别,而是问题严重度、替代方案和对现有承诺的影响。若无法说明“加这一项要牺牲什么”,就还没有形成可执行的变更决策。

3. 项目负责人如何让需求、研发、测试对版本进度使用同一套口径?

我开进度会时经常听到“开发差不多了”“测试正在跟”,但到了发布日期才发现还有关键问题没有关闭。大家都在汇报,却没有人能明确回答版本是否真的可交付,这种情况该怎么改?

先统一状态定义,再讨论百分比。建议把流程约定为待确认、已承诺、进行中、待验证、已完成、受阻六种状态,并明确进入条件:例如“待验证”必须已有可测试构建,“已完成”必须通过验收且没有未处理的阻断问题。样例项目每周两次检查版本清单,每次只追问三件事:状态变化、阻塞责任人、预计解除时间;

不再接受“完成80%”这类无法复核的口头比例。出现延期时,同时记录影响范围和决策人,而不是只改一个日期。会议因此从逐项报数转为处理例外,项目负责人能更早识别依赖未到位、测试资源冲突或验收标准不清等真正风险。

4. 怎么判断版本管理流程优化是否有效,而不是只是多填了几张表?

我担心流程改完后,大家只是多维护几个字段,项目结果却没有变化。除了按期发布,我还应该看哪些信号,才能判断优化值得保留?

不要只看发布日期是否达成,因为团队可能通过缩减范围来制造准时。至少同时观察承诺完成率、范围变更率、阻塞暴露时间和发布后缺陷数,并和改造前的同长度周期比较。样例项目可设定四周基线:例如记录每个版本承诺项中按验收标准完成的比例、冻结后新增与移出的条目数,以及阻塞从出现到被记录的时长;

若完成率提升但发布后缺陷明显增加,说明团队可能为了交付速度压缩了验证。指标应服务于诊断,不宜直接变成员工排名。若连续两三个周期看不到风险更早暴露、变更更可解释或返工减少,就应删掉低价值字段,而不是继续加流程。

核心关键词

读者评论

江
江依诺

我们之前也把需求按优先级排过,但发布前还是不断插单。后来要求每次加内容都说明会挤掉什么,争议确实少了些。关键是要有明确的拍板人,不然记录做得再细也难执行。

钟
钟云舟

把开发完成和可发布区分开很实用。我们遇到过代码合并了,但业务验收、数据准备和回滚方案都没落实,最后还是错过窗口。想了解文中提到的容量余量,实际该怎么结合历史数据估算?

马
马宁

案例明确标注为情景模拟,这点比较严谨。不同团队的测试和审批成本差异很大,文中的偏差比例不适合直接套用;先按统一口径记录几轮,再找主要波动来源会更稳妥。

文章包含AI辅助创作:版本内容落地方案:项目负责人开展版本管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519005

赞 (0)
飞飞飞飞
版本管理如何做好Release?项目负责人流程优化与操作步骤
上一篇 1小时前
版本管理版本发布时间教程:项目负责人流程优化,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
