版本计划管理方法大全:项目负责人版本管理实操方法落地清单

版本计划最容易失控的时刻,往往不是团队忘了排期,而是所有人都把“计划日期”当成了“承诺日期”:销售按发布日期对外沟通,研发按开发完成日估算,测试却要等到代码冻结后才拿到稳定版本。版本计划管理真正要解决的,不是把日期填进表格,而是把范围、依赖、质量门槛和变更决策放到同一张桌面上。

一、先讲核心结论:版本计划不是日历,而是一套承诺机制

1. 版本计划必须同时回答五个问题

我判断一份版本计划能不能执行,不先看它用了什么工具,也不先看甘特图画得多漂亮,而是检查它能否回答五个问题:这次为什么发布、发布什么、不发布什么、什么条件下才能发布、出现偏差由谁决定怎么调整。

如果只有发布日期和功能清单,它更像一张愿望清单;如果补上范围边界、责任人、依赖、验收标准、质量阈值和变更路径,它才开始具备管理效力。版本计划的核心产物不是日期,而是团队对交付边界的共同理解。

日常管理中,我会把版本计划拆成三层。第一层是目标与边界,解释为什么做以及哪些内容不做;第二层是交付与验证,明确工作项、依赖和验收方式;第三层是决策与发布,规定风险何时升级、谁能调整范围、谁能批准发布。

2. 计划要同时管理“确定性”和“可调整性”

计划不是越固定越成熟。远期工作信息不足,强行承诺具体日期会制造虚假确定性;临近发布时仍然允许随意加需求,则会把不确定性转嫁给测试、运维和客户。

我更愿意把计划分成三个时间区间:近端任务按人天和依赖做细化,中端工作按里程碑和容量做承诺,远端需求按目标和优先级做方向性安排。越接近发布日期,承诺越具体;越远离发布日期,计划越应保留调整空间。

计划区间 建议颗粒度 承诺方式 负责人需要确认
未来1,2周 工作项、负责人、依赖、验收条件 执行承诺 是否具备开工条件,是否有明确完成定义
未来3,6周 功能包、里程碑、团队容量 范围与窗口承诺 关键依赖是否可控,关键人员是否冲突
更远周期 业务目标、主题、优先级 方向性安排 假设是否成立,是否有外部政策或客户变化

3. 先约定决策规则,再谈工具配置

很多团队会先建项目、开字段、配流程,过几周才发现没人知道谁能批准延期、谁能砍范围。工具只能把规则呈现出来,不能替代规则本身。计划启动前,至少要明确版本负责人、需求决策人、技术负责人、测试负责人和发布批准人各自的权限。

例如,需求负责人可以提出优先级调整,但不能单方面把新功能塞进冻结版本;技术负责人可以判断技术风险和依赖,但不能代替业务方决定客户承诺;发布批准人应依据质量门槛决策,而不是仅凭“业务很急”放行。

二、背景和真实场景:为什么版本计划经常越排越乱

1. 多团队交付时,版本日期只是冲突的表面

在一个中大型产品组织里,一次版本交付通常牵涉产品、研发、测试、设计、数据、运维、客服和市场。团队各自拥有局部计划,却未必共享同一套版本定义:产品说“功能完成”,研发说“代码合并”,测试说“回归通过”,运维说“具备上线窗口”。这些表述都可能正确,却不是同一个状态。

版本计划失效常常不是某个岗位不负责,而是不同岗位用不同的完成定义协作。若版本卡片只显示“进行中”,负责人就无法判断阻塞发生在需求澄清、开发实现、测试验证还是发布准备。状态看似统一,实际信息却被压扁了。

2. 跨项目依赖会让局部进度失真

一个版本可能依赖身份认证服务、数据迁移脚本、第三方接口或另一个团队的公共组件。单个项目看起来按期,关键依赖却没有确认交付窗口;等到联调才发现接口契约变化,延期就从局部问题扩散成整体问题。

我通常要求关键依赖至少记录四项:提供方、消费方、交付日期、验证方式。只写“依赖平台团队”不够,因为它既没有可检查的交付物,也没有明确的确认节点。依赖关系越多,越要把“等待谁”转成具体的工作项和日期。

3. 业务承诺与工程容量不在同一张表里

销售或业务团队根据客户窗口、合同节点或市场活动提出发布日期;研发团队则要处理缺陷、技术债、公共能力和人员假期。如果两类信息分开管理,业务看到的是承诺,工程看到的是待办,直到计划中后段才发现容量根本无法支撑。

版本计划应把外部时间约束和内部交付能力并列展示。一个日期可以是“不可移动的客户窗口”,也可以是“团队初步估计”,还可能只是“市场希望日期”。这三种日期必须使用不同的置信等级,不能都用同一种颜色标成确定承诺。

4. 规模越大,沟通成本越容易藏在计划之外

对于超过百人的组织,版本工作往往分散在多个团队和系统中。负责人面对的难题不是缺少任务,而是同名需求在不同团队的状态不一致,风险更新依靠会议口头同步,跨团队负责人无法快速看出哪些依赖已过期。

在这类场景中,可以用某项目管理平台汇总目标、需求、研发任务、缺陷和发布节点。以 PingCode 为例,更适合把它作为中大型组织中的协同载体来讨论:关键不在于平台功能清单,而在于能否让计划对象、责任人、状态和变更记录保持关联。若团队规模很小、协作链路短,先用规范表格也可能更合适。

三、拆解常见误区:这些做法会让计划看起来完整、实际更脆弱

1. 把所有需求都塞进版本,误以为范围越多价值越大

需求数量不等于版本价值。把十几个未经验证的功能塞进一个发布窗口,可能增加联调和回归成本,却没有提升关键用户任务的完成率。版本负责人需要先定义版本目标,再用目标筛选需求,而不是先收集需求再试图把它们全部排进去。

一个实用问题是:如果删掉这项需求,版本目标是否仍能成立?若答案是肯定的,它可能属于可选范围;若答案是否定的,就需要进一步明确它的验收标准和关键依赖。对于不能证明与目标有关的需求,默认不应挤占冻结版本的容量。

2. 把研发估算当成版本承诺

“开发需要五天”通常不等于“五天后可以发布”。还要考虑需求澄清、代码评审、联调、测试、缺陷修复、部署准备和业务验收。若估算只覆盖编码时间,计划就会系统性低估交付周期。

我建议把工作项至少分成开发、验证、集成和发布准备几类,分别估算。团队暂时没有历史数据时,不要假装估算精准,可以记录区间,例如“开发4,6人天,测试与回归2,4人天”,并在版本复盘后校准。

3. 把“没有报风险”当成“没有风险”

团队成员有时不愿意提前暴露不确定性,担心被认为能力不足;负责人也可能只在周会上问“有没有问题”,却没有提供风险记录和升级机制。结果是风险在临近发布日期时才突然显性化。

可执行的风险描述应包含事件、影响、触发信号、应对动作和责任人。例如:“第三方接口若在周三前未提供稳定测试环境,支付联调至少延后两天;周二仍无环境时,切换模拟数据完成非阻塞测试。”这种写法比“接口存在风险”更能推动行动。

4. 把计划基线当作不可触碰的面子工程

计划基线是用来识别偏差的,不是用来遮掩偏差的。若需求变化、人员离岗或关键依赖延迟已经改变了交付条件,负责人仍然不允许调整范围或日期,团队就会用加班和降低测试深度来维持表面上的“按期”。

真正有效的基线管理要求变更留痕:原计划是什么、变化来自哪里、影响哪些团队、采用了什么补救方案、谁批准。更新基线不是失败,未经评估的悄悄变更才会让复盘失去依据。

5. 只看完成率,不看剩余工作的不确定性

“完成了80%”听上去令人安心,但如果剩下20%包含数据迁移、权限改造和全链路回归,风险可能比前面80%的普通功能更高。进度百分比容易掩盖工作难度差异,也可能鼓励团队把未完成项过早标记为完成。

版本状态应同时看剩余工作量、未解决缺陷、关键依赖和未验证路径。对关键功能而言,“代码已完成”只能说明进入下一阶段,并不代表风险已经解除。

四、专业判断逻辑:我如何判断一个版本计划是否可执行

1. 从目标开始,反向定义范围边界

版本目标最好写成用户或业务结果,而不是功能名。例如“缩短新客户首次完成配置的时间”,比“新增配置向导”更能帮助团队判断范围。功能是实现路径,目标才是取舍依据。

目标明确后,再写出本版本必须支持的用户场景、明确不支持的场景、成功指标和约束条件。范围边界越清楚,临时需求越容易被判断:它是达成目标必需的补充,还是另一个版本的工作。

2. 用容量而不是人数计算团队能接多少工作

团队有八个人,不代表每个迭代都能提供八个人的完整产能。会议、支持轮值、休假、招聘交接、线上故障和跨项目协助都会消耗可用容量。计划时如果只按名义人数估算,过载并非意外,而是计算口径错误。

一个简单的容量模型是:可交付容量=名义工作日-固定会议与支持占用-休假与不可用时间,再乘以团队过去若干周期的实际完成系数。新团队可以先用保守系数试运行,再根据连续几个周期的实际吞吐校正,不必一开始追求精确。

容量项 如何估算 容易漏掉的部分
名义工作时间 按参与人数和工作日计算 节假日、轮休、入职与离岗日期
固定占用 统计会议、值班、客户支持和运维任务 临时故障和跨团队评审
实际交付系数 用过去数个迭代的完成情况校准 工作项拆分口径变化导致的失真
预留容量 按风险等级保留缓冲 把缓冲误认为可继续加需求的空闲

3. 用依赖图判断关键路径,而不是只看任务列表

任务清单回答“有哪些工作”,依赖图回答“哪些工作决定发布日期”。如果一个工作项没有完成就无法启动后续联调,它可能是关键路径节点;如果另一个任务可以并行完成,它即使延期,也未必影响发布。

我会优先追问三类依赖:跨团队交付依赖、不可并行的技术依赖、需要真实环境验证的依赖。关键路径上的任务应设置更早的检查点和明确的替代方案,而不是等到最终验收时才集中处理。

4. 把质量门槛写成可观察的发布条件

“质量要过关”不是门槛,因为不同人会给出不同解释。版本计划应说明哪些条件必须满足、哪些缺陷可以带风险放行、谁有权批准例外,以及例外后如何通知受影响方。

条件可以包括关键场景通过率、阻塞级缺陷数量、数据迁移演练结果、回滚验证、监控告警准备情况和业务验收签字。具体数值要由产品风险和组织能力决定,不应照搬别的团队的阈值。

5. 建立变更控制:需求可以变化,但影响必须可见

我不主张冻结之后所有需求一律拒绝。用户反馈、合规要求和生产事故都可能需要立刻处理。真正要控制的是无成本变更的错觉:新需求进入版本,就必须说明它替代什么、增加多少工作、影响哪些测试和依赖。

变更评审可以按影响分级。小范围、无依赖、可在预留容量内完成的调整由版本负责人审批;影响关键路径或跨团队容量的调整需要相关负责人会签;改变外部承诺或质量门槛的事项则必须升级到业务决策层。

版本计划管理方法大全:项目负责人版本管理实操方法落地清单

五、案例和数据观察:一个模拟版本如何从“日期承诺”转为可控交付

1. 场景说明:把模拟数据当作推演,不冒充行业统计

下面用一个企业内部协作产品的版本项目做情景模拟,数据仅用于演示计划方法,不代表真实客户、行业平均值或某个组织的公开统计。团队由产品、研发、测试、运维和业务代表组成,目标是在六周内交付一组客户配置能力。

原始计划把八项需求全部列为必做,目标日期是六周后。研发估算加总为54人天,但没有纳入联调、测试、数据迁移和发布准备。关键依赖的接口文档尚未确认,业务验收也没有明确场景。单看任务列表,项目似乎有计划;从交付条件看,它还没有形成可兑现的承诺。

2. 第一次调整:把功能清单改成目标与范围

团队先将版本目标改写为“管理员能在一个工作流中完成初次配置,并且配置结果可由业务人员验证”。随后把八项需求分成目标必需、体验增强和远期优化三类。必需项保留四项,体验增强保留两项作为容量允许时的候选,另外两项移出本次版本。

这一步没有简单地“砍一半需求”。团队逐项检查是否影响目标达成、是否有外部承诺、是否依赖未交付能力。被移出的工作并非永远不做,而是回到产品路线图重新评估优先级,避免它们隐性地留在当前版本中。

3. 第二次调整:重算容量并安排验证窗口

模拟团队名义上有八名成员,每人六周按30个工作日计算,共240人天。但扣除会议与支持占用36人天、休假和轮值18人天后,可用时间约为186人天;再按历史实际交付系数0.72估算,可承诺容量约134人天。团队为跨团队依赖和缺陷修复保留约16人天,因此计划范围控制在118人天以内。

这类数字并不是通用公式的唯一答案。关键在于口径透明:历史系数来自本团队过去若干周期的完成记录,容量扣除项也能被成员复核。若团队刚成立、没有历史数据,应采用较保守假设,并在每个迭代后更新估计。

4. 第三次调整:设置早期检查点,避免最后一周才暴露问题

团队把第一个检查点放在第二周:关键接口契约、数据模型和验收场景必须确认;第四周进入端到端联调;第五周完成候选版本回归;第六周只保留缺陷修复、发布演练和最终决策,不再塞入常规需求。

这样安排的目的不是把每周塞满,而是尽早验证最可能改变发布日期的假设。如果第二周接口仍不稳定,负责人可以及时调整范围或启用模拟接口;如果等到第五周才发现,替代方案通常已经来不及。

检查点 需要看到的证据 失败后的动作
第二周结束 接口契约、数据模型、验收场景已确认 升级依赖风险,确定替代路径或缩小范围
第四周结束 关键业务链路可端到端运行 按阻塞影响重新排序,暂停非关键增强项
第五周结束 回归结果、缺陷清单、发布演练记录 评估延期、降范围或带风险发布的成本
第六周发布窗口 准入条件满足、回滚和沟通准备完成 由约定的批准人作出发布或停止决策

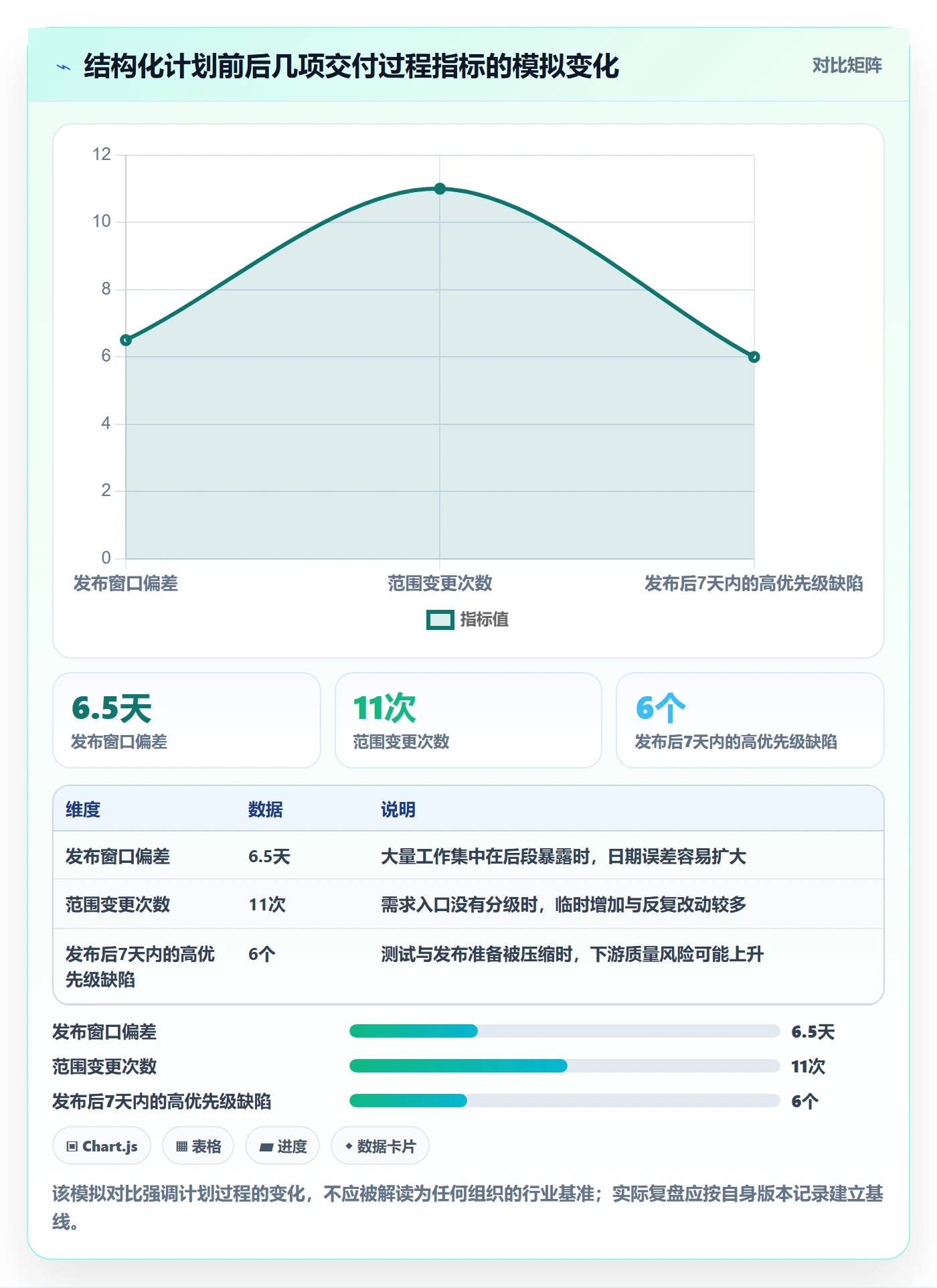

5. 数据观察:计划改善要看过程信号,不只看最终是否按期

下表继续使用情景模拟数据。它展示的是一种可能的管理结果:加入范围边界、早期依赖检查和明确质量门槛后,临近发布才发现阻塞的情况减少。它不是因果证明,也不意味着每个团队都能得到相同幅度的变化。

版本计划管理方法大全:项目负责人版本管理实操方法落地清单

6. 复盘重点:成功交付不代表计划方法已经有效

如果版本最终按时发布,负责人仍应检查是否靠临时加班、压缩测试或其他团队救火实现。按期只是结果之一,不能单独证明计划质量。如果延期,也要区分估算偏差、范围变化、依赖失约、质量问题和决策迟缓,避免把所有原因归结为“执行力不足”。

每个版本结束后,我建议只选少量可行动的问题改进。例如,若重复出现接口确认滞后,就把接口契约评审提前并设置负责人;若测试时间经常被挤压,就让测试设计进入需求阶段,而不是增加一条“以后注意测试”的口号。

六、落地清单:从立项到发布按阶段管理

1. 立项阶段:确认版本为什么存在

立项不必开长会,但必须留下可查的决策记录。负责人应能用一页内容说明版本目标、预期用户、成功指标、外部约束、范围边界、关键假设和决策人。若这些内容还在争论,先不要把发布日期写成正式承诺。

  • 写出一个能描述业务或用户结果的版本目标。
  • 明确本版本必须包含、明确不包含和容量允许时再做的内容。
  • 标记外部承诺日期、内部目标日期和估算日期的区别。
  • 指定版本负责人、范围决策人、质量批准人和发布执行人。
  • 列出关键假设,并为每个假设设置最晚验证日期。

2. 规划阶段:将目标拆成可验收的交付单元

工作项拆得太粗,进度不可观测;拆得太细,维护成本会上升。通常我会把可独立验收的功能或技术能力作为交付单元,再把开发、测试、联调和发布准备拆成必要任务。拆分标准不是“任务数量”,而是团队能否及早识别阻塞、验证完成状态。

  • 每个交付单元写清用户场景、验收条件和负责人。
  • 估算时区分开发、测试、集成、迁移和发布准备。
  • 标注跨团队依赖的提供方、交付物、日期和验证方式。
  • 按历史实际交付能力核算容量,不按名义人数直接填满。
  • 把关键路径任务和高不确定性任务安排在更早的检查点。

3. 执行阶段:用例外驱动同步,而不是把所有人拉进所有会议

版本同步的目标不是逐条朗读任务列表,而是让需要决策的人知道哪些事情偏离了计划。日常跟踪可以异步进行,例会只聚焦红色风险、跨团队依赖、范围变化和需要管理层决策的事项。

  • 每次更新只要求责任人提交状态、下一步、阻塞和预计解除时间。
  • 对超过预设时限未更新的关键项自动提醒或由负责人追问。
  • 会议先看偏差和风险,再看正常推进项,减少状态播报。
  • 风险必须有责任人和下一步动作;没有动作的风险记录不算闭环。
  • 超过团队权限的事项要有升级时限,避免等待变成隐性延期。

4. 冻结与验证阶段:冻结的是变更规则,不是现实变化

冻结点的价值是保护测试和发布准备窗口,而不是阻止合理调整。冻结后仍可处理严重生产风险、合规要求和明确的业务阻断,但每项新增工作都要评估影响,并说明是否以其他需求退出作为交换。

  • 建立冻结候选范围和待验证清单,记录未达成的条件。
  • 对新增需求评估代码影响、测试范围、依赖变化和沟通成本。
  • 确保关键用户路径完成回归,且测试结果可追溯。
  • 确认数据迁移、监控、告警、回滚和客服说明已准备。
  • 由明确的批准人依据质量门槛作出发布、延期或降范围决定。

5. 发布后阶段:把学习写回下一版计划

版本发布不是管理闭环的结束。发布后应观察线上质量、用户反馈、回滚情况和未完成范围,判断最初目标是否实现。若目标没有实现,即使所有需求都标记完成,也需要检视目标定义、方案选择或验收指标。

  • 核对计划范围、实际范围和被替代或延期的工作。
  • 记录关键日期的偏差及其可归因因素。
  • 检查发布后缺陷、回滚、支持请求和用户反馈。
  • 复盘估算、依赖管理、变更审批和质量门槛是否有效。
  • 将可重复的问题转成流程、模板或工具配置改进,并指定负责人。

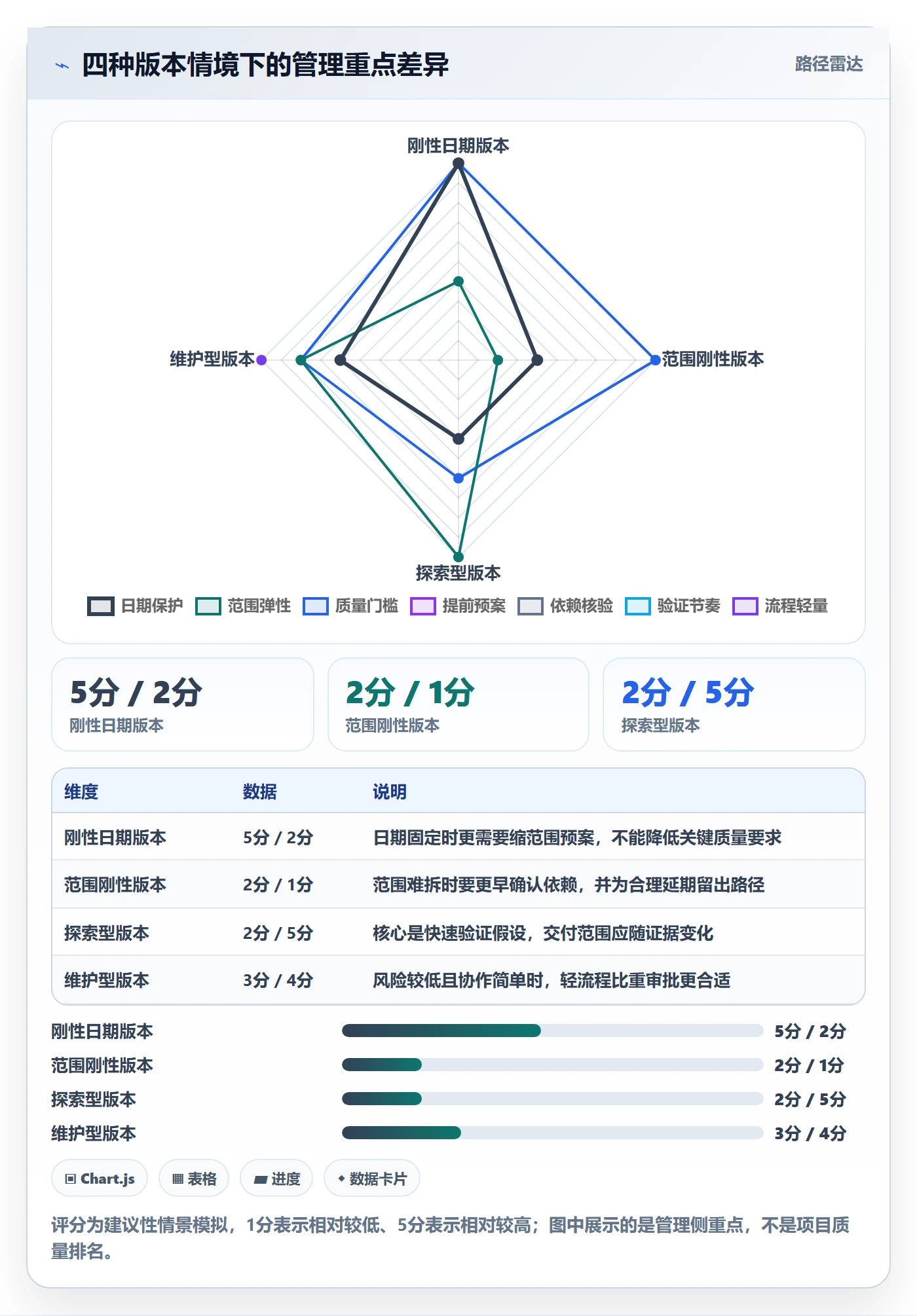

七、不同情况下的行动建议:不要用同一套节奏管理所有版本

1. 新团队或新产品:先建立可观察性,不追求精确预测

新团队往往没有足够历史数据,工作拆分口径也不稳定。此时应使用短周期、较小范围和显式风险缓冲,先记录实际完成时间、返工原因和等待依赖,再逐步形成自己的容量基线。

不要把第一次估算当成对外的硬承诺。可以公布范围窗口和假设,例如“在接口按约定日期提供的前提下,目标在某周进入候选验证”。这既给团队留出验证空间,也让外部依赖方清楚自己的交付影响。

2. 多团队或超过百人的组织:优先统一对象和口径

规模扩大后,最先要统一的不是每个团队的工作方法,而是共同对象和关键口径:什么叫版本、什么叫完成、缺陷等级怎么定义、发布批准如何留痕、跨团队依赖如何追踪。没有共同口径,汇总看板只会把不同含义的数字加在一起。

可以通过某项目管理平台关联目标、需求、研发任务、测试缺陷和发布节点。以 PingCode 为例,讨论其在中大型团队中的应用时,应重点验证是否适配现有流程、权限、数据关联和团队使用习惯,而不是只按功能数量判断。平台上线前先选一个跨团队版本试点,检查信息是否真实更新、负责人是否愿意使用、管理视图是否能支持决策。

3. 客户承诺或合规窗口刚性:先做反向排期和降范围预案

如果发布日期受合同、监管或客户切换窗口约束,负责人不应只从开发开始日往后排。要从最终发布倒推验收、演练、回滚确认、业务审批和冻结日期,并提前设置范围降级方案。

刚性日期不等于任何代价都值得按期发布。若质量门槛未达标,负责人需要比较延期损失、功能降级、分批发布和带风险上线的后果,再由对应决策人批准。越刚性的日期,越要提前准备可被接受的替代方案。

4. 探索型项目或需求高度不确定:管理验证批次,而非虚构完整路线图

探索性工作适合按假设、实验和决策点安排,不适合把尚未验证的功能拆成详细排期。计划目标可以是“在两周内验证关键用户是否能完成任务”,交付物是测试结果和继续投入的决策依据,而不一定是可上线的完整功能。

这类项目应限制单次投入,明确何时继续、调整或停止。若实验结果改变了需求方向,调整计划不是失控,而是学习已经改变了最佳路径。要避免把探索性工作套进固定范围承诺,再用延期来惩罚真实发现。

5. 维护型版本或小团队:用轻量机制保护交付速度

小团队未必需要完整的审批链和多层看板。若版本范围小、依赖少、沟通半径短,一张结构清晰的版本表、每周一次风险检查和发布前核对清单可能足够。管理成本不应超过它所减少的风险成本。

但轻量不等于口头管理。至少要有明确目标、负责人、变更记录、测试结果和回滚说明。出现跨团队依赖、客户数据迁移或高风险改动时,再增加评审深度,而不是一开始就给所有改动套同等重流程。

八、不同情况下的取舍:日期、范围、质量和成本如何平衡

1. 日期优先:缩小范围,不要悄悄压缩验证

当日期不能动,最健康的第一选择通常是减少范围或拆分发布,而不是让每个团队加班,也不是把测试时间当成可以无限压缩的弹性区。范围调整要围绕版本目标进行,保留最关键的用户路径,明确哪些功能进入后续批次。

如果缩小范围仍无法满足发布条件,负责人必须把真实风险提交给有权决策的人。不能用“先发出去再说”替代风险批准,也不能把质量风险隐含地转给客户和运维团队。

2. 范围优先:接受日期调整,但让延期原因可验证

当范围受到合同、监管或不可拆分业务流程约束,日期可能需要调整。延期评估应给出剩余工作、关键路径、依赖状态和新的可信窗口,而不是简单把发布日期向后移动两周。

延期后还要确认新日期是否建立在已经改变的条件上。例如接口团队是否重新承诺了交付时间,人员是否恢复可用,测试窗口是否真正预留。若导致延期的原因没有变化,更新日期只是把同一个问题搬到未来。

3. 质量优先:区分必须达到的门槛和可以接受的残余风险

并不是每个缺陷都必须阻止发布,但高风险问题不能用缺陷总数稀释。与数据损坏、权限越权、资金错误或关键任务完全不可用相关的问题,通常应设为不可绕过的门槛;低影响、存在明确替代路径的问题,才可能经过批准后带风险发布。

风险接受必须有责任主体和缓解措施。批准记录应说明已知影响、受影响用户、监控方式、退出条件和修复计划。否则“接受风险”容易变成无人负责的模糊表态。

4. 成本优先:保护关键路径,降低低价值并行工作

预算紧张时,最容易出现的反应是削减测试、缩短评审或让少数关键人员承担更多任务。这样做可能短期减少账面成本,却会增加返工和线上支持成本。更稳妥的做法是缩小目标范围、减少低价值并行项目,并优先投入关键依赖和高风险路径。

一个版本有多少人同时参与,不应被当作效率指标。并行工作过多会增加切换和协调成本,尤其当多个需求争用同一位架构师、测试负责人或发布窗口时。负责人应优先减少关键资源上的冲突,而不是单纯提高任务并行度。

版本计划管理方法大全:项目负责人版本管理实操方法落地清单

九、工具与指标:用信息系统减少追问,不要制造新的填表负担

1. 工具选型先看信息链路是否连得起来

版本管理可能涉及需求池、任务管理、缺陷管理、测试记录、代码仓库、发布流水线和线上监控。工具是否合适,首先看核心信息能否关联:一项需求能否追溯到任务和测试结果,缺陷是否关联到版本,发布记录是否能回看变更和批准。

若团队已经有成熟系统,不要为了做一个漂亮总表而重复录入所有字段。重复录入会导致数据延迟和口径冲突。更好的做法是明确唯一来源:任务状态在哪维护、发布批准在哪里记录、版本指标从哪里汇总,并让负责人只补充无法自动获取的决策信息。

2. 先选少量指标,避免用数字制造错误激励

版本管理指标应帮助发现偏差,而不是给团队贴标签。仅看按期率,可能诱发降低范围透明度;只看完成任务数,可能鼓励把工作拆得更碎;只看缺陷数量,可能把发现问题的人误认为质量差。

指标 回答的问题 使用提醒
范围变更率 冻结前后有多少工作发生进入、移出或实质改写 区分必要变化和计划失控,不以零变化为目标
关键依赖准时率 关键依赖是否按约定节点交付并通过验证 要同时看交付日期和交付质量
计划偏差 实际发布窗口与承诺窗口相差多少 区分外部变更、范围变化和估算误差
发布后高优先级缺陷 发布后是否出现严重质量问题 按版本风险和用户影响分层,不用总数简单比较
计划外工作占比 临时支持和故障消耗了多少容量 异常多时先找系统原因,不要直接归责个人

3. 用趋势和分布观察系统性问题,不要只比较单个版本

单个版本受到人员变动、外部接口和突发故障影响,不能轻易代表团队能力。建议观察连续数个版本的趋势:范围变更是否集中在冻结后,依赖延期是否反复发生在同一团队,缺陷是否集中在特定功能路径,计划外工作是否持续吞噬容量。

指标出现变化时,先核对定义和数据口径是否一致,再调查原因。团队拆分工作项的方式改变了,任务数量就不适合直接比较;缺陷等级标准调整了,缺陷数也可能出现假性上升。

4. 数据必须附带口径和来源

版本仪表盘上的数字应说明统计时间、对象范围和计算方式。例如“按期发布率”要说明按原始基线还是最新批准日期计算;“完成率”要说明按工作项数量、工作量还是关键场景计算。没有口径说明的百分比,往往只适合展示,不适合决策。

如果某项数据来自团队复盘或手工采样,应标出样本范围和限制;如果是情景推演,则明确写成模拟数据。可信度不是靠数字看起来精确建立的,而是靠来源透明、计算可复核和解释不过度。

十、项目负责人可直接使用的版本计划检查表

1. 承诺前检查:现在是否具备制定计划的输入

  • 版本目标能否用一个可验证的用户或业务结果表达?
  • 必须做、不做和候选范围是否分别列出?
  • 外部约束日期与内部估算日期是否明确区分?
  • 工作项是否有责任人、验收条件和必要依赖?
  • 团队容量是否扣除了会议、支持、休假和其他项目占用?
  • 高不确定性假设是否有验证日期和备用方案?
  • 质量门槛、发布批准人和延期升级路径是否已经约定?

2. 执行中检查:偏差是否及时变成决策

  • 关键路径是否出现过期、等待或状态长期不变的工作项?
  • 范围变更是否记录了来源、影响、替代项和批准人?
  • 跨团队依赖是否按交付物和验证结果更新,而非只更新口头状态?
  • 剩余工作中是否包含未经验证的高风险路径?
  • 测试、运维和业务验收是否拥有明确的时间窗口?
  • 风险是否有触发信号、应对动作、责任人和升级时限?
  • 如果今天不能按原计划发布,团队是否知道可以缩掉哪些范围?

3. 发布前检查:不是“差不多完成”,而是满足准入条件

  • 关键用户场景是否已完成端到端验证?
  • 高优先级缺陷是否已修复,或经过授权接受风险?
  • 数据迁移、监控、告警、回滚和发布操作是否演练过?
  • 用户支持、业务通知和内部沟通材料是否准备完成?
  • 所有例外事项是否记录了影响、缓解措施和后续责任人?
  • 发布批准是否由具备相应权限的人作出并留有记录?
  • 如果决定延期,新的日期是否基于已变化的实际条件?

4. 复盘后检查:经验是否转成下一版的具体改动

复盘结束时,不要只留下“加强沟通”“提升质量”“做好风险管理”这类难以验证的结论。每项改进都要有负责人、截止日期和可观察结果,例如“接口契约评审提前到版本第二周之前,下一版检查是否按时完成”。

如果同一种问题连续几个版本重复出现,说明它可能不是某个成员的疏忽,而是流程、权限、容量或工具设计存在结构性缺口。负责人应优先修复系统条件,而不是反复要求团队“多注意”。

十一、结语:好的版本计划,让变化更早被看见、被选择

1. 判断计划质量,不要只问最后有没有按期

我认为,成熟的版本管理不是保证所有事情从不变化,而是让变化尽早出现、影响能够估算、取舍有人负责、质量底线不被悄悄侵蚀。按期只是结果的一部分,透明度、可预测性和复盘后的改进同样重要。

版本计划最值得保留的,不是每一次精确到某天的估算,而是团队如何作出承诺、何时重新评估、哪些条件不能妥协,以及改变计划时怎样保护用户和交付团队。

2. 下一步怎么做:先拿一个近期版本试运行

如果你现在负责一个版本,不必一次性重做所有流程。先挑一个近期版本,写清目标与排除项,核算真实容量,标记三项最关键的跨团队依赖,约定发布门槛和变更审批人,再设置两个早于最终验收的检查点。

版本结束后,用实际数据检查最初假设:估算偏差来自哪里,哪些依赖最晚暴露,多少工作在冻结后变化,质量问题是否集中在某条路径。把答案转成下一版的一项具体改进。版本计划不是预测未来的表格,而是帮助团队在不确定中作出更好决策的工作机制。

常见问题解答(FAQ)

1. 版本计划应该包含哪些内容,怎样避免把它写成需求愿望清单?

我负责项目时,常常收到一份排满功能名称的版本表,看起来很完整,开发后却发现依赖、验收人和上线条件都没写。我想知道一份能真正指导执行的版本计划,至少要记录什么,才能让团队在延期或需求变化时也有据可依?

把版本计划当作团队共同遵守的决策约定,而不是功能清单。每个版本至少写清目标用户或业务问题、范围边界、负责人、验收标准、依赖项、目标时间、风险和上线条件。尤其要注明“不做什么”:例如本版本只支持管理员批量导入,不包含历史数据自动清洗,避免相似需求在开发中悄悄扩大范围。

版本计划与路线图也要区分:路线图说明较长周期内的方向,通常允许调整;版本计划则要落到可验收的交付项和责任人。实操时,可要求每项需求都能回答三个问题:谁验收、怎样算完成、卡在哪个前置条件。答不上来就先补信息,不要直接写进承诺范围。

2. 需求很多、资源有限时,项目负责人怎样决定哪些需求进入本版本?

我手头的需求经常都被说成“很重要”,但团队的人天和测试时间是有限的。我不想只凭谁催得急来排顺序,想知道怎样用一套简单、可复核的方法取舍,并且能向业务方说明为什么某些需求要延期。

先设硬门槛,再比较价值。安全合规、关键故障修复或明确的合同交付,可作为必须评估的约束项;其余需求再按影响用户数、业务收益、时效性、实施成本和不确定性打分。

举例来说,可用1至5分给业务影响和时效性评分,实施成本与不确定性单独标注,不建议把所有因素简单相加后就机械排名,因为低概率但高损失的风险可能被平均分掩盖。再用容量校验筛选结果。假设团队本周期可投入100人时,已知维护和支持约占15人时,预留风险缓冲15人时,则计划需求最多按70人时安排。

将候选需求按优先级逐项放入,超出容量时明确延期项及原因;这比把100人时全部排满更可靠。这个数字是演示用的起点,应根据团队过去几轮的实际偏差调整。

3. 版本日期怎样制定,才能减少一再延期?

我遇到过版本日期先被定下来,随后需求不断增加,最后测试只能压缩的情况。想知道排期时该先估算功能还是先定发布日期?风险缓冲到底留多少才不是拍脑袋?

先估工作量和依赖,再决定日期;如果发布日期确实由外部事件锁定,就反过来固定日期、调整范围,不能同时把日期、范围和资源都当成不可变。估算应拆到可独立验收的任务,并纳入评审、联调、缺陷修复、回归测试和发布准备,不能只累计编码工时。

例如某版本按过去几轮记录估算,开发与联调约需8个工作日,测试和修复约需4个工作日,发布准备需1个工作日;若关键接口尚未确认,再为依赖风险安排明确的缓冲或设置决策日期。缓冲不应凭感觉固定成统一比例:先看过去版本的计划与实际偏差,再按依赖成熟度、需求变动率和外部协作数量调整。

若连续两轮都靠压缩测试赶日期,问题通常不是缓冲太少,而是承诺范围超过了团队可交付能力。

4. 版本范围冻结后又出现新需求,项目负责人该怎么处理?

我担心范围一冻结就显得不够灵活,但不冻结又容易让每次评审都加几项,测试和上线时间被挤掉。遇到业务方提出的紧急需求时,我该怎样判断是插入当前版本、替换已有内容,还是放到下一版?

冻结范围不是拒绝变化,而是要求变化带上代价。为每项新增需求记录提出原因、影响范围、风险、估算工时和期望日期,再由项目负责人、业务验收人及相关技术负责人共同决定。只有安全、合规、生产故障等确有时效性的事项,才考虑突破常规流程;其他新增项通常应以等量替换已有工作,或进入下一版本。

判断时同时检查四项:是否影响用户或业务连续性,是否存在不可逆的时限,是否有明确验收标准,是否会挤占测试与发布准备。比如新增需求预计占用12人时,而当前版本仅剩8人时可用,就不能只看开发任务是否能塞进去,还要说明延期哪项、由谁接受影响,以及回归测试是否仍有完整时间。

版本结束后复盘变更次数、变更来源和因此产生的延期,连续出现同类临时需求时,应改进需求收集和规划节奏,而不是把加班当作常态缓冲。

核心关键词

读者评论

侯
侯承宇

以前排版本时确实容易把开发完成当成可发布,这篇对联调、回归和回滚准备的拆分比较实用。实际落地时,质量阈值还需要结合团队历史数据,否则容易变成形式化检查。

韩
韩文博

容量按名义人数计算是我踩过的坑,支持、会议和临时故障经常被漏掉。用历史完成系数校准比较合理,但新团队前几轮的数据波动可能很大,缓冲比例仍需要负责人谨慎判断。

邓
邓宇轩

文章强调变更要留痕,这点对跨团队协作很有帮助。只是现实中紧急需求常常来不及完整评审,建议再补充一套简化的紧急变更流程,明确事后补记录和复盘责任。

文章包含AI辅助创作:版本计划管理方法大全:项目负责人版本管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518912

赞 (0)
飞飞飞飞
版本落地方案:项目负责人开展版本管理的实操方法案例解析
上一篇 2小时前
版本内容怎么做?项目负责人流程优化:版本管理从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
