版本管理最容易失控的时刻,通常不是发布当天,而是团队还没说清“这一版到底交付什么”时:需求不断插入,测试环境里混着新旧功能,业务方拿着不同日期的计划表追问,项目负责人却只能回答“应该差不多”。版本怎么做,关键不是给迭代取一个名字,而是建立一套让范围、时间、质量和责任彼此对得上的交付机制。本文从项目负责人视角拆解版本管理从0到1的做法,并用一组明确标注为情景模拟的数据说明怎样判断方法是否有效。
版本怎么做?项目负责人实操方法:版本管理从0到1
一、先讲结论:版本管理不是排期,而是管理承诺
1. 版本的本质,是一组有边界的交付承诺
我会把一个版本定义为:在约定时间内,面向明确用户或业务场景,交付一组经过验证、可追踪、能解释取舍的产品能力。这个定义包含五个要素:版本目标、交付范围、时间窗口、质量门槛和责任人。
如果一个团队只有“版本名称”和“计划上线日”,却说不清目标用户、验收条件、哪些需求不在范围内,那么它还没有真正形成版本管理。它只有一张日期表,日期一旦遇到变更,就会失去判断依据。
我的判断标准很简单:版本负责人能否在五分钟内回答“为什么做、做哪些、不做哪些、何时可交付、凭什么放行”五个问题。答不出来,就先别急着宣布版本计划。
2. 从0到1,先建立最小闭环,不要先搭复杂流程
初次建立版本机制时,我不建议一开始就配置十几种状态、几十个字段和多层审批。复杂流程看起来严谨,实际常把团队时间耗在维护表单上。先让每个需求有归属、每个版本有边界、每次变更有记录、每次发布有结论,已经能解决大多数基础问题。
最小闭环可以概括为:需求进入候选池,负责人评估并归入某个版本,版本计划经过相关角色确认,开发和测试围绕同一范围协作,发布前按门槛检查,发布后回看结果。每一步都留下可查证据,而不是依赖某个人记得会议里说过什么。
这套闭环的价值不在于“流程齐全”,而在于出现争议时,团队能找到当初的决策依据。版本范围有变化,就能看出是谁提出、为什么调整、带来什么影响,以及谁批准了取舍。
3. 先管理变化,再追求预测精准
很多负责人一上来就追求排期精确到天,仿佛计划足够细,变化就会消失。现实恰好相反:变化不可避免,版本机制的作用是让变化变得可见、可评估、可决策。
因此,我更关注“承诺是否稳定、变更是否透明”,而不是“每个任务是否按最初日期完成”。如果需求变化被及时识别,团队主动缩减低优先级范围,最终交付仍守住核心目标,这通常比按计划表完成一堆已经不重要的功能更有价值。

二、背景和真实场景:为什么团队会觉得“版本越做越乱”
1. 版本问题往往从多人使用不同计划开始
在项目规模较小时,负责人可能靠一张共享表格就能协调需求、开发和测试。但当产品、研发、测试、业务和交付人员共同参与,信息很快会分散到需求文档、聊天记录、个人日历、测试清单和发布公告里。
同一个需求可能在产品计划里属于本月版本,在研发任务里还没拆分,在测试清单里没有验收口径,业务负责人却已经把它写进客户承诺。每个人手里的信息都“有来源”,但没有一处能代表当前有效状态。
此时,负责人最常见的工作不是推动交付,而是反复对表:这个需求到底有没有进版本?日期改了吗?谁同意了?测试过的是哪一份?如果每次同步都需要人工重新拼出真实情况,团队就没有形成统一的版本视图。
2. 版本失控不是单一角色的问题
只把问题归咎于产品需求变化,通常解决不了根因。产品可能在补充业务背景,研发可能在发现技术依赖,测试可能在暴露边界条件,销售或运营也可能带来真实的客户优先级。问题不在于变化发生,而在于变化没有进入共同的决策机制。
我会把常见失控原因拆成四类:入口没有筛选,导致需求混入承诺;容量没有估算,导致计划超过可交付能力;依赖没有显性化,导致局部延期拖住整体;质量门槛没有定义,导致团队把“代码完成”误当成“版本完成”。
这些问题会互相放大。比如需求入口不清楚,团队就很难判断工作量;工作量不清楚,排期就只能靠乐观猜测;排期不可靠,业务方为了降低风险又会提前要求更多需求,最终范围进一步膨胀。
3. 100人以上组织需要优先解决“跨团队版本关系”
在超过100人的组织中,版本通常不只是一个小组的工作清单。一个业务版本可能依赖多个产品模块、公共服务、数据团队、测试团队和发布窗口。此时,负责人要管理的不只是需求列表,还要管理版本之间的依赖关系,以及不同团队对“可交付”的定义是否一致。
例如,业务端需要一项审批能力,前端、权限服务、消息服务和数据报表可能各自有独立计划。若每个团队都在自己的节奏里承诺日期,却没有共同的依赖视图,最终会出现“每个组都按计划完成,但整体不能上线”的情况。
如果团队采用 PingCode 这类项目管理平台,我会重点检查它能否把需求、迭代或版本、任务、缺陷、测试和发布记录关联起来,而不是只看功能列表是否丰富。对中大型组织而言,跨团队可追踪性、权限边界和历史决策记录,往往比单纯增加看板更重要。

三、常见误区:看起来在做版本,实际是在堆任务
1. 把迭代、版本和发布混为一谈
迭代通常是团队内部的工作节奏单位,版本通常对应一组面向用户或业务的交付范围,发布则是把已经满足条件的能力部署或开放给用户。三者可能重合,也可能不重合。
例如,两周一次迭代可以持续完成某个季度版本中的需求;一个版本也可能分批开放,先给内部用户试用,再逐步扩大范围。如果团队把三者都叫“版本”,就容易把开发周期、产品承诺和上线动作混成一个日期。
我的做法是先问清楚:这个日期代表开发结束、测试结束、业务验收,还是用户可用?没有明确事件定义的日期,无法用于可靠协作。
2. 只看任务完成率,不看版本目标是否兑现
任务完成率很容易计算,但不能单独代表版本成功。一个版本计划了20项工作,完成了19项,看上去达到95%;如果剩下的1项正是用户最需要的核心能力,或这19项都没有支撑版本目标,那么这个百分比就会制造错误的安全感。
我会同时看三个层次:交付层看范围完成和质量门槛;业务层看目标行为或业务指标有没有变化;过程层看变更、阻塞和返工是否处于可解释范围。没有业务数据时,也至少要把验收通过率、缺陷趋势和延期原因记录下来。
3. 把“需求冻结”理解成禁止任何变化
冻结的意义不是不许调整,而是设立一次明确的承诺基线。基线之后如果出现高价值或高风险变化,团队可以调整,但必须说明代价:替换哪项工作、增加多少工时、影响什么依赖、是否改变发布日期。
如果负责人把冻结变成绝对禁令,团队可能会把真实变化藏起来;如果完全没有冻结点,任何人都可以随时往版本里加需求。有效的规则不是“永远不改”,而是“改变就要说明影响并获得相应决策”。
4. 用一个总日期掩盖多种交付状态
版本经常出现“代码已完成,但联调还没结束”“测试通过,但业务数据未准备”“功能上线了,但只对少量用户开放”等情况。如果所有状态都用一个发布日期表达,沟通就会出现误解。
我建议至少区分计划完成、提测、验收、生产发布和全面开放等关键节点。小团队不一定要把这些都做成独立的正式里程碑,但需要在计划中说明日期含义和责任人。
5. 计划时把全部容量填满
项目计划常见的隐性错误,是把每个人的可用时间全部当作可开发时间。实际上,会议、支持、代码评审、环境等待、缺陷修复和跨团队沟通都占用容量。把100%的工时排满,意味着任何意外都会直接变成延期。

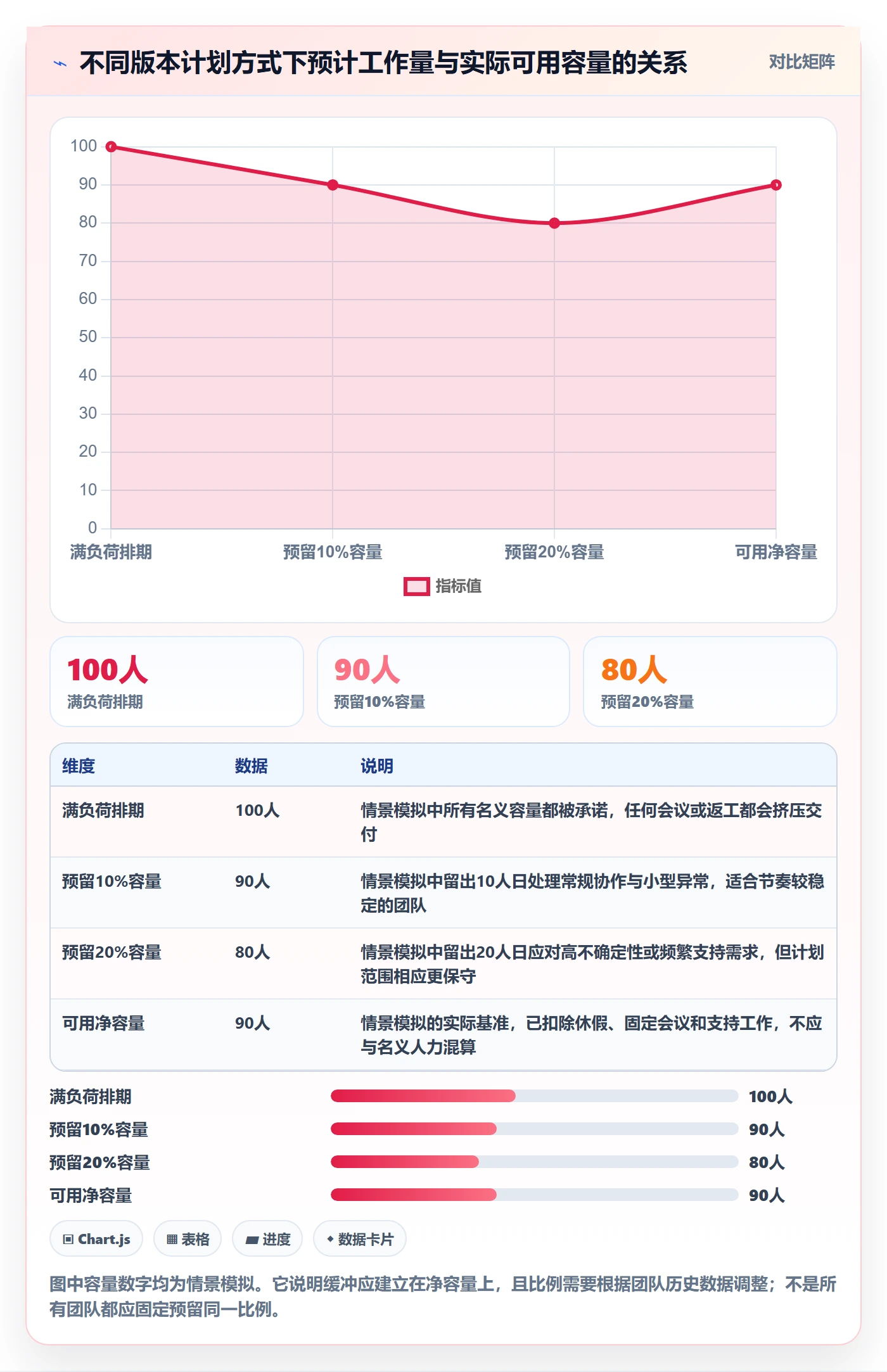

对稳定团队,我通常会先用近期实际完成量作为计划依据,再留出变化空间,而不是用理想状态的满负荷估算。缓冲不是“偷懒额度”,而是吸收不确定性的容量设计。团队若长期没有任何缓冲,计划越精细,越容易靠加班维持表面准确。

四、专业判断逻辑:把版本拆成六个可决策环节
1. 先写版本目标,再讨论需求清单
版本目标要描述用户或业务结果,而不是只写“完成若干需求”。例如,“让新客户能在不依赖人工支持的情况下完成首次配置”,比“增加配置向导、校验提示、帮助文档”更能帮助团队做取舍。
目标最好包含对象、行为变化和判断方式。对象是哪些用户或业务群体;行为变化是希望他们完成什么;判断方式是用什么观察结果验证。如果暂时无法量化,也要写出可验证的定性证据,例如用户测试通过、关键操作无需人工介入。
目标不能太多。一个版本若同时承诺提升转化、降低成本、重构架构、满足合规和修复体验问题,团队就很难知道冲突时优先保什么。我通常会设一个主目标,再补充少量明确的保障目标。
2. 建立候选池,并把需求状态定义清楚
需求池不是一个永不清理的仓库,而是一个可以持续筛选的候选集合。每个需求至少要有提出人、问题描述、目标用户、价值依据、紧急程度、验收条件和依赖信息。缺少关键背景的需求应标记为待澄清,而不是直接进入版本。
状态也不宜过多。初期可以使用“待澄清、待评估、候选、已承诺、已完成、已发布、暂缓、取消”等有限状态。每个状态都要有进入和退出条件,否则状态名称再完整,也只是装饰。
“已承诺”尤其需要谨慎使用。候选需求可以随时调整,已承诺需求则已经进入版本基线;要从基线移出,必须记录影响和决策,而不是悄悄拖到下一个版本。
3. 用价值、成本、风险和依赖一起排序
优先级不能只由提出声音的大小决定,也不宜把复杂公式当作客观真理。我会把判断拆成四个维度:业务价值、交付成本、失败风险和依赖紧迫度。评分可以帮助暴露分歧,但最终仍需要负责人解释判断。
一个实用的讨论方式是先把需求分成“必须做、值得做、可以等待”三档,再对边界案例讨论。必须做的项目需要说明来源,例如法规、合同、关键客户承诺或核心流程阻断;如果理由只是“领导关注”,还应该继续问清楚它解决的实际问题。
对高不确定性需求,不要因为估算困难就默认排后,也不要因为它重要就直接承诺完整交付。可以先安排技术验证、用户访谈或小范围试点,把不确定性变成证据后再决定投入。
4. 以净容量而不是名义人力承诺工作量

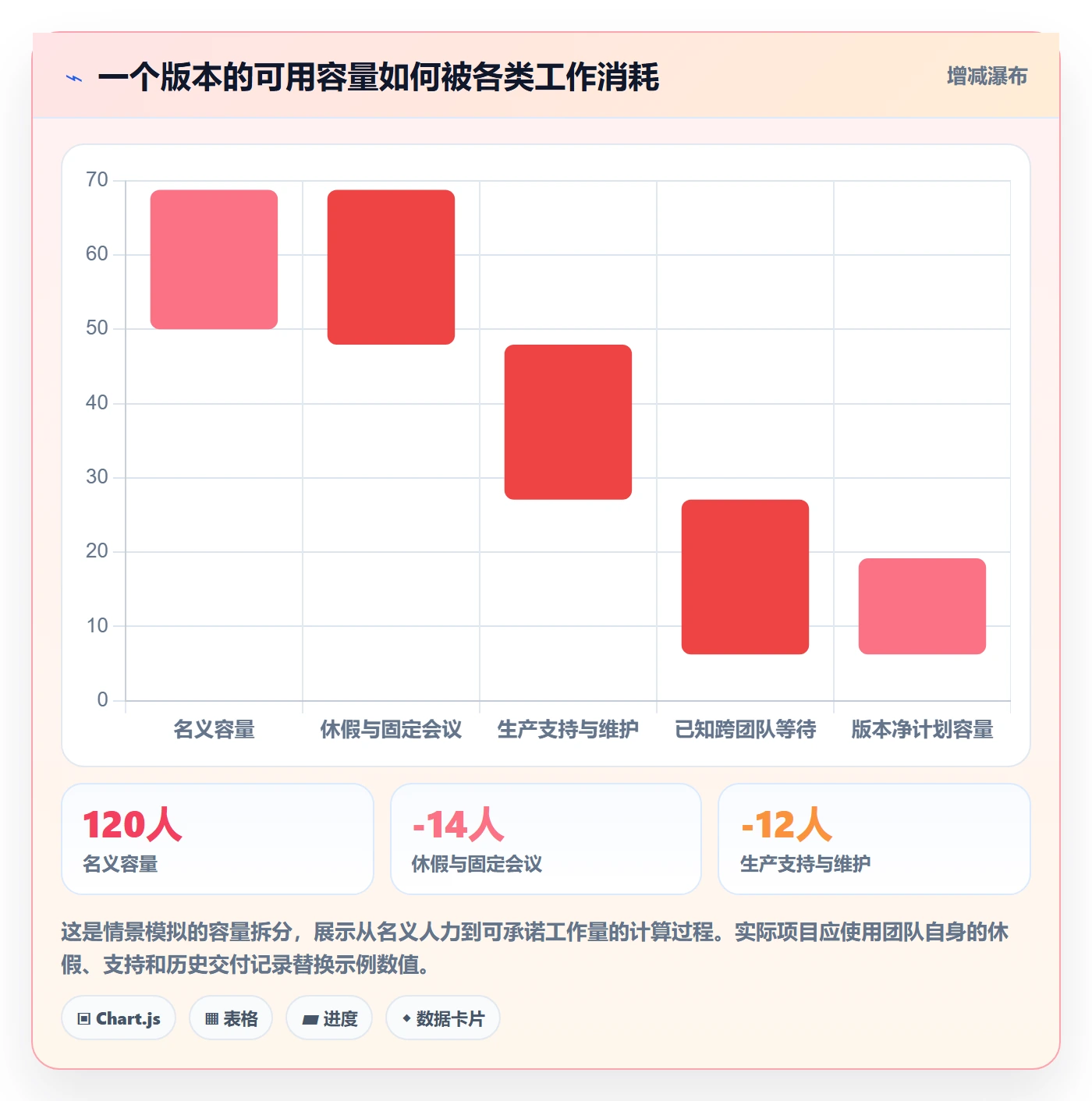

团队容量至少要扣除休假、固定会议、值班支持、跨团队协作和已知维护工作。负责人可以按成员逐项估算,也可以用过去若干个周期的实际完成量作为参考。后者通常更贴近团队真实节奏,但要注意团队规模和工作类型是否发生变化。
任务估算不需要伪装成精确科学。若需求尚未澄清,给出“约三天”可能只是制造确定感。此时可以先估一个区间,并把影响区间的假设列出来,例如接口是否稳定、历史数据是否要迁移、是否需要安全评审。
计划时还要区分“工作量”和“日历时间”。一个需求需要五人日,不等于五个工作日后能完成;如果它需要等待外部团队接口或连续联调,关键路径可能更长。负责人要把依赖等待纳入排期,而非只加总工时。
5. 设定进入版本的门槛和放行门槛
进入版本前,需求至少应具备明确的问题描述、可检查的验收条件、初步工作量、责任人和已知依赖。若关键条件缺失,可以留在候选池中,不必为了让计划表看起来完整而强行纳入。
版本放行则要根据风险设门槛。常见检查项包括核心验收通过、阻塞级缺陷为零、回滚或降级方案可用、监控告警就绪、数据迁移经过验证、客服或运营准备完成。不是每个版本都要设置相同门槛,但差异必须有理由。
低风险的文案优化和高风险的权限改造,不应使用同一套发布判断。风险越高,越需要增加验证、灰度和回滚准备;如果团队无法解释某项高风险能力如何止损,就不应只凭“计划日期到了”放行。
6. 变更必须记录替代关系和影响范围
版本中途增加需求时,我会要求提出者回答四个问题:为什么现在需要、错过本版的损失是什么、需要移出或延后的工作是什么、对测试和发布日期有什么影响。没有替代关系的新增需求,实际上是在无声扩大承诺。
变更记录不必写成长篇审批文档,但要有日期、需求、原因、影响、决策人和后续动作。这样即使最终延期,团队也能区分原计划判断失误、外部条件变化和范围主动扩张,复盘才有价值。

五、具体案例:一个跨团队版本怎样从混乱变得可追踪
1. 场景说明:先把案例边界说清楚
下面是一个为说明方法而构造的情景模拟,不是某家企业的真实经营数据,也不是行业基准。假设一家约120人的软件组织,跨产品、研发、测试、运营四个团队,计划在六周内推出一项面向新客户的自助配置能力。
启动时,业务侧提出32项候选需求,其中包括配置向导、权限校验、帮助内容、数据报表、批量导入和多项体验优化。最初的版本清单把32项全部标为“计划中”,但没有给出容量、依赖或验收标准。团队开会后发现,候选需求不是版本计划,实际可用净容量只有约150人日。
为了避免把场景模拟误读为真实统计,后文所有案例数字都用于展示计算逻辑。项目负责人实际操作时,应以团队历史周期数据、工时记录、缺陷记录和业务观测替换这些示例数值。
2. 第一步:把“做配置能力”转成可检验的目标
团队将宽泛目标改写为:“让符合条件的新客户能够独立完成首次配置,并能在出现常见输入错误时自行修正。”这句话排除了一个误区:不是把所有客户配置相关需求都塞进本版,而是先保证一条关键用户路径完整。
随后,团队确定观察方式:邀请目标用户完成首次配置,记录是否需要人工帮助、能否完成关键步骤,以及主要卡点是什么。由于案例假设尚无可靠的历史基线,负责人没有承诺一个看似精确的转化提升百分比,而是先把可用性测试通过率和人工求助次数作为上线前后对照指标。
这一步的专业判断在于,先选择能够被团队影响的指标。若把营收或客户留存直接作为六周版本的唯一成功标准,结果会受到销售周期、用户构成和其他产品变化影响,难以判断本版贡献。
3. 第二步:筛选需求,保留完整用户路径

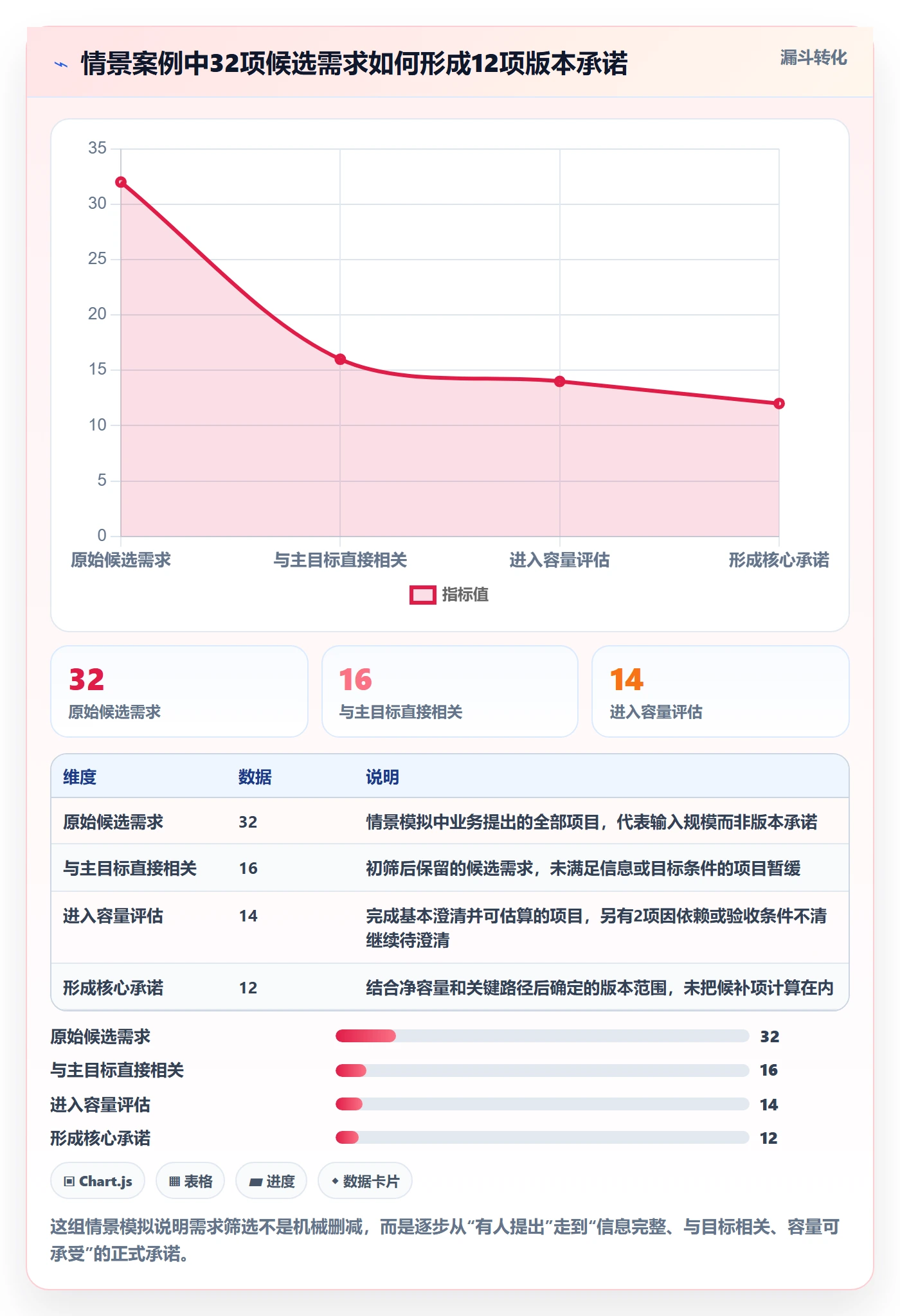

团队把32项需求按主目标重新审视:9项直接支撑首次配置路径,7项属于风险控制和必要依赖,8项可以改善体验但不阻断完成,另有8项与本版目标关联较弱或信息不足。经过评估,团队先把16项纳入候选范围,其余项目保留在需求池,而不是删除或假装已经承诺。
接下来,产品和研发按依赖关系重新排列工作。权限校验和数据接口是前置项;配置向导依赖字段定义;帮助内容需要等主要错误场景稳定后再定稿。团队因此没有按“谁先写完需求谁先开发”的方式排期,而是优先验证会影响关键路径的依赖。

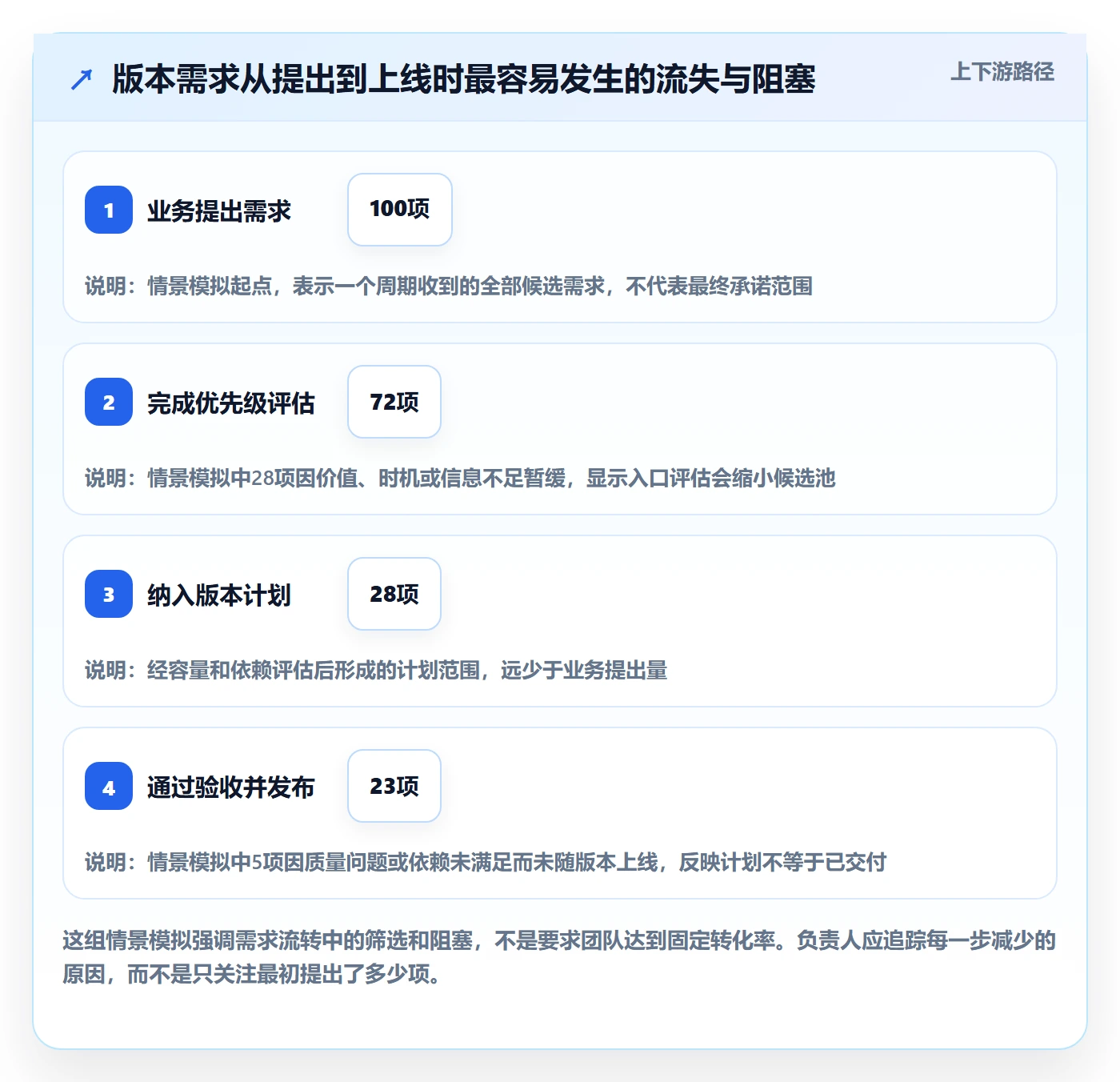

最终计划承诺12项工作,另设4项为候补项。候补项只有在核心范围提前完成、质量门槛不受影响时才可能纳入。这样的取舍让计划从“32项都要做”变成“12项必须完成、4项有条件考虑”。
4. 第三步:用容量和依赖检验承诺是否可信

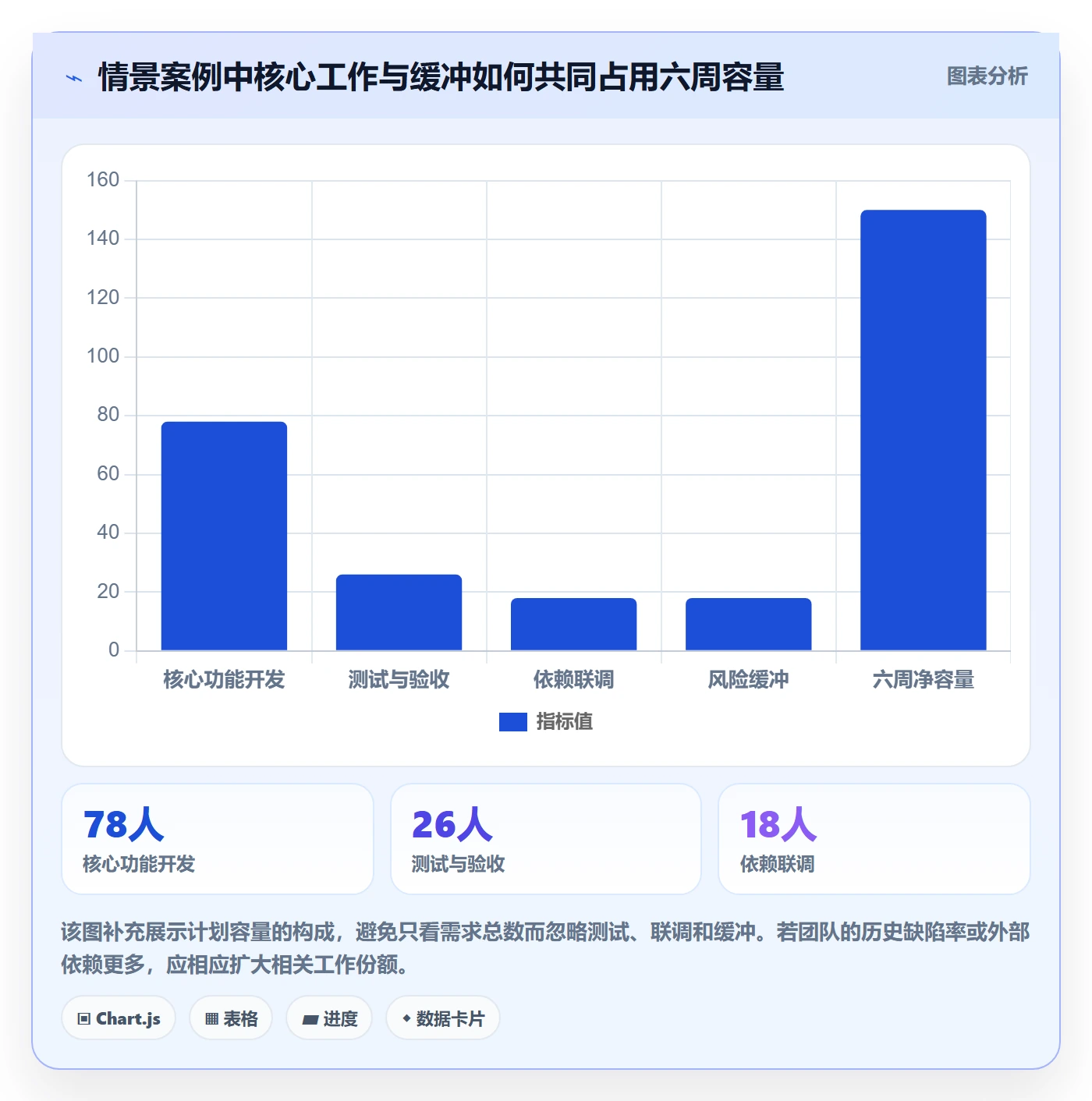

情景模拟中的六周净容量为150人日,团队初步估算12项核心工作需要132人日,剩余18人日用于联调、缺陷修复和计划外问题。经讨论后,负责人把其中一部分留作风险缓冲,没有把剩余容量全部转成新增需求。
团队同时画出关键路径:权限和接口验证先行,配置主流程随后进入开发,测试围绕完整路径进行,最后再做小范围试用。若权限服务团队无法按预期提供接口,负责人需要及时决定替代方案或调整范围,而不是等到临近发布才发现阻塞。
在跨团队管理场景中,使用 PingCode 这类项目管理平台可以把版本、需求、任务、缺陷和依赖关联起来。平台只是协作载体,不能替团队做优先级判断;真正重要的是每项工作能追到责任人、状态、阻塞原因和决策记录。
5. 第四步:变更时让代价可见,而不是口头加塞
假设开发第三周,运营提出新增批量导入能力,理由是两个大客户试用时无法逐条录入。项目负责人没有立即说“可以”或“不行”,而是先评估影响:完整批量导入约需18人日,包含文件解析、错误提示、权限检查和测试。
团队发现,这项能力确实重要,但直接加入本版会挤压核心配置路径的测试时间。于是他们提出两个选项:一是本版只支持模板下载和数据校验提示,完整导入放到下一版;二是替换掉两项低优先级体验优化,增加完整导入,同时保持原发布日期但接受更窄的测试范围风险。
业务负责人选择第一种方案。这个决定并非证明第一种永远更好,而是说明决策者看到了范围、时间和质量之间的交换关系。项目负责人记录了新增原因、方案选项、选择结果和后续版本归属,避免批量导入之后又被误认为“本版已经承诺”。
6. 第五步:用指标复盘机制,而不是只庆祝上线
情景模拟中,团队最终上线了12项核心工作中的11项,剩余1项因外部接口稳定性不足而延后。发布后,团队按既定观察方式记录用户完成配置所需时间、人工求助次数、验收通过情况和上线后缺陷。
假设测试阶段有20位目标用户参与,其中16位在无需人工帮助的情况下完成关键配置路径,另有4位在权限理解或字段填写上遇到障碍。这个结果不能直接推广为所有客户的成功率,但足以帮助团队确定下一步:先改善权限提示和字段校验,再判断是否需要重新设计整体向导。

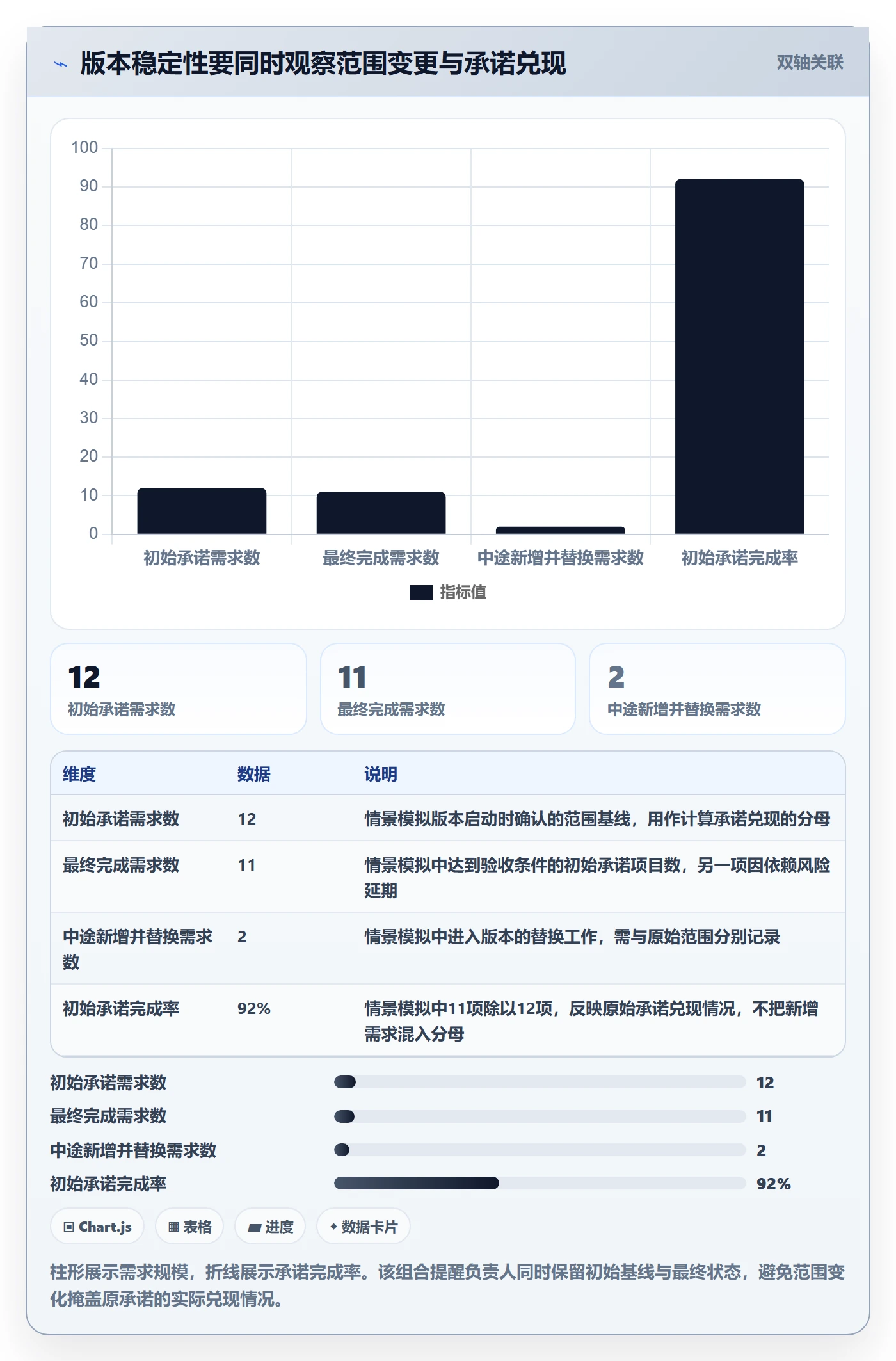

更重要的是,团队能解释延期原因:不是“进度没控好”,而是接口风险在测试阶段暴露后,负责人选择不降低质量门槛,主动将一项非关键能力移出本版。这个复盘结论可以进入下一版的依赖评估和风险预留,而不是变成一句泛泛的“以后加强沟通”。


六、从0到1的落地步骤:用四周建立最小版本机制
1. 第一周:统一对象和术语
第一周先不用推复杂系统,先让关键角色对“需求、版本、迭代、发布、验收”有共同解释。负责人可以组织一次短会,用正在进行的项目举例,确认版本目标由谁提出、范围由谁批准、日期代表什么事件、质量门槛由谁确认。
同步整理现有需求来源,明确哪些渠道允许提交新需求,哪些信息属于必填项。聊天消息可以用于讨论,但不应成为唯一的需求记录。项目管理平台或共享表格都可以作为起点,关键是团队知道哪一处代表最新状态。
2. 第二周:建立候选池和评估规则
第二周将当前需求归入候选池,标出目标、价值、成本、风险、依赖、责任人和验收条件。信息不完整的项目进入待澄清状态,不需要为了尽快排期而假装已经评估完毕。
评估规则保持简洁:哪些情况属于必须做,哪些情况可以进入优先队列,哪些情况需要先验证。规则应当能解释具体决定,而不是只有一张评分表。若分数和业务判断冲突,记录差异并由相应决策人确认。
3. 第三周:形成版本基线和依赖视图
第三周按净容量挑选本版范围,明确目标、核心交付、暂缓项、责任人、关键节点和放行门槛。范围确认后形成基线,并把候补项与核心承诺分开显示,避免两者在状态上混淆。
对跨团队项目,补充依赖清单:依赖对象、提供方、所需日期、失败影响、替代方案和升级路径。不要只写“等待某团队”,而要写清楚等待什么、何时需要、超过什么条件就触发决策。
4. 第四周:运行一次变更、验收和复盘闭环
第四周不只是按计划推进,还要实际演练一次需求变更的记录和决策过程。让提出者补齐影响信息,由版本负责人组织相关角色选择接受、替换、延期或拒绝,并更新所有相关视图。
版本结束后,复盘数据不必很多,但要能回答几个问题:承诺范围完成多少、质量门槛是否通过、发生了哪些变更、主要等待在哪里、实际工作量与估算差多少、哪些判断需要调整。复盘不是追责会议,而是校准下一次承诺的方法。
5. 让工具承载规则,不要让规则依赖工具
当流程稳定后,再把需求关联、版本视图、状态流转、权限和报表配置到工具中。工具能减少重复录入、提醒风险、保留历史,但它无法替代目标定义、容量判断和取舍决策。
对于100人以上的组织,工具选型时还要检查跨项目关联、团队权限、审计记录、报表口径和数据导出能力。先选一个真实项目试运行,观察负责人每周需要花多少时间维护,以及其他角色是否能在不询问项目负责人的情况下找到当前有效信息。
如果配置工具后,大家仍要在多个表格里重复维护发布日期、需求状态和缺陷数量,说明数据结构或协作规则还没有真正统一。此时继续加报表通常不会让问题消失,应该先确定哪个对象是唯一记录源,以及各类信息的更新责任人。
七、指标怎么选:用少量数据发现版本系统的薄弱处
1. 交付指标要看结果,也要看范围稳定性
建议先跟踪版本承诺完成率、发布日期偏差、范围变更率和未完成工作比例。这些指标不能用于简单给团队排名,而是帮助判断问题发生在哪里。完成率低,可能是估算偏差,也可能是外部依赖;变更率高,可能是需求入口失控,也可能是业务环境快速变化。
例如,版本承诺完成率较高但范围变更率也高,可能意味着团队持续把原工作替换成更容易完成的新工作。只看完成率会忽略这种“换分母”的风险。负责人需要同时保留初始基线和最终范围,才能解释结果。
2. 质量指标要结合严重程度和时间窗口
缺陷总数不能独立判断质量。一个版本上线后出现十个低影响文案问题,与出现一个导致核心业务中断的严重问题,影响完全不同。可以按严重等级、发现阶段、修复时间和是否需要回滚分类观察。
还要约定观察窗口。上线后一天、两周和一个月看到的问题可能不同;如果团队只在发布当天统计,容易漏掉延迟出现的数据问题或真实用户场景。观察窗口也应与产品使用频率和风险等级相匹配。
3. 过程指标要帮助定位等待与返工
过程指标可以包括需求澄清耗时、评审等待时间、阻塞时长、测试返工比例和开发到验收的周期时间。它们的价值是指出瓶颈,而不是鼓励成员单纯加快点击状态按钮。
若周期时间上升但需求复杂度也在增加,不能直接认定团队效率下降;若测试返工增加,可能是验收条件不清、测试介入太晚,也可能是技术质量问题。指标必须和项目背景一起解释,否则容易产生错误激励。
4. 建议用“基线、变化、原因”三列复盘
我建议负责人每次复盘都保留三列:最初承诺是什么、最后发生了什么、差异由什么导致。再补充影响和后续措施,团队就能把数据变成下一次决策的输入。
比如发布日期晚了五个工作日,不要只记“延期五天”。还要拆解是外部依赖等待两天、测试发现缺陷两天、临时新增范围一天,还是多项因素叠加。只有原因可区分,改进措施才不会变成无差别地“加强管理”。

八、不同情况下的行动建议:先判断项目属于哪一种
1. 小团队、低风险、需求相对稳定
小团队可以采用轻量版本机制:一页版本说明、一份需求清单、一张关键依赖表和一次发布检查即可。不要为了形式把所有工作拆成多级审批,但要保留目标、范围、验收和变更记录。
若团队只有几个人,负责人可以在周会上口头过范围,但会后仍应更新唯一记录源。只要涉及跨团队承诺、客户日期或生产风险,就不能只依赖个人记忆。
2. 需求变化快、探索性强的产品
探索型项目不适合过早承诺过多细节。可以把版本分成验证目标和交付目标:先确定要验证的假设、实验范围、退出条件,再决定是否扩大投入。此时版本管理关注的是实验边界和决策节点,不一定是完整功能清单。
如果验证结果不支持原假设,及时停止或转向并非失败,而是避免继续投入的价值。负责人应在计划中明确“什么证据会让我们改变方向”,否则团队很容易为了证明最初设想而继续追加功能。
3. 有固定客户承诺或法规窗口的项目
这类项目要把外部约束单独标识,清楚区分不可变的截止日期、可裁剪的范围和必须满足的合规条件。负责人不能把“日期固定”误读成“所有需求都必须完成”,而应尽早准备范围分层和降级方案。
对法规或安全要求,验收证据、责任审批和发布记录需要更完整。若某项能力必须先通过评审才能上线,评审周期就应进入关键路径,而不是到开发结束后才临时申请。
4. 多团队、多系统依赖的企业项目
跨团队项目优先建立依赖责任制,而不是只增加同步会议。每项依赖都要有提供方、接收方、需要时间、交付物定义和升级方式。负责人应定期检查依赖是否仍然成立,而不是假设对方的计划天然与本版本一致。
对于复杂项目,可以设置一个共同版本视图,同时保留各团队自己的执行计划。共同视图只显示目标、关键范围、依赖、里程碑和风险,不需要把所有团队的细节压成一张大表。
5. 正在救火、版本已经明显失控
救火阶段不要先追究是谁把计划弄乱,先冻结新的非必要承诺,盘点当前所有未完成工作、生产风险和外部依赖。然后重新确认最小可交付范围、可接受日期和不能妥协的质量门槛。
如果原发布日期已不现实,应尽早给出选项,而不是等到最后一天宣布延期。例如按期交付核心能力、延后完整范围;或保持完整范围、调整发布日期;或分阶段灰度上线。把选择权和代价交给有权决策的人,项目负责人负责提供可信影响评估。
九、版本管理中的关键取舍:没有一种方案能同时保住所有目标
1. 固定日期还是固定范围

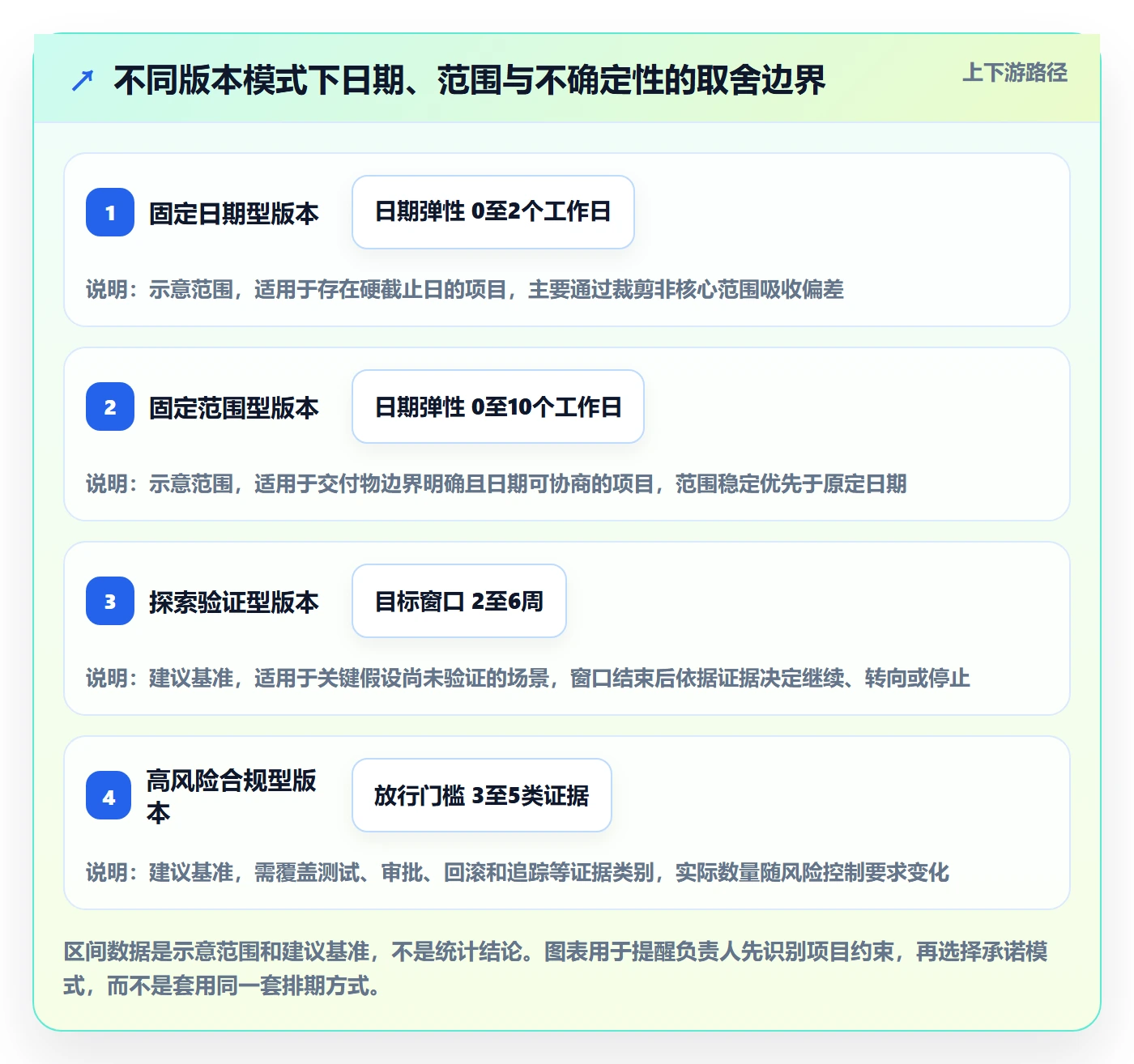

固定日期适合受活动、法规、合同或市场窗口约束的项目,但通常意味着范围要可裁剪。固定范围适合交付物边界明确、日期可协商的项目,但意味着计划可能根据验证结果调整。
真正需要避免的是同时承诺固定日期、固定范围和固定质量,却不给资源和依赖任何变化空间。这种“三项都不动”的承诺看起来强硬,实际上是在把风险转给执行团队。
2. 速度还是完整性
分阶段上线可以更快获得反馈,但需要明确阶段间的功能边界、用户范围和数据影响。若第一阶段缺少必要安全控制或会产生不可逆数据问题,分阶段就不适用。
完整交付能减少用户理解成本,但通常需要更长等待时间。负责人的判断要回到目标用户:用户是否能从一项核心能力中先获得价值?不完整状态是否会造成错误操作?答案比“团队喜欢敏捷还是瀑布”更重要。
3. 统一流程还是团队自治
大型组织需要统一最基本的口径,例如版本目标、状态定义、发布记录和风险升级方式;但不同团队的工作类型和风险级别不一样,不必强制所有项目使用完全相同的审批层数。
我的建议是统一结果要求,允许过程适配。每个项目都要说清范围、责任、依赖和验收;高风险项目增加验证与审批,低风险项目使用轻量流程。只追求流程统一,可能让低风险项目变慢;完全放任自治,则会让跨团队协作失去共同语言。
4. 指标透明还是避免指标异化
公开版本数据可以让风险更早暴露,但如果把单一完成率用来评价个人,团队可能会把任务拆小、推迟登记缺陷或隐瞒变更。指标设计要服务决策,不能替代对工作复杂度和外部条件的理解。
对外汇报时,建议同时展示结果、差异和解释,而不是只展示一个绿色百分比。透明并不等于把所有细节排名;更重要的是让利益相关者理解当前状态和可选行动。
5. 先上工具还是先定规则
如果信息严重分散、协作角色多、历史记录不可追踪,可以尽早引入合适的项目管理平台;但工具上线前至少要确定需求状态、版本对象、责任边界和数据维护规则。否则,原有混乱只会从聊天软件搬到新系统里。
如果团队规模小、项目简单,先用表格验证规则也完全可行。工具投入应由协作复杂度和追踪需求驱动,而不是为了显得管理成熟。选型时要计算的不只是采购成本,还包括配置、迁移、培训和长期维护成本。

十、发布前检查与版本后复盘:让一次交付成为下一次的输入
1. 发布前先确认“能不能安全交付”
发布前检查应覆盖功能、质量、依赖、业务准备和回退能力。核心功能是否按验收条件通过?严重缺陷是否有明确处置?监控是否能发现关键异常?数据迁移是否验证?客服、运营或实施人员是否知道变化?这些问题比“所有任务是否都变成已完成”更能判断是否具备发布条件。
对逐步开放的能力,还要明确开放对象、比例、观察时长和暂停条件。灰度不是简单地“先给一部分用户”,而是要能观察结果并在异常时停止扩大范围。
2. 发布后按风险等级设置观察窗口
低风险更新可以采用较短观察窗口,高风险能力则需要更长时间观察核心行为、错误日志和业务数据。观察窗口应在发布前确定,而不是看到数据不理想后再临时挑一个有利时间段。
如果发布后出现问题,记录发生时间、影响范围、发现方式、缓解措施和恢复结果。对于需要回滚的版本,复盘重点不仅是“为什么出错”,也要看监控有没有及时发现、回滚是否顺畅、用户沟通是否明确。
3. 复盘必须产生下一步行动
复盘建议输出少量具体行动,例如:需求进入版本前增加接口稳定性确认;测试在开发初期参与验收条件评审;容量估算增加支持工作扣除;高风险数据迁移新增演练。每个行动要有负责人和完成时间。
不要把复盘写成一长串“加强沟通、提高意识、做好管理”。这类表述难以验证,也不会改变下一个版本的工作方式。行动应针对可观察的系统原因,而不是只要求某个人以后更认真。
4. 用连续几个版本校准团队自己的基线
一个版本的数据只能提供局部线索,连续几个版本才能看出稳定模式。负责人可以观察估算偏差是否逐渐缩小、依赖等待是否集中在某个团队、变更是否总在同一阶段发生,以及哪些质量风险反复出现。
基线也不能永久固定。团队规模、产品成熟度、技术架构和支持负荷发生变化时,历史数据的参考价值会下降。定期重新检查容量和流程,避免把过去的平均值变成新的僵化指标。
十一、结尾:先把承诺做实,再把流程做大
1. 版本管理的独特价值,是让取舍留得下证据
版本管理并不是把项目变得更确定,而是让不确定性尽早显形。它不能保证需求不变,也不能保证每个日期都不偏差;它能做的是让团队知道当前承诺是什么、变化从哪里来、影响多大、谁做了决定,以及下一步如何调整。
我认为,一个成熟版本机制的标志,不是计划表从不变色,而是计划变化时,团队不必靠猜测和追责来恢复事实。核心范围、未完成原因、质量风险和后续选择都能被清楚说明,这比一张始终显示绿色的看板更可信。
2. 下一步从一份真实版本说明开始
如果你现在要从0到1,先拿一个正在进行的项目做试点。写清版本目标、核心范围、暂缓项、净容量、关键依赖、验收门槛和变更规则;让产品、研发、测试和业务负责人共同检查一次,再用真实执行结果更新判断。
不要先追求完整制度,也不要等所有数据都齐备才行动。先建立一条能追踪的交付闭环,记录每次偏差和取舍;当同一类问题连续出现,再把它沉淀成规则、工具配置或组织约定。版本从0到1,最重要的不是一次把流程做完,而是让每一次承诺都比上一次更有依据。
常见问题解答(FAQ)
1. 版本管理从0到1,第一步应该先做什么?
我刚接手一个十几人的研发项目,需求、缺陷和临时任务都在不同群聊里,大家都说自己在做“下个版本”,但没人能准确说出版本到底包含什么。我想知道,版本管理是不是先建一个版本名称就够了,还是应该先建立一套边界和规则?
不要先从命名开始,而要先定义版本边界。我通常会先用一张“版本四要素”清单确认范围:交付目标、用户对象、必须完成的能力、明确不做的内容。尤其是“不做清单”,它比功能列表更能防止版本中途失控。实际操作时,可以先召开一次30分钟的版本切分会。
让产品、研发、测试和交付负责人分别写下自己认为必须进入版本的事项,再把重复项合并、争议项单独标记。一个12人团队的版本,初次整理后通常会出现20%到35%的需求没有明确负责人,另有10%左右的需求虽然被认为重要,却无法在当前周期验收,这些都不应直接塞进版本。
我建议使用这样的判断顺序:第一,是否对应明确用户问题;第二,是否有可验证的完成标准;第三,当前周期是否具备开发和测试条件。满足前两项但不满足第三项的内容,可以进入候选池,不能进入承诺版本。版本不是愿望清单,而是一份对交付时间、范围和质量都负责的承诺。
2. 版本名称、编号和时间范围应该怎么设计,才能避免后期混乱?
我以前用“新功能版”“三月版本”“客户定制版”这类名称管理项目,刚开始看得懂,几个月后就完全分不清。我现在更担心的是版本编号和时间范围设计错误,导致测试环境、发布记录和客户沟通全部对不上,应该采用什么规则?
版本命名至少要同时表达“身份”和“时间”,不要只写营销名称。比较稳妥的做法是采用“主版本号.次版本号.修订号 + 计划日期”的组合,例如“2.4.0|2025-06-28”,其中主版本表示产品能力或兼容性发生较大变化,次版本表示常规功能迭代,修订号表示缺陷修复或小范围调整。
时间范围建议固定为一个可重复的节奏,而不是每次临时决定。比如两周一个开发迭代、四周一个正式发布版本:前两周完成开发和联调,第三周完成回归与业务验收,第四周预留发布观察和问题修复。这样即使某个需求延期,也不会轻易改变版本日期,而是通过调整范围来保护节奏。
我曾见过一个项目把“客户定制版”单独编号,结果同一项功能在三个版本里重复开发,后续还无法判断哪个版本是正式基线。更好的方法是:版本编号只描述产品发布批次,客户差异放在需求标签、配置项或交付清单中。每个版本还应记录计划发布日期、实际发布日期、负责人、范围变更次数和发布结论。
实践中,范围变更次数超过3次的版本,通常已经不是执行问题,而是版本切分过大或入口控制失效。
3. 一个版本里需求很多,应该按什么标准决定哪些进、哪些出?
我经常遇到这样的情况:业务方说每个需求都很重要,研发认为技术债不能再拖,测试又要求预留回归时间,最后版本里塞进了远超团队产能的任务。我不想只靠拍脑袋排优先级,有没有一种能落地、能解释给各方听的取舍方法?
我不建议只用“高、中、低”三个优先级,因为它们无法解释为什么某个高优先级需求仍然被延期。更实用的方式是给每项需求同时评估四个维度:用户影响、业务收益、紧急程度、交付成本。每项按1到5分打分,可以用“影响分×紧急分÷成本分”得到一个粗略排序,但最终仍要由负责人结合版本目标校准。
例如,某次版本候选项中有三个需求:支付失败重试,影响分5、紧急分5、成本分2;报表导出美化,影响分2、紧急分1、成本分1;后台筛选优化,影响分3、紧急分3、成本分2。按这个方法,支付失败重试应优先进版本,报表美化即使开发简单,也不应挤占关键质量工作。
这里最容易被忽略的是成本不能只算编码,还要算接口改动、测试用例、数据迁移、上线风险和发布后的支持成本。我通常把版本内容分成三层:承诺项、弹性项和候选项。承诺项占预计产能的60%到70%,必须按期交付;弹性项占20%左右,只有在承诺项提前完成且质量达标时才进入;
候选项不进入本版本,只保留优先级和进入条件。剩余10%到20%必须留给缺陷修复、联调返工和突发问题。一个完全没有缓冲的版本,看似排得很满,实际往往会因为最后一周的测试问题整体延期。
4. 版本执行过程中频繁变更需求,项目负责人该怎么控制?
我负责的项目经常出现“只加一个小需求”的情况,单看每次都不严重,但一个月后版本范围已经扩大了近一倍。团队一边加班,一边抱怨需求总在变化,我想建立变更规则,又担心流程太重,影响业务响应速度,应该怎么处理?
版本变更控制的关键不是禁止变化,而是让每次变化都显性化。可以设立一个简单的变更记录,至少包含变更内容、提出人、原因、预计工作量、影响范围、是否替换原有事项、最终决定和决定人。没有经过记录的口头需求,不应自动进入当前版本。我建议把变更分成三类。
第一类是阻断发布的问题,例如数据错误、安全风险和核心流程不可用,这类可以直接插入,但必须同步移除同等工作量的非关键事项。第二类是重要但不阻断发布的需求,应进入下一版本或弹性项。第三类是体验优化和临时想法,先进入候选池,不在当前版本中承诺。
这里的核心规则是“新增必有代价”,不能只记录增加了什么,还要记录因此延期或取消了什么。可以设置两个硬指标:版本范围变更率和版本承诺完成率。范围变更率可按“新增或删除的工作量÷初始承诺工作量”计算,超过20%就需要负责人重新评估发布日期;
承诺完成率则按“按期完成的承诺项÷承诺项总数”计算,连续两个版本低于85%,通常说明估算、需求澄清或评审机制存在问题。我还建议在发布前设置冻结点,例如正式发布前5个工作日冻结功能新增,只允许修复阻断问题。
冻结不是为了让流程显得严肃,而是因为测试周期一旦被压缩,缺陷会从开发阶段转移到生产环境,后续修复成本通常远高于当初拒绝一次临时插入。
核心关键词
文章包含AI辅助创作:版本怎么做?项目负责人实操方法:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518877
读者评论
实际做版本时,最难的不是列清单,而是让业务方接受“已承诺”和“候选”是两回事。我们后来把临时需求统一放进候选池,确实减少了口头插单,但紧急事项的审批人和响应时限还需要提前约定,否则冻结点容易变成争论。
跨团队项目里,单独看各组进度经常会产生错觉。我更关心依赖是否有明确负责人和最晚交付时间,尤其是接口、测试数据和权限配置这些不显眼的环节。文章提到的统一视图很有必要,但落地时权限和维护责任也不能忽略。
预留容量的思路比较符合实际,不过固定按10%或20%留缓冲未必适合所有团队。我们曾按比例预留,但支持工作波动很大,后来改用过去几轮的实际完成量和临时任务记录来调整,计划稳定性反而更好。
