版本计划怎么做?跨部门团队协同管理:版本管理从0到1

版本计划最常见的失败,不是团队不会排日期,而是产品、研发、测试、设计、市场和交付各自拿着一份“正确”的计划:产品承诺功能范围,研发估算开发周期,测试最后才看到需求,市场已经按发布日期准备宣传。结果到了上线前,大家才发现这些计划从一开始就不是同一份计划。要把版本管理从0做到1,关键不是先画路线图,而是建立一套能共同决定范围、容量、依赖、风险和变更的协作机制。

一、先讲结论:版本计划不是功能清单,而是跨部门的共同承诺

1. 版本计划的核心产物不是日期表

我判断一份版本计划是否可执行,通常不先看它的甘特图有多完整,而是看不同角色能否用同一套信息回答五个问题:为什么做、做什么、不做什么、谁负责、什么条件下可以发布。只要这五个问题有一个没有答案,排得再细的日期也可能只是愿望。

因此,版本计划至少要同时包含业务目标、范围边界、交付负责人、团队容量、跨团队依赖、验收标准、风险和发布条件。它们不是附件,而是彼此制约的变量。减少范围可能让日期更稳;新增一个关键依赖则可能让测试窗口整体后移。

我更愿意把版本计划定义为一组有条件的承诺:团队在给定容量、风险和依赖条件下,对一个时间窗口内交付哪些可验证结果作出的共同约定。它既不是产品部门单方面的需求清单,也不是研发部门单方面的排期表。

2. 从0到1,先建最小闭环,不要先建复杂流程

版本管理刚起步时,不需要一开始就设计十几种状态、审批矩阵和报表。先把一个完整的交付周期跑通:需求进入版本池,团队评估容量,相关部门确认依赖,形成基线,按固定节奏检查偏差,最终通过上线门槛并复盘。

我建议最小闭环先只回答三类问题:进入版本的条件是什么,计划发生变化时谁有权决定,发布前用什么证据判断是否可以上线。这三类规则比“流程看起来完整”更重要,因为它们决定团队能否在压力下依旧按同一套规则工作。

  • 进入条件:需求有业务目标、责任人、验收条件和初步估算。
  • 变更条件:新增或替换范围必须说明收益、成本、影响对象和决策人。
  • 发布条件:关键测试通过,未解决风险经过评估,发布与回滚责任明确。

3. 先分清承诺、预测和候选项

很多团队把“想做”“正在评估”“已经承诺”放在同一张版本表里,导致业务方把所有候选项都理解为上线承诺。我的做法是至少分成三层:候选范围、承诺范围和已交付范围。候选项可以讨论,承诺项进入基线,已交付项以验收或上线证据为准。

同样,发布日期也要分清楚是目标日期、对外承诺日期,还是基于当前证据的预测日期。对外承诺日期通常需要更高的审批门槛;预测日期则应随容量、范围和风险变化而更新。把这三种日期混用,会让团队要么过度保守,要么不断用“原计划没变”掩盖现实偏差。

计划对象 它回答的问题 适合谁决策 常见错误
候选范围 哪些需求值得评估 产品与业务负责人 被误认为已经承诺
承诺范围 当前基线明确交付什么 跨部门版本决策组 没有记录容量和依赖假设
交付结果 哪些内容已达到验收或上线条件 交付负责人及验收方 把代码合并等同于业务交付

二、为什么跨部门团队需要版本管理:计划失效通常发生在接口处

1. 每个部门优化的目标不同

产品经理关注客户价值和市场窗口,研发负责人关注技术可行性与工程容量,测试关注风险覆盖和质量门槛,市场关注传播节点,销售与交付关注客户承诺。每个角色的目标都有合理性,但它们并不会自动拼成一个可执行版本。

例如,市场希望在行业活动前发布,产品希望纳入三项客户需求,研发发现底层权限模块需要重构,测试则指出新旧数据迁移路径还没有验证。若没有一个统一的版本决策机制,各部门会在自己的局部计划里继续推进,直到依赖冲突以延期、删功能或质量事故的形式集中暴露。

版本计划的价值,不是消除目标冲突,而是让冲突提前显性化,并让有权的人基于同一组事实做取舍。这也是为什么版本管理的第一步是统一决策语言,而不只是统一工具。

2. 版本风险常藏在“看起来不是我的工作”里

跨部门交付中,风险经常出现在部门边界:产品需求已写完但验收口径未确认;研发接口已经开发但外部系统尚未准备;测试环境可用但数据脱敏流程没有通过;市场材料完成但功能名称和实际交付不一致。这些事情单独看都不大,叠加起来却会压缩最后的验证时间。

我会把版本依赖拆成三类:前置条件、并行协作和发布约束。前置条件必须先完成才能开工;并行协作需要明确双方接口和交付日期;发布约束则决定版本能否对外开放。只有把依赖标出负责人和验证方式,团队才有机会在延期之前处理它。

3. 100人以上组织更容易遇到“局部计划都合理,整体结果失控”

当多个产品线、研发团队和共享平台团队同时参与交付时,问题往往不是缺少任务,而是资源与依赖互相争用。一个基础服务团队可能同时支撑多个版本;一个安全评审窗口可能成为多个项目的共同约束;一个核心测试环境也可能被不同团队在同一周预约。

这类组织需要的不只是团队内部迭代计划,还需要跨团队的版本视图:哪些版本共享关键资源,哪些目标互相依赖,哪些决策必须由业务负责人和技术负责人共同作出。PingCode面向中大型企业及100人以上组织。在这类场景中,可以把它作为项目与交付信息的协同载体之一;但真正决定计划有效性的,仍然是组织是否定义了统一字段、责任归属和决策节奏。

工具可以帮助把需求、任务、风险和进度关联起来,却不能替组织回答“谁能批准新增范围”或“发布目标与质量门槛冲突时以什么原则取舍”。如果权责没有明确,工具只会更快地展示混乱。

三、常见误区:为什么计划越细,团队有时反而越被动

1. 把版本计划做成需求堆叠

最常见的做法是把需求逐条列出,再按重要程度排顺序。它看上去直观,但容易遗漏需求之间的关系。例如,某项前端功能依赖权限服务改造,权限服务又依赖数据模型升级;如果只按需求优先级排序,团队可能先承诺前端功能,却没有把底层依赖放入计划。

我会要求每项候选范围至少回答:它服务什么结果、最小可交付范围是什么、依赖什么、如何验收、延后会造成什么影响。没有这些信息的需求可以进入候选池,但不应被直接计入承诺范围。

2. 把日期当成计划,把日期当成事实

“某月某日上线”是一个时间目标,不是一个完整计划。没有明确范围、容量和质量条件,日期既无法验证,也无法指导取舍。遇到偏差后,团队可能只剩下延长工时、压缩测试或临时删需求这几种反应。

更稳妥的做法是同时记录日期的性质、形成依据和置信度。例如,日期是基于已确认范围、历史吞吐和外部依赖给出的预测,还是管理层对市场活动作出的承诺。两者对应的变更处理方式不同,不应放在同一字段里混为一谈。

3. 用个人感觉代替团队容量

“我们上个版本做了二十个需求,所以这次也可以做二十个”忽略了需求规模、人员构成、缺陷处理、节假日和共享资源的变化。历史交付量可以作为参考,但不能直接当成固定产能。

我更关注团队可用容量的计算过程:周期内实际投入的人数与工作日、支持和运维占比、已知休假、非项目工作、历史返工和跨团队协作开销。尤其是共享团队,不应该被多个版本分别按满负荷重复计算。

4. 把跨部门评审开成信息汇报会

如果会议只是让每个部门轮流说“进度正常”,版本风险通常不会因此减少。评审会应该围绕待决策事项展开:依赖是否存在阻塞、范围是否变化、质量是否达到门槛、是否需要更换方案或调整发布日期。

我会在会前要求责任人更新状态、证据和需要的决策;会上优先处理红色风险和需要跨部门协调的问题;会后记录决定、决定人、截止时间和受影响的版本范围。没有决策事项的状态更新,可以异步完成。

5. 把工具上线误当成版本管理成熟

将所有事项迁移到某个项目管理平台,并不会自然带来协同。若每个团队对“完成”“阻塞”“已验收”的定义不同,报表再统一也会出现假一致。工具里的字段和状态,必须映射到真实的工作规则。

我建议先用一个试点版本验证信息模型,再扩展到更多团队。字段过少,无法识别依赖和风险;字段过多,团队会把填表当成额外劳动。判断标准不是字段数量,而是每个字段是否支持一个具体的决策或下游动作。

四、专业判断逻辑:把版本计划拆成七个可验证环节

1. 从业务结果开始定义版本目标

版本目标应描述用户或业务发生了什么变化,而不是列出团队要开发哪些功能。“新增批量导入”是交付内容,“将某类客户首次配置时间从两天缩短到半小时”才更接近结果目标。前者说明做什么,后者说明为什么做以及如何判断价值。

一个版本可以有一个主目标和少量护栏指标。主目标用于决定范围优先级,护栏指标用于防止局部优化损害其他结果。例如,缩短配置时间的同时,不能显著增加导入错误率或客服处理量。

2. 建立需求入口和准入标准

需求入口应尽量统一,但统一入口不等于所有需求采用同一优先级。客户问题、合规事项、技术债、市场机会和缺陷修复,价值衡量方式并不相同。入口的作用是让需求可追踪、可比较、可评估,而不是强迫它们用一个分数决定一切。

在需求进入版本评估前,我会检查以下内容:

  • 问题与目标用户是否清楚,是否有可验证的业务背景。
  • 验收条件是否明确,是否能够在计划周期内验证。
  • 是否存在技术、数据、安全、采购或外部合作依赖。
  • 工作量是否已由执行团队评估,而不是只由需求提出方估算。
  • 若不进入本版本,延迟的业务影响是什么。

这些信息不齐全时,不必强行拒绝需求,但应把它标记为待澄清,不要让模糊需求悄悄挤进承诺范围。

3. 用统一规则比较价值、成本和风险

跨部门优先级不能只看谁声音大,也不能只看单一评分。一个需求可能收入潜力高,但依赖尚未验证;另一个需求的市场价值较小,却是法规要求;还有一项技术工作不直接面向用户,但如果不做,后续每个版本都要承担高昂的维护成本。

我通常用四个维度辅助讨论:用户或业务收益、时间敏感性、实现成本、交付风险。分数用于暴露分歧,不用于制造“精确到小数点”的权威感。高风险、高不确定的事项,更适合先安排验证或拆小,而不是直接放进完整承诺。

评估维度 关键问题 常见证据 判断提醒
业务收益 目标用户或业务流程会发生什么变化 客户访谈、使用数据、业务目标 避免只用“战略重要”替代证据
时间敏感性 错过当前窗口会造成什么损失 合同节点、法规日期、市场活动 区分真实期限与人为偏好
实现成本 需要多少团队容量和共享资源 拆解估算、历史类似事项 不要把跨团队工作当作零成本
交付风险 哪些假设尚未验证,失败会影响什么 技术验证、依赖清单、测试策略 不确定性高时优先降低未知

4. 先算可用容量,再讨论承诺范围

团队容量不是“人数乘工作日”的简单乘法。一个十人团队不意味着每个周期有十个人全时投入版本开发。有人承担线上支持,有人负责基础设施,有人处于入职或交接阶段,还有人需要参与其他团队的评审。

一个实用做法是先估算净可用容量,再预留缺陷处理和突发事项空间。预留比例没有通用答案,应根据团队过去数个周期的临时工作比例调整。若团队长期无法稳定估算,可以先用历史完成量做区间预测,而不是假装估算精确。

容量核对要分别看团队与关键角色:总体人天可能足够,但安全评审人员、数据库专家或测试环境仍可能成为瓶颈。只看总容量,会把局部约束藏起来。

5. 绘制依赖图,而不只列任务清单

对于跨团队事项,我会至少标出依赖提供方、依赖接收方、所需交付物、最迟需要日期、验证方式和升级路径。依赖不等于“我们需要对方支持”,而是一个可确认的交付约定。

依赖图特别适用于发现关键路径:若一个接口联调晚两天会导致所有功能顺延两天,它的优先级就不应只由任务估算决定。团队也可以通过模拟替代方案、提前提供契约或并行验证,减少关键路径上的等待。

6. 建立版本基线和变更控制

基线不是不许改变,而是改变时必须知道影响。基线至少应记录目标、承诺范围、计划窗口、负责人、关键依赖、质量门槛和风险假设。计划发生变化时,记录新增、移除或拆分的内容,以及对容量、日期和目标的影响。

小幅调整可以由版本负责人在授权范围内处理;影响核心目标、对外承诺日期或多个团队资源的变化,应进入跨部门决策。这样做不是增加审批,而是避免“大家都能加范围,却没人承担总后果”。

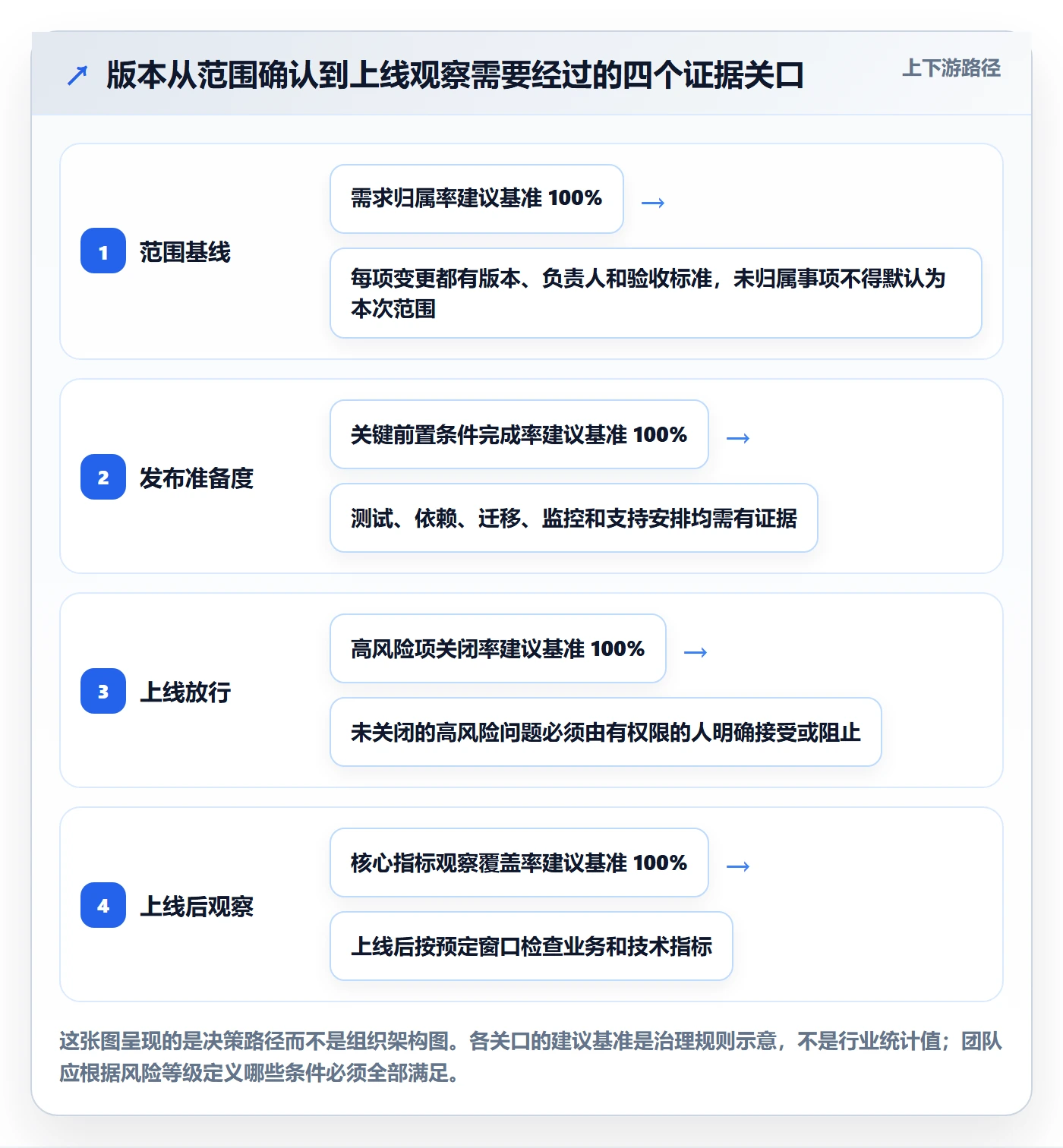

7. 用发布门槛而不是乐观状态决定是否上线

发布决策需要清楚地区分功能完成、测试完成、业务验收、发布准备和实际开放。任何一个状态都不能自动代表其他状态已完成。对于高风险变更,还要确认监控、灰度、回滚和客户沟通安排。

建议提前确定发布门槛:哪些缺陷可以接受,哪些风险必须关闭,哪些指标需要观测,谁有最终发布决策权。门槛应在计划初期明确,而不是上线前临时降低标准。

五、具体案例与数据观察:用一个模拟版本看清计划怎样变得可执行

1. 案例口径:这是用于说明方法的情景模拟

以下是一个用于展示版本治理过程的模拟案例,不代表某家企业的真实业绩。设定为一家约180人的B2B软件企业,四个交付团队共同参与一个12周版本,涉及产品、研发、测试、市场、实施和客户成功。团队在启动时收到46项候选需求,其中部分事项依赖共享权限服务和数据迁移能力。

模拟初始计划的问题是:需求提出后直接进入排期,研发容量按名义人数估算,市场节点被视为上线日期,测试在开发后段集中介入。调整后,团队先定义版本目标,再通过准入评审筛选范围,将共享服务依赖提前验证,并把正式承诺范围冻结在启动后第二周。

这里的数字只用于说明指标之间的关系。真实团队应以自身多个版本的基线数据替换,不能把模拟数值当作行业标准或目标值。

2. 从候选需求到承诺范围:减少“计划中什么都有”的错觉

模拟团队对46项候选事项进行分类:客户价值功能、缺陷修复、合规要求、技术债和待澄清事项。经过价值与风险讨论,最终把28项纳入承诺范围,另有若干事项留在候选池,等待依赖验证或下一周期评估。这个过程并非为了追求少做,而是把承诺与愿望分开。

团队同时定义了每项承诺的验收条件。例如,批量导入不以“页面可操作”为完成,而以特定格式数据成功导入、失败记录可追踪、关键权限校验通过为验收依据。这样一来,测试和业务验收不必等到功能开发完成后才开始讨论“到底怎样算好”。

版本计划怎么做?跨部门团队协同管理:版本管理从0到1

3. 先处理关键依赖,减少后段集中暴露风险

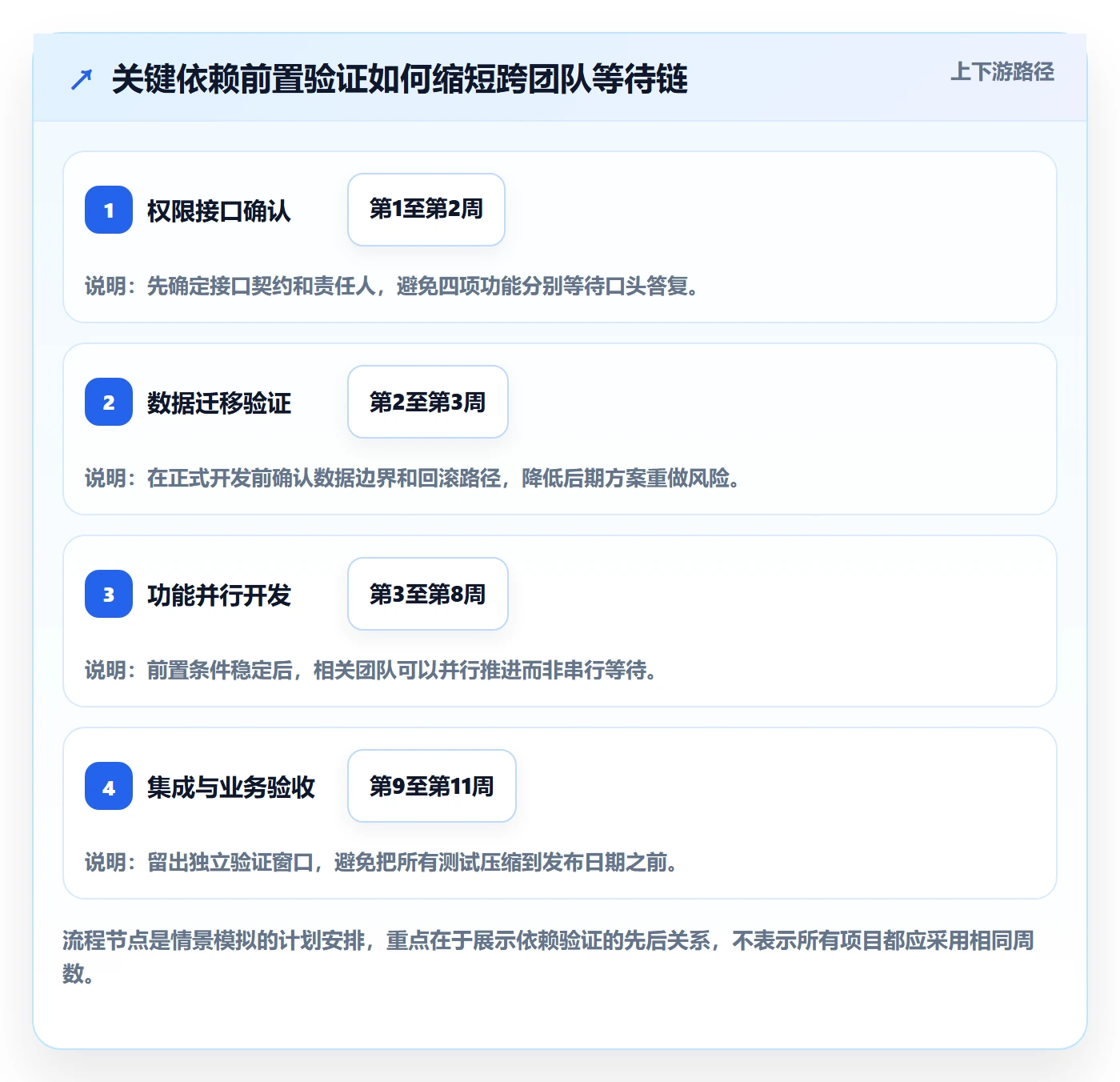

模拟团队发现,权限服务改造是四项功能的共同前置条件,数据迁移方案则影响两个客户场景。若把这些依赖等到功能开发期间再确认,多个团队会同时等待。调整后,版本启动阶段先安排短周期技术验证,确认接口契约、数据量边界和回滚方式,再决定哪些功能进入正式承诺。

这种处理方式的成本是:前期需要投入专家时间,甚至会让部分需求暂时不进入开发。收益则是把“做不做得成”的大问题提前暴露,降低后段返工和计划整体失真的概率。对不确定性高的依赖,早验证通常比早承诺更有价值。

版本计划怎么做?跨部门团队协同管理:版本管理从0到1

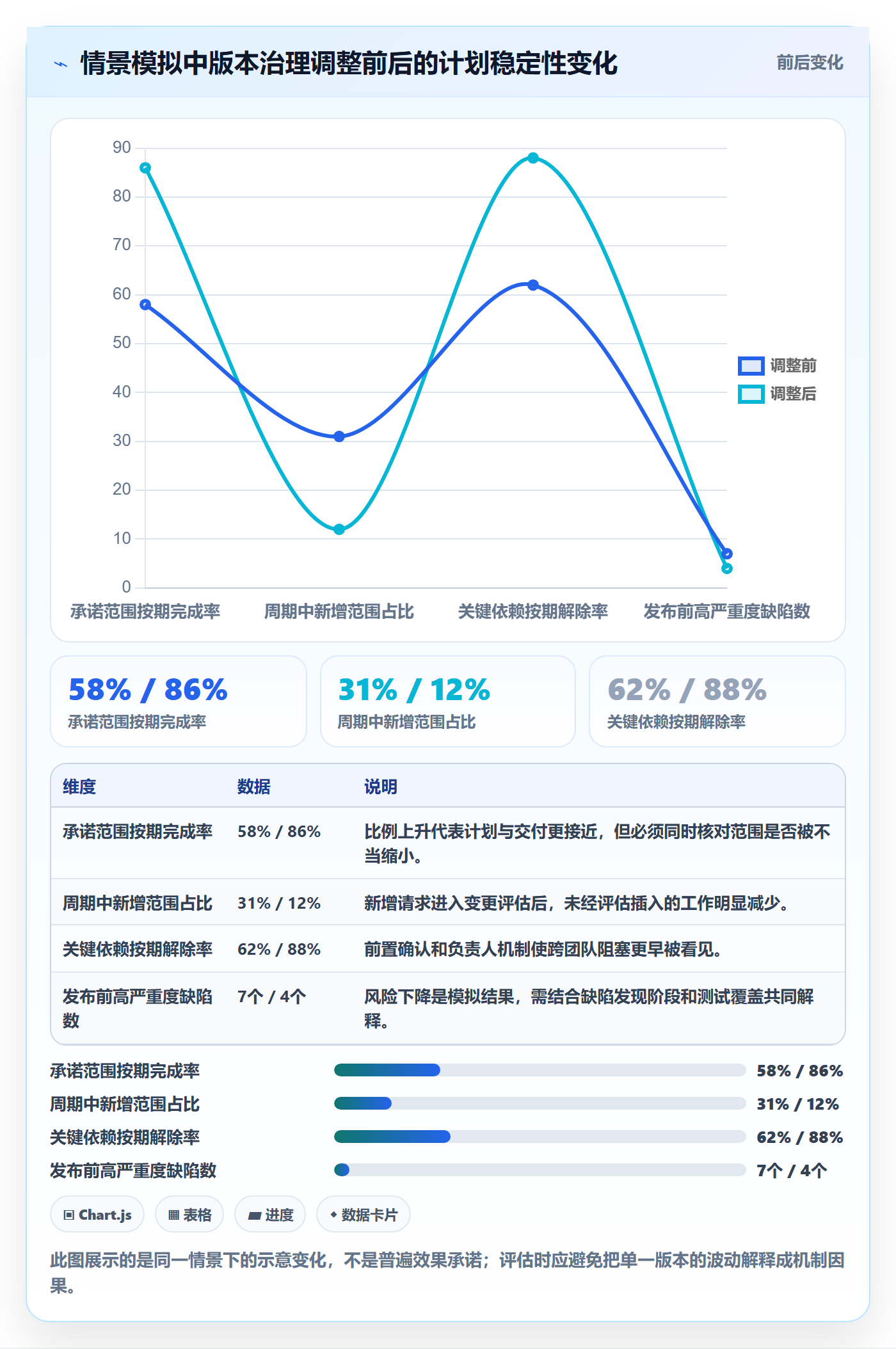

4. 用可预测性指标检查机制是否改善,而不只看是否按时

模拟团队连续观察四个周期后,发现比单独追踪“是否准时”更有用的是组合指标:承诺范围完成比例、周期中新增范围比例、关键依赖按期解除比例、发布前高严重度缺陷数量。它们分别对应计划可信度、变更纪律、协作效率和质量风险。

假设改进前,按期完成承诺范围的版本占比为58%,周期中新增范围占承诺工作量的31%;实施变更规则和依赖跟踪后,观察到的情景值分别为86%和12%。这些数字是模拟观察,不是PingCode用户数据或行业基准。真实团队还需要检查是否通过缩小范围、降低质量门槛等方式“改善”了数字。

版本计划怎么做?跨部门团队协同管理:版本管理从0到1

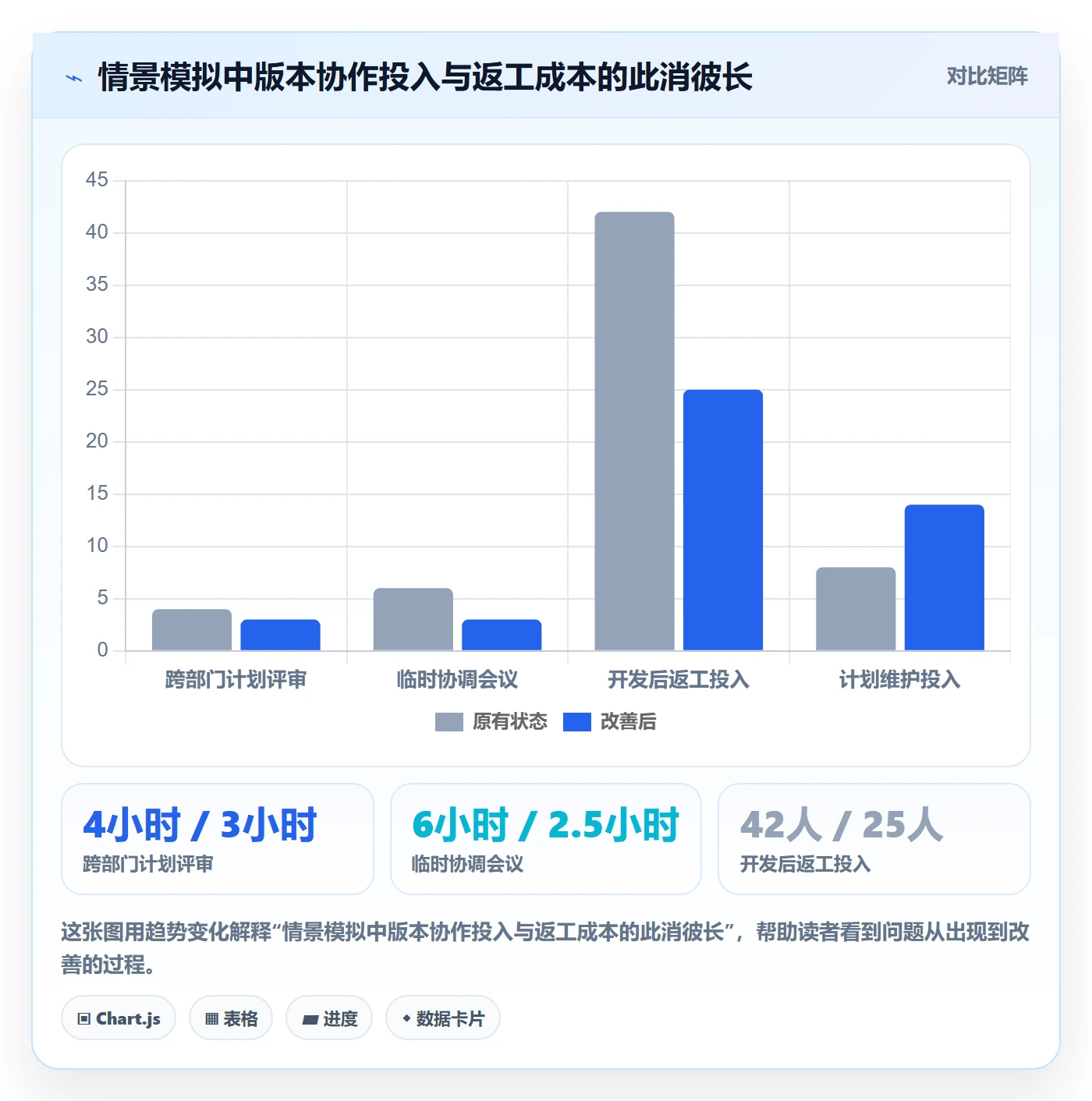

5. 观察计划过程的成本,防止只追求结果指标

计划治理不是免费增加的。需求澄清、依赖评审、风险检查和复盘都需要时间。如果这些活动没有减少返工、等待或临时变更,就可能只是增加会议。因此,管理者应把过程投入和结果指标放在一起看。

模拟案例中,团队把跨部门计划评审控制为每周一次、45分钟,并将常规状态更新改为异步。另设版本启动评审和发布准备评审,避免每周会议重复讨论全部需求。记录的会议投入增加了一些,但临时拉会和开发后返工时间下降。是否值得采用,应按团队实际节省的等待与返工成本判断。

版本计划怎么做?跨部门团队协同管理:版本管理从0到1

6. 指标必须能促成动作,不能只用于汇报

如果“依赖按期解除率”下降,下一步应该查明是依赖方容量不足、需求方交付物不清,还是计划日期不合理;如果新增范围上升,要判断是业务环境变化,还是准入把关失效。指标的意义在于改变决策,不在于让仪表盘更漂亮。

对软件交付团队,可以参考DORA常用的交付绩效指标框架,例如变更前置时间、部署频率、变更失败率和恢复时间。它们适合用于观察交付系统的表现,但不应脱离产品形态、发布策略和安全要求,直接作为所有团队的排名目标。版本计划指标与工程交付指标应互相补充,不能彼此替代。

六、从工具到协作:把计划变成所有人都能使用的工作视图

1. 先定义最小数据模型,再决定如何配置工具

无论使用表格、内部系统还是项目管理平台,版本对象至少应能关联目标、需求、任务、负责人、依赖、风险、验收和发布结果。若这些对象各自孤立,管理者会看到很多状态,却无法回答“目标对应哪些交付,交付依赖什么,发生变化影响谁”。

我建议试点阶段先统一少量关键字段:版本标识、目标、范围状态、优先级、责任团队、验收条件、估算、依赖方、风险等级、计划窗口和变更记录。之后根据真实决策需要增加字段,而不是预先把所有可能性都配置进去。

2. 用不同视图服务不同角色,不要强迫所有人看同一张表

产品负责人需要看到目标、候选范围和优先级;研发负责人需要看到团队容量、工作拆解和技术依赖;测试负责人需要看到验收条件、测试覆盖和缺陷风险;管理层需要看到版本目标、关键里程碑、重大变更和待决策事项。

同一份底层信息可以有不同视图,但口径不能不同。比如管理层看到的完成率,必须与团队基于验收状态计算的完成率一致,而不是各部门自己定义“完成”。否则所谓统一看板只是将多套口径包装在一个页面里。

3. PingCode适合用作协同载体,但应先约定使用边界

对于中大型企业或100人以上的团队,版本信息常涉及多个项目、团队、角色和交付阶段。以PingCode为例,组织可以考虑将需求与工作项、团队执行进度、依赖风险和版本视图关联起来,减少重复维护。但配置前应先明确:哪些信息是团队日常更新的,哪些信息由版本负责人维护,哪些变更需要决策记录。

我不会建议把所有沟通都迁入工具,也不会把工具里有一条记录等同于事情已被解决。即时沟通适合澄清,正式决策应留下可追溯记录;紧急事项可以先处理,但必须补记影响和责任人。工具的价值在于降低信息断层,不在于替代面对面的判断。

4. 设置数据质量规则,避免“状态很全,事实不清”

建议对关键状态定义进入条件。例如,“开发完成”意味着代码合并并通过规定检查;“测试完成”意味着约定范围内的测试已执行且结果可追溯;“业务验收”意味着验收人确认目标条件已满足。状态定义越清楚,跨团队交接成本越低。

还要留意滞后更新。如果负责人在周五才回填周一发生的状态变化,管理者可能基于过时信息作出资源决定。可以为风险、依赖和范围变更设置及时更新要求,同时避免要求每个任务每天重复填报没有决策价值的信息。

七、不同组织与不同版本形态的行动建议

1. 小团队:先用轻量规则,避免流程成本超过风险

少于几个稳定交付小组、依赖关系简单的团队,可以先用一页版本说明和一张工作清单。重点是需求准入、负责人、验收口径、变更记录和发布检查。若每次变更都要跨层审批,团队会把流程绕开,版本信息反而更不可信。

小团队可以采用双周或月度滚动检查:版本目标保持稳定,细节根据证据更新。只有影响核心目标、外部承诺或质量底线的变化,才升级决策。其余事项由团队负责人在授权边界内处理。

2. 多团队组织:增加跨团队容量与依赖治理

当多个团队共享基础服务、测试环境或关键专家时,应建立跨团队的容量视图和依赖责任机制。每个版本需要标出共享资源的占用区间,避免各团队各自排满之后才发现资源冲突。

可以设置固定的版本协调角色或小型决策组,负责检查目标冲突、依赖风险和资源争用。这个角色不应代替团队估算工作量,而是确保估算假设能被跨团队看见。PingCode等协同平台可以承载跨项目视图,但最终的资源优先级仍需由有授权的业务与技术负责人共同决定。

3. SaaS连续交付:按发布列车管理目标,不要把每次部署都当成大版本

对持续交付的软件产品,开发完成与对用户开放可能并不同步。功能开关、灰度发布和分阶段开放,使团队能够把“代码进入生产环境”与“用户获得功能”分开管理。此时版本计划更适合关注目标窗口、能力切片、风险控制和开放条件,而不是将所有功能绑在一个大爆发式发布日期上。

连续交付不代表不需要计划。市场、客户成功、支持团队仍需知道何时面向哪些用户开放;技术团队也需要明确回滚和监控。区别在于计划可以滚动调整,发布节奏更加细粒度,质量证据必须更及时。

4. 硬件、嵌入式或强依赖外部供应的版本:把不可逆节点提前识别

硬件和嵌入式产品通常涉及打样、采购、认证、制造和现场验证。某些节点一旦错过,补救成本远高于软件团队重新排一个迭代。因此,版本计划要把供应商交期、认证周期、样机数量和现场窗口作为显式依赖,而不是放在备注里。

这类计划应区分可调整工作与不可逆承诺。软件界面优化可能适合后移;模具、采购批次和认证送检可能需要更早冻结。取舍的重点不只是功能价值,还包括变化发生时的物料损失、合规风险和现场成本。

5. 合规或高风险场景:把证据链纳入版本范围

在金融、医疗、政务或涉及敏感数据的场景,版本范围不仅包括功能,还包括权限审查、数据处理说明、审计记录、测试证据和发布审批。若这些事项直到上线前才被补充,往往会迫使团队重复验证甚至推迟发布。

高风险版本应在需求阶段就识别法规或安全约束,确定证据负责人和审查窗口。不要通过删掉必要控制来追求准时;可以讨论缩小业务范围、分批开放或延后非关键功能,但质量和合规底线必须明确。

八、版本计划中的取舍:没有一种方案能同时最大化速度、范围和确定性

1. 固定日期、固定范围和固定质量,通常只能优先守住其中两项

项目压力下,团队常听到“日期不能变、范围不能减、质量也不能受影响”。这三者在资源有限且不确定性存在时,通常无法同时保证。真正的管理动作是明确优先级:若日期是外部硬约束,就需要准备范围分层和备选方案;若范围受法规或合同约束,就要评估投入、阶段安排或日期风险。

我会要求决策者不仅说“不能变”,还要说明触发条件和可接受代价。比如日期必须守住时,哪些功能可以降级或分批开放;质量底线不能动时,是否接受减少非核心范围;客户承诺无法调整时,是否增加经验证的资源,而不是默认团队用加班补齐所有缺口。

2. 范围冻结能稳定计划,也可能让团队失去响应机会

冻结范围的优点是减少中途插入,提高容量估算和测试安排的稳定性;缺点是可能错过突发的客户问题、市场窗口或合规要求。因而,范围冻结不应等于“任何情况都不允许改变”,而应设定有限的例外通道。

例外变更至少说明业务紧迫性、预计工作量、替换或移除的范围、受影响的依赖以及决策人。没有替换方案的新增需求,实际上是在让团队承担隐性扩容。若组织允许这种行为,版本计划很快就会退化为一个随时可追加的愿望清单。

3. 高承诺度能帮助外部协作,也会放大估算风险

销售、市场和客户成功需要可对外沟通的信息,因此计划不能只有技术上的可能性。但对外承诺越早、越具体,变更成本越高。可采用分层表达:近期已验证范围给出更明确的承诺,中期给出目标窗口,远期只展示方向和待验证假设。

如果业务必须提前承诺,至少要把影响因素、替代方案和决策节点写清楚。版本负责人要知道承诺日期的保护级别,执行团队要知道当范围与日期冲突时由谁作最终取舍。公开说“预计”不能代替内部的责任设计。

4. 预留容量会减少表面产出,也能提升计划抗扰动能力

把团队容量百分之百排满,看上去利用率高,但任何缺陷、线上支持、外部等待或估算偏差都会直接转化为延期。容量预留并不是鼓励闲置,而是承认真实工作存在波动。预留比例应依据团队过去的中断数据和工作性质调整。

如果团队工作高度可预测,预留可以较少;如果承担线上值守、客户定制或共享平台支持,就应留出更大的弹性。重点不是采用某个统一百分比,而是记录预留依据,并在周期结束后比较实际中断与预留是否匹配。

九、下一步怎么做:用一个周期建立可复用的版本治理

1. 第一个周期的启动清单

如果组织还没有稳定的版本管理方式,我建议不要先追求覆盖所有产品线。选一个依赖适中、业务价值明确、跨部门参与真实的版本作为试点,用一个完整周期验证机制。试点的目标不是证明流程完美,而是找到最影响交付的三到五个信息断点。

  1. 确定版本目标、目标用户和至少一个可验证结果。
  2. 统一候选需求入口,补齐责任人、验收口径和业务背景。
  3. 由执行团队估算范围,并核对净可用容量与共享资源。
  4. 为跨团队依赖指定提供方、接收方、交付物和最迟日期。
  5. 确定承诺基线、例外变更规则和范围替换原则。
  6. 预先定义测试、验收、发布、监控和回滚条件。
  7. 按固定节奏检查偏差,记录决定及其影响对象。
  8. 周期结束后复盘预测偏差、返工、依赖等待和范围变更。

2. 复盘要追原因,不要只问谁没有按计划完成

版本复盘应识别系统原因:需求进入时是否不够清楚,容量是否按名义人数估算,依赖是否没有负责人,测试是否被压缩,决策是否太晚,还是外部环境确实发生了不可预见的变化。只追问个人为什么延期,通常会得到更多乐观承诺,却不会提升下一版的可信度。

每个复盘结论都应落到一个可执行改进上,例如把某类需求增加技术验证门槛、提前预约共享环境、把验收人加入计划评审,或明确某类变更的审批权限。改进项也要指定负责人和检查时间,否则复盘只是在记录过去。

3. 用基线建立自己的判断,不要照搬别人的目标值

可以先追踪四到六个周期,建立团队自己的参考区间:承诺范围完成情况、周期中变更比例、关键依赖等待时间、发布前缺陷分布、计划维护投入和实际返工。观察变化时,要按团队、版本类型和工作复杂度分组,避免拿不同性质的版本直接比较。

如果每次周期都按时,却频繁删除范围,说明日期稳定不代表计划质量高;如果完成率高但生产问题上升,说明质量护栏失效;如果依赖解除率提高但协调投入暴涨,说明机制可能过于繁重。真正健康的计划,应同时改善可预测性、交付价值和质量风险,而不是只让单一指标变好看。

4. 最终判断:成熟的版本计划,不是预测永不出错

我的核心判断是:版本管理成熟,不意味着团队能够提前准确预测所有变化,而是能够尽早识别未知、明确变化影响,并在需要时作出有记录的取舍。一个可信的计划允许调整,但不允许悄悄改变基线;允许风险存在,但不允许风险没有负责人;允许日期变化,但不允许决策者看不到代价。

下一步可以从一个真实版本开始:用一页文档写清目标、候选范围、容量假设、关键依赖、发布条件和变更规则;再选三项最影响交付的指标建立初始基线。一个周期后,根据证据删掉无效环节、补上真实断点。从0到1最重要的不是把计划写得更复杂,而是让计划成为跨部门共同使用、共同修改、共同负责的工作系统。

常见问题解答(FAQ)

1. 版本计划从零开始,第一步应该做什么?

我们团队以前一上来就排日期、分任务,结果需求还在变,研发和测试已经各按各的节奏推进。我想从零搭建版本计划,应该先定范围、流程,还是先找负责人?

先定版本目标和纳入范围,不要先承诺发布日期。可以用一次短会明确本次要解决的用户问题、必须交付的结果、明确不做的事项,以及产品、研发、测试、运营各自的决策人。随后把需求拆成可验收的工作项,至少记录负责人、依赖关系、验收标准和粗略工作量。

比如一个跨部门版本若有 18 项需求,先标出其中 5 项依赖外部接口或业务确认的事项;这些未确认项不应被当成确定承诺。版本计划的起点不是排满日历,而是让团队对“交付什么、不交付什么、谁来拍板”形成同一理解。

2. 跨部门团队怎么估算版本周期,避免发布日期一再延期?

我遇到过产品按需求数量估期、研发按开发天数估期,测试却只能等功能全部完成后再开始,最后每个部门都觉得自己没算错。我想知道,一个版本的日期到底应该根据什么来定,缓冲时间又该留多少?

不要把各部门的乐观工时相加后直接当发布日期。先画出关键依赖链:需求确认、开发、联调、测试、修复、发布准备,标明哪些工作能并行、哪些必须串行;再用团队近期实际完成情况校准估算。

举例来说,若开发估计 10 个工作日、联调和测试共 6 日、发布准备 2 日,且测试必须等核心接口完成,周期至少要按依赖关系计算,而不是简单把所有任务并行压缩。可以先用 1 至 2 个版本记录计划与实际偏差,再据此设置缓冲;

若历史上联调平均多耗 3 日,就把这段风险显式纳入计划,而不是把缓冲藏在每个任务的估算里。日期应标注为目标日期或承诺日期,并写清成立条件。

3. 版本计划中途需求变更,怎么判断该加、该换还是该延期?

我们经常在开发中途收到销售、运营或客户提出的紧急需求,单看每个需求都很合理,但加进去后版本就越来越大。我想有一套团队都能接受的判断方法,而不是最后由声音最大的人决定。

为变更设一个统一入口,并要求提出方说明影响对象、业务收益、截止时间和不做的后果。由产品、研发、测试及相关业务负责人共同评估新增工作量、依赖和回归测试范围,再采用“加、换、延期”三选一:只有在容量和风险允许时才加;若版本容量已满,优先用新需求替换优先级更低且尚未启动的事项;

若依赖或验证时间不可压缩,则延期。比如新增需求估计需要 4 人日,还会增加 2 日回归验证,就不能只从开发工时里扣减,必须同时说明替换哪项内容或发布日期如何调整。每次变更都记录决策人和影响,避免计划悄悄膨胀。

4. 版本计划里应该跟踪哪些指标,才能及早发现交付风险?

我以前主要看任务完成率,临近发布日期时才发现关键需求没验收、接口还没联通,任务看起来完成很多却不能发布。我想知道哪些信号值得每周看,才能把风险提前暴露出来?

不要只看任务完成率,至少同时跟踪范围变动、关键路径状态、阻塞时长、缺陷趋势和验收通过情况。可以每周检查:已承诺需求中有多少完成验收,关键依赖是否按期解除,新增需求占原范围的比例,严重缺陷是否连续下降,以及阻塞项超过几个工作日仍未决。

举例来说,任务完成率达到 80%,但关键接口仍阻塞、验收通过率只有一半时,版本并不等于接近完成;应优先处理阻塞并重新评估日期。建议用红黄绿标记风险,并给每个红色事项指定负责人、解决期限和升级路径。指标的价值不在于做汇报,而在于触发明确的纠偏动作。

核心关键词

读者评论

谭
谭诗涵

我们之前也把日期和承诺范围混在一起,临近上线时才发现候选需求被当成确定交付。现在会后单独留一份变更记录,至少能看清是谁决定加范围、影响了什么。

方
方云舟

容量估算里最容易漏的是线上支持和共享专家。表面看人天够,实际数据库或安全评审排不上,关键路径还是会卡住。文章提到按角色核对容量,这点比只看团队总人数更实用。

何
何雨

跨部门评审会如果没有明确的决策人,风险说完也常常没人接。我比较想知道,多个部门对发布日期意见相反时,实际由谁拍板,以及决定后如何同步客户和市场。

文章包含AI辅助创作:版本计划怎么做?跨部门团队协同管理:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518596

赞 (0)
飞飞飞飞
版本管理Release全流程:跨部门团队数据分析与一文讲清
上一篇 3小时前
版本发布时间管理指南:跨部门团队如何做好版本管理,风险控制全流程
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
